날씨: 맑음
대표빌더 : 정수호 (8시간)
팀 원 : 오경택 (8시간), 문병선(8시간), 최영광 (8시간), 김종협 (8시간)
지원: 문성일 (8시간), 김진홍 (8시간), 천영환 (8시간), 박선민 (8시간)
권재홍 (8시간), 이재경 (8시간), 진민규 (8시간)
금일품수 (누계) : 12.0품 (총 45.0품)
금일 작업 현황
- 2층 바닥 T&G시공(완료)
- 샛지붕 서까래 재단
- 천장잔선(Celling joist) 재단
- 철물 시공
- 외벽 합판시공
- 계단 시공
- 비계 설치(완료)
- 방통 블로킹
다음 예정작업
- 2층 벽체 시공
- 외벽 합판시공
- 서까래 재단
- 방통 블로킹
원주 흥업 5일차
한 주가 시작되는 월요일!!
팀원들이 많아져서 현장에 분위기가 더욱 활기차졌습니다.
그만큼 오늘 현장은 여러 공정이 진행되었습니다.

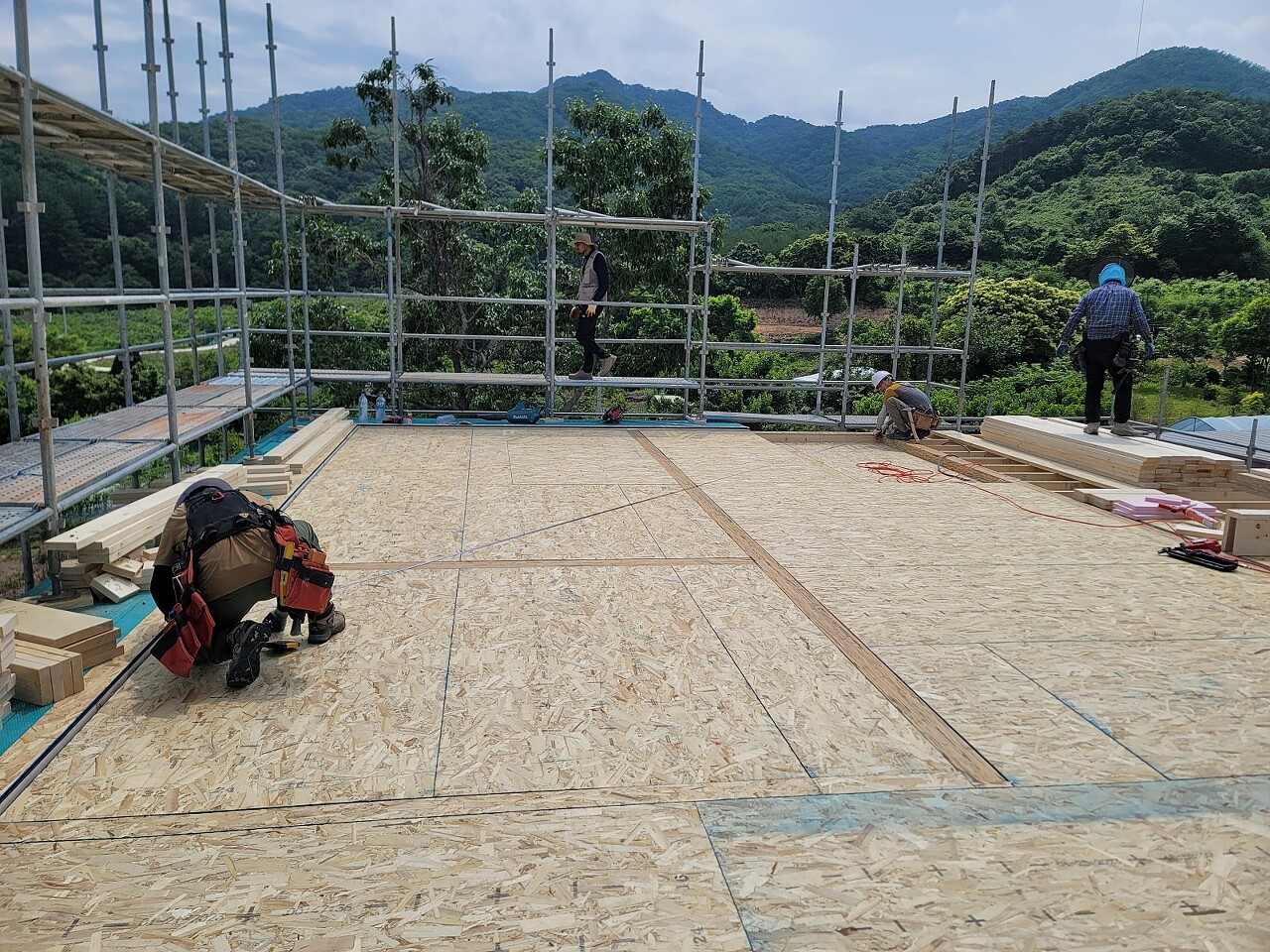

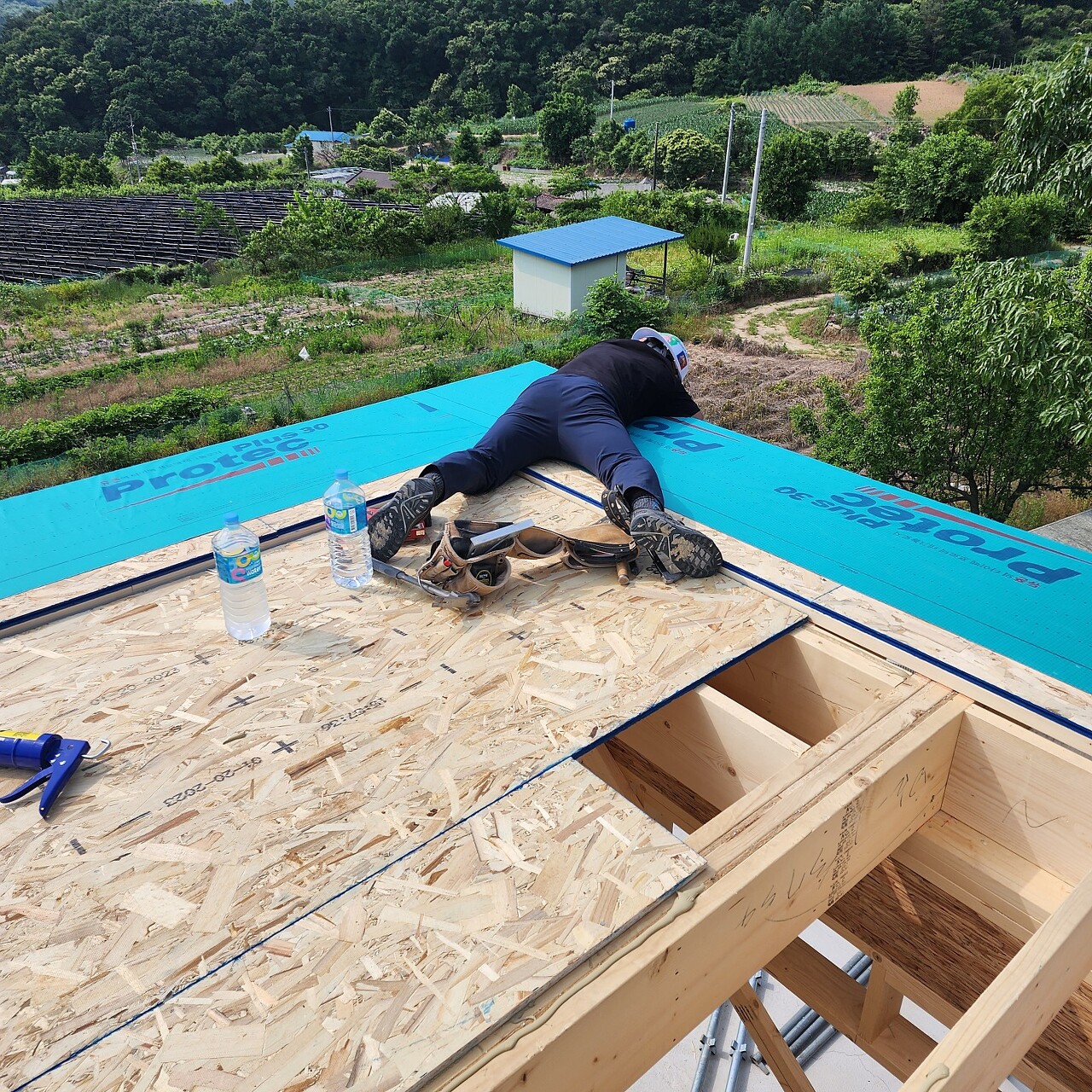

비계설치 전 어제 합판시공을한 캔틸레버 상부에 방수시트를 시공하였습니다.

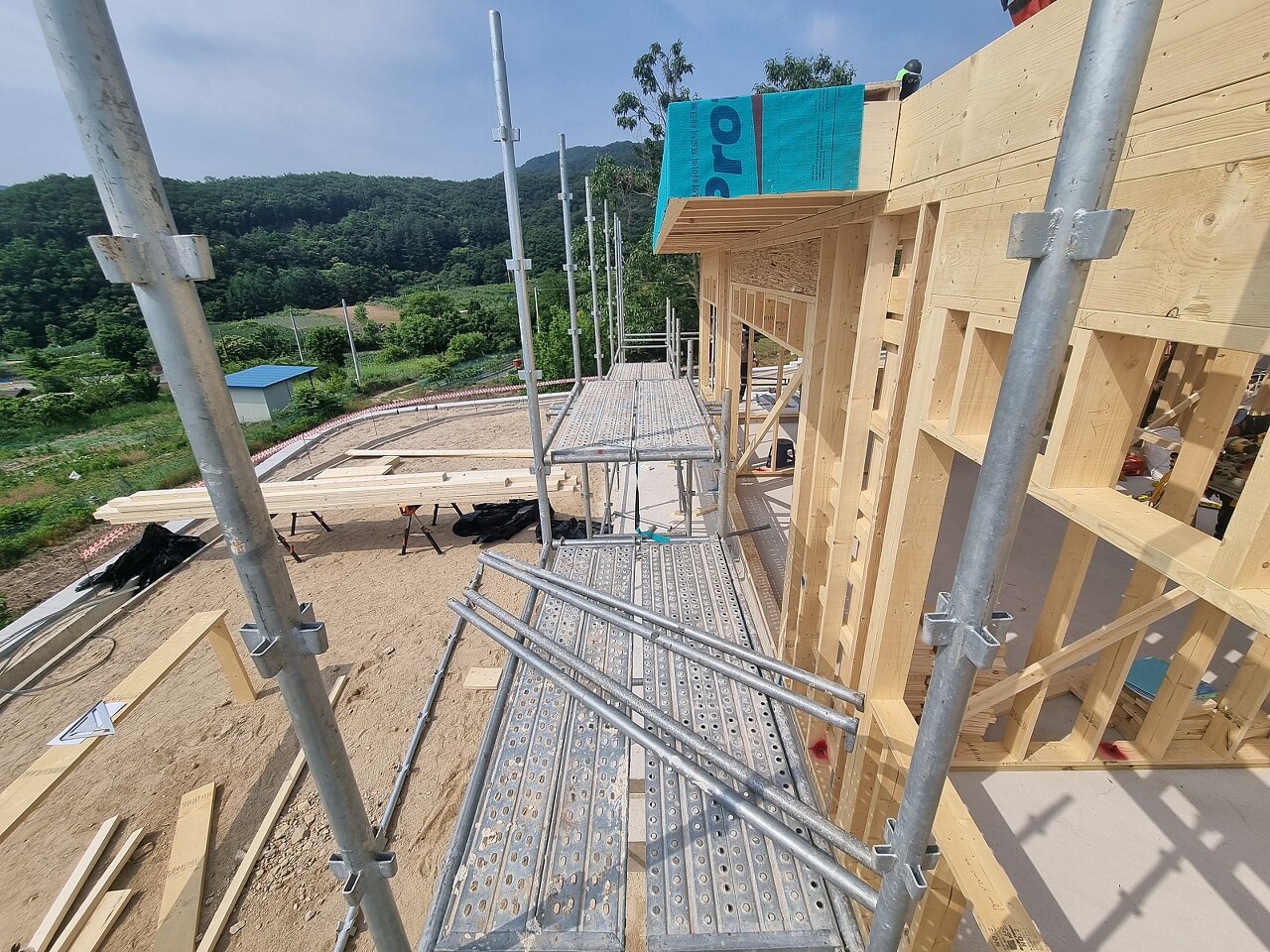

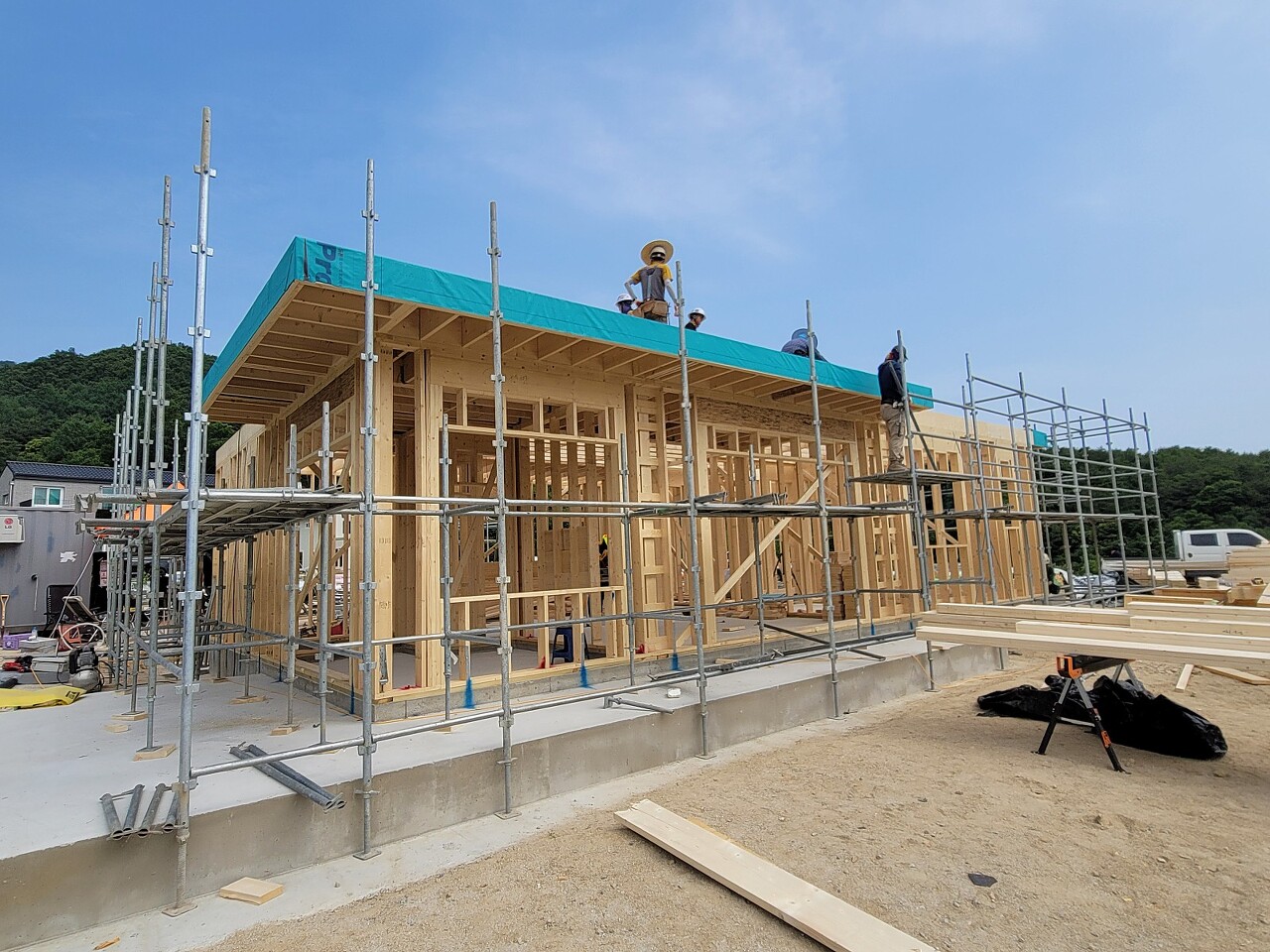

고소작업을 안전하게 진행하기위해

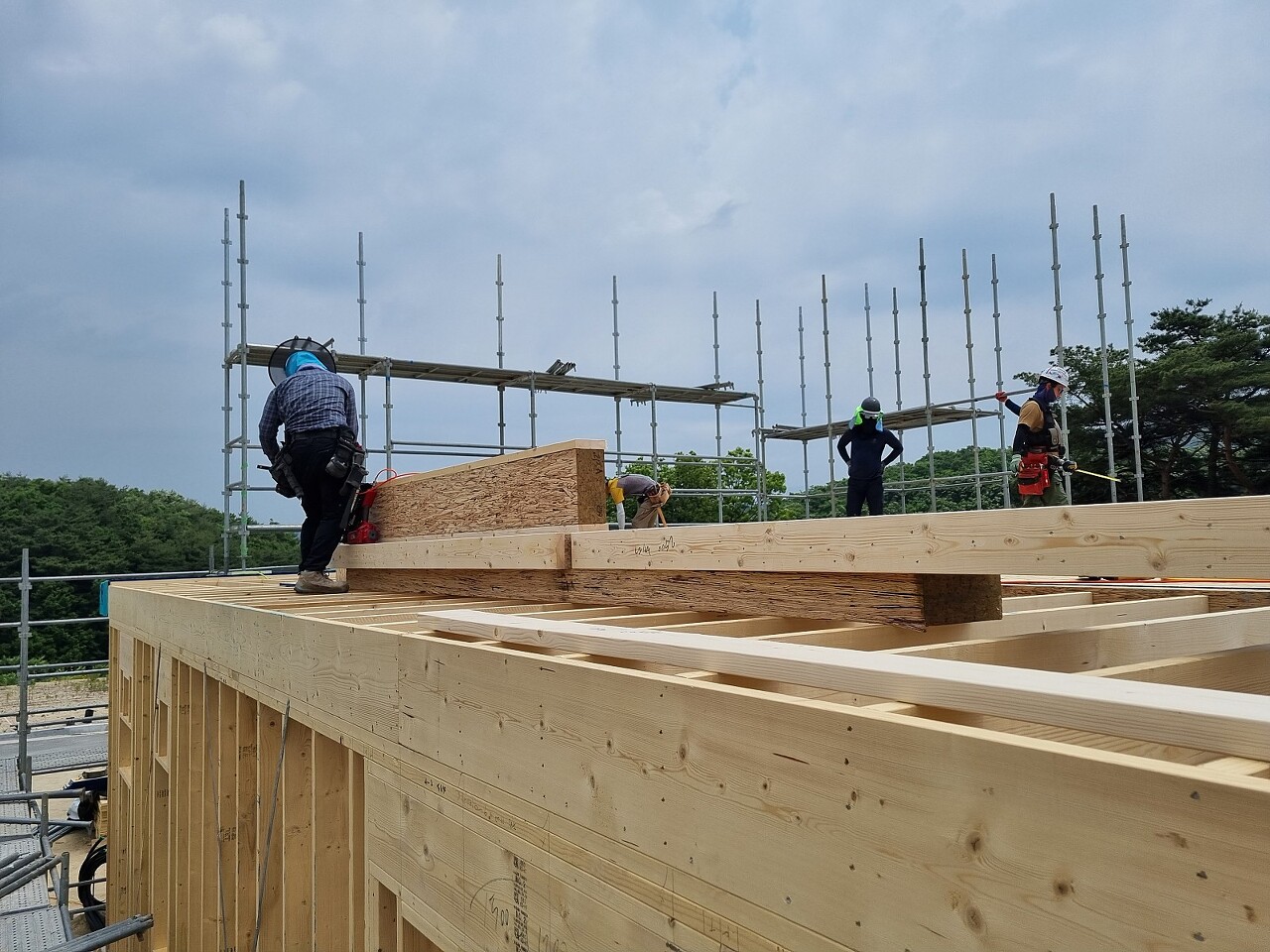

금일 시스템 비계가 설치되었습니다.

!!안전제일!!

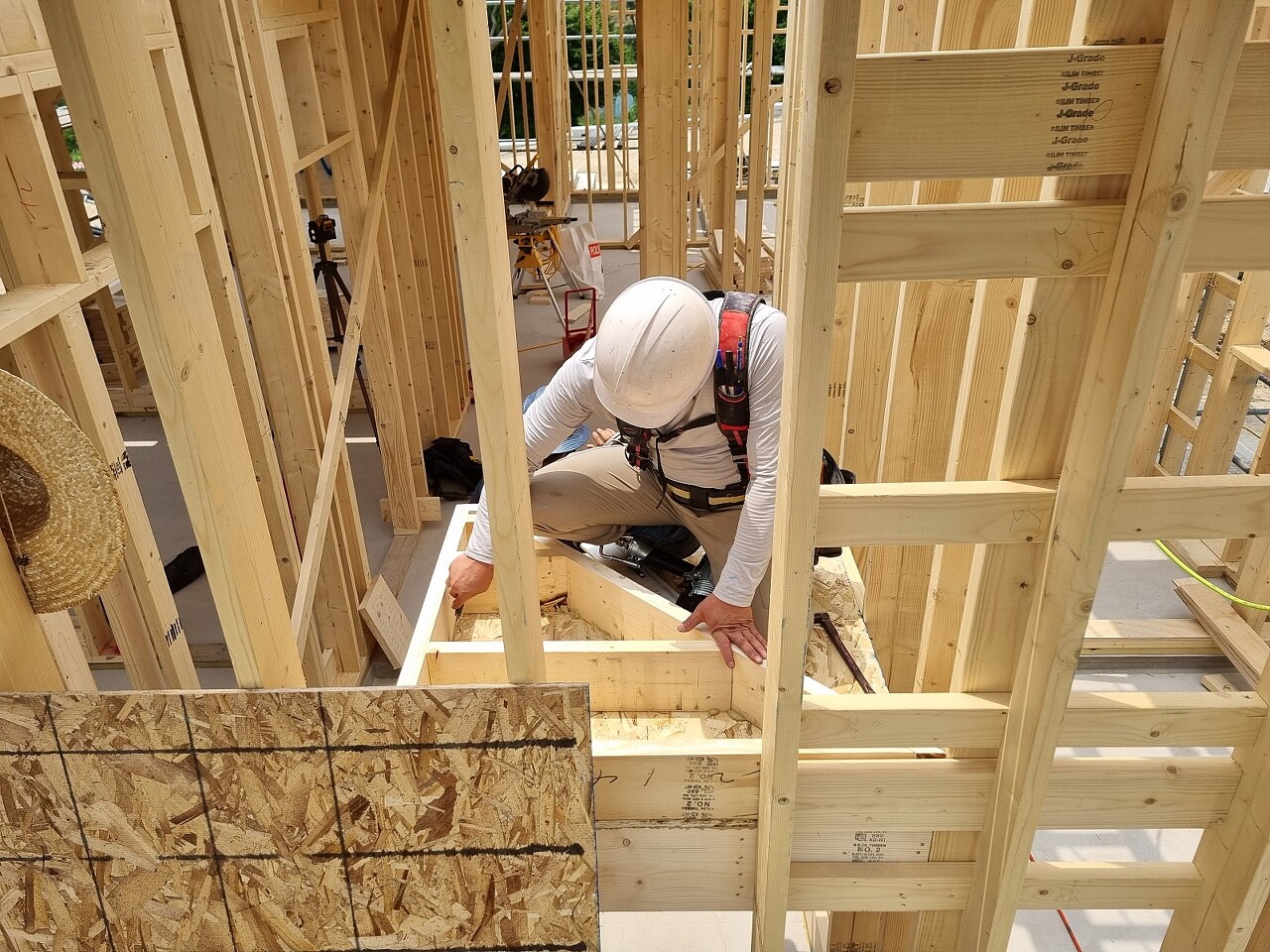

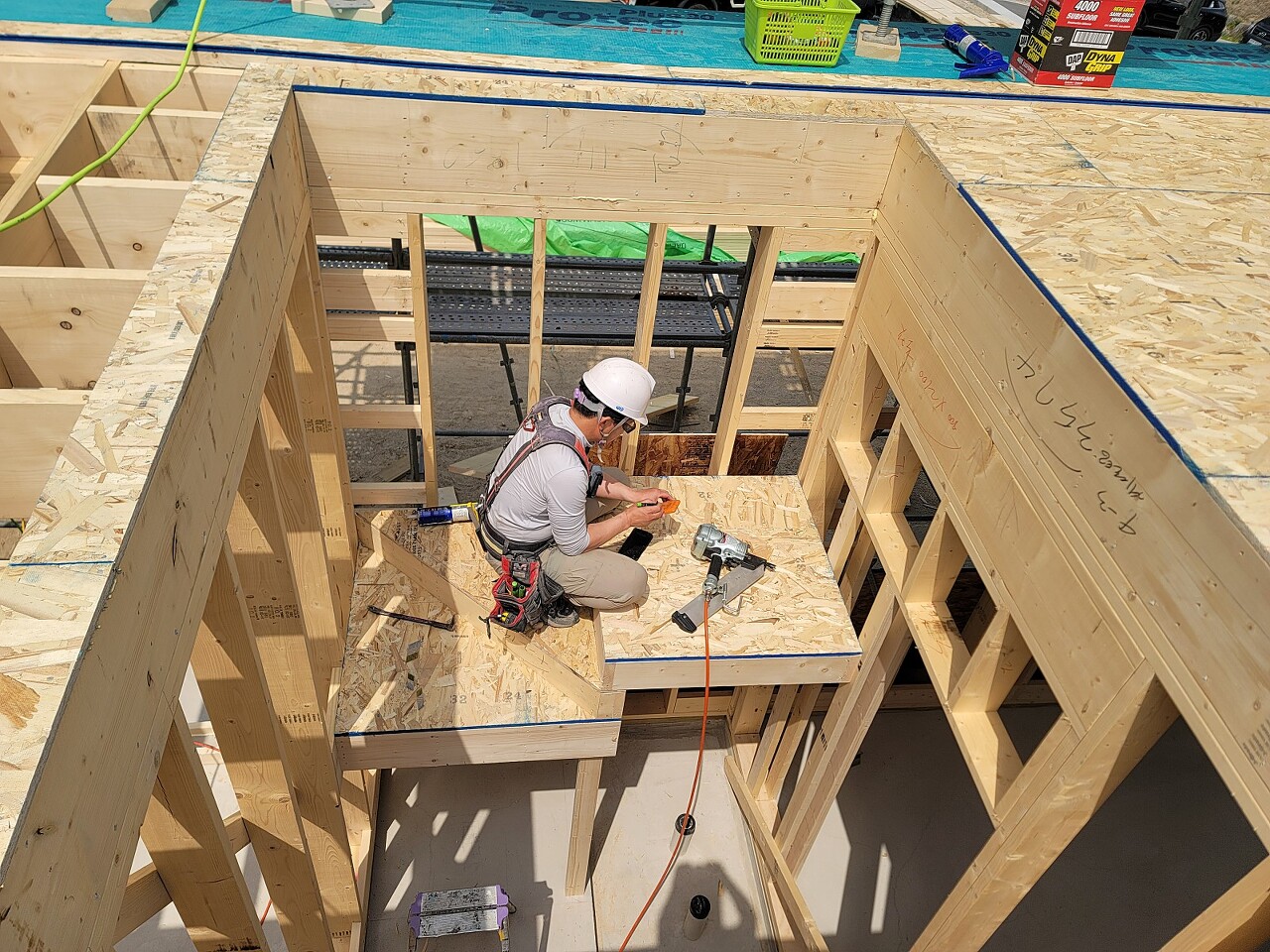

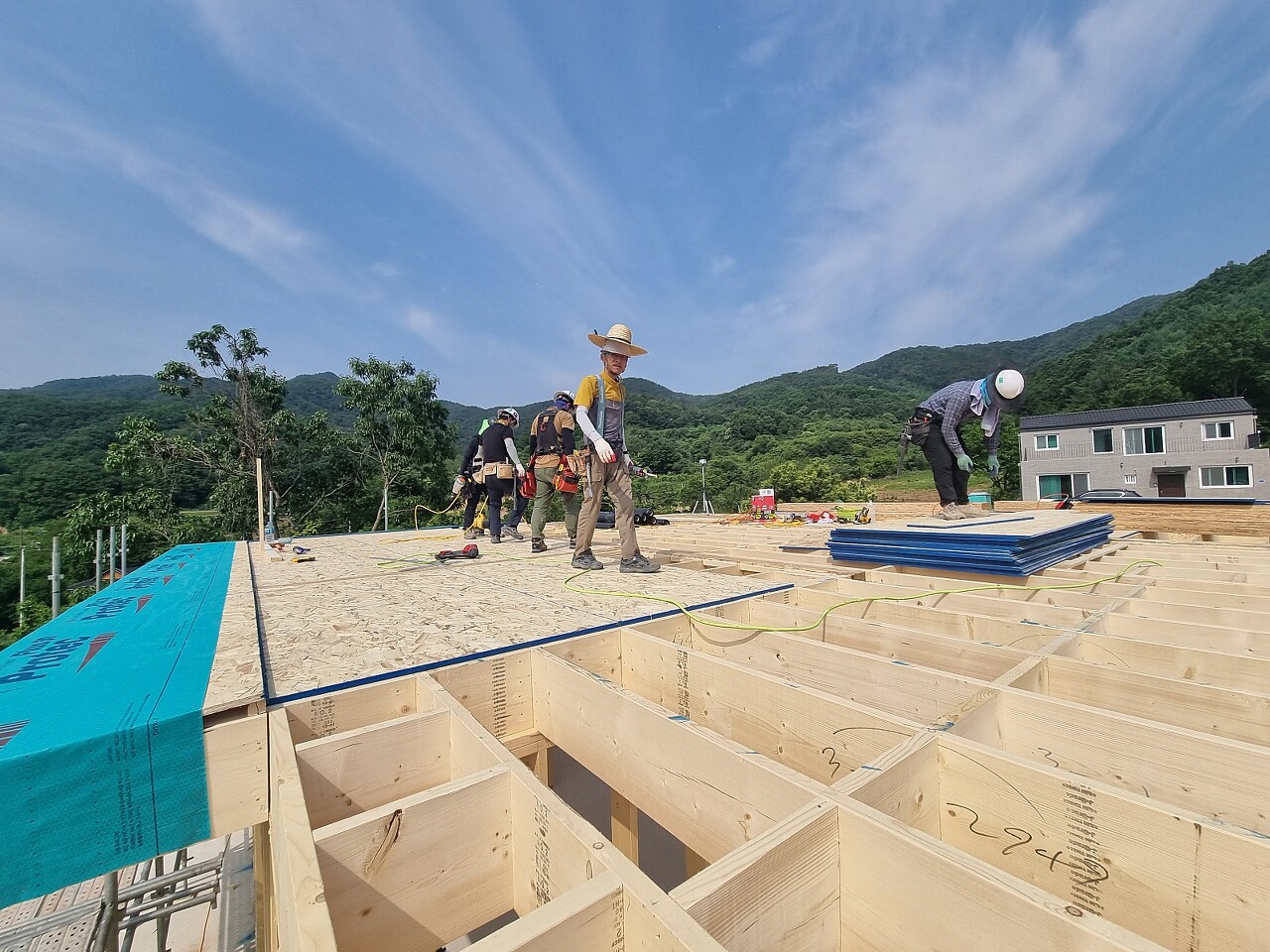

2층 바닥T&G 시공이 진행되었습니다.
T&G
Tongue(혀) Groove(홈)
두께는 3/4인치 (18.3mm)
Tongue는 합판의 튀어나온 돌출부를, Groove는 움푹 파인 홈을 지칭하는 것으로
서로 끼워 맞추는 방식으로 제작된 제품입니다.
튼튼한 내구성을 지녔고, 바닥용 합판에 적합합니다.

바닥합판시공 완료 후

2층 토대 레이아웃을 하였습니다.

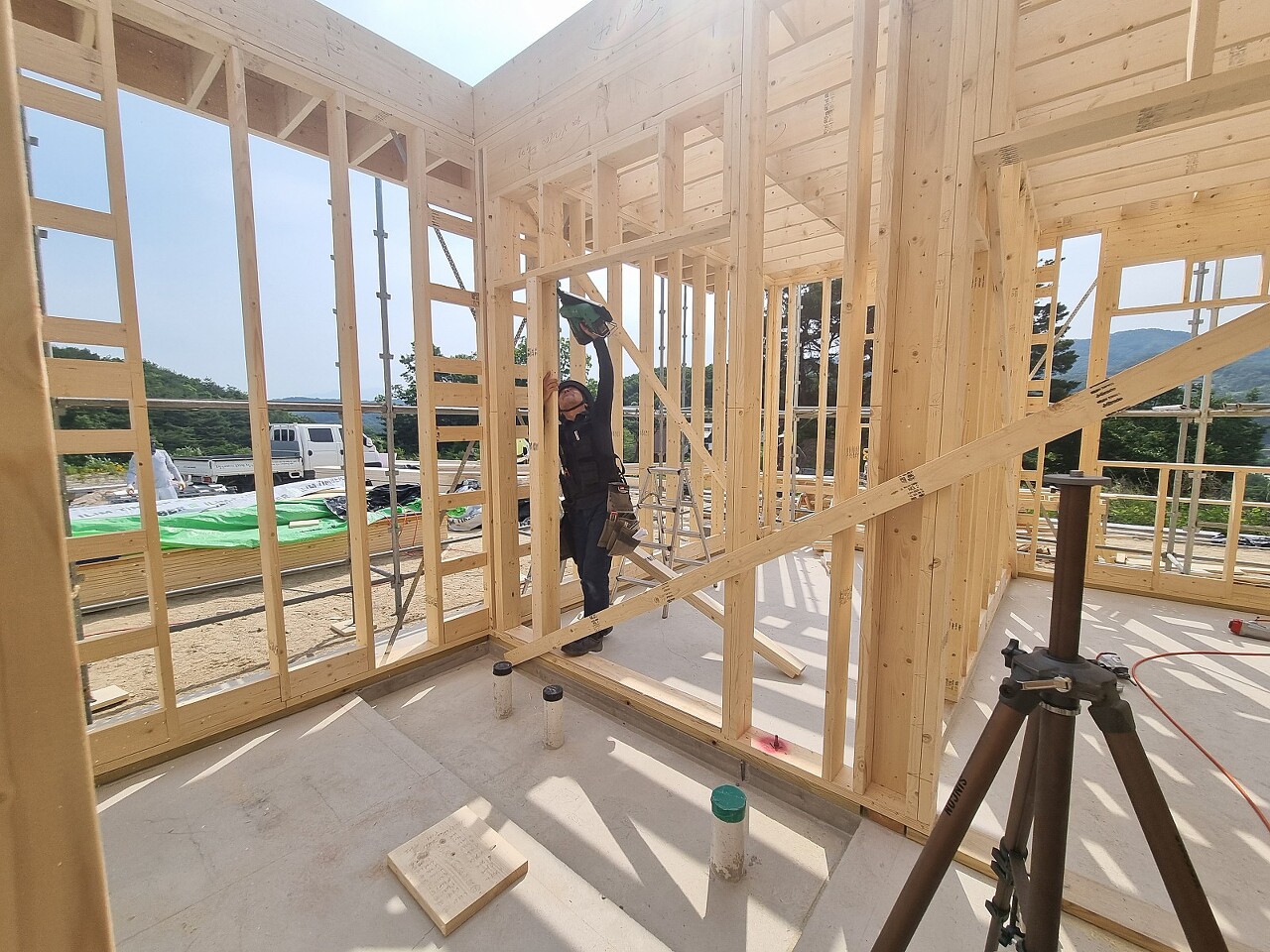

토대시공 후 본격적으로 2층 벽체시공을 위해 헤더조립과 벽체 조립을 진행하였습니다.

2층 천장장선 재단하기위해 오늘도 열심히 땀흘리는 톱사님..

2층 샛지붕 서까래 재단을 진행하였습니다.
샛지붕 서까래는 오버행이 없는 구조입니다.

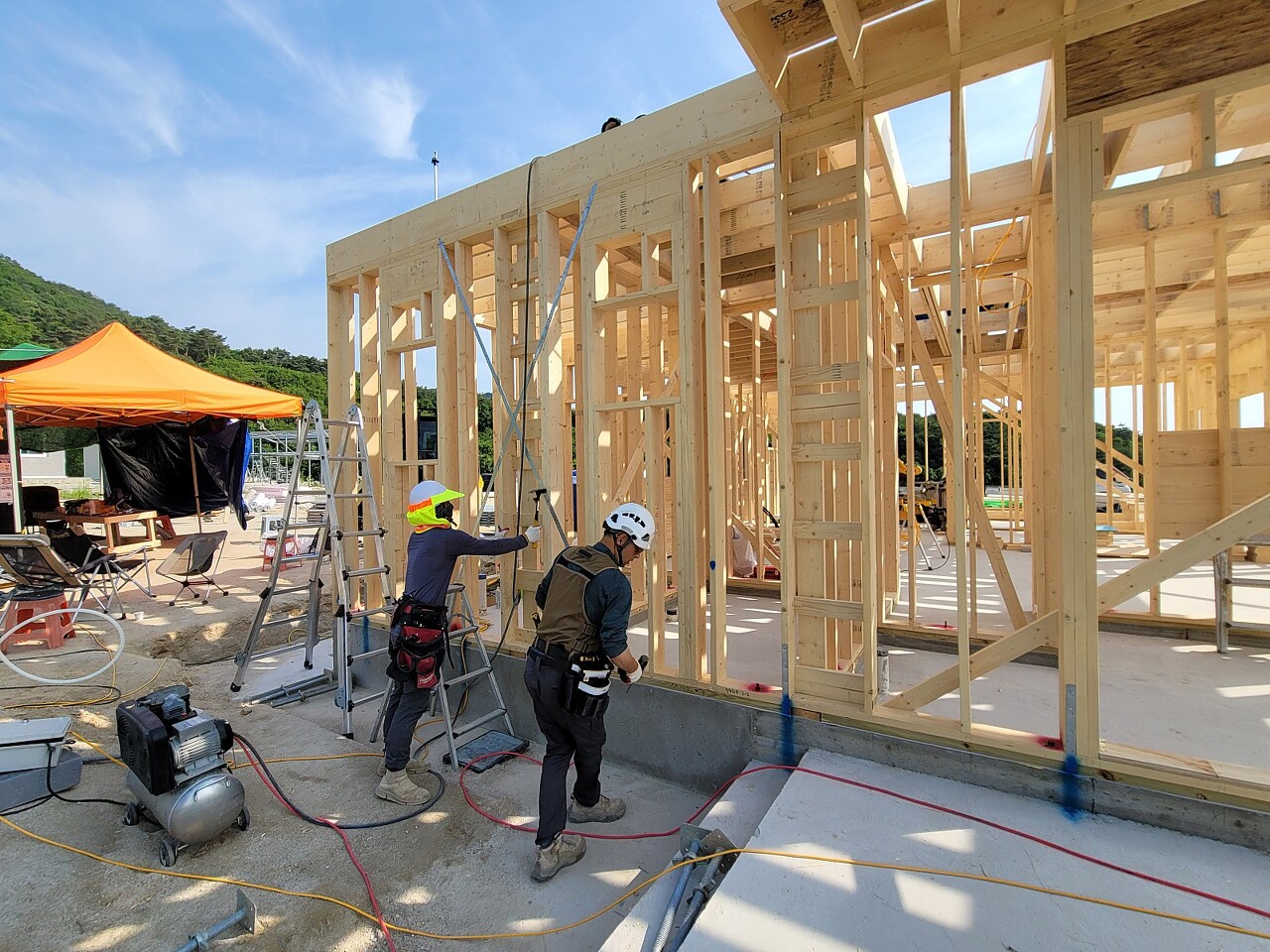

외벽합판시공을 진행하기위해 외벽체에 월브레싱 시공을 먼저 진행하였습니다.
건물의 횡압력을 높여 지진등 건물의 흘들림을 버텨주는 역할을 합니다.

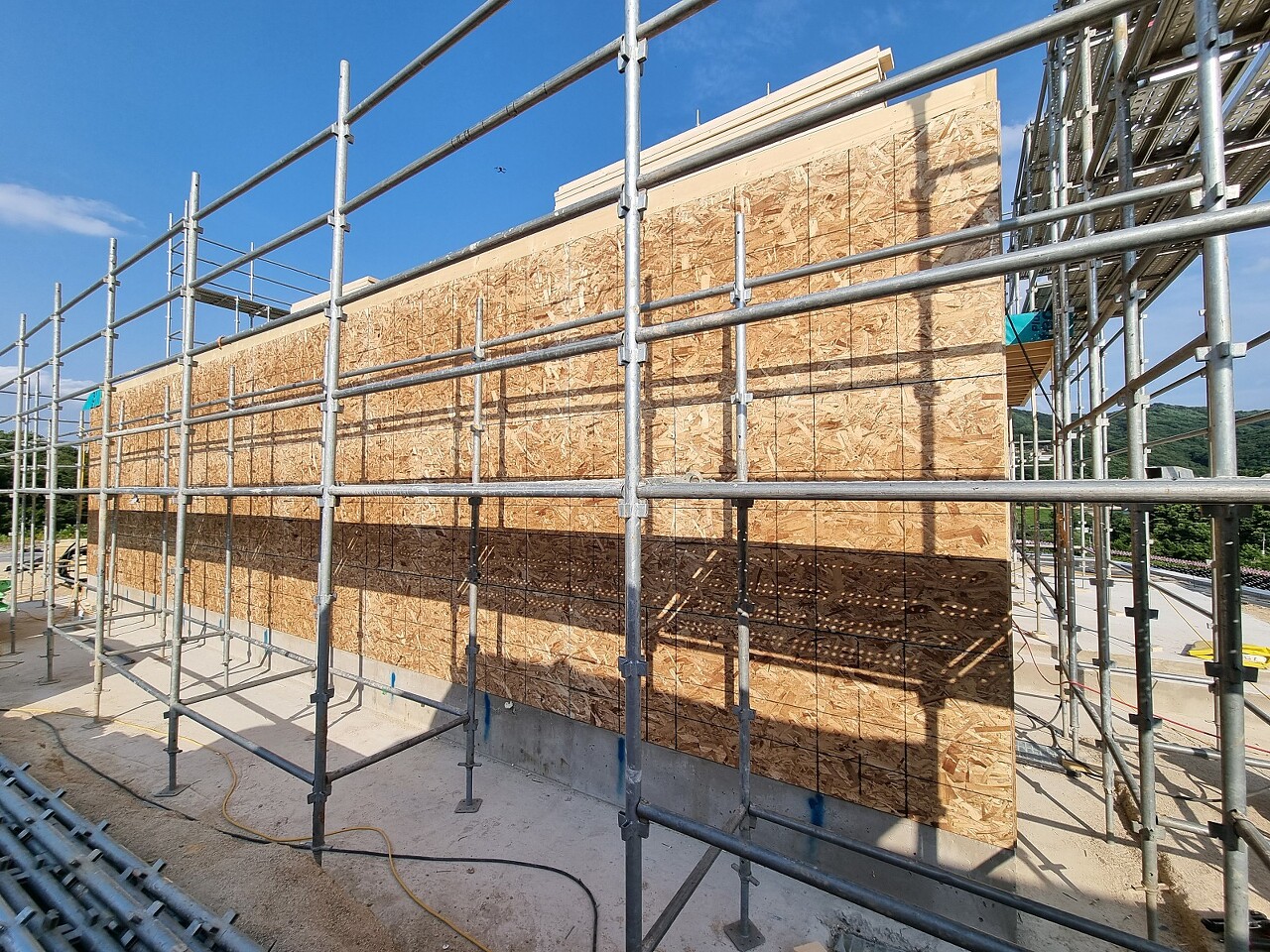

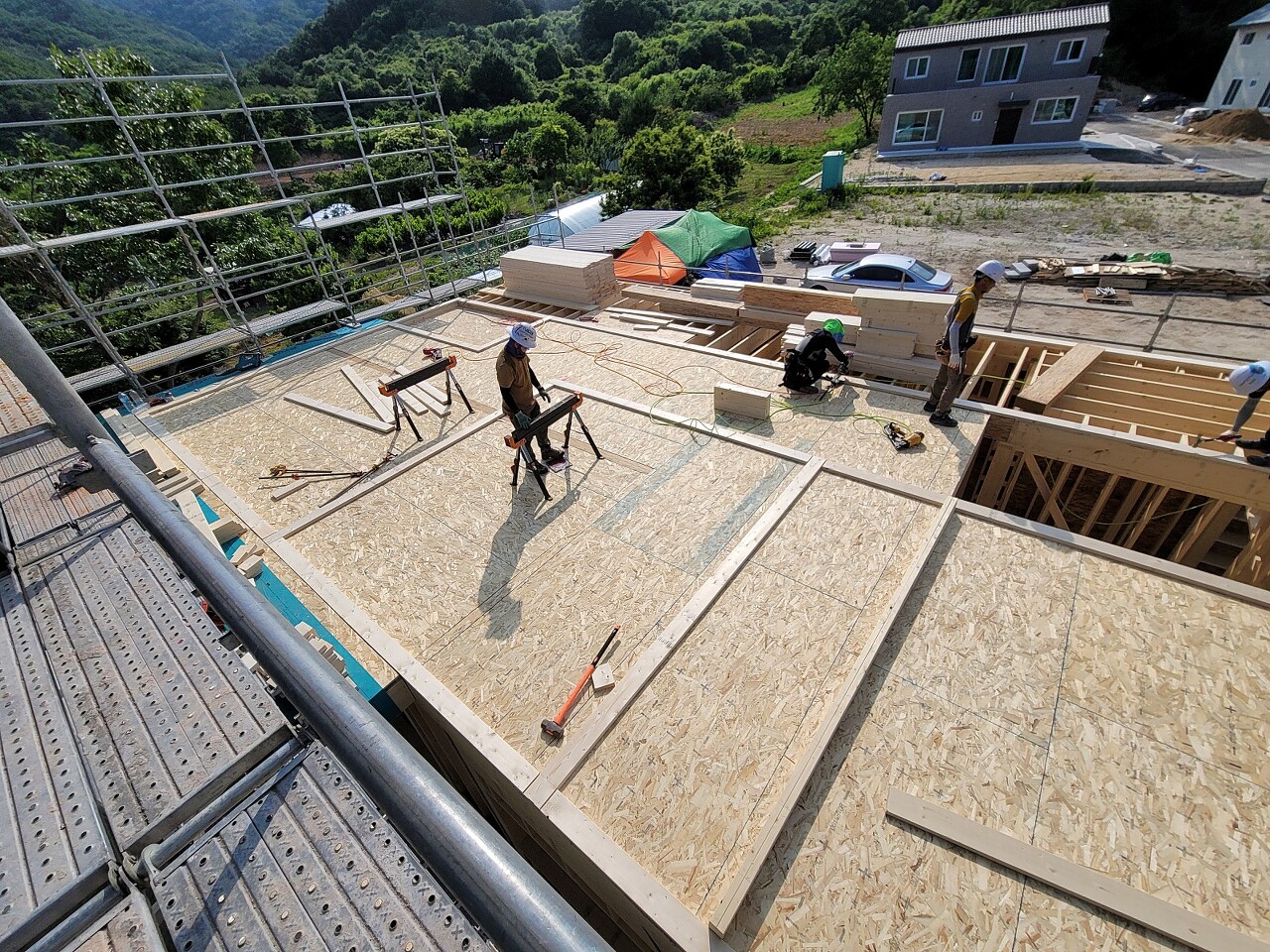

외벽체 OSB 합판시공을 진행하였습니다.
구조적으로 보강해주기위해 4X8 피트에 합판을 가로로 시공해주었습니다.

구조재(특히 림)의 수축팽창에 대응하여 합판 사이에 3mm 여유를 주어야 합니다.

틈틈히 현장에 방문하여 주변 정리와 음료수를 지원해주시는
건축주님과 사모님 감사합니다.
포켓도어 골조 및 현관 몰탈 작업
켄틸레버 양쪽으로 돌출벽 골조시공이 진행되었습니다.

계단 골조시공이 진행되었습니다.
계단 시공은 골조 부터 마감까지 2층으로 올라가는 통로로 정말 중요합니다.
와인더 골조를 먼저 시공하고 스트링거 시공을 진행할 예정입니다.

내일은 2층 벽체가 올라갈 예정입니다.

지붕까지 올라가게 되는 그날까지 화이팅!!
금일시공 하루가 순식간에 지나갔습니다.
더욱 활기차고 열심히 시공하는 모습 보여드리겠습니다~!~!
건축주님 수박 감사했습니다 먹을생각에 사진도 못찍었네요 ㅠㅡㅠ
내일 다시 인사드리겠습니다.
