목조주택 시공완료현장/1611 포천이곡 (54평)41

161226~28 [43,44,45일차] 마감작업,현장철수/ 목조주택,전원주택 포천이곡 운찬,은총이네 행복한집짓기 마감작업현황입니다. 날씨 : 흐림,눈.맑음... 근무자 팀장 : 고성만(3품) 부팀장 : 정수호(3품) 팀원 : 이종원(3품) 금일품수(누계품수/평당품수) : 9품(191.5품/3.54품) 작업현황 - 계단시공,샌딩,바니쉬작업 - 화장실,파벽주변 실란트 작업 - 노출보 바니쉬 작업 - 기단부 드라이비트 시공 - 현장청소 - 기타마감작업 금일부로 현장마감되어서 철수를 하였습니다. 운찬,은총,? 에게 건강하고 행복한 집이었으면 좋겠습니다... 그동안 저희현장을 관심있게 지켜봐주신 모든분들께 감사인사를 드립니다. 감사합니다. 2016. 12. 28.
161224 [42일차] 몰딩,문시공,계단재시공,타일,싱크 / 목조주택,전원주택 포천이곡 운찬,은총이네 행복한집짓기 42일차 현황입니다. 날씨: 흐림 금일근무자 팀장 : 고성만 부팀장 : 정수호 팀원 : 최재옥,이종원,박선민 금일품수(누계품수/평당품수) : 5품 (182.5품/3.38품) 금일작업현황 - 내부 문시공 - 몰딩 - 계단 마감재재시공 외주 - 타일시공 - 주방 싱크대 시공(한샘) 명일예정작업 - 기단부 드라이비트 시공 - 계단재마감 1층도 문, 몰딩,시공이 완료되었습니다. 외주 타일시공 진행되었습니다 2층 거실벽체 파벽돌 시공 완료 외주 한샘 주방싱크 완료되었습니다. 오늘도 추운날씨에 수고 많으셨습니다. 월요일에 약간에 마무리 작업후 현장마감이 될것입니다. 감사합니다. 2016. 12. 25.
161223 [41일차] 문,몰딩,계단,타일 / 목조주택,전원주택 포천이곡 운찬,은총이네 행복한집짓기 41일차 현황입니다. 하루종일 눈.. 금일근무자 팀장 : 고성만 부팀장 : 정수호 팀원 : 최재옥,이종원,박선민 금일품수(누계품수/평당품수) : 5품 ( 177.5품/3.28품) 금일작업현황 - 천정,창호 몰딩시공 - 내부문 시공 - 계단시공 - 타일 명일예정작업 - 계단시공 - 몰딩시공 - 타일시공 - 기단부 드라이비트 시공 - 현장철수 : 가능할까? 내일 현장철수가 가능할까? 최선을 다해서 철수를 할 예정입니다. 감사합니다. 2016. 12. 23.
161222 [40일차] 몰딩,문,계단마감재시공 / 목조주택,전원주택 포천이곡 운찬,은총이네 행복한집짓기 39.5일차 현황입니다. 날씨: 비 금일근무자 팀장 : 고성만 부팀장 : 정수호 팀원 : 최재옥,이종원,박선민 금일품수(누계품수/평당품수) : 5품 (172.5품/3.19품) 금일작업현황 - 내부 문시공 - 몰딩 - 계단 마감재재시공 명일예정작업 - 내부문시공 - 몰딩 시공 - 계단 마감재시공 외주 - 타일시공 - 한샘싱크 하루종일 비는 계속해서 내렸습니다. 마감작업도 차근차근 잘 진행되고 있구요.. 감사합니다. 2016. 12. 22.
161221 [39일차] 석고샌딩,몰딩,문시공 / 목조주택,전원주택 포천이곡 운찬,은총이네 행복한집짓기 39일차 현황입니다. 날씨: 흐림...오후에 비.. 금일근무자 팀장 : 고성만 부팀장 : 정수호 팀원 : 최재옥,이종원,박선민 금일품수(누계품수/평당품수) : 5품 (167.5품/3.1품) 금일작업현황 - 석고샌딩작업 - 내부 문시공 start~ - 몰딩 start~ - 수도 인입작업(외주) 명일예정작업 - 내부문시공 - 몰딩 시공 - 계단 마감재 시공 - 유공관 시공(외주) 어느별에서 왔시유? ㅋㅋ 드디어 석고 샌딩작업이 마무리 되었습니다. 페인트 칠을해도 될정도까지의 품질을 보증합니다..ㅎㅎ 2층 화장실.. 2층 운찬이방.. 은총이방 천정몰딩.. 운찬이방 천정몰딩.. 상수도 인입공사중.. 오늘도 마감에 열중하느라 수고들 하셨습니다. 감사합니다. 2016. 12. 21.
161220 [38일차] 석고퍼티마무리 / 목조주택,전원주택 포천이곡 운찬,은총이네 행복한집짓기 38일차 현황입니다. 날씨: 맑음 금일근무자 팀장 : 고성만 부팀장 : 정수호 팀원 : 최재옥,이종원,박선민 금일품수(누계품수/평당품수) : 5품 (162.5품/3.00품) 금일작업현황 - 1.2층 2차 퍼티진행 - 퍼티 못자리 샌딩작업및 보(글루렘)샌딩작업 명일예정작업 - 1.2층 퍼티 샌딩작업 - 문시공 - 1.2층 창호 몰딩작업 두번째 퍼티작업이 완료되었습니다...내일 샌딩작업만 하면 완전 마무리.. 노출보 샌딩작업.. 상하수관 매립작업.. 감사합니다.. 2016. 12. 21.
161219 [37일차] 석고퍼티,창호잼보드 / 목조주택,전원주택 포천이곡 운찬,은총이네 행복한집짓기 37일차 현황입니다. 기온은 많이 올랐는데 하루종일 흐림.. 금일근무자 팀장 : 고성만 부팀장 : 정수호 팀원 : 최재옥,이종원,박선민 금일품수(누계품수/평당품수) : 5품 (157.5품/2.91품) 금일작업현황 - 1 . 2층 퍼티진행 - 창호 잼보드작업 명일예정작업 - 1.2층 퍼티진행 - 문시공 - 1.2층 창호 잼보드작업 및 몰딩작업 연일 석고 퍼티작업에 열중하고 있습니다.. 창호 몰딩작업전에 잼보드를 먼저 시공했습니다.. 수도공사중.. 점점 마감을 향해 가고있네요.. 좀더 꼼꼼하게 마감할 수 있도록 노력하겠습니다. 감사합니다. 2016. 12. 19.
161216~17 [35,36일차] 퍼티,기타마감작업/목조주택,전원주택 포천이곡 운찬,은총이네 행복한집짓기 35일차 현황입니다. 날씨: 맑음 금일근무자 팀장 : 고성만 부팀장 : 정수호 팀원 : 최재옥,이종원,박선민 금일품수(누계품수/평당품수) : 5품 (150품/2.77품) 금일작업현황 - 2층 퍼티진행 - 1.2층 석고보드 마무리 및 퍼티진행 - 자재입고( 몰딩 및 문, 파벽돌) 포천이곡 운찬,은총이네 행복한집짓기 36일차 현황입니다. 날씨: 맑음 금일근무자 팀장 : 고성만 부팀장 : 정수호 팀원 : 최재옥,이종원,박선민 금일품수(누계품수/평당품수) : 2.5품 (152.5품/2.82품) 금일작업현황 - 2층 퍼티진행 - 1층 화장실 아쿠아디펜스방수작업 명일예정작업 - 멀바우 계단재시공 - 1.2층 퍼티진행 - 문시공 2층화장실은 한경희시트방수로 방수를 했기때문에 바닥방.. 2016. 12. 17.
161215 [33,34일차] 석고,퍼티/목조주택,전원주택 포천이곡 운찬,은총이네 행복한집짓기 33,34일차 현황입니다. 날씨: 맑음 금일근무자 팀장 : 고성만 부팀장 : 정수호 팀원 : 최재옥,이종원,박선민 금일품수(누계품수/평당품수) : 5품 (145품/2.68품) 금일작업현황 - 1층 퍼티진행 - 1층 드레스룸화장실 방수석고보드시공 - 2층 석고보드 마무리 및 퍼티진행 명일예정작업 - 1층 계단통, 창고석고마무리 - 1층 퍼티진행 - 2층 퍼티진행 2층 기도실... 흡음보드를 시공했습니다. 내벽에는 소음차단을 하기 위해서 인슐레이션을 충진했습니다. 2층 기도실.. 2층 아이들방.. 1층퍼티작업중.. 화장실은 덴쉴드 방수석고보드를 시공했습니다...3개소.. 2016. 12. 15.
161213 [32일차] 내벽인슐레이션,석고 /목조주택,전원주택 포천이곡 운찬,은총이네 행복한집짓기 32일차 현황입니다. 날씨 오전흐림..오후 맑음.. 금일근무자 팀장 : 고성만 부팀장 : 정수호 팀원 : 최재옥,이종원,박선민 금일품수(누계품수/평당품수) : 5품 (135품/2.5품) 금일작업현황 - 1층 인슐레이션 충진 및 석고마무리 - 계단재 가공 - 1층 안방 퍼티진행 - 1층 화장실 방수석고보드시공 명일예정작업 - 2층 내벽 인슐레이션 충진 및 석고시공 - 화장실 방수석고보드 시공 1층은 석고시공이 마무리가 되었습니다... 앞으로 이틀정도이면 석고작업도 마무리가 되겠습니다. 1층 안방부터 퍼티작업 스타트~~ 1층안방 화장실입니다...안방과 면하는 부분은 흡음보드시공하고.. 인슐레이션충진하고.. 타이벡시공하고.. 덴쉴드 방수석고보드 시공을 합니다. 감사합니다. 2016. 12. 13.
161212 [31일차] 석고,계단재가공 / 목조주택,전원주택 포천이곡 운찬,은총이네 행복한집짓기 31일차 현황입니다. 날씨 흐림.. 금일근무자 팀장 : 고성만 부팀장 : 정수호 팀원 : 최재옥,이종원,박선민 금일품수(누계품수/평당품수) : 5품 (130품/2.4품) 금일작업현황 - 1층 인슐레이션 충진 및 석고 - 계단재 가공 명일예정작업 - 석고시공 - 화장실 다운실링작업 및 방수석고보드 시공 1층은 내일이면 석고보드가 마무리가 될것같습니다. 1층은 표준스터드보다 300mm가 높아서 석고재단이 생각보다 많네요.... 1층안방.. 1층안방 드레스룸.. 이곡2현장 수성연질폼차가 비상하기위해 준비중... 깔끔한 마감을 위해 오늘도 최선을 다해봅니다~~ 감사합니다. 2016. 12. 12.
161211 [30일차] 석고,계단재가공 / 목조주택,전원주택 포천이곡 운찬,은총이네 행복한 집짓기 30일차 현황입니다 날씨 맑음.. 금일근무자 팀장 : 고성만 부팀장 : 정수호 팀원 : 최재옥,이종원 금일품수(누계품수/평당품수) : 4품(125품/2.31품) 금일작업현황 - 1층 인슐레이션충진 & 석고시공 - 계단 마감재 가공 명일예정작업 - 인슐레이션 충진 및 석고시공 외벽단열은 수성연질폼으로 시공.. 내벽은 인슐레이션으로 시공합니다... 소음차단효과.. 감사합니다. 2016. 12. 11.
161210 [29일차] 외벽마감, 비계철거 / 목조주택,전원주택 포천이곡 운찬,은총이네 행복한 집짓기 29일차 현황입니다 날씨 맑음.. 금일근무자 팀장 : 고성만 부팀장 : 정수호 팀원 : 최재옥,이종원 금일품수(누계품수/평당품수) : 4품(121품/2.24품) 금일작업현황 - 3차자재수령 - 외부마감작업(후드,빗물받이) - 비계철거 명일예정작업 - 내부 석고시공 현관입구는 파벽돌로 마감을 합니다. 감사합니다. 2016. 12. 11.
161202 [28일차] 석고,빗물받이 / 목조주택,전원주택 포천이곡 운찬,은총이네 행복한집짓기 28일차 현황입니다. 맑음.. 금일근무자 팀장 : 고성만(6시간) 부팀장 : 정수호(6시간) 팀원 : 최재옥(6시간),이종원(6시간) 금일품수: 3품(117품/2.16품) 금일작업현황 - 2층천정 석고보드 마무리 - 외부 물받이 마무리 명일예정작업 - 다음주 금요일까지 휴무에 들어갑니다. 설비,수성연질폼이 마무리가 된후 다음주 토욜일부터 실내작업이 시작되겠습니다. \ 이번현장은 다락이 없어서 서까래에 단열을 하지않고 실링에 단열을 실시합니다... 수성연질폼을 시공하기 위해서 2층 천정 석고보드를 마감했습니다. U-GUTTER 빗물받이 시공이 마무리.. 외부작업은 모두 마무리 되었습니다. 감사합니다. 2016. 12. 2.
161201 [27일차] 사이딩도색,빗물받이,2층천정석고작업 / 목조주택,전원주택 포천이곡 운찬,은총이네 행복한집짓기 27일차 현황입니다. 날씨 ..바람많음 금일근무자 팀장 : 고성만 부팀장 : 정수호 팀원 : 최재옥,이종원,박선민 품수(누계품수/평당품수) : 5품(114품/2.11품) 금일작업현황 - 후면 시멘트사이딩 도색완료(2회) - 물받이 시공중 - 래프터밴트 시공 - 2층천정 석고보드작업 - 설비팀 방통준비작업 명일예정작업 - 물받이시공 마무리 - 2층천정 석고보드 마무리 모임지붕 래프터밴트 시공.. 거실상부 쉐이드지붕 래프터밴트시공.. 머나먼 길을 따라서 석고양중 작업중.. 수성연질폼을 실링에 분사를합니다... 미리 2층 천정 시공중.. 설비팀은 보일러 엑셀시공 밑작업.. 감사합니다. 2016. 12. 1.
161130 [26일차] 아이큐브퓨제마감,사이딩도색 / 목조주택,전원주택 포천이곡 운찬,은총이네 행복한집짓기 26일차 현황입니다. 하루종일 흐림... 금일근무자 팀장 : 고성만 부팀장 : 정수호 팀원 : 최재옥,이종원,박선민 금일품수(누계품수/평당품수) : 5품(109품/2.01품) 금일작업현황 - 아이큐브퓨제 마스킹테이프 & 실란트작업 마무리 - 외벽 시멘트사이딩 도색중.. - 지붕 빗물받이 시공중.. - 설비(나무집협동조합) 명일예정작업 - 시멘트사이딩 도색 마무리 - 지붕 빗물받이 시공 마무리 - 지붕 서까래밴트 시공 아이큐브 퓨제는 이음매 실란트작업을 하지 않지만 창호주변은 실란트로 마무리작업중... 내일이면 외부작업도 마무리가 될것같습니다.... 감사합니다. 2016. 11. 30.
161129 [25일차] 아이큐브퓨제,페이트하도작업 / 목조주택,전원주택 포천이곡 운찬,은총이네 행복한집짓기 25일차 현황입니다. 날씨 맑음.. 금일근무자 팀장 : 고성만 부팀장 : 정수호 팀원 : 최재옥,이종원,박선민 품수(누계품수/평당품수) : 5품(104품/1.92품) 금일작업현황 - 아이큐브 시공 - 후면 시멘트사이딩 도색 밑작업 명일예정작업 - 아이큐브 실란트작업 - 후면 시멘트사이딩 도색작업 - 래프터밴트 시공 - 물받이시공 아이큐브퓨제 시공이 마무리 되었습니다.. 내일 창호주변 실란트작업과 못자리 터치업페인트 작업까지 하면 아이큐브는 마무리가 되겠습니다. 현관입구 파벽돌 붙일공간에 시멘트보드 시공했습니다. 내일 시멘트사이딩 도색을 하기위해서 창호주변등 실란트 작업을 했습니다... 감사합니다. 2016. 11. 29.
161128 [ 24일차] 외벽 아이큐브퓨제시공,내무목작업 / 목조주택,전원주택 포천이곡 운찬,은총이네 행복한집짓기 24일차 현황입니다. 비교적 따듯한 날씨였습니다. 금일근무자 팀장 : 고성만 부팀장 : 정수호 팀원 : 최재옥,이종원,박선민 금일품수 : 5품 (99품 / 1.83품 ) 금일작업현황 - 아이큐브 퓨제 시공중.. - 내부 도어변경 수정 - 설비(나무집협동조합) 명일예정작업 - 아이큐브퓨제 시공마무리 - 설비(나무집협동조합) 외벽 아이큐브퓨제 시공도 거의 마무리가 되어가는군요~~ 내무 화징실 및 드레스룸 도어가 포켓도어에서 일반도어로 변경되어 목작업 진행했습니다. 설비팀... 추운날씨에 금일도 수고 하셨습니다. 감사합니다. 2016. 11. 28.
161126 [23일차] 외벽 아이큐브퓨제시공 / 목조주택,전원주택 포천이곡 운찬,은총이네 행복한집짓기 23일차 현황입니다. 오전에 흐림...오후에는 눈이 내리기 시작하네요~~ 금일근무자 팀장 : 고성만(4시간) 부팀장 : 정수호(4시간) 팀원 : 최재옥(4시간),이종원(4시간) 금일품수 : 2품 (94품 / 1.74품 ) 금일작업현황 - 아이큐브 퓨제 시공중.. 명일예정작업 - 일요일 : 휴무 - 월요일 : 아이큐브퓨제 시공 감사합니다. 2016. 11. 26.
161125 [22일차] 아이큐브퓨제 / 목조주택,전원주택 포천이곡 운찬,은총이네 행복한집짓기 22일차 현황입니다. 맑음... 금일근무자 팀장 : 고성만 부팀장 : 정수호 팀원 : 최재옥,이종원,박선민 금일품수(누계품수/평당품수) : 5품 (92품 / 1.7품) 금일작업현황 - 소핏시공 마무리 - 외벽 아이큐브 퓨제 시공 - 현관문시공(외주) 명일예정작업 - 외벽 아이큐브 퓨제 시공 아이큐브 퓨제시공을 위한 하부작업이 끝나고 본격적으로 외장작업을 시작합니다.. 자료출처 : 나무좋아요 살라만더 현관문.. 예쁘네요.. 쉬는 시간에 한컷... 두개현장이 동시에 진행하다보니 인원이 많죠~~~ 항상 즐겁게 일하고 있습니다. 감사합니다. 2016. 11. 25.
161124 [21일차] 시멘트사이딩,스마트소핏 / 목조주택,전원주택 포천 이곡면 운찬,은총이네 행복한집짓기 21일차 현황입니다. 매우추움... 금일근무자 팀장 : 고성만 부팀장 : 정수호 팀원 : 최재옥,이종원,박선민 금일품수(누계품수/평당품수) : 5품(87품/1.61품) 금일작업현황 - 시멘사이딩작업 - 소핏작업중 - 아이큐브 후레싱작업 - 자재입고(아이큐브 퓨제) 명일예정작업 - 스마트소핏 마무리 - 외벽 아이큐브 스타트 외벽 후미부분 시멘사이딩 마무리와 스마트 소핏 작업중 .. 전기공사후 실내 청결작업 ..말끔하게 .. 아이큐브 퓨제 입고 .. 오늘도 추운날씨에 수고 많으셨습니다 .. 2016. 11. 25.
161123 [20일차] 외벽 시멘사이딩,소핏상작업 / 목조주택,전원주택 포천 이곡면 운찬,은총이네 행복한집짓기 20일차 현황입니다. 매우추움... 금일근무자 팀장 : 고성만 부팀장 : 정수호 팀원 : 최재옥,이종원,박선민 금일품수(누계품수/평당품수) : 5품(82품/1.52품) 금일작업현황 - 시멘사이딩작업 - 루프벤트 보강 - 소핏상작업 - 전기팀(나무집협동조합) 명일예정작업 - 외벽 후미부분 시멘사이딩 마무리 - 아이큐브입고 - 소핏상작업 마무리 - 내부 목작업 시멘사이딩 작업중.. 지붕 루프벤트에 대해 건축주님의 요청이 있어 벤트에 보강작업을 하였습니다. 소핏상작업 추운날씨에 오늘도 수고많으셨습니다. 2016. 11. 23.
161122 [19일차] 본지붕슁글 / 목조주택,전원주택 포천 이곡면 운찬,은총이네 행복한집짓기 19일차 현황입니다. 매우 흐리고 추움... 금일근무자 팀장 : 고성만(4hr) 부팀장 : 정수호 팀원 : 최재옥(휴무),이종원,박선민 금일품수(누계품수/평당품수) : 3.5품(77품/1.42품) 금일작업현황 - 지붕슁글작업 - 전기팀(나무집협동조합) 명일예정작업 - 외벽 후미부분 시멘사이딩 작업 포천 이곡현장 지붕벤트는 루프벤트방식 시공을 하였습니다 .. 스탁벤트도 시공을 하였습니다 (아래설명참고) 출처 : (주)나무좋아요 컬러도 시공도 아주깔끔하네요 .. 추운날씨에도 지붕작업하시느라 수고 많으셨습니다 .. 편안한밤 되세요 2016. 11. 22.
161120 [18일차] 레인스크린, 지붕슁글 /목조주택,전원주택 포천 이곡면 운찬,은총이네 행복한집짓기 18일차 현황입니다. 맑음... 작업하기에는 딱 좋은 날씨인듯~~ 금일근무자 팀장 : 고성만 부팀장 : 정수호 팀원 : 최재옥,이종원,박선민 금일품수(누계품수/평당품수) : 5품(73.5품/1.36품) 금일작업현황 - 레인스크린 - 벽체하부 후레싱작업 - 지붕슁글작업 - 전기팀(나무집협동조합) 명일예정작업 - 월요일 휴무 벽체 하부에 물끊기 하부 후레슁 작업 .. 외벽 레인스크린 작업완료 .. 버그스크린 작업완료 (외벽으로부터 벌레 해충의 침입을 차단하기위한 시공) 거실지붕 슁글작업시 본지붕 벽체와 만나는 부분에 물 차단 시공으로 스텝후레싱 시공 .. 쉐이드지붕 슁글작업완료...본지붕 슁글작업중.. 릿지 기둥시공 .. 전기팀 전기시공 오늘 하루도 수고 많으셨습니다 .. 2016. 11. 22.
161119 [17일차] 계단,창호,후레싱 /목조주택,전원주택 포천 이곡면 운찬,은총이네 행복한집짓기 17일차 현황입니다. 맑음... 작업하기에는 딱 좋은 날씨인듯~~ 금일근무자 팀장 : 고성만 부팀장 : 정수호 팀원 : 최재옥,이종원,박선민 금일품수(누계품수/평당품수) : 5품(68.5품/1.26품) 금일작업현황 - 계단작업 - 페이샤 도색 - 창호 후레싱작업 - 창호 수령 및 시공완료 - 창호 이지씰작업 - 지붕 후레싱 작업 - 전기팀(나무집협동조합) 명일예정작업 - 레인스크린 - 벽체하부 후레싱작업 - 지붕슁글작업 - 전기팀(나무집협동조합) 경주안계,용인유방,강화길상,..... 이번이 네번째 계단을 놓고 있는데... 그동안에도 최선을 다해 계단작업을 했지만 ... 시간이 지나면 지날수록 시간이 조금씩 단축되고.. 완성도도 높아지고.. 그동안 참고 이해해주신 건.. 2016. 11. 19.
161118 [16일차] 계단,페이샤,하우스랩 /목조주택,전원주택 포천이곡 운찬,은총이네 행복한집짓기 16일차 현황입니다. 맑음... 금일근무자 팀장 : 고성만 부팀장 : 정수호 팀원 : 최재옥,이종원,박선민 금일품수(누계품수/평당품수) : 5품 (63.5품/1.17품) 금일작업현황 - 계단시공 - 페이샤 시공 - 하우스랩(타이벡)시공 - 자재수령 명일예정작업 - 계단시공 - 페이샤 도색 - 창호시공 감사합니다. 2016. 11. 18.
161117 [15일차] 비계,0SB합판,계단 / 목조주택,전원주택 포천이곡 1현장 운찬,은총이네 행복한집짓기 15일차 현황입니다. 금일근무자 팀장 : 고성만 부팀장 : 정수호 팀원 : 최재욱, 이종원, 박선민 금일품수(누계품수/누계평당품수) : 5품 (58.5품/1.08품) 금일작업현황 - 비계마무리 - OSB합판시공 - 계단시공중.. 명일예정작업 - 하우스랩(타이벡) 시공 - 자재수령(슁글,페이샤,소핏,후레싱,레인스크린) - 레인스크린 - 계단시공 드뎌 비계시공이 마무리 되었습니다.... 거실위 쉐이드지붕 T&G합판시공하고 방수시트까지 마무리했습니다. 비계시공후에 2층 외벽합판도 마무리 되었구요.... 합판은 림조이스트에서 연결되도록 시공되었습니다. 계단작업이 시작되었습니다.... 전기,설비팀 오시기 전에 빨리 놔야죠.. 라이즈 182mm, 런 274mm ... 17.. 2016. 11. 17.
161116 [14일차] 거실외벽합판, 비계설치/ 목조주택,전원주택 포천이곡 1현장 운찬,은총이네 행복한집짓기 14일차 현황입니다. 금일근무자 팀장 : 고성만 부팀장 : 정수호 팀원 : 최재욱, 이종원, 박선민 금일품수(누계품수/누계평당품수) : 5품 (53.5품/1.67품) 금일작업현황 - 거실 외벽합판 - 비계설치 명일작업현황 - 비계설치 마무리 - 거실지붕 합판시공 - 거실지붕 방수시트시공 - 외벽 타이벡시공 비계설치..일명 까데기 장비가 들어올수 없어 무진장 날랐네요 ..바로앞 현장을 지나서 .. 휴~~반나절이면 설치하고도 남는데 .. 비좁은 통로를 통하고 .. 그래도 넘 열심히들 하네요 .. 비계는 3단 까지 .. 내일은 비계 마무리 하고 본격 작업돌입 .. 오늘도 힘든과정에도 웃음잃지않고 고생 많으셨습니다 .. 편안한밤 되세요 .. 2016. 11. 17.

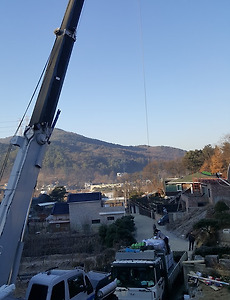

161115 [12,13일차] 거실쉐드지붕, 1층 외벽합판/목조주택,전원주택 포천이곡 1현장 운찬,은총이네 행복한집짓기 12 , 13일차 현황입니다. 금일근무자 팀장 : 고성만 부팀장 : 정수호 팀원 : 최재욱, 이종원, 박선민 금일품수(누계품수/누계평당품수) : 5품 (48.7품/1.52품) 금일작업현황 - 거실쉐이드지붕 미니월작업 - 거실지붕 서까래작업 - 1층 외벽합판 명일작업현황 - 거실지붕 합판시공 - 거실지붕 방수시트시공 - 거실외벽 합판시공 - 비계설치 14일 월요일은 작업중 비가내려 오전에 철수했네요. 1층 외벽 합판시공하였습니다. 표준스터드보다 1피트가 높아 림에서 2층합판과 쪼인될 것입니다. 1층 합판시공전 베커에 EPS폼을 채워넣어 단열에 만전을 기했습니다. 거의대부분 벽체위에 장선을 시공했으며.. 벽체에 시공이 안된 부분은 장선철물을 보강하였습니다. 거실 쉐.. 2016. 11. 17.
16112 [11일차] 서까래작업,지붕합판작업/목조주택,전원주택 포천이곡 1현장 운찬,은총이네 행복한집짓기 11일차 현황입니다. 금일근무자 팀장 : 고성만 부팀장 : 정수호 팀원 : 최재욱, 이종원, 박선민 금일품수(누계품수/누계평당품수) : 5품 (42.4품/1.3품) 금일작업현황 - 서까래작업 - 지붕합판작업 - 지붕방수시트작업 명일예정작업 - 거실쉐이드지붕 미니월작업 - 거실지붕 서까래작업 - 거실지붕 합판작업 - 거실지붕 방수시트작업 합판을 치기전 누드골조네요 .. 지붕은 T&G합판으로 시공하였습니다. 방수시트를 완전하게 덮으니 비소식에도 끄덕없겠네요. 작업종료후 현장청소및 정리정돈도 말끔히 .. 한주간도 고생많으셨습니다 . 2016. 11. 14.
