골조시공301

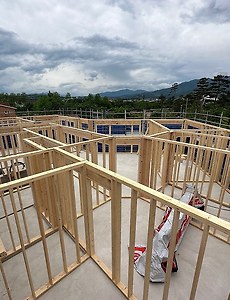

241129 (금) [천안 목천] 17일차 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 흐린후 비​​​-금일 근무자팀 장 : 박선민 (8시간) 부 팀 장 : 이주형 (8시간) 팀 원 : 권재홍 (8시간), 김완태 (8시간) ​​​​​금일품수 (누계) : 4 품 (총 70.375품)​​​금일 작업 현황​- 벽체 합판 시공- 방통라인 태고 합판 시공- 열회수 환기장치 시공 (열회수팀)- 에어컨 배관 시공 (에어컨팀)​다음 예정작업​- 외벽 합판 테이핑- 스카이텍 시공​​​천안 목천 17일차안녕하세요! 수호천사하우징입니다.저희는 더 안전하고 따뜻한 집을 만드는 데 최선을 다하고 있습니다.작은 디테일까지 꼼꼼하게 신경 쓰며, 고객님께 더 나은 삶의 공간을 제공하기 위해 노력하고 있어요. 앞으로도 많은 관심과 응원 부탁드립니다! 😊외벽 합판 시공이 완료 되었습니다.외벽 합판은 외부 하중을 .. 2024. 11. 30.
241128 (수) [천안 목천] 16일차 벽체 합판 시공 , 컬러타이 시공 , 다락 벽체 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 흐린후 비​​​-금일 근무자팀 장 : 박선민 (8시간) 부 팀 장 : 이주형 (8시간) 팀 원 : 권재홍 (8시간), 김완태 (8시간) ​​​​​금일품수 (누계) : 4 품 (총 66.375품)​​​금일 작업 현황​- 벽체 합판 시공- 컬러타이 시공- 다락 벽체 시공​다음 예정작업​- 벽체 합판 시공- 내부 목작업​​천안 목천 16일차하루하루 완성되어 가는 현장의 모습을 보며 뿌듯함을 느끼는 요즘입니다. 오늘도 차근차근 계획대로 작업을 진행하며, 최고의 결과를 위해 최선을 다하고 있습니다. 항상 안전하고 정확한 시공으로 믿음에 보답하겠습니다!화장실 매립 휴지걸이가 들어갈 자리를 만들어 주었습니다.화장실 양쪽 매립 선반 자리를 만들어 주었습니다.​비 소식으로 인해 외부 합판 작업을 잠시 멈추고 내부.. 2024. 11. 29.
241127 (화) [천안 목천] 15일차 벽체 합판 시공 , 내부 목작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 눈​​-금일 근무자팀 장 : 박선민 (5시간) 부 팀 장 : 이주형 (5시간) 팀 원 : 권재홍 (5시간), 김완태 (5시간) ​​​​금일품수 (누계) : 2.5 품 (총 62.375품)​​​금일 작업 현황​- 벽체 합판 시공- 컬러타이 시공​다음 예정작업​- 벽체 합판 시공- 벽체 테이핑- 스카이텍 시공​​천안 목천 15일차안녕하세요! 😊어느덧 겨울이 성큼 다가온 것처럼, 오늘은 눈 소식과 함께 하루를 시작했습니다. 날씨가 추워지더라도 현장에서는 늘 안전과 완성도를 최우선으로 생각하며 작업에 임하고 있습니다. 작은 변화도 놓치지 않는 꼼꼼한 시공으로 좋은 결과를 만들어가겠습니다.​오늘의 시공 현장 보시겠습니다.오픈 천장 구간 컬러타이를 시공 하였습니다.경사 지붕의 구조상, 서까래는 지붕 하중으.. 2024. 11. 28.
241125 (월) [천안 목천] 14일차 벽체 합판 시공 , 내부 목작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음​​-금일 근무자팀 장 : 박선민 (8시간) 부 팀 장 : 이주형 (8시간) 팀 원 : 권재홍 (8시간), 김완태 (8시간) ​​​​금일품수 (누계) : 4 품 (총 59.875품)​​​금일 작업 현황​- 벽체 합판 시공- 내부 목작업​다음 예정작업​- 벽체 합판 시공- 스카이텍 시공​​천안 목천 14일차삶을 더 편안하고 행복하게 만들어줄 집을 짓기 위해 항상 최선을 다하고 있습니다. 집을 짓는 과정에서 가장 중요한 건, 안전과 신뢰라고 생각해요. 그래서 작은 디테일까지 꼼꼼히 챙기며, 여러분이 오래도록 안심하고 살 수 있는 공간을 만드는 데 집중하고 있습니다.​오늘 시공현장 보시겠습니다.집을 짓다 보면, 전기 배선이나 에어컨 배관이 외벽을 통과해야 할 때가 많습니다. 그런데 이런 배관 작업이.. 2024. 11. 26.

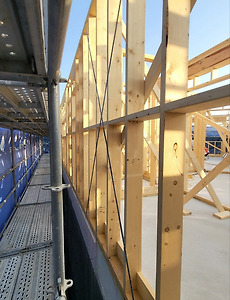

241124 (일) [천안 목천] 13일차 솔리드 블로킹 ,월브레싱 스트랩타이 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음​​-금일 근무자팀 장 : 박선민 (8시간) 부 팀 장 : 이주형 (8시간) 팀 원 : 권재홍 (6시간), 김완태 (8시간) ​​​​금일품수 (누계) : 3.75 품 (총 55.875품)​​​금일 작업 현황​- 월브레싱 , 스트랩 타이 시공- 벽체 합판 시공- 솔리드 블로킹 시공​다음 예정작업​- 벽체 합판 시공​​천안 목천 13일차안녕하세요. 😊 오늘은 합판 시공에 앞서 사전 작업을 중점적으로 진행한 하루였습니다. 준비가 탄탄해야 결과도 완벽하다는 마음으로, 세부적인 부분까지 꼼꼼히 점검하며 착실히 준비했습니다. 작은 과정 하나하나가 완성도를 높이는 밑거름이 되기에 더더욱 신경 쓰고 있습니다.​오늘의 시공현장 함께 보시겠습니다.솔리드 블로킹을 시공해주었습니다.스터드 사이에 솔리드 블로킹을 .. 2024. 11. 25.
241123 (토) [천안 목천] 12일차 교차지붕 , 타이벡 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음​​-금일 근무자팀 장 : 박선민 (8시간) 부 팀 장 : 이주형 (8시간) 팀 원 : 권재홍 (8시간), 김완태 (8시간) ​​​​금일품수 (누계) : 4 품 (총 52.125품)​​​금일 작업 현황​- 계단 시공- 서까래 재단 및 시공- 지붕 타이벡 시공​​다음 예정작업​- 월브레싱 , 스트랩 타이 시공- 벽체 합판 시공- 솔리드 블로킹 시공​천안 목천 12일차건축주님께서 만족하실 수 있는 집을 만들기 위해 현장에서 최선을 다하고 있습니다.집을 짓는 모든 과정은 단순한 작업이 아니라, 하나하나의 정성과 기술이 모여 만들어지는 결과물입니다.오늘의 작업 이야기를 통해 저희의 진심과 노력을 느껴주시면 감사하겠습니다. 😊교차 지붕 시공 중인 모습입니다.밸리 보드 시공후 교차 지붕 시공을 완료 하.. 2024. 11. 24.
241122 (금) [천안 목천] 11일차 서까래 시공 , 페이샤보드 시공 , 계단 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음​​-금일 근무자팀 장 : 박선민 (8시간) 부 팀 장 : 이주형 (8시간) 팀 원 : 권재홍 (8시간), 김완태 (8시간) ​​​​금일품수 (누계) : 4 품 (총 48.125품)​​​금일 작업 현황​- 계단 시공- 서까래 재단 및 시공- 서까래 블로킹 시공​다음 예정작업​- 계단 시공- 서까래 재단 및 시공​천안 목천 11일차안녕하세요작업의 작은 디테일까지 꼼꼼히 신경 쓰며, 고객님께서 오래도록 만족하실 집을 짓고자 노력하고 있습니다.하루하루 완성되어 가는 집의 모습을 함께 지켜봐 주시고 응원해 주시면 감사하겠습니다. 😊메인 지붕 서까래 블로킹 시공을 완료 하였습니다.릿지보드가 올라갈 자리에 레이아웃후블로킹을 달아주었습니다.서까래 끝부분에 페이샤보드를 시공을 해주었습니다.​​계단 작업 진.. 2024. 11. 23.
241121 (목) [천안 목천] 10일차 서까래 시공 , 계단 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 흐림​​-금일 근무자팀 장 : 박선민 (8시간) 부 팀 장 : 이주형 (8시간) 팀 원 : 권재홍 (8시간), 김완태 (8시간) ​​​​금일품수 (누계) : 4 품 (총 44.125품)​​​금일 작업 현황​- 박공월 시공- 계단 시공- 서까래 재단 및 시공​다음 예정작업​- 계단 시공- 서까래 재단 및 시공​천안 목천 10일차안녕하세요 최고의 목조주택을 선사하기 위해 오늘도 현장에서 최선을 다하고 있는 수호천사하우징입니다.저희는 언제나 세심함과 정직함을 바탕으로 튼튼하고 아름다운 집을 만들어가고 있습니다.​오늘의 시공 현장 함께 보시겠습니다.오픈 천장 구간에서 안전한 작업 환경을 조성하기 위해 합판 설치 작업을 진행했습니다.이 과정은 단순히 안전을 위한 임시 조치가 아니라, 시공의 정확성과 효율성.. 2024. 11. 22.
241120 (수) [천안 목천] 9일차 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 흐림​​-금일 근무자팀 장 : 박선민 (8시간) 부 팀 장 : 이주형 (8시간) 팀 원 : 권재홍 (8시간), 김완태 (8시간) ​​​​금일품수 (누계) : 4 품 (총 40.125품)​​​금일 작업 현황​- 박공월 시공- 계단 시공​다음 예정작업​- 박공월 시공- 계단 시공- 서까래 재단​천안 목천 9일차안녕하세요! 수호천사하우징입니다.오늘은 비교적 큰 작업보다는 어제 진행된 시공을 점검하고, 이후 작업을 준비하는 시간으로 보냈습니다. 매일 현장의 작은 디테일까지 확인하며, 더욱 완벽한 집을 만들어가기 위해 최선을 다하고 있습니다.오늘의 시공현장 보시겠습니다.다락 미니월 시공을 해주었습니다.다락 미니월 위에 더블탑 플레이트를 시공해주었습니다.시공후 플레이트위에 서까래가 정확한 위치에 올라갈수 있.. 2024. 11. 21.
241119 (화) [천안 목천] T&G 시공 , 계단 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음​​-금일 근무자팀 장 : 박선민 (8시간) 부 팀 장 : 이주형 (8시간) 팀 원 : 권재홍 (8시간), 김완태 (8시간) ​​​​금일품수 (누계) : 4 품 (총 36.125품)​​​금일 작업 현황​- T&G 시공- 다락 레이아웃- 계단 시공​다음 예정작업​- 박공월 시공- 계단 시공- 서까래 재단​천안 목천 8일차목조주택은 구조부터 세심한 설계와 시공이 이루어져야 오랜 시간 견고하고 아름다움을 유지할 수 있는데요, 저희는 작은 부분 하나까지 꼼꼼히 챙기며 집의 뼈대를 완성해갑니다.​골조가 한창인 오늘의 시공현장 함께 보시겠습니다.어제부터 이어온 T&G 시공을 오늘 드디어 깔끔하게 마무리했습니다.T&G 시공은 목조주택의 바닥 구조를 튼튼하고 안정적으로 만드는 중요한 작업으로, 정확한 맞물림.. 2024. 11. 20.
241119 (화) [성주 월항면 장산리] 19일차 2층 방통 블로킹 시공,하부 후레싱 시공, 현관문 시공, 설비팀 시공,에어컨 설비팀 시공,징크팀 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음​​-금일 근무자-팀 장 : 이상민(8시간)부팀장 : 문병선(8시간)팀원 : 정태영(8시간), 노채헌(8시간), 최정현(8시간)​금일품수 (누계) : 5품 (총 88.375 품)​금일 작업 현황 -에어컨 설비팀 시공-징크팀 시공-설비팀 시공-2층 방통 블로킹 시공 -현관문 시공-창호 콤보 시공-외날 후레싱 시공 -2층 화장실 헤더 시공​​다음 예정 작업 -레인 스크린 시공 -세라믹 사이딩 시공-버그 스크린 시공-징크팀 시공 ​​성주 월항면 장산리 19일차안녕하세요. 이틀간의 휴무후 성주 월항에서 활기차게 19일차 작업을 시작했습니다. 이전 작업에 이어 2층 방통 블로킹 시공을 진행하였습니다.2인1조로 진행해서 방통 블로킹 시공은 빠르게 완료하였습니다.​2층 화장실 헤더 시공도 진행하였습니다.​.. 2024. 11. 20.
241118 (월) [천안 목천] 7일차 장선시공,T&G 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음​​-금일 근무자팀 장 : 박선민 (8시간) 부 팀 장 : 이주형 (11시간) 팀 원 : 권재홍 (8시간), 김완태 (11시간) ​​​​금일품수 (누계) : 4.75 품 (총 32.125품)​​​금일 작업 현황​- 장선 시공- 장선 블로킹 시공​다음 예정작업​- T&G 시공- 다락 레이아웃​​천안 목천 7일차안녕하세요함께 현장에서의 작은 변화들을 공유하며, 작업이 하나씩 완성되어 가는 모습을 전해드리고자 합니다. ​오늘은 7일차로 장선 시공을 중점에 두고 하루를 보냈습니다.​오늘 시공 현장 함께 보시겠습니다.장선 시공을위해 재단한 장선들을 레이아웃에 맞추어올려놓는것으로 일과를 시작 하였습니다.장선 시공은 단순히 나무를 놓는 작업처럼 보이지만, 집의 구조적 안정성과 안전성을 책임지는 핵심 작업입.. 2024. 11. 18.
241116 (토) [천안 목천] 6일차 가새작업 , 림조이스트 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 흐린후 비​​-금일 근무자팀 장 : 박선민 (8시간) 부 팀 장 : 이주형 (8시간) 팀 원 : 권재홍 (8시간), 김완태 (8시간) 지 원 : 권동환 (8시간)​​​금일품수 (누계) : 5 품 (총 27.375품)​​​금일 작업 현황- 가새 작업 - 림 조이스트 시공- 방통 블로킹 및 솔리드 블로킹 시공​​다음 예정작업​- 장선 시공- 장선 블로킹 시공​​천안 목천 6일차안녕하세요! 😊수호천사하우징의 직영 집짓기 프로젝트,6일차 현장에서 인사드립니다.매일 조금씩 완성되어 가는 집의 모습을 공유하며, 함께 소중한 이야기를 만들어가고 있습니다. 오늘도 꼼꼼하고 정성 가득한 작업으로 멋진 결과를 보여드리기 위해 최선을 다하겠습니다. 끝까지 지켜봐 주시고 많은 응원 부탁드립니다! 🙏 오늘의 시공 현.. 2024. 11. 18.
241116 (토) [성주 월항면 장산리] 18일차 지붕 방수 시트 시공, 거실 슬로프 시공, 방통라인 시공, 2층 방통 블로킹 시공, 전기팀 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음​​-금일 근무자-팀 장 : 이상민(8시간)부팀장 : 문병선(8시간)팀원 : 정태영(8시간), 노채헌(8시간), 최정현(8시간)​금일품수 (누계) : 5품 (총 83.375 품)​금일 작업 현황 -2차 자재 수령-지붕 방수시트 시공-2층 방통 블로킹 시공-슬로프 시공-방통 라인 합판 시공​-전기팀 시공​다음 예정 작업 -방통 블로킹 시공-방통 라인 합판 시공-레인 스크린 시공 ​성주 월항면 장산리 18일차안녕하세요. 오늘은 성주에서 활기차고 즐겁게 작업한 하루였습니다. 오전에는 추후 공정을 위한 2차 자재 수령을 하였습니다.전날 팀장님의 지시사항에 따라 충분한 공간을 확보해놓으니 수월하게 자재 적재를 진행하였습니다.​   2차 자재 수령후 슬로프 시공을 진행하였습니다.슬로프는 기울기가 있는 지.. 2024. 11. 17.
241115 (금) [천안 목천] 5일차 윈도우씰 및 크리플 스터드 시공 , 비계설치 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 흐린후 비​​-금일 근무자팀 장 : 박선민 (7시간) 부 팀 장 : 이주형 (7시간) 팀 원 : 권재홍 (7시간), 김완태 (7시간) 지 원 : 권동환 (7시간)​​​금일품수 (누계) : 4.375 품 (총 22.375품)​​​금일 작업 현황- 시스템 비계 설치- 트리머, 윈도우씰 및 크리플스터드 재단 및 시공- 방통 블로킹 시공- 세트 앙카 시공​​다음 예정작업​- 가새 작업 - 림 조이스트 시공- 방통 블로킹 및 솔리드 블로킹 시공​​천안 목천 5일차오늘의 시공 현장에 오신 것을 환영합니다! 👷‍♂️👷‍♀️안녕하세요! 😊​시작하는 순간부터 마무리까지, 안전과 품질을 최우선으로 하며 최선을 다해보겠습니다.팀원들과 함께하는 모든 순간이 우리의 노력으로 가득 채워지길 바랍니다.그럼 오늘의 시공.. 2024. 11. 15.
241114 (목) [천안 목천] 4일차 벽체 세우기 , 트리머 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 흐린후 비​​-금일 근무자팀 장 : 박선민 (8시간) 부 팀 장 : 이주형 (8시간) 팀 원 : 권재홍 (8시간), 김완태 (8시간) 지 원 : 권동환 (휴무)​​​금일품수 (누계) : 4 품 (총 18 품)​​​금일 작업 현황- 벽체 조립 및 세우기 마무리- 트리머 재단 및 시공​​​​다음 예정작업​- 트리머, 윈도우씰 및 크리플스터드 재단 및 시공- 가새 작업​​천안 목천 4일차안녕하세요! 천안 목천 현장에서 인사드립니다.오늘은 잔잔한 구름 아래에서 작업을 진행하며 하루를 시작했습니다. 변덕스러운 날씨에도 묵묵히 현장에서 최선을 다해 시공을 이어가고 있습니다. 작은 부분 하나까지 꼼꼼하게 챙기며 믿음에 보답할 수 있도록 노력하고 있습니다.오늘의 시공 현장 함께 보시겠습니다.외벽과 내벽의 모든 .. 2024. 11. 15.
241114 (목) [성주 월항면 장산리] 16일차 켄틸레버 합판&방수시트 시공, 2층박공월 시공, 레인스크린 먹선 시공, 설비팀 및 전기팀 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음​​-금일 근무자-팀 장 : 이상민(4시간)부팀장 : 문병선(8시간)팀원 : 정태영(8시간), 노채헌(휴무), 최정현(8시간)​금일품수 (누계) : 3.5품 (총 73.375 품)​금일 작업 현황 -레인스크린 먹선 시공-2층 박공월 시공-설비팀 시공-전기팀 시공​다음 예정 작업 -지붕 합판 시공-지붕 방수시트 시공-방통 블로킹 시공​성주 월항면 장산리 16일차안녕하세요. 성주에서 가을의 선선한 바람과 함께 16일차 작업을 시작했습니다. 설비팀과 전기팀이 시공한 외부 배관과 배선의 기밀 테이핑 작업을 진행했습니다.​  켄틸레버 합판 시공은 물매를 고려하여 시공후 방수 시트까지 시공하였습니다.아래는 저희가 사용중인 방수시트에 대한 설명 입니다.​ ​벽체 레인스크린 먹작업도 진행하였습니다.레인스크린.. 2024. 11. 14.
241113 (수) [천안 목천] 3일차 플레이트 레이아웃 , 어드밴스 백커 시공 , 벽체 조립및 세우기 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음​​-금일 근무자팀 장 : 박선민 (8시간) 부 팀 장 : 이주형 (8시간) 팀 원 : 권재홍 (8시간), 김완태 (8시간) 지 원 : 권동환 (8시간)​​​금일품수 (누계) : 5 품 (총 14 품)​​​금일 작업 현황- 플레이트 레이아웃 (Plate Layout)- 벽체 조립 및 세우기 - 플레이트 , 스터드 재단- 어드벤스 백커 시공- 헤더 제작​​​다음 예정작업​- 벽체 조립 및 세우기 마무리- 트리머(Trimmer), 윈도우씰(Window Sill) 및 크리플스터드(Cripple Stud) 재단 및 시공​​​천안 목천 3일차안녕하세요​오늘 하루도 현장에서 최선을 다해 작업을 진행했습니다.그럼 오늘의 시공현장 보시겠습니다! ​​ 어드밴스 백커 시공을 진행하였습니다. 백커는 벽과 벽이 만.. 2024. 11. 13.

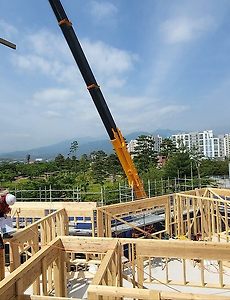

241112 (화) [천안 목천] 2일차 토대시공, 스터드 재단, 플레이트 재단, 플레이트 레이아웃, 벽체시공등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음​​-금일 근무자팀 장 : 박선민 (8시간) 부 팀 장 : 이주형 (8시간) 팀 원 : 권재홍 (8시간), 김완태 (8시간) 지 원 : 권동환 (8시간)​​​금일품수 (누계) : 5 품 (총 9 품)​​​금일 작업 현황- 토대 (Mudsill) 가공 및 재단- 토대 시공- 플레이트 레이아웃 (Plate Layout)- 헤더 재단 및 제작- 외벽 벽체 조립- 벽체 세우기​​​다음 예정작업- 플레이트 레이아웃 (Plate Layout)- 벽체 조립 및 세우기 마무리- 트리머(Trimmer), 윈도우씰(Window Sill) 및 크리플스터드(Cripple Stud) 재단 및 시공​​​천안 목천 2일차안녕하세요천안 목천 의 두번째 날이 밝았습니다.​​플레이트 레이아웃 작업을 진행했습니다. 플레이트는 .. 2024. 11. 13.
241112 (화) [성주 월항면 장산리] 14일차 설비팀 및 전기팀 시공,2층 월브레이싱, 및 벽체 합판 시공, 박공월 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음​​-금일 근무자-팀 장 : 이상민(8시간)부팀장 : 문병선(8시간)팀원 : 정태영(8시간), 노채헌(6시간), 최정현(8시간)​금일품수 (누계) : 4.75품 (총 65.875 품)​금일 작업 현황 -박공월 시공-2층 월브레이싱 시공-2층 외부 합판 시공-설비팀 시공-2층 코너 및 백커 단열재 시공 -2층 통로월 시공​다음 예정 작업 -벽체 투습방수지 시공-방통 블로킹 시공-설비팀 시공 -지붕 합판 시공-박공월 시공​성주 월항면 장산리 14일차​안녕하세요산산한 바람에 경치좋은 성주 월항면에서 14일차 작업을 시작했습니다.오늘은 설비팀에서 배관작업을 진행하였습니다.전기팀에선 콘센트 위치를 팀장님과 논의후 배선 작업을 진행하였습니다.                  2층 박공월 및 통로벽체 시공도.. 2024. 11. 13.
241111 (월) [천안 목천] 1일차 자재 수령 및 적재, 마이터쏘 및 테이블쏘 작업대 제작, 기초면 레벨 확인 및 레이아웃 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음​​-금일 근무자팀 장 : 박선민 (8시간) 부 팀 장 : 이주형 (8시간) 팀 원 : 권재홍 (8시간), 김완태 (8시간) ​​​금일품수 (누계) : 4 품 (총 4 품)​​​금일 작업 현황- 1차 자재 수령 및 적재- 쏘홀스(Saw-Horse), 테이블쏘(Table-Saw), 마이터쏘(Miter-Saw) 작업대 제작 - 기초 레벨 확인 및 면갈이- 기초 토대 레이아웃​다음 예정작업- 토대 (Mudsill) 가공 및 재단- 토대 시공- 플레이트 레이아웃 (Plate Layout)- 헤더 재단 및 제작​천안 목천 1일차안녕하세요천안 목천에서의 첫날이 밝았습니다.이곳에서 만들어질 목조주택이 완성될 순간을 떠올리니 기대감으로 마음이 설렙니다.튼튼하고 따뜻한 집을 짓기 위한 시작의 의미를 되새기며,.. 2024. 11. 11.
241110 (일) [성주 월항면 장산리] 13일차 박공벽 시공 및 블로킹 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음​​-금일 근무자-팀 장 : 이상민(8시간)부팀장 : 문병선(휴무)팀원 : 정태영(휴무), 노채헌(8시간), 최정현(8시간)​금일품수 (누계) : 3 품 (총 61.125 품)​금일 작업 현황 -박공벽 시공​-방통 블로킹 시공​다음 예정 작업 -지붕 합판 시공-방통 블로킹 시공​성주 월항면 장산리 13일차​안녕하세요 산산한 가을날씨와 함께 성주 월항면 에서 13일차 작업을 시작하였습니다.      ​박공벽은 지붕골조 시공후 바닥 레이아웃에 맞춰 스터드를 시공하고 개구부분은 레이저를 사용후 실측하여 크리플,씰,트리머를 재단후 시공진행하였습니다. 헤더 부분은 지붕의 각도에 맞춰 재단후 시공하였고 틈새부분은 폼 충진을하여 기밀 작업을 진행하였습니다.오늘은 소장님께서 격려차 서울에서 성주까지 방문하여.. 2024. 11. 11.
241109 (토) [성주 월항면 장산리] 12일차 지붕 투습방수지 및 각상 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음​​-금일 근무자-팀 장 : 이상민(8시간)부팀장 : 문병선(8시간)팀원 : 정태영(8시간), 노채헌(8시간), 최정현(8시간)​금일품수 (누계) : 5 품 (총 58.125 품)​금일 작업 현황 -지붕 투습방수지 시공-지붕 각상 시공​​다음 예정 작업 -박공벽 시공-지붕 합판 시공​​​성주 월항면 장산리 12일차안녕하세요. 선선한 가을 날씨와 함께 성주 월항에서 12일차 작업을 시작했습니다. 우선 지붕 투습방수지 시공전 사전 먹선 작업을 진행하였습니다.먹선과 투습방수지의 밑단을 맞추고 물매를 고려하여 아래 부분에서 시작하여 위쪽으로 올라가면서 시공이 진행되었습니다. 겹침 부분은 윗장부분이 아래장 위로 올라가게끔 오버랩하고 테이핑하여 작업하였습니다.서까래 이브 블로킹 아래로 내려오는 부분은 재.. 2024. 11. 9.
241107 (목) [성주 월항면 장산리] 10일차 서까래 재단, 패러램 릿지 빔 시공, 서까래 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음​​-금일 근무자-팀 장 : 이상민(8시간)부팀장 : 문병선(8시간)팀원 : 정태영(8시간), 노채헌(8시간), 최정현(8시간)​금일품수 (누계) : 5 품 (총48.125 품)​금일 작업 현황 -서까래 재단-릿지 빔 시공-블로킹 재단-서까래 시공-시스템 비계 설치​​다음 예정 작업 - 서까래 시공- 지붕 합판 시공- 서브 페이샤 시공​​성주 월항면 장산리 10일차안녕하세요. 산산한 바람과 함께 성주 월항에서 10일차 집짓기를 시작합니다.​ 오전에는 가운데 지붕 서까래를 얹을 릿지 빔 시공을 진행하였습니다.릿지빔이 정확한 위치에 시공되기 위해 수직과 수평을 맞춰 포스트 시공후 다함께 힘을 모아 패러렘 빔을 포스트에 얹히는 작업을 진행하였고 추후 서까래 작업시 시공한 패러램 과 벽체 위에 얹혀서.. 2024. 11. 8.
241106 (수) [성주 월항면 장산리] 9일차 서까래 재단, 합판 시공, 포켓도어 틀 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음​​-금일 근무자-팀 장 : 이상민(8시간)부팀장 : 문병선(8시간)팀원 : 정태영(8시간), 노채헌(8시간), 최정현(8시간)​금일품수 (누계) : 5 품 (총43.125 품)​금일 작업 현황 -가새 제거 작업-서까래 재단-합판 시공-발판 시공​​다음 예정 작업 - 릿지 빔 시공- 서까래 시공- 시스템 비계 설치 ​​성주 월항면 장산리 9일차안녕하세요. 갑작스럽게 쌀쌀해진 날씨를 맞으며 시작한 9일차 작업 내용 공유드립니다.​   ​오늘은 어제 합판작업에 이어 남은 부분 시공 및 테이핑 작업까지 완료하였습니다.테이핑은 합판의 이음매 부분에 물매를 고려하여 아래부터 시작하여 위로 올라가는 방향으로 작업하였습니다.합판 시공후 개구부부분 합판 컷팅 작업도 진행하였습니다.이로서 1층 합판 시공은 완.. 2024. 11. 6.
241105 (화) [성주 월항면 장산리] 8일차 서까래 재단, 합판 시공, 철물 보강 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음​​-금일 근무자-팀 장 : 이상민(9시간)부팀장 : 문병선(9시간)팀원 : 정태영(9시간), 노채헌(9시간), 최정현(9시간)​금일품수 (누계) : 5.625 품 (총 38.125 품)​금일 작업 현황 -철물 보강 작업-서까래 재단-합판 시공​​다음 예정 작업 - 서까래 재단- 합판 시공 - 가새 제거 작업​​성주 월항면 장산리 8일차​안녕하세요. 어느덧 성주에서 작업을 시작한지 8일차가 되었습니다.빠르게 작업을 이어가다 보니 시간가는줄도 모르게 바쁜 한주였던것 같습니다.​  오늘은 다음 공정을 위한 서까래 재단 작업이 분주하게 진행되었습니다.서까래는 지붕을 세울수 있도록 돕는 기능과 지붕의 형태를 잡아주는 역할을 하는 부재 입니다.또한 지붕에 가해지는 힘을 지지하는 역할도 합니다.그리하여 .. 2024. 11. 5.
241104 (월) [성주 월항면 장산리] 7일차 2층 플레이트 레이아웃, 2층 벽체 조립&세우기 작업,포니 월 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음​​-금일 근무자-팀 장 : 이상민(8시간)부팀장 : 문병선(8시간)팀원 : 정태영(8시간), 노채헌(8시간), 최정현(8시간)​금일품수 (누계) : 5 품 (총 32.5 품)​금일 작업 현황 - 2층 플레이트 레이아웃- 2층 벽체 세우기- 2층 토대 시공- 구조목 재단- 릿지용 페러렘 재단​​다음 예정 작업 - 철물 보강 작업- 서까래 재단- 합판 시공 ​성주 월항면 장산리 7일차안녕하세요. 이제 곧 겨울이 다가오려나 봅니다.내일부터 오전기온이 뚝 떨어진다고 하니 감기 조심하시길 바라며 쌀쌀한 날씨에도 다함께 단합하여 작업한 시공 내용 공유 드립니다.​ 우선 2층 벽체를 세우기위한 사전 작업인 토대 시공을 진행하였습니다.토대 시공의 경우 2층 벽체가 세워질 위치에 레이아웃을 진행후 레이아웃된.. 2024. 11. 4.
241103 (일) [성주 월항면 장산리] 6일차 2층 플레이트 재단, 2층 바닥 T&G 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 흐린 후 갬​​-금일 근무자-팀 장 : 이상민(4시간)부팀장 : 문병선(4시간)팀원 : 정태영(4시간), 노채헌(4시간), 최정현(4시간)​금일품수 (누계) : 2.5 품 (총 27.5 품)​금일 작업 현황 - T&G합판 시공- 2층 플레이트 재단​​다음 예정 작업 - 2층 플래이트 시공- 2층 벽체 시공 성주 월항면 장산리 6일차​​안녕하세요. 성주 월항면에서 6일차 작업 시작합니다.   오늘은 2층 바닥 T&G 합판 시공을 진행하였습니다.로스를 최소화 하고 합판 원장을 최대한 활용하기 위해 스타트 규격을 측정후 재단하여 시공을 시작하였고시공은 장선위 합판을 부착할 공간에 글루 접착제를 도포후 합판을 고정하는 방법으로 진행하였습니다.​ 2층 T&G 합판 시공은 완료되었습니다.이상입니다.편안한 밤.. 2024. 11. 4.
241102 (토) [성주 월항면 장산리] 5일차 림 조이스트 시공, 장선 시공, 2층 플레이트 재단 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 흐린 후 갬​​-금일 근무자-팀 장 : 이상민(9시간)부팀장 : 문병선(9시간)팀원 : 정태영(9시간), 노채헌(9시간), 최정현(9시간)​금일품수 (누계) : 5.625 품 (총 25 품)​금일 작업 현황 - 림조이스트 시공- 천장 장선 시공- 블로킹 시공- 2층 플레이트 재단- 타이 플레이트 시공​​다음 예정 작업 - 철물 보강 작업- T&G합판 시공- 2층 플레이트 시공​성주 월항면 장산리 5일차​안녕하세요.어제 하루 충전의 시간을 가지고 오늘은 성주 월항면 장산리에서 5일차 시작해보겠습니다. 오늘은 이전 작업에 이어 림 조이스트 장선 시공을 마무리 했습니다.​  이후 림조이스트 레이아웃과 페러램 조이스트 행거에 맞춰 장선 시공을 진행하였습니다.장선 시공이 끝나고 장선 블로킹 시공도 이어서 .. 2024. 11. 3.
241030 (수) [성주 월향면 장산리] 3일차 벽체 세우기, 플레이드 레이아웃 헤더 제작 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음​​-금일 근무자-팀 장 : 이상민(9시간)부팀장 : 문병선(9시간)팀원 : 정태영(9시간), 노채헌(9시간), 최정현(9시간)​금일품수 (누계) : 5.625 품 (총 13.75 품)​금일 작업 현황 - 플레이트 재단 및 레이아웃- 벽체 조립 및 세우기- 구조목 재단 ​다음 예정 작업 - 플레이트 재단 및 레이아웃- 벽체 조립 및 세우기- 구조목 재단 - 철물 보강 작업- 가새 작업​성주 월향면 장산리 3일차​​안녕하세요.오늘은 초가을의 쌀쌀한 날씨에 자욱한 안개와 함께 3일차 작업을 시작하였습니다.​오늘은 어제작업에 이어 모든 팀원들이 벽체세우는데 집중하였습니다.이상민 팀장님의 정확한 플레이트 레이아웃에 맞춰서 작업하다보니 벽체조립이 수월하게 진행되었습니다.벽체 플레이트에 레이아웃중인 이상.. 2024. 10. 30.
