목조주택 시공완료현장/2110양평개군42평(다락포함)46

220111(화)[양평 개군] 46일차 계단 걸래받이 및 다보작업 , 문선몰딩 작업 및 페인트 작업 등 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (9Hr) 부팀장 : 강 영 삼 (휴무) 팀 원 : 강 재 성 (9Hr), 한 규 호(9Hr)​ ​ ▶ 금일품수(누계) : 3.38품(총 187.28품) ​ ▶ 오늘의 작업 ​ ​​​ - 계단 걸래받이 - 문선 몰딩 작업 - 페인트 작업 - 실리콘 작업 - 목작업 등 ​ 건축주님과 함께 마지막 작업을 진행 하였습니다. 건축주님이 직접 주방벽체 및 아치마감에 페인트 작업을 하였습니다. ^^ 꼼꼼하게 작업 하시는 건축주님 ~ 계단 걸래받이 작업 및 이층침대 걸래받이 작업을 완료 하였습니다. 계단판 다보작업까지 완료 하였습니다. 현관 잼보드 및 문선몰딩 작업을 진행 하였습니다. 연귀맞춤이 딱맞게 시공 되었습니다. 이층 침대 계단밑에 책꽂이 제.. 2022. 1. 14.
220110(월)[양평 개군] 45일차 천장 합판 작업, 아치마감 ,샌딩, 문선몰딩 작업 등 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (9Hr) 부팀장 : 강 영 삼 (휴무) 팀 원 : 강 재 성 (9Hr), 한 규 호(9Hr)​ ​ ▶ 금일품수(누계) : 3.38품(총 183.9품) ​ ▶ 오늘의 작업 ​ ​​​ - 주방 천장 합판 시공 완료 - 퍼티 샌딩 작업 - 가스통 설치대 시공 - 내부 목작업 ​ ▶ 다음 예정 작업​ ​ - 내부 목작업 ​ 주방 천장 합판 시공을 진행하였습니다. 팀장님께서는 샤워실 문틀 시공을 진행하셨습니다. 퍼티 샌딩 작업을 진행하였습니다. 내부 목작업에 들어갈 자재를 가공합니다. 안전기준(외벽으로부터 300mm 이격)을 고려하여 가스통 설치대 시공을 진행하였습니다. ​​ 마지막까지 최선을 다해 시공을 하겠습니다! ​ 팀원분들 수고 많으셨습.. 2022. 1. 10.
220109(일)[양평 개군] 44일차 천장합판 작업, 루바시공 및 몰딩작업, 아치마감 , 문선몰딩 작업 등 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8Hr) 부팀장 : 강 영 삼 (8Hr) 팀 원 : 강 재 성 (8Hr), 한 규 호(8Hr)​ ​ ▶ 금일품수(누계) : 4품(총 180.5품) ​ ▶ 오늘의 작업 ​ ​​​ - 안방 천장 합판 시공 완료 - 루바 시공 및 몰딩작업 완료 - 문선몰딩 작업 - 아치 마감 - 기타 목작업 ​ ▶ 다음 예정 작업​ ​ - 주방 천장 합판작업 - 계단 걸레받이 시공 - 기타 목작업 ​ 한공정 한공정 마감을 완료 하며 완축을 향하여 달린 하루 였습니다. 건축주님이 직접 스테인 작업을한 합판을 안방 천장 시공 완료 하였습니다. 천장 시공 완료후 T - 5 조명 설치를 위한 골조작업을 완료 하였습니다. 안방에 은은한 공간 연출이 가능한 간접 조명.. 2022. 1. 9.
220108(토)[양평 개군] 43일차 계단 마감재 시공, 몰딩, 잼보드, 아치 마감 등 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8Hr) 부팀장 : 강 영 삼 (8Hr) 팀 원 : 강 재 성 (8Hr), 한 규 호(8Hr)​ ​ ▶ 금일품수(누계) : 4품(총 176.5품) ​ ▶ 오늘의 작업 ​ ​​​ - 천장 합판 시공 - 루바 시공 - 침실2 계단 시공 - 아치 마감 ​ ▶ 다음 예정 작업​ ​ - 내부 마감 작업 계속 ​ ​ 양평 개군 43일차 시작합니다~^^ ​ 오늘도 내부 마감 작업을 진행합니다. ​ 팀장님께서 침실2 계단 시공을 진행하고 계십니다. 현관 디딤판 시공을 완료하였습니다. 포켓도어 잠금장치 타공 및 설치 진행하였습니다. 다락 천장 합판 시공을 진행하였습니다. 추후 스테인 칠로 이쁘게 마감할 예정입니다~^^ 파우더룸, 화장실, 샤워실 편백나.. 2022. 1. 9.
220107(금)[양평 개군] 42일차 계단 마감재 시공, 몰딩, 잼보드, 아치 마감 등 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (9Hr) 부팀장 : 강 영 삼 (9Hr) 팀 원 : 강 재 성 (9Hr), 한 규 호(9Hr)​ ​ ▶ 금일품수(누계) : 4.5품(총 172.5품) ​ ▶ 오늘의 작업 ​ ​​​ - 계단 마감재 시공 - 문선 몰딩 - 잼보드 시공 - 아치 마감 등 ​ ▶ 다음 예정 작업​ ​ - 내부 마감 작업 계속 ​ 마감 막바지에는 항상 시간이 부족합니다. 마감 과정이라는 게 늘 예상하지 못했던 소소한 일들이 추가로 생기게 마련이고, 그게 하나 둘 쌓이면 시간을 제법 잡아먹거든요. ​ 그러나 급할수록 서두르면 안되는 게 또 마감 공정입니다. 마음을 느긋하게 다잡고... 오늘도 시작합니다. ​ 계단 마감재(첼판과 디딜판)를 시공 중입니다. 그간 가.. 2022. 1. 8.
220106(목)[양평 개군] 41일차 문 시공(3연동 중문), 잼보드 시공, 문선 몰딩, 내부 설비(보일러 설치, 도기 등) [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8Hr) 부팀장 : 강 영 삼 (8Hr) 팀 원 : 강 재 성 (8Hr), 한 규 호(8Hr)​ ​ ▶ 금일품수(누계) : 4품(총 168품) ​ ▶ 오늘의 작업 ​ ​​​ - 3연동 중문 시공 - 문선 몰딩 - 잼보드 시공 - 내부 설비(보일러, 도기 등 설치) ​ ▶ 다음 예정 작업​ ​ - 내부 마감 작업 계속 ​ 3연동 중문 시공 모습입니다. 중문이 예쁩니다. 식당 쪽 포켓도어와 함께 개나리색이 잘 어울립니다. 식당 포켓도어 몰딩 시공 모습입니다(위). 안방 포켓 도어 몰딩 시공 모습입니다(아래) 잼보드 시공 모습입니다. 다용도실 쪽 매입박스 시공 모습입니다. 화장실 도기 설치 모습입니다. 공간이 협소해 사진 초점이 잘 잡히지 .. 2022. 1. 6.
220105(수)[양평 개군] 40일차 퍼티 작업, 문 시공(양개문, 포켓도어 4개소 등), 외부 설비, 방충망 작업(외주) [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (9Hr) 부팀장 : 강 영 삼 (9Hr) 팀 원 : 강 재 성 (9Hr), 한 규 호(9Hr)​ ​ ▶ 금일품수(누계) : 4.5품(총 164품) ​ ▶ 오늘의 작업 ​ ​​​ - 퍼티/샌딩 작업 - 양개문, 포켓도어(4개소) 등 시공 - 외부 설비 - 방충망 작업(외주) ​ ▶ 다음 예정 작업​ ​ - 내부 마감 작업 - 내부 설비(보일러, 도기 설치 등) ​ 어제에 이어 외부 설비 작업이 계속 진행됐습니다. 오늘은 주로 마당에서 사용한 물과 우수(빗물) 처리를 위한 작업이 진행됐습니다. ​ 마당에 수전이 2개가 설치되어 있어 여기서 사용한 물을 처리할 수 있도록 배관 작업이 진행됐습니다. 아울러 비가 올 경우 마당의 물이 집수정을 .. 2022. 1. 6.
220104(화)[양평 개군] 39일차 퍼티 시공, 계단 마감재 가공/칠, 화장실 문 시공, 외부 설비 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8Hr) 부팀장 : 강 영 삼 (8Hr) 팀 원 : 강 재 성 (8Hr), 한 규 호(8Hr)​ ​ ▶ 금일품수(누계) : 4품(총 159.5품) ​ ▶ 오늘의 작업 ​ ​​​ - 퍼티 작업 - 계단 마감재 가공 및 칠 - 화장실 문 시공 - 외부 설비 - 전기팀 공사(외주) ​ ▶ 다음 예정 작업​ ​ - 퍼티 및 샌딩 - 내부 마감 작업 - 외부 설비(계속) ​ 상하수도 연결을 위한 설비 작업이 진행됐습니다. 며칠 전(지난 주 화/수) 상수도 인입작업이 진행되는 것을 일보에 소개드린 바 있습니다만, 오늘은 인입된 상수도를 마당 쪽으로 연결하여 수전을 설치하는 작업입니다. ​ 아래 사진에 보이는 바와 같이 동결 심도(겨울철 땅이 얼어.. 2022. 1. 4.
220103(월)[양평 개군] 38일차 퍼티 시공, 마감용 합판 가공/칠 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8Hr) 부팀장 : 강 영 삼 (4Hr) 팀 원 : 강 재 성 (8Hr), 한 규 호(8Hr)​ ​ ▶ 금일품수(누계) : 3.5품(총 155.5품) ​ ▶ 오늘의 작업 ​ ​​​ - 퍼티 작업 - 마감용 합판 가공 및 칠 ​ ▶ 다음 예정 작업​ ​ - 퍼티 작업(계속) - 내부 마감 작업 ​ 퍼티 작업이 진행됐습니다. 퍼티 작업은 석고보드 시공시 생기게 되는 나사못 자국과 석고 이음매 사이의 틈을 메꾸어 전체 석고면을 하나로 일체화시킴과 동시에, 도배나 페인트 마감시 마감면을 평평하게 하는 역할을 합니다. 퍼티 작업은 줄퍼티와 면퍼티가 있는데, 이번 현장은 도배가 진행될 곳이라 줄퍼티가 진행됐습니다. ​ 사전 작업으로 석고 이음매에.. 2022. 1. 3.
211231(금)[양평 개군] 37일차 현관문 쪽 하이클래딩 시공, 폐기물 반출, 흙(마사토) 반입, 타일 시공(외주) 계속 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑고 추움 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (6Hr) 부팀장 : 강 영 삼 (6Hr) 팀 원 : 강 재 성 (6Hr), 한 규 호(6Hr)​ ​ ▶ 금일품수(누계) : 4품(총 152품) ​ ▶ 오늘의 작업 ​ ​​​ - 하이클래딩 시공(현관 입구 쪽) - 마감재 칠 - 폐기물 반출 - 흙 반입 - 타일 시공(외주) ​ ▶ 새해 초 예정 작업​ ​ - 건강과 안전 - 건축주님 만족하시는 완벽한 마감과 깔끔한 마무리 ​ 어제 보여드리지 못한 사진입니다. 마당이 깔끔하게 정리됐습니다. 마당에 깔고 고를 흙을 반입하는 모습입니다. 24톤 트럭 세대분의 마사토가 반입됐습니다. 흙은 물빠짐이 좋고 가라앉지 않는(침하를 걱정하지 않아도 되는) 흙이 건축면에서는 좋은 흙입니다. 그런 점.. 2022. 1. 1.
211230(목)[양평 개군] 36일차 석고보드 시공 마무리, 마감재 칠, 마당 정리, 열회수환기장치 시공, 타일 시공(외주) 계속 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음, 날씨는 추움 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8Hr) 부팀장 : 강 영 삼 (8Hr) 팀 원 : 강 재 성 (8Hr), 한 규 호(8Hr)​ ​ ▶ 금일품수(누계) : 4품(총 152품) ​ ▶ 오늘의 작업 ​ ​​​ - 석고보드 시공 마무리 - 마감재 칠 - 타일 시공(외주) - 마당 정리 ​ ▶ 다음 예정 작업​ ​ - 석고보드 시공 마무리 - 내부 마감 작업 - 마당 정리(내부 설비 준비) - 열회수환기장치 시공 - 타일 시공(외주) ​ 어제에 이어 오늘도 타일 시공이 계속되고 있습니다. 다용도실 작업 모습입니다. 파우러룸 바닥 작업 모습입니다. 기하학적 무늬가 눈길을 끕니다. 세탁실 타일 작업 모습입니다. 석고보드 작업도 마무리 됐습니다. 2층 다락 모습입니.. 2021. 12. 31.
211229(수)[양평 개군] 35일차 석고보드 시공, 마감재 칠, 타일 시공(외주) 계속, 외부 수도 인입(외주) 계속 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 눈(싸락눈이 하루 종일 오다 쉬다....) ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8Hr) 부팀장 : 강 영 삼 (8Hr) 팀 원 : 강 재 성 (8Hr), 한 규 호(8Hr)​ ​ ▶ 금일품수(누계) : 4품(총 148품) ​ ▶ 오늘의 작업 ​ ​​​ - 석고보드 시공 - 마감재 칠 - 타일 시공(외주) - 외부 수도 인입(외주) ​ ▶ 다음 예정 작업​ ​ - 석고보드 시공 마무리 - 내부 마감 작업 - 마당 정리(내부 설비 준비) - 타일 시공(외주) ​ 수호천사하우징은 건축주님과의 소통을 무엇보다 중요시 합니다. 건축주님과 시공팀 간의 긴밀한 소통이 성공적인 집짓기의 출발이라 저희들은 생각합니다. ​ 목조(시공)팀장의 경력이 아무리 오래되고 많은 기술을 보유하고 있다 하.. 2021. 12. 29.
211228(화)[양평 개군] 34일차 마이너스 걸레받이/석고보드 시공, 마감재 칠, 타일 시공(외주), 외부 수도 인입(외주) [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8Hr) 부팀장 : 강 영 삼 (8Hr) 팀 원 : 강 재 성 (8Hr), 한 규 호(8Hr)​ ​ ▶ 금일품수(누계) : 4품(총 144품) ​ ▶ 오늘의 작업 ​ ​​​ - 마이너스 걸레받이 및 석고보드 시공 - 마감재 칠 - 타일 시공(외주) - 외부 수도 인입(외주) ​ ▶ 다음 예정 작업​ ​ - 석고보드 시공 마무리 - 내부 마감 작업 - 타일 시공(외주) ​ 수호천사 하우징은 협력업체와의 상생을 추구합니다. ​ 수많은 공종으로 이루어진 건축행위는 한두팀이 다 해 내기엔 무리일 뿐만 아니라 효율적이지도 않습니다. 경량목구조 주택의 경우 전반적으로 목수팀이 시작부터 마지막까지 주요 공정을 담당하기는 합니다만, 기초 타설, 전기.. 2021. 12. 28.
211227(월)[양평 개군] 33일차 석고보드 시공, 식당 실링팬 골조, 현관 계단 골조, 도막방수 등 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 추운 날씨, 맑음 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8Hr) 부팀장 : 강 영 삼 (8Hr) 팀 원 : 강 재 성 (8Hr), 한 규 호(8Hr)​ ​ ▶ 금일품수(누계) : 4품(총 140품) ​ ▶ 오늘의 작업 ​ ​​​ - 석고보드 시공 - 현관 계단 골조 - 식당 실링팬 골조 - 도막방수(화장실) - 화장실 문틀 시공 ​ ▶ 다음 예정 작업​ ​ - 석고보드 시공 계속 - 내부 마감 작업 ​ 어제보다는 기온이 조금 덜 내려갔습니다만, 여전히 추운 날씨네요. 손발이 시려 가끔씩 언 손과 발을 녹여가며 작업을 진행하였습니다. ​ 내일 타일 시공이 예정되어 있어, 타일 시공 관련 사전 작업을 우선하여 진행하였습니다. ​ 현관 쪽 석고보드 시공 모습입니다. 드레스룸 석고 시.. 2021. 12. 28.
211225(토)[양평 개군] 32일차 석고보드 시공, T-5 조명 골조, 도막방수 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 올 겨울 들어 가장 추운 날씨, 수도권 한파 경보, 흐림 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8Hr) 부팀장 : 강 영 삼 (8Hr) 팀 원 : 강 재 성 (8Hr), 한 규 호(8Hr)​ ​ ▶ 금일품수(누계) : 4품(총 136품) ​ ▶ 오늘의 작업 ​ ​​​ - 석고보드 시공 - T-5 조명 골조 - 도막방수 ​ ▶ 다음 예정 작업​ ​ - 석고보드 시공 계속 - 타일 준비 작업(문 달기 등) ​ 며칠 전부터 뉴스에 "올 겨울 들어 가장 추운 날씨"가 될 거라며 "한파 경보"가 내린다고 방송에 뜨더니 역시 새벽 출근길은 추웠습니다. 무슨 내복을 입냐며 아직은 버틸만한 나이라 생각하고 내복을 챙겨 입지 않았던 분들, 아마 '후회'했을 날이었을 지도 모르겠습니다. 추운 날.. 2021. 12. 28.
211224(금)[양평 개군] 31일차 석고보드 시공, 계단 마감재 스테인 칠, 방수코트 시공, [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 흐림 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8Hr) 부팀장 : 강 영 삼 (8Hr) 팀 원 : 강 재 성 (8Hr), 한 규 호(8Hr)​ 지원: 오경택 부팀장(8Hr) ​ ▶ 금일품수(누계) : 5품(총 132품) ​ ▶ 오늘의 작업 ​ ​​​ - 석고보드 시공 - 계단 마감재, 잼보드 등 칠(스테인) - 방수코트 시공 ​ ▶ 다음 예정 작업​ ​ - 석고보드 시공 계속 - 화장실/샤워실 방수 작업 ​ 크리스마스 이브, 가족들과 시간을 보내고 싶은 마음을 뒤로 하고 현장으로 향합니다. 날씨도 쌀쌀, 내일은 더 춥다는 데 걱정입니다. ​ 어제에 이어 오늘도 석고보드 시공은 계속 됩니다. 오경택 부팀장께서 수고하시는 모습! 주방 상부장이 위치할 자리에 블로킹을 시공하여 튼튼한 못.. 2021. 12. 28.
211223(목)[양평 개군] 30일차 석고보드 시공, 아쿠아보드 시공, 계단 마감재 등 가공, [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8Hr) 부팀장 : 강 영 삼 (8Hr) 팀 원 : 강 재 성 (8Hr), 한 규 호(8Hr)​ 지원: 오경택 부팀장(8Hr) ​ ▶ 금일품수(누계) : 5품(총 127품) ​ ▶ 오늘의 작업 ​ ​​​ - 아쿠아보드 시공 - 석고보드 시공 - 계단 마감재 가공 - 환풍기 덕트 등 시공 ​ ▶ 다음 예정 작업​ ​ - 석고보드 시공 계속 - 화장실/샤워실 방수 작업 ​ 다음 주 화요일 타일이 예정되어 있어서, 한 팀은 석고보드 시공을 계속하고 일부는 화장실/샤워실 아쿠아보드를 시공하였습니다. ​ 오늘 시공한 제품은 크나우프사의 아쿠아패널이라는 제품인데, 양쪽 표면에 유리섬유가 보강된 내수(방수) 시멘트 보드입니다. 유리섬유는 시멘트보드.. 2021. 12. 23.
211222(수)[양평 개군] 29일차 석고보드 시공, 외부 실란트 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8Hr) 부팀장 : 강 영 삼 (8Hr) 팀 원 : 강 재 성 (8Hr), 한 규 호(8Hr)​ 지원: 오경택 부팀장(8Hr) ​ ▶ 금일품수(누계) : 5품(총 122품) ​ ▶ 오늘의 작업 ​ ​​​ - 석고보드 시공 - 외부 실란트 ​ ▶ 다음 예정 작업​ ​ - 석고보드 시공 계속 - 외부설비 인입공사 - 타일 발주 ​ 아침이 됐는데도 날이 밝아올 줄 모릅니다. 알고보니 오늘이 12월 22일 동지이군요. 밤이 가장 길고 낮이 가장 짧은 날, 팥죽들 드셨는지요? ​ 그런데 내일부터 낮이 길어지기 시작하는 날이기도 합니다. 지구의 새로운 공전이 시작되는 날이라고 보아도 되겠죠. ​ 석고보드 시공 모습입니다. 두 분이 너무 정답게 시.. 2021. 12. 22.
211221(화)[양평 개군] 28일차 계단 마감재 샌딩 및 칠, 거실 실링팬 골조, 환풍구 타공, 석고보드 시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 대체로 맑음 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8Hr) 부팀장 : 강 영 삼 (8Hr) 팀 원 : 강 재 성 (8Hr), 한 규 호(8Hr)​ 지원: 오경택 부팀장(8Hr) ​ ▶ 금일품수(누계) : 5품(총 117품) ​ ▶ 오늘의 작업 ​ ​​​ - 계단 마감재 샌딩 및 칠 - 실링팬 골조 - 환풍구 타공 - 석고보드 시공 ​ ▶ 다음예정작업​ ​ - 석고보드 시공 계속 - 계단 마감재 칠 및 시공 ​ 시공 품질은 디테일에서 나옵니다. ​ 석고보드 시공 전 거실 실링팬이 자리할 곳에 골조작업을 진행하였습니다. 실링팬은 회전하면서 진동이 발생할 수 있기 때문에 튼튼해야 할 뿐만 아니라 크기나 모양이 주변과 잘 조화가 되어야 합니다. 디테일 하나 하나에 신경을 써야 마감 품.. 2021. 12. 22.
211220(월)[양평 개군] 27일차 계단 마감재 집성 작업, 다락 가벽 골조, 매립수납장 골조, 전기 상 작업 등 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 추위가 좀 풀린 날씨, 흐림 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8Hr) 부팀장 : 강 영 삼 (8Hr) 팀 원 : 강 재 성 (8Hr), 한 규 호(8Hr)​ 지원: 오경택 부팀장(8Hr) ​ ▶ 금일품수(누계) : 5품(총 112품) ​ ▶ 오늘의 작업 ​ ​​​ - 계단 마감재 집성 작업 - 다락 가벽 골조 - 매립수납장 골조 - 전기 상 작업 - 화장실/샤워실 타이벡 시공 등 ​ ▶ 다음예정작업​ ​ - 마이너스 걸레받이 - 석고보드 시공 ​ 반가운 얼굴이 지원을 나왔습니다. 다른 팀 소속인 오경택 부팀장께서 친정팀에 지원을 나오셨네요. 오경택 부팀장은 지난 6월까지만 해도 이 팀의 부팀장이셨습니다. 사진을 따로 찍지는 못했습니다만, 작업하시는 모습을 보시게 될 것입니.. 2021. 12. 21.
211217(금)[양평 개군] 26일차 석고보드 들이기, 계단 마감재 재단, 화장실 방수(외주) [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 흐림, 바람이 많이 불고 매섭게 추운 날 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8Hr) 부팀장 : 강 영 삼 (8Hr) 팀 원 : 강 재 성 (8Hr), 한 규 호(8Hr)​ ​ ▶ 금일품수(누계) : 4품(총 107품) ​ ▶ 오늘의 작업 ​ ​​​ - 석고보드 안으로 들여 1,2층 각 실로 배분 - 내부 목작업 - 계단 마감재 재단 - 화장실 시트방수(외주) - 현장 정리 ​ ▶ 다음예정작업​ ​ - 내부 목작업, 석고 상 작업 - 마이너스 걸레받이 - 석고보드 시공 ​ 영하 8도의 날씨에 바람이 세차게 불어 추위와 맞장을 떠야 하는 날이었습니다. ㅎㅎ 아침 새벽 일 시작하기 전이 젤 힘든 시간입니다. 현장에 있는 나무 조각들을 모아 불을 지피고 그 기운을 흠뻑 담습니다. .. 2021. 12. 19.
211216(목)[양평 개군] 25일차 단열재 충진, 내부목작업 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] 양평 개군 언덕의 아침 신축 현황 ​ ▶ 날 씨 : 비온 후 갬 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (9Hr) 부팀장 : 강 영 삼 (9Hr) 팀 원 : 강 재 성 (9Hr), 한 규 호(9Hr)​ ​ ▶ 금일품수(누계) : 4.5품(총 103품) ​ ▶ 오늘의 작업 ​ ​​​ - 단열재 충진 마무리 - 내부 목작업(다운 실링 마무리, 아치 골조 마무리) ​ ▶ 다음예정작업​ ​ - 석고보드 (집)안으로 들이기 - 석고 상 작업 - 석고 시공 ​ 새벽에 앞이 제대로 보이지 않을 정도로 안개가 잔뜩 낀 길을 헤치고 현장으로 출근. 생각보다 춥지는 않아 다행인 날씨였습니다만, 실내 일이라 그나마 날씨에 개의치 않고 일에 집중할 수 있는 하루였습니다. ​ 오늘도 어제에 이어서 단열재 충진 작업이 .. 2021. 12. 16.
211215(수)[양평 개군] 24일차 단열재 충진, 내부목작업 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] 양평 개군 언덕의 아침 신축 현황 ​ ​ ▶ 날 씨 : 비 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8Hr) 부팀장 : 강 영 삼 (휴무) 팀 원 : 강 재 성 (8Hr), 한 규 호(8Hr)​ ​ ▶ 금일품수(누계) : 3품(총 98.5품) ​ ▶ 오늘의 작업 ​ ​​​ - 단열재 충진 - 내부 목작업 ​ ​ ▶ 다음예정작업​ ​ - 단열재 충진 계속 - 내부 목작업 계속 - 석고보드 양중 ​ ​ ​ 양평 개군 '언덕의 아침' 24일차 시작합니다~^^ ​ 오늘 하루도 단열재 충진과 내부 목작업을 계속 이어갑니다~~ ​ 현관쪽 서까래 단열재 충진 작업을 진행하였습니다. 2층 다락 벽체 단열재 충진 작업을 진행하였습니다. 팀장님께서 주방쪽 다운실링 작업을 진행하셨습니다. 레벨기 라인에 정확하게 맞.. 2021. 12. 15.
211214 (화)[양평 개군] 23일차 단열재 충진, 내부목작업 [수호천사하우징] [수호천사닷컴][목조주택][전원주택][직영건축] 양평 개군 언덕의 아침 신축 현황 ​ ​ ▶ 날 씨 : 흐림 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8Hr) 부팀장 : 강 영 삼 (휴무) 팀 원 : 강 재 성 (8Hr), 한 규 호(8Hr)​ ​ ▶ 금일품수(누계) : 3품(총 95.5품) ​ ▶ 오늘의 작업 ​ ​​​ - 단열재 충진 - 내부 목작업 ​ ​ ▶ 다음예정작업​ ​ - 단열재 충진 계속 - 내부 목작업 계속 ​ ​ ​ 양평 개군 '언덕의 아침' 23일차 시작합니다~^^ ​ 오늘도 어제에 이어 단열재 충진 작업에 집중한 하루였습니다. 시공에 쓰인 오웬스코닝사 EcoTouch 단열재입니다. 가등급 단열재로 서까래는 R37, 벽체는 R23으로 시공하였습니다. 출처 : 대림우드 구석구석 빈틈없이 꼼꼼하게 충진을 해줍니다. 팀장님께서는.. 2021. 12. 14.
211213 (월)[양평 개군] 22일차 단열재 충진, 내부 목작업 [수호천사하우징] [수호천사닷컴][목조주택][전원주택][직영건축] 양평 개군 언덕의 아침 신축 현황 ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 팀 장 : 정 지 원 (8Hr) 부팀장 : 강 영 삼 (6Hr) 팀 원 : 강 재 성 (8Hr), 한 규 호(8Hr)​ ▶ 금일품수(누계) : 3.75품(총 92.5품) ▶ 오늘의 작업 ​ - 단열재 충진 - 내부 목작업 ▶ 다음예정작업​ - 단열재 충진 계속 - 내부 목작업 계속 ​ 개인적인 사정으로 한동안 합류하지 못했던 한규호 빌더가 드디어(!) 양평에 떴습니다. 평소에 활기찼던 팀이었지만 오늘은 비교할 수 없을 만큼 찰지게 활기찬 현장^^ ​ 영하 8도까지 내려가는 추운 날씨, 양평은 수도권 젖줄인 남한강과 북한강이 관통하는 곳이라 습도가 높아 겨울은 체감온도가 장난이 아닙니다. (저희팀의 현장은 남한강 북쪽) 버려지는 .. 2021. 12. 14.
211211 (토)[양평 개군] 21일차 세라믹사이딩 실란트 작업, 하이클래딩 시공, 열회수 환기장치 [수호천사하우징] [수호천사닷컴][목조주택][전원주택][직영건축] 양평 개군 언덕의 아침 신축 현황 ​ ​ ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (5Hr) 부팀장 : 강 영 삼 (4Hr) 팀 원 : 강 재 성 (5Hr), 한 규 호(휴무)​ ​ ▶ 금일품수(누계) : 1.75품(총 88.75품) ​ ▶ 오늘의 작업 ​ ​​​ - 하이클레딩 시공 - 세라믹사이딩 실란트 작업 - 열회수 환기장치 시공 ​ ▶ 다음예정작업​ ​ - 단열재 충진 - 내부 목작업 ​ 양평 개군의 21일차 주요 외장 작업 마무리를 하였습니다. 하이클래딩 시공을 완료 하였습니다. (뒤면 ^^:) 게이블과 창호가 있어 더많은 정성을 드려 작업을 완료 하였습니다. 실란트 작업이 깔끔하게 시공이 되었습니다. 일요일 비계철거 예정으로 외각에 우선 열회수 환기장치를 시공하였습니.. 2021. 12. 11.
211210(금)[양평 개군] 20일차 세라믹사이딩 실란트 작업, 하이클래딩 시공 [수호천사하우징] [수호천사닷컴][목조주택][전원주택][직영건축] 양평 개군 언덕의 아침 신축 현황 ​ ​ ▶ 날 씨 : 흐림 / 비 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8Hr) 부팀장 : 강 영 삼 (8Hr) 팀 원 : 강 재 성 (8Hr), 한 규 호(휴무)​ ​ ▶ 금일품수(누계) : 3품(총 87품) ​ ▶ 오늘의 작업 ​ ​​​ - 하이클레딩 시공 - 세라믹사이딩 실란트 작업 ​ ▶ 다음예정작업​ ​ - 하이클레딩 시공 - 세라믹사이딩 실란트 작업 ​ 양평 개군의 20일차 한장 한장 수직을 보면서 정갈하게 하이클래딩 시공 하였습니다. 하이클래딩 시공을 하였습니다. 하이클래딩은 (출처 : 대림우드) 게이블 센타에 래이저를 사용하여 정확히 기준을 잡고 시공을 시작 하였습니다. 중간 중간 래이저로 수직을 보면스 꼼꼼하게 시공을 진행 하였습니다. 실란트.. 2021. 12. 11.
211209(목)[양평 개군] 19차 세라믹사이딩 시공, 징크 시공 [수호천사하우징] [수호천사닷컴][목조주택][전원주택][직영건축] 양평 개군 언덕의 아침 신축 현황 ​ ​ ▶ 날 씨 : 맑 음 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8Hr) 부팀장 : 강 영 삼 (8Hr) 팀 원 : 강 재 성 (8Hr), 한 규 호(휴무)​ ​ ▶ 금일품수(누계) : 3품(총 84품) ​ ▶ 오늘의 작업 ​ ​​​ - 세라믹사이딩 시공 완료 - 징크 시공 (외주) ​ ▶ 다음예정작업​ ​ - 하이클레딩 시공 - 세라믹사이딩 실란트 작업 ​ 양평 개군의 19일차 날씨가 추워지기전 외장작업을 끝내기 위해 불태운 하루 였습니다. 세라믹사이딩 작업을 완료 하였습니다 ~~ 수직 / 수평이 잘 맞아 깔끔하고 정결하게 시공이 완공 되었습니다. 한장 한장 정밀하게 재단 작업을 하고 수직/수평을 보고 꼼꼼하고 튼튼하게 시공을 하였습니다. 세라믹사이딩 재.. 2021. 12. 10.
211208(수)[양평 개군] 18차 세라믹사이딩 시공, 현관문 시공, 징크 시공 [수호천사하우징] [수호천사닷컴][목조주택][전원주택][직영건축] 양평 개군 언덕의 아침 신축 현황 ​ ​ ▶ 날 씨 : 맑 음 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8Hr) 부팀장 : 강 영 삼 (8Hr) 팀 원 : 강 재 성 (8Hr), 한 규 호(휴무)​ ​ ▶ 금일품수(누계) : 3품(총 84품) ​ ▶ 오늘의 작업 ​ ​​​ - 세라믹사이딩 시공 - 외날/ 양날 후레싱 시공 - 현관문 시공 - 내부문 인수 및 검수 - 징크 시공(외주) ​ ▶ 다음예정작업​ ​ - 세라믹 사이딩 시공 - 징크 시공(외주) ​ 양평 개군의 18일차 포근한 겨울을 달려봅니다. - 세라믹사이딩(EFX3453N)16*455*3030 을 적용하여 진행되며 좌 우 징크패널의 포인트와 안쪽의 아이큐브로 패턴을 맞추어 시공을 하였습니다. - 세라막사이딩 시공 전 창호에 외날 후래.. 2021. 12. 8.

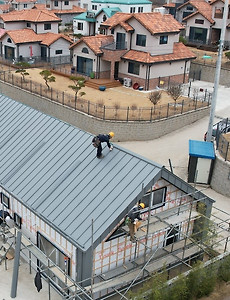

211207(화)[양평 개군] 17차 레인 스크린, 버그 스크린 시공 완료 , 아이큐브 하부후레싱 시공 완료 및 스타터 시공완료 [수호천사하우징] [수호천사닷컴][목조주택][전원주택][직영건축] 양평개군 신축 현장 ​ ​ ▶ 날 씨 : 맑 음 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 부팀장 : 강 영 삼 팀 원 : 강 재 성, 한 규 호(휴무) ​ ​ ▶ 금일품수(누계) :3품(총 81품) ​ ▶ 오늘의 작업 ​ ​​ ​ - 레인스크린 작업 - 아이큐브 하부후레싱 시공 완료 - 버그 스크린 시공 완료 - 스타터 시공 완료 - 징크 시공(외주) ​ ▶ 다음예정작업​ ​ - 세라믹 사이딩 시공 - 외날/ 양날 후레싱 시공 - 징크 시공(외주) ​ 양평 개군' 17일차 시작합니다~^^ ​ 세라믹사이딩 밑작업을 진행 하였습니다. 레인스크린 , 아이큐브 하부레싱, 버그 스크린 및 스타터 시공 까지 완료 하였습니다 아이큐브 하부 후레싱 시공 후 버그 스크린 시공을 하고 레인 스크린 작업을 진행 합니.. 2021. 12. 7.
