231231 (일) [남양주 진접 베네우스A 12호] 증축 15일차. 데코타일 시공,현장정리 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 비 ​ ​-금일 근무자 팀 장 : 문성일 (2시간) 부팀장: 김진홍 (2시간) 팀 원 : 천영환 (2시간), 최영광 (2시간) ​​ 금일품수 (누계) : 1품 (총56품) ​ ​ ​ ​금일 작업 현황 ​ ​- 데코타일 시공 - 현장정리​ ​ 다음 예정작업 ​ - 이 공간에서 즐겁고 행복한 시간 보내기 ​ 남양주 진접 베네우스 증축공사 15일차 남양주 진접에서의 15일차입니다. 오늘이 2023년 마지막 하루이며 또 남양주 진접 현장에서의 마지막 하루가 되었습니다. 이번현장의 마지막 공정 데코타일 작업을 진행하였습니다. T&G바닥에 데코타일 본드를 뭉치지 않게 평평하게 골골루 도포하여 사공해주었습니다. ​ ​ 15일동안 완성된 증축건물 스크린골프장 입니다. 내부 ​ 외부 ​ 현장을 깨끗이 정리하고 마.. 2024. 1. 1.
231230 (토) [남양주 진접 베네우스A 12호] 증축 14일차. 잼보드 시공, 하이클래딩 시공, 실리콘 코킹작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ ​ 날씨: 눈 ​ ​-금일 근무자 팀 장 : 문성일 (8시간) 부팀장: 김진홍 (8시간) 팀 원 : 천영환 (8시간), 최영광 (8시간) ​​ 금일품수 (누계) : 4품 (총55품) ​ ​ ​ ​금일 작업 현황 ​ ​- 잼보드 시공 - 하이클래딩 시공 - 실리콘 코킹작업 - 외벽 터치업 - 도배팀 작업 ​ ​ 다음 예정작업 ​ ​- 데코타일 시공 - 잼보드 마감작업 - 현장 정리 ​ ​ 남양주 진접 베네우스 증축공사 14일차 남양주 진접에서의 14일차입니다. 아침부터 폭설이 내리기 시작하더니 이내 발목높이까지 쌓였습니다. 군대에서는 하얀 쓰레기라고 하지만, 그래도 하얀 눈이 쌓이는 모습에 잠시 동심으로 돌아간 듯 합니다. ㅎㅎ ​ ​ 오늘도 마무리를 위해 정신없이 달렸습니다. 먼저 반품예정인 자재를 .. 2023. 12. 30.

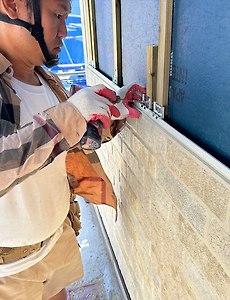

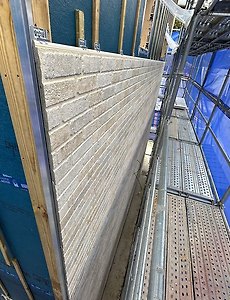

231228 (목) [남양주 진접 베네우스A 12호] 증축 12일차.세라믹사이딩 시공,마감재 가공,징크 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음 ​ ​-금일 근무자 팀 장 : 문성일 (8시간) 부팀장: 김진홍 (8시간) 팀 원 : 천영환 (8시간), 최영광 (8시간) ​​ 금일품수 (누계) : 4품 (총47품) ​ ​ ​ ​금일 작업 현황 ​ - 세라믹사이딩 시공 - 마감재 가공 - 징크 상작업 - 징크 작업 ​ ​ 다음 예정작업 ​ ​- 잼보드 시공 - 세라믹사이딩 시공 - 하이클래딩 시공 - 징크팀 작업 ​ 남양주 진접 베네우스 증축공사 12일차 남양주 진접에서의 12일차입니다. 오늘은 외부에서 세마믹사이딩 작업을 위주로 진행하였습니다. 전에 시공했던 세라믹사이딩의 패턴을 잘 맞춰 증축부분의 세라믹사이딩을 꼼꼼히 시공하였습니다. 코너부분과의 패턴을 딱 마춰 시공하였습니다. 끝부분은 스페이샤를 이용해 세라믹사이딩 전문 못으로 시공해.. 2023. 12. 29.
231227 (수) [남양주 진접 베네우스A 12호] 증축 11일차. 바닥 T&G 작업 ,퍼티 작업, 하부 후레싱 시공,버크스크린 시공,징크 작업,에어콘 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ 날씨: 맑음 ​ ​-금일 근무자 팀 장 : 문성일 (8시간) 부팀장: 김진홍 (8시간) 팀 원 : 천영환 (8시간), 최영광 (8시간) ​​ 금일품수 (누계) : 4품 (총43품) ​ ​ ​ ​금일 작업 현황 ​ - 바닥 T&G 시공 - 퍼티 작업 - 하부 후레싱 시공 - 버그스크린 시공 - 하이클래딩 상작업 - 징크 상작업 - 징크 작업 - 에어콘 시공 ​ ​ 다음 예정작업 ​ ​- 잼보드 시공 - 세라믹사이딩 시공 - 징크팀 시공 남양주 진접 베네우스 증축공사 11일차 남양주 진접에서의 10일차입니다. 오늘은 내부와 외부 작업이 동시에 진행하였습니다. ​ ​ 내부에서는 바닥 T&G 작업과 퍼티 작업을 진행하였습니다. 바닥 아래가 안방이기에 방음을 위하여 상을 만들어 단열재를 충진하여 T&G 시공을.. 2023. 12. 28.

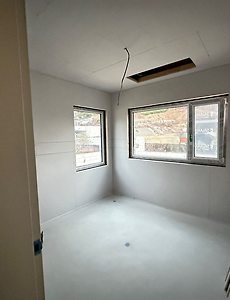

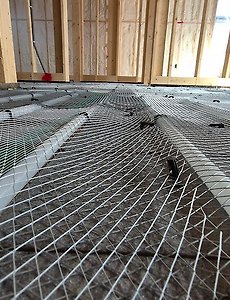

231226 (화) [남양주 진접 베네우스A 12호] 증축 10일차. 석고보드 시공, 세라믹사이딩 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ ​ 날씨: 맑음 ​ ​-금일 근무자 팀 장 : 문성일 (8시간) 부팀장: 김진홍 (8시간) 팀 원 : 천영환 (8시간), 최영광 (8시간) ​​ 금일품수 (누계) : 4품 (총39품) ​ ​ ​ ​금일 작업 현황 ​ - 석고보드 시공 - 세라믹사이딩 시공 - 점검구 시공 ​ ​ 다음 예정작업 ​ - 증축구간 하부 상작업(하이클래딩 시공 준비) - 실내 스크린골프장 발판시공 - 세라믹사이딩 시공 - 징크팀 시공 ​ 남양주 진접 베네우스 증축공사 10일차 남양주 진접에서의 10일차입니다. 즐거운 크리스마스동안 푹 쉬고 다시 컴백하였습니다. 기온도 많이 올라 일하기에 딱 좋은 날씨입니다. 오늘도 힘차게 하루를 시작합니다!! ​ ​ 오늘은 석고보드 시공과 세라믹사이딩 시공에 집중하였습니다. 먼저 석고보드 시.. 2023. 12. 26.

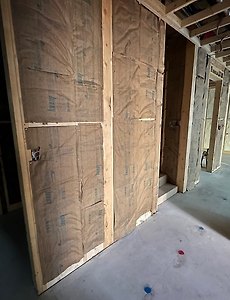

231223 (토) [남양주 진접 베네우스A 12호] 증축 8일차. 내부 목작업, 단열재,석고보드,내부합판 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음 ​ ​-금일 근무자 팀 장 : 문성일 (10시간) 부팀장: 김진홍 (10시간) 팀 원 : 천영환 (10시간), 최영광 (10시간) ​​ 금일품수 (누계) : 5품 (총33품) ​ ​ ​금일 작업 현황 - 내부 목작업 - 단열재 충진작업 - 내부합판 시공 - 방화문 시공 ​ 다음 예정작업 ​ - 바닥장선 단열재 충진작업 - 석고보드 시공 - 레인스크린 시공 남양주 진접 베네우스 증축공사 8일차 남양주 진접에서의 8일차입니다. 다음날 예정을 맞추기 위하여 오늘은 바쁘고 충실한 하루를 보냈습니다. 오늘은 내부 단열재 작업을 마무리 지었습니다.2*6 벽체와 서까래에 맞게 내부는 미네라울 135T를 사용하였습니다. 단열재는 한 집의 생명과 같습니다.단열이 좋아야 집이 따뜻하고 방음이 잘 됩니다.빈틈없.. 2023. 12. 25.

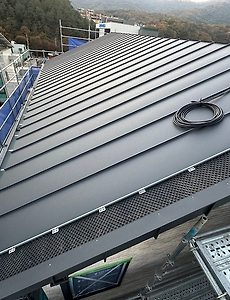

231222 (금) [남양주 진접 베네우스A 12호] 증축 7일차. 투습방수지,지붕 방수시트,내부 목작업, 단열재,석고보드, 전기 및 에어콘 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음 ​ ​-금일 근무자 팀 장 : 문성일 (8시간) 부팀장: 김진홍 (8시간) 팀 원 : 천영환 (8시간), 최영광 (8시간) ​​ 금일품수 (누계) : 4품 (총 28품) ​ ​ ​금일 작업 현황 - 투습방수지 시공 - 지붕 방수시트 시공 - 내부 목작업 - 단열재 충진작업 - 전기작업 - 에어콘 시공 ​ 다음 예정작업 ​ - 단열재 충진작업 - 석고보드 시공 - 내부 합판 시공 남양주 진접 베네우스 증축공사 6일차 남양주 진접에서의 7일차입니다. 오늘도 최선을 다해 하루 작업을 진행하였습니다. ​ 투습방수지 시공전 기밀과 방수를 위하여 합판이 이어지는 부분에 테이핑 작업을 진행하였습니다. ​ ​ 다음 투습방수지 시공을 진행하였습니다. 시공에 사용된 투습방수지는 독일 [프로클리마]사의 Soli.. 2023. 12. 22.
231221 (목) [남양주 진접 베네우스A 12호] 증축 6일차. 지붕합판, 벽체합판 시공, 내부 목작업, 전기팀 시 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ ​ ​ 날씨: 맑음 ​ ​-금일 근무자 팀 장 : 문성일 (8시간) 부팀장: 김진홍 (8시간) 팀 원 : 천영환 (8시간), 최영광 (8시간) ​​ 금일품수 (누계) : 4품 (총 24품) ​ ​ ​금일 작업 현황 - 지붕합판 시공 - 벽체 합판 및 테이핑 작업 - 내부 목작업 - 단열재 충진작업 - 전기팀 시공 ​ 다음 예정작업 ​ - 단열재 충진작업 - 석고보드 시공 - 내부 목작업 - 전기팀 시공 ​ ​ ​ 남양주 진접 베네우스 증축공사 6일차 남양주 진접에서의 6일차입니다. 어제에 이어서 지붕합판 시공 및 벽체합판 시공에 집중하는 하루였습니다. ​ ​ 먼저 지붕합판 마무리작업을 진행하였습니다. ​ ​ ​ 이어서 벽체합판 시공을 하였습니다. 벽체합판 시공 전에 월브레이싱 작업을 먼저 진행하였습니.. 2023. 12. 22.

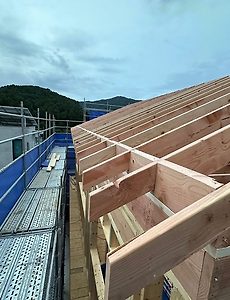

231220 (수) [남양주 진접 베네우스A 12호] 증축 5일차. 서까래, 지붕용 투습방수지), 지붕합판 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ 날씨: 눈 온 뒤 흐림 ​ ​-금일 근무자 팀 장 : 문성일 (8시간) 부팀장: 김진홍 (8시간) 팀 원 : 천영환 (8시간), 최영광 (8시간) ​​ 금일품수 (누계) : 4품 (총 20품) ​ ​ ​금일 작업 현황 ​- 서까래 시공 - 지붕용 투습방수지 시공 - 방부각상 및 지붕합판 시공 - 내부 골조작업 ​ ​ 다음 예정작업 ​ - 지붕합판 시공 ​- 지붕 방수시트 시공 - 벽체 합판 및 투습방수지 시공 ​ ​ ​ 남양주 진접 베네우스 증축공사 5일차 남양주 진접에서의 5일차입니다. 현장에 도착해서 밤 새 내린 눈을 치우고 나니 또 눈이 옵니다. 서둘러서 외부작업을 마쳐야 할 듯 합니다. ​ 오늘은 지붕시공에 집중하는 하루였습니다. 먼저 서까래 시공을 하였습니다. 끝막이장선에 표시된 레이아웃에 .. 2023. 12. 20.

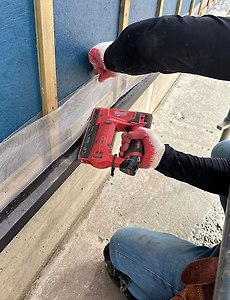

231219 (화) [남양주 진접 베네우스A 12호] 증축 4일차. T&G합판 시공, 플레이트 및 벽체 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ ​ ​ 날씨: 흐린 뒤 눈 ​ ​-금일 근무자 팀 장 : 문성일 (8시간) 부팀장: 김진홍 (8시간) 팀 원 : 천영환 (8시간), 최영광 (8시간) ​​ 금일품수 (누계) : 4품 (총 16품) ​ ​ ​금일 작업 현황 ​- T&G 합판 시공 ​- 플레이트 및 벽체 시공 ​ ​ ​ 다음 예정작업 ​ - 서까래 시공 ​- 지붕 방수시트 시공 - 레인스크린 및 지붕합판 시공 - 벽체합판 시공 ​ ​ 남양주 진접 베네우스 증축공사 4일차 남양주 진접에서의 4일차입니다. 오늘도 상쾌하고 시원한(?) 바람을 맞으며 하루를 시작해 봅니다. ​ ​ 오늘은 T&G합판 시공 및 벽체시공을 진행하였습니다. T&G합판 시공 전에 장선 하부에서 단열재 시공이 까다로운 부분에 먼저 단열재 충진작업을 하였습니다. 장선 높이.. 2023. 12. 20.
231218 (월) [남양주 진접 베네우스A 12호] 증축 3일차. 방수테이프 시공, 바닥장선 시공, 출입문 개구부작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ 날씨: 맑음. 쌀쌀한 날씨 ​ ​-금일 근무자 팀 장 : 문성일 (8시간) 부팀장: 김진홍 (8시간) 팀 원 : 천영환 (8시간), 최영광 (8시간) ​​ 금일품수 (누계) : 4품 (총 12품) ​ ​ ​금일 작업 현황 ​ - 철제골조 방수테이핑 작업 - 플레이트 및 바닥장선 시공 - 출입문 개구부 시공 ​ ​ 다음 예정작업 ​ - T&G 합판 시공 ​- 플레이트 및 벽체 시공 - 바닥장선 단열재 시공 ​ ​ 남양주 진접 베네우스 증축공사 3일차 여전히 추운 날씨이지만 몸도 마음도 이제는 어느정도 적응을 한 듯 합니다. 오늘도 기합을 넣고 하루를 시작합니다. ​ 어제 마무리하지 못했던 앵커볼트 시공이 완료되었습니다. 본격적인 장선시공 전에 철제골조와 목재 사이의 수분유입을 차단하기 위해 이지씰 방수.. 2023. 12. 18.
231217 (일) [남양주 진접 베네우스A 12호] 증축 2일차. 기존벽체철거작업, 벽체 및 서까래 시공, 철제 기둥골조 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ 날씨: 맑음. 쌀쌀한 날씨 ​ ​-금일 근무자 팀 장 : 문성일 (8시간) 부팀장: 김진홍 (8시간) 팀 원 : 천영환 (8시간), 최영광 (8시간) ​​ 금일품수 (누계) : 4품 (총 8품) ​ ​ ​금일 작업 현황 ​ - 벽체 철거작업 - 스터드, 서까래 재단 - 헤더, 코너 재단 및 조립 - 벽체 시공 - 지붕 서까래 시공 - 철제 골조 시공 ​ 다음 예정작업 ​ - 장선 시공 ​- 철제골조 상부 플레이트, 장선 시공 및 벽체 시공 - 합판 시공 ​ ​ 남양주 진접 베네우스 증축공사 2일차 급격히 떨어진 기온 속에서도 아랑곳하지 않고 남양주 진접에서의 둘째날을 시작합니다. ​ 어제에 이어서 철거작업을 먼저 진행하였습니다. 세라믹사이딩 철거 후에 레인스크린까지 깔끔하게 마무리리하였습니다. 벽체 .. 2023. 12. 17.
231216 (토) [남양주 진접 베네우스A 12호] 증축 1일차. 벽체 및 지붕 철거작업, 철제 기둥골조 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ ​ ​ 날씨: 많은 눈 ​ ​-금일 근무자 팀 장 : 문성일 (8시간) 부팀장: 김진홍 (8시간) 팀 원 : 천영환 (8시간), 최영광 (8시간) ​​ 금일품수 (누계) : 4품 (총 4품) ​ ​ ​금일 작업 현황 ​ - 징크지붕 및 지붕골조 철거작업 - 벽체 철거작업 - 철제 지붕골조 시공 ​ 다음 예정작업 ​ - 벽체 철거작업 ​- 플레이트 레이아웃 - 플레이트, 스터드, 헤더 재단 - 벽체 시공 ​ 남양주 진접 베네우스 증축공사 1일차 남양주 진접에서의 첫째날입니다. 따뜻했던 한주가 지나가고 눈바람과 함께 동장군이 찾아왔습니다. 갑작스런 추운 날씨지만 움츠러진 몸을 활짝 펴고 새로운 현장의 첫날을 시작합니다. 이번 현장은 21년에 완공된 현장이며, 건축주님의 요청으로 2층의 일부구간에 증축공사.. 2023. 12. 17.
진접베네우스15호 97평 준공완료사진 (정면부) 작년 12월중순쯤 준공승인이 나시고~ 이번설명절에 지나가다 들렸습니다. 집을 짓는다는건 건축주님과의 보통인연이 아니라고 생각하며 전생에도 분명무슨 인연이 있었을 겁니다. 집을지을때뿐만아니라~~~집을 짓고 나서도~~ 건축주님과는 평생지기가 되지요... 가끔 안부전화드리면 좋아하시는거같습니다. ​ 준공 끝나시고 불편사항이 없으신지... 이미 3개월가까이 지나가기에.....궁금하기도하여 지나가다 들려보았습니다. 오랜만에 찾아뵙는데도 건축주님 내외분이 정말 친근히 반겨주시며... 좋은덕담을 많이해주셔서 감사했습니다. ​ 모든팀원이 합심하여 한땀한땀 노력한결과물이라고 생각됩니다. ​ ​ (측면부) (현관) (복도) (BAR복도) (주방) (다용도실) (1층안방) (안방화장실) 안방화장실가는길에 드레스룸.. 2022. 2. 5.
남양주 진접 도매 및 전기 조명 마감 현관 양개형 중문 모습 입니다. 양쪽에는 신발장 시공 예정 입니다. 폴딩도어 Bar 내부 모습 입니다. 1층 다이닝룸과 파티션 그리고 bar 출입구 통로 모습 입니다. 1층 침실과 화장실 모습 입니다. 1층 거실 TV장 매립등 시공 하였습니다. 1층 거실 화장실 입니다. 2층으로 올라가는 계단 입니다. 2층 출입문 옆에 아주 멋있는 조명이 시공 되었습니다. 2층 작은방 모습입니다. 2층 거실 윈도우 시트와 메인 조명 모습 입니다. 2층 침실 입니다. 2층 서재 모습 입니다. 쿨화이트와 웜화이트 모습 입니다. 외부 하이클래딩 매립등 모습 입니다. 밤에는 더욱 빛이 이쁩니다.^^ [출처] 남양주 진접 도매 및 전기 조명 마감 (수호천사하우징) | 작성자 vagabonder 수호천사하우징 : 네이버 카페 고.. 2021. 11. 10.
211031 (일) [남양주 진접] 86일차 기타 마감 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ -금일 근무자 팀 장 : 서태원(9시간) 부팀장 : 오경택(9시간) 팀 원 : 백경운(9시간), 김수현(9시간), 최용모(9시간) ​ 금일품수 (누계) : 5.6품 (466.2품) ​ 금일 작업 현황 - 1층 계단 목다보 및 마감 작업 - 기타 마감 작업 - 2층 출입문 시공 - 외부 테라스 우레탄 실리콘 ​ 남양주 진접 86 일차 입니다. ​ 2층 출입문 슬라이딩 도어 시공이 진행 되었습니다. 모든 시공을 마치고 마지막으로 깨끗히 현장 정리 후 추가 바니쉬 칠 작업 진행 되었습니다. 2층 작은방 복층 계단과 다락 계단 바니쉬 칠 작업 마무리 하였습니다. 1층 TV장도 바니쉬 칠 작업 마무리 하였습니다. 외부 테라스 두곳 모두 우레탄 실리콘 처리 하였습니다. 2층 출입문 슬라이딩도어 시.. 2021. 11. 1.
211029 (금) [남양주 진접] 84일차 폐기물 처리, 난간 마감재 가공 및 시공, 선반 및 함 제작과 부착, 계단실 석고보드 시공[수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ -금일 근무자 팀 장 : 서태원(8시간) 부팀장 : 오경택(8시간) 팀 원 : 백경운(8시간), 김수현(8시간), 최용모(8시간) ​ 금일품수 (누계) : 5품 (455.6품) ​ 금일 작업 현황 - 1층 난간대 가공 및 시공 - 1층 계단실 창고 석고보드 시공 - 선반 제작 및 부착 - 폐기물 처리 - 분배기함 제작 - 실리콘 작업 ​ 내일 예정 작업 - 잼보드 칠 - 1층계단 난간 시공 및 마감 ​- 기타 마감재 가공 및 시공 ​ 남양주 진접 84 일차 입니다. ​ 오전중에 폐기물처리가 진행되었습니다. 보일러 및 다용도실에 분배기함 제작 완료하였습니다. ​ 계단 난간재 가공작업이 진행되었습니다. ​ 가공된 마감재에 스테인 후 바니쉬 작업 진행하였습니다. ​ 칠이 완료되어진 마감재는 .. 2021. 10. 30.
211027 (수) [남양주 진접] 82일차 마감재 가공, 잼보드 시공, 1층 난간 시공, 2층 윈도우시트 및 잼보드 시공[수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ -금일 근무자 팀 장 : 서태원(9시간) 부팀장 : 오경택(9시간) 팀 원 : 백경운(9시간), 김수현(9시간), 최용모(9시간) ​ 금일품수 (누계) : 5품 (445품) ​ 금일 작업 현황 - 1층 난간대 칠 작업 및 시공 - 2층 시네마 마감재 가공 - 2층 시네마 윈도우시트 시공 및 잼보드 시공 - 1층 잼보드 시공 ​ ​ 내일 예정 작업 - 잼보드 시공 - 1층계단 난간 시공 ​- 기타 마감재 가공 및 시공 ​ 남양주 진접 82 일차 입니다. ​ 2층 시네마 부분 멀바우 마감재 시공을 위한 밑 작업이 아침 부터 시작 되었습니다. 사이즈에 맞게 재단후 트리머와 샌딩 작업을 거쳐 가공을 끝마쳤습니다. 팀장님께서 직접 시공해주셨습니다. 시공후 목다보 과정까지 꼼꼼히 진행 하였습니다... 2021. 10. 28.
211026 (화) [남양주 진접] 81일차 마감재 가공, 잼보드 시공, 1층 파티션 시공, 계단판 마감재 시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ -금일 근무자 팀 장 : 서태원(김포현장 기초공사로 인한 휴무) 부팀장 : 오경택(8시간) 팀 원 : 백경운(8시간), 김수현(8시간), 최용모(8시간) ​ 금일품수 (누계) : 4품 (440품) ​ 금일 작업 현황 - 1층 파티션 칠 작업 - 마감재 가공 - 1층 계단 목다보 시공 작업 - 잼보드 시공 ​ ​ 내일 예정 작업 - 윈도우시트 시공 - 잼보드 시공 - 1층계단 난간 시공 ​ ​ 남양주 진접 81일차 입니다. ​ 각자 맡은 역할로 분주히 움직인 하루 였습니다. 2층에서는 잼보드 시공이 계속되었습니다. 2층과 다락의 모든 잼보드 시공이 완료 되었습니다. 추후에 칠 작업을 거쳐서 더욱 완벽한 시공을 위해 노력하겠습니다. 1층 파티션 바니쉬 칠 작업이 진행 되었습니다. ​ ​ 코.. 2021. 10. 26.
211025 (월) [남양주 진접] 80일차 마감재 가공, 1층 계단 마감재 시공, 잼보드 시공, 1층 파티션 시공, 보일러시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ -금일 근무자 팀 장 : 서태원(6시간) 부팀장 : 오경택(8시간) 팀 원 : 백경운(8시간), 김수현(8시간), 최용모(8시간) ​ 금일품수 (누계) : 4.7품 (436품) ​ 금일 작업 현황 - 1층 파티션 시공 - 마감재 가공 - 1층 계단 시공 작업 - 잼보드 시공 - 가스 보일러 시공 ​ 내일 예정 작업 - 마감재 가공 - 잼보드 시공 - 윈도우시트 시공 ​ ​ 남양주 진접 80일차 입니다. ​ 1층 중문과 주방 사이 파티션 시공 작업 진행 하였습니다. 뒷편으로 식탁이 놓여질 예정입니다. ​ 파티션을 세우고 스테인 칠 작업도 꼼꼼히 진행 하였습니다. 프라이빗한 공간의 연출을 위해 세운 파티션입니다. 건축주님의 소중한 한끼 식사가 한층 고급스러운 분위기로 연출 되었으면 좋겠네요.. 2021. 10. 25.
211022 (금) [남양주 진접] 79일차 마감재 가공, 1층 계단 마감재 시공, 문선 몰딩, 잼보드 시공, 기타 마감 작업 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ -금일 근무자 팀 장 : 서태원(9시간) 부팀장 : 오경택(6시간) 팀 원 : 백경운(9시간), 김수현(6시간), 최용모(9시간) ​ 금일품수 (누계) : 4.8품 (431.3품) ​ 금일 작업 현황 - 마감재 가공 - 기타 마감 작업 - 1층 계단 시공 작업 - 문선 몰딩 시공 - 잼보드 시공 - 가스 보일러 시공 ​ 내일 예정 작업 - 휴무 ​ ​ 남양주 진접 79일차 입니다. ​ 1층 계단 마감재 시공이 진행 되었습니다. 아래부터 올라가면서 시공 후 보양 작업까지 진행 하였습니다. 가스 보일러 시공이 진행 되었습니다. 총 두 대 보일러 시공하여 1층과 2층 나누어 사용 할 수 있도록 하였습니다. 연통 구멍 타공 후 세라믹 사이딩 전용 실란트 처리하여 방수작업까지 마쳤습니다. 1층 .. 2021. 10. 22.
211021 (목) [남양주 진접] 78일차 마감재 가공, 1층 계단 마감재 시공, 문선 몰딩, 기타 마감 작업 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ -금일 근무자 팀 장 : 서태원(8시간) 부팀장 : 오경택(8시간) 팀 원 : 백경운(8시간), 김수현(8시간), 최용모(8시간) ​ 금일품수 (누계) : 5품 (426.5품) ​ 금일 작업 현황 - 마감재 가공 - 기타 마감 작업 - 1층 계단 시공 작업 - 문선 몰딩 시공 ​ 내일 예정 작업 - 마감재 가공 - 1층 계단 마감재 시공 - 문선 몰딩 시공 - 기타 마감 작업 ​ ​ 남양주 진접 78일차 입니다. ​ 이른 아침부터 계단재 마감 시공을 위해 팀원 모두가 총력을 다하였습니다. 일교차가 심하여 추운 오전 이었지만, 계단판 마감재 가공및 샌딩작업 꼼꼼히 진행하였습니다. 사랑으로 짓는 수호천사하우징. 칠 작업 완벽히 수행하였습니다! 이렇게 모두의 노력이 모인 계단마감재를 부팀장님.. 2021. 10. 21.
211020 (수) [남양주 진접] 77일차 마감재 가공, 다락 계단 마감재 시공, 기타 마감 작업 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐린 후 맑음 ​ -금일 근무자 팀 장 : 서태원(8시간) 부팀장 : 오경택(8시간) 팀 원 : 백경운(8시간), 김수현(8시간), 최용모(8시간) ​ 금일품수 (누계) : 5품 (421.5품) ​ 금일 작업 현황 - 마감재 가공 - 다락 계단 마감재 시공 - 기타 마감 작업 - 1층 계단 시공 준비 작업 - 문선 몰딩 시공 - 외부 설비 - 전기팀 ​ 내일 예정 작업 - 마감재 가공 - 1층 계단 마감재 시공 - 문선 몰딩 시공 - 기타 마감 작업 ​ ​ 남양주 진접 77일차 입니다. ​ 외부서는 전기팀 설비팀 막바지 작업이 한창 진행 되었습니다. ​ 이상 없이 양호하게 시공이 마무리 되었습니다. 마감재 시공을 위한 가공 작업이 한창 진행 되었습니다. ​ 팀장님, 경운, 수현 빌더 모두 마감재.. 2021. 10. 20.
211019 (화) [남양주 진접] 76일차 마감재 가공, TV장 마감재 시공, 다락 계단 마감재 시공, 기타 마감 작업 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐린 후 맑음 ​ -금일 근무자 팀 장 : 서태원(8시간) 부팀장 : 오경택(8시간) 팀 원 : 백경운(8시간), 김수현(8시간), 최용모(8시간) ​ 금일품수 (누계) : 5품 (416.5품) ​ 금일 작업 현황 - 마감재 가공 - 1층 TV장 마감재 시공 - 다락 계단 마감재 시공 - 기타 마감 작업 - 문틀 시공 - 외부 설비 - 전기팀 ​ 내일 예정 작업 - 마감재 가공 - 다락 계단 마감재 시공 - 1층 계단 시공 준비 작업 - 문선 몰딩 시공 - 기타 마감 작업 - 외부 설비 - 전기 ​ ​ 남양주 진접 76일차 입니다. ​ 문틀 시공이 진행 되었습니다. 내일부터는 문선 몰딩 시공 예정 입니다. 1층 침실 창호 부분 미니 윈도우시트 시공이 진행 되어습니다. 화장실 3곳 세면대, 변기,.. 2021. 10. 20.
211018 (월) [남양주 진접] 75일차 마감재 가공, TV장 마감재 시공, 다락 계단 마감재 시공, 기타 마감 작업 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐린 후 비 ​ -금일 근무자 팀 장 : 서태원(9시간) 부팀장 : 오경택(9시간) 팀 원 : 백경운(9시간), 김수현(9시간), 최용모(9시간) ​ 금일품수 (누계) : 5.6품 (411.5품) ​ 금일 작업 현황 - 마감재 가공 - 1층 TV장 마감재 시공 - 다락 계단 마감재 시공 - 기타 마감 작업 - 외부 설비 - 전기팀 ​ 내일 예정 작업 - 마감재 가공 - 다락 계단 마감재 시공 - 1층 계단 시공 준비 작업 - 문선 몰딩 시공 - 기타 마감 작업 - 외부 설비 - 전기 ​ ​ 남양주 진접 75일차 입니다. ​ 아침 날씨가 영하로 떨어졌습니다. 하지만 남양주 진접 현장은 오늘 하루 뜨겁게 돌아갔습니다. 아침 일찍 설비팀과 전기팀 합류하여 시공이 진행 되었습니다. ​ 외부 설비 작업이.. 2021. 10. 20.
211017 (일) [남양주 진접] 74일차 마감재 가공, 1층 bar 천장 마감재 시공, 다락 계단 마감재 시공, 기타 마감 작업 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ -금일 근무자 팀 장 : 서태원(8시간) 부팀장 : 오경택(8시간) 팀 원 : 백경운(4시간), 김수현(5시간), 최용모(8시간) ​ 금일품수 (누계) : 4.1품 (405.9품) ​ 금일 작업 현황 - 마감재 가공 - 1층 bar 천장 마감재 시공 - 다락 계단 마감재 시공 - 기타 마감 작업 ​ 내일 예정 작업 - 마감재 가공 - 다락 계단 마감재 시공 - 1층 계단 시공 준비 작업 - 문선 몰딩 시공 - 기타 마감 작업 ​ ​ 남양주 진접 74일차 입니다. ​ 다락으로 올라가는 계단 마감재 시공이 진행 되었습니다. ​ 재단한 멀바우 집성판 샌딩 및 칠 작업 후 시공 하였습니다. 걸레받이와 챌판 마감재 시공이 진행 되었습니다. 내일은 디딤판 시공 예정 입니다. 1층 bar 천장 마감.. 2021. 10. 18.
211016 (토) [남양주 진접] 73일차 1층 Bar 천정작업 계단마감작업 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐림 ​ -금일 근무자 팀 장 : 서태원(휴무) 부팀장 : 오경택(8시간) 팀 원 : 백경운(휴무), 김수현(8시간), 최용모(휴무) ​ 금일품수 (누계) : 2품 (405.9품) ​ 금일 작업 현황 - 마감재 샌딩 - 마감재 시공 - 타일 시공 - 바니쉬 칠 - 기단부 프라이머 작업 ​ 내일 예정 작업 - 마감재 재단 및 샌딩 - 마감재 시공 ​ ​ 남양주 진접 73일차 입니다. ​ 주방, 화장실, 발코니 등 타일 시공이 완료되었습니다. ​ ​ 2층 방 계단 마감작업이 진행중입니다. ​ 1층 bar 바니쉬 칠작업이 진행되었습니다. 외부설비를 준비하기위해 기단부의 프라이머 작업이 진행되었습니다. ​ 1층 bar 천정에 시공되어질 마감재 샌딩작업이 진행되었습니다. [출처] 211016 (토) [남.. 2021. 10. 18.
211015 (금) [남양주 진접] 72일차 마감재 재단 및 시공, 타일 시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐림 ​ -금일 근무자 팀 장 : 서태원(8시간) 부팀장 : 오경택(8시간) 팀 원 : 백경운(8시간), 김수현(8시간), 최용모(8시간) ​ 금일품수 (누계) : 5품 (403.9품) ​ 금일 작업 현황 - 마감재 재단 및 샌딩 - 마감재 시공 - 타일 시공 ​ 내일 예정 작업 - 마감재 재단 및 샌딩 - 마감재 시공 - 타일 시공 ​ ​ 남양주 진접 72일차 입니다. ​ 마감재 칠 작업이 한창 진행 중 입니다. ​ 1층에서 경운 빌더가 TV장 멀바우 집성판 스테인 칠 작업 중입니다. ​ 수현빌더는 bar 천장 자작합판 바니쉬 칠 작업 중 입니다. 다락 계단 마감재 멀바우 집성판 샌딩과 칠 작업 진행 되어습니다. ​ 팀장님께서도 마감재 샌딩 작업이 한창 진행 중 입니다. 1층 내부 마감작업을 .. 2021. 10. 15.
211014 (목) [남양주 진접] 71일차 마감재 재단 및 시공, 석고보드 샌딩, 타일 시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐림 ​ -금일 근무자 팀 장 : 서태원(9시간) 부팀장 : 오경택(9시간) 팀 원 : 백경운(9시간), 김수현(9시간), 최용모(9시간) ​ 금일품수 (누계) : 5.6품 (398.9품) ​ 금일 작업 현황 - 마감재 재단 및 샌딩 - 마감재 시공 - 석고보드 샌딩 - 강화 유리 문 시공 - 타일 시공 ​ 내일 예정 작업 - 마감재 재단 및 샌딩 - 마감재 시공 - 석고보드 샌딩 - 타일 시공 ​ ​ 남양주 진접 71일차 입니다. ​ 1층 거실 TV장 마감재 시공과 2층 석고보드 샌딩 작업이 계속해서 진행 되었습니다. 2층 작은방 복층 계단 마감재 가공 작업이 진행 되었습니다. 계단 마감재 샌딩과 칠 작업 후 시공이 진행 되었습니다. 다락 계단 마감재 시공을 위한 준비 작업 진행 되었습니다. .. 2021. 10. 14.
211013 (수) [남양주 진접] 70일차 마감재 재단 및 시공, 석고보드 퍼티 및 샌딩, 타일 시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐림 ​ -금일 근무자 팀 장 : 서태원(8시간) 부팀장 : 오경택(8시간) 팀 원 : 백경운(8시간), 김수현(8시간), 최용모(8시간) ​ 금일품수 (누계) : 5품 (393.3품) ​ 금일 작업 현황 - 마감재 재단 및 샌딩 - 마감재 시공 - 석고보드 퍼티 및 샌딩 - 강화 유리 문 시공 - 타일 시공 ​ 내일 예정 작업 - 마감재 재단 및 샌딩 - 마감재 시공 - 석고보드 샌딩 - 강화 유리 문 시공 ​ ​ 남양주 진접 70일차 입니다. ​ 1층 화장실 타일 시공이 진행 되었습니다. 1층 TV장 마감재 시공이 진행 되었습니다. 1층 폴딩 도어 부분은 건축주님께서 Bar로 사용 하실 예정 입니다. ​ Bar 들어가는 출입문은 강화 유리 문으로 시공 예정 입니다. ​ 팀장님께서 꼼꼼히 시공.. 2021. 10. 13.
