본문 바로가기

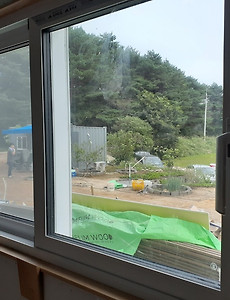

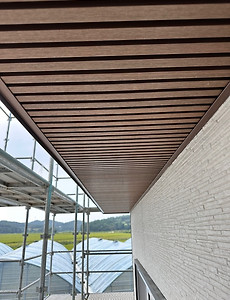

목조주택 시공완료현장/2308태안안면도 39평40

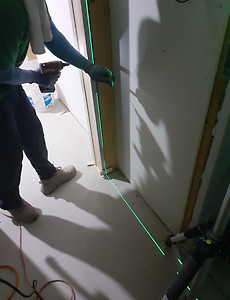

230925 월 [태안 안면도] 39일차 선반시공, 현장정리 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 때때로 이슬비 ​ 팀 장 : 문성일 (4 시간) 부팀장 : 김진홍 (휴무) 팀 원 : 천영환 (휴무), 최영광 (4시간), 노채헌 (4시간) ​ ​ 금일 품수(누계) : 1.5품(228.325품) ​ ​ ​ 여름에서 가을까지 뜨거웠던 시간과 땀으로 목수팀의 일정이 오늘로 마무리 됩니다. 물심 양면으로 지원해 주신 건축주 내외분께 다시 한번 감사드립니다. 선반작업과 현장정리로 오늘을 마무리 했습니다. 목수팀의 태안에서의 마지막 일정 지금 시작합니다. 아침 일찍 설비팀과 전기팀장님이 내방하셨습니다. 수도인입과 정화조 전기시공을 시작했습니다. ​ 오늘도 열일 하시는 건축주님 굴삭기를 운전하셔서 직접 수도, 하수로를 내셨습니다. ​ 전기팀장님도 시공을 시작하셨습니다. 최영광 빌더님의 마무리 시공을 하였습.. 2023. 9. 26.
230924일 [태안 안면도] 38일차 계단 마감 시공, 퍼티 및 샌딩 작업, 뎀바보드 시공, 걸레받이 시공, 림 마감 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 날씨 맑음 ​ 팀 장 : 문성일 (12 시간) 부팀장 : 김진홍 (8시간) 팀 원 : 천영환 (휴무), 최영광 (8시간), 노채헌 (8시간) ​ ​ 금일 품수(누계) : 4.5품(226.825품) ​ ​ ​ 금일 작업 현황 ​ ​- 도어 시공 - 실리콘 시공 - 퍼티 샌딩 작업 - 템바보드 시공 - 계단 마감 시공 - 림 마감 시공 - 걸레 받이 시공 ​ ​ ​ 다음 예정 작업 ​​ - 선반 시공 - 현장 정리 ​ ​ ​ ​ 태안 안면도에서의 38일차 입니다. 누군가에게 치열한 삶의 쉼터로 누군가에게는 시작의 보금자리로 또 누군가에게는 노년의 안식처로 집은 사람이 시간이 지남에 따라서도 다르게 의미를 갖는것 같습니다. 노년의 평화로운 시간이 계속되시길 희망하며... ​ 퍼티 및 샌딩> 포켓 도어>.. 2023. 9. 25.
230923 토 [태안 안면도] 37일차 도어 시공, 퍼티 및 샌딩 작업, 하이클래딩 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 날씨 맑음 ​ 팀 장 : 문성일 (9 시간) 부팀장 : 김진홍 (8시간) 팀 원 : 천영환 (10시간), 최영광 (8시간), 노채헌 (11시간) ​ ​ 금일 품수(누계) : 5.75품(222.325품) ​ ​ ​ 금일 작업 현황 ​ ​- 도어 시공 - 퍼티 샌딩 작업 - 하이클래딩 시공 - 점검구 환풍기 시공 - 계단 마감 시공 ​ ​ 다음 예정 작업 ​​ - 점검구 시공 - 샌딩 작업 - 걸래 받이 시공 - 계단 마감 시공 ​ ​ ​ 태안 안면도에서의 37일차 입니다. 사람의 바름은 마음을 따르고 목수의 바름은 먹줄을 따른다. 건강한 사람들이 바른생각으로 멋진 집으로 짓겠습니다. ​ 하이클래딩> 점검구,환풍기>편백 몰딩>걸래 받이>퍼티>계단 마감 시공 순서로 소개 하겠습니다. ​ 오늘도 달려봅시.. 2023. 9. 24.
20230922 금 [태안 안면도] 36일차 도어 시공, 퍼티 및 샌딩 작업, 하이클래딩 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 날씨 맑음 ​ 팀 장 : 문성일 (8 시간) 부팀장 : 김진홍 (8시간) 팀 원 : 천영환 (8시간), 최영광 (8시간), 노채헌 (8시간) ​ ​ 금일 품수(누계) : 5품(216.575품) ​ ​ ​ 금일 작업 현황 ​ ​- 도어 시공 - 퍼티 샌딩 작업 - 하이클래딩 시공 ​- 타일(외주 업체) 시공 ​ ​ 다음 예정 작업 ​​ - 하이클래딩 시공 - 점검구 시공 - 퍼티 작업 - 걸래 받이 시공 - 계단 마감 시공 ​ ​ ​ 태안 안면도에서의 36일차 입니다. 이제 아침바람이 꽤 추워졌습니다. 어느새 가을이 왔다는게 느껴지내요. ​ 오늘도 달려봅시다. 화이팅!!! ​ 타일(외주 업체) 시공이 마무리 됐습니다. 1층 현관 타일 시공 완료 되었습니다. 1층 다용도실, 2층 욕실 타일 시공 완료.. 2023. 9. 23.
20230921 목 [태안 안면도] 35일차 도어 시공, 잼보드 시공, 퍼티 및 샌딩 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 하루 종일 비 ​ 팀 장 : 문성일 (8 시간) 부팀장 : 김진홍 (8시간) 팀 원 : 천영환 (8시간), 최영광 (8시간), 노채헌 (8시간) ​ ​ 금일 품수(누계) : 5품(208.575품) ​ ​ ​ 금일 작업 현황 ​ ​- 도어 시공 - 잼보드 시공 - 퍼티 샌딩 작업 ​- 타일(외주 업체) 시공 ​ ​ 다음 예정 작업 ​​ - 퍼티 작업 - 계단 마감 시공 - 타일(외주 업체) 시공 ​ ​ 태안 안면도에서의 35일차 입니다. 푸르던 들판이 어느새 황금빛으로 물들고 무더웠던 날씨도 선선하게 바뀌었습니다. ​ 오늘도 힘차게 달려봅시다. 화이팅!!! ​ ​ 오늘도 타일(외주) 업체에서 타일 시공을 이어갔습니다. 1층 화장실 타일 시공한 모습입니다. 1층 다용도실 타일 시공한 모습입니다. 2층.. 2023. 9. 21.
20230920 수 [태안 안면도] 34일차 도어 시공, 잼보드 시공, 퍼티 작업, 석고보드 시공[수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 하루 종일 비 ​ 팀 장 : 문성일 (8 시간) 부팀장 : 김진홍 (8시간) 팀 원 : 천영환 (8시간), 최영광 (8시간), 노채헌 (8시간) ​ ​ 금일 품수(누계) : 5품(203.575품) ​ ​ ​ 금일 작업 현황 ​ ​- 석고보드 시공 ​- 도어 시공 - 잼보드 시공 - 퍼티 작업 ​- 타일(외주 업체) 시공 ​ ​ 다음 예정 작업 ​​ - 잼보드 시공 - 퍼티 작업 - 계단 마감 시공 - 타일(외주 업체) 시공 ​ ​ 태안 안면도에서의 34일차 입니다. 팀원들의 땀과 노력, 건축주님의 지원으로 집의 내부도 점점 형상을 갖추어 갑니다. 오늘도 힘차게 달려봅시다. 화이팅!!! ​ ​ 타일(외주업체) 업체가 내방하여 타일 시공을 하였습니다. 1층 화장실벽 타일 시공 모습입니다. (줄눈 작업.. 2023. 9. 21.
20230919 화 [태안 안면도] 33일차 도어 시공, 마이너스 몰딩 시공, 잼보드 시공, 편백 루바 시공, 계단재 가공, 퍼티 작업[수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑은 날씨 ​ 팀 장 : 문성일 (10 시간) 부팀장 : 김진홍 (10시간) 팀 원 : 천영환 (10시간), 최영광 (10시간), 노채헌 (10시간) ​ ​ 금일 품수(누계) : 6.25품(198.575품) ​ ​ ​ 금일 작업 현황 ​ ​- 편백백 루바 시공 ​- 도어 시공 ​- 마이너스 몰딩 시공 ​- 잼보드 시공 ​- 퍼티 작업 ​- 계단재 가공 ​ 다음 예정 작업 ​​ - 석고보드 시공 ​- 도어 시공 - 잼보드 시공 - 퍼티 작업 - 계단 마감 시공 ​ ​ 태안 안면도에서의 33일차 입니다. 오늘의 주요작업은 도어 시공과 편백백 루바 시공이 되겠습니다. ​ ​ ​ ​ 내일 타일 시공이 예정되 화장실과 다용도실 천장 루바 시공과 도어시공을 우선으로 작업을 하였습니다. 1층 화장실과 다용도실.. 2023. 9. 20.

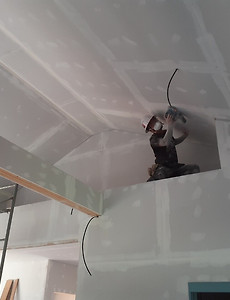

20230918 월 [태안 안면도] 32일차 석고보드 시공, 도어 시공, 마이너스 몰딩 시공, 잼보드 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑은 날씨 ​ 팀 장 : 문성일 (11 시간) 부팀장 : 김진홍 (11시간) 팀 원 : 천영환 (11시간), 최영광 (11시간), 노채헌 (11시간) ​ ​ 금일 품수(누계) : 6.875품(192.325품) ​ ​ ​ 금일 작업 현황 ​ - 석고보드 시공 ​- 도어 시공 ​- 마이너스 몰딩 시공 ​- 잼보드 시공 ​ ​ 다음 예정 작업 ​​ - 석고보드 시공 ​- 포켓 도어 시공 - 잼보드 시공 - 퍼티 작업 ​ ​ 태안 안면도에서의 32일차 입니다. 오늘의 주요작업은 도어 시공과 석고보드 시공이 되겠습니다. ​ ​ 1층 큰방과 옷방 복도 벽체 석고보드 시공이 완료되어 마이너스 몰딩 시공을 시작했습니다. 오늘도 최영광빌더님이 시공 하였습니다. 계단부, 복도 마이너스 몰딩 시공을 하였습니다. 이어.. 2023. 9. 19.
20230917 일 [태안 안면도] 31일차 석고보드 시공, 도막방수 시공, 마이너스 몰딩 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑은 날씨 ​ 팀 장 : 문성일 (10 시간) 부팀장 : 김진홍 (10시간) 팀 원 : 천영환 (10시간), 최영광 (10시간), 노채헌 (4시간) ​ ​ 금일 품수(누계) : 5.5품(185.45품) ​ ​ ​ 금일 작업 현황 ​ - 석고보드 시공 ​- 도막방수 시공 ​- 마이너스 몰딩 시공 ​ 다음 예정 작업 ​​ - 석고보드 시공 ​- 도어 시공 - 마이너스 몰딩 시공 ​ ​ 태안 안면도에서의 31일차 입니다. 오늘의 주요작업은 방수도막 시공과 석고보드 시공이 되겠습니다. ​ ​ 2층 벽체 석고보드 시공이 완료되어 마이너스 몰딩 시공을 시작했습니다. 언제나 밝은 에너지, 팀원들의 활력소 최영광빌더님의 실력으로 깔끔하게 천장 몰딩시공이 되었습니다. 2층 천장 몰딩을 완료 했습니다. ​ 사용된 .. 2023. 9. 17.
20230916 토 [태안 안면도] 30일차 석고보드 시공, 단열재 시공, 도막방수 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 흐림 하루 종일 비 ​ 팀 장 : 문성일 (10 시간) 부팀장 : 김진홍 (10시간) 팀 원 : 천영환 (10시간), 최영광 (10시간), 노채헌 (10시간) ​ ​ 금일 품수(누계) : 6.25품(179.95품) ​ ​ ​ 금일 작업 현황 ​ - 석고보드 시공 ​- 도막방수 시공 ​- 2층 단열재 시공 ​ 다음 예정 작업 ​​ - 석고보드 시공 ​- 2차 도막방수 시공 ​ ​ 태안 안면도에서의 30일차 입니다. 오늘의 주요작업은 도막방수 시공과 석고보드 시공이 되겠습니다. 안전하고 정확한 시공을 향해 힘차게 출발해 보겠습니다. 화이팅!!! ​ ​ ​ ​ 모든 단열재 시공을 완료 했습니다. 2층 큰방과 옷방 단열재 작업 완료 했습니다. 2층 작은방과 계단실 단열재 작업을 완료 했습니다. 1층 화장.. 2023. 9. 17.
20230915 금 [태안 안면도] 29일차 방수 석고보드 시공, 석고보드 시공, T&G 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 하루 종일 비 ​ 팀 장 : 문성일 (10 시간) 부팀장 : 김진홍 (10시간) 팀 원 : 천영환 (10시간), 최영광 (10시간), 노채헌 (10시간) ​ ​ 금일 품수(누계) : 6.25품(173.7품) ​ ​ ​ 금일 작업 현황 ​ - 석고보드 시공 ​- 방수석고보드 시공 - 2층 천장 T&G합판 시공 - 2층 천장 단열재 시공 ​ ​ 다음 예정 작업 ​​ - 석고보드 시공 ​- 방수석고보드 시공 ​- 2층 천장 단열재 시공 ​ ​ 태안 안면도에서의 29일차 입니다. 오늘의 주요작업은 화장실 방수석고보드 시공과 석고보드 시공이 되겠습니다. 오늘도 안전하고 정확한 시공을 향해 힘차게 출발해 보겠습니다. 화이팅!!! ​ ​ 시스템 비계팀이 내방하여 해체작업 해주셨습니다. 시스템 비계를 걷어내니 .. 2023. 9. 15.
20230914 목 [태안 안면도] 28일차 방수 석고보드 시공, 석고보드 시공, 투습방수지 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑은 날 ​ 팀 장 : 문성일 (6 시간) 부팀장 : 김진홍 (10시간) 팀 원 : 천영환 (10시간), 최영광 (10시간), 노채헌 (10시간) ​ ​ 금일 품수(누계) : 5.75품(167.45품) ​ ​ ​ 금일 작업 현황 ​ - 3차 자재입고 - 석고보드 시공 - 투습방수지 시공 ​- 방수석고보드 시공 - 창문 실리콘 시공 - 용마루 시공 ​ ​ 다음 예정 작업 ​​ - 2층 천장 단열재 시공 - 석고보드 시공 ​- 방수석고보드 시공 ​ ​ ​ 태안 안면도에서의 28일차입니다. 오늘은 화장실, 다용도실 방수석고보드 시공이 주작업이 되겠습니다. 오늘도 화창한 날씨와 함께 힘차게 출발해 보겠습니다. 화이팅!!! ​ ​ 오늘의 시작은 3차 자재 입고로 시작했습니다. 도어 및 부자재 입고 완료 하.. 2023. 9. 14.
20230913 수 [태안 안면도] 27일차 다운 실링 시공, 석고보드 시공, 화장실 투습방수지 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 하루종일 비 ​ 팀 장 : 문성일 (9시간) 부팀장 : 김진홍 (10시간) 팀 원 : 천영환 (10시간), 최영광 (10시간), 노채헌 (10시간) ​ ​ 금일 품수(누계) : 6.125품(161.7품) ​ ​ ​ 금일 작업 현황 ​ - 다운 실링 시공 - 석고보드 시공 - 화장실 투습방수지 시공 ​ 다음 예정 작업 ​​ - 3차 자재입고 - 2층 천장 T&G 시공 - 2층 단열재 시공 - 석고보드 시공 ​- 화장실 방수석고 시공 ​ ​ ​ 태안 안면도에서의 27일차입니다. 오늘은 다운 실링 시공을 전팀원이 투입되어 작업할 예정입니다. 시공에 집중하여 작업된 사진으로만 된점 양해 바랍니다. ​ ​ ​ 2층 천장만 남기고 단열재(글라스울)시공은 완료 하였습니다. ​ 다운 실링을 (2700mm)마감선.. 2023. 9. 14.

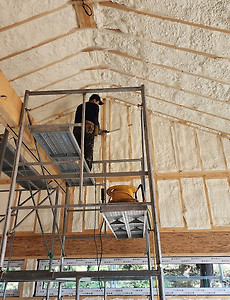

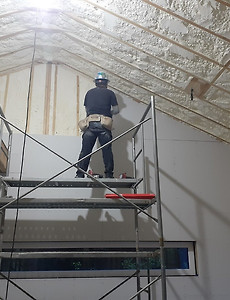

20230912 화 [태안 안면도] 26일차 단열재 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음 습도 높음 ​ 팀 장 : 문성일 (7시간) 부팀장 : 김진홍 (8시간) 팀 원 : 천영환 (8시간), 최영광 (8시간), 노채헌 (8시간) ​ ​ 금일 품수(누계) : 4.875품(155.585품) ​ ​ ​ 금일 작업 현황 ​ ​ ​- 자재 실내 운반 - 단열재 시공 ​ ​ ​ 다음 예정 작업 ​​ - 단열재 시공 - 석고 시공 ​- 하이클래딩 시공 - 창 실리콘 시공 ​ ​ 태안 안면도에서의 26일차입니다. 방통시공 후 3일이 지나 바닥이 완전히 양생 되었습니다. 오늘부터는 내부 작업(단열재 시공)입니다. 힘차게 나아가 봅시다!!! 시공에 집중하여 작업된 사진으로만 된점 양해 바랍니다. ​ ​ ​ ​ ​ 자재를 실내로 운반하는 작업을 시작으로 오늘의 일정을 시작했습니다. 1층과 2층에서 .. 2023. 9. 13.

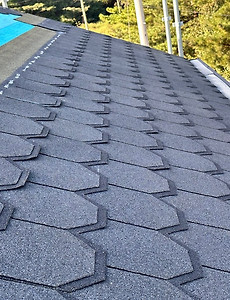

20230908 금 [태안 안면도] 25일차 지붕 슁글 시공, 마감재 가공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음 ​ 팀 장 : 문성일 (8시간) 부팀장 : 김진홍 (8시간) 팀 원 : 천영환 (8시간), 최영광 (8시간), 노채헌 (휴무) ​ ​ 금일 품수(누계) : 4.00품(150.7품) ​ ​ ​ 금일 작업 현황 ​ ​ ​- 지붕 슁글(Shingle) 시공 - 마감재 가공작업 ​ ​ 다음 예정 작업 ​ ​ - 하이클래딩 시공 - 단열재 시공 - 마감재 가공작업 ​ ​ 태안 안면도에서의 25일차입니다. 어제 작업을 이어 오늘도 지붕에서 열심히 슁글 작업을 진행하였습니다. ​ 2층 지붕 사진 입니다. ​ 1층 지붕 사진 입니다. ​ ​ 팀장님께서는 오늘도 마감재 가공을 진행하였습니다. ​ ​ 오늘까지 시공한 사진입니다. 오늘은 여기까지 입니다. ​ 깨끗이 현장청소하고, 하루를 마무리합니다. 팀원 모두.. 2023. 9. 9.
20230907 목 [태안 안면도] 24일차 지붕 슁글 시공, 방통 시공, 징크팀 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ 날씨: 맑음 ​ 팀 장 : 문성일 (8시간) 부팀장 : 김진홍 (8시간) 팀 원 : 천영환 (8시간), 최영광 (8시간), 노채헌 (휴무) 지 원 : 이상민 팀장 (7시간) ​ 금일 품수(누계) : 4.875품(146.7품) ​ ​ ​ 금일 작업 현황 ​ ​- 지붕 슁글(Shingle) 시공 ​- 방바닥 통미장 시공 - 징크 시공 - 마감재 가공작업 ​ ​ 다음 예정 작업 ​ - 하이클래딩 시공 - 지붕 슁글 시공 - 마감재 가공작업업 ​ ​ 태안 안면도에서의 24일차입니다. ​ 지붕에 슁글을 올리기 위한 크레인이 아침일찍 도착해서 일과도 조금 빨리 시작하였습니다. 무게가 분산될 수 있도록 분배배치하여 작업준비를 합니다. ​ 먼저 스타트를 위해 길이에 맞추어 슁글을 재단합니다. 전용 아스팔트접착제를 .. 2023. 9. 8.
20230906 수 [태안 안면도] 23일차 하이클래딩 시공, 메탈라스망 시공, 설비팀 시공, 징크 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 마른하늘에 소나기 ​ ​ 팀 장 : 문성일 (휴무) 부팀장 : 김진홍 (8시간) 팀 원 : 천영환 (8시간), 최영광 (8시간), 노채헌 (휴무) 지 원 : 이상민 팀장 (휴무) ​ 금일 품수(누계) : 3품(141.825품) ​ ​ ​ 금일 작업 현황 ​ ​- 하이클래딩 시공 ​- 내부 설비 시공 - 메탈라스(Metal Lath)망 시공 - 세라믹사이딩 터치업 작업 - 징크 시공 ​ ​ ​ 다음 예정 작업 ​ - 하이클래딩 시공 - 슁글 시공 - 징크 시공 - 마감재 샌딩 및 재단 ​ ​ 태안 안면도에서의 23일차입니다. 습하고 무더운 날씨지만 간간히 내리는 단비같은 소나기가 땀을 식혀주는 하루입니다. 오늘도 계속해서 외부마감작업에 집중하였습니다. ​ ​ 하이클래딩시공을 하였습니다. 길이에 맞추.. 2023. 9. 6.

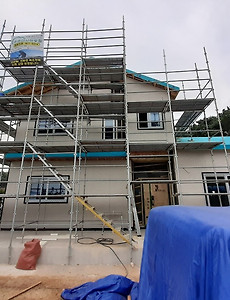

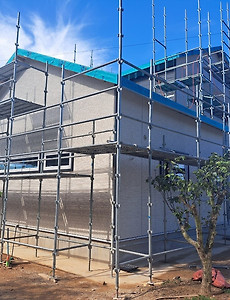

20230905 화 [태안 안면도] 22일차 세라믹 사이딩 시공마감, 기단부 단열 시공마감,마감재 가공,하이클래딩 상작업,설비 시공, 징크 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음 ​ ​ 팀 장 : 문성일 (8시간) 부팀장 : 김진홍 (휴무) 팀 원 : 천영환 (8시간), 최영광 (8시간), 노채헌 (휴무) 지 원 : 이상민 팀장 (8시간) ​ 금일품수 (누계) :4품 (총 138.825품) ​ ​ 금일 작업 현황 ​ ​​- 외벽 세라믹 사이딩 시공마감 ​- 내부 설비 시공 - 기단부 단열 시공마감 - 마감재 가공 - 하이클래딩 밑작업 -징크 작업 ​ ​ ​ 다음 예정 작업 ​ - 마감재 가공 ​- 내부 설비 시공 - 하이클래딩 작업 - 지붕 슁글 시공 - 징크 작업 ​ ​ 태안 안면도에서 안전하고 재미있게 집 짓기22일차 입니다. 오늘은 외부마감재 세라믹사이딩 작업을 마무리 지었습니다. ​ ​ 동시에 기단부 단열작업도 마무리 지었습니다. 틈이 있는 곳은 우레탄 폼을 .. 2023. 9. 5.

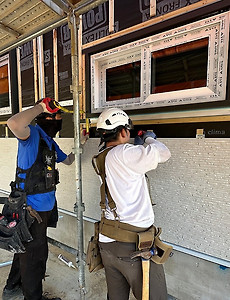

20230904 월 [태안 안면도] 21일차 세라믹 사이딩 시공, 설비 시공, 기단부 단열 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ 날씨: 습도 높음 ​ ​ ​ 팀 장 : 문성일 (8시간) 부팀장 : 김진홍 (휴무) 팀 원 : 천영환 (8시간), 최영광 (8시간), 노채헌 (8시간) 지 원 : 이상민 팀장 (8시간) ​​ 금일품수 (누계) :5품 (총 134.825품) ​ ​ 금일 작업 현황 ​ ​​- 외벽 세라믹 사이딩 시공 ​- 내부 설비 시공 - 기단부 단열 시공 ​ ​ 다음 예정 작업 ​ - 마감재 가공 ​- 내부 설비 시공 - 외벽 하이클래딩 작업 ​ ​ 21일차 어제와 달리 습도가 높은아침 하지만 이제 외부 작업의 끝이 보입니다. 오늘도 힘차게 나아가 봅시다. 화이팅!!! ​ ​ ​ ​ 문성일팀장님과 이상민팀장님 천영환빌더님이 한팀으로 켄틸레버 위 2층 외벽마감재(세라믹사이딩) 시공을 하였습니다. 후레싱 위로 버그스크린.. 2023. 9. 5.
20230903 일 [태안 안면도] 20일차 세라믹 사이딩 시공, 연질폼시공, 아스팔트 프라이머 도포 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑은 날씨 ​ ​ ​ 팀 장 : 문성일 (8시간) 부팀장 : 김진홍 (휴무) 팀 원 : 천영환 (8시간), 최영광 (8시간), 노채헌 (8시간) 지 원 : 이상민 팀장 (8시간), 오경택(8시간), 조길환 (8시간) ​​ 금일품수 (누계) :7품 (총 129.825품) ​ ​ 금일 작업 현황 ​ ​​- 외벽 세라믹 사이딩 시공 ​- 내부 연질폼 시공 - 아스팔트 프라이머 도포 작업 ​ ​ 다음 예정 작업 ​ ​- 외벽 세라믹 사이딩 시공(완료 예정) - 마감재 가공 ​ ​ ​ 20일차 어제에 이어 외벽마감재(세라믹사이딩)시공을 이어갑니다. 오늘도 문성일팀장님, 이상민팀장님, 최영환빌더님이 한팀으로 다른 한팀으로 오경택, 조길환, 최영광빌더님이 활약할 예정입니다. 오늘도 힘차게 나아가 봅시다. 화이.. 2023. 9. 3.
20230902 토 [태안 안면도] 19일차 세라믹 사이딩 시공, 내부목 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑은 날씨 ​ ​ ​ 팀 장 : 문성일 (8시간) 부팀장 : 김진홍 (휴무) 팀 원 : 천영환 (8시간), 최영광 (8시간), 노채헌 (8시간) 지 원 : 이상민 팀장 (8시간), 오경택(8시간), 조길환 (8시간) ​​ 금일품수 (누계) :7품 (총 122.825품) ​ ​ 금일 작업 현황 ​ ​​- 외벽 세라믹 사이딩 시공 - 내부목작업 ​- 내부 연질폼 시공 - 징크팀 시공 ​ ​ ​ 다음 예정 작업 ​ ​- 외벽 세라믹 사이딩 시공 - 내부 연질폼 시공(완료예정) ​ ​ 19일차 수분기 없는 산뜻한 바람 외장재 작업은 피로도가 더 쌓이는 작업입니다. 더 주의해서서 안전하고 정확하게 작업 합시다. 좋은 기분으로 오늘의 일정을 시작합니다. 안전제일!!! ​ ​ ​ ​ ​ ​ 어제에 이어 2팀으.. 2023. 9. 2.
20230901 금 [태안 안면도] 18일차 캔틸레버 마감시공, 창호 및 현관문 시공, 세라믹 사이딩 시공, 내부목 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 종일 맑은 날씨 ​ ​ ​ 팀 장 : 문성일 (16시간) 부팀장 : 김진홍 (휴무) 팀 원 : 천영환 (8시간), 최영광 (8시간), 노채헌 (8시간) 지 원 : 이상민 팀장 (8시간), 오경택(8시간), 조길환 (8시간) ​​ 금일품수 (누계) :8품 (총 115.825품) ​ ​ 금일 작업 현황 ​ ​- 캔틸레버 방수 시트 시공 - 창호 및 현관문 설치 작업 - 세라믹사이딩 스타터 및 세라믹사이딩 시공 - 내부목작업 ​- 내부 연질폼 시공 - 징크팀 시공 ​ ​ ​ 다음 예정 작업 ​ ​- 외벽 세라믹 사이딩 시공 - 내부 연질폼 시공 - 징크팀 시공 ​ ​ ​ ​ 18일차 비가 지나간 후, 맑은 날씨가 예보된 아침 여름에 끝과 가을의 시작 그 어느쯤 볕은 강하지만 바람은 시원한 기분좋은 날 .. 2023. 9. 2.
20230828 월 [태안 안면도] 17일차 내부 목작업, 1층 철물 작업, 1층 방통 방수 합판 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 습도 높음, 간간히 이슬비 ​ ​ ​ 팀 장 : 문성일 (5시간) 부팀장 : 김진홍 (휴무) 팀 원 : 천영환 (5시간), 최영광 (5시간), 노채헌 (5시간) 지 원 : 이상민 팀장 (5시간), 조길환 (5시간) ​​ 금일품수 (누계) :3.75품 (총 108품) ​ ​ 금일 작업 현황 ​ ​- 철물 시공 - 방통 방수 합판 시공 - 내부 목작업 ​ 다음 예정 작업 ​ ​- 외벽 세라믹 사이딩 시공 - 내부 연질폼 시공 ​ ​ 17일차 약간의 이슬비와 높은 습도 오늘 땀 좀 흘릴것 같습니다. 방통준비 및 내부 목작업을 오전 중으로 끝낼 예정입니다. 오늘의 일정을 시작합니다. ​ ​ ​ 오늘의 주요 작업 ​ 시공 전 레이저를 이용하여 방통 높이에 맞춘 후에 먹줄로 표시하여 시공합니다. 방통(방바닥.. 2023. 8. 28.

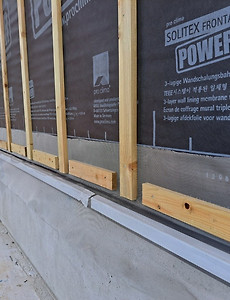

20230827 일 [태안 안면도] 16일차 벽체 투습방수지 테이핑작업, 레인스크린 시공, 창틀 시공, 내부 목작업, 2층 방통 블로킹 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ 날씨: 약간 구름 있음, 습도 높음 ​ ​ 팀 장 : 문성일 (8시간) 부팀장 : 김진홍 (휴무) 팀 원 : 천영환 (8시간), 최영광 (8시간), 노채헌 (8시간) 지 원 : 이상민 팀장 (8시간), 오경택 (8시간), 조길환 (8시간) ​​ 금일품수 (누계) :7품 (총 104.25품) ​ ​ 금일 작업 현황 ​ - 투습방수지 테이핑작업 - 레인스크린 시공 - 내부 목작업 - 2층 방통 블로킹 시공 ​ ​ 다음 예정 작업 ​ ​- 철물 시공 - 방통 방수 합판 시공 ​ ​ ​ ​ 16일차 ​ 구름이 볕을 가려주어 일하기 좋은 날씨가 될 것 같습니다. 실외작업의 마무리가 보이는 아침, 오늘의 일정을 시작합니다. ​ ​ ​ ​ 개구부에 ​3M 기밀 방수 테이프를 이용하여 시공하였습니다. ​ 기밀을 위.. 2023. 8. 27.
20230826 토 [태안 안면도] 15일차 벽체 투습방수지 시공 및 테이핑작업, 하부후레싱, 버그스크린 시공, 레인스크린 시공, 내부 목작업 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ ​ 날씨: 맑음 ​ ​ 팀 장 : 문성일 (8시간) 부팀장 : 김진홍 (휴무) 팀 원 : 천영환 (8시간), 최영광 (8시간), 노채헌 (휴무) 지 원 : 이상민 팀장 (8시간), 오경택 (8시간), 조길환 (8시간) ​​ 금일품수 (누계) :6품 (총 97.25품) ​ ​ 금일 작업 현황 ​ - 벽체 투습방수지 시공(완료) - 하부 후레싱 및 버그스크린 시공(완료) - 레인스크린 시공 ​- 내부 목작업 ​ 다음 예정 작업 ​ - 레인스크린 시공(완료예정) - 내부 목작업 - 테이핑작업 ​ ​ 해무가 낮게 깔린 태안에서의 15일차입니다. 아침저녁으로 많이 선선해져서 일하기가 한결 좋아졌습니다. ​ ​ 오늘도 어제에 이어서 벽체시공을 하였습니다. ​ 먼저 투습방수지 시공을 마무리하였습니다. 서까래 아래.. 2023. 8. 27.
20230825 금 [태안 안면도] 14일차 벽체합판 시공,철물 시공,2층 화장실 시트방수 작업,전기작업 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음 ​ ​ 팀 장 : 문성일 (6시간) 부팀장 : 김진홍 (휴무) 팀 원 : 천영환 (8시간), 최영광 (8시간), 노채헌 (휴무) 지 원 : 이상민 팀장 (8시간), 오경택 (8시간), 조길환 (8시간) ​​ 금일품수 (누계) :5.75품 (총 91.25품) ​ ​ 금일 작업 현황 ​ - 벽체 합판마감 - 철물 작업(허리케인타이 시공) - 2층 화장실 시트방수 작업 ​- 전기작업 ​ 다음 예정 작업 ​ - 벽체 투습방수지 시공 - 레인스크린 시공 - 내부 목작업 ​ ​ 태안 앞면도에서 안전하고 재미있게 집 짓기14일차 입니다. 오늘은 두팀으로 나누어 벽체 합판작업을 진행하였습니다. ​ ​ 합판을 정확히 재단하여 규격에 맞게 못을 박아줍니다. ​ ​ 못이 박힌곳은 다시한번 망치로 쳐서 스터드와 .. 2023. 8. 25.
20230822 화 [태안 안면도] 13일차 2층 지붕 방수 시트 시공, 1층과 2층 외벽 합판 시공, 1층과 2층 외벽 타이벡 시공, 1층과 2층 월브레싱 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ 날씨: 맑은 날씨 때때로 소나기 ​ ​ 팀 장 : 문성일 (10시간) 부팀장 : 김진홍 (휴무) 팀 원 : 천영환 (휴무), 최영광 (10시간), 노채헌 (10시간), 지 원 : 이상민 팀장 (10시간), 오경택 (10시간), 조길환 (10시간) ​​ 금일품수 (누계) :5.5품 (총 85.5품) ​ ​ 금일 작업 현황 ​ - 2층 지붕 방수 시트 시공 - 1, 2층 외벽 월브레싱 시공 - 1, 2층 외벽 합판 시공 - 1, 2층 외벽 타이벡 시공 - 2층 게이블월 시공 - 1, 2층 허리케인 타이 시공 ​ ​ 다음 예정 작업 ​ - 홀다운 - 2층 방통블로킹 시공 - 1, 2층 외벽 레인 스크린 시공 ​ ​ 13일차 일출의 풍경 어제에 노을과 시간이 이어진듯 한 모습 ​ 비소식이 있어 지붕과 외벽에.. 2023. 8. 23.
20230821 월 [태안 안면도] 12일차 2층 페이샤 시공, 플라잉서까래 시공, 타이벡 시공, 방부각상 시공, 합판 시공[수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑은 날씨 ​ ​ 팀 장 : 문성일 (10시간) 부팀장 : 김진홍 (휴무) 팀 원 : 천영환 (휴무), 최영광 (10시간), 노채헌 (10시간), 지 원 : 이상민 팀장 (10시간), 오경택 (10시간), 조길환 (10시간) ​​ 금일품수 (누계) :5.5품 (총 80품) ​ ​ 금일 작업 현황 ​ - 2층 지붕 타이벡 시공 - 2층 방부각상 시공 - 2층 지붕 합판 시공 - 스트랩타이 철물 시공 ​ 다음 예정 작업 ​ - 홀다운 - 2층 방수시트 시공 - 2층 방통블로킹 시공 - 월브레싱 시공 - 외벽 합판 시공 ​ ​ ​ 12일차 하루의 휴식시간을 갖고 다시 시작하는 월요일 입니다. 시원한 바람으로 시작하는 아침 청량한 느낌으로 오늘의 일정을 시작합니다. ​ ​ ​ 1층에는 전기팀과 설비팀이 .. 2023. 8. 22.
20230819 토 [태안 안면도] 11일차 2층 서까래 시공[수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑은 날씨 ​ ​ 팀 장 : 문성일 (7시간) 부팀장 : 김진홍 (휴무) 팀 원 : 천영환 (7시간), 최영광 (7시간), 노채헌 (7시간), 지 원 : 손호현 (휴무), 정태영 (7시간), 문병선 (7시간) ​​ 금일품수 (누계) :5.25품 (총 74.5품) ​ ​ 금일 작업 현황 ​ - 2층 릿지보드 서까래 시공 - 2층 이브블로킹 및 서까래블로킹 시공 - 1층 철물 시공 ​ ​ ​ 다음 예정 작업 ​ - 홀다운, 스트랩타이 철물 시공 - 2층 지붕 타이벡 시공 - 2층 방부각상 시공 - 2층 지붕 합판 시공 - 2층 방수시트 시공 - 2층 방통블로킹 시공 ​ ​ 11일차 골조의 하이라이트 2층 지붕 시공을 하는 날입니다. 높고 푸르른 하늘 아래 오늘의 일정을 시작 합니다. ​ ​ ​ ​ 릿.. 2023. 8. 19.
20230818 금 [태안 안면도] 10일차 수프로 타이벡 시공, 지붕 합판 시공, 2층 장선 시공[수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑은 날씨 ​ ​ 팀 장 : 문성일 (8시간) 부팀장 : 김진홍 (휴무) 팀 원 : 천영환 (8시간), 최영광 (8시간), 노채헌 (8시간), 지 원 : 손호현 (8시간), 정태영 (8시간), 문병선 (8시간) ​​ 금일품수 (누계) : 7품 (총 69.25품) ​ ​ 금일 작업 현황 ​ - 1층 지붕 수프로 타이벡 시공 - 1층 지붕 방부각상 시공 - 1층 지붕 합판 시공 - 1층 지붕 방수 시트 시공 - 2층 장선 시공 - 세트앙카 시공 ​ ​ ​ 다음 예정 작업 - 2층 서까래 시공 - 2층 타이벡 및 합판 시공 - 홀다운, 스트랩타이 철물 시공 ​ ​ ​ ​ 시간의 흐름을 이렇게 명확하게 볼 수 있는 장면이 있을까요. 기초위에 열흘 이라는 시간과 땀이 새겨지면서 집의 형상이 뚜렷해지고 있습.. 2023. 8. 19.
728x90
