날씨: 맑은 날
팀 장 : 문성일 (6 시간)
부팀장 : 김진홍 (10시간)
팀 원 : 천영환 (10시간), 최영광 (10시간), 노채헌 (10시간)
금일 품수(누계) : 5.75품(167.45품)
금일 작업 현황
- 3차 자재입고

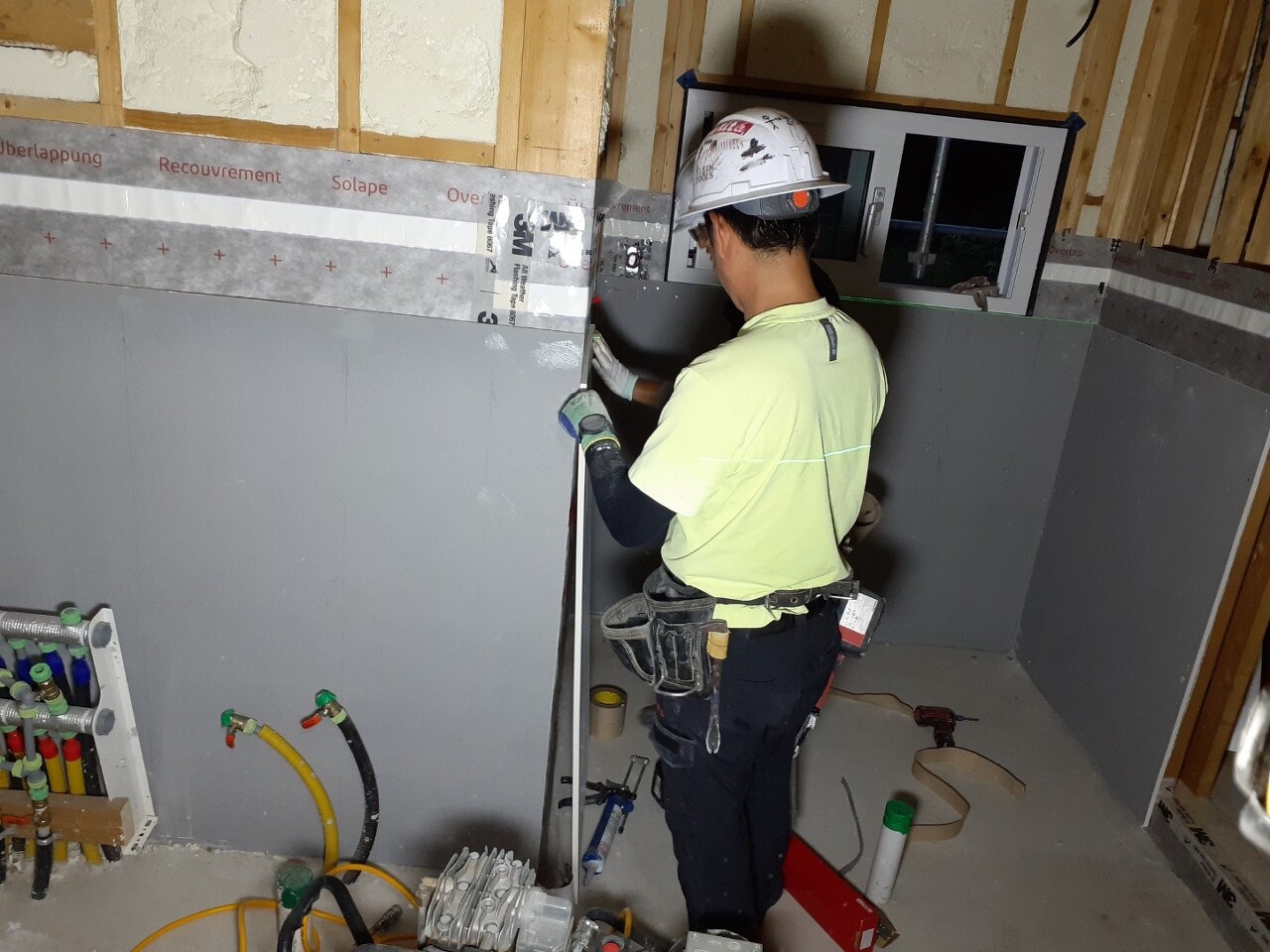

- 석고보드 시공
- 투습방수지 시공
- 방수석고보드 시공

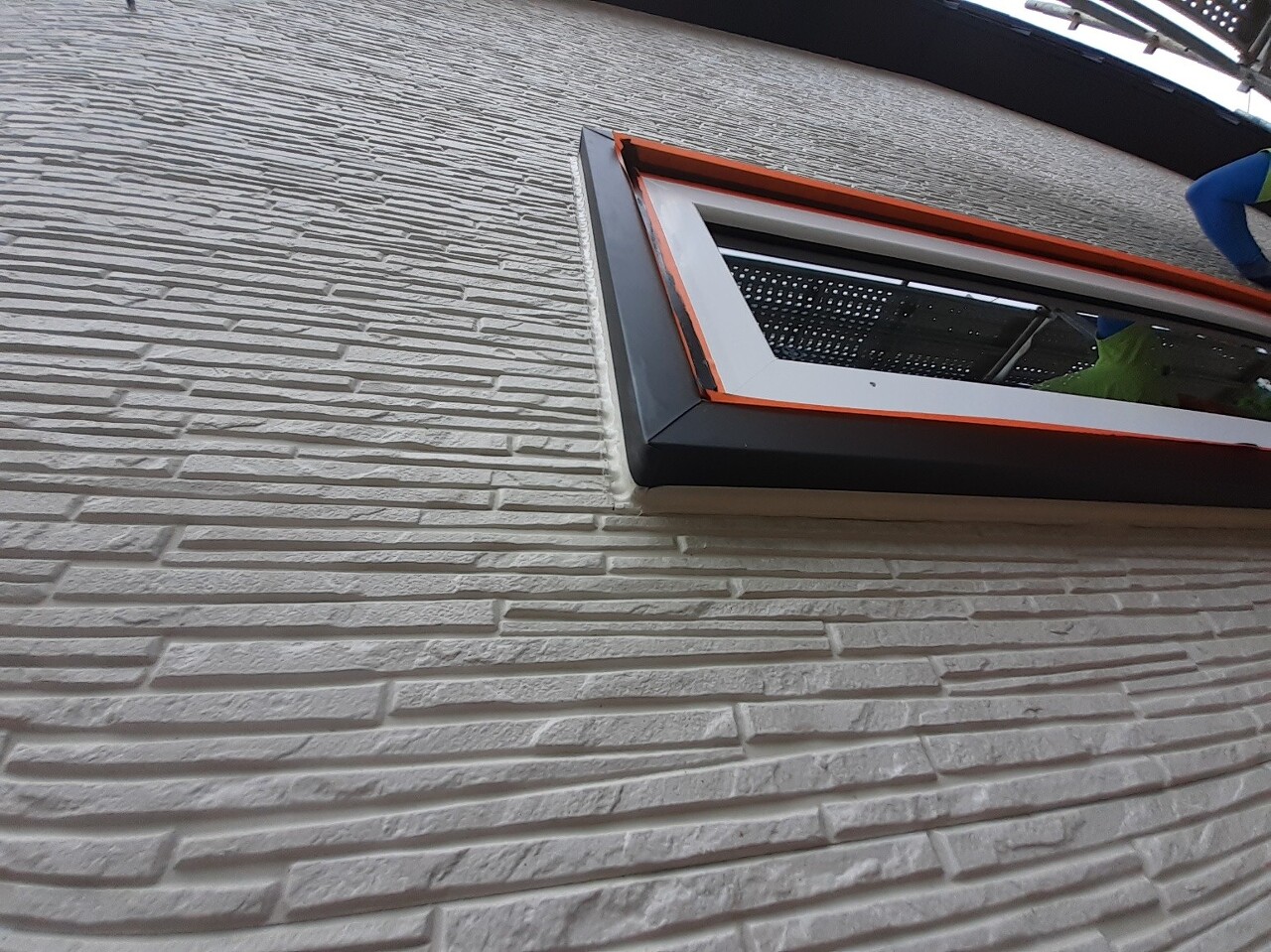

- 창문 실리콘 시공
- 용마루 시공
다음 예정 작업
- 2층 천장 단열재 시공
- 석고보드 시공
- 방수석고보드 시공
태안 안면도에서의 28일차입니다.
오늘은 화장실, 다용도실 방수석고보드 시공이 주작업이 되겠습니다.
오늘도 화창한 날씨와 함께 힘차게 출발해 보겠습니다. 화이팅!!!
![](https://blog.kakaocdn.net/dn/ulk0F/btstY74x0xV/5JPBjJ4xozPV0c80XqkGkk/img.jpg)
![](https://blog.kakaocdn.net/dn/y6CKH/btst5jXBwar/KiAnitBrO46SaPkuiGc2p1/img.jpg)

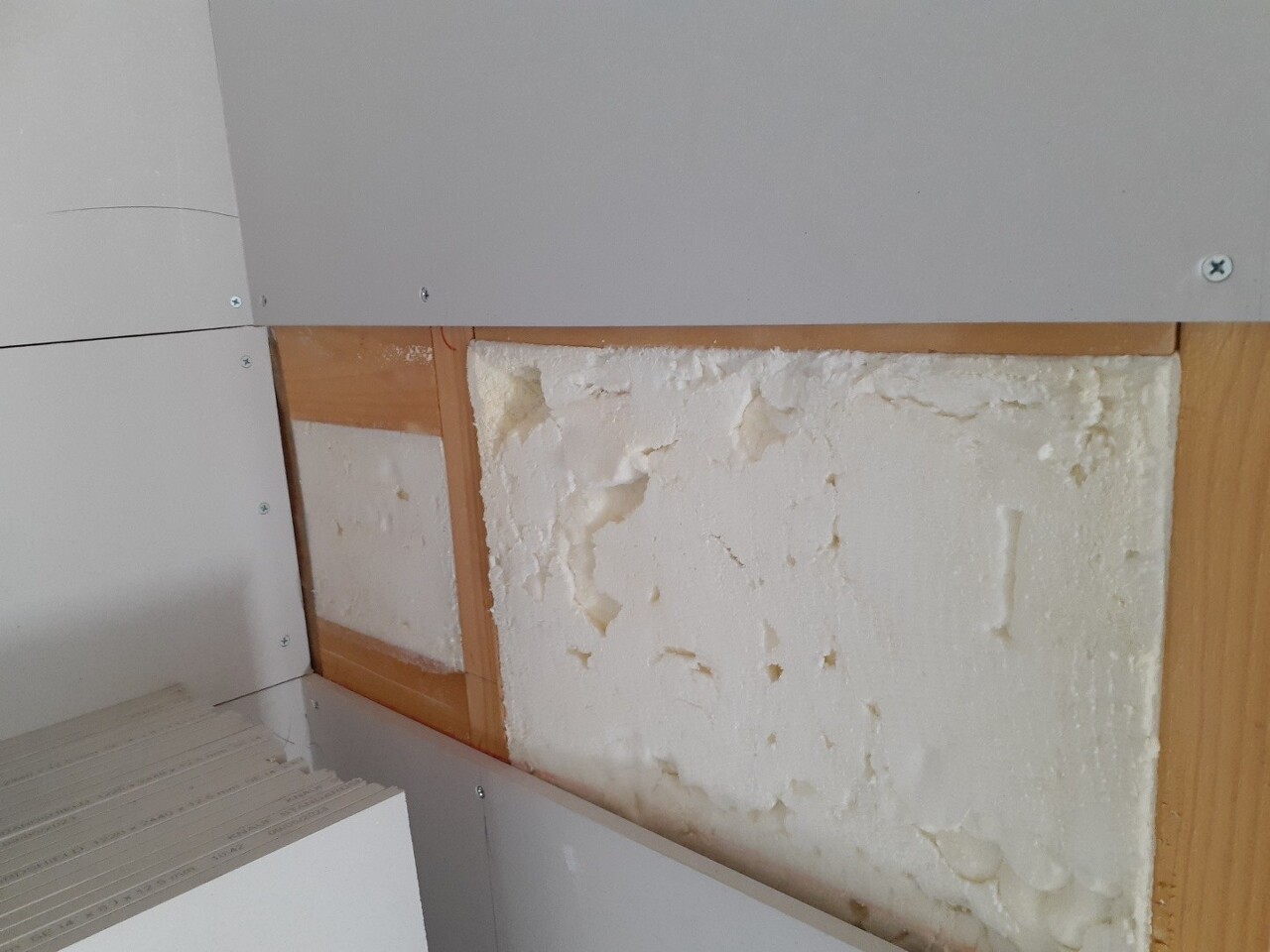

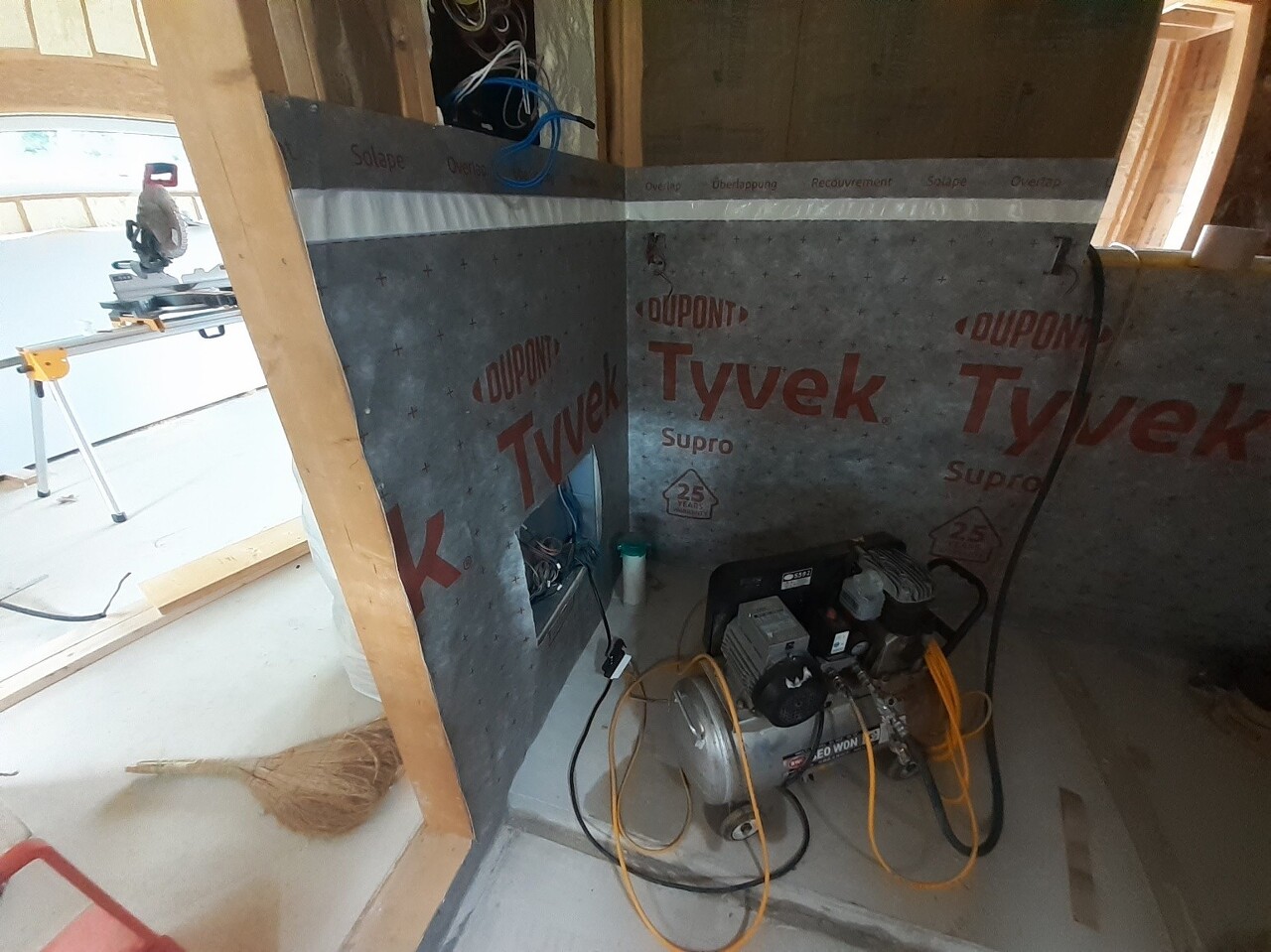

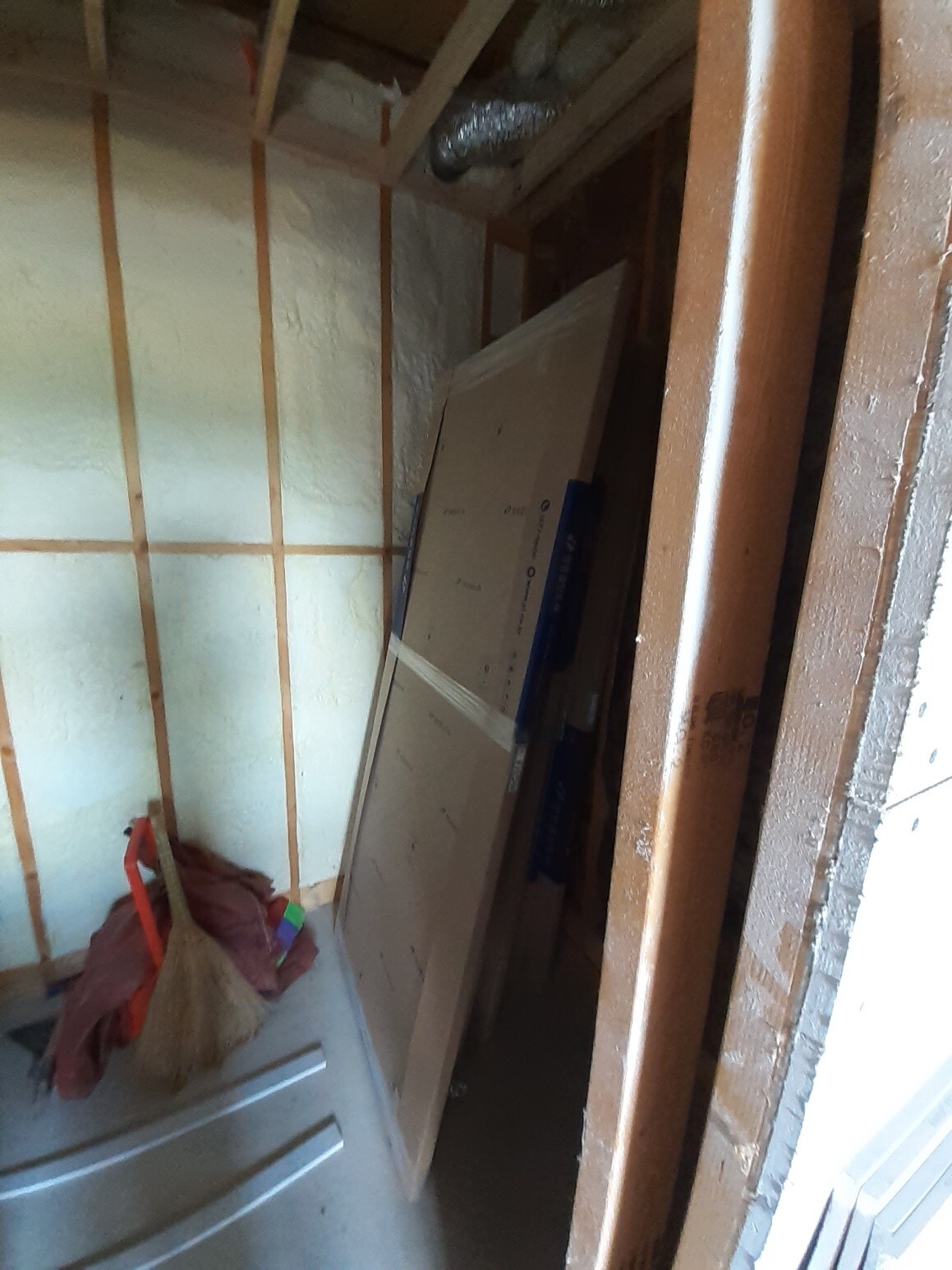

오늘의 시작은 3차 자재 입고로 시작했습니다.
![](https://blog.kakaocdn.net/dn/cljWva/btstVeQOF1q/IKTKMkI8ObykLF5MUGKS0K/img.jpg)
![](https://blog.kakaocdn.net/dn/cLGUu6/btstXZeqz14/TtH7UwkkLRwbQ12P2s6O51/img.jpg)
![](https://blog.kakaocdn.net/dn/bBymMd/btst5tMzmGf/Pxz2yDOKK2ZroZD5bcvnz0/img.jpg)
도어 및 부자재 입고 완료 하였습니다.

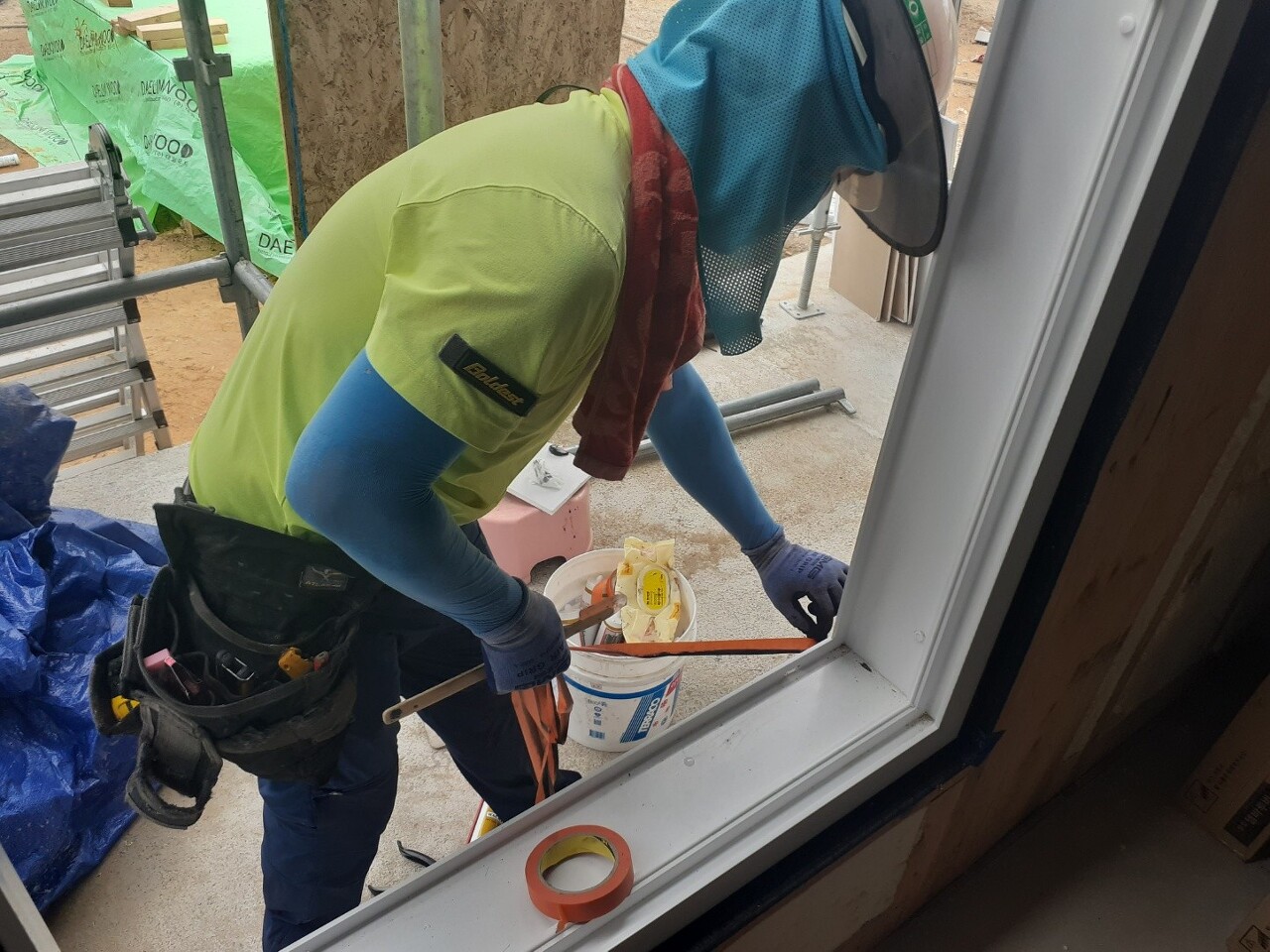

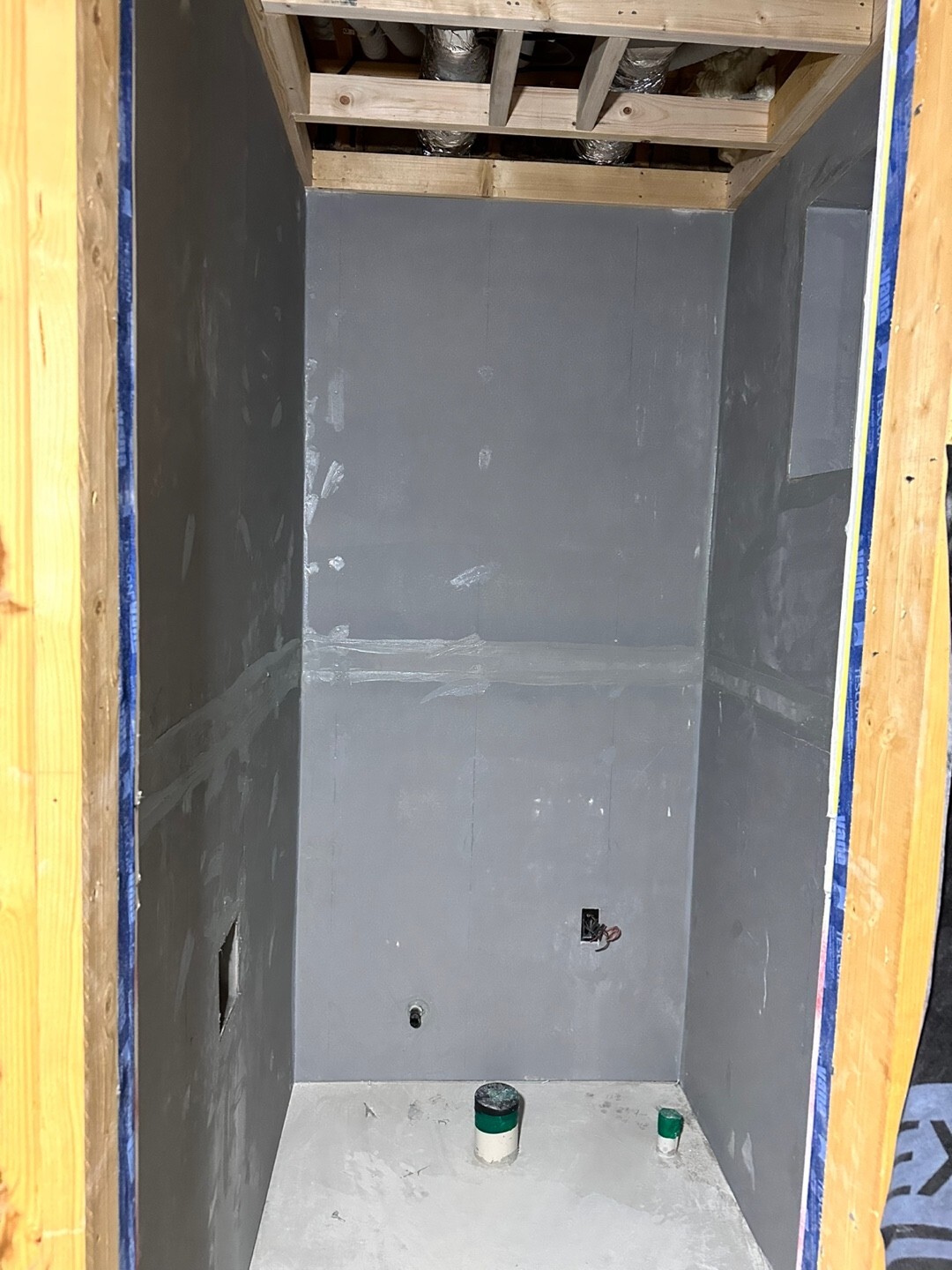

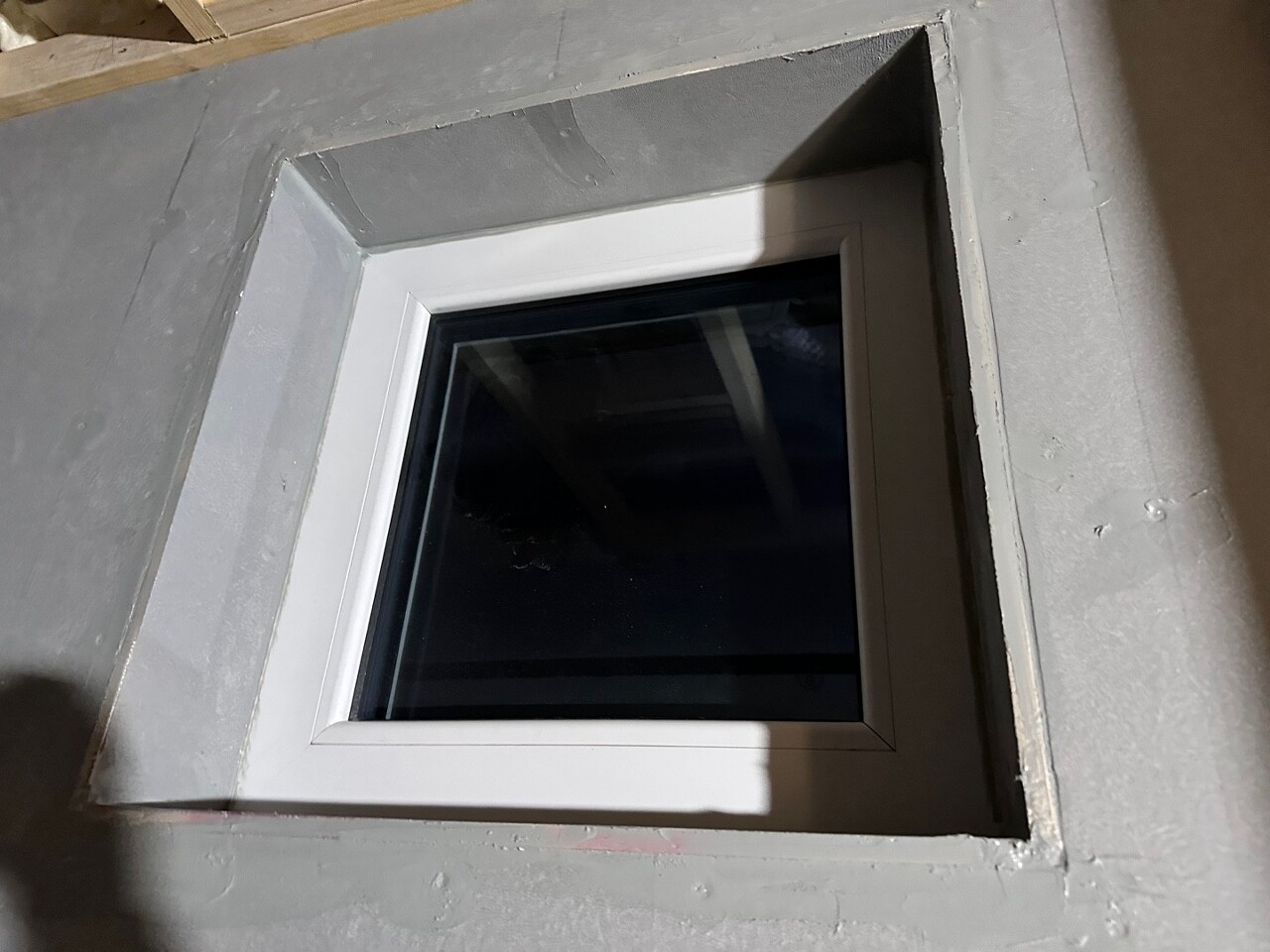

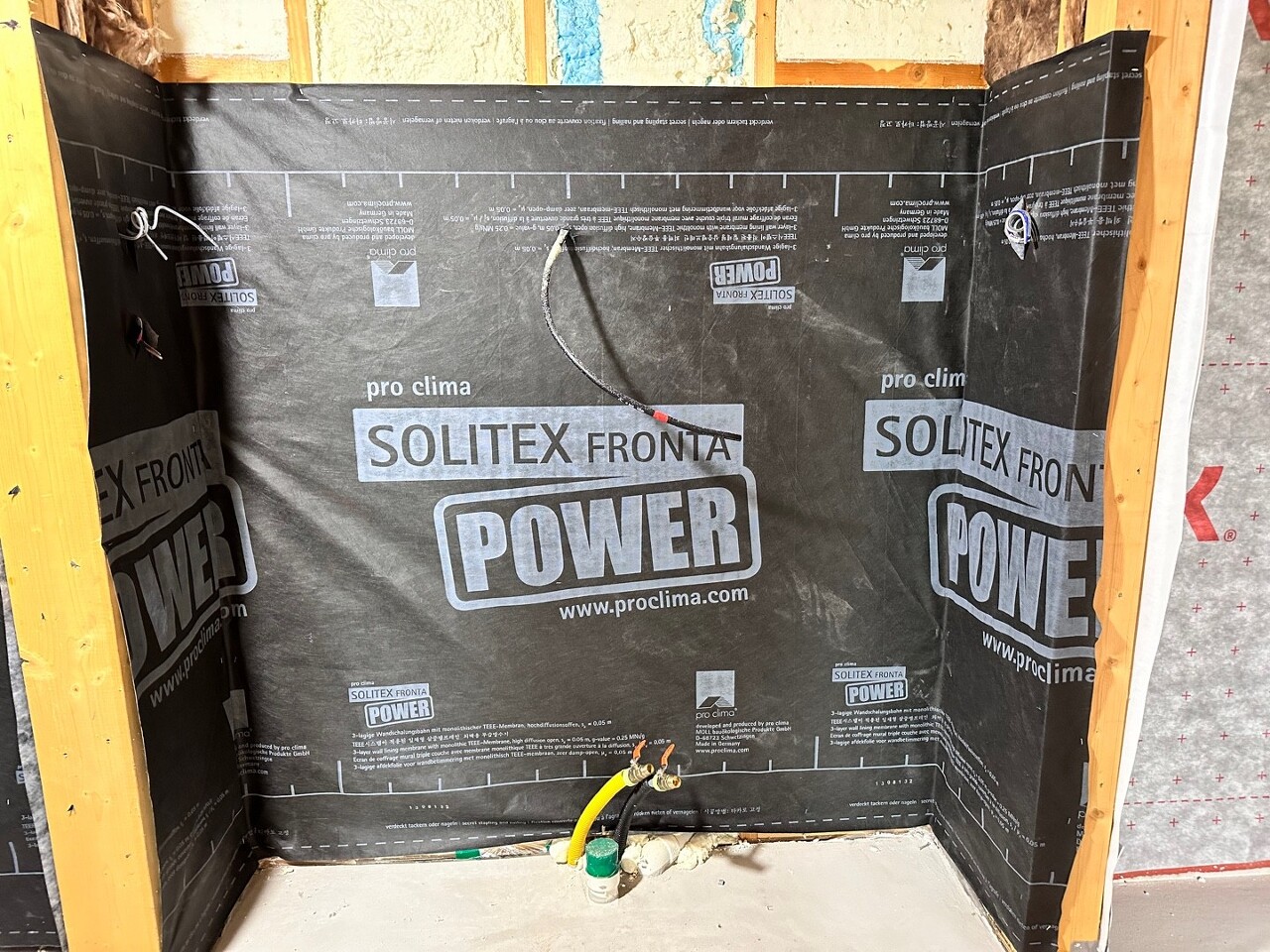

김진홍 부팀장님은 외부에서 창 실리콘 시공을 도맡아 주셨습니다.
테이핑은 건축주님이 도움주셨습니다.
![](https://blog.kakaocdn.net/dn/vdLLR/btst0x9yBBp/EGoasnFUuxvZnyqjjqmlpK/img.jpg)
![](https://blog.kakaocdn.net/dn/bZhpDr/btstX4Uok7R/XA6x0yObxdxz3zDjE1c9nk/img.jpg)
![](https://blog.kakaocdn.net/dn/bbzW67/btst6NcHN4V/DlAKC06FrDIr2IGsjeUhmK/img.jpg)
![](https://blog.kakaocdn.net/dn/cS5DMt/btst5smAiuZ/KyxPlCiAVrHkjx9ogu5u90/img.jpg)
![](https://blog.kakaocdn.net/dn/eEdIiU/btst7Uij91X/EMtujrd40cKgCJRQg8vob0/img.jpg)

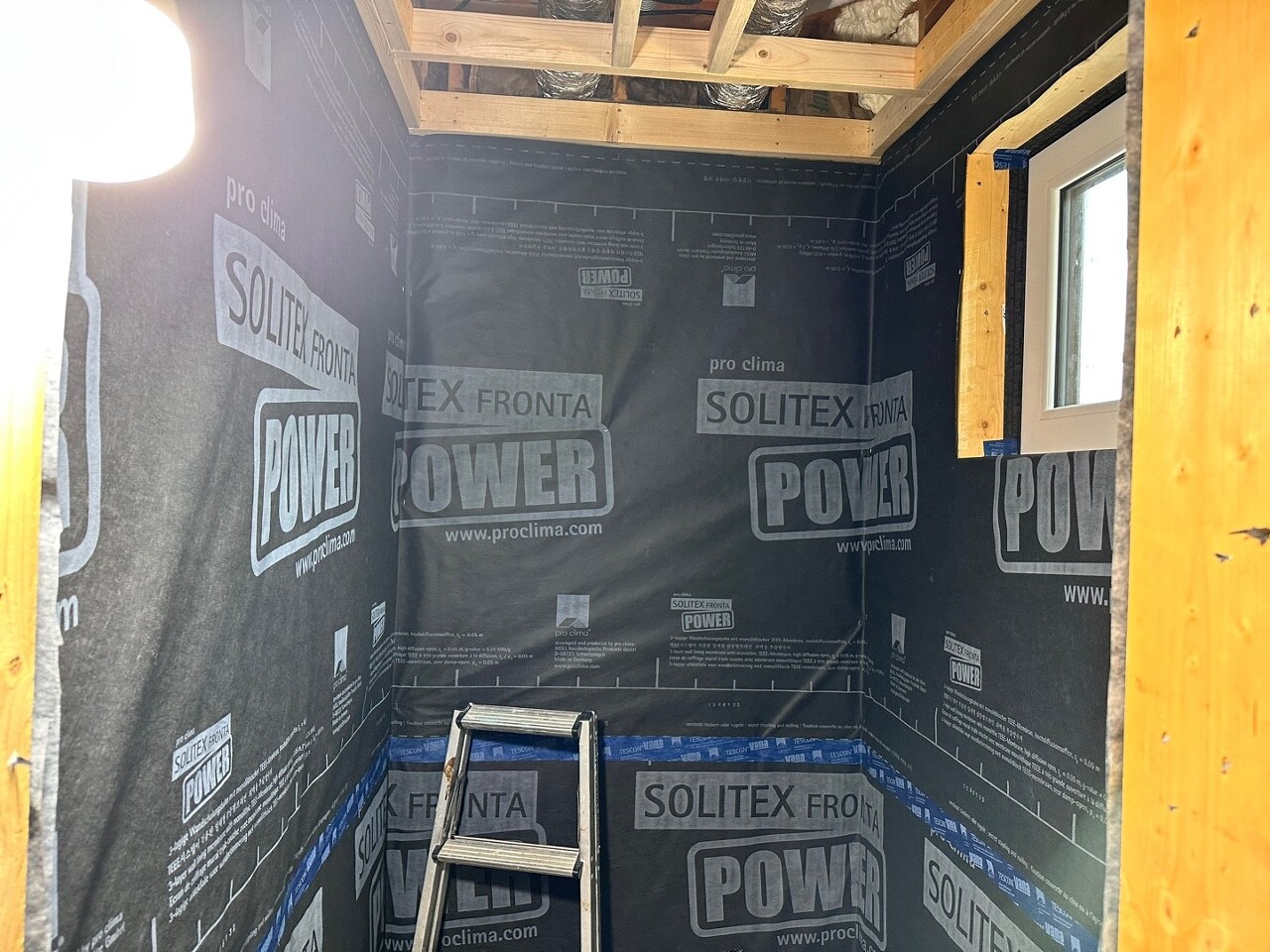

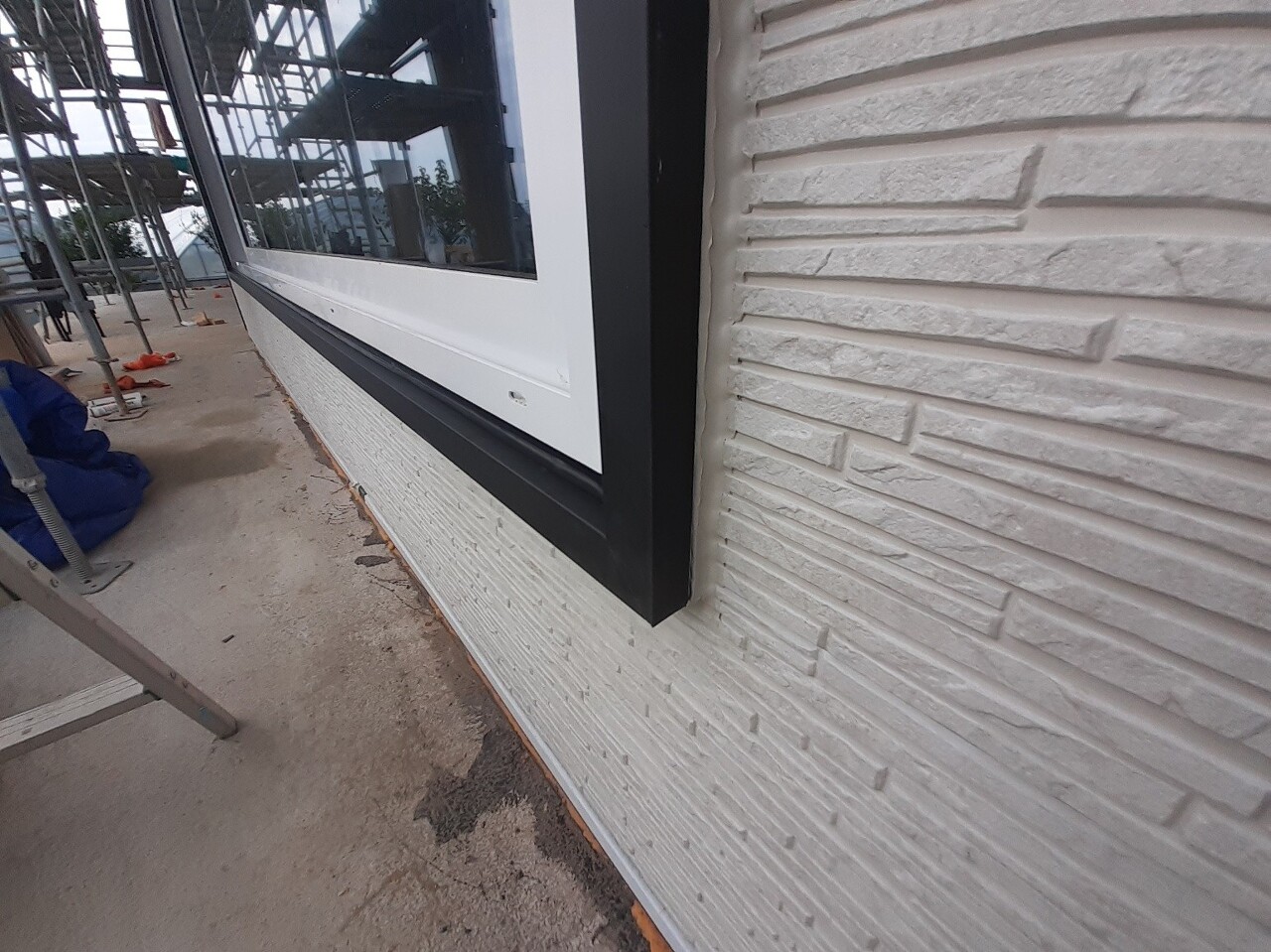

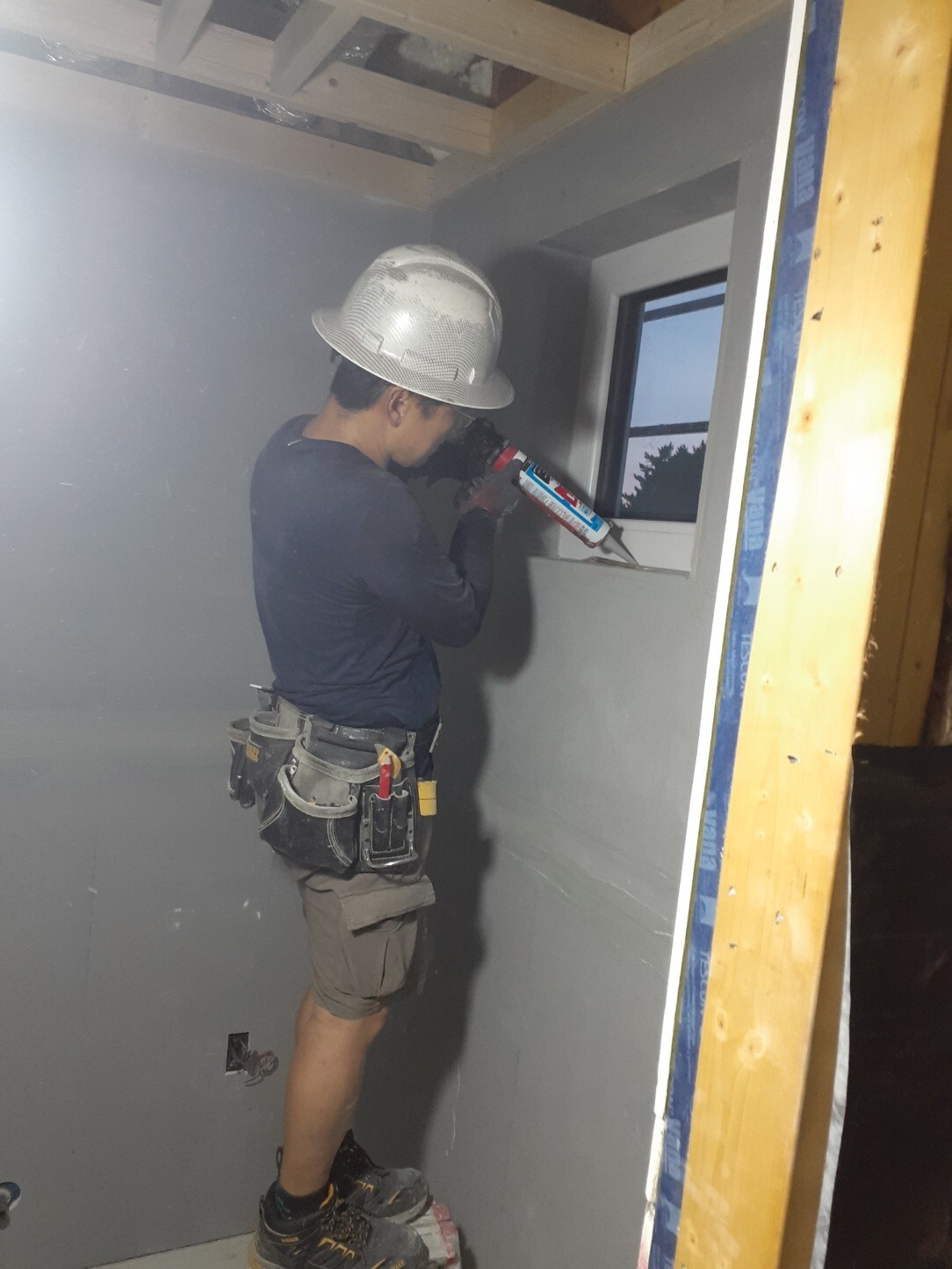

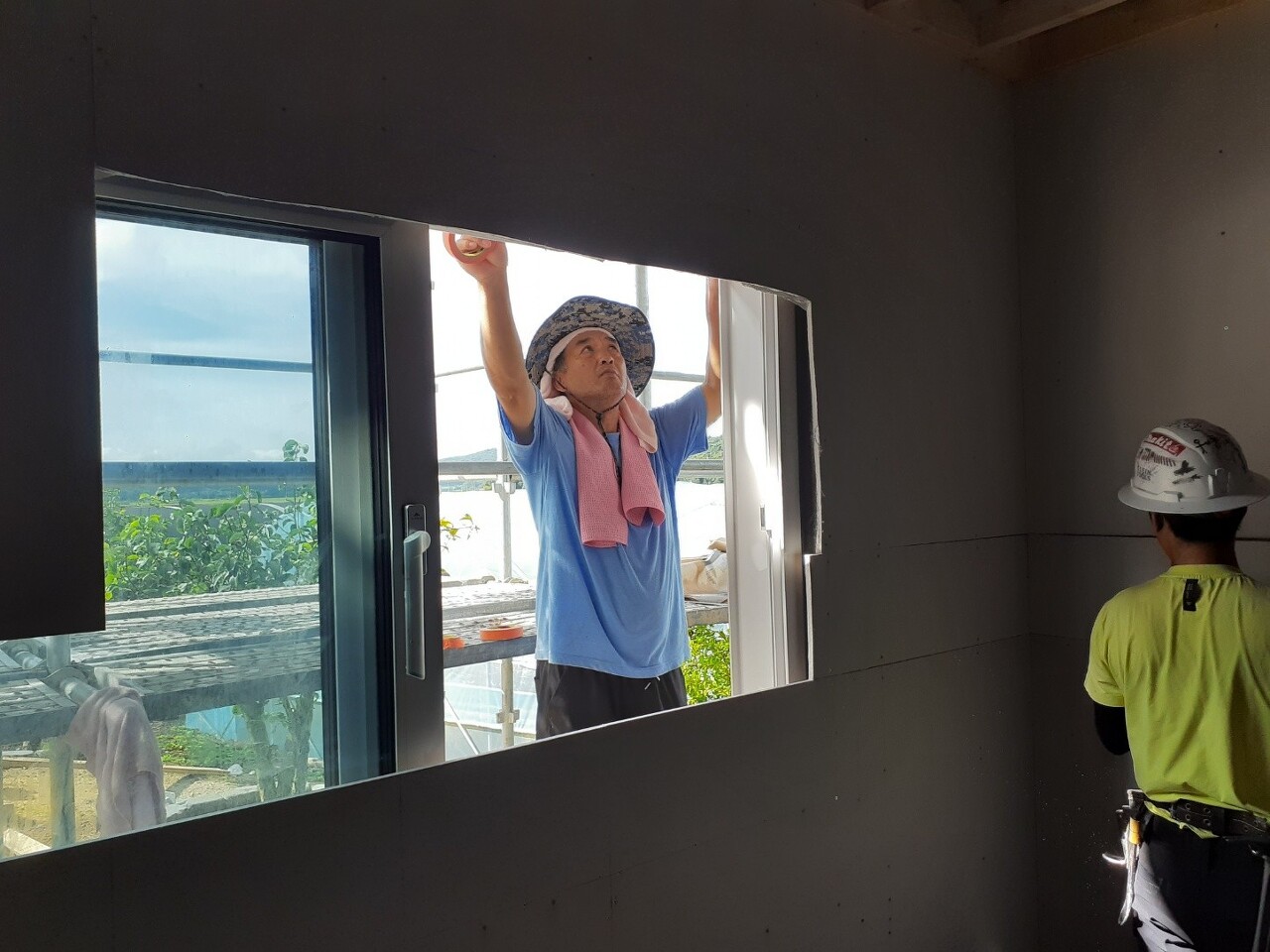

외부 모든 창 실리콘 시공을 하였습니다. 김진홍부팀장님과 건축주님 수고하셨습니다,

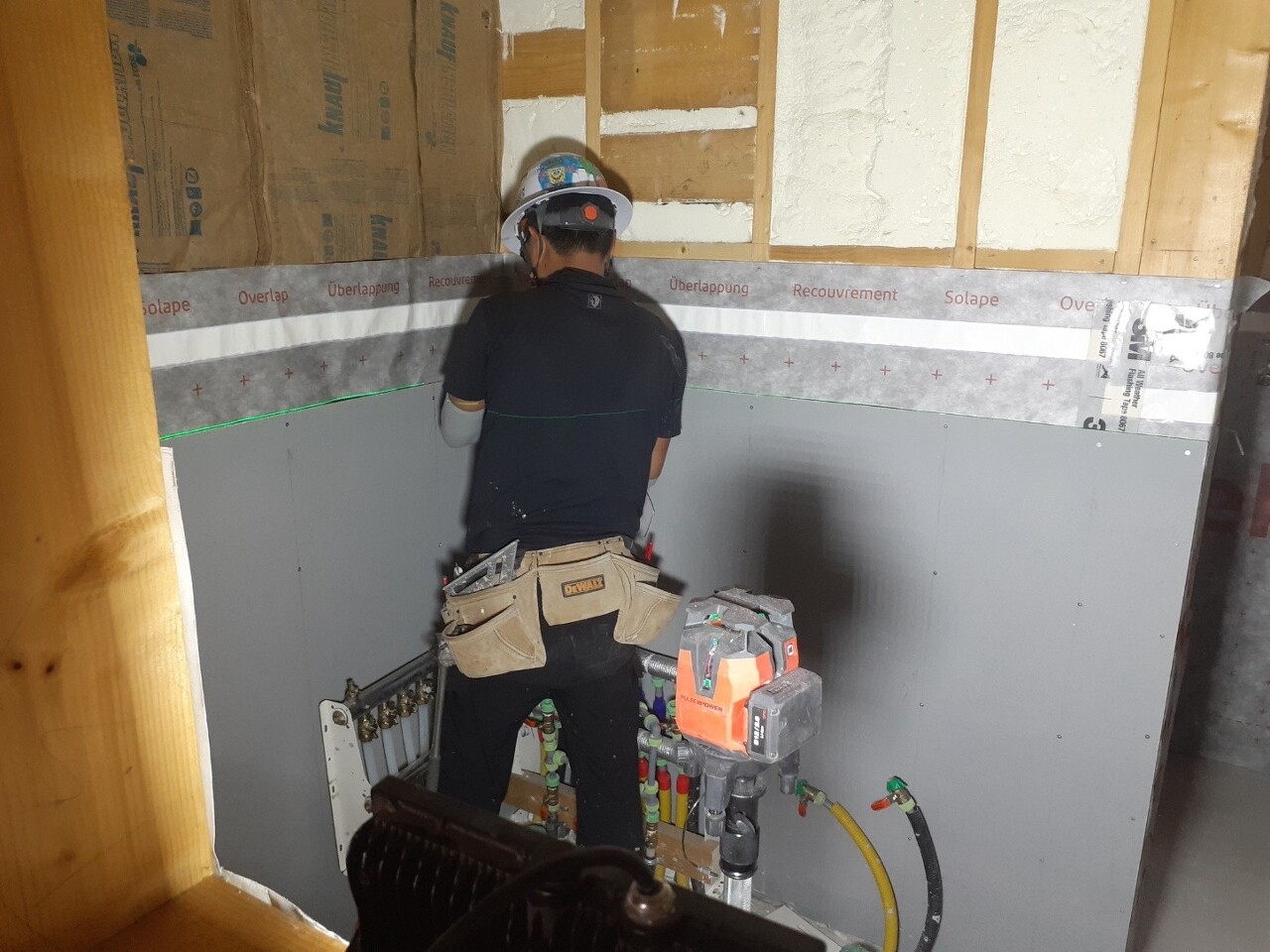

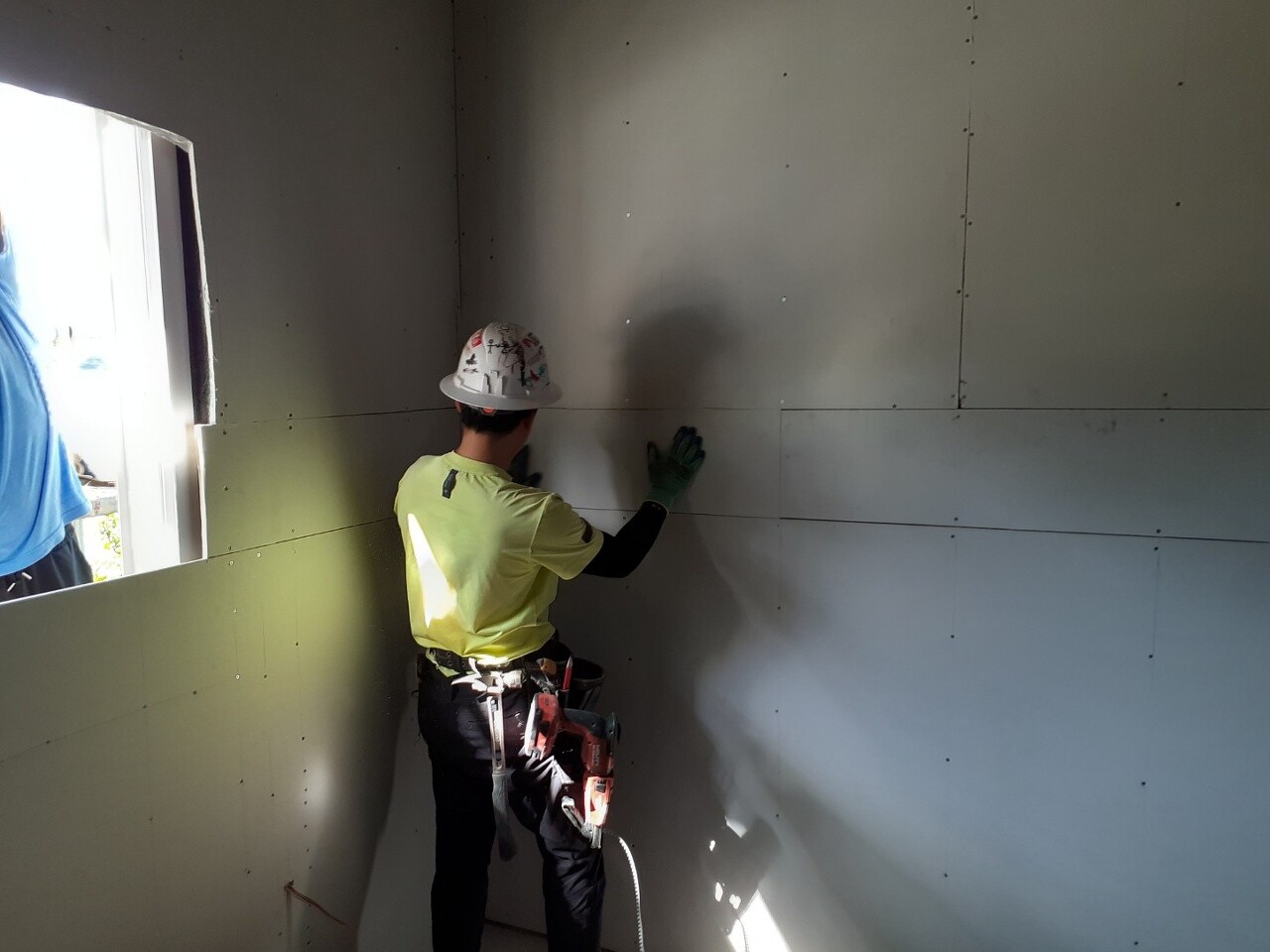

어제에 이어 석고보드 시공하였습니다.
![](https://blog.kakaocdn.net/dn/bpZrk5/btst5OJNr3X/lgrZfT7svpAfBuqx0gcCC0/img.jpg)
![](https://blog.kakaocdn.net/dn/bnk57i/btst6oRDENt/K1xrIxZLkSAT9nTHKt97d0/img.jpg)

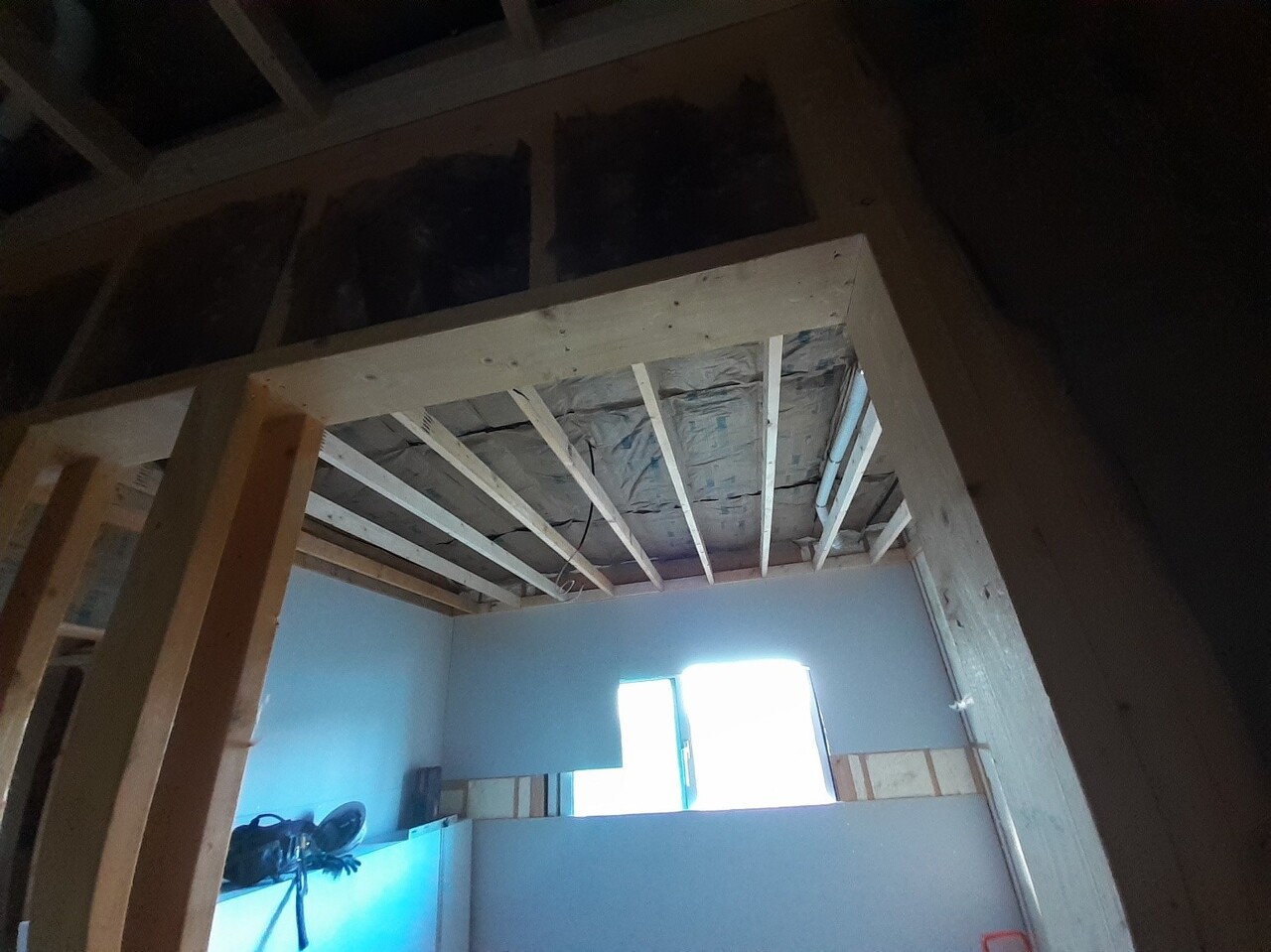

골조 단계에서 미리
다운 실링 시공의 마감선(2700mm)과 석고보드 위 아래의 위치를 생각
어드벤스 백커를 시공하여
이후 작업이 매끄럽게 이어졌습니다.
![](https://blog.kakaocdn.net/dn/cgfDmo/btst85RycSq/tiYse70PoAgTpwMKZktgH0/img.jpg)

1층 큰방과 옷방 벽 석고보드 시공 완료 했습니다.
용마루 시공하였습니다.
![](https://blog.kakaocdn.net/dn/z55MG/btstWJce5EA/46JFUFNPh2FDeD7wHrg940/img.jpg)

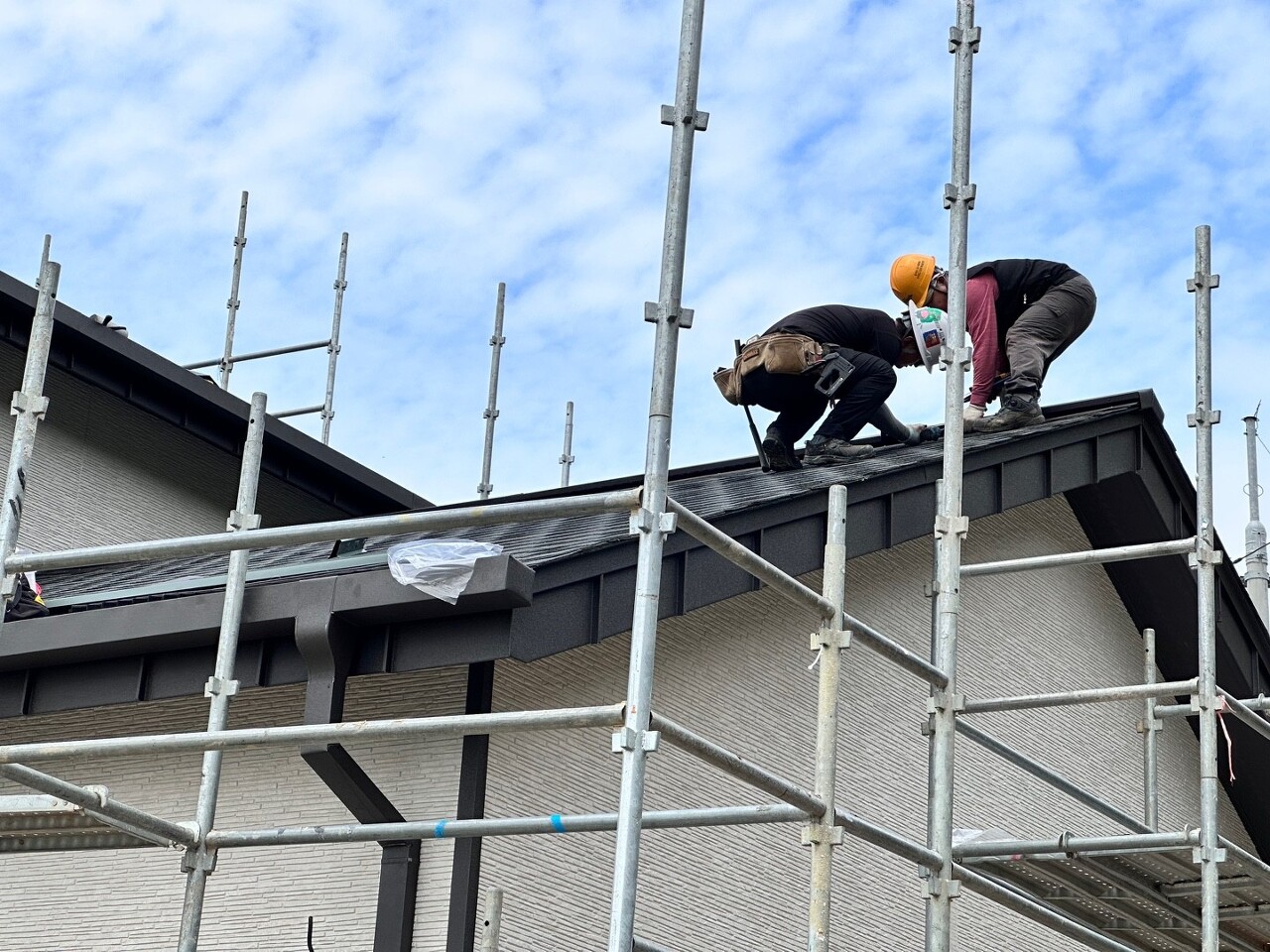

용마루 시공중인 징크사장님과 최영광 빌더님
![](https://blog.kakaocdn.net/dn/bCXP3u/btstX23j8fW/xgEFVK2Tx376HjEDZHLtu1/img.jpg)
![](https://blog.kakaocdn.net/dn/z3mZ8/btstY6Ljalc/Fya49UZ3R2vcGqImZOWT6K/img.jpg)
다용도실 투습방수지를 시공하였습니다.
![](https://blog.kakaocdn.net/dn/9QZqj/btst0atap7h/w50QQY9L3fWNWhzjViJvlK/img.jpg)
![](https://blog.kakaocdn.net/dn/1DiCz/btst5mGMFxb/KqAs1ArCdQR4wXr8q5KrH1/img.jpg)
![](https://blog.kakaocdn.net/dn/cPv5AY/btstViyPh8B/HOFQWk5MTBlkE8vskkQAI1/img.jpg)
시공된 투습방수지 위에 방수석고보드(덴스쉴드)를 시공하는 모습입니다.
아래는 덴스 쉴드의 설명 입니다.
![](https://blog.kakaocdn.net/dn/bLUCpq/btst85xfsXS/booudDANpjv4eqyzjG9hd0/img.jpg)
같은 시각 2층에서는 천영환 빌더님이

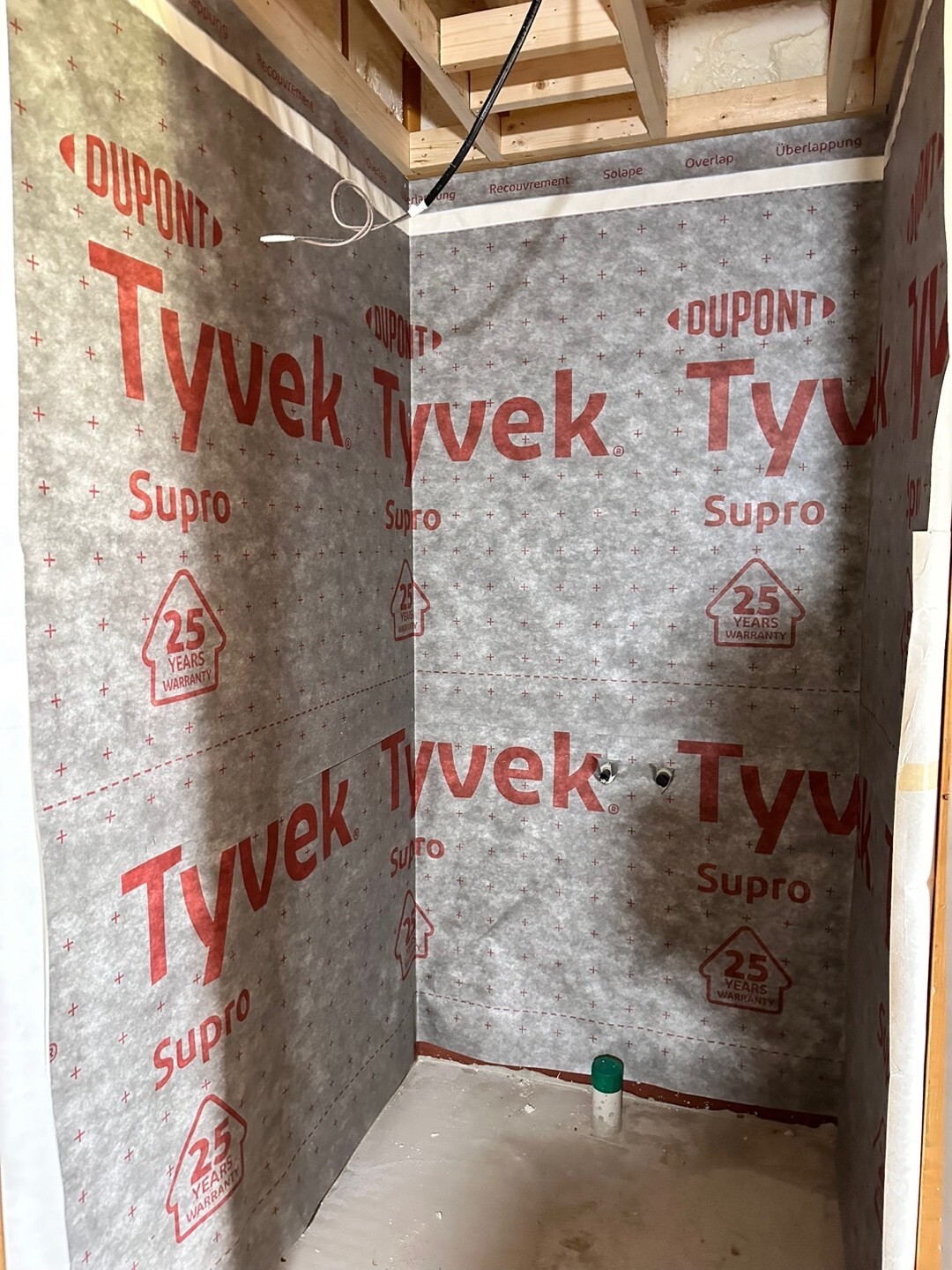

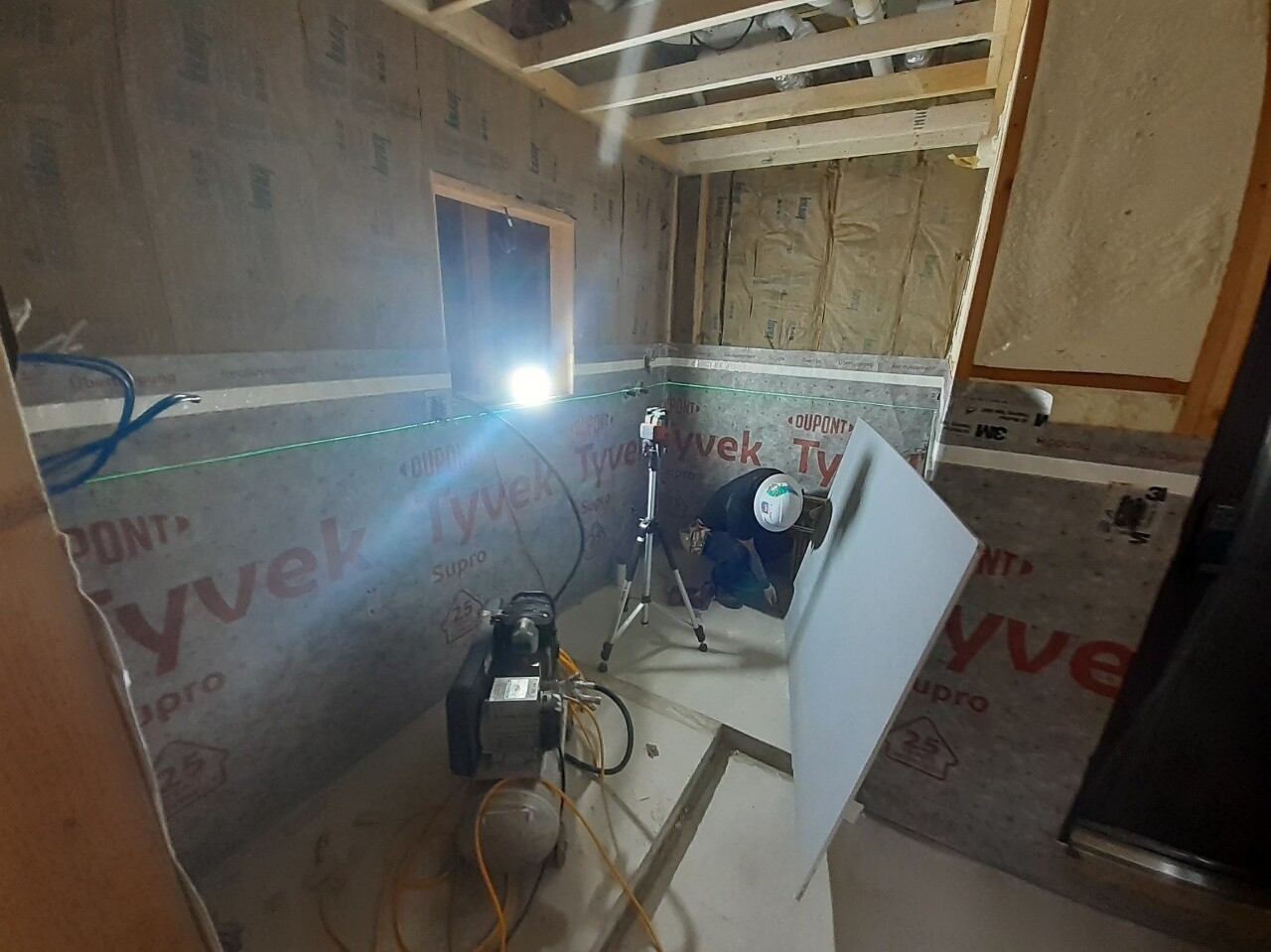

어제에 이어 욕실, 세면대, 화장실의 투습방수지 시공을 완료 했습니다.
![](https://blog.kakaocdn.net/dn/qwNh1/btstY2vdKN1/Vcp5rD7MsUQLky8tsvtX21/img.jpg)
![](https://blog.kakaocdn.net/dn/kOLEk/btst522d4NM/jK2gFowFzIVxpoWQWSanEK/img.jpg)
![](https://blog.kakaocdn.net/dn/BvJyd/btst82N3O8h/bfkrJK39qG36TrHRGP3dSk/img.jpg)
![](https://blog.kakaocdn.net/dn/brP4tx/btstWJJ41Fg/XEO9D2HVvVLGuA4lZCPo71/img.jpg)
시공된 투습방수지 위로 방수석고보드(덴스 쉴드)시공을 하였습니다.
![](https://blog.kakaocdn.net/dn/bbRpZh/btst6lACfK6/hhrcMc64euUTMPYkDlUu11/img.jpg)
![](https://blog.kakaocdn.net/dn/dlpL1z/btstY8I7wyG/mKP7bAy2sNBntQuN3Oe1rK/img.jpg)
![](https://blog.kakaocdn.net/dn/cUX7t1/btst85RycU1/U3UvgKwYQkTbMBsiJOtJAk/img.jpg)
방수석고보드(덴스 쉴드) 시공된 2층 화장실 모습입니다.
![](https://blog.kakaocdn.net/dn/1Kh1g/btst0a7Kn1A/YLw0w9ynDT3Tw0jIEMN4gk/img.jpg)
![](https://blog.kakaocdn.net/dn/Uevq9/btstZatpM6n/Hd62I0k8yYzHYJA1p8a9Qk/img.jpg)
이음새 부분과 고정한 피스부분에 방수실리콘을 도포하였습니다.
![](https://blog.kakaocdn.net/dn/dvFnrs/btst5m7RDpo/xXnQYuZrIPo3eP9TfzSGYk/img.jpg)
현장 청소를 마무리로 오늘을 정리했습니다.
오늘도 보람찬 하루였습니다.
팀원 여러분 수고하셨습니다.
저희는 내일 다시 인사드리겠습니다.
