날씨: 흐림 하루 종일 비
팀 장 : 문성일 (10 시간)
부팀장 : 김진홍 (10시간)
팀 원 : 천영환 (10시간), 최영광 (10시간), 노채헌 (10시간)
금일 품수(누계) : 6.25품(179.95품)
금일 작업 현황
- 석고보드 시공
- 도막방수 시공

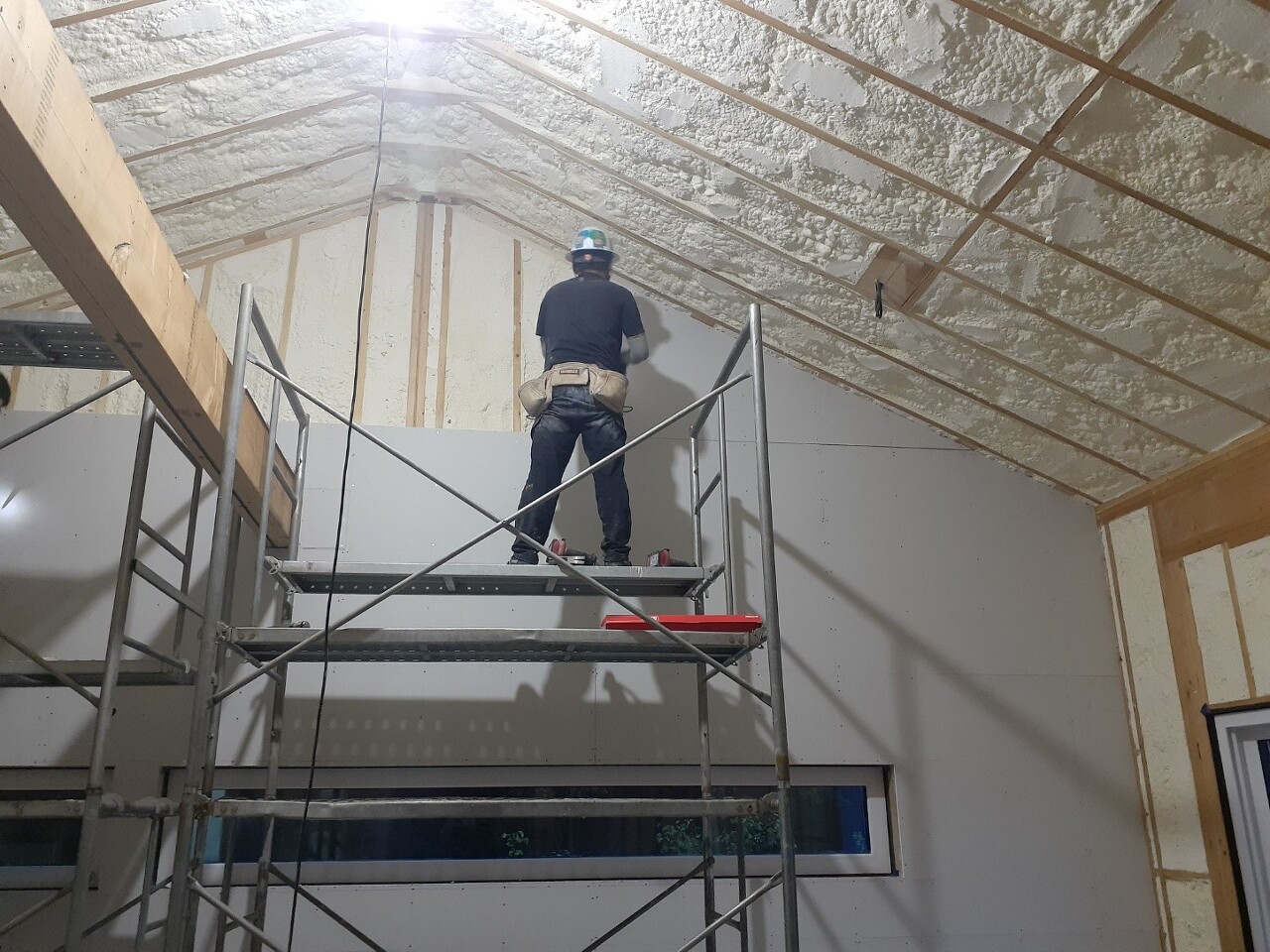

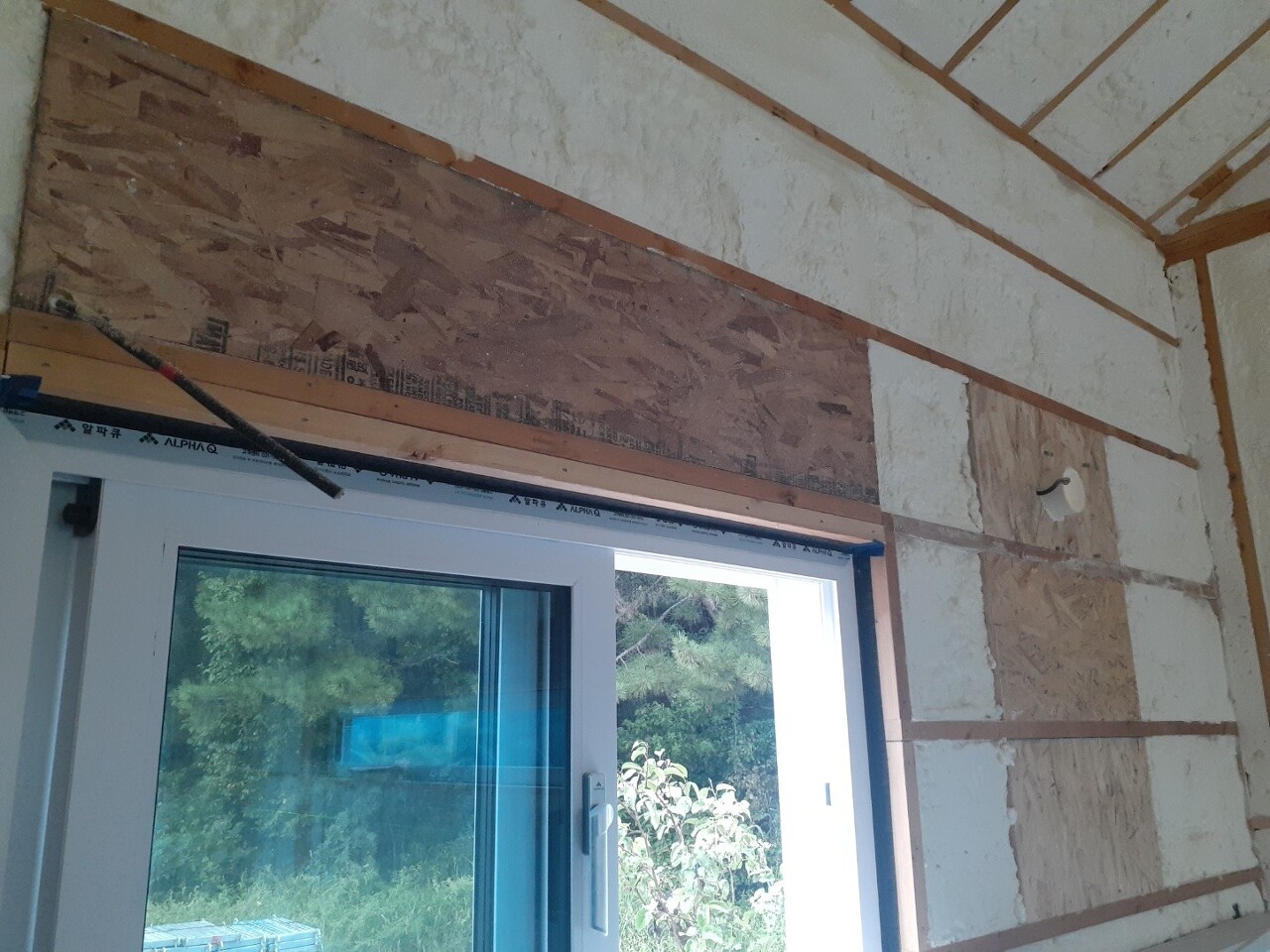

- 2층 단열재 시공
다음 예정 작업
- 석고보드 시공
- 2차 도막방수 시공
태안 안면도에서의 30일차 입니다.
오늘의 주요작업은 도막방수 시공과 석고보드 시공이 되겠습니다.
안전하고 정확한 시공을 향해 힘차게 출발해 보겠습니다. 화이팅!!!

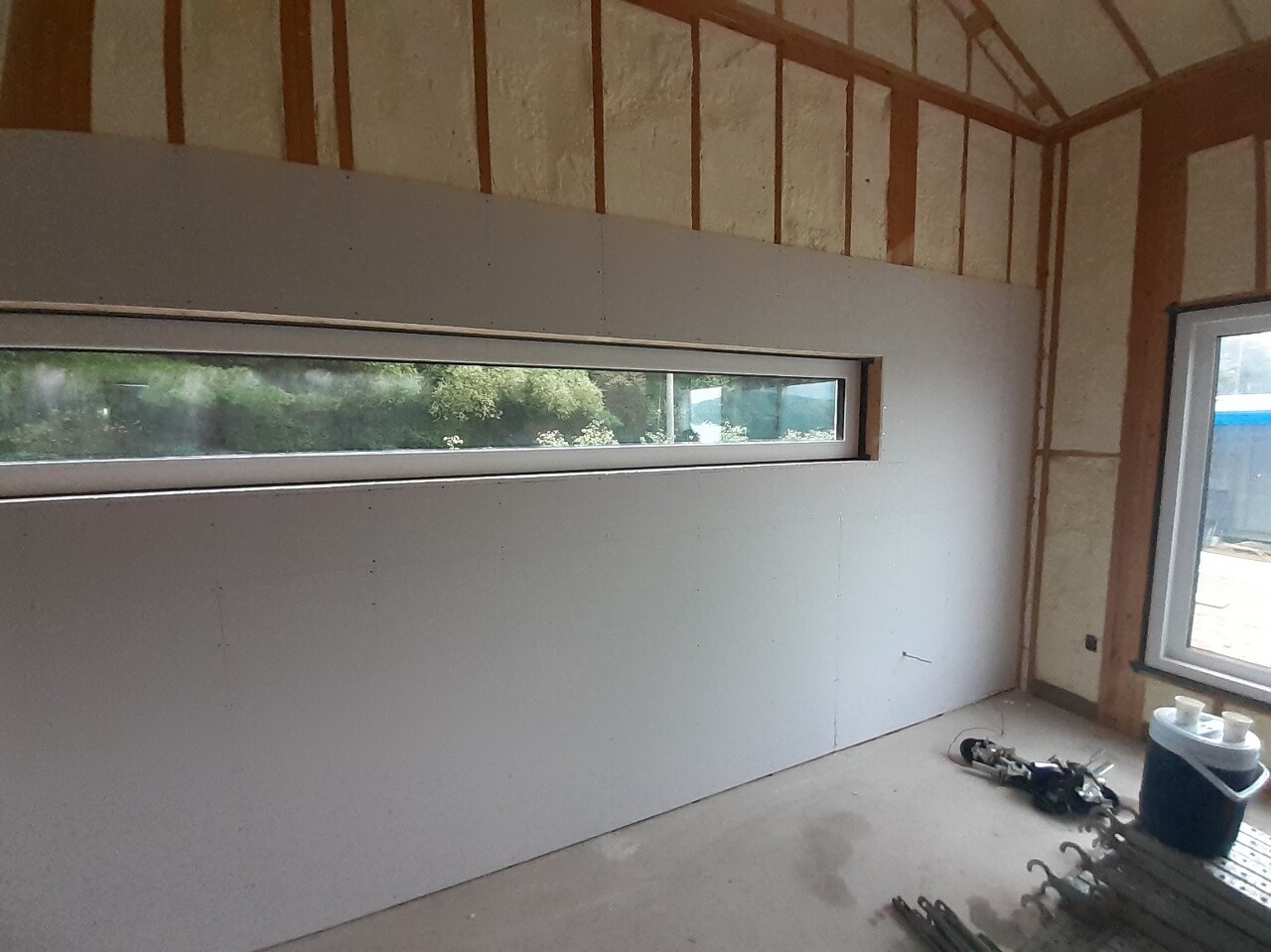

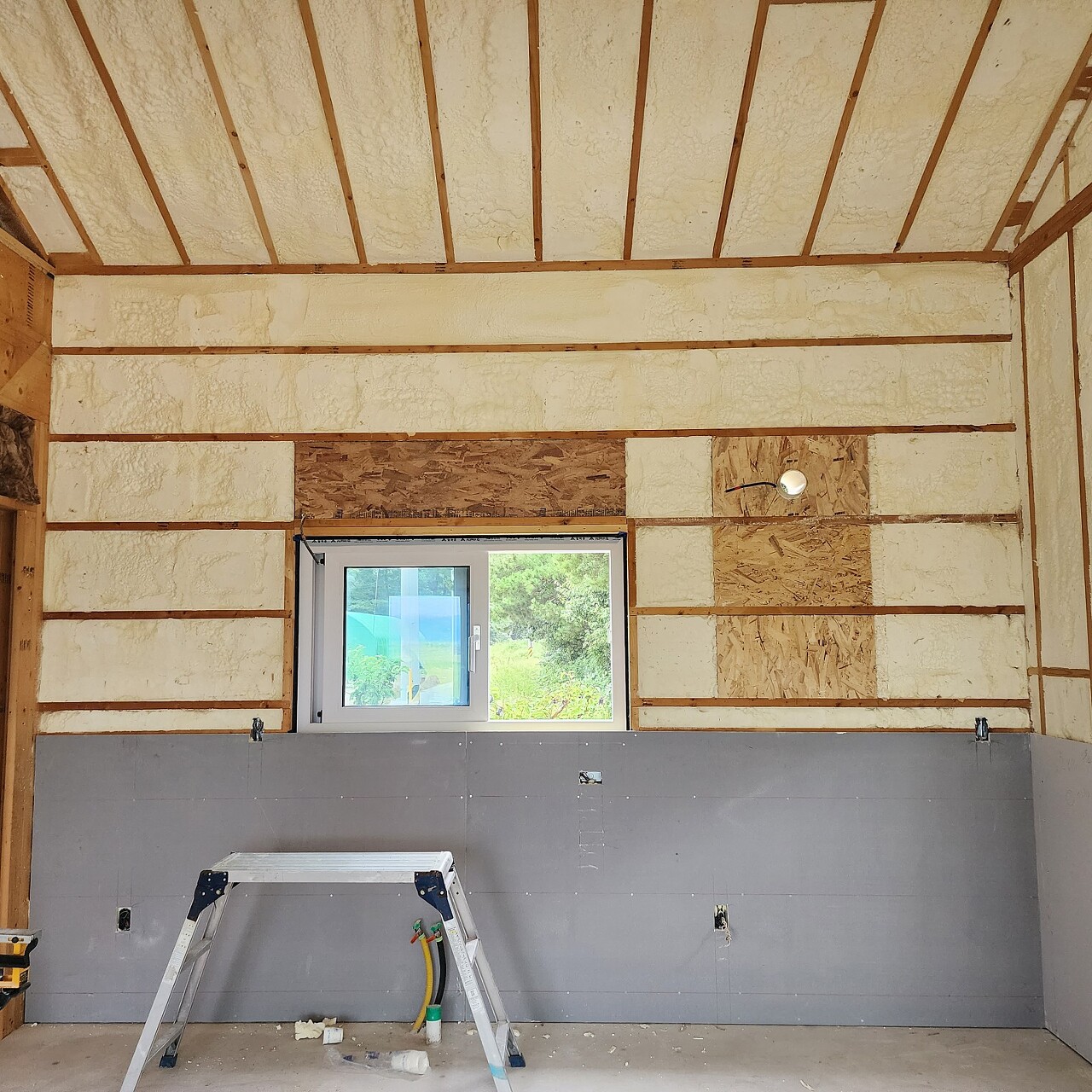

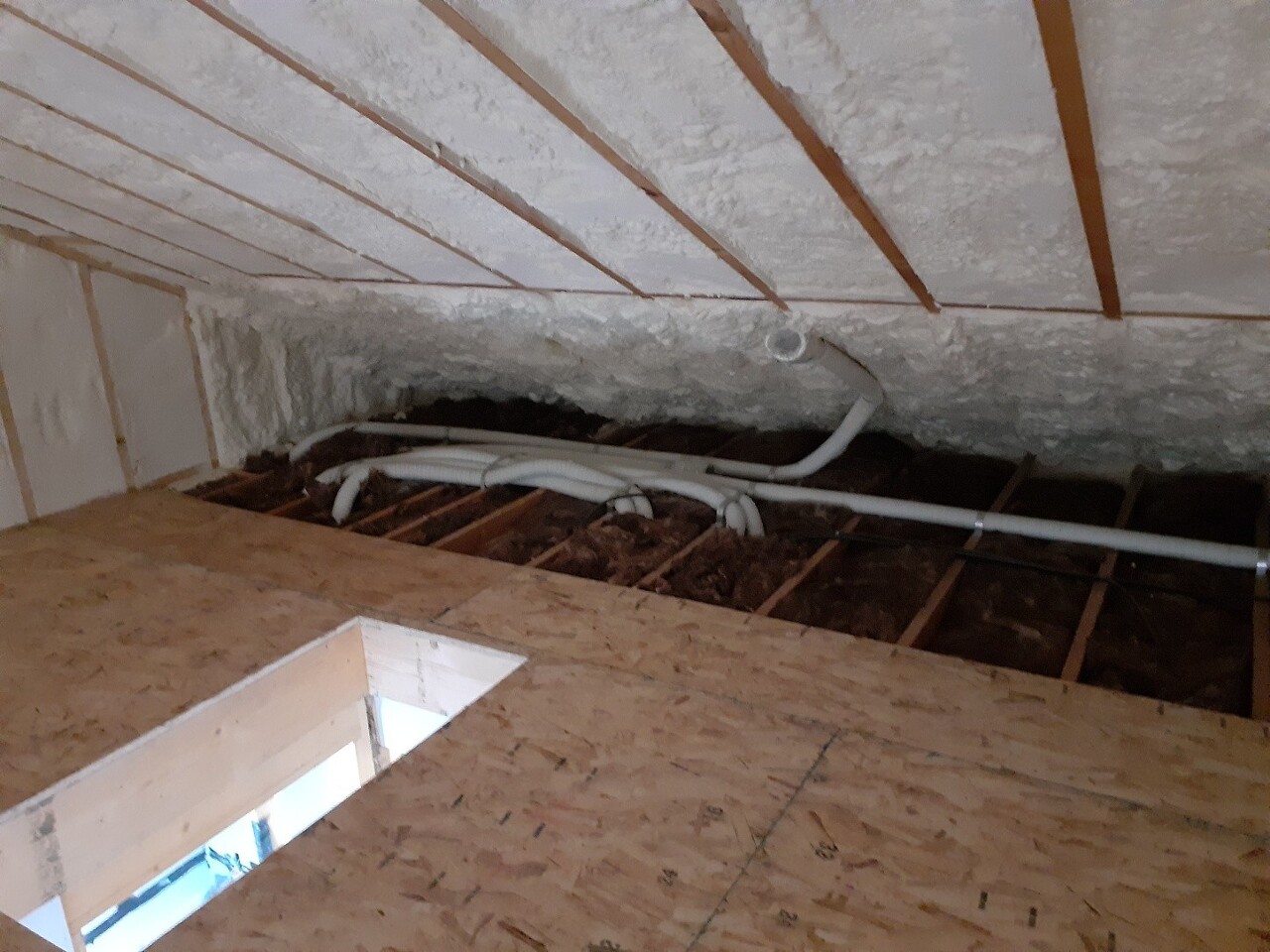

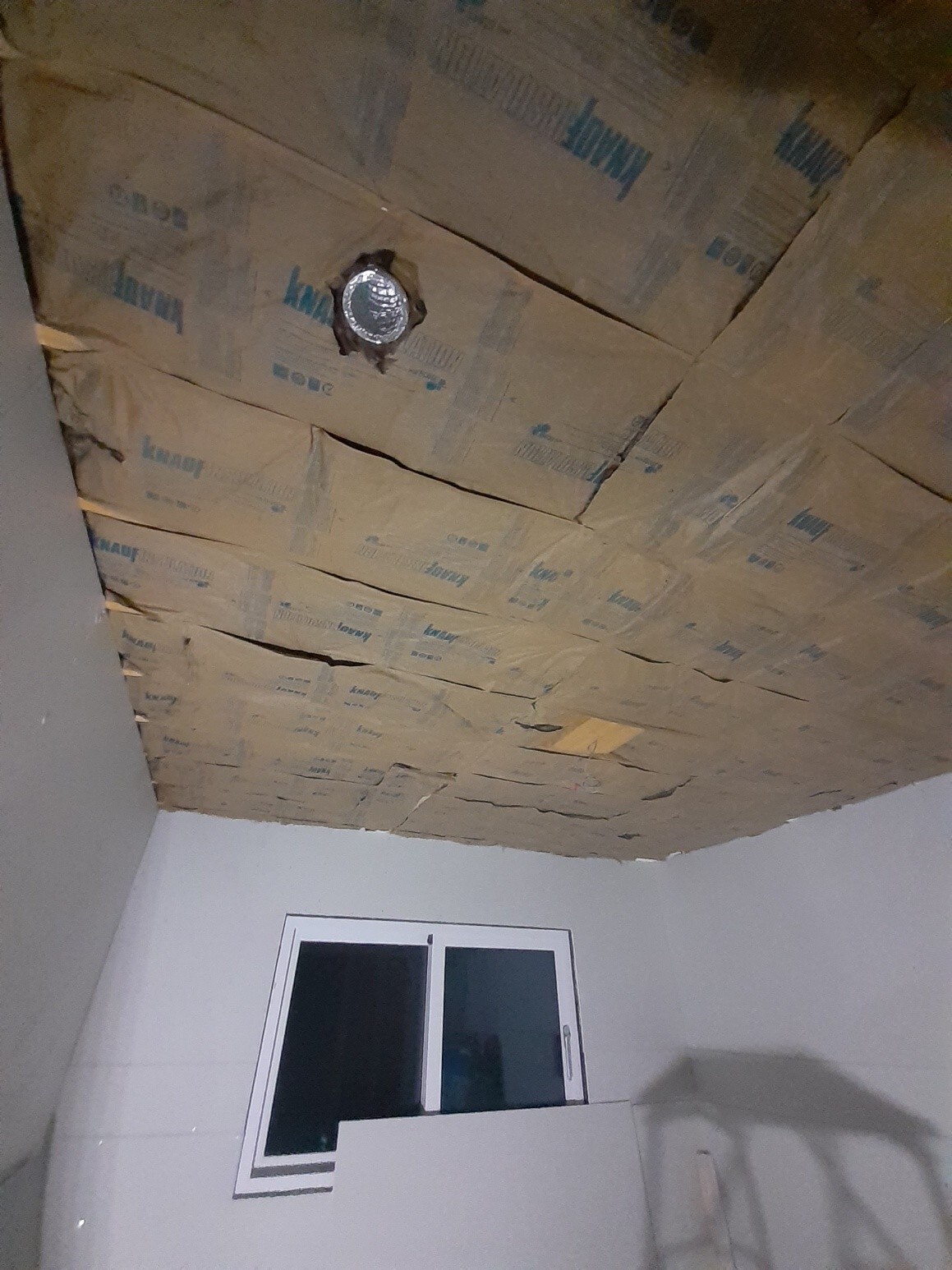

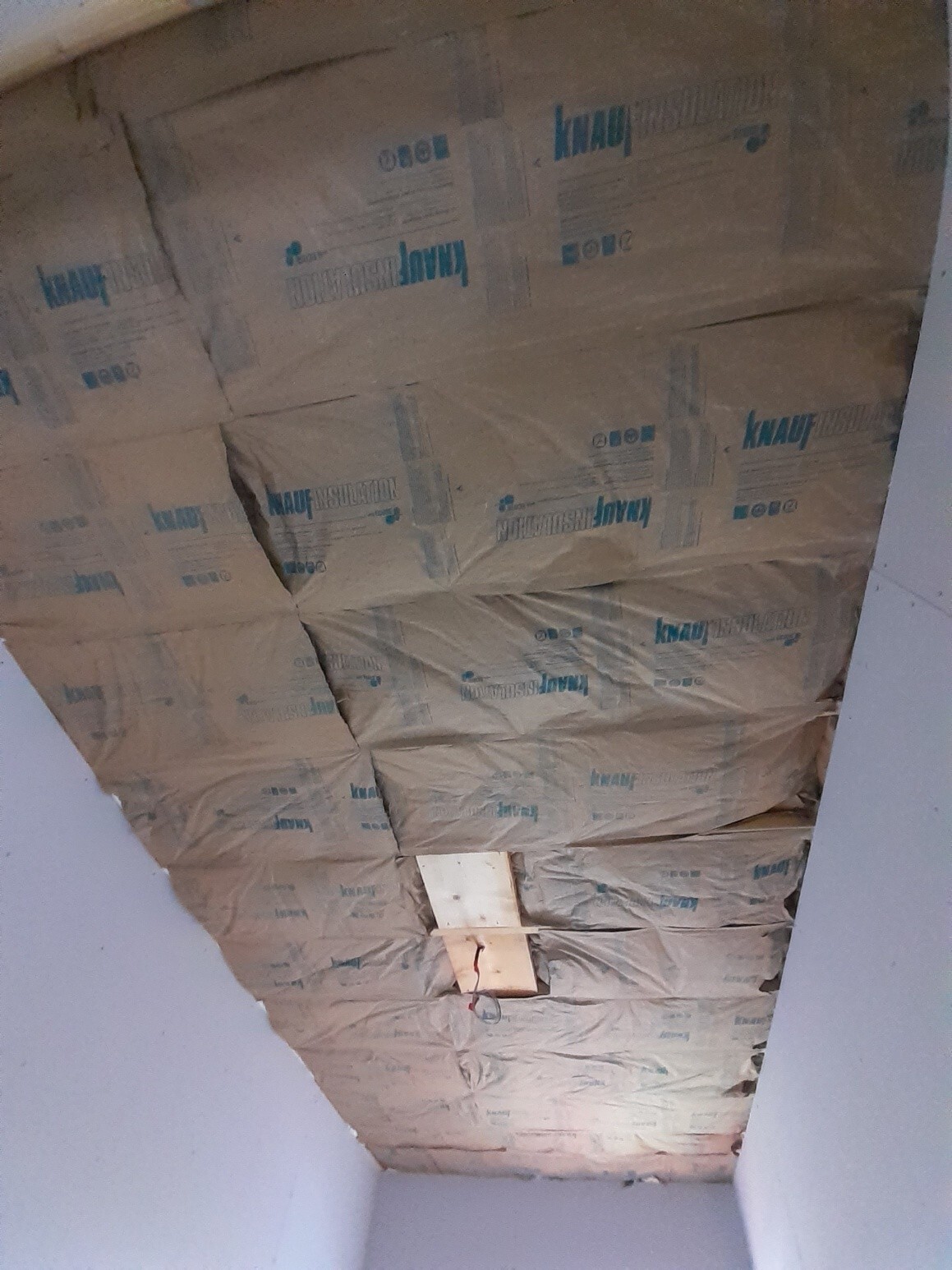

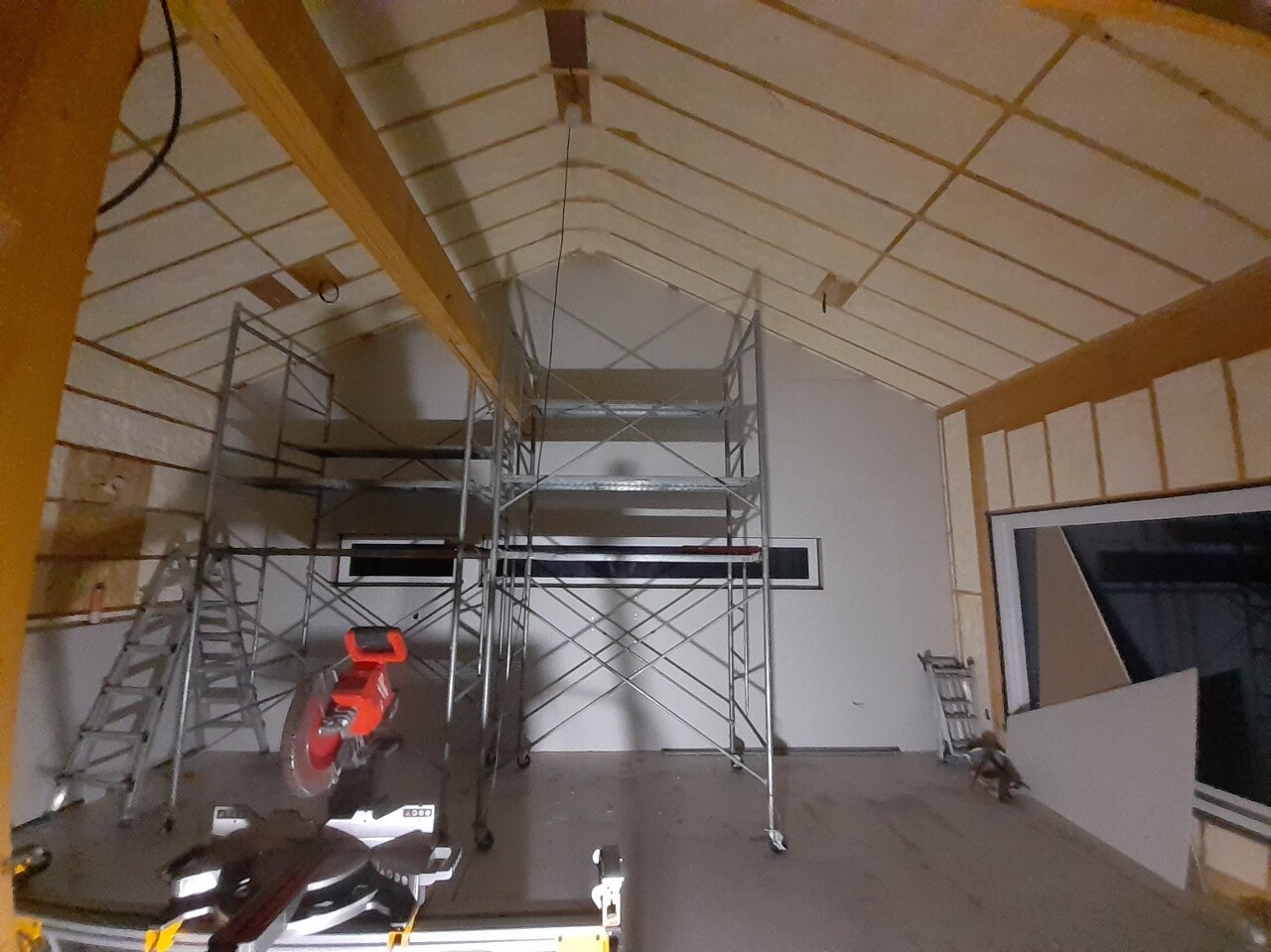

모든 단열재 시공을 완료 했습니다.

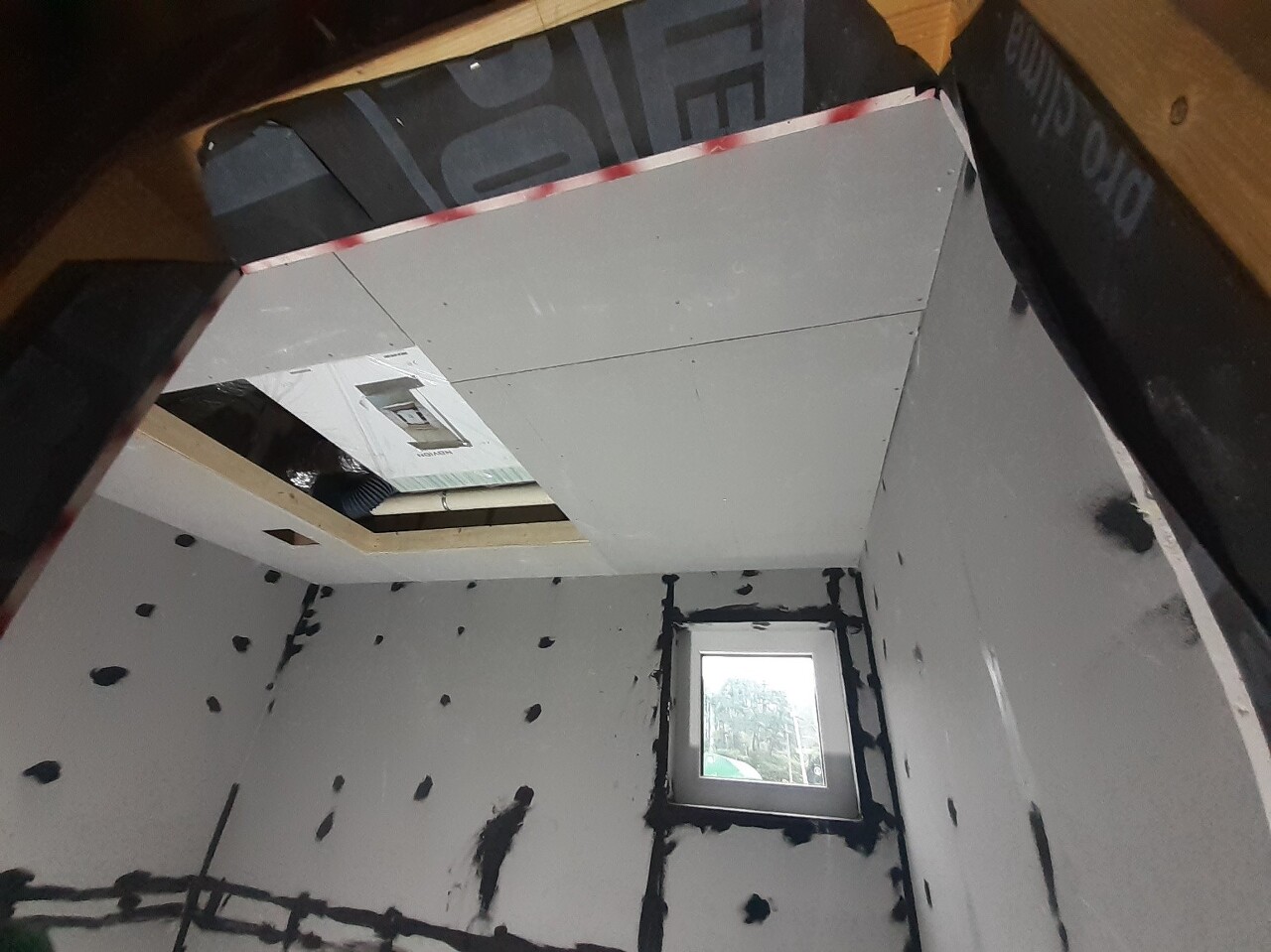

2층 큰방과 옷방 단열재 작업 완료 했습니다.

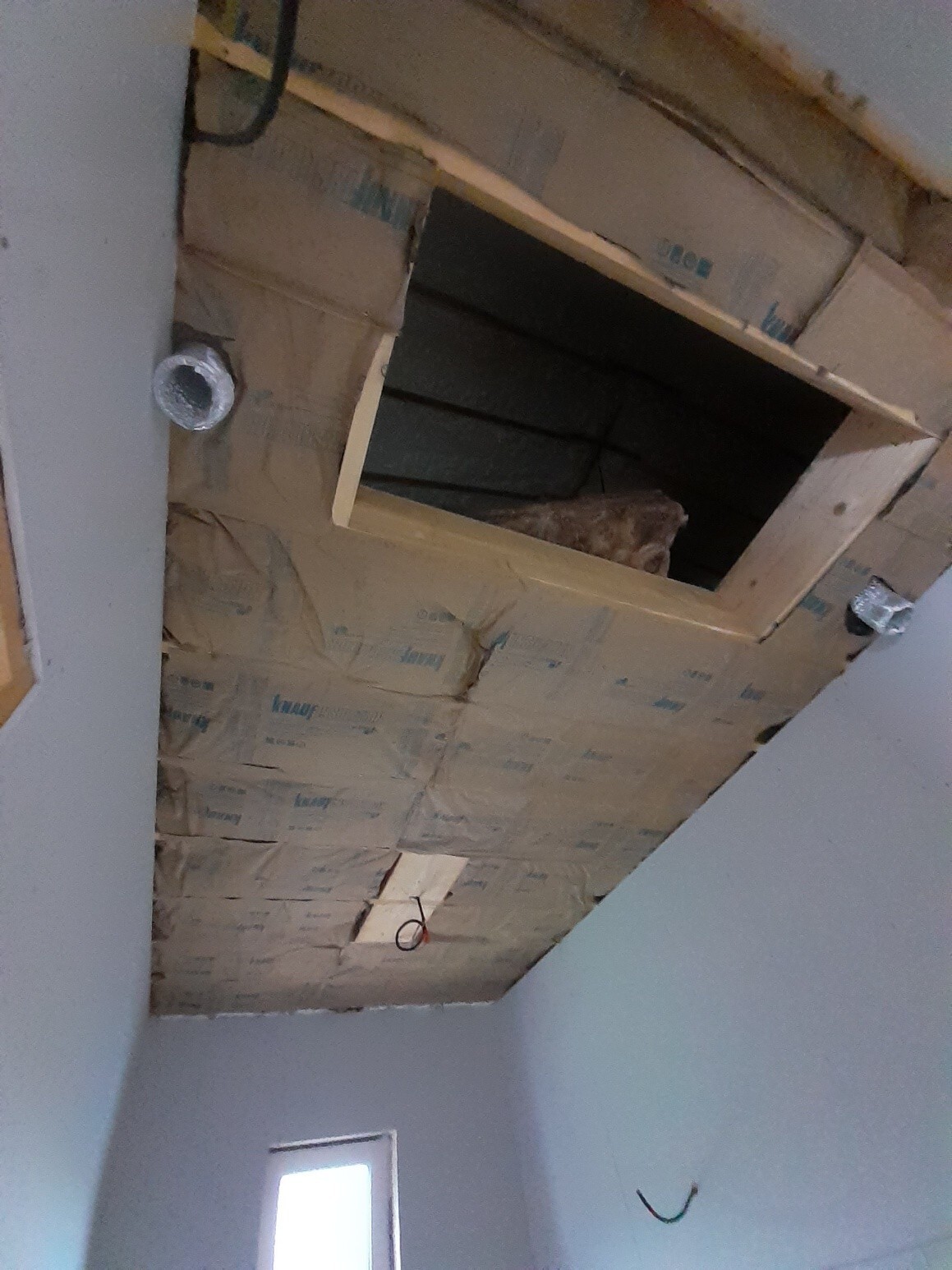

2층 작은방과 계단실 단열재 작업을 완료 했습니다.

1층 화장실 우레탄 실리콘 도포 작업을 완료 했습니다.

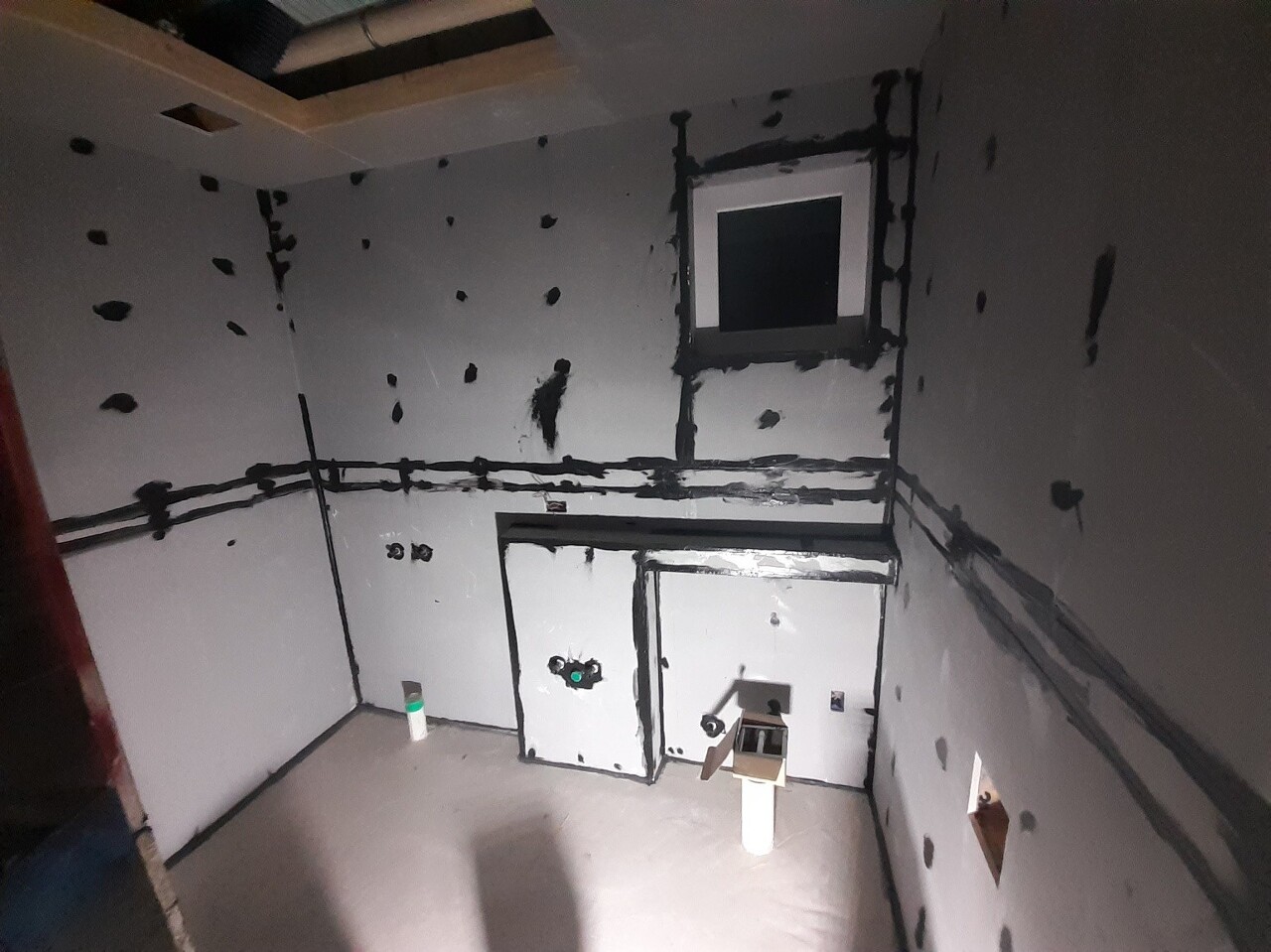

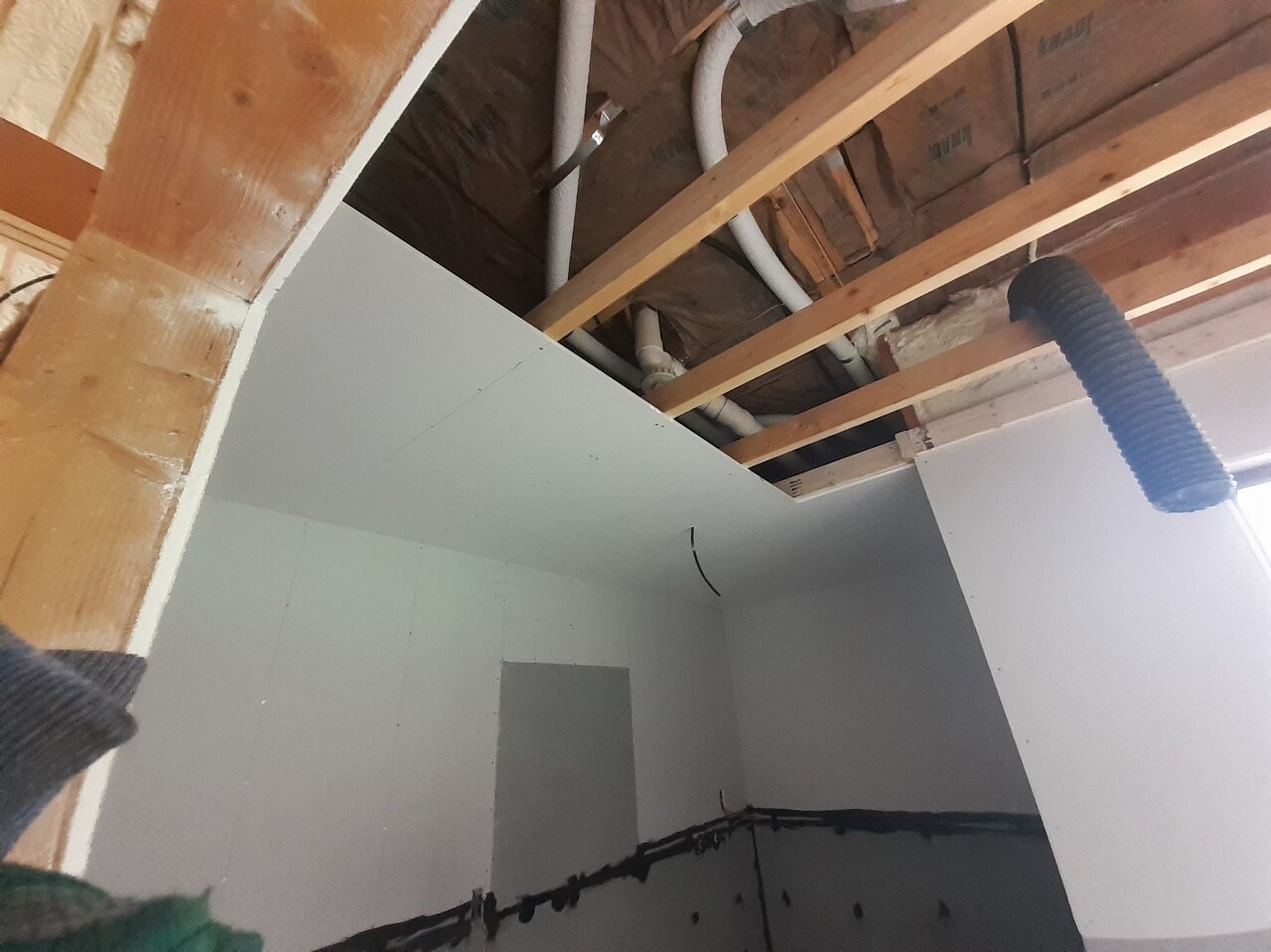

다용도실 천장 석고보드 시공을 마무리 하고 프라이머 작업후 도막방수 시공을 하였습니다.

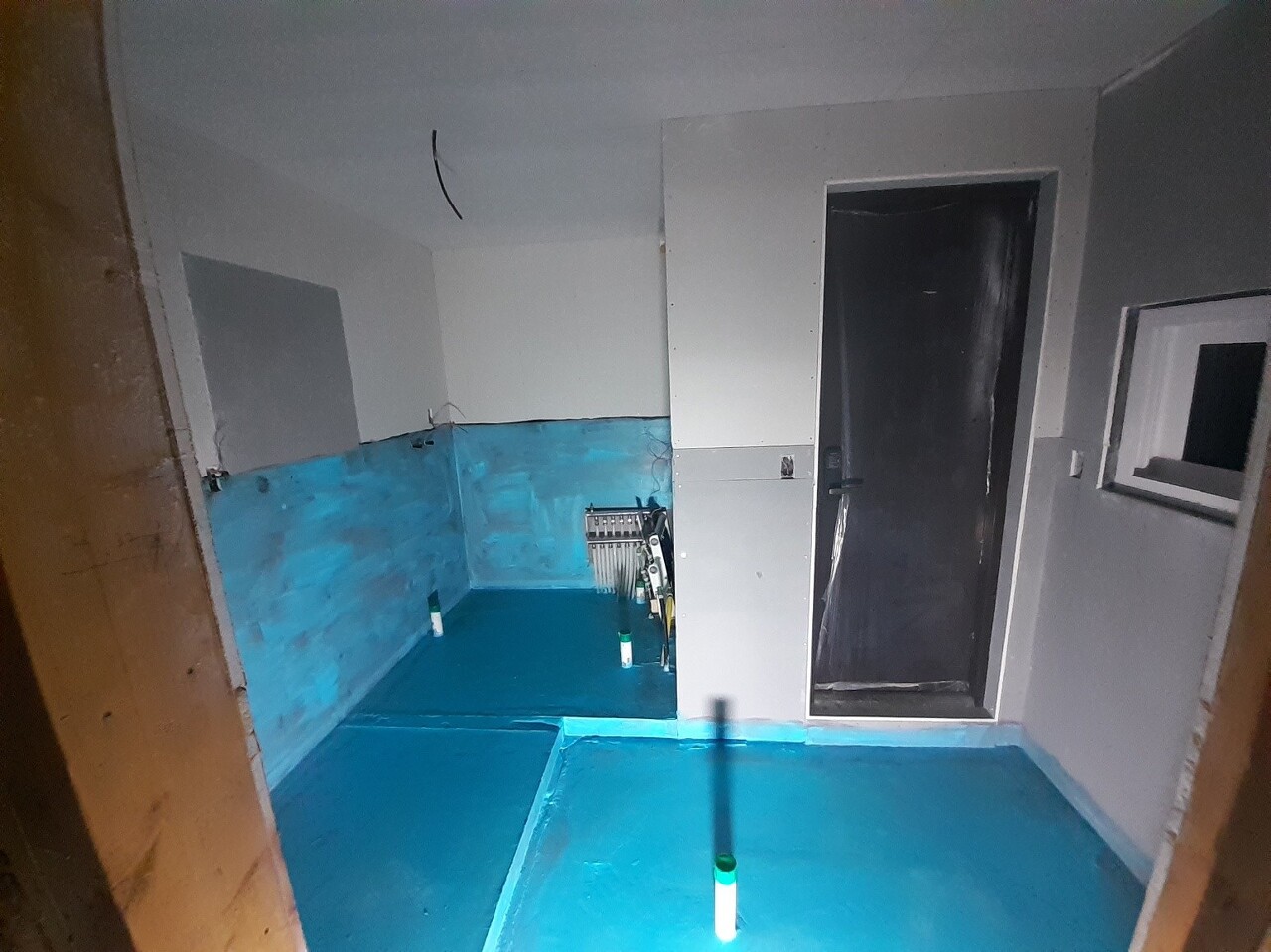

1차 도막방수가 완료된 다용도실 모습입니다. 믿음 직한 김진홍 부팀장님이 홀로 방수작업을 맡아 수고해 주셨습니다.

방수재 다용도 프라이머
아래는 사용된 방수재 설명서 입니다.

방수재 프라이머 설명서 입니다.

천영환, 최영광 빌더님이 계단실 석고보드 시공하였습니다.

계단실과 2층 복도 작은방 벽체 석고보드 작업을 완료 하였습니다. 언제나 최선을 다하는 천영환, 최영광 빌더님 수고하셨습니다.

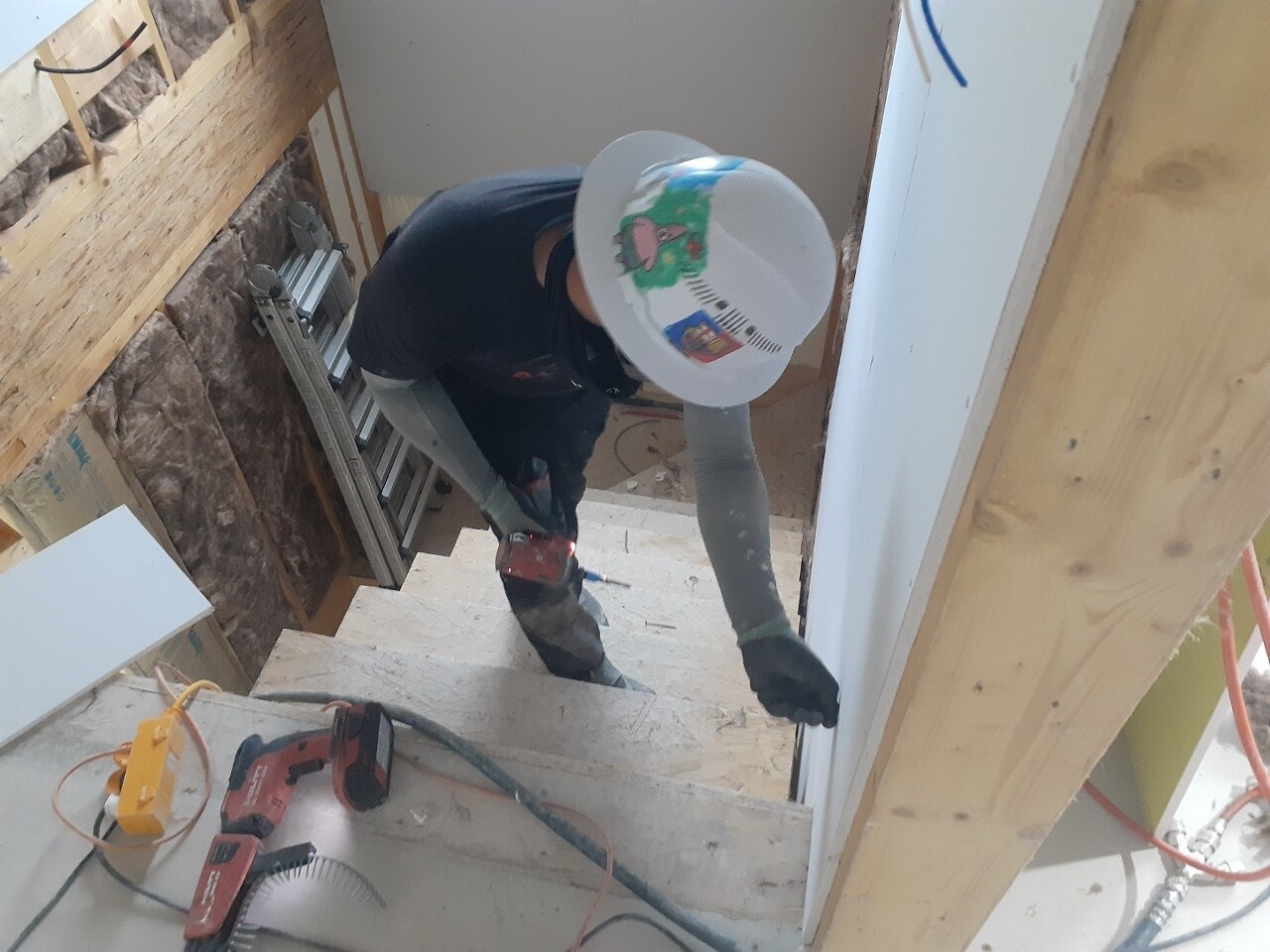

문팀장님이 건축주님께서 요청한 조명을 달기 위한 상자리를 시공하였습니다.

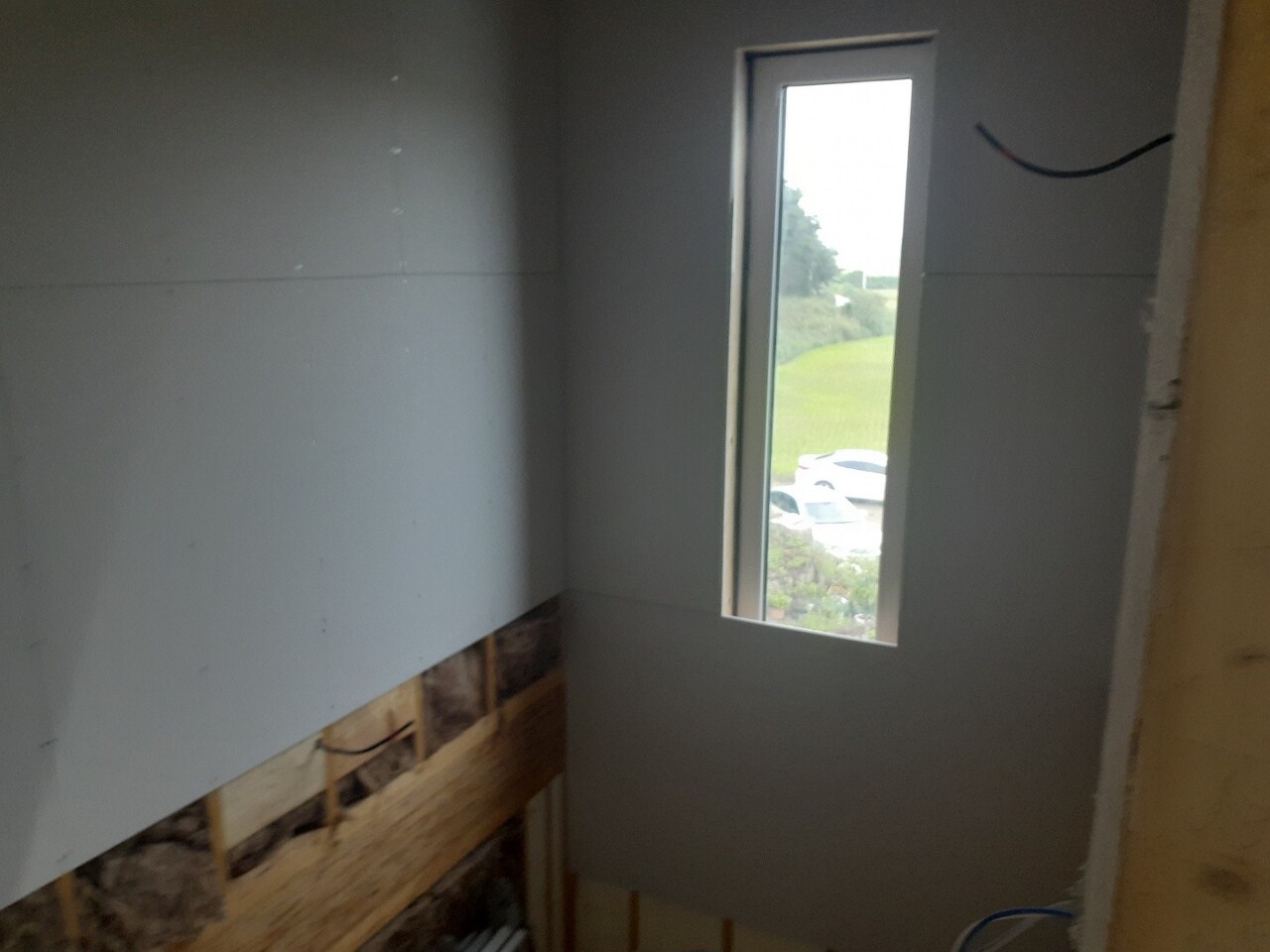

문팀장님 홀로 거실 석고보드 시공을 시작 하였습니다. 문성일 팀장님 오늘도 수고 하셨습니다.
오늘의 마지막 작업 1층 거실 석고보드 시공
측정과 시공은 천영환, 최영광 빌더님들이 재단은 문성일 팀장님이 맡아 물 흐르듯 작업이 이어졌습니다.

오늘 시공한 거실 동측벽 모습입니다. 문성일팀장님 천영환, 최영광빌더님 고생하셨습니다.
현장정리를 마무리로 오늘의 일정을 마쳤습니다.
오늘도 전력을 다한 팀원여러분 수고하셨습니다.
내일도 석고작업이 주작업이 되겠습니다.
저희는 내일 다시 인사 드리겠습니다.
