231231 (일) [남양주 진접 베네우스A 12호] 증축 15일차. 데코타일 시공,현장정리 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 비 ​ ​-금일 근무자 팀 장 : 문성일 (2시간) 부팀장: 김진홍 (2시간) 팀 원 : 천영환 (2시간), 최영광 (2시간) ​​ 금일품수 (누계) : 1품 (총56품) ​ ​ ​ ​금일 작업 현황 ​ ​- 데코타일 시공 - 현장정리​ ​ 다음 예정작업 ​ - 이 공간에서 즐겁고 행복한 시간 보내기 ​ 남양주 진접 베네우스 증축공사 15일차 남양주 진접에서의 15일차입니다. 오늘이 2023년 마지막 하루이며 또 남양주 진접 현장에서의 마지막 하루가 되었습니다. 이번현장의 마지막 공정 데코타일 작업을 진행하였습니다. T&G바닥에 데코타일 본드를 뭉치지 않게 평평하게 골골루 도포하여 사공해주었습니다. ​ ​ 15일동안 완성된 증축건물 스크린골프장 입니다. 내부 ​ 외부 ​ 현장을 깨끗이 정리하고 마.. 2024. 1. 1.
231230 (토) [남양주 진접 베네우스A 12호] 증축 14일차. 잼보드 시공, 하이클래딩 시공, 실리콘 코킹작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ ​ 날씨: 눈 ​ ​-금일 근무자 팀 장 : 문성일 (8시간) 부팀장: 김진홍 (8시간) 팀 원 : 천영환 (8시간), 최영광 (8시간) ​​ 금일품수 (누계) : 4품 (총55품) ​ ​ ​ ​금일 작업 현황 ​ ​- 잼보드 시공 - 하이클래딩 시공 - 실리콘 코킹작업 - 외벽 터치업 - 도배팀 작업 ​ ​ 다음 예정작업 ​ ​- 데코타일 시공 - 잼보드 마감작업 - 현장 정리 ​ ​ 남양주 진접 베네우스 증축공사 14일차 남양주 진접에서의 14일차입니다. 아침부터 폭설이 내리기 시작하더니 이내 발목높이까지 쌓였습니다. 군대에서는 하얀 쓰레기라고 하지만, 그래도 하얀 눈이 쌓이는 모습에 잠시 동심으로 돌아간 듯 합니다. ㅎㅎ ​ ​ 오늘도 마무리를 위해 정신없이 달렸습니다. 먼저 반품예정인 자재를 .. 2023. 12. 30.
231226 (화) [남양주 진접 베네우스A 12호] 증축 10일차. 석고보드 시공, 세라믹사이딩 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ ​ 날씨: 맑음 ​ ​-금일 근무자 팀 장 : 문성일 (8시간) 부팀장: 김진홍 (8시간) 팀 원 : 천영환 (8시간), 최영광 (8시간) ​​ 금일품수 (누계) : 4품 (총39품) ​ ​ ​ ​금일 작업 현황 ​ - 석고보드 시공 - 세라믹사이딩 시공 - 점검구 시공 ​ ​ 다음 예정작업 ​ - 증축구간 하부 상작업(하이클래딩 시공 준비) - 실내 스크린골프장 발판시공 - 세라믹사이딩 시공 - 징크팀 시공 ​ 남양주 진접 베네우스 증축공사 10일차 남양주 진접에서의 10일차입니다. 즐거운 크리스마스동안 푹 쉬고 다시 컴백하였습니다. 기온도 많이 올라 일하기에 딱 좋은 날씨입니다. 오늘도 힘차게 하루를 시작합니다!! ​ ​ 오늘은 석고보드 시공과 세라믹사이딩 시공에 집중하였습니다. 먼저 석고보드 시.. 2023. 12. 26.
231223 (토) [남양주 진접 베네우스A 12호] 증축 8일차. 내부 목작업, 단열재,석고보드,내부합판 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음 ​ ​-금일 근무자 팀 장 : 문성일 (10시간) 부팀장: 김진홍 (10시간) 팀 원 : 천영환 (10시간), 최영광 (10시간) ​​ 금일품수 (누계) : 5품 (총33품) ​ ​ ​금일 작업 현황 - 내부 목작업 - 단열재 충진작업 - 내부합판 시공 - 방화문 시공 ​ 다음 예정작업 ​ - 바닥장선 단열재 충진작업 - 석고보드 시공 - 레인스크린 시공 남양주 진접 베네우스 증축공사 8일차 남양주 진접에서의 8일차입니다. 다음날 예정을 맞추기 위하여 오늘은 바쁘고 충실한 하루를 보냈습니다. 오늘은 내부 단열재 작업을 마무리 지었습니다.2*6 벽체와 서까래에 맞게 내부는 미네라울 135T를 사용하였습니다. 단열재는 한 집의 생명과 같습니다.단열이 좋아야 집이 따뜻하고 방음이 잘 됩니다.빈틈없.. 2023. 12. 25.
진접베네우스15호 97평 준공완료사진 (정면부) 작년 12월중순쯤 준공승인이 나시고~ 이번설명절에 지나가다 들렸습니다. 집을 짓는다는건 건축주님과의 보통인연이 아니라고 생각하며 전생에도 분명무슨 인연이 있었을 겁니다. 집을지을때뿐만아니라~~~집을 짓고 나서도~~ 건축주님과는 평생지기가 되지요... 가끔 안부전화드리면 좋아하시는거같습니다. ​ 준공 끝나시고 불편사항이 없으신지... 이미 3개월가까이 지나가기에.....궁금하기도하여 지나가다 들려보았습니다. 오랜만에 찾아뵙는데도 건축주님 내외분이 정말 친근히 반겨주시며... 좋은덕담을 많이해주셔서 감사했습니다. ​ 모든팀원이 합심하여 한땀한땀 노력한결과물이라고 생각됩니다. ​ ​ (측면부) (현관) (복도) (BAR복도) (주방) (다용도실) (1층안방) (안방화장실) 안방화장실가는길에 드레스룸.. 2022. 2. 5.
211031 (일) [남양주 진접] 86일차 기타 마감 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ -금일 근무자 팀 장 : 서태원(9시간) 부팀장 : 오경택(9시간) 팀 원 : 백경운(9시간), 김수현(9시간), 최용모(9시간) ​ 금일품수 (누계) : 5.6품 (466.2품) ​ 금일 작업 현황 - 1층 계단 목다보 및 마감 작업 - 기타 마감 작업 - 2층 출입문 시공 - 외부 테라스 우레탄 실리콘 ​ 남양주 진접 86 일차 입니다. ​ 2층 출입문 슬라이딩 도어 시공이 진행 되었습니다. 모든 시공을 마치고 마지막으로 깨끗히 현장 정리 후 추가 바니쉬 칠 작업 진행 되었습니다. 2층 작은방 복층 계단과 다락 계단 바니쉬 칠 작업 마무리 하였습니다. 1층 TV장도 바니쉬 칠 작업 마무리 하였습니다. 외부 테라스 두곳 모두 우레탄 실리콘 처리 하였습니다. 2층 출입문 슬라이딩도어 시.. 2021. 11. 1.
211029 (금) [남양주 진접] 84일차 폐기물 처리, 난간 마감재 가공 및 시공, 선반 및 함 제작과 부착, 계단실 석고보드 시공[수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ -금일 근무자 팀 장 : 서태원(8시간) 부팀장 : 오경택(8시간) 팀 원 : 백경운(8시간), 김수현(8시간), 최용모(8시간) ​ 금일품수 (누계) : 5품 (455.6품) ​ 금일 작업 현황 - 1층 난간대 가공 및 시공 - 1층 계단실 창고 석고보드 시공 - 선반 제작 및 부착 - 폐기물 처리 - 분배기함 제작 - 실리콘 작업 ​ 내일 예정 작업 - 잼보드 칠 - 1층계단 난간 시공 및 마감 ​- 기타 마감재 가공 및 시공 ​ 남양주 진접 84 일차 입니다. ​ 오전중에 폐기물처리가 진행되었습니다. 보일러 및 다용도실에 분배기함 제작 완료하였습니다. ​ 계단 난간재 가공작업이 진행되었습니다. ​ 가공된 마감재에 스테인 후 바니쉬 작업 진행하였습니다. ​ 칠이 완료되어진 마감재는 .. 2021. 10. 30.
211027 (수) [남양주 진접] 82일차 마감재 가공, 잼보드 시공, 1층 난간 시공, 2층 윈도우시트 및 잼보드 시공[수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ -금일 근무자 팀 장 : 서태원(9시간) 부팀장 : 오경택(9시간) 팀 원 : 백경운(9시간), 김수현(9시간), 최용모(9시간) ​ 금일품수 (누계) : 5품 (445품) ​ 금일 작업 현황 - 1층 난간대 칠 작업 및 시공 - 2층 시네마 마감재 가공 - 2층 시네마 윈도우시트 시공 및 잼보드 시공 - 1층 잼보드 시공 ​ ​ 내일 예정 작업 - 잼보드 시공 - 1층계단 난간 시공 ​- 기타 마감재 가공 및 시공 ​ 남양주 진접 82 일차 입니다. ​ 2층 시네마 부분 멀바우 마감재 시공을 위한 밑 작업이 아침 부터 시작 되었습니다. 사이즈에 맞게 재단후 트리머와 샌딩 작업을 거쳐 가공을 끝마쳤습니다. 팀장님께서 직접 시공해주셨습니다. 시공후 목다보 과정까지 꼼꼼히 진행 하였습니다... 2021. 10. 28.
211026 (화) [남양주 진접] 81일차 마감재 가공, 잼보드 시공, 1층 파티션 시공, 계단판 마감재 시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ -금일 근무자 팀 장 : 서태원(김포현장 기초공사로 인한 휴무) 부팀장 : 오경택(8시간) 팀 원 : 백경운(8시간), 김수현(8시간), 최용모(8시간) ​ 금일품수 (누계) : 4품 (440품) ​ 금일 작업 현황 - 1층 파티션 칠 작업 - 마감재 가공 - 1층 계단 목다보 시공 작업 - 잼보드 시공 ​ ​ 내일 예정 작업 - 윈도우시트 시공 - 잼보드 시공 - 1층계단 난간 시공 ​ ​ 남양주 진접 81일차 입니다. ​ 각자 맡은 역할로 분주히 움직인 하루 였습니다. 2층에서는 잼보드 시공이 계속되었습니다. 2층과 다락의 모든 잼보드 시공이 완료 되었습니다. 추후에 칠 작업을 거쳐서 더욱 완벽한 시공을 위해 노력하겠습니다. 1층 파티션 바니쉬 칠 작업이 진행 되었습니다. ​ ​ 코.. 2021. 10. 26.

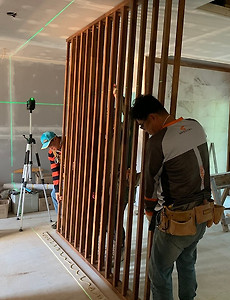

211025 (월) [남양주 진접] 80일차 마감재 가공, 1층 계단 마감재 시공, 잼보드 시공, 1층 파티션 시공, 보일러시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ -금일 근무자 팀 장 : 서태원(6시간) 부팀장 : 오경택(8시간) 팀 원 : 백경운(8시간), 김수현(8시간), 최용모(8시간) ​ 금일품수 (누계) : 4.7품 (436품) ​ 금일 작업 현황 - 1층 파티션 시공 - 마감재 가공 - 1층 계단 시공 작업 - 잼보드 시공 - 가스 보일러 시공 ​ 내일 예정 작업 - 마감재 가공 - 잼보드 시공 - 윈도우시트 시공 ​ ​ 남양주 진접 80일차 입니다. ​ 1층 중문과 주방 사이 파티션 시공 작업 진행 하였습니다. 뒷편으로 식탁이 놓여질 예정입니다. ​ 파티션을 세우고 스테인 칠 작업도 꼼꼼히 진행 하였습니다. 프라이빗한 공간의 연출을 위해 세운 파티션입니다. 건축주님의 소중한 한끼 식사가 한층 고급스러운 분위기로 연출 되었으면 좋겠네요.. 2021. 10. 25.

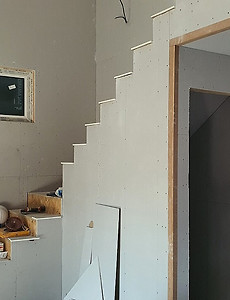

211022 (금) [남양주 진접] 79일차 마감재 가공, 1층 계단 마감재 시공, 문선 몰딩, 잼보드 시공, 기타 마감 작업 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ -금일 근무자 팀 장 : 서태원(9시간) 부팀장 : 오경택(6시간) 팀 원 : 백경운(9시간), 김수현(6시간), 최용모(9시간) ​ 금일품수 (누계) : 4.8품 (431.3품) ​ 금일 작업 현황 - 마감재 가공 - 기타 마감 작업 - 1층 계단 시공 작업 - 문선 몰딩 시공 - 잼보드 시공 - 가스 보일러 시공 ​ 내일 예정 작업 - 휴무 ​ ​ 남양주 진접 79일차 입니다. ​ 1층 계단 마감재 시공이 진행 되었습니다. 아래부터 올라가면서 시공 후 보양 작업까지 진행 하였습니다. 가스 보일러 시공이 진행 되었습니다. 총 두 대 보일러 시공하여 1층과 2층 나누어 사용 할 수 있도록 하였습니다. 연통 구멍 타공 후 세라믹 사이딩 전용 실란트 처리하여 방수작업까지 마쳤습니다. 1층 .. 2021. 10. 22.
211021 (목) [남양주 진접] 78일차 마감재 가공, 1층 계단 마감재 시공, 문선 몰딩, 기타 마감 작업 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ -금일 근무자 팀 장 : 서태원(8시간) 부팀장 : 오경택(8시간) 팀 원 : 백경운(8시간), 김수현(8시간), 최용모(8시간) ​ 금일품수 (누계) : 5품 (426.5품) ​ 금일 작업 현황 - 마감재 가공 - 기타 마감 작업 - 1층 계단 시공 작업 - 문선 몰딩 시공 ​ 내일 예정 작업 - 마감재 가공 - 1층 계단 마감재 시공 - 문선 몰딩 시공 - 기타 마감 작업 ​ ​ 남양주 진접 78일차 입니다. ​ 이른 아침부터 계단재 마감 시공을 위해 팀원 모두가 총력을 다하였습니다. 일교차가 심하여 추운 오전 이었지만, 계단판 마감재 가공및 샌딩작업 꼼꼼히 진행하였습니다. 사랑으로 짓는 수호천사하우징. 칠 작업 완벽히 수행하였습니다! 이렇게 모두의 노력이 모인 계단마감재를 부팀장님.. 2021. 10. 21.
211020 (수) [남양주 진접] 77일차 마감재 가공, 다락 계단 마감재 시공, 기타 마감 작업 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐린 후 맑음 ​ -금일 근무자 팀 장 : 서태원(8시간) 부팀장 : 오경택(8시간) 팀 원 : 백경운(8시간), 김수현(8시간), 최용모(8시간) ​ 금일품수 (누계) : 5품 (421.5품) ​ 금일 작업 현황 - 마감재 가공 - 다락 계단 마감재 시공 - 기타 마감 작업 - 1층 계단 시공 준비 작업 - 문선 몰딩 시공 - 외부 설비 - 전기팀 ​ 내일 예정 작업 - 마감재 가공 - 1층 계단 마감재 시공 - 문선 몰딩 시공 - 기타 마감 작업 ​ ​ 남양주 진접 77일차 입니다. ​ 외부서는 전기팀 설비팀 막바지 작업이 한창 진행 되었습니다. ​ 이상 없이 양호하게 시공이 마무리 되었습니다. 마감재 시공을 위한 가공 작업이 한창 진행 되었습니다. ​ 팀장님, 경운, 수현 빌더 모두 마감재.. 2021. 10. 20.
211019 (화) [남양주 진접] 76일차 마감재 가공, TV장 마감재 시공, 다락 계단 마감재 시공, 기타 마감 작업 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐린 후 맑음 ​ -금일 근무자 팀 장 : 서태원(8시간) 부팀장 : 오경택(8시간) 팀 원 : 백경운(8시간), 김수현(8시간), 최용모(8시간) ​ 금일품수 (누계) : 5품 (416.5품) ​ 금일 작업 현황 - 마감재 가공 - 1층 TV장 마감재 시공 - 다락 계단 마감재 시공 - 기타 마감 작업 - 문틀 시공 - 외부 설비 - 전기팀 ​ 내일 예정 작업 - 마감재 가공 - 다락 계단 마감재 시공 - 1층 계단 시공 준비 작업 - 문선 몰딩 시공 - 기타 마감 작업 - 외부 설비 - 전기 ​ ​ 남양주 진접 76일차 입니다. ​ 문틀 시공이 진행 되었습니다. 내일부터는 문선 몰딩 시공 예정 입니다. 1층 침실 창호 부분 미니 윈도우시트 시공이 진행 되어습니다. 화장실 3곳 세면대, 변기,.. 2021. 10. 20.
211018 (월) [남양주 진접] 75일차 마감재 가공, TV장 마감재 시공, 다락 계단 마감재 시공, 기타 마감 작업 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐린 후 비 ​ -금일 근무자 팀 장 : 서태원(9시간) 부팀장 : 오경택(9시간) 팀 원 : 백경운(9시간), 김수현(9시간), 최용모(9시간) ​ 금일품수 (누계) : 5.6품 (411.5품) ​ 금일 작업 현황 - 마감재 가공 - 1층 TV장 마감재 시공 - 다락 계단 마감재 시공 - 기타 마감 작업 - 외부 설비 - 전기팀 ​ 내일 예정 작업 - 마감재 가공 - 다락 계단 마감재 시공 - 1층 계단 시공 준비 작업 - 문선 몰딩 시공 - 기타 마감 작업 - 외부 설비 - 전기 ​ ​ 남양주 진접 75일차 입니다. ​ 아침 날씨가 영하로 떨어졌습니다. 하지만 남양주 진접 현장은 오늘 하루 뜨겁게 돌아갔습니다. 아침 일찍 설비팀과 전기팀 합류하여 시공이 진행 되었습니다. ​ 외부 설비 작업이.. 2021. 10. 20.
211016 (토) [남양주 진접] 73일차 1층 Bar 천정작업 계단마감작업 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐림 ​ -금일 근무자 팀 장 : 서태원(휴무) 부팀장 : 오경택(8시간) 팀 원 : 백경운(휴무), 김수현(8시간), 최용모(휴무) ​ 금일품수 (누계) : 2품 (405.9품) ​ 금일 작업 현황 - 마감재 샌딩 - 마감재 시공 - 타일 시공 - 바니쉬 칠 - 기단부 프라이머 작업 ​ 내일 예정 작업 - 마감재 재단 및 샌딩 - 마감재 시공 ​ ​ 남양주 진접 73일차 입니다. ​ 주방, 화장실, 발코니 등 타일 시공이 완료되었습니다. ​ ​ 2층 방 계단 마감작업이 진행중입니다. ​ 1층 bar 바니쉬 칠작업이 진행되었습니다. 외부설비를 준비하기위해 기단부의 프라이머 작업이 진행되었습니다. ​ 1층 bar 천정에 시공되어질 마감재 샌딩작업이 진행되었습니다. [출처] 211016 (토) [남.. 2021. 10. 18.

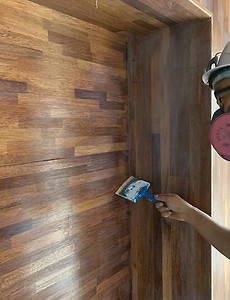

211015 (금) [남양주 진접] 72일차 마감재 재단 및 시공, 타일 시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐림 ​ -금일 근무자 팀 장 : 서태원(8시간) 부팀장 : 오경택(8시간) 팀 원 : 백경운(8시간), 김수현(8시간), 최용모(8시간) ​ 금일품수 (누계) : 5품 (403.9품) ​ 금일 작업 현황 - 마감재 재단 및 샌딩 - 마감재 시공 - 타일 시공 ​ 내일 예정 작업 - 마감재 재단 및 샌딩 - 마감재 시공 - 타일 시공 ​ ​ 남양주 진접 72일차 입니다. ​ 마감재 칠 작업이 한창 진행 중 입니다. ​ 1층에서 경운 빌더가 TV장 멀바우 집성판 스테인 칠 작업 중입니다. ​ 수현빌더는 bar 천장 자작합판 바니쉬 칠 작업 중 입니다. 다락 계단 마감재 멀바우 집성판 샌딩과 칠 작업 진행 되어습니다. ​ 팀장님께서도 마감재 샌딩 작업이 한창 진행 중 입니다. 1층 내부 마감작업을 .. 2021. 10. 15.
211014 (목) [남양주 진접] 71일차 마감재 재단 및 시공, 석고보드 샌딩, 타일 시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐림 ​ -금일 근무자 팀 장 : 서태원(9시간) 부팀장 : 오경택(9시간) 팀 원 : 백경운(9시간), 김수현(9시간), 최용모(9시간) ​ 금일품수 (누계) : 5.6품 (398.9품) ​ 금일 작업 현황 - 마감재 재단 및 샌딩 - 마감재 시공 - 석고보드 샌딩 - 강화 유리 문 시공 - 타일 시공 ​ 내일 예정 작업 - 마감재 재단 및 샌딩 - 마감재 시공 - 석고보드 샌딩 - 타일 시공 ​ ​ 남양주 진접 71일차 입니다. ​ 1층 거실 TV장 마감재 시공과 2층 석고보드 샌딩 작업이 계속해서 진행 되었습니다. 2층 작은방 복층 계단 마감재 가공 작업이 진행 되었습니다. 계단 마감재 샌딩과 칠 작업 후 시공이 진행 되었습니다. 다락 계단 마감재 시공을 위한 준비 작업 진행 되었습니다. .. 2021. 10. 14.

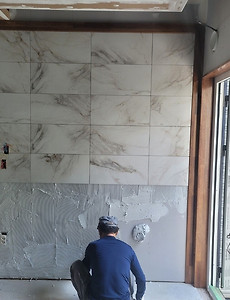

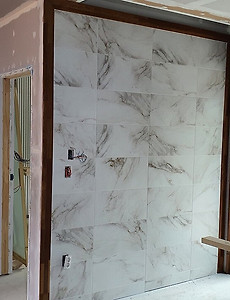

211013 (수) [남양주 진접] 70일차 마감재 재단 및 시공, 석고보드 퍼티 및 샌딩, 타일 시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐림 ​ -금일 근무자 팀 장 : 서태원(8시간) 부팀장 : 오경택(8시간) 팀 원 : 백경운(8시간), 김수현(8시간), 최용모(8시간) ​ 금일품수 (누계) : 5품 (393.3품) ​ 금일 작업 현황 - 마감재 재단 및 샌딩 - 마감재 시공 - 석고보드 퍼티 및 샌딩 - 강화 유리 문 시공 - 타일 시공 ​ 내일 예정 작업 - 마감재 재단 및 샌딩 - 마감재 시공 - 석고보드 샌딩 - 강화 유리 문 시공 ​ ​ 남양주 진접 70일차 입니다. ​ 1층 화장실 타일 시공이 진행 되었습니다. 1층 TV장 마감재 시공이 진행 되었습니다. 1층 폴딩 도어 부분은 건축주님께서 Bar로 사용 하실 예정 입니다. ​ Bar 들어가는 출입문은 강화 유리 문으로 시공 예정 입니다. ​ 팀장님께서 꼼꼼히 시공.. 2021. 10. 13.
211012 (화) [남양주 진접] 69일차 마감재 재단 및 시공, 석고보드 퍼티 및 샌딩, 중문시공, 타일 시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐림 ​ -금일 근무자 팀 장 : 서태원(6시간) 부팀장 : 오경택(8시간) 팀 원 : 백경운(6시간), 김수현(8시간), 최용모(6시간) ​ 금일품수 (누계) : 3.5품 (388.3품) ​ 금일 작업 현황 - 마감재 재단 및 샌딩 - 마감재 시공 - 석고보드 퍼티 및 샌딩 - 현관 중문 시공 - 타일 시공 ​ 내일 예정 작업 - 마감재 재단 및 샌딩 - 마감재 시공 - 석고보드 퍼티 및 샌딩 - 타일 시공 ​ ​ 남양주 진접 69일차 입니다. ​ 석고보드 퍼티 마무리를 위해 수현 빌더가 열심히 작업 중 입니다. ​ 현관 부분 석고보드 퍼티가 진행 되었습니다. 1층 거실 TV장 마감 시공을 위해 경운 빌더가 열심히 샌딩 중 입니다. ​ 샌딩 후 스테인 및 바니쉬 칠 작업 진행 되었습니다. 1층.. 2021. 10. 12.
211011 (월) [남양주 진접] 68일차 마감재 재단 및 시공, 석고보드 퍼티, 문시공, 타일 시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐림 ​ -금일 근무자 팀 장 : 서태원(8시간) 부팀장 : 오경택(8시간) 팀 원 : 백경운(8시간), 김수현(휴무), 최용모(8시간) ​ 금일품수 (누계) : 4품 (384.8품) ​ 금일 작업 현황 - 마감재 재단 및 샌딩 - 마감재 시공 - 석고보드 퍼티 - 문 시공 - 타일 시공 ​ 내일 예정 작업 - 마감재 재단 및 샌딩 - 마감재 시공 - 석고보드 퍼티 및 샌딩 - 타일 시공 ​ ​ 남양주 진접 68일차 입니다. 창호 잼보드 시공을 위해 마감재 가공 작업이 진행 되었습니다. 창호 사이즈에 맞게 재단한 잼보드 샌딩 및 칠 작업 진행 하였습니다. 1층 거실과 다이닝룸 석고보드 퍼티 작업 진행 하였습니다. 오늘부터 타일 시공이 진행 되었습니다. 2층 작은 방과 1층 침실 문 시공으로 모든.. 2021. 10. 11.
211008 (금) [남양주 진접] 67일차 마감재 재단 및 시공, 석고보드 퍼티 및 샌딩, 문시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐리고 비 ​ -금일 근무자 팀 장 : 서태원(9시간) 부팀장 : 오경택(4시간) 팀 원 : 백경운(9시간), 김수현(9시간), 최용모(9시간) ​ 금일품수 (누계) : 5품 (380.8품) ​ 금일 작업 현황 - 마감재 재단 및 샌딩 - 마감재 시공 - 석고보드 퍼티 및 샌딩 - 문 시공 ​ 내일 예정 작업 - 휴무 ​ ​ 남양주 진접 67일차 입니다. ​ ​ 어제 석고보드 퍼티 작업을 마무리 하고 오늘부터는 샌딩 작업 진행 되었습니다. 다락과 2층 오픈 구간 석고보드 샌딩 마무리 하고 각 방 샌딩 작업 진행 하였습니다. 1층 거실부터 석고보드 퍼티 작업 진행 되었습니다. 창호 잼보드 시공 후 바니쉬 칠 작업 진행 되었습니다. ​ 바니쉬 2회 칠 후 손 사포로 샌딩 작업을 거쳐 다시 칠 작업 .. 2021. 10. 8.
211007 (목) [남양주 진접] 66일차 내부목작업, 마감재 시공, 석고보드 퍼티 및 샌딩, 문시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐리고 비 ​ -금일 근무자 팀 장 : 서태원(8시간) 부팀장 : 오경택(8시간) 팀 원 : 백경운(8시간), 김수현(8시간), 최용모(8시간) ​ 금일품수 (누계) : 5품 (375.8품) ​ 금일 작업 현황 - 내부 목작업 - 마감재 재단 및 샌딩 - 마감재 시공 - 석고보드 퍼티 및 샌딩 - 문 시공 ​ 내일 예정 작업 - 내부 목작업 - 마감재 재단 및 샌딩 - 마감재 시공 - 석고보드 퍼티 및 샌딩 - 문 시공 ​ ​ 남양주 진접 66일차 입니다. ​ 오늘도 계속해서 석고보드 퍼티 작업이 진행 되었습니다. ​ 2층과 다락 석고보드 1차 퍼티 마무리 목표를 잡고 열심히 시공 하였습니다. 마감재 샌딩 및 칠 작업 진행 되었습니다. 1층에서는 타일 시공 전 준비 작업이 진행 되었습니다. ​ .. 2021. 10. 7.
211006 (수) [남양주 진접] 65일차 내부목작업, 마감재 시공, 석고보드 퍼티, 하이클래딩 시공, 문시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐리고 비 ​ -금일 근무자 팀 장 : 서태원(8시간) 부팀장 : 오경택(8시간) 팀 원: 백경운(8시간), 김수현(8시간), 최용모(8시간) ​ 금일품수 (누계) : 5품 (370.8품) ​ 금일 작업 현황 - 내부 목작업 - 마감재 재단 및 샌딩 - 마감재 시공 - 석고보드 퍼티 - 하이클래딩 시공 - 문 시공 ​ 내일 예정 작업 - 내부 목작업 - 마감재 재단 및 샌딩 - 마감재 시공 - 석고보드 퍼티 - 하이클래딩 시공 - 문 시공 ​ ​ 남양주 진접 65일차 입니다. 오늘은 2층 큰 서재부터 석고보드 퍼티 작업이 진행 되었습니다. 팀장님께서 화장실 문 시공을 해주셨습니다. ​ 1층 화장실 2곳과 2층 1곳 문 시공이 진행 되었습니다. 2층 화장실 문 시공 모습 입니다. ​ 영림도어 제품.. 2021. 10. 7.
211005 (화) [남양주 진접] 64일차 내부목작업, 마감재 시공, 석고보드 퍼티, 하이클래딩 시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐리고 비 ​ -금일 근무자 팀 장 : 서태원(8시간) 부팀장 : 오경택(8시간) 팀 원: 백경운(8시간), 김수현(8시간), 최용모(8시간) ​ 금일품수 (누계) : 5품 (365.8품) ​ 금일 작업 현황 - 내부 목작업 - 마감재 재단 및 샌딩 - 마감재 시공 - 석고보드 퍼티 - 하이클래딩 시공 - 문 시공 ​ 내일 예정 작업 - 내부 목작업 - 마감재 재단 및 샌딩 - 마감재 시공 - 석고보드 퍼티 - 하이클래딩 시공 - 문 시공 ​ ​ 남양주 진접 64일차 입니다. 2층 석고보드 퍼티 작업이 진행 되었습니다. 2층 서재 및 침실(드레스룸포함) 석고보드 퍼티 작업 진행 되었습니다. 1층 다용도실 슬라이딩 도어 시공과 어제 시공한 계단 아래 창고 부분 멀바우 마감재 바니쉬 칠 작업 진행 .. 2021. 10. 5.
211004 (월) [남양주 진접] 63일차 내부목작업, 마감재 시공, 석고보드 퍼티 및 샌딩, 전기팀 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐리고 비 ​ -금일 근무자 팀 장 : 서태원(6시간) 부팀장 : 오경택(8시간) 팀 원: 백경운(8시간), 김수현(8시간), 최용모(8시간) ​ 금일품수 (누계) : 4.7품 (360.8품) ​ 금일 작업 현황 - 내부 목작업 - 마감재 재단 및 샌딩 - 마감재 시공 - 석고보드 퍼티 및 샌딩 - 전기팀 ​ 내일 예정 작업 - 내부 목작업 - 마감재 재단 및 샌딩 - 마감재 시공 - 석고보드 퍼티 및 샌딩 - 문 시공 ​ ​ 남양주 진접 63일차 입니다. 1층에서는 계단 부분 마감재 시공이 진행 되었습니다. 2층 작은 방 석고보드 퍼티 및 샌딩 작업이 진행 되었습니다. 오늘 비소식이 있었는데 다행이 비가 오기 전 문이 도착하여 무사히 안으로 이동하였습니다. 2층 소방창 부분 윈도우 시트와 빔프.. 2021. 10. 5.
211003 (일) [남양주 진접] 62일차 내부목작업, 마감재 시공, 석고보드 퍼티 및 샌딩 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ -금일 근무자 팀 장 : 서태원(8시간) 부팀장 : 오경택(8시간) 팀 원: 백경운(8시간), 김수현(8시간), 최용모(8시간) ​ 금일품수 (누계) : 5품 (356.1품) ​ 금일 작업 현황 - 내부 목작업 - 마감재 재단 및 샌딩 - 마감재 시공 - 석고보드 퍼티 및 샌딩 ​ 내일 예정 작업 - 내부 목작업 - 마감재 재단 및 샌딩 - 마감재 시공 - 석고보드 퍼티 및 샌딩 - 문 시공 ​ ​ 남양주 진접 62일차 입니다. ​ 2층 윈도우 시트 시공을 위해 마감재 샌딩 및 칠 작업이 진행 되었습니다. 2층 거실 소방창 부분 윈도우 시트와 잼보드 시공이 진행 되었습니다. 시트 시공 후 스테인 칠 작업이 진행 되었습니다. ​ 칠이 마른 후 추가 스테인 칠 작업과 바니쉬 칠 예정 입니다.. 2021. 10. 3.
211002 (토) [남양주 진접] 61일차 1층 석고보드 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ -금일 근무자 팀 장 : 서태원(8시간) 부팀장 : 오경택(8시간) 팀 원: 백경운(8시간), 김수현(8시간), 최용모(휴무 백신 접종) ​ 금일품수 (누계) : 4품 (351.1품) ​ 금일 작업 현황 - 1층 석고보드 시공 ​ 내일 예정 작업 - 1층 석고보드시공 및 퍼티, 샌딩 - 마감재 샌딩 및 칠 ​ ​ 남양주 진접 61일차 입니다. ​ 앞으로 있을 공정 시일을 맞추기 위해 , 오늘 석고보드 시공을 거의 마무리 하는 쪽으로 가닥을 잡았습니다. 때문에, 모든 팀원이 총력을 기울여 석고보드 시공에 매진 한 하루 였습니다. ​ 1층 주방쪽 석고보드 시공 사진 입니다. 부팀장님과 김수현 빌더가 매진해 준 결과, 깔끔히 잘 마무리 된 모습입니다. ​ 1층 거실과 복도 그리고 계단실 석고.. 2021. 10. 2.
211001 (금) [남양주 진접] 60일차 계단실과 1층 석고보드 및 퍼티, 보일러실 방수 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ -금일 근무자 팀 장 : 서태원(휴무 백신접종) 부팀장 : 오경택(8시간) 팀 원: 백경운(휴무 백신접종), 김수현(8시간), 최용모(휴무 백신 접종) ​ 금일품수 (누계) : 2품 (347.1품) ​ 금일 작업 현황 - 계단실 석고보드 및 퍼티, 샌딩 - 1층 석고보드 시공 - 보일러실 방수액 도포 ​ 내일 예정 작업 - 1층 석고보드 시공 - 마감재 샌딩 및 칠 ​ ​ 남양주 진접 60일차 입니다. ​ ​ 2층으로 올라가는 계단실 벽면 석고보드 및 퍼티작업 진행되었습니다. ​ 1층 벽면 석고보드 작업 진행되었습니다. ​ 보일러실 바닥면 방수액 도포하였습니다. 작업 후 깔끔하게 정리 후 하루를 마무리합니다. [출처] 211001 (금) [남양주 진접] 60일차 계단실과 1층 석고보드 .. 2021. 10. 1.

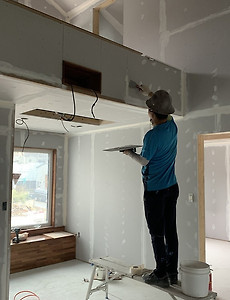

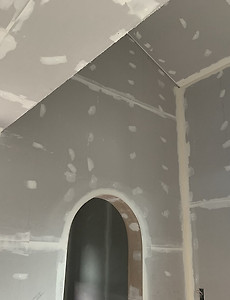

210930 (목) [남양주 진접] 59일차 계단실과 2층 석고보드 및 퍼티 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ -금일 근무자 팀 장 : 서태원(휴무 백신접종) 부팀장 : 오경택(8시간) 팀 원: 백경운(휴무 백신접종), 김수현(8시간), 최용모(휴무 백신 접종) ​ 금일품수 (누계) : 2품 (345.1품) ​ 금일 작업 현황 - 계단실 석고보드 및 몰딩, 퍼티 시공 - 2층 석고보드 시공 ​ 내일 예정 작업 - 1층 석고보드 시공 ​ ​ 남양주 진접 59일차 입니다. ​ ​ 2층으로 올라가는 계단실 벽과 천정 석고보드 및 몰딩작업 진행되었습니다. ​ 이어서 퍼티 진행되었습니다. ​ 2층 석고보드 작업 진행되었습니다. ​ 2층 다락 간 계단 석고보드 시공이 진행되었습니다. ​ 퍼티가 마르고 샌딩작업 진행되었습니다. ​ 2층 석고보드 작업이 완료되었습니다. ​ 청소 및 정리 후 하루를 마감합니다... 2021. 9. 30.
