날씨 : 흐리고 비
-금일 근무자
팀 장 : 서태원(9시간)
부팀장 : 오경택(4시간)
팀 원 : 백경운(9시간), 김수현(9시간), 최용모(9시간)
금일품수 (누계) : 5품 (380.8품)
금일 작업 현황
- 마감재 재단 및 샌딩
- 마감재 시공
- 석고보드 퍼티 및 샌딩
- 문 시공
내일 예정 작업
- 휴무
남양주 진접 67일차 입니다.
어제 석고보드 퍼티 작업을 마무리 하고
오늘부터는 샌딩 작업 진행 되었습니다.
다락과 2층 오픈 구간 석고보드 샌딩 마무리 하고
각 방 샌딩 작업 진행 하였습니다.
1층 거실부터 석고보드 퍼티 작업 진행 되었습니다.

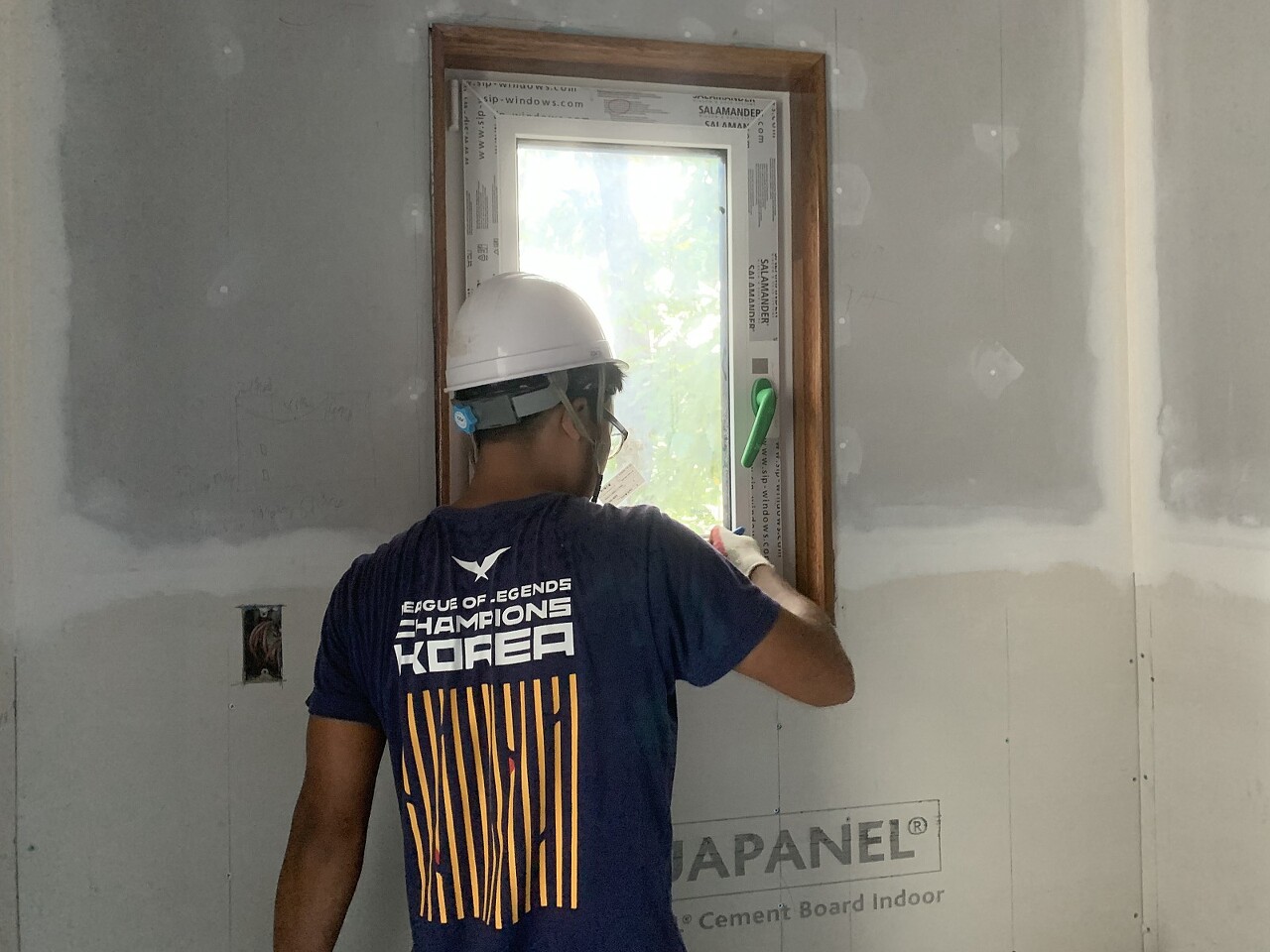

창호 잼보드 시공 후
바니쉬 칠 작업 진행 되었습니다.
바니쉬 2회 칠 후 손 사포로 샌딩 작업을 거쳐
다시 칠 작업 진행 됩니다.
다용도실 창호와 문에도
잼보드 시공 하였습니다.
다이닝룸 재료분리를 위해 시공한 마감재 또한
잼보드와 동일하게 칠 작업 진행 되었습니다.
타일자재들이 미리 도착하여
지게차를 이용하여 수령 하였습니다.
수령 후 비닐로 다시 한번 보양 하였습니다.

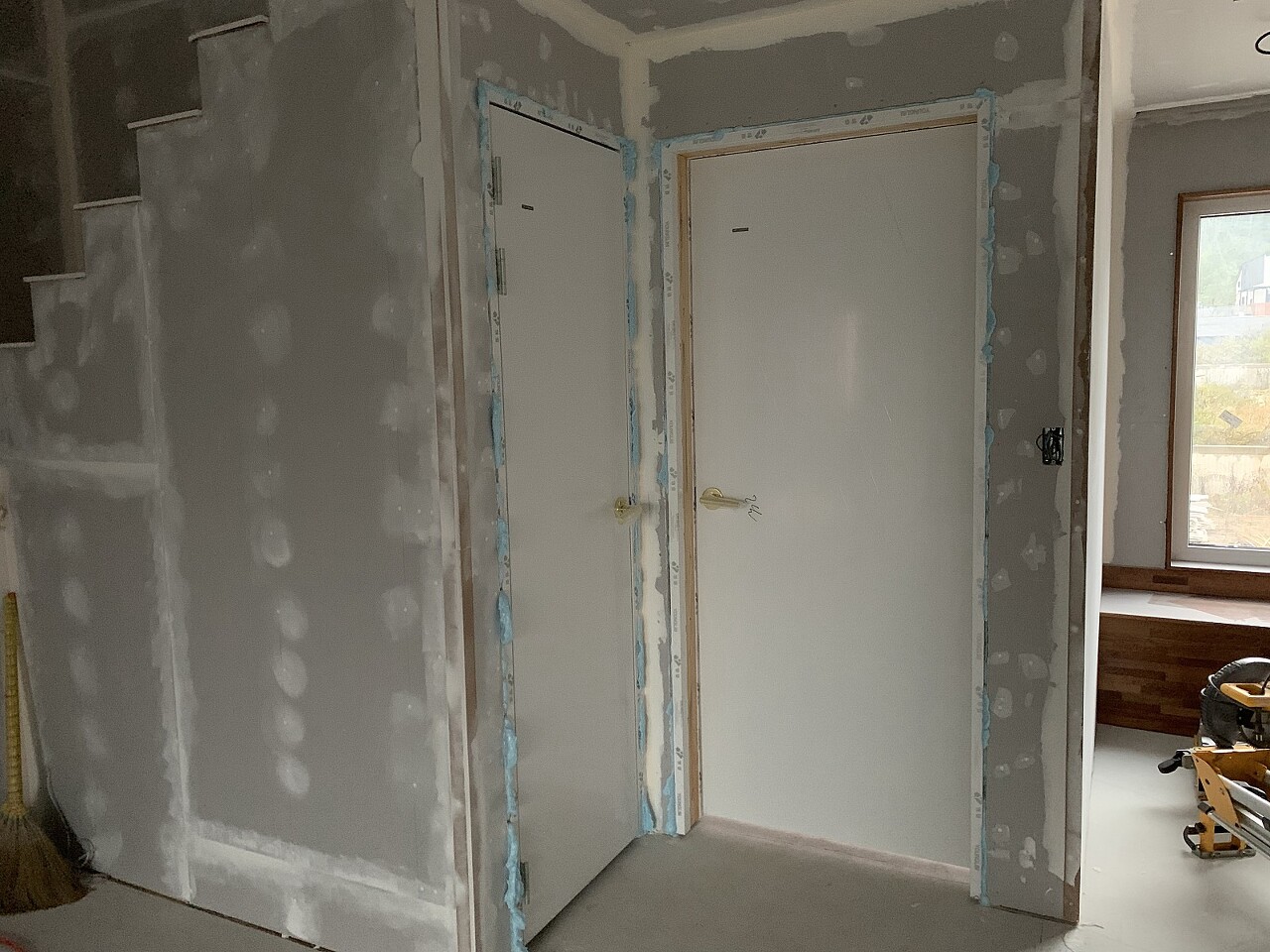

2층 문 시공이 진행 되었습니다.
서재와 계단 창고, 화장실, 침실 부분
4곳 문 시공이 하였습니다.
다음주 원활한 타일 작업을 위해 현장 정리 및
자재 보양 후 마무리 하였습니다.
[출처] 211008 (금) [남양주 진접] 67일차 마감재 재단 및 시공, 석고보드 퍼티 및 샌딩, 문시공 [수호천사 하우징] [직영건축] [목조주택] (수호천사하우징) | 작성자 vagabonder
