230526 금 [홍성군 홍동면 '봄담'] 39일차 내부 및 주변 마무리작업 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ 날씨: 맑음 ​ 금일 근무자 ​ 대표빌더 : 정수호 (0시간) 부팀장 : 손호현 (7시간) 팀 원 : 최영광 (7시간), 김종협 (7시간), 진민규 (7시간) ​ 금일품수 (누계): 3.5품 (총 288.5품) ​ ​ 금일 작업 현황 ​ - 내부작업 - 기단부 석재 마감 - 욕실 타일 - 보일러 ​ ​ ​ 홍성군 홍동면 '봄담' 39일차 ​ ​ ​ ​ - 현관 중문 ​ 현관 중문이 시공됐습니다. 직선 위주로된 디자인이 깔끔하고 고급스러운 느낌이 듭니다. ​ - 다용도실 ​ 다용도실 천장 루바에 몰딩이 시공되었고, 보일러가 설치됐습니다. ​ - 야외 벤치 ​ 패럴램으로 제작한 야외 벤치입니다. 이곳에서 바람도 쐬고, 차도 마시면서 담소를 나누시기 좋을거 같습니다. ​ - 기단부 석재 마감 ​ 기단부 석.. 2023. 5. 26.
230525 목 [홍성군 홍동면 '봄담'] 38일차 내부작업 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음 ​ 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 :오경택 (8시간), 문병선 (8시간), 최영광 (8시간), 김종협 (8시간), 진민규 (8시간) 지 원: 문성일 (8시간), 천영환 (8시간), 이재경 (8시간) ​ 금일품수 (누계): 10품 (총 285품) ​ ​ 금일 작업 현황 ​ - 샌딩 - 계단 - 현관 - 정화조 오수받이 타설 - 타일 작업 - 외부 석재데크 ​ 다음 예정 작업 ​ - 타일 작업 - 마무리 작업 및 현장 정리 ​ ​ ​ 홍성군 홍동면 '봄담' 38일차 ​ ​ ​ ​ ​ - 샌딩 ​ 다수의 인원이 투입되어 1, 2층 모든곳에 샌딩 작업이 완료했습니다. ​ - 1층 거실 ​ - 1층 복도및 천장, 방 ​ - 2층 복도, 거실, 창고 .. 2023. 5. 26.
230524 수 [홍성군 홍동면 '봄담'] 37일차 내부작업 및 외부 데크타일 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ 날씨: 맑음 ​ 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 :오경택 (8시간), 문병선 (8시간), 최영광 (8시간), 김종협 (8시간), 진민규 (8시간) 지 원: 문성일 (8시간), 천영환 (8시간), 이재경 (8시간) ​ 금일품수 (누계): 9품 (총 275품) ​ ​ 금일 작업 현황 ​ - 거실 천장 - 윈도우시트 - 퍼티 - 욕실 타일 - 외부석재데크 ​ 다음 예정 작업 ​ - 거실 천장 - 샌딩 - 욕실 타일 - 외부석재데크 ​ ​ 홍성군 홍동면 '봄담' 37일차 ​ ​ ​ ​ - 거실 천장 ​ 글루램으로 릿지보드(마룻대)와 래프터(서까래) 장식 시공이 되었으며 최종 결부는 내일 진행됩니다. ​ - 윈도우시트 ​ 2층 거실의 윈도우시트가 완성되었습니다.. 2023. 5. 25.
230523 화 [홍성군 홍동면 '봄담'] 36일차 내부작업 및 외부 데크타일 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ 날씨: 맑음 ​ 금일 근무자 ​ 대표빌더 : 정수호 (4시간) 부팀장 : 손호현 (4시간) 팀 원 :오경택 (4시간), 문병선 (4시간), 최영광 (4시간), 김종협 (4시간), 진민규 (4시간) 지 원: 문성일 (4시간), 천영환 (4시간), 이재경 (4시간) ​ 금일품수 (누계): 5품 (총 266품) ​ ​ 금일 작업 현황 ​ - 내부작업 - 욕실타일 - 야외 석재데크 ​ ​ 수요일 예정 작업 ​ - 내부작업 - 욕실타일 - 야외 석재데크 ​ ​ ​ 홍성군 홍동면 '봄담' 36일차 ​ ​ ​ - 거실 천장 거실 천장에 루바와 글루램 마감 시공이 진행중입니다. ​ - 2층 거실문 ​ 2층 거실에 포켓도어가 시공되었으며, 문이 숨겨지는 벽면은 석고보드 시공될 예정입니다. ​ - 1층 내부 마감 작업.. 2023. 5. 24.
230520 토 [홍성군 홍동면 '봄담'] 34일차 내부작업 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음 ​ 금일 근무자 ​ 대표빌더 : 정수호 (4시간) 부팀장 : 손호현 (휴무) 팀 원 :오경택 (4시간), 문병선 (8시간), 최영광 (4시간), 김종협 (8시간), 진민규 (8시간) 지 원: 문성일 (2시간), 천영환 (8시간), 이재경 (8시간) ​ 금일품수 (누계): 6.75품 (총 252품) ​ ​ 금일 작업 현황 ​ - 욕실 방수 - 계단 시공 - 퍼티 - 문시공 - 하이클래딩 ​ 월요일 예정 작업 ​ - 계단 시공 - 문시공 - 퍼티 ​ ​ 홍성군 홍동면 '봄담' 34일차 ​ ​ ​ - 욕실 ​ 1, 2층 화장실, 욕실에 방수, 천장 루바가 시공되었습니다. ​ ​ ​ 욕실 방수 시공 과정 및 시공 자재들을 간략하게 보여드리겠습니.. 2023. 5. 24.
230519 금 [홍성군 홍동면 '봄담'] 33일차 내부작업 및 외부 설비 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음 ​ 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 :오경택 (8시간), 문병선 (8시간), 최영광 (8시간), 김종협 (8시간), 진민규 (8시간) 지 원: 문성일 (8시간), 천영환 (8시간), 이재경 (8시간) ​ 금일품수 (누계): 10품 (총 245.25품) ​ 금일 작업 현황 ​ - 잼보드 - 욕실 방수 - 계단 시공 - 침실 벽면 선반 - 문시공 - 퍼티 - 외부 설비 ​ 토요일 예정 작업 ​ - 욕실 방수 - 계단 시공 - 문시공 - 퍼티 ​ ​​ ​ 홍성군 홍동면 '봄담' 33일차 ​ ​ ​ - 잼보드​ ​ 다용실 문과 1층 드레스룸, 계단 창호에 잼보드 시공이 진행됐습니다. 계단 상부쪽은 벽면은 샌딩이 된 상태 입니다. - 욕실 방수​ ​ .. 2023. 5. 20.
230518 목 [홍성군 홍동면 '봄담'] 32일차 내부작업, 계단 시공및 외부 설비 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ 날씨: 약간의 비, 대체로 흐림 ​ 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 :오경택 (8시간), 문병선 (8시간), 최영광 (8시간), 김종협 (8시간), 진민규 (8시간) 지 원: 문성일 (8시간), 천영환 (8시간), 이재경 (8시간) ​ 금일품수 (누계): 10품 (총 235.25품) ​ ​ 금일 작업 현황 ​ - 외부 설비 - 1층, 2층 내부작업 - 잼보드, 윈도우 시트 - 계단 시공 - 마감재 가공 - 석고보드 - 퍼티 ​ ​ 금요일 예정 작업 ​ - 1층, 2층 내부작업 - 계단 시공 - 잼보드 - 마감재 가공 - 석고보드 - 퍼티 ​ ​ ​ 홍성군 홍동면 '봄담' 32일차 ​ ​ ​ ​ - 1층 - ​ 거실 오픈 천장 상부쪽을 제외한 벽면에 석.. 2023. 5. 19.
230517 수 [홍성군 홍동면 '봄담'] 31일차 1층 내부작업 및 외부 설비 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ 날씨: 맑음 ​ 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 :오경택 (8시간), 문병선 (8시간), 최영광 (8시간), 김종협 (8시간), 진민규 (8시간) 지 원: 문성일 (8시간), 천영환 (8시간) ​ 금일품수 (누계): 9품 (총 225.25품) ​ ​ 금일 작업 현황 ​ - 외부 설비 - 1층 내부작업 - 잼보드 - 마감재 가공 - 석고보드 - 퍼티 ​ ​ 목요일 예정 작업 ​ - 외부 설비 - 잼보드, 윈도우시트 - 마감재 가공 - 문시공 - 석고보드 - 퍼티 ​ ​ ​ 홍성군 홍동면 '봄담' 31일차 ​ ​ ​ 아침에 포크레인과 설비팀, 전기팀 분들이 오셔서 정화조 및 배관, 전기 등의 작업들을 하셨습니다. ​ - 1층 복도 ​ 다운실링, 마이너스 .. 2023. 5. 17.
230515 월 [홍성군 홍동면 '봄담'] 27일차 내부작업 및 윈도우시트, 문 자재 입고 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음 ​ 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 :오경택 (8시간), 문병선 (8시간), 최영광 (8시간), 김종협 (8시간), 진민규 (8시간) 지 원: 문성일 (6시간), 천영환 (8시간) ​ 금일품수 (누계): 8.75품 (총 207.25품) ​ ​ 금일 작업 현황 ​ - 석고보드 - 단열재 - 마이너스몰딩 - 문 자재 입고 ​ 화요일 예정 작업 ​ - 석고보드 - 단열재 - 마이너스몰딩 - 문 시공 ​ ​ 홍성군 홍동면 '봄담' 27일차 ​ ​ 금일 작업은 기존의 내부 작업에 윈도우시트와 라인조명 관련 작업이 더해졌습니다. ​ ​ ​ - 석고보드 ​ 2층 방과 복도의 천장과 계단 벽면, 1층 화장실에 석고보드 시공을 했습니다. ​ 2층 방,복도,계.. 2023. 5. 16.
230514 일 [홍성군 홍동면 '봄담'] 26일차 마감재 가공, 내부작업 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ ​ 날씨: 맑음 ​ ​ ​ 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (휴무) 팀 원 :오경택 (휴무), 문병선 (8시간), 최영광 (8시간), 김종협 (8시간), 진민규 (휴무) 지 원: 문성일 (8시간) ​ 금일품수 (누계): 5.0품 (총 198.5품) ​ ​ 금일 작업 현황 ​ ​ - 마감재 가공 - 내부 작업 ​ ​ 다음 예정 작업 ​ ​ - 마감재 가공 - 내부 작업 ​ ​ 다음주 부터 본격적인 내부시공을 원할하게 진행하기 위해 마감재 가공과 내부 석고 시공 마이너스 걸레받이 등 열심히 달리는 하루였습니다. ​ ​ ​ ​ 금일 시스템 비계를 철거하였습니다. ​ ​ ​ 금일 잼보드 위주 마감재 가공을 진행하였습니다. 마감재의 퀄리티를 위해 샌딩후 바니쉬 작업을 한 번 더.. 2023. 5. 15.
230510 수 [홍성군 홍동면 '봄담'] 23일차 실리콘 작업 및 터치업 페인팅, 내부작업, 마감재 가공, 설비 및 징크 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ 날씨: 맑음 ​ 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (휴무) 팀 원 :오경택 (휴무), 문병선 (휴무), 최영광 (8시간), 김종협 (8시간), 진민규 (휴무) 지 원: 문성일 (8시간) ​ 금일품수 (누계): 4.0품 (총 180품) ​ ​ 금일 작업 현황 ​ ​ - 외장마감재 실리콘 작업 및 터치업 페인팅 - 마이너스 몰딩 시공 - 마감재 가공 - 설비 시공 - 징크 시공 ​ 다음 예정 작업 ​ - 외장마감재 실리콘 작업 및 터치업 페인팅 - 마감재 가공 - 내부작업 - 설비 시공 - 징크 시공 ​ 오늘도 여러 공정으로 복잡한 현장 그만큼 현장 정리는 틈틈히 해주는게 좋습니다. 1층 현관 켄틸레버 처마 하이클레딩 시공을 위해 후레싱 작업이 진행되었습니다. ​ 금일 2층.. 2023. 5. 11.
230508 월 [홍성군 홍동면 '봄담'] 22일차 세라믹 사이딩 및 실리콘 작업, 설비 및 징크 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ 날씨: 맑음 ​ 금일 근무자 ​ 대표빌더 : 정수호 (4시간) 부팀장 : 손호현 (휴무) 팀 원 :오경택 (휴무), 문병선 (휴무), 최영광 (8시간), 김종협 (8시간), 진민규 (휴무) 지 원: 문성일 (휴무) ​ 금일품수 (누계): 2.5품 (총 172품) ​ ​ 금일 작업 현황 ​ - 세라믹 사이딩 시공 - 실리콘 작업 - 설비 시공 - 징크 시공 ​ 다음 예정 작업 ​ - 세라믹 사이딩 시공 - 실리콘 작업 - 설비 시공 - 징크 시공 ​ ​ ​ ​ 비가 갠뒤 따스한 햇살이 한 주의 시작을 알려주는 것같네요 ㅎㅎ ​ 금일 작업을 시작하기 전 현장 정리(내외부) 및 청소를 먼저 진행하였습니다. ​ ​ ​ 오늘부터 지붕 마감이 시작됩니다. 지붕 마감재는 알루미늄 무소음 징크를 사용합니다. 2층 .. 2023. 5. 9.
230506 토 [홍성군 홍동면 '봄담'] 21일차 석고보드, 욕실, 단열재 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 비 ​ 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 :오경택 (휴무), 문병선 (8시간), 최영광 (휴무), 김종협 (8시간), 진민규 (8시간) 지 원: 문성일 (휴무) ​ 금일품수 (누계): 5품 (총 169.5품) ​ ​ 금일 작업 현황 ​ ​ - 석고보드 - 1,2층 욕실 - 단열재 ​ 월요일 예정 작업 ​ - 징크 - 설비 - 내부작업 ​ ​ ​ 홍성군 홍동면 '봄담' 21일차 ​ ​ 5월6일 오늘은 24절기중 입하(立夏) 입니다. 여름의 시작을 알리는것이며, 자연 만물의 생명들이 왕성하게 움직이는 시기가 왔습니다. 봄의 끝자락을 빨리 담아 '봄담' 완공에 힘을 쏟겠습니다.^^ ​ ​ ▶ 석고보드 ​ 거실, 복도, 방 내부에 석고보드 시공이 되었으며,.. 2023. 5. 7.
230505 목 [홍성군 홍동면 '봄담'] 20일차 거실천장, 석고보드, 욕실, 단열재 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ 날씨: 흐리고 비 ​ 금일 근무자 ​ 대표빌더 : 정수호 (4시간) 부팀장 : 손호현 (4시간) 팀 원 :오경택 (4시간), 문병선 (4시간), 최영광 (4시간), 김종협 (4시간), 진민규 (4시간) 지 원: 문성일 (4시간) ​ 금일품수 (누계): 4품 (총 164.5품) ​ ​ 금일 작업 현황 ​ ​ - 석고보드 - 다운실링 - 천장 상작업 - 2층 욕실 투습방수지 - 단열재 ​ 내일 예정 작업 ​ - 석고보드 - 단열재 - 2층 욕실 방수석고보드 ​ ​ ​ 홍성군 홍동면 '봄담' 20일차 ​ ​ ​ ▶ 거실 천장 ​ - 천장 상작업 ​ 거실 천장 마감재 시공을 위한 서까래에 상작업이 시공됐습니다. ​ - 다운실링 ​ 다운실링 시공으로 배선,배관의 매립공간이 만들어졌습니다. ​ ▶ 석고보드 ​ .. 2023. 5. 5.
230504 목 [홍성군 홍동면 '봄담'] 19일차 석고보드, 다운실링, 세라믹사이딩, 단열재 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음 오후 흐려짐 ​ 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 :오경택 (8시간), 문병선 (8시간), 최영광 (8시간), 김종협 (8시간), 진민규 (8시간) 지 원: 문성일 (8시간), 성재욱 (8시간), 권동환 (8시간) ​ 금일품수 (누계): 10품 (총 160.5품) ​ ​ 금일 작업 현황 ​ - 석고보드 - 다운실링 - 세라믹사이딩 - 단열재 ​ 내일 예정 작업 ​ - 석고보드 - 다운실링 - 세라믹사이딩 - 단열재 ​ ​ ​ 홍성군 홍동면 '봄담' 19일차 ​ ​ 어느덧 밖에서 '봄담' 안으로 스며들듯 들어와서 시공을 하고 있습니다. 오늘도 '봄담'의 완성에 최선을 다하겠습니다.^^ ​ ​ ▶ 석고보드 ​ 1,2층 내벽에 석고보드 시공이 진행됐.. 2023. 5. 5.
230503 수 [홍성군 홍동면 '봄담'] 18일차 세라믹사이딩, 단열재, 석고보드 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ 날씨: 맑음 오후 구름 ​ 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 :오경택 (8시간), 문병선 (8시간), 최영광 (8시간), 김종협 (8시간), 진민규 (8시간) 지 원: 문성일 (8시간), 성재욱 (8시간), 권동환 (8시간) ​ 금일품수 (누계): 10품 (총 150.5품) ​ ​ ​금일 작업 현황 ​ - 세라믹사이딩 - 2층 천장,내벽 단열재 - 석고보드 ​ 내일 예정 작업 ​ - 1,2층 천장,내벽 단열재 - 석고보드 ​ ​ ​ 홍성군 홍동면 '봄담' 18일차 ​ ​ ​ ▶ 세라믹사이딩 시공 ​ 세라믹사이딩 시공이 '징크시공 마감 이전' 단계까지 완료되었습니다. 지붕 징크 시공이 완료이후 세라믹사이딩 후공정이 진행되면 최종 완료가 됩니다. ​ ▶ 2.. 2023. 5. 5.
230501 일 [홍성군 홍동면 '봄담'] 16일차 세라믹사이딩 시공, 수성연질폼 완료 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ 날씨: 맑음 ​ 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 :오경택 (8시간), 문병선 (8시간), 최영광 (8시간), 김종협 (8시간), 진민규 (8시간) 지 원: 문성일 (8시간), 성재욱 (8시간), 권동환 (8시간) ​ 금일품수 (누계): 10품 (총 130.5품) ​ ​ 금일 작업 현황 ​ - 세라믹사이딩 시공 - 수성연질폼 완료 ​ ​ 내일 예정 작업 ​ - 세라믹사이딩 시공 ​ ​ 홍성군 홍동면 '봄담' 16일차 ​ ​ ​ ▶ 세라믹사이딩 시공 ​ - 세라믹 사이딩 재단 건물 외부로 노출되는 배관이나 전선, 창문이 시공된 부분에 맞게 재단을 하는데 매우 세심함이 필요한 작업입니다. ​ - 레인스크린 및 테이핑 1층 셰드지붕쪽 외벽에 레인스크린이 시공.. 2023. 5. 2.

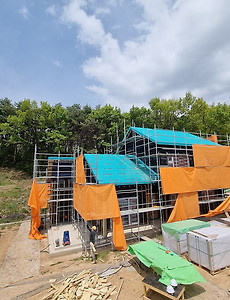

230428 금 [홍성군 홍동면 '봄담'] 14일차 레인스크린, 비계 설치 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음 ​ 금일 근무자 ​ 대표빌더 : 정수호 (4시간) 부팀장 : 손호현 (4시간) 팀 원 :오경택 (4시간), 문병선 (4시간), 최영광 (4시간), 김종협 (4시간), 진민규 (4시간) 지 원: 이재경 (4시간), 성재욱 (4시간) 문성일 (휴무) ​ 금일품수 (누계): 4.5품 (총 112.5품) ​ ​ 금일 작업 현황 ​ - 레인스크린 - 살라만더 창호 - 허리케인타이 - 비계 설치 - 기타 작업 ​ 4월 30일 일요일 예정 작업 ​ - 레인스크린 - 세라믹 사이딩 ​ ​ 홍성군 홍동면 '봄담' 14일차 ​ ​ ▶레인스크린 레인스크린 시공이 진행되고 있습니다. ​ ​ ▶ 살라만더 창호 창호가 시공된 이후 창에 대한 언급이 없었습니다. 독일식 목조주택 전용 창호인 '살라만더' 제품이며, 아래.. 2023. 4. 28.
230427 목 [홍성군 홍동면 '봄담'] 13일차 지붕 합판시공 및 관련 작업, 레이스크린, 버그스크린, 기타 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨: 맑음 ​ 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 :오경택 (8시간), 문병선 (8시간), 최영광 (8시간), 김종협 (8시간), 진민규 (8시간) 지 원: 이재경 (8시간), 성재욱 (8시간) 문성일 (8시간) ​ 금일품수 (누계): 10품 (총 108품) ​ ​ 금일 작업 현황 ​ - 지붕 벽체 합판및 투습방수지, 테이핑 - 아스팔트 프라이머 - 레인스크린 - 버그스크린 - 기타 내,외부 작업 - 2차 자재 입고 ​ ​ 내일 예정 작업 ​ - 레인스크린 - 벽체 테이핑 및 투습방수지 - 세라믹 사이딩 ​ ​ 홍성군 홍동면 '봄담' 13일차 ​ ​ ​ 매우 화장한 아침을 맞이 했습니다. 이른 아침에 내외장 마감재들이 들어왔습니다. 이제부터 봄담의 변신이 .. 2023. 4. 28.
230426 [홍성홍동'봄담'] 12일차 지붕, 창호 현관문 시공, 기단부 후레싱, 열회수 환기장치, 2층 화장실 방수, 기타 내부 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ 날씨: 흐리고 약한바람 ​ 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 :오경택 (8시간), 문병선 (8시간), 최영광 (8시간), 김종협 (8시간), 진민규 (8시간) 지 원: 이재경 (8시간), 성재욱 (8시간) 문성일 (8시간) ​ 금일품수 (누계): 10품 (총 98품) ​ ​ 금일 작업 현황 ​ - 2층 지붕 시공 - 창호 및 문 시공 - 기단부 후레싱 - 열회수 환기장치 - 화장실 방수시트 - 기타 내부 작업 ​ 내일 예정 작업 ​ - 박공벽 합판 - 합판 테이핑 및 투습방수지 - 레인스크린 ​ ​ ​ 홍성군 홍동면 '봄담' 12일차 ​ ​ ​ 짧은 휴가를 갖고 돌아오니, 몸이 한결 가볍습니다. 오늘은 봄담호의 눈이 되어줄 창문와 손님 맞이하는 문들이 .. 2023. 4. 27.
230421 금 [홍성군 홍동면 '봄담'] 10일차 2층 지붕 시공, 2층 외벽체 OSB합판 시공, 계단시공, 전기 공사, 외부 OSB합판 테이핑 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ 날씨: 흐린 후 맑음 ​ 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 :오경택 (8시간), 문병선 (8시간), 최영광 (8시간), 김종협 (8시간), 진민규 (8시간) 지 원: 이재경 (8시간), 성재욱 (8시간) ​ 금일품수 (누계): 9품 (총 79품) ​ ​ 금일 작업 현황 ​ - 2층 천장장선 - 2층 서까래 시공 - 2층 외벽체 OSB합판 시공 - 계단 시공 - 전기 공사 - 외부 OSB합판 테이핑 작업 ​ 내일 예정 작업 ​ - 2층 지붕 시공 - 2층 지붕 박공벽 - 외부 OSB합판 테이핑 작업 - 벽체 투습방수지 시공 ​ ​ 홍성군 홍동면 '봄담' 10일차 ​ ​ 어느덧 '봄담' 프로젝트가 진행된지 10일차가 되었습니다. 아기가 엄마 뱃속에 10달 .. 2023. 4. 22.
230419 [홍성군 홍동면 '봄담'] 8일차 1층 지붕 시공, 1층 외벽체 OSB합판 시공, 벽체 철물 및 코너 단열 작업, 기타 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ 날씨: 맑음 ​ 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 :오경택 (8시간), 문병선 (8시간), 최영광 (8시간), 김종협 (8시간), 진민규 (8시간) 지 원: 이재경 (8시간), 성재욱 (8시간) ​ 금일품수 (누계): 9품 (총 62품) ​ ​ 금일 작업 현황 ​ - 1층 지붕 시공 (마룻대, 미니월,서까래, 투습방습지, 각상작업) - 1층 외벽체 OSB합판 시공 - 벽체 철물 및 코너 단열 작업 - 1층 기타 작업 (현관문 수평 몰탈, 파티오 내수 합판, 매립형 휴지걸이 마킹) ​ 내일 예정 작업 ​ - 1층 이중지붕 시공 - 1층 외벽체 OSB합판 시공 ​ ​ 홍성군 홍동면 '봄담' 8일차 ​ ​ 어제 하루 종일 내린 비로 하루의 휴식을 갖고 다시 .. 2023. 4. 21.
230417 [홍성군 홍동면 '봄담'] 7일차 2층 벽체 시공, 1층 서까래 재단, 벽체 철물 보강, 전기공사 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ 날씨: 맑음 가끔 구름낌 ​ 금일 근무자 ​ 대표빌더 : 정수호 (5시간) 부팀장 : 손호현 (9시간) 팀 원 :오경택 (9시간), 문병선 (9시간), 최영광 (9시간), 김종협 (휴무), 진민규 (9시간) 지 원: 이재경 (9시간), 성재욱 (9시간) ​ 금일품수 (누계): 8.5품 (총53품) ​ ​금일 작업 현황 ​ - 2층 벽체 시공 - 1층 지붕 서까래 재단 - 철물 보강 - 솔리드 블로킹 - 전기공사 - 우천 대비 보양 ​ 수요일 예정 작업 ​ - 1층 지붕 시공 - 2층 천정 장선 - 철물 보강 ​ 홍성군 홍동면 '봄담' 7일차 ​ 아직은 일교차가 큰 시기인듯 합니다 그래도 최근까지 보이던 나무와 돌의 시릿발은 사라지고 이슬이 맺힙니다. 이제 '봄담'에게 봄을 담으려 하루를 시작하겠습니다.. 2023. 4. 18.
230415 [홍성군 홍동면 '봄담'] 6일차 2층 벽체 제작, 1층 서까래 재단 [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ 날씨: 흐린후 비 ​ 금일 근무자 ​ 대표빌더 : 정수호 (4시간) 부팀장 : 손호현 (4시간) 팀 원 :오경택 (4시간), 문병선 (4시간), 최영광 (4시간), 김종협 (4시간), 진민규 (4시간) 지 원: 이재경 (4시간), 성재욱 (휴무) ​ 금일품수 (누계): 4품 (총44.5품) ​ ​ 금일 작업 현황 ​ - 2층 벽체 제작 - 1층 서까래 재단 ​ ​ 다음주 월요일 예정 작업 ​ -2층 벽체 시공 ​ ​ 홍성군 홍동면 '봄담' 6일차 ​ ​ 어느덧 토요일이 되었습니다. 어제 저녁의 즐거운 시간은 뒤로 한채 '봄담' 만들기를 시작했습니다. ​ ​ ▶ 2층 벽체 제작 2층 바닥에 토대를 시공한후 벽체 제작 작업이 진행됐습니다. ​ ▶ 1층 서까래 재단 1층 지붕 시공에 사용될 서까래 재단 작.. 2023. 4. 15.
230414 금 [홍성군 홍동면 '봄담'] 5일차 2층 바닥 시공, 끝막이 장선 단열, 장선 블로킹, 2층 부재 및 서까래 재단, 캔틸레버 빔, 솔리드 블로킹, 비계 설치 [수호천사하우징] [직영건축] [목조주택].. ​ 날씨: 맑음 ​ 금일 근무자 ​ 대표빌더 : 정수호 (출장) 부팀장 : 손호현 (8시간) 팀 원 :오경택 (8시간), 문병선 (8시간), 최영광 (8시간), 김종협 (8시간), 진민규 (8시간) 지 원: 이재경 (8시간), 성재욱 (8시간) ​ 금일품수 (누계): 8품 (총40.5품) ​ ​ 금일 작업 현황 ​ - 장선 블로킹 작업 및 끝막이 장선 단열작업 - 2층 바닥 시공 - 2층 부재 및 서까래 재단 - 캔틸레버 빔 작업 - 솔리드 블로킹 - 비계설치 ​ 내일 예정 작업 ​ - 2층 바닥 및 벽체 시공 - 1층 서까래 재단 ​ 홍성군 홍동면 '봄담' 5일차 ​ '봄담' 프로젝트를 시작한지 5일만에 눈에 띄게 성장하고 있습니다. 가끔 마을 주민분이 오셔서 조용히 보시고 가십니다. 언젠가 입에서 ".. 2023. 4. 15.
230413 목 [홍성군 홍동면 '봄담'] 4일차 2층 바닥 장선 시공, 철물시공, [수호천사하우징] [직영건축] [목조주택] [전원주택] ​ 날씨: 맑음 ​ 금일 근무자 ​ 대표빌더 : 정수호 (출장) 부팀장 : 손호현 (8시간) 팀 원 :오경택 (8시간), 문병선 (6시간), 최영광 (8시간), 김종협 (8시간), 진민규 (8시간) 지 원: 이재경 (8시간), 성재욱 (8시간) ​ 금일품수 (누계): 7.75품 (총32.5품) ​ ​ 금일 작업 현황 ​ - 2층 바닥 장선 시공 - 끝막이 장선 시공 및 장선 보강철물 시공 - 장선 블로킹 시공 - 방통 블로킹 ​ 내일 예정 작업 ​ - 장선 블로킹 - 철물 시공 - 솔리드 블로킹 - 비계 설치 ​ ​ 홍성군 홍동면 '봄담' 4일차 ​ 아직은 아침 날씨가 쌀쌀합니다. 따뜻한 커피 한잔 마시며, 프로젝트 '봄담'에 시동을 걸었습니다. 부릉~ ​ ​ 먼저 참조 이미지를 먼저 보시고, 작업 내용.. 2023. 4. 14.
230411 화 [홍성홍동 '봄담'] 2일차 장선재단, 벽체조립및시공 [수호천사하우징][수호천사][목조주택][전원주택] ​ ​ 날씨: 오전 맑음 오후 강풍과 소나기 ​ 금일 근무자 ​ 대표빌더 : 정수호 (6시간) 부팀장 : 손호현 (6시간) 팀 원 :오경택 (6시간), 문병선 (6시간), 최영광 (6시간), 김종협 (6시간), 진민규 (6시간) 지 원: 이재경 (6시간), 성재욱 (6시간) ​ 금일품수 (누계): 6.75품 (총15.75품) ​ ​ 금일 작업 현황 ​ -앙카볼트 관련 작업 -철물 보강 시공 (스트랩타이) -헤더 제작 -벽체 시공 ​ ​ 내일 예정 작업 ​ -철물 보강 시공 -벽체 시공 -1층 장선 재단 ​ ​ 홍성군 홍동면 '봄담' 2일차 ​ ​ '봄담' 프로젝트! 벽체 시공을 본격적을 시작했습니다. 벽체시공 외에도 앞으로 많은 작업들이 봄담에게 기다리고 있습니다. ​ ​ ▶ 앙카볼트 관련 작업 Bott.. 2023. 4. 12.
23410 월 [홍성군 홍동면 '봄담'] 1일차 자재수령,마이터 쏘,테이블 쏘 설치,기초면 레벨 확인및 레이아웃,토대 시공, 자재 재단 및 제작 ,플레이트 레이아웃,외벽체 시공 ​ ​ ​ 날씨: 맑음 ​ 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 :오경택 (8시간), 문병선 (8시간), 최영광 (8시간), 김종협 (8시간), 진민규 (8시간) 지 원: 이재경 (8시간), 성재욱 (8시간) ​ 금일품수 (누계): 9.00품 (총9.00품) ​ ​ 금일 작업 현황 ​ -자재수령 -마이터 쏘 테이블, 테이블쏘 설치 -기초면 레벨 확인및 레이아웃 작업 -토대 (머드씰 mud sill)시공 -자재 재단 및 제작 (플레이트/ 스터드/ 크리플스터드/ 트리머/ 윈도우씰/ 헤더) -플레이트 레이아웃 -외벽체 시공 ​ ​ 내일 예정 작업 ​ -자재 재단 및 제작 -플레이트 레이아웃 -외벽체 시공 ​ ​ 홍성군 홍동면 '봄담' 1일차 ​ ​ 오늘부터 홍성에서.. 2023. 4. 11.
230405 수 [홍성홍동A] 42일차 현장정리, 창고정리, 철수 外 [수호천사하우징] [직영건축] [목조주택] 날씨 : 비 ​ - 금일 근무자 ​ 팀 장 : 이상민(4시간) 부팀장 : 이재경(4시간), 팀 원 : 이주형(4시간), 성재욱(4시간), 이민기(4시간), 권동환(4시간) 지 원 : 문병선(4시간) ​금일품수 (누계) : 3.5품 (총242품) ​ 금일 작업현황 - 현장정리 - 창고정리 ​ 안녕하세요. 홍성 홍동에서의 42일차입니다. 오늘 저희팀의 마지막일정을 소화하였습니다. 저희는 현장에 도착한 후에 마지막 정리를 진행하였습니다. 깔끔하게 청소하였습니다. ​ 그간의 결과물을 보여드리겠습니다. ​ - 거실 거실은 높은 오픈 천장으로 개방감을 줍니다. ​ - 다용도실 다용도 실은 세탁기 등이 배치될 예정으로 천장에 편백 루바를 시공하고 선반을 설치하였습니다. ​ - 욕실 욕실은 설비팀이 양변기와 샤워기 설.. 2023. 4. 5.
230404 화 [홍성홍동A] 41일차 타일 작업, 외부설비작업, smc 열경화성수지 천정재 시공, 다용도실, 창고 몰딩 시공, 실리콘 코킹 外 [수호천사하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ - 금일 근무자 ​ 팀 장 : 이상민(8시간) 부팀장 : 이재경(8시간), 팀 원 : 이주형(8시간), 성재욱(8시간), 이민기(8시간), 권동환(8시간) 지 원 : 문병선(8시간) ​금일품수 (누계) : 7품 (총238.5품) ​ 금일 작업현황 - 타일팀 작업 - 설비팀 작업 - 다용도실, 창고 몰딩 시공 - smc 열경화성수지 천정재 시공 - 실리콘 코킹 ​ 다음 예정 작업 - 현장정리 ​ 안녕하세요. 홍성 홍동에서의 41일차입니다. 오랜만에 저희 팀이 완전체(+1)로 모여서 작업을 진행하였습니다. 마무리 단계인 만큼 신경써서 작업에 임하였습니다. 오늘도 시작해보겠습니다. ​ - 타일팀 작업 금일은 타일팀이 내방하여 작업을 진행하였습니다. 기단부 현무암 마감재 시공과, 타일 시공을 .. 2023. 4. 5.
