날씨: 비
금일 근무자
대표빌더 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 :오경택 (휴무), 문병선 (8시간), 최영광 (휴무), 김종협 (8시간), 진민규 (8시간)
지 원: 문성일 (휴무)
금일품수 (누계): 5품 (총 169.5품)
금일 작업 현황
- 석고보드
- 1,2층 욕실
- 단열재
월요일 예정 작업
- 징크
- 설비
- 내부작업
홍성군 홍동면 '봄담' 21일차
5월6일 오늘은 24절기중 입하(立夏) 입니다.
여름의 시작을 알리는것이며, 자연 만물의 생명들이 왕성하게 움직이는 시기가 왔습니다.
봄의 끝자락을 빨리 담아 '봄담' 완공에 힘을 쏟겠습니다.^^

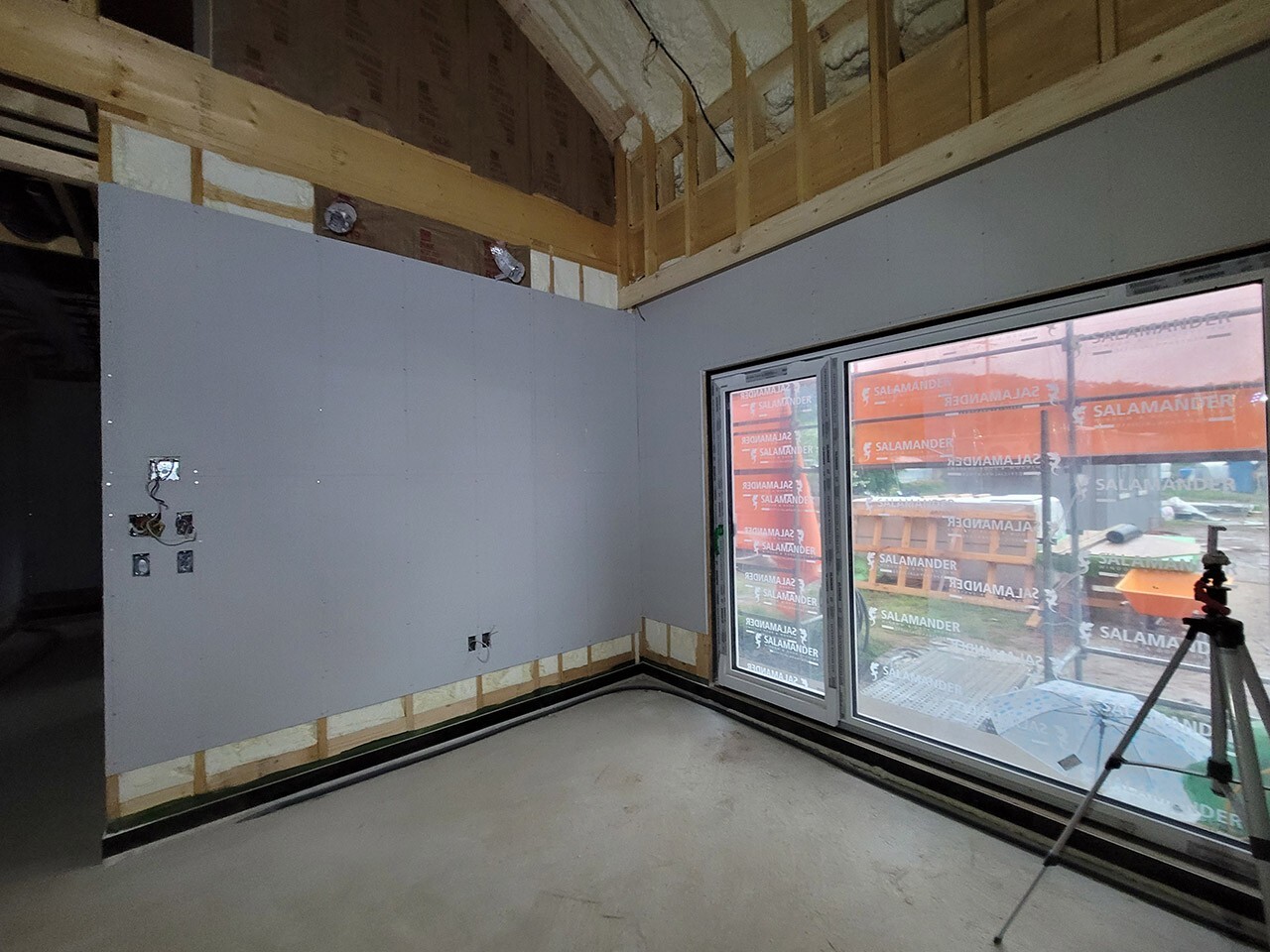

▶ 석고보드
거실, 복도, 방 내부에 석고보드 시공이 되었으며,
스위치와 콘센트의 위치에도 전기박스 크기에 맞게 구멍을 냈습니다.






▶ 1,2층 욕실
- 2층 욕실
투습방수지 시공 이후 방수석고보드(덴스쉴드)가 시공 되었습니다.


- 1층 화장실
2층 욕실과 동일하게 투습방수지가 시공되었고, 방수석고보드는 시공중 입니다.


- 1층 욕실

▶ 단열재
단열재를 스터드 간격에 맞게 재단하고, 가고정 상태로 껴놓은뒤
타카로 고정을 했으며, 석고보드 시공 이전에 대부분의 내벽에 단열재가 시공되었습니다.


건축주 내외께서 비를 뚫고 방문해주셨습니다.
그것도 양손 가득히~ 오셔서 감사했습니다.^^
점심도 푸짐하게 사주시고, 빵과 유기농 매실 엑기스도 주셨습니다
잘먹겠습니다~^^
