목조주택 시공완료현장/2308태안안면도 39평

20230908 금 [태안 안면도] 25일차 지붕 슁글 시공, 마감재 가공 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2023. 9. 9.

날씨: 맑음

팀 장 : 문성일 (8시간)

부팀장 : 김진홍 (8시간)

팀 원 : 천영환 (8시간), 최영광 (8시간), 노채헌 (휴무)

금일 품수(누계) : 4.00품(150.7품)

금일 작업 현황

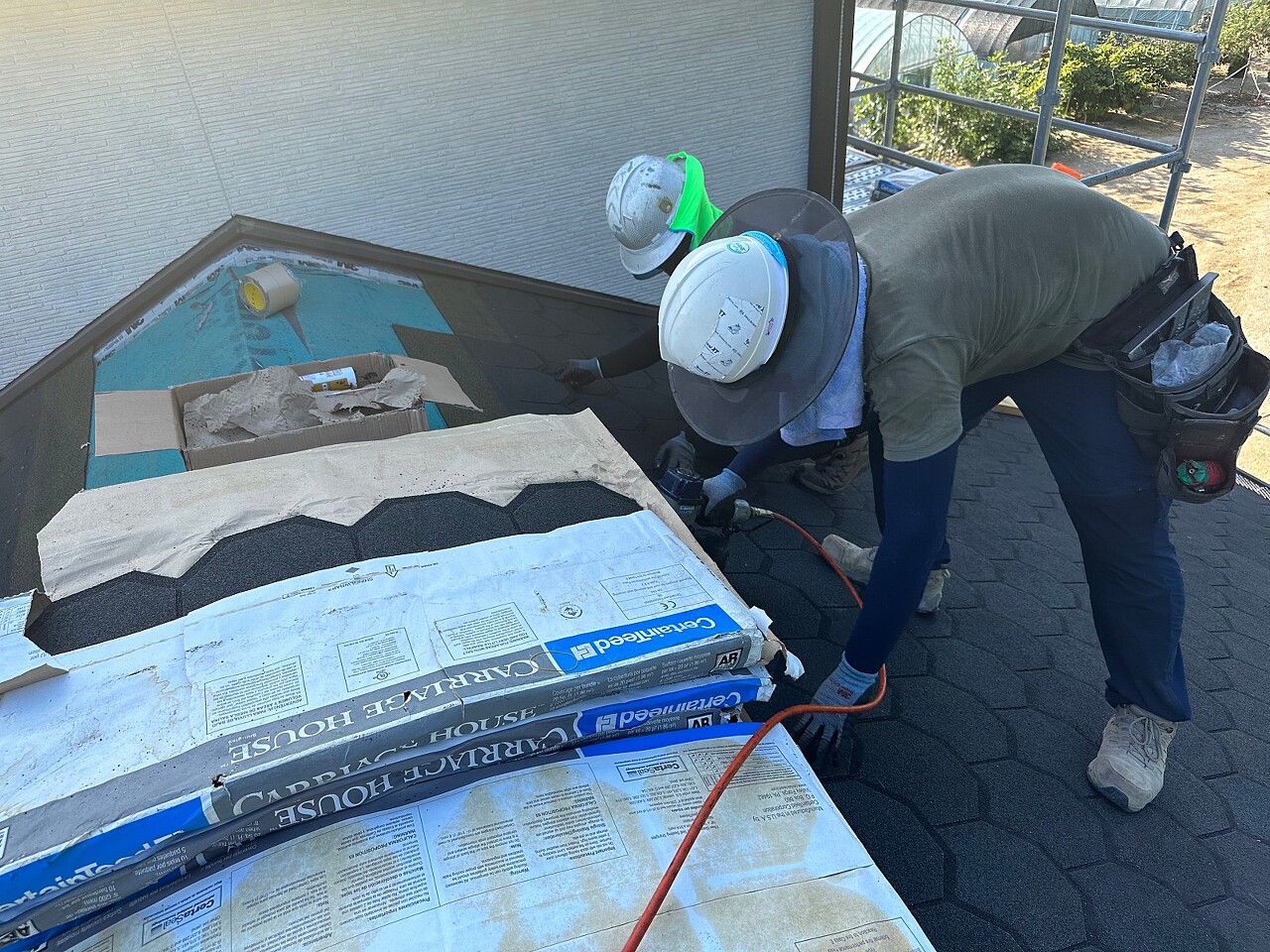

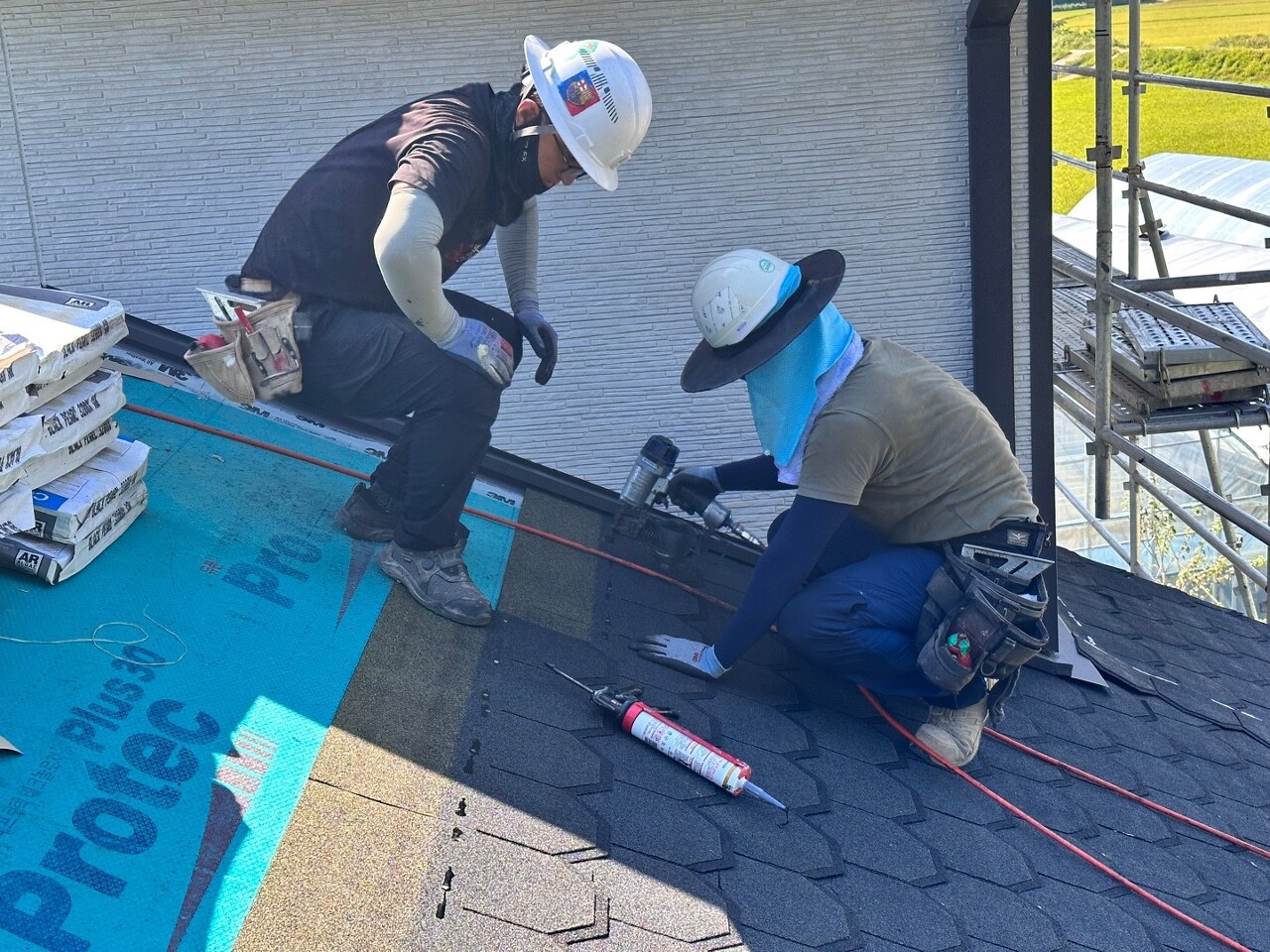

​- 지붕 슁글(Shingle) 시공

- 마감재 가공작업

다음 예정 작업

- 하이클래딩 시공

- 단열재 시공

- 마감재 가공작업

태안 안면도에서의 25일차입니다.

어제 작업을 이어 오늘도 지붕에서 열심히 슁글 작업을 진행하였습니다.

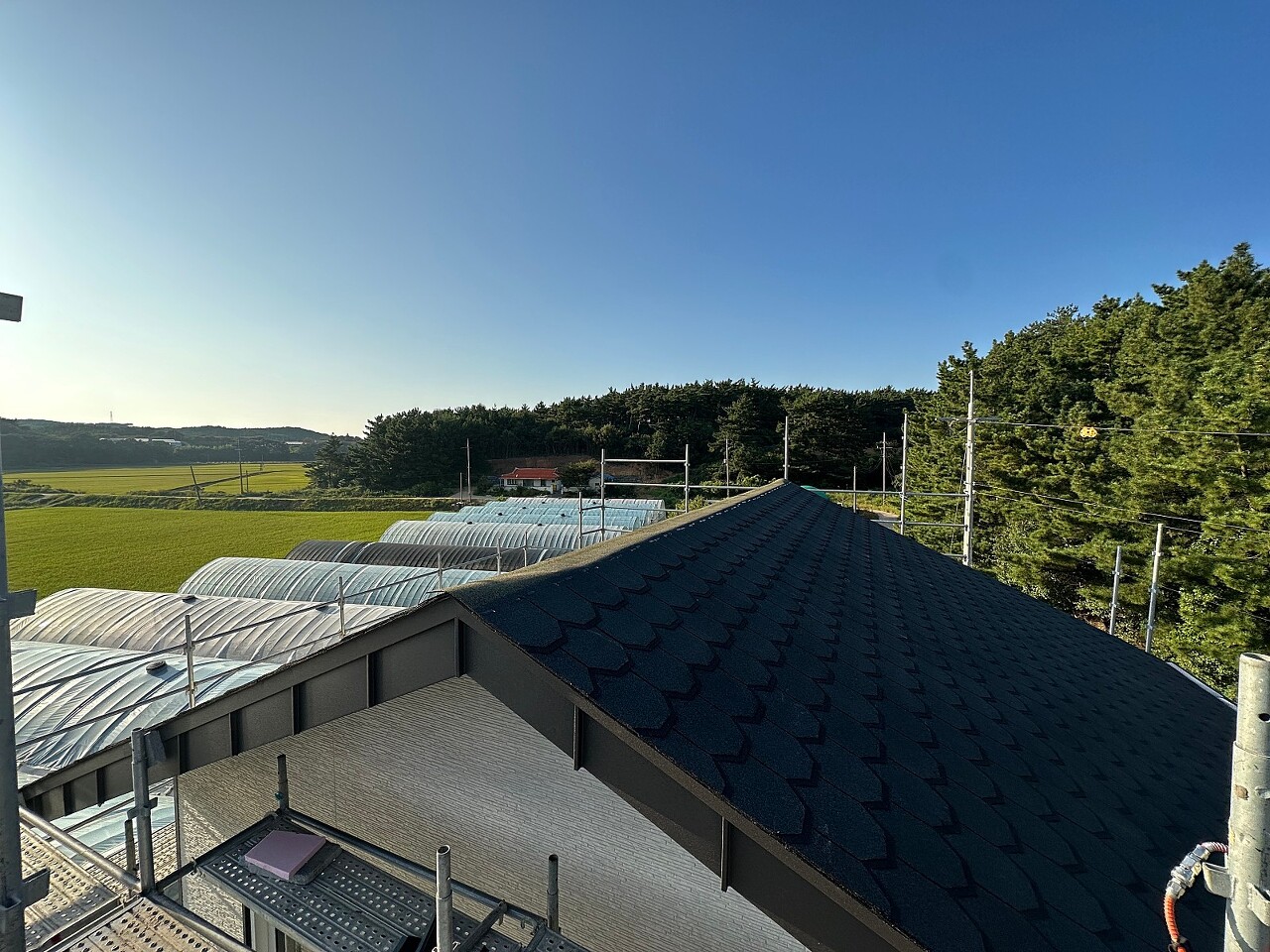

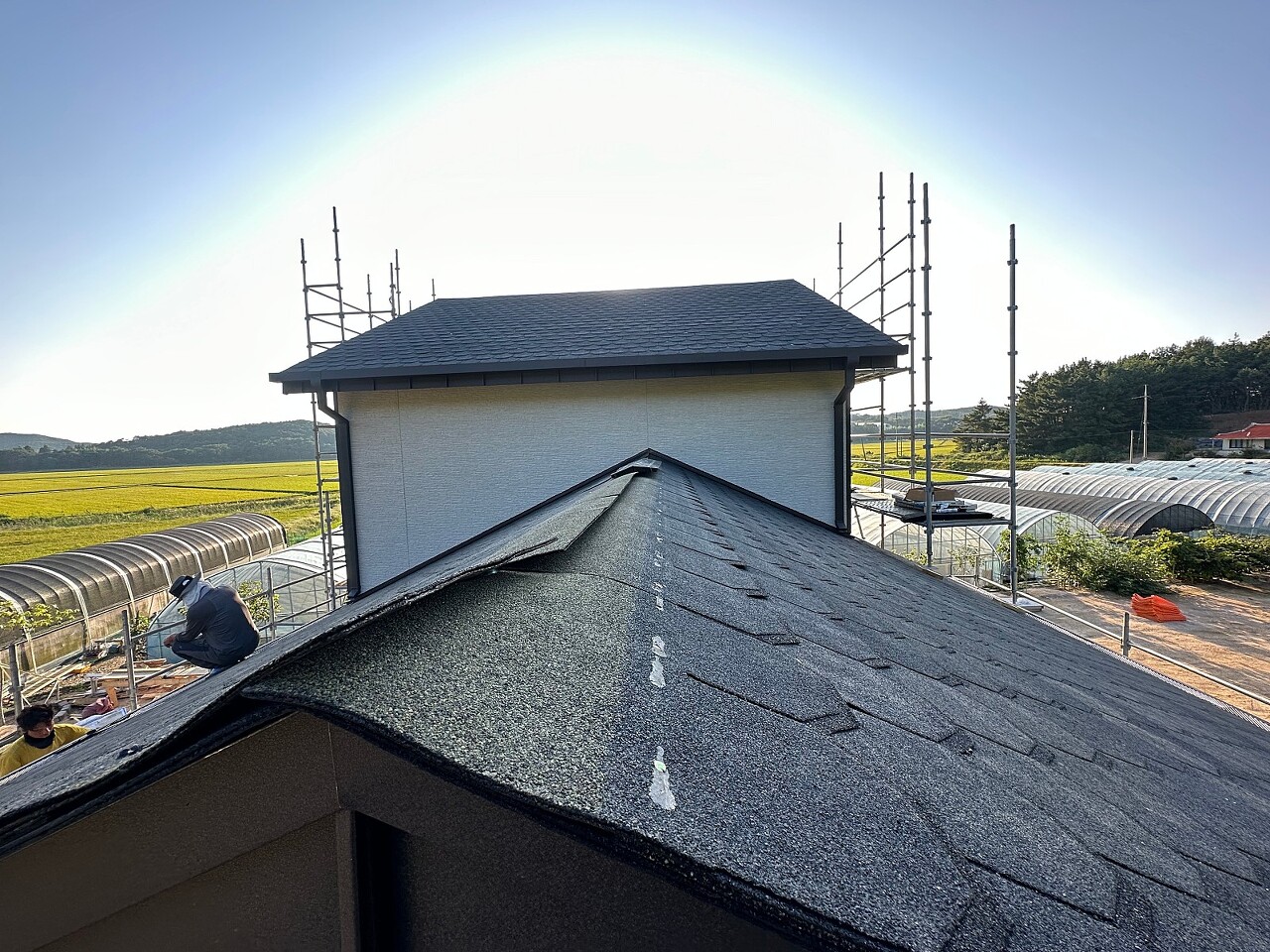

2층 지붕 사진 입니다.

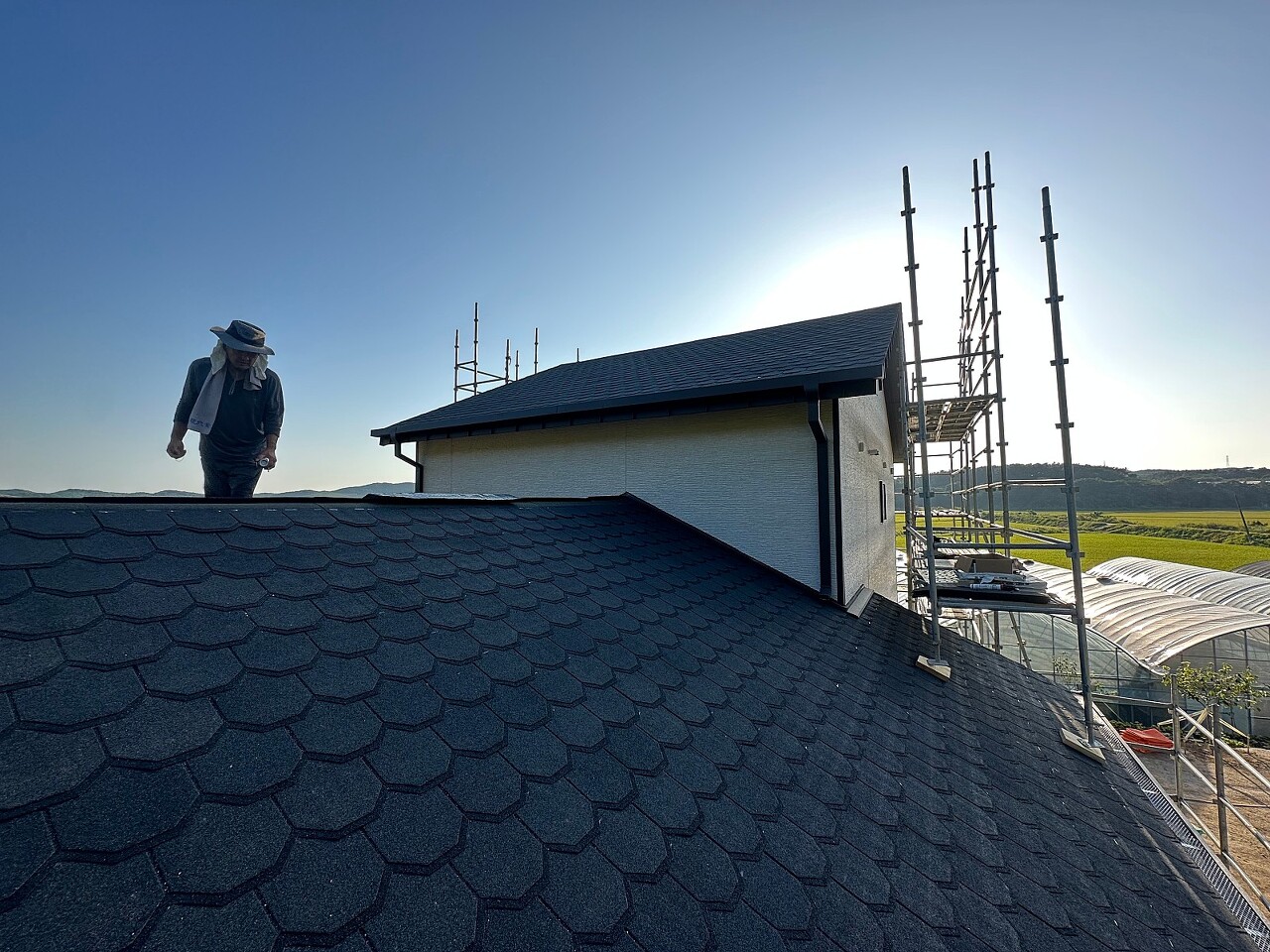

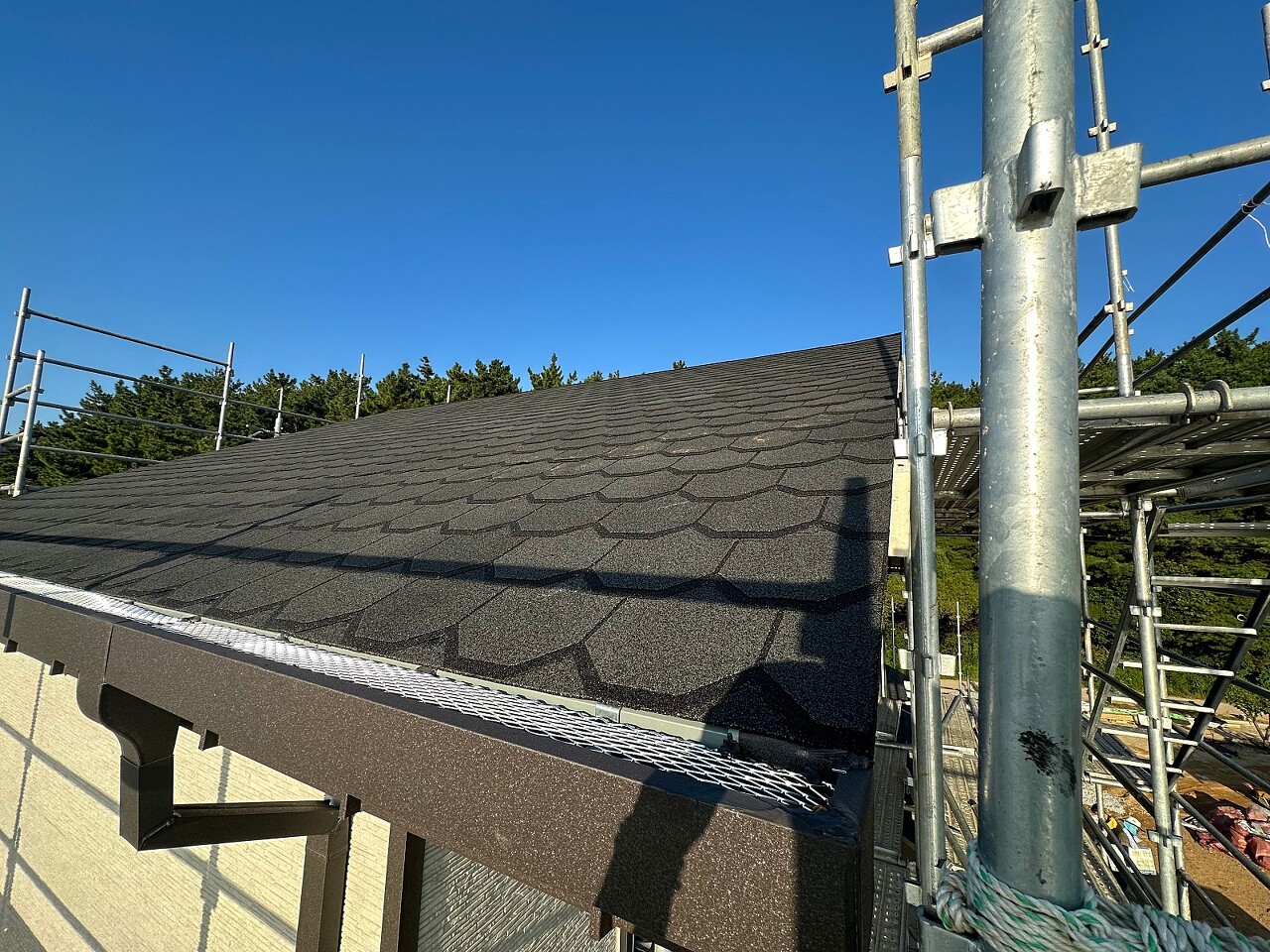

1층 지붕 사진 입니다.

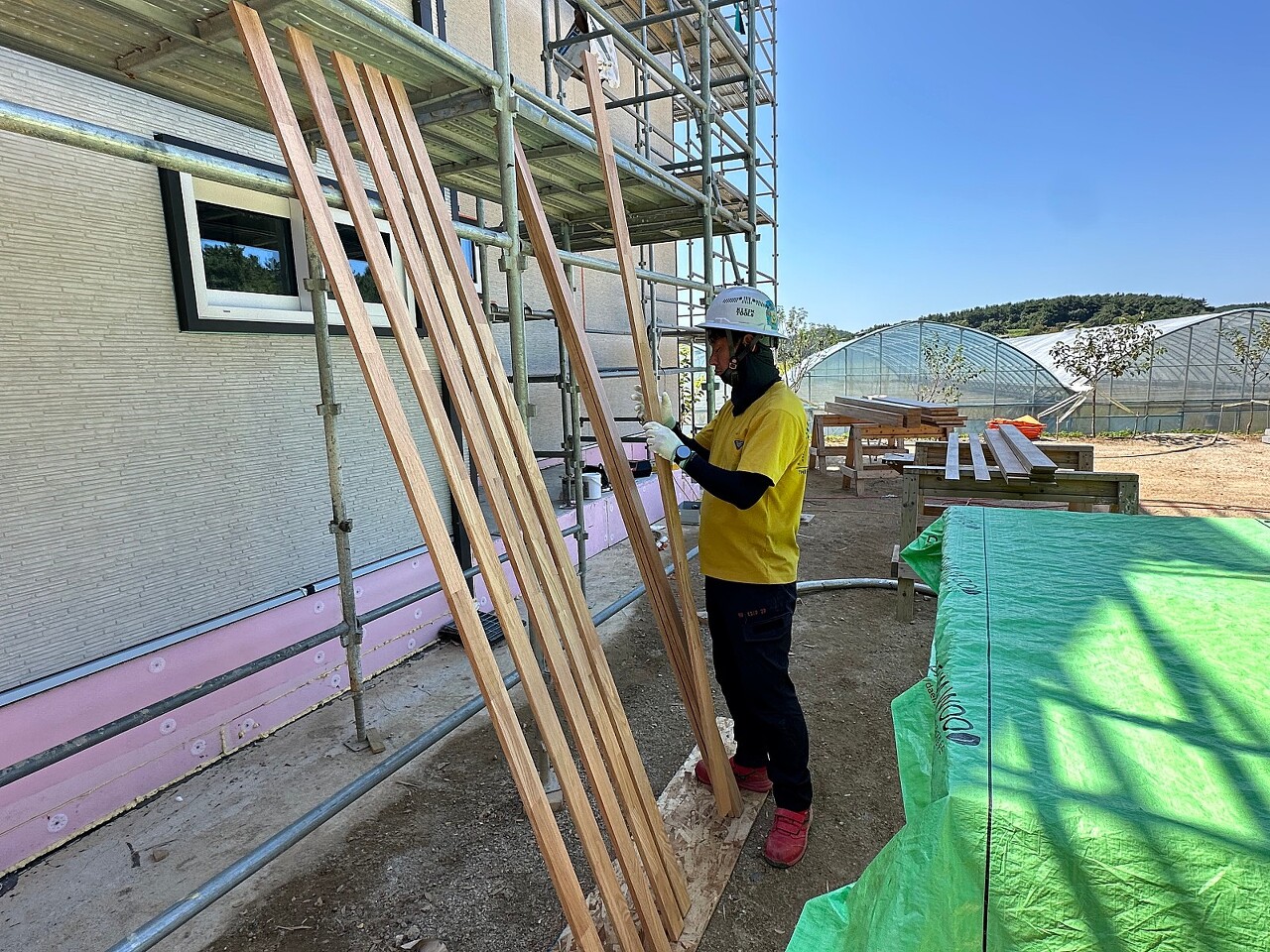

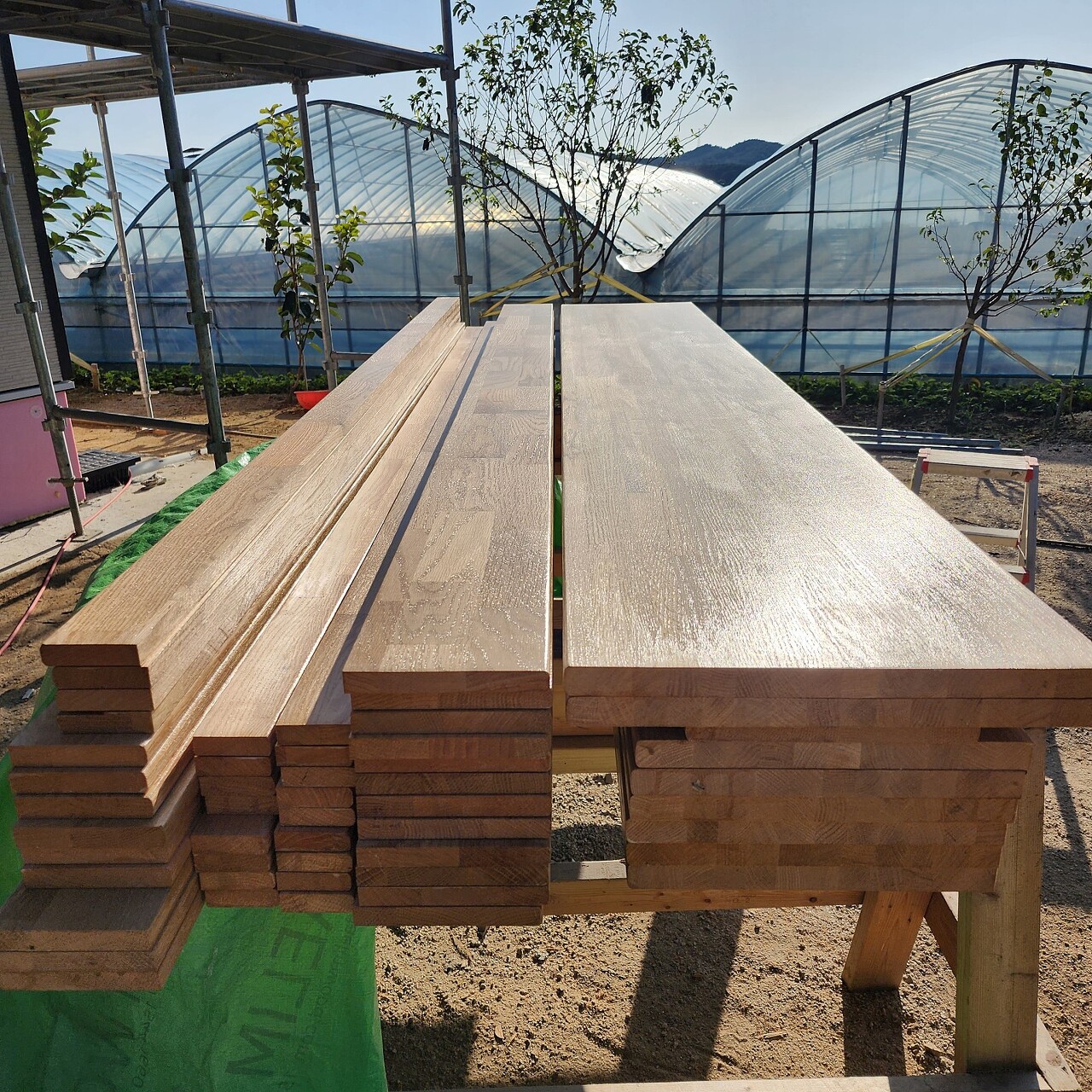

팀장님께서는 오늘도 마감재 가공을 진행하였습니다.

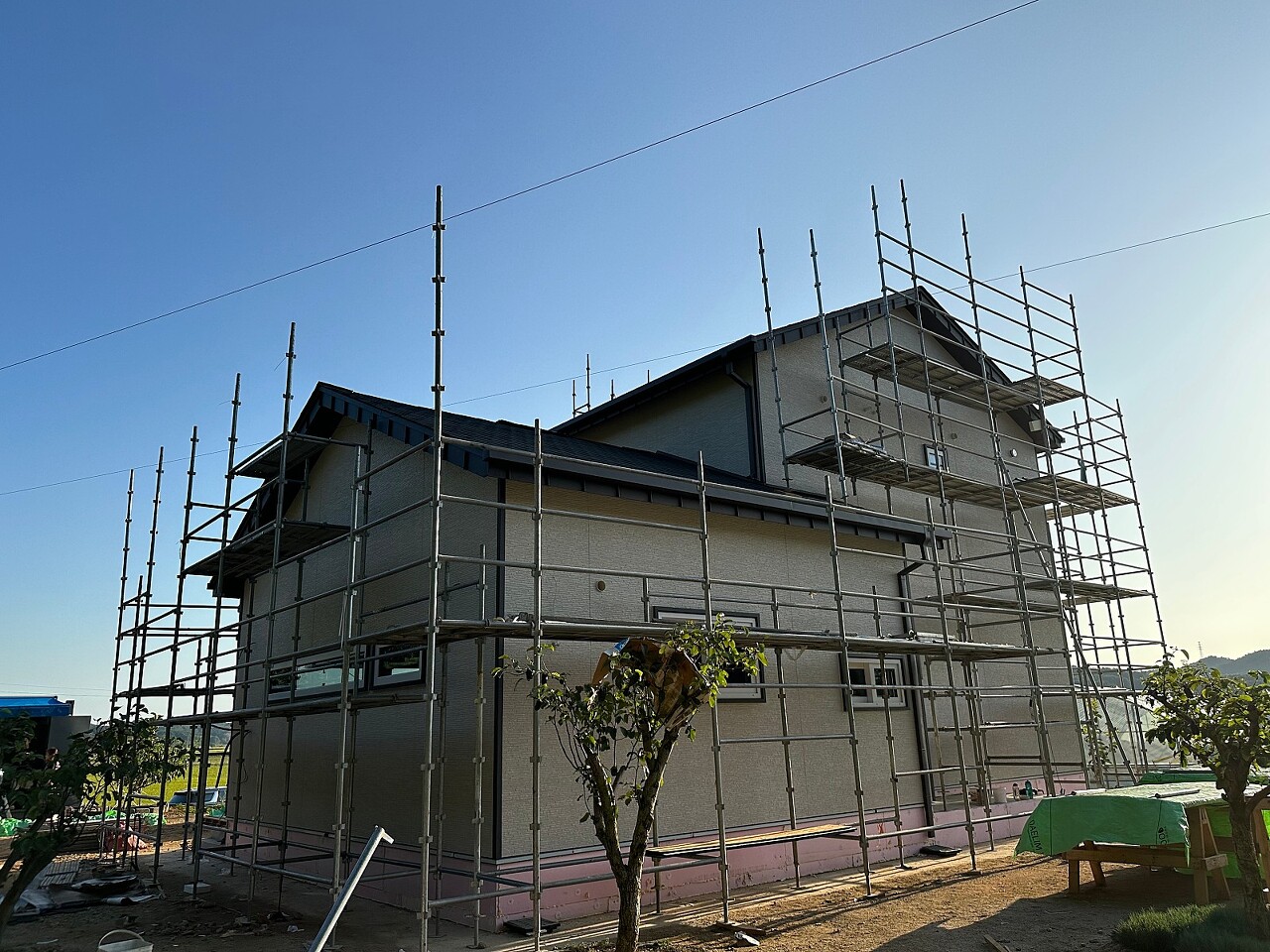

오늘까지 시공한 사진입니다.

오늘은 여기까지 입니다.

깨끗이 현장청소하고, 하루를 마무리합니다.

팀원 모두 고생하셨습니다.

​감사합니다.

'목조주택 시공완료현장 > 2308태안안면도 39평' 카테고리의 다른 글

20230916 토 [태안 안면도] 30일차 석고보드 시공, 단열재 시공, 도막방수 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.17
20230915 금 [태안 안면도] 29일차 방수 석고보드 시공, 석고보드 시공, T&G 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.15
20230914 목 [태안 안면도] 28일차 방수 석고보드 시공, 석고보드 시공, 투습방수지 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.14
20230913 수 [태안 안면도] 27일차 다운 실링 시공, 석고보드 시공, 화장실 투습방수지 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.14
20230912 화 [태안 안면도] 26일차 단열재 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.13
20230907 목 [태안 안면도] 24일차 지붕 슁글 시공, 방통 시공, 징크팀 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.08
20230906 수 [태안 안면도] 23일차 하이클래딩 시공, 메탈라스망 시공, 설비팀 시공, 징크 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.06
20230905 화 [태안 안면도] 22일차 세라믹 사이딩 시공마감, 기단부 단열 시공마감,마감재 가공,하이클래딩 상작업,설비 시공, 징크 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.05
20230904 월 [태안 안면도] 21일차 세라믹 사이딩 시공, 설비 시공, 기단부 단열 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.05
20230903 일 [태안 안면도] 20일차 세라믹 사이딩 시공, 연질폼시공, 아스팔트 프라이머 도포 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.03

댓글
