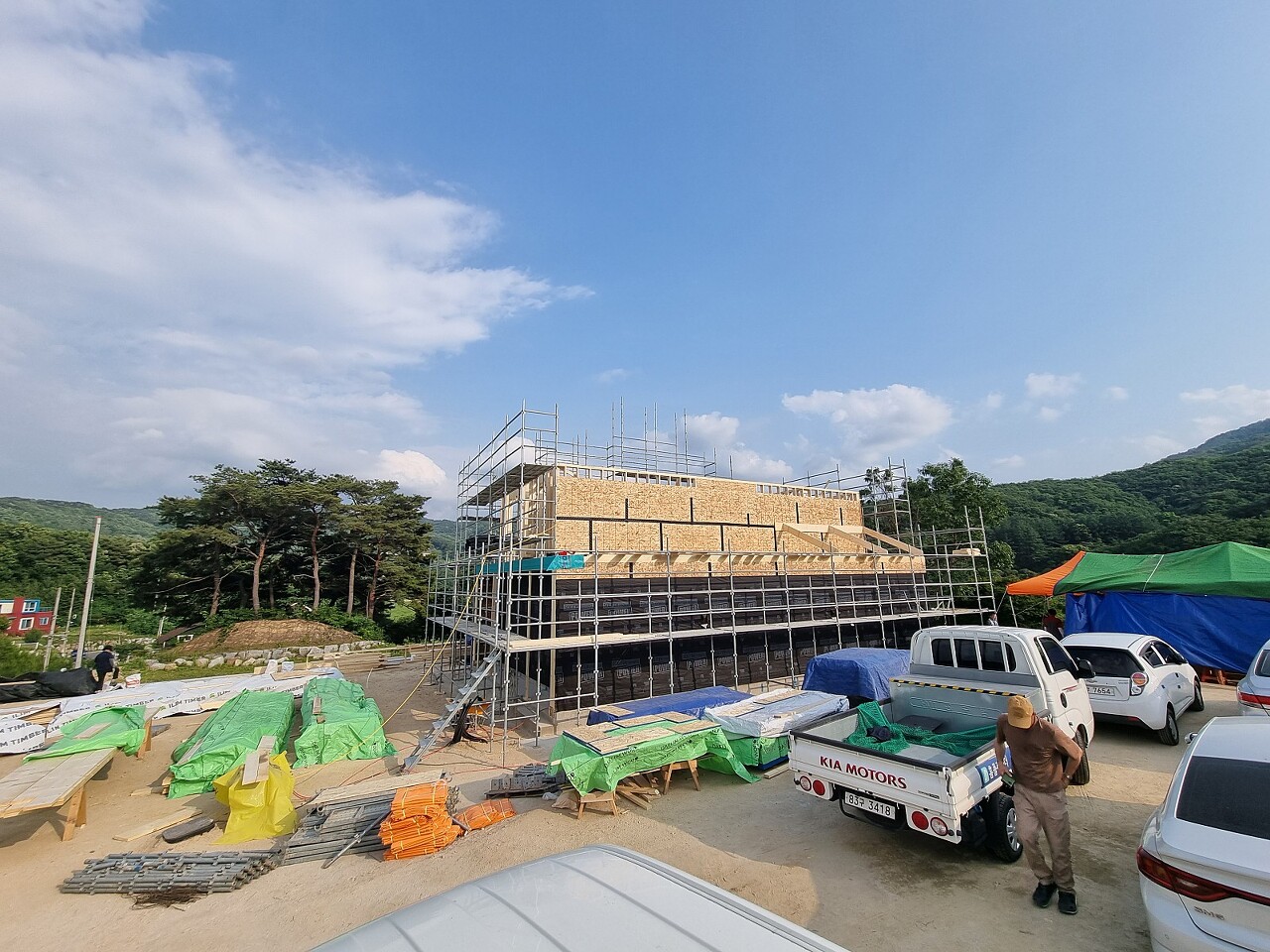

날씨: 맑음
대표빌더 : 정수호 (4시간)
팀 원 : 오경택 (8시간), 문병선(8시간), 최영광 (8시간), 김종협 (8시간)
지원: 문성일 (8시간), 김진홍 (8시간), 천영환 (8시간), 박선민 (8시간)
권재홍 (8시간), 이재경 (8시간), 진민규 (8시간)
금일품수 (누계) : 11.5품 (총 56.5품)
금일 작업 현황

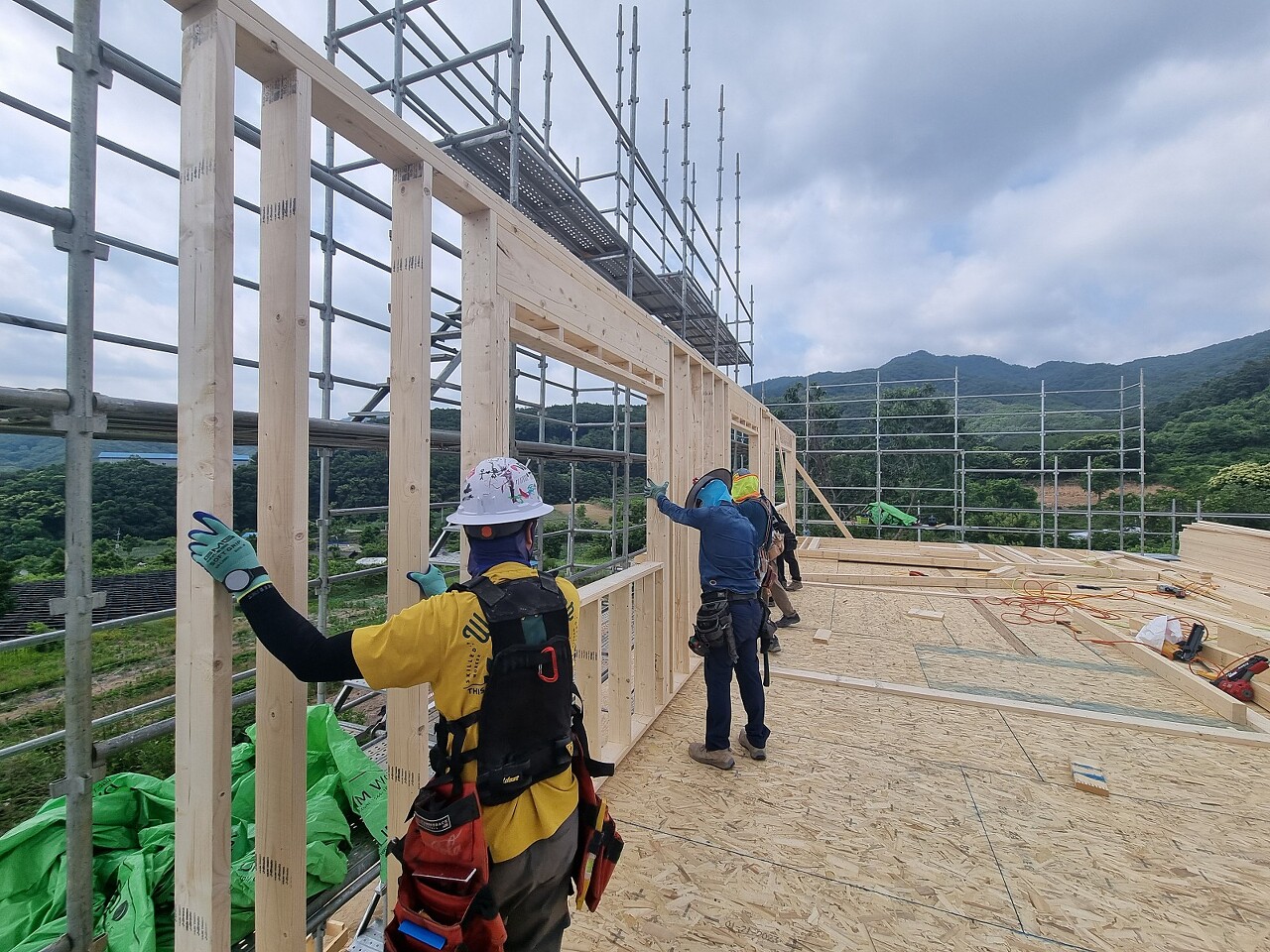

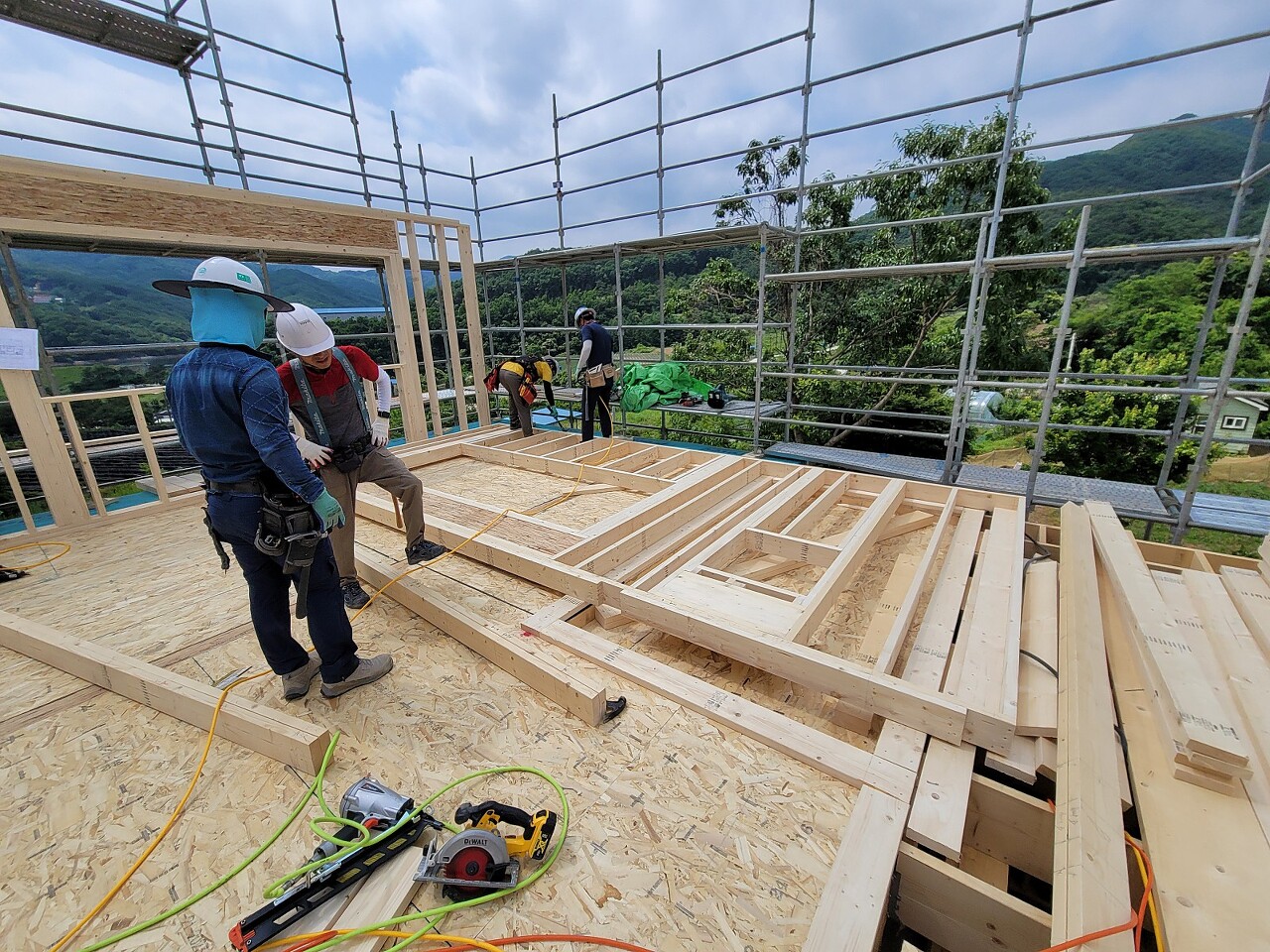

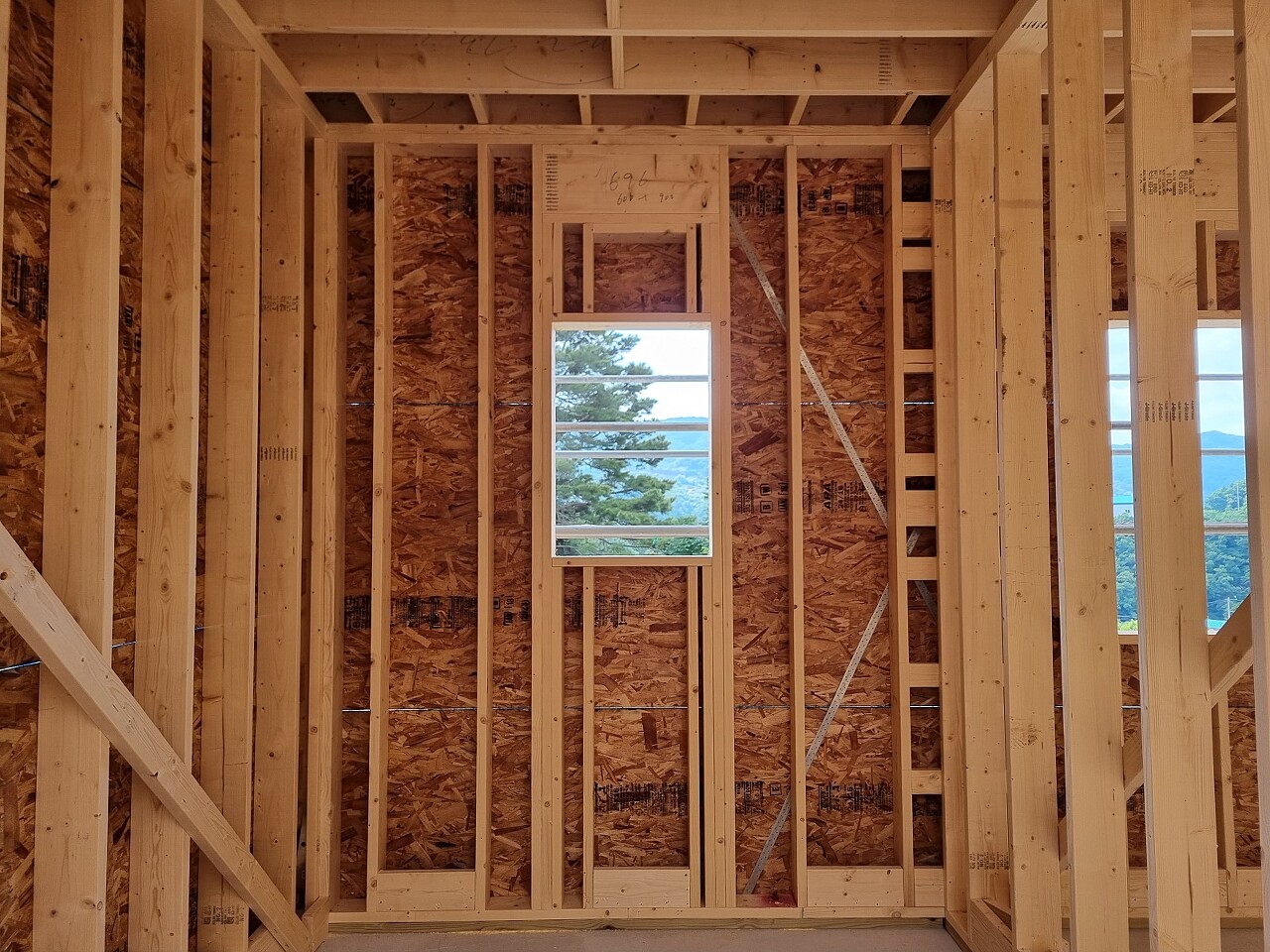

- 2층 벽체 시공 (완료)

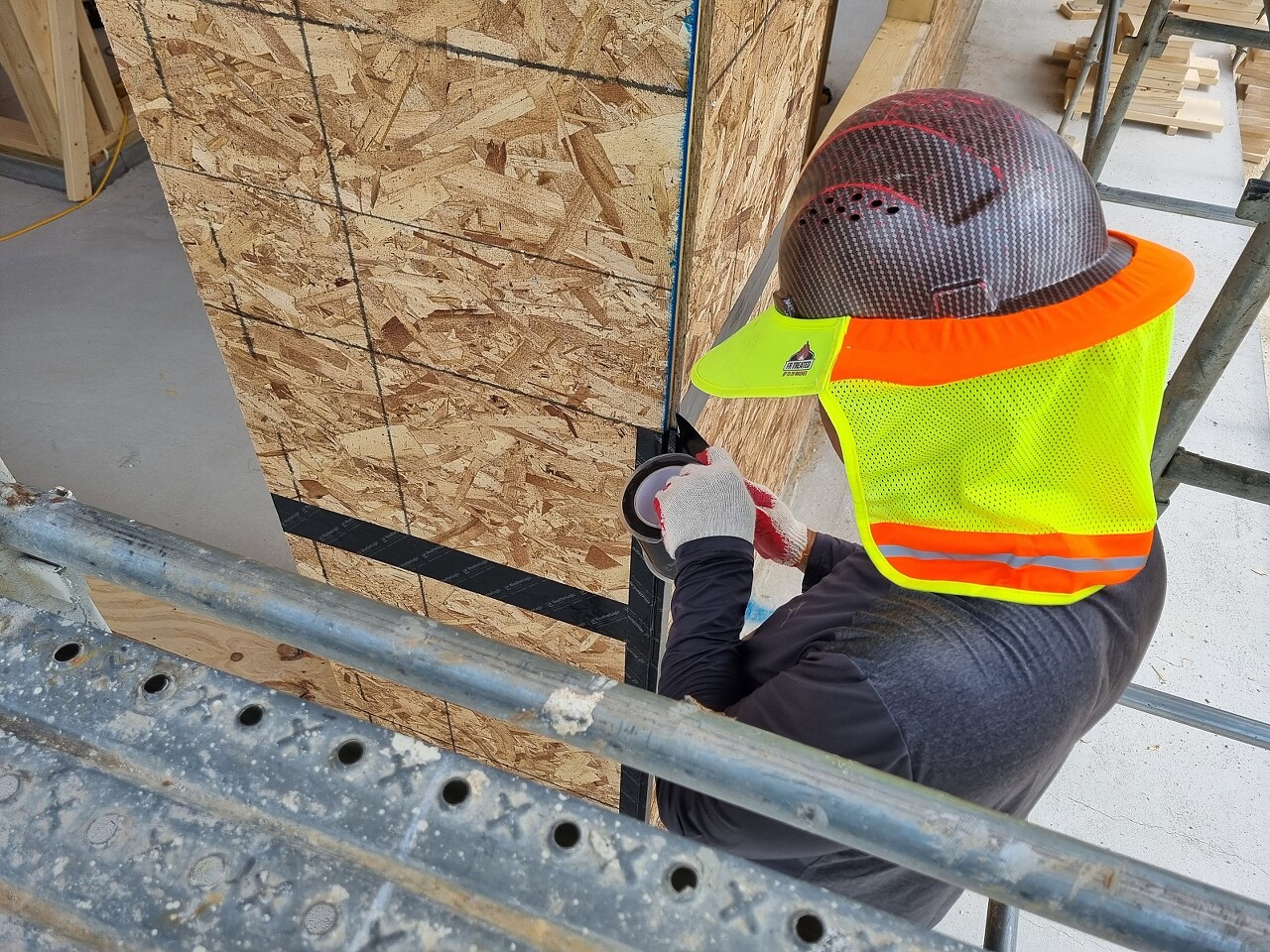

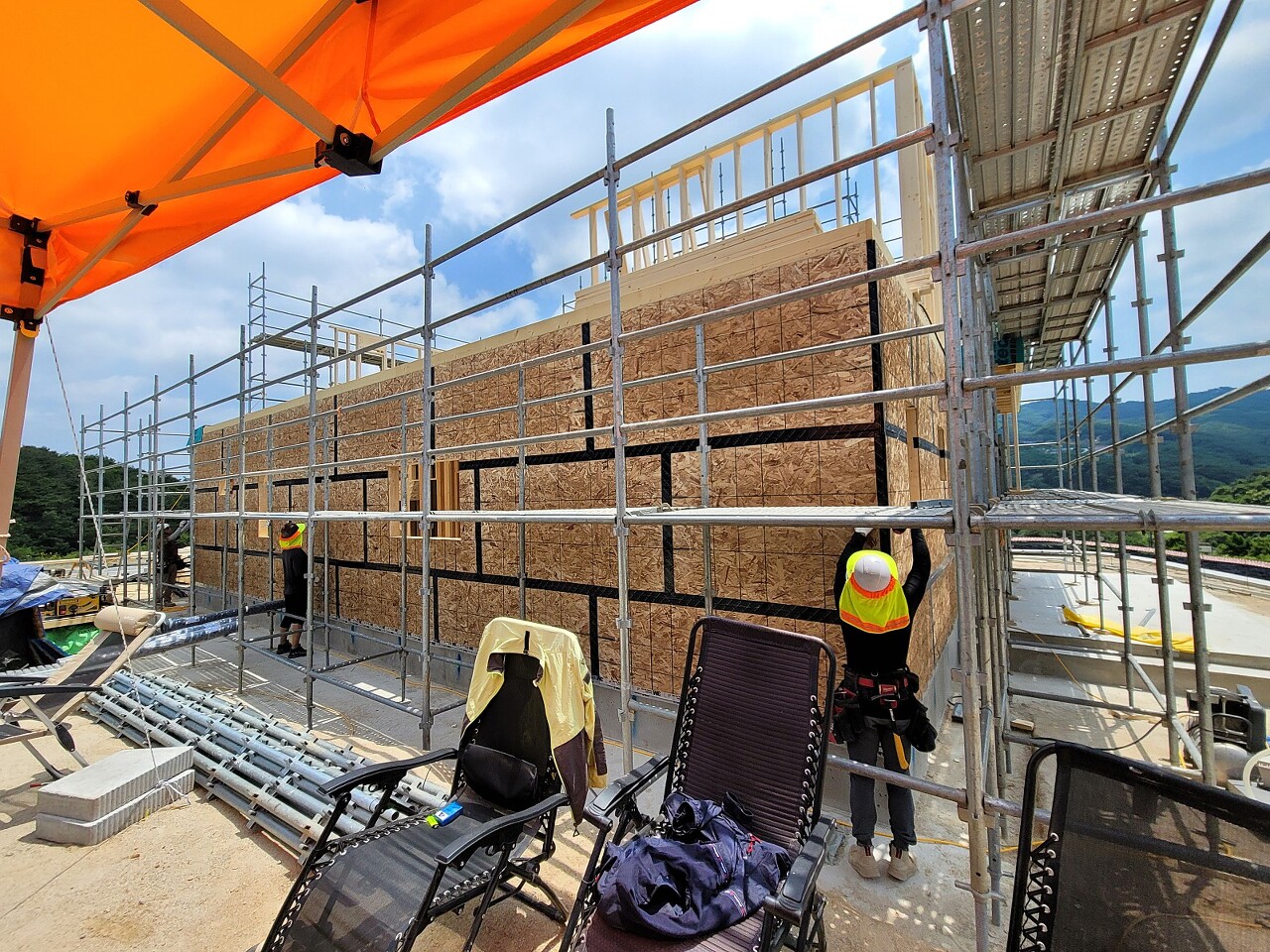

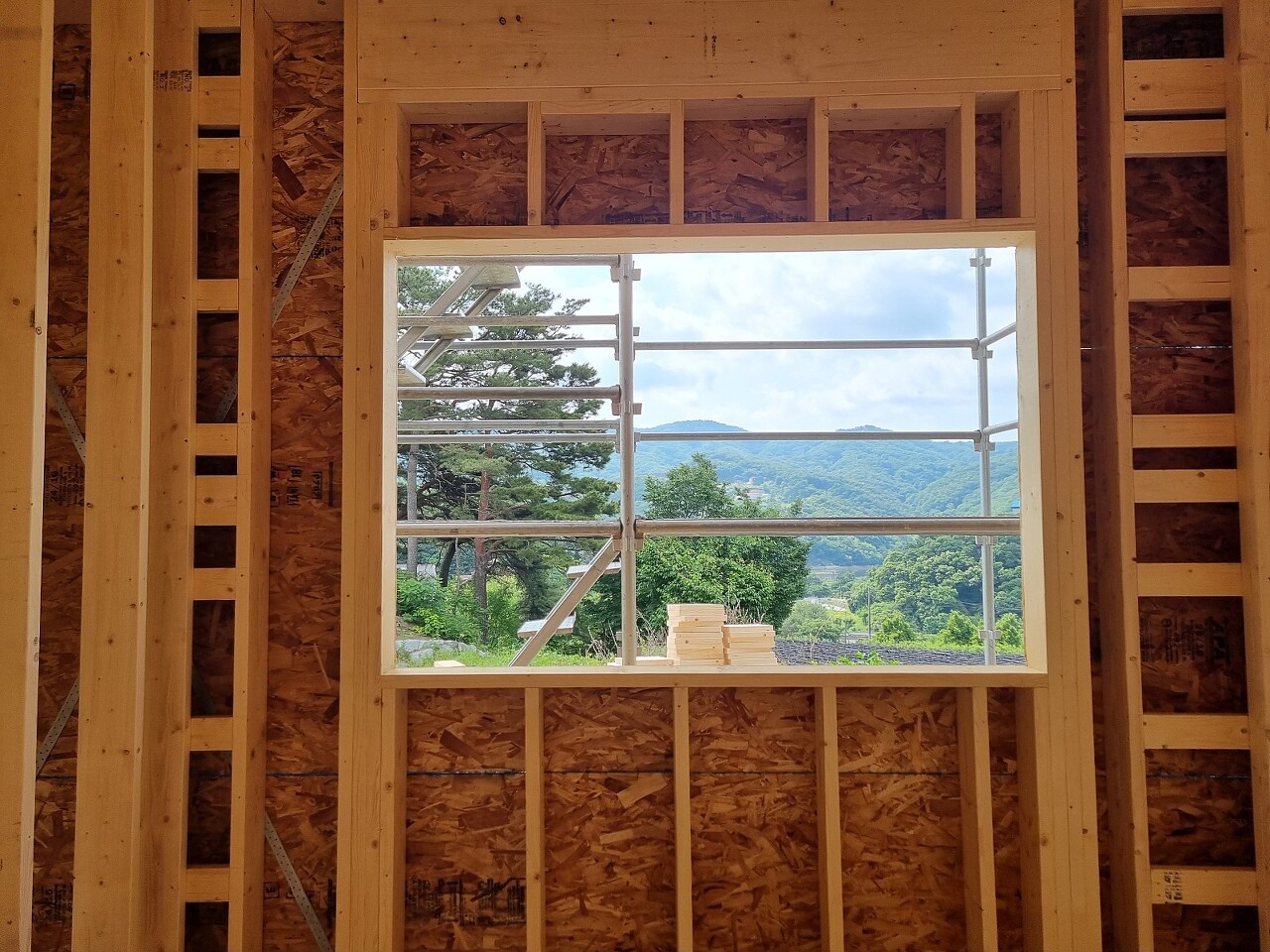

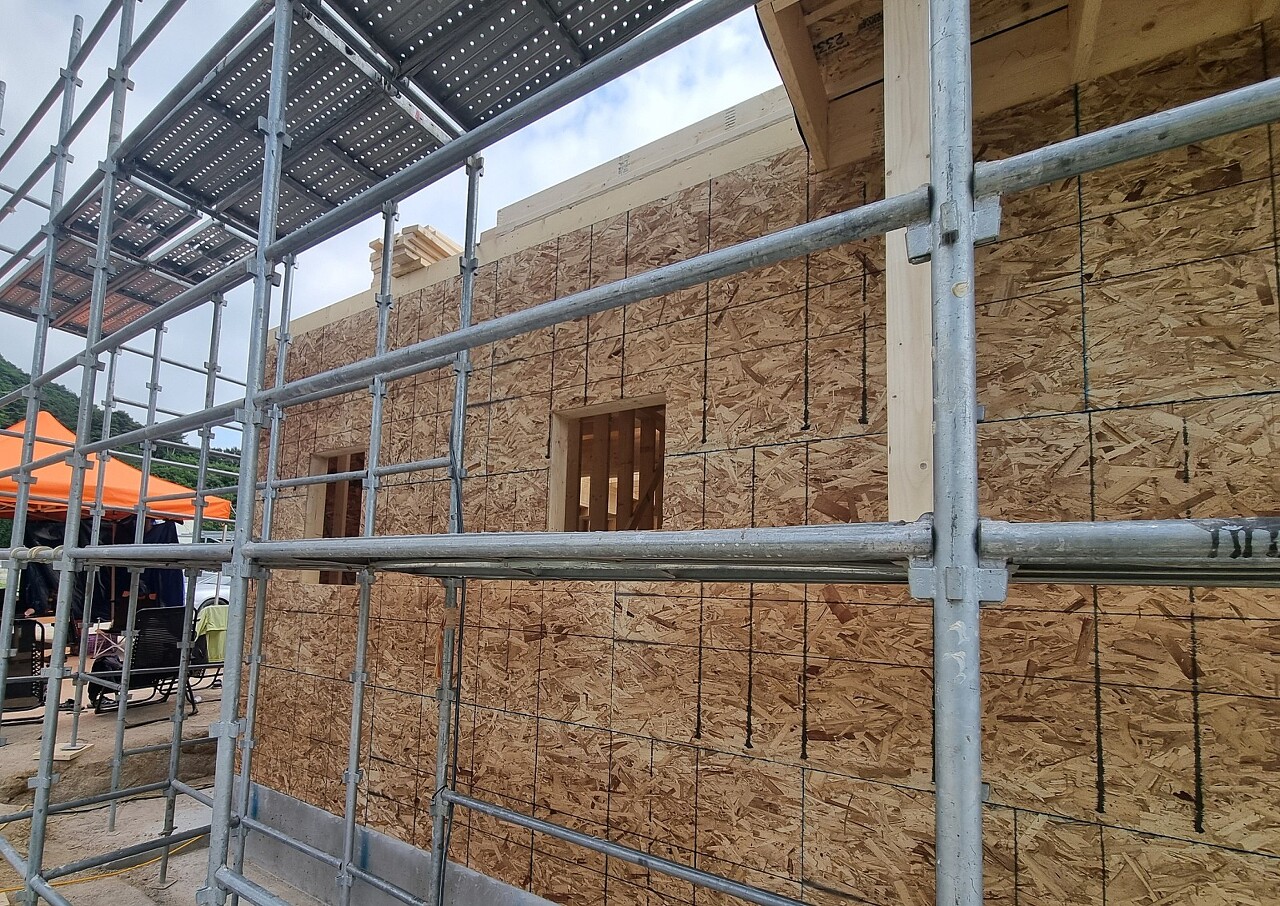

- 외벽 합판시공

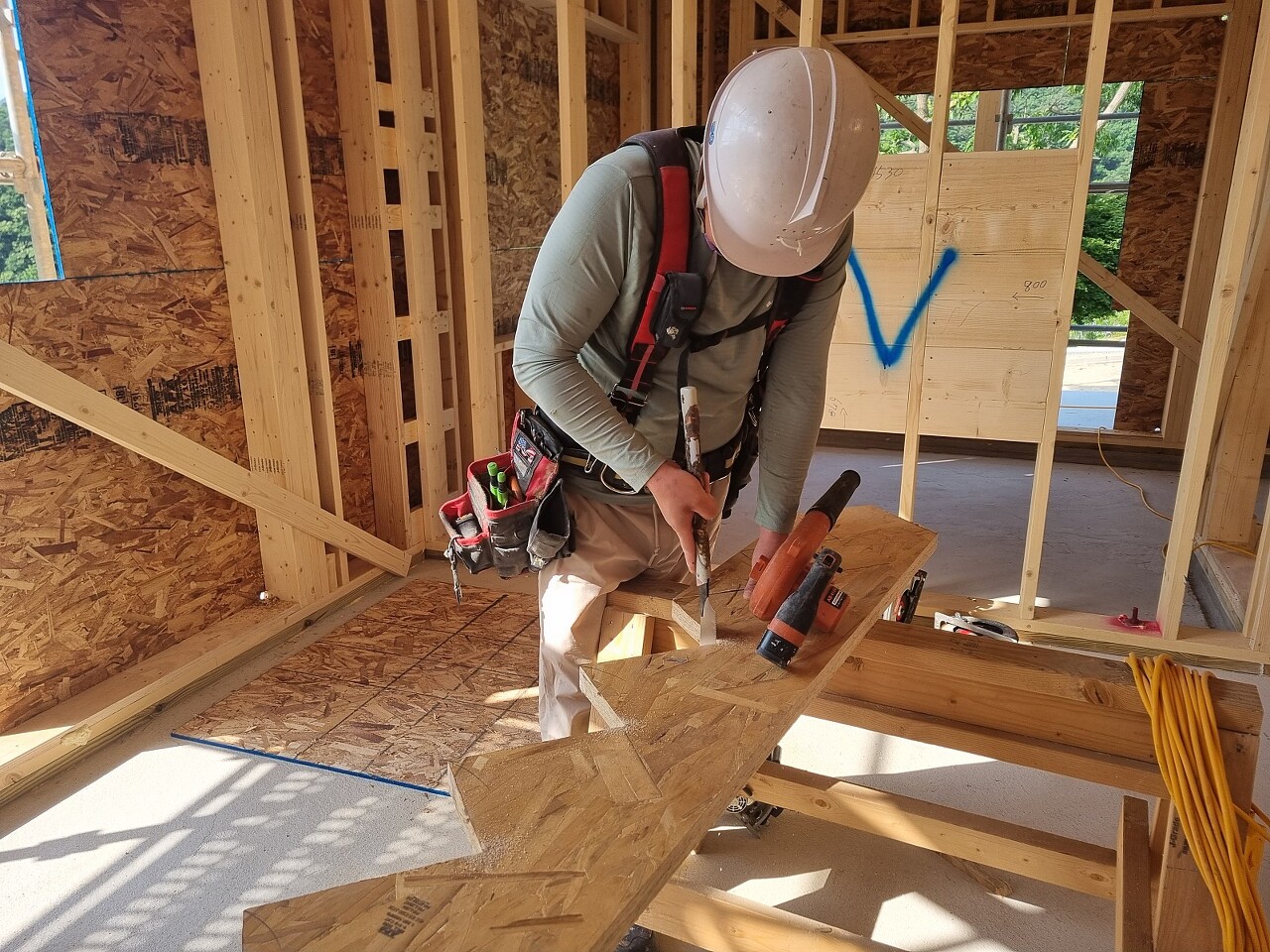

- 서까래 재단
- 방통 블로킹
다음 예정작업

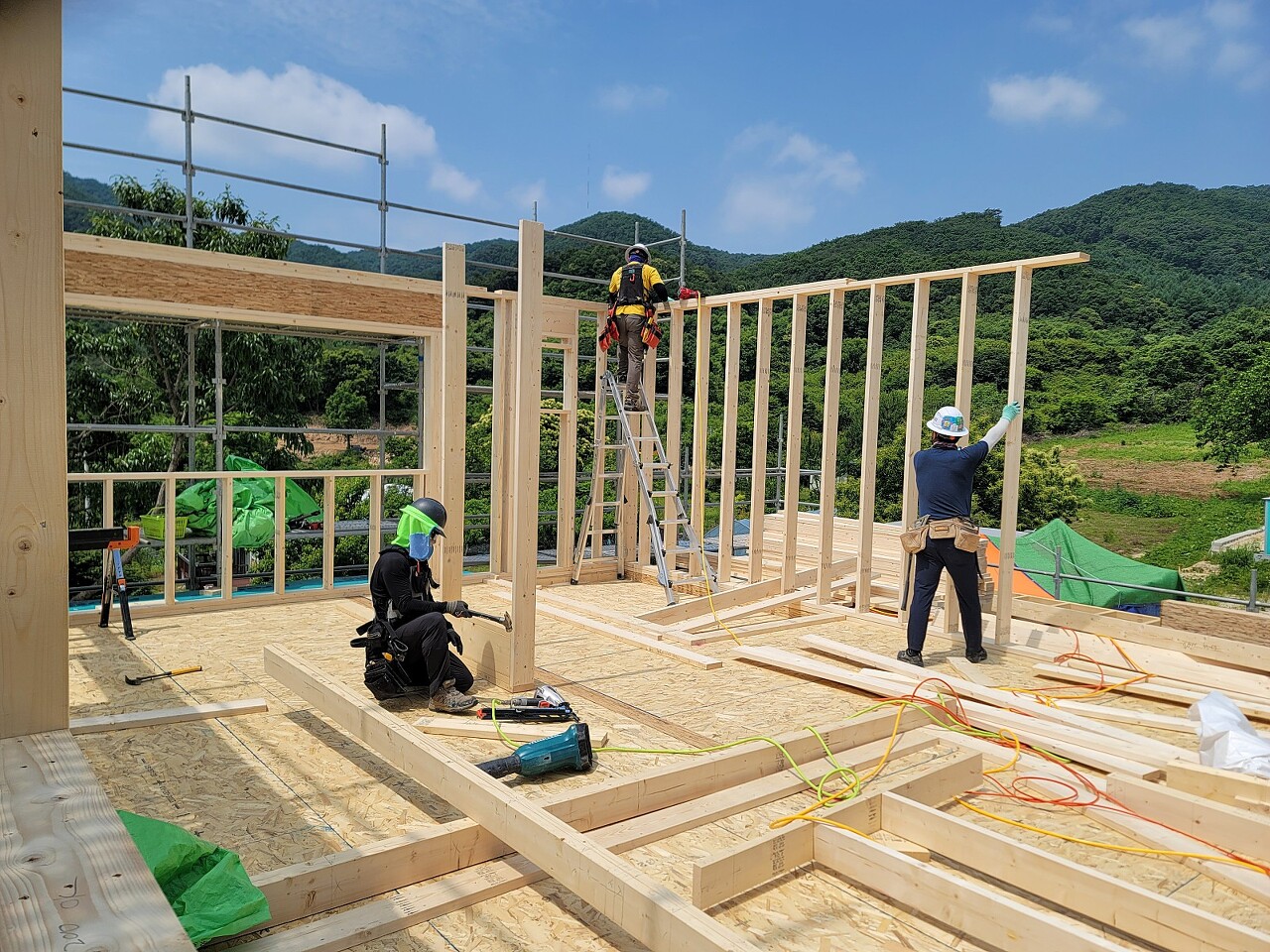

- 2층 천장장선 시공
- 쉐드지붕 서까래 시공
- 서까래 재단
- 방통 블로킹
원주 흥업 6일차
일하기 좋은 화창한 날씨 2층 벽체시공으로 하루를 시작했습니다.

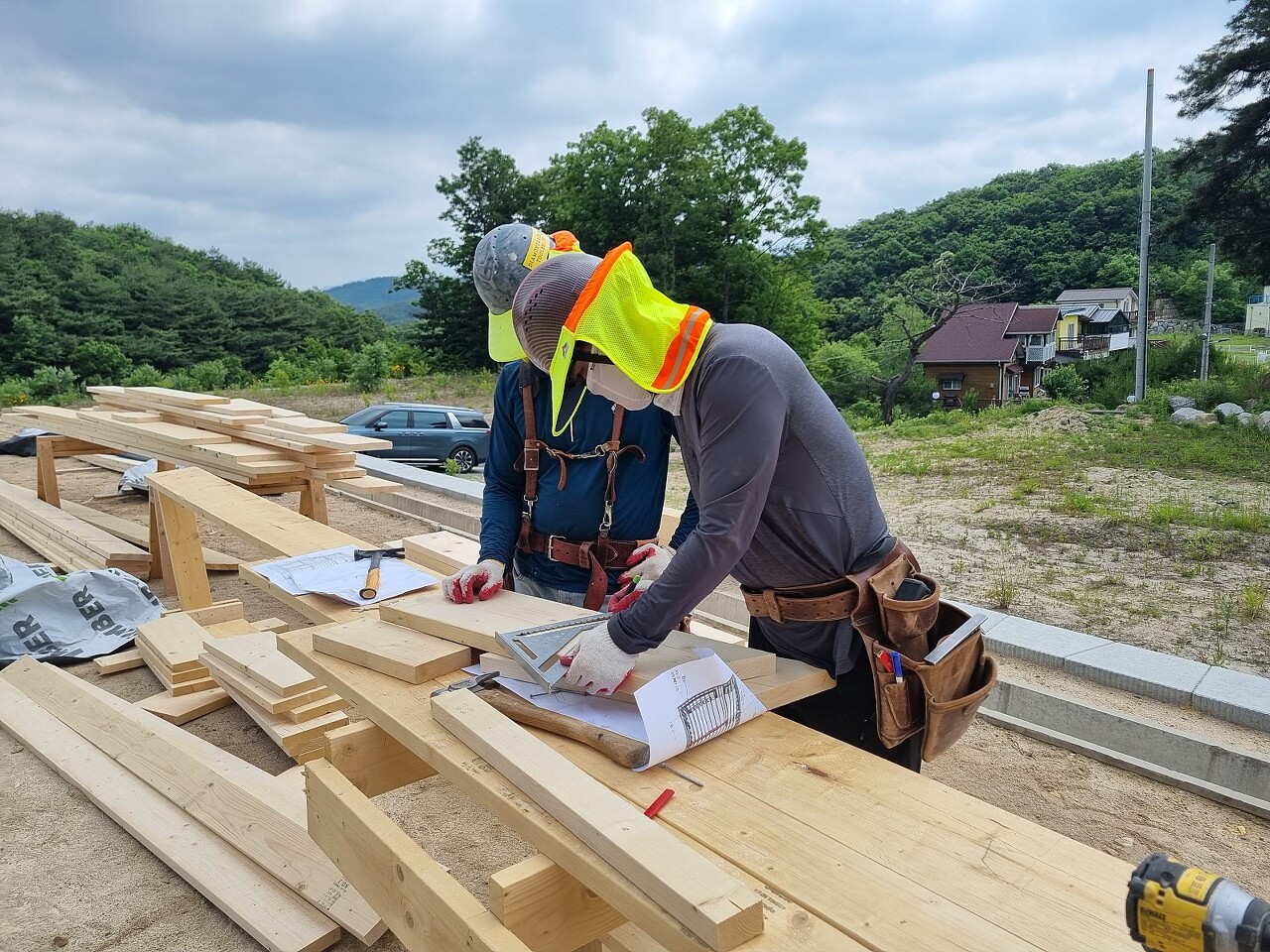

금일 톱사님은 2층 서까래 재단을 해주셨습니다.

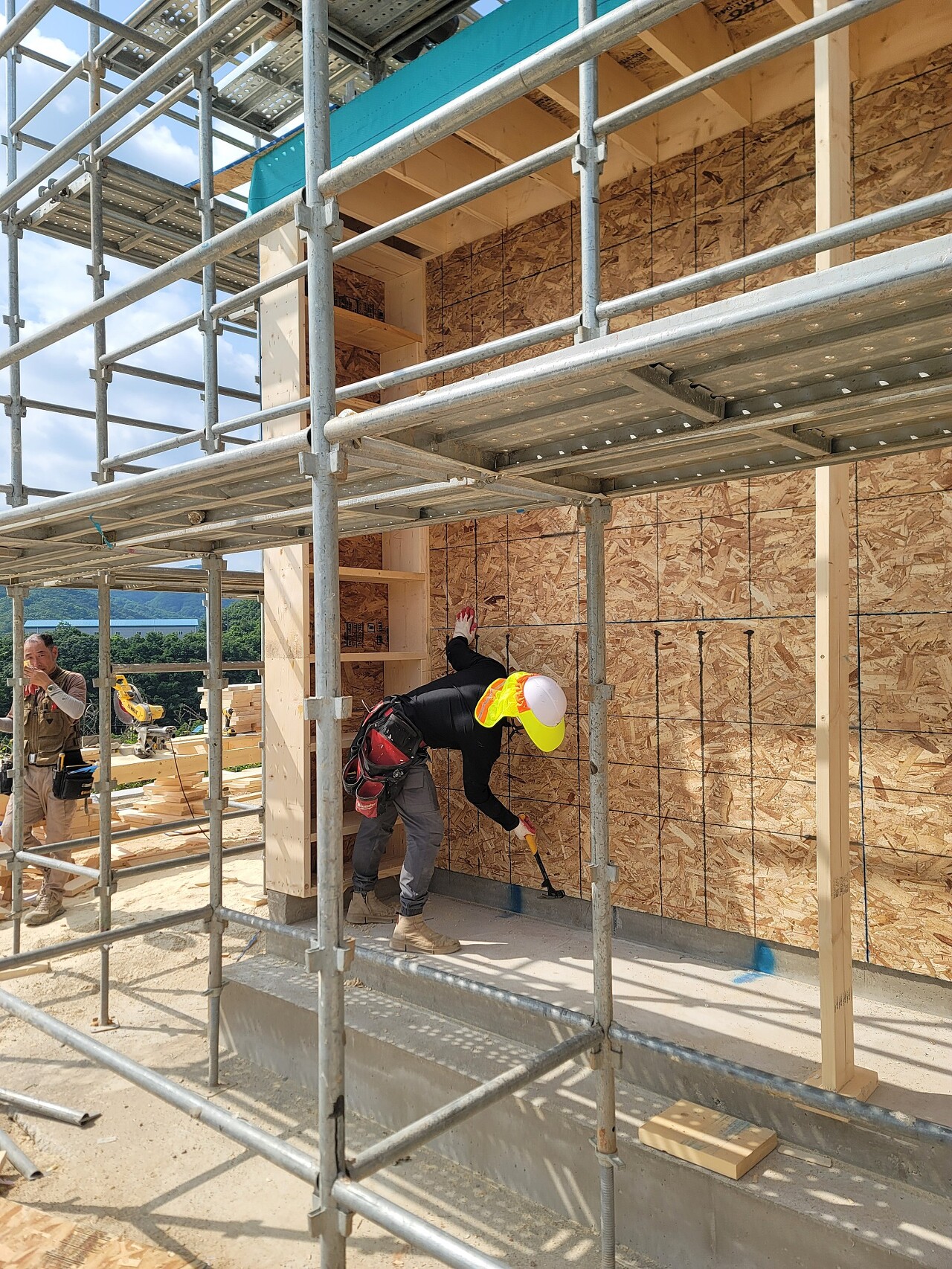

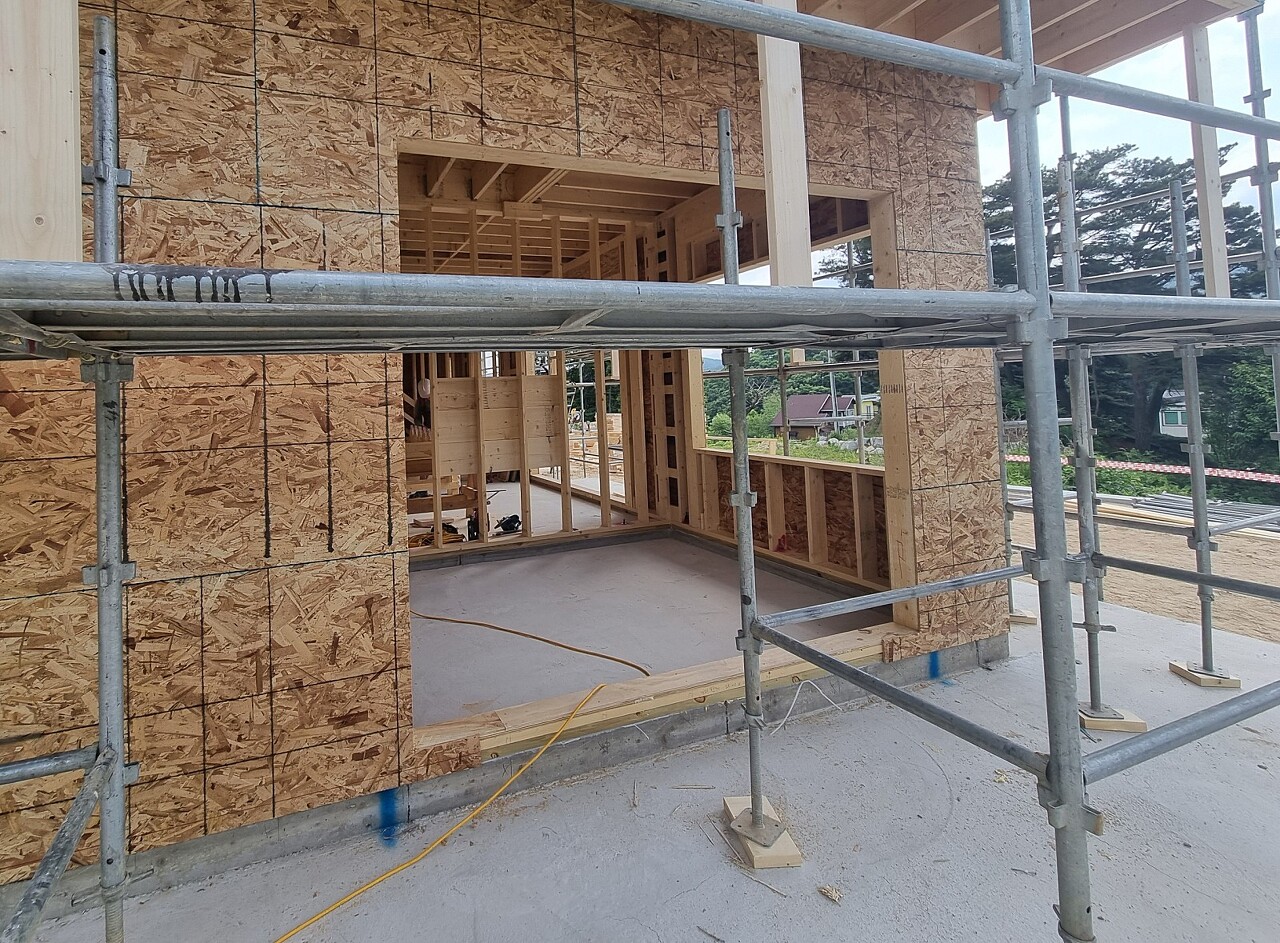

어제에 이어서 1층 외벽 합판을 마무리 하였습니다.
합판시공을 마무리한 곳은 개구부를 컷팅해 주었습니다.

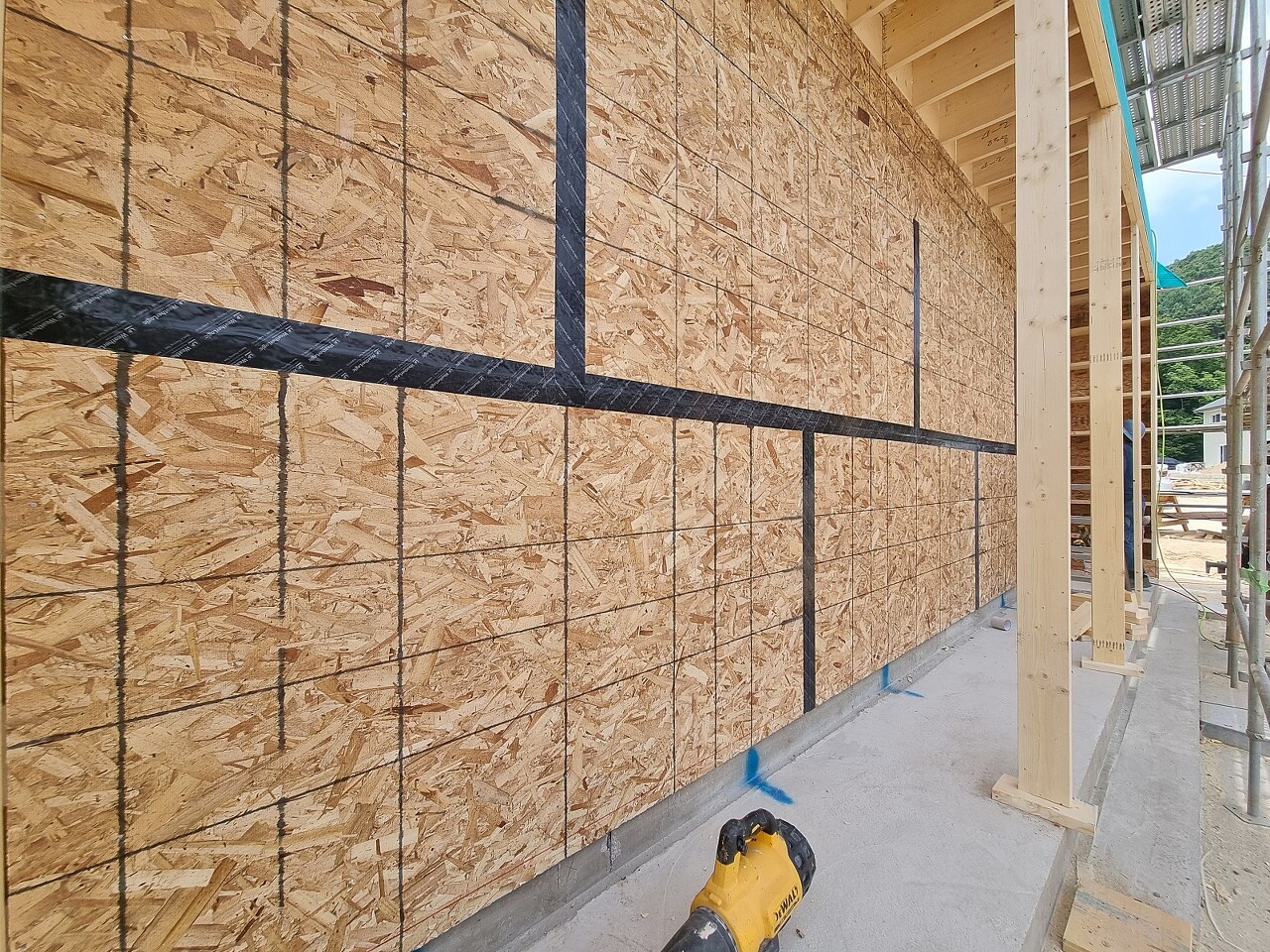

합판 이음매와 기단부와 최하단 합판사이에 기밀 테이핑을 해주었습니다.
테이핑시 물매를 고려하여 테이핑해주는 것이 중요합니다.

기단부 기밀 테이핑은 3M 테이프를 사용하였습니다.

접착력이 우수하고 신축성이 있으며,
표면이 물을 흡수하지 않는 성능이 있습니다.

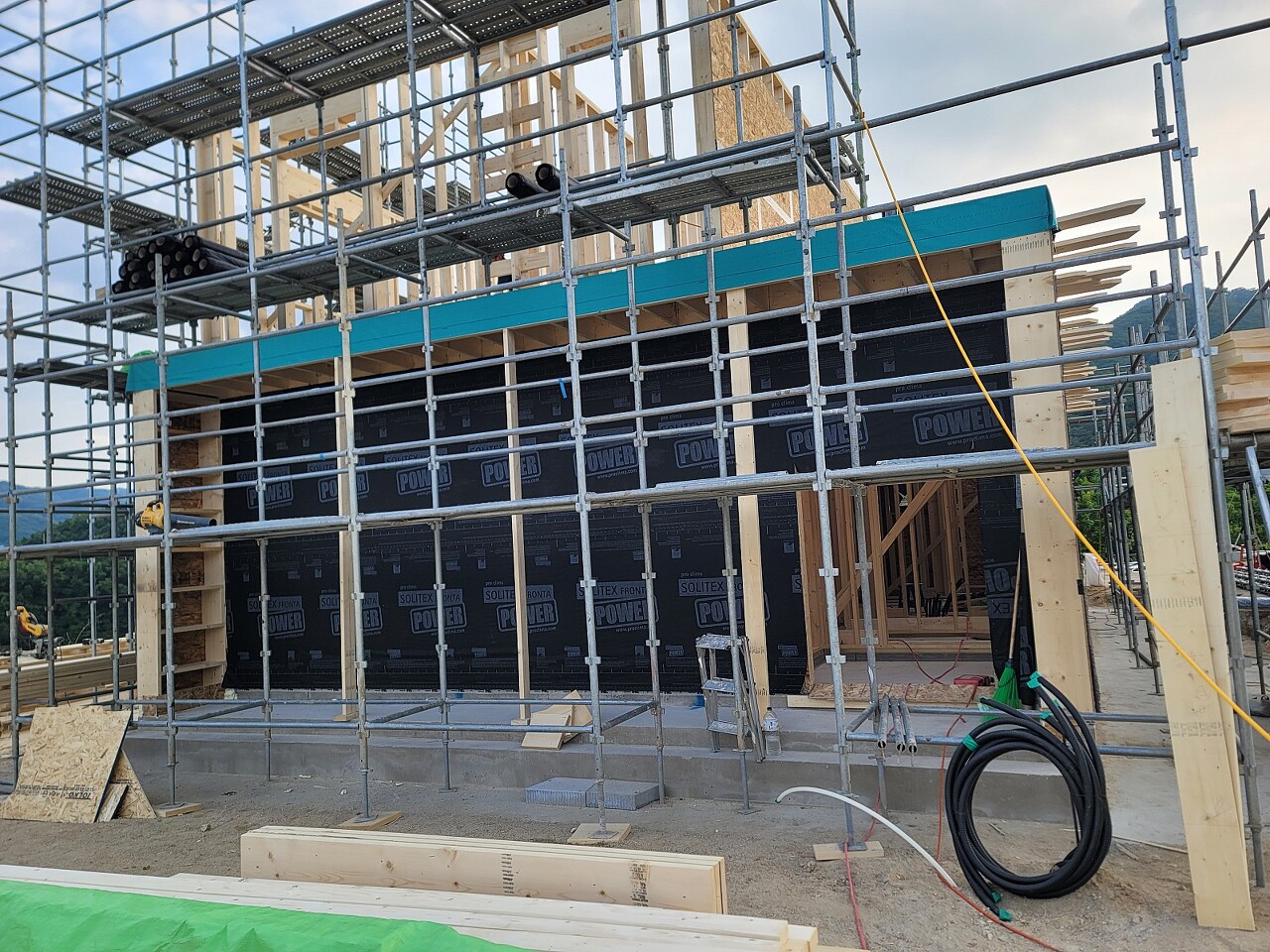

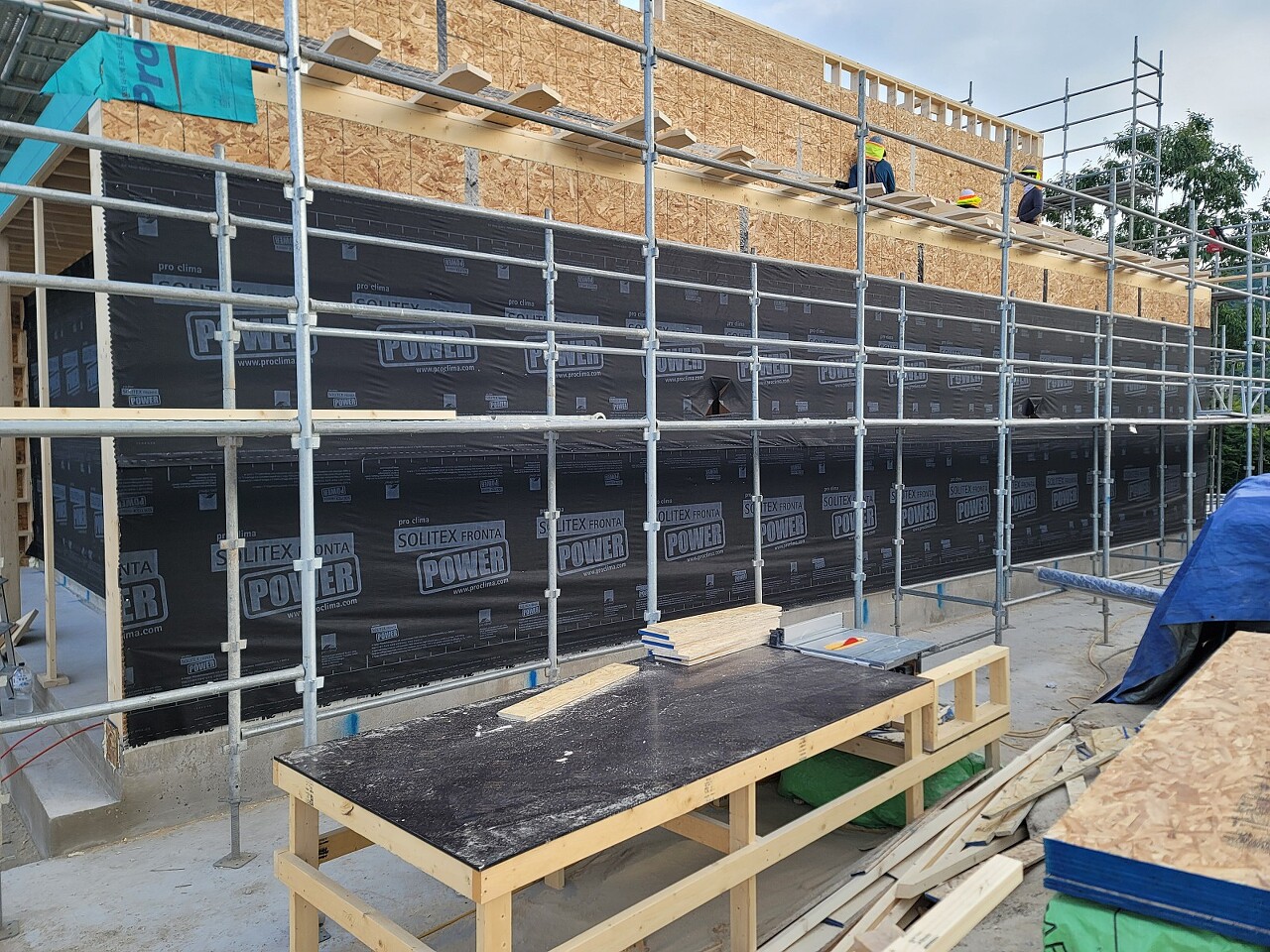

1층 외벽만 투습방수지 시공을 해주었습니다.
전체적으로 시공이 완료되면 자세히 설명드리겠습니다.

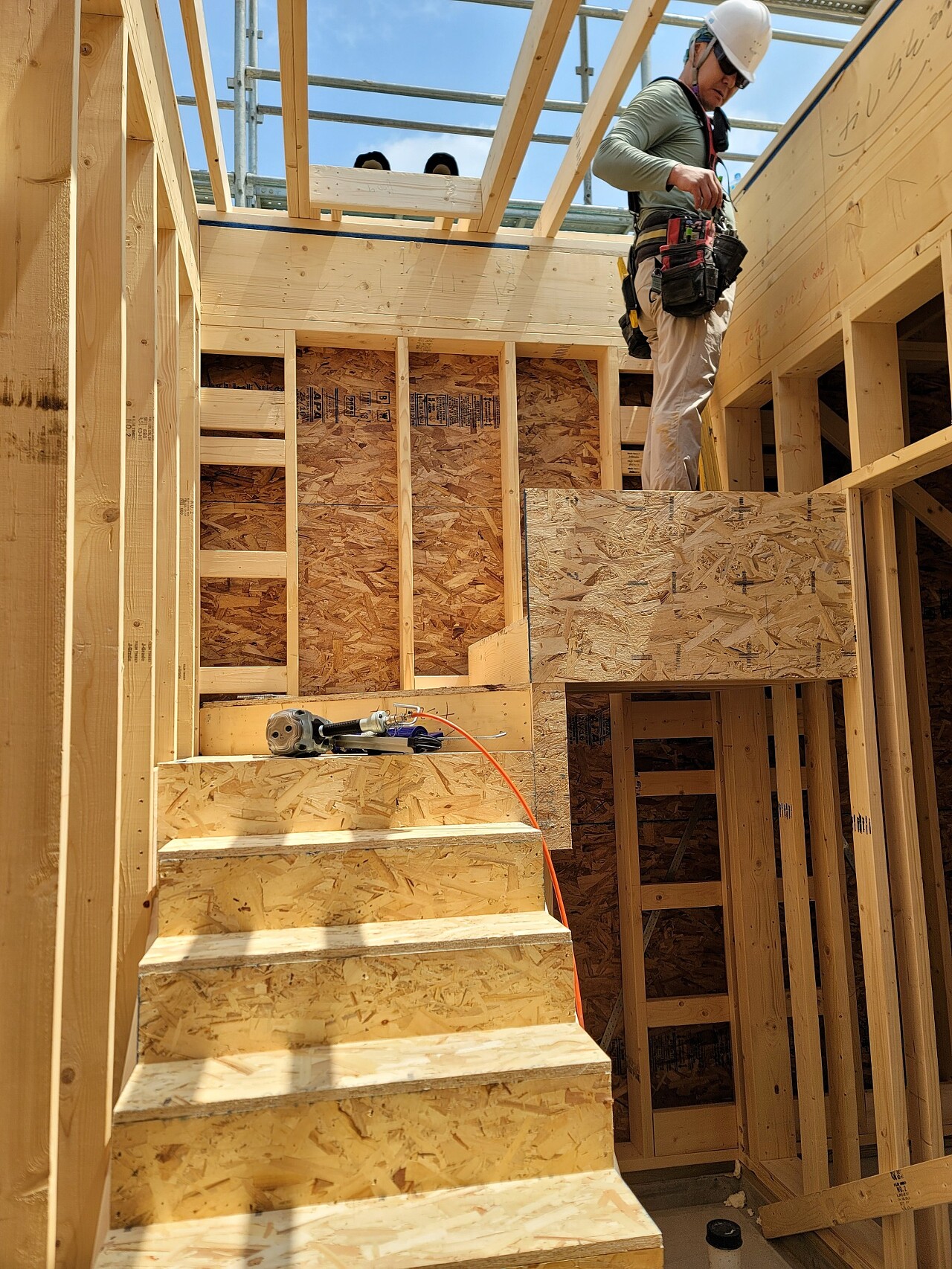

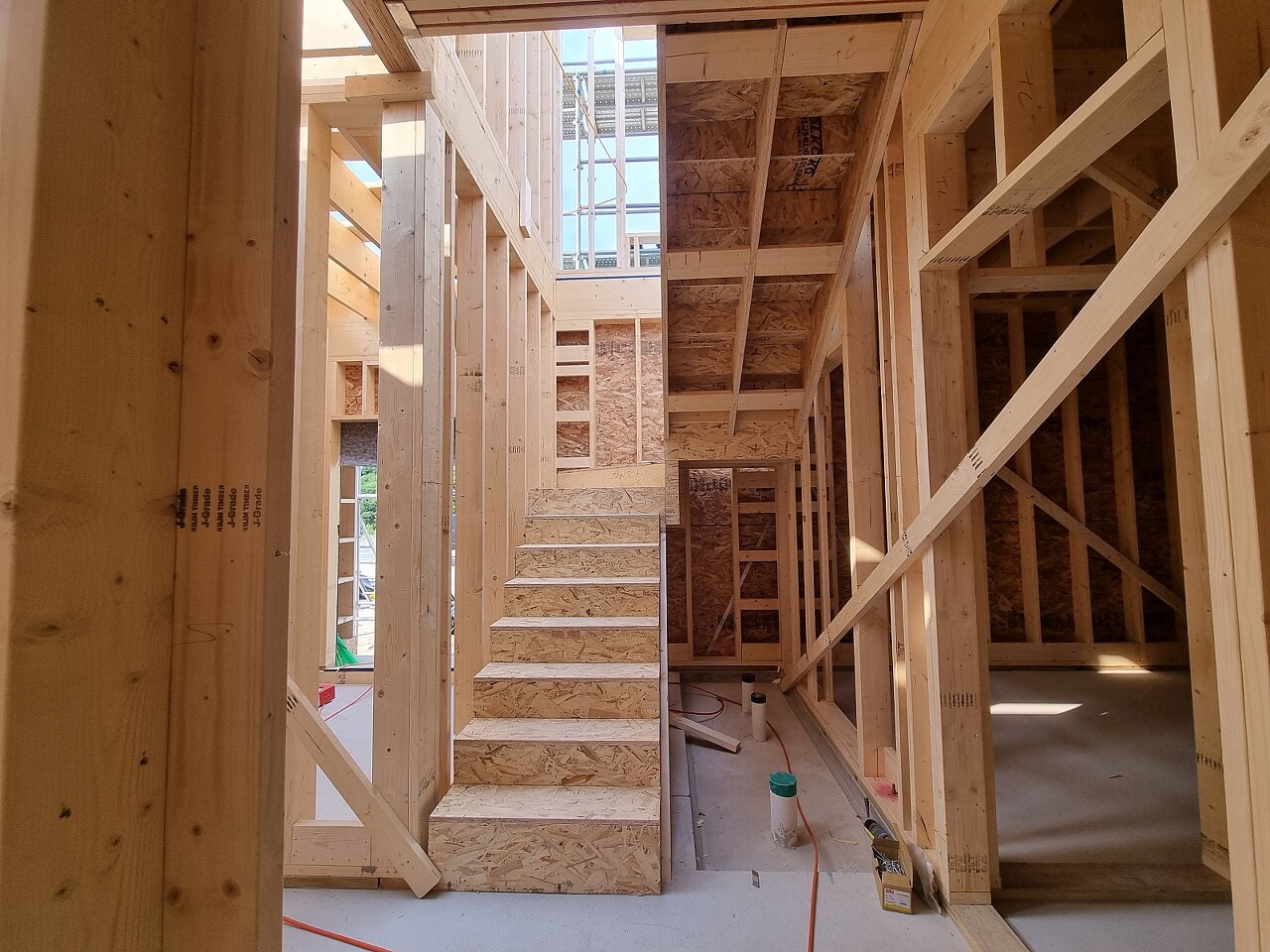

금일 계단시공 2층까지 도달했습니다.

계단의 챌판과 디딤판을 지지하는 부재인 스트링거를 먼저 시공하고
T&G로 챌판과 디딤판을 덮어주었습니다.
스트링거 재단시 사용한 구조재는 LSL림보드입니다.

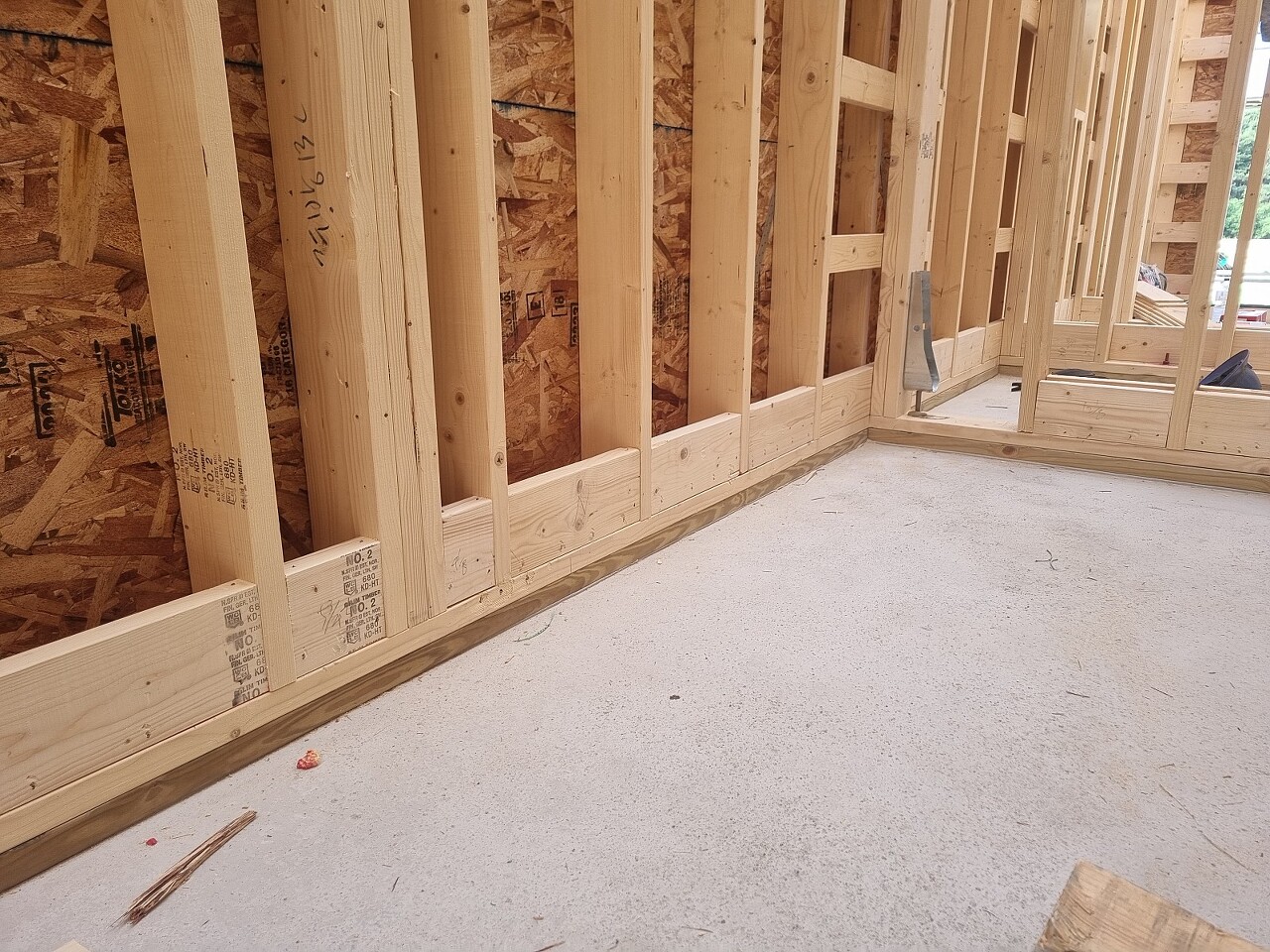

방통 블로킹 시공이 진행중입니다.
바닥 방통시공시 몰탈이 흘러나가는것을 방지해주는 역할과
내부 마감시 걸레받이와 석고보드 상자리가 되어줍니다.

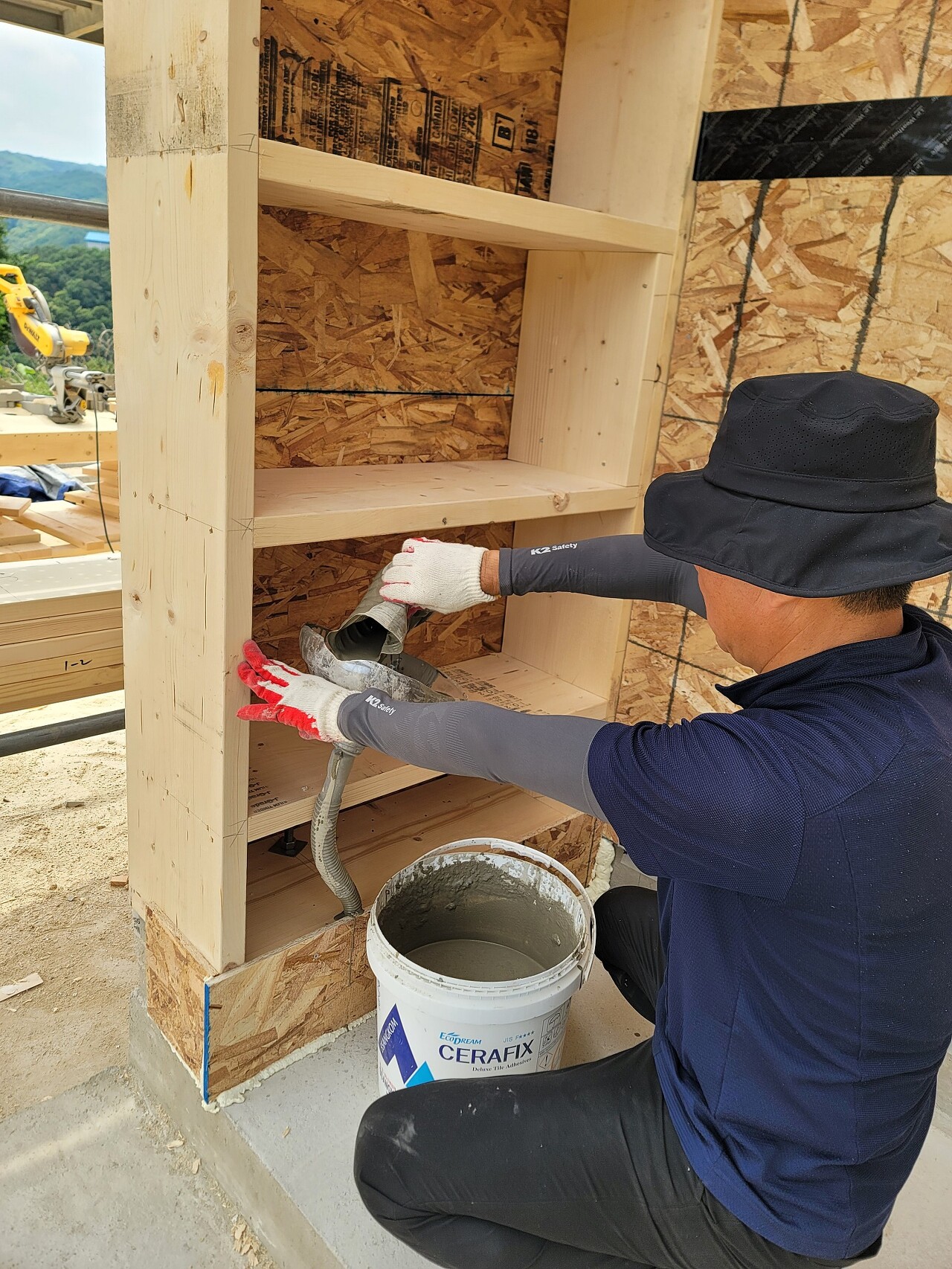

아침부터 부지런하신 건축주님!!

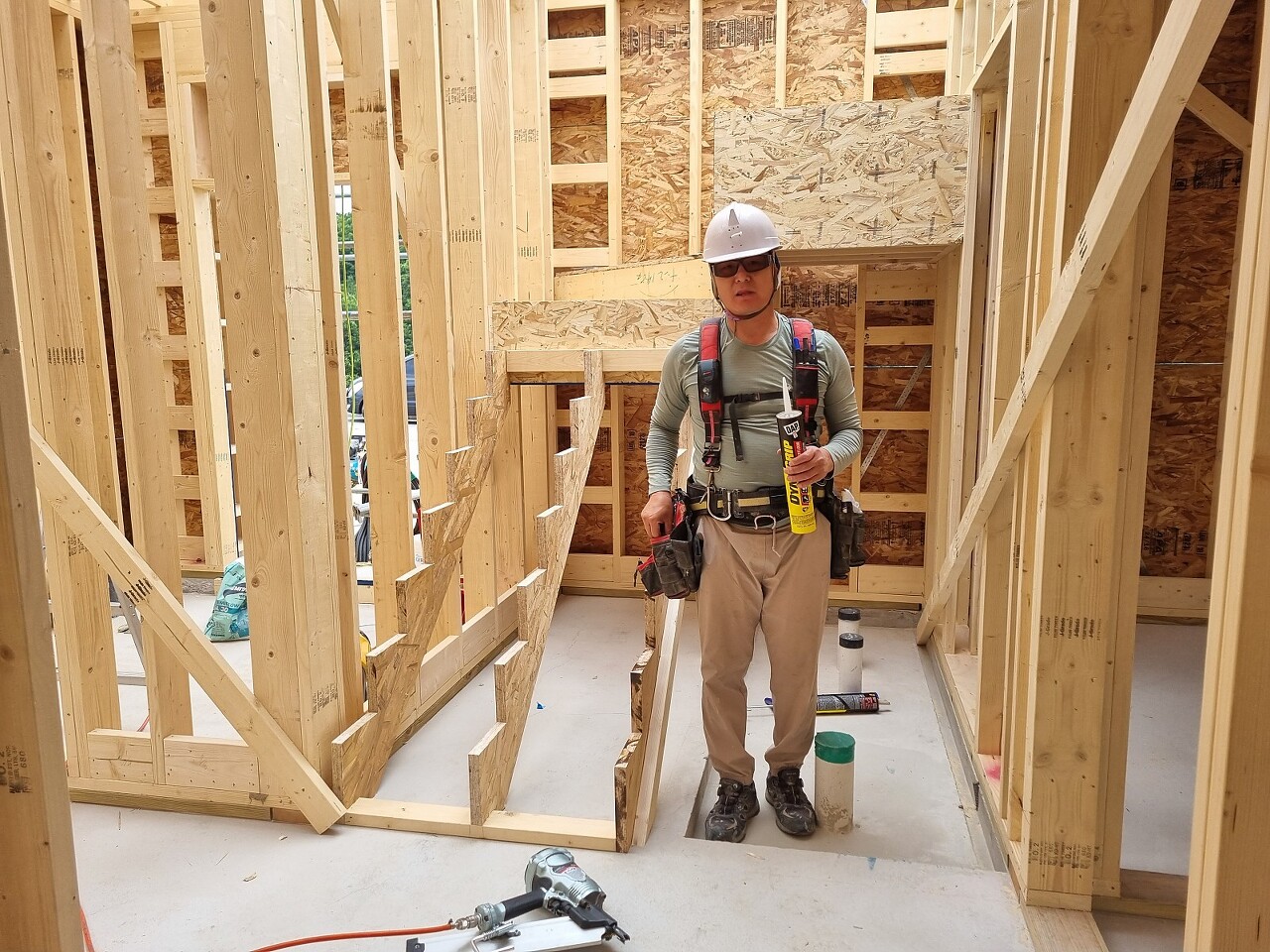

캔틸레버 돌출벽 하부에 몰탈작업을 직접해주셨습니다.

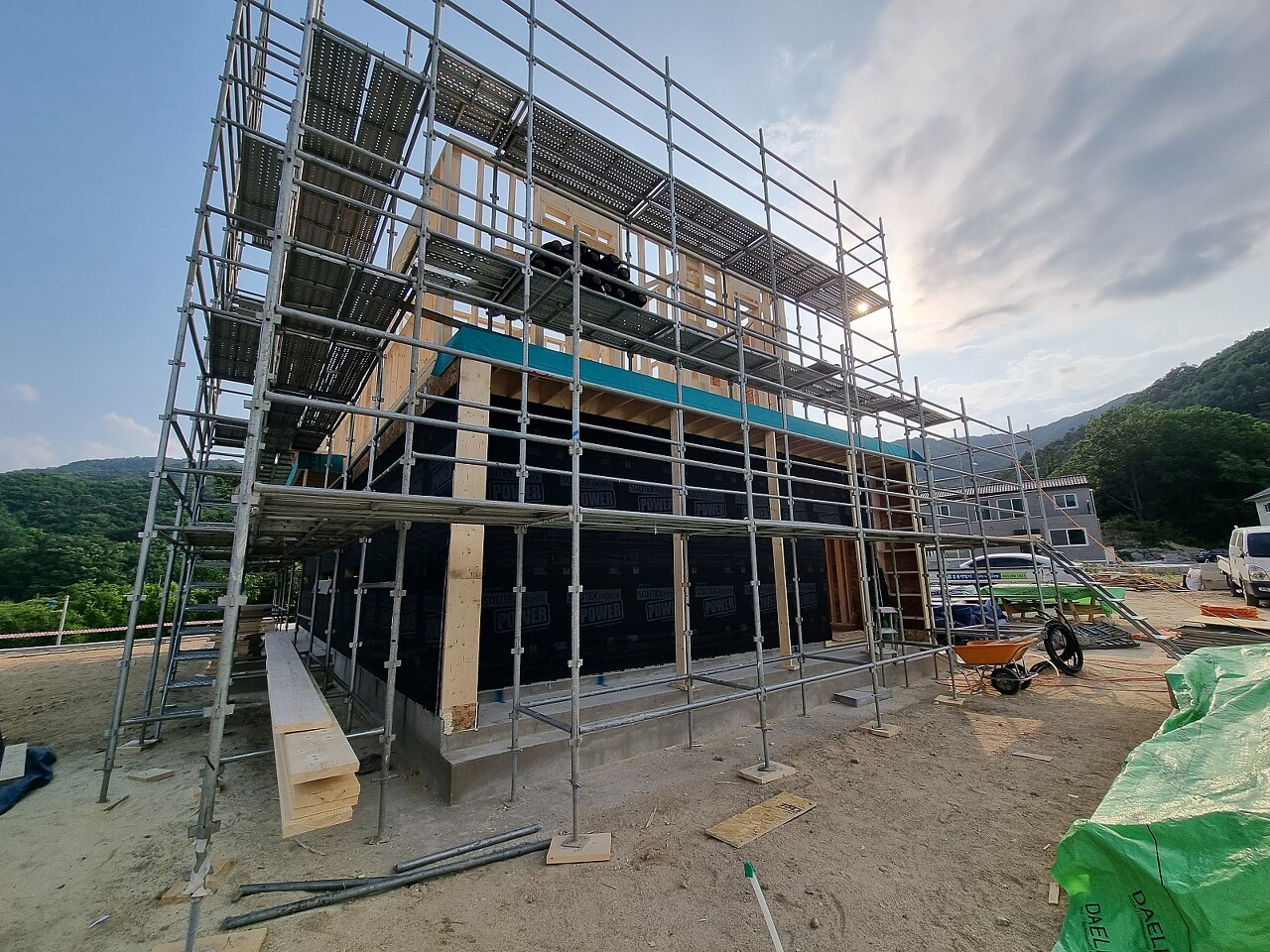

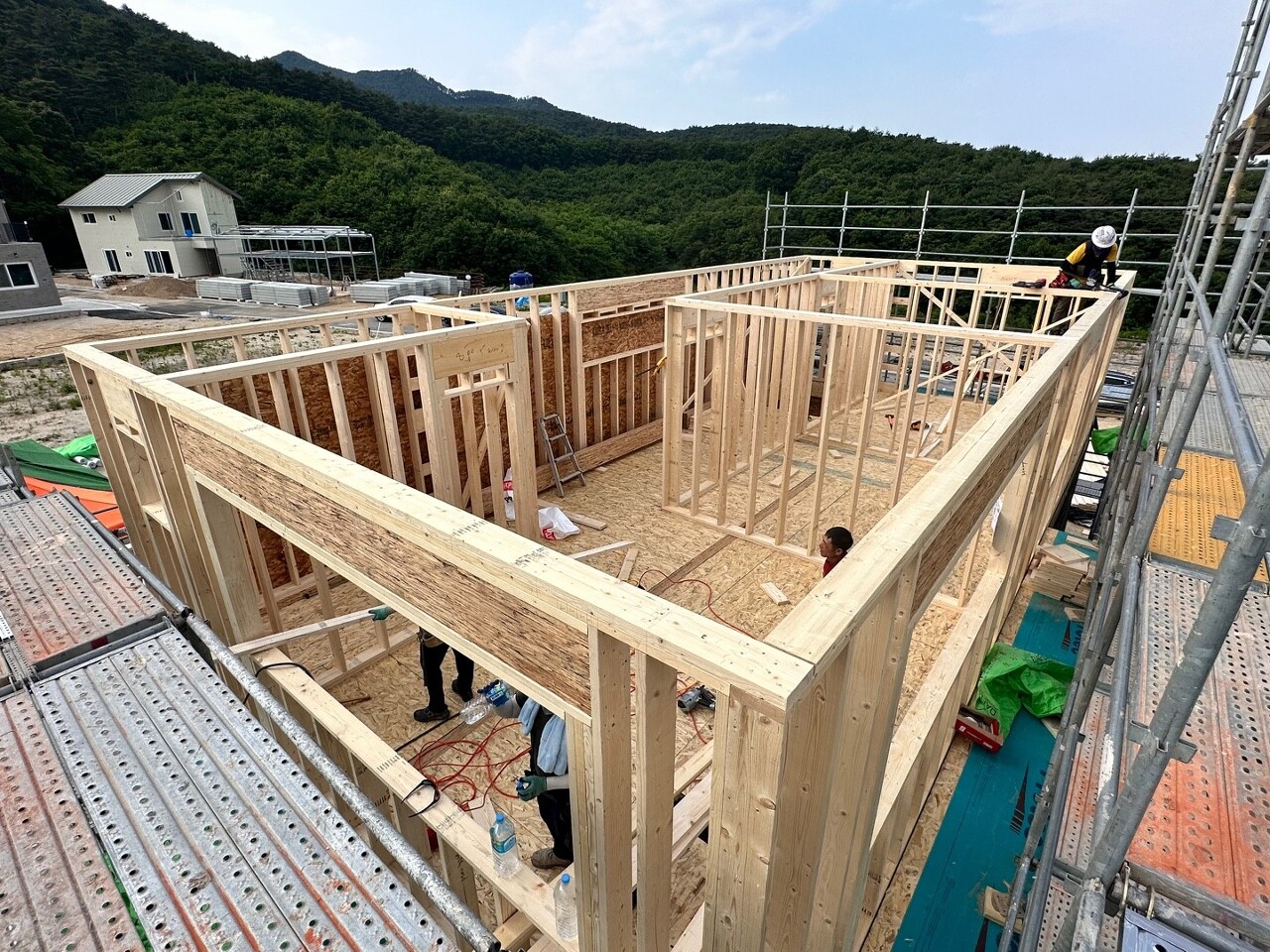

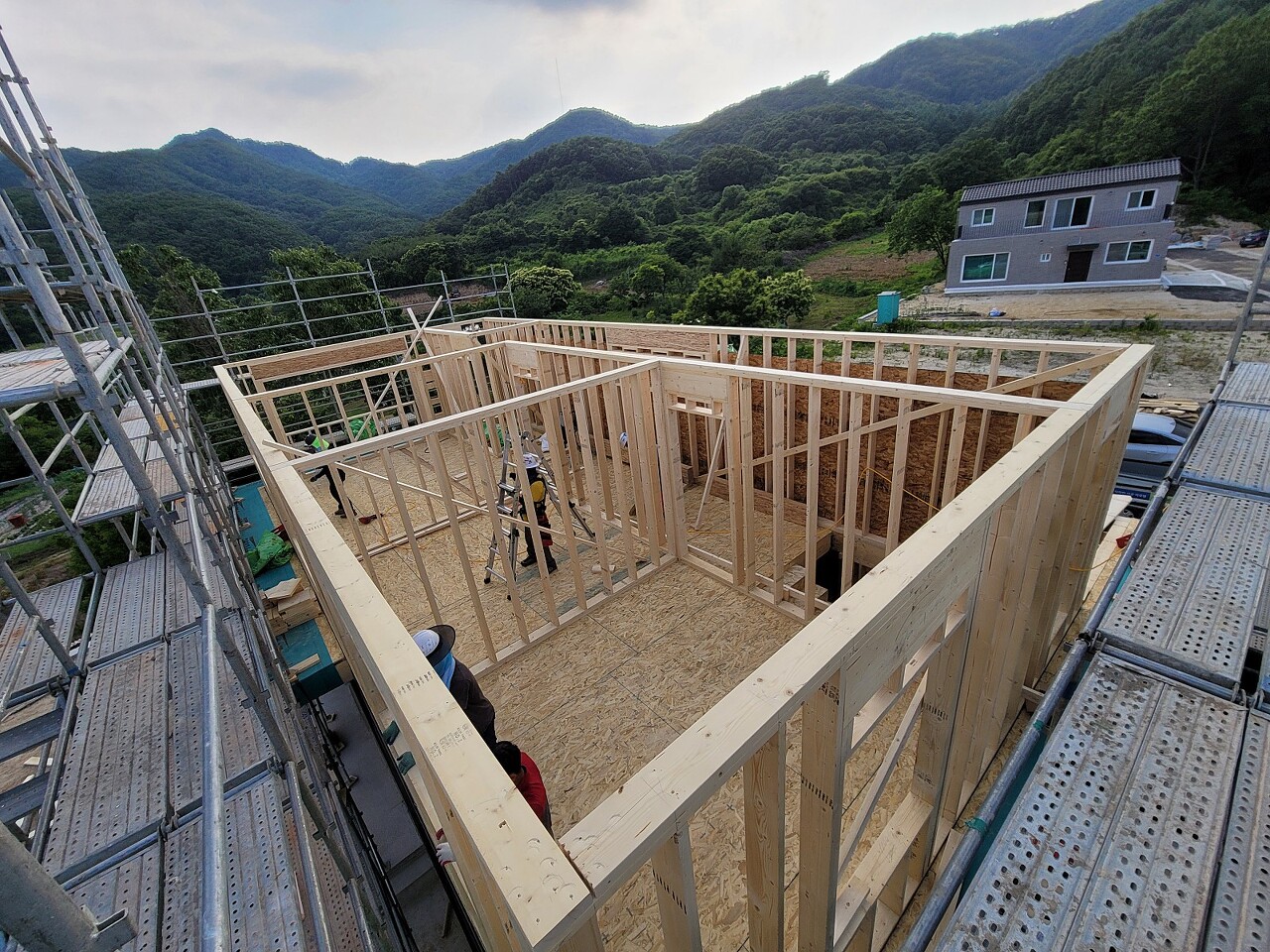

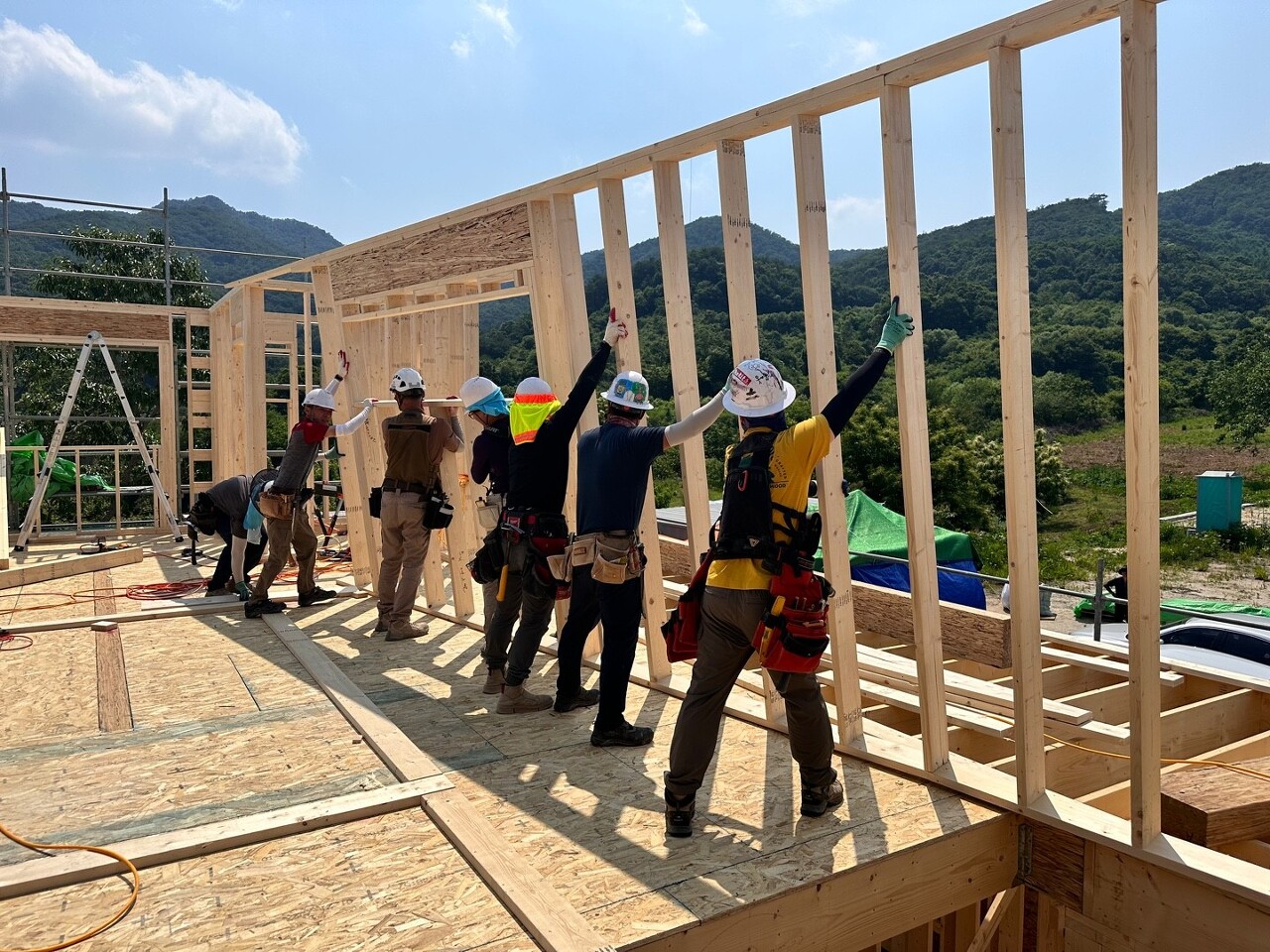

2층 벽체 시공완료
내일부터 2층 지붕시공을 위해 달릴 예정입니다.

금일시공은 여기까지입니다.

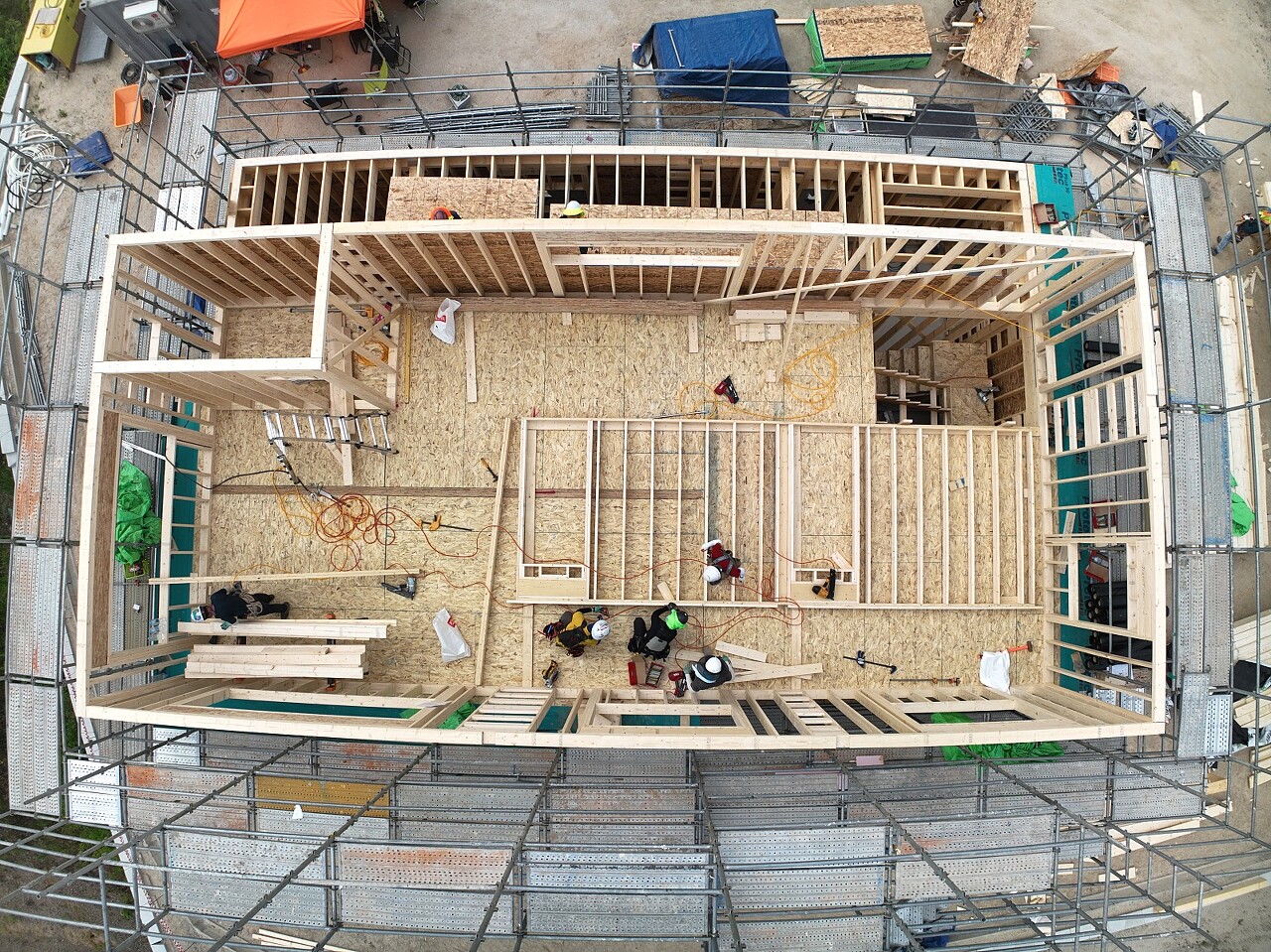

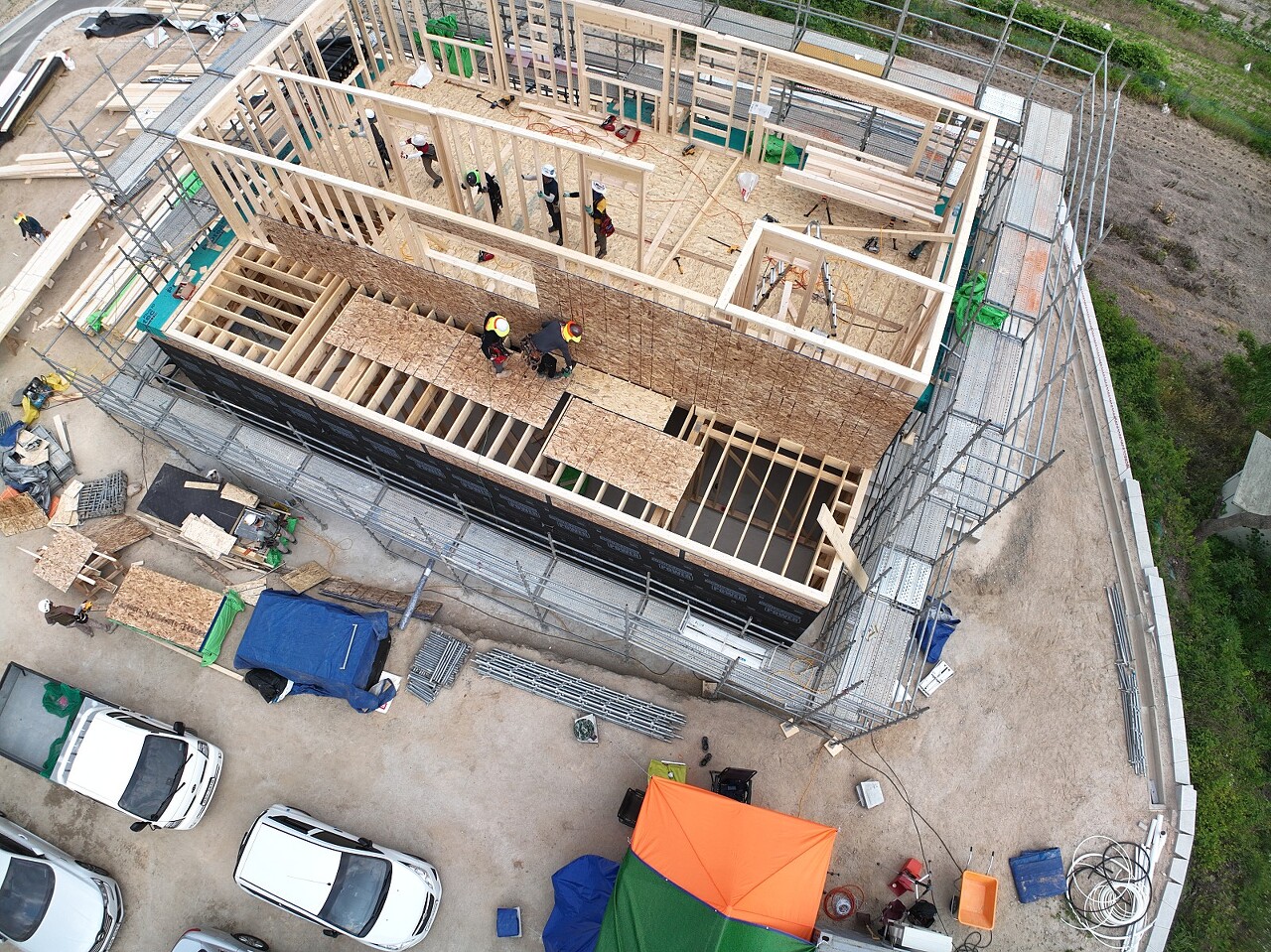

2층까지 골조가 올라갔습니다.
내일도 모두 안전하게 시공했으면 좋겠습니다.
