날씨: 맑음
대표빌더 : 정수호 (9시간)
팀 원 : 오경택 (9시간), 문병선(9시간), 최영광 (9시간), 김종협 (9시간)
지원: 문성일 (9시간), 김진홍 (9시간), 천영환 (9시간)
금일품수 (누계) : 9.0품 (총 33.0품)
금일 작업 현황

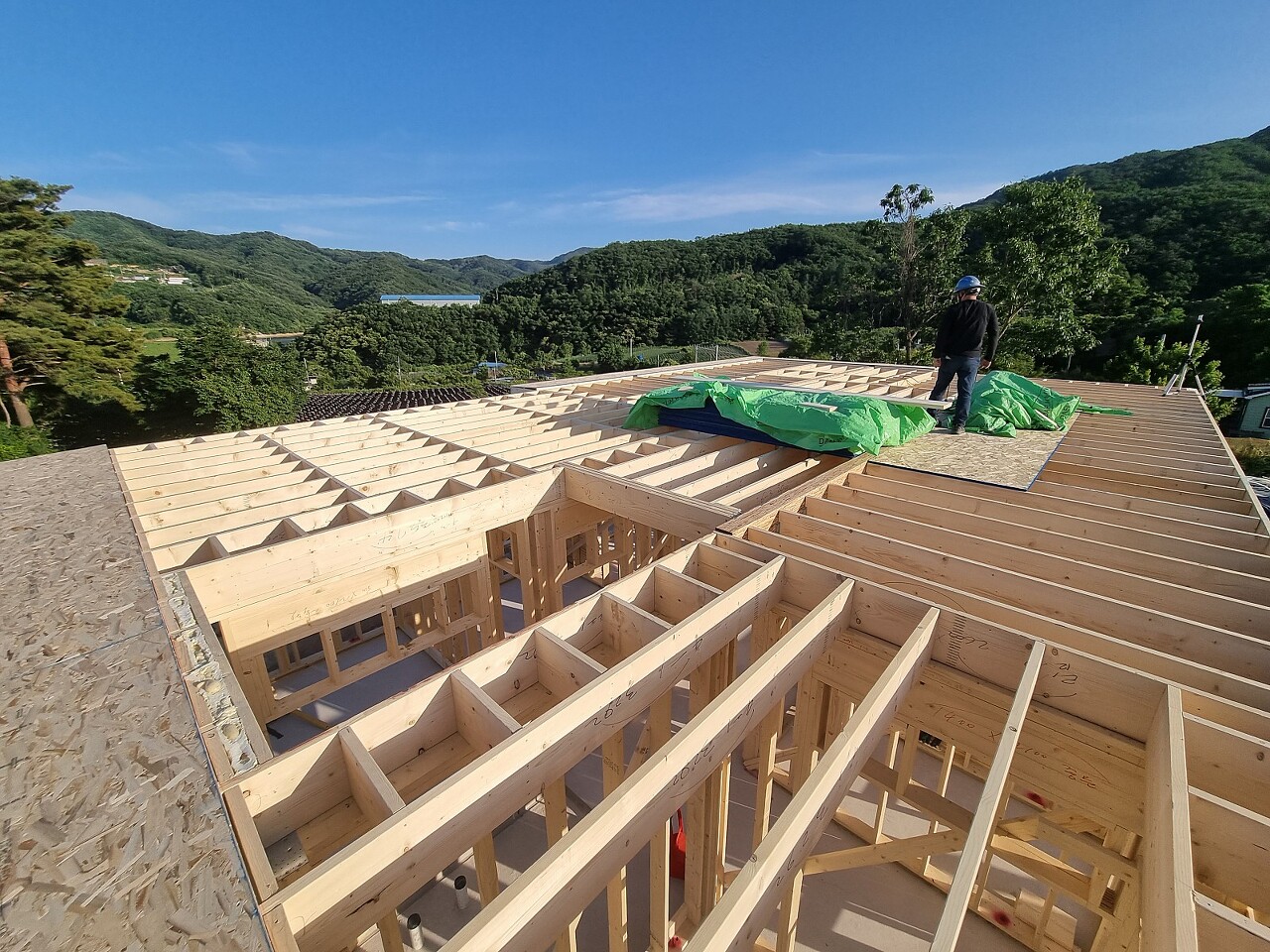

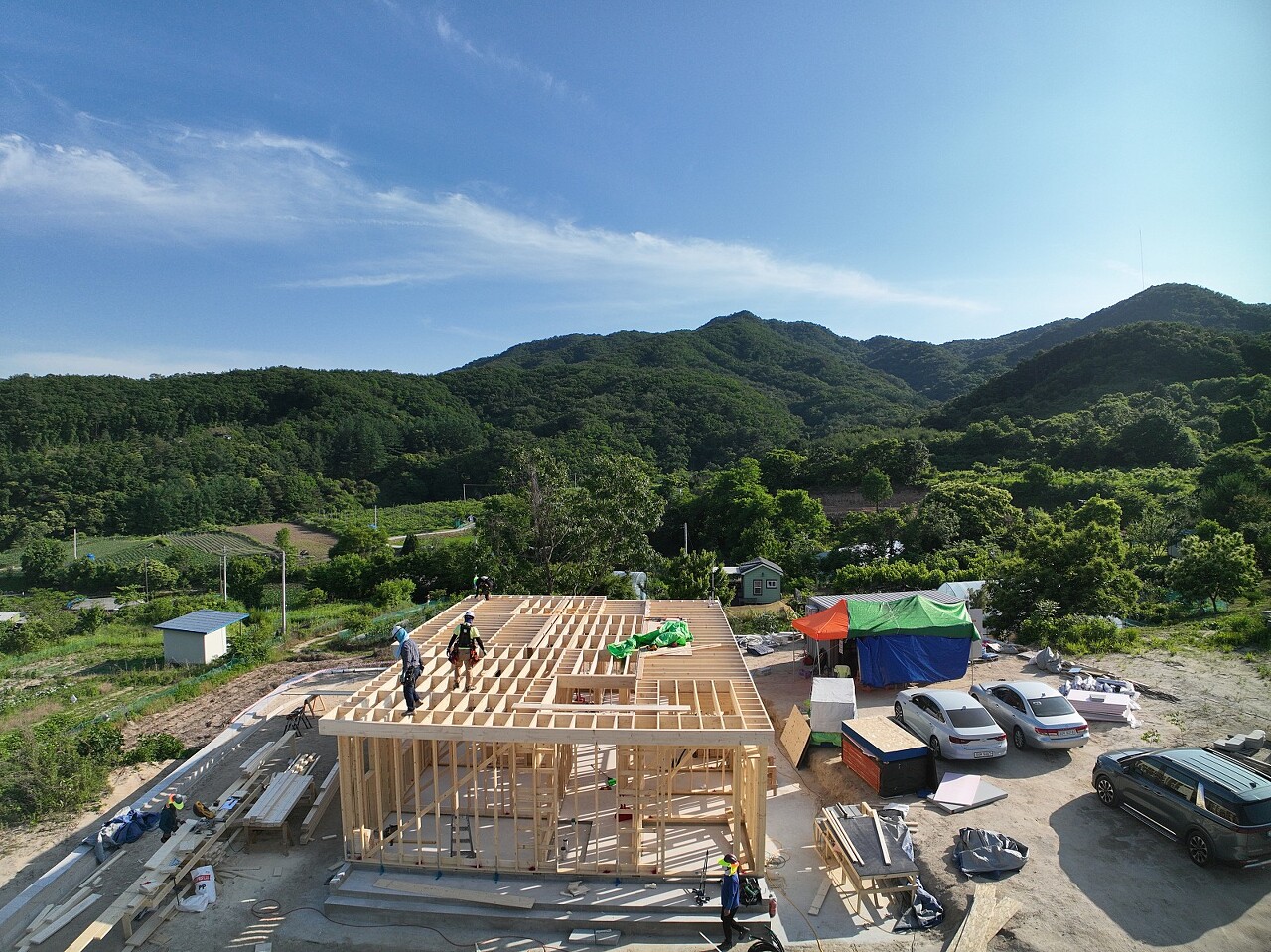

- 장선 시공(완료)
- 장선 블로킹 시공(완료)
- 2층 플레이트 및 스터드 재단
- 내부 목작업
다음 예정작업
- 2층 바닥 T&G시공
- 서까래 재단
- 외벽 합판시공
- 비계 설치

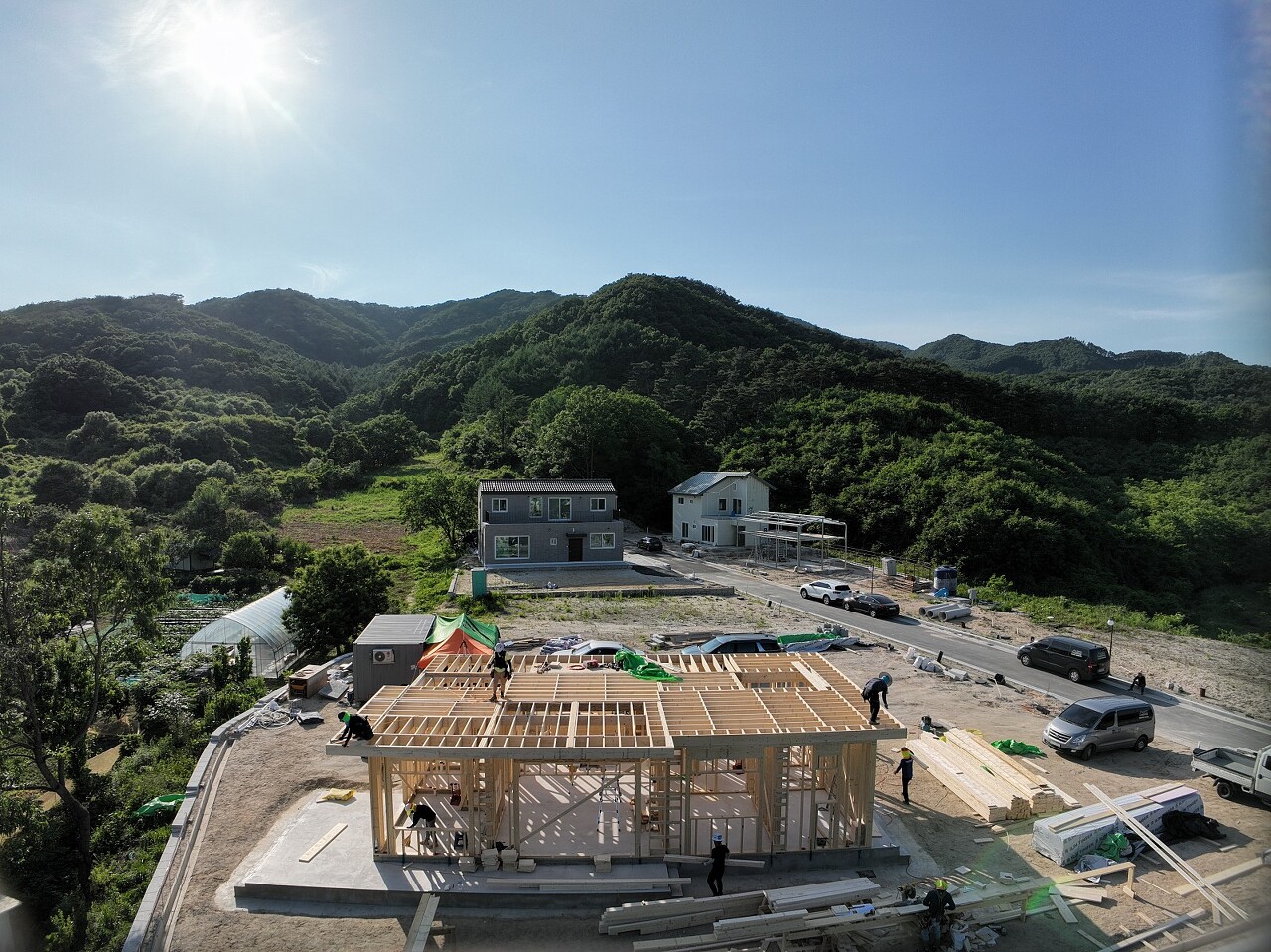

원주 흥업 4일차
해는 뜨겁지만 한번씩 부는 시원한 바람이 기분이 좋아지는 날씨였습니다.
어제 마무리 못한 장선시공을 마무리하기위해 아침부터 분주했습니다.





화장실은 방수를 위한 다운실링을 시공하였습니다.

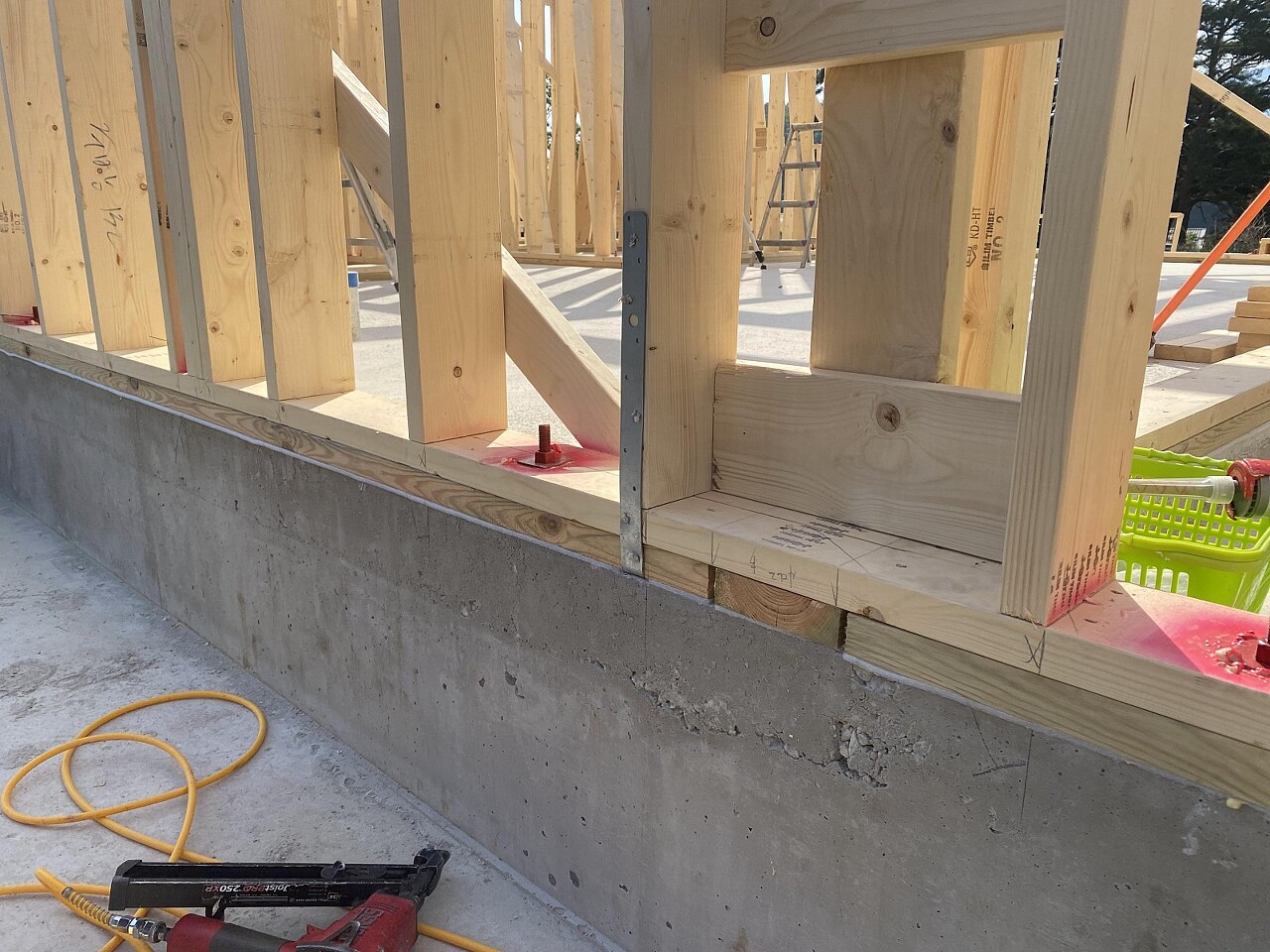

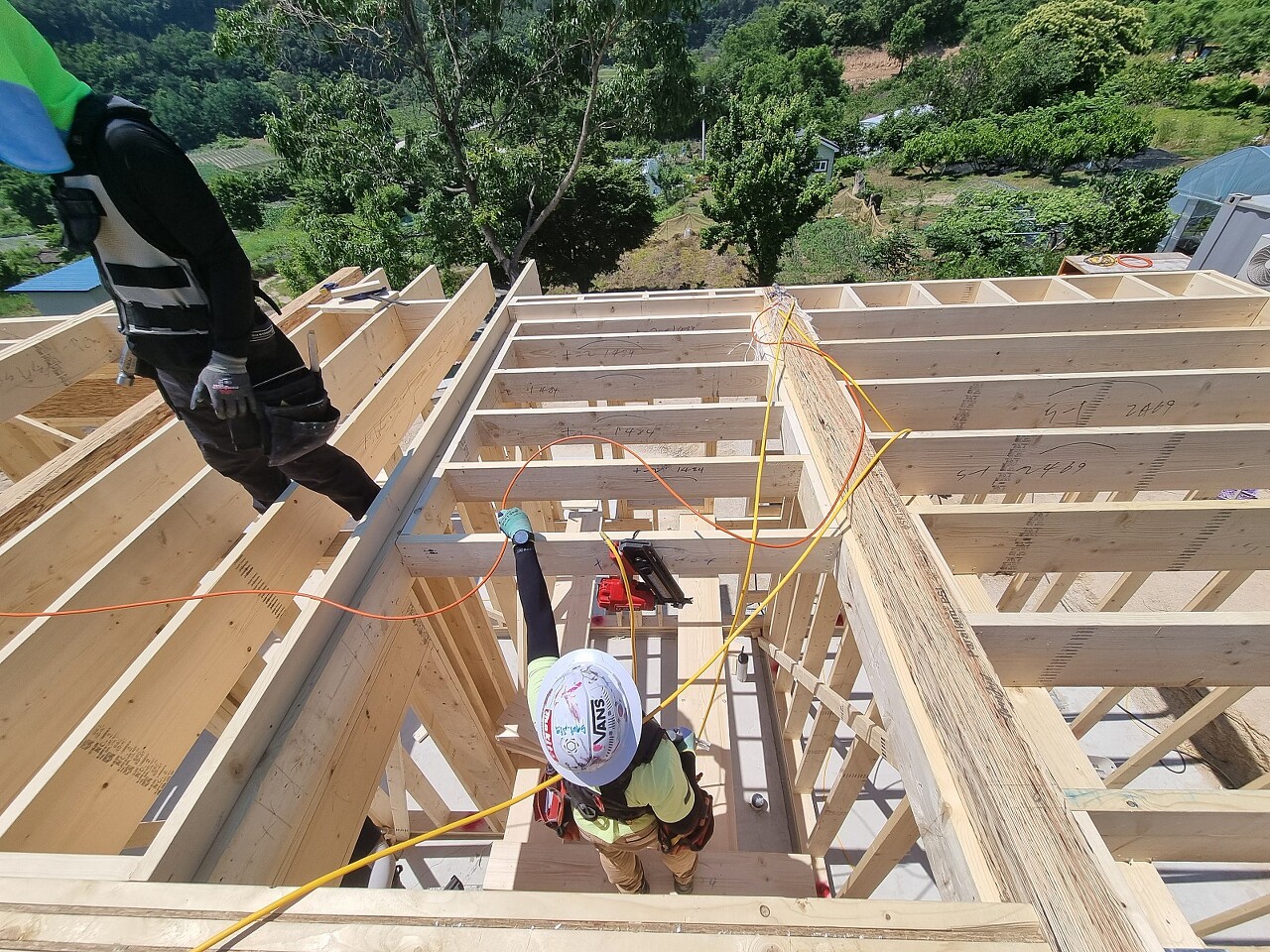

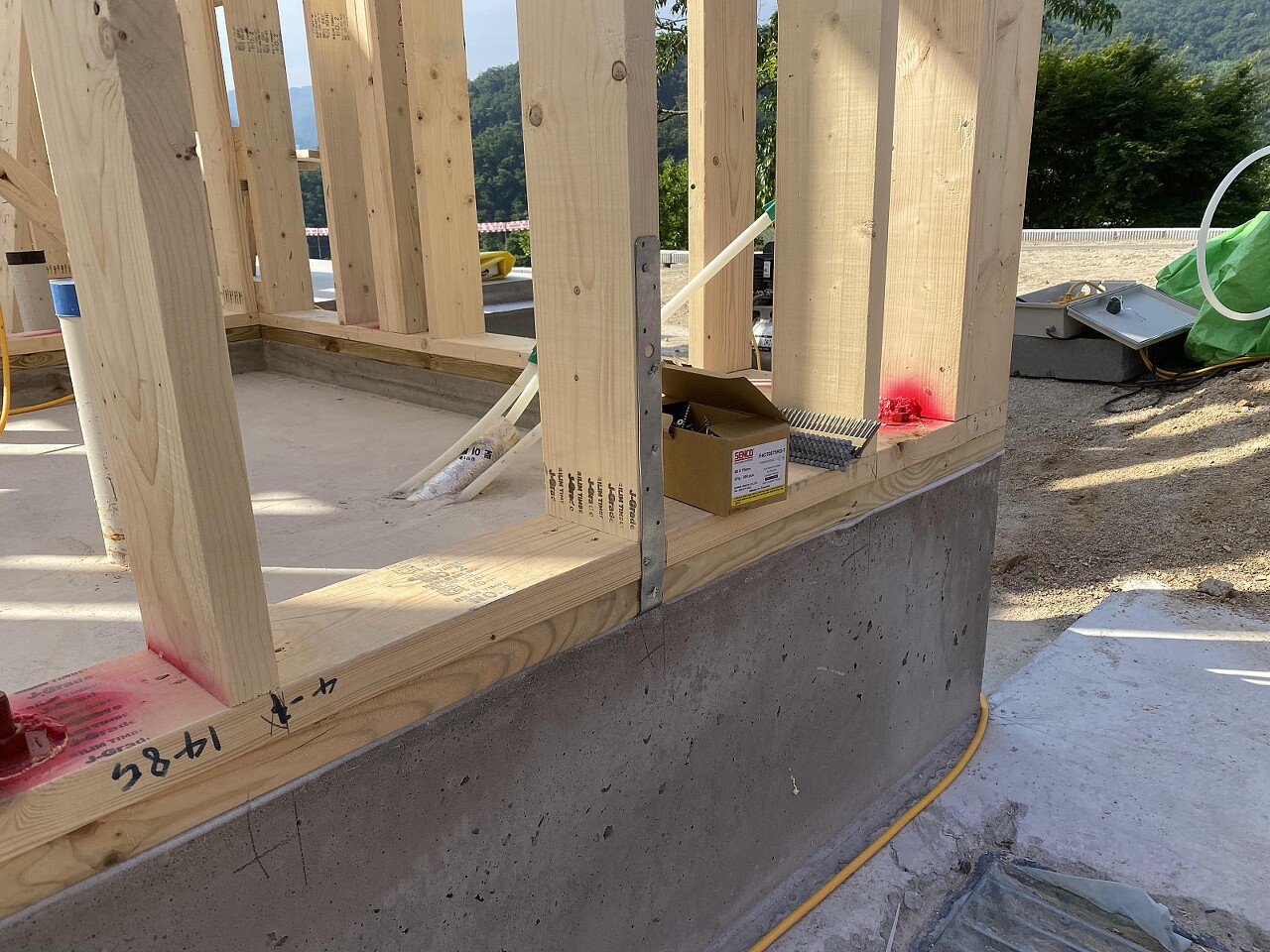

토대와 벽체를 연결해주기위한 철물시공을 진행하였습니다.

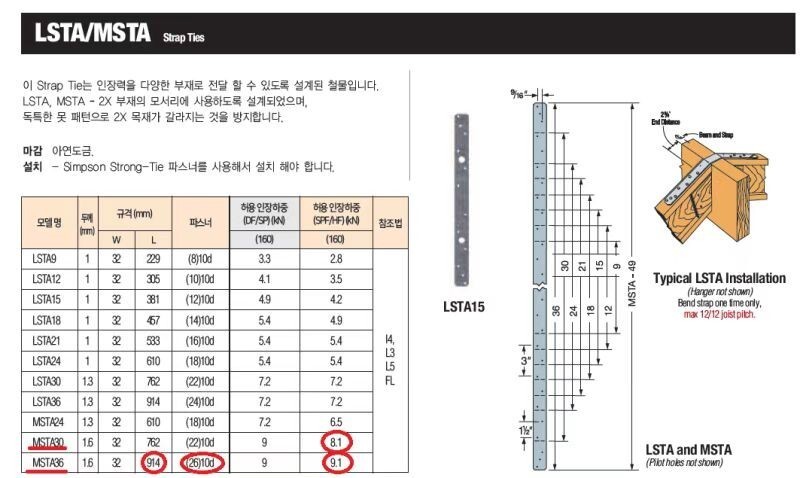

-Strap tie-

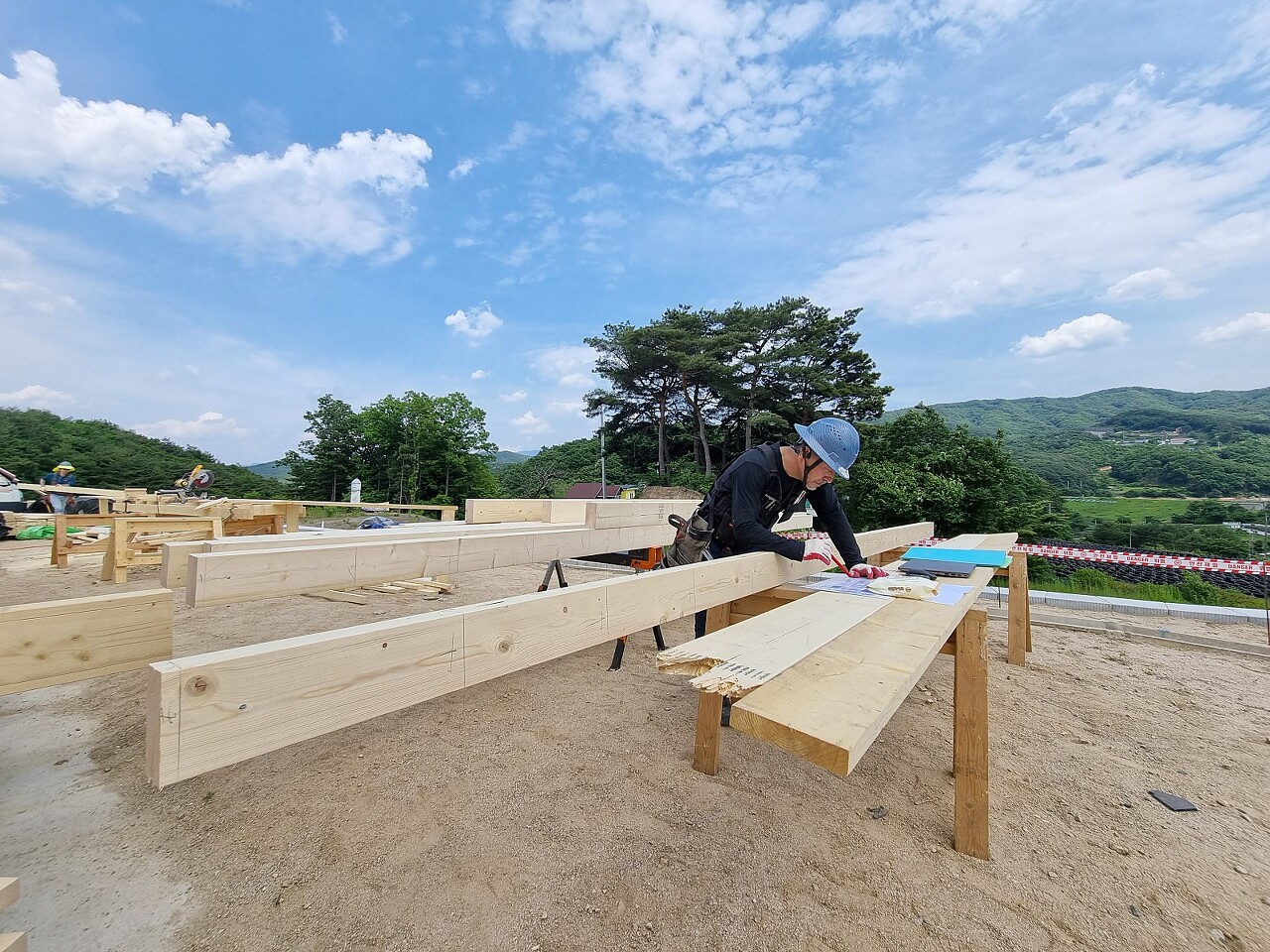

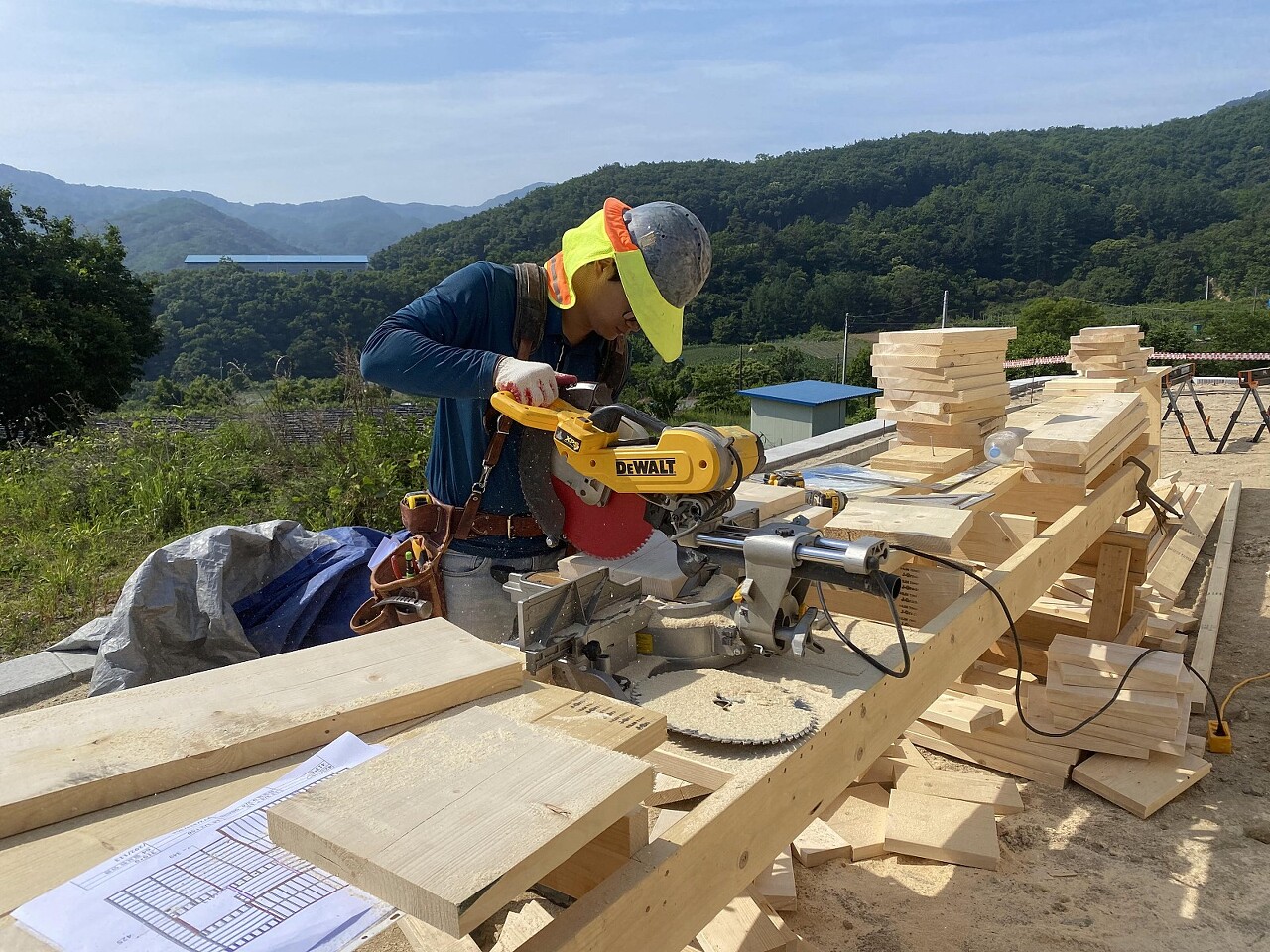

골조시공이 순탄하게 진행되게 끔 오늘도 톱사님은 열심히
현장에 귀기울이며 재단을 부지런히 하고계십니다.

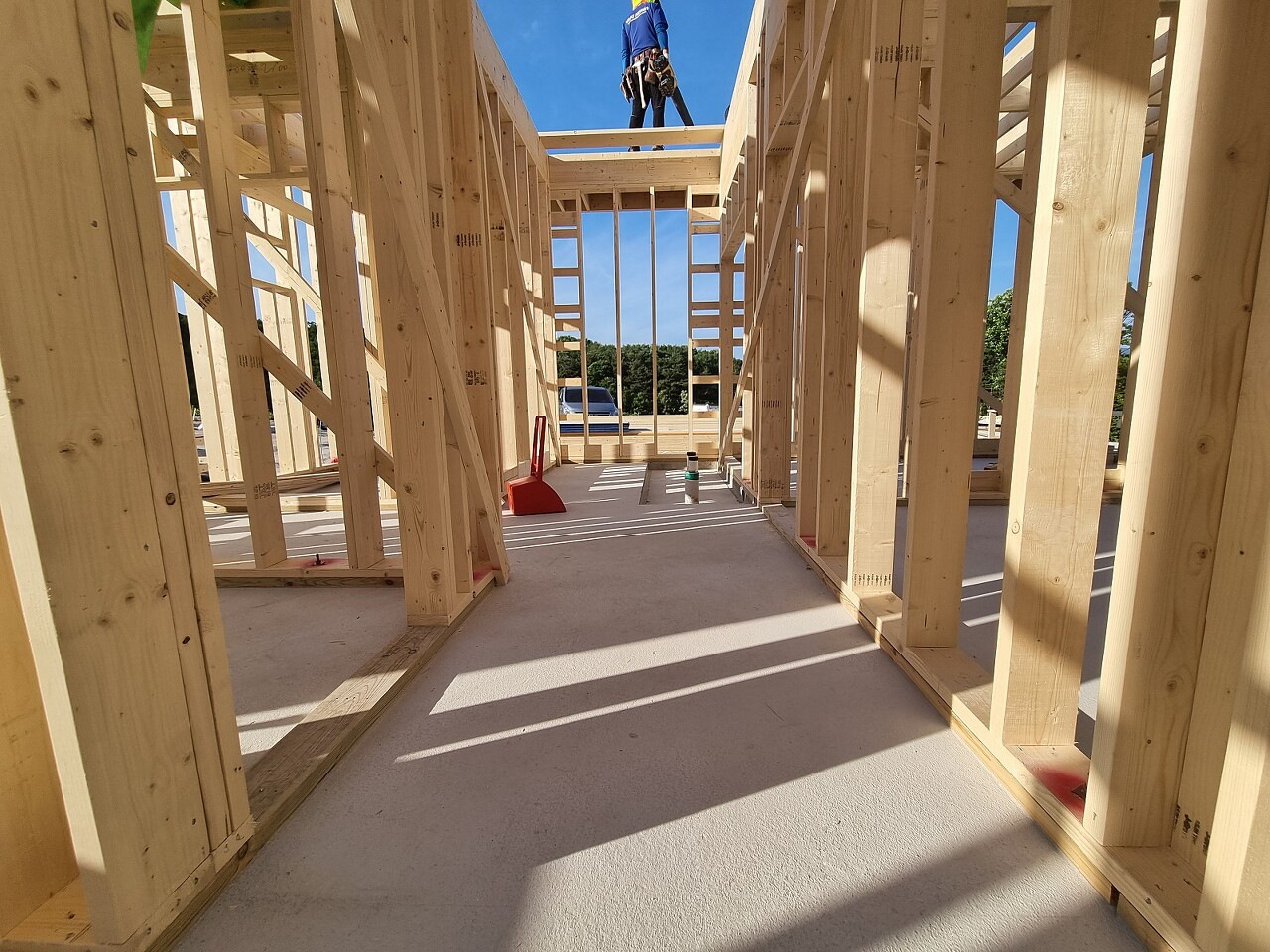

내부 목작업 진행이 진행되었습니다.

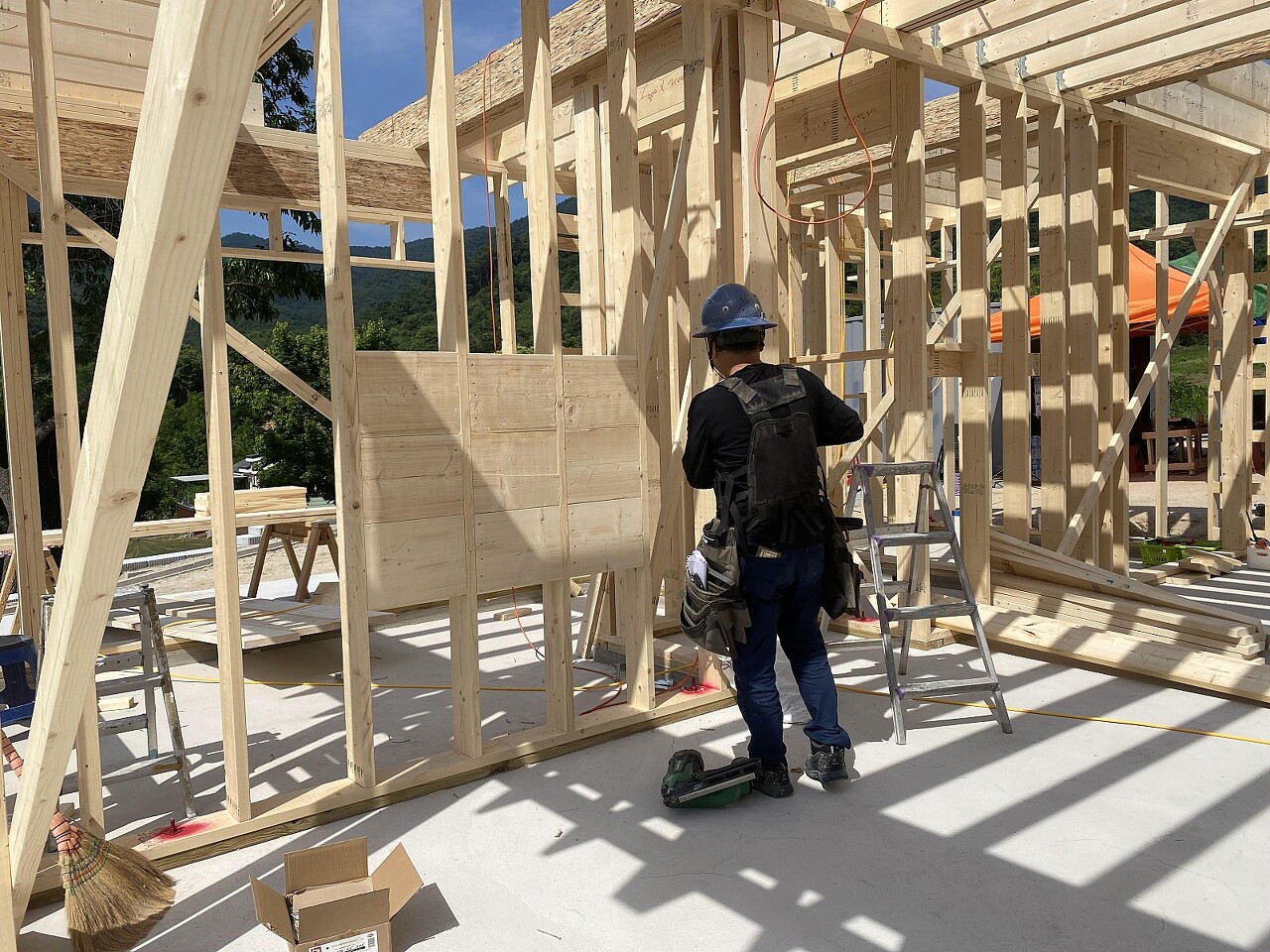

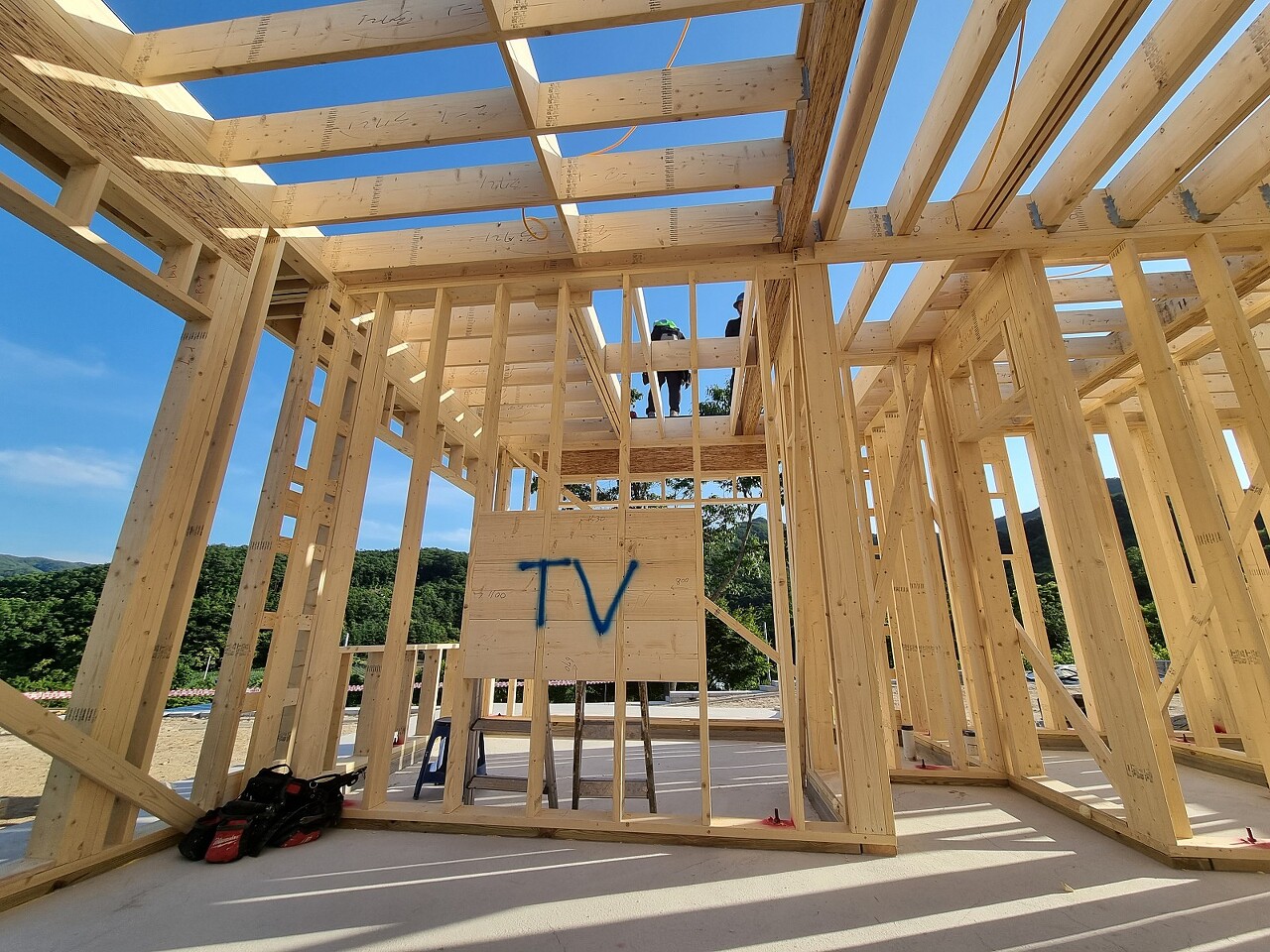

-벽걸이 TV가 들어갈 자리에 상작업을 해주었습니다.-

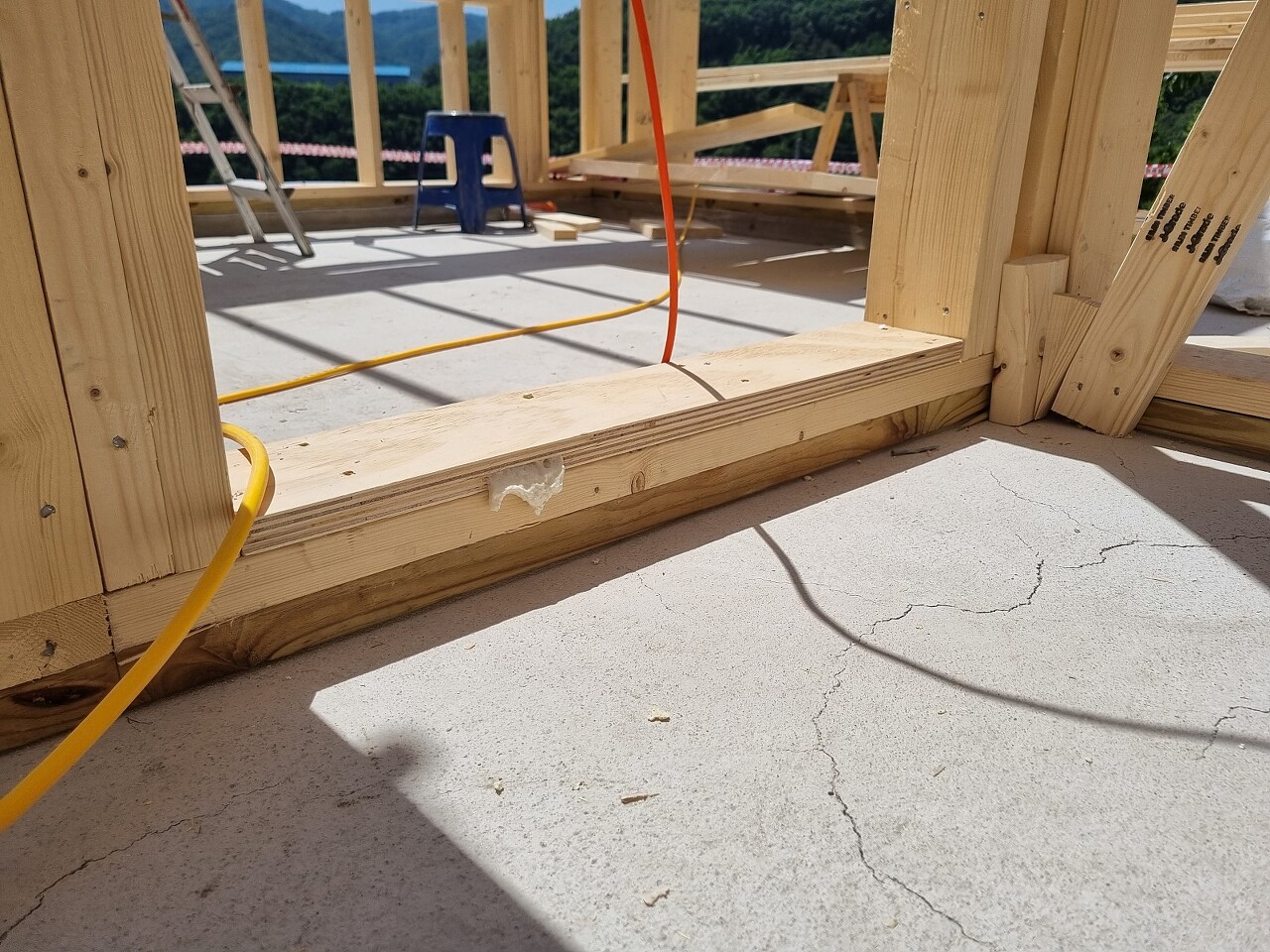

-개구부 밑면에 방통 바닥높이를 맞추기 위한 작업을 진행하였습니다.-

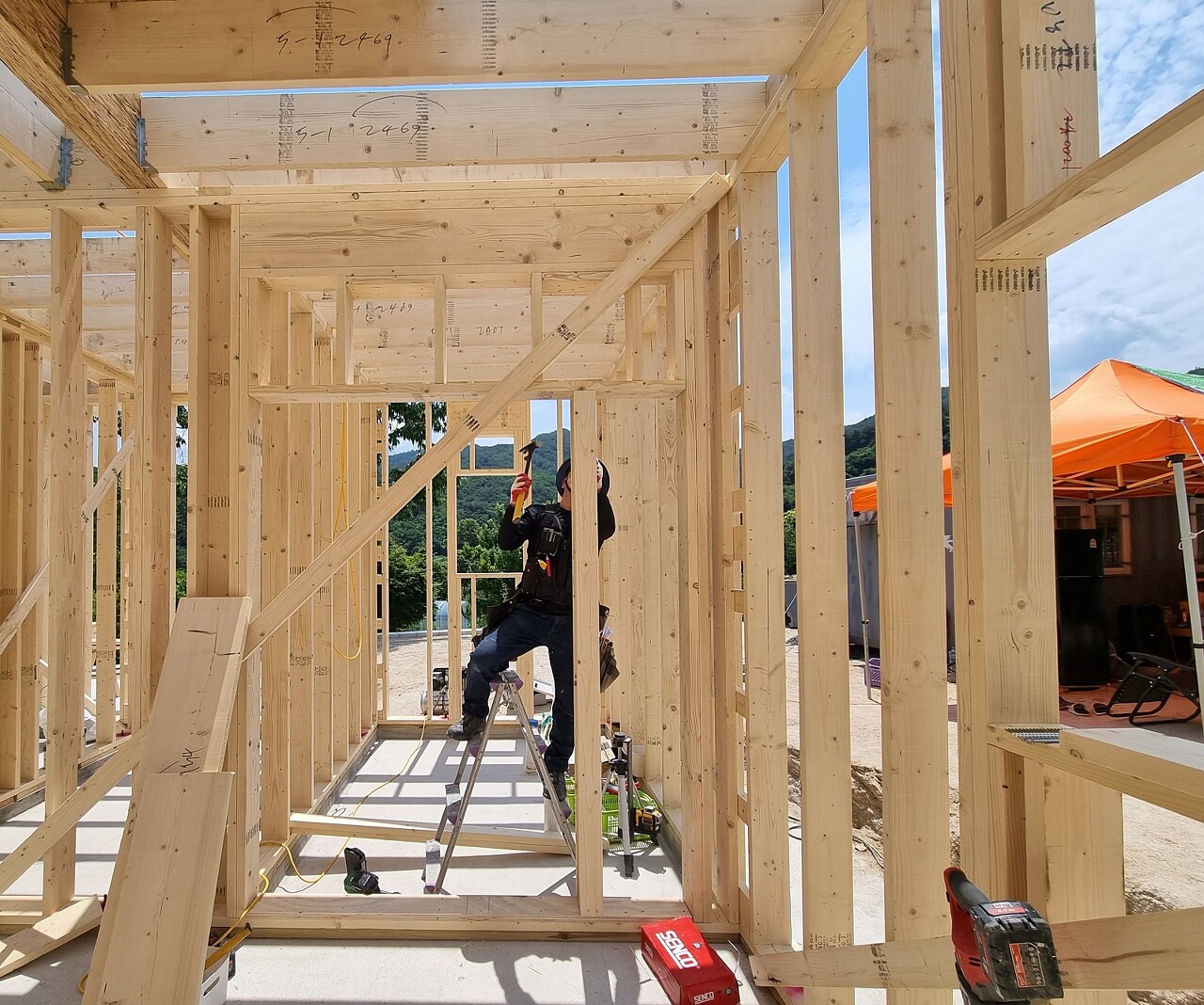

- 포켓도어가 들어갈 자리에 목작업을 진행하였습니다. -

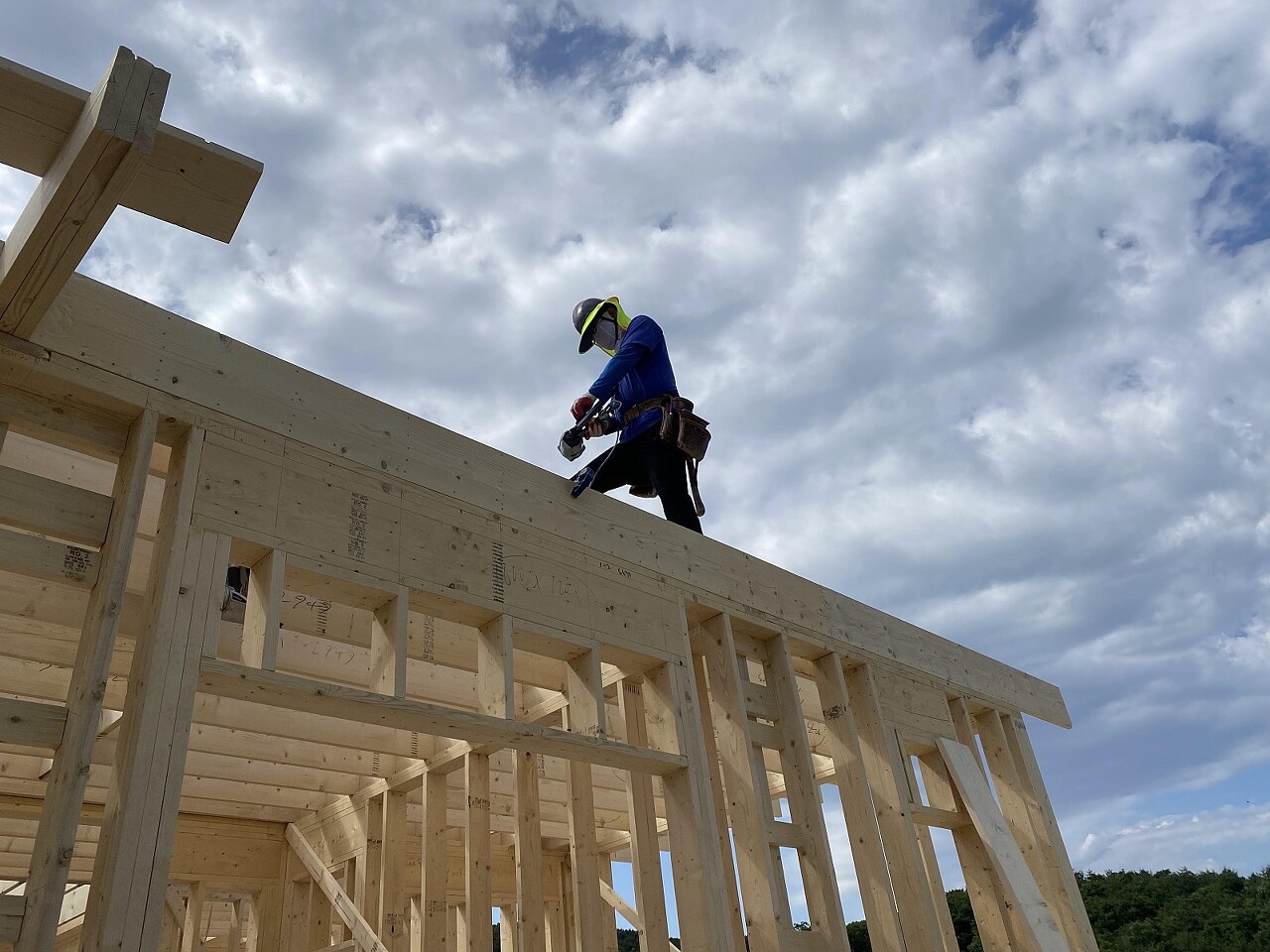

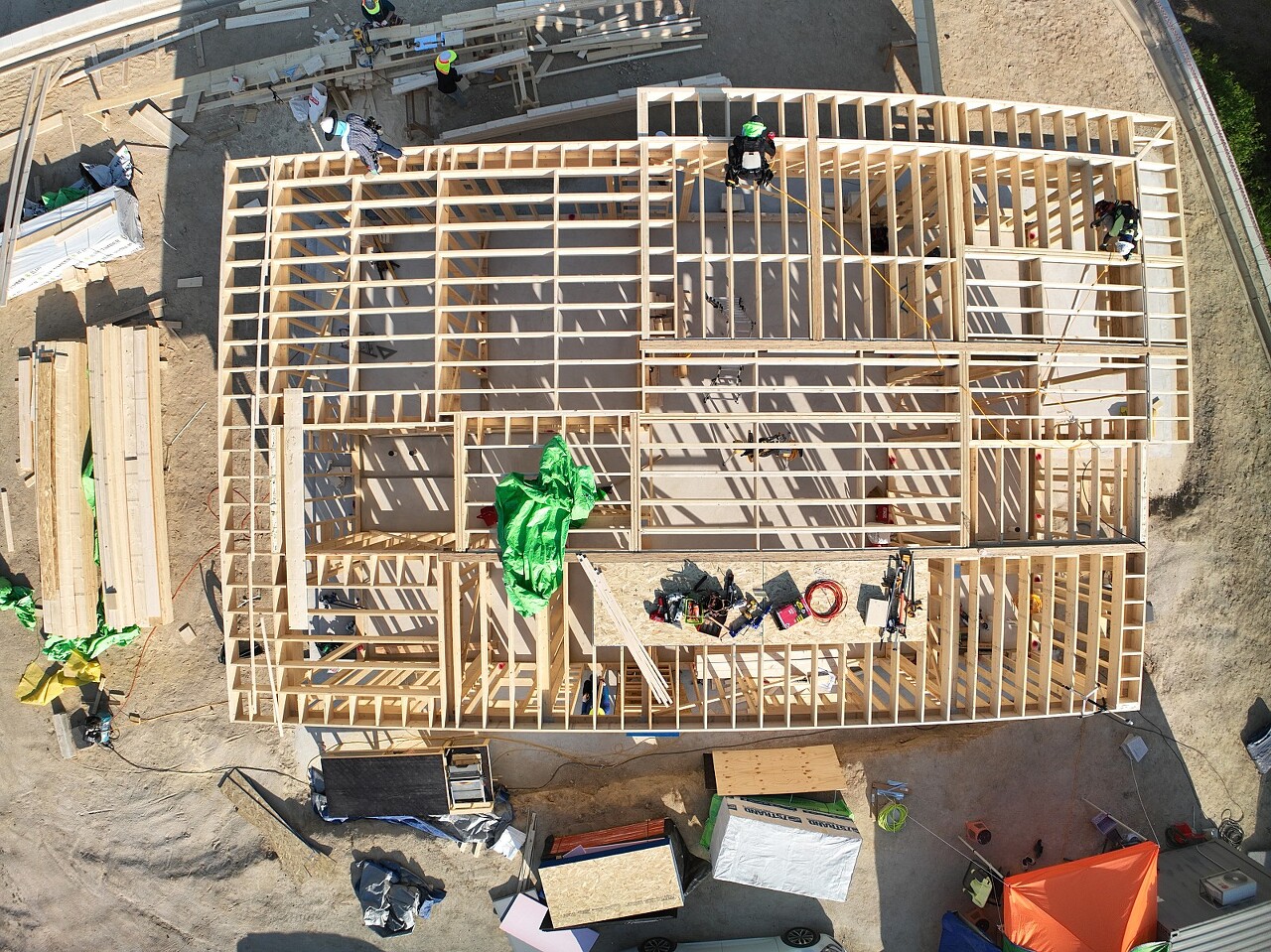

2층 벽체시공을 위한 플레이트 레이아웃이 진행되었습니다.

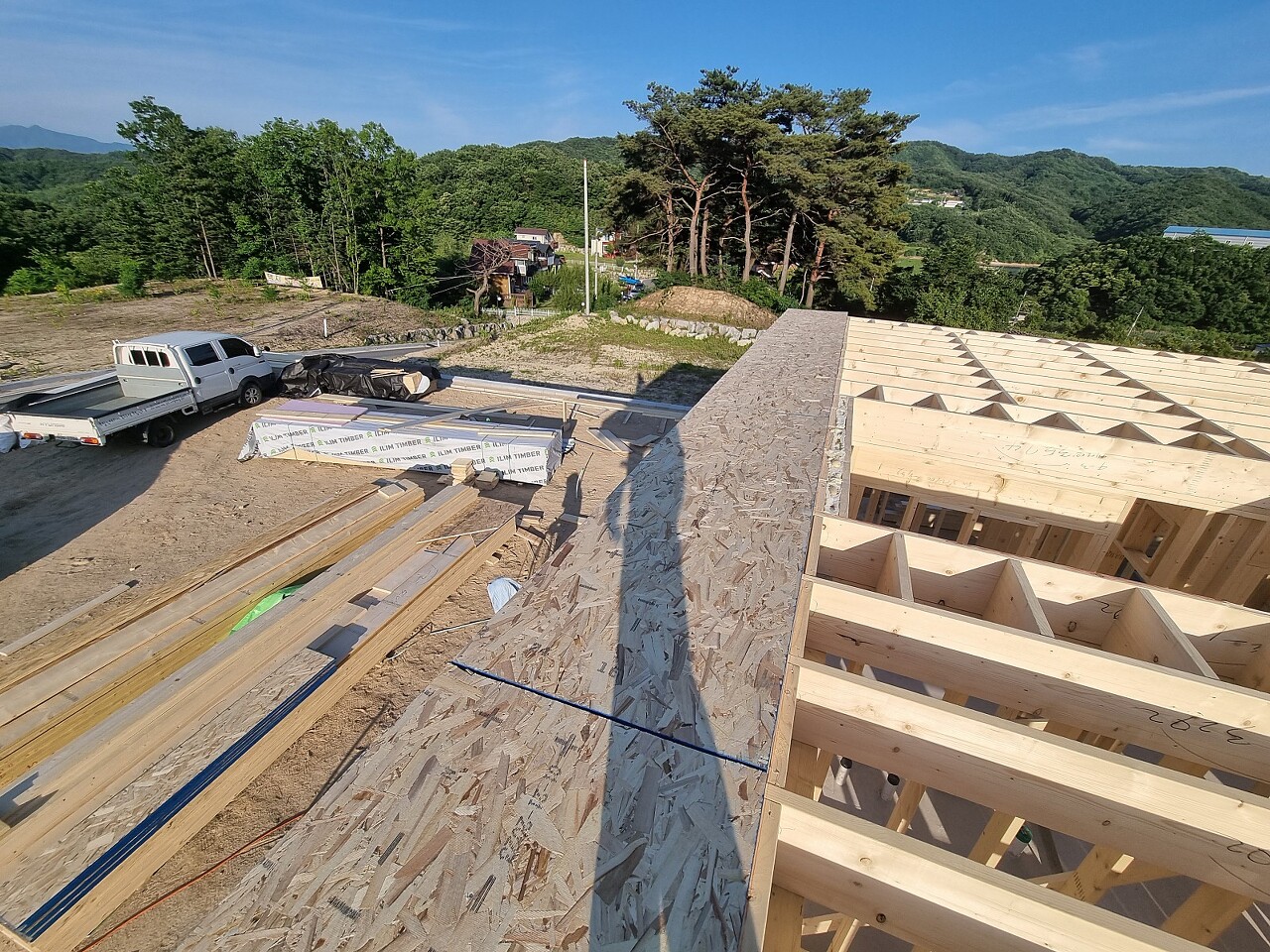

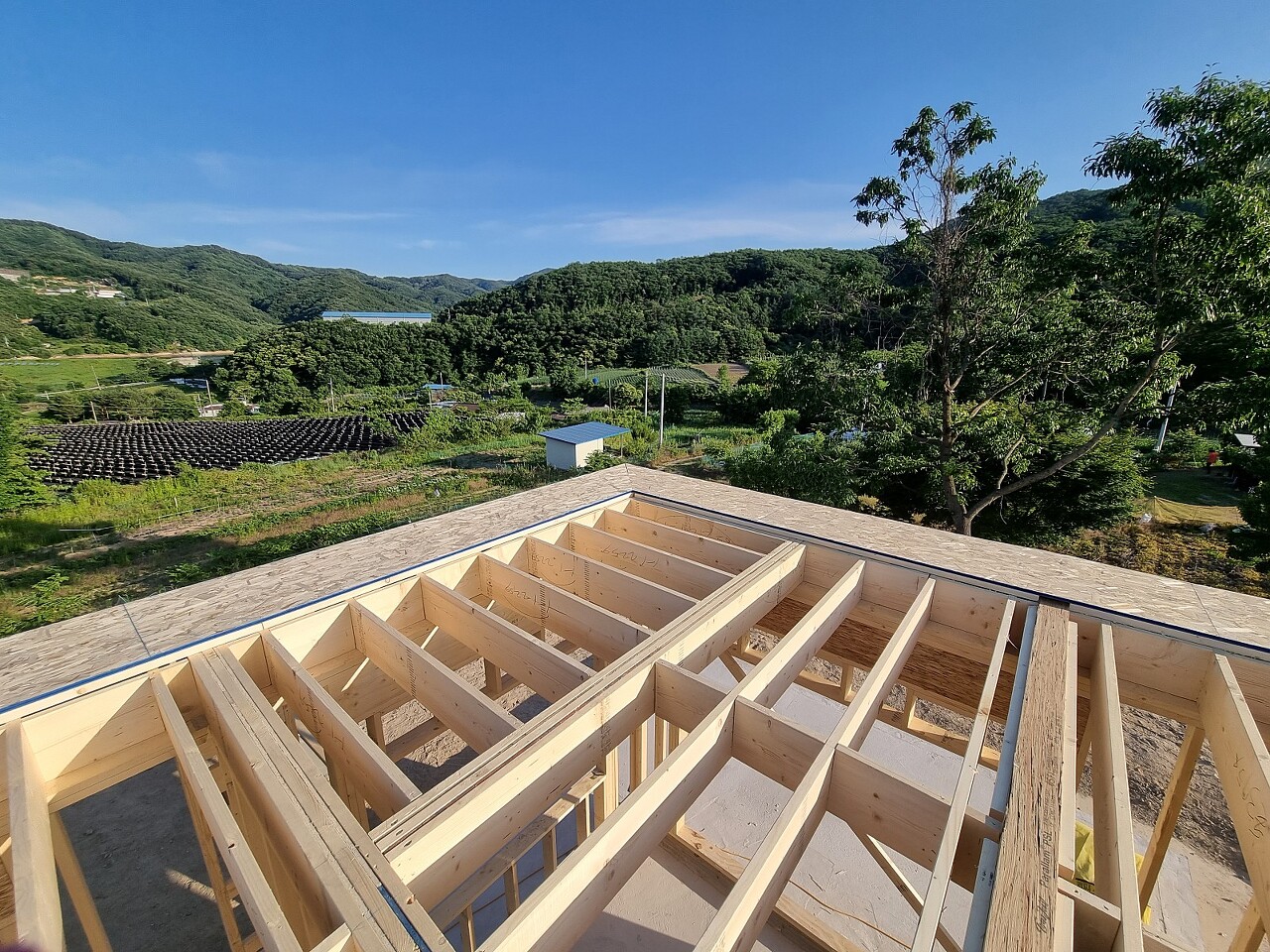

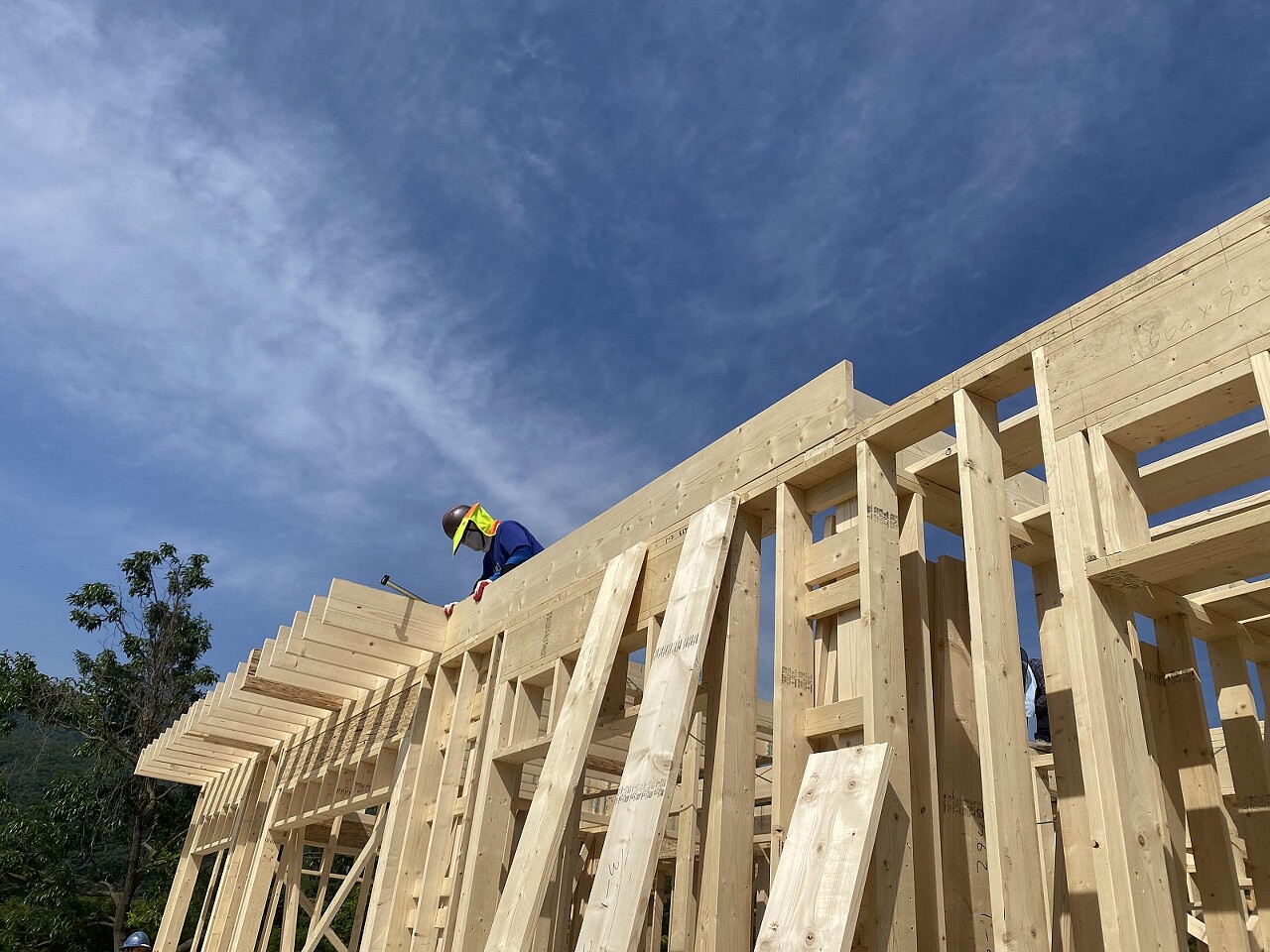

2층 캔틸레버에 물매를 주기위해 각상과 합판 시공을 진행하였습니다.


기분좋게 현장을 청소를 하고 하루를 끝마치는것 만큼 뿌듯한게 없는것 같습니다.






내일 바닥T&G시공을 위한 양중과 보양을 끝으로
금일시공을 마무리합니다.
항상 안전을 중요시하며 내일도 안전하게 화이팅 하겠습니다~!!
팀원분들 모두 수고하셨습니다.
