날씨: 맑음
대표빌더 : 정수호 (8시간)
팀 원 : 오경택 (8시간), 문병선(8시간), 최영광 (8시간), 김종협 (8시간)
지원: 문성일 (8시간), 김진홍 (8시간), 천영환 (8시간)
금일품수 (누계) : 8.0품 (총 24.0품)
금일 작업 현황

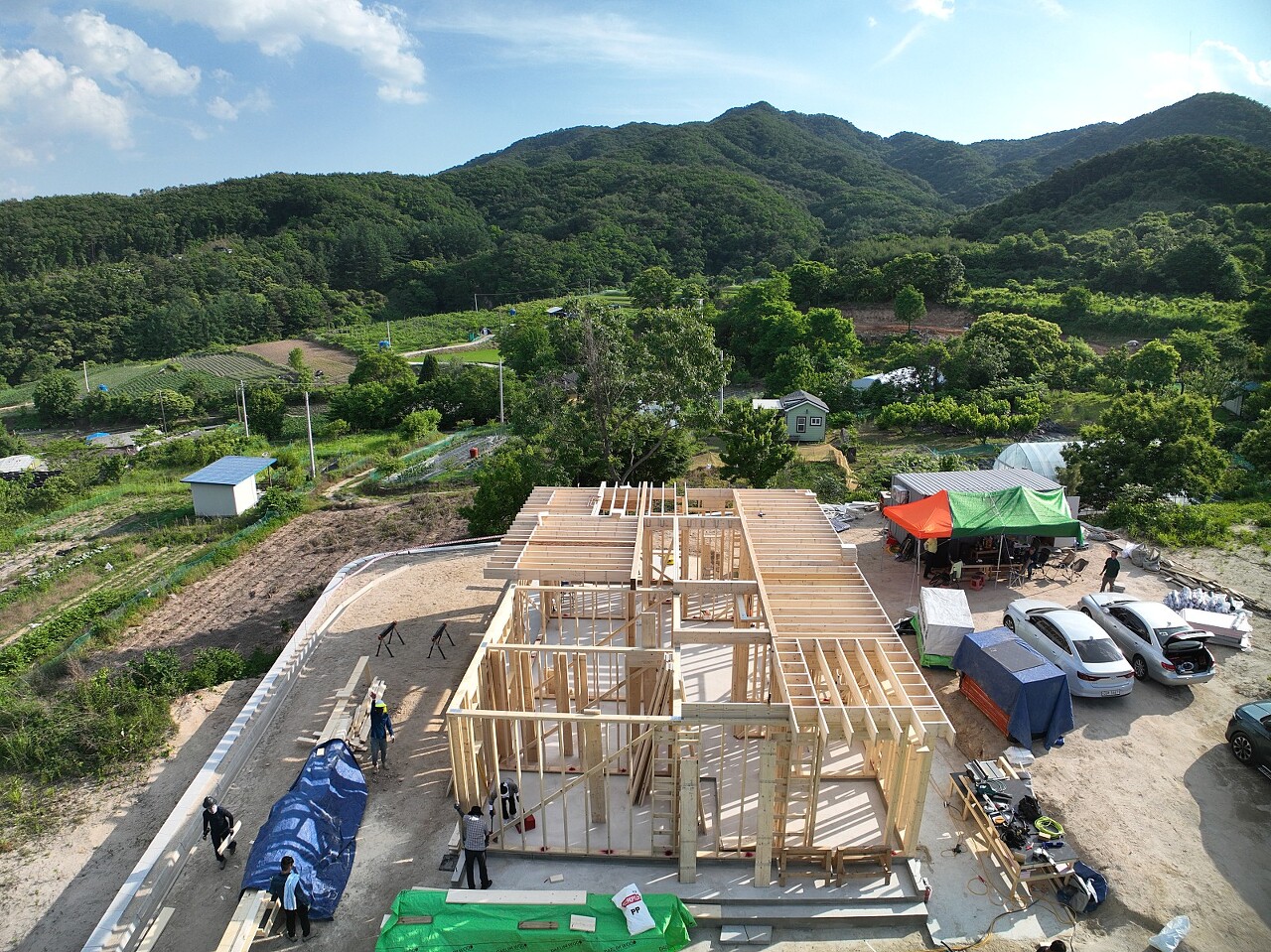

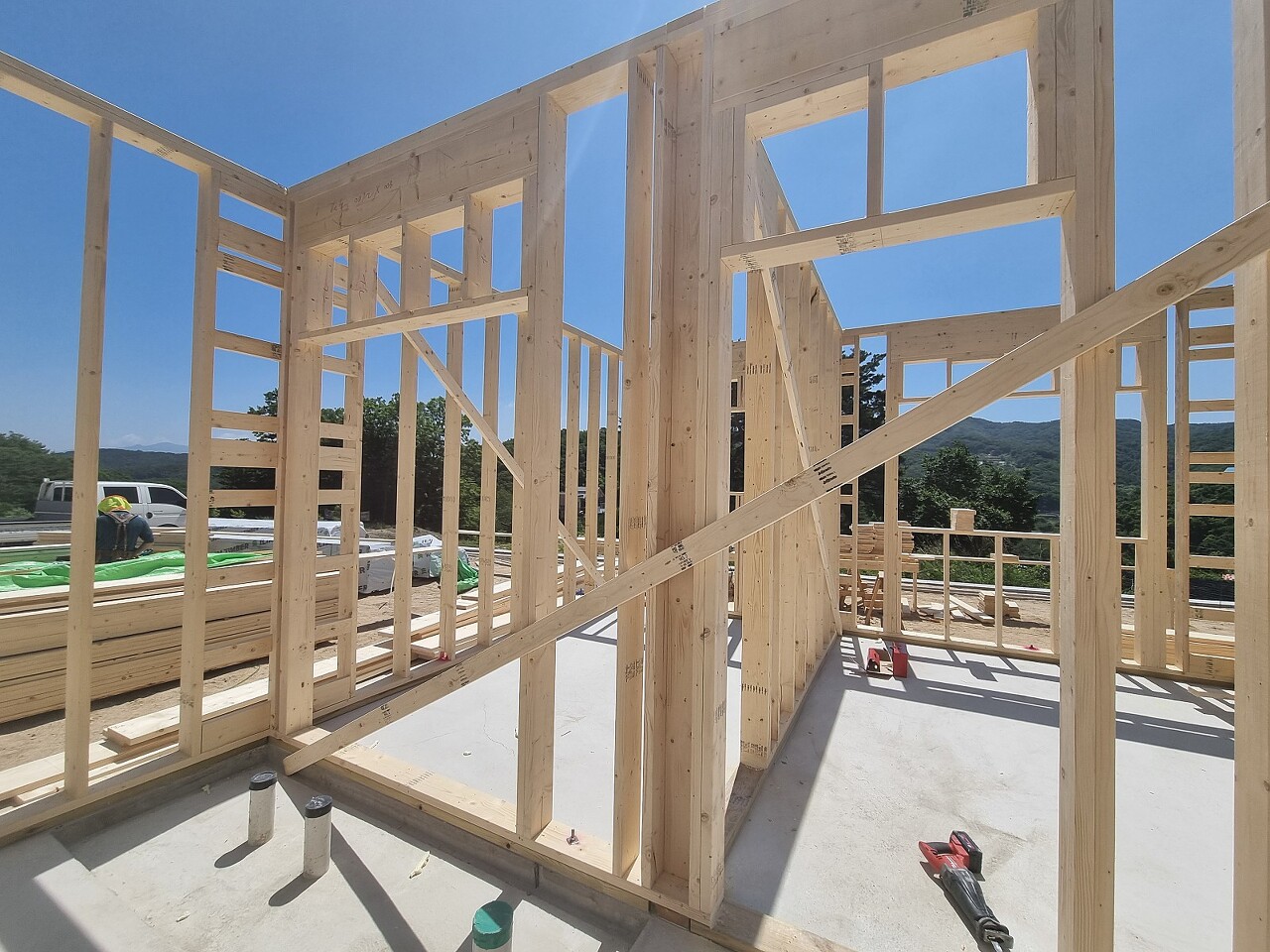

- 1층 내벽체 시공

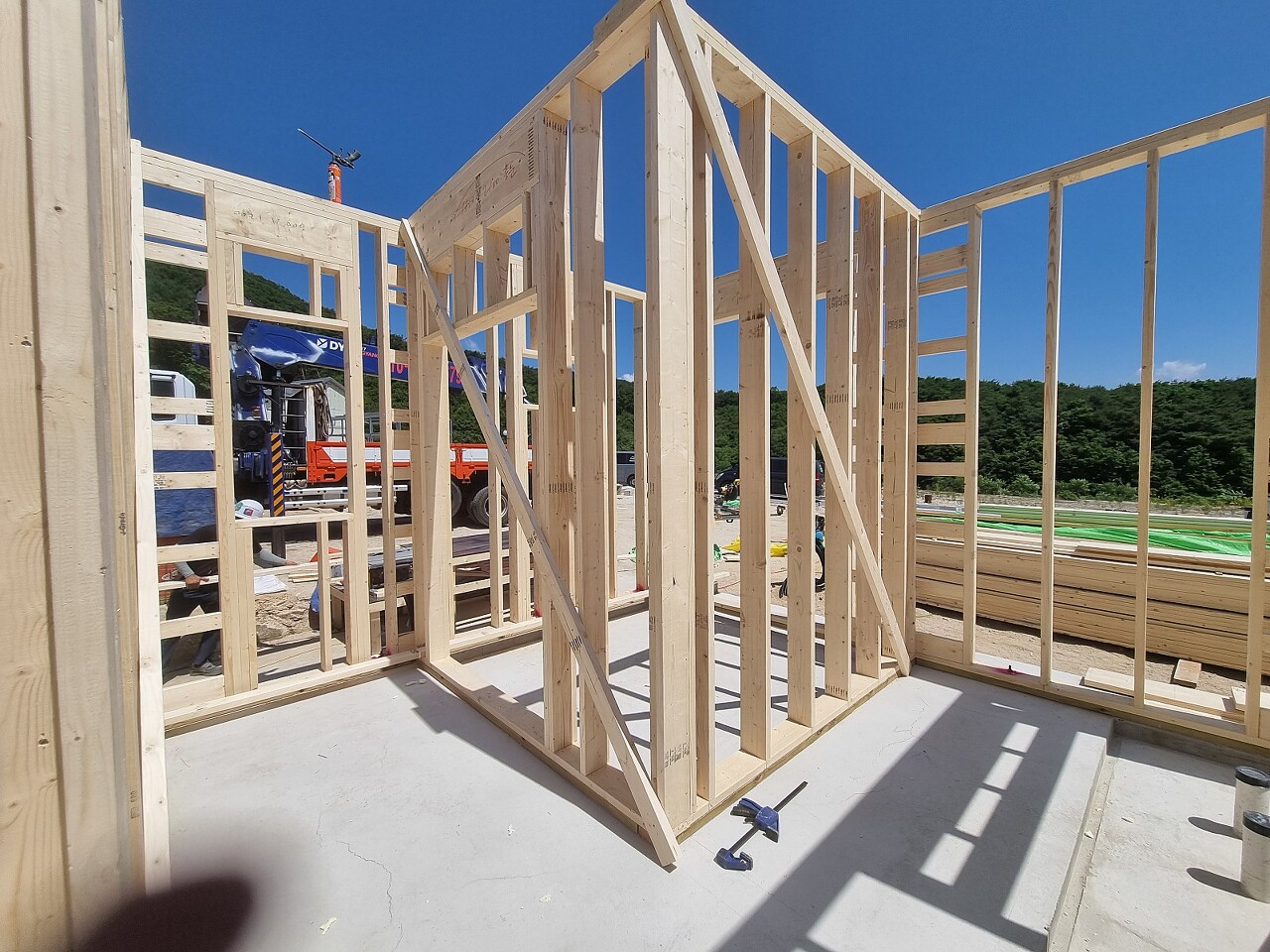

- 가세작업
- 안전 발판 시공
- 장선 재단 , 장선 레이아웃
- 림 조이스트, 장선 시공
- TP-49, 조이스트 행어 등 철물 시공

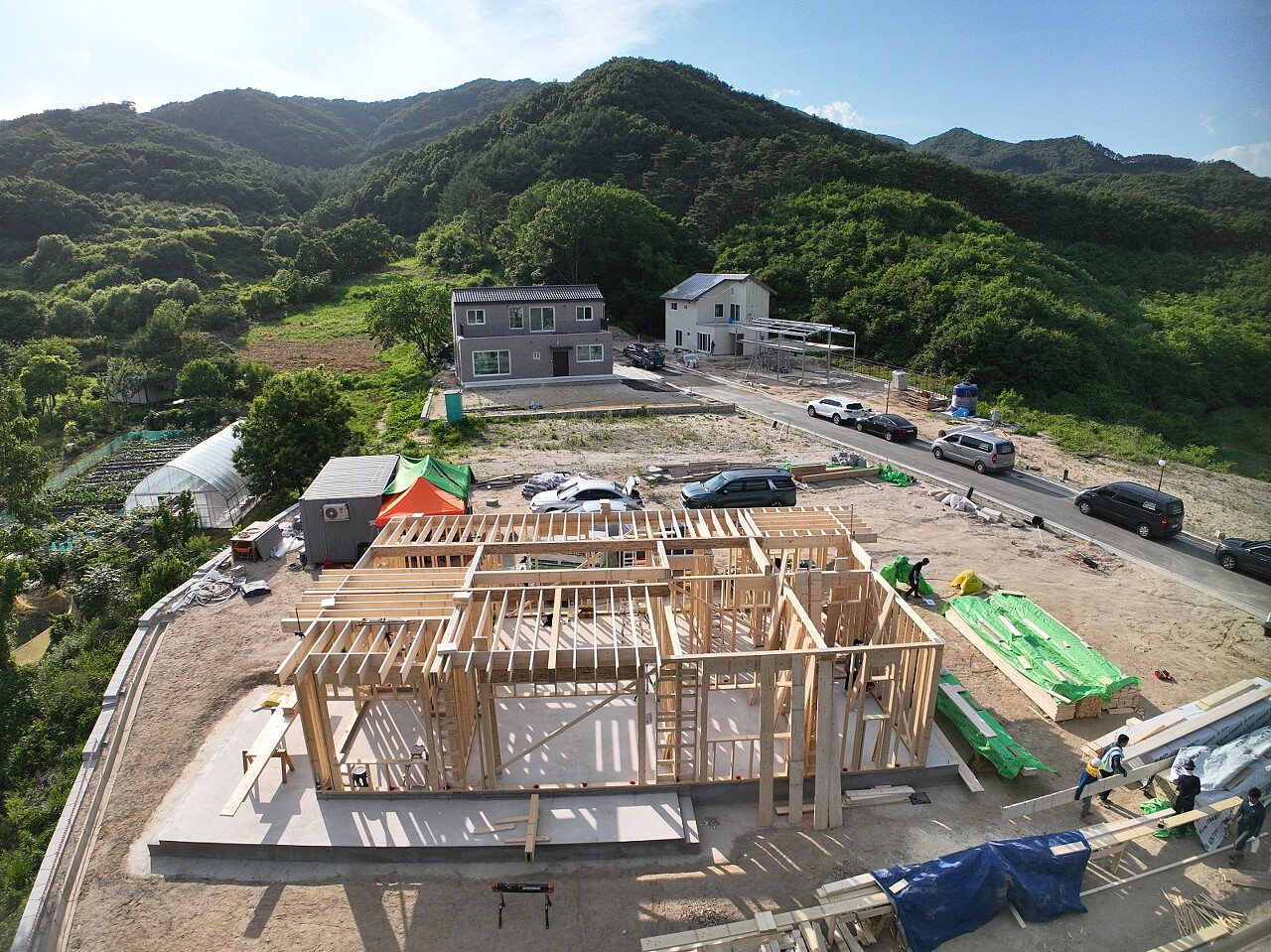

- 빔, 페러램 시공
다음 예정작업
- 장선 시공
- 장선 블로킹 시공
- 2층 바닥 T&G시공
- 2층 플레이트 및 스터드 재단
원주 흥업 1일차
오늘도 정말 맑은 날씨입니다. ㅎㅎ
어제 마무리 못한 1층 벽체 시공부터 진행되었습니다.

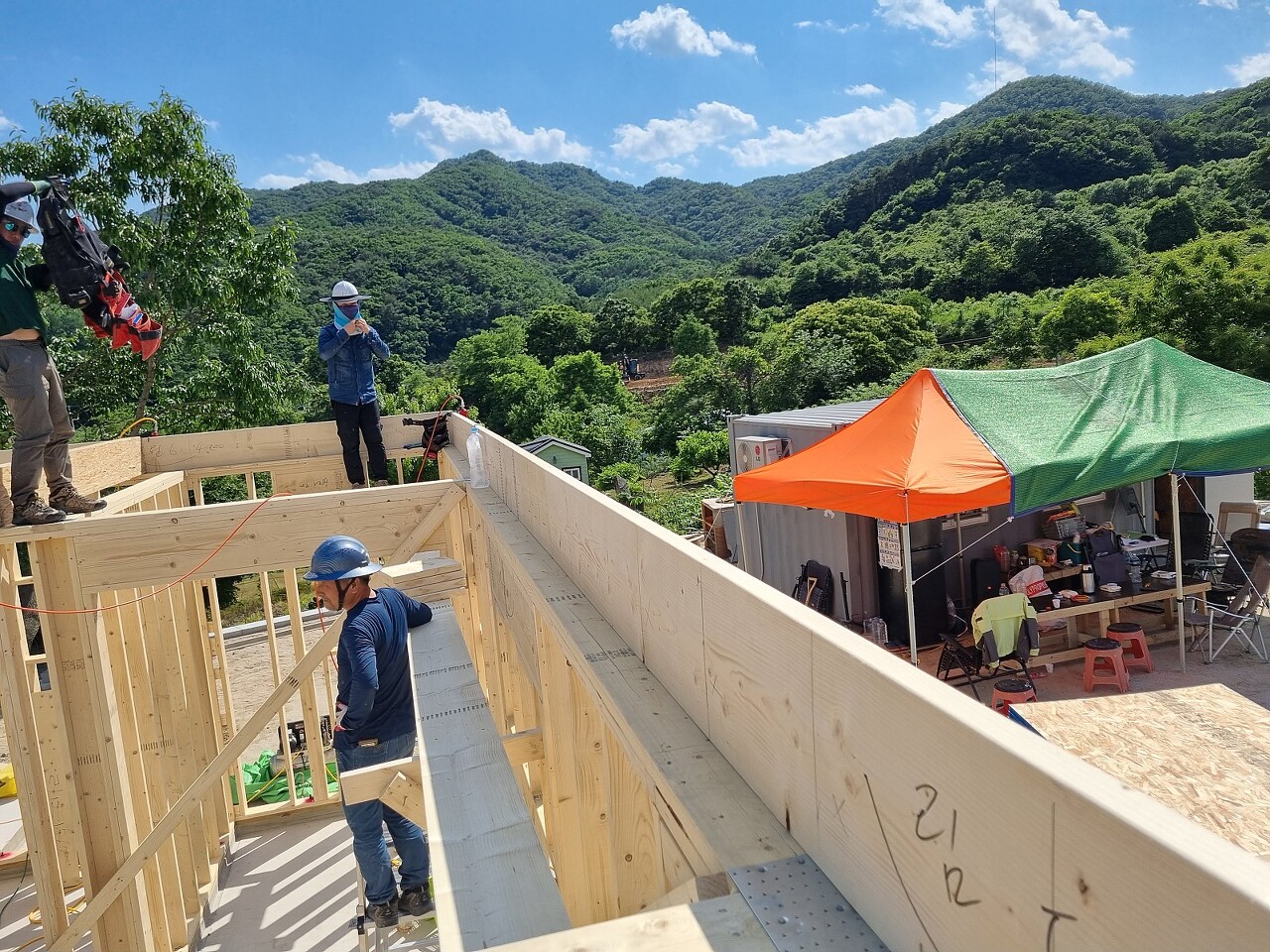

벽체시공을 완료하고 가새작업이 진행되었습니다.
벽체의 수직을 확인하고 고정시켜주기 위함입니다.

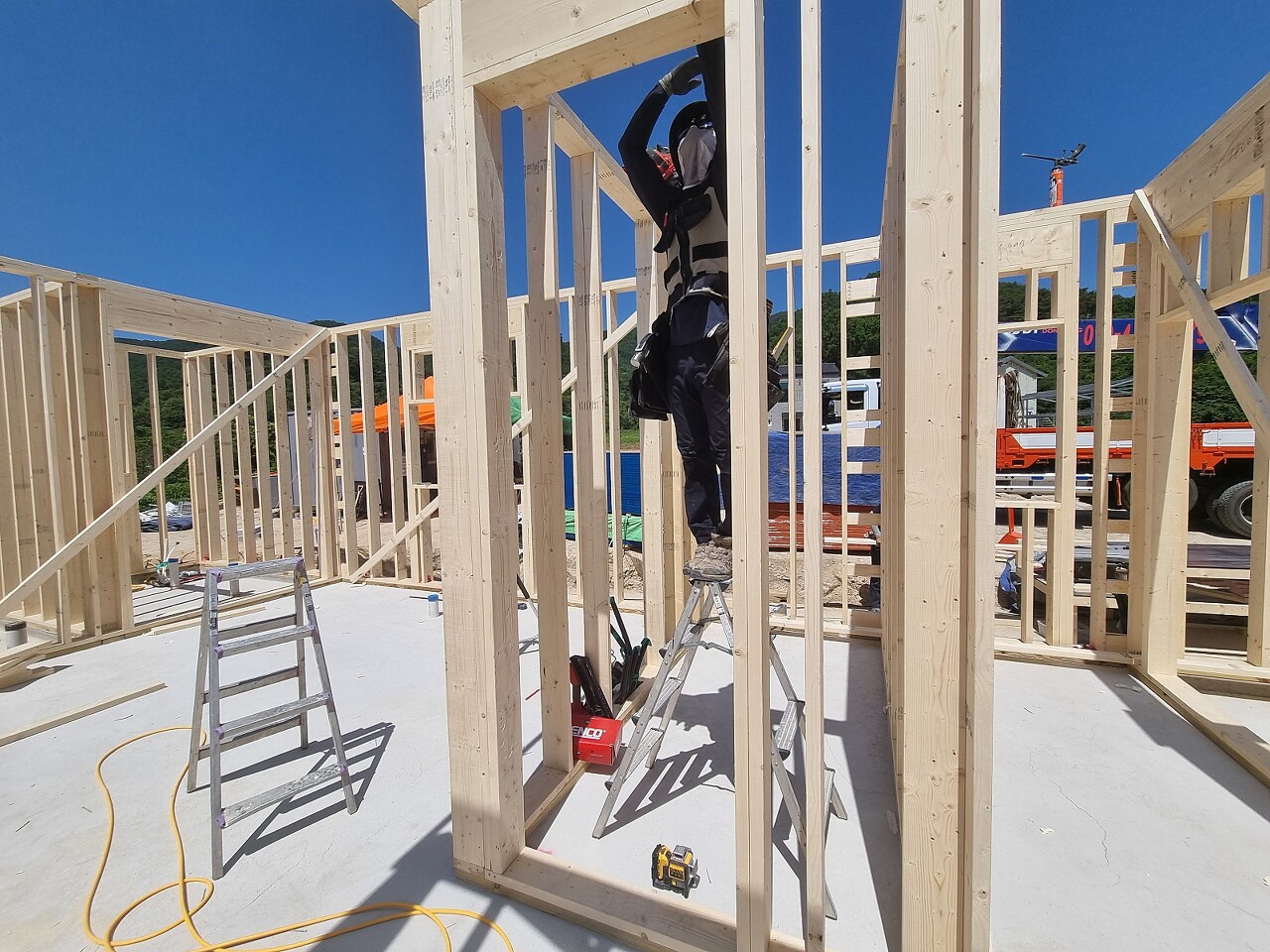

홀다운을 설치하기 위해 타공한 자리에 홀다운을 시공하였습니다.
횡력의 작용으로 건물이 전도되거나 한쪽 벽체가 위로 들어올려지는 것을 막는 역할을 합니다.

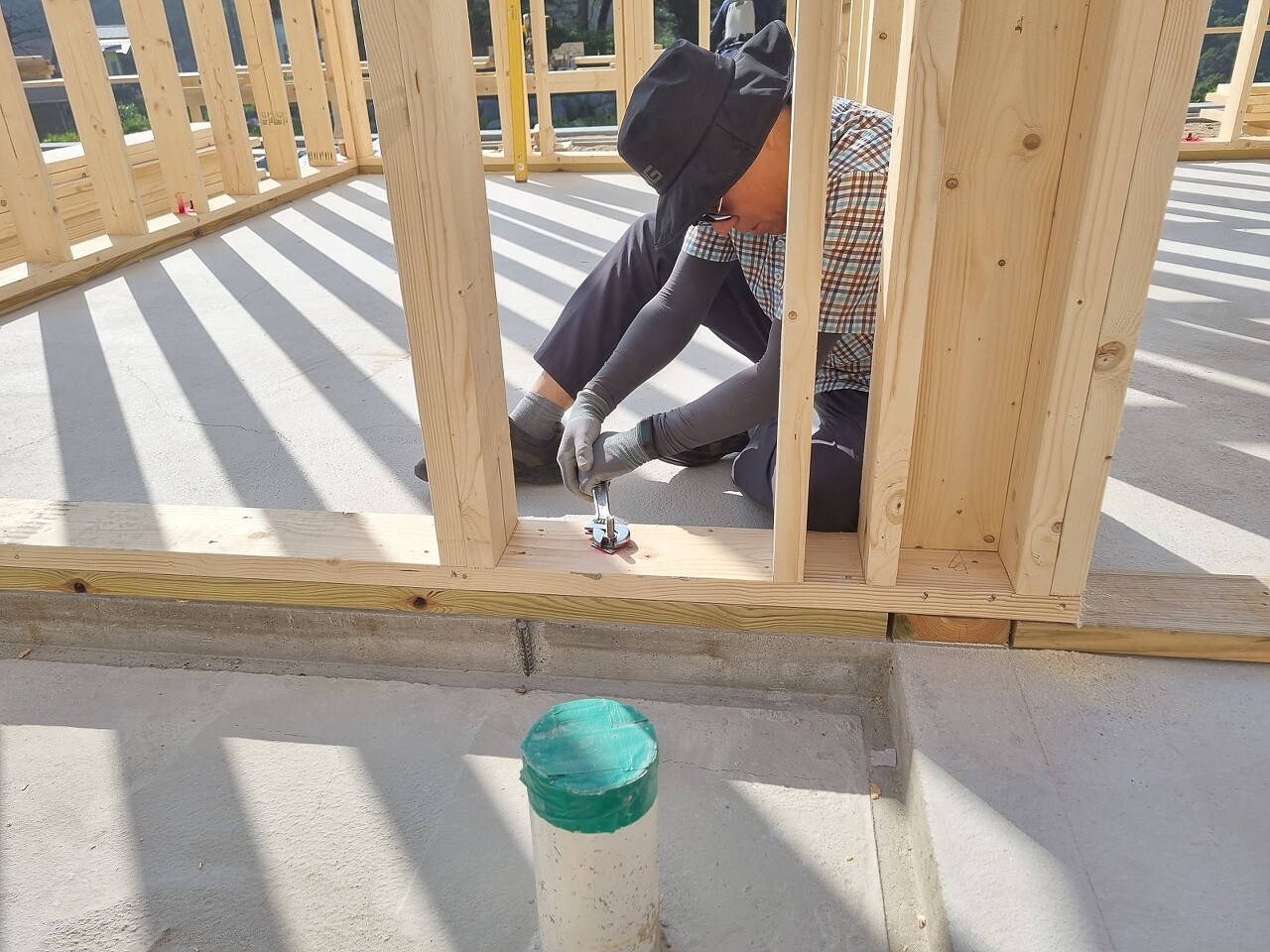

내벽 세트앙카볼트 체결을 하였습니다.


건축주님께서 오전부터 열심히 작업을 도와주셨습니다.
벽체와 벽체간의 연결을 보강하고 더블 탑 플레이트 간의
벌어짐을 방지하기 위해 보강용 철물을 시공하였습니다.

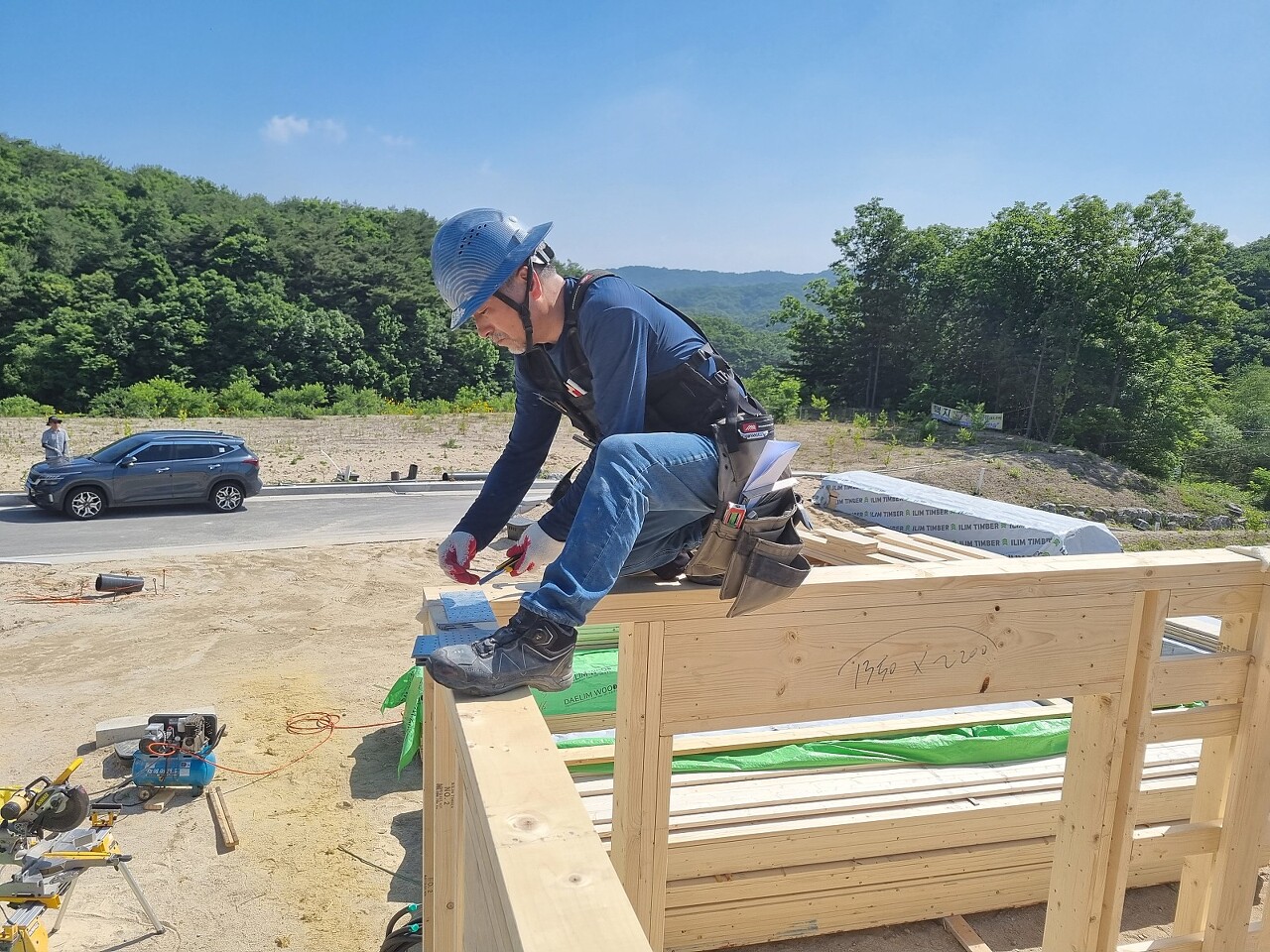

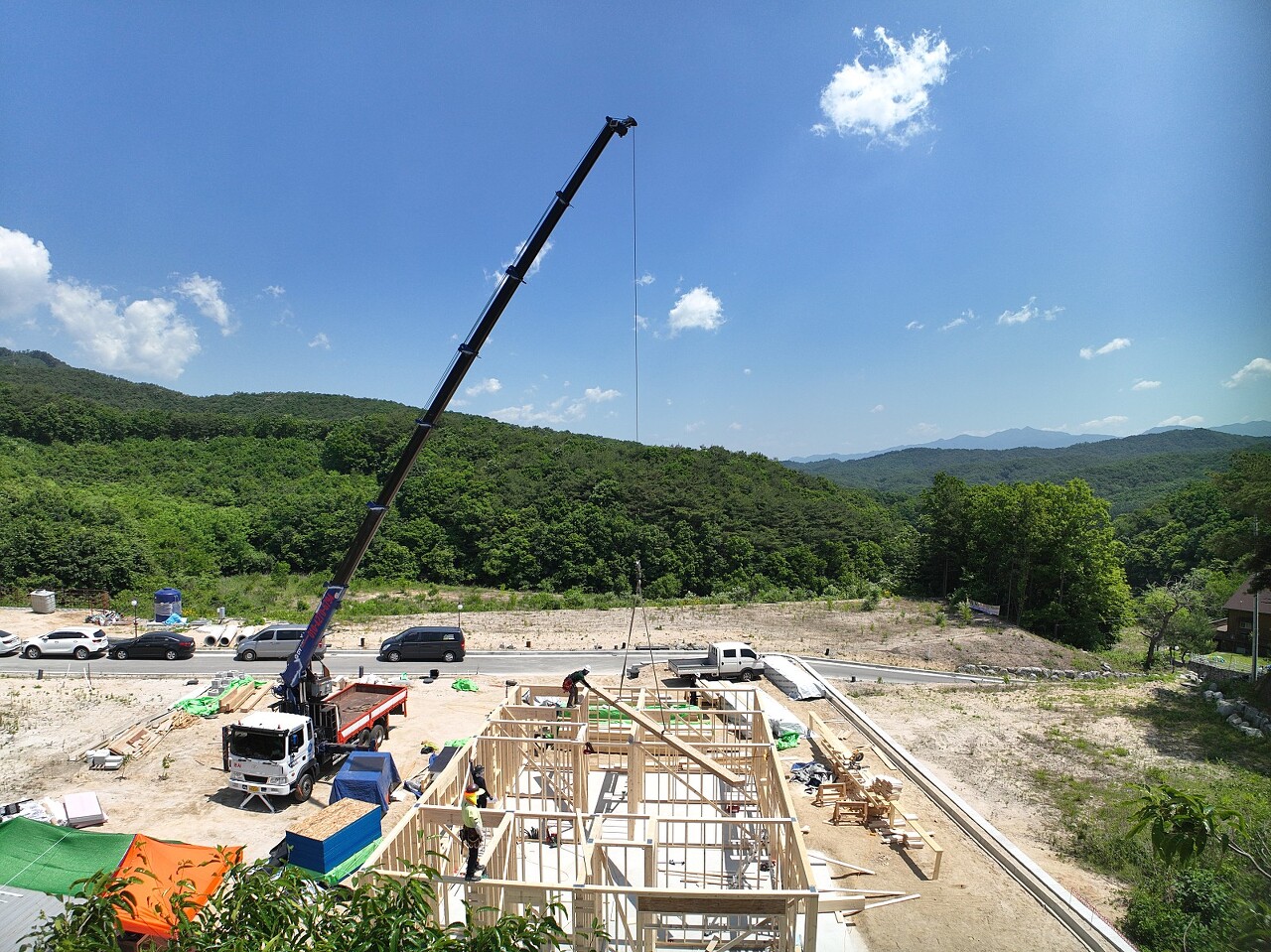

구조적으로 필요한 빔과 패러렘을 안전하게 시공하기위해 크레인을 불렀습니다.


장선 방향이 다르고 공중에 뜨게 되는 경우
구조적으로 받혀주는 힘이 필요하기 떄문에 조이스트 행어를 설치하였습니다.



바닥장선 시공을 위해 먼저 끝막이 장선을 시공하였습니다.
Rim joist(끝막이장선): 바닥장선의 끝면에 놓는 장선으로 외벽 면과 정확히 맞춰주어야합니다.

비계 설치전 시공이 진행되기에 안전발판을 설치하고 작업을 진행하였습니다.
장선시공이 어느 정도 진행되었습니다.
내일 이어서 시공할 예정입니다.




금일시공은 여기까지입니다.
오늘도 맑은 날씨속에서 일 할 수있는것에 감사하며
현장에 매일 방문하여 수고해주시는 건축주님 감사합니다~~!!
팀원들 모두 수고하셨습니다
