날씨: 맑음
대표빌더 : 정수호 (9시간)
팀 원 : 오경택 (9시간), 문병선(9시간), 최영광 (9시간), 김종협 (9시간)
지원: 문성일 (9시간), 박선민 (9시간), 권재홍 (9시간)
이재경 (9시간), 진민규 (9시간)
금일품수 (누계) : 11.25품 (총 91.5품)
금일 작업 현황

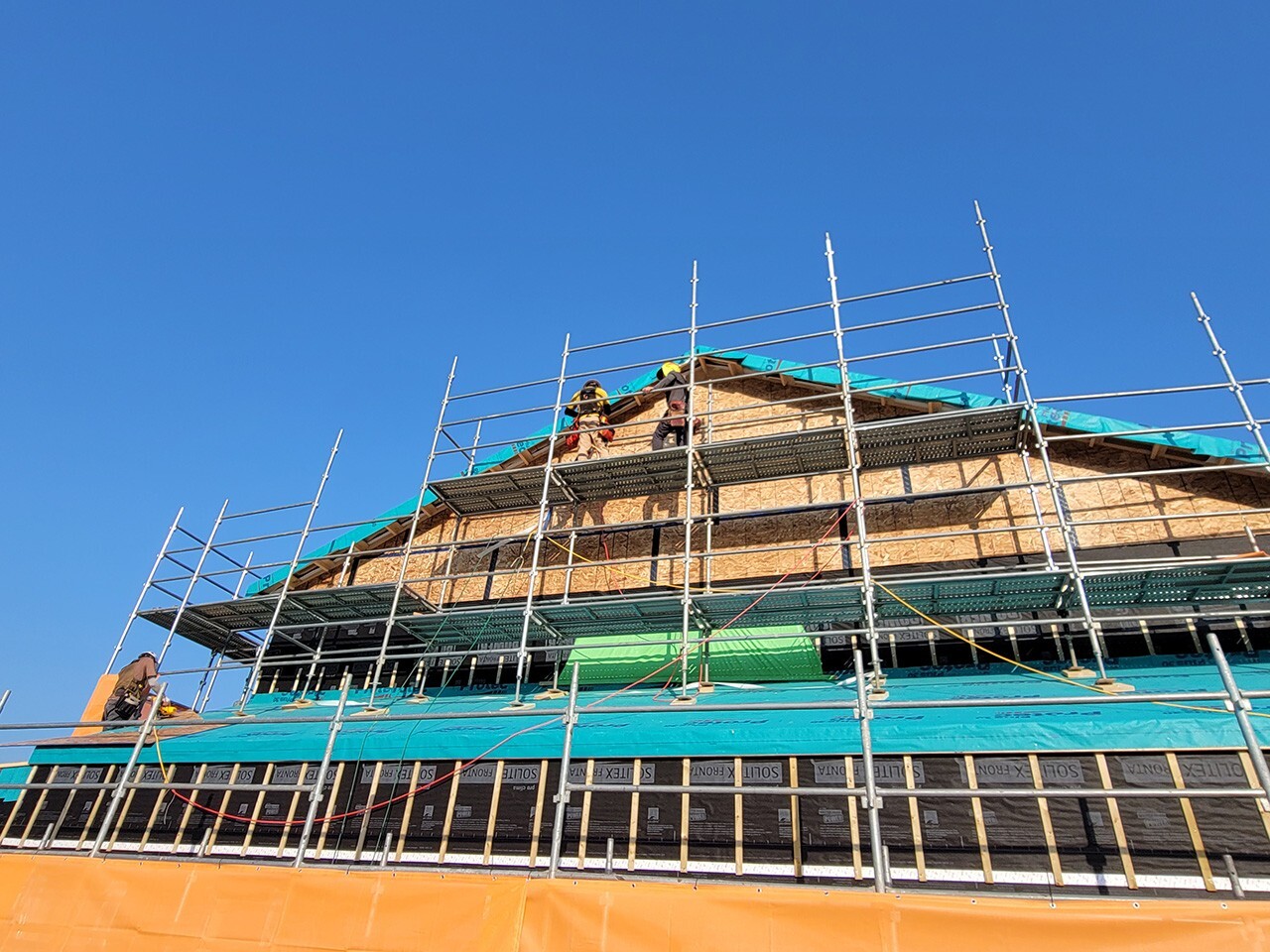

- 2층 지붕 합판, 방수시트 시공
- 2층 외벽 합판 시공 (완료)
- 2층 투습방수지 시공 (완료)
- 내부 작업
- 전기팀 시공
다음 예정작업
- 레인스크린
- 버그스크린
- 방통 블로킹
- 솔리드 블로킹
"원주 흥업 9일차"
- 2층 지붕 합판, 방수시트 시공

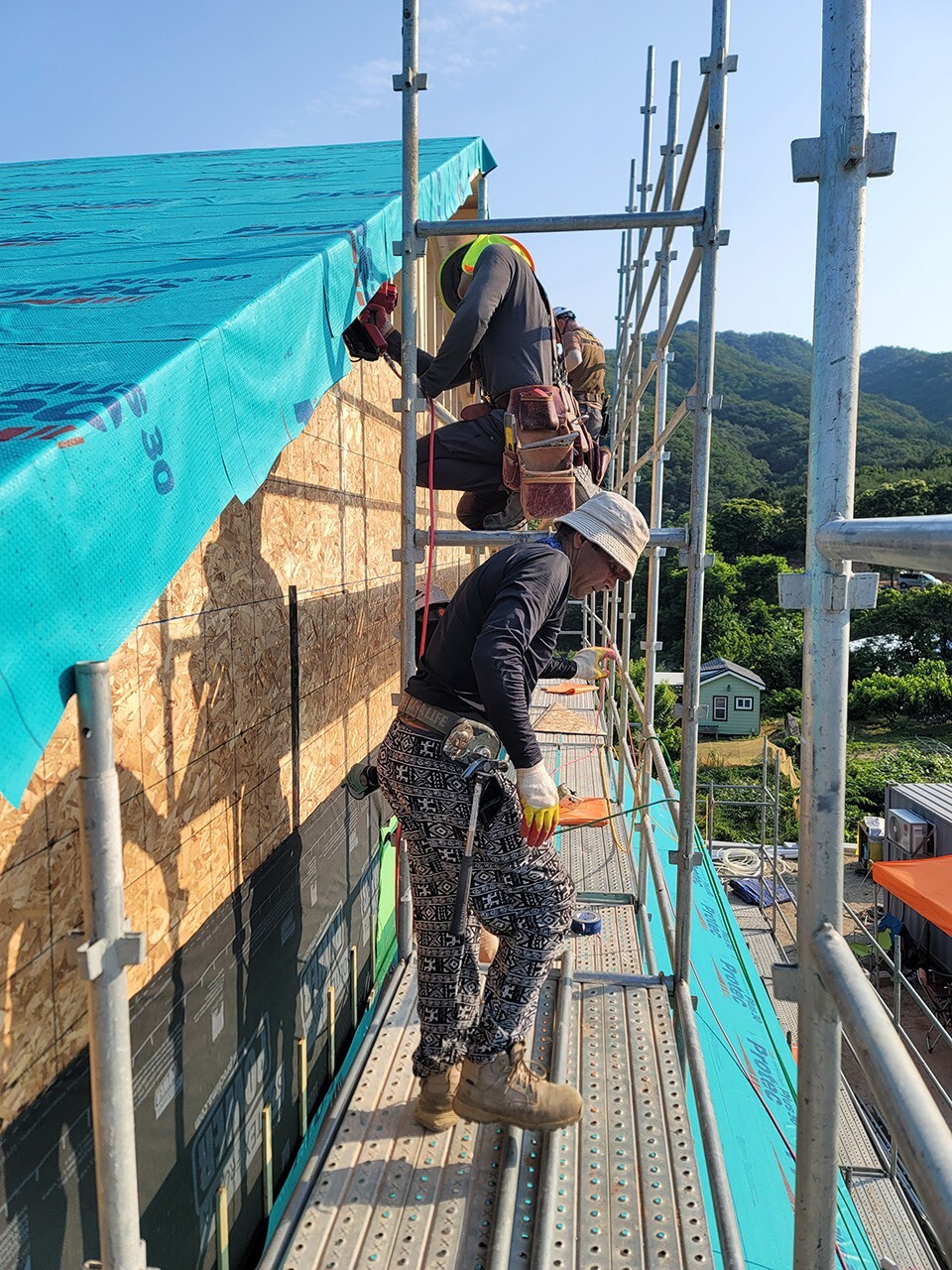

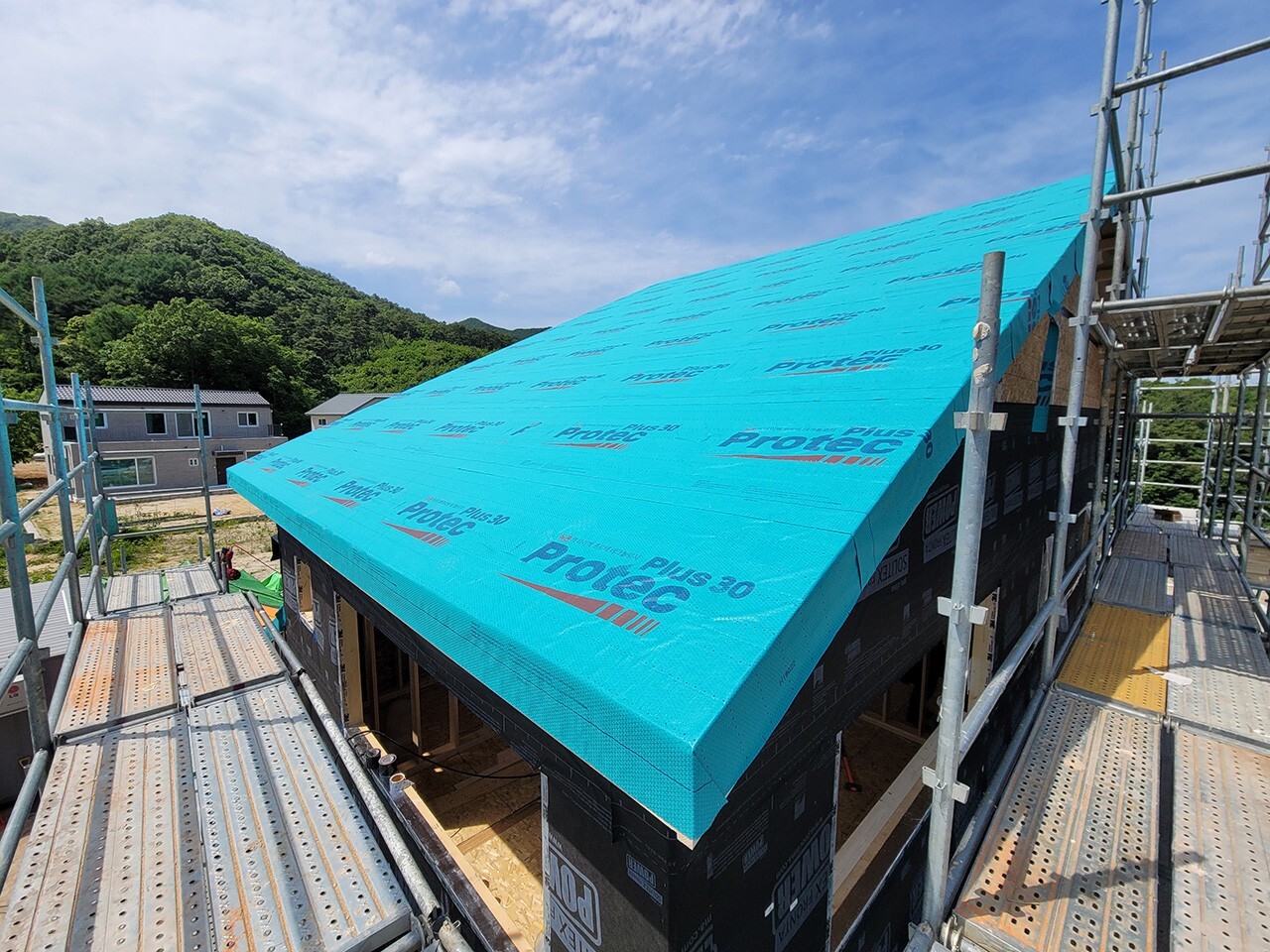

금일은 메인 지붕에 합판 시공과 방수시트 시공을 진행 하였습니다.
합판은 어제 쉐드 지붕와 동일하게 테크쉴드 합판으로 시공하였고,

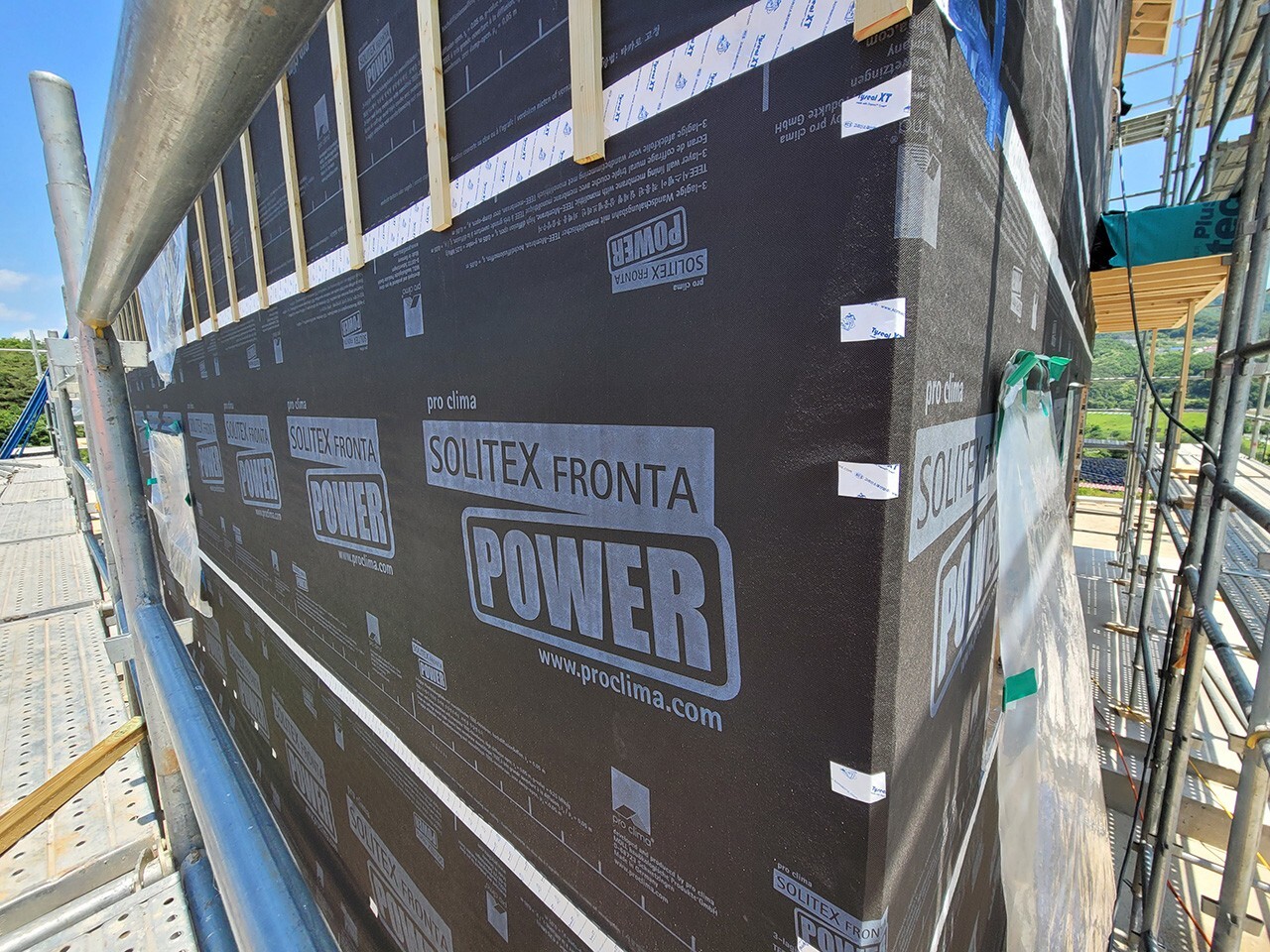

방수시트는 "듀퐁사의 프로텍플러스30 복합방수시트"

테크쉴드 합판 시공中

방수 시트 시공 완료
아래 이미지는 '프로텍플러스30 복합방수시트' 제품의 참조 이미지 입니다.

<출처: 대림우드>

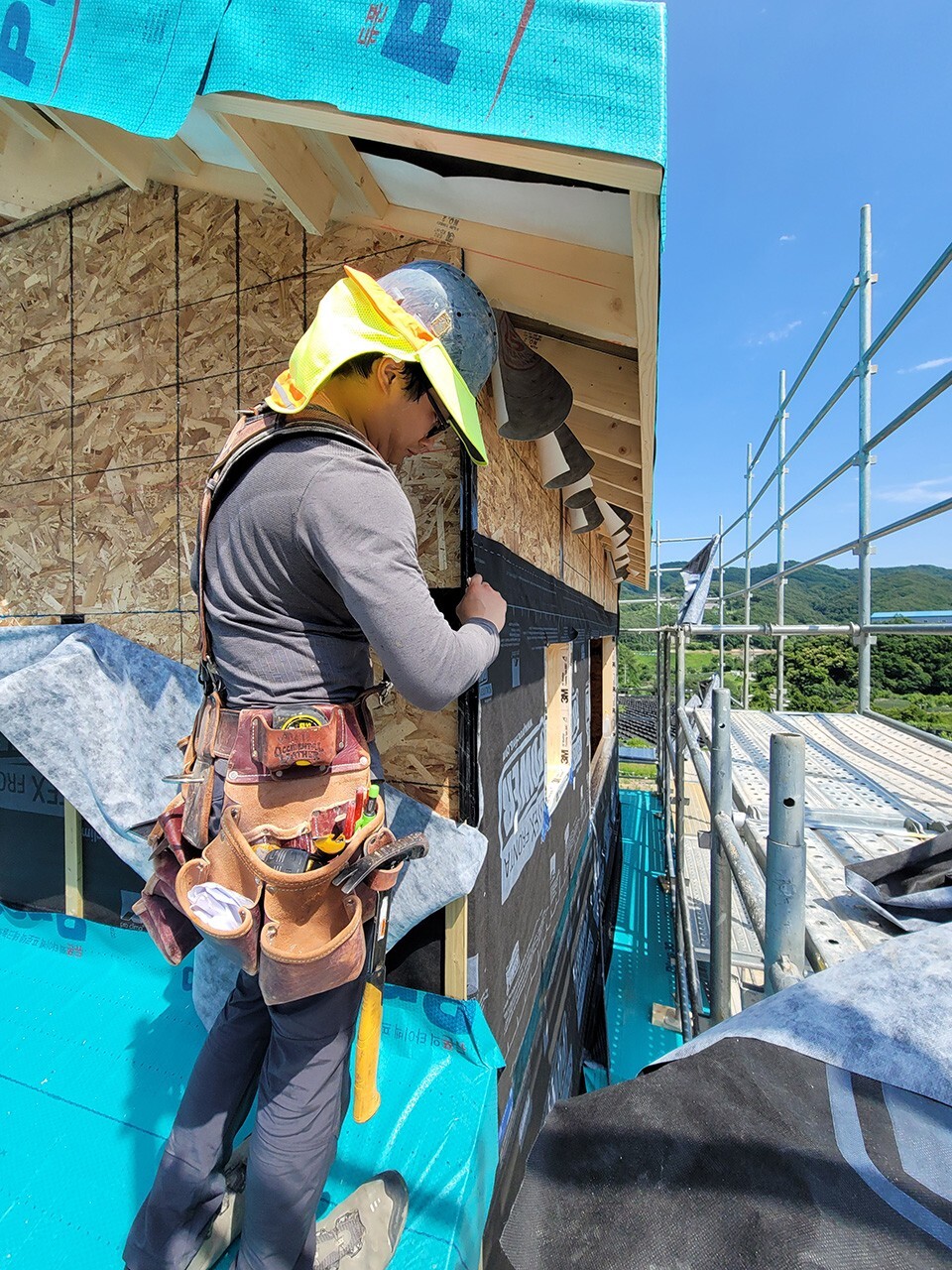

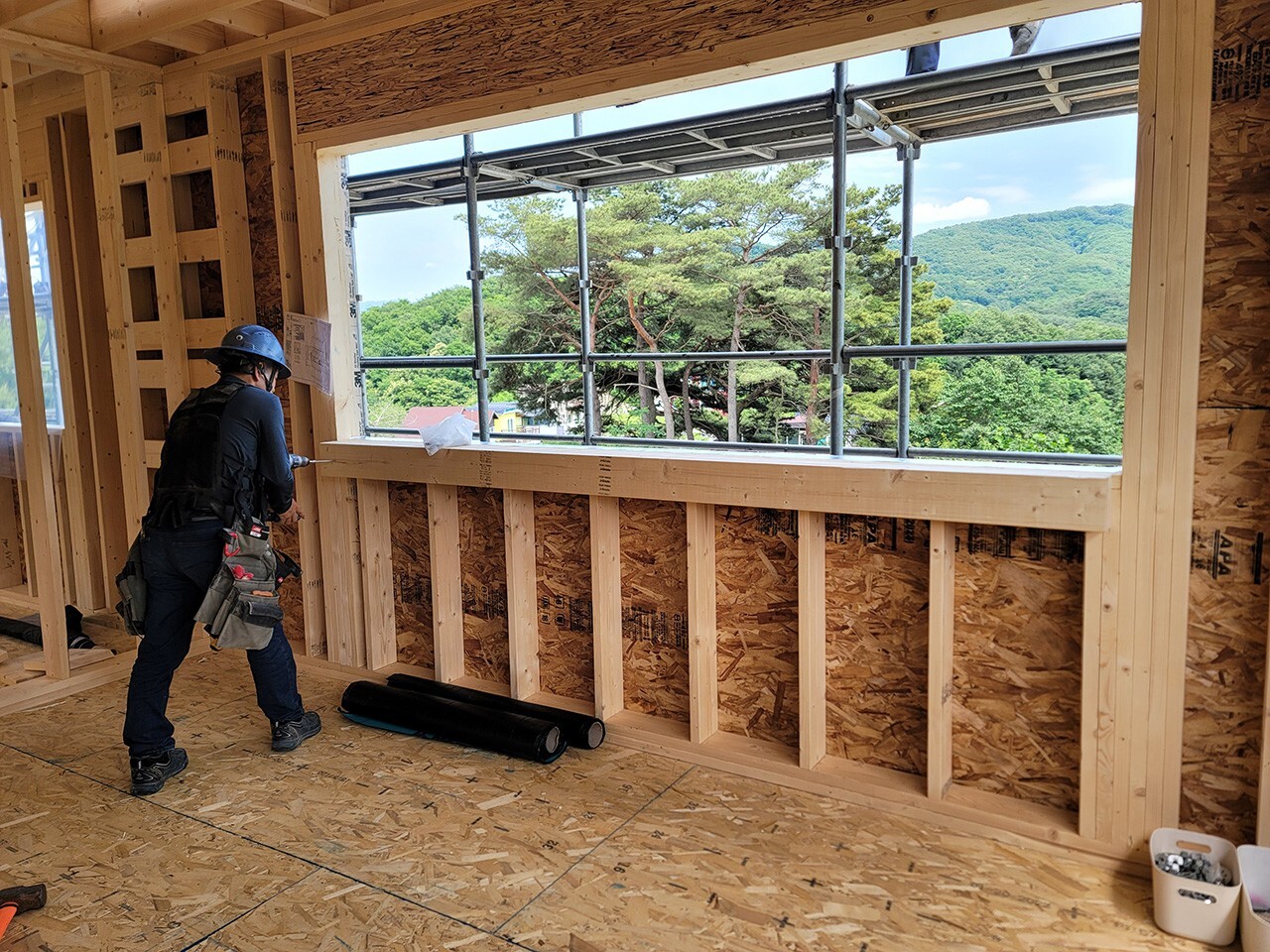

- 2층 외벽 합판 시공 (완료)
오후 늦게 비계가 추가 설치되어 합판 시공을 하였고,
합판 이음매에 기밀 테이핑까지 완료했습니다.

- 2층 투습방수지 시공 (완료)

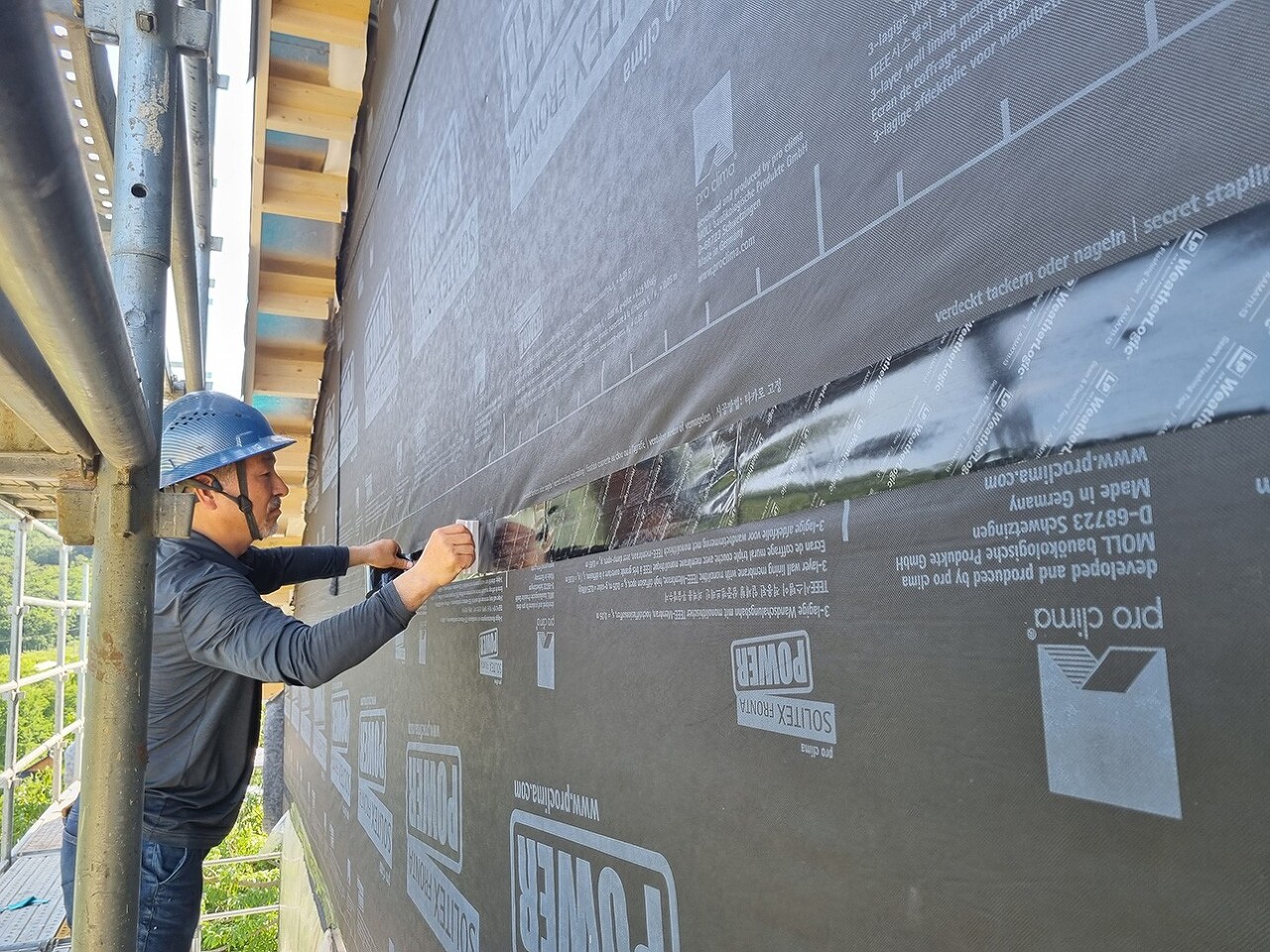

합판 시공후 합판 이음매와 투습방수지 시공후 방수지 이음매와 타카핀 자리에
기밀을 위해 테이핑을 시공합니다.

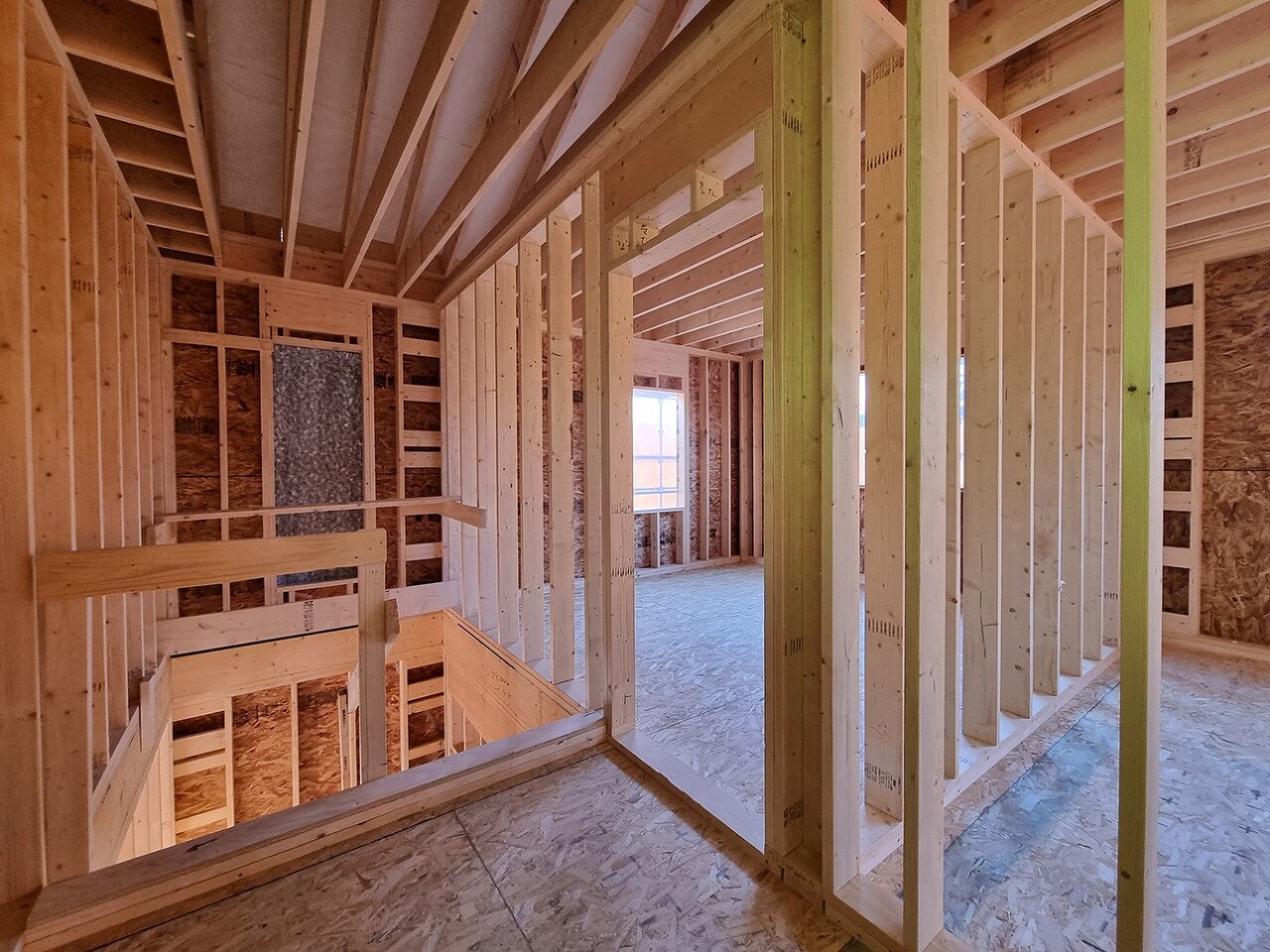

- 기타 내부 작업

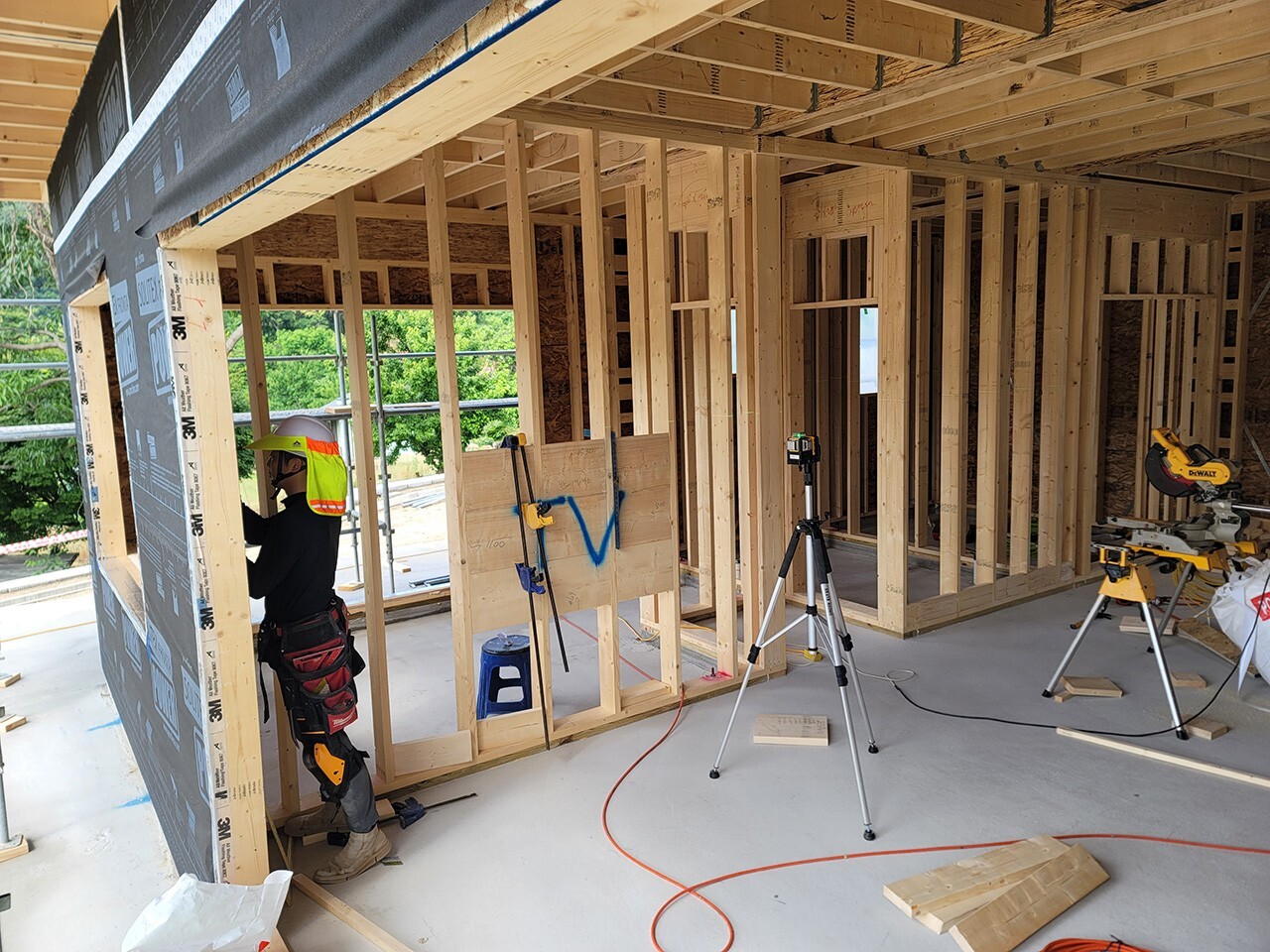

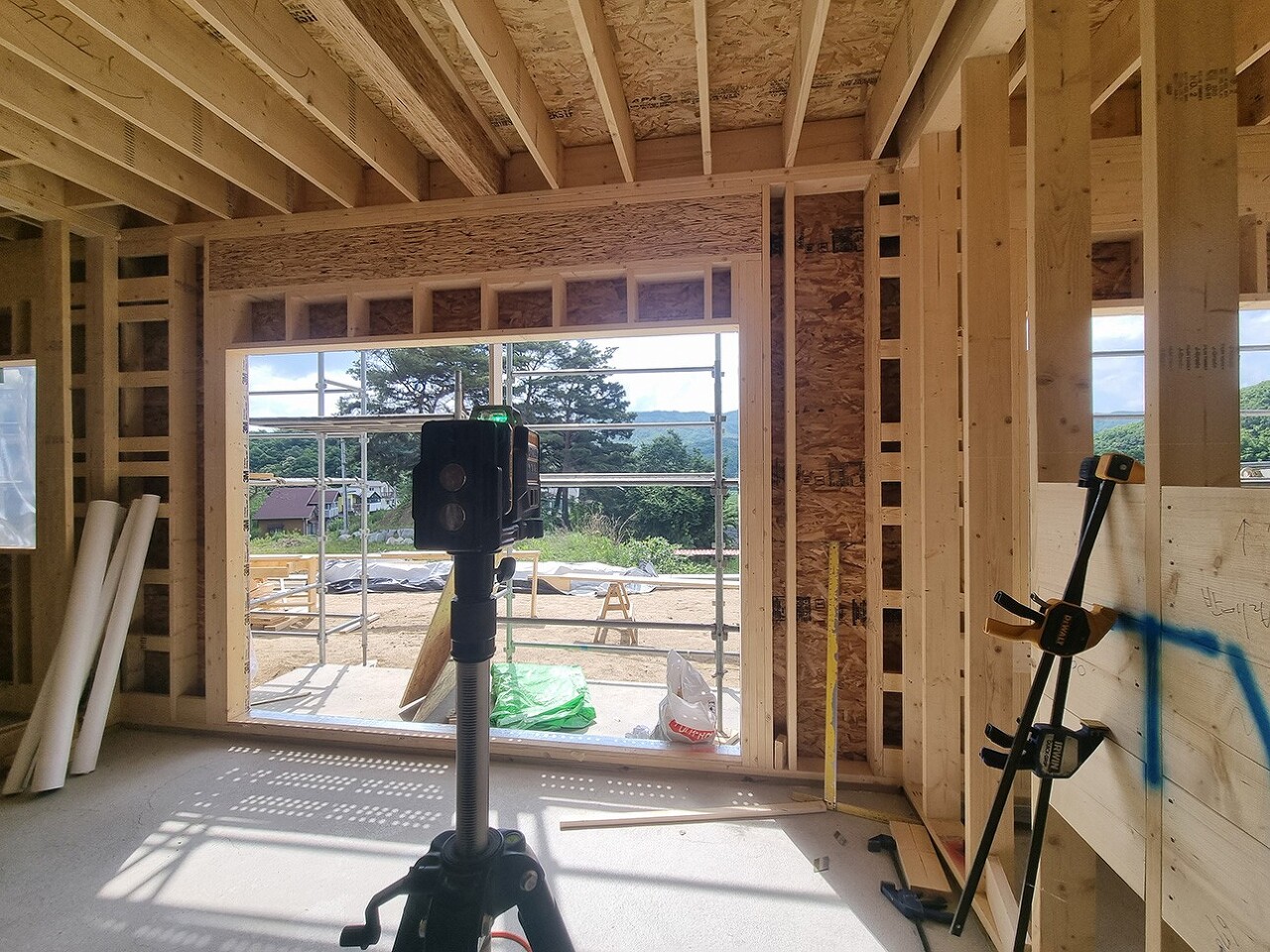

레이저 레벨기으로 수평을 잡고 후속 공정으로
시공될 솔리드블로킹의 시공위치에 마킹을 하는 모습입니다.

< 초크선과 레이저레벨기를 이용하는 모습 >

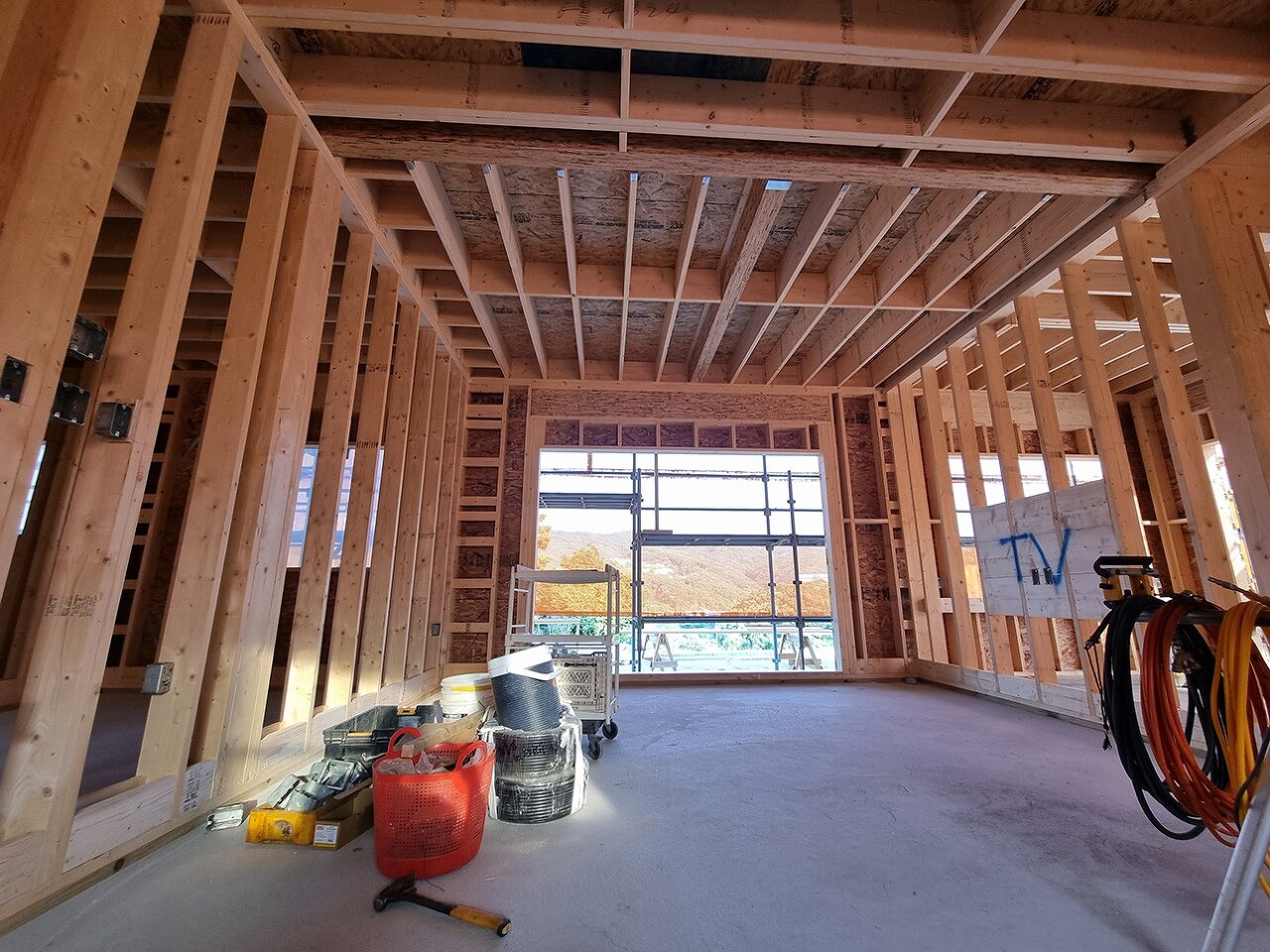

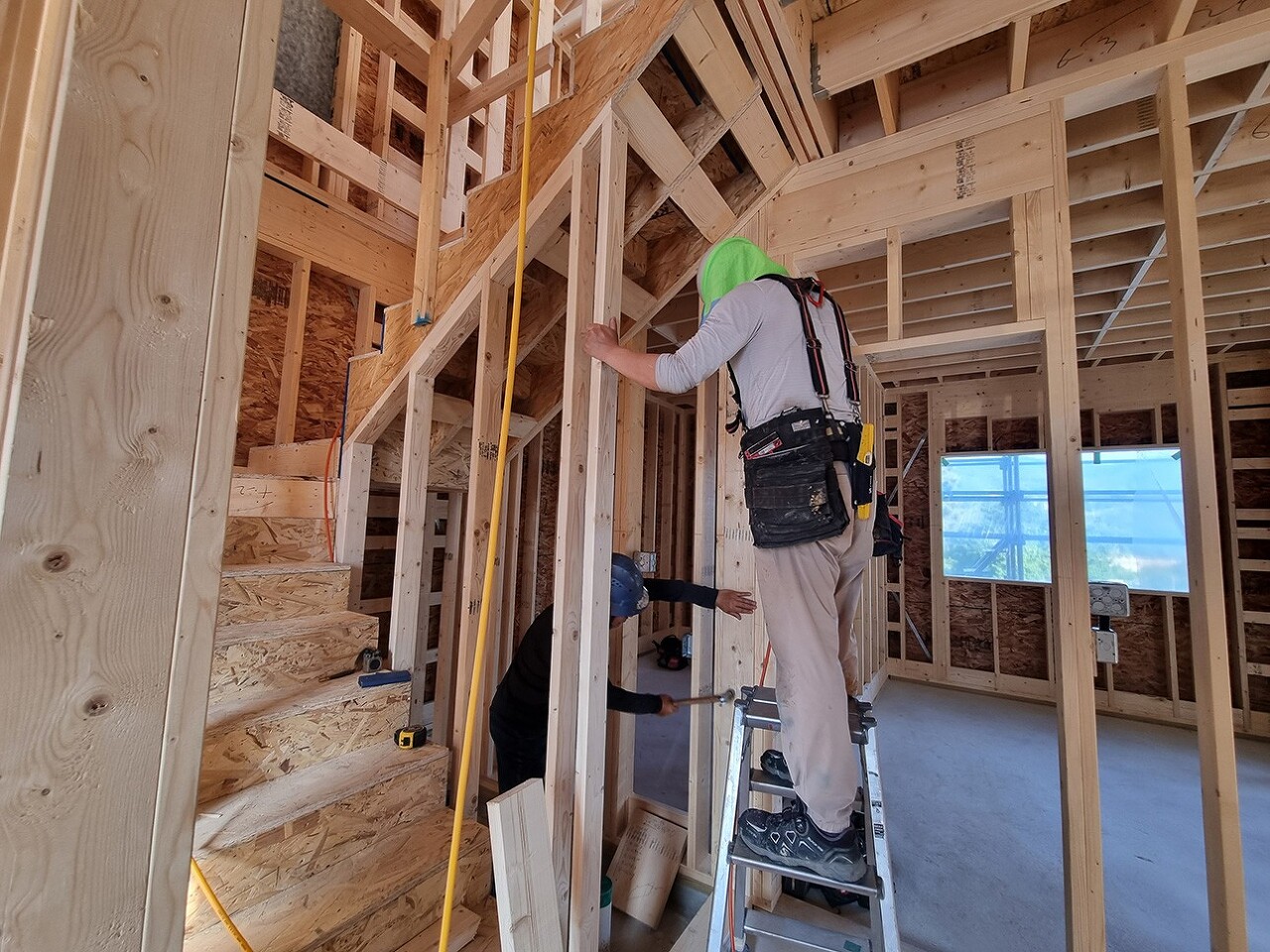

계단골조 시공후 계단아래 화장실의 벽체 골조를 시공하였습니다.

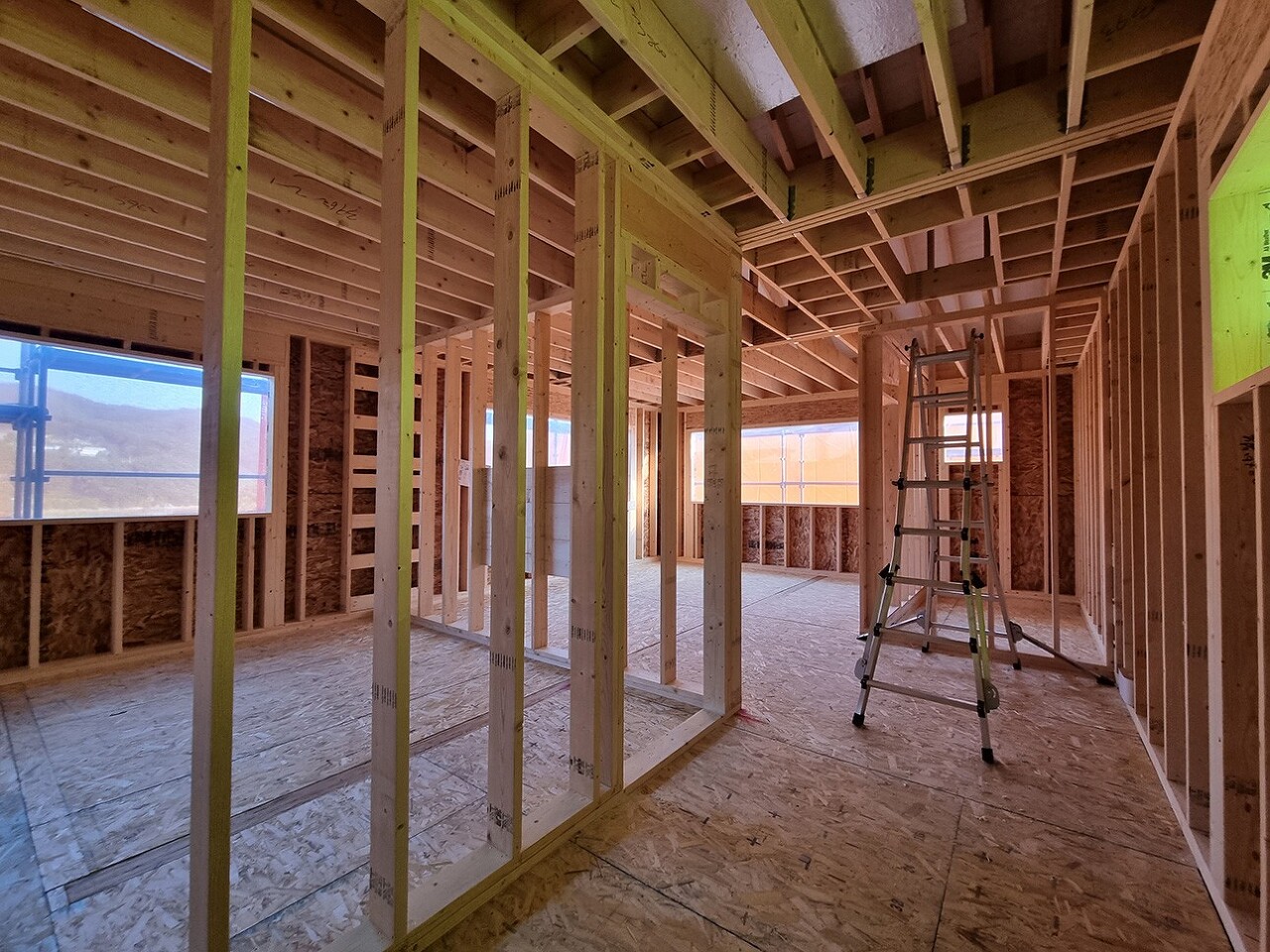

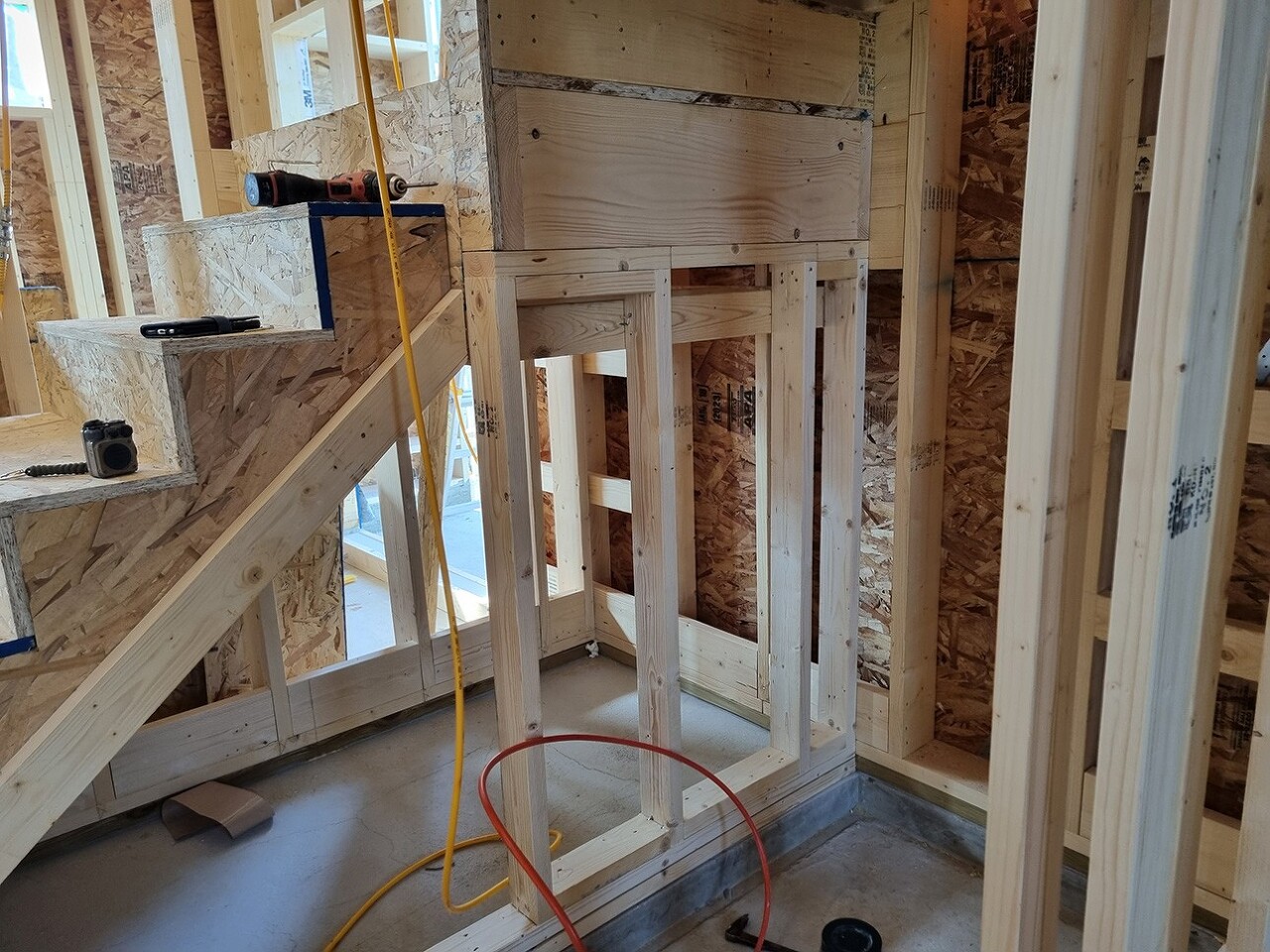

2층에 창문선반 골조를 시공하는 모습입니다.
- 전기팀 시공
전기 배선과 스위치와 콘센트가 들어가 전기박스등을 시공하였습니다.

토요일에서 화요일까지 약 4일간 휴식의 시간을 갖게 되어 1,2층 내부 청소를 하였습니다.

오늘 시공은 여기까지입니다.
금일 하루 일과를 마치고
비오기전 골조 시공을 마무리 한것에 감사하며
건축주님과 회식을 했습니다.
저희는 다음주 수요일 에 다시 인사드리겠습니다~!~!
