날씨: 맑음
대표빌더 : 정수호 (8시간)
팀 원 : 오경택 (8시간), 문병선(8시간), 최영광 (8시간), 김종협 (8시간)
지원: 문성일 (8시간), 김진홍 (8시간), 천영환 (8시간), 박선민 (8시간)
권재홍 (8시간), 이재경 (8시간), 진민규 (8시간)
금일품수 (누계) : 12.0품 (총 68.5품)
금일 작업 현황

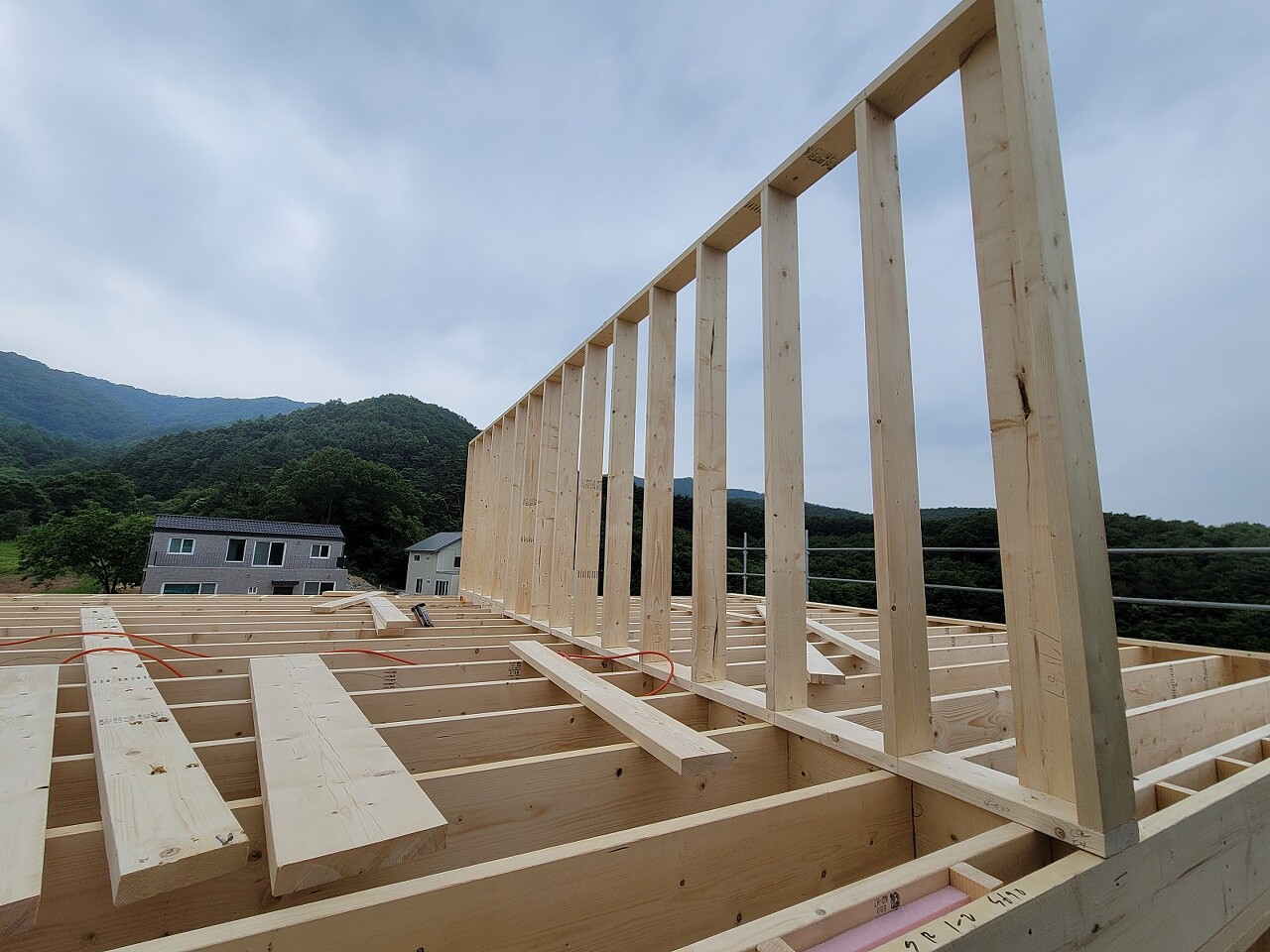

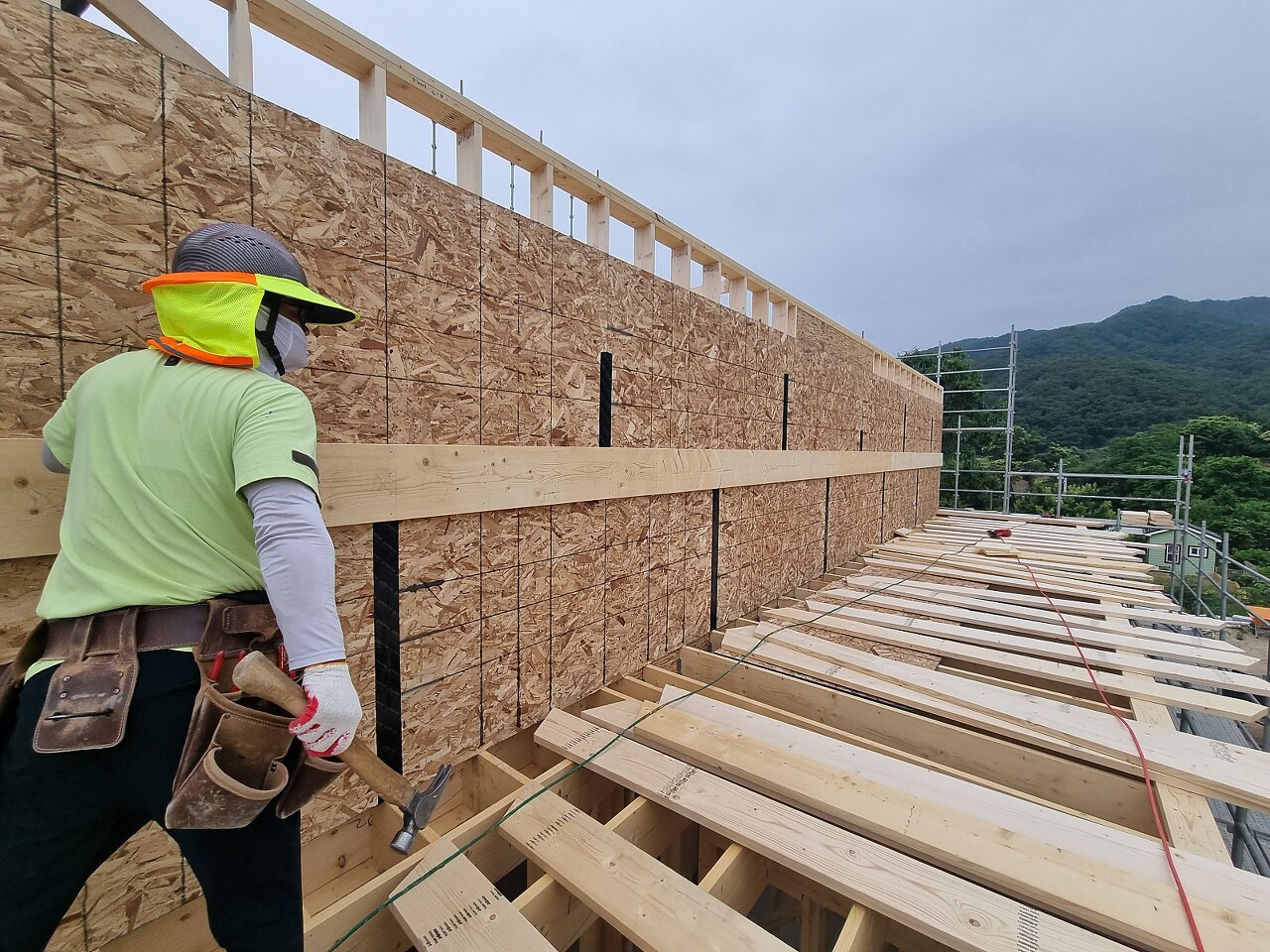

- 2층 천장장선 시공

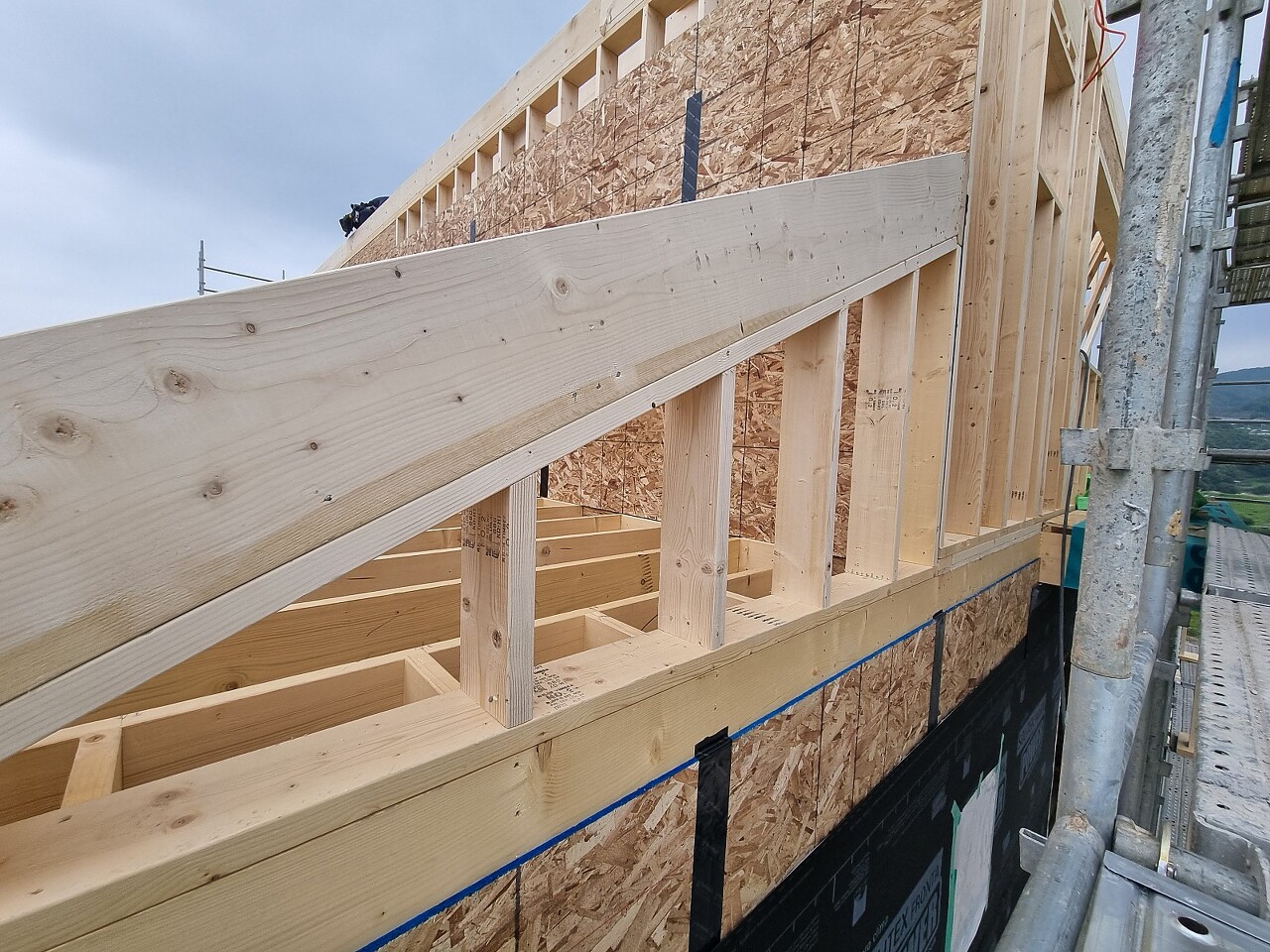

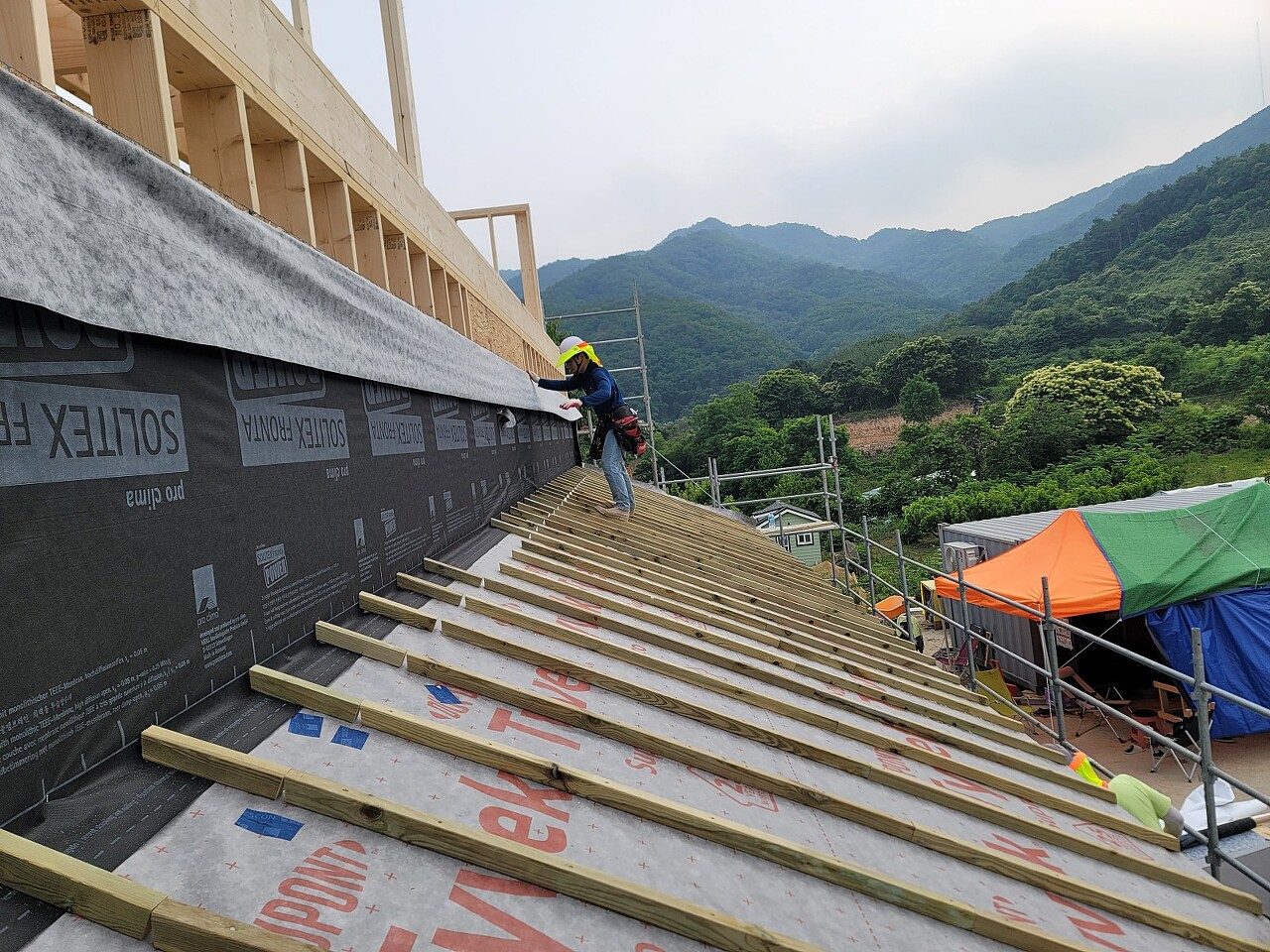

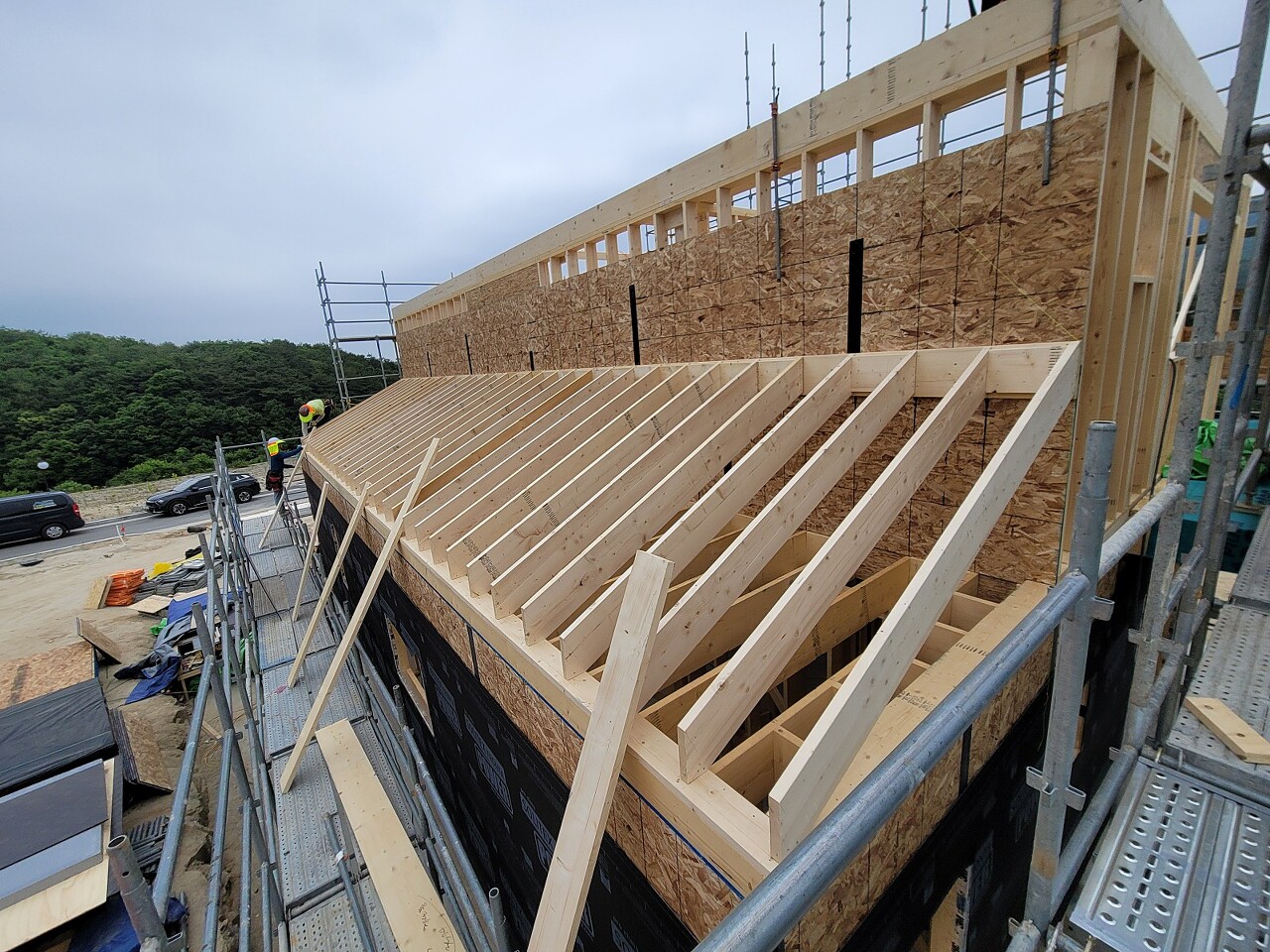

- 쉐드지붕 서까래 시공

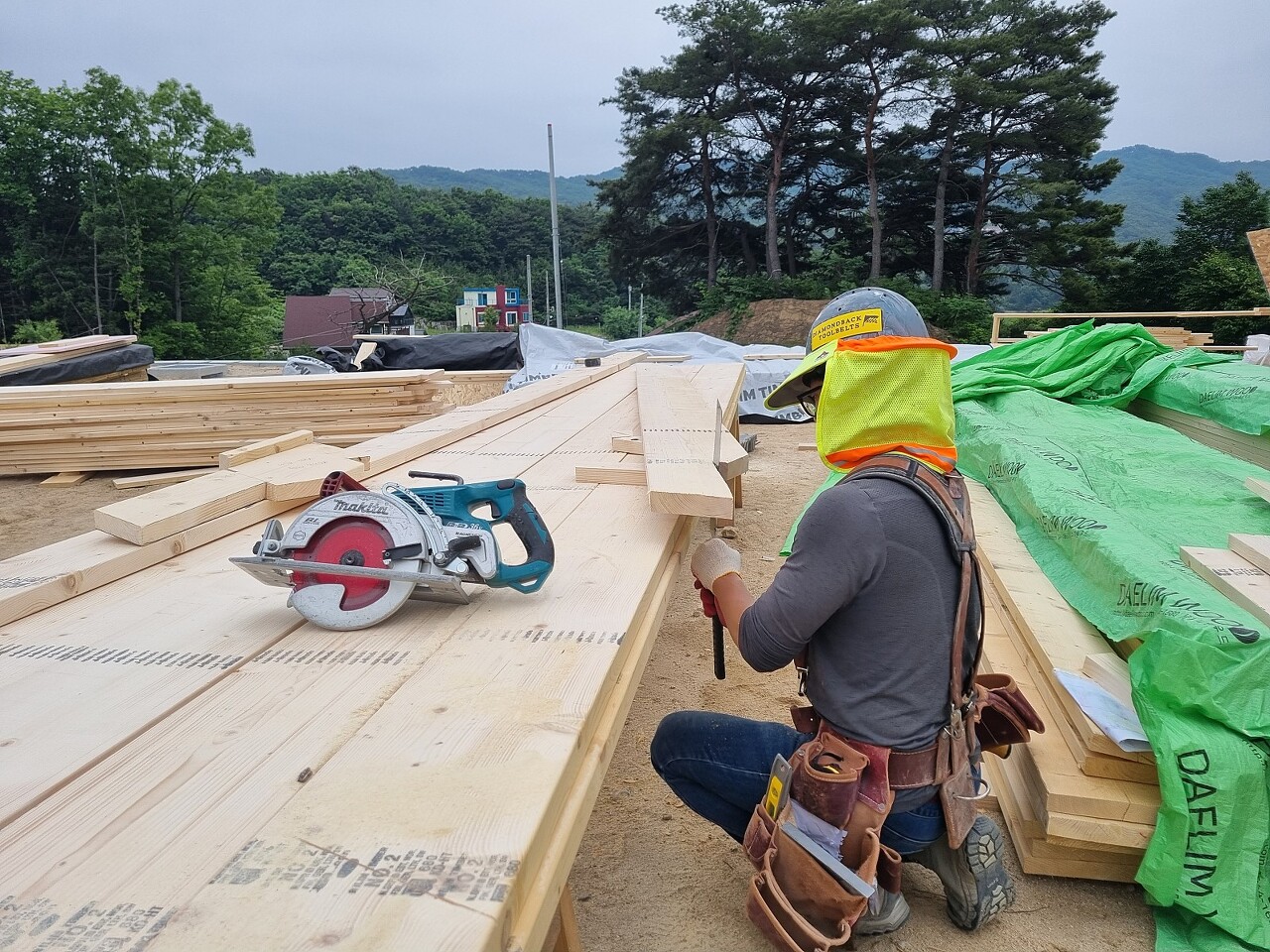

- 서까래 재단
- 방통 블로킹
다음 예정작업

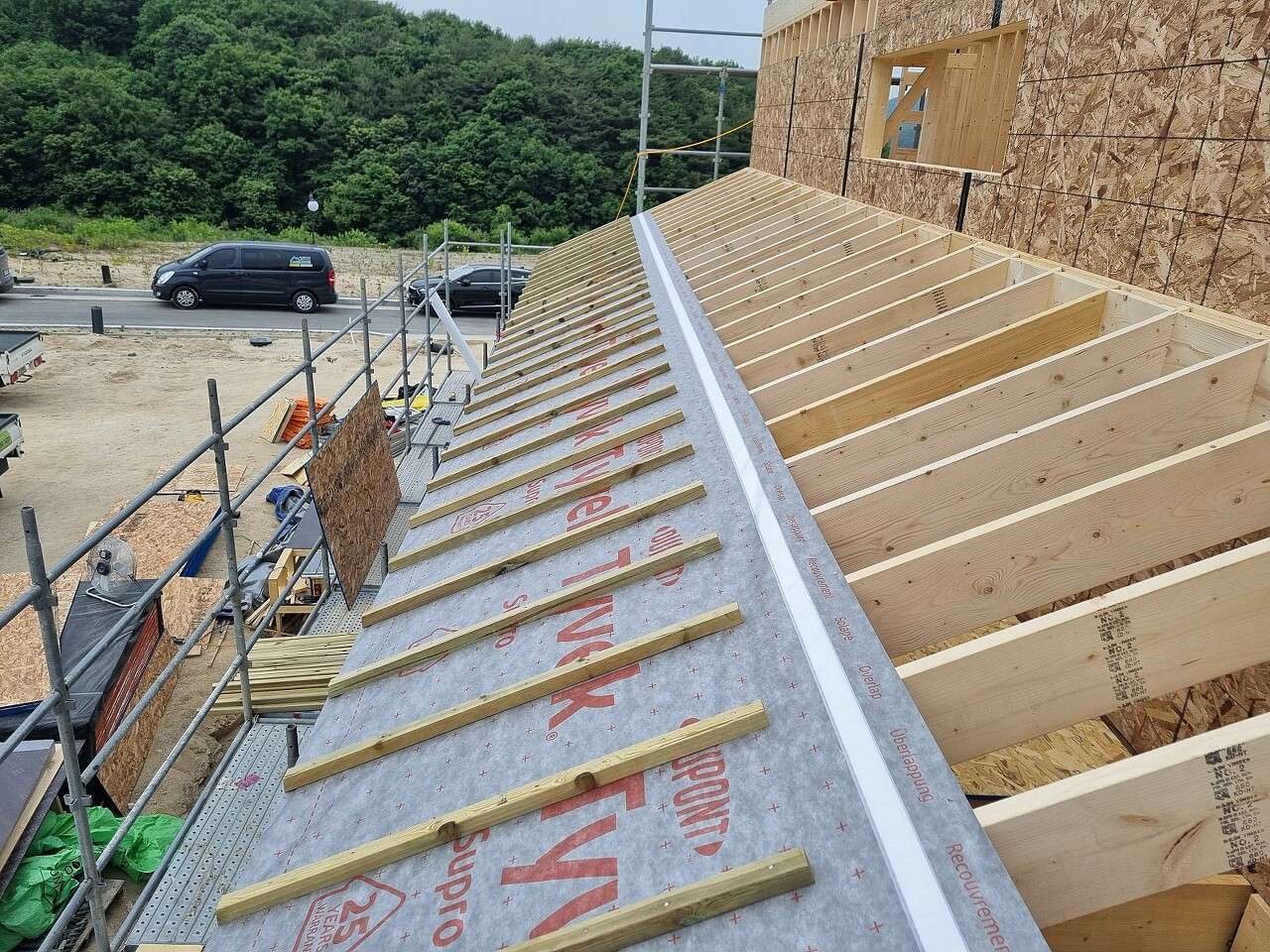

- 2층 서까래 시공
- 쉐드지붕 이중지붕 시공
- 외벽 방수시공
- 방통 블로킹
원주 흥업 7일차
일하기 좋은 화창한 날씨 2층 벽체시공으로 하루를 시작했습니다.
내부 벽체시공까지 완료한 후 벽체의 수평 수직을 확인하고 고정하기위해
가새작업을 진행하였습니다.


2층 천장장선 시공을 안전하게 하기위해 안전 발판을 만들어 주었습니다,

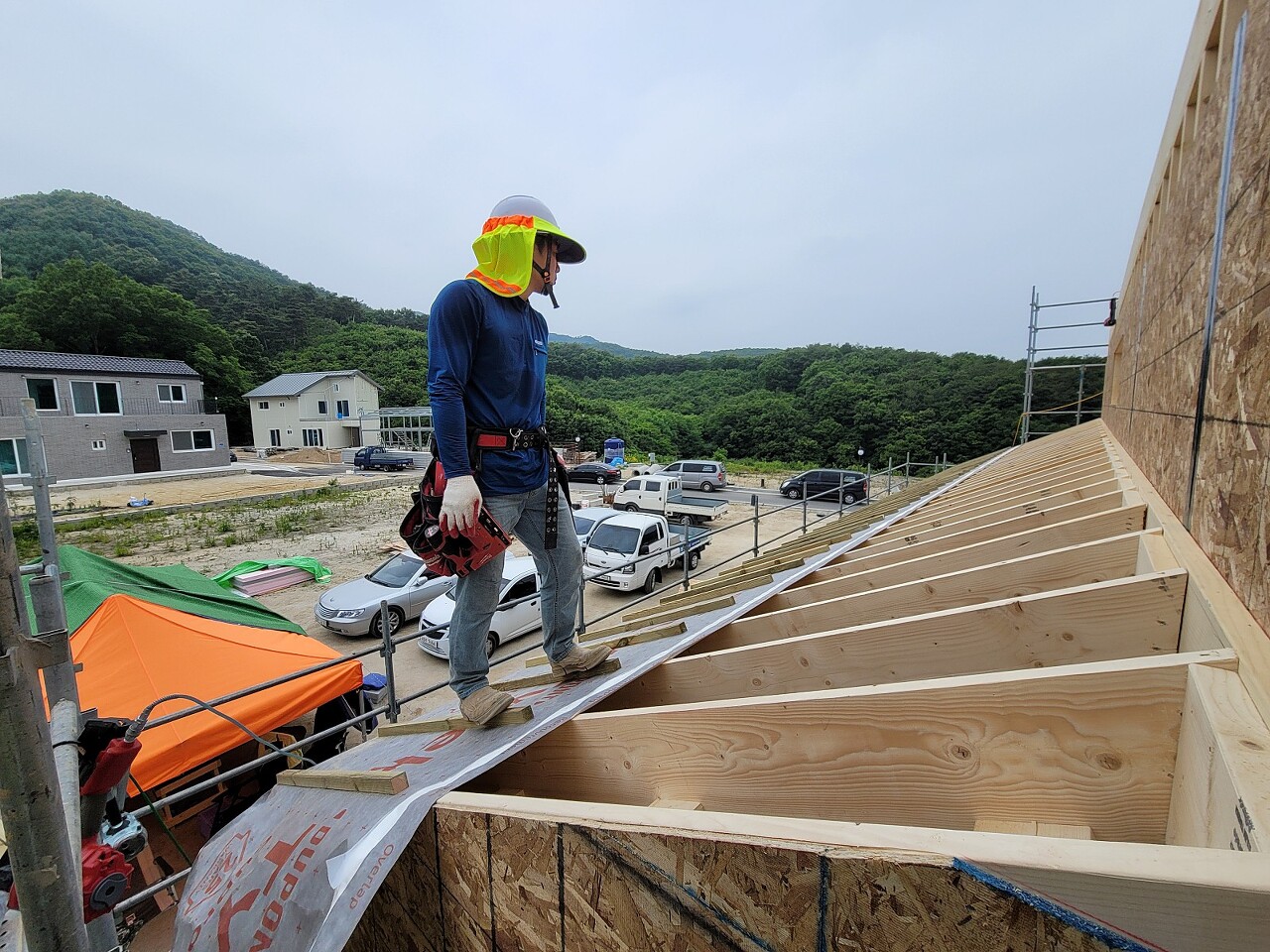

톱사님께서 매인 지붕 서까래 재단을 완료하기 위해 오늘도
열심히 재단을 하고 계십니다.

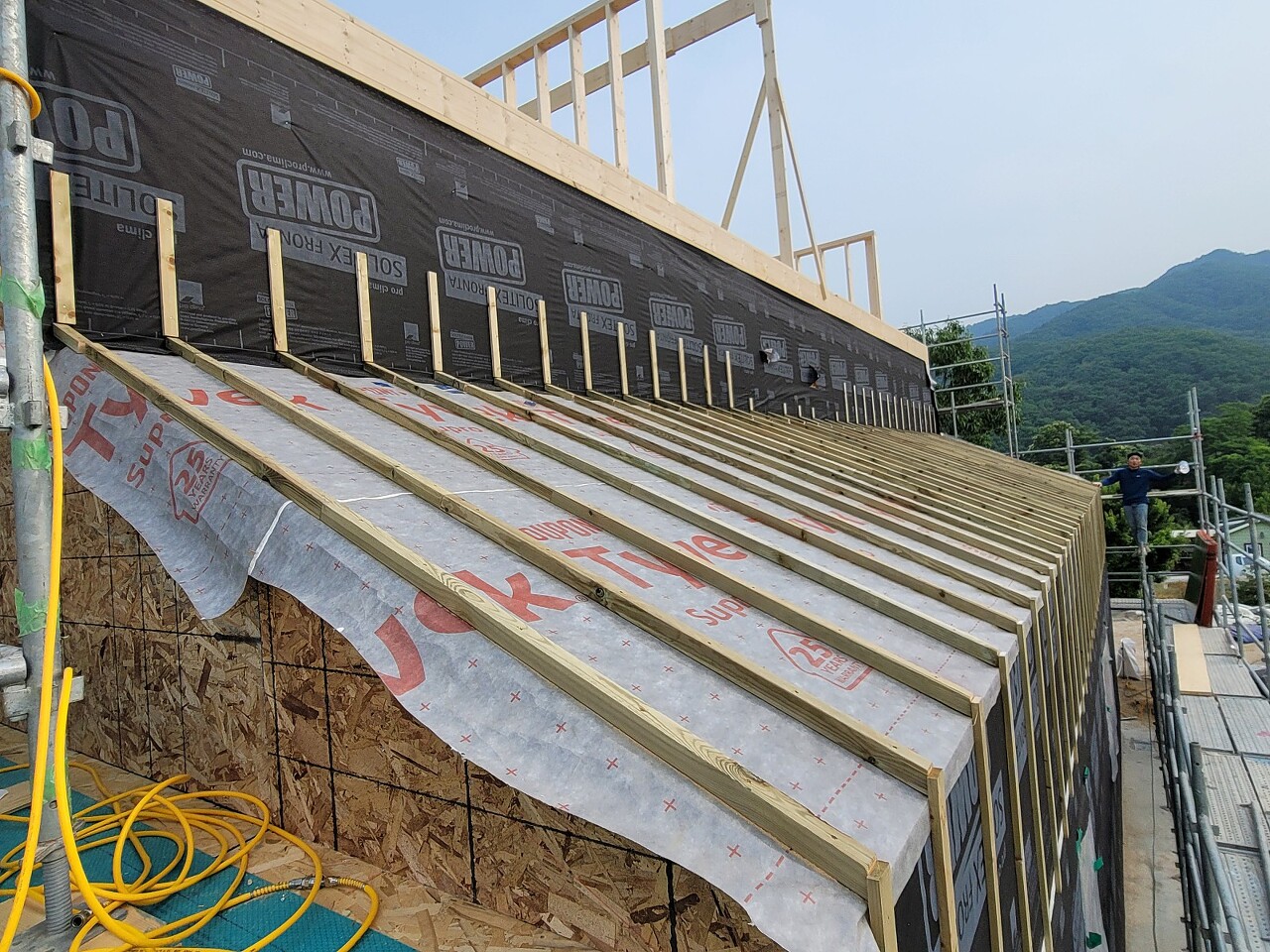

금일 쉐드 지붕 시공을 진행하였습니
먼저 기준인 Ledger board를 시공 후 서까래를 붙여주었습니다.

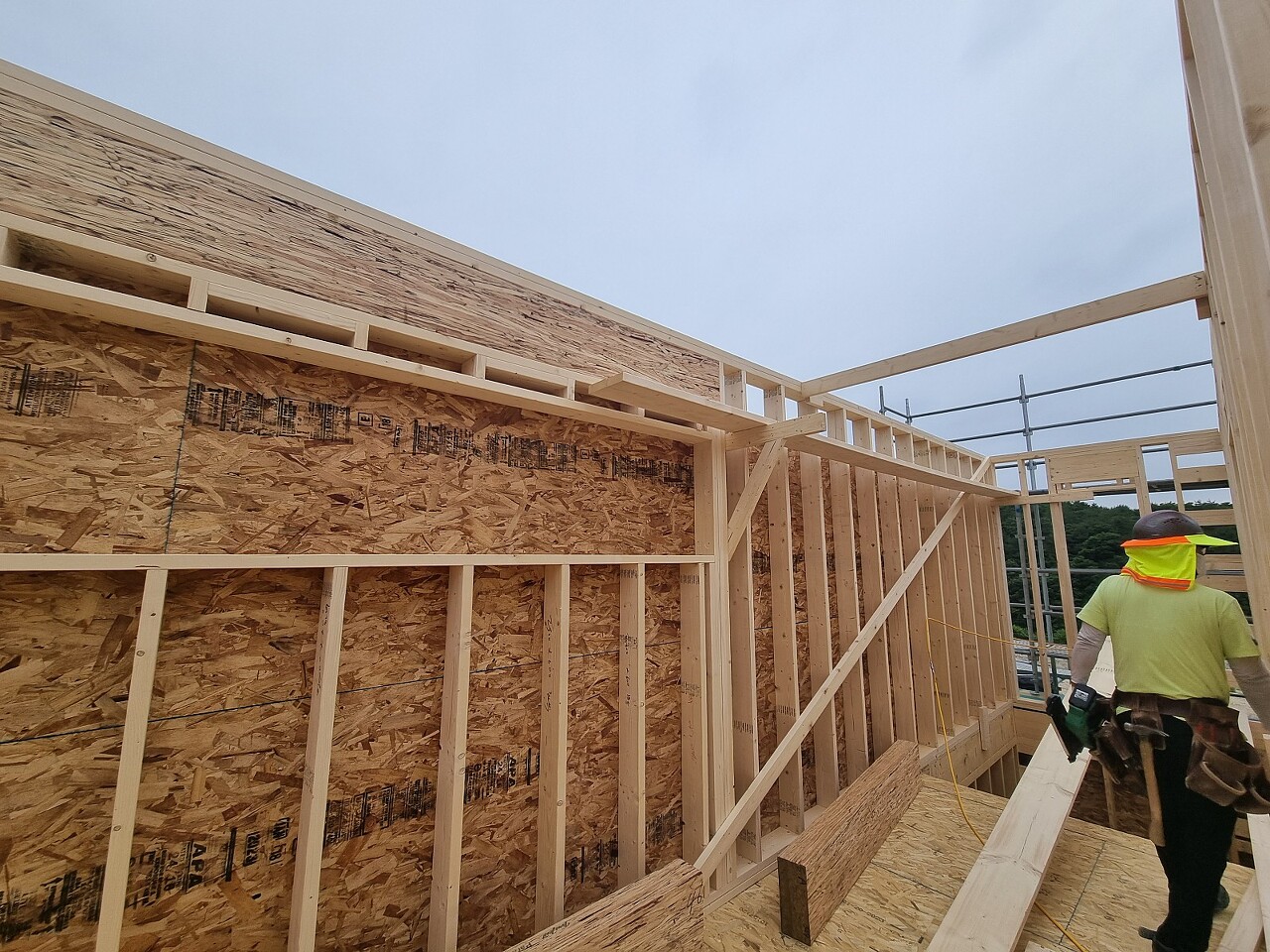

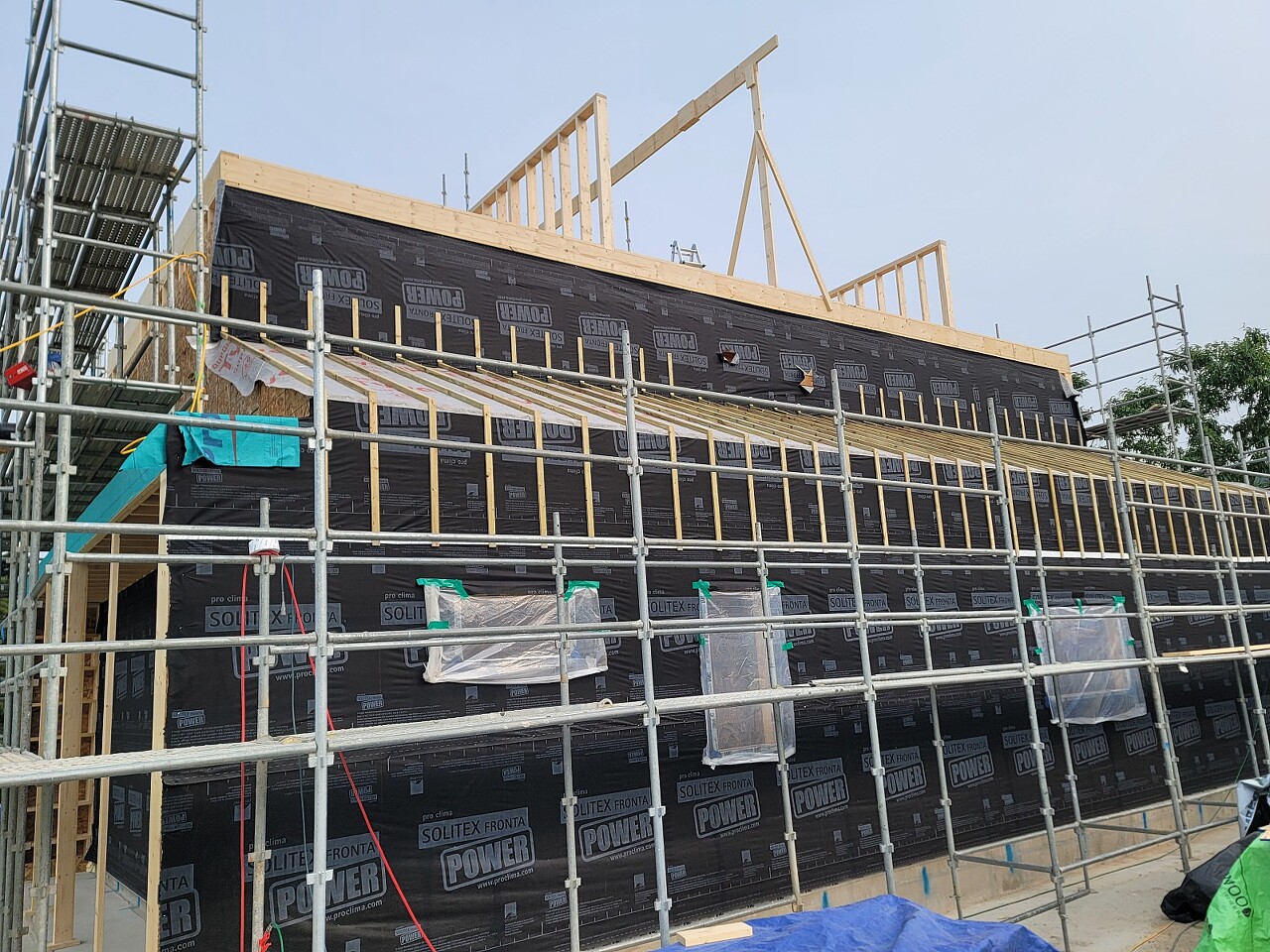

2층 외벽 합판의 물 흐름을 고려하여 투습방수지 시공을 진행하였습니다.

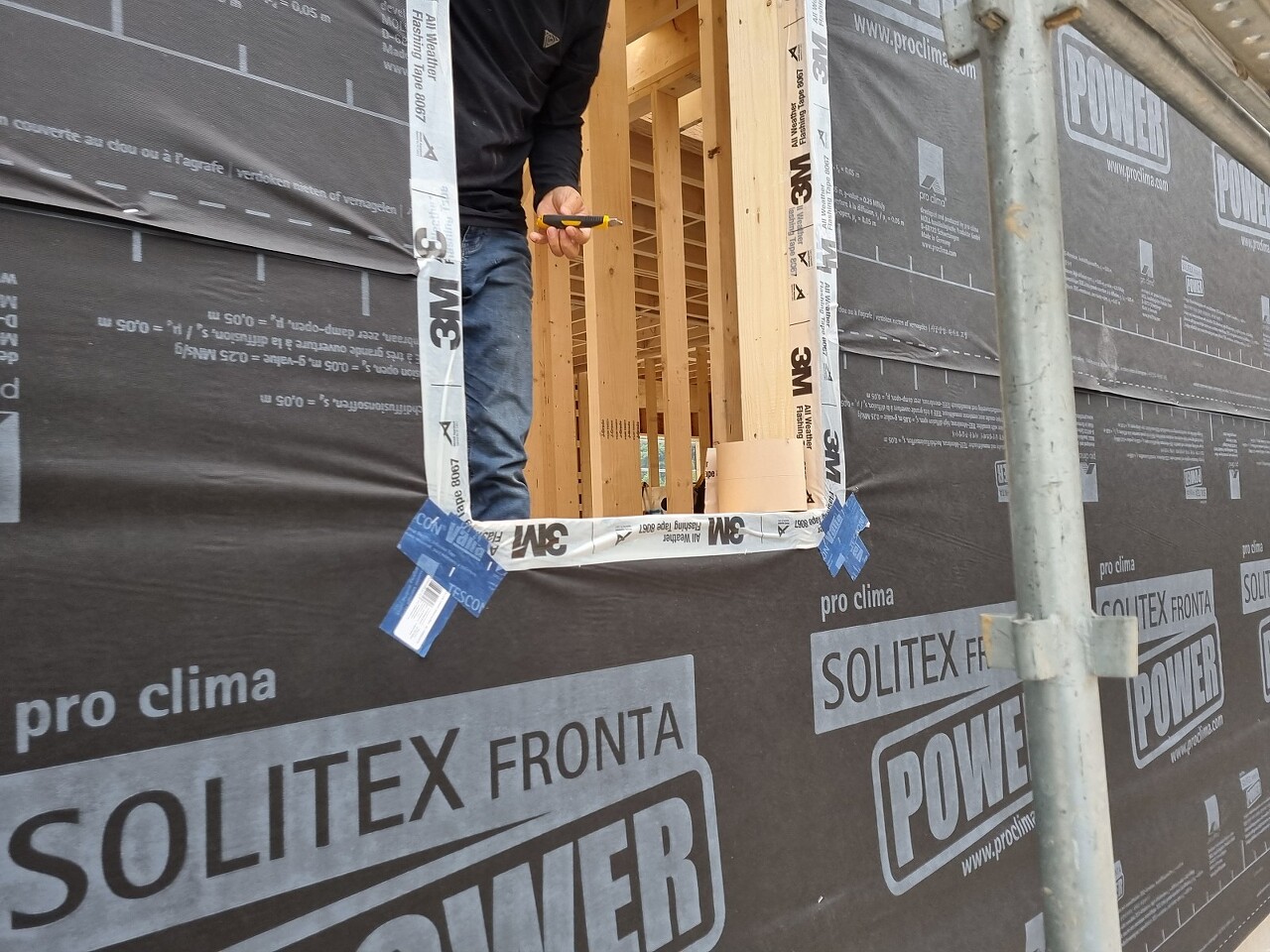

개구부를 오픈한 곳에 기밀 테이핑을 시공해주었습니다.

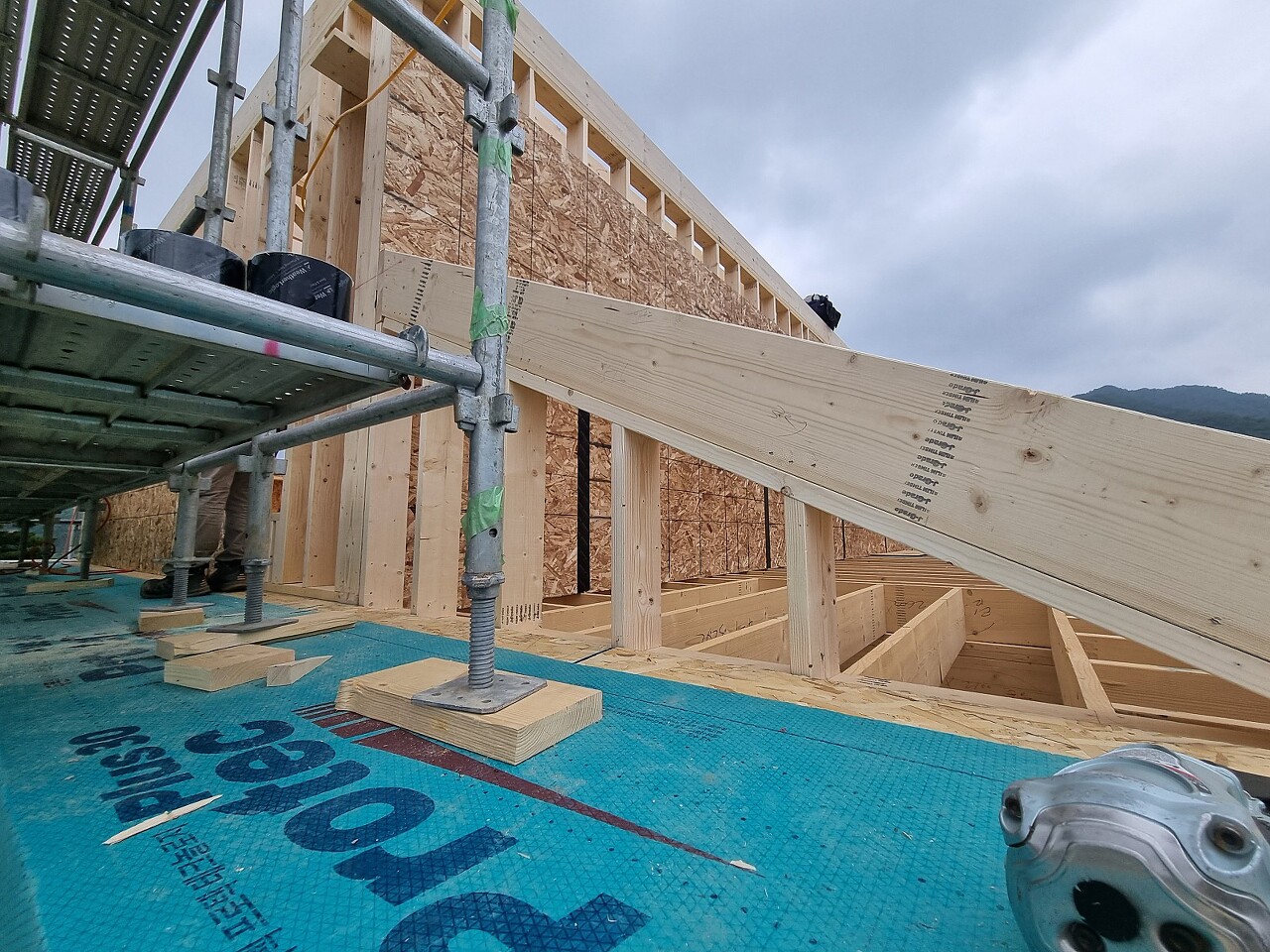

메인 지붕 각도와 구조연결을 고려하여 포니월을 시공하였습니다.

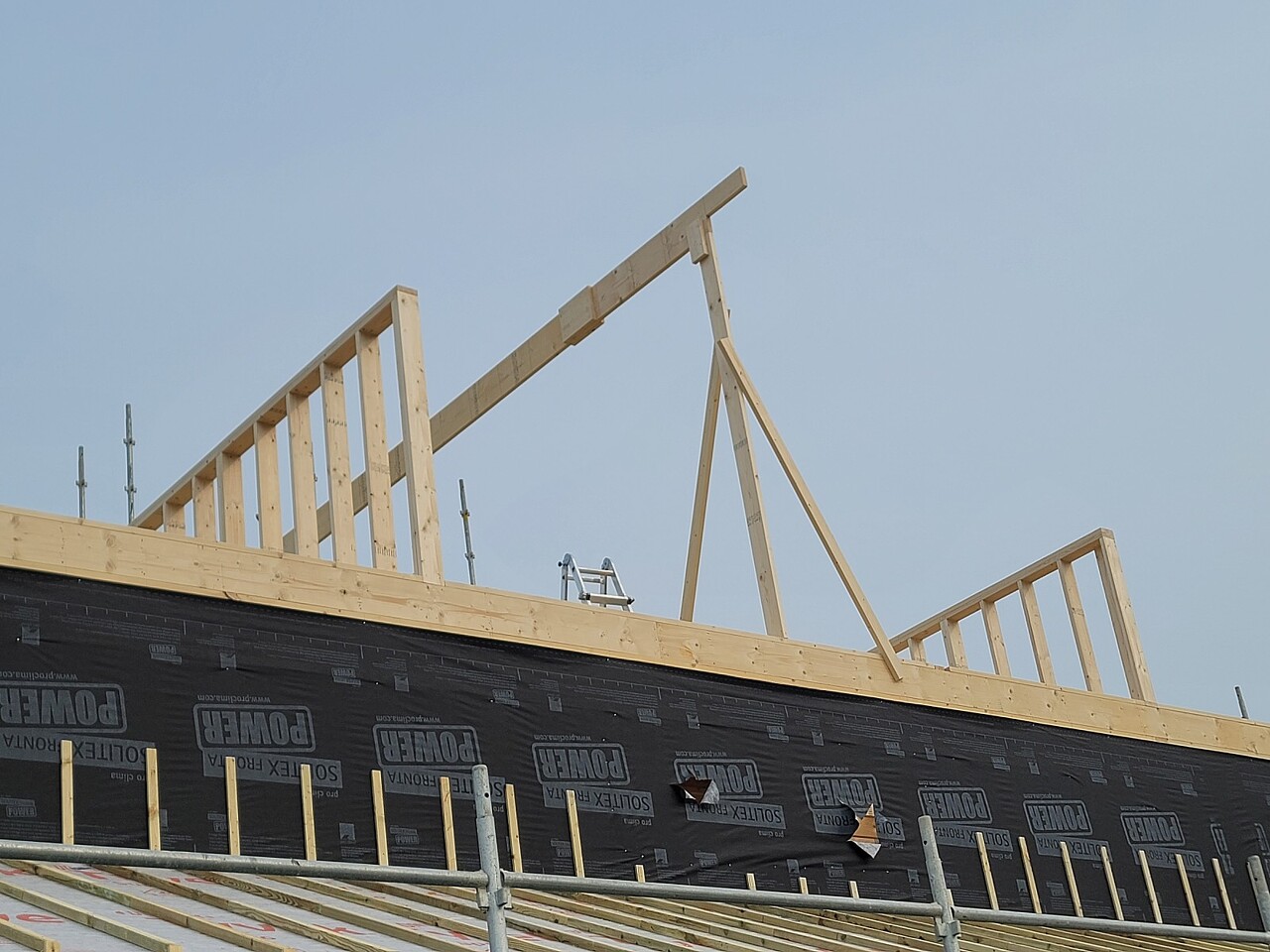

서까래의 중앙에 기중이 되는 릿지 보드

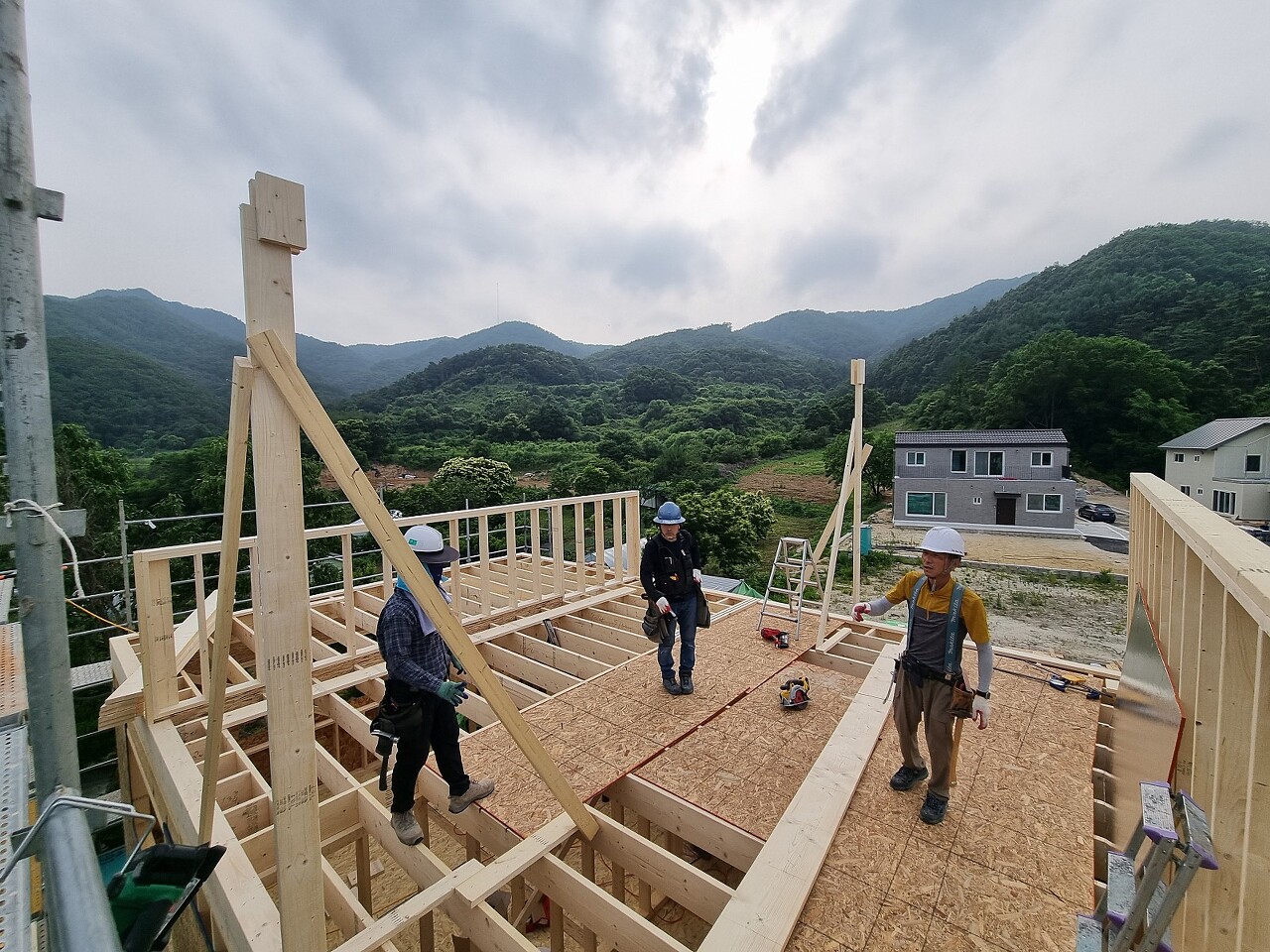

수직으로 정확히 올라온 릿지 포스트와 릿지 보드 시공을 하였습니다.



내일부터 본격적으로 서까래 시공이 진행될 예정입니다.





금일 시공은 여기까지입니다.
스케줄을 분배하며 저희가 일하는 현장에 항상 방분해주신는 건축주님과 사모님
너무 감사드립니다.!!!
내일부터 매인서까래가 시공될예정입니다.
항상 고소작업은 안전에 유의하며 화이팅!!!!
