날씨: 맑음
대표빌더 : 정수호 (8시간)
팀 원 : 오경택 (8시간), 문병선(8시간), 최영광 (8시간), 김종협 (8시간)
지원: 문성일 (8시간), 김진홍 (8시간), 천영환 (8시간)
금일품수 (누계) : 8.0품 (총 16.0품)
금일 작업 현황
- 플레이트 레이아웃
- 1층 내 외벽체 시공

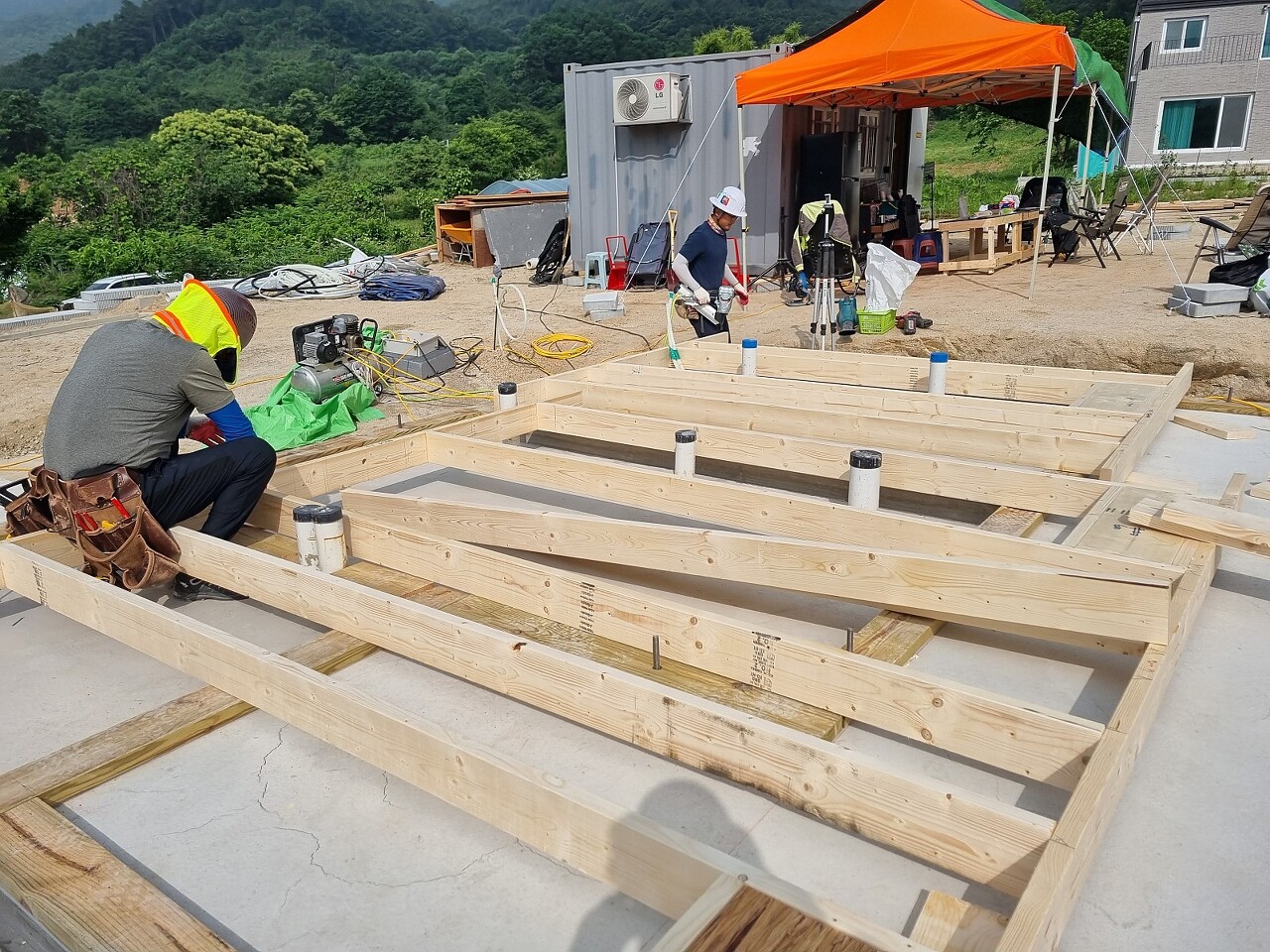

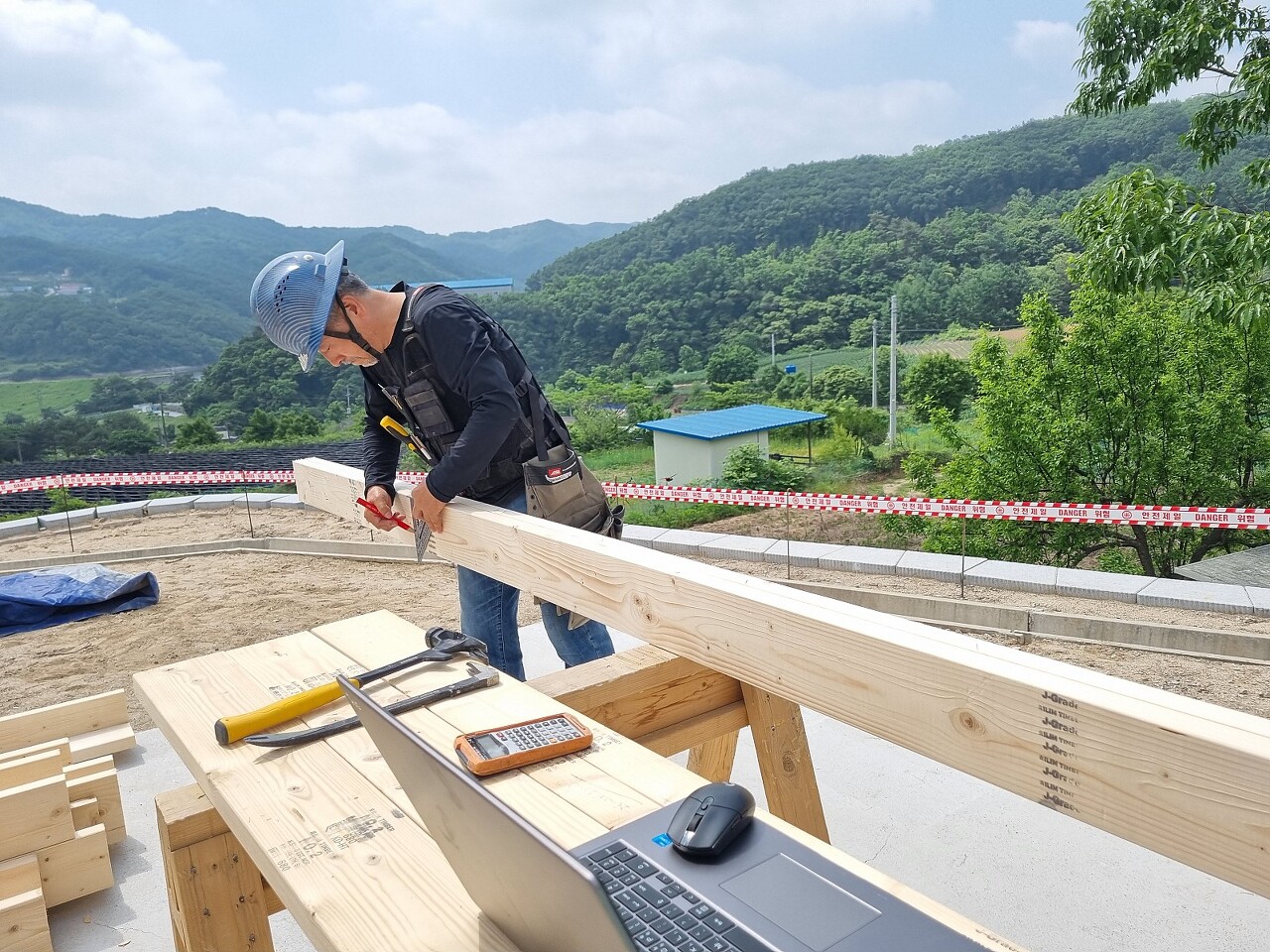

- 장선 재단

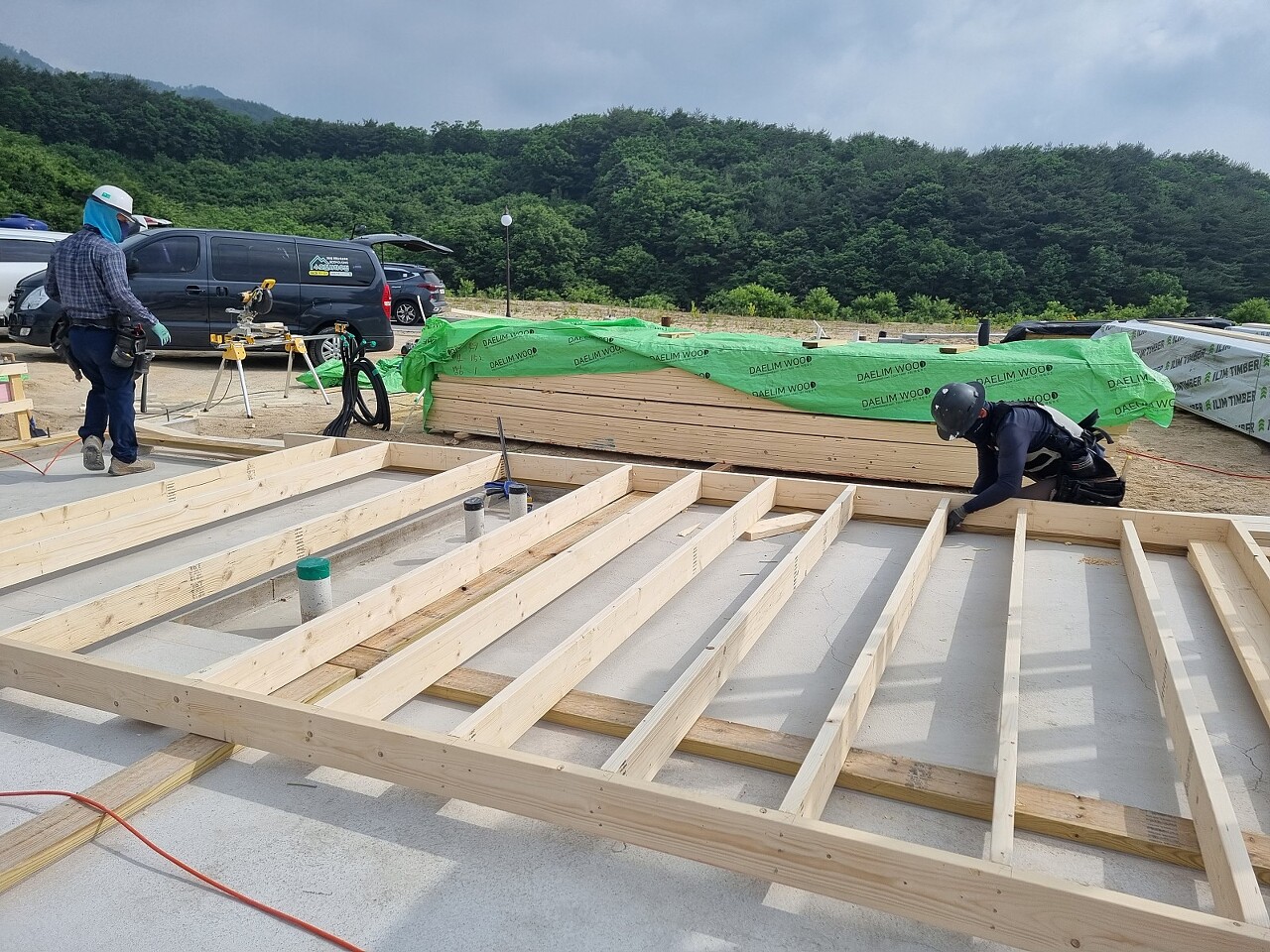

- 빔 제작
- 홀다운 시공
다음 예정작업
- 1층 내벽체 시공
- 가세작업
- 안전 발판 시공
- 장선 재단 , 장선 레이아웃
- 림 조이스트, 장선 시공
- TP-49, 조이스트 행어 등 철물 시공
- 빔, 페러램 시공

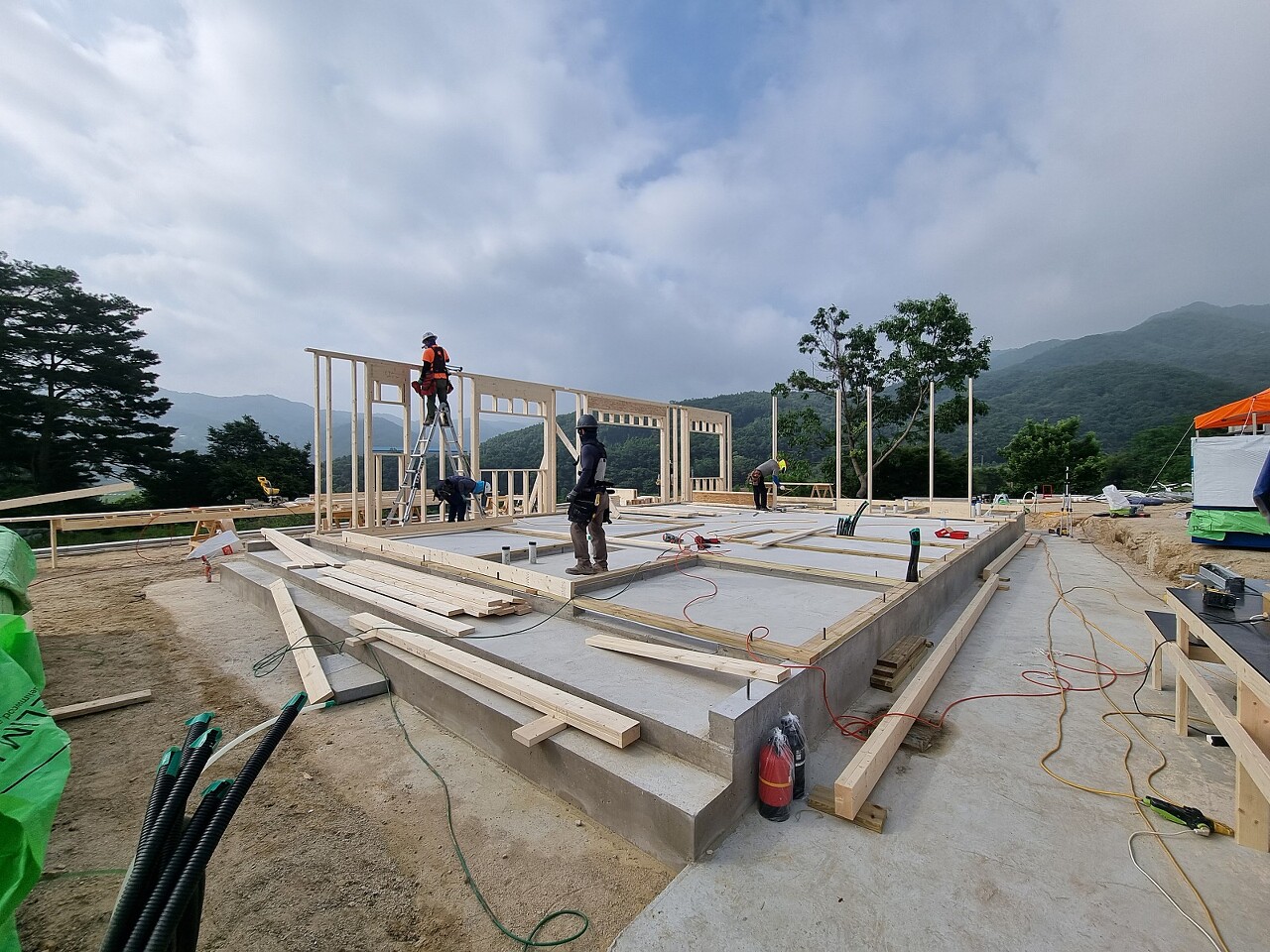

원주 흥업면 2일차입니다.
오늘도 맑은 날씨 하늘 아래에서 각자 맡은 바에 최선을 다하여 하루일과를 보냈습니다.
오늘 진행된 공정들 사진과 함께 보시죠~

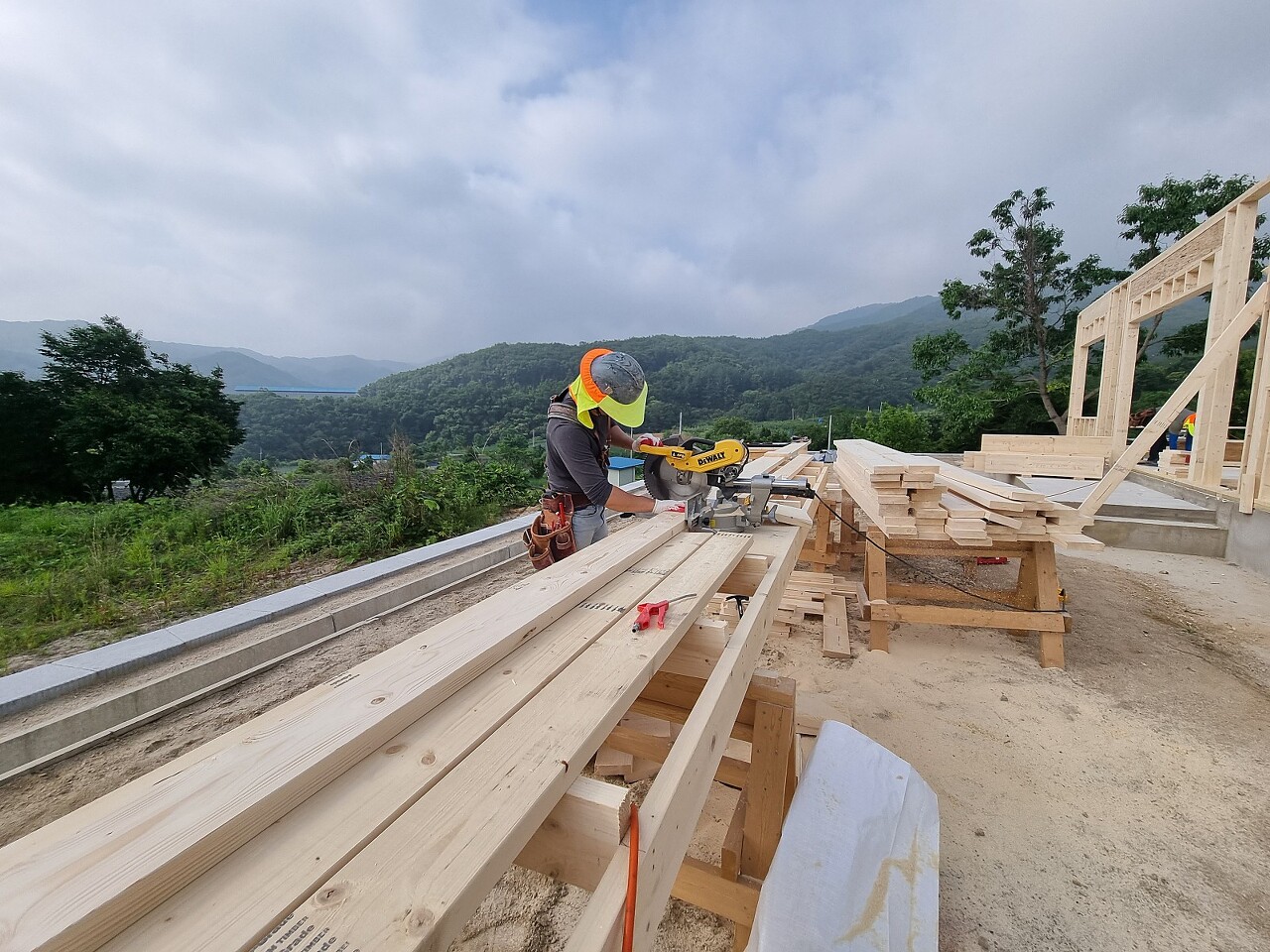

1층 도면 치수의 맞춰 1층에 필요한 부재들을 재단하는 사진입니다 .
스터드, 트리머, 크리플 스터드 , 실 등 재단된 부재들은 플레이트에 되어있는 레이아웃에 맞추어 시공됩니다.
추가적으로 내일 시공될 빔과 림조이스트, 페러램, 장선등 재단 하였고

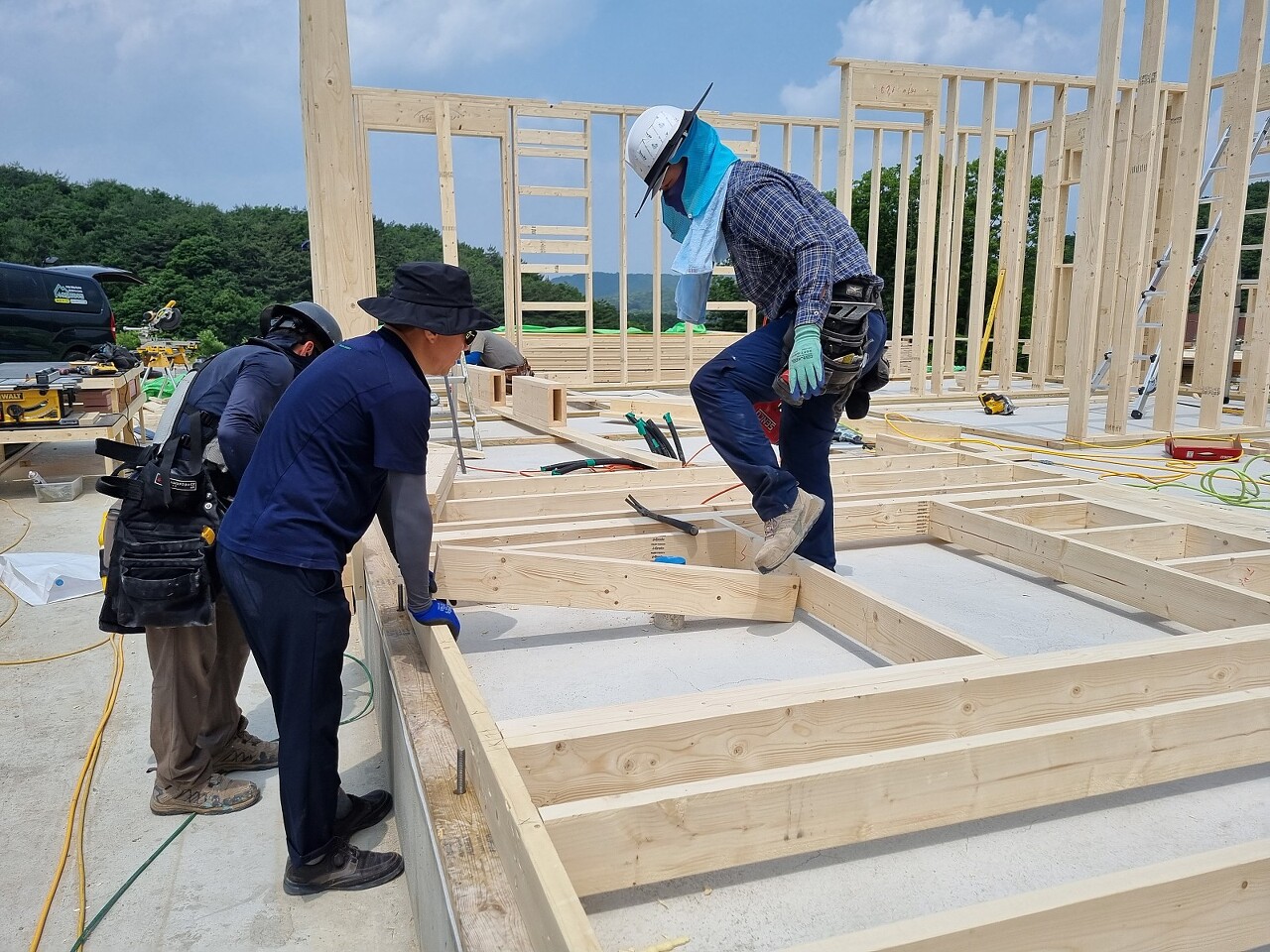

3장의 2X 부재와 2장의 OSB를 조립하여 장선 시공에 쓰일 빔 제작도 진행하였습니다.

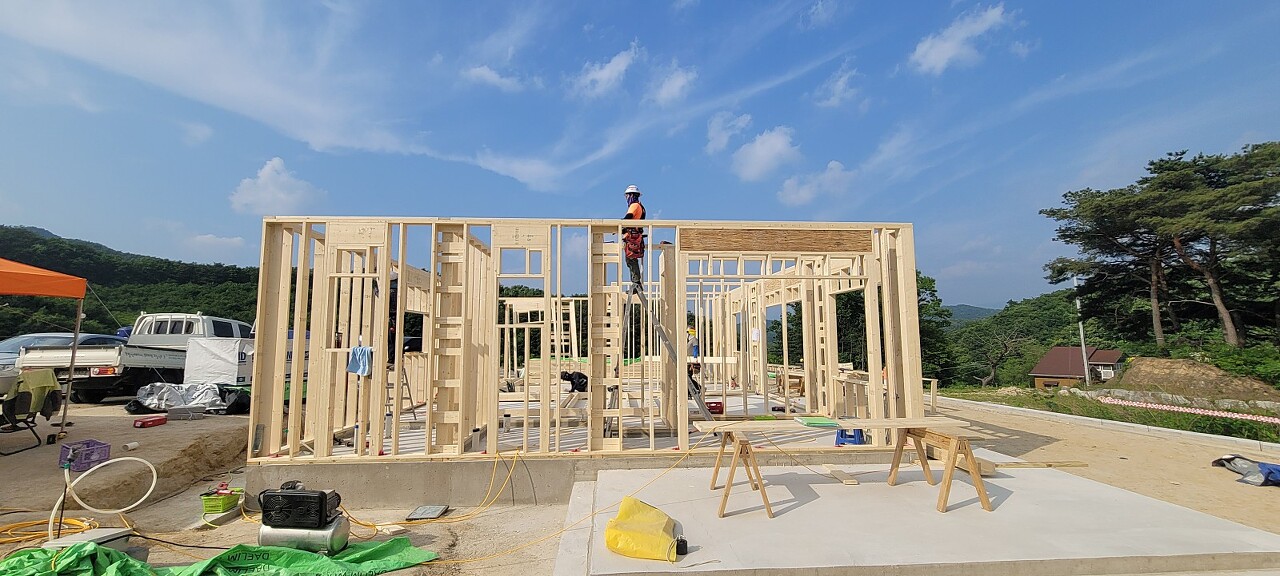

어제에 이어, 플레이트 레이아웃 진행하였습니다 .
가구, 마감 등을 고려하여 신중하게 레이아웃 해주시는 팀장님 사진입니다.

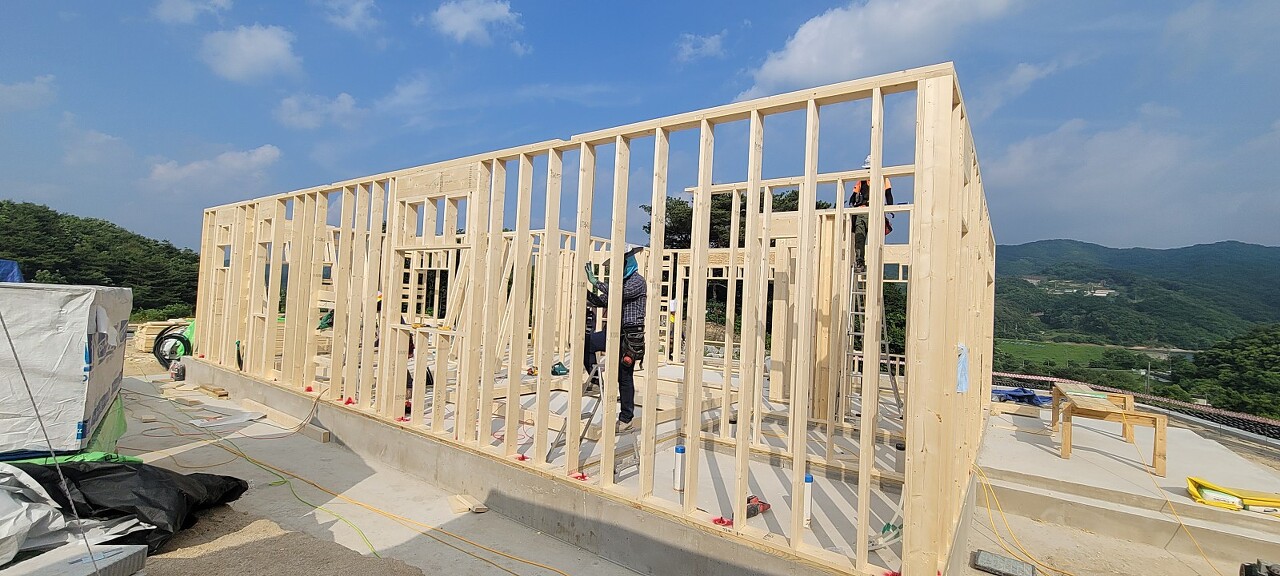

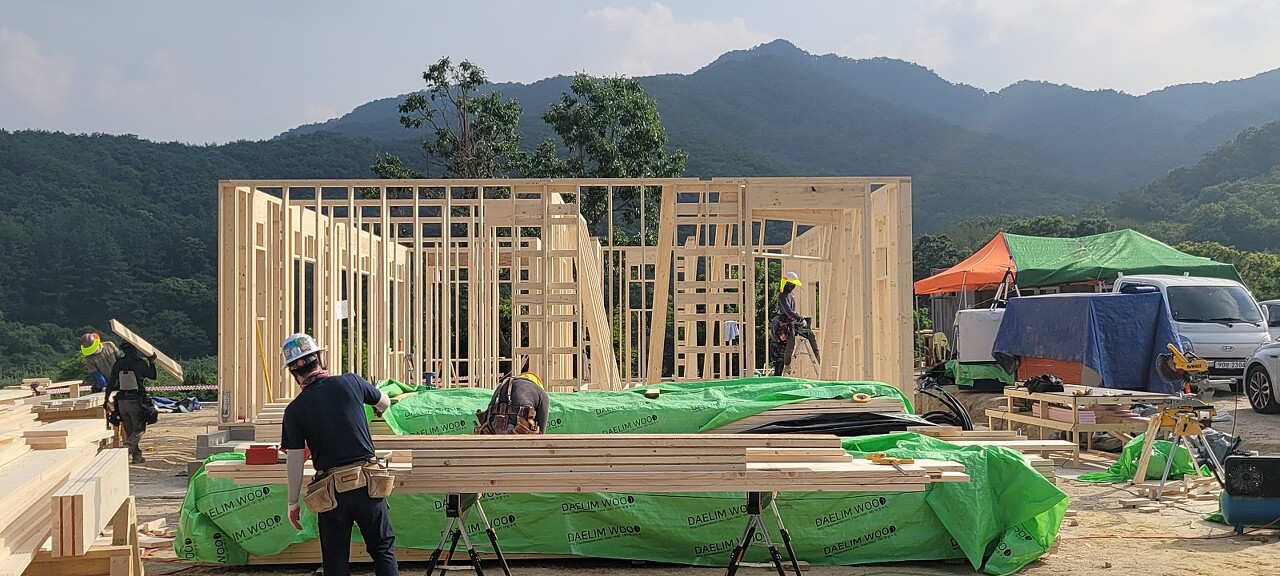

플레이트 레이아웃에 맞추어 외벽체를 시공하는 사진입니다 .

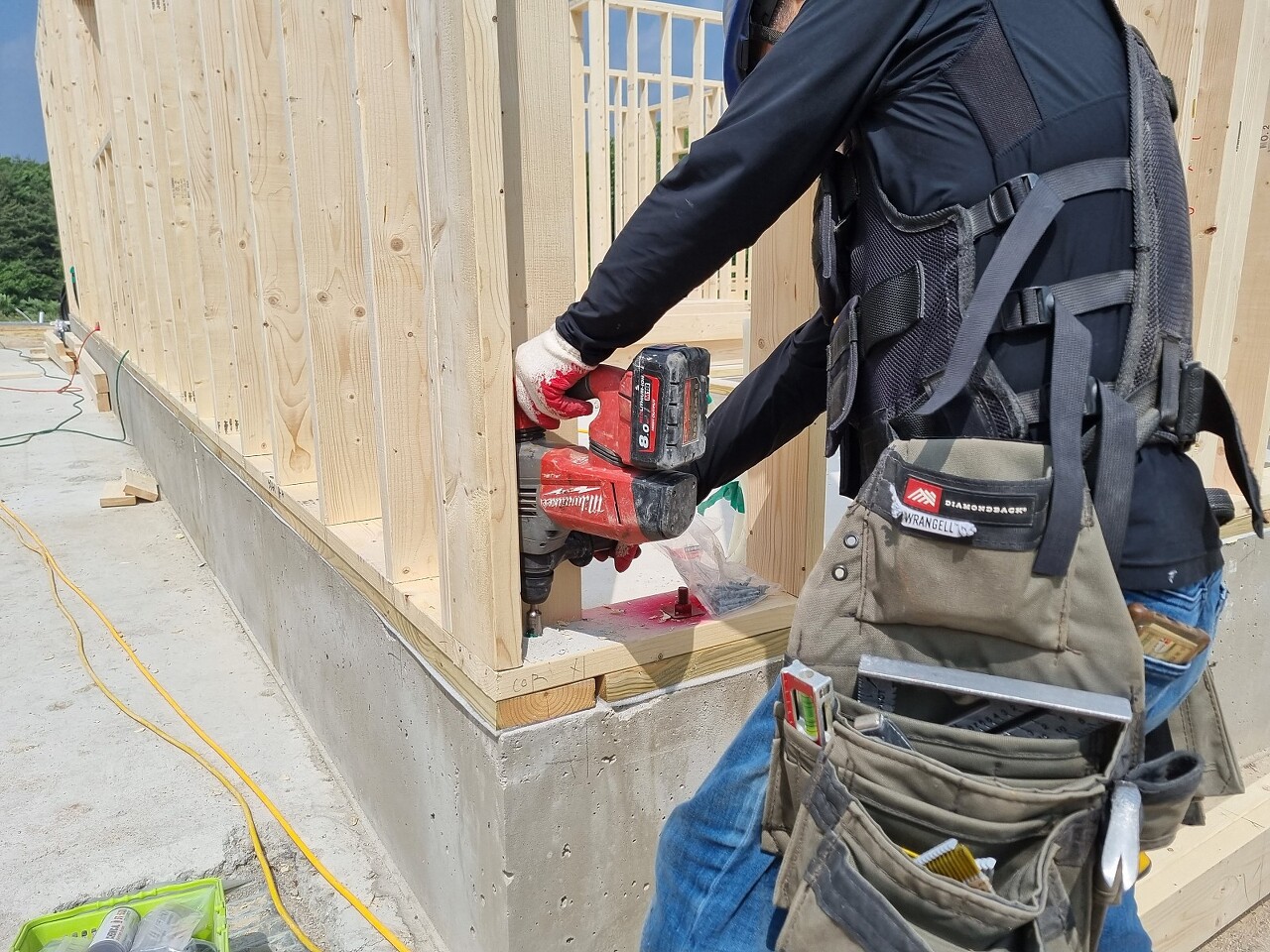

못박기 규정에 맞게끔 2x6 부재를 시공할 때는 3개 이상의 골조 못으로 고정해줍니다.

오늘 벽체 시공은 2인 1조로 2조를 이루어 작업하였습니다.

항상 현장관리와 정리에 힘써 주시고, 쉴 때에 정성 가득한 다과 등 준비해주시는 건축주님 감사합니다~

벽체가 세워지면, 이어지는 플레이트를 서로 엮어주고,

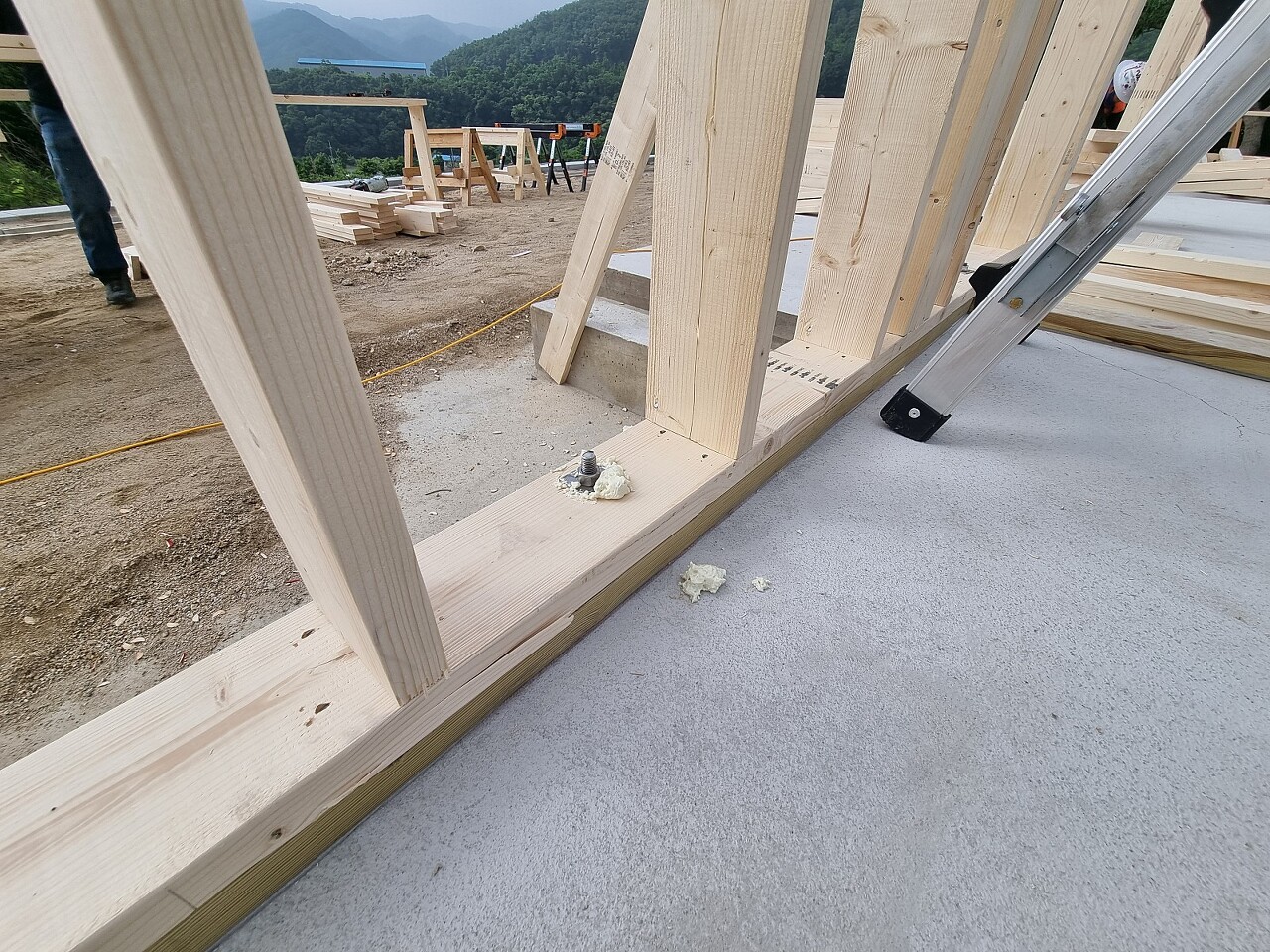

도면 치수에 맞추어서 바텀 플레이트를 머드씰에 못으로 고정해줍니다.

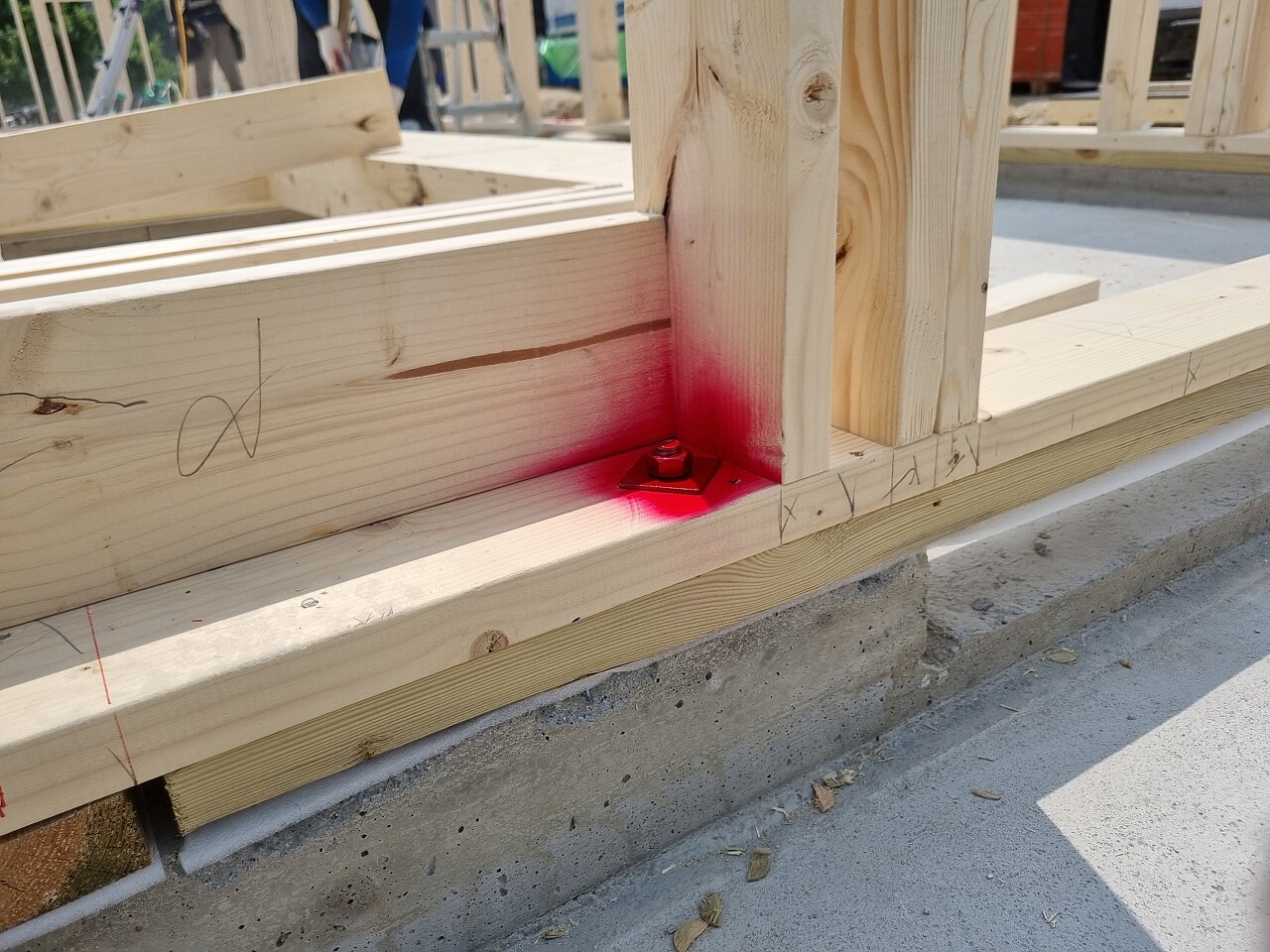

추가적으로 기초할 때에 미리 심어 놓았던 L 앙카를 체결하여 외벽체와 기초, 머드씰까지 한번에 묶어 결속하여줍니다 .

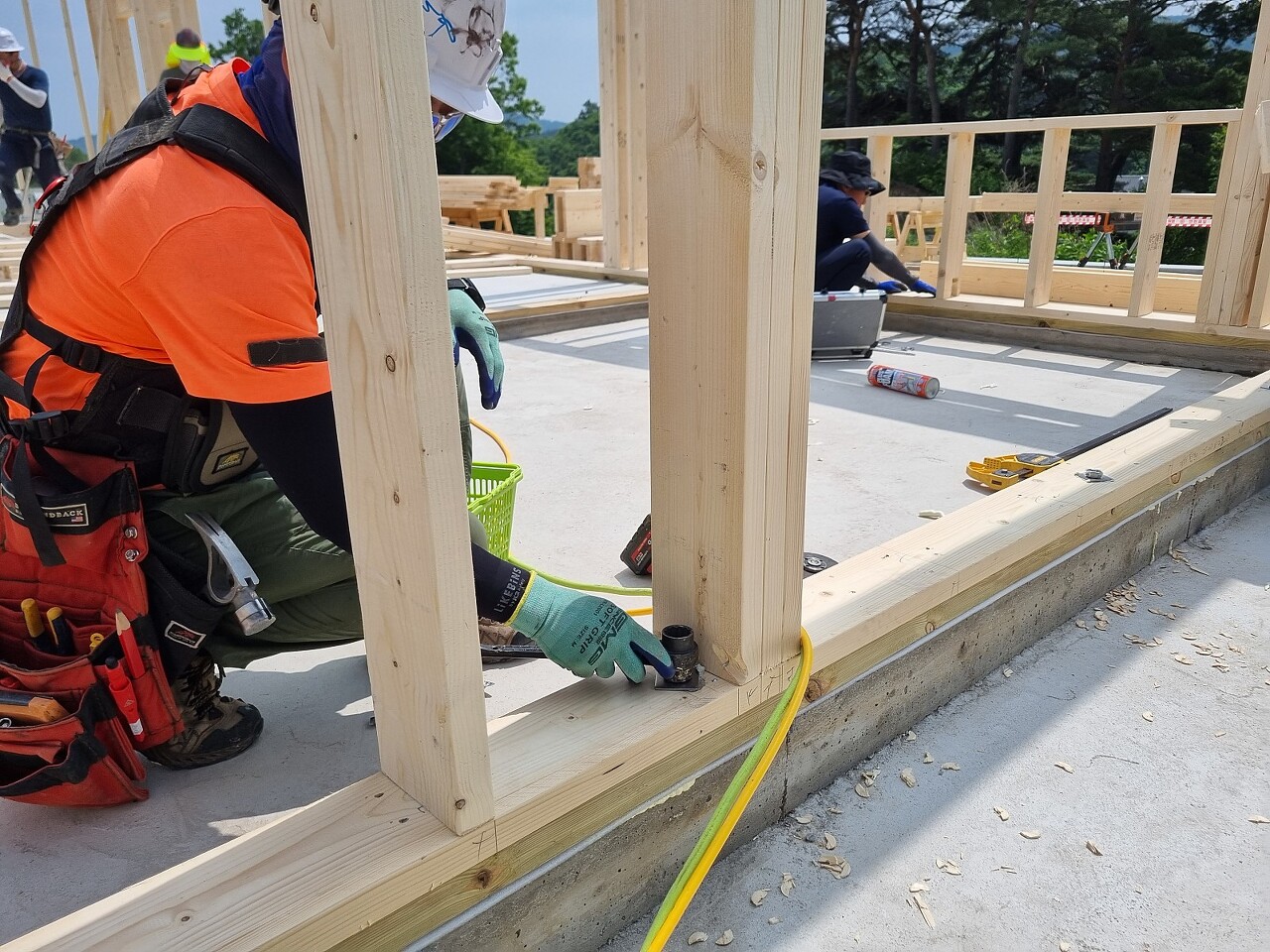

L앙카 체결을 위해 플레이트 머드씰을 타공한 부분은 우레탄 폼을 쏴주어 기밀해주었습니다.

L앙카가 채결된 사진입니다.

외벽체와 내벽체가 만나는 백커 부분은 어드밴스드 백커를 시공하여
기존의 백커보다 단열할 공간을 충분히 확보해주었습니다.

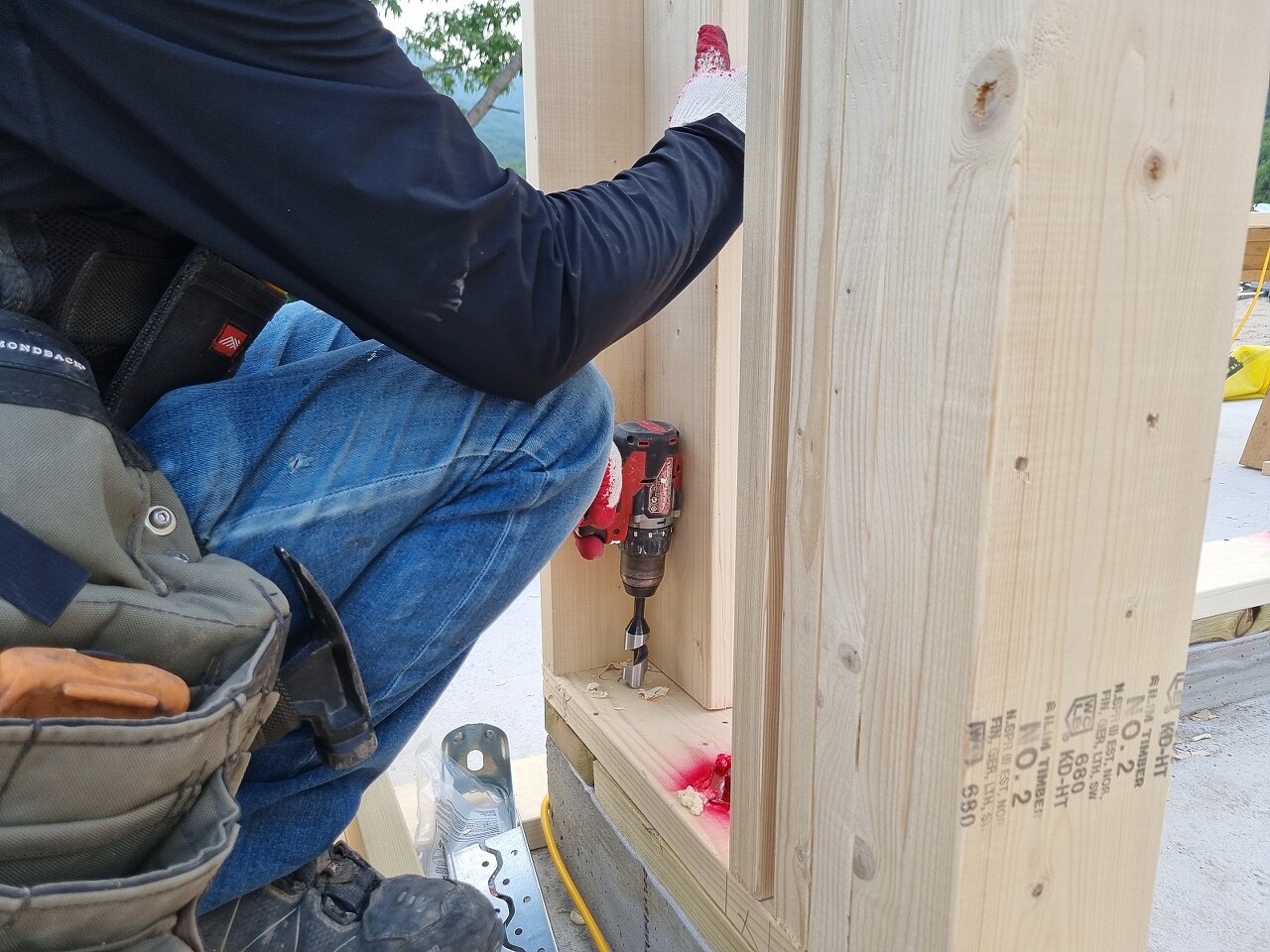

홀다운 철물 시공을 위해 홀다운이 위치할 자리마다, 타공작업 진행하였습니다.
홀다운에 대한 자세한 설명은 내일 사진과 함께 올리도록하겠습니다!

건축주님께서 직접, 혹시나 발생할 수 있는 낙상사고를 대비하여, 현장 주변에 펜스를 쳐주셨습니다!

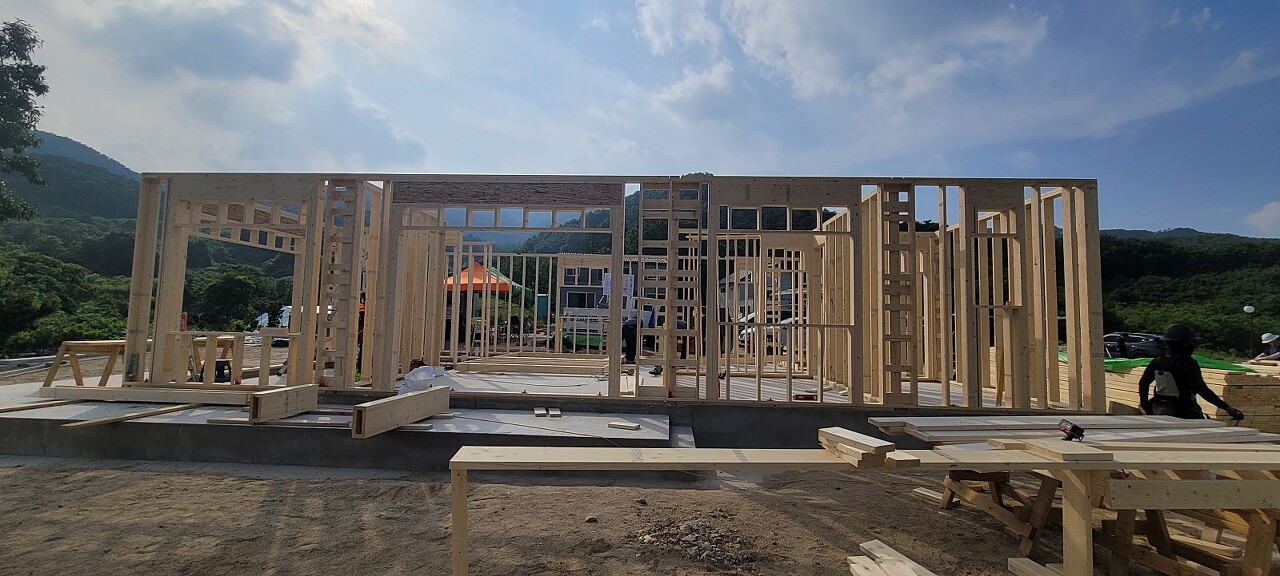

오늘 정말 한숨도 안 돌리고 열심히 작업에 임하다보니, 어느새 1층 골조가 거의 다 완성이 되었네요!

오늘 내벽체의 조립은 모두 끝이 났고 , 내일 오전에 조립이 끝난 벽체들을 위치에 맞추어 세우는 일만 남았네요~

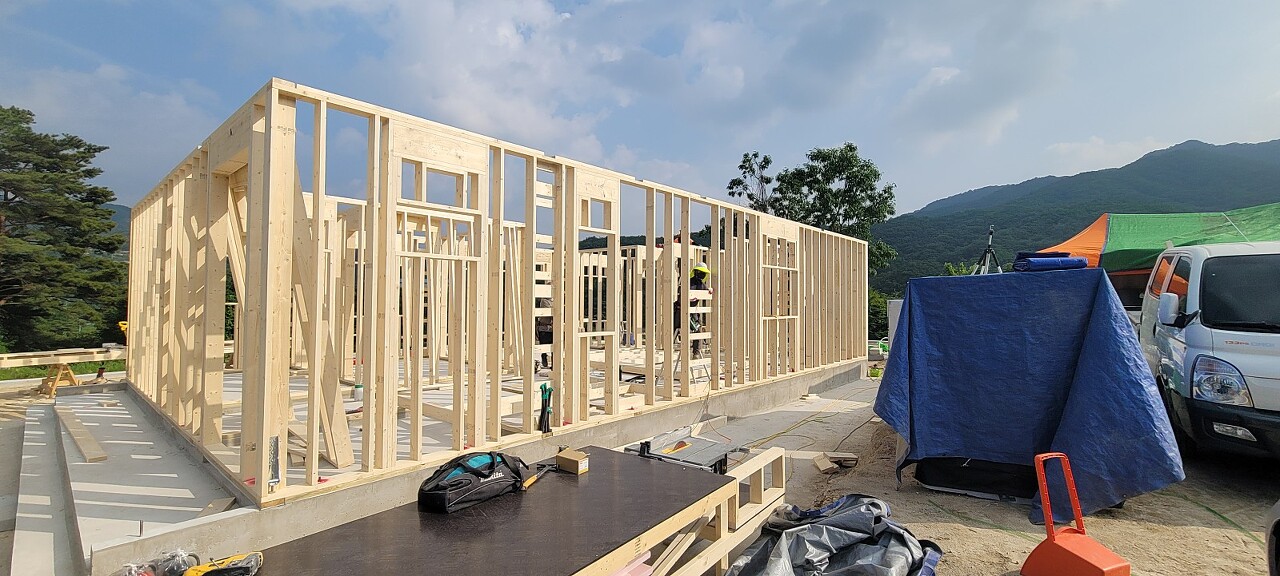

아래는 오늘 일과 후 찍은 사진들입니다 .

원주 흥업면의 금일시공은 여기까지입니다.
몇장의 사진으로는 현장의 현장감과 골조단계의 모습들을 전부 전해드리지 못하는 것 같아서 아쉽네요 ㅠㅠ
항상 재밌게 일하는 팀원들, 오늘도 너무 고생 많이하셨습니다.
내일도 안전하고 재밌게 일하면 좋겠습니다!
항상 현장에서 묵묵하게 팀원들을 도와주시고 챙겨주시는 건축주님 내외분도 감사합니다.
오늘 일과 후 저녁시간 함께할 수 있어서 정말 좋았습니다~
내일은 더 풍성한 사진과 내용으로 다시 찾아 뵙겠습니다!
감사합니다
