날씨 : 낮에는 따사로운 날씨, 아침저녁으로는 아직은 서늘한 날씨
- 금일 근무자
팀 장 : 이상민 (8시간)
부팀장 : 이재경 (8시간)
팀 원 : 정태영 (8시간), 천영환 (8시간), 성재욱 (8시간)
금일품수 (누계) : 5품 (총 40품)
금일 작업현황
- 장선 재단 및 시공
- 장선보강철물 시공
- 장선블로킹 시공
다음 예정작업
- 장선 블로킹 시공
- T&G 합판 시공
김천 농소에서의 9일째입니다.
이제 햇살이 제법 따갑습니다.
선크림을 두겹 세겹 발라도 콧잔등이 익어가는건 어쩔 수 없나봅니다.
하지만 시원한 커피한잔 마시며 하루를 시작하면 뜨거운 태양도 무섭지않습니다.
어제에 이어 오늘도 장선시공을 하였습니다.

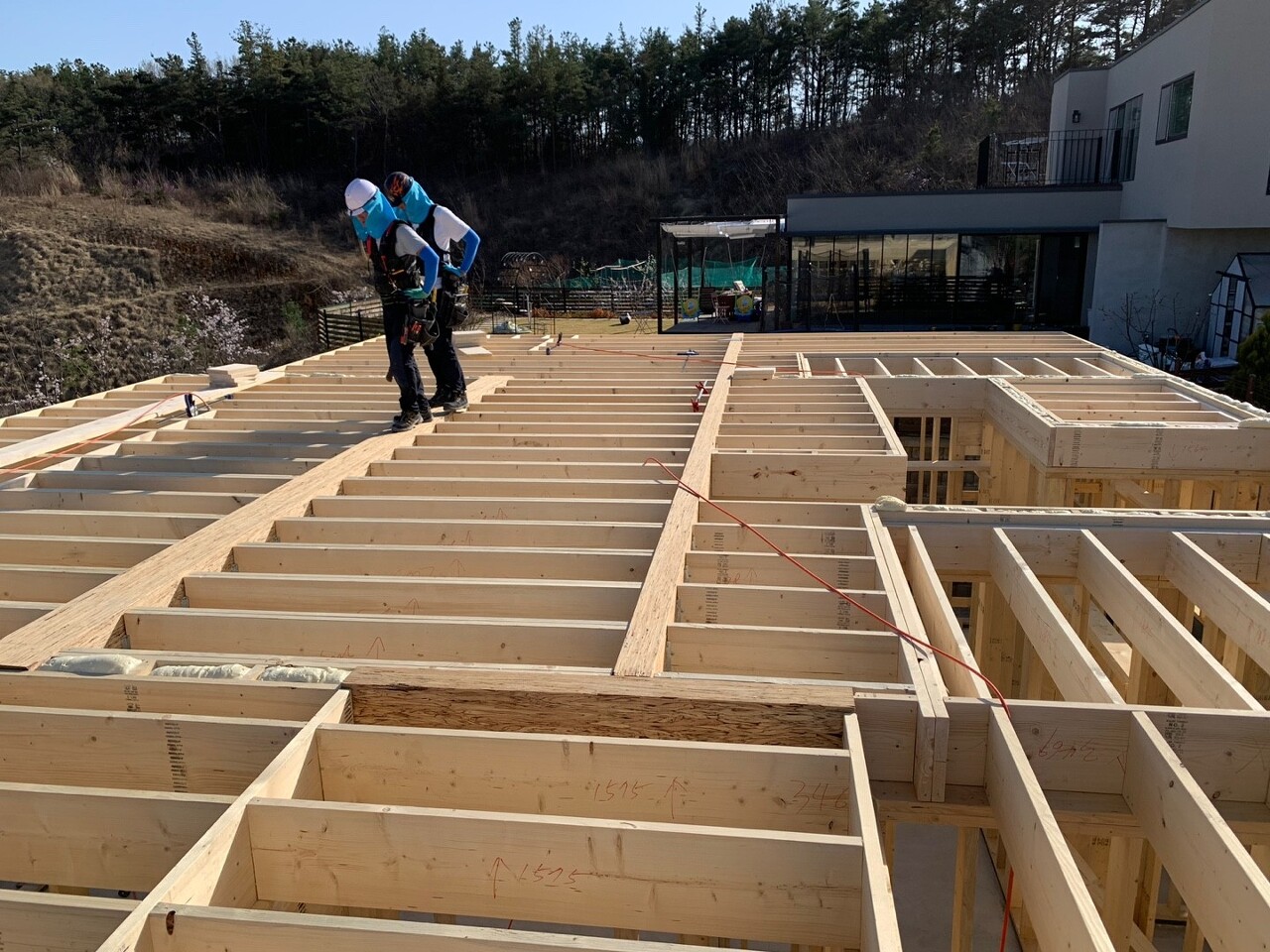

어제 마저하지 못한 구간에 대한 장선시공을 먼저 하였습니다.

2층의 화장실과 세탁실, 욕실이 들어설 자리에는 다운장선이 설치될 예정입니다.

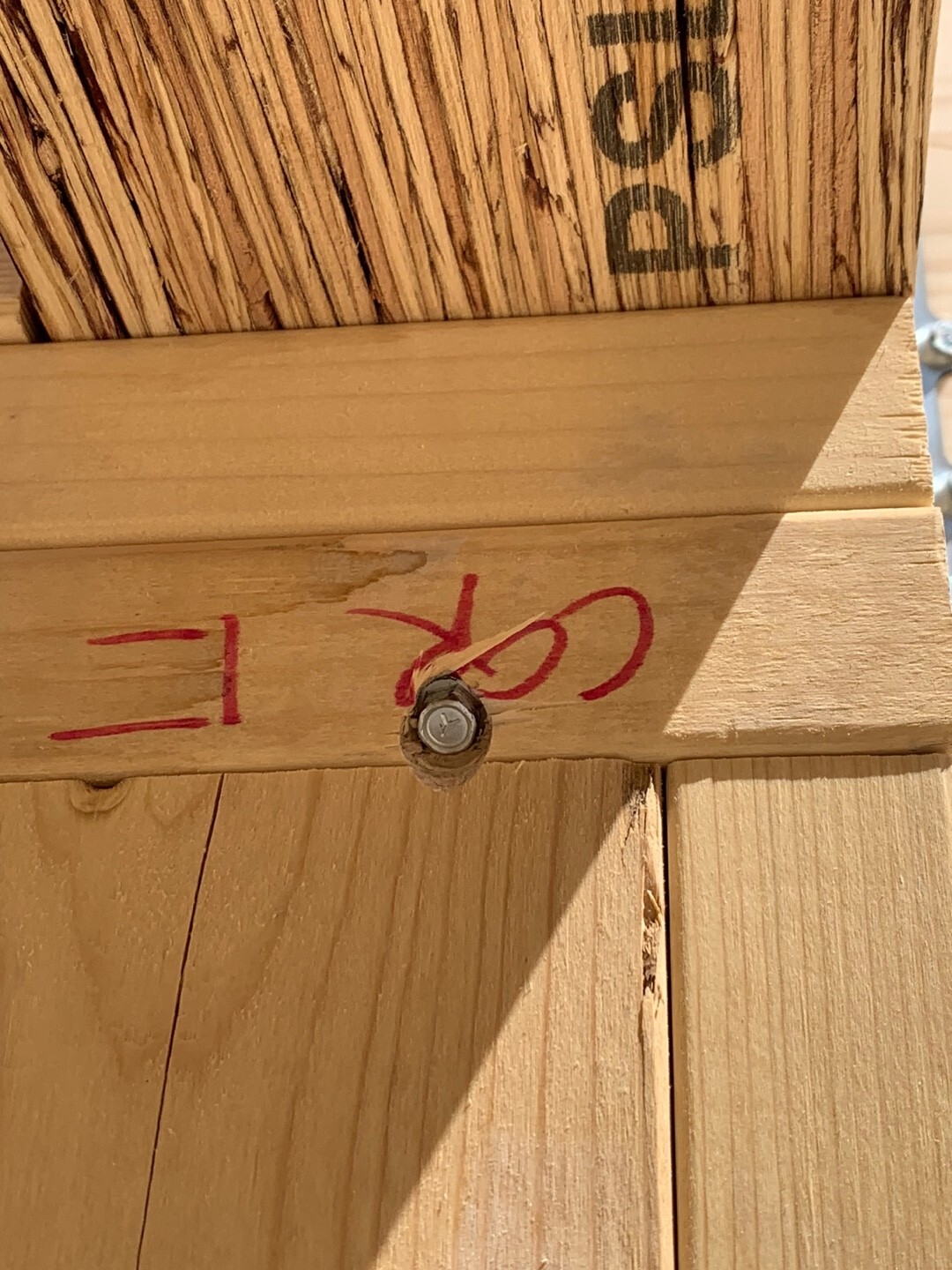

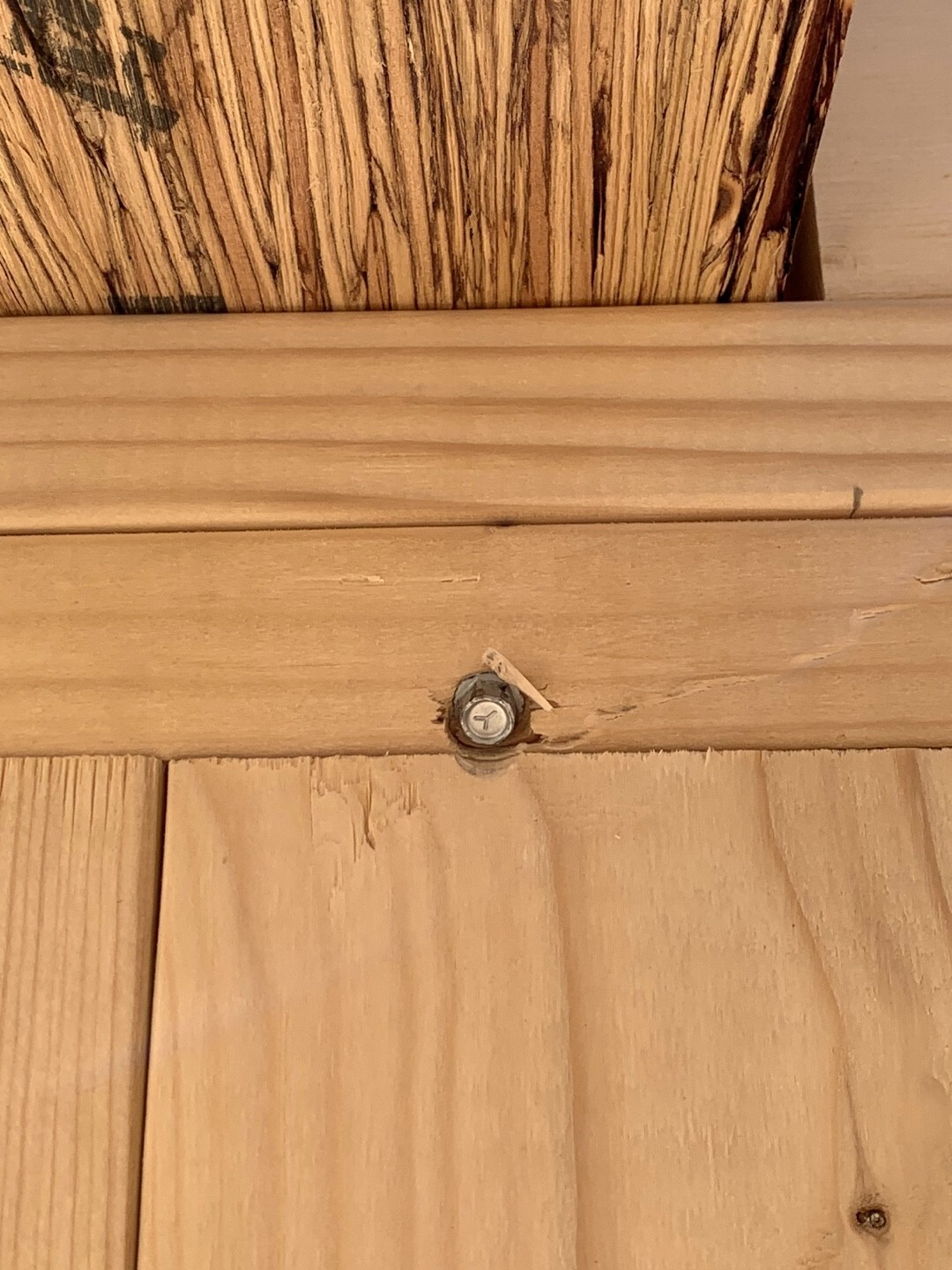

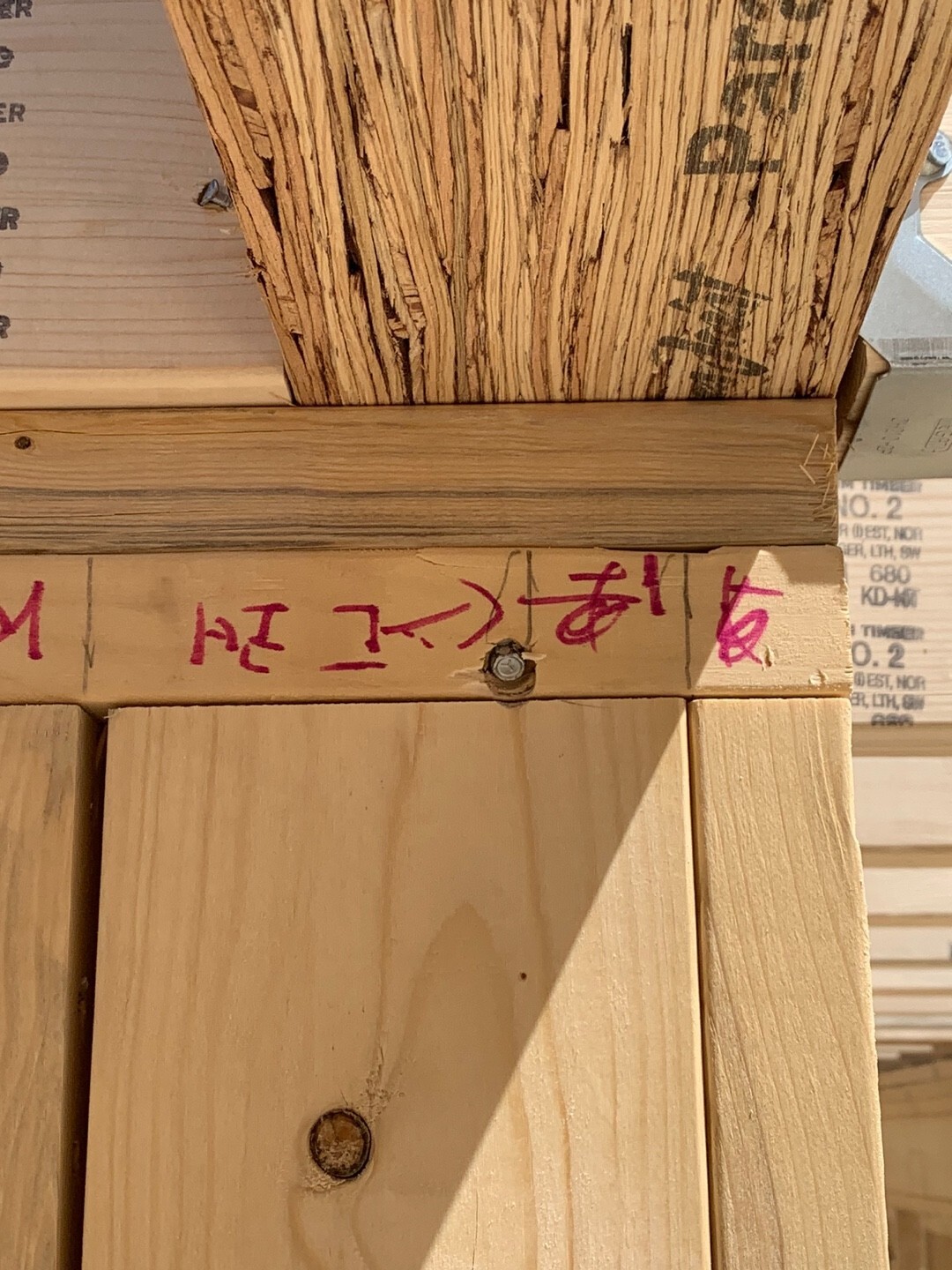

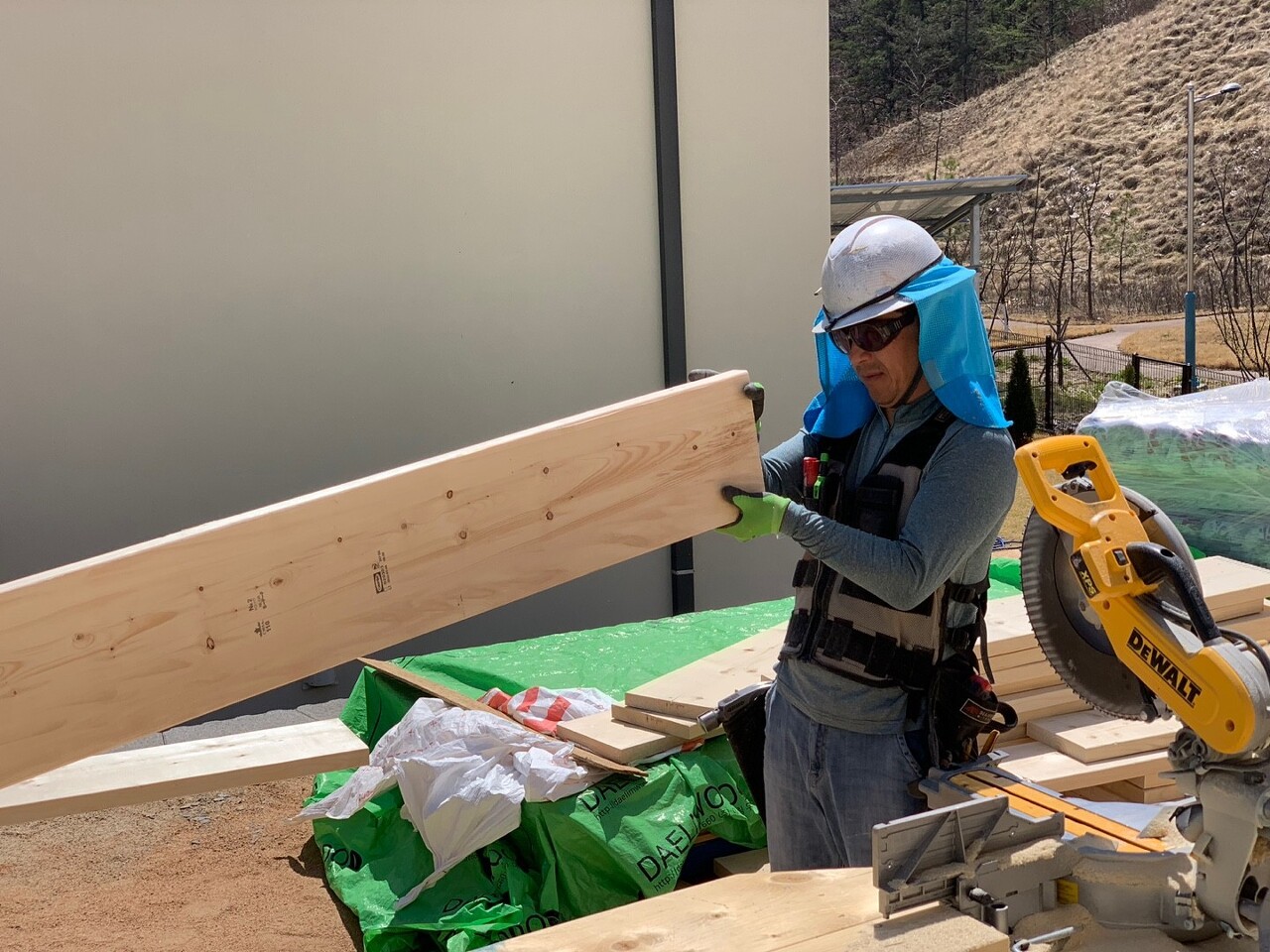

목재 하나하나의 캠버(목재의 위아래로 휜 정도)를 확인하고 상하구분을 해 주시는 톱사 정태영빌더님!

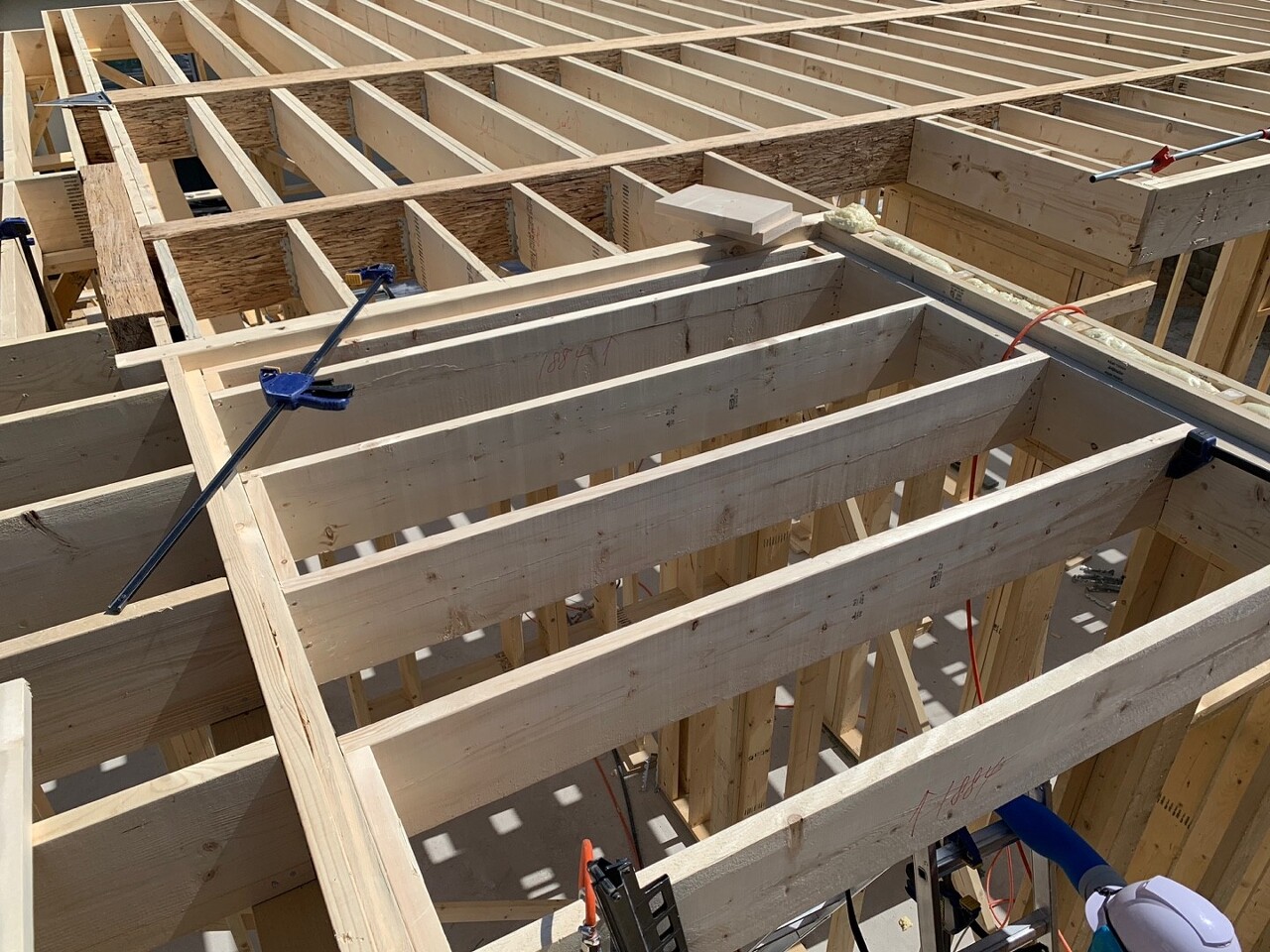

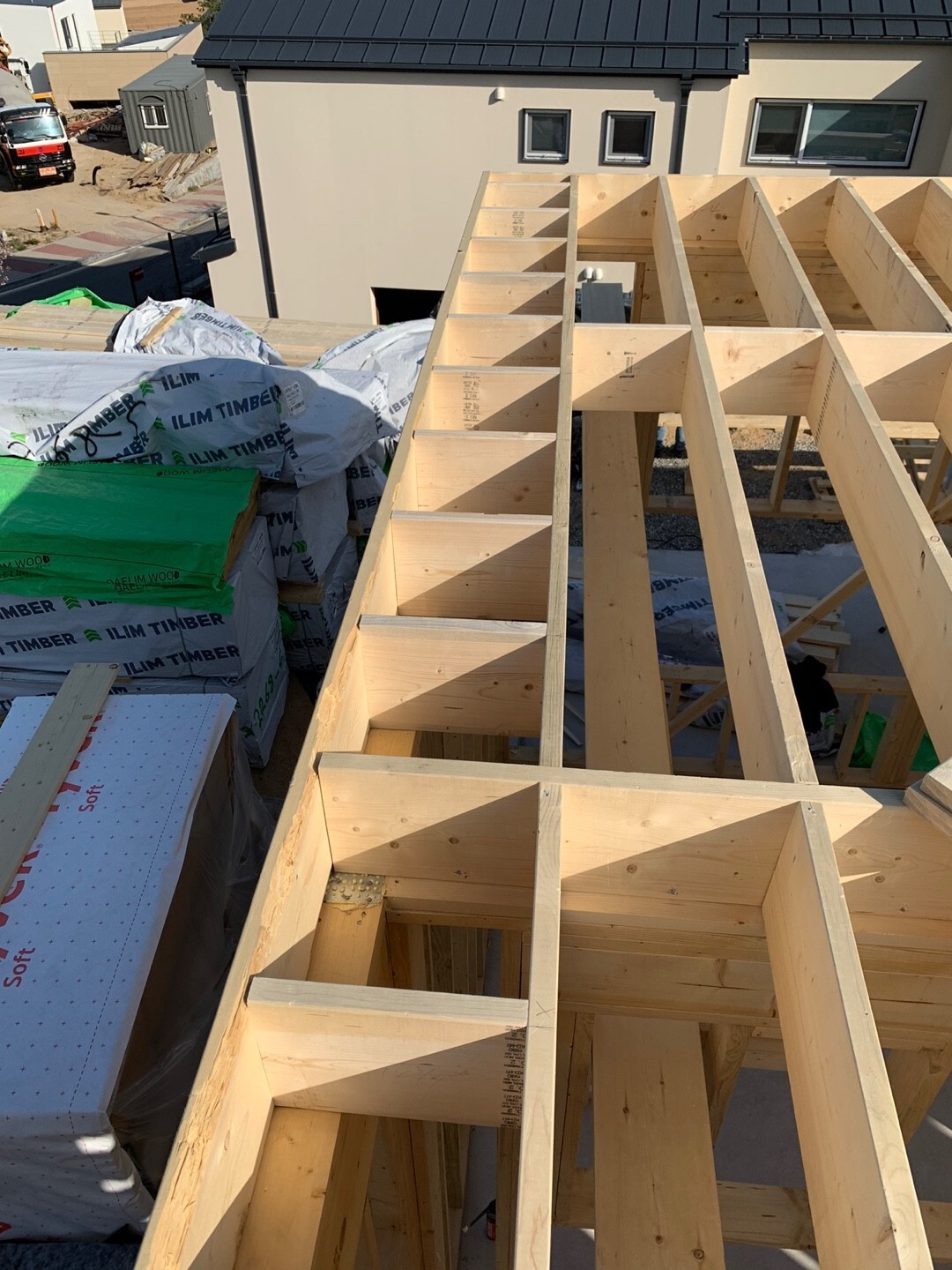

구조블로킹을 시공하여 장선의 간격을 유지하고 벌어지거나 휘는 일이 없도록 단단히 묶어줍니다.

끝막이장선 부분에도 구조블로킹을 시공하여 고정하여줍니다. 방과 방 사이에는 파이어블로킹을 시공하여 화재 시 불길이 번지는 것을 막아주도록 합니다.

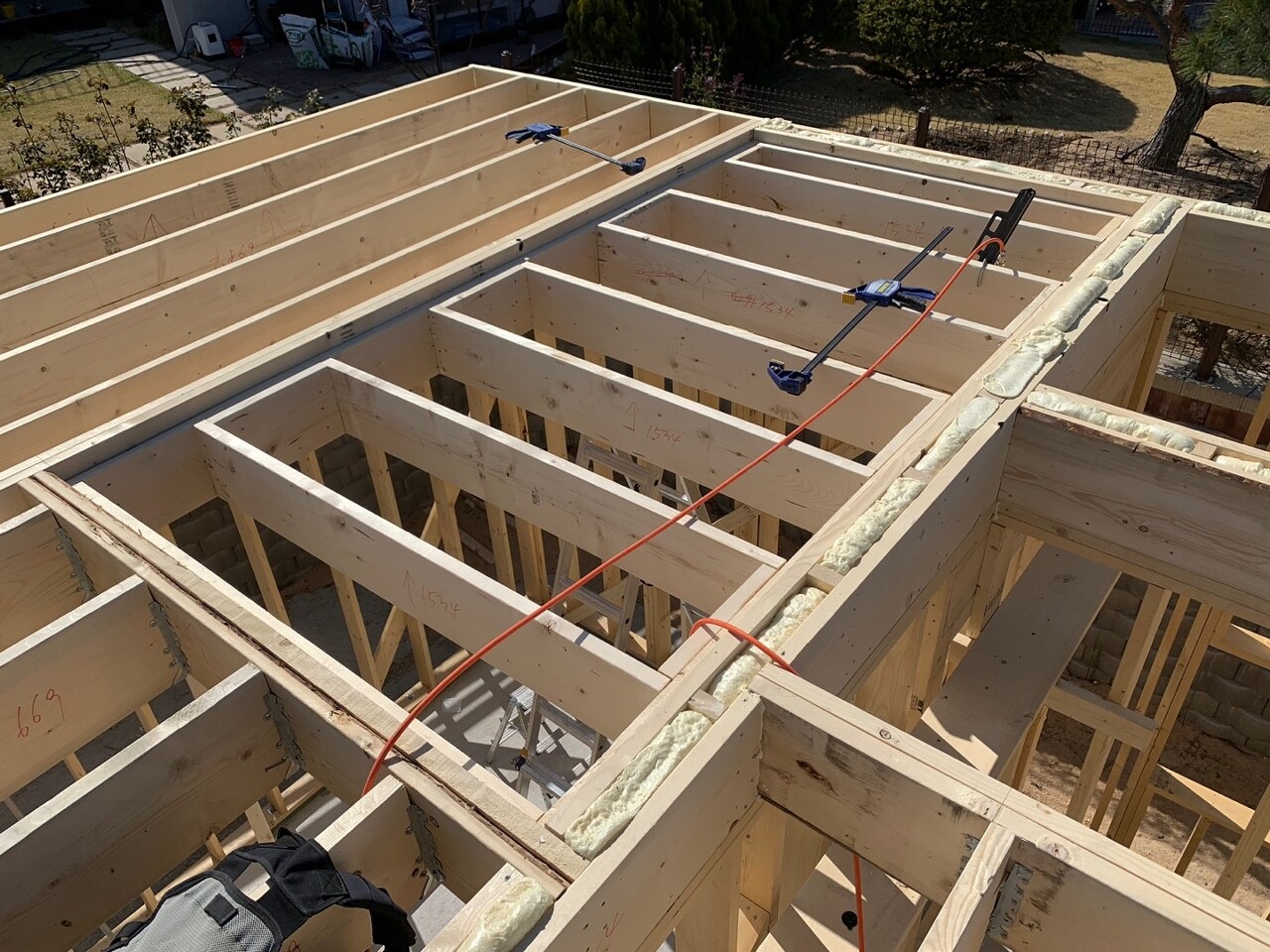

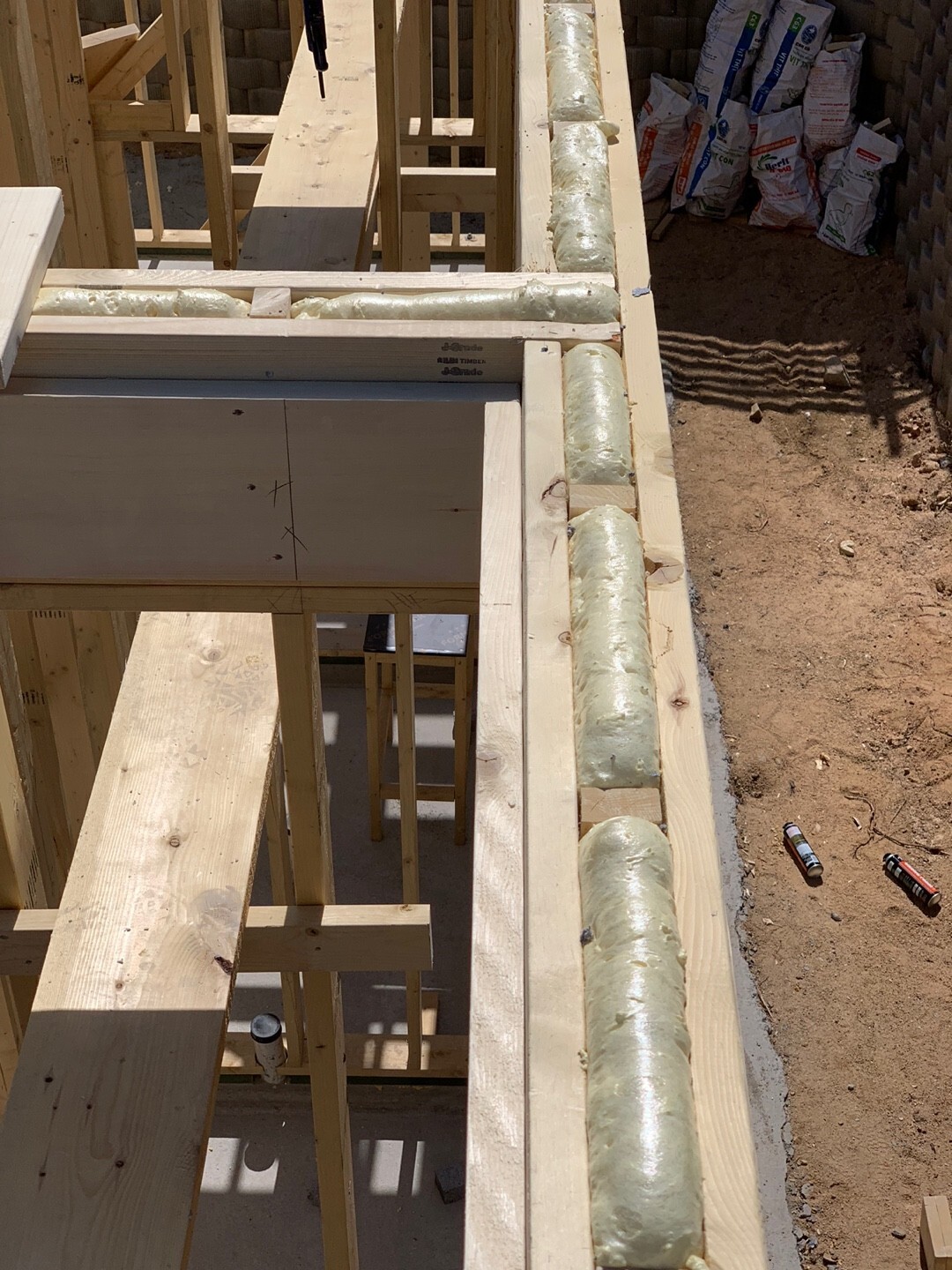

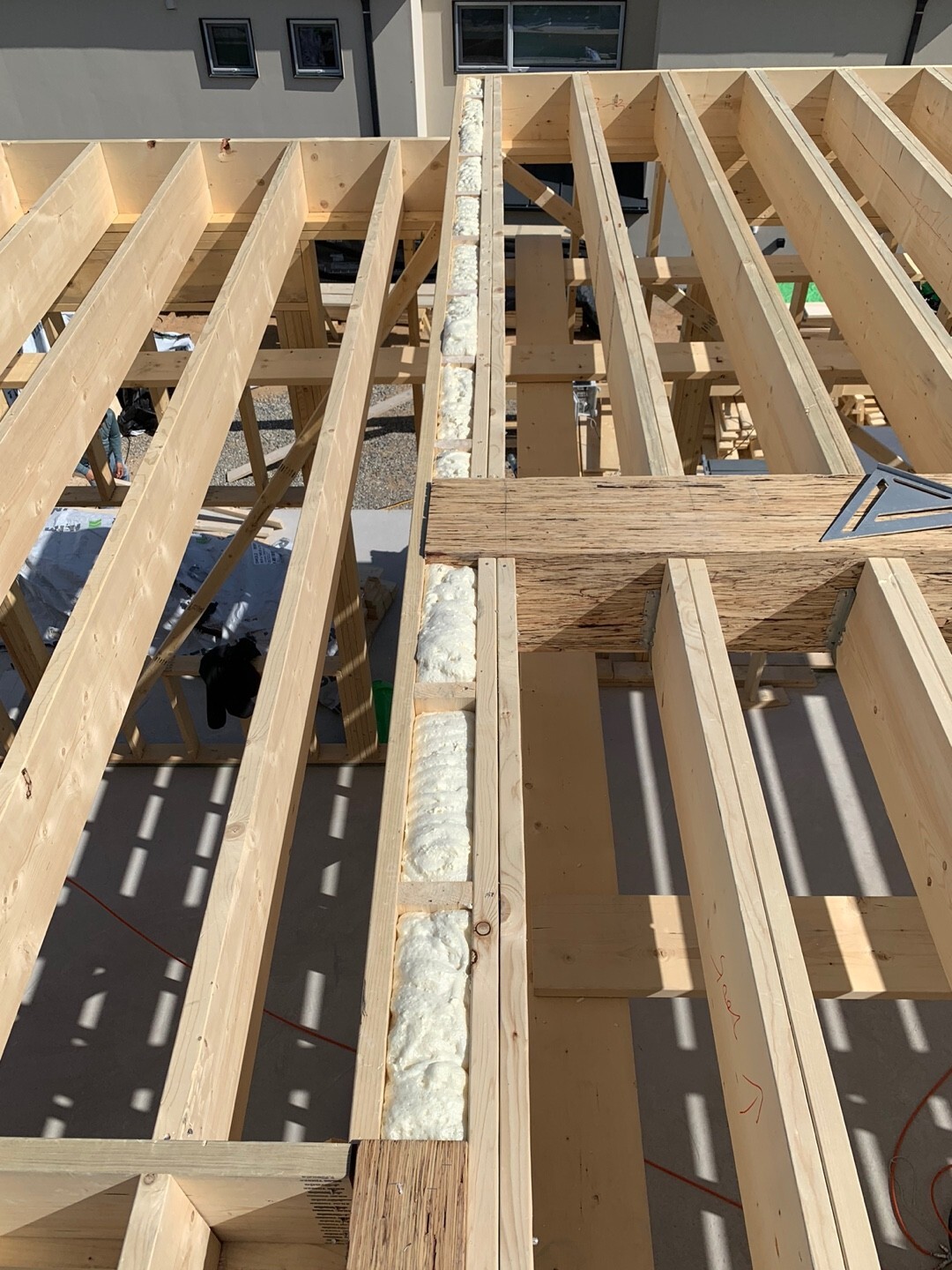

T&G합판 시공 전에 단열하기 어려운 부분에는 EPS와 우레탄폼을 충진하여 미리 단열하여 줍니다.


점심시간, 건축주님이 식당에서부터 직접 가지고오셔서 대접해주신 뜨끈뜨끈한 김치찌개로 정말 배불리 먹었습니다!!! 감사합니다!!

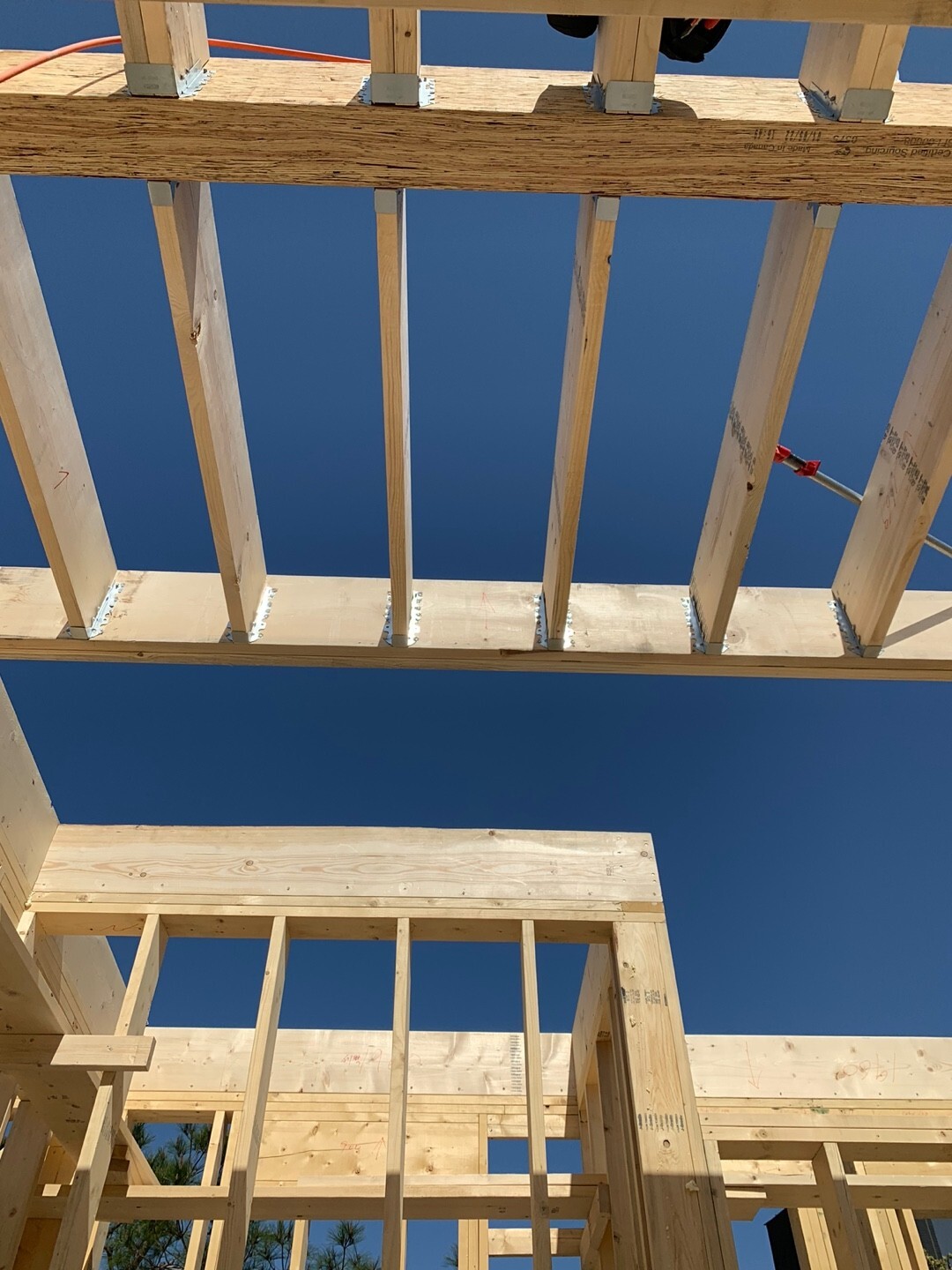

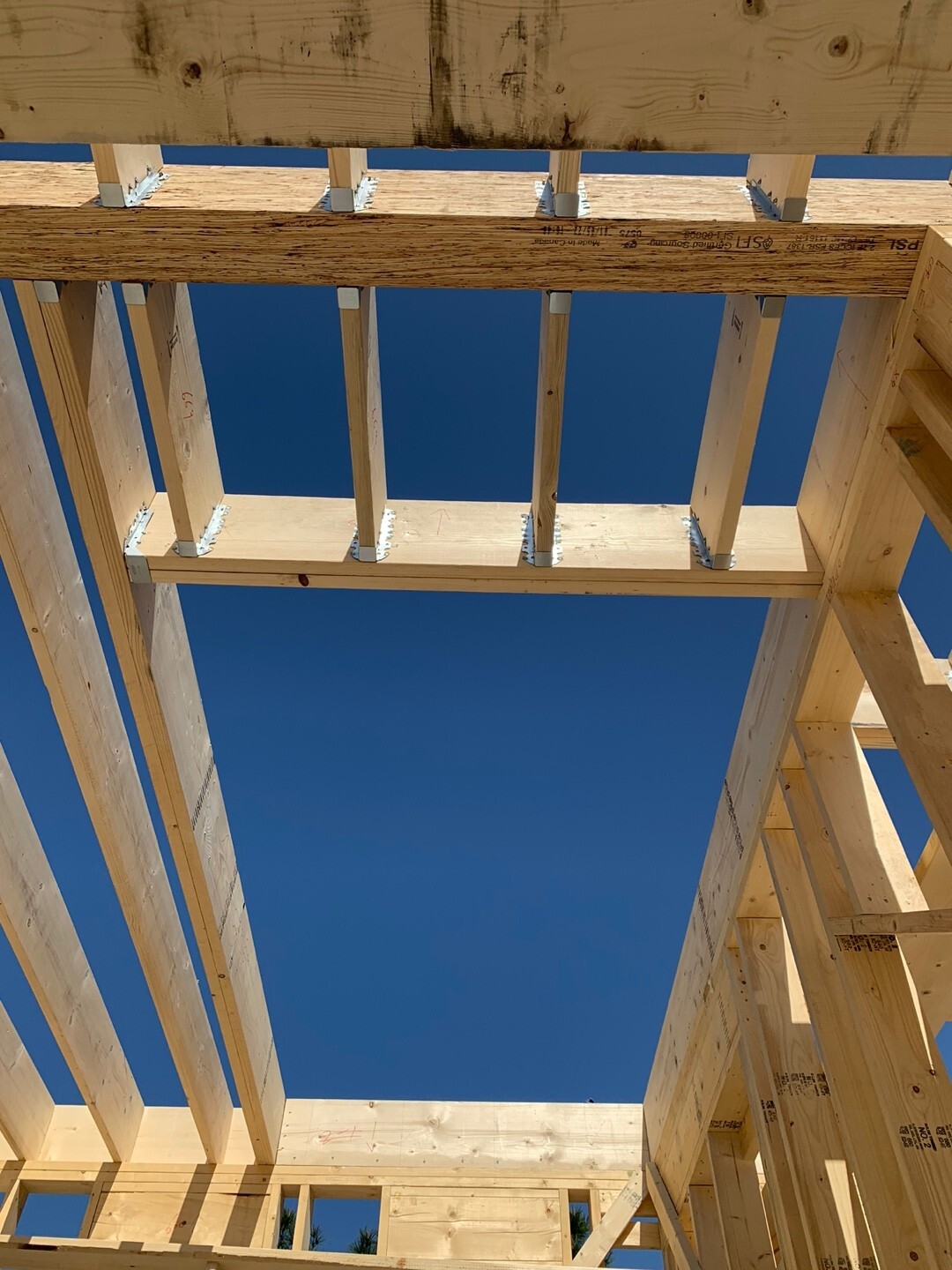

2층의 욕실, 세탁실, 화장실에 다운장선을 설치하였습니다.

다운장선은 2X12이 아닌 2X10구조목을 사용하여 2층의 배수시설의 설치에 용이하도록 합니다.

2층 장선이 마무리되었습니다. 내일은 미시공한 일부구간의 블로킹과 T&G합판시공을 진행할 예정입니다.

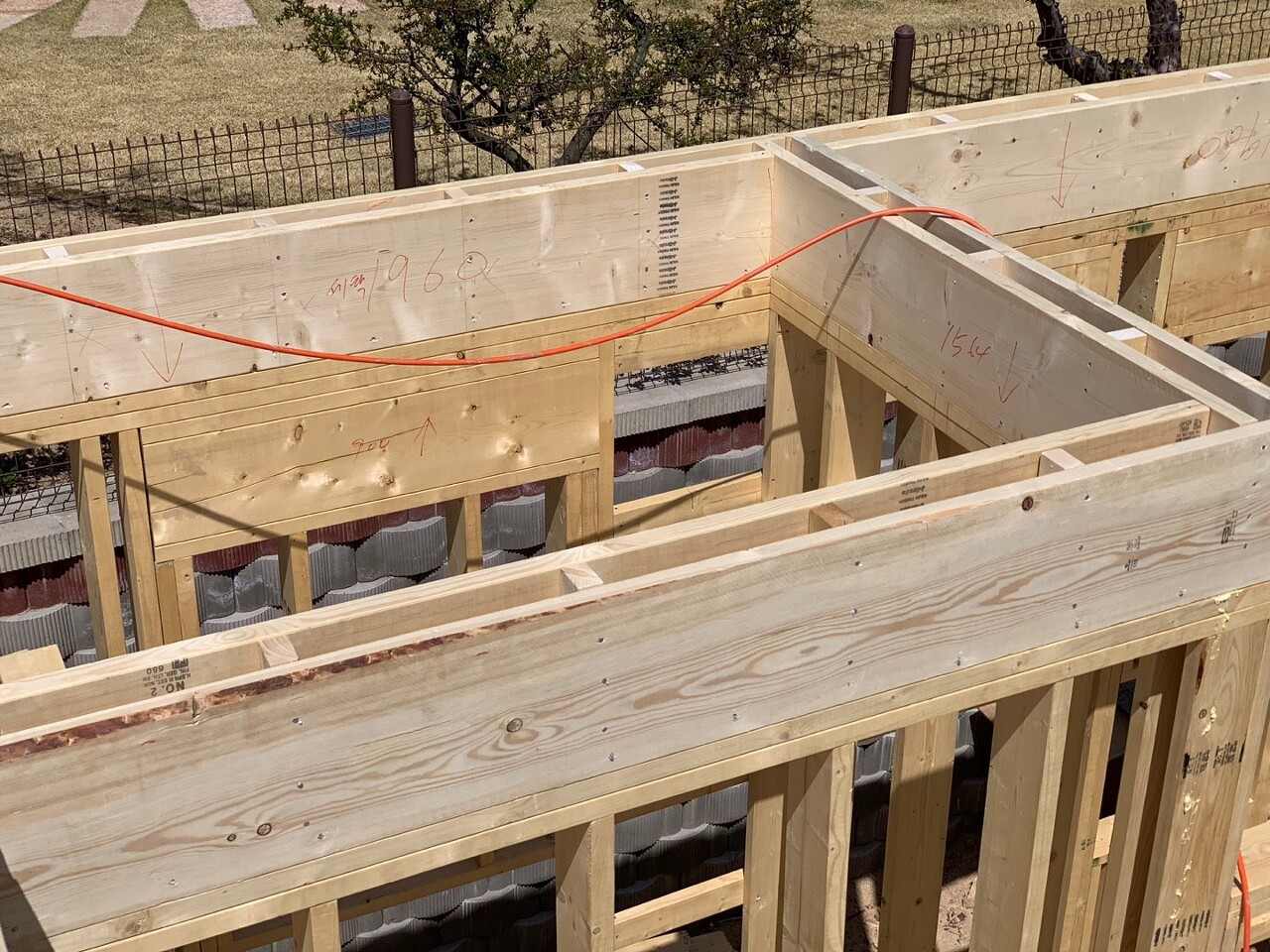

벽체 위에 패럴램이 얹힌 구간에는 150mm 델타피스로 탑플레이트부터 패럴램까지 묶어 연결하여줍니다.
저희 하루는 여기까지입니다.
오늘하루도 팀원분들 모두 수고많으셨습니다.
내일도 화이팅하는 최고팀 되겠습니다.
감사합니다!!!



퇴근 후에 건축주님께서 맛있는 저녁식사를 대접해 주셨습니다. 맛있는 쪽갈비와 잔치고기+간재미세트는 정말 최고였습니다. ㅠㅠ
