날씨 : 4월인데 최고기온 30도
- 금일 근무자
팀 장 : 이상민 (8시간)
부팀장 : 이재경 (8시간)
팀 원 : 정태영 (8시간), 천영환 (8시간), 성재욱 (8시간)
금일품수 (누계) : 5품 (총 54품)
금일 작업현황

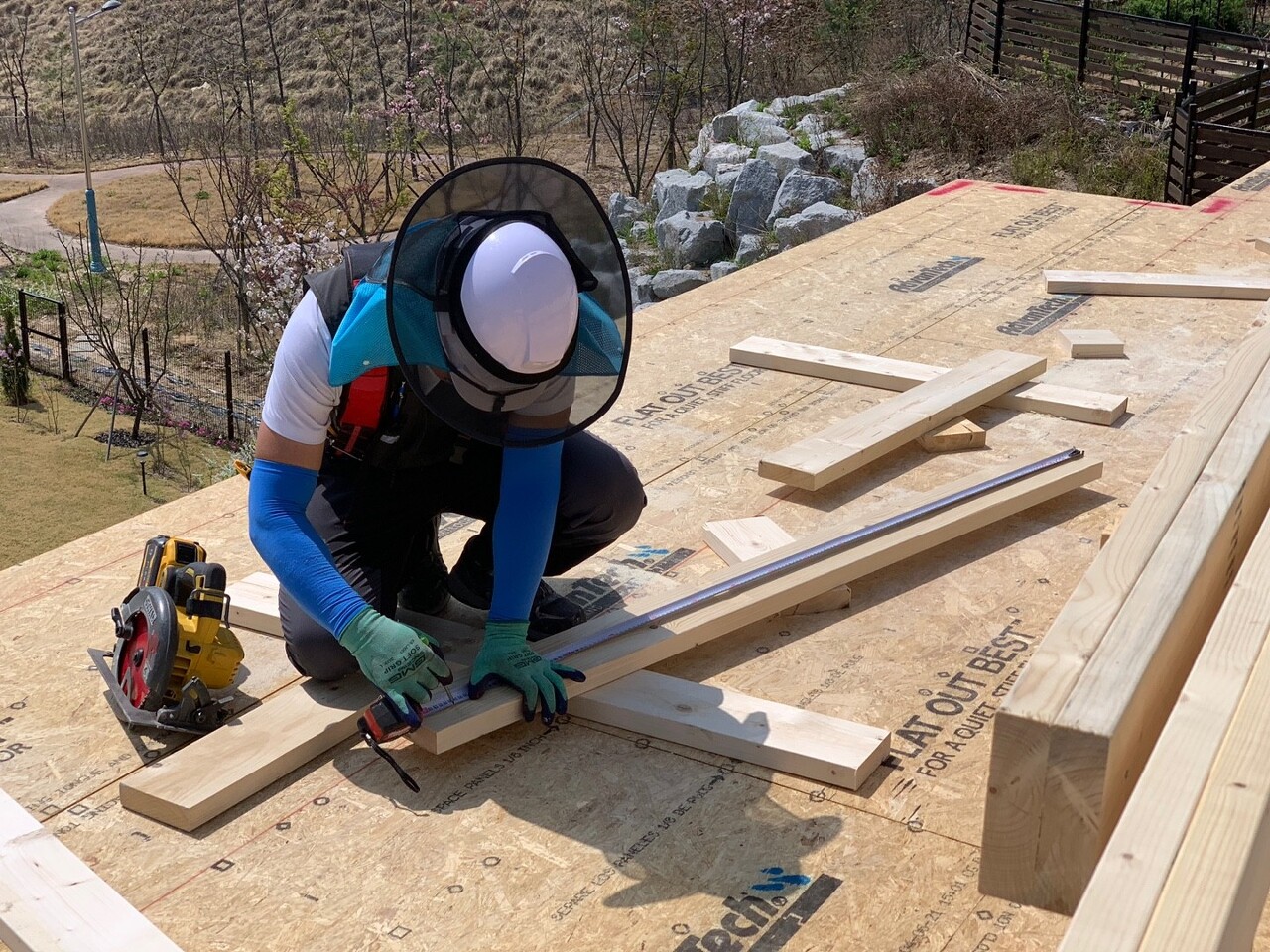

- 2층 플레이트 & 스터드 & 크리플 & 씰 재단

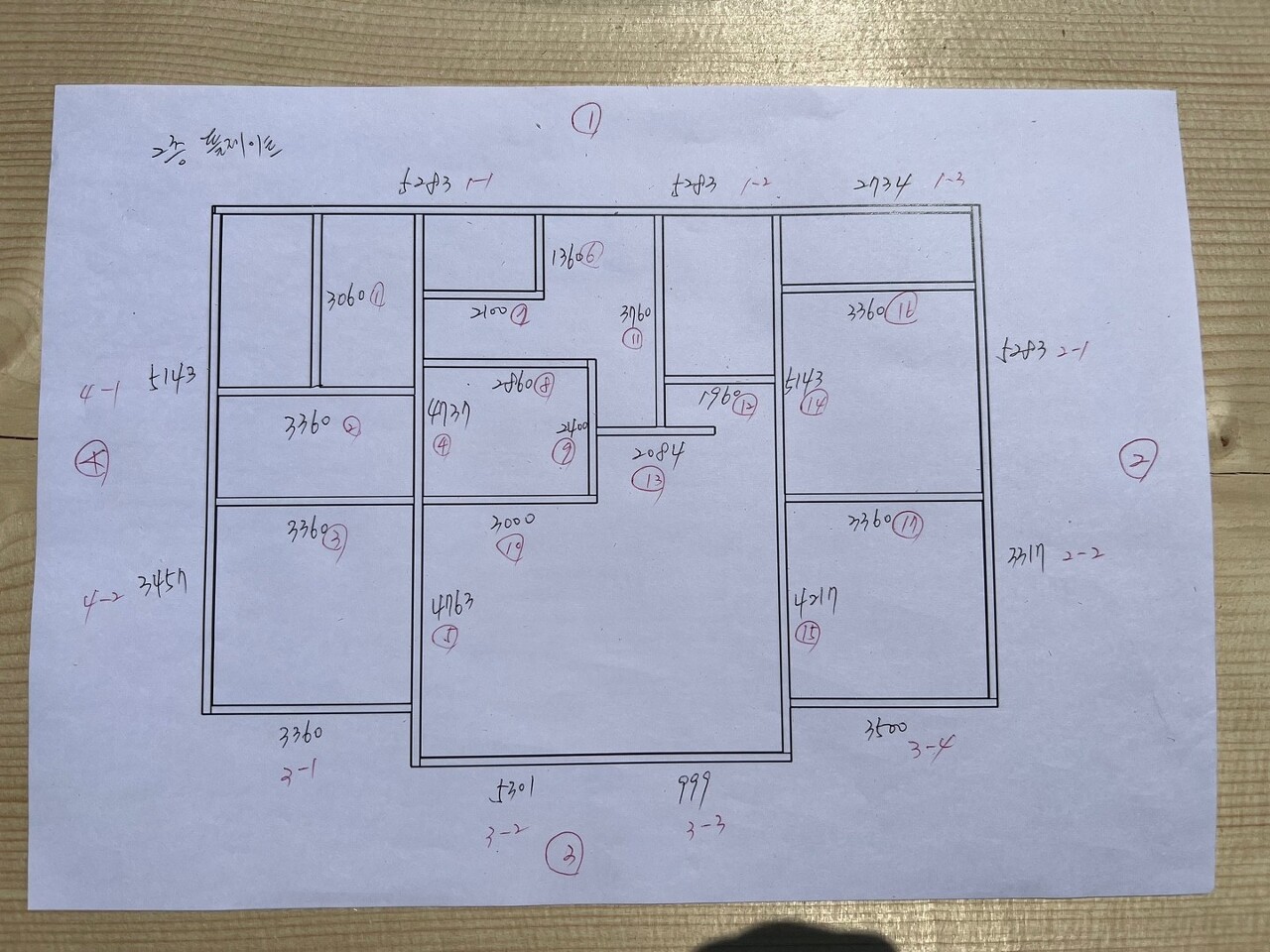

- 2층 플레이트 레이아웃

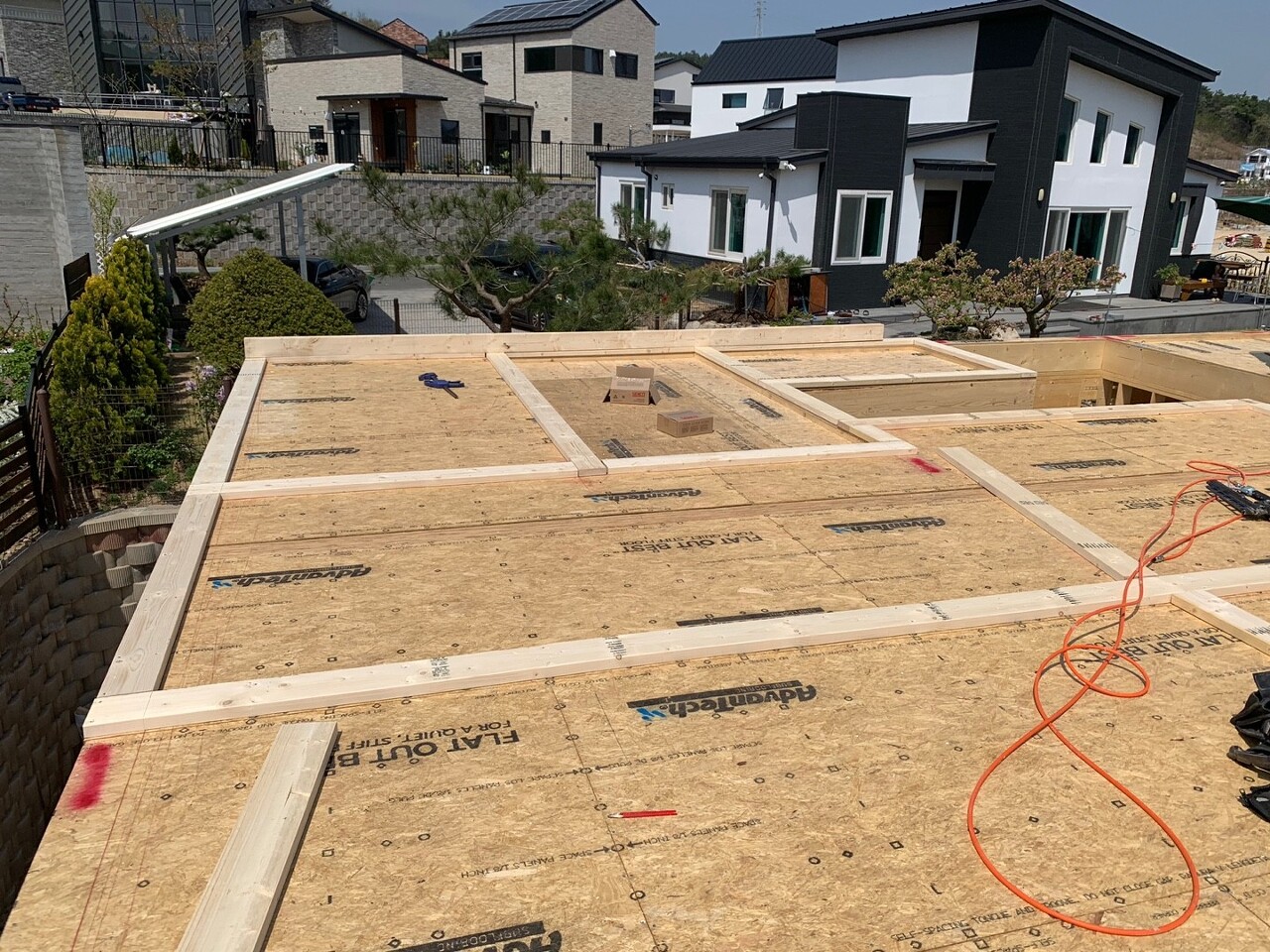

- 2층 토대 시공

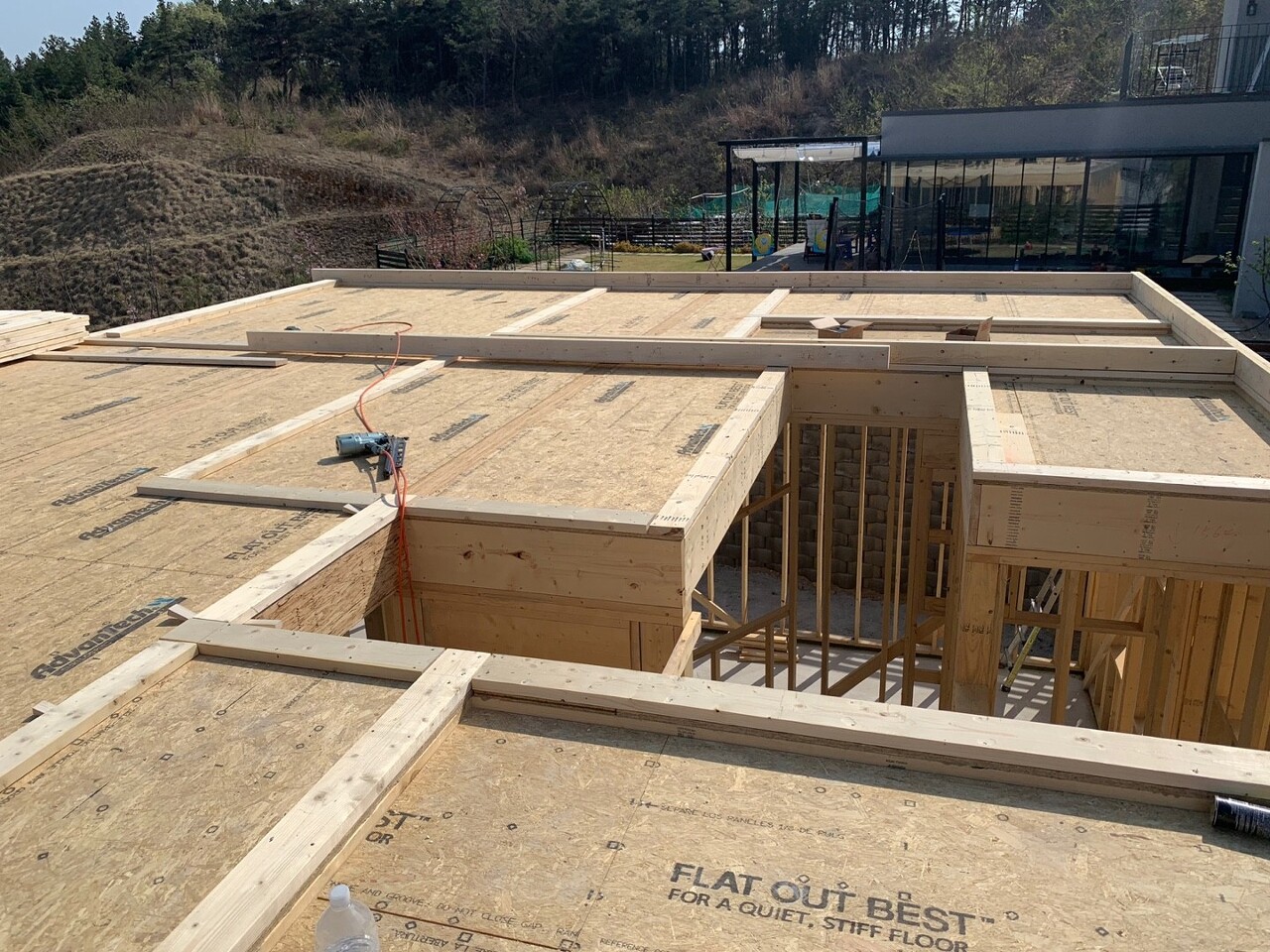

- 2층 헤더, 백커 제작
다음 예정작업
- 헤더, 코너, 백커 제작
- 벽체 시공
김천 농소에서의 12일째입니다.
4월 같지 않은 더운 날씨이지만 2층 벽체시공을 위해 오늘도 달립니다!

아침안개 가득한 도공촌의 상쾌한 공기를 마시며 일과를 준비합니다.
어제 완료한 2층의 토대레이아웃을 한번 더 확인하였습니다.
레이아웃이 잘못되면 이후의 공정에 차질이 발생할 수 있기 때문에 꼼꼼하게 확인하는 절차가 필요합니다.

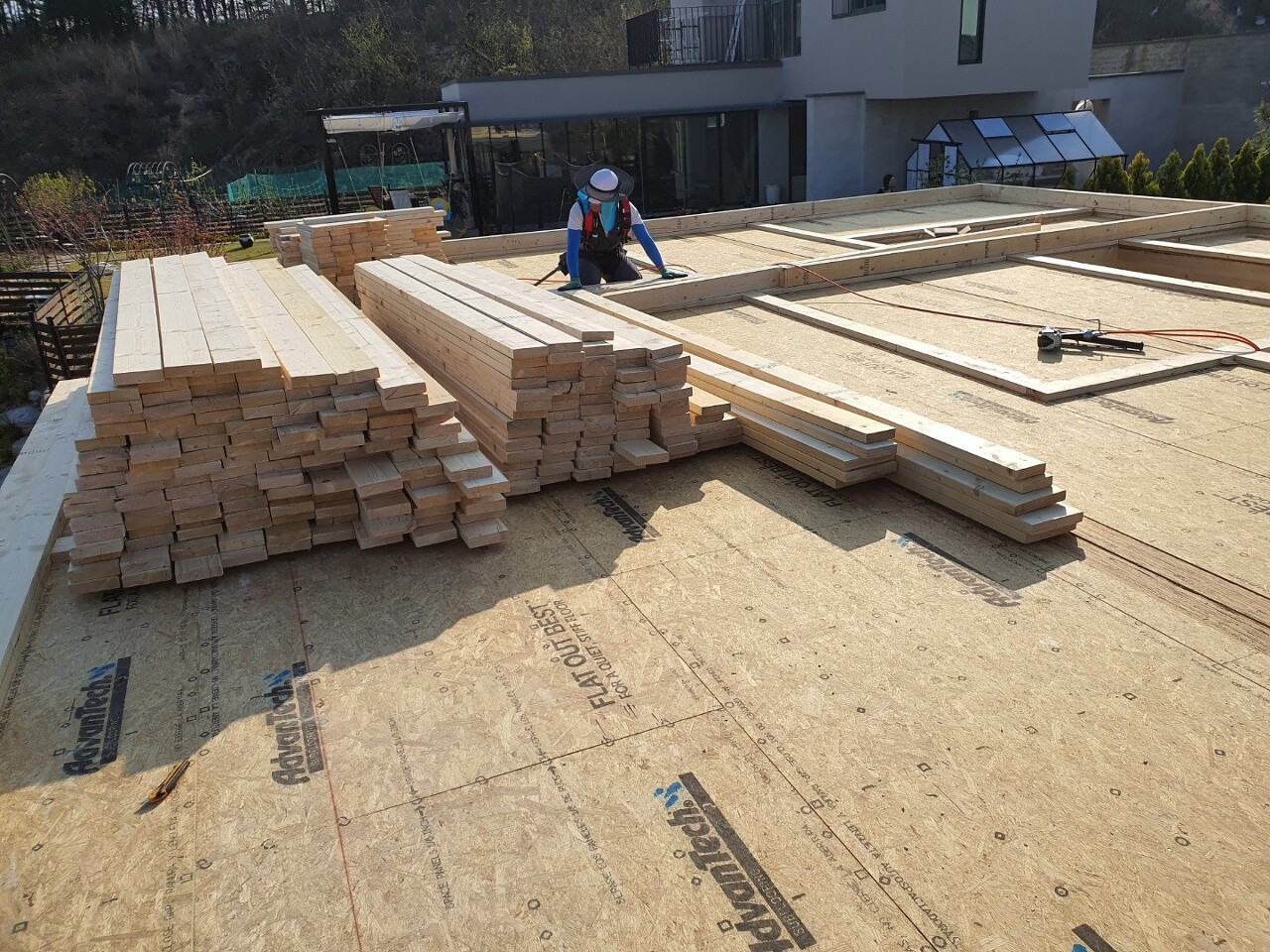

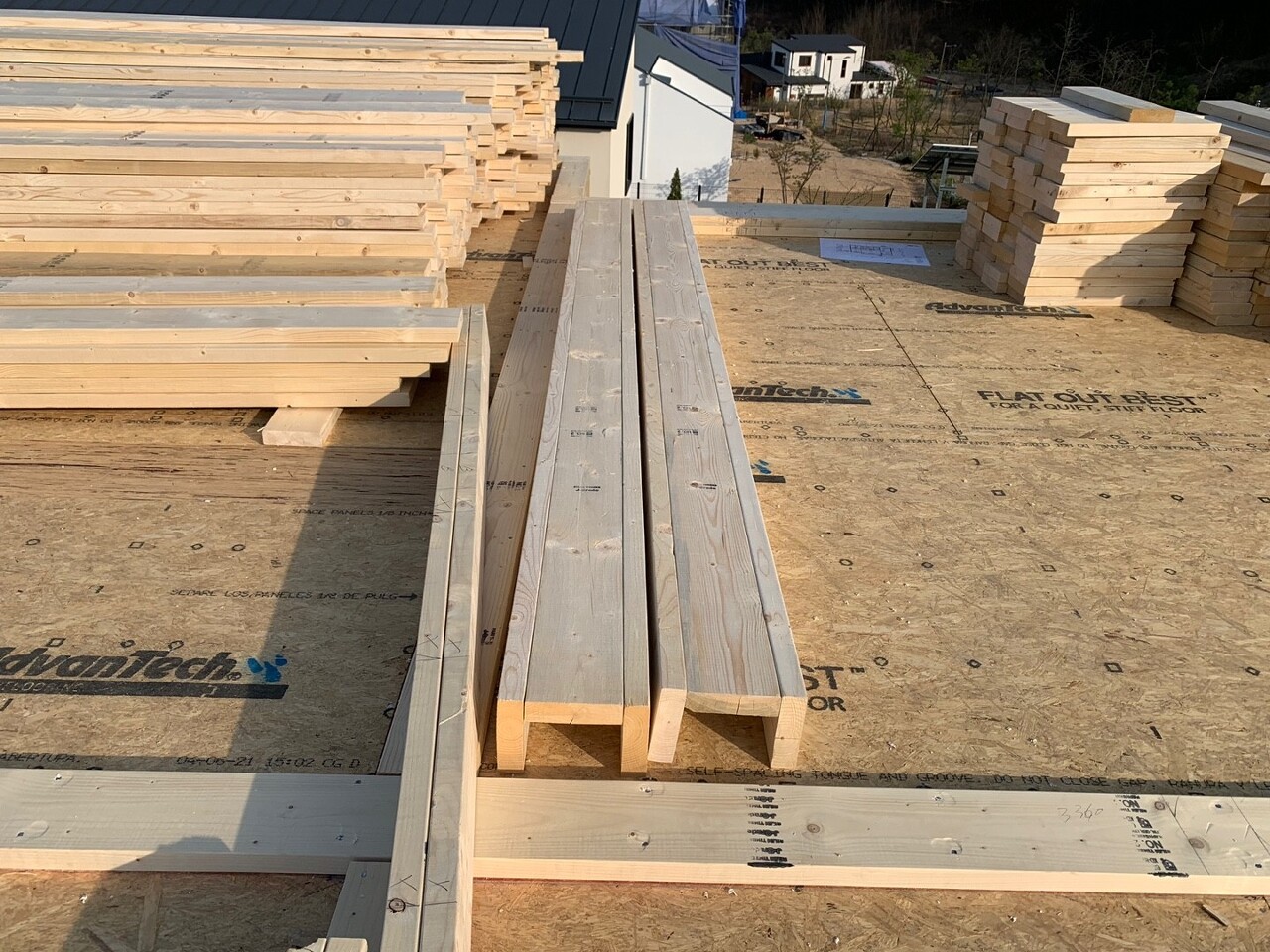

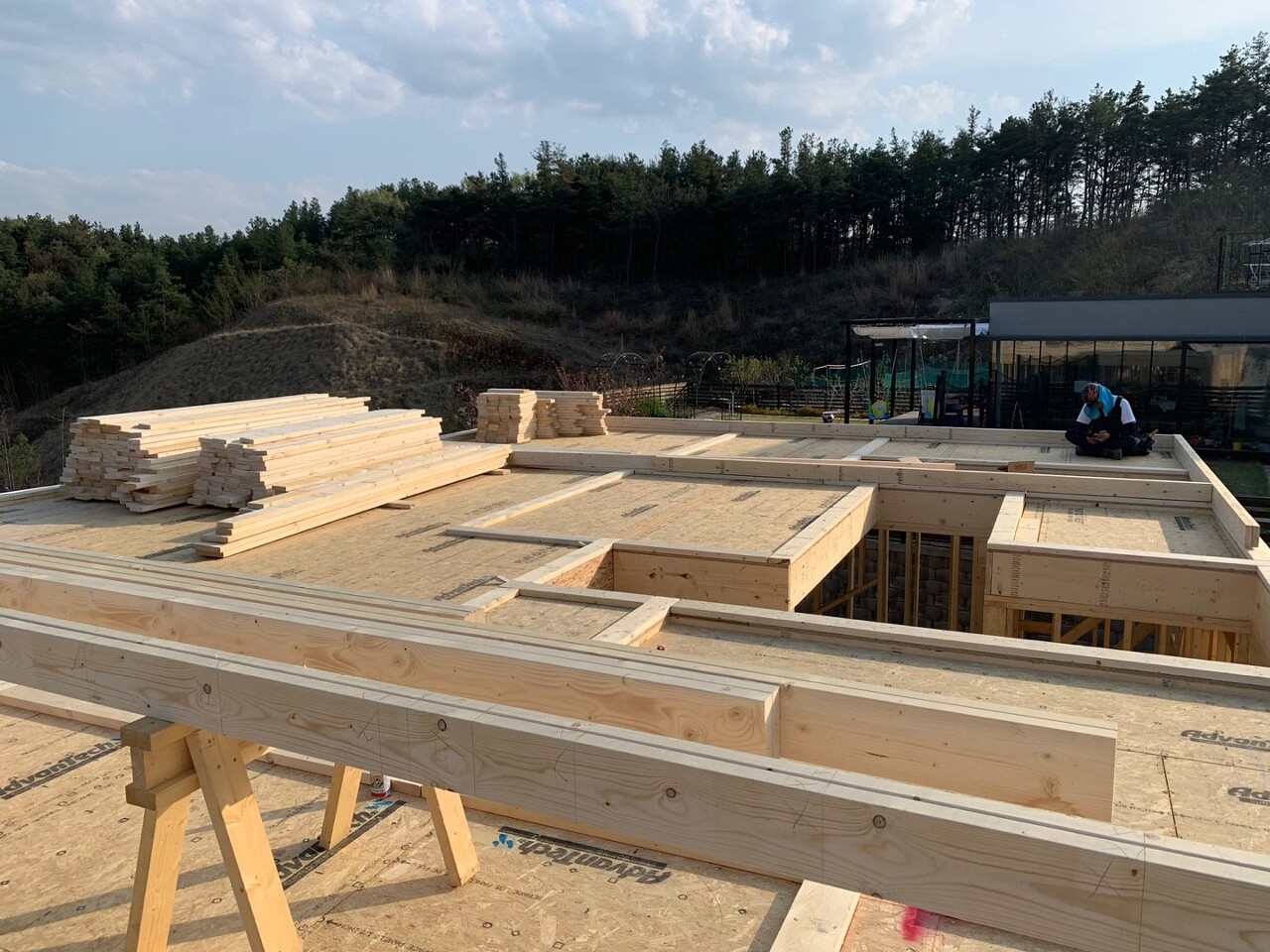

토대레이아웃을 확인한 후에 토대시공을 합니다.

시공 기준점부터 시작해서 토대를 시공합니다.

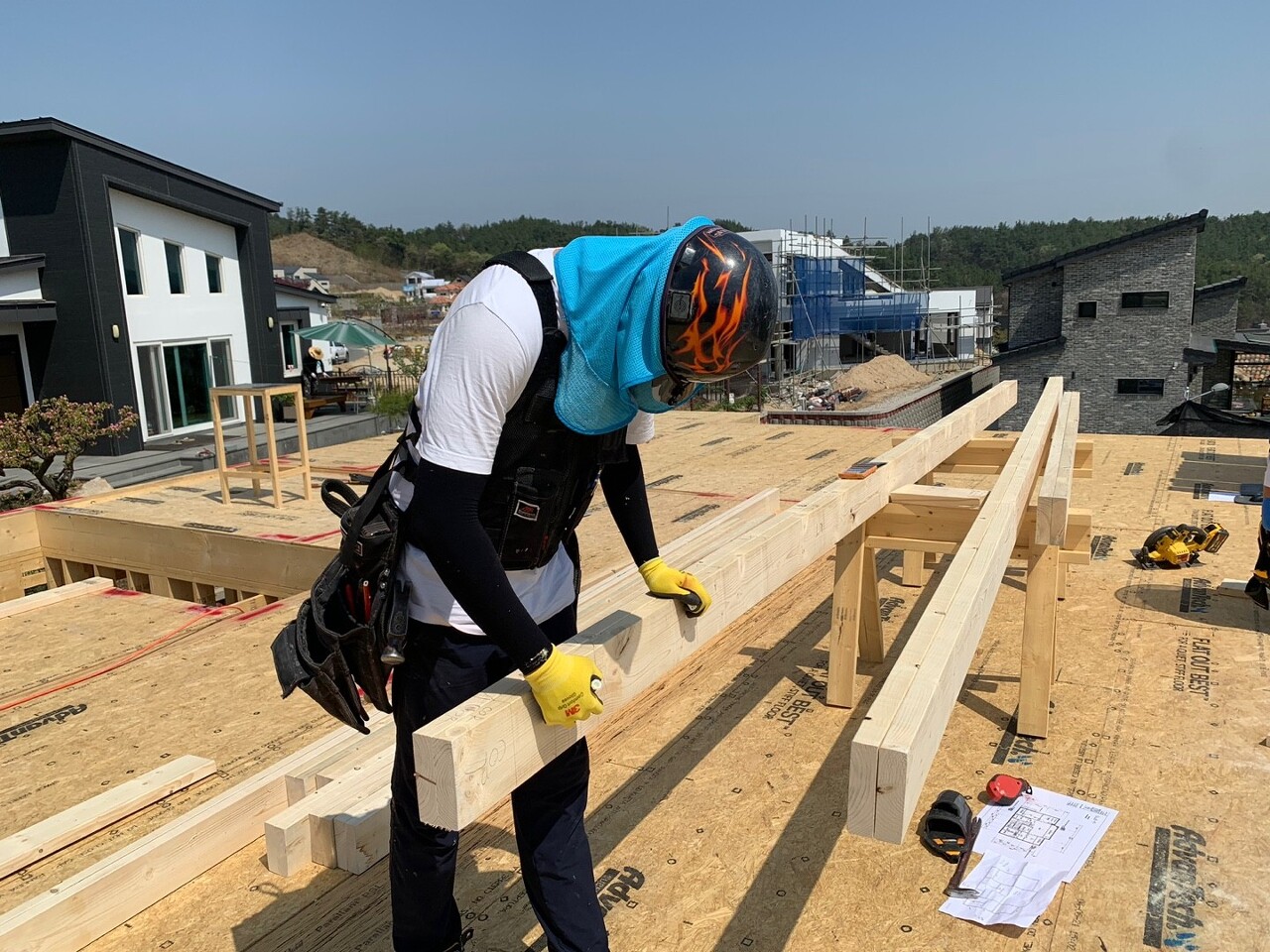

벽체가 설 자리이므로 정확하게 확인하여 재단합니다.

1층과 마찬가지로 토대는 바텀플레이트와 엇갈리도록 시공합니다.

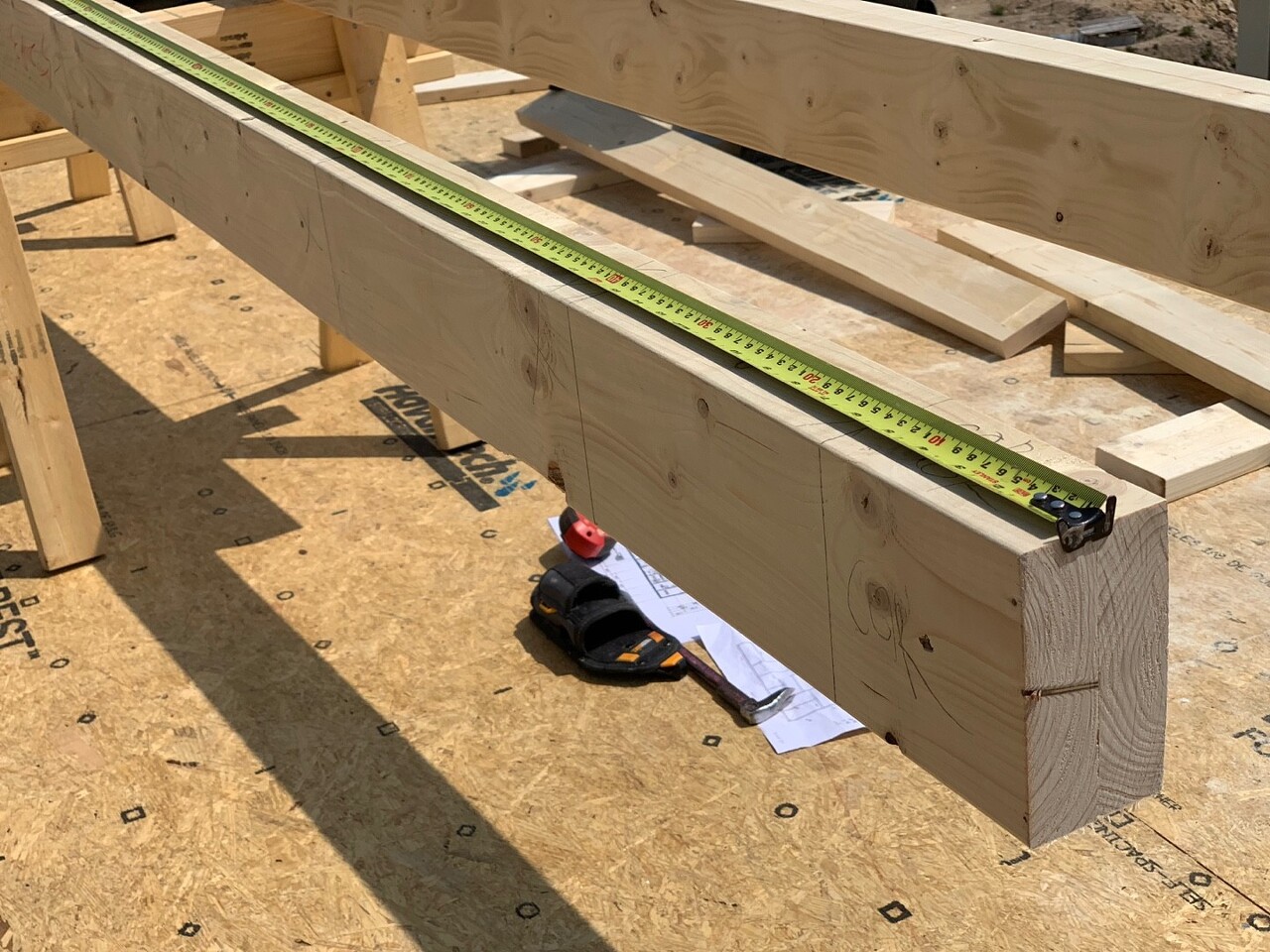

2층 플레이트 치수도면입니다.

뜨거운 땡볕에서 작업하느라 다들 고생 많았습니다. ㅠㅠ

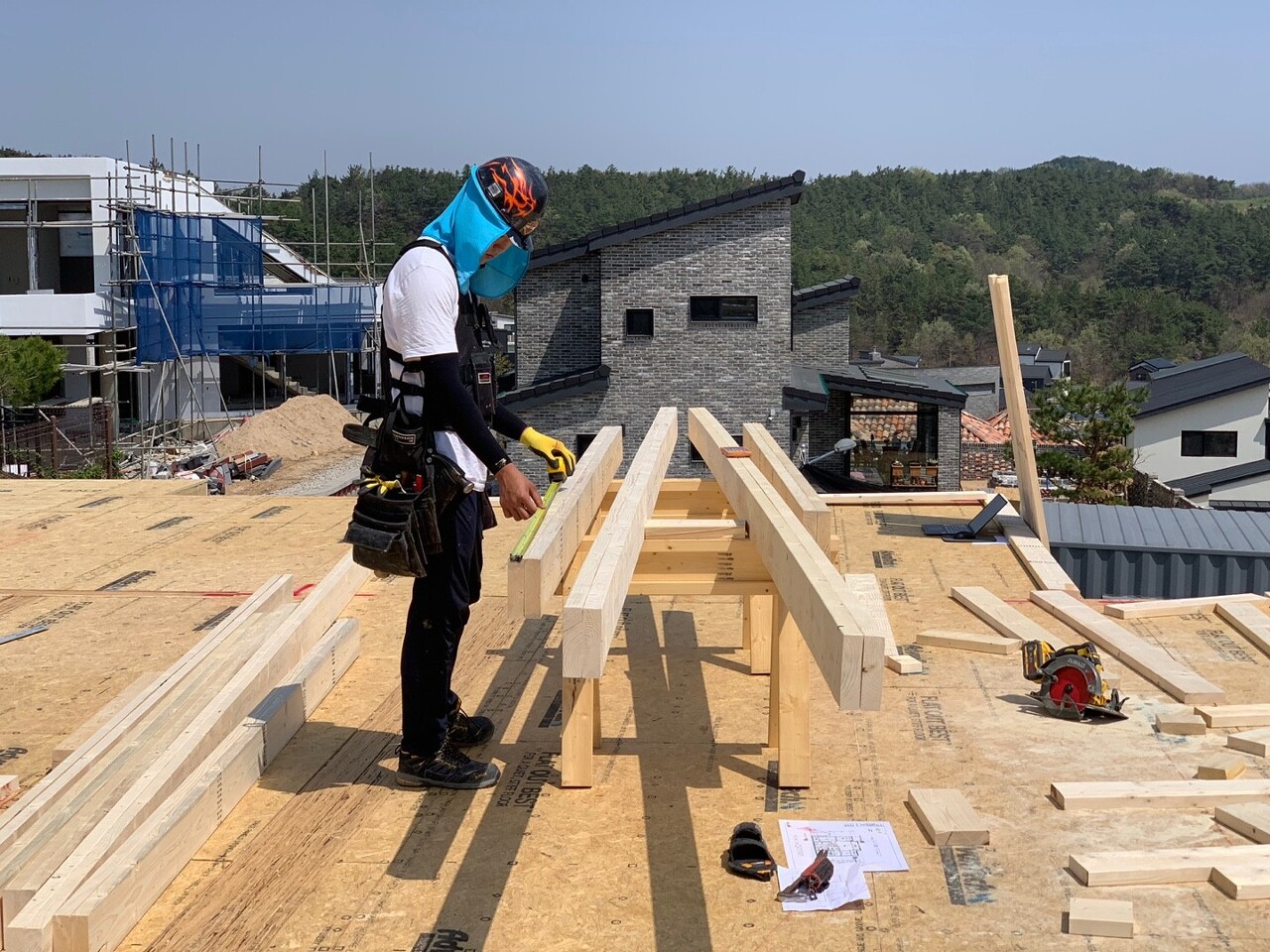

토대를 시공하는 동안 이상민 팀장님은 2층의 벽체 레이아웃작업을 하십니다.

점심 후 쉬는시간동안 외부교육업체를 통해 안전교육도 1시간 진행하였습니다. (심폐소생술을 할 일이 없는게 제일 좋겠죠. ㅎㅎ)

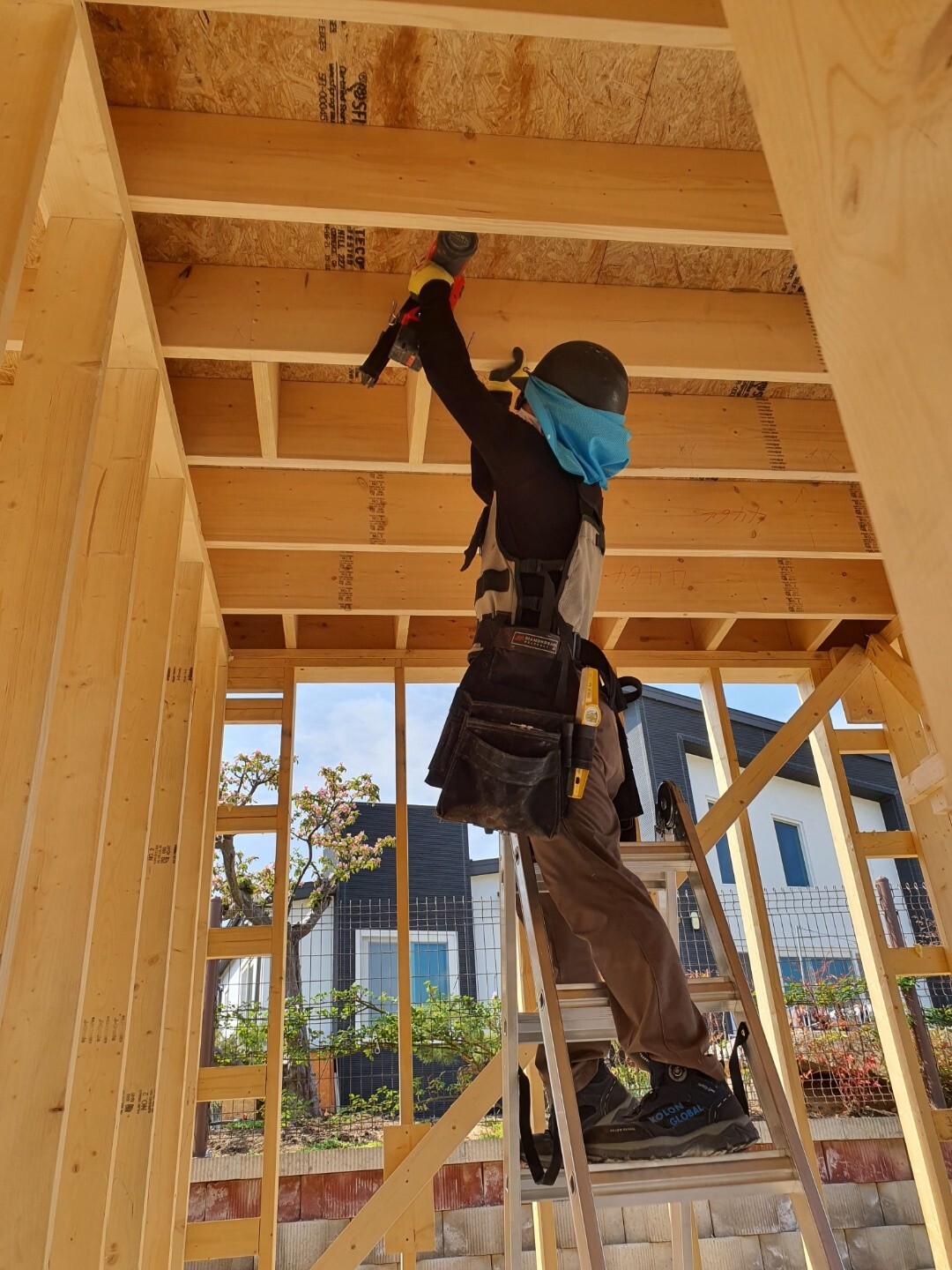

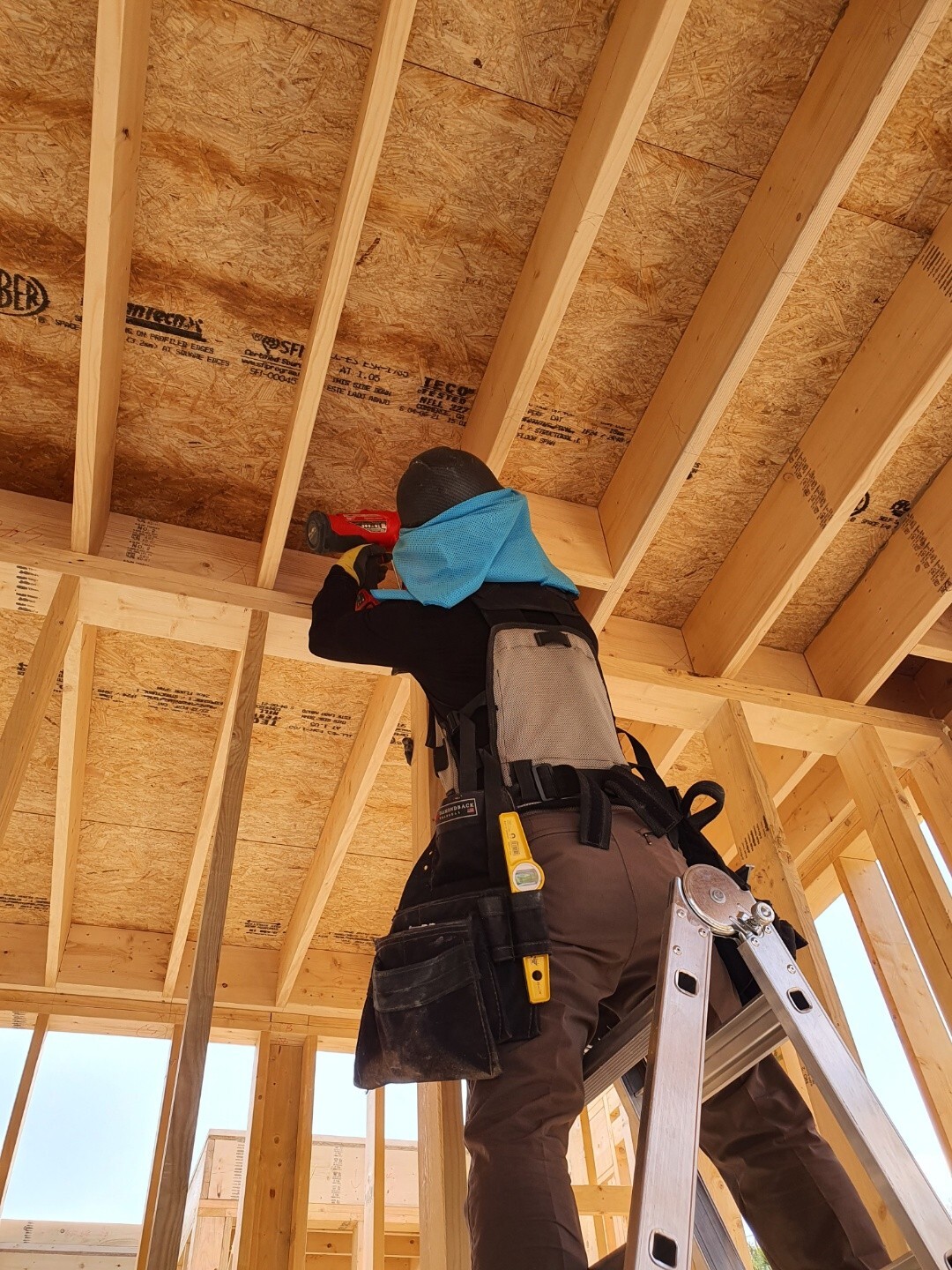

미처 하지못한 장선 블로킹작업도 마무리하였습니다.

정태영톱사님이 재단하신 벽체 스터드도 2층으로 모두 올렸습니다.

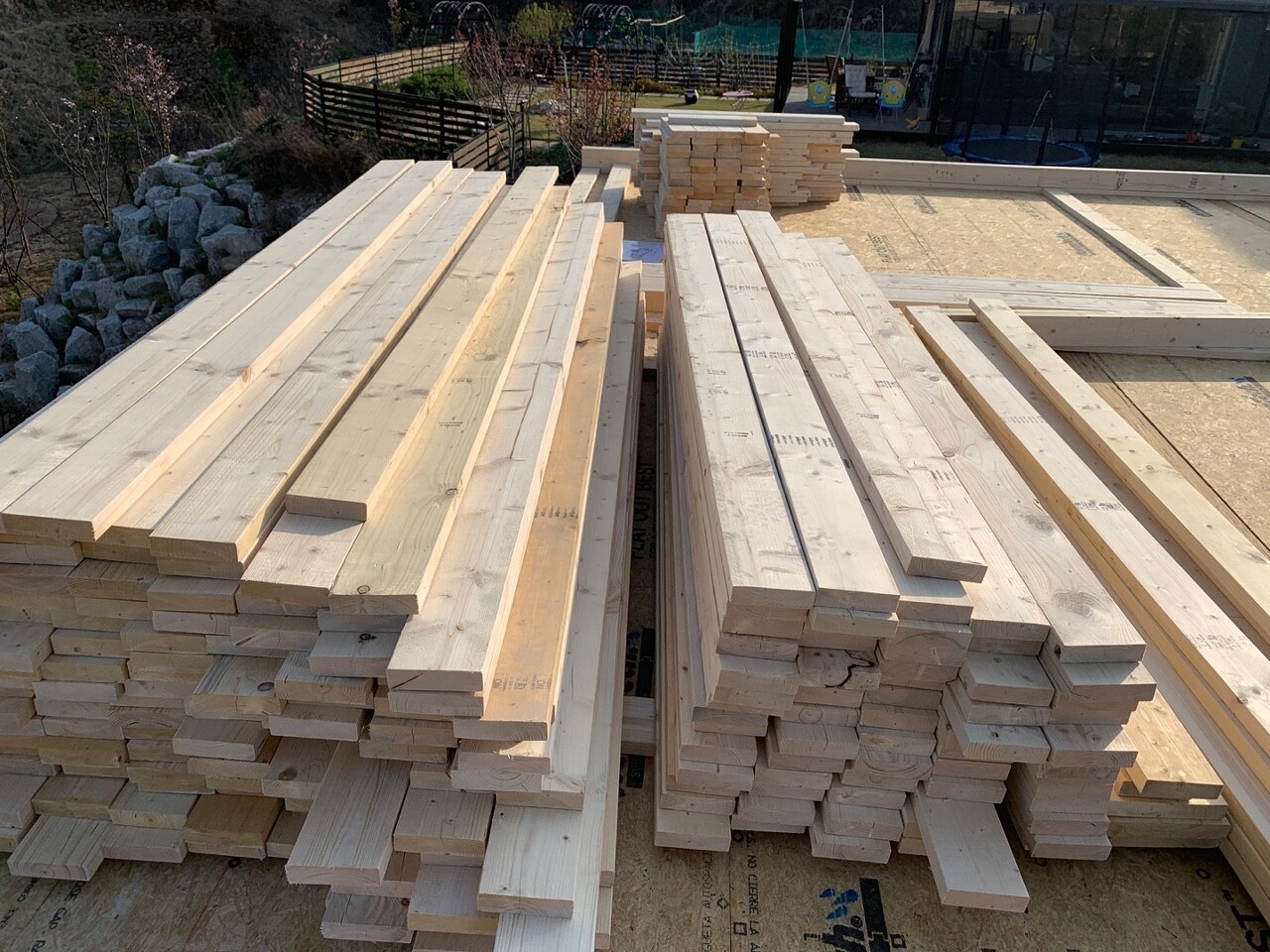

백커와 헤더도 제작하였습니다.

많은 양이지만 힘을 모으니 순식간에 끝났습니다.

마무리정리 후 한컷! 한쪽에서 고뇌(?)에 빠진 팀장님
저희의 하루는 여기까지입니다.
내일부터는 본격적인 2층 벽체작업을 진행할 예정입니다.
무더운 날씨에도 팀원분들 모두 고생 많으셨습니다.
내일도 화이팅입니다!! ^^
