날씨 : 전형적인 4월의 봄날씨
- 금일 근무자
팀 장 : 이상민 (9시간)
부팀장 : 이재경 (9시간)
팀 원 : 정태영 (9시간), 천영환 (9시간), 성재욱 (9시간)
금일품수 (누계) : 5.625품 (총 64.625품)
금일 작업현황
- 2층 벽체 시공
- 계단 시공
다음 예정작업
- 2층 벽체 시공
- 계단 시공
김천 농소에서의 14일째입니다.

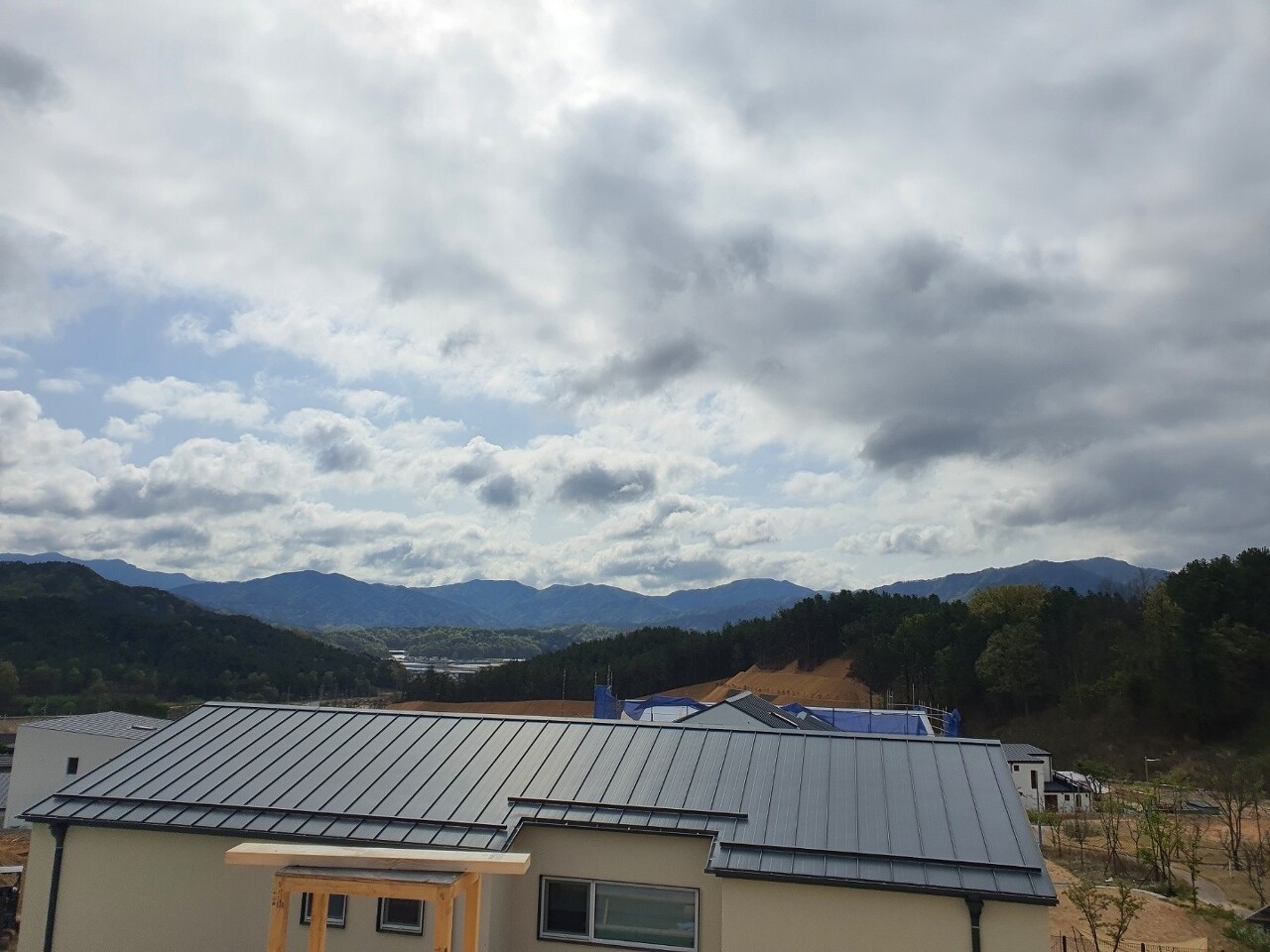

선선한 바람과 따뜻한 햇살이 하루종일 기분좋게 해주는 날입니다.
오늘도 어제에 이어 2층 외벽 시공을 하였습니다.

시원한 그늘 아래에서 하루를 시작합니다.

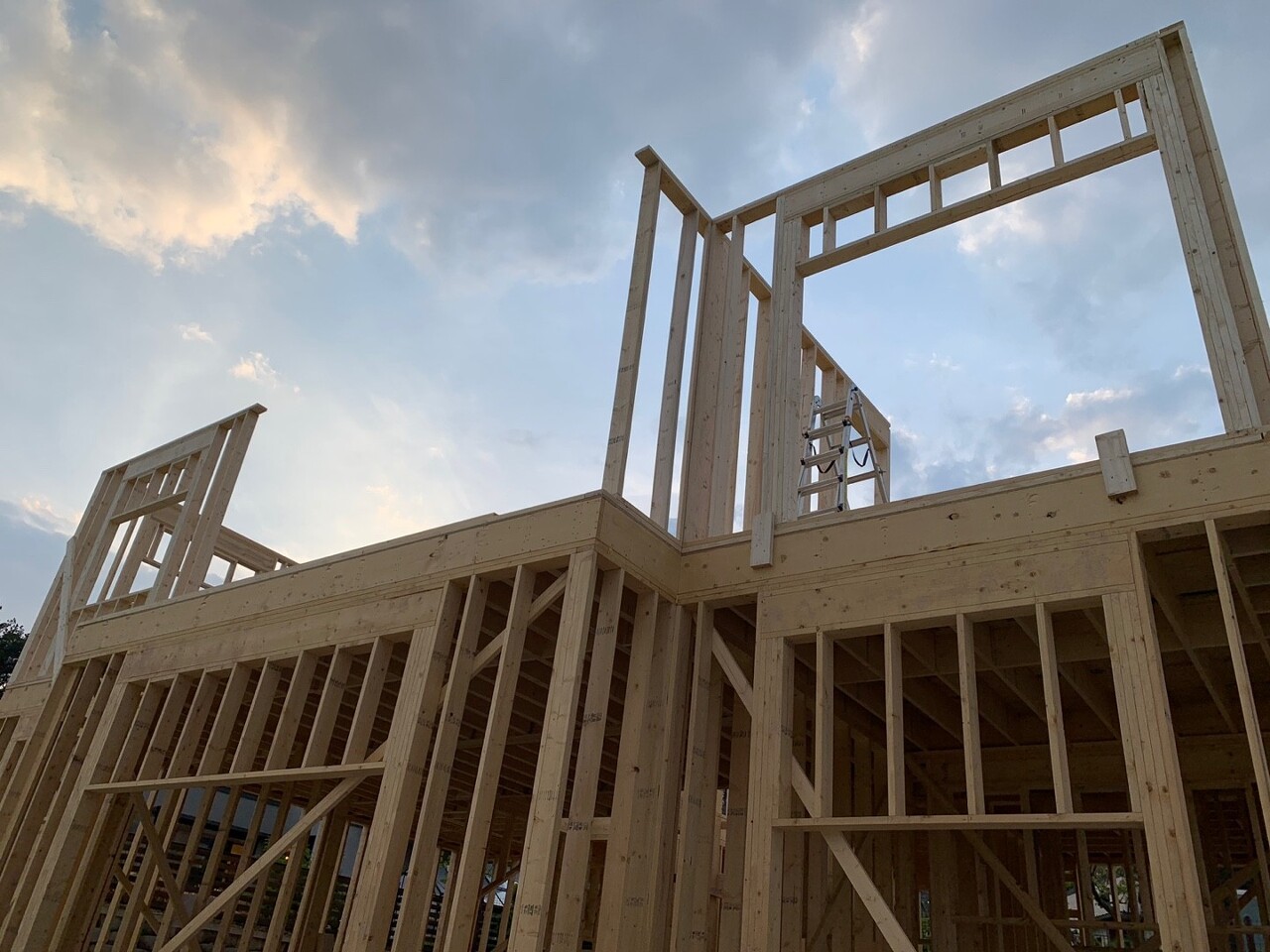

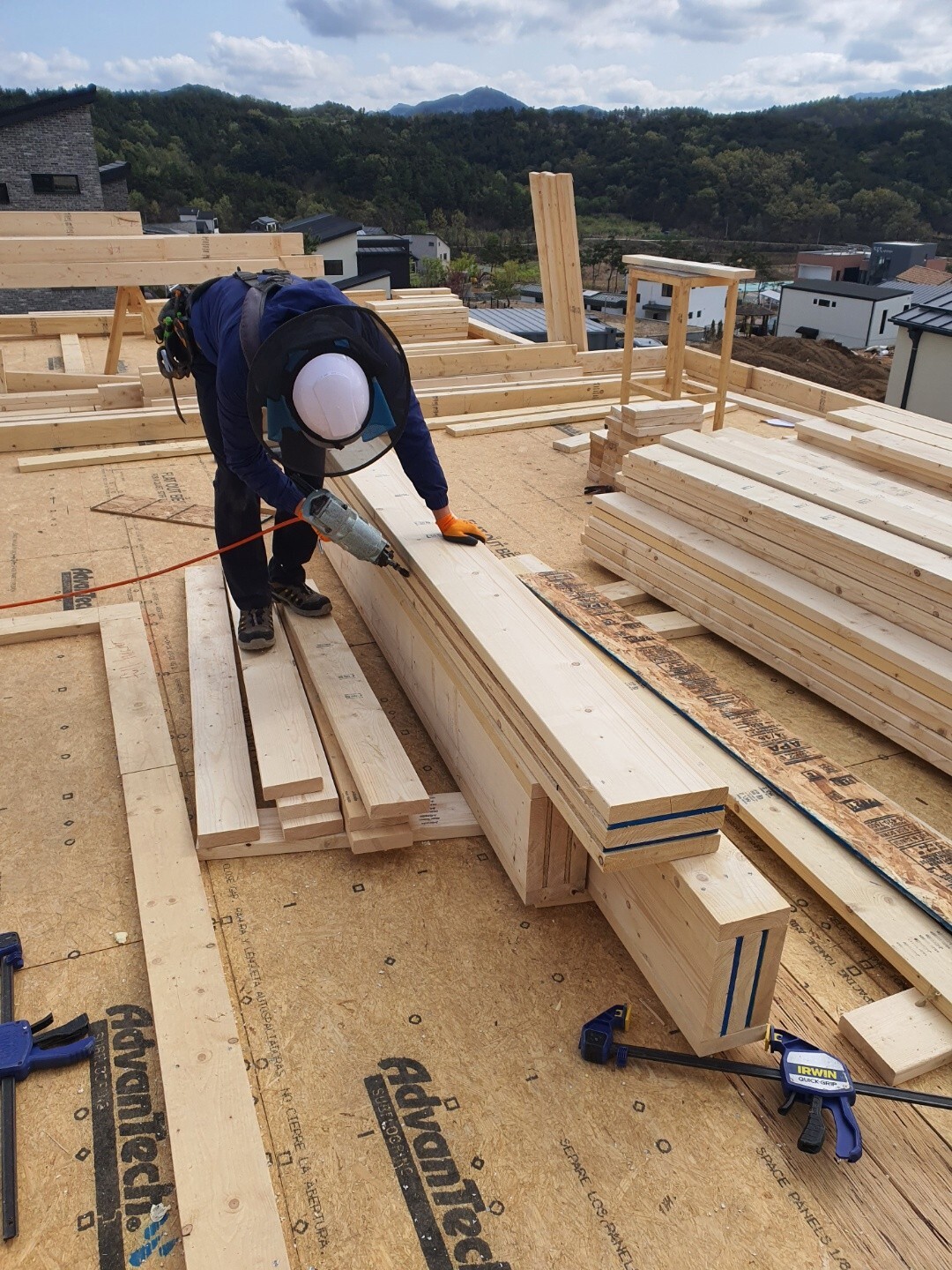

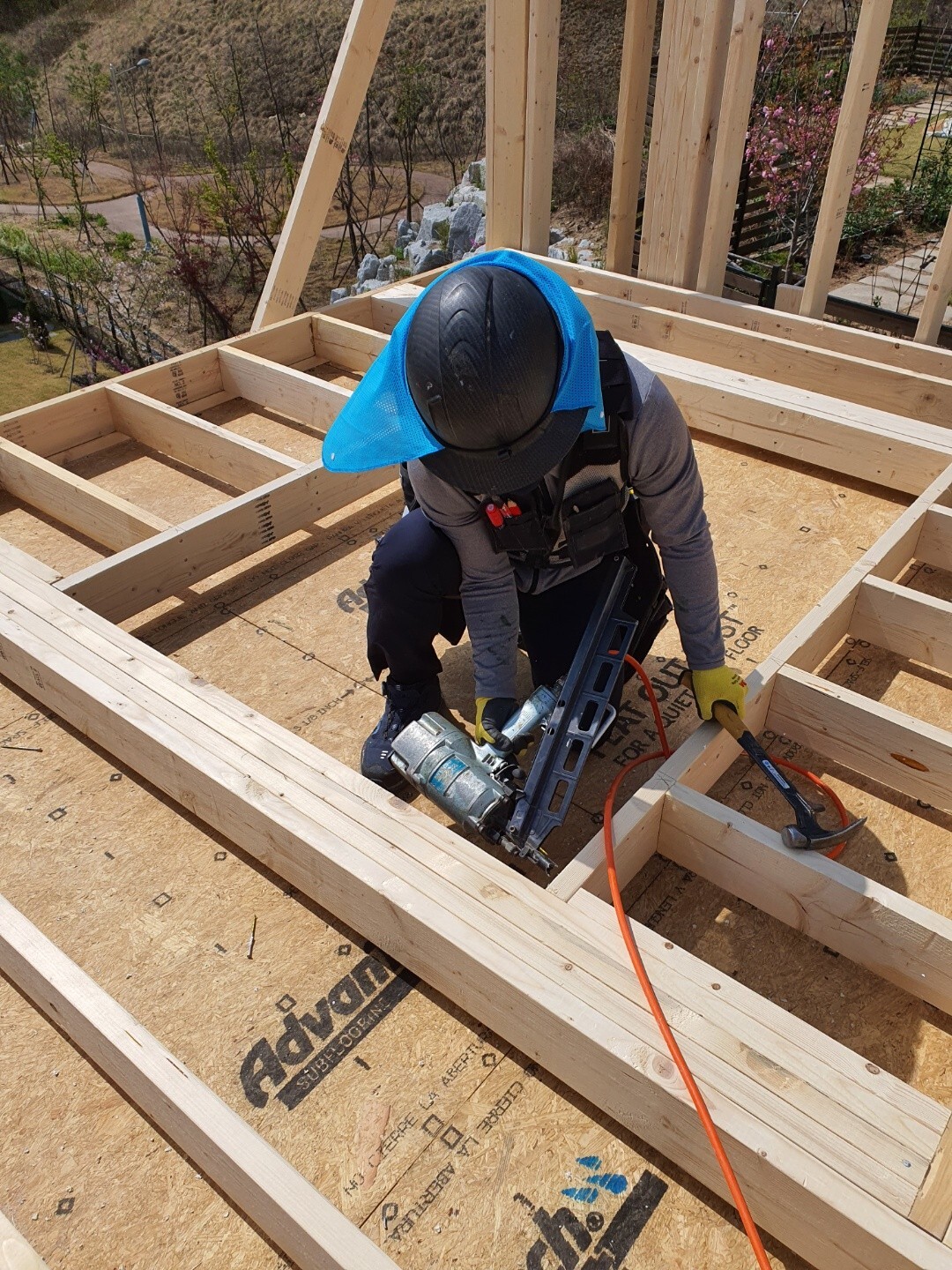

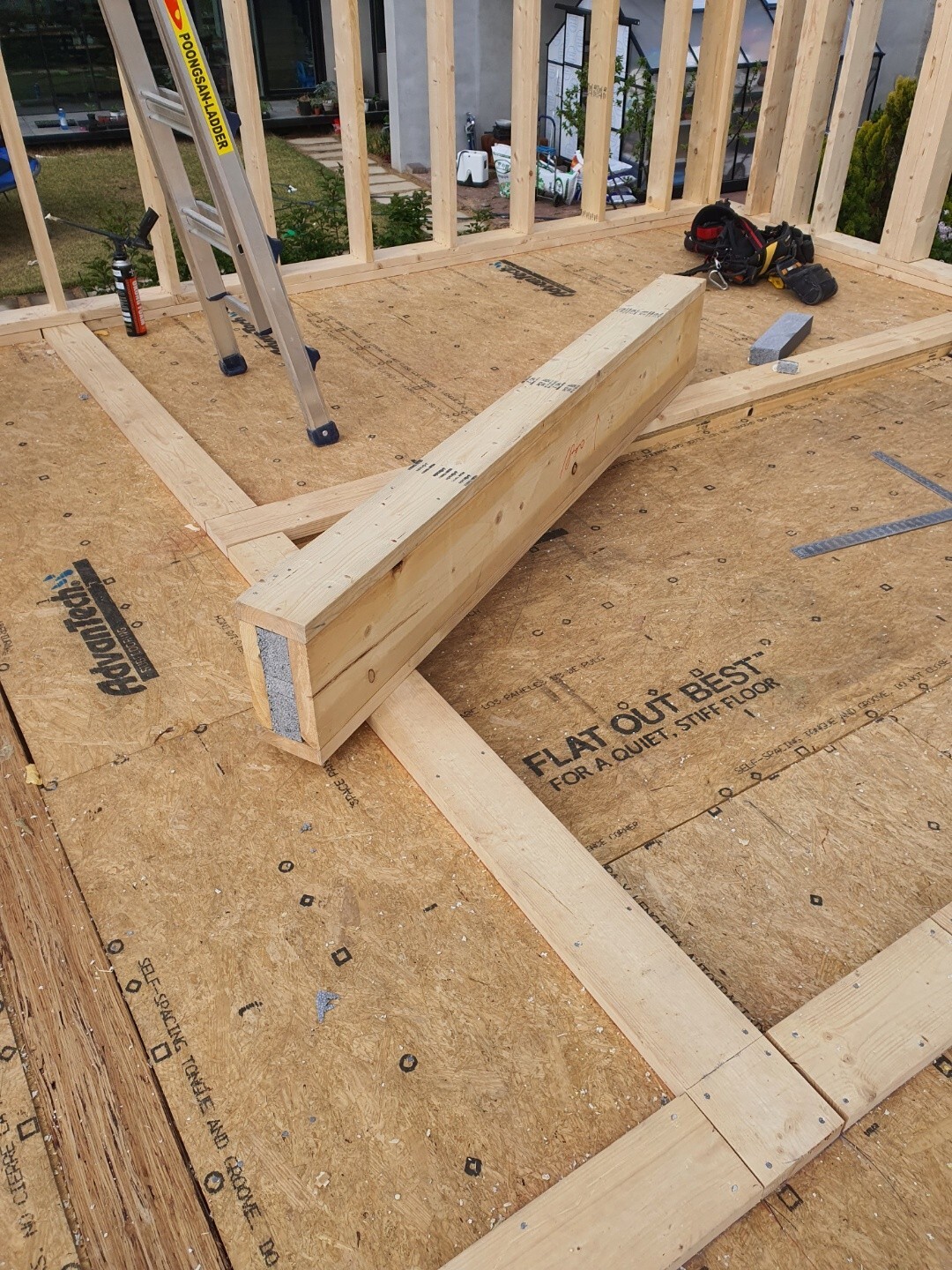

벽체 시공 전에 헤더를 제작합니다. 2.5m 이상의 긴 헤더는 빔으로 제작하여 처짐을 방지합니다.

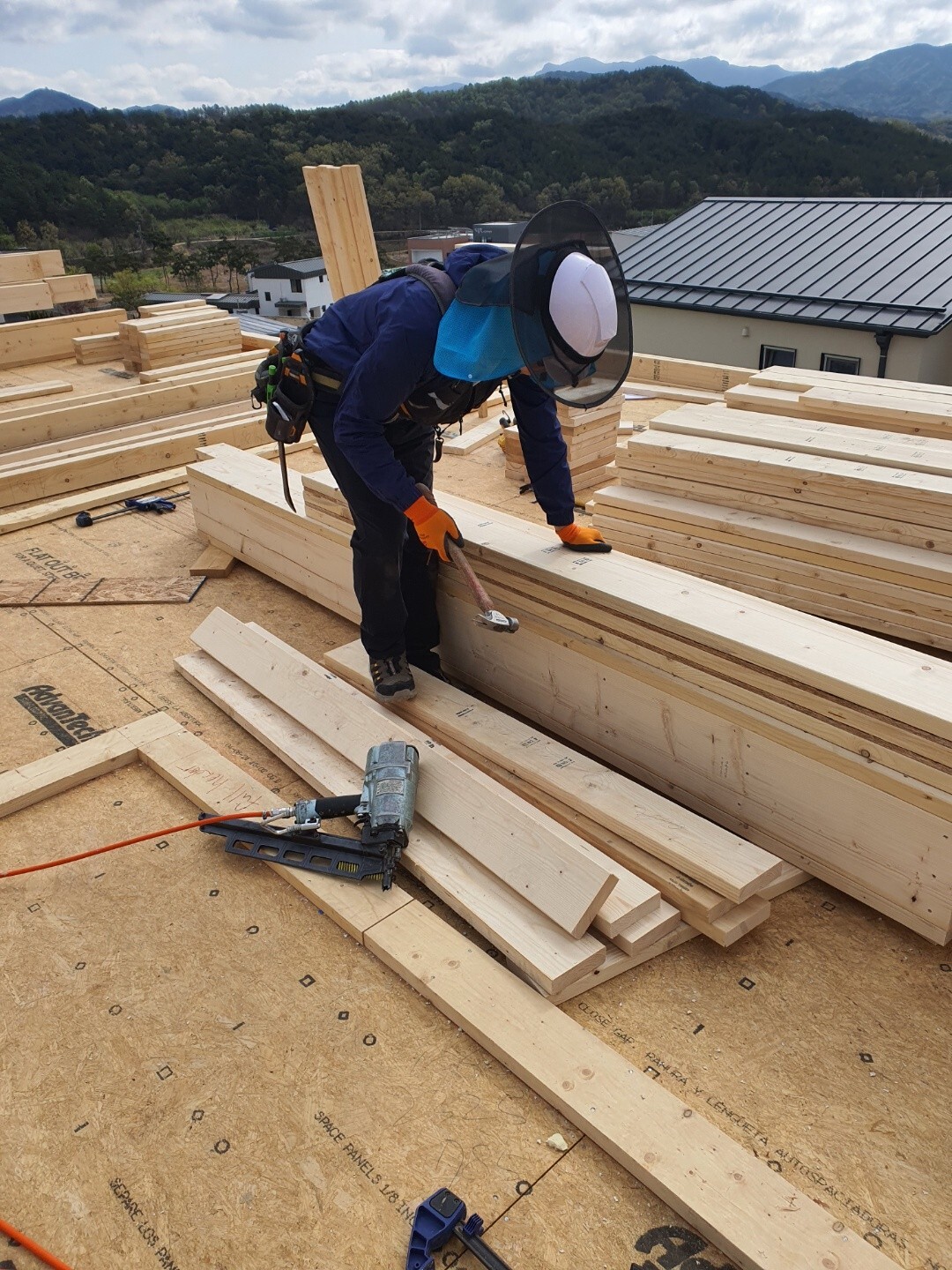

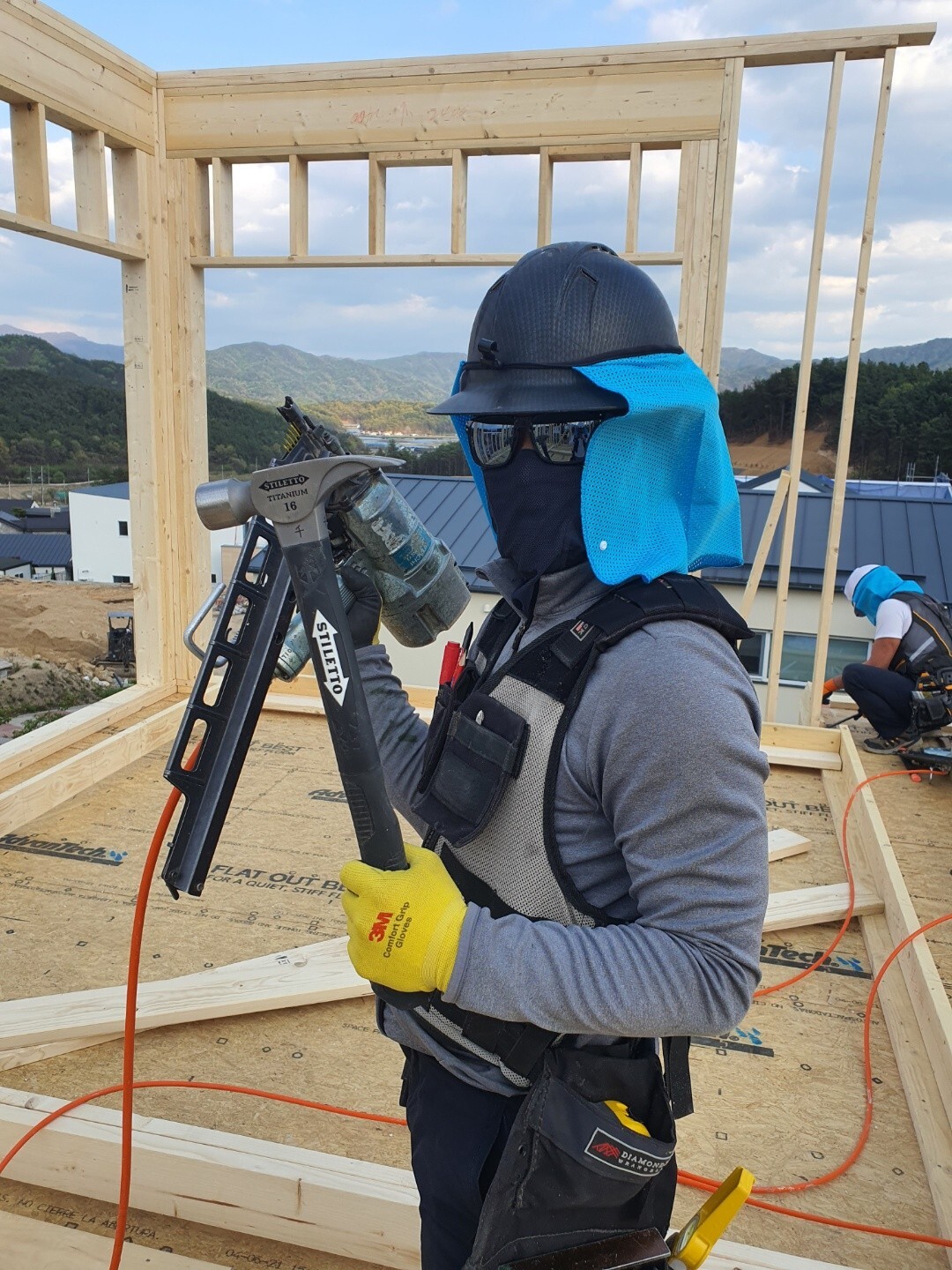

제작한 헤더를 탑플레이트에 고정합니다.

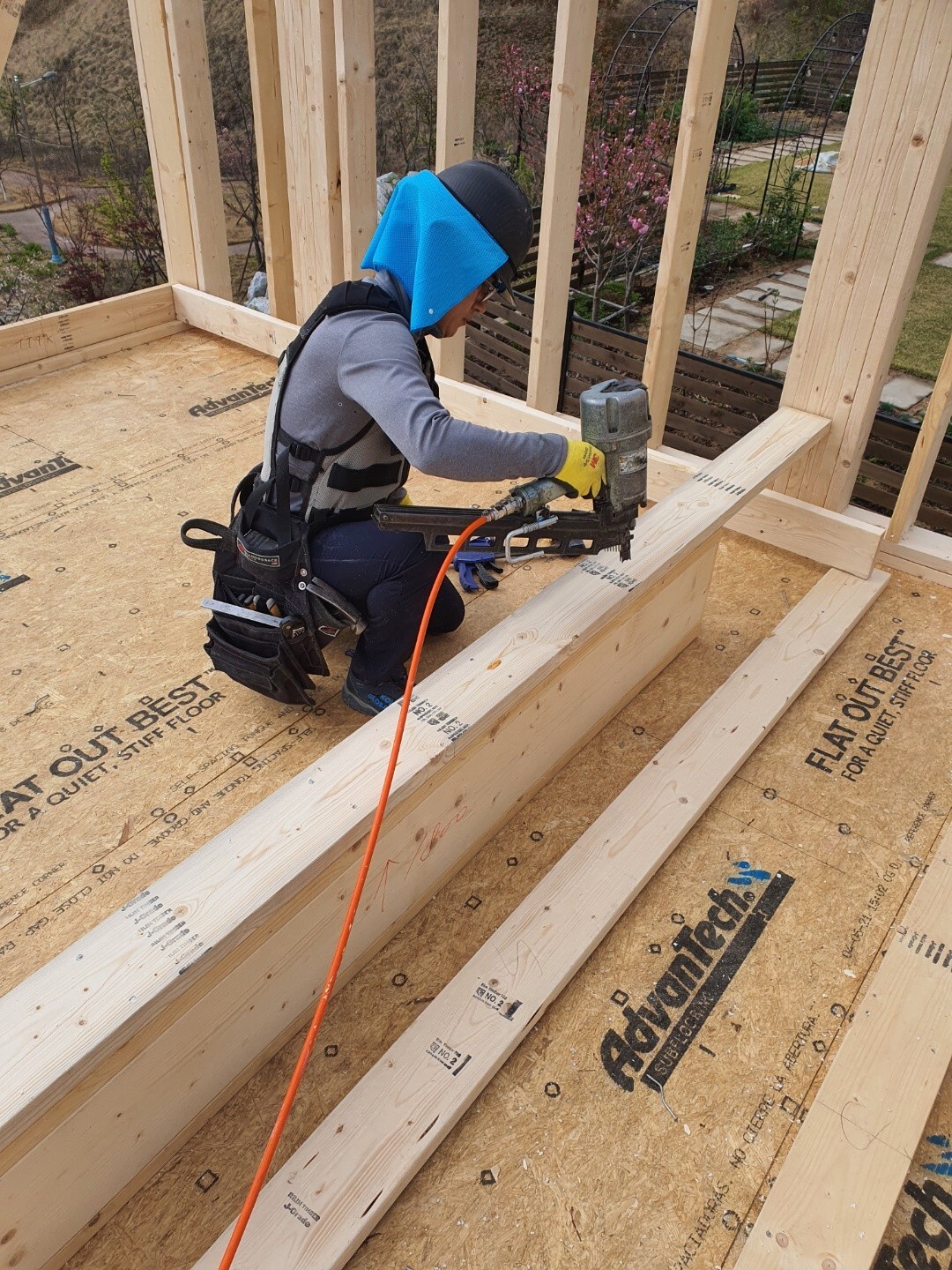

헤더의 크기에 따라 트리머 수량을 맞추어 고정하고, (6피트(약1.8m) 이상은 트리머를 3개 적용합니다.)

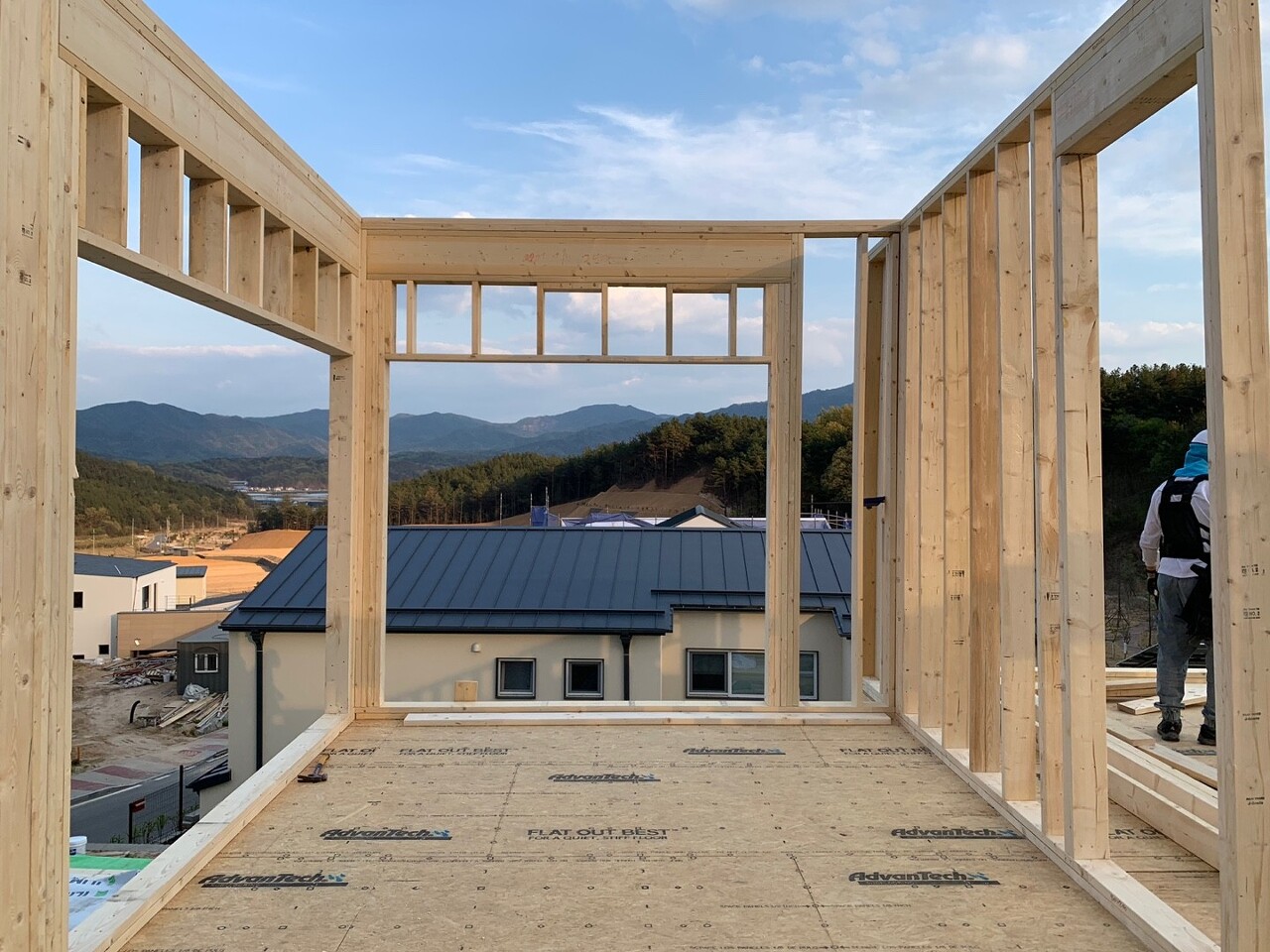

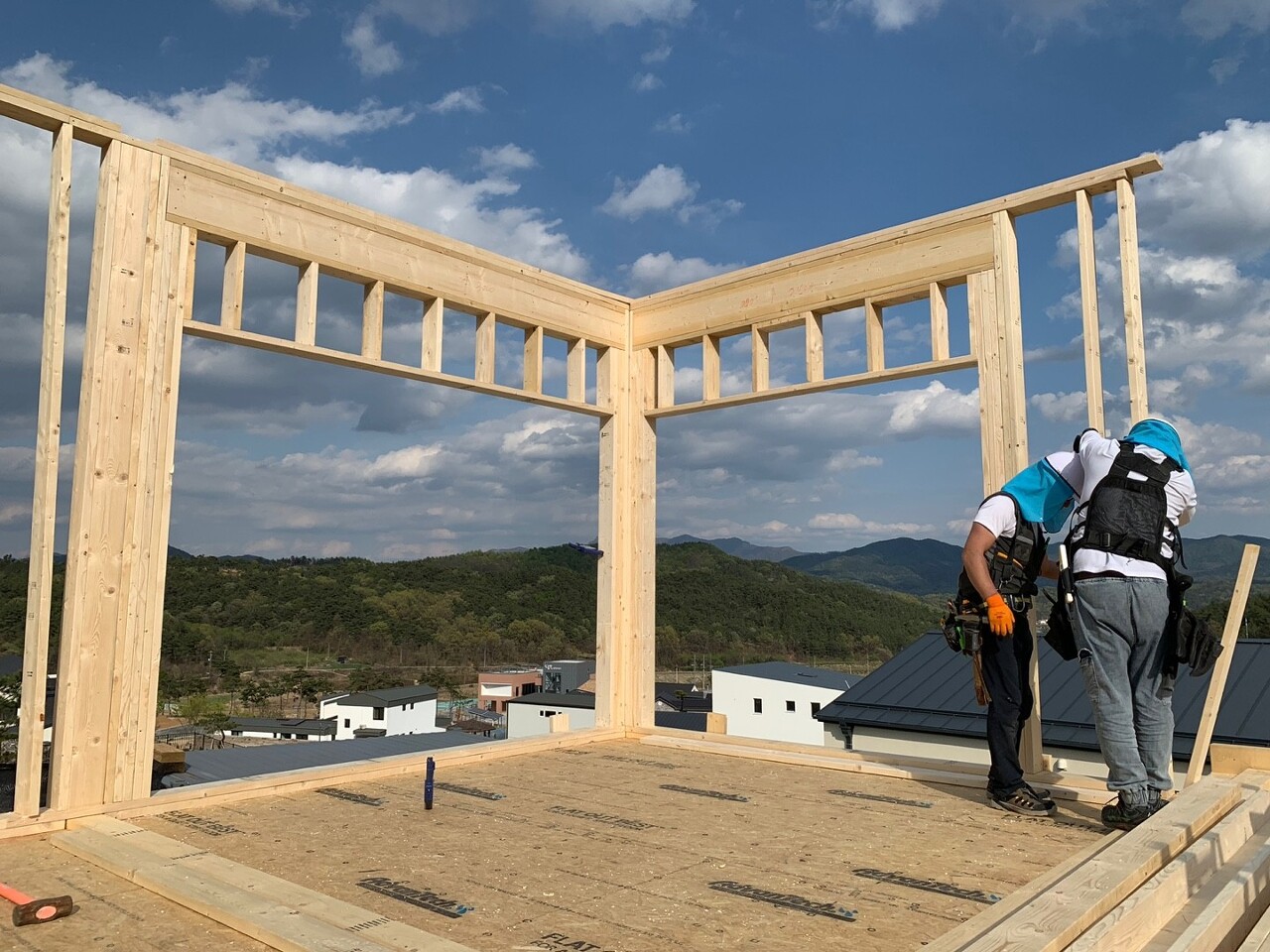

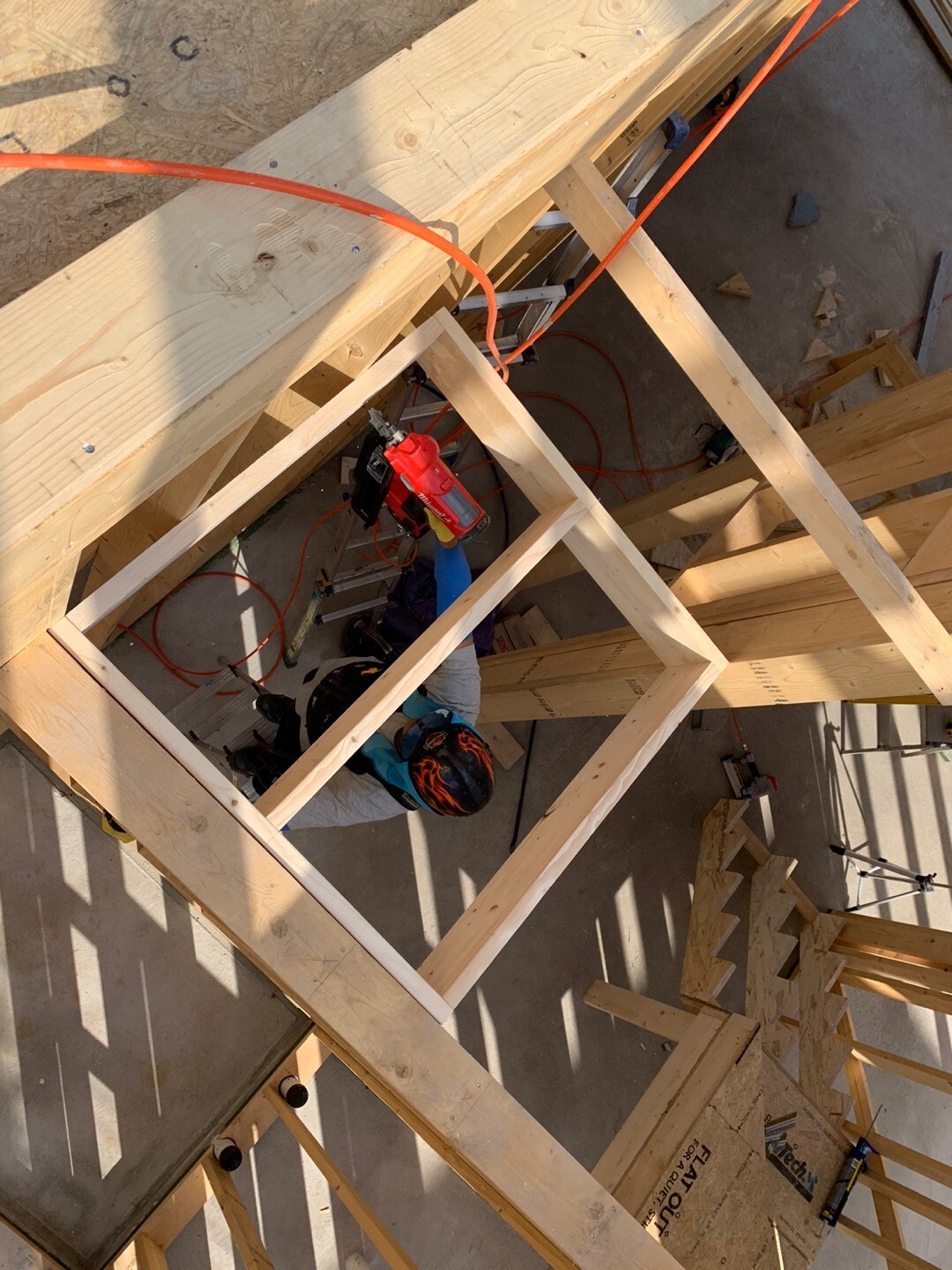

크리플스터드와 씰을 고정하여 벽체를 완성합니다.

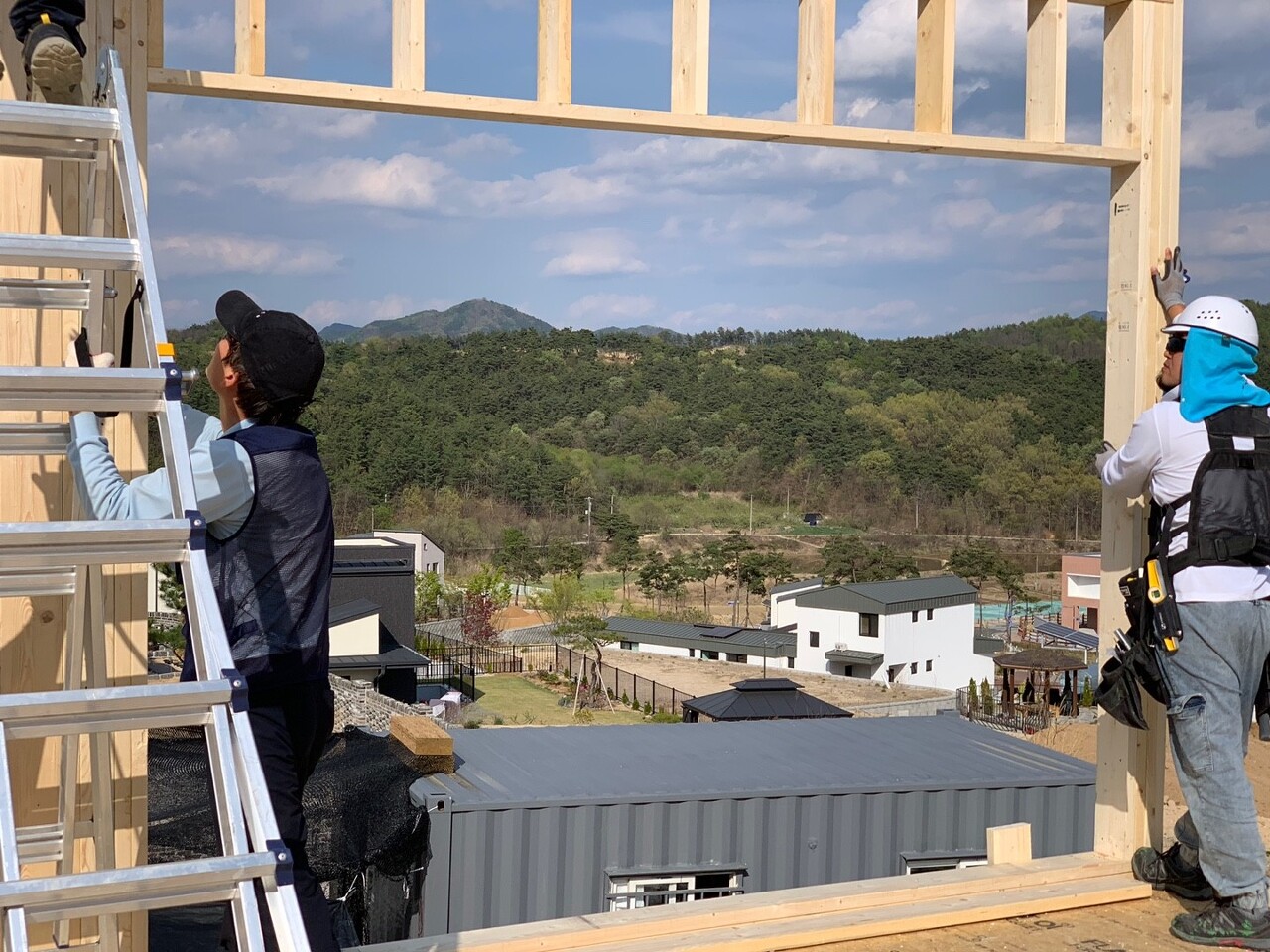

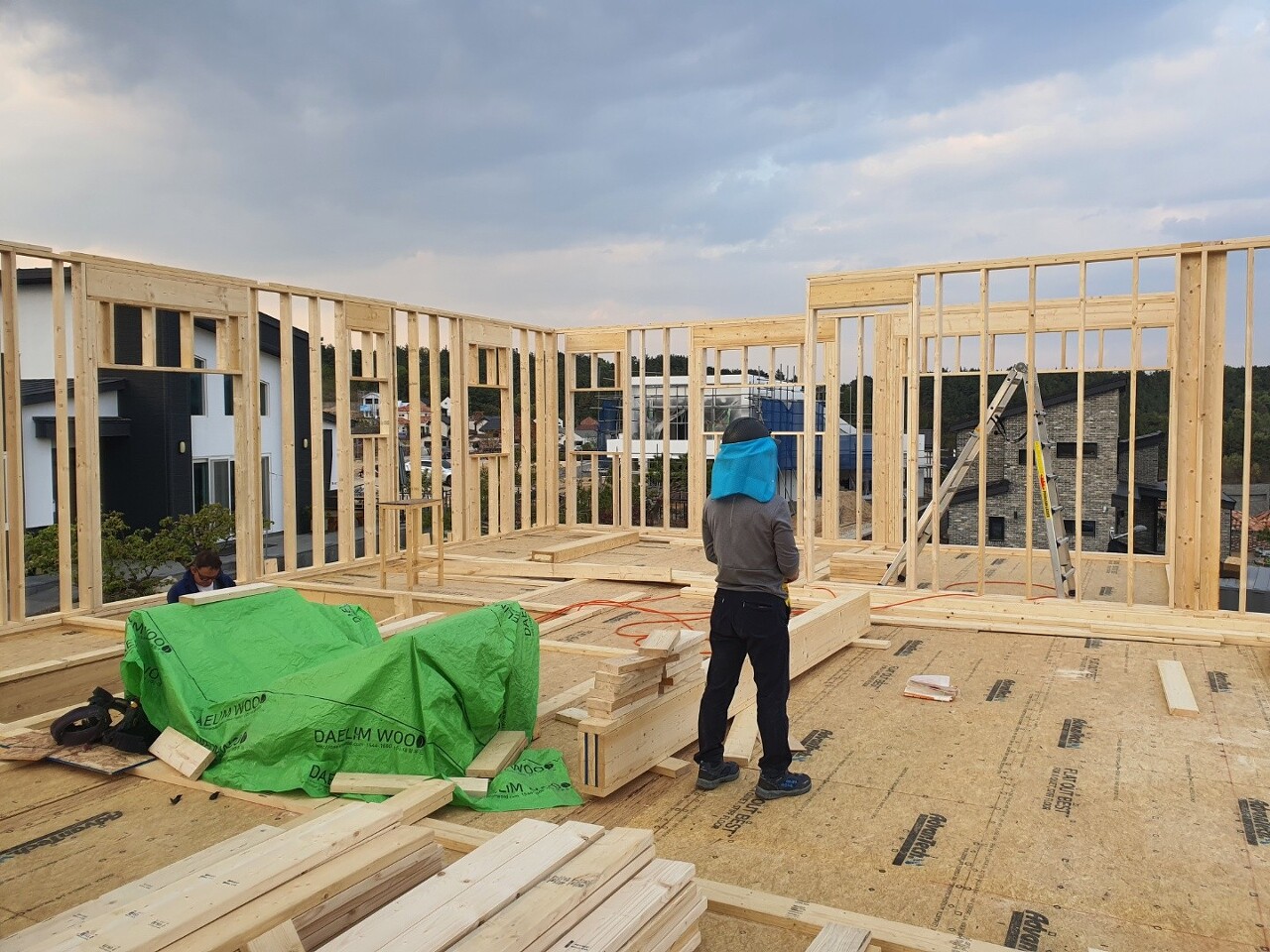

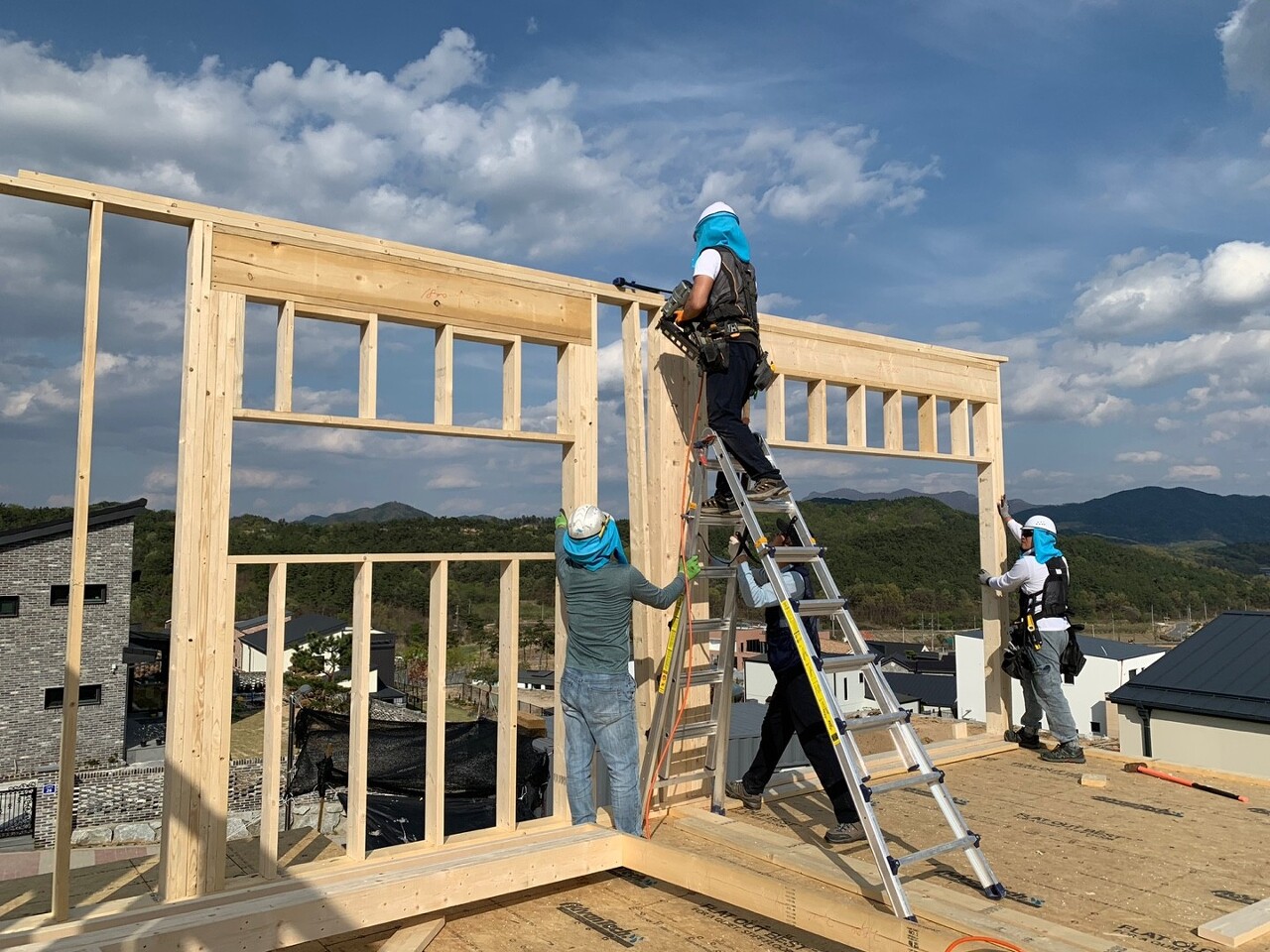

제작한 벽체를 세워 이웃한 벽체와 고정합니다.

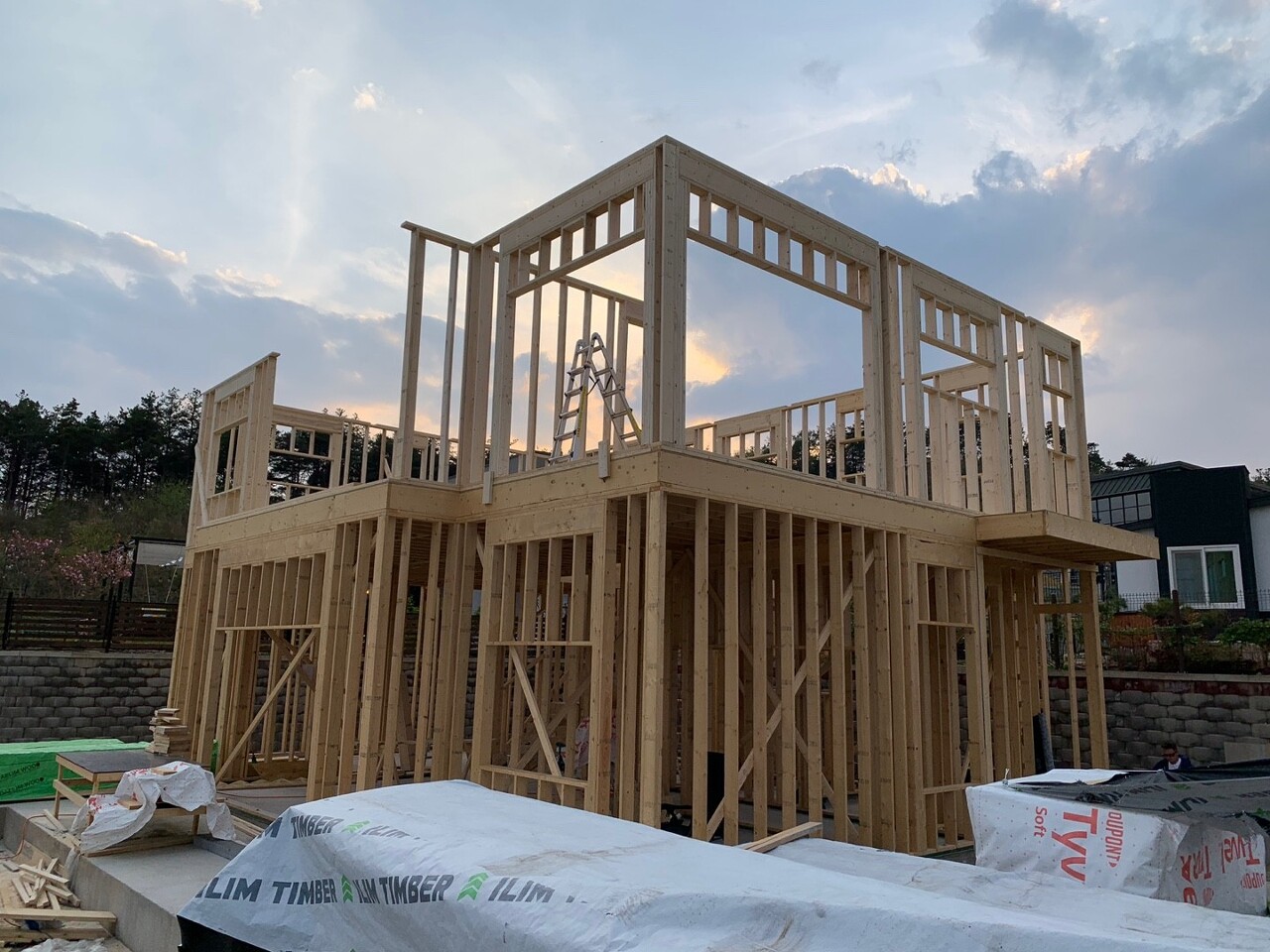

포치에서 바라본 모습은 마치 멋진 풍경화 같습니다.

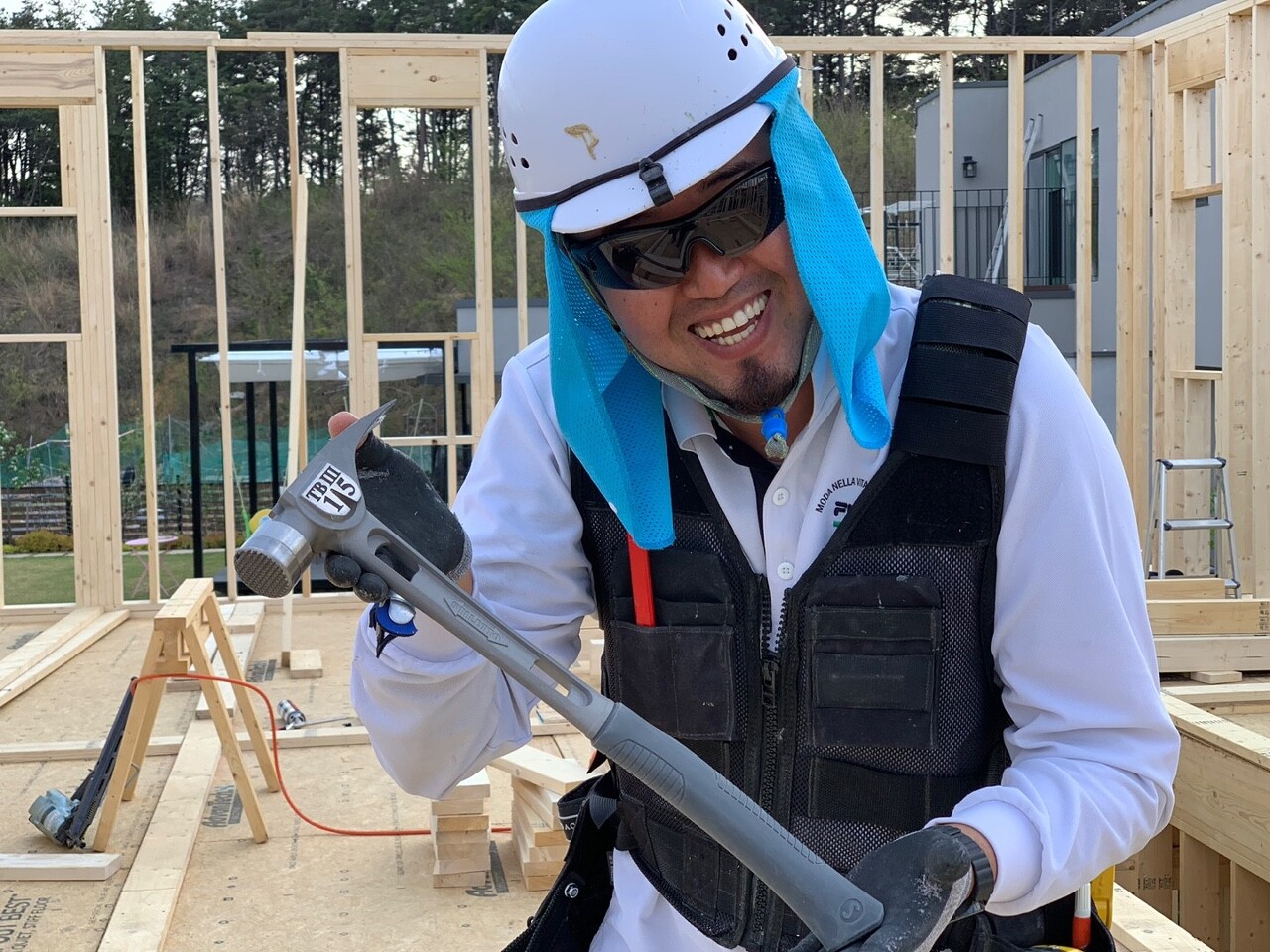

새로 주문해서 받은 망치를 들고 한컷! (망치가 스터드에 쫙!쫙! 붙습니다!!! ㅎㅎㅎ)

점심에는 건축주님께서 김치찜을 식당에서 직접 받아오셔서 대접해주셨습니다. 건축주님 덕분에 점심이 너무 행복합니다. ㅠㅠ

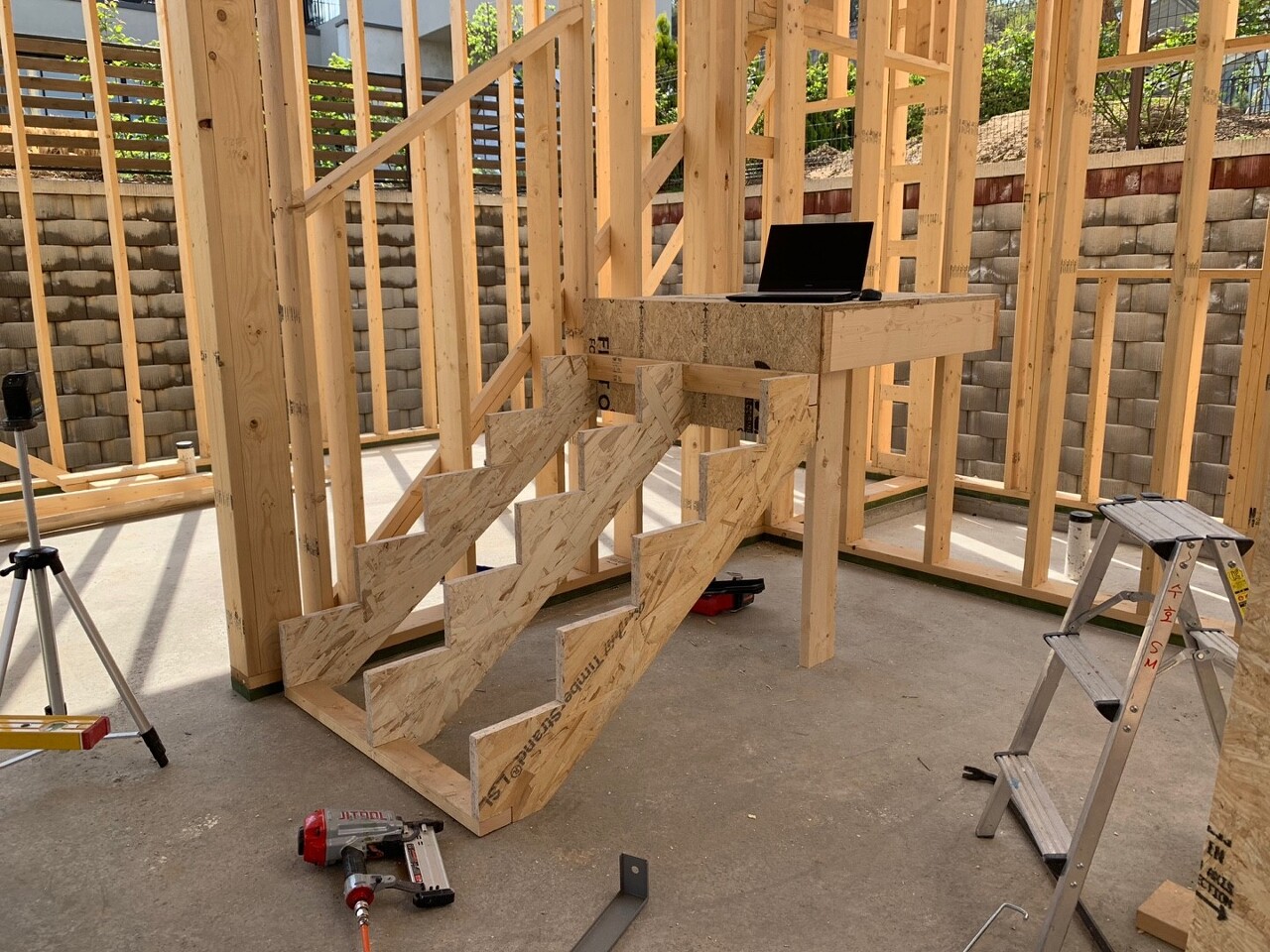

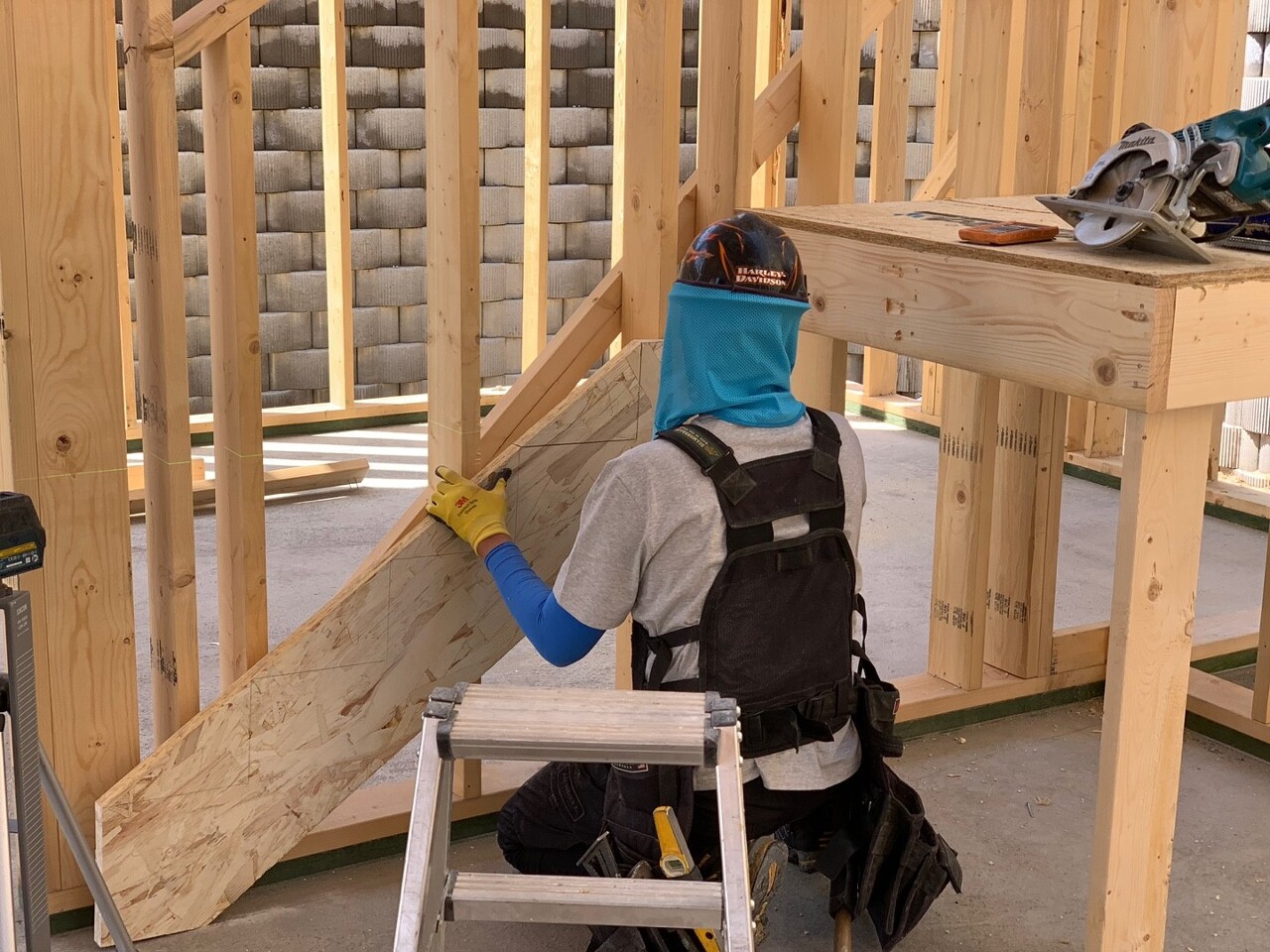

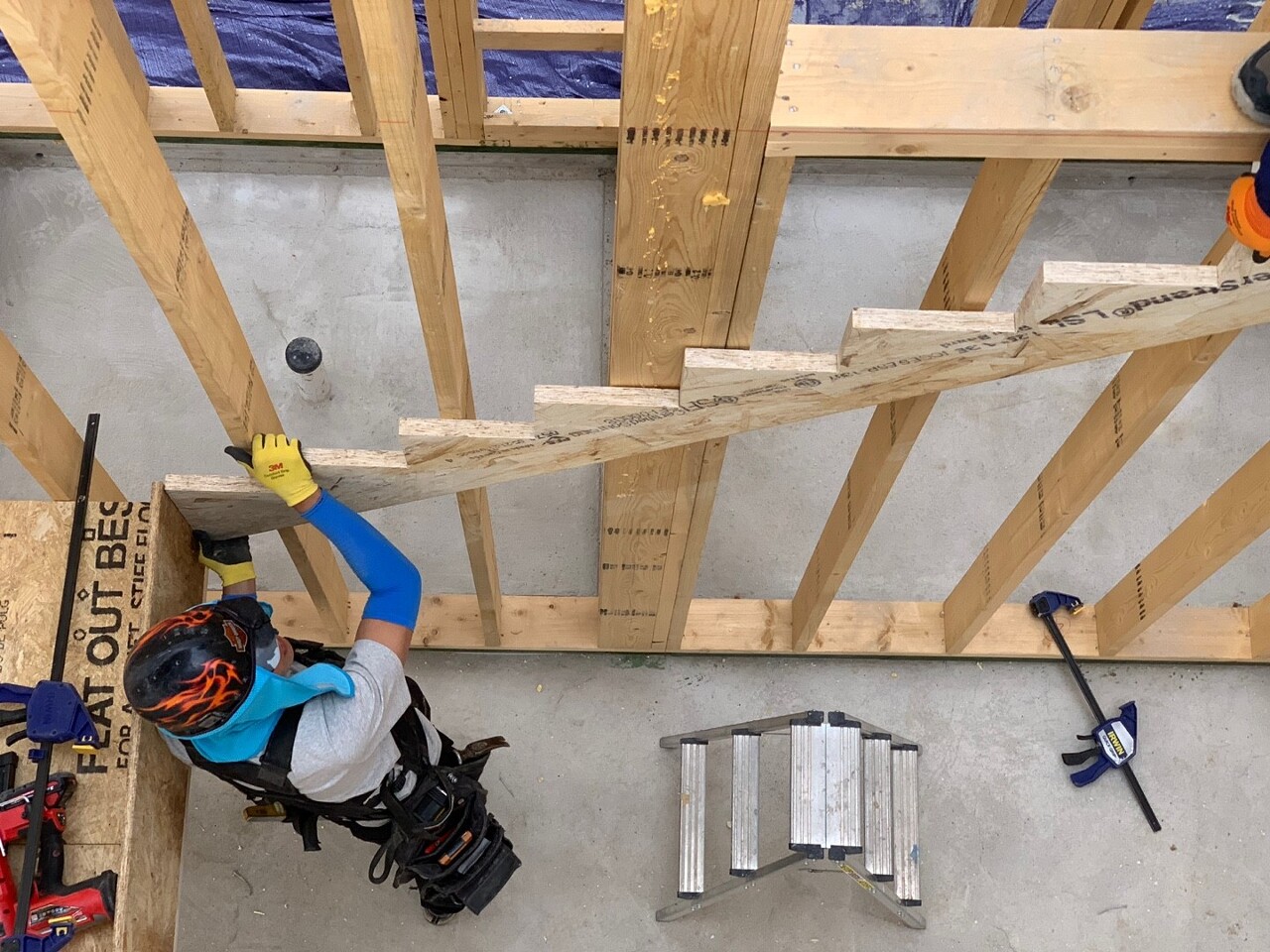

1층 계단 시공을 하였습니다. 미리 준비한 도면대로 재단하여 오차가 발생하지 않도록 신중하게 작업합니다.

2층 외벽의 80%를 완료하고 정리정돈하였습니다.

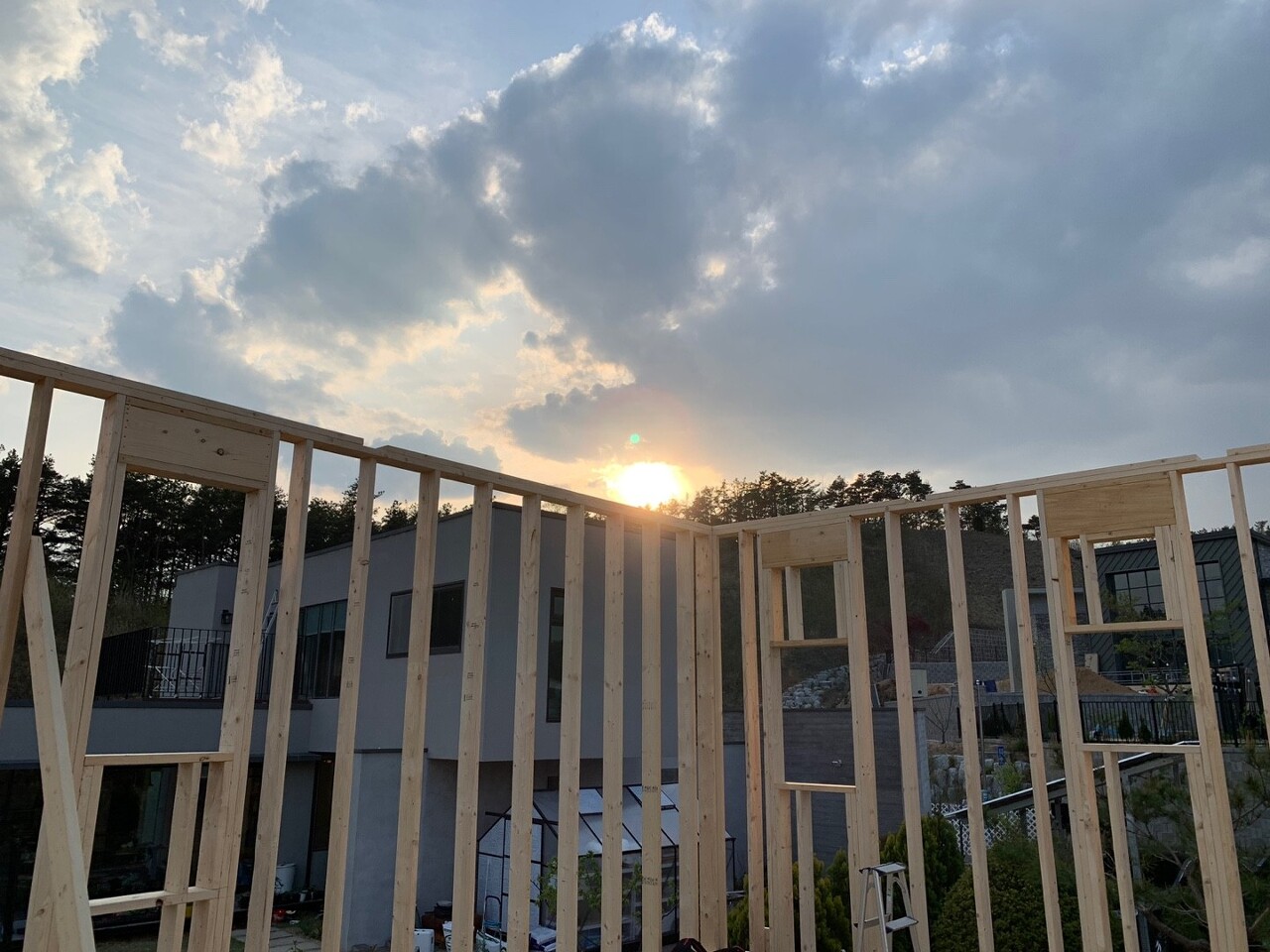

산 너머로 석양이 인상깊어서 한컷!

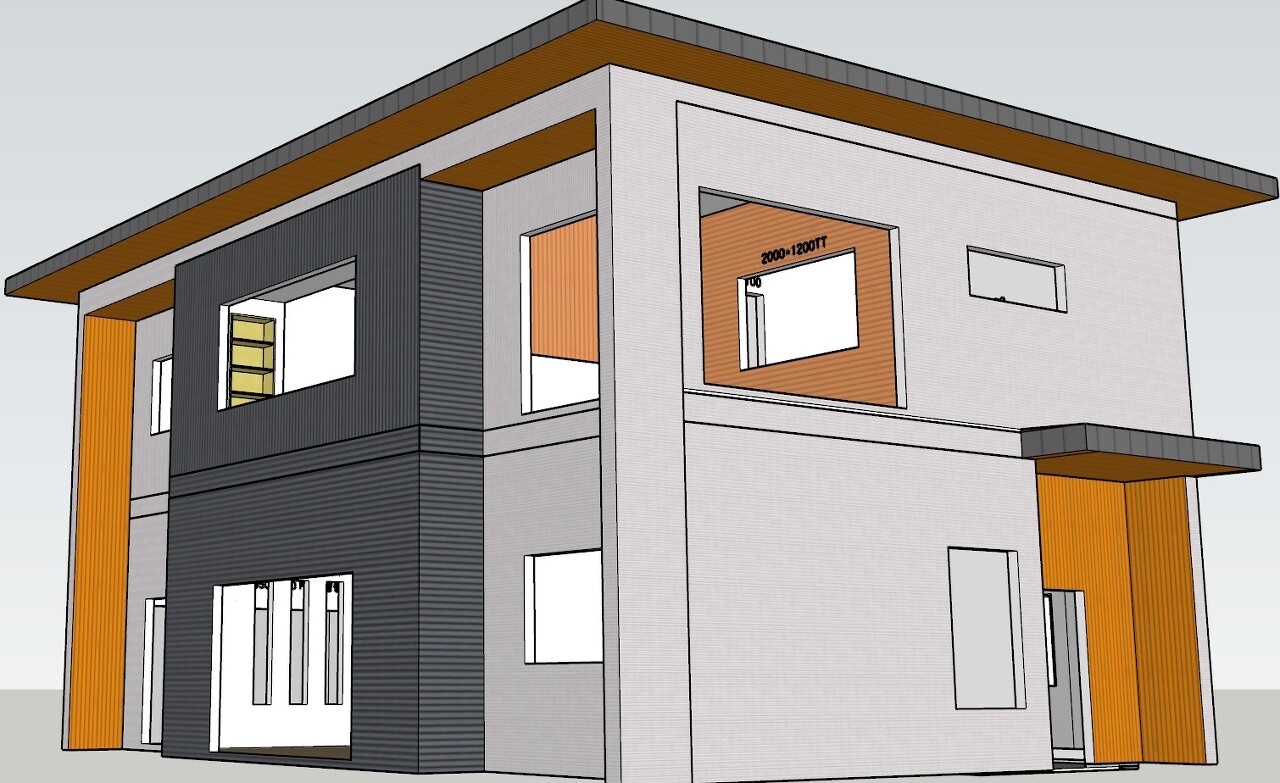

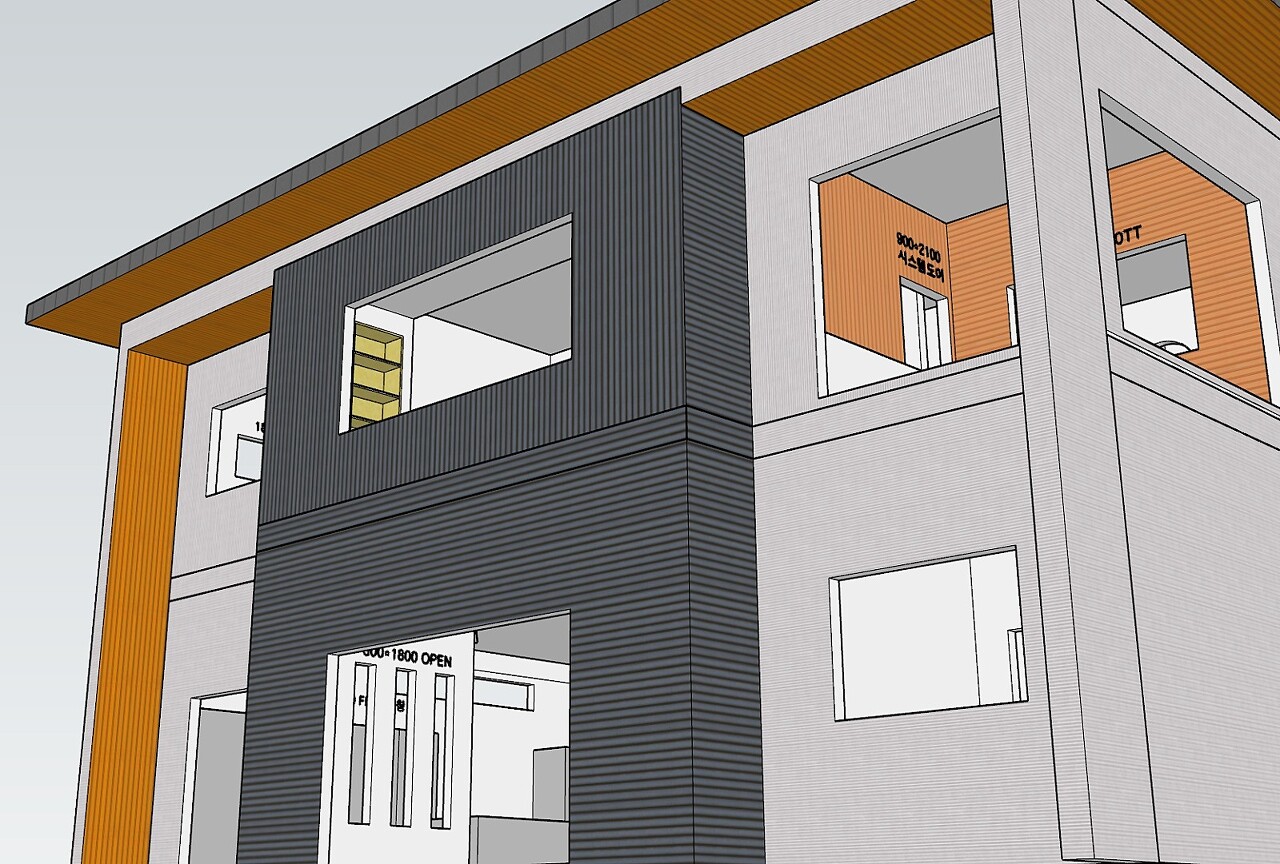

현재까지의 공정과 스케치업 모델과의 비교입니다. (현관문 윗부분에 수정된 창이 새로 생겼습니다.)

내일도 계속해서 벽체시공과 계단시공을 계속할 예정입니다.
팀원분들 모두 오늘 하루 고생많으셨습니다.
내일도 화이팅입니다!! ^^
