날씨 : 초여름같은 뜨거운 날씨
- 금일 근무자
팀 장 : 이상민 (8시간)
부팀장 : 이재경 (8시간)
팀 원 : 정태영 (8시간), 천영환 (8시간), 성재욱 (8시간)
금일품수 (누계) : 5품 (총 45품)
금일 작업현황
- 장선블로킹 시공
- 2층 바닥합판(T&G) 시공
- 2층 스터드, 헤더 재단
다음 예정작업
- 2층 바닥합판 시공
- 2층 레이아웃 및 바텀플레이트 시공
- 2층 벽체 재단
김천 농소에서의 10일째입니다.
봄은 벌써 지나갔는지 온데간데 없고, 뙤약볕이 내리쬐는 올해들어 가장 더운 날입니다.
하지만 저희는 스카프와 선글라스, 햇빛가리개로 무장하고 2층으로 올라갑니다!!
오늘은 장선블로킹시공 후에 2층 바닥합판 시공을 진행하였습니다.

작업시작 전, 지나가는 지게차기사님께서 커피한잔과 평소임금의 반값에 T&G합판을 2층으로 올려주는 작업을 해주셨습니다. ^^

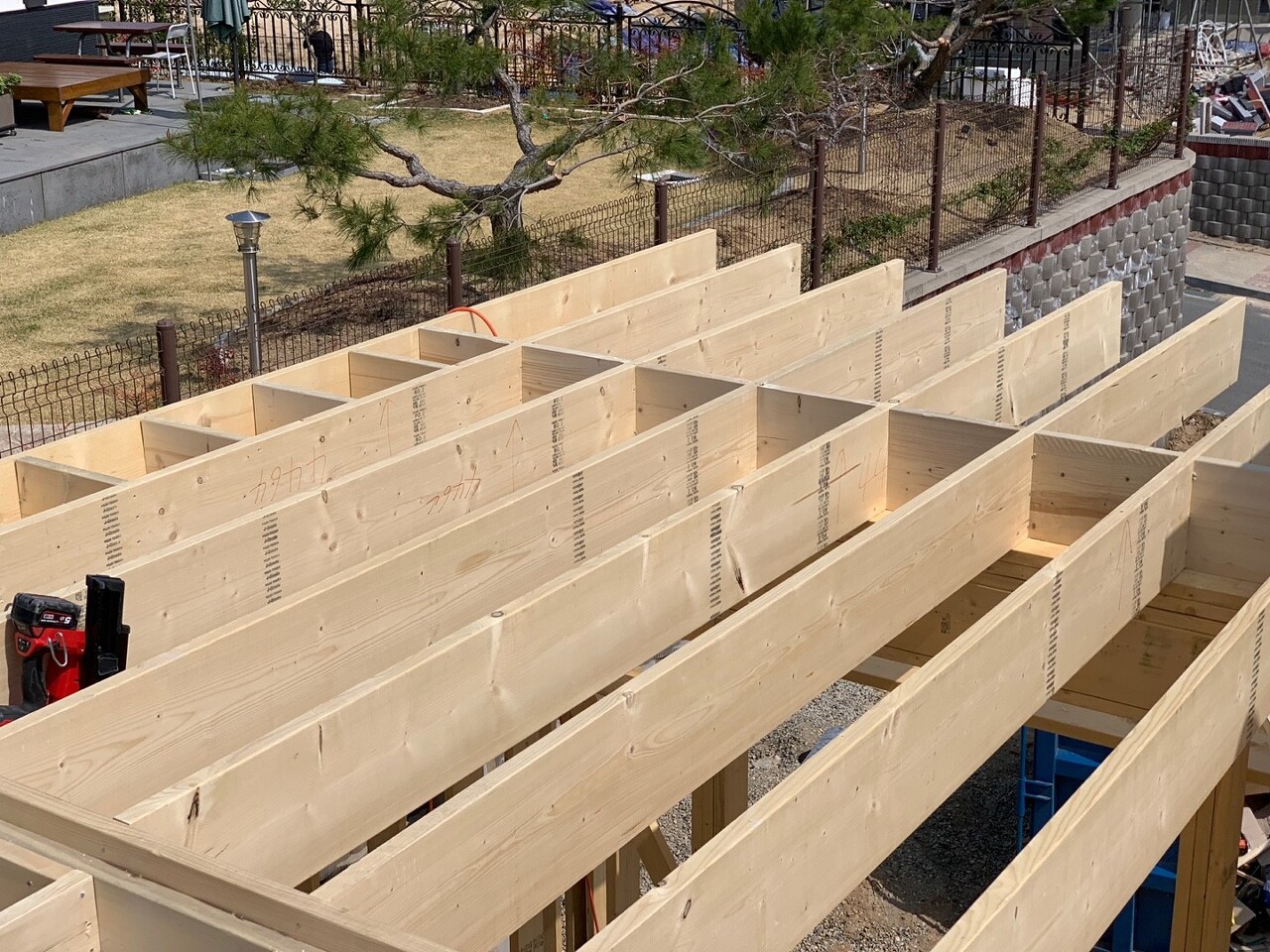

블로킹작업을 마무리하였습니다. 2층에서 큰 하중이 발생해도 문제가 없도록 단단하게 잡아주는 역할을 합니다.

방과 방 사이에는 파이어블로킹을 시공하였습니다. 화재 시 불길 또는 연기가 옆방으로 넘어가지 않도록 막아주는 역할을 합니다.
블로킹 시공완료 후에 2층 T&G합판을 시공하였습니다.
T&G는 Tongue & Groove의 줄임말로써, 돌기(Tongue)와 은촉홈(Groove)을 끼워 결속을 강화하도록 제작된 합판을 뜻합니다.
김천농소 현장에서는 어드반텍 T&G제품으로 시공하였습니다.
아래는 어드반텍 T&G합판에 대한 설명입니다.


바닥합판이 시공될 위치에 글루를 발라줍니다. '글루'는 목재와 합판의 접착력을 높여주고 소음과 진동을 잡아주는 특수목재용 접착제입니다.

바닥합판을 못자리에 맞추어 재단한 후에 못으로 고정하여줍니다.




조금씩 넓어지는 바닥면적에 작업하는 저희도 뿌듯합니다. ㅎㅎ

시공중에 허리도 필 겸 도공촌 동네도 한번 둘러봅니다.

김천에서도 도(로)공(사)촌은 참 살기좋은 동네인듯합니다. ^^



2층 바닥합판시공이 진행되는 동안 밑에서는 2층 벽체용 스터드와 바텀플레이트를 재단 중입니다.


어느 새 일부를 제외한 대부분의 구간에 합판시공이 끝났습니다.


하루일과는 여느때처럼 청소 및 정리로 마무리합니다.
저희의 하루는 여기까지입니다.
오늘 하루도 고생많으셨습니다.
내일 하루 푹 쉬고 월요일에 다시 돌아오겠습니다. 감사합니다.
