날씨 : 맑은하늘의 봄날
- 금일 근무자
팀 장 : 이상민 (4시간)
부팀장 : 이재경 (7시간)
팀 원 : 정태영 (4시간), 천영환 (7시간), 성재욱 (7시간)
금일품수 (누계) : 3.625품 (총 21.875품)
금일 작업현황
- 플레이트 레이아웃
- 스터드 재단
- 헤더, 코너, 백커 제작
- 벽체 조립 및 시공
다음 예정작업
- 1층 내부 벽체 시공
- 가세(브레이스) 작업
- 장선 재단 및 시공
김천 농소에서의 5일째입니다.
어제에 이어 1층 내부 벽체 조립작업을 하였습니다.
팀장님과 톱사님은 충주 산척현장에 출장을 가셔서 오전까지만 함께했습니다.
오후에는 부팀장님을 포함하여 세명이서 벽체만들기에 매진하였습니다.

먼저 내부벽체 조립의 순서를 정합니다.

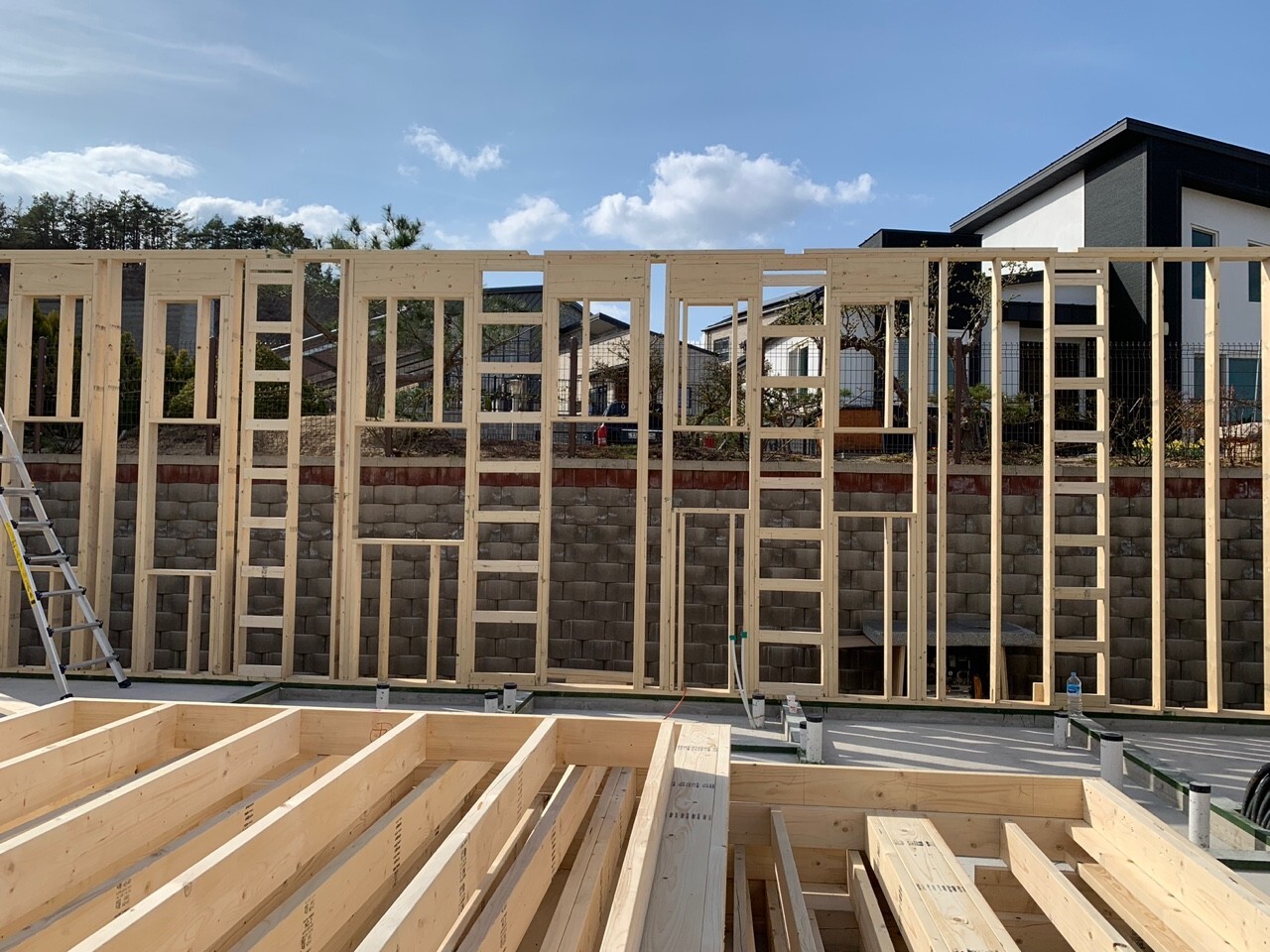

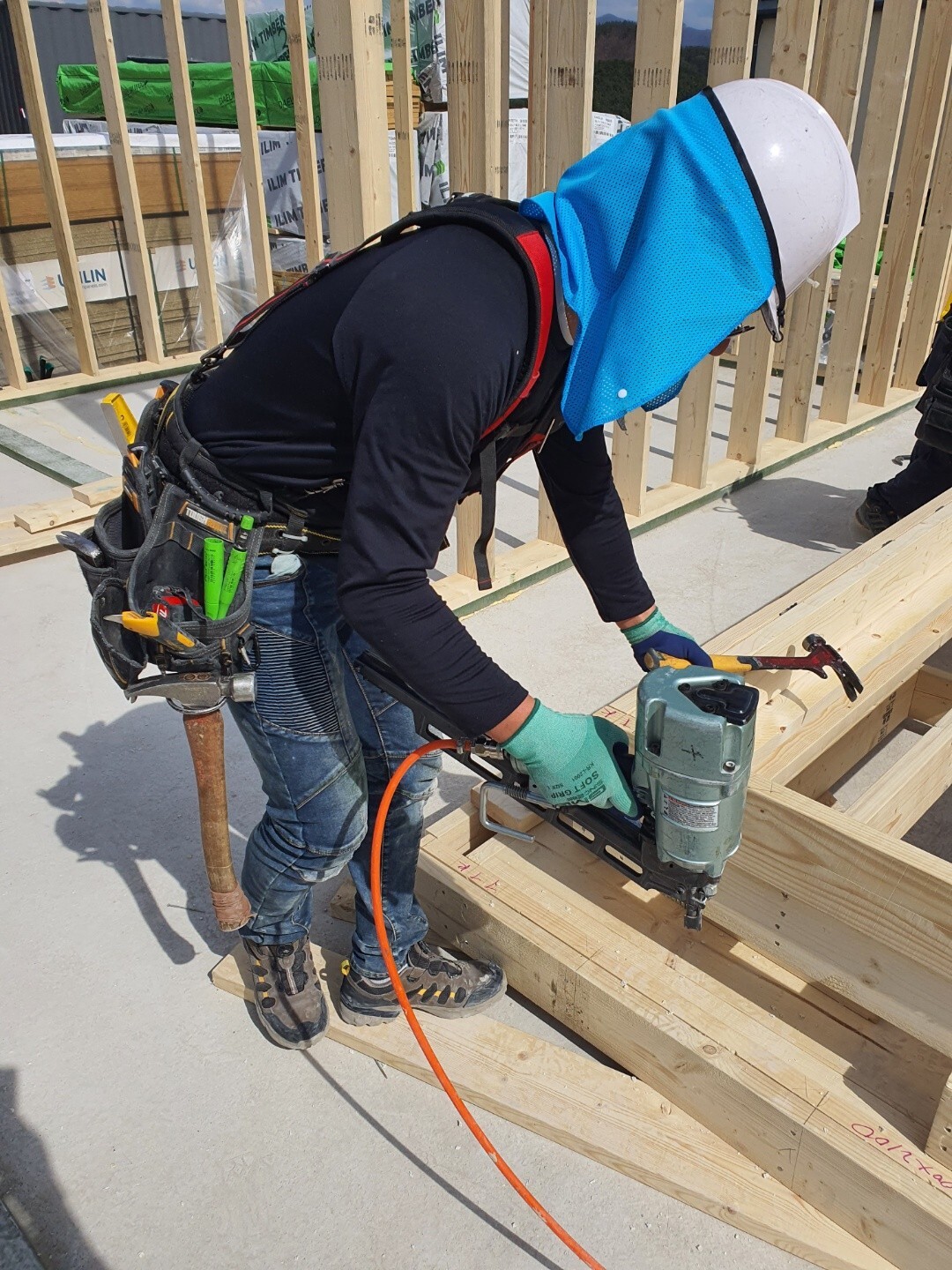

외벽과 내벽이 만나는 구간에는 어드밴스드백커를 설치합니다. 추후 단열재작업 시 용이할 뿐 아니라 단열효과도 더 좋습니다.

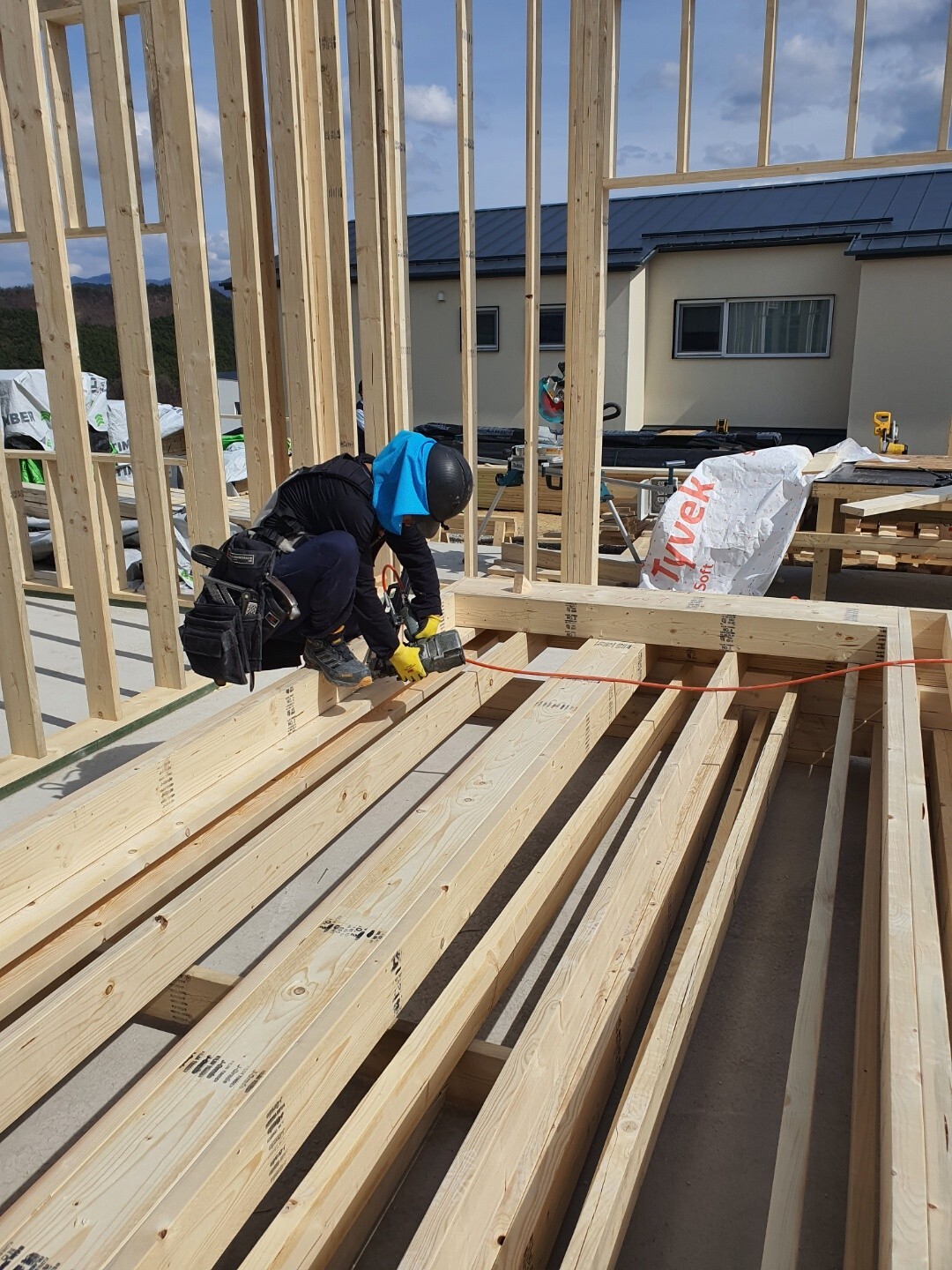

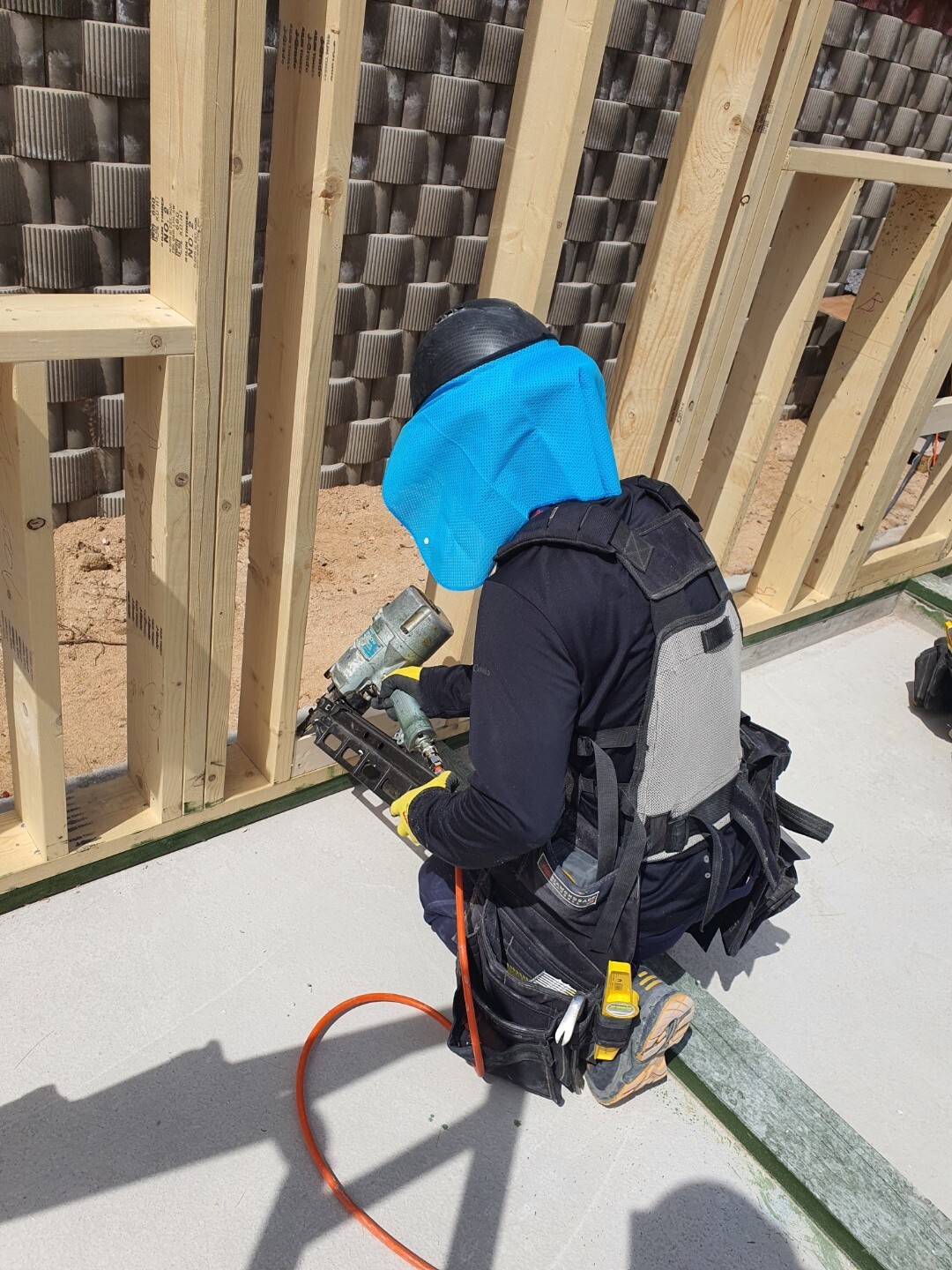

외부 벽체에 어드밴스드 백커를 설치한 모습입니다. 나중에 못의 상자리 역할도 하므로 16인치 간격으로 맞추어 시공하였습니다.

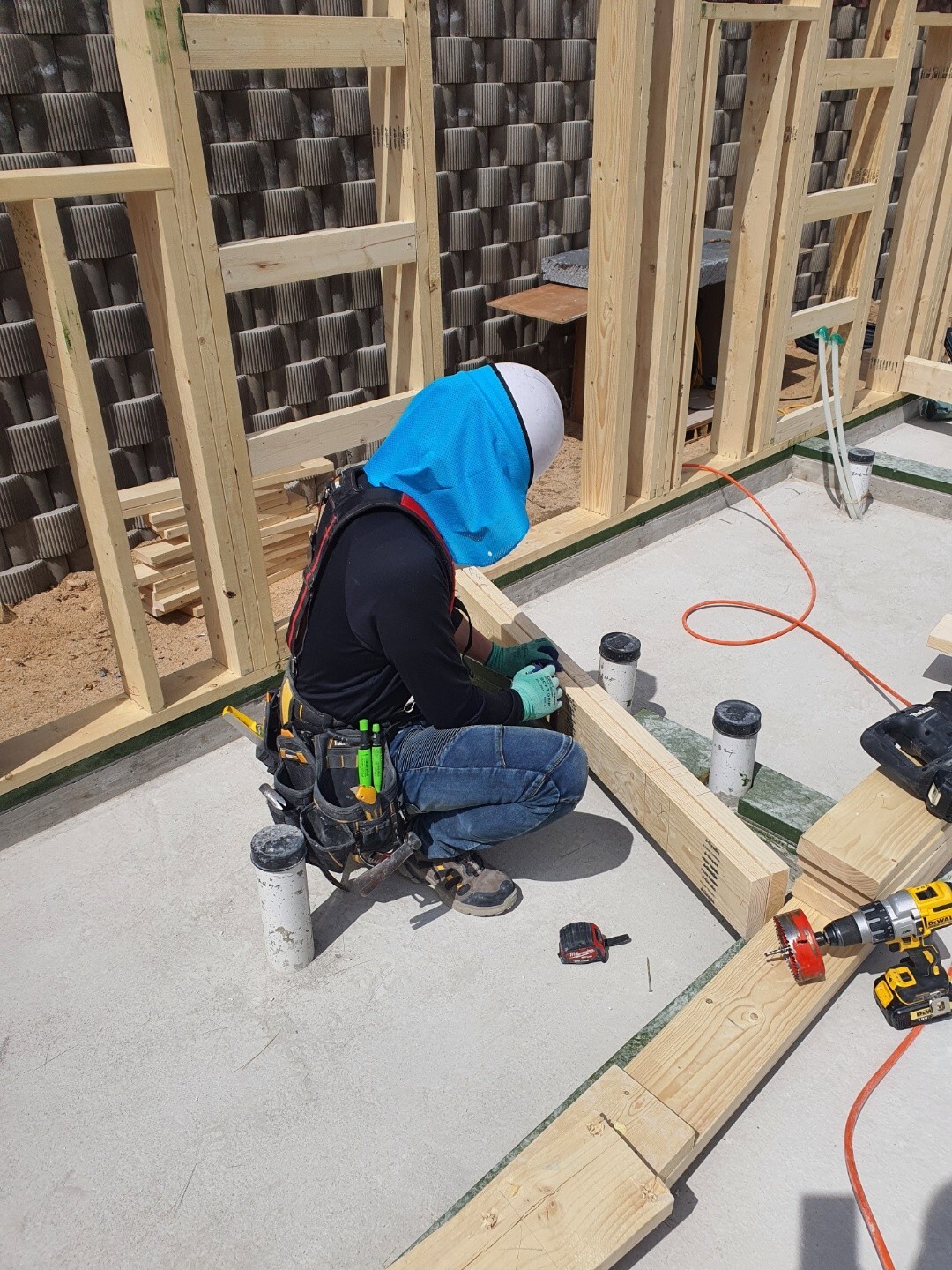

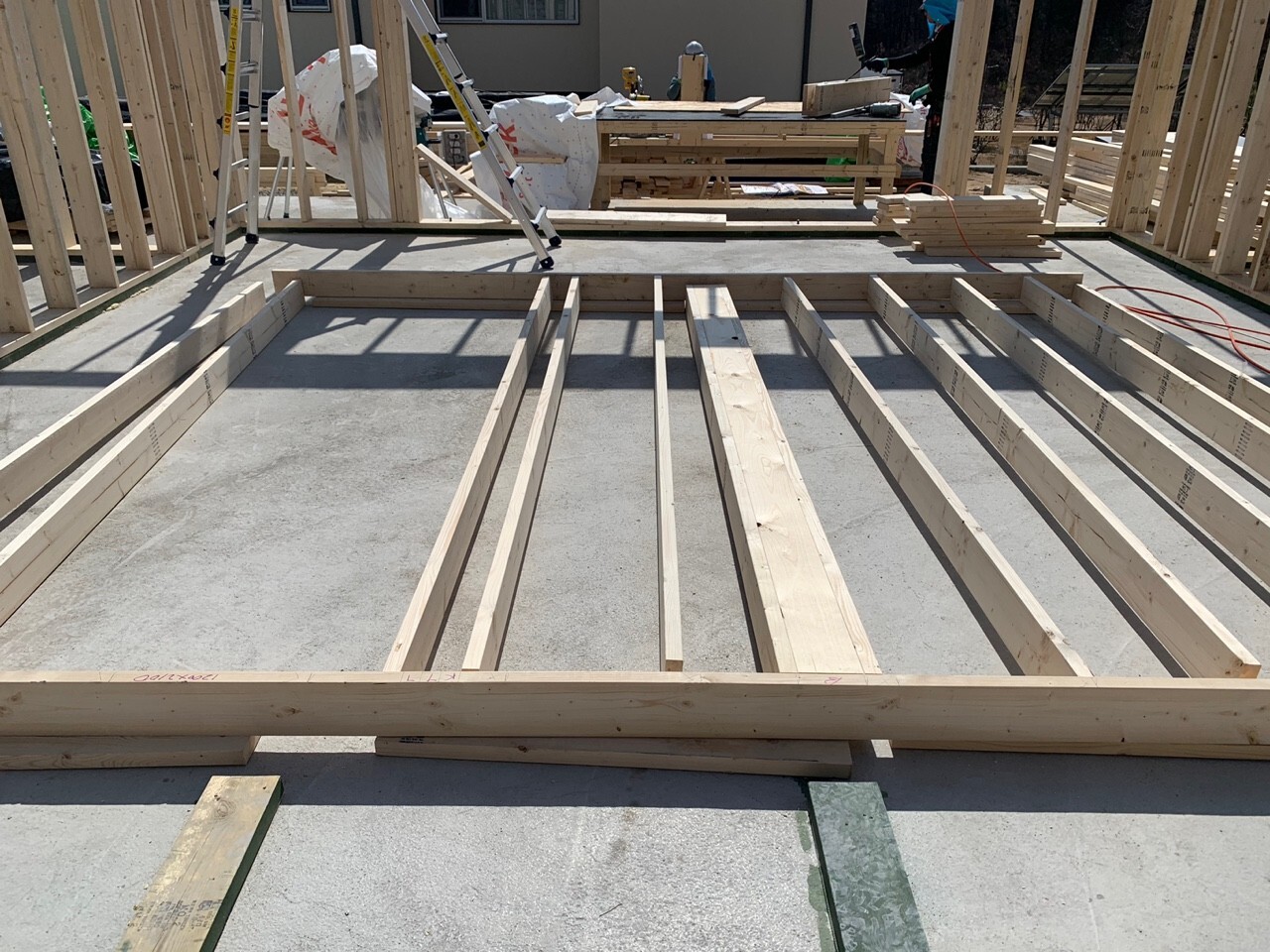

내부 플레이트의 레이아웃을 다시한번 확인 후 시공준비합니다.

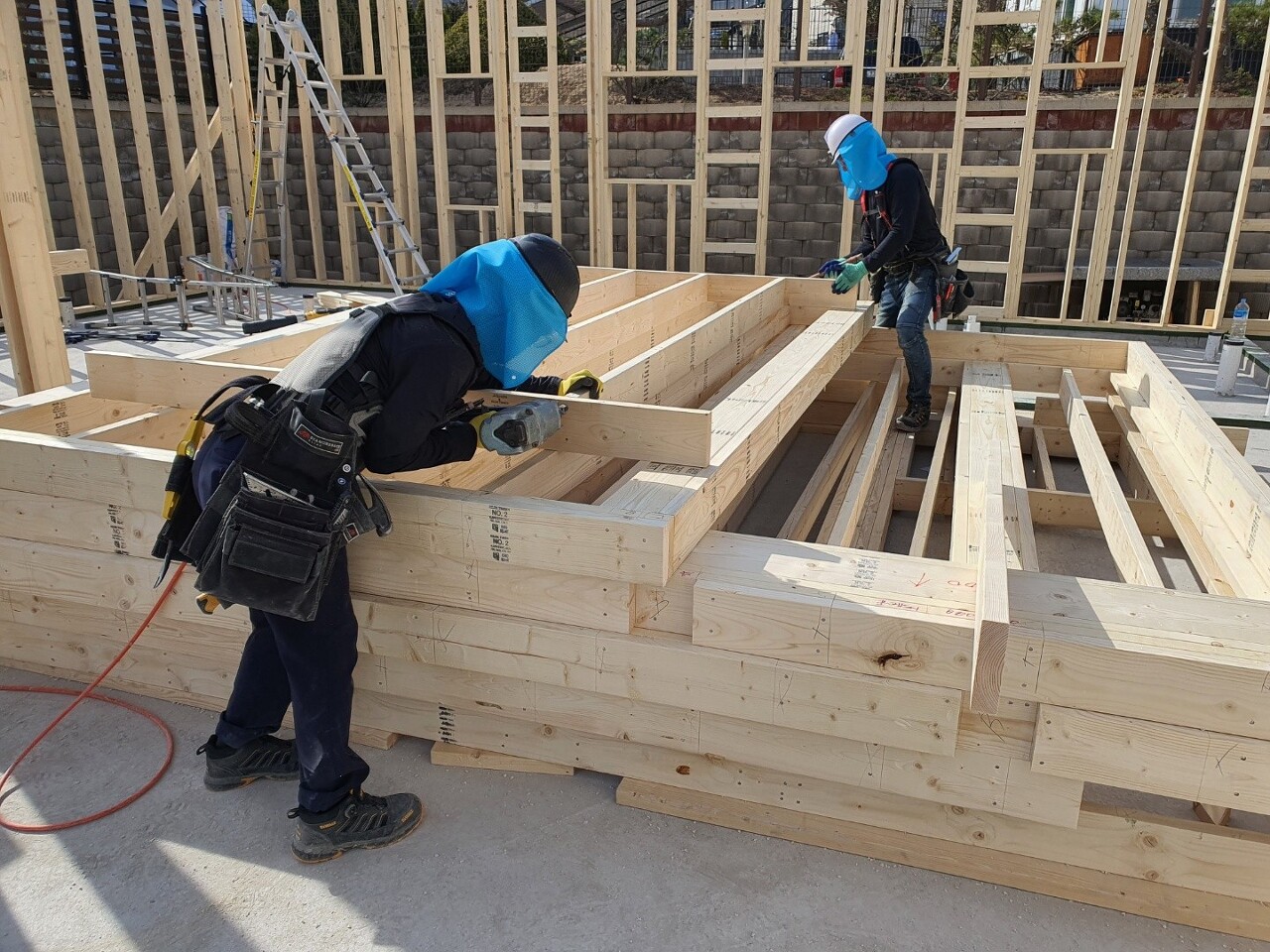

바텀, 탑플레이트 사이에 스터드와 백커, 코너를 레이아웃에 맞추어 배열한 후 조립합니다.

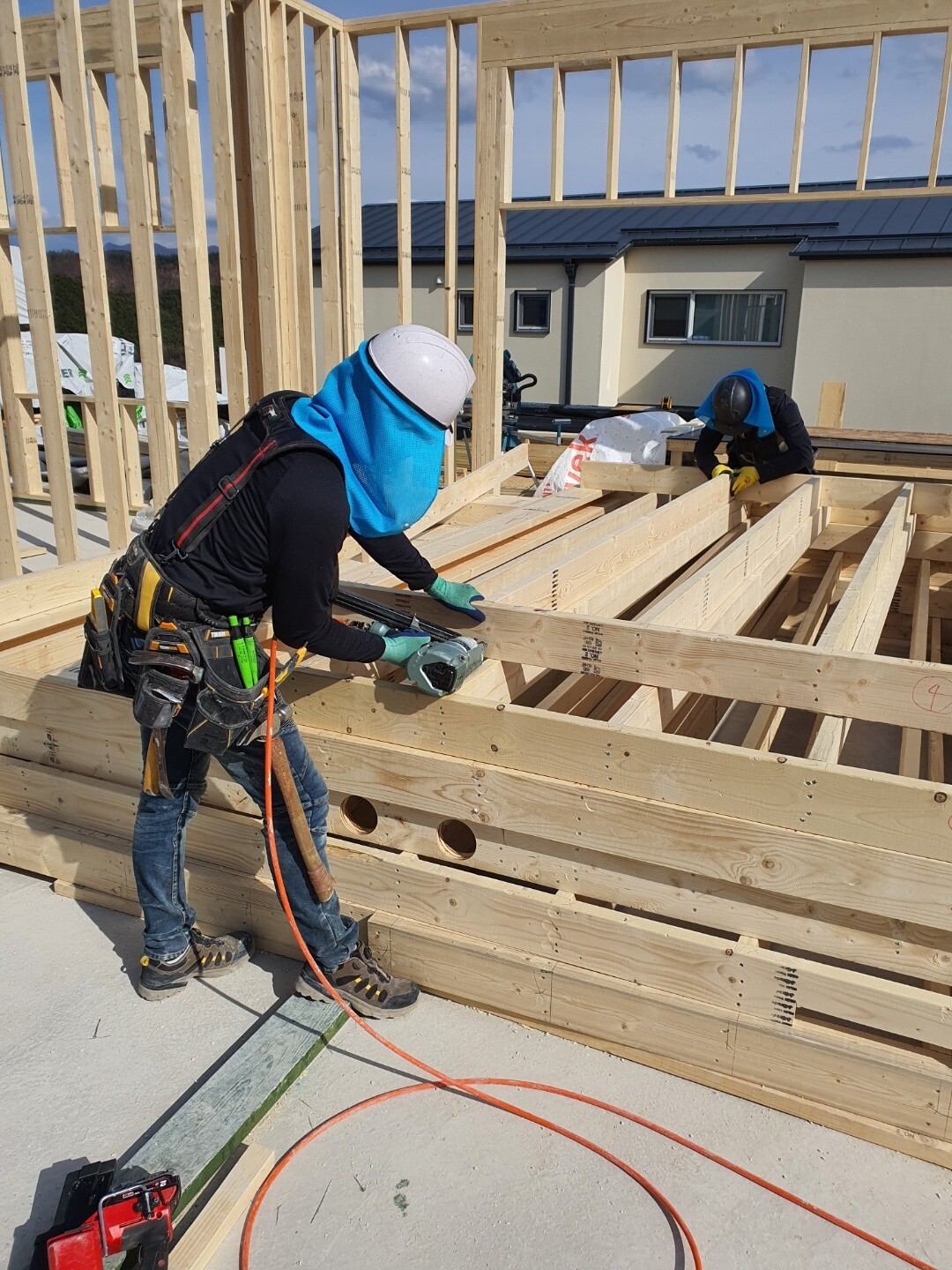

오후에는 세명이서 벽체를 세우기가 벅차서 조립만 우선적으로 진행하였습니다.

쌓여가는 벽체때문에 작업하기 불편할것 같지만, 허리를 덜 굽혀도 돼서 은근히 편합니다. ㅎㅎㅎ

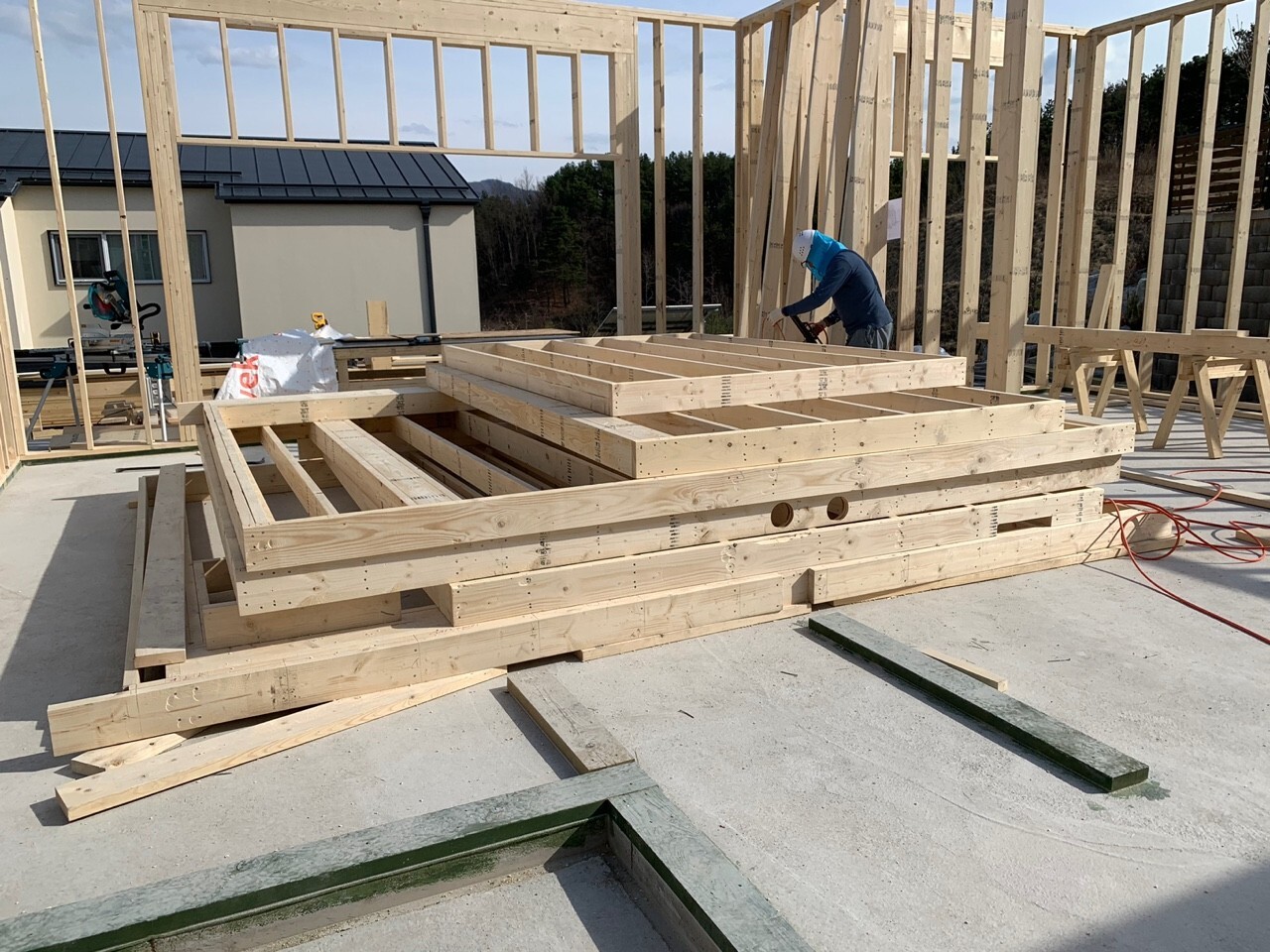

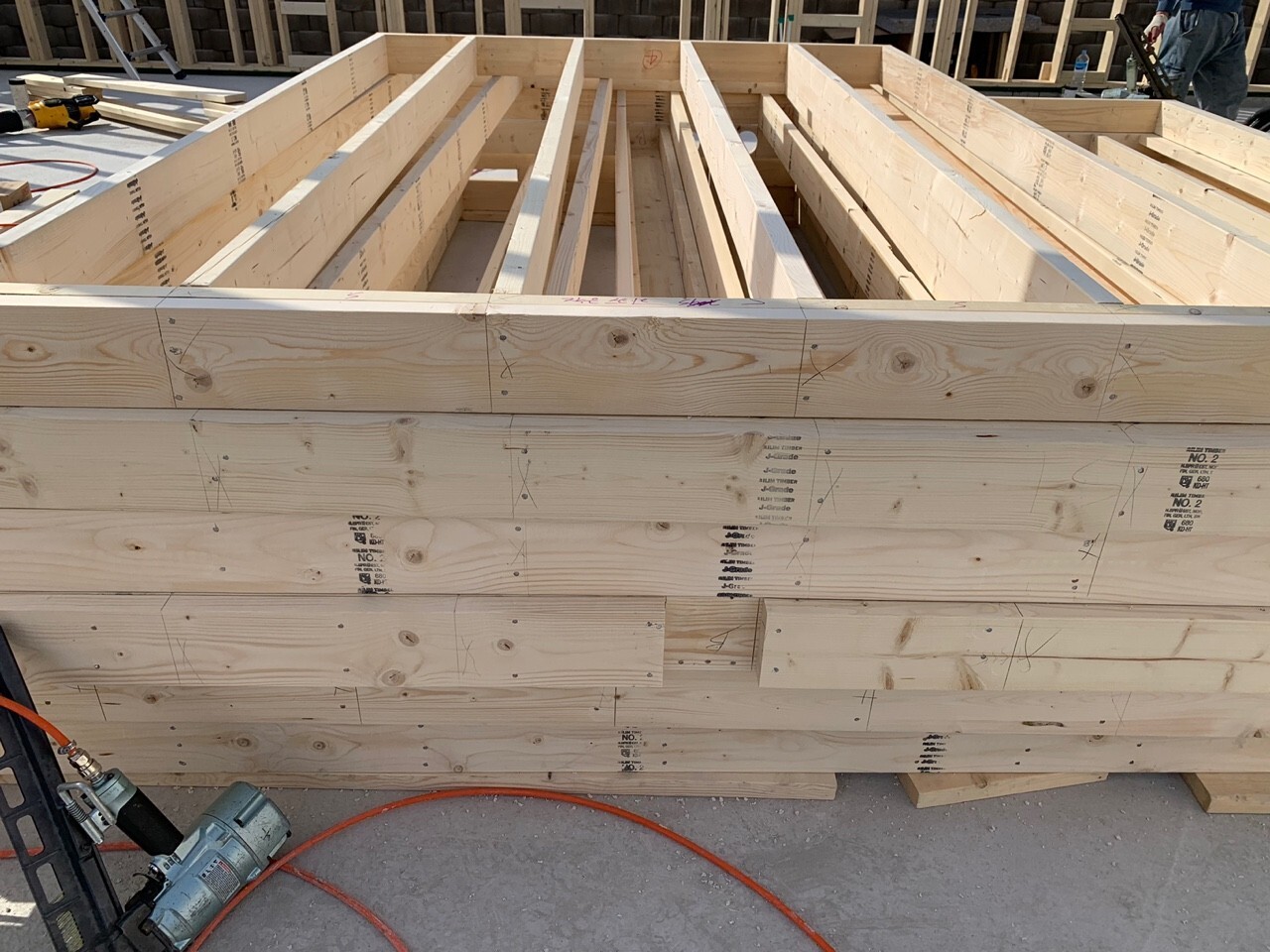

일과를 마친 후 제작완료한 내부벽체입니다

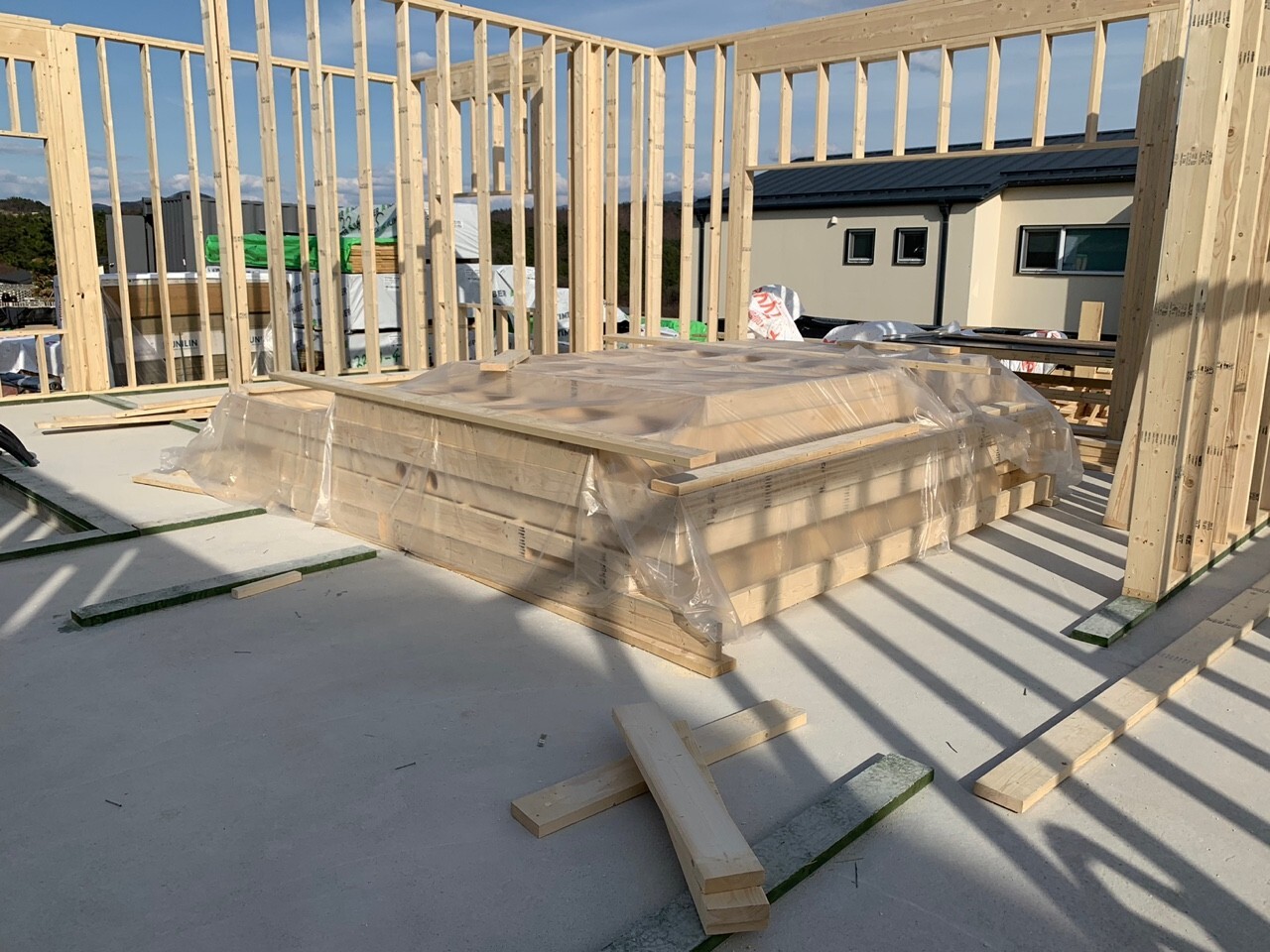

주말동안 이슬에 대비하여 잘 보양하고 마무리하였습니다.
오늘까지 1층 내부벽체제작 완료하였습니다.
다섯명의 완전체가 된 후에 초스피드로 내부벽체 세우기작업을 마무리하도록 하겠습니다.
저희는 3일간의 휴식을 가진 후, 화요일에 돌아오겠습니다.
팀원분들, 오늘 하루도 수고많으셨습니다!! ^^
