목조주택 시공완료현장/2203김천농소 72평

220330 수[김천농소] 3일차 스터드 재단, 토대 시공, 플레이트 레이아웃, 헤더 & 코너 제작, 벽체 제작 및 시공 등 [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2022. 3. 31.

날씨 : 약간 덥다가 오후엔 흐림

- 금일 근무자

팀 장 : 이상민 (8시간)

팀 원 : 이재경 (8시간), 정태영 (8시간), 천영환 (8시간), 성재욱 (8시간)

​금일품수 (누계) : 5품 (총 14.5품)

금일 작업현황

- 토대 시공

- 플레이트 레이아웃

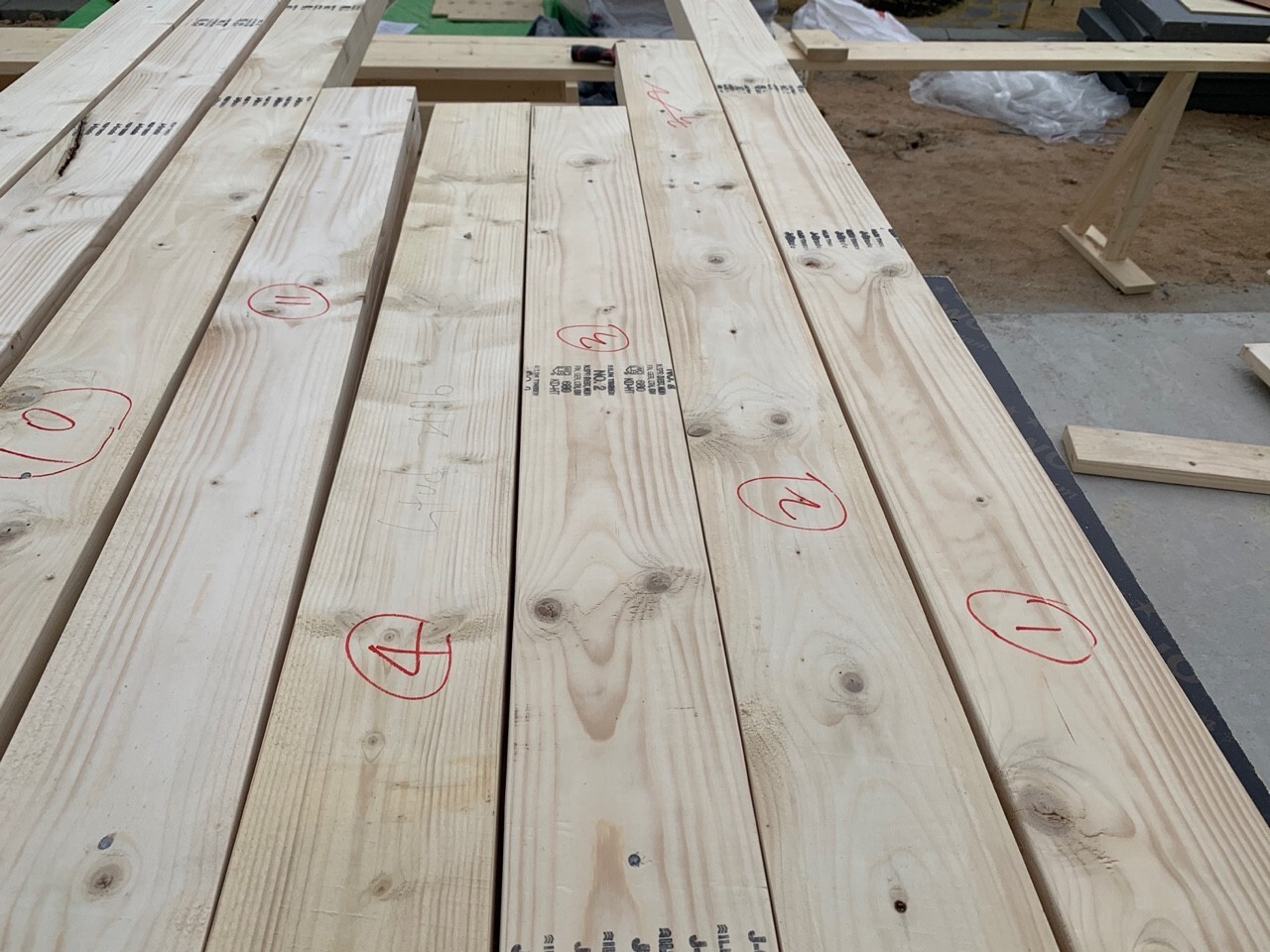

- 스터드 재단

- 헤더, 코너 제작

- 벽체 조립 및 시공

​내일 예정작업

- 플레이트 레이아웃

- 헤더, 코너 제작

- 벽체 조립 및 시공

- 스터드 재단

김천 농소 현장 3일차입니다.

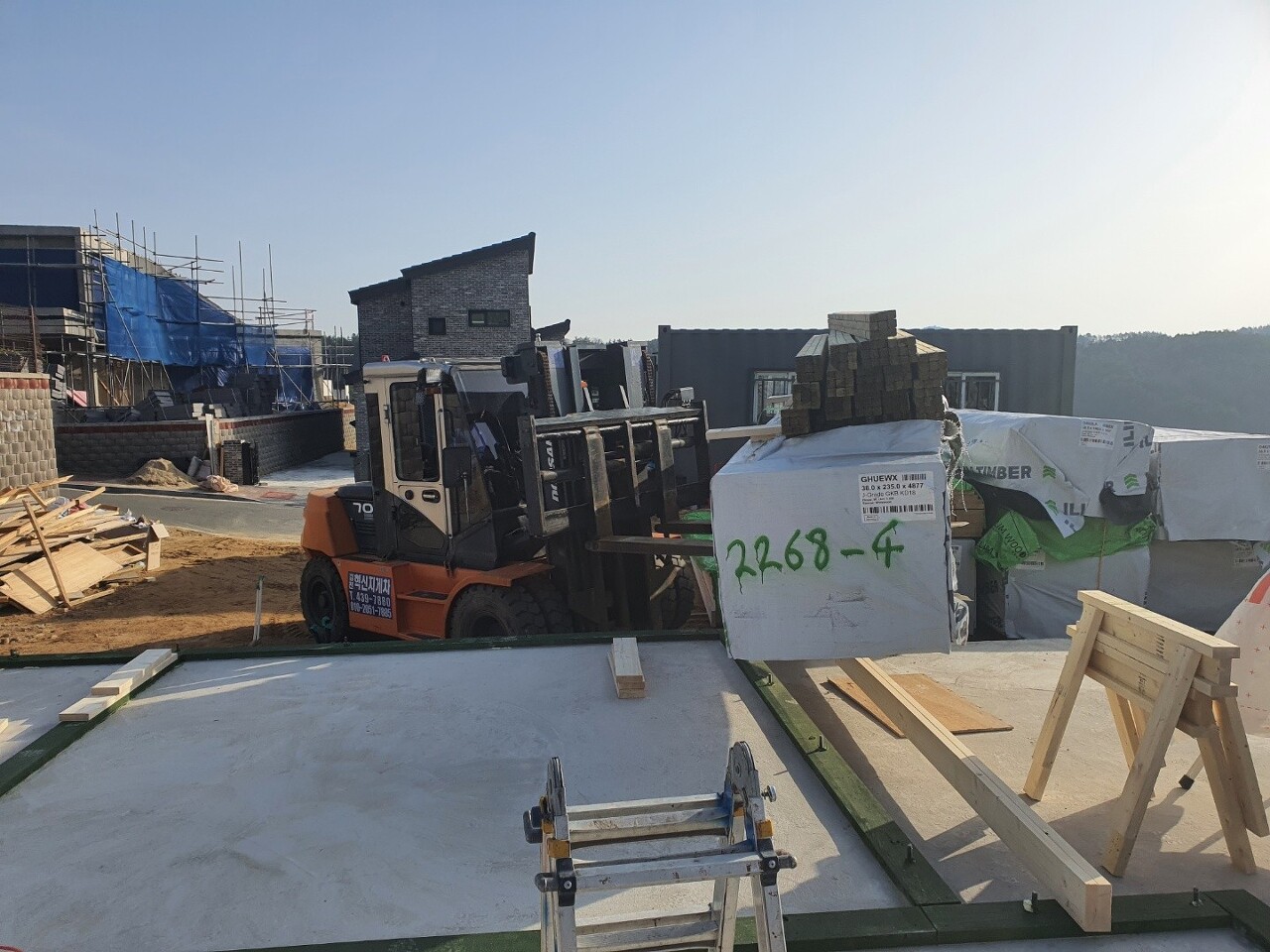

오늘의 시작은 2차 자재수령으로 시작하였습니다.

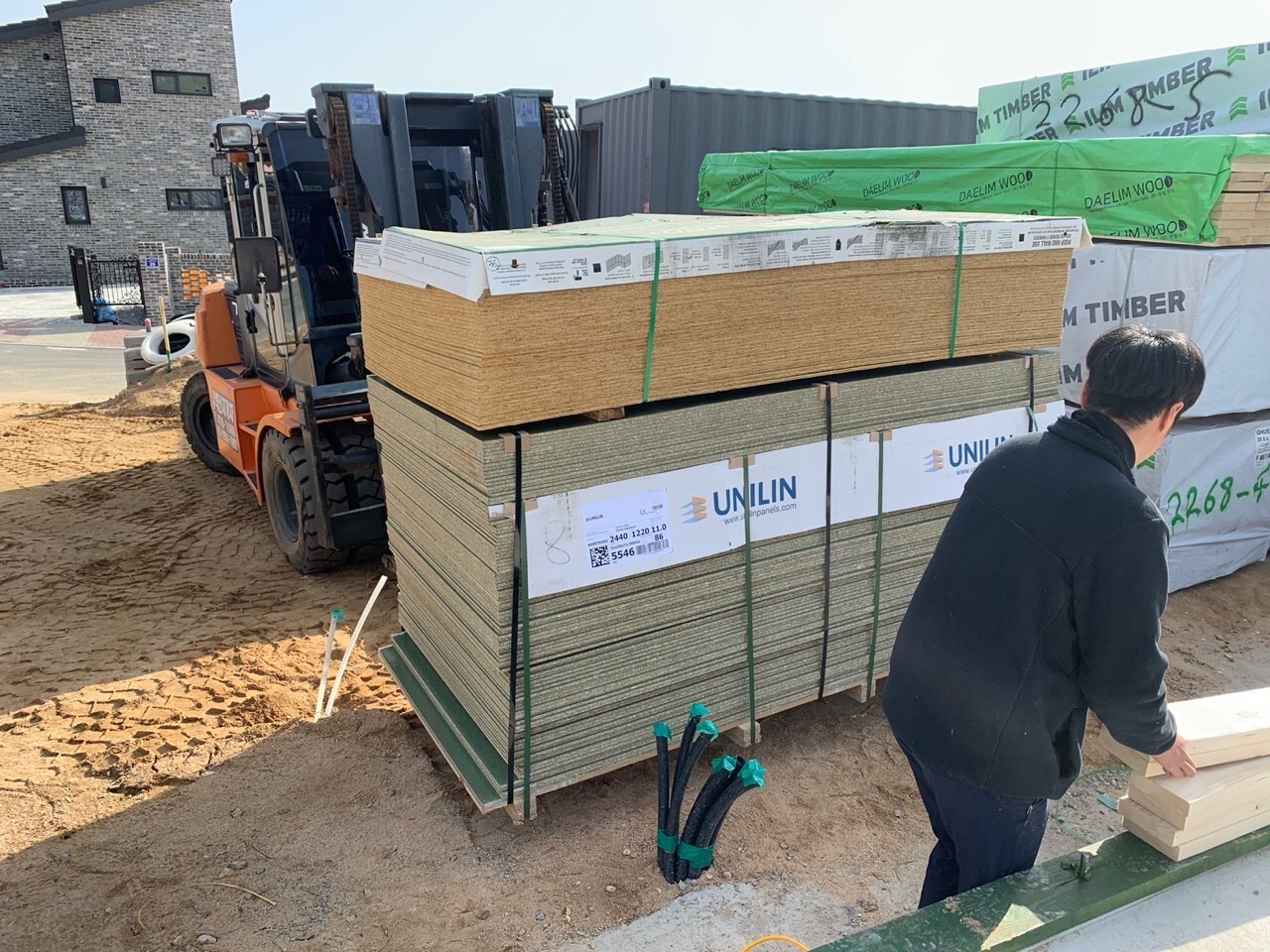

일부 미수령한 구조목과 외장재로 사용할 합판을 수령하였습니다.

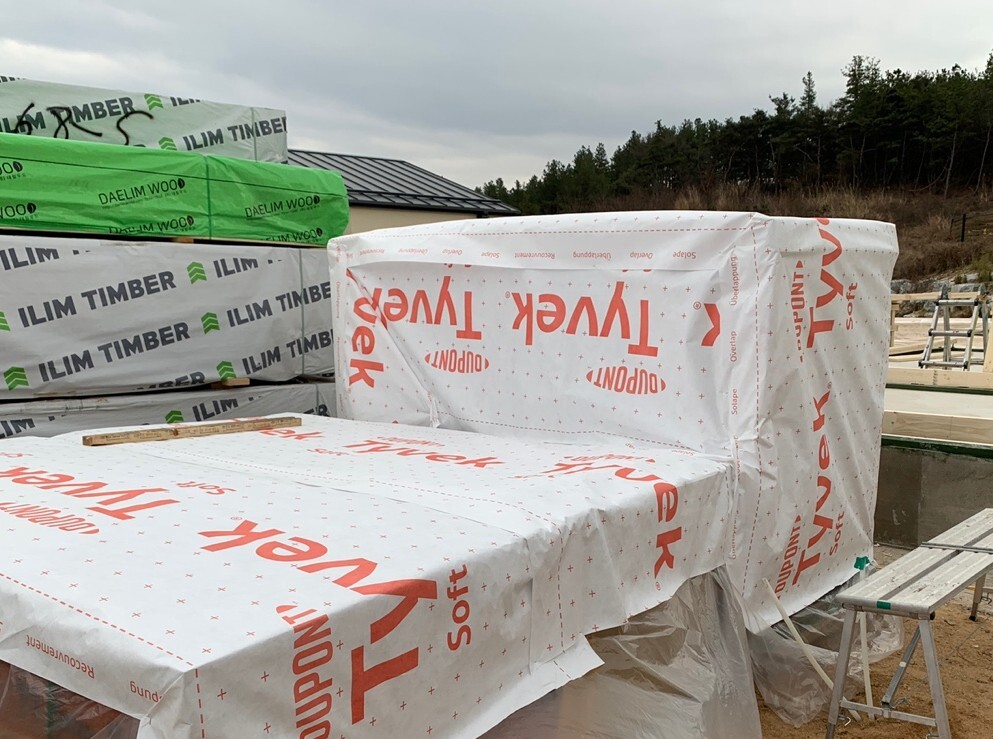

다음은 이번에 외장재로 사용하게 될 합판보드에 대한 설명입니다.

자재수령 후 오늘은 하루종일 벽체조립에 매진하였습니다.

작업시작 전에 사용할 공구를 준비합니다.

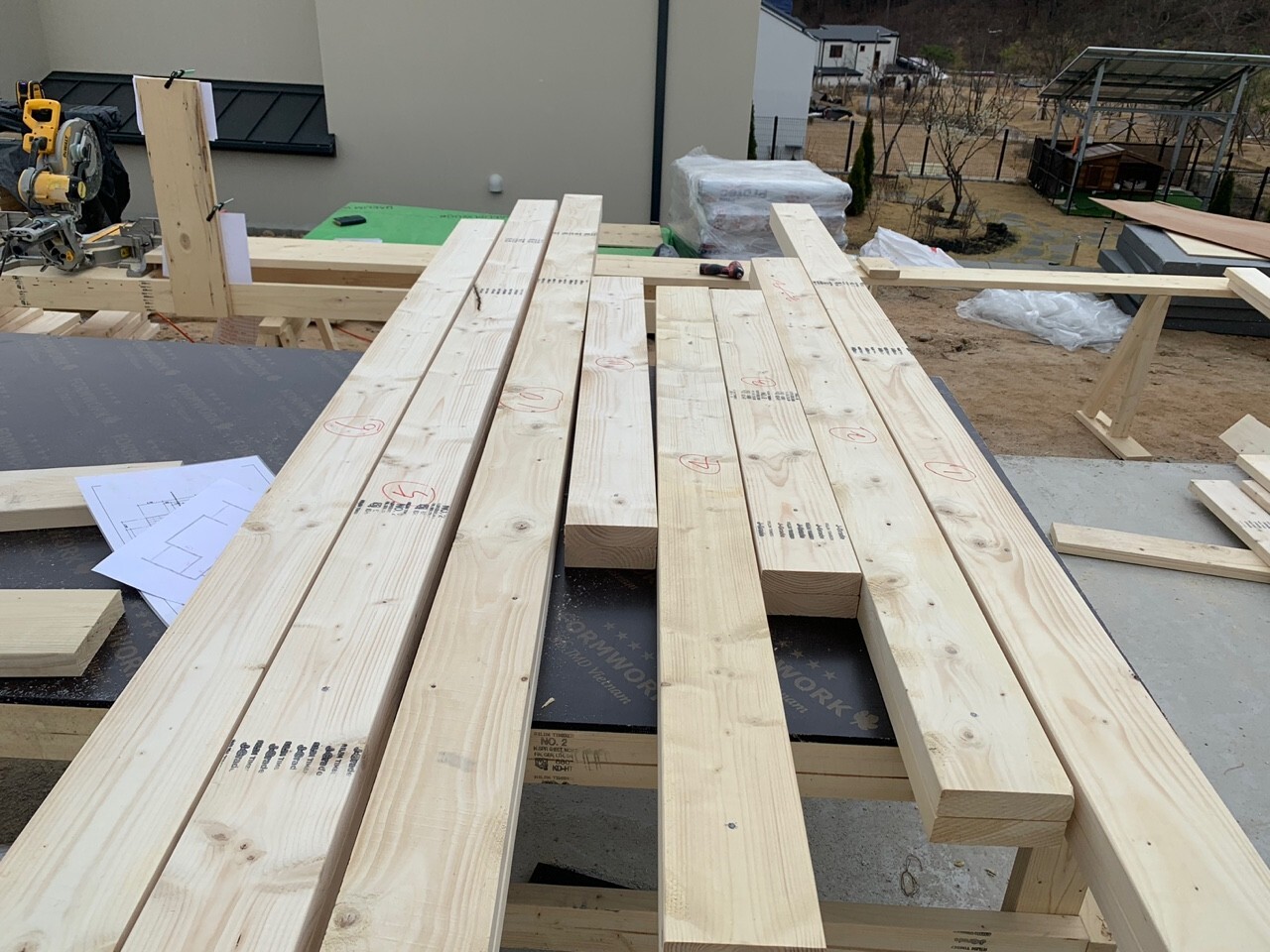

재단된 플레이트가 순서대로 배열된 모습입니다. 팀장님의 레이아웃을 기다리는 중입니다.

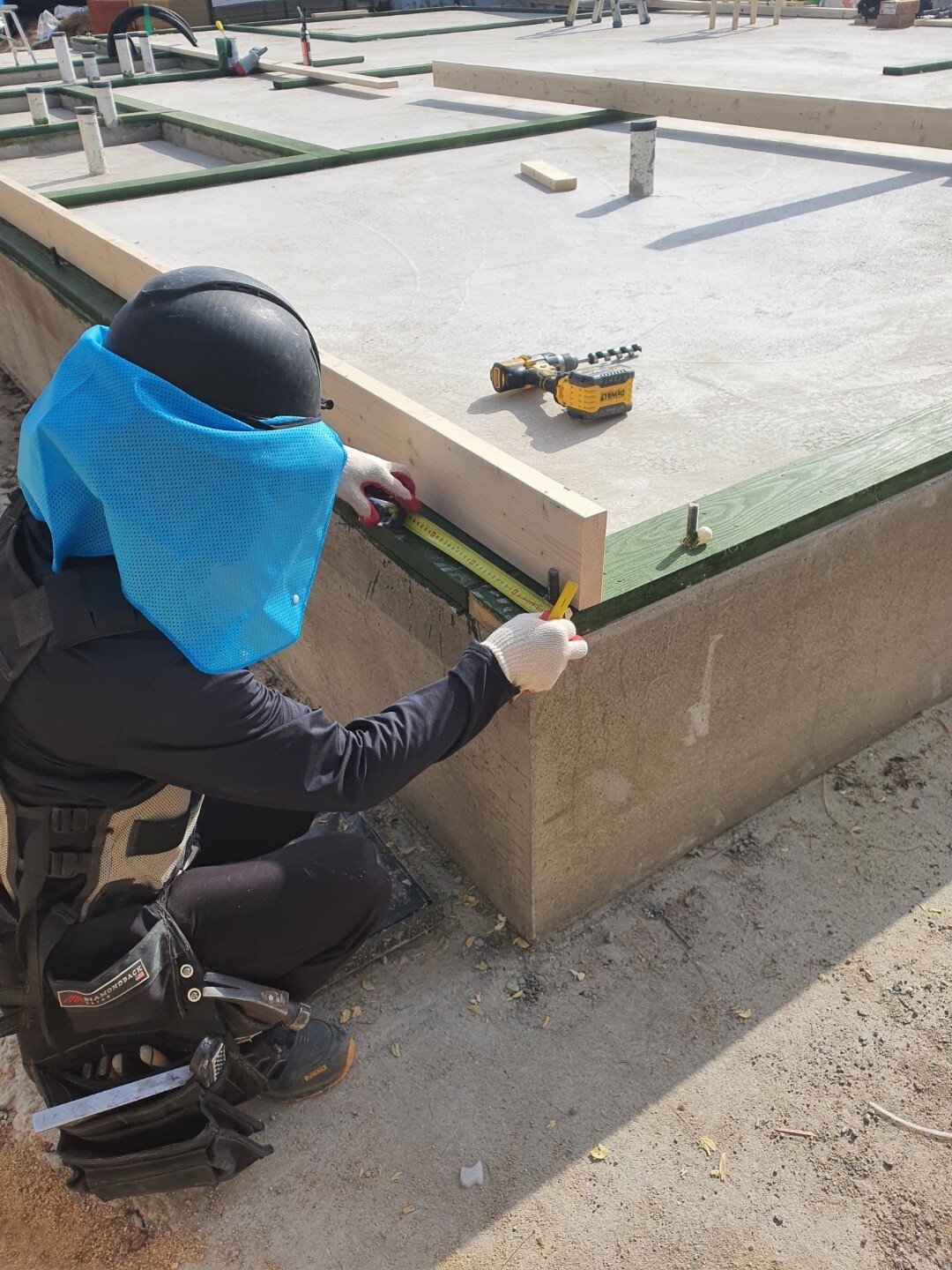

도면대로 정확한 위치에 레이아웃을 하여줍니다.

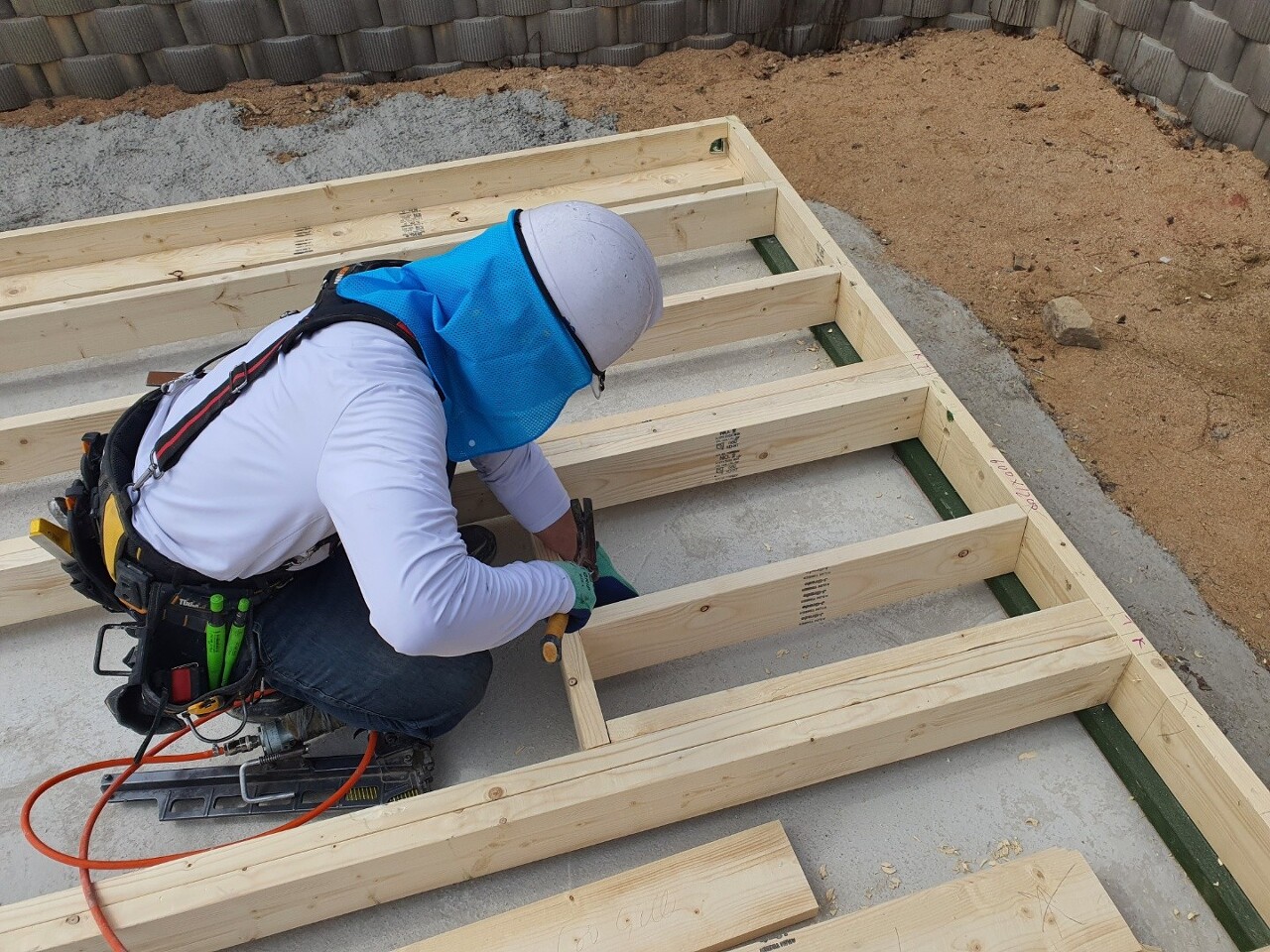

바텀플레이트에 앵커볼트위치를 정확히 표시한 후 타공하여줍니다.

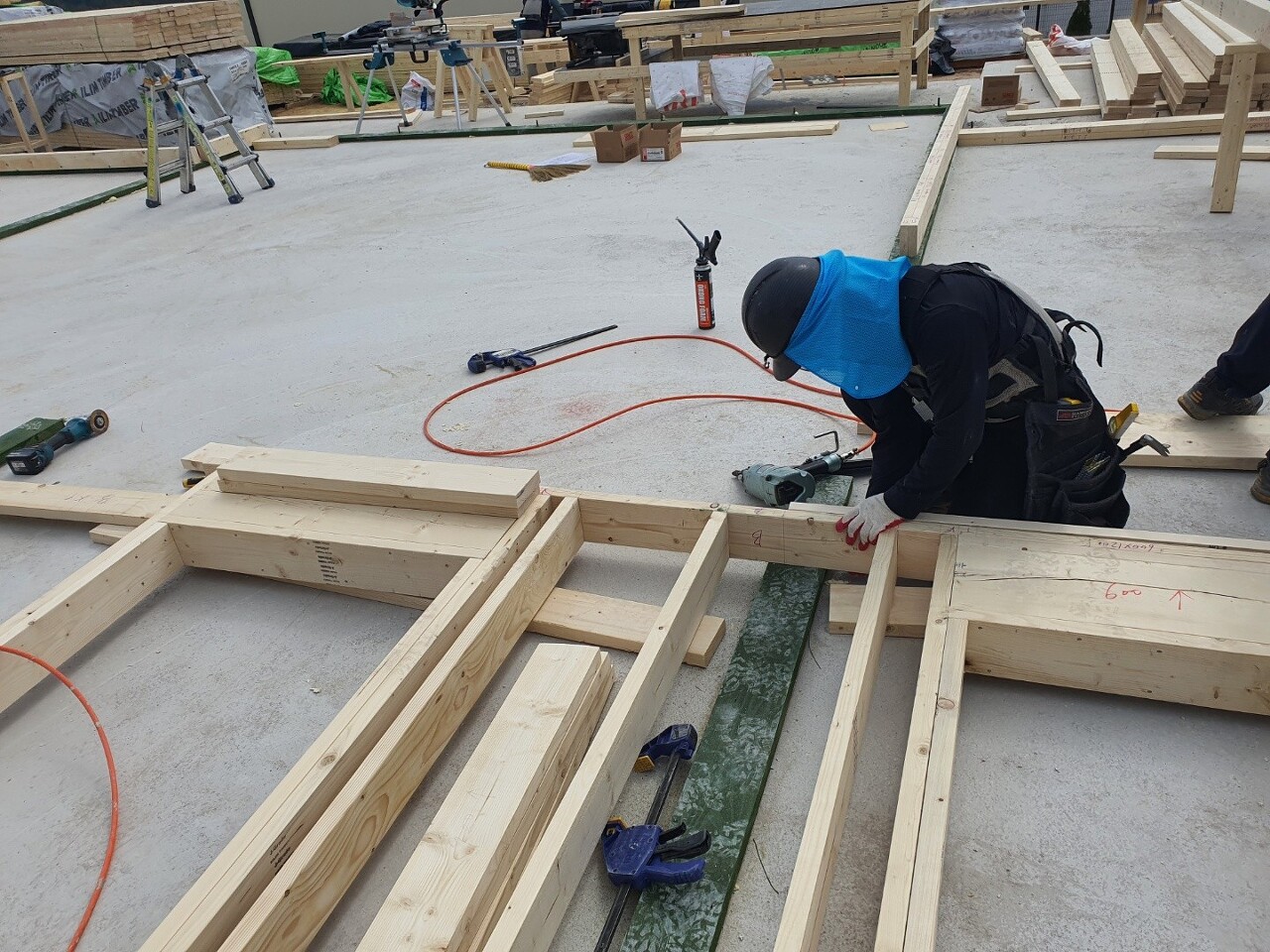

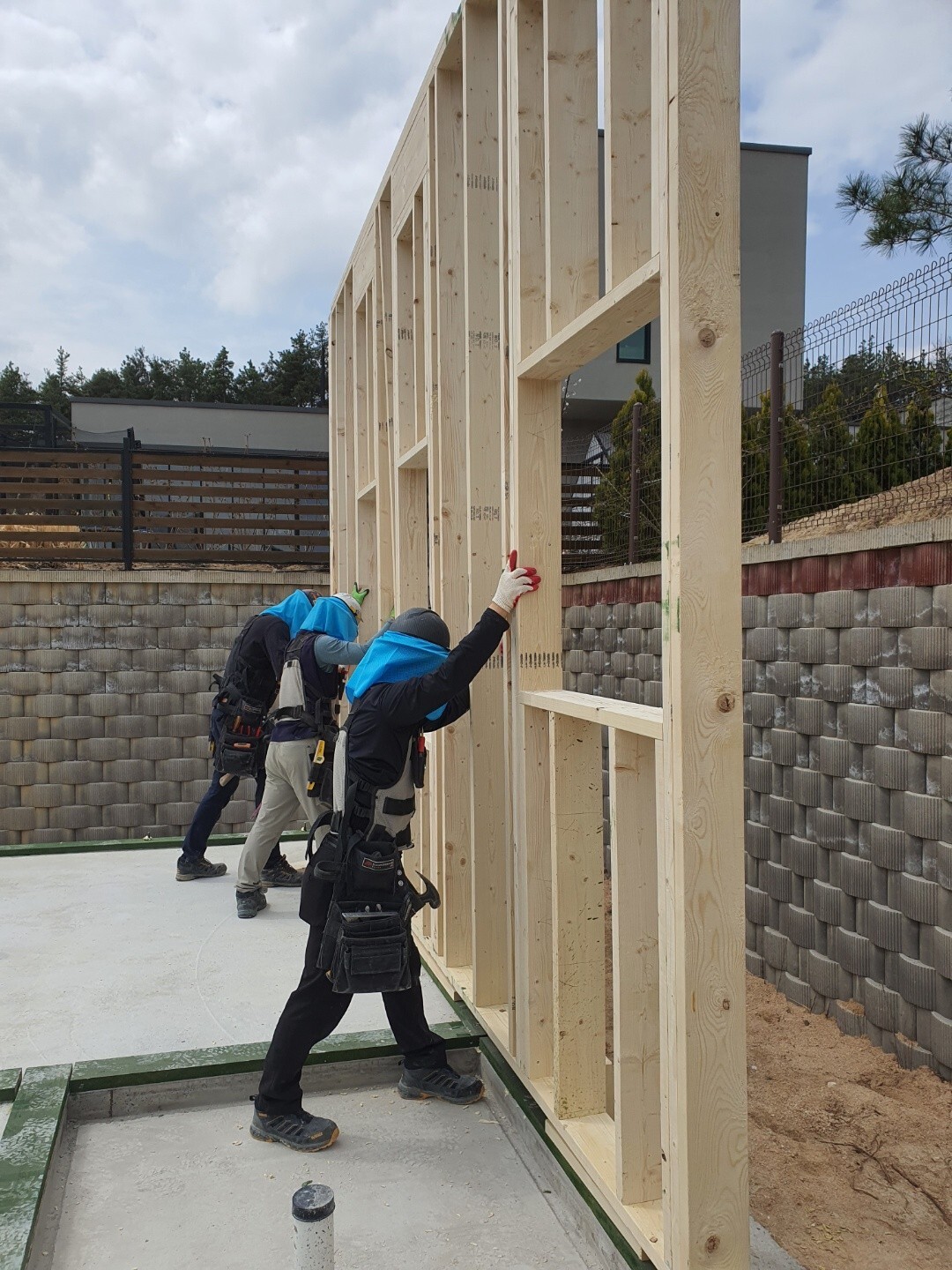

레이아웃에 맞추어 스터드, 킹스터드, 헤더 등을 조립하여줍니다.

첫번째 외벽이 세워지기 전에 힘을 모으는 수호천사 최고팀!

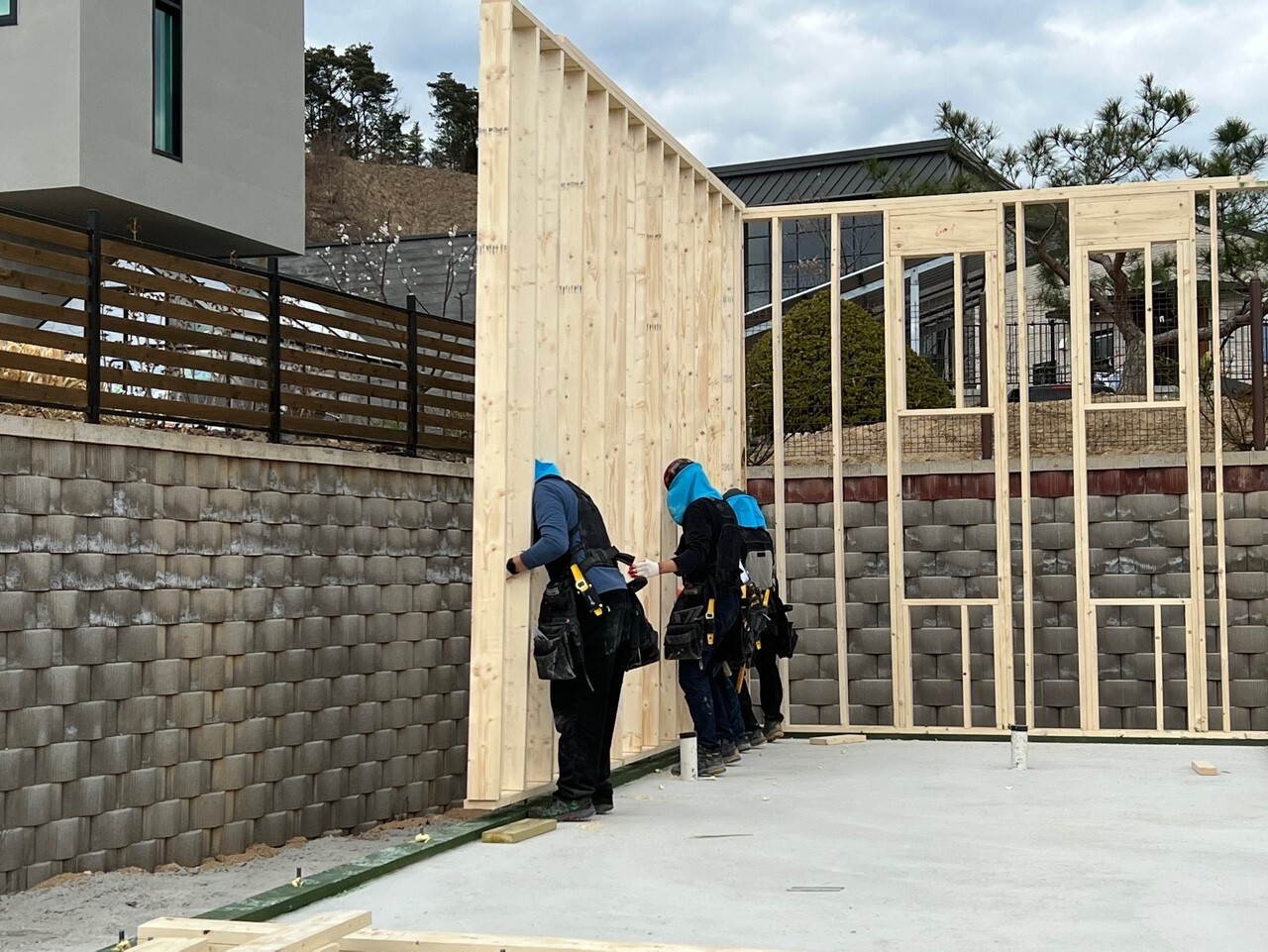

벽체를 정확한 위치에 안착시키고,

임시 지지대로 고정하여 줍니다.

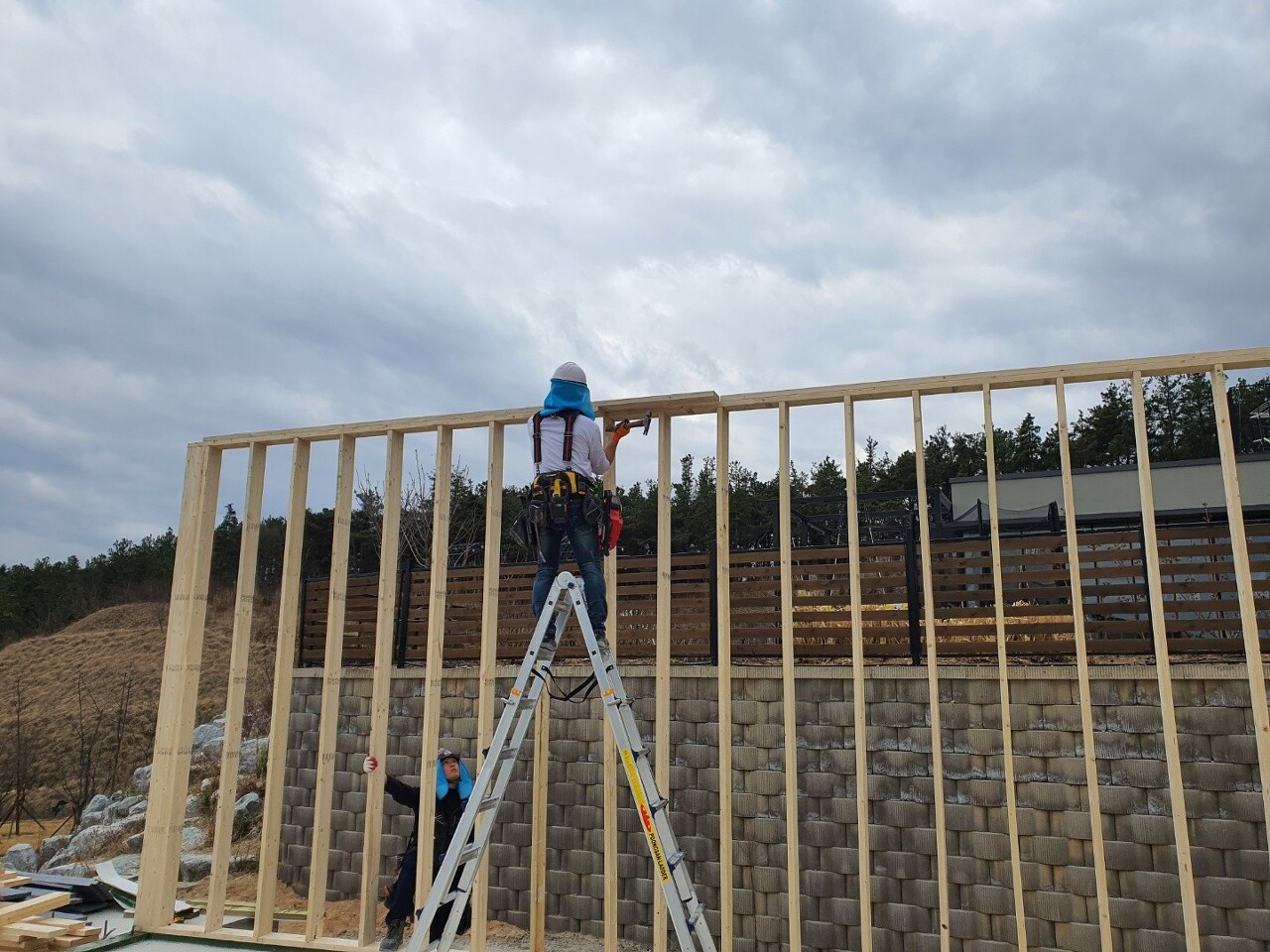

차례대로 외벽을 세우고 고정하여줍니다.

김천 농소현장 벽체도 꽤 높습니다.

탈옥을 꿈꾸는 팀장님?

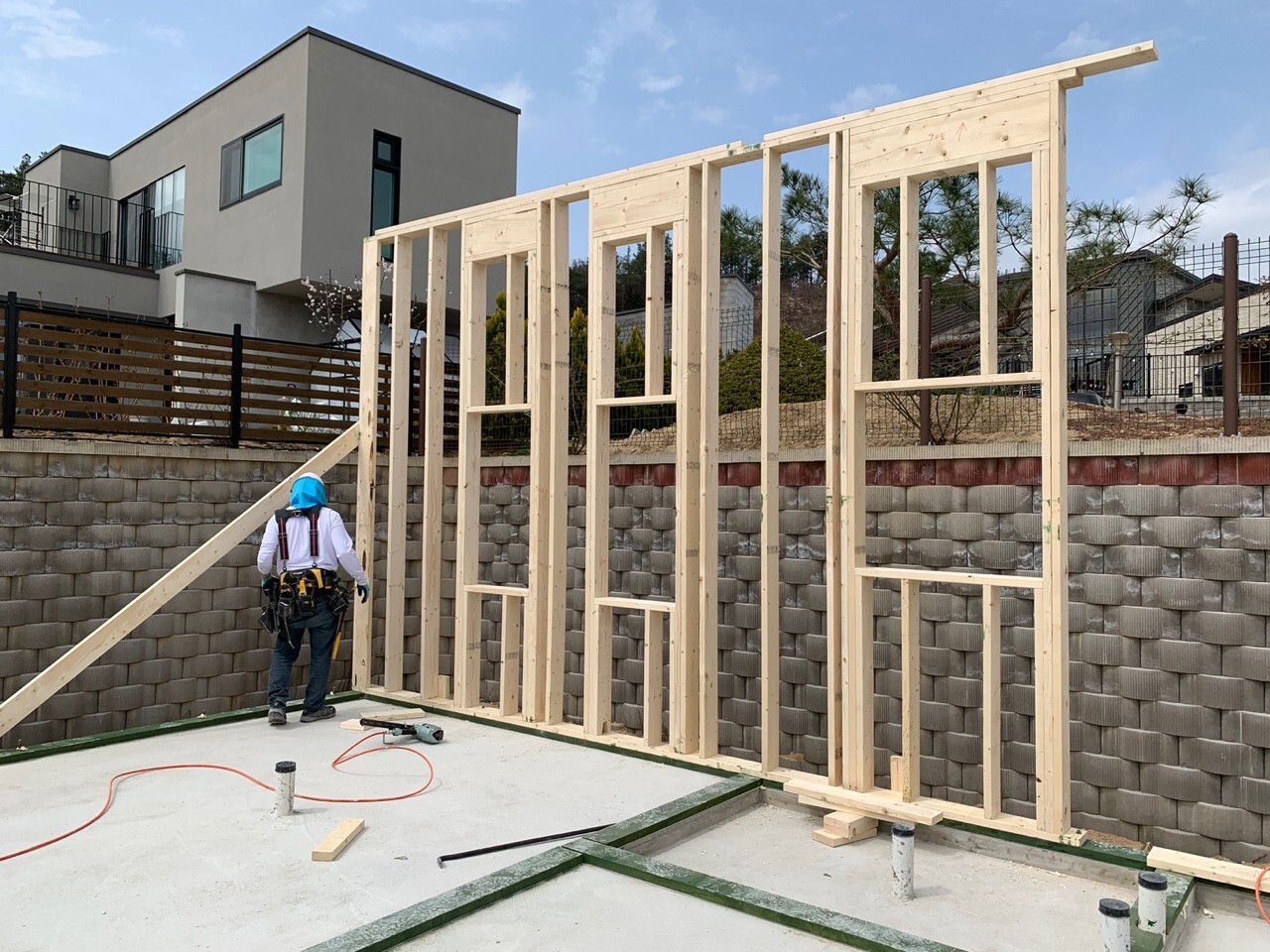

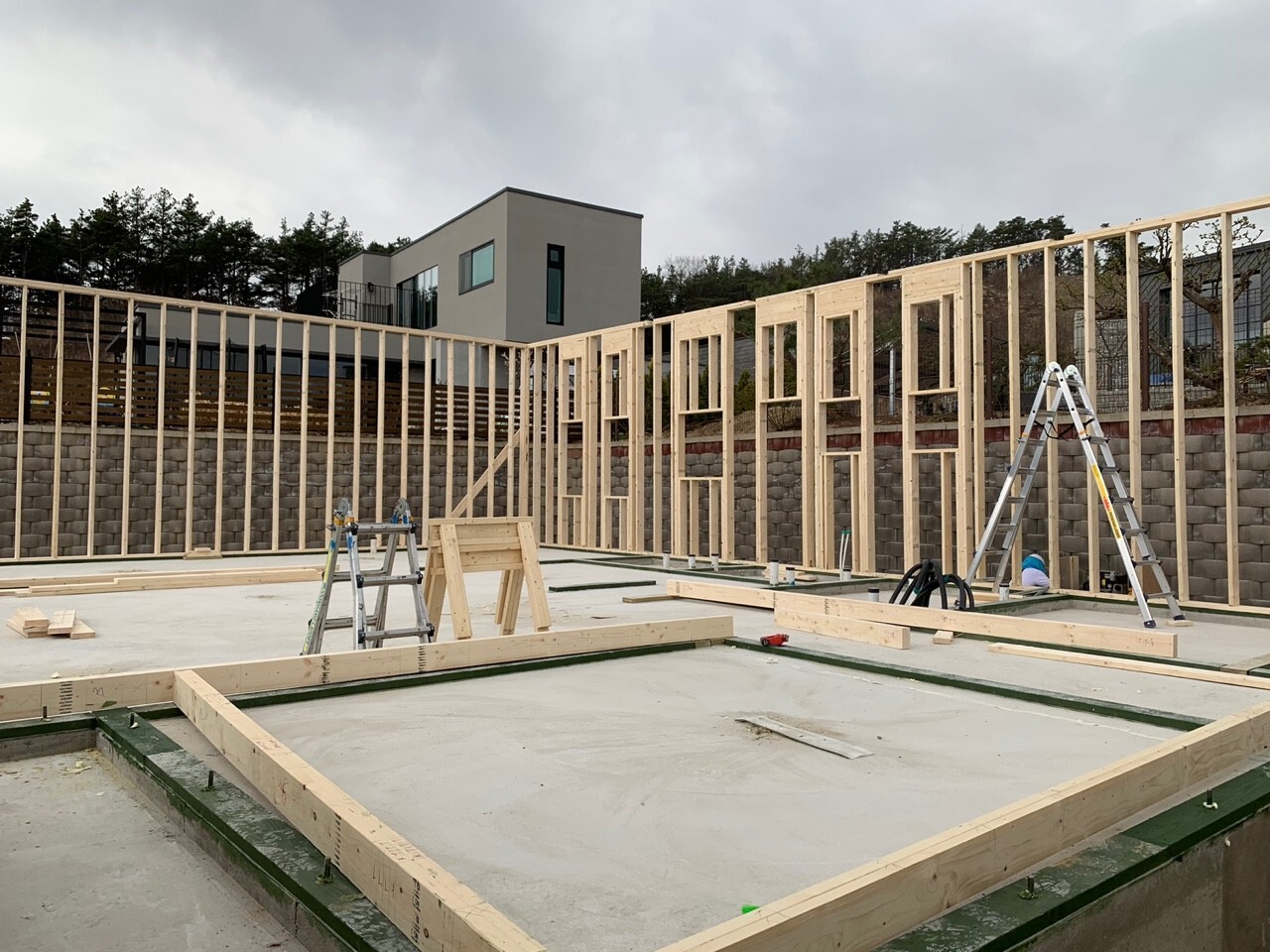

오늘 하루동안 작업한 벽체입니다. 전체 외벽의 50% 가량을 완료하였습니다.



작업 후에 청소 및 정리로 마무리하였습니다.

새벽의 약한 비소식으로 자재보양에 특별히 신경쓰고 마무리하였습니다.

팀원분들 오늘 하루도 고생많으셨습니다.

내일도 화이팅합시다!! ^^

참! 저희 보금자리(컨테이너)에 새로운 가족이 들어왔습니다.

냉장고는 당근나눔으로 얻었고, 냉온수기는 천영환빌더가 협찬하였습니다.

이제 언제든지 시원한 물과 따뜻한 커피를 마실 수 있을거같네요. ㅎㅎ

특별히 냉장고 내부청소에 힘써주신 건축주님 감사합니다!!!



'목조주택 시공완료현장 > 2203김천농소 72평' 카테고리의 다른 글

220409 토[김천농소] 10일차 장선 블로킹 시공, 바닥합판 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.10
220408 금[김천농소] 9일차 장선시공, 장선 블로킹 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.10
220407 목[김천농소] 8일차 장선시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.07
220406 수[김천농소] 7일차 L앙카 시공, 가새(브레이스)작업 장선시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.07
220405 5화[김천농소] 6일차 1층 벽체 완료 및 패럴램빔 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.06
220401 금[김천농소] 5일차 스터드 재단, 헤더 & 코너 제작, 벽체 제작 및 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.02
220331 목[김천농소] 4일차 스터드 재단, 플레이트 레이아웃, 헤더 & 코너 제작, 벽체 제작 및 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.02
220329 화[김천농소] 2일차 토대 레이아웃, 머드씰 오일스테인작업 및 시공, 스터드재단, 헤더 제작 [수호천사하우징] [직영건축] [목조주택]  (0) 2022.03.30
220328 월[김천농소] 1일차 자재 수령, 마이터쏘, 테이블쏘 작업대 제작, 자재 수량 확인 및 창고정리 [수호천사하우징] [직영건축] [목조주택]  (0) 2022.03.30
220228 김천농소 기초작업  (0) 2022.03.30

댓글
