날씨 : 맑음
- 금일 근무자
팀 장 : 서태원 (9시간)
부팀장 : 오경택 (9시간)
팀 원 : 김수현 (9시간), 최용모 (9시간), 백경운(9시간)
금일품수 (누계) :5.6(총36.2품)
금일 작업현황
-장선재단

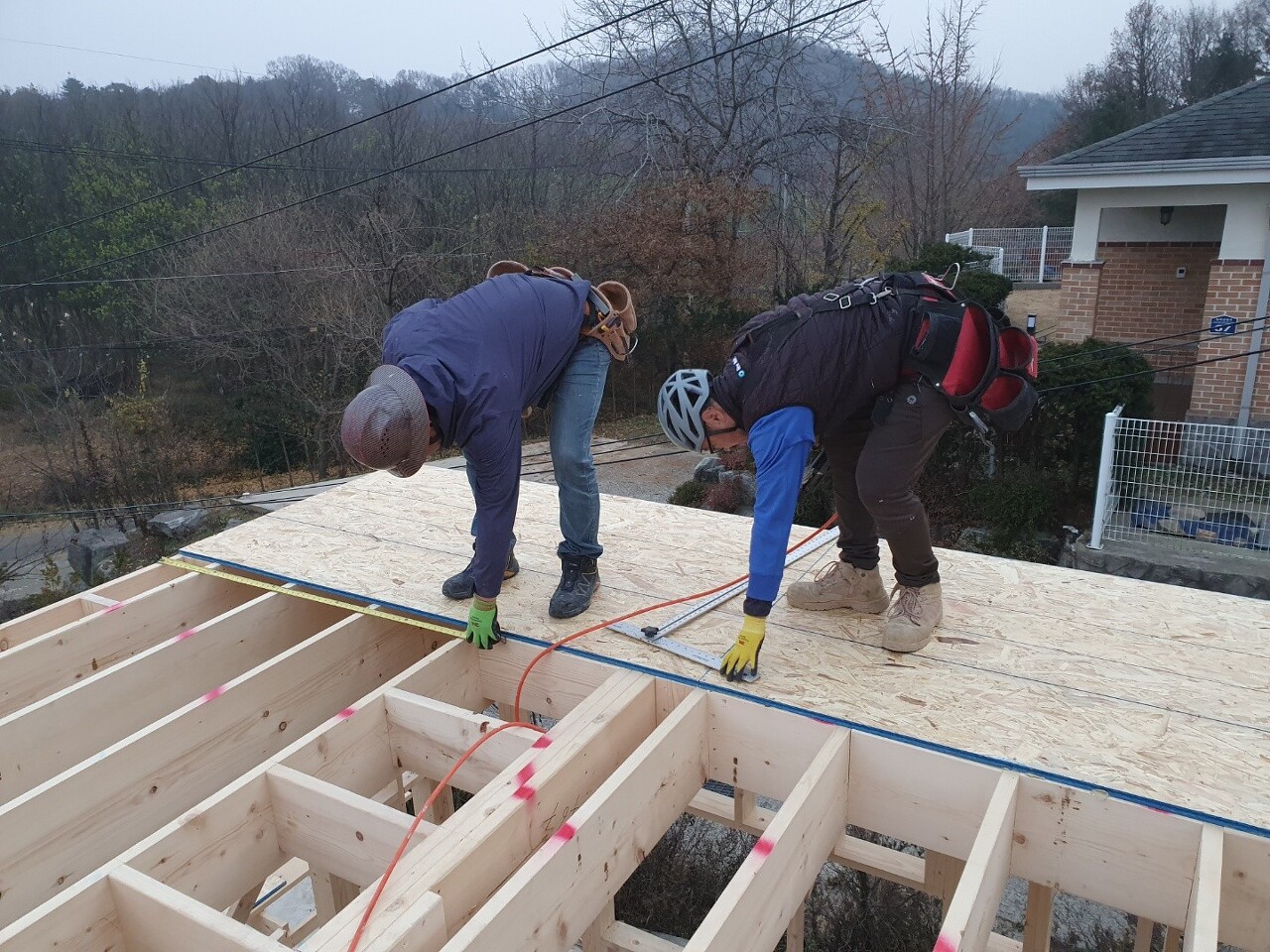

-장선작업
-EPS충진작업
-T&G 작업
내일 예정작업
-T&G 작업
-2층벽체 작업
김포하성 7일차 입니다.

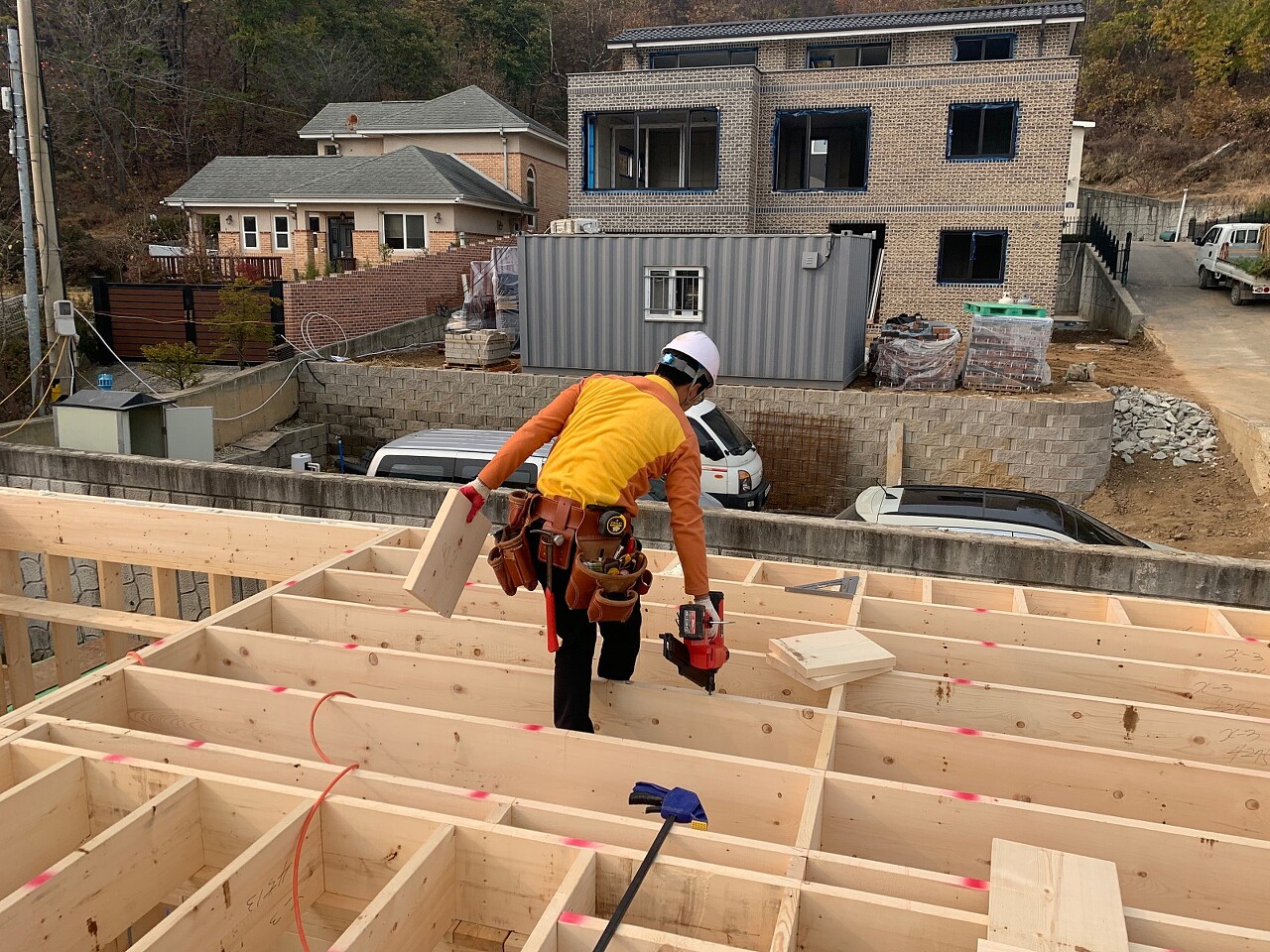

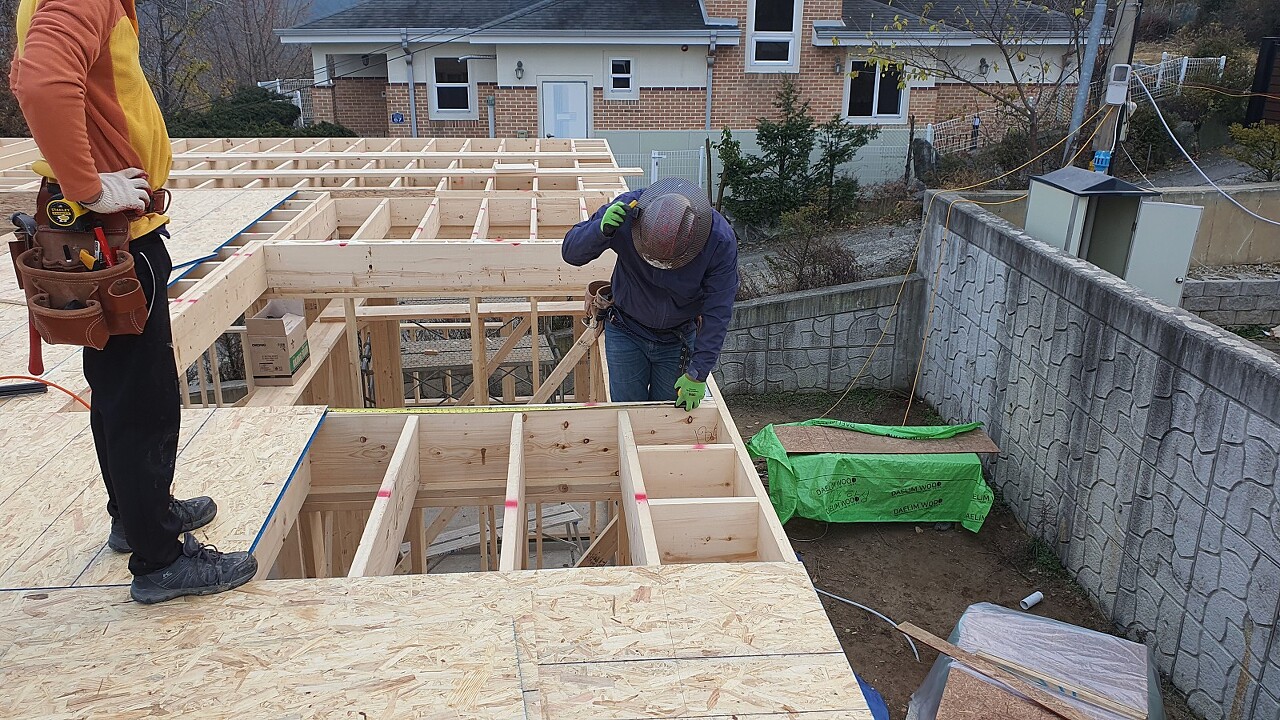

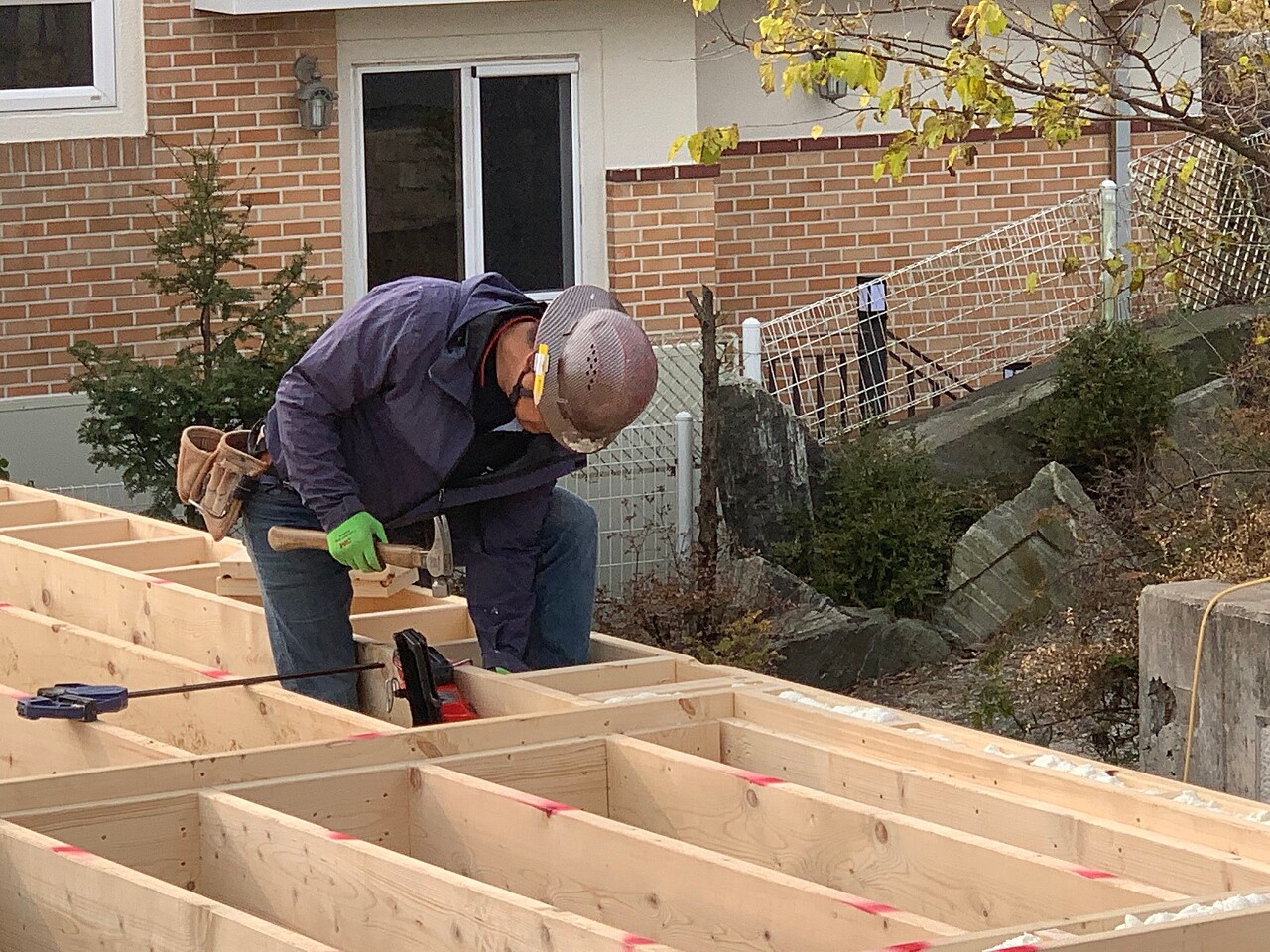

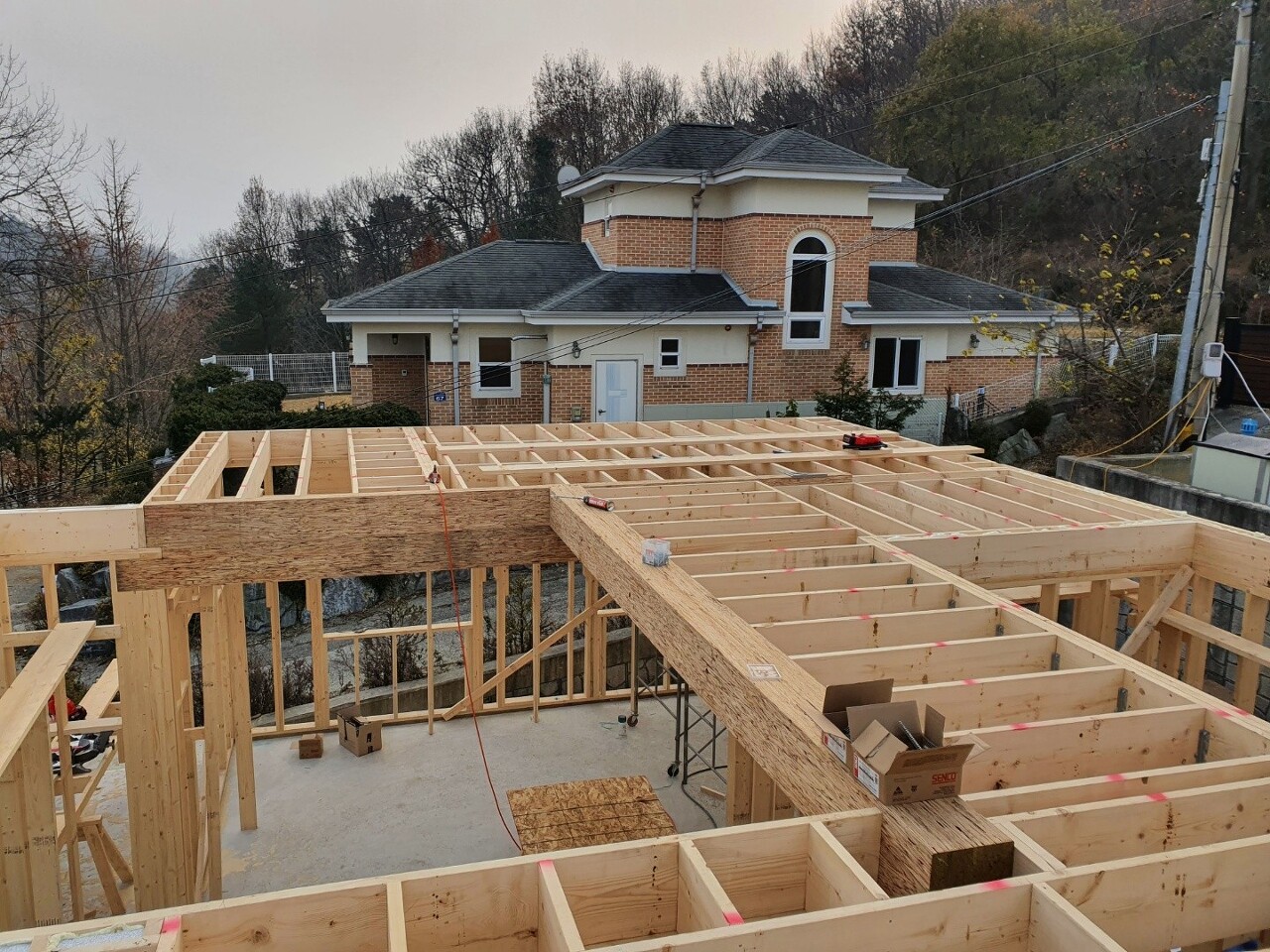

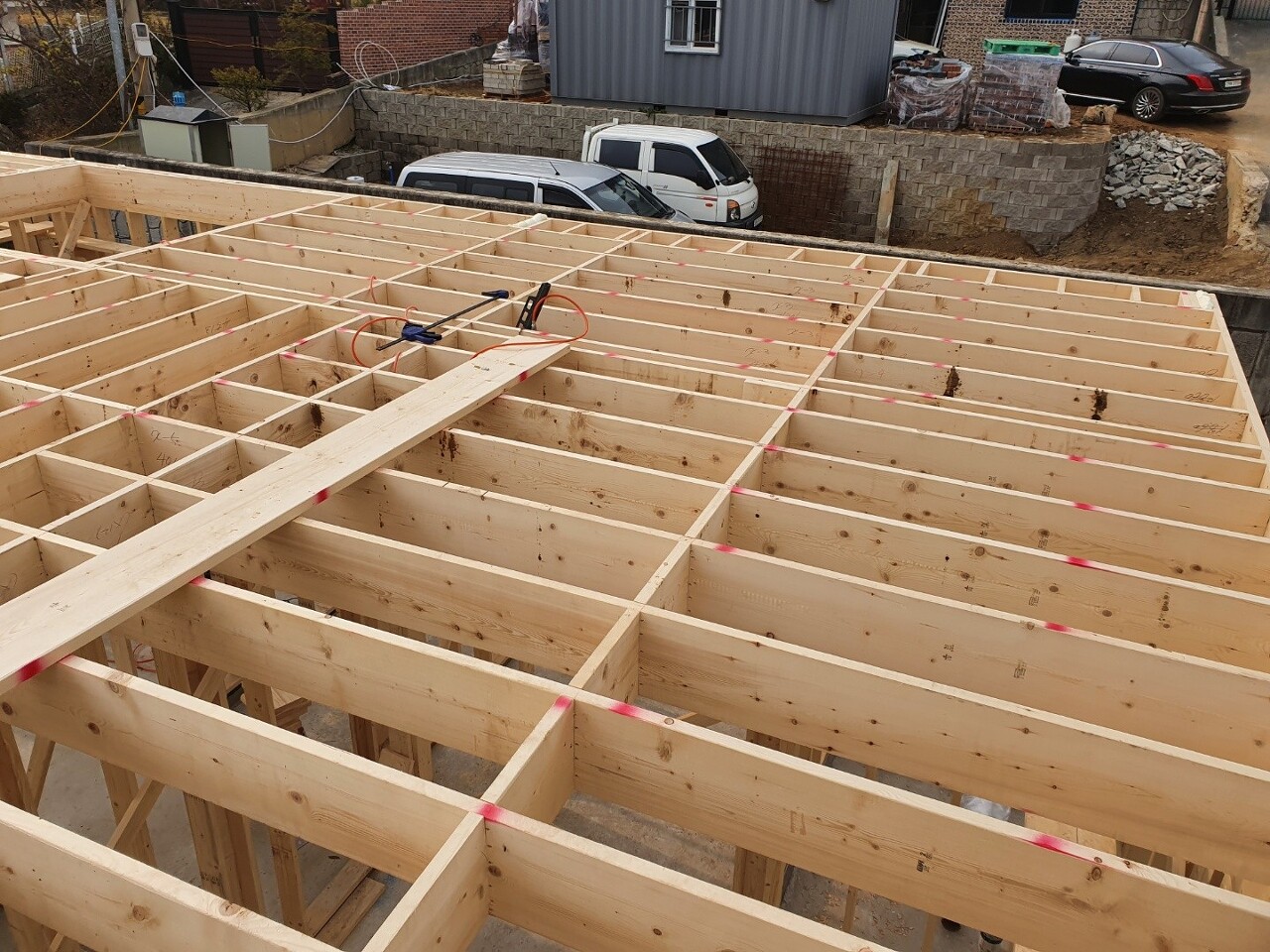

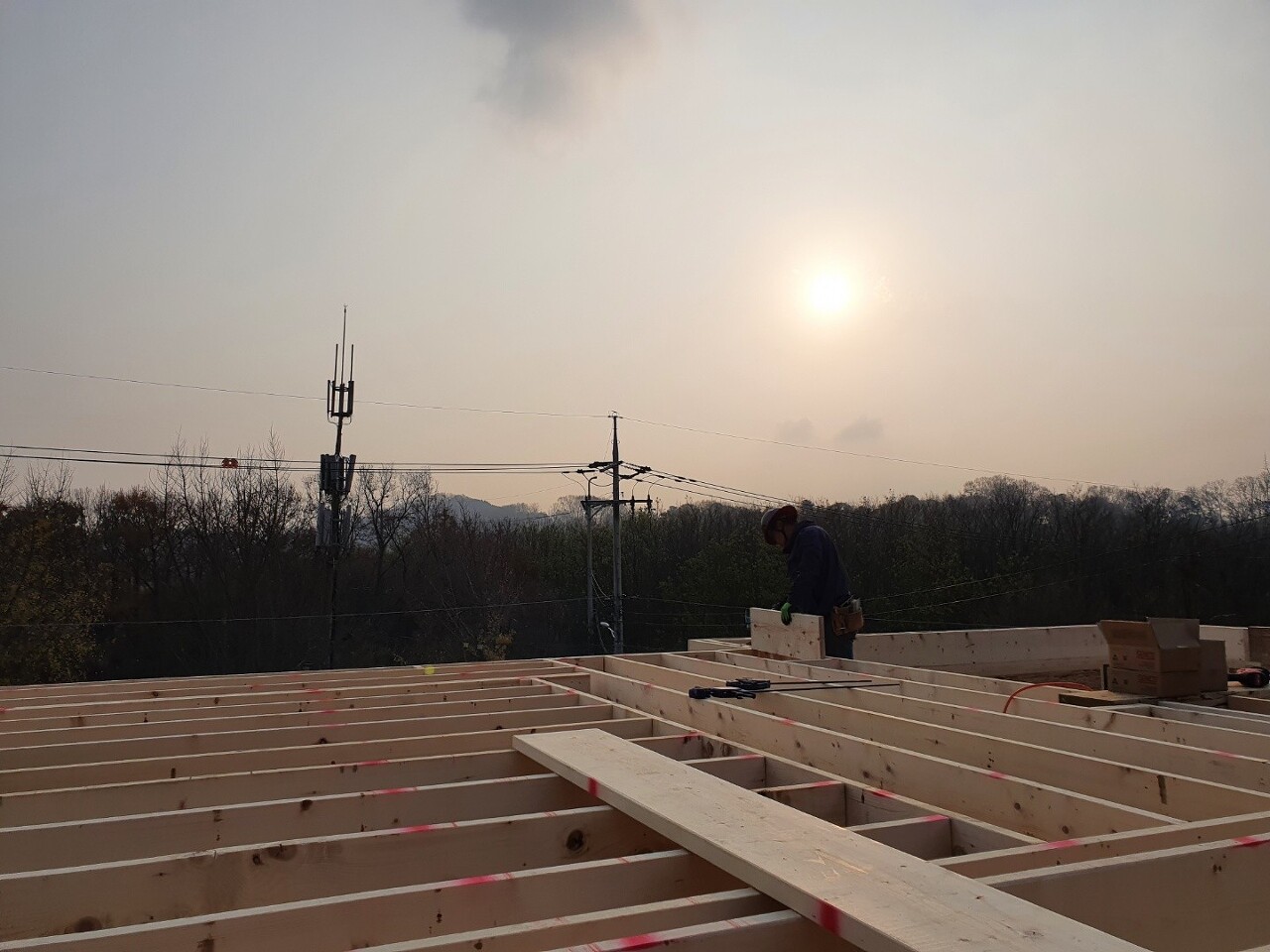

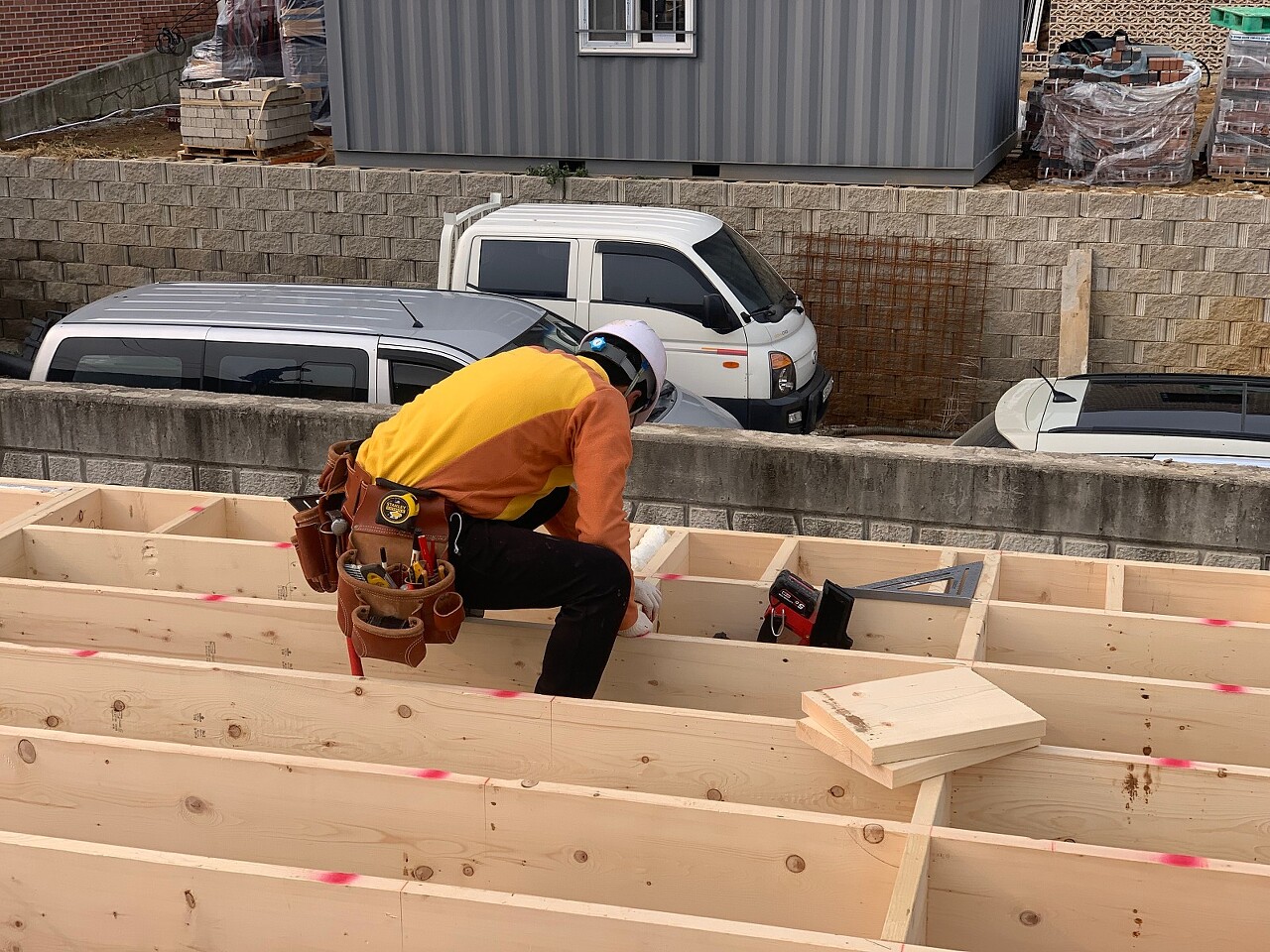

1층장선 블로킹 작업 진행 하였습니다.




가벼운 업무강도에 비하여 중요도가 높은 작업입니다.
구조적으로 더 튼튼한 골조를 위하여, 미리 상의한 대로 진행하였습니다.

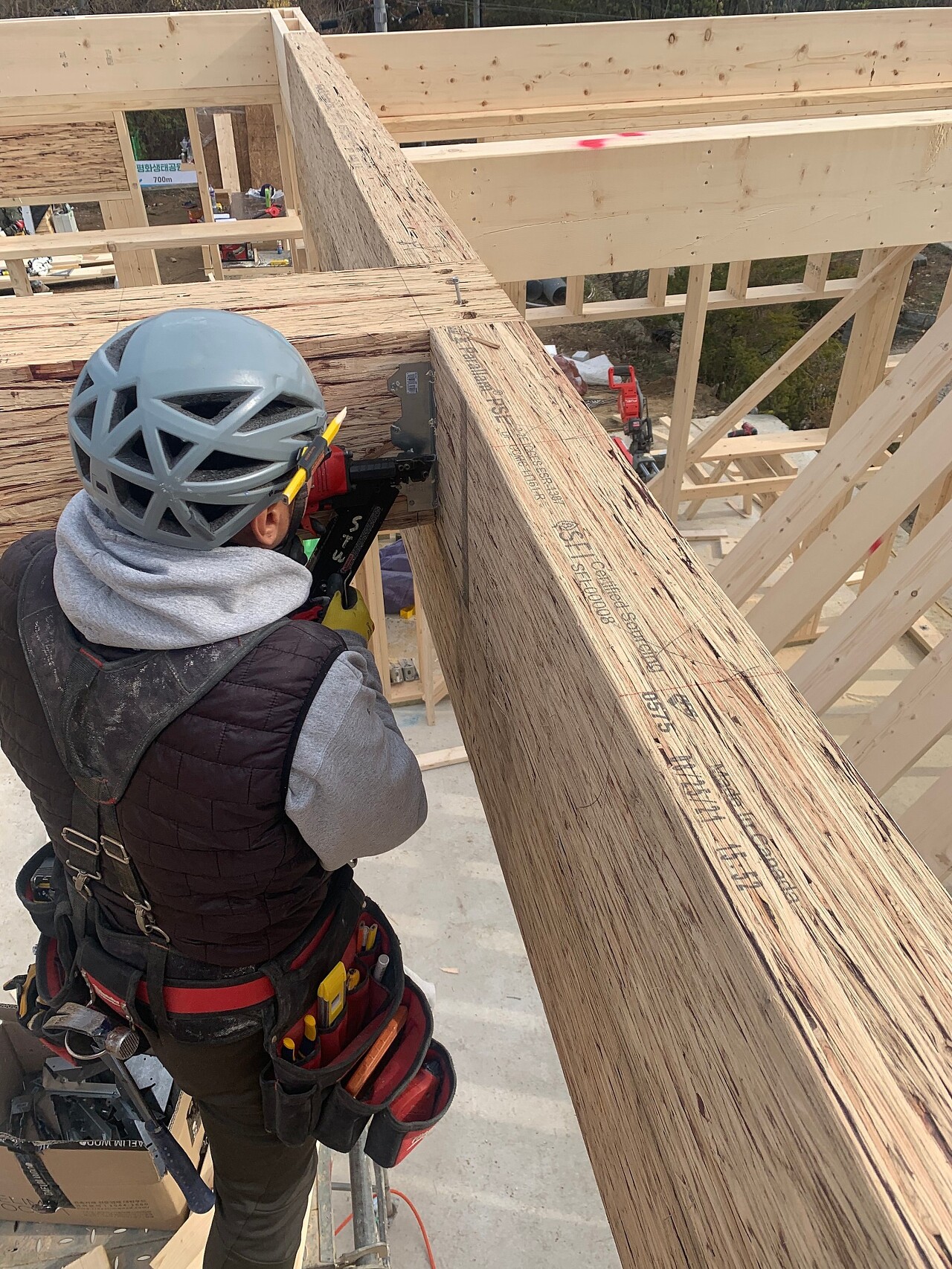

끝막이 블로킹에서 부터 시작하여 화이어블로킹까지 꼼꼼히 시공하였습니다.

팀장님과 부팀장님께서 늘 그렇듯 열정적으로 작업 진행하여 주셨습니다.^^

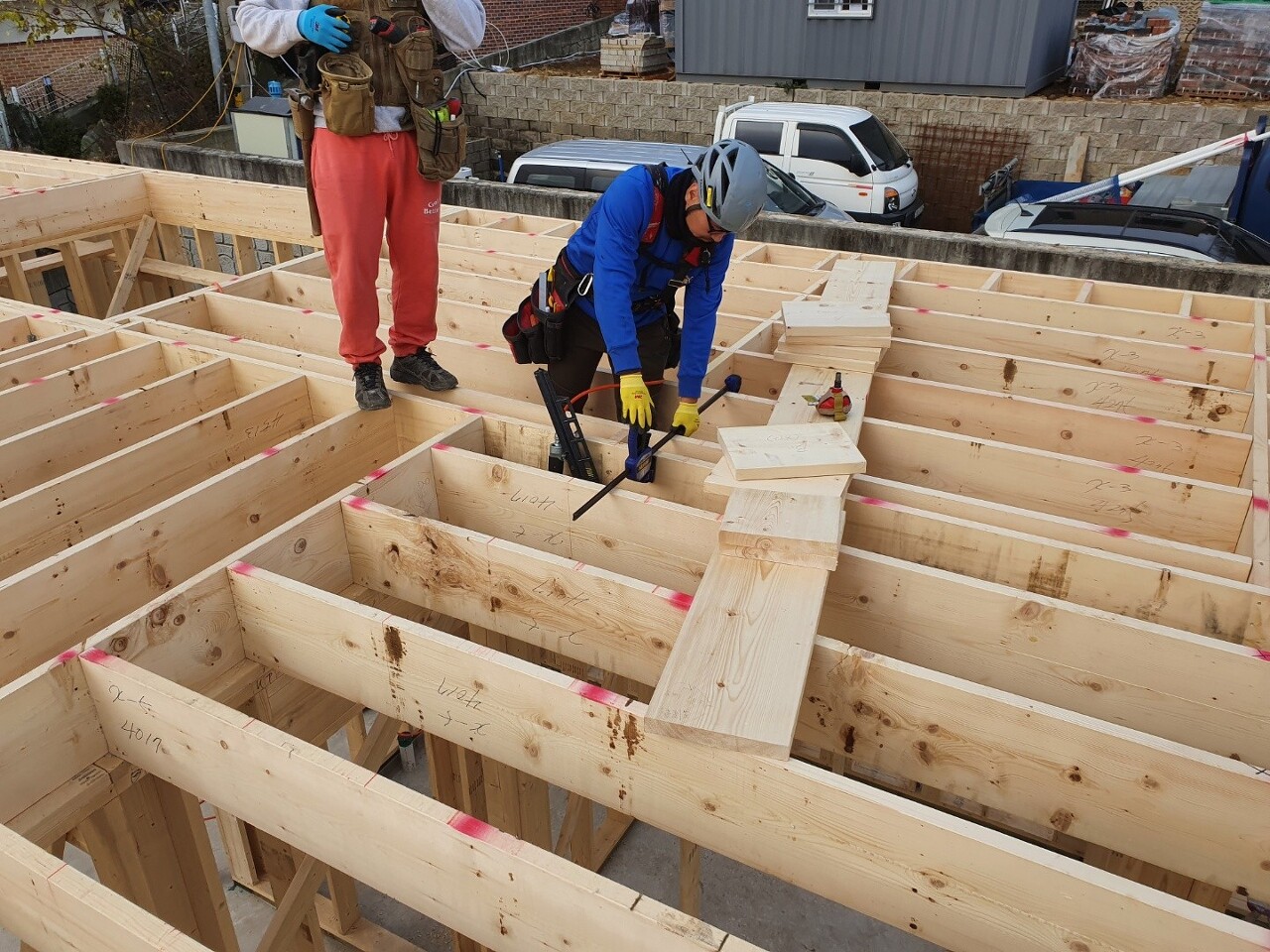

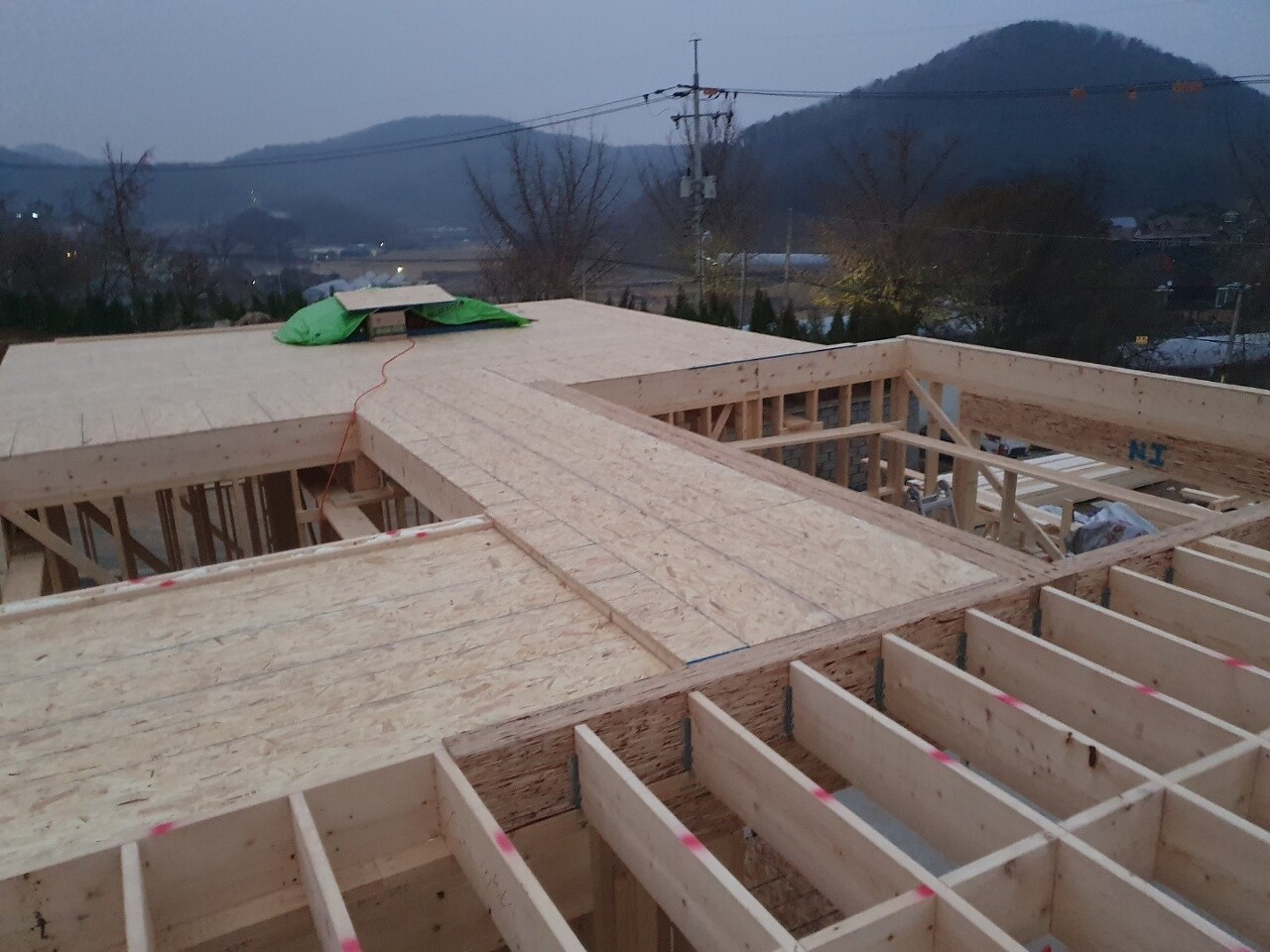

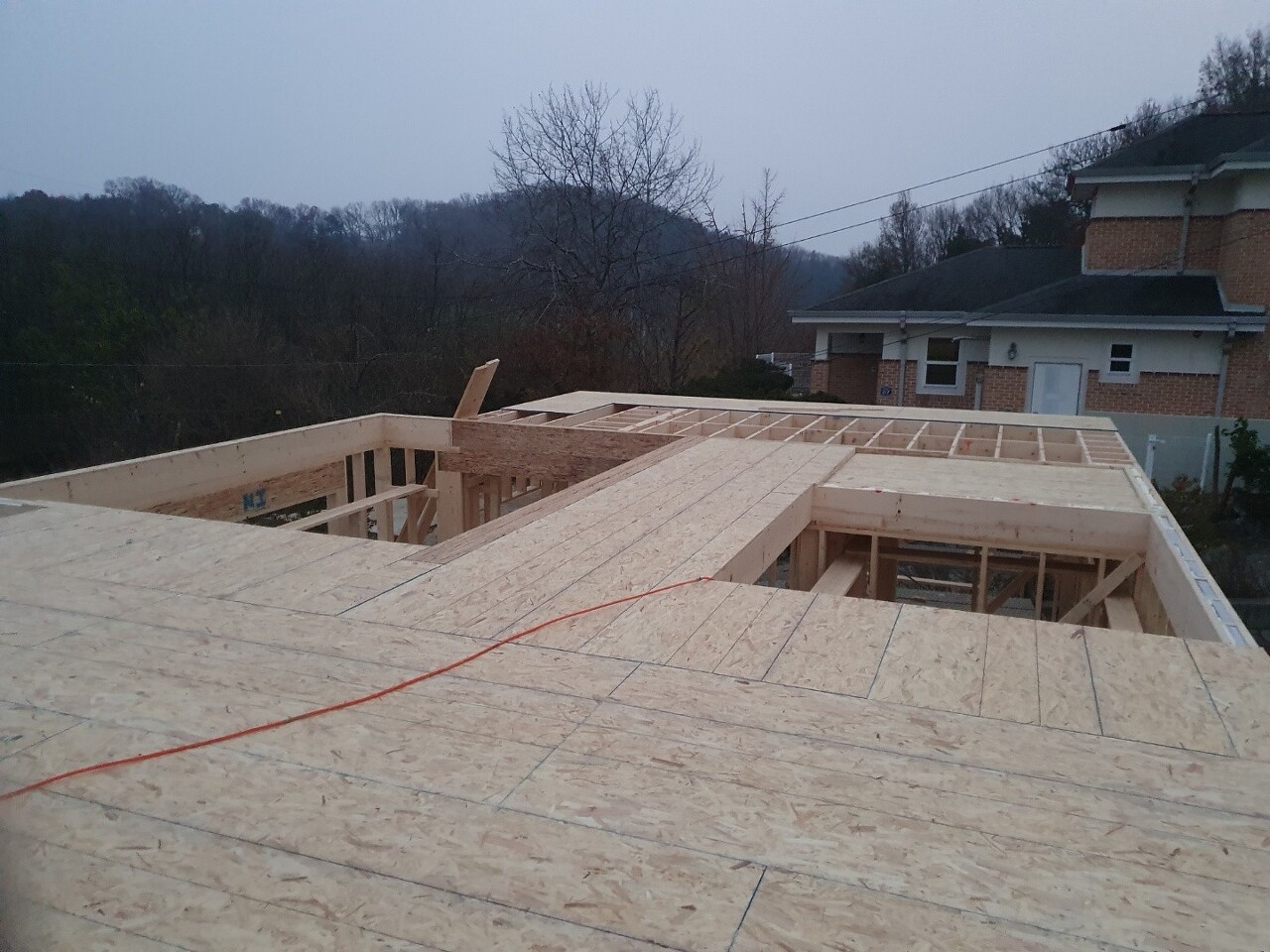

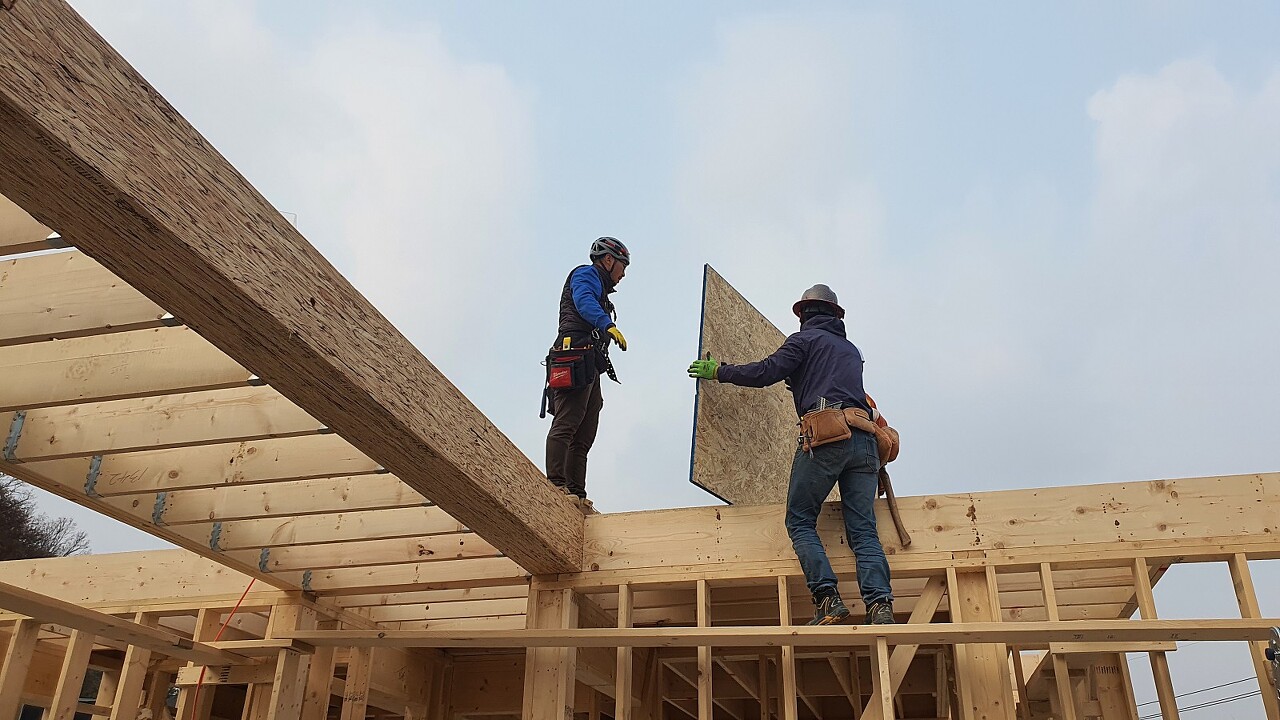

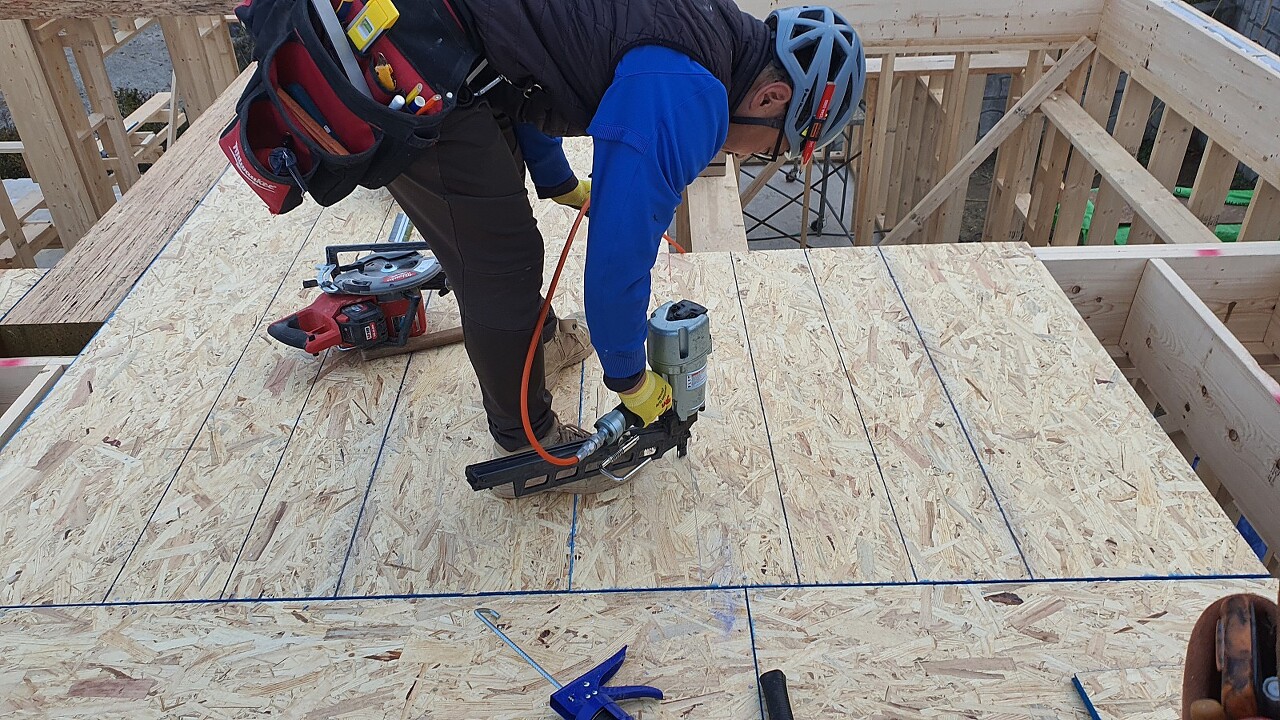

모든 블로킹 작업및 석고상 작업 후 T&G작업 진행하였습니다.

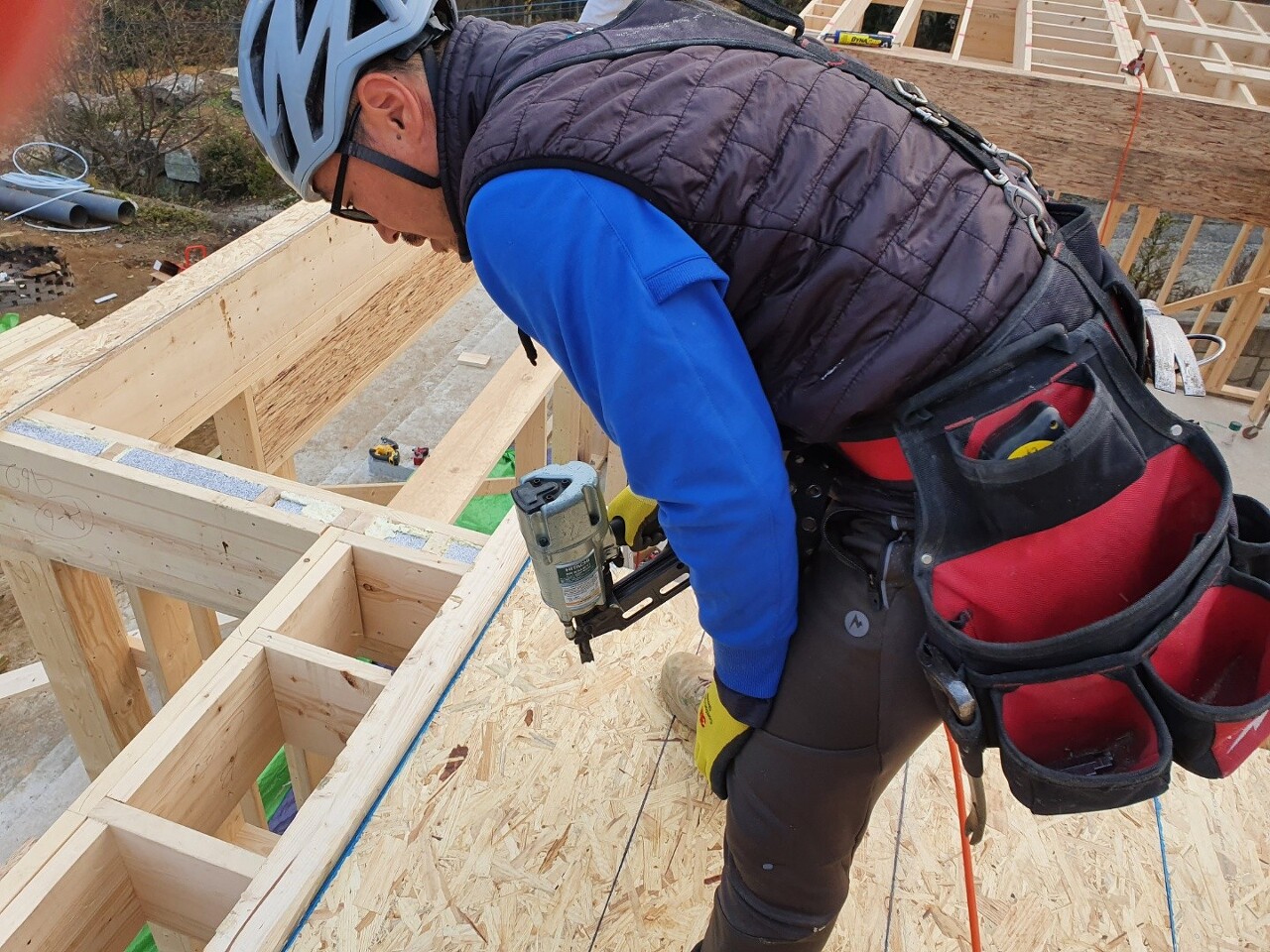

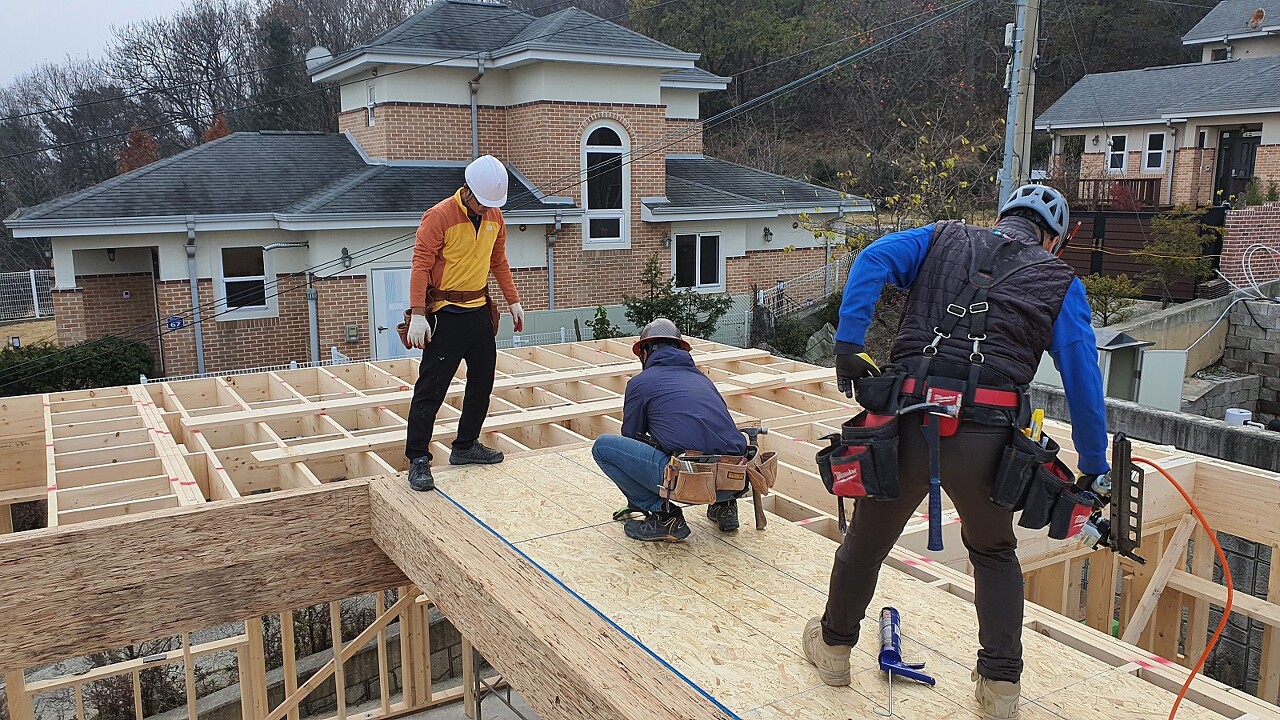

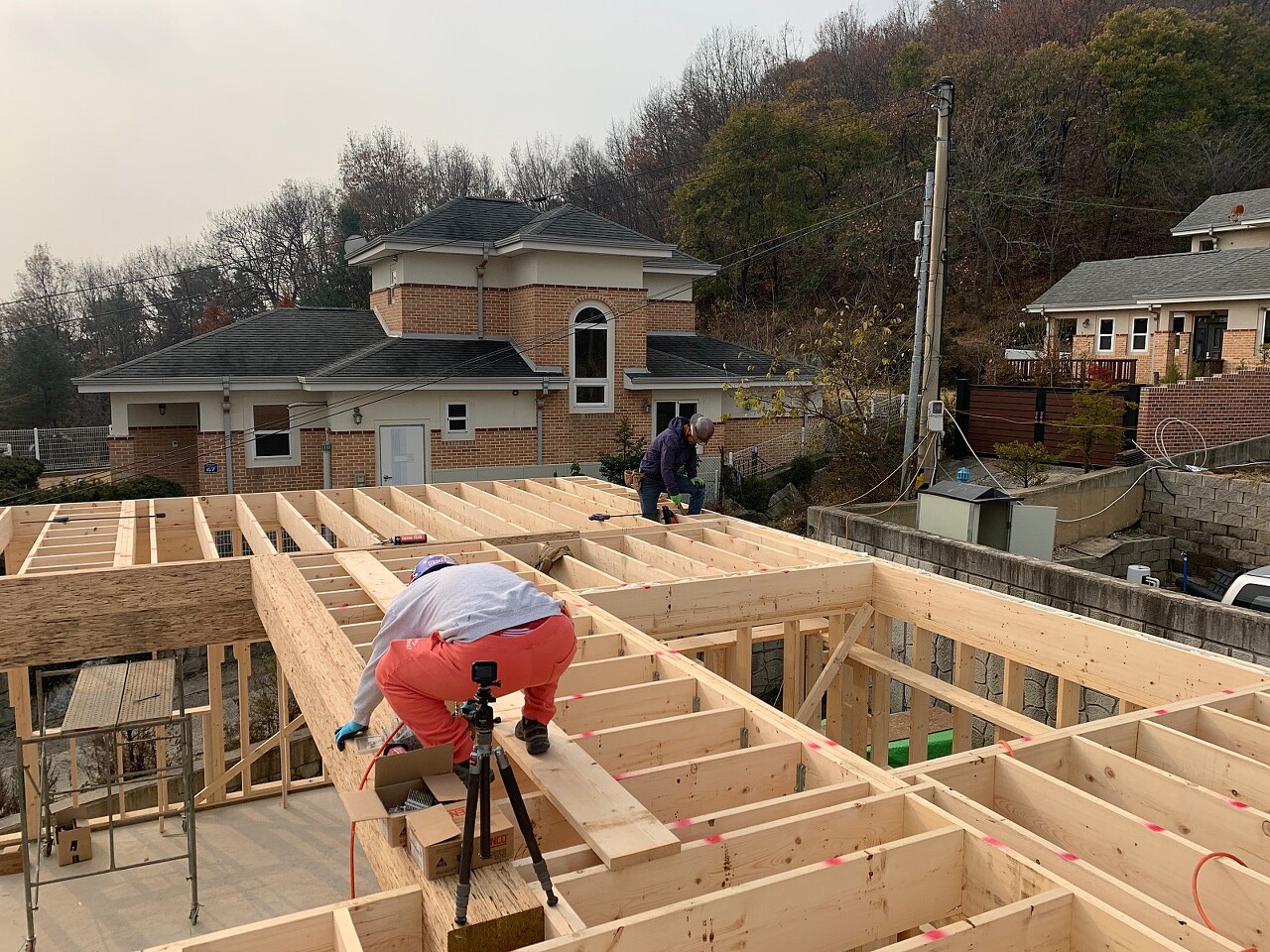

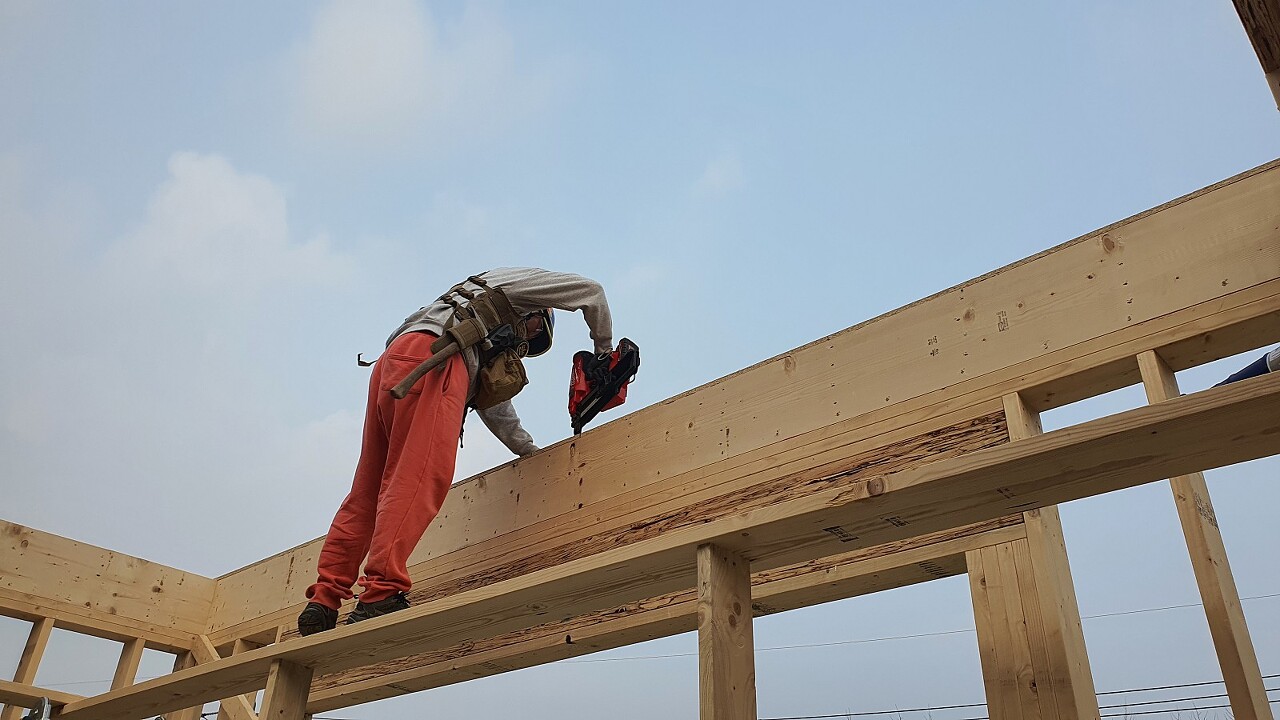

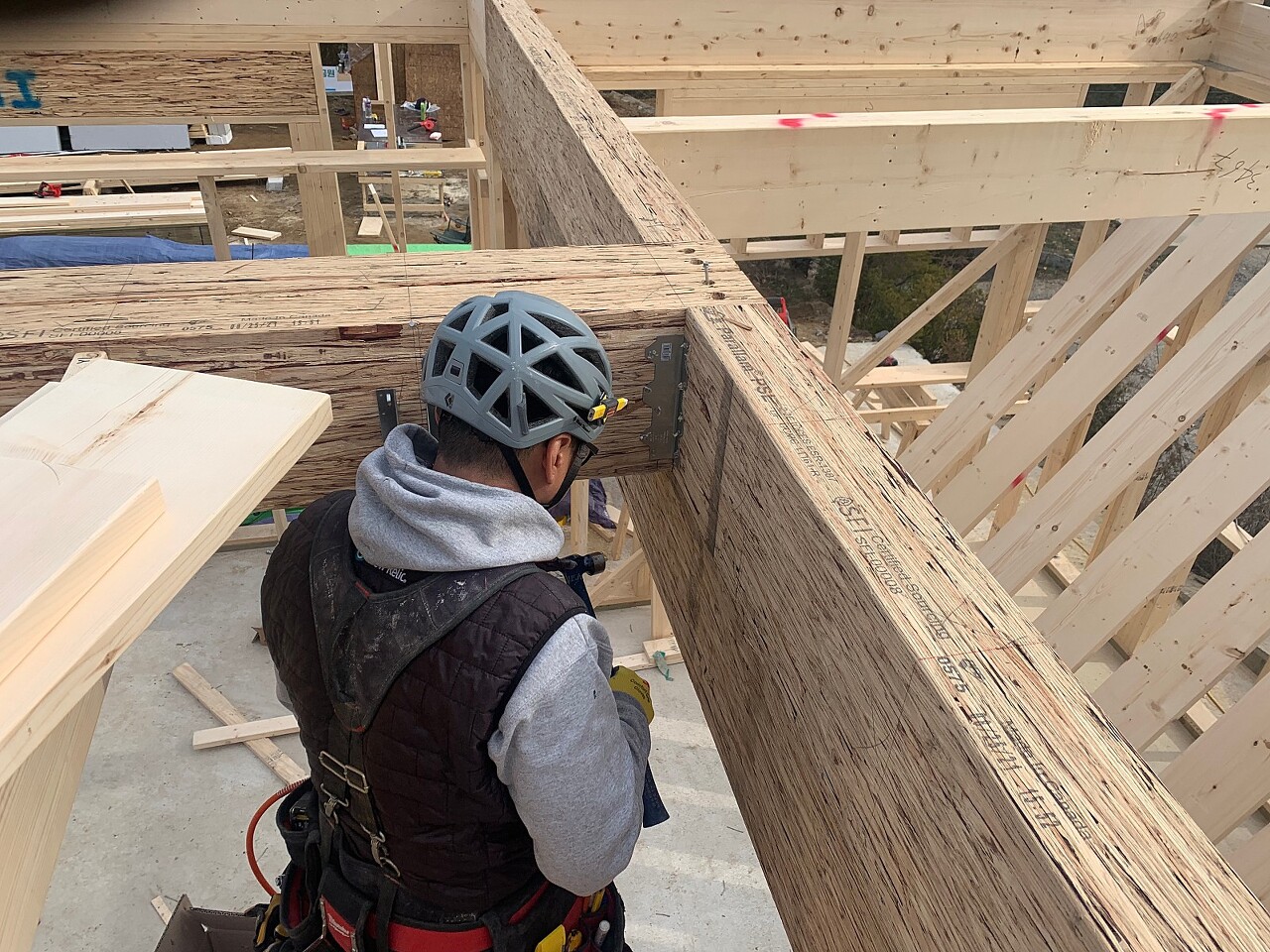

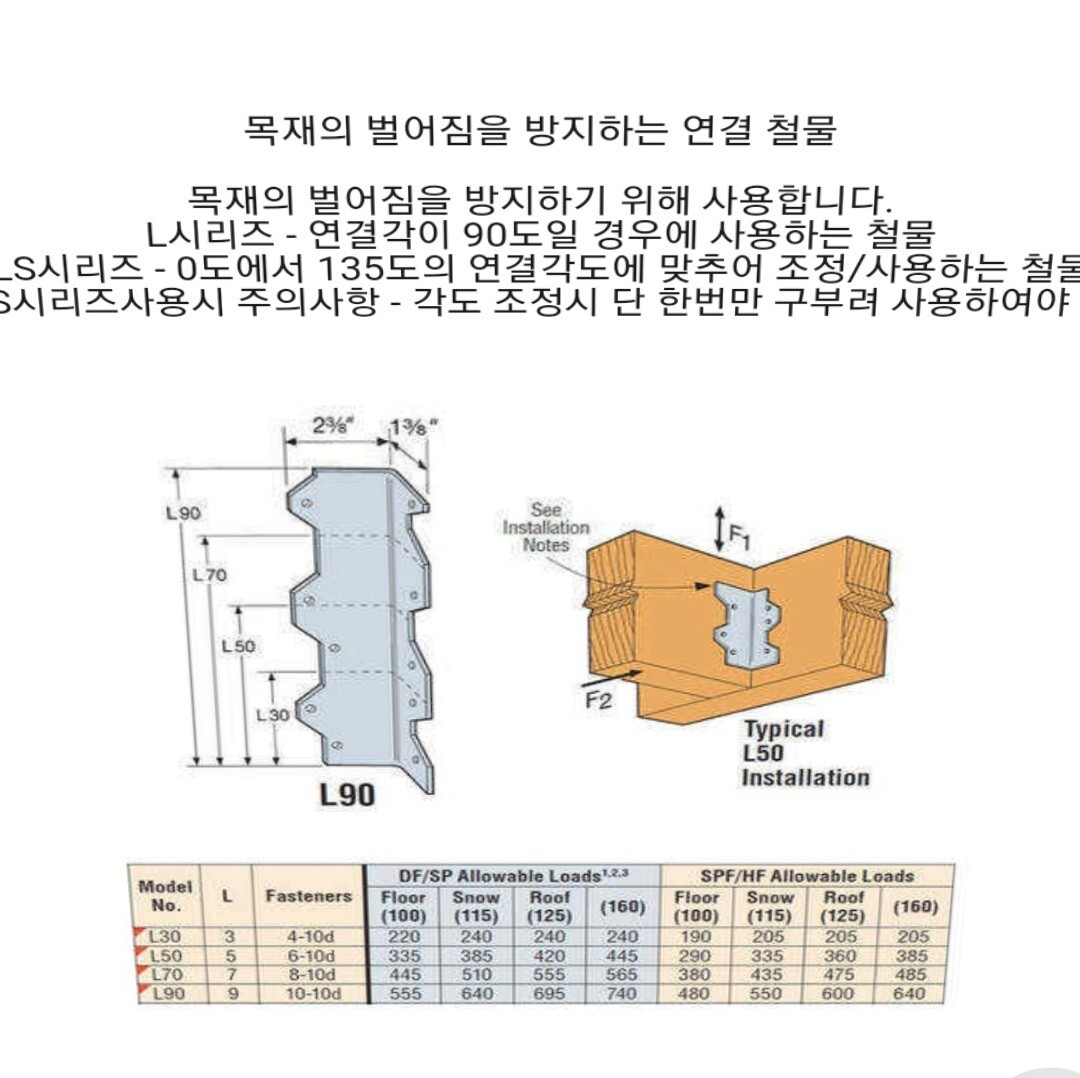

철물 작업 완료하였습니다.




보다 굻고 긴 철물 못으로 알맞은 위치에 잘 결합시켜주엇습니다.

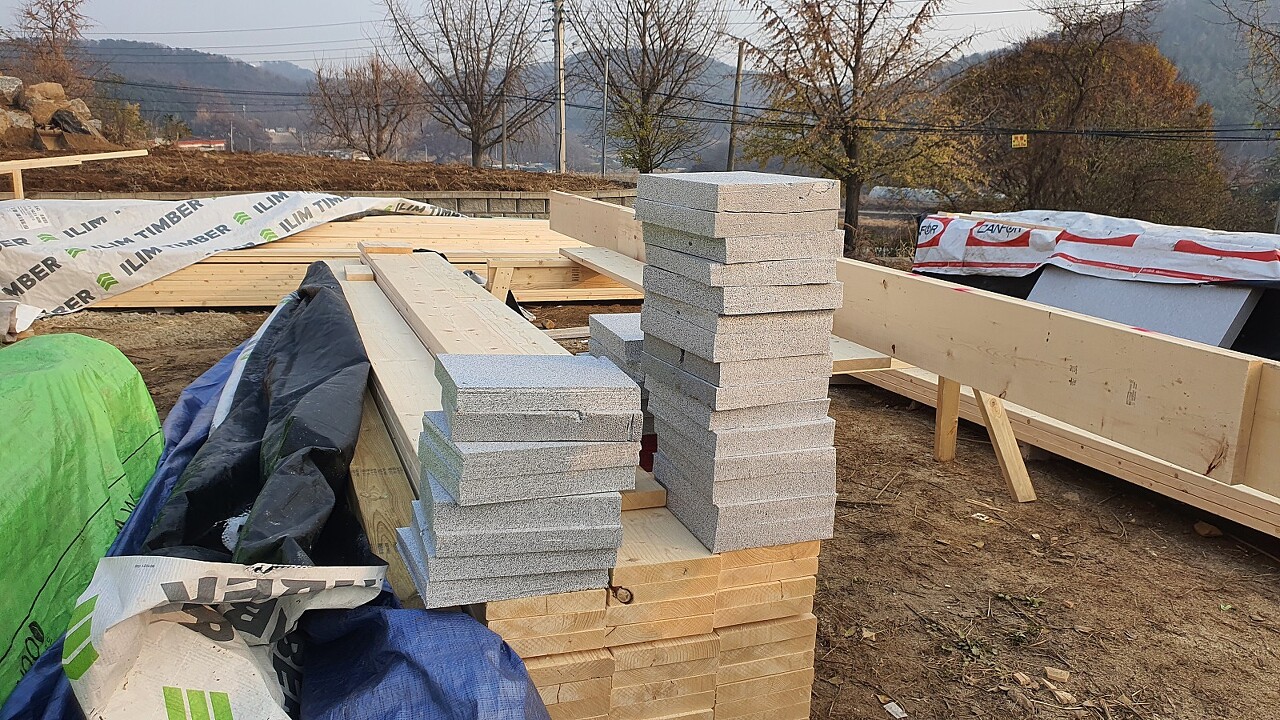

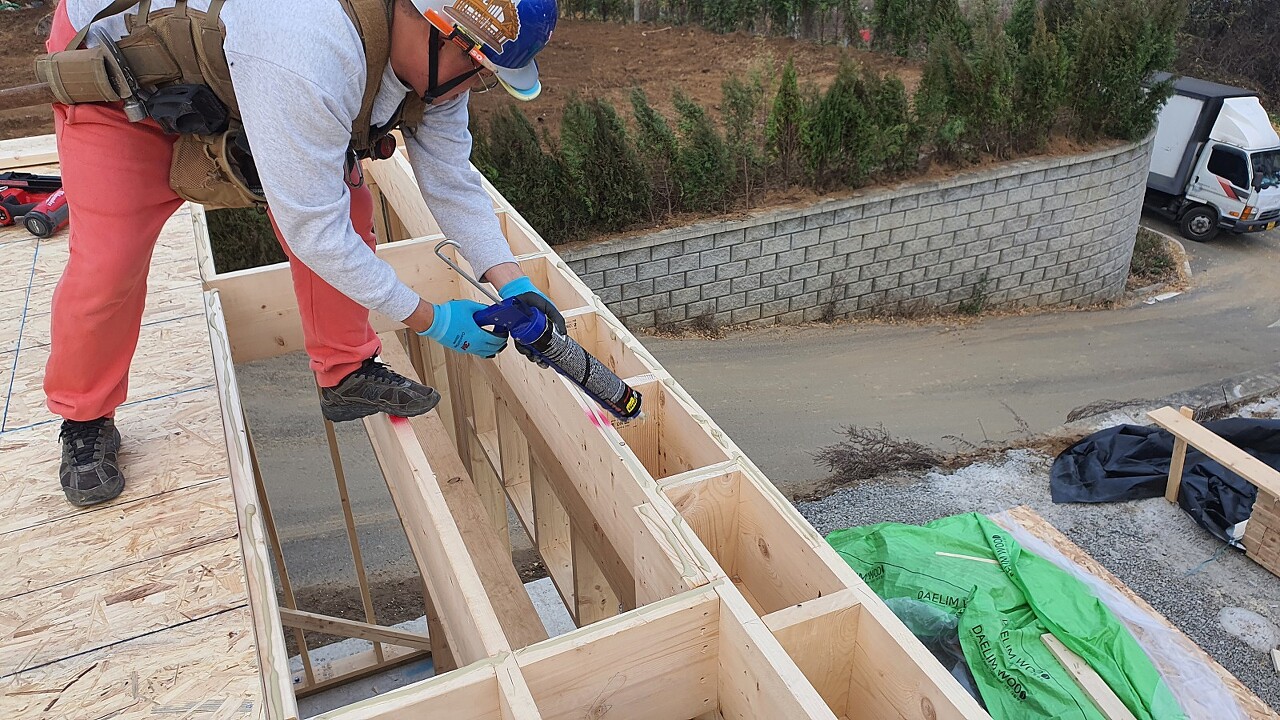

외벽부분 단열을 위하여 EPS와 우레탄 폼 충진작업 완료하였습니다.

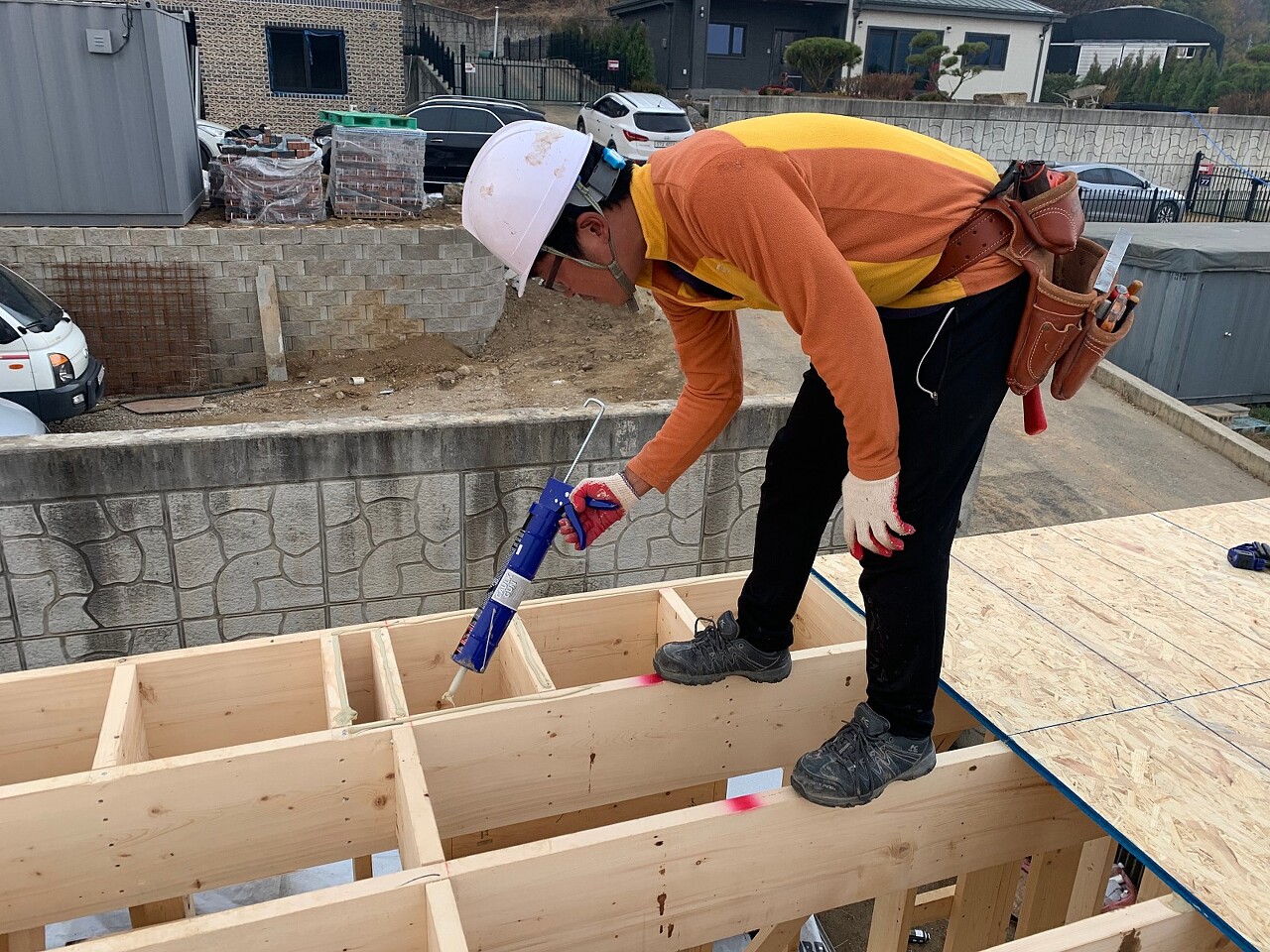

T&G작업 진행하였습니다.
글루 꼼꼼히 바른후 진행하였습니다.









내일 미비된 T&G 마무리 할 예정입니다.


2층벽체바닥이 생기고 나니 좀더 집다운 집같네요^^

정감독님께서 현수막을 보내 주셨네요, 항상 감사드립니다.
현장에서 가장 잘 보이는 곳에 묶어두었습니다. ㅎㅎ
일과후 건축주님과 소중한 식사시간을 가졌습니다.
건축주님의 살아오신 이야기를 들으며 더 가까워진 느낌이 들었습니다^^
사랑으로 짓는 수호천사 하우징 내일 하루도 열심히 하겠습니다!
