날씨 : 맑음
- 금일 근무자
팀 장 : 서태원 (8시간)
부팀장 : 오경택 (8시간)
팀 원 : 김수현 (8시간), 최용모 (8시간), 백경운(8시간)
금일품수 (누계) :5(총30.6품)
금일 작업현황

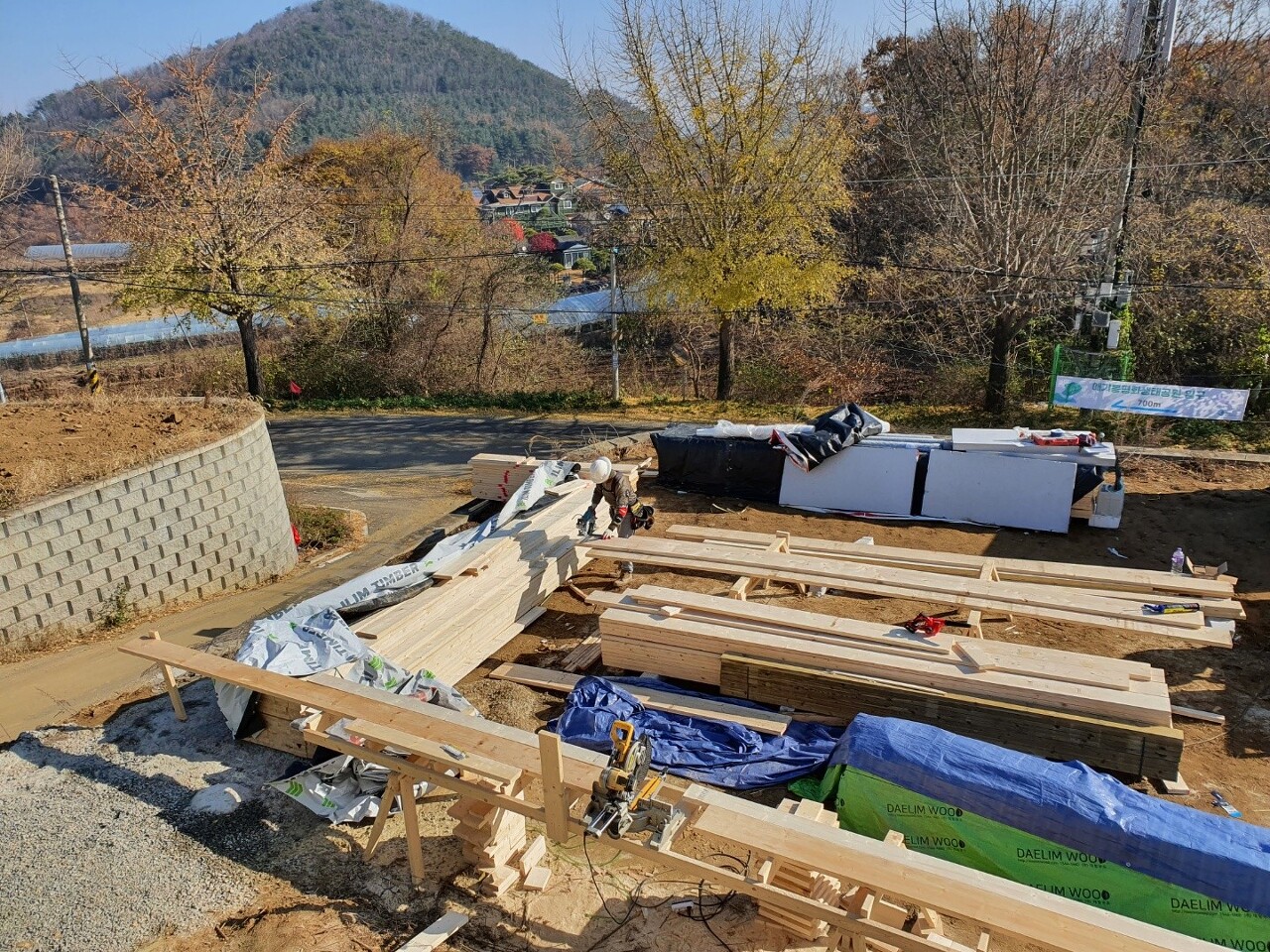

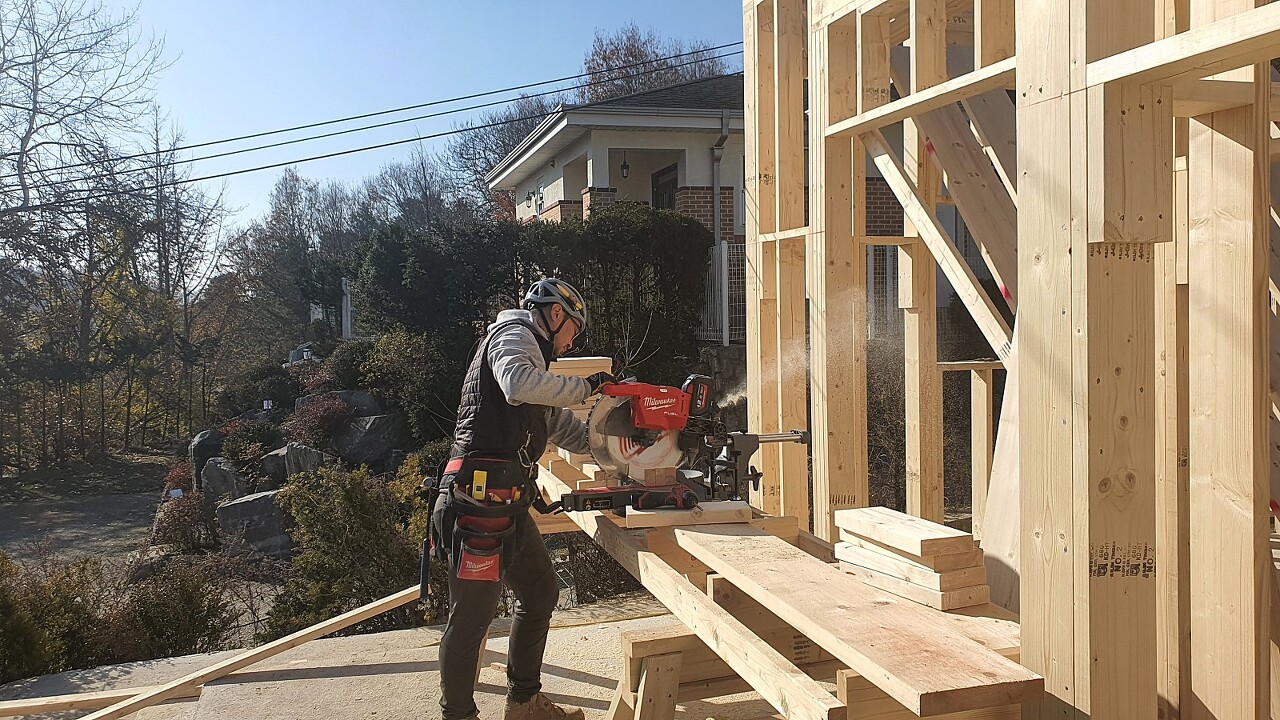

-장선재단
-장선작업

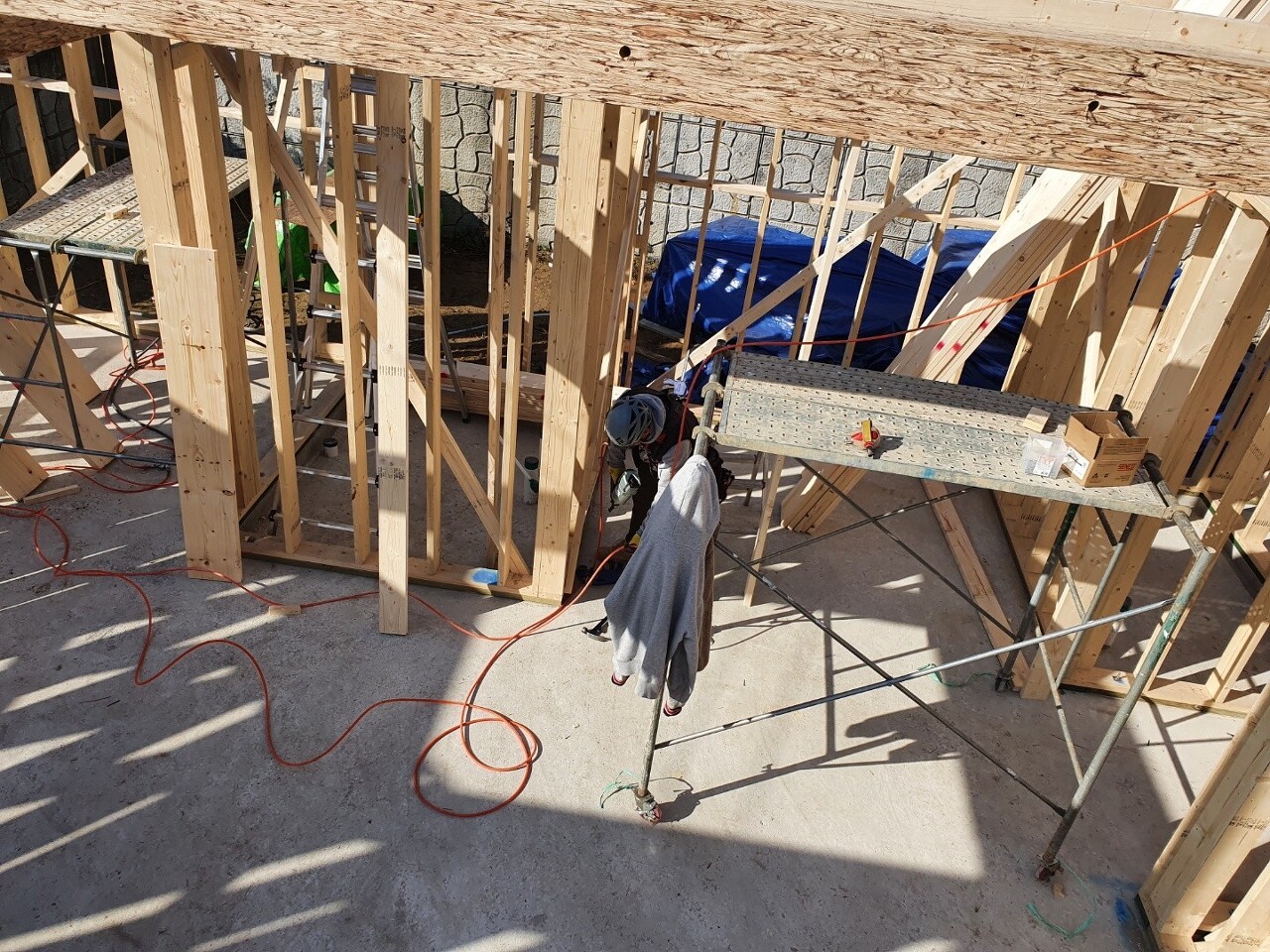

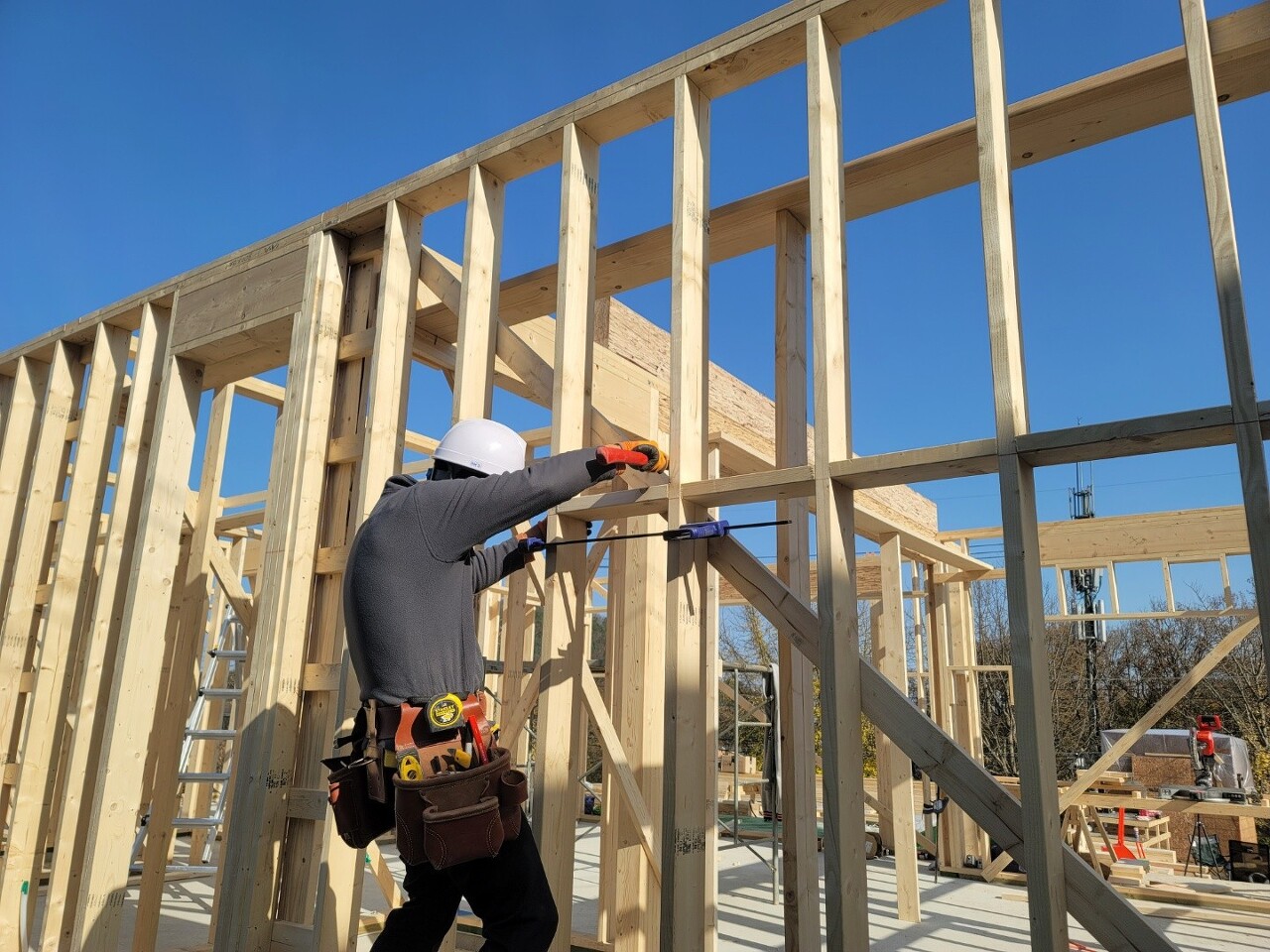

-1층벽체 블로킹 작업
내일 예정작업
-장선 블로킹 작업
-EPS충진작업
-T&G 작업
김포하성 6일차 입니다.

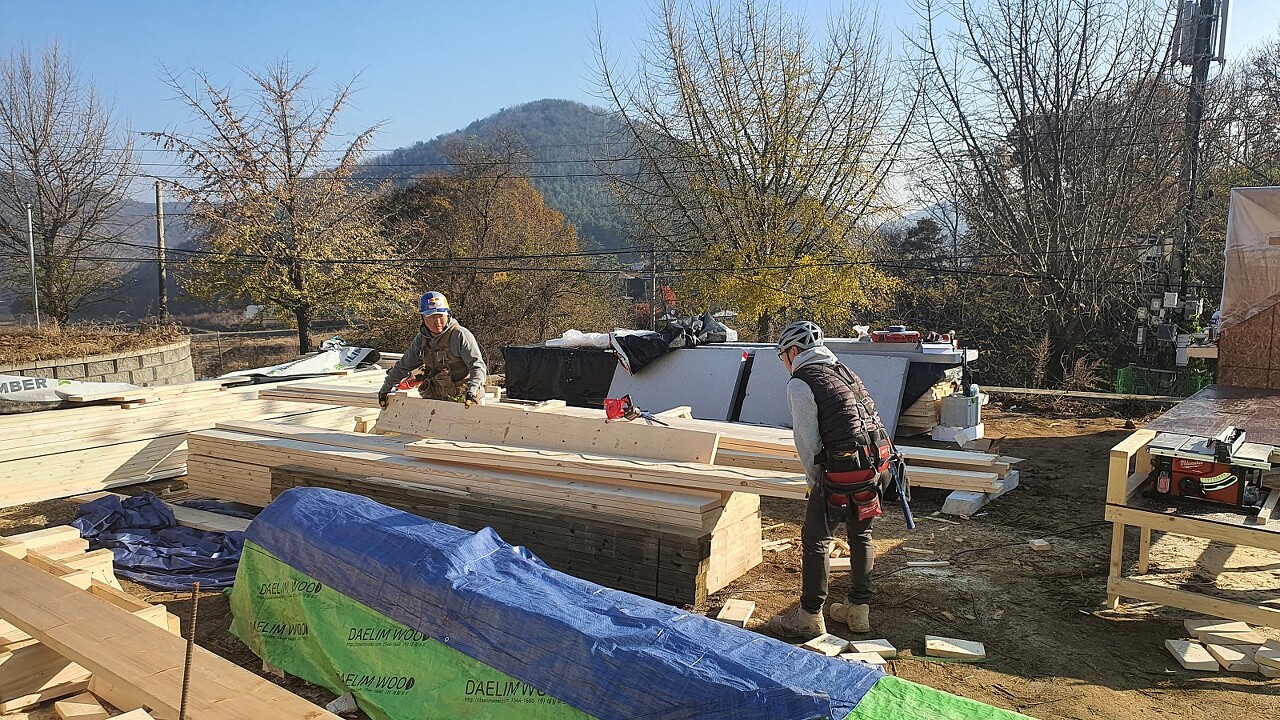

장선재단작업 진행하였습니다.

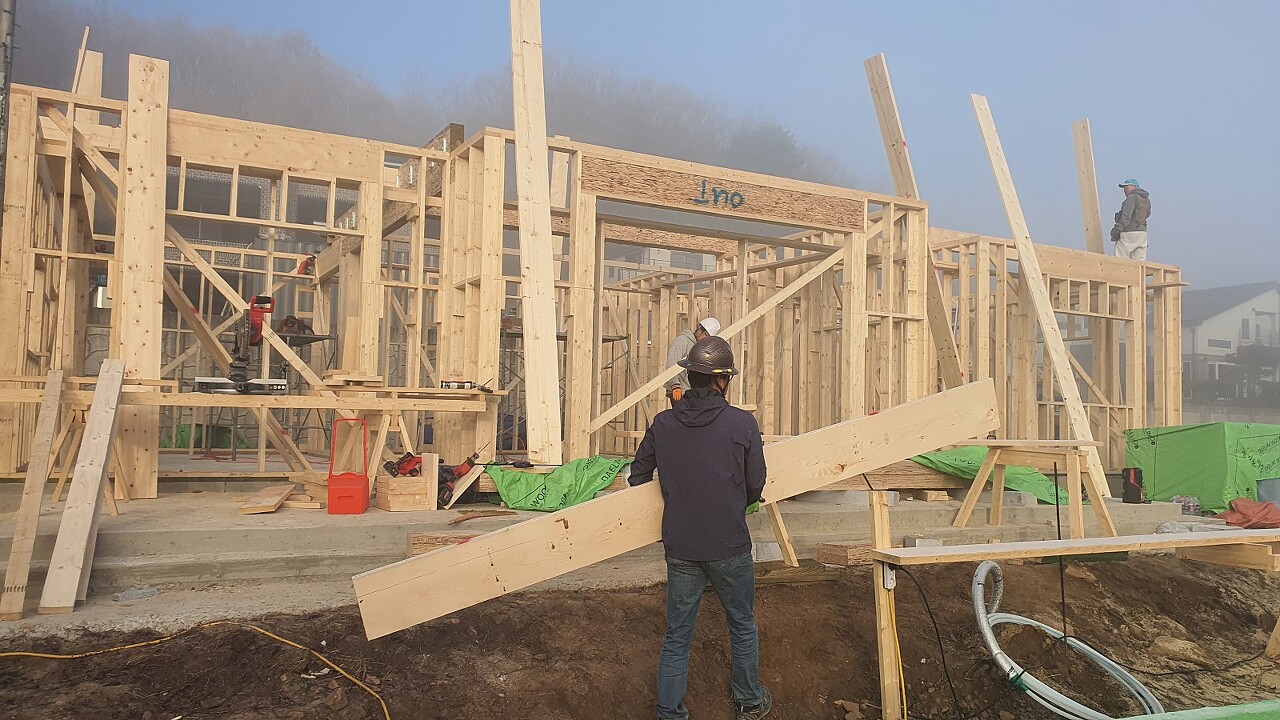

장선이 준비될 동안 벽체 블로킹 작업 일부 진행하였습니다.

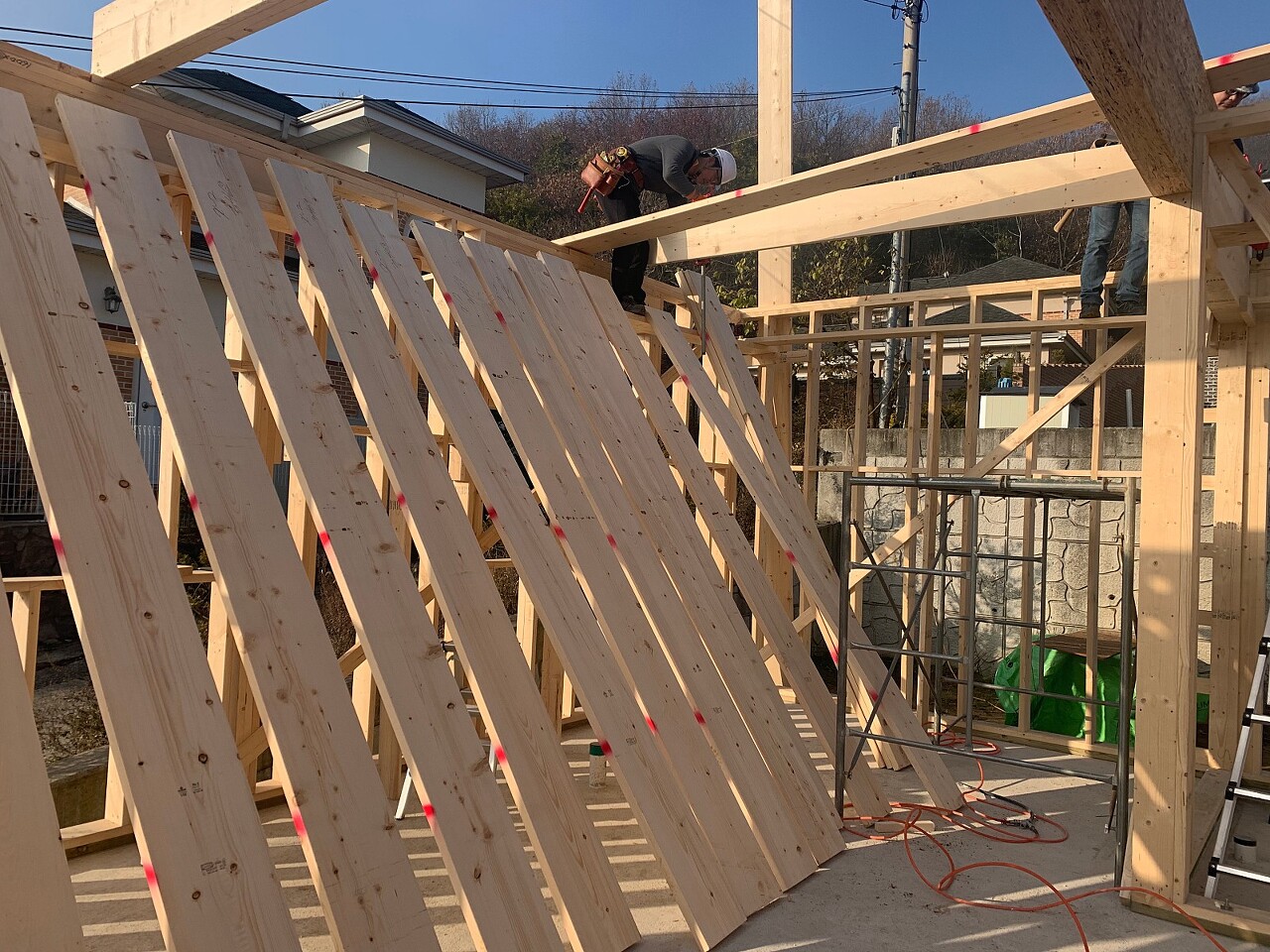

높은 1층 층고로 인하여 스터드의 길이 또한 길어졌으므로, 사이블로킹을 넣어줌으로써 보강해 주었습니다.

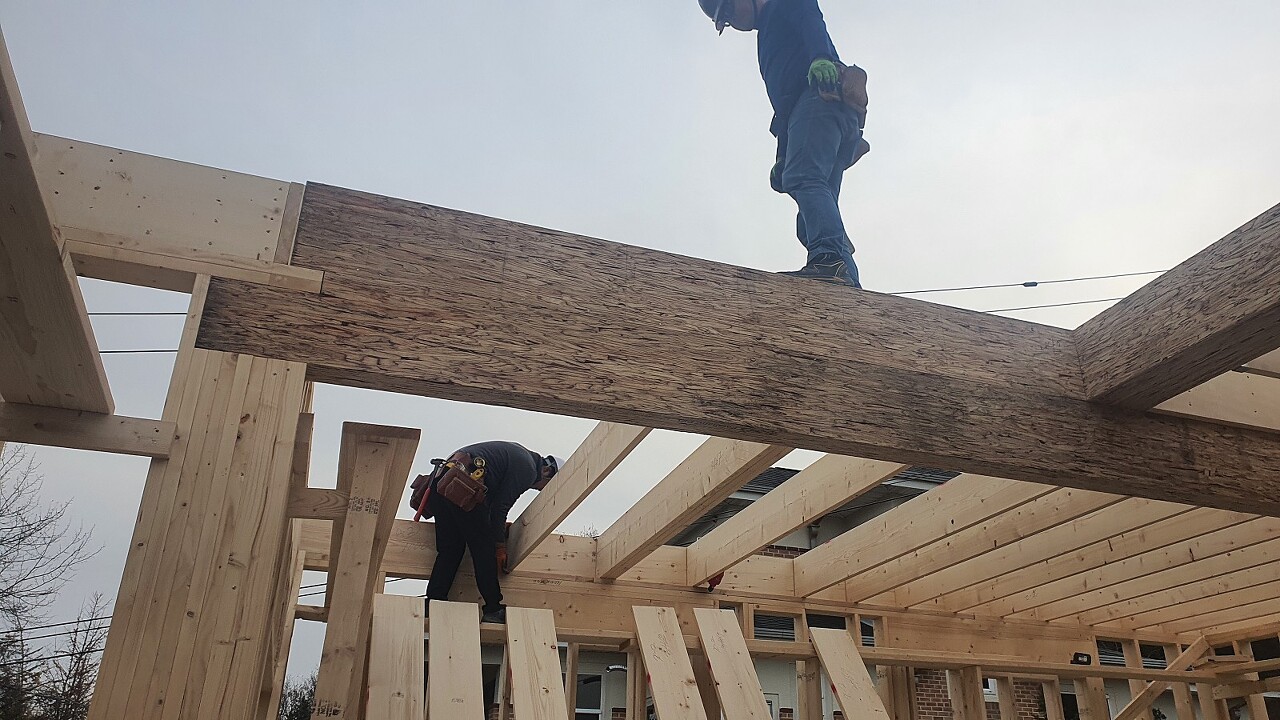

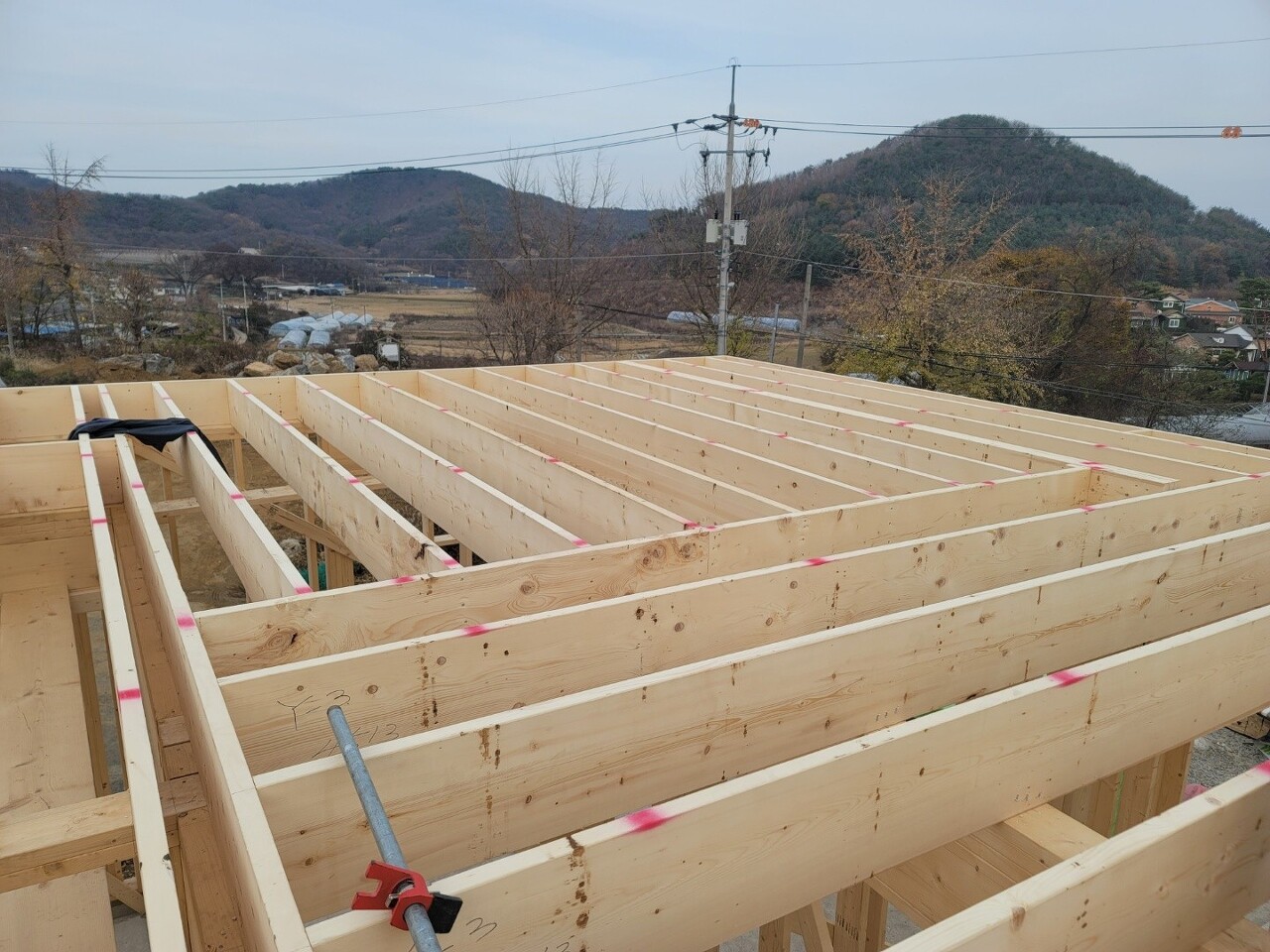

장선이 준비되어 본격적으로 장선 시공이 진행 되었습니다.

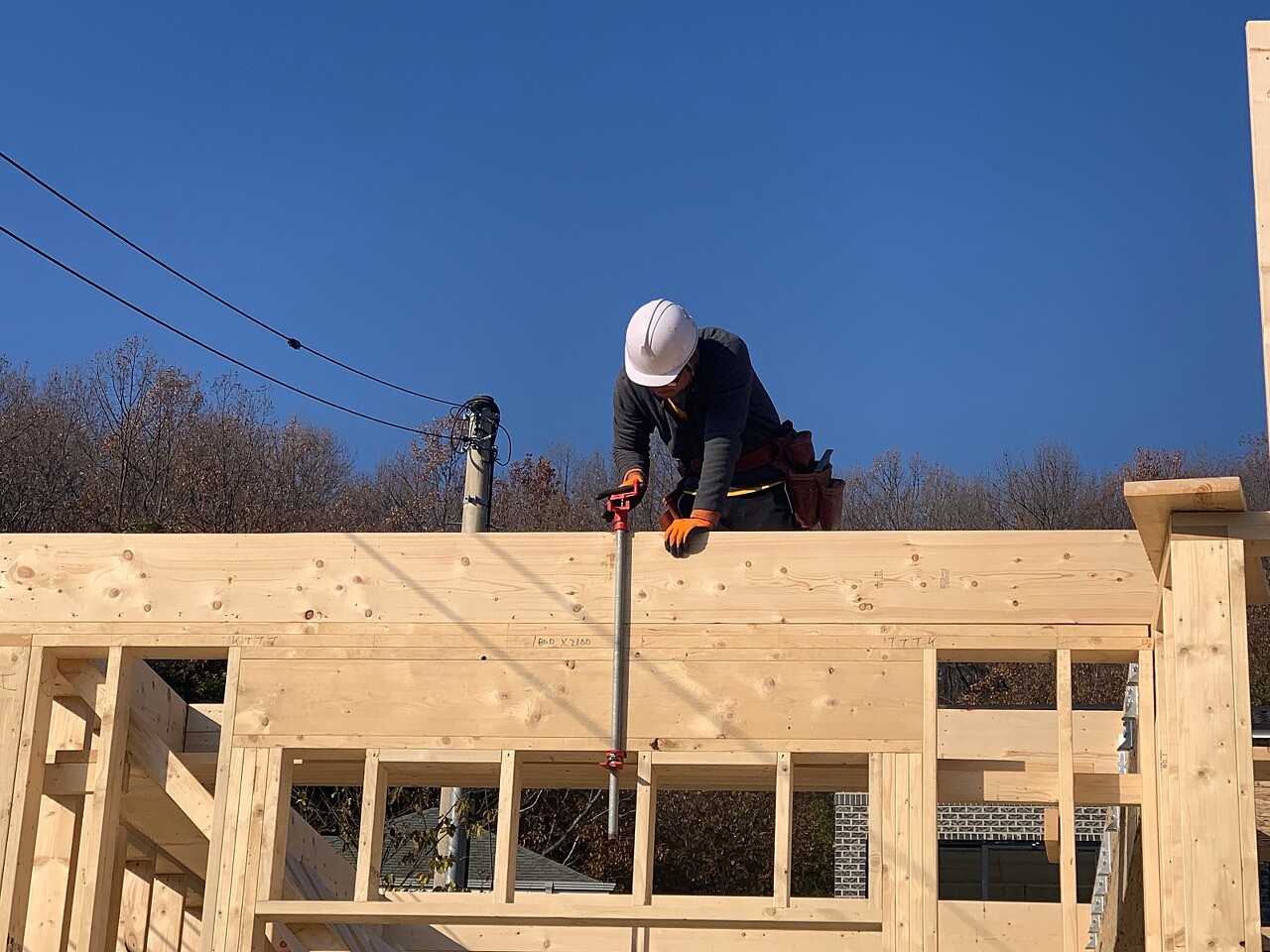

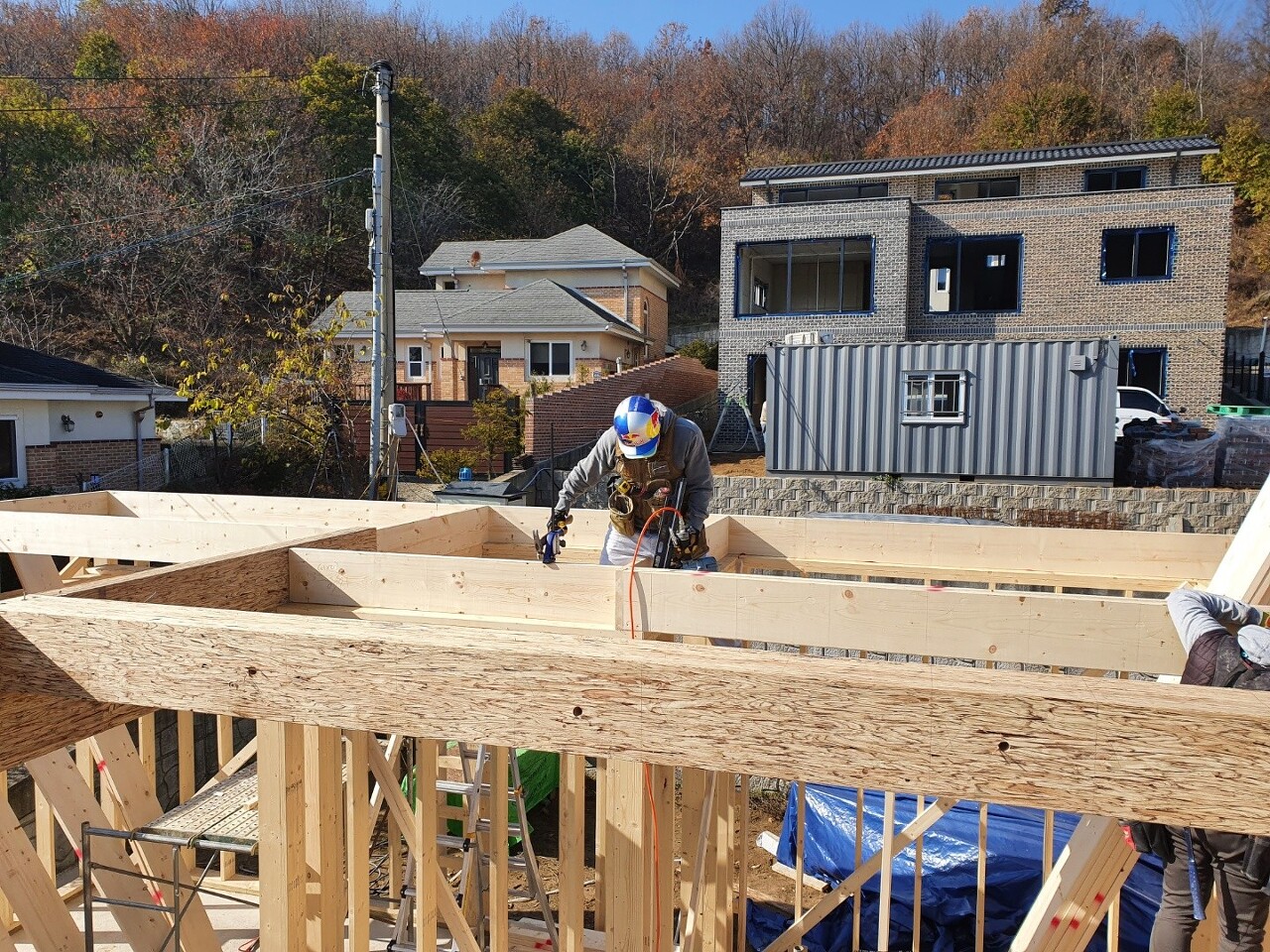

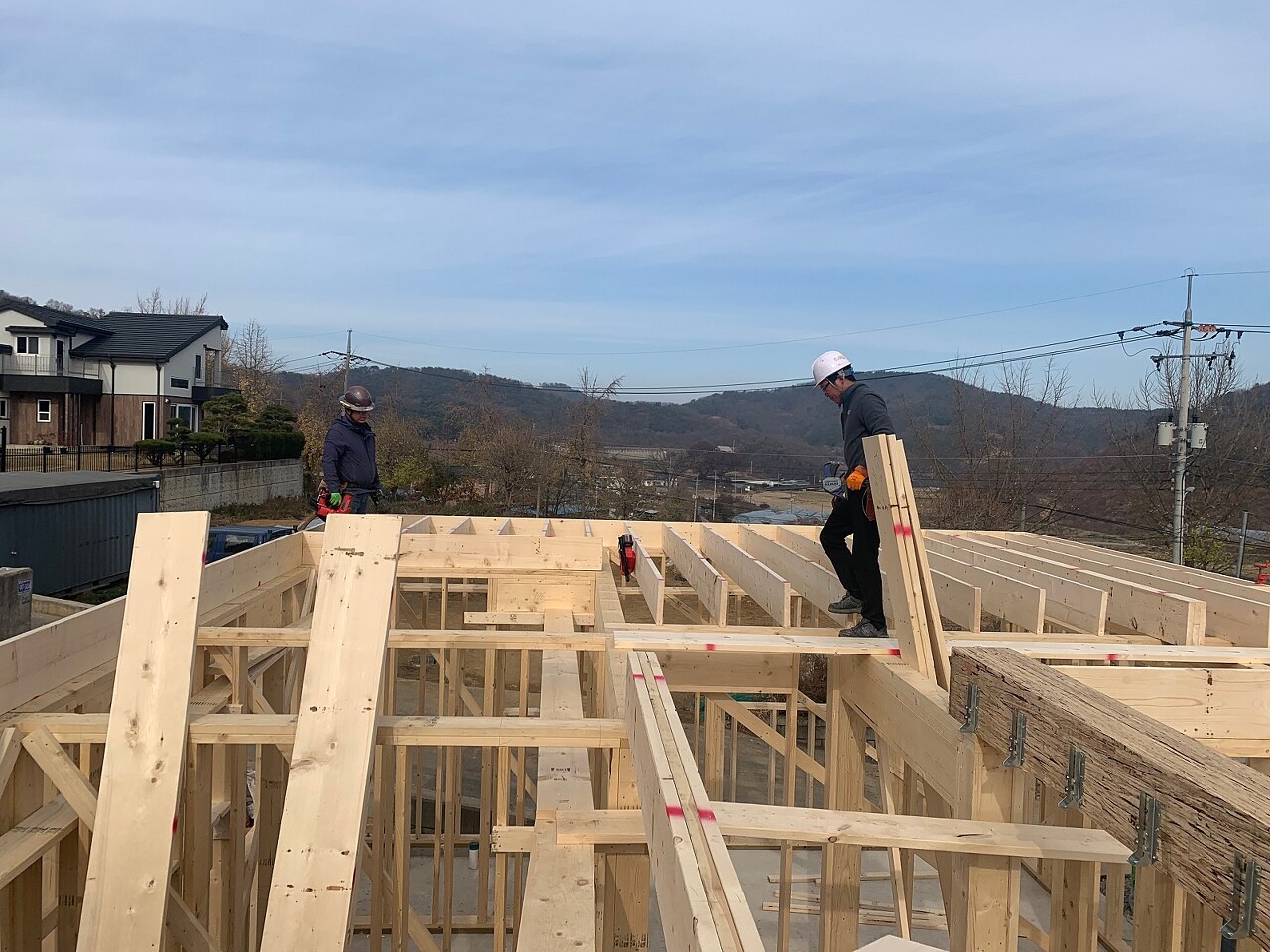

재단이 완료된 장선을 미리 위치에 옮겨주고, 빔이 지나가는 자리 보강작업도 진행하였습니다.

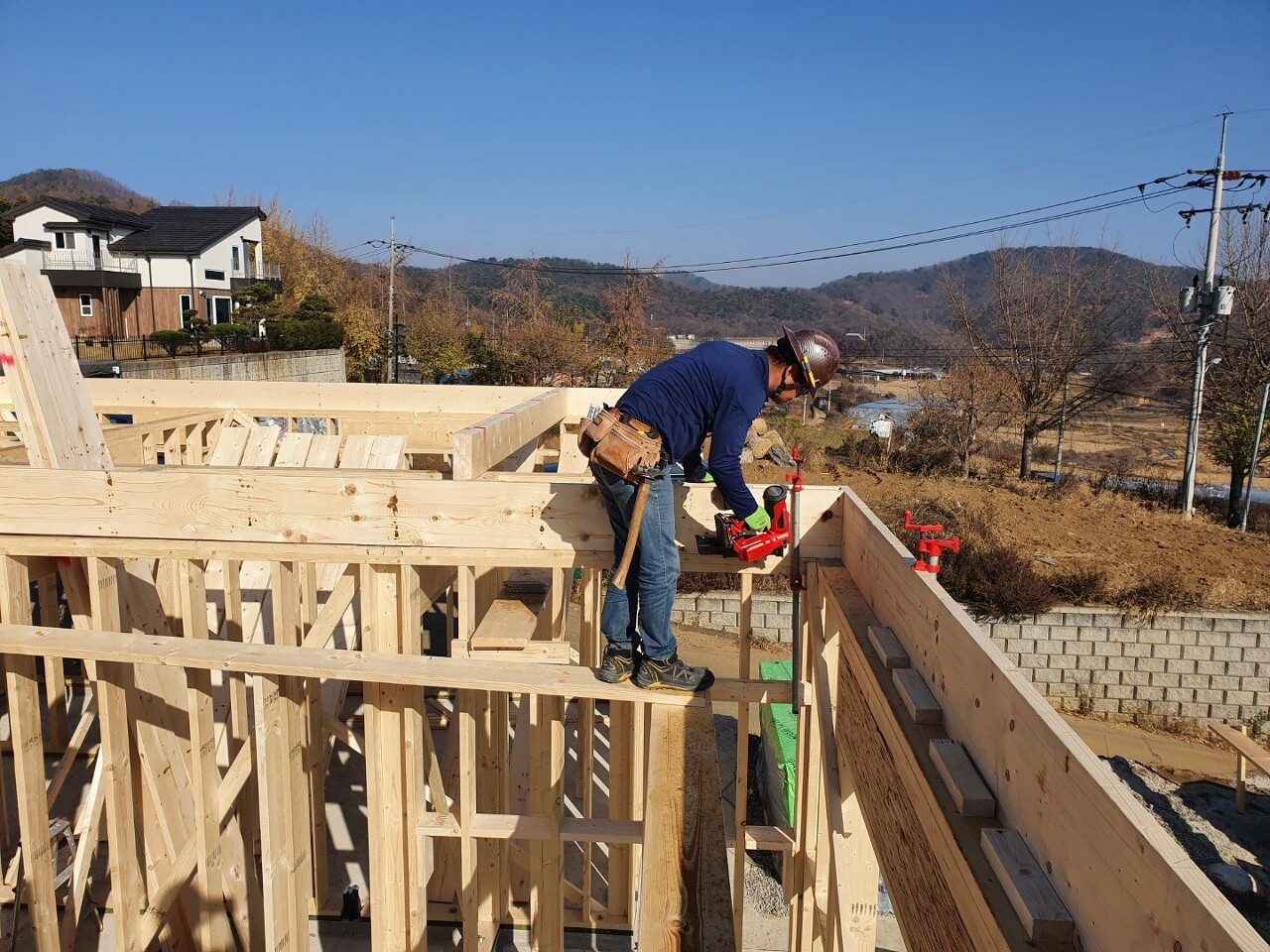

구조적으로 보강해 주어야 할 위치를 꼼꼼히 따져 빔조립후 정해진 위치에 고정시켜 주었습니다.

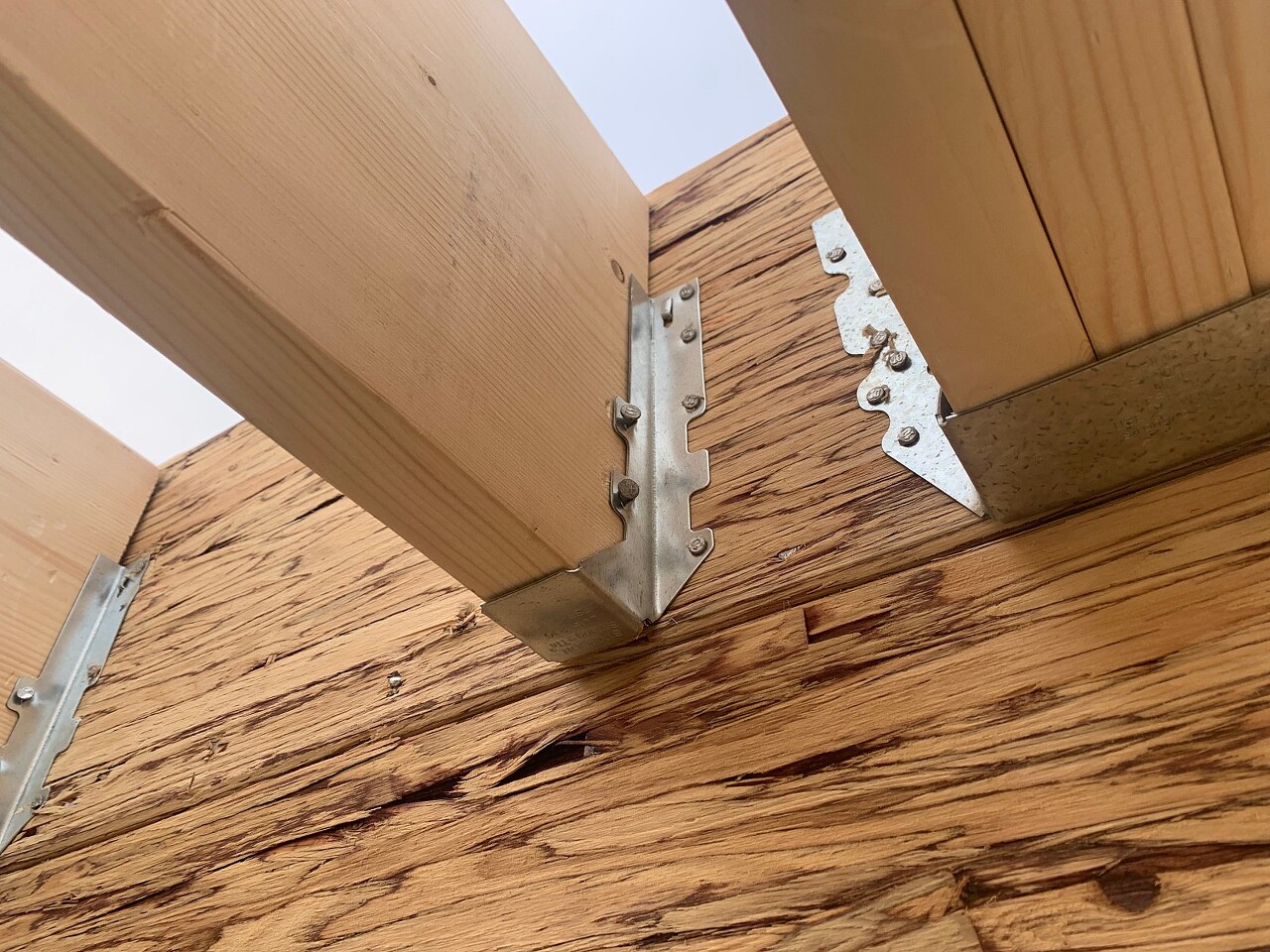

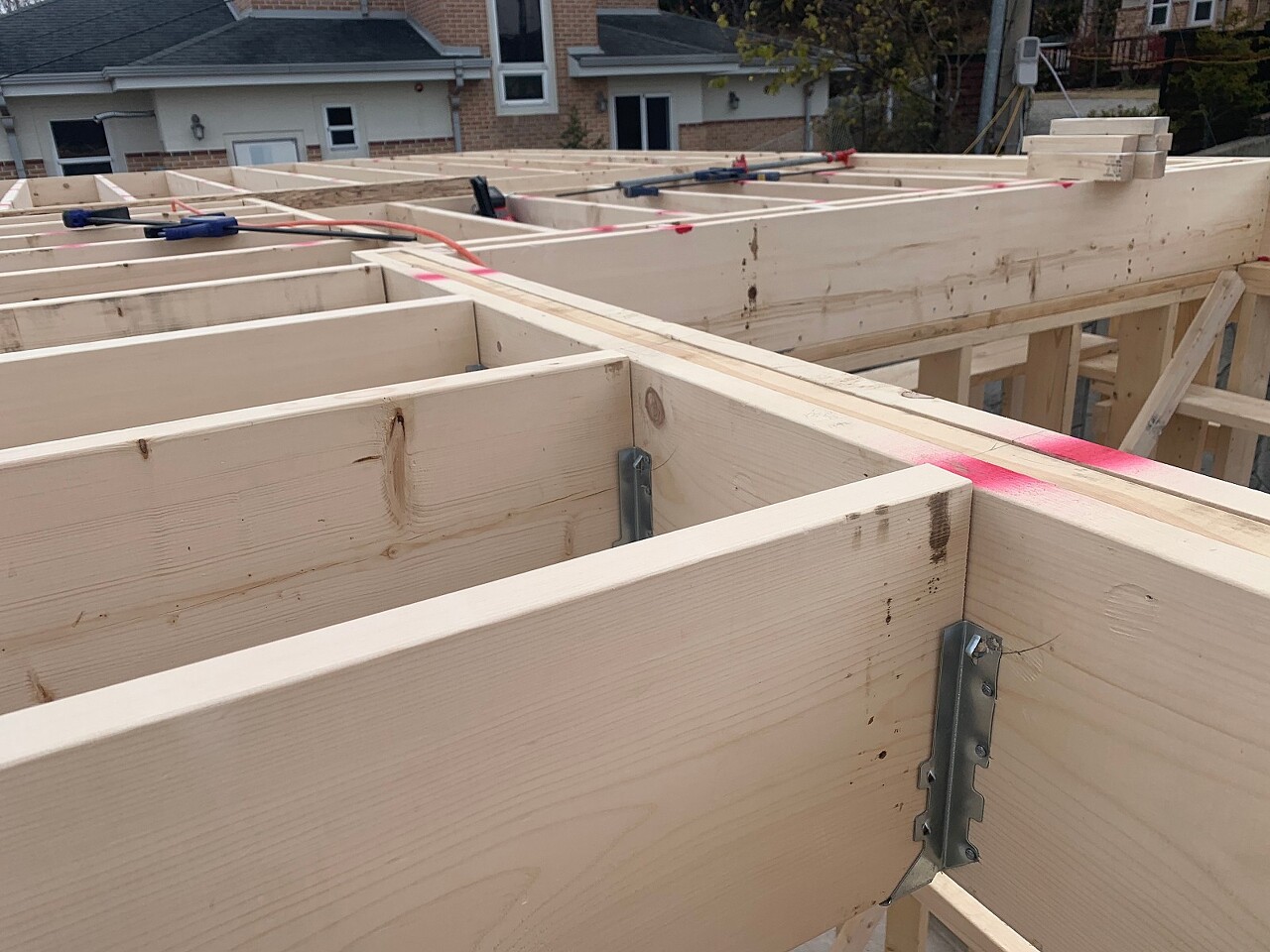

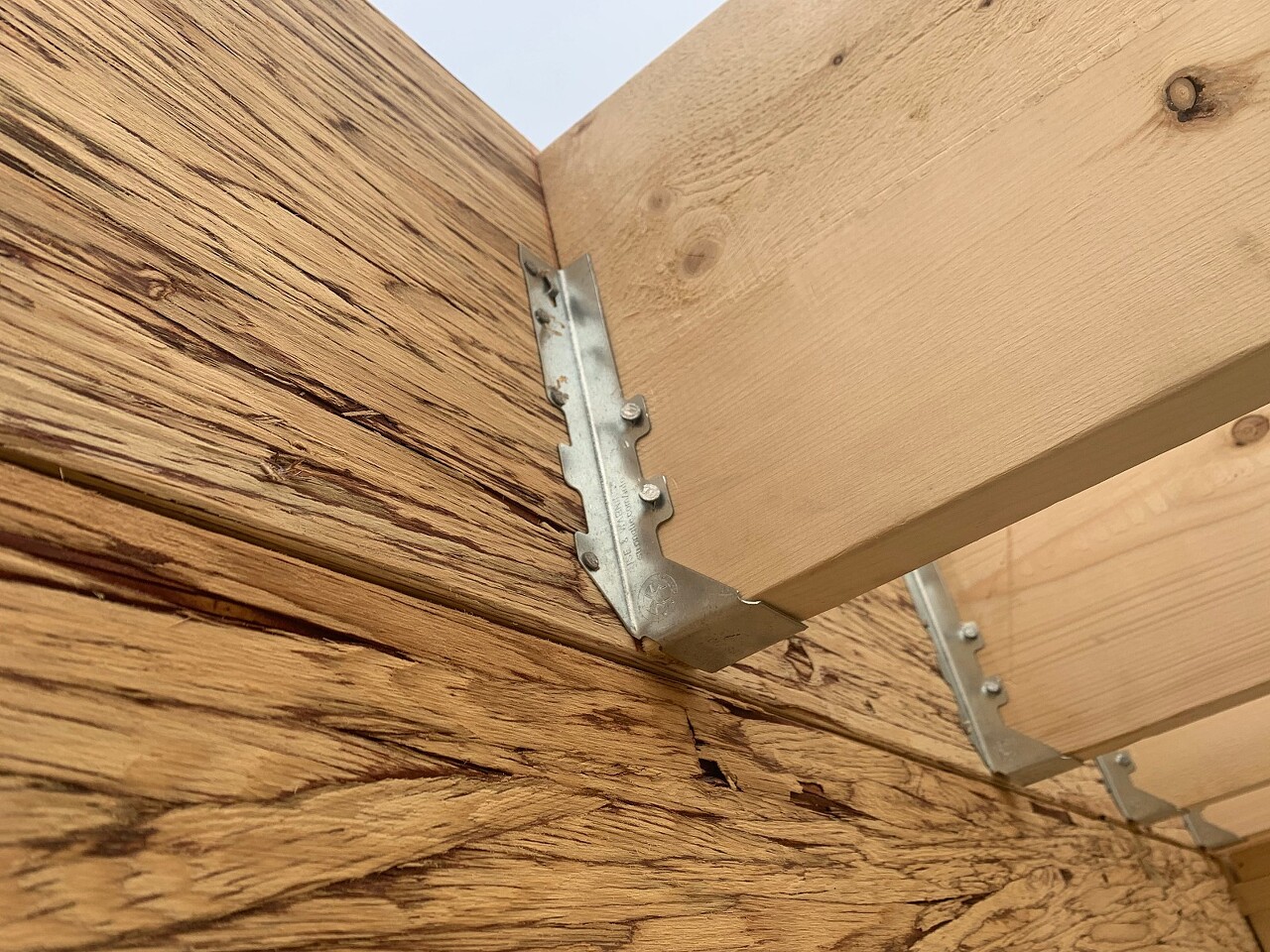

벽체에 얹혀지지 않는 장선은 철물로 보강해 주었습니다.
출처:대림우드

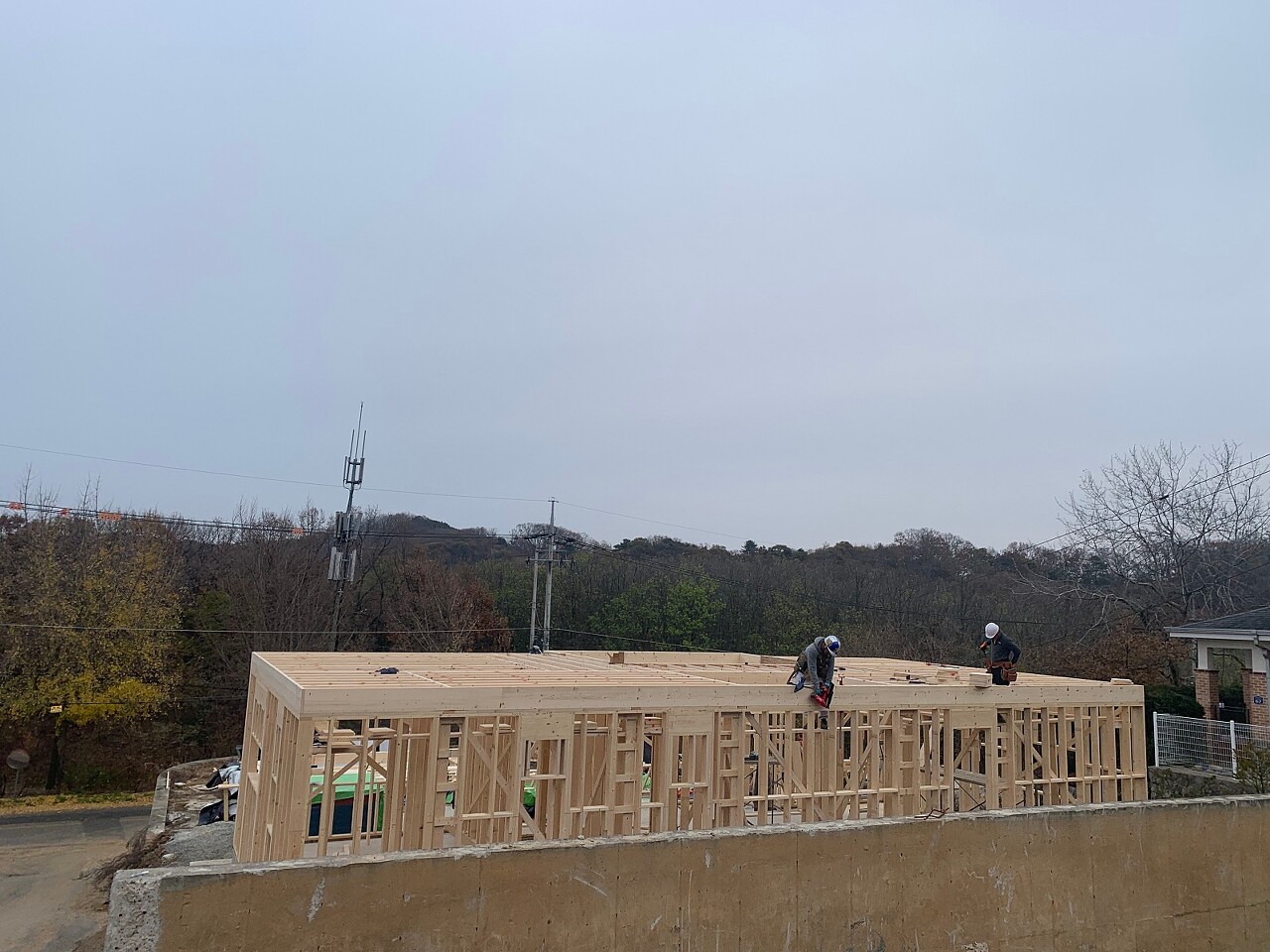

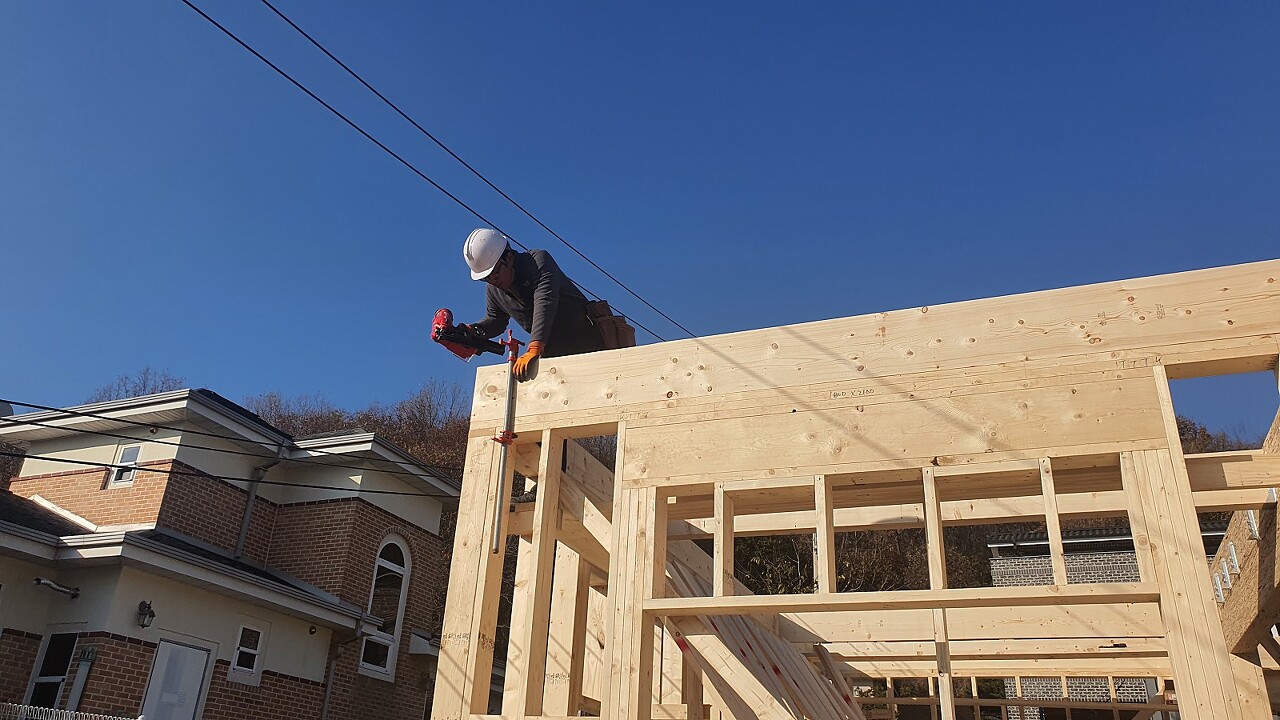

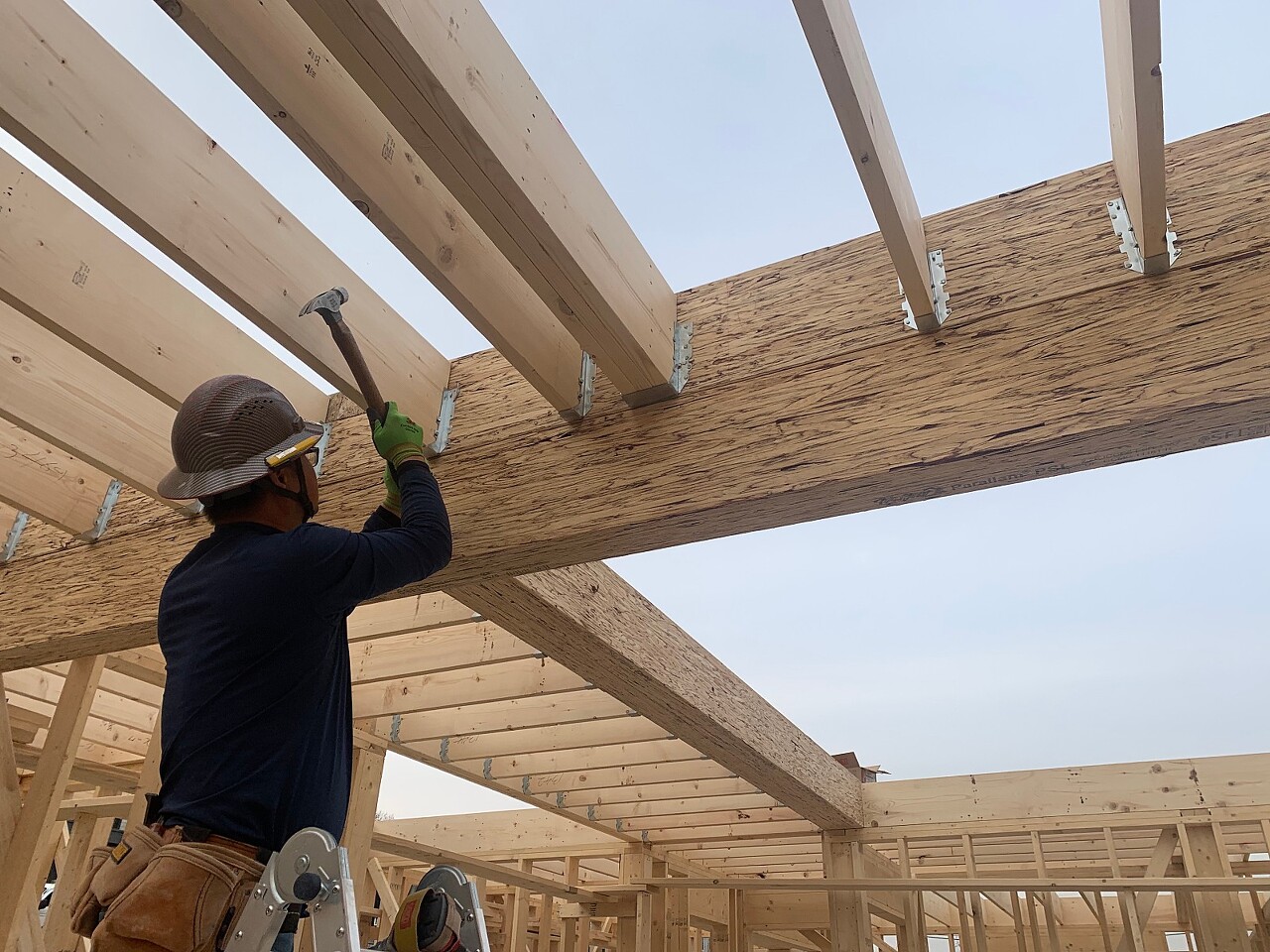

층고도 높고, 장선의 넓이 또한 2x12로 무거운 부재였으나, 미리 설치해둔 발판위에서 안전하게 작업 진행 하였습니다.

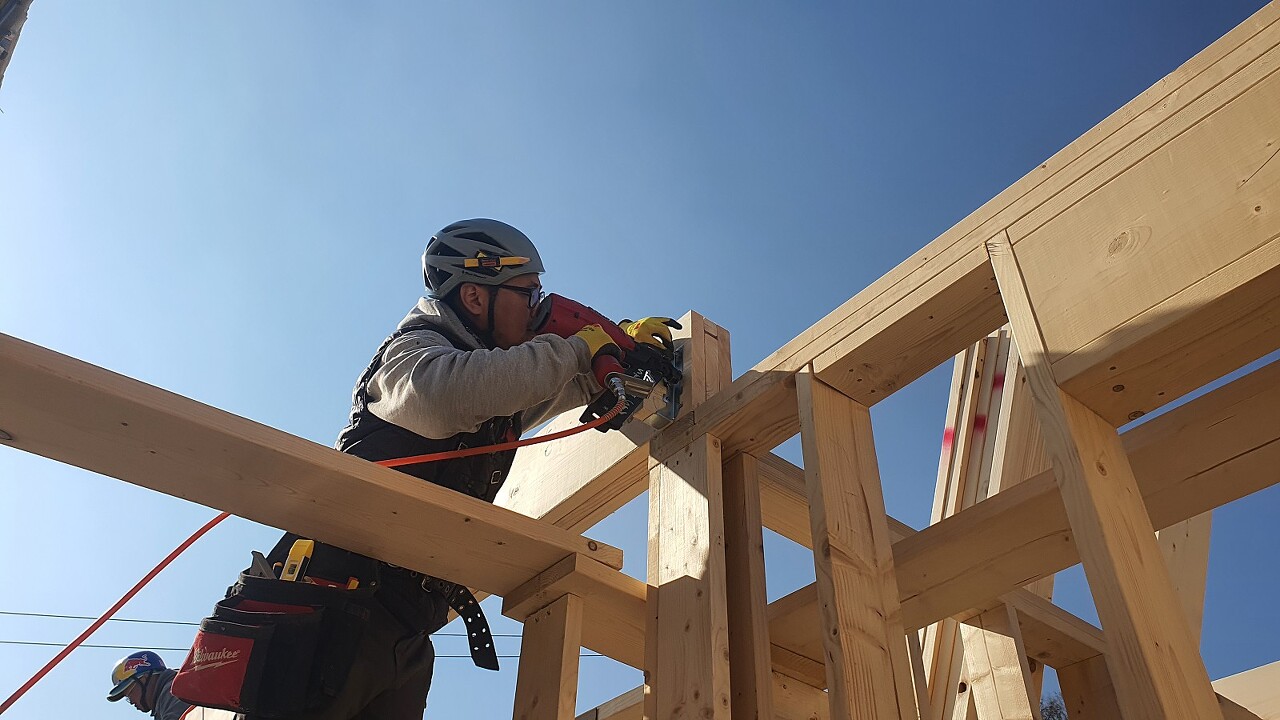

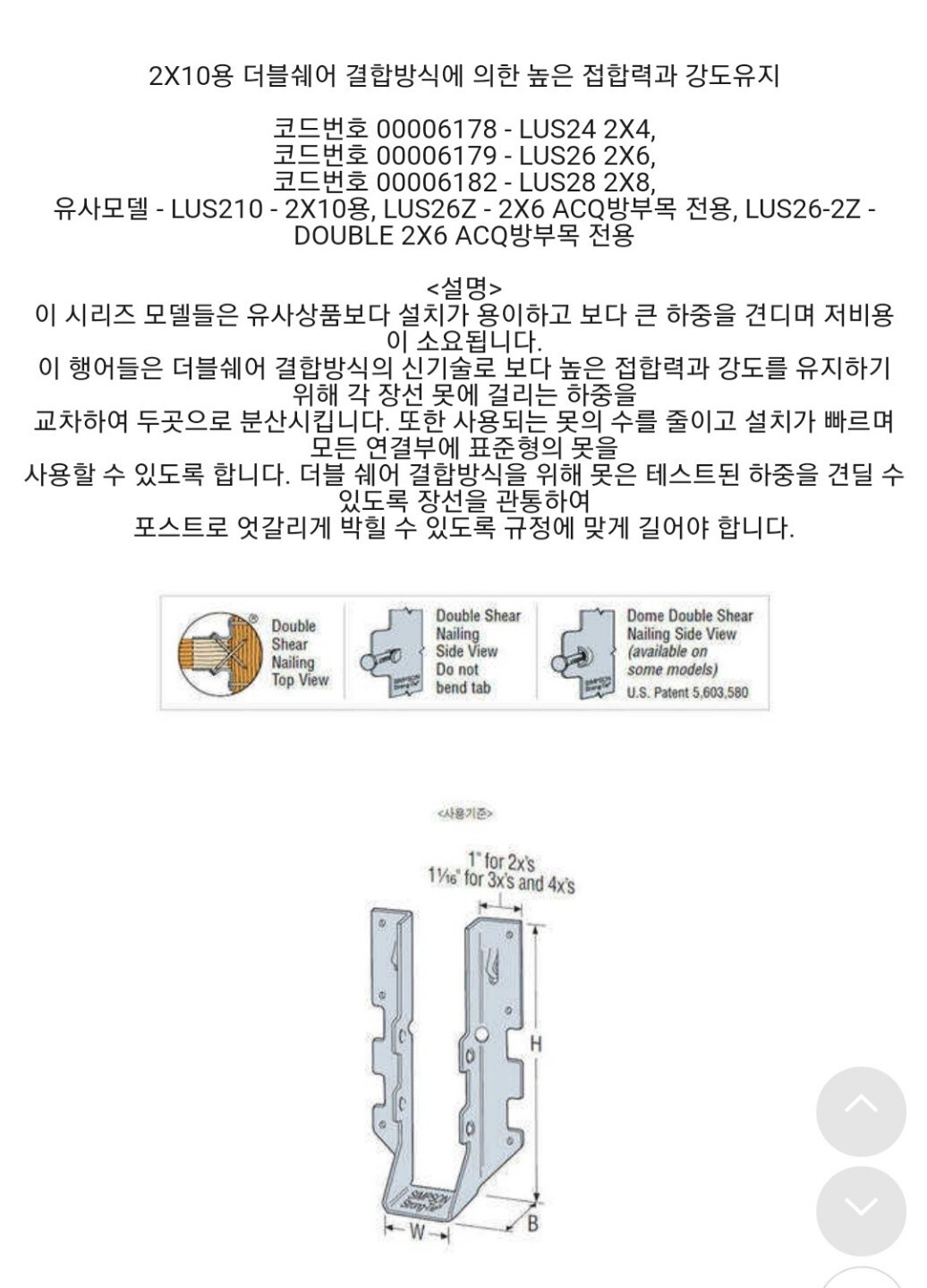

림조이스트 작업시 파이프클램프로 벽체위에 단단히 붙여 준 후에 고정해 주었습니다.

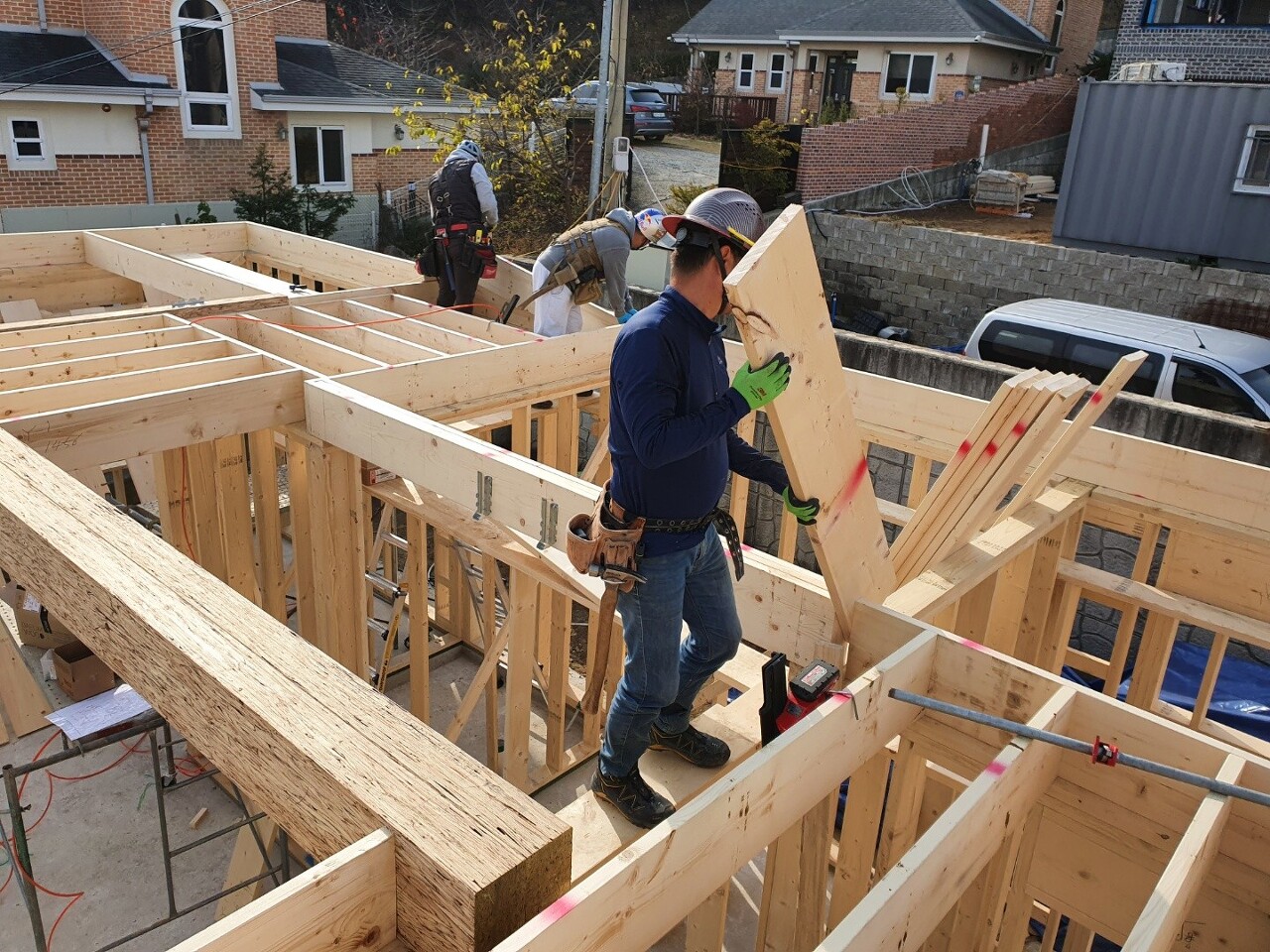

각자의 역할대로 작업이 원활이 진행 되어 금방 장선 작업이 마무리 되었습니다.
모든 장선 작업이 완료 되었습니다.
내일부터는 블로킹작업을 진행하여 구조적으로 더 튼튼한 모양새를 갖춰 나갈 예정입니다.
내일 오전에 낮은 확률이지만, 적은량의 비소식이 있어 천막 보양후 퇴근하였습니다.^^
