날씨 : 맑음
- 금일 근무자
팀 장 : 서태원 (8시간)
부팀장 : 오경택 (8시간)
팀 원 : 김수현 (8시간), 최용모 (8시간), 백경운(8시간)
금일품수 (누계) :5(총41.2품)
금일 작업현황

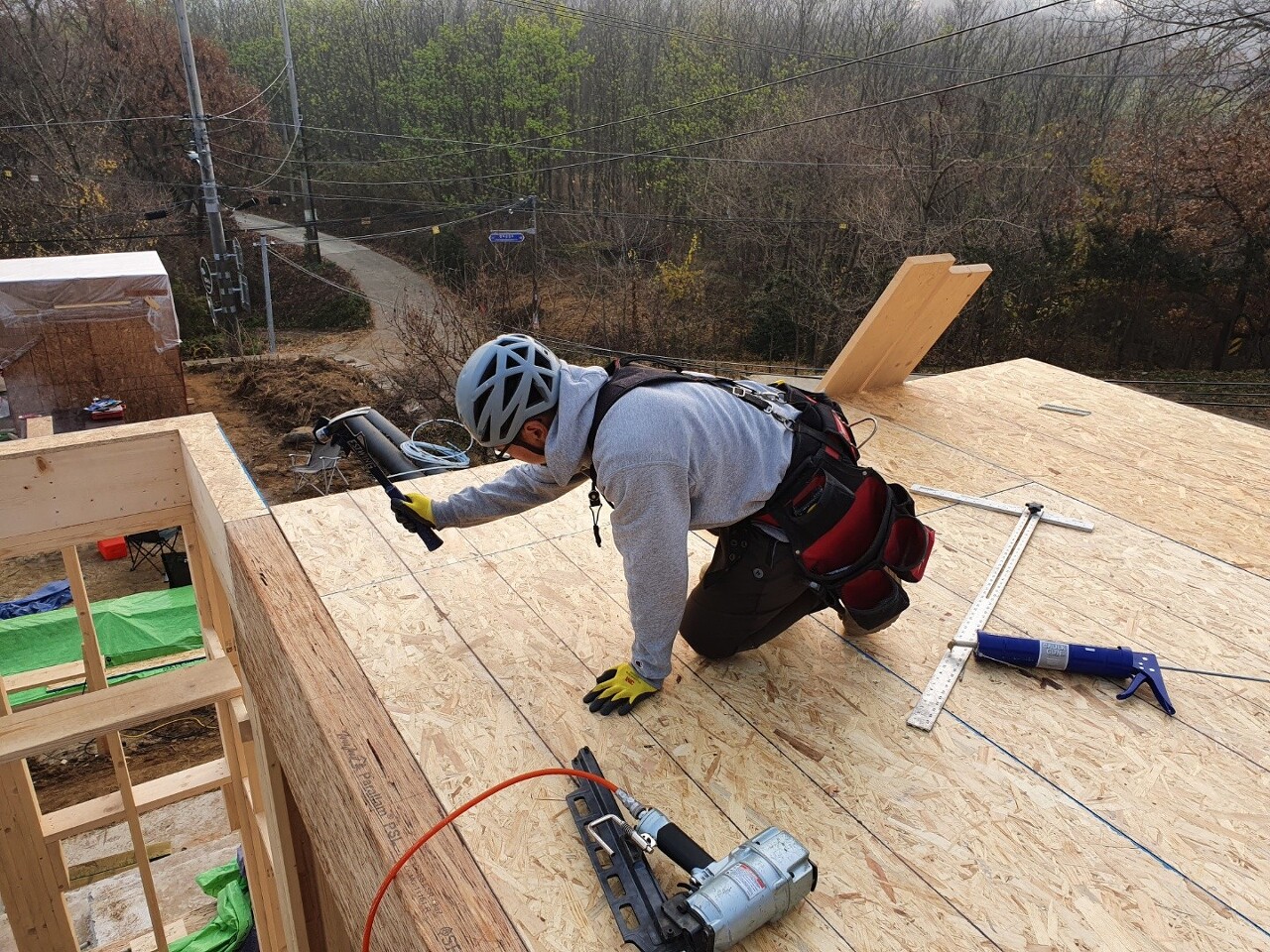

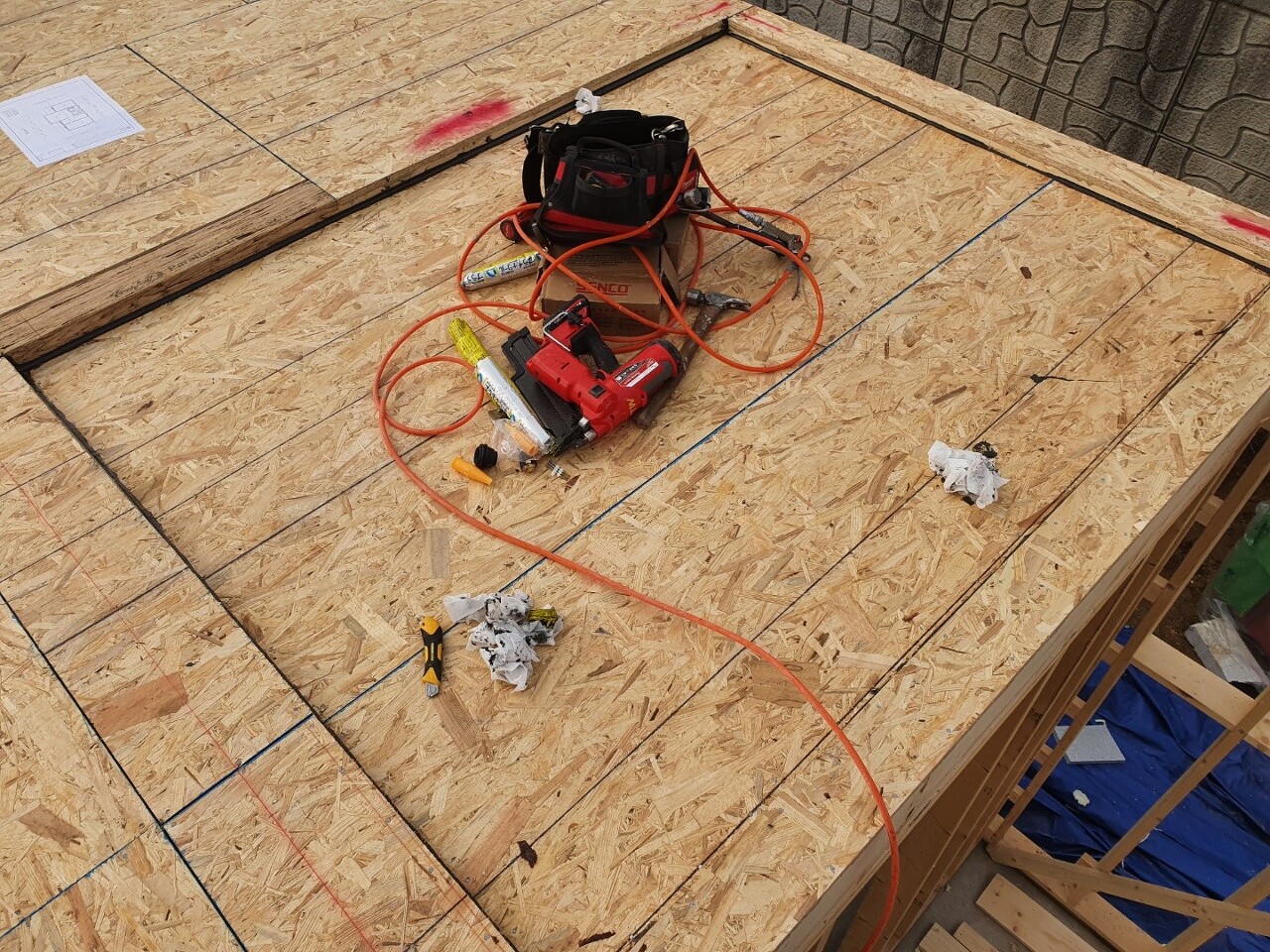

-T&G 작업

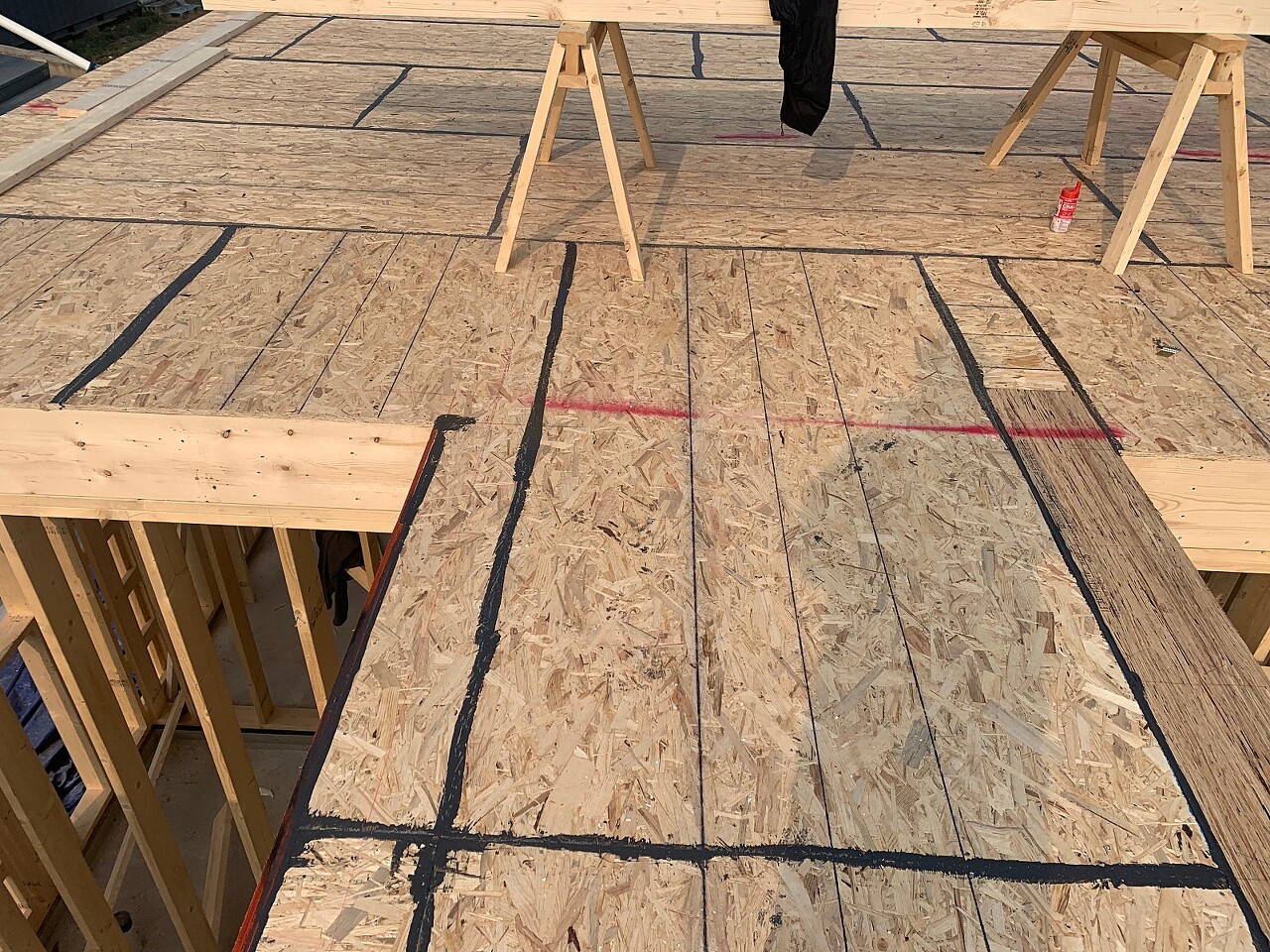

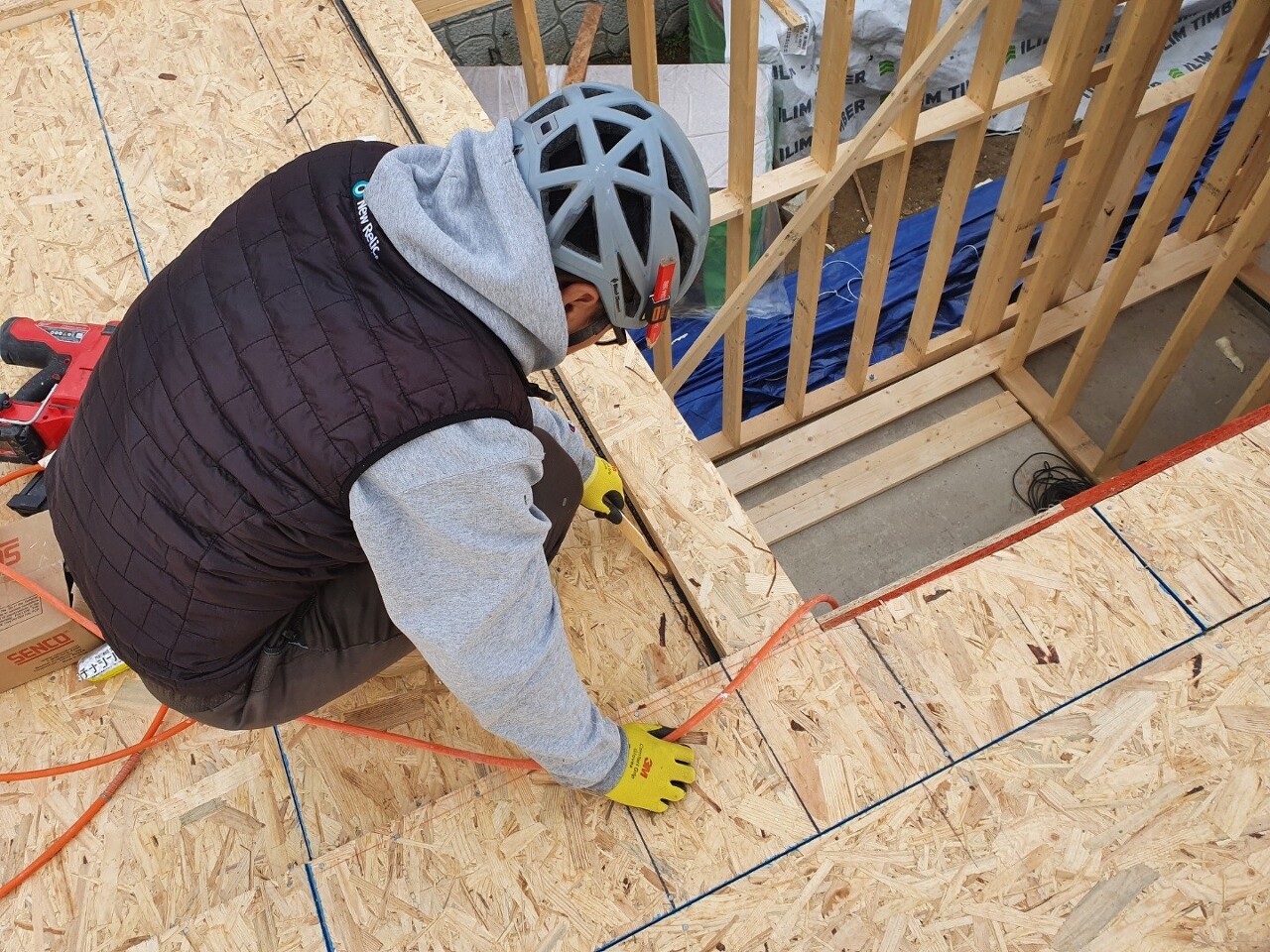

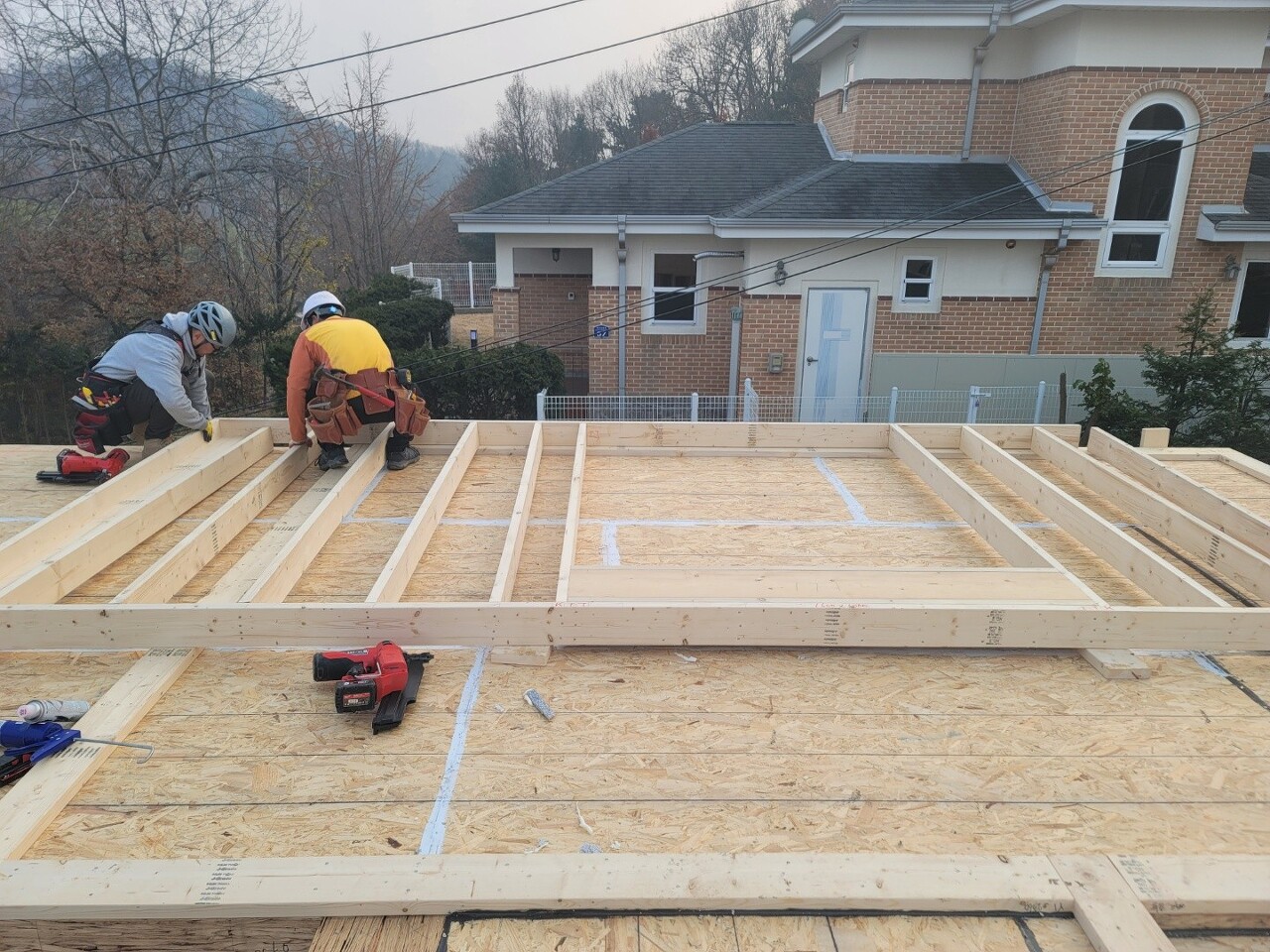

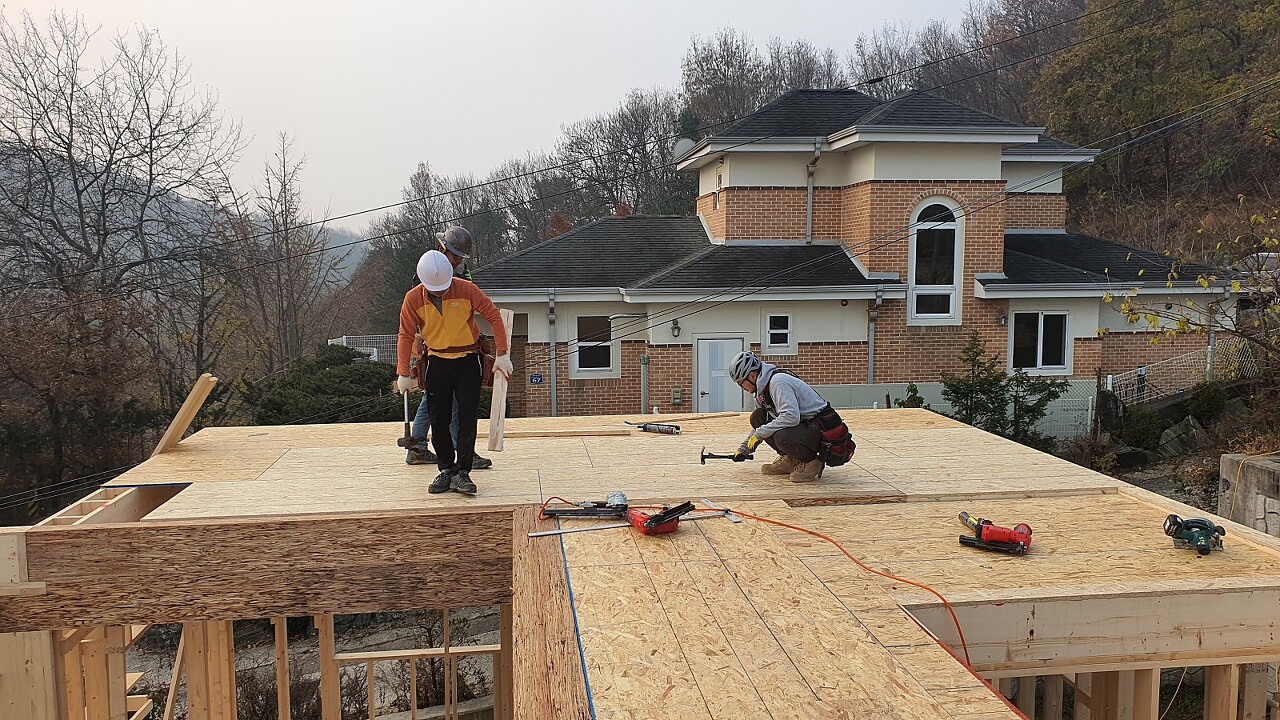

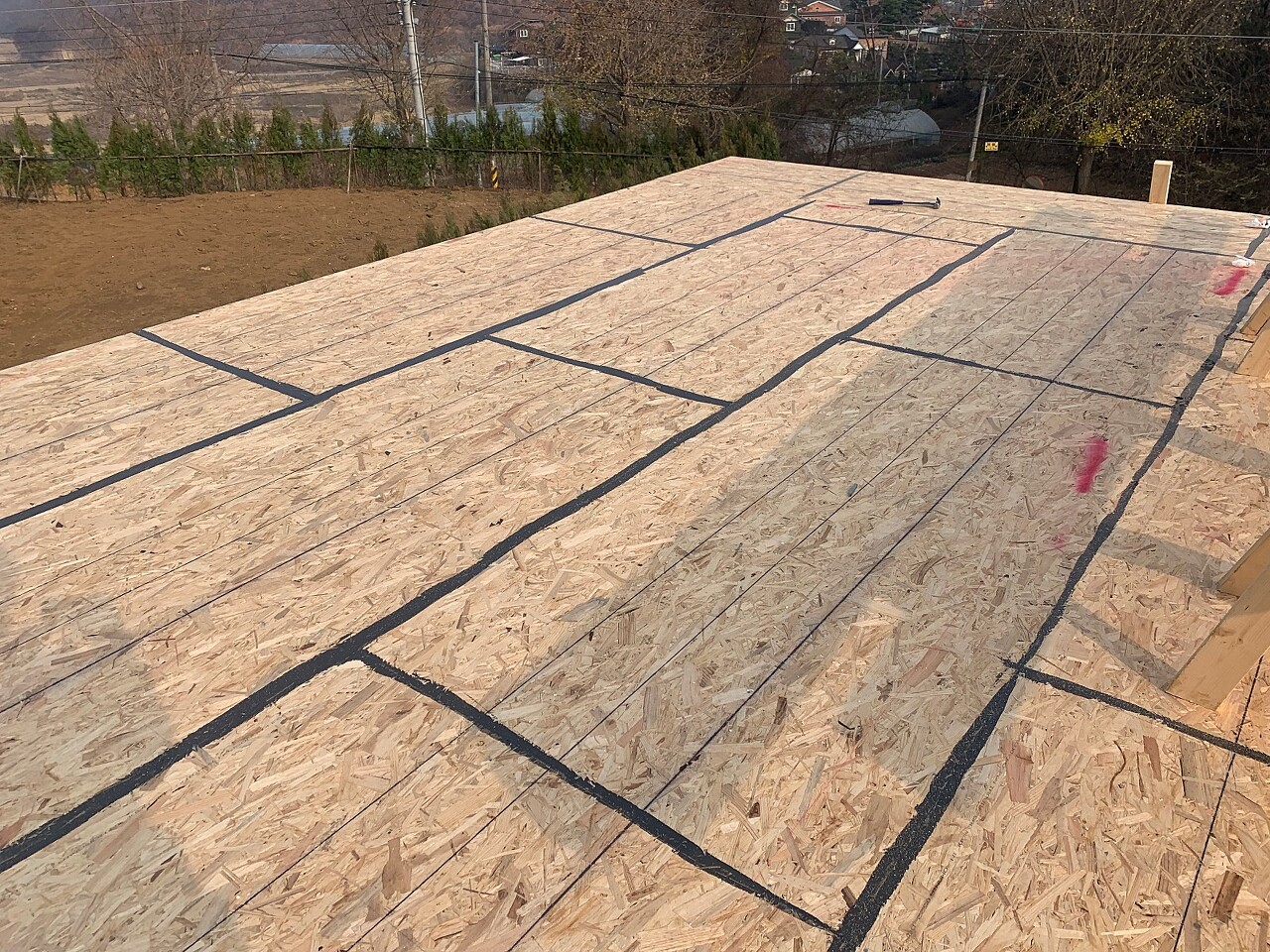

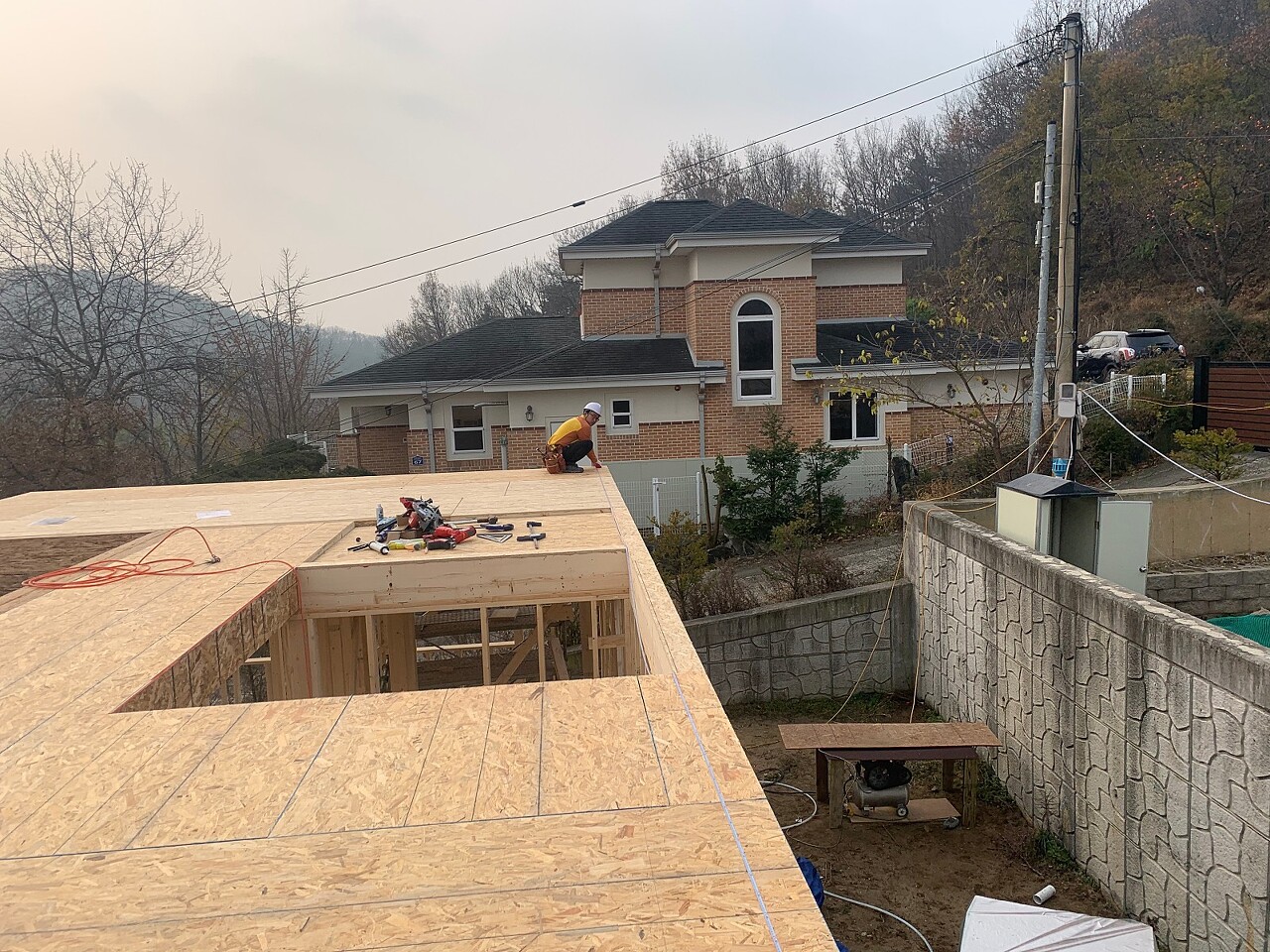

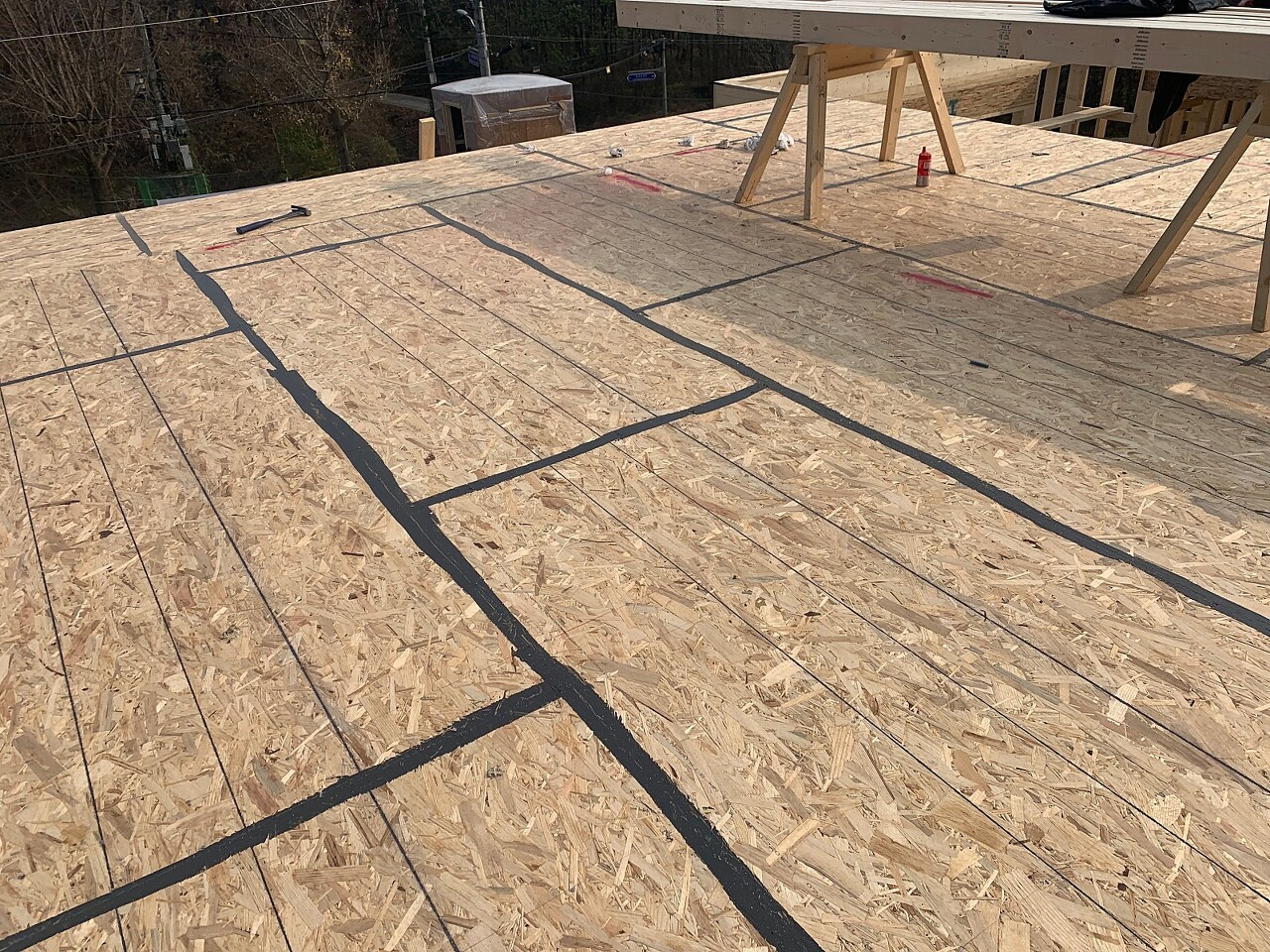

-2층 바닥 레이아웃
-2층 더블바텀 플레이트

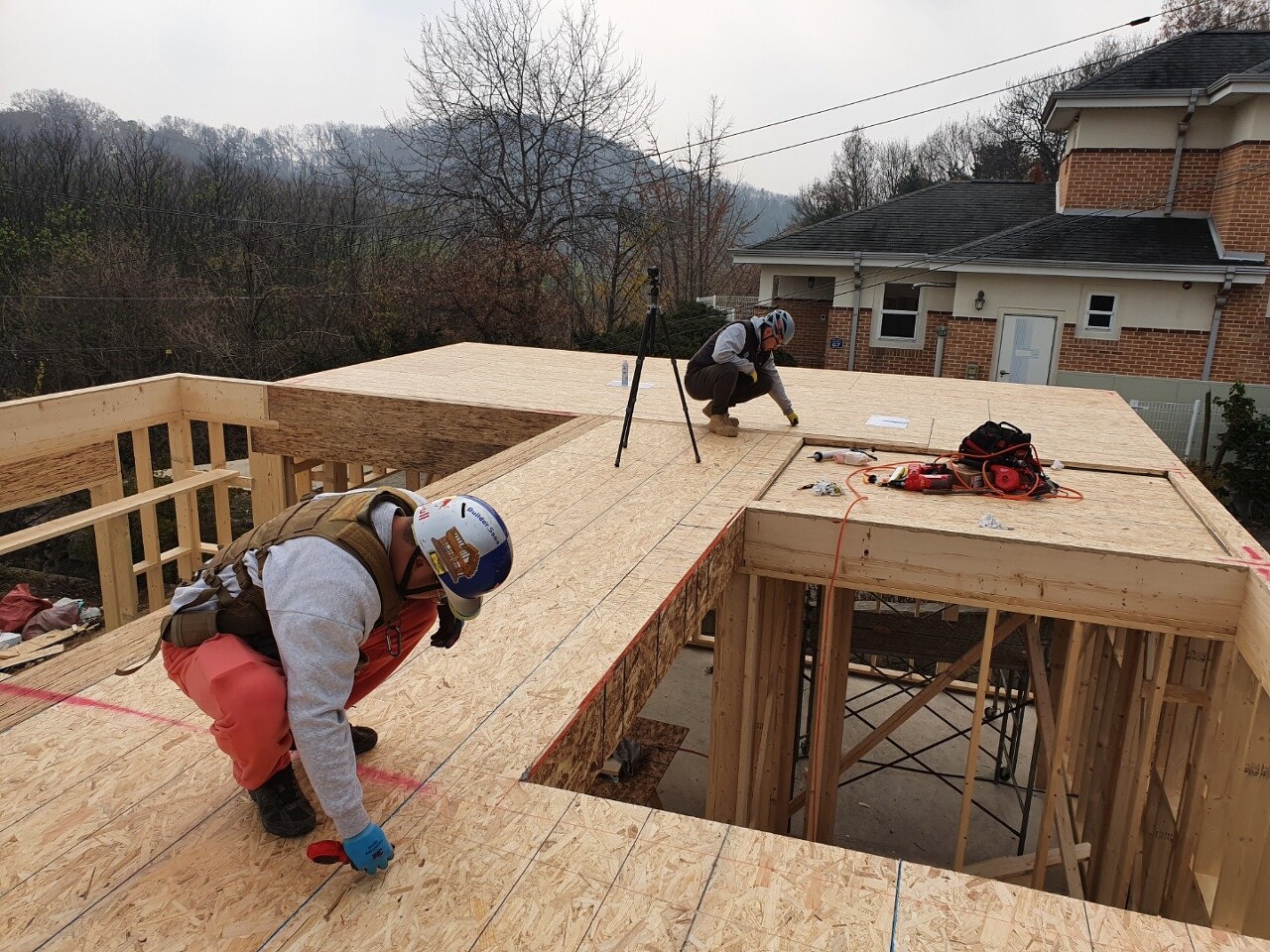

-2층 벽체시공
-2층 헤더조립
내일 예정작업
-휴 무
김포하성 8일차 입니다.

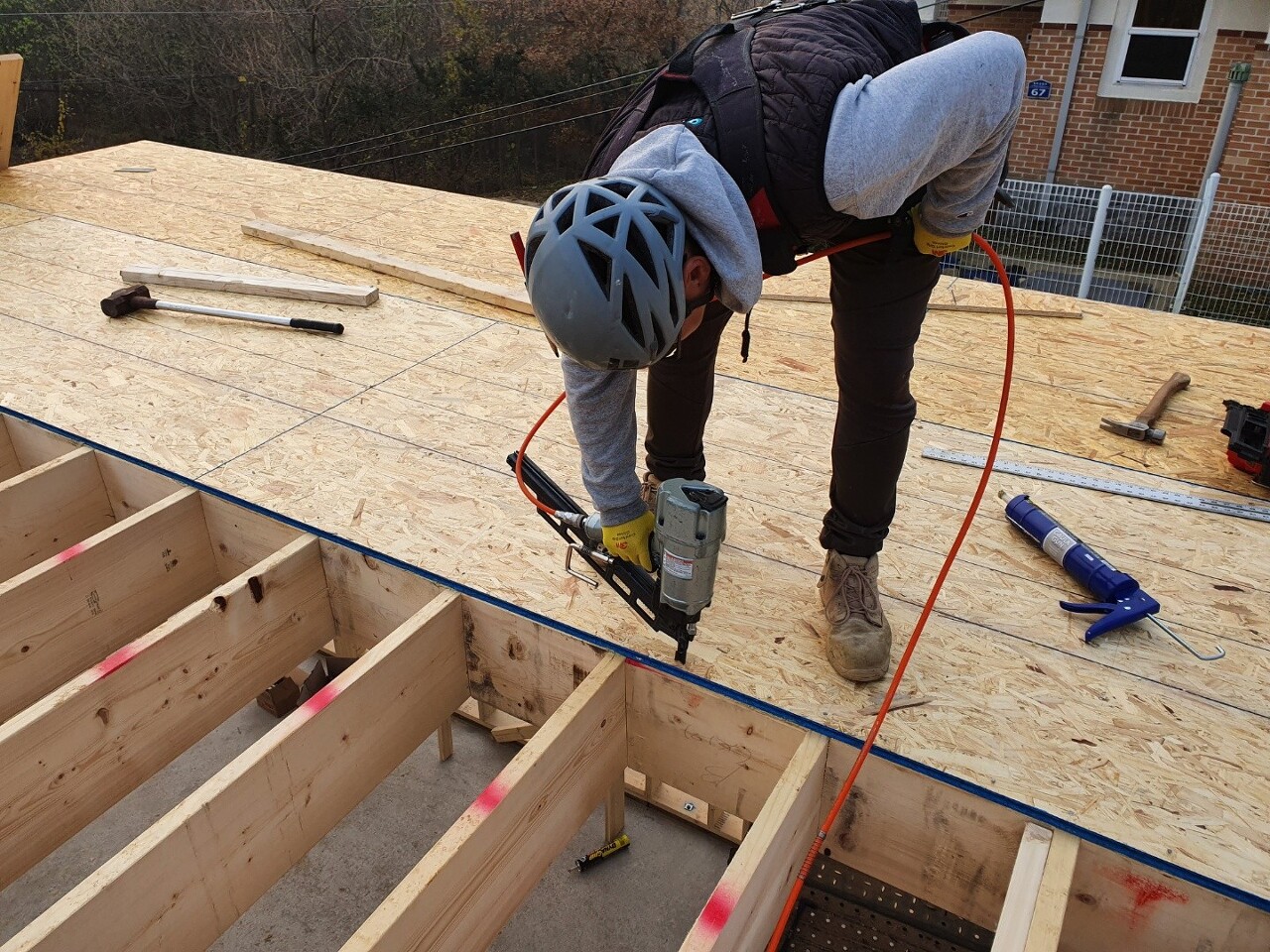

어제 미비된 T&G작업 마무리 하였습니다.

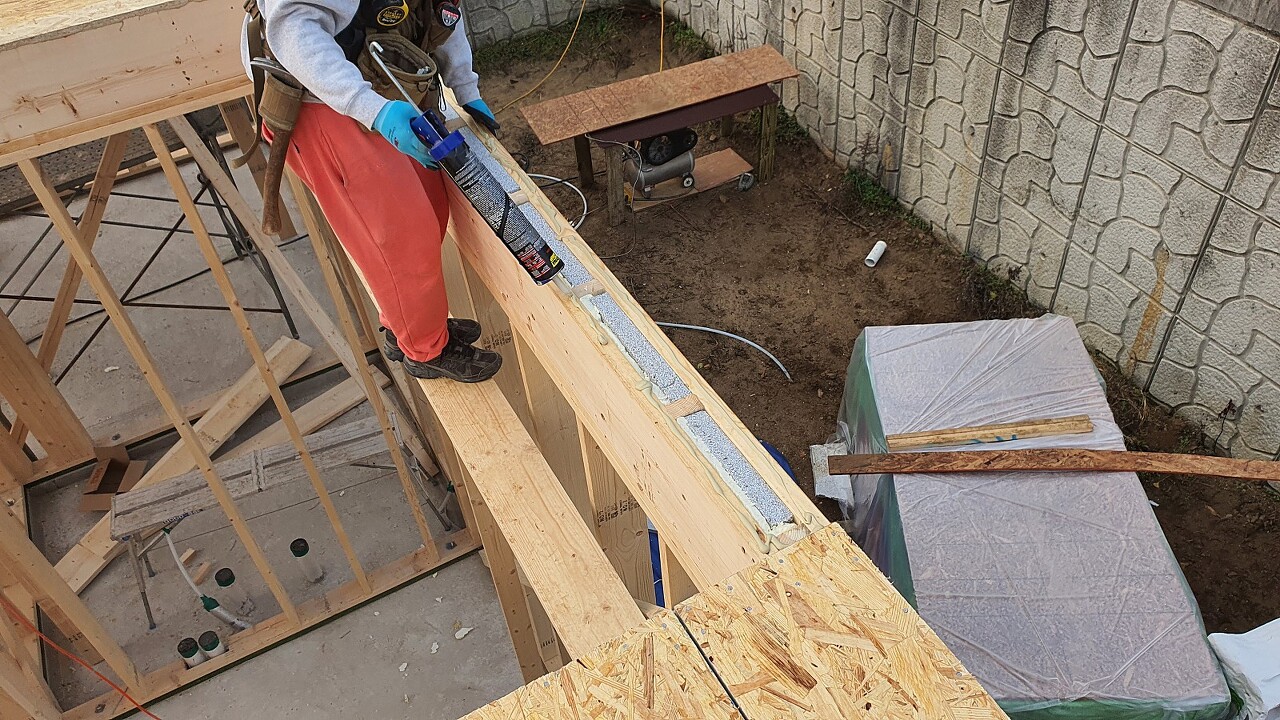

외벽부분에 EPS와 우레탄폼을 충진하여 단열을 높여주었습니다.

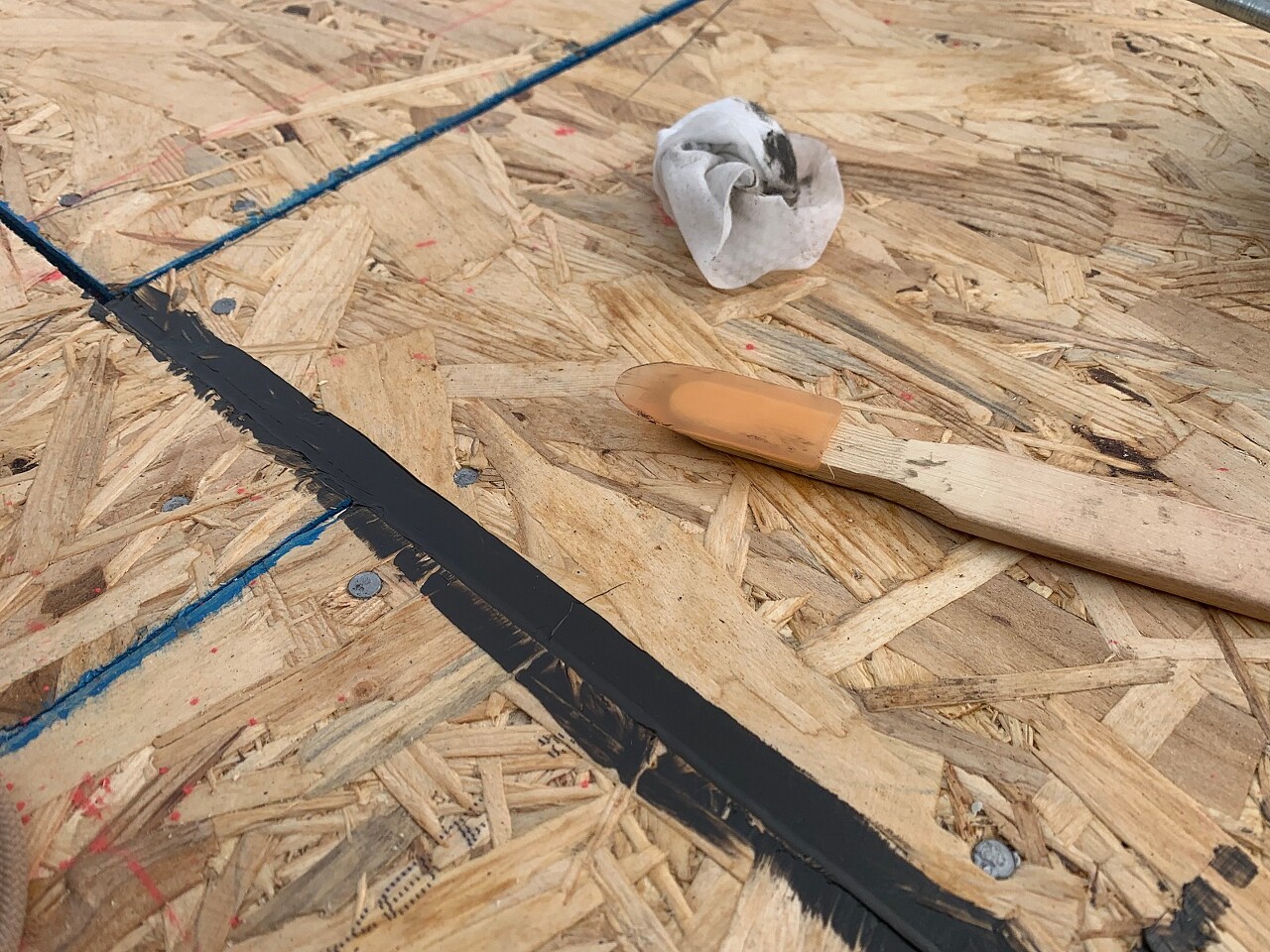

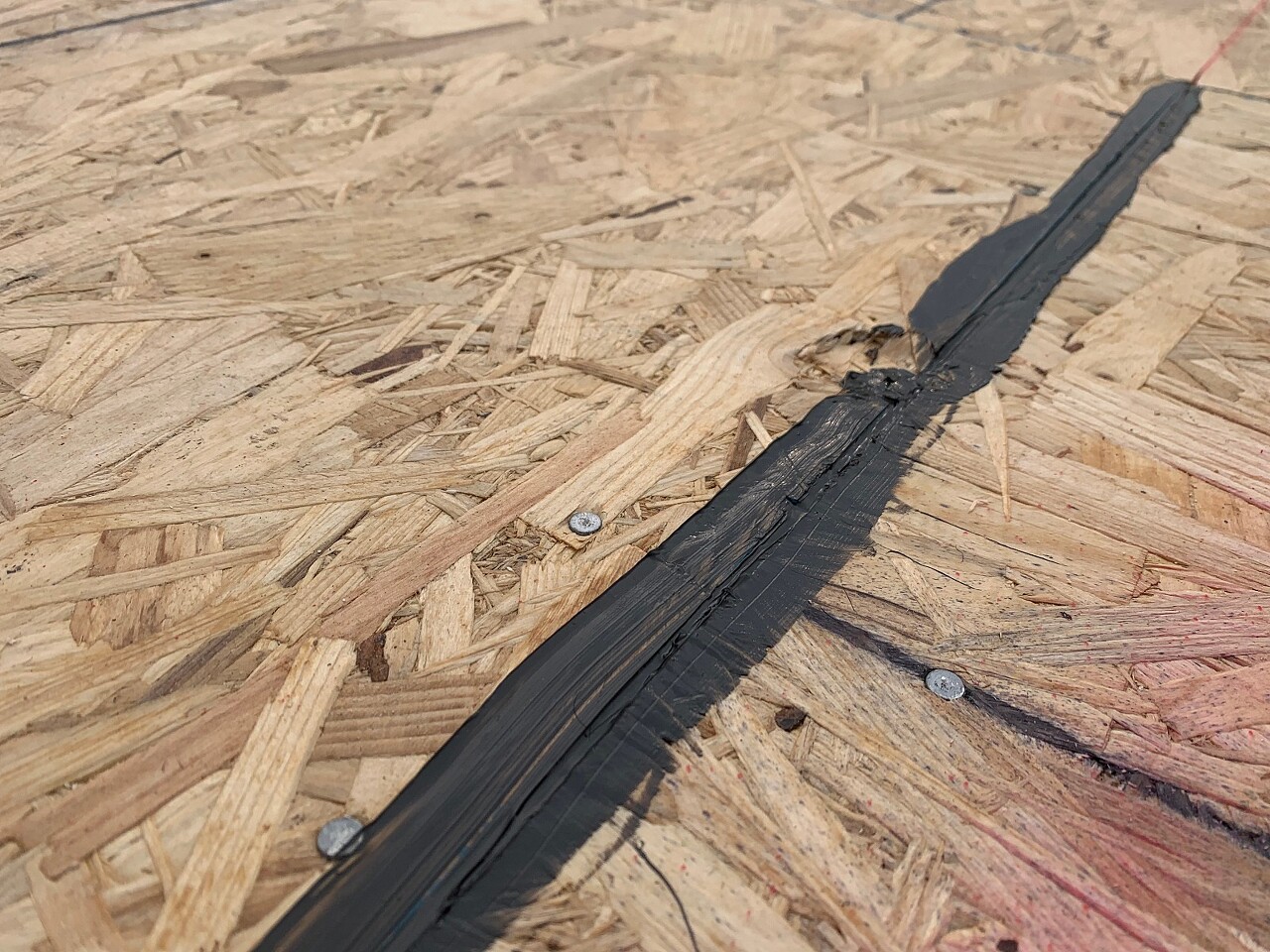

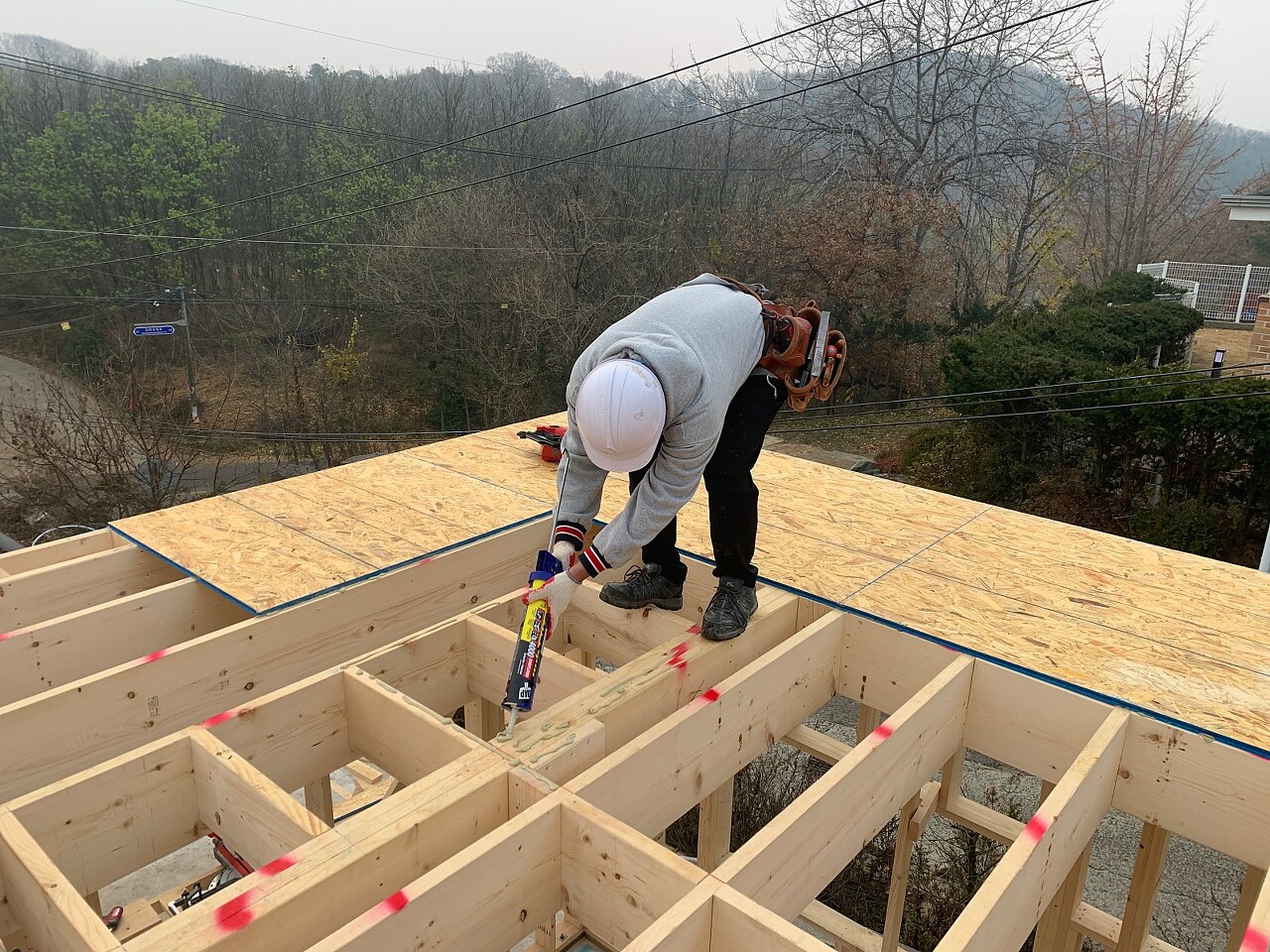

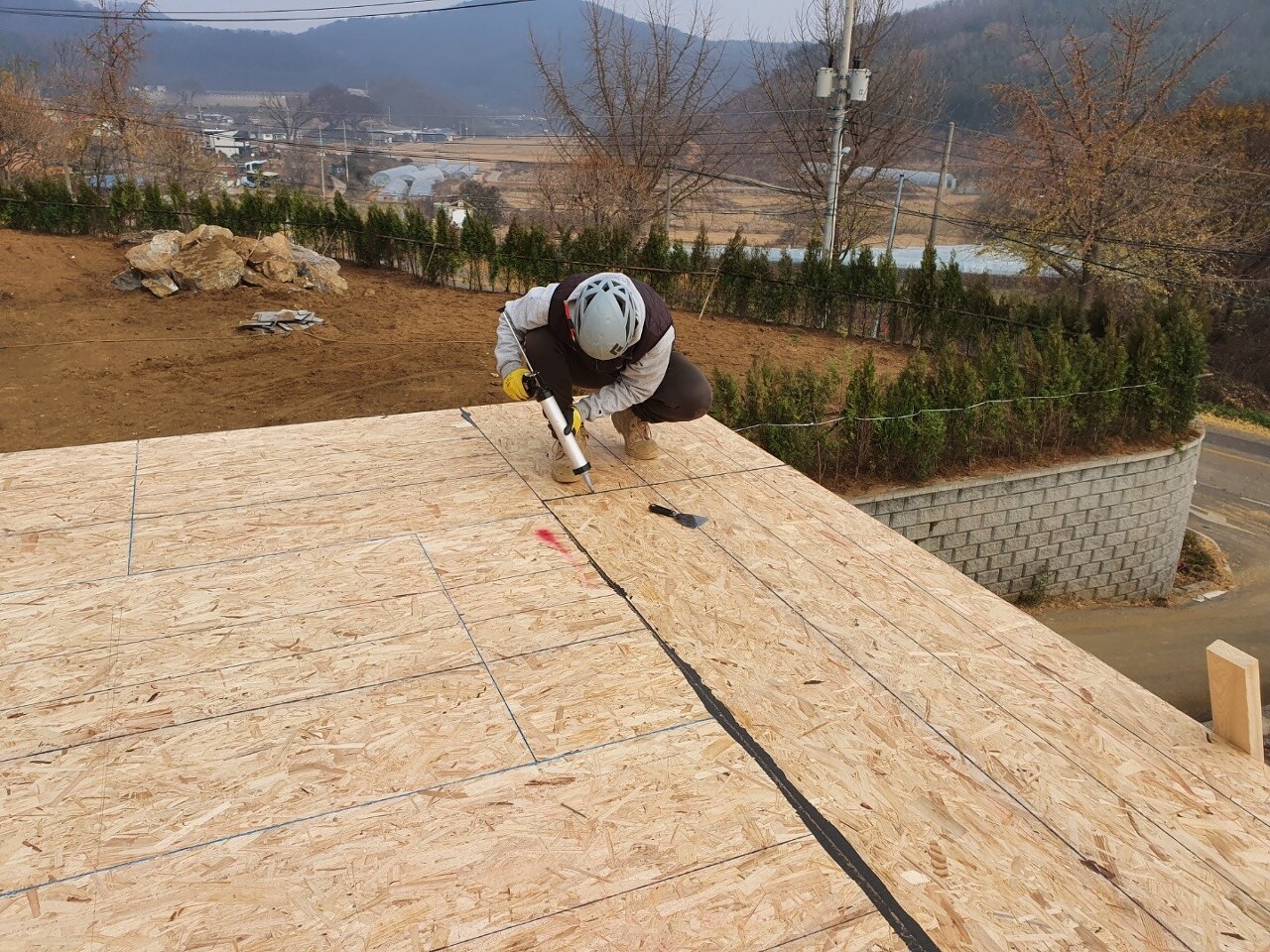

2층바닥 틈새에 우레탄 실란트충진하여 방수효과 높여 주었습니다.
욕실부분은 특히 더 신경써서 꼼꼼하게 시공해 주었습니다.
용모빌더가 고생해 주었습니다.. 시간이 걸리더라도 미비되는 부분은 놓치지 않고 꼼꼼히 진행하려 합니다.^^

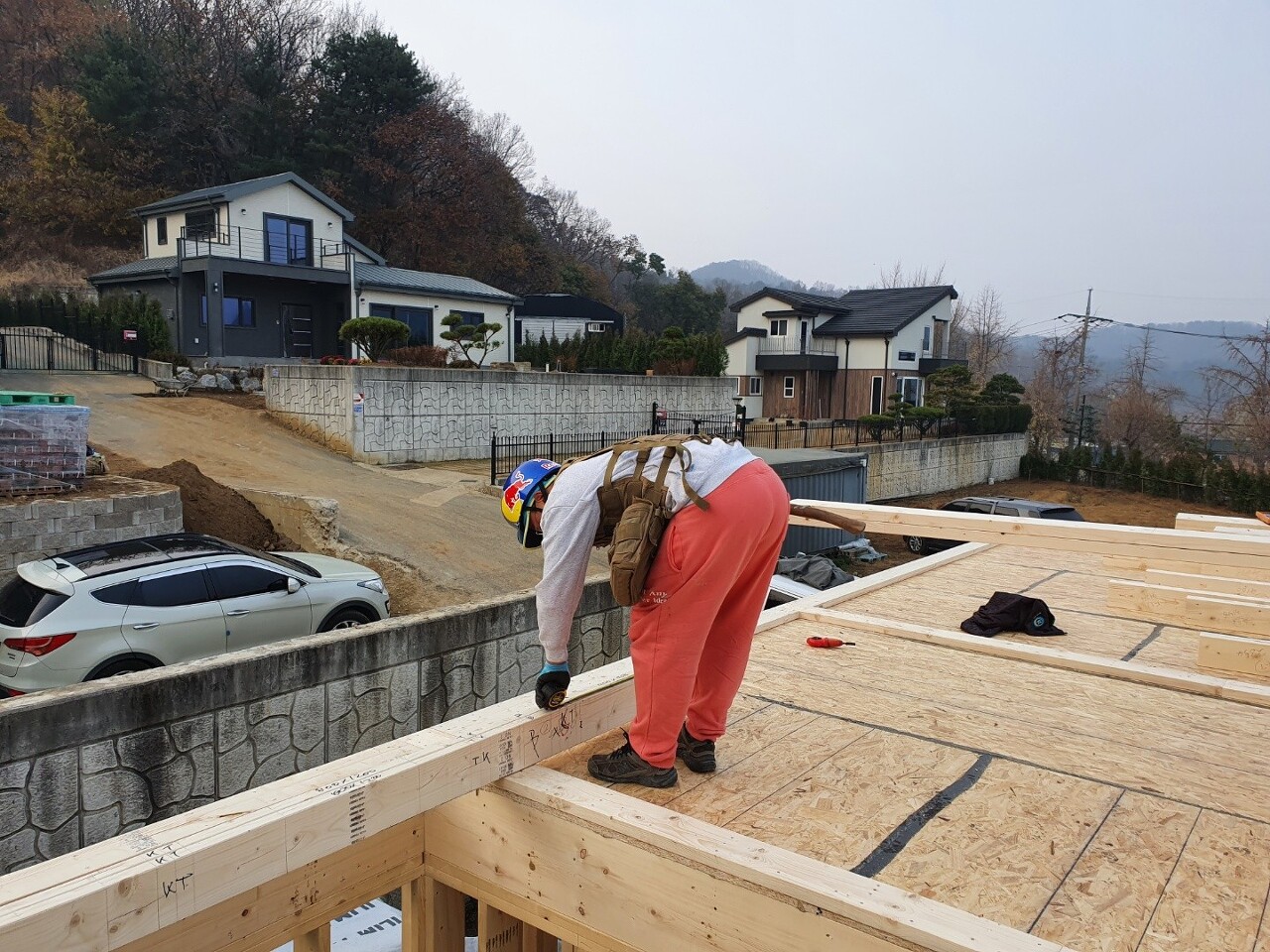

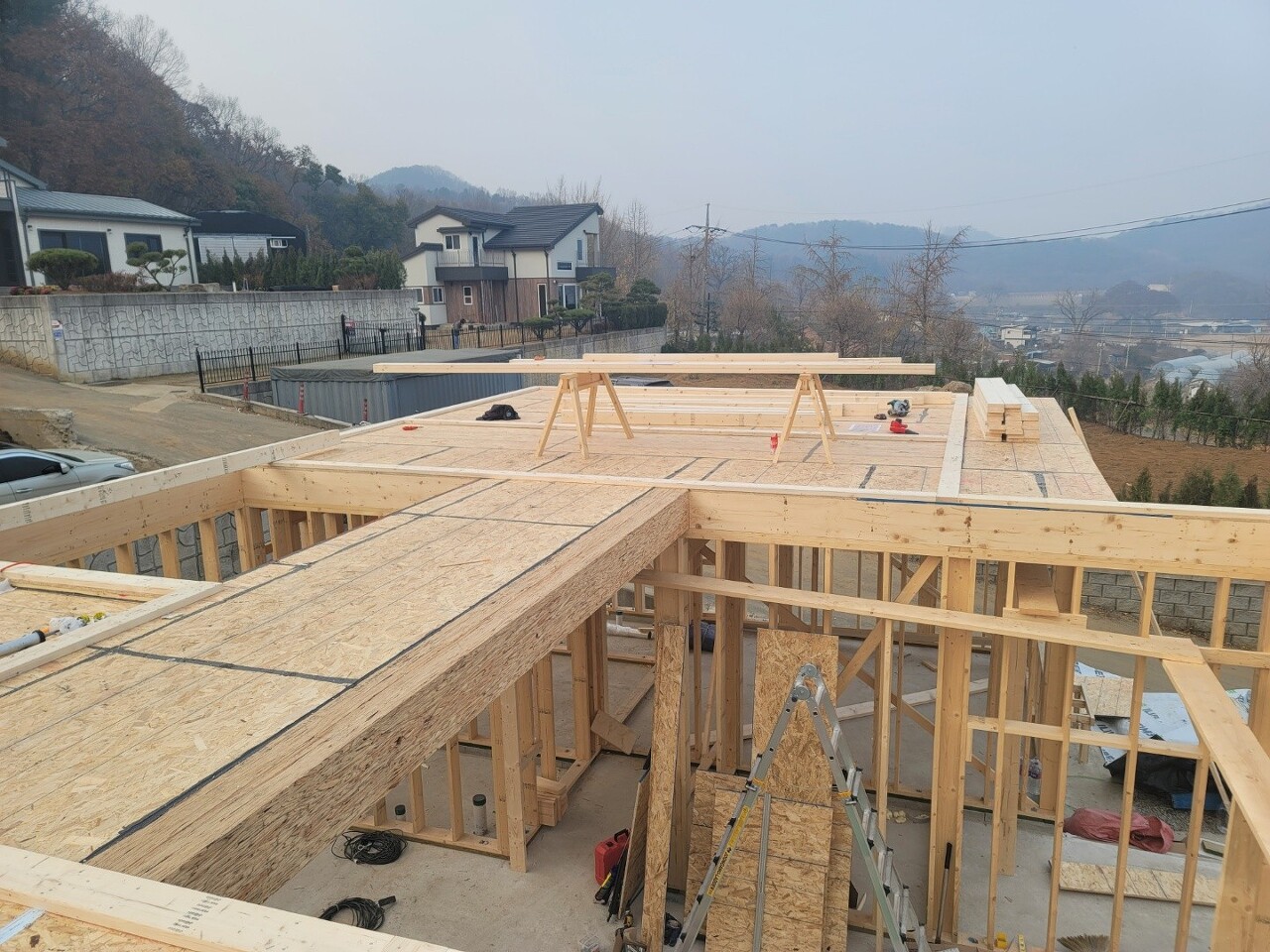

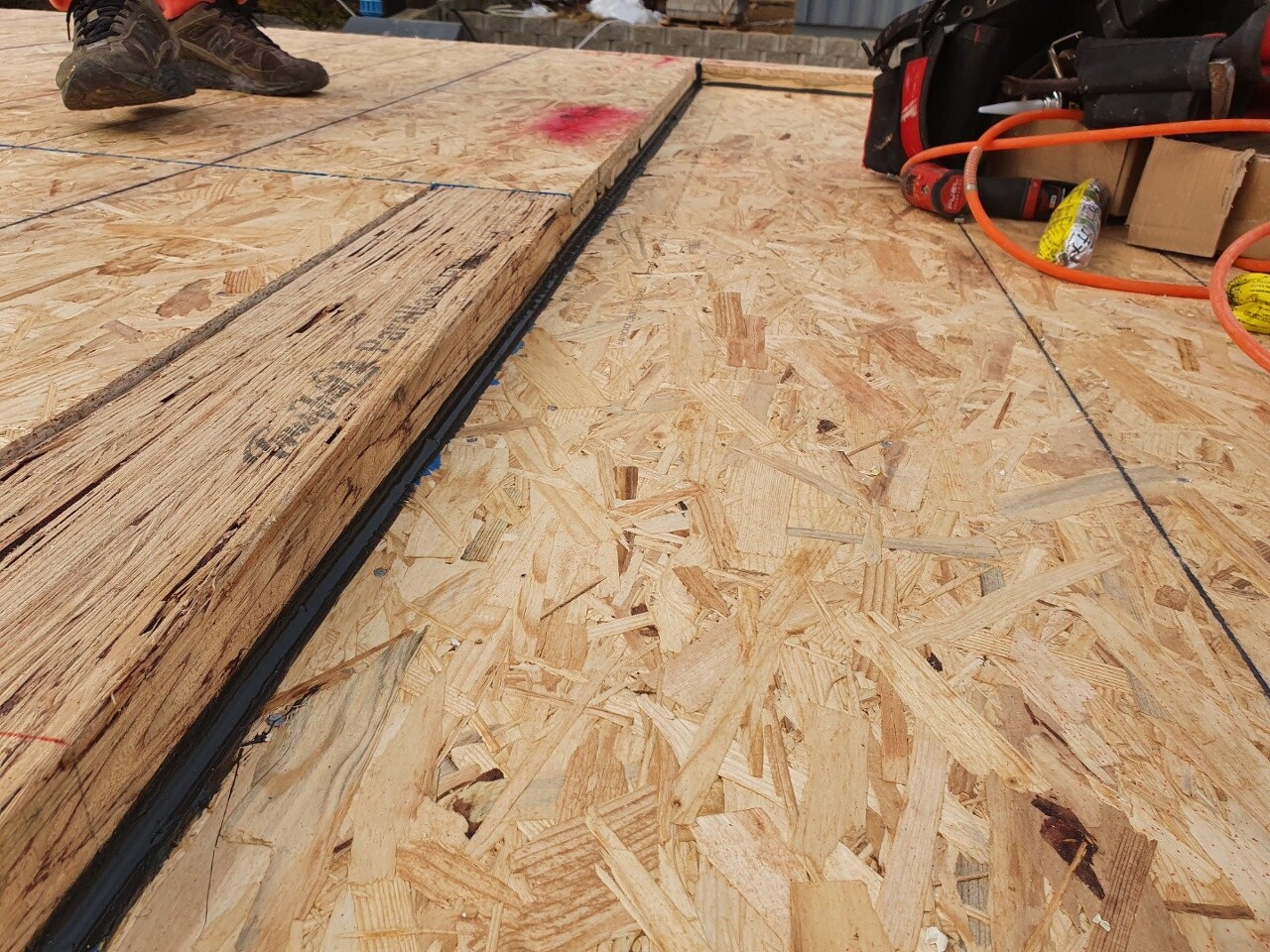

2층 바닥 레이아웃작업 진행하였습니다. 1층에서 부터 잘 맞춰 올라와서 2층벽체도 무난히 진행될 예정입니다.
앞으로 서까래까지 잘 맞춰 반듯한 집을 짓도록 하겠습니다.

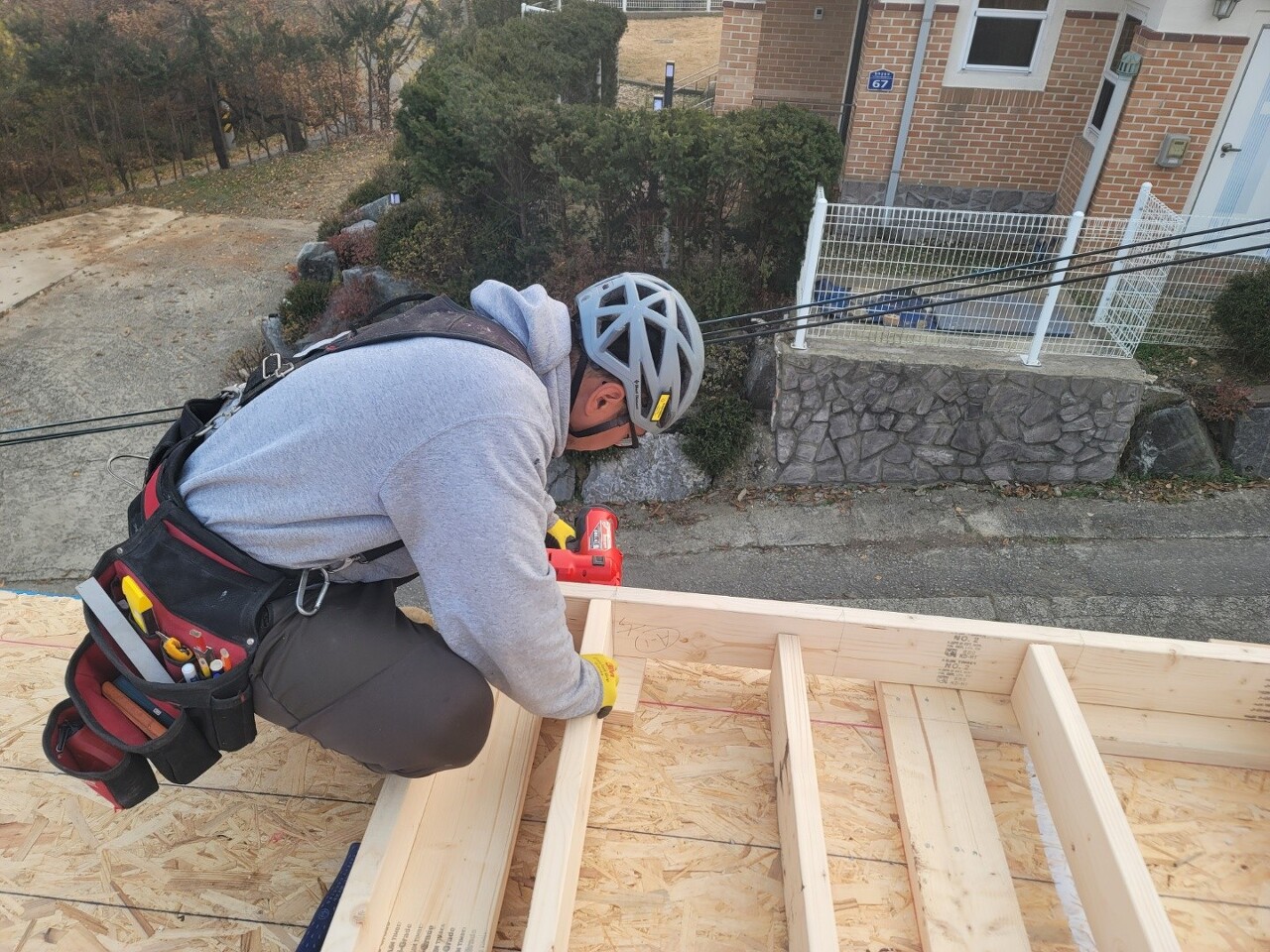

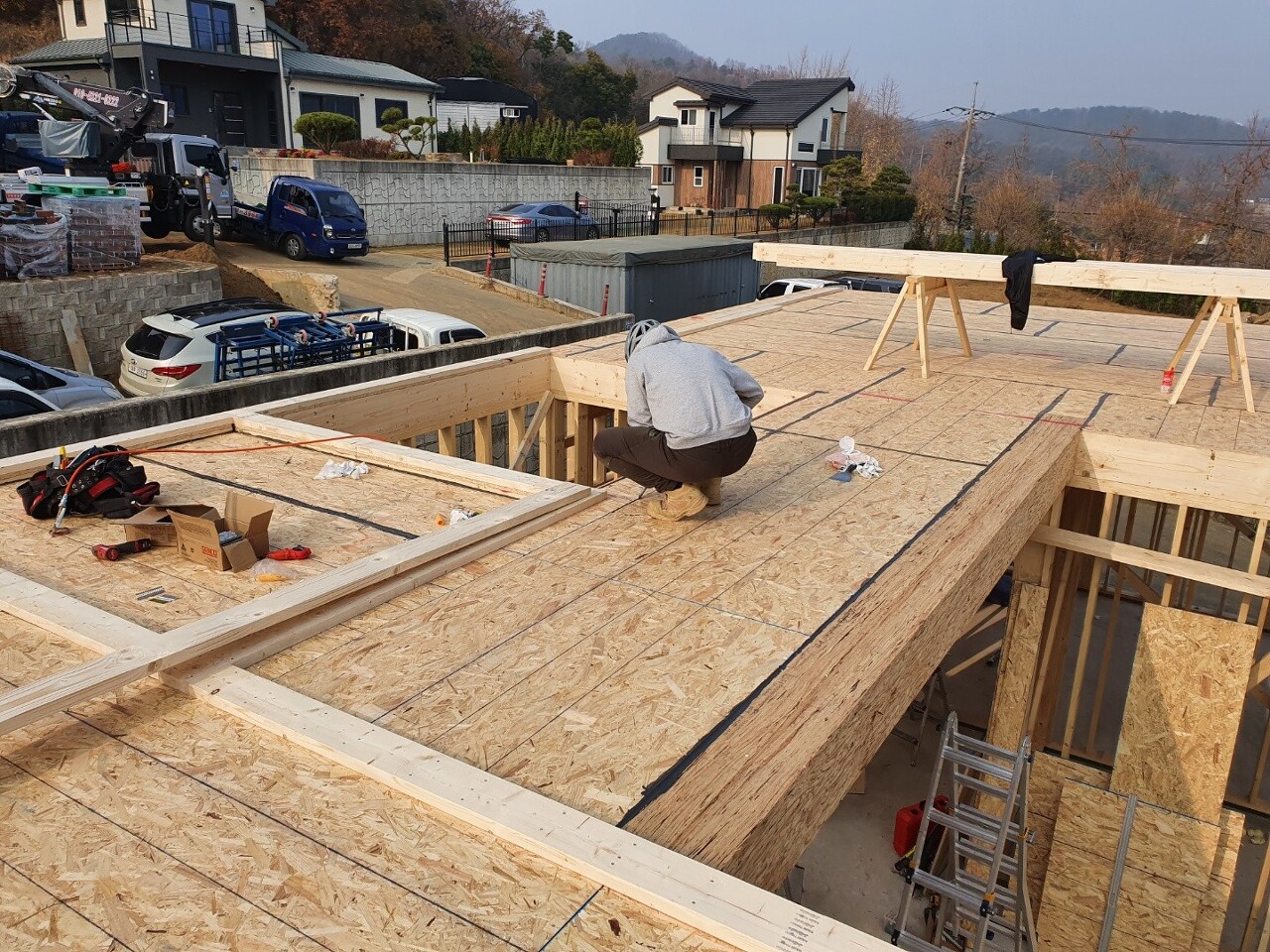

2층 더블바텀플레이트 진행하였습니다.
도면치수에 맞춰 잘 진행 되었습니다.
팀장님께서 더블플레이트의 레이아웃을 해주셨습니다.
두세번씩 꼼꼼히 확인하고 건축주님과 논의해 가시며 진행해 주셨습니다.
수현빌더가 아래에서 재단을 해주었습니다.

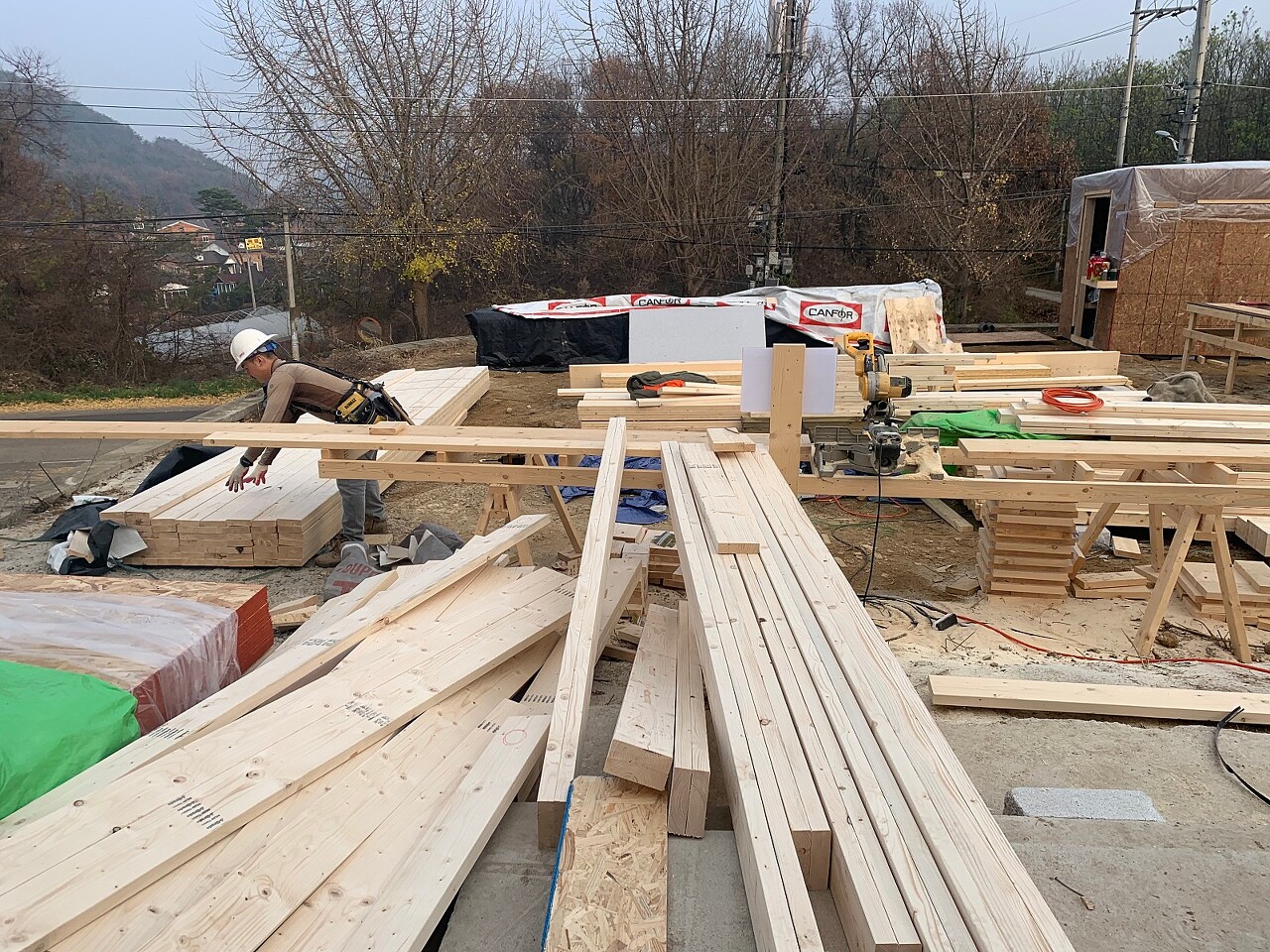

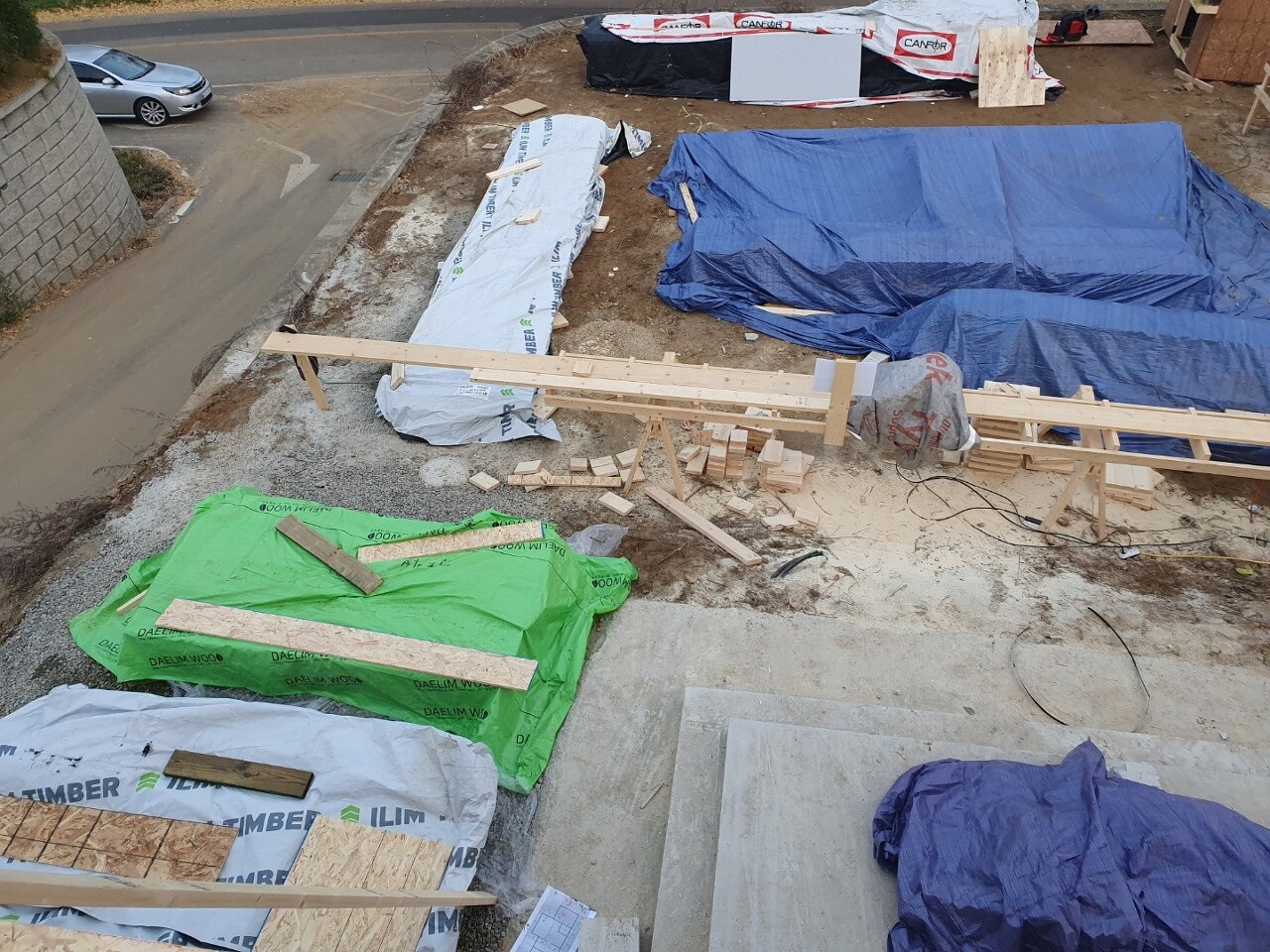

조금씩 사라져 가는 자재들을 보니 골조작업도 중반부를 향해 가는게 느껴지네요^^

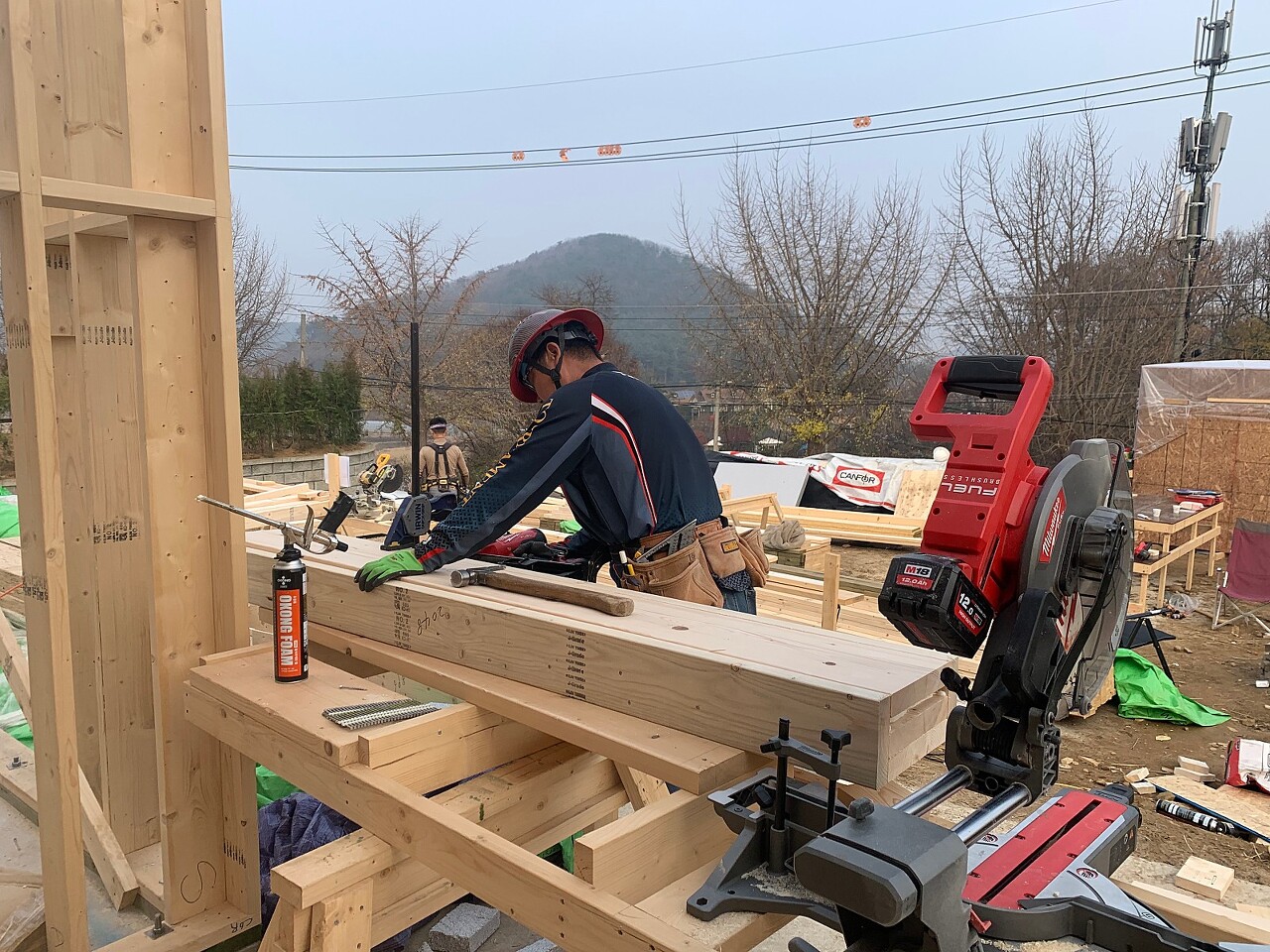

부팀장님께서 헤더 재단및 조립을 진행해 주셨습니다.

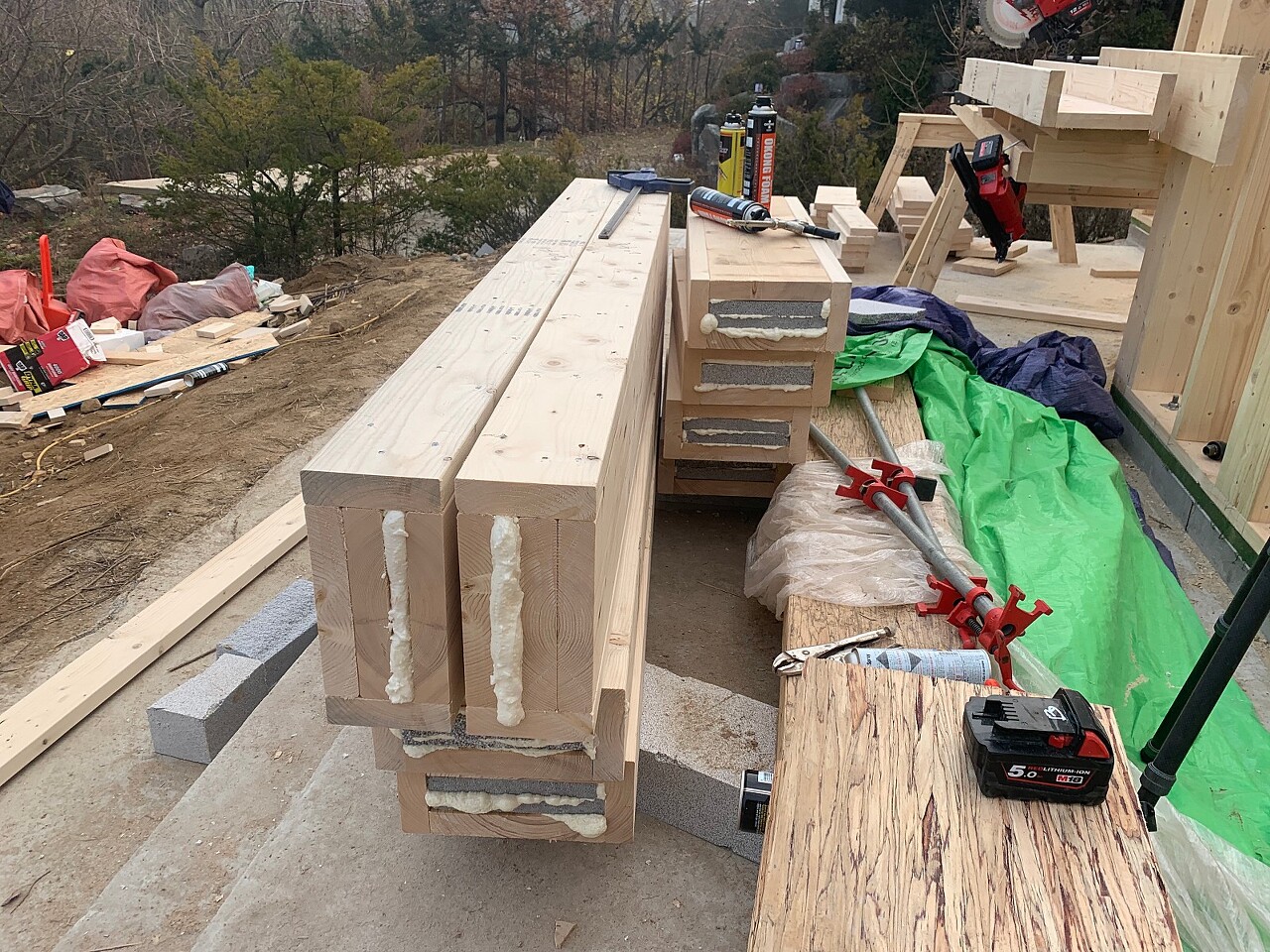

1층과 동일하게 우레탄폼과 EPS충진으로 단열효과 높여주었습니다.
스판이 긴 헤더는 구조목을 하나더 붙여서 보강해 주었습니다.

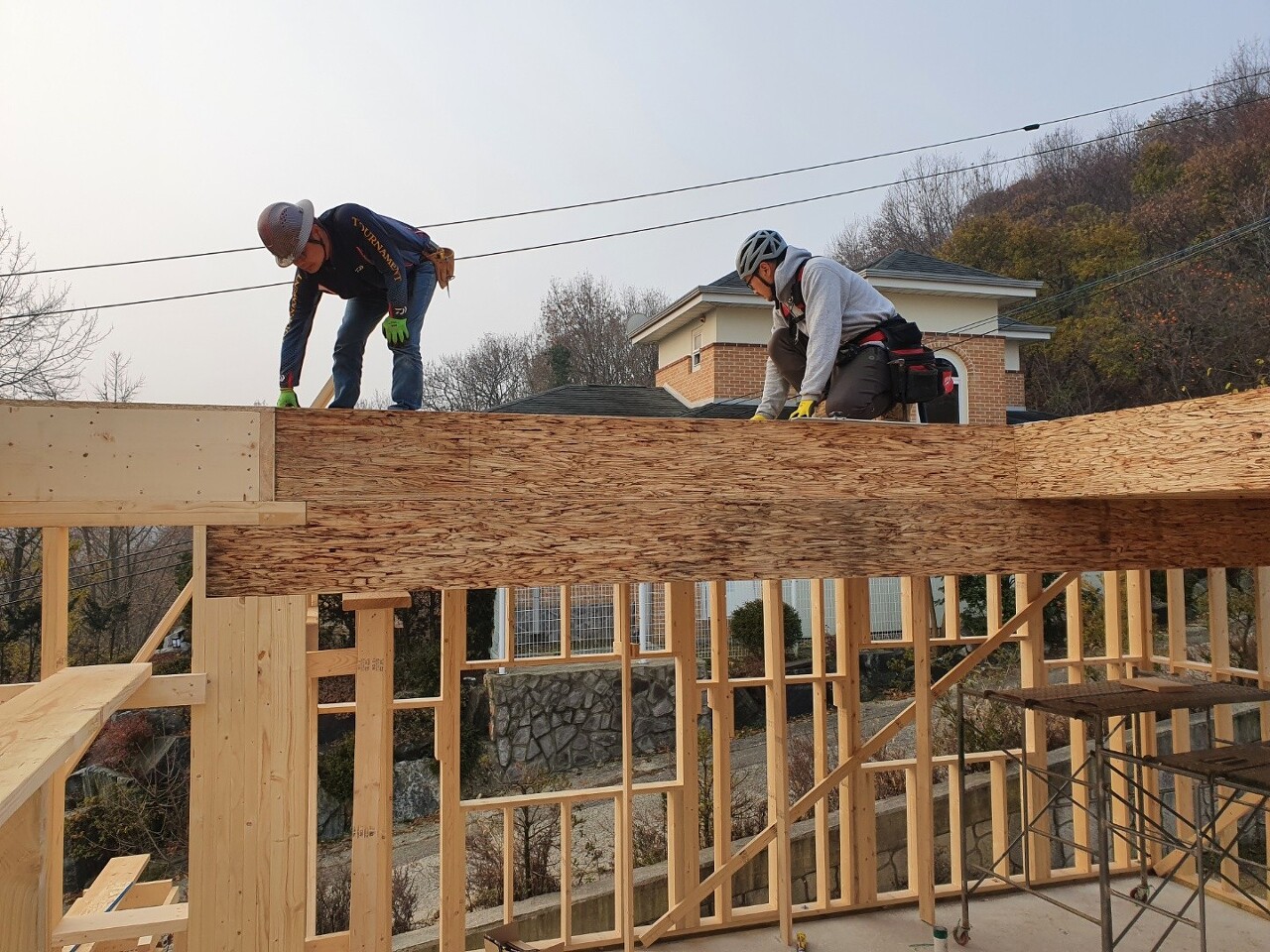

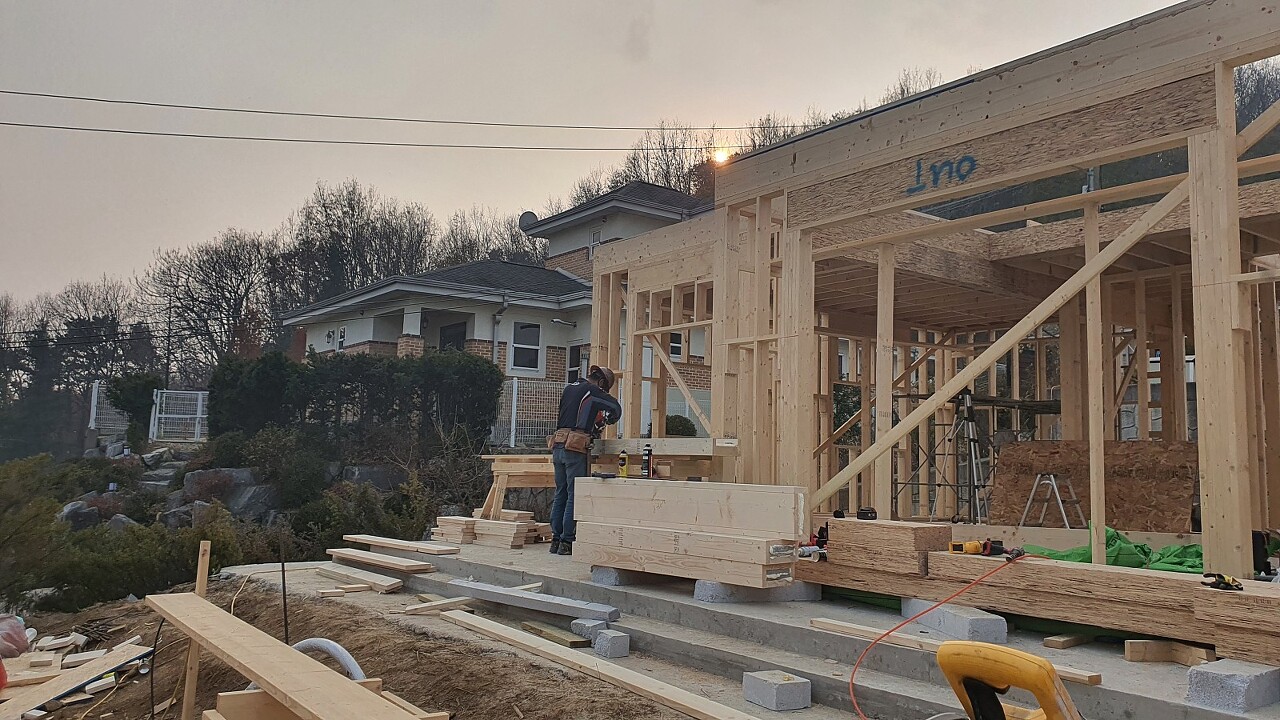

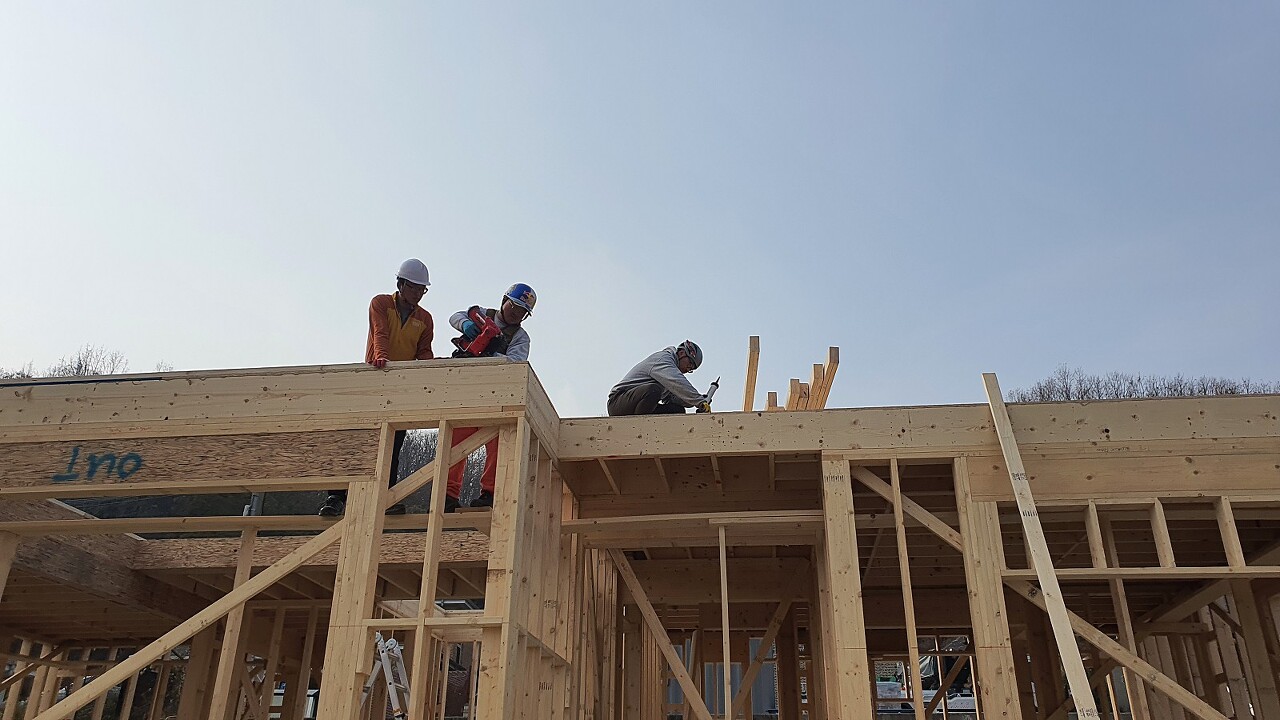

팀원 모두의 노력이 담긴 밑작업을 거쳐, 본격적으로 2층 벽체 조립이 시작되었습니다.
휴무중 비가 잡혀있어 세우는 것은 월요일로 미뤄두었습니다.^^:;

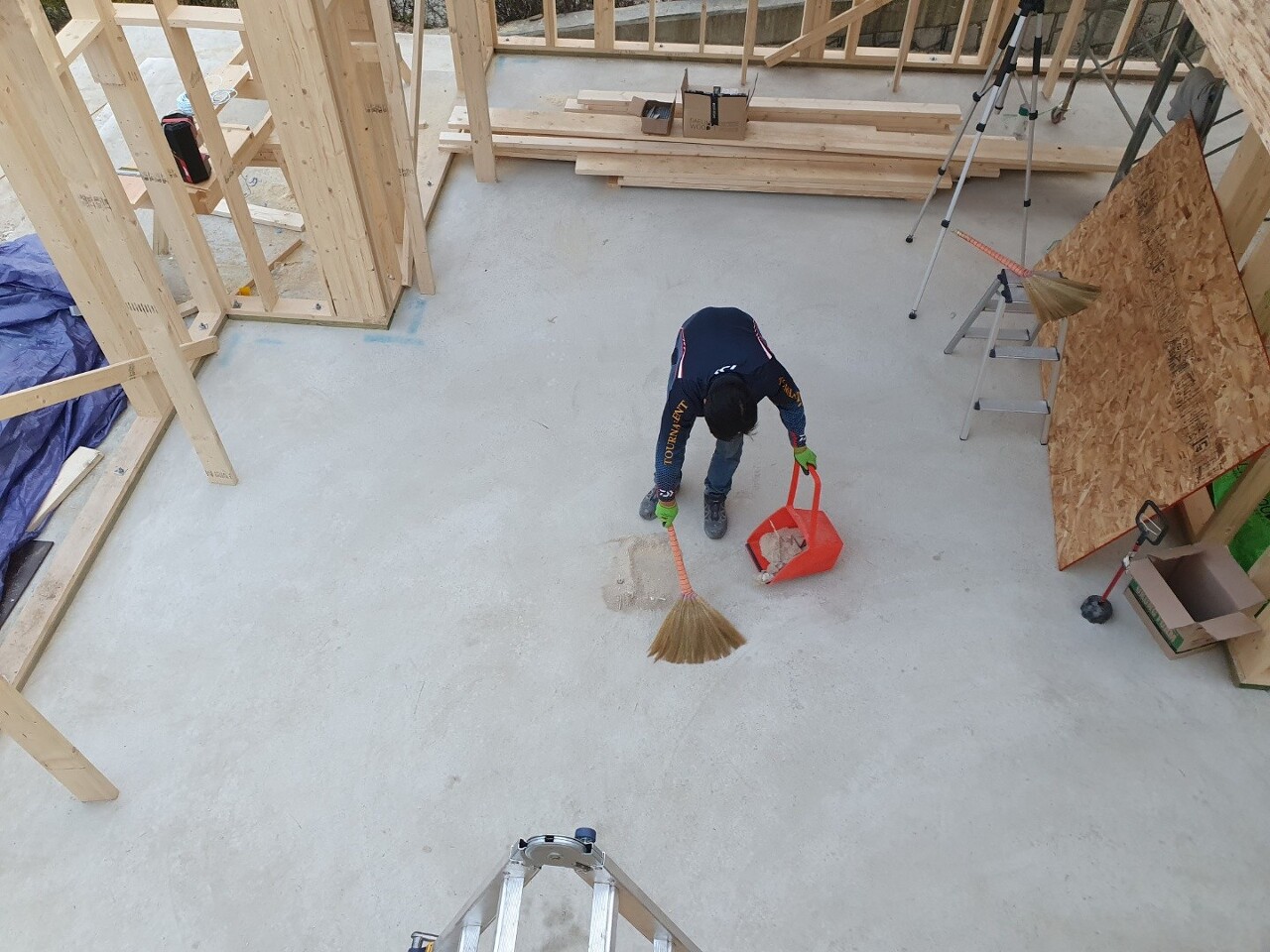

오늘 하루도 현장정리정돈 및 청소로 마무리 하였습니다.

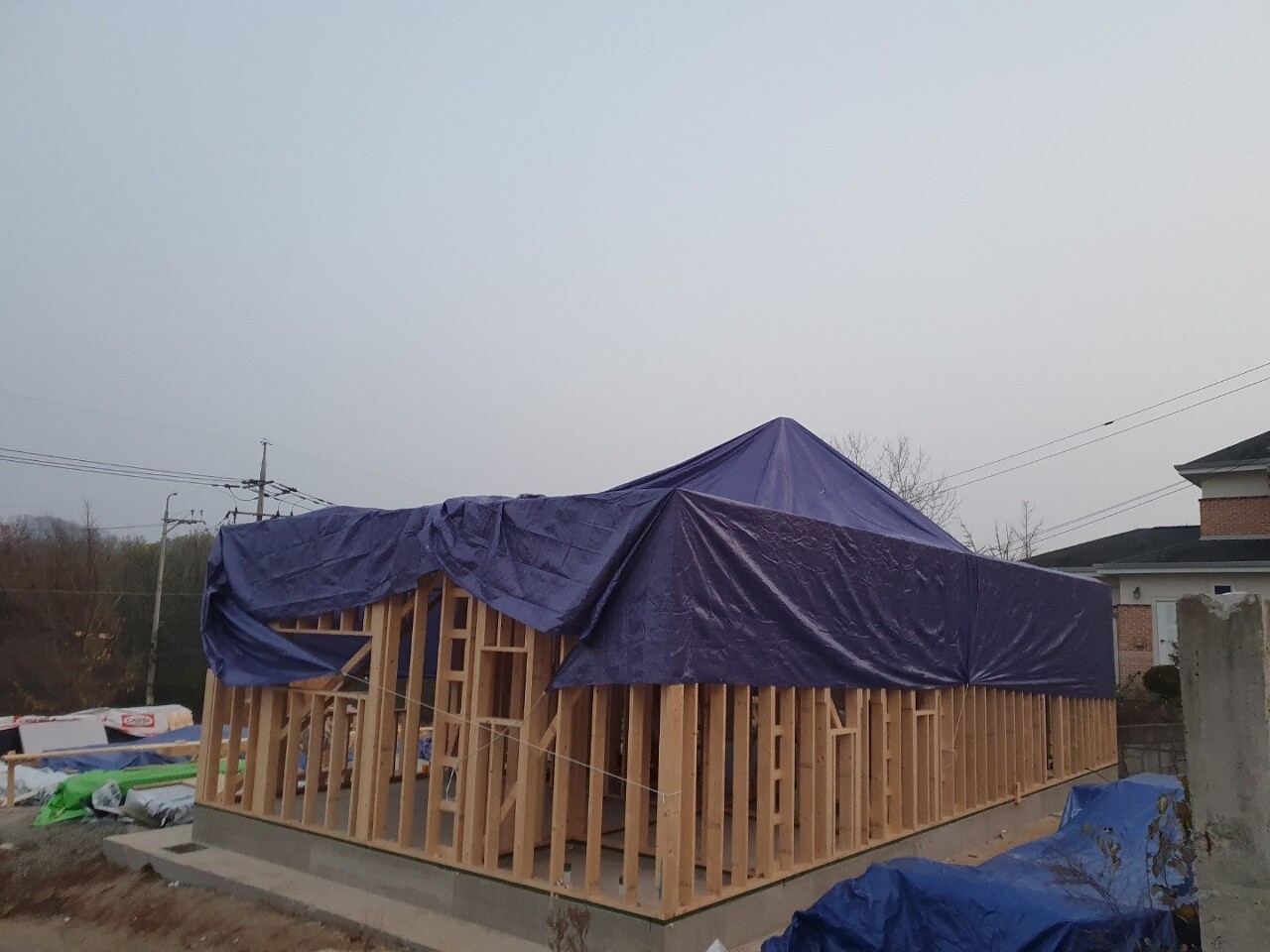

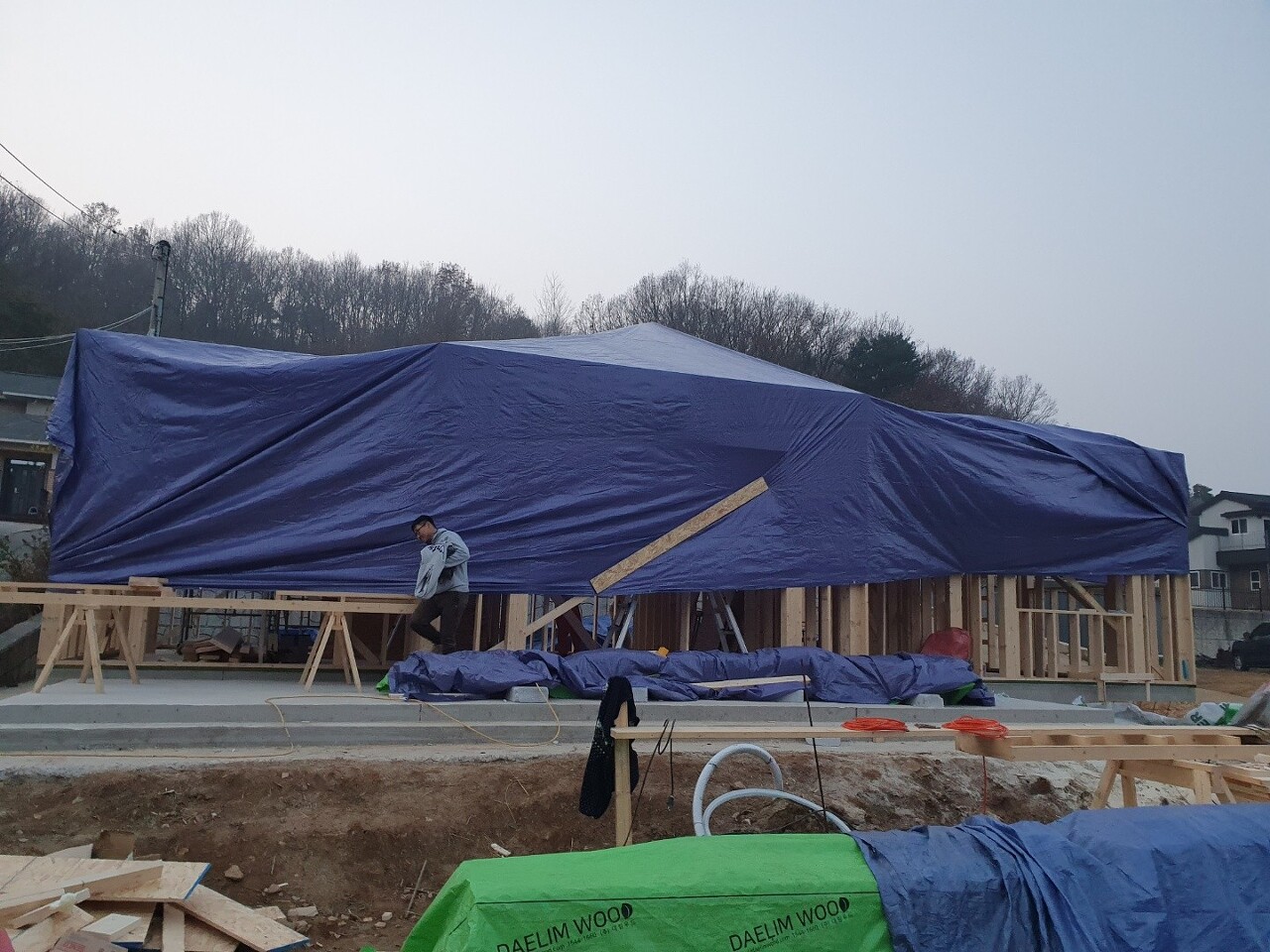

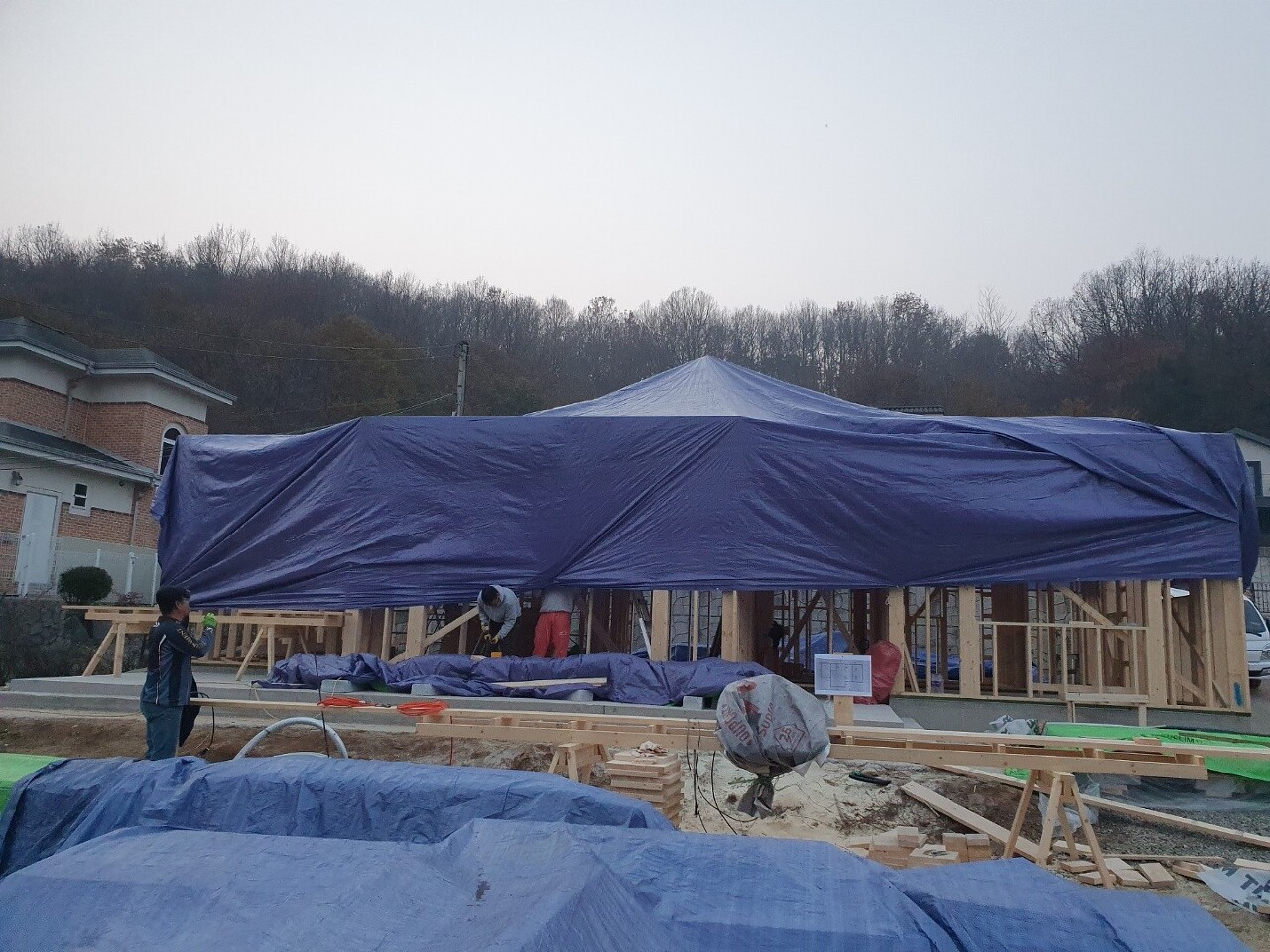

천막 보양 작업도 진행하였습니다. 팀원 모두가 함께 미비된곳 없이 잘 덮어 주었습니다.
사랑으로 짓는 수호천사 하우징이었습니다^^
