날씨 : 맑음
- 금일 근무자
팀 장 : 서태원 (8시간)
부팀장 : 오경택 (8시간)
팀 원 : 김수현 (8시간), 최용모 (8시간), 백경운(8시간)
금일품수 (누계) :5(총25.6품)
금일 작업현황
-앙카볼트시공
-크리플스터드 및 개구부 시공
-가새작업
-안전발판 작업
-장선 재단
-패럴램빔 시공
내일 예정작업
-제천기초현장 및 진접 출장으로 인한 휴무
김포 하성 5일차 입니다.

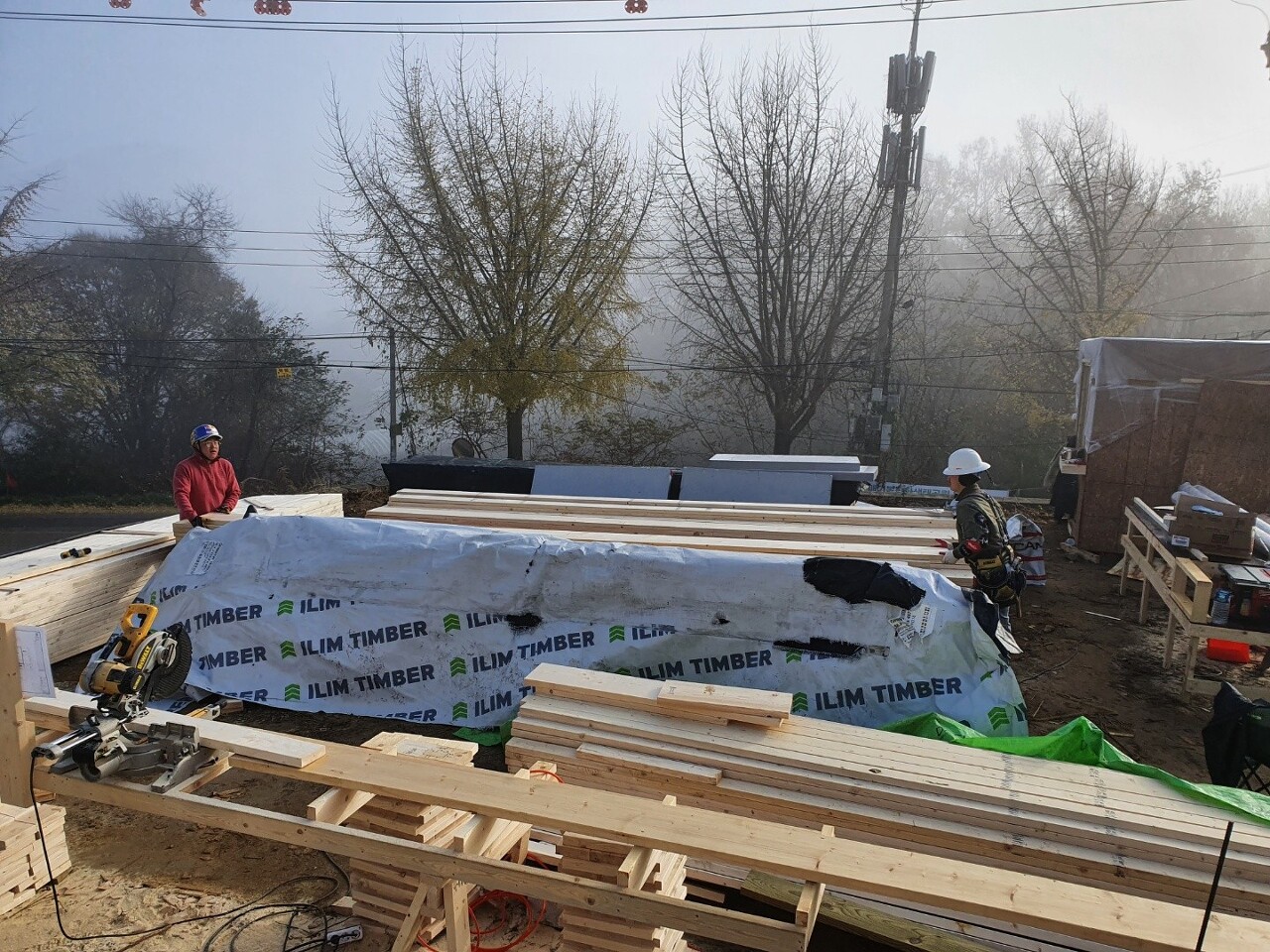

장선재단을 위한 준비작업이 진행 되었습니다.
수현빌더와 팀장님께서 재단에 용이한 위치로 자재이동을 해 주었습니다.

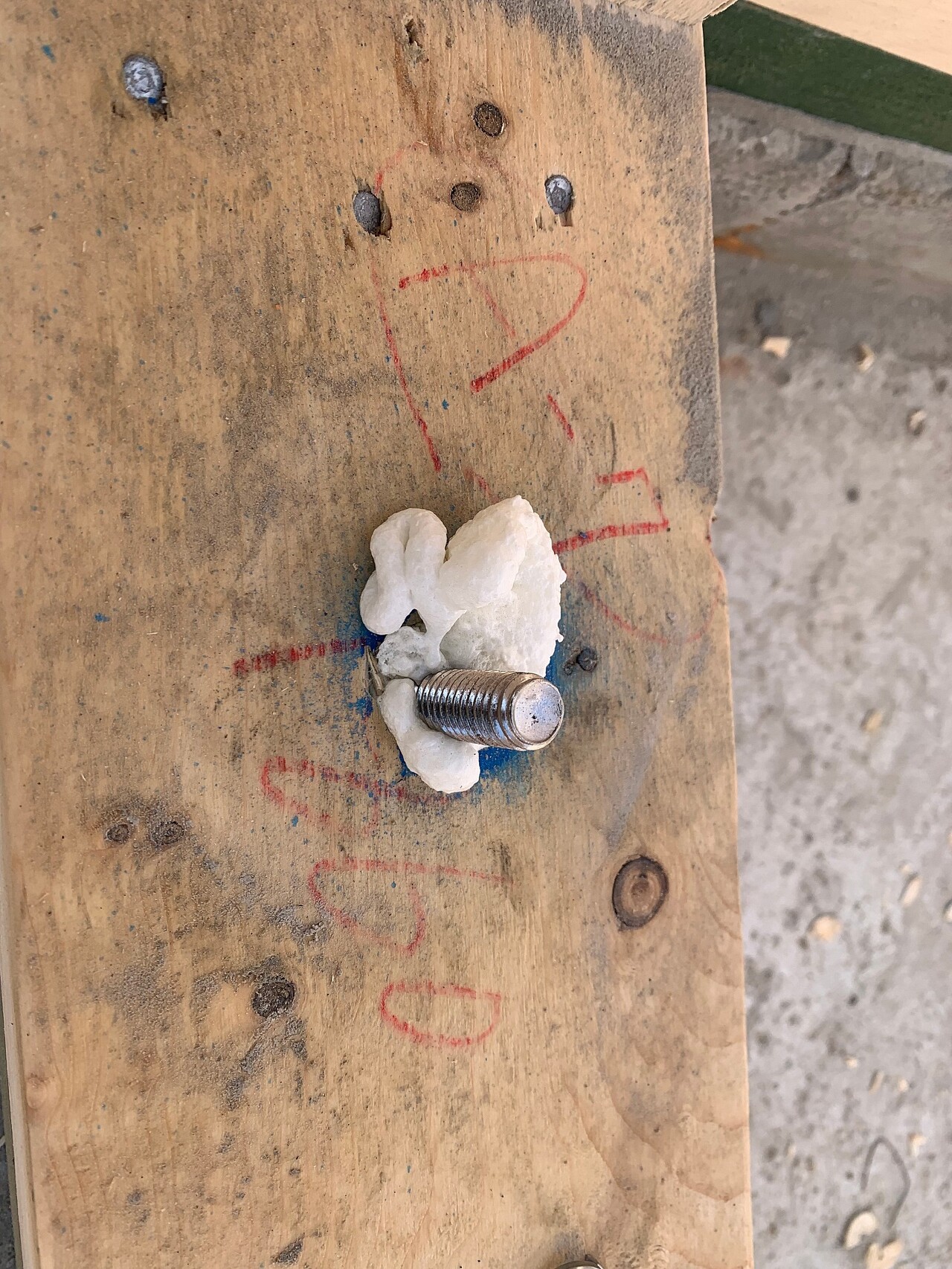

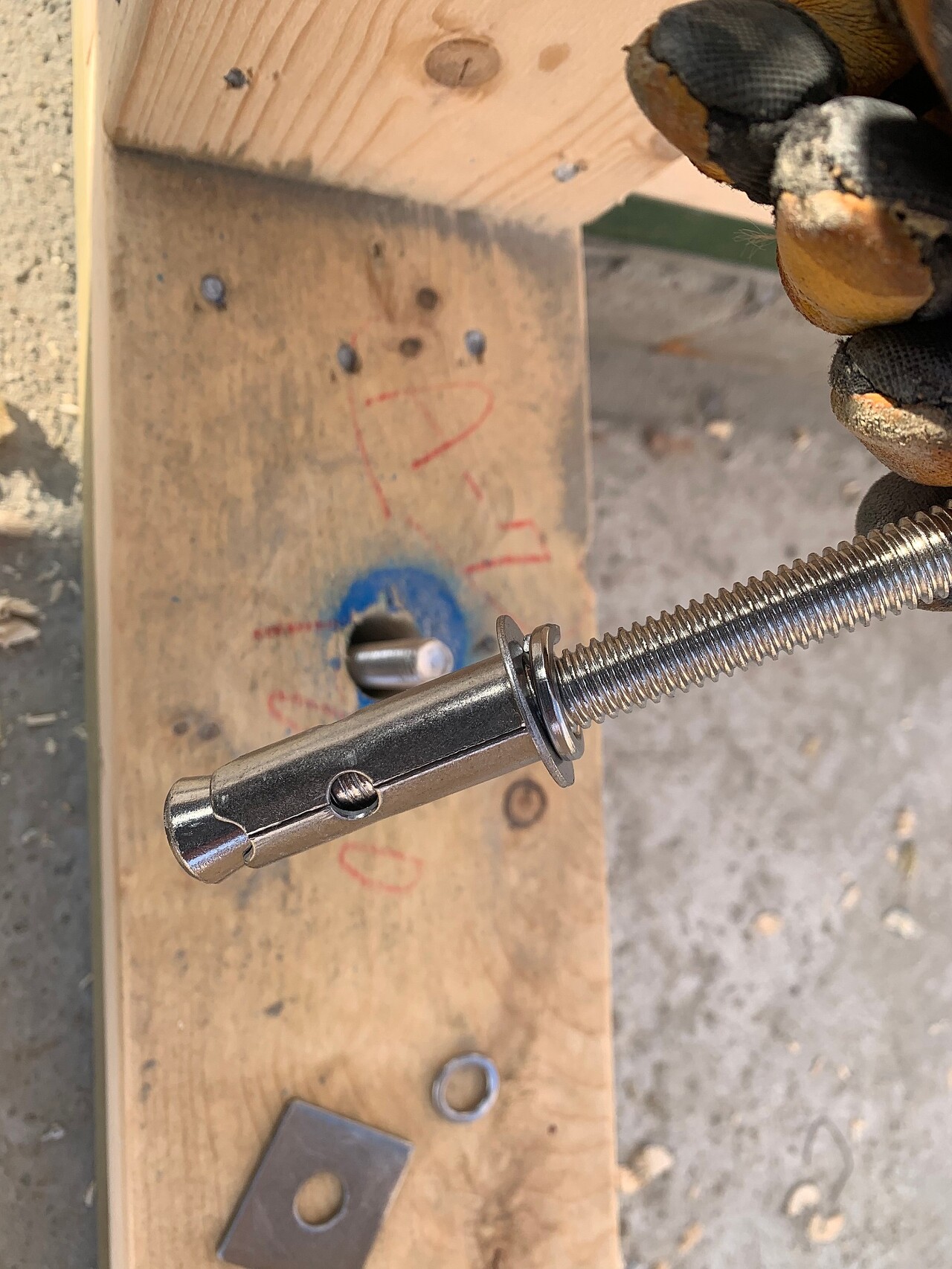

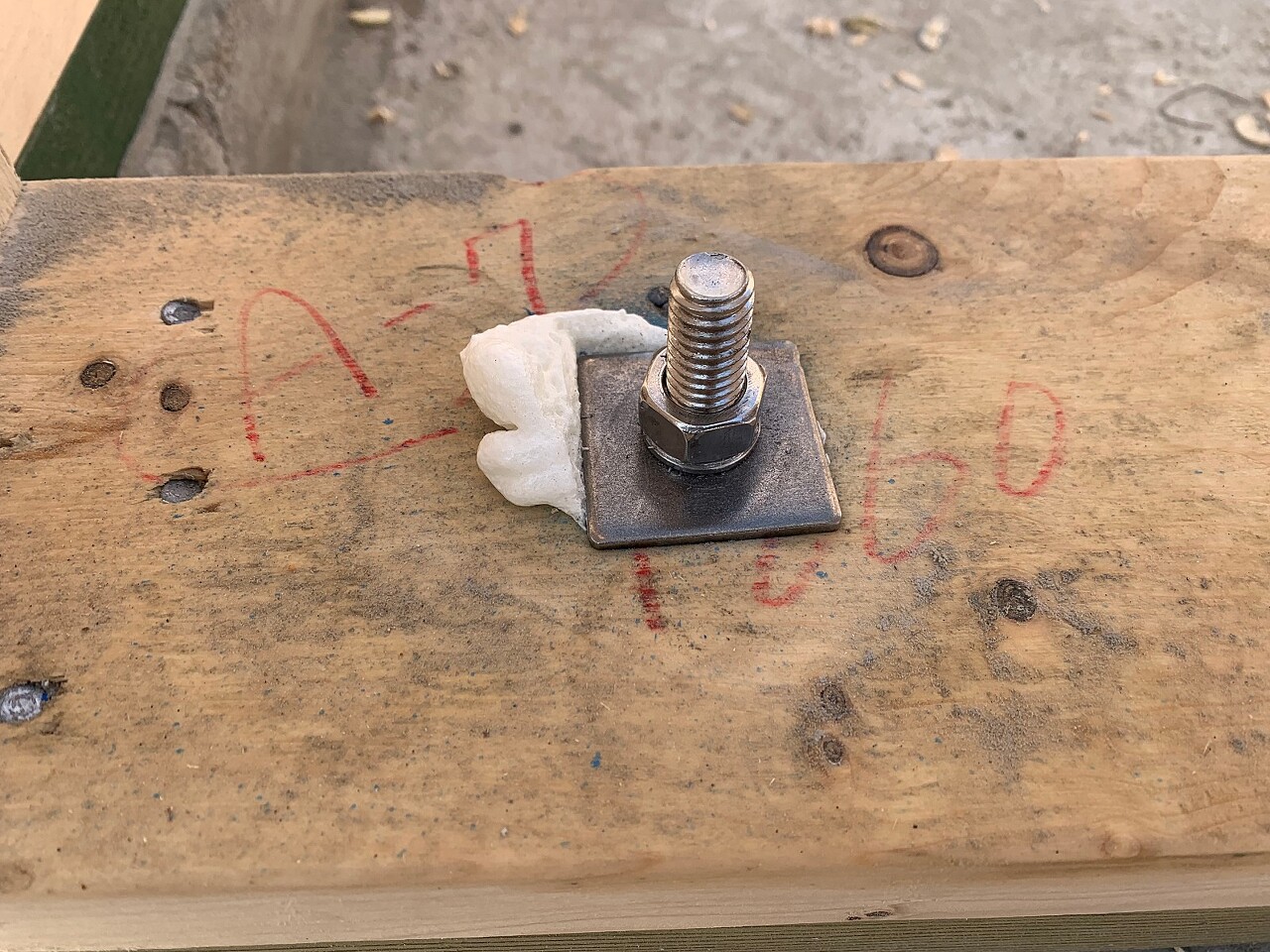

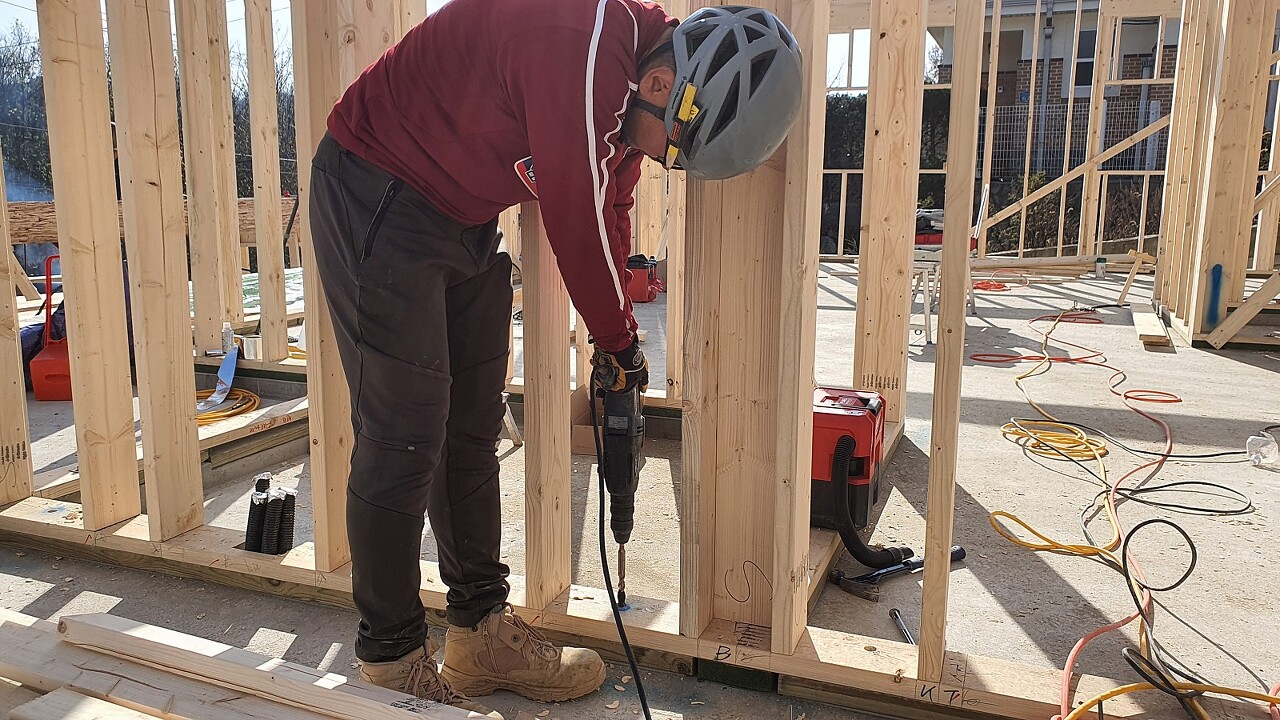

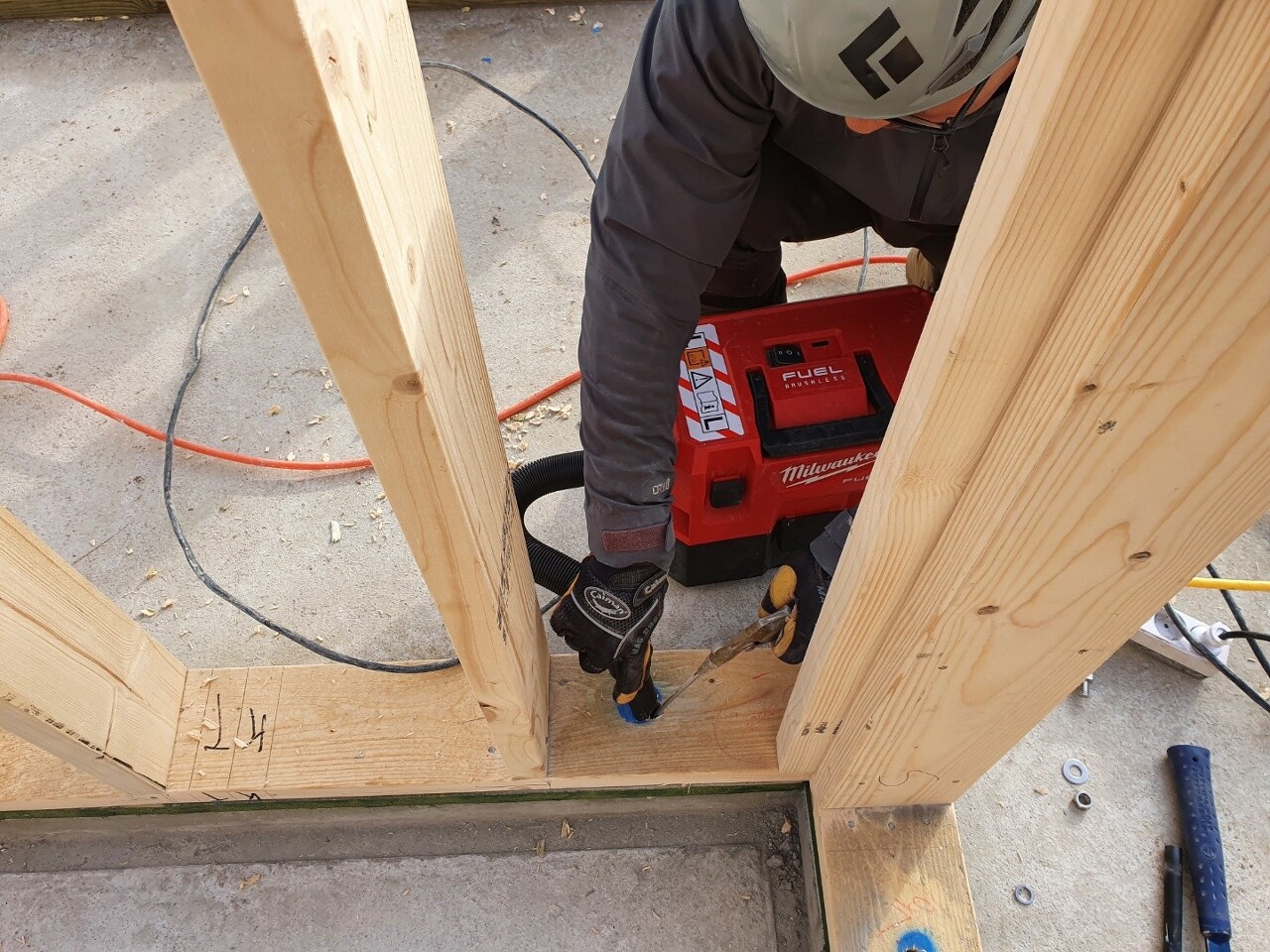

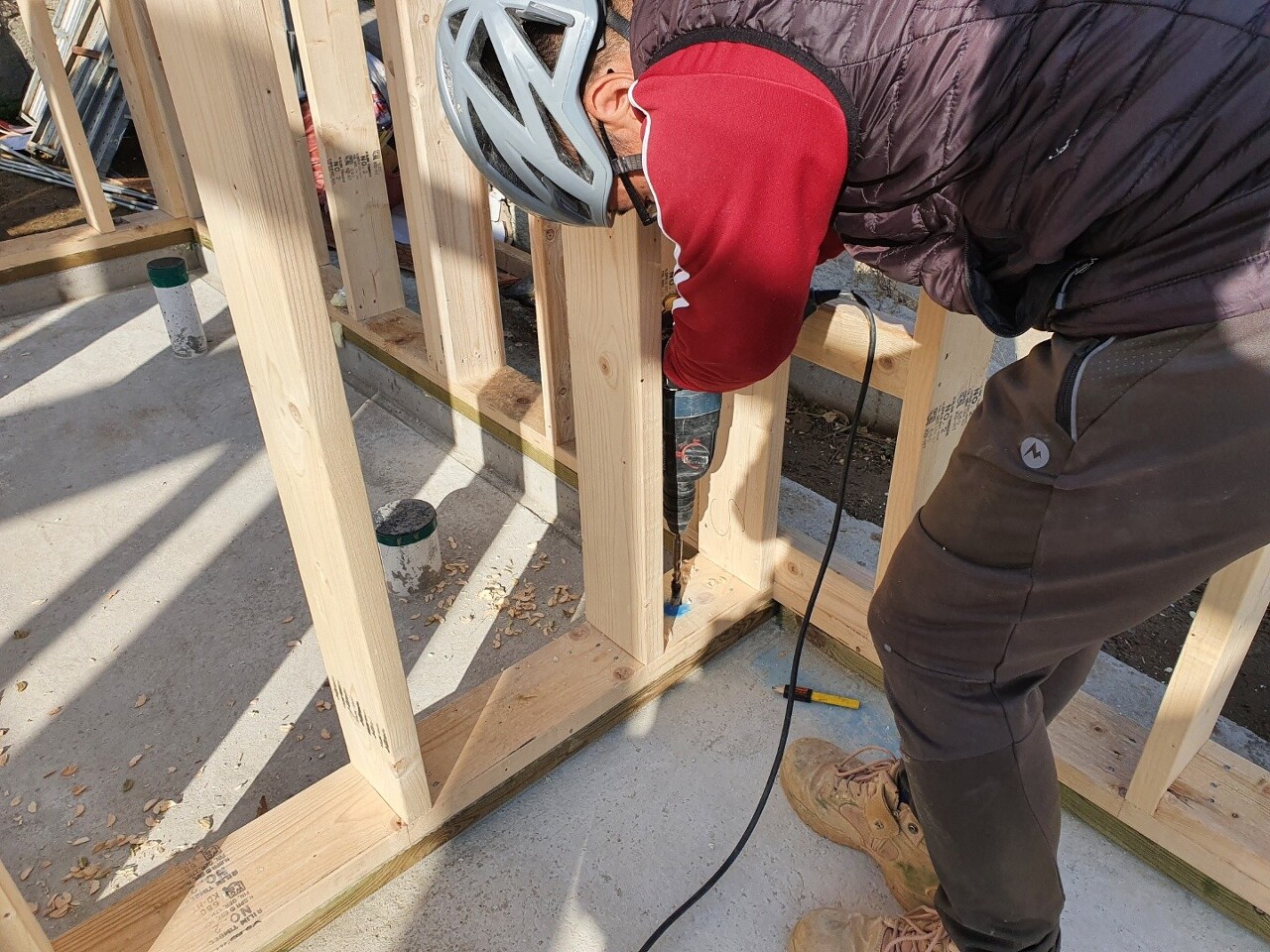

용모빌더가 앙카볼트 시공 해 주었습니다.
이물질 없이 깨끗이 시공해 주었습니다.
빈부분 폼으로 메꿔주며 꼼꼼히 진행하였습니다.

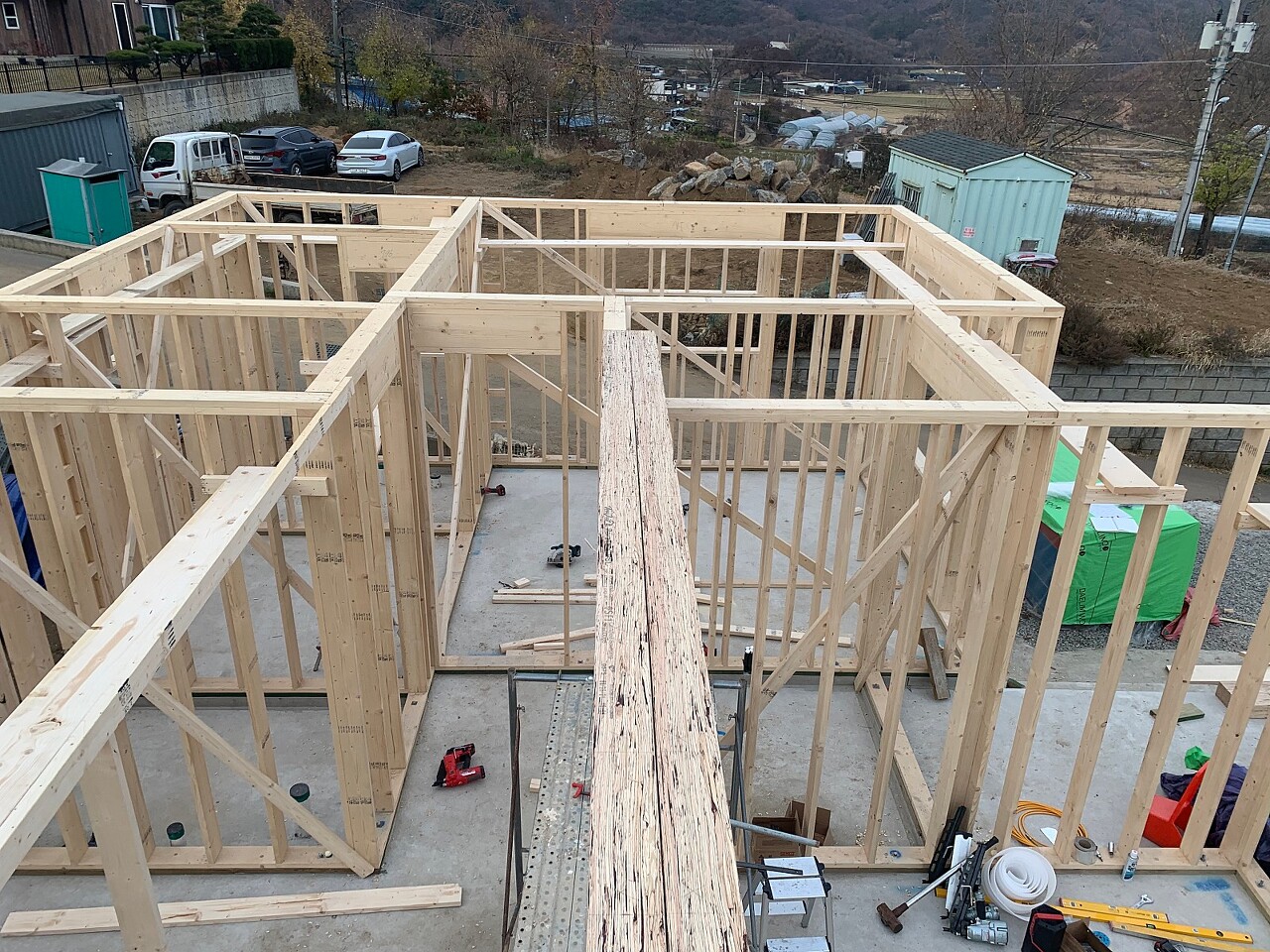

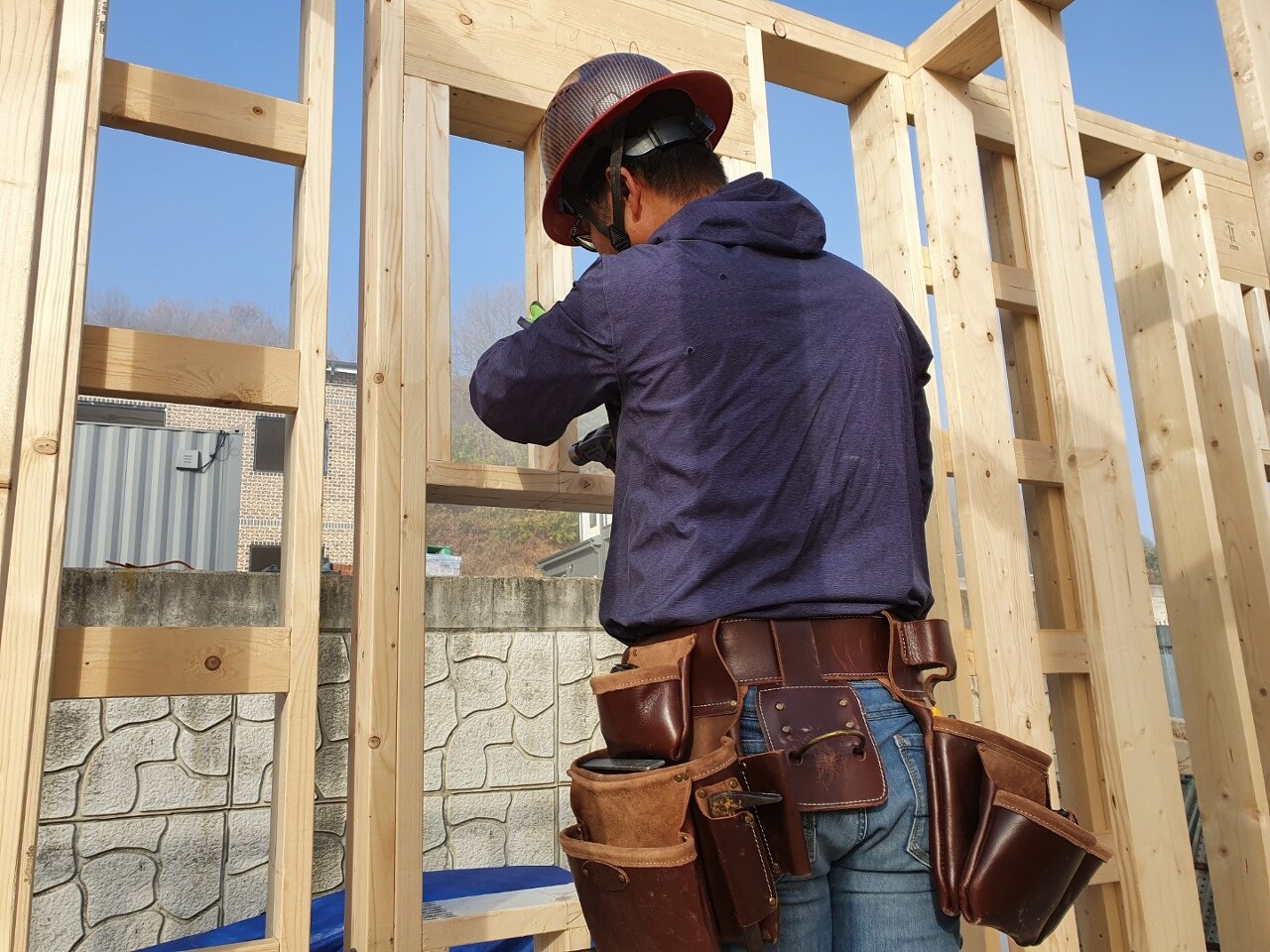

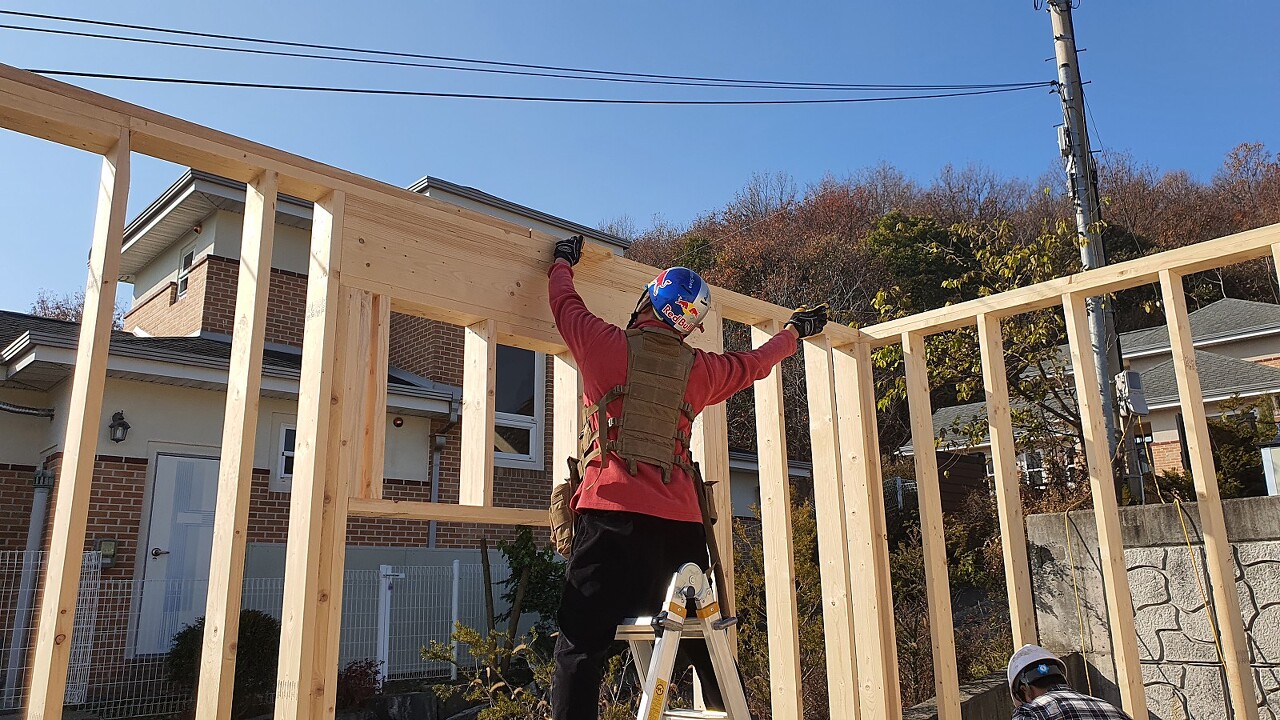

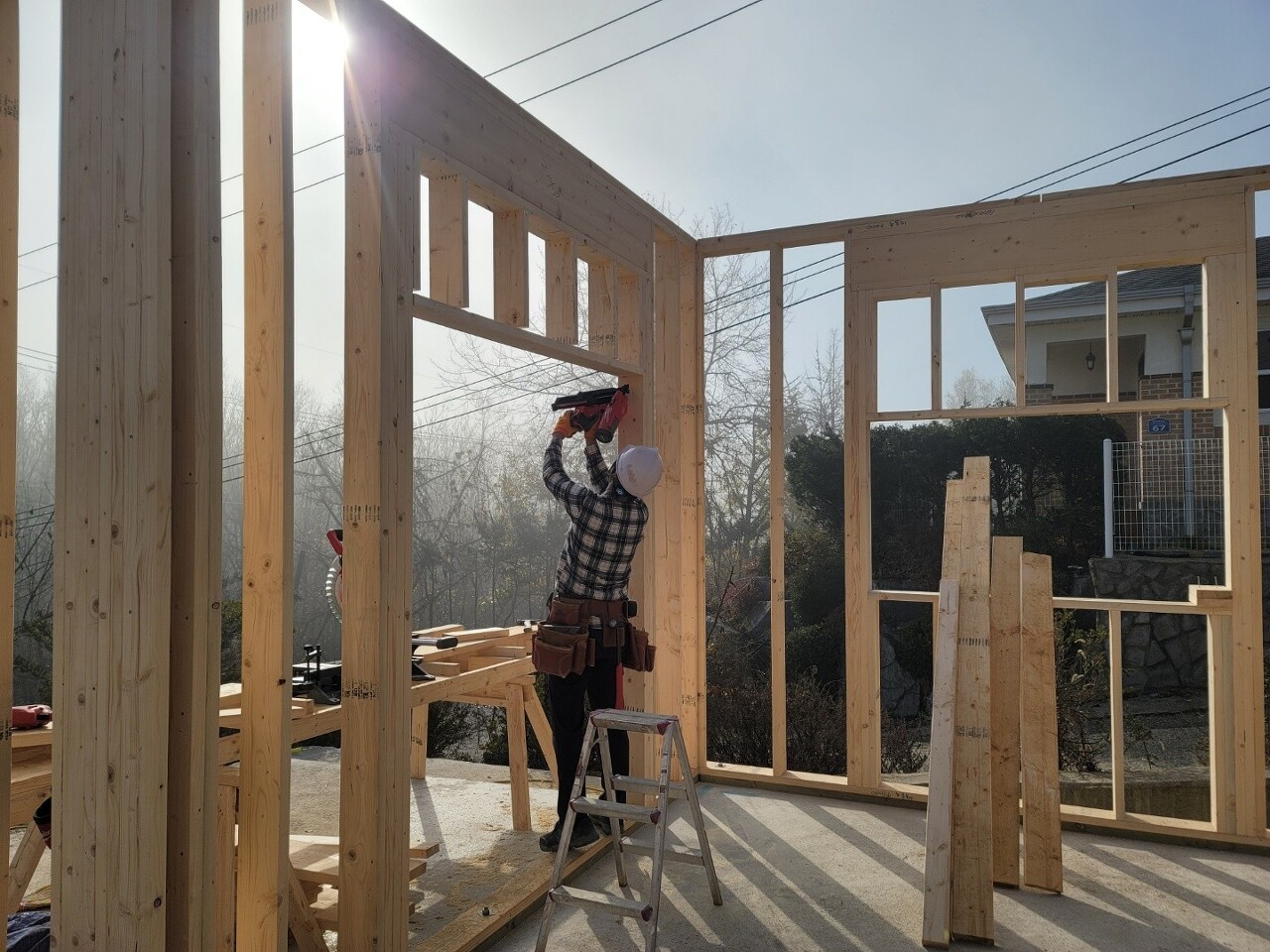

남은 개구부 작업 진행하였습니다.

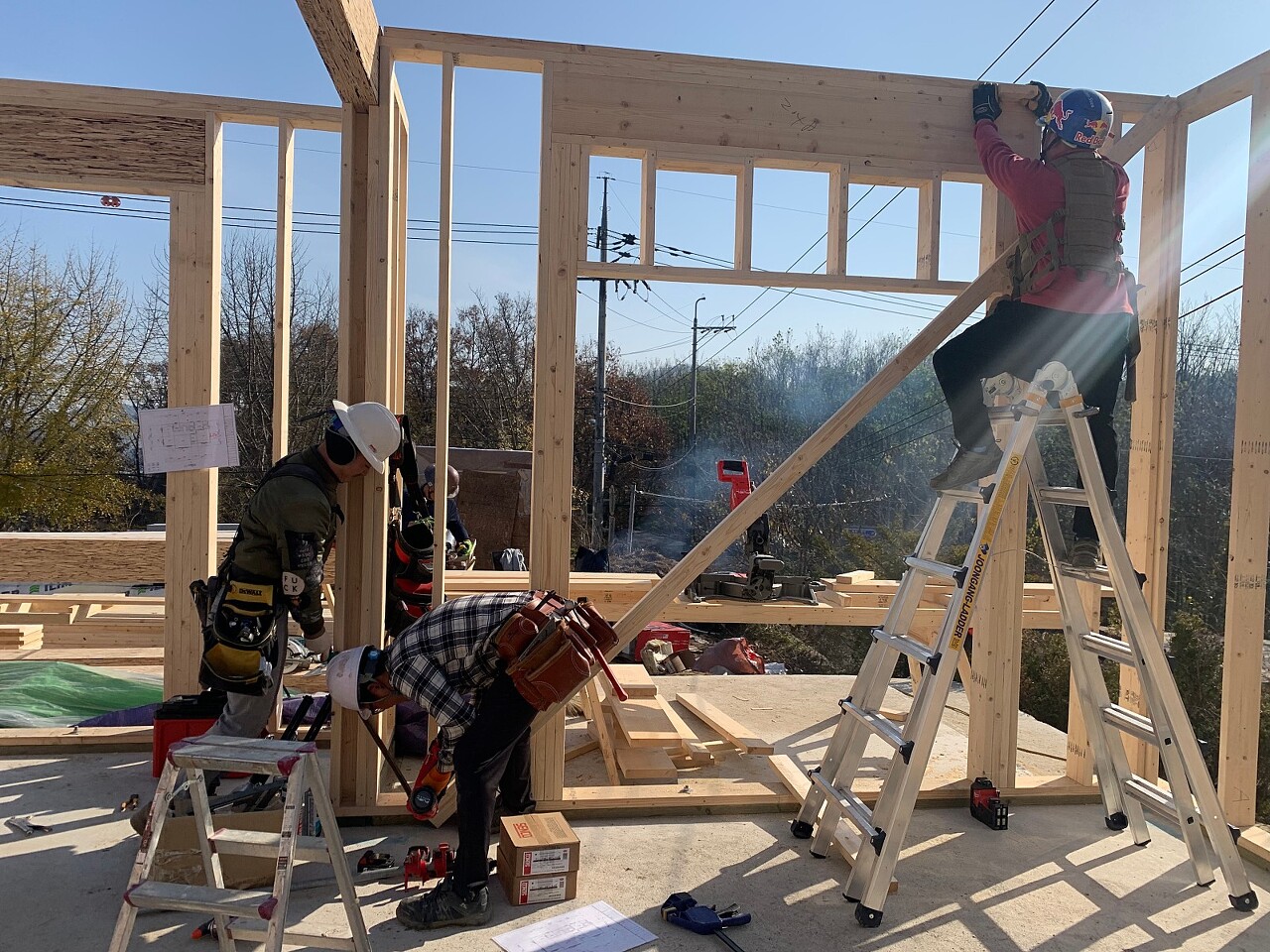

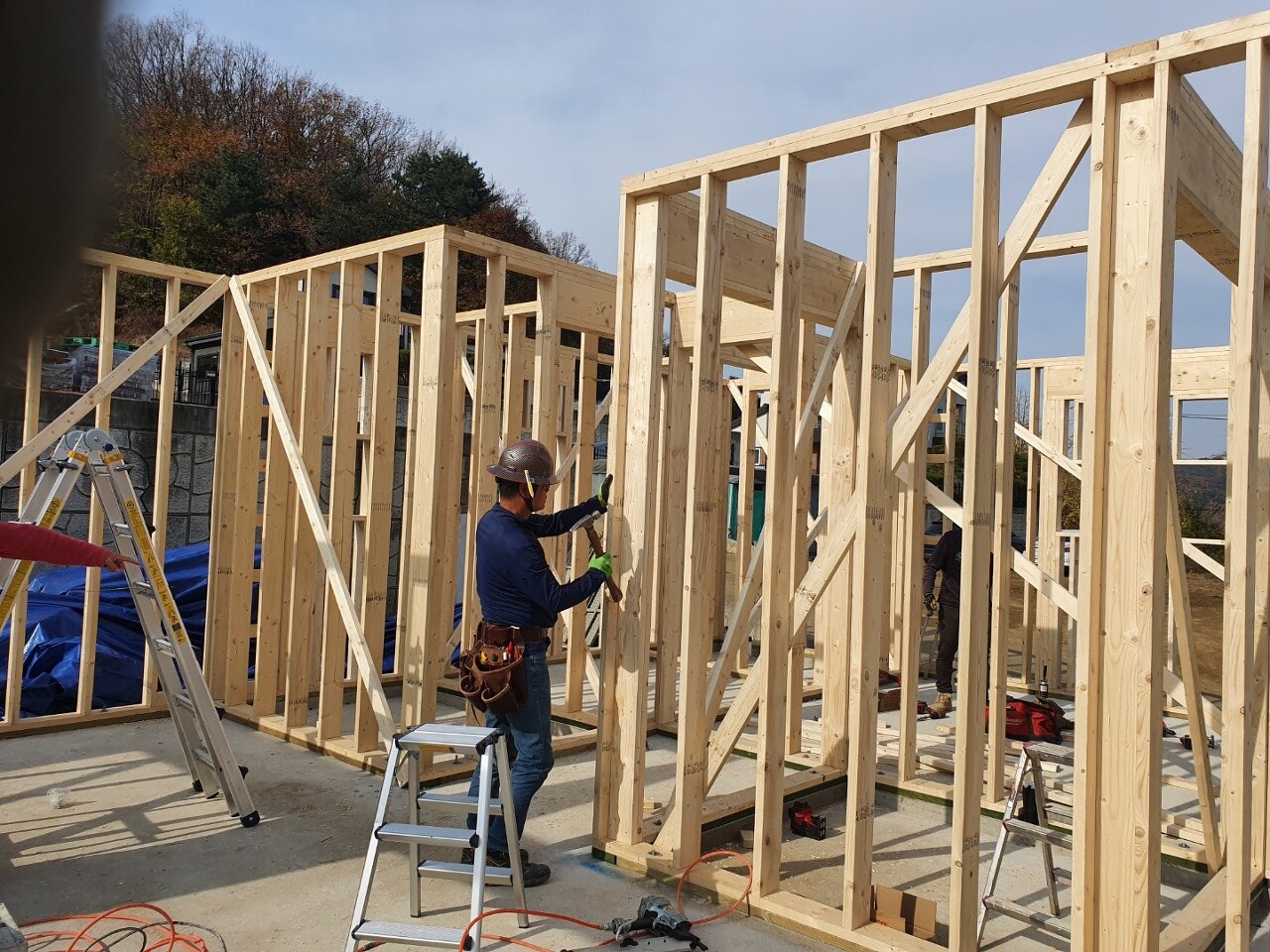

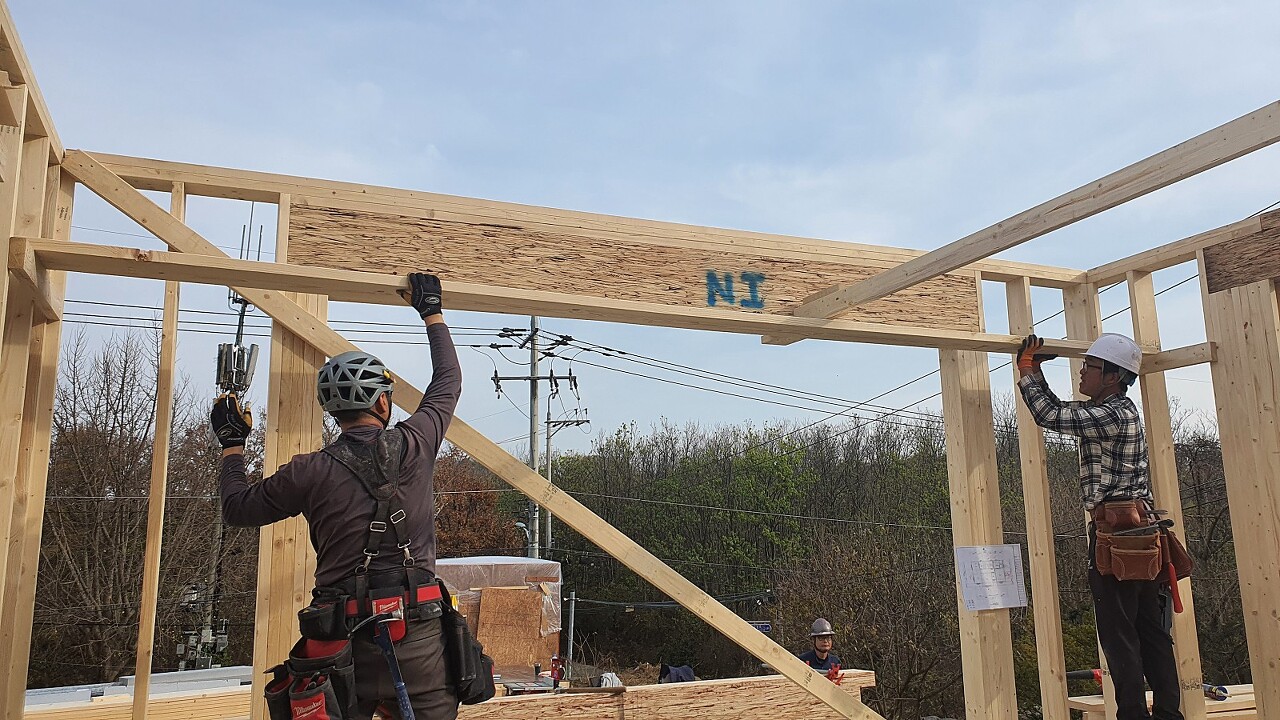

가새 작업 진행하였습니다.

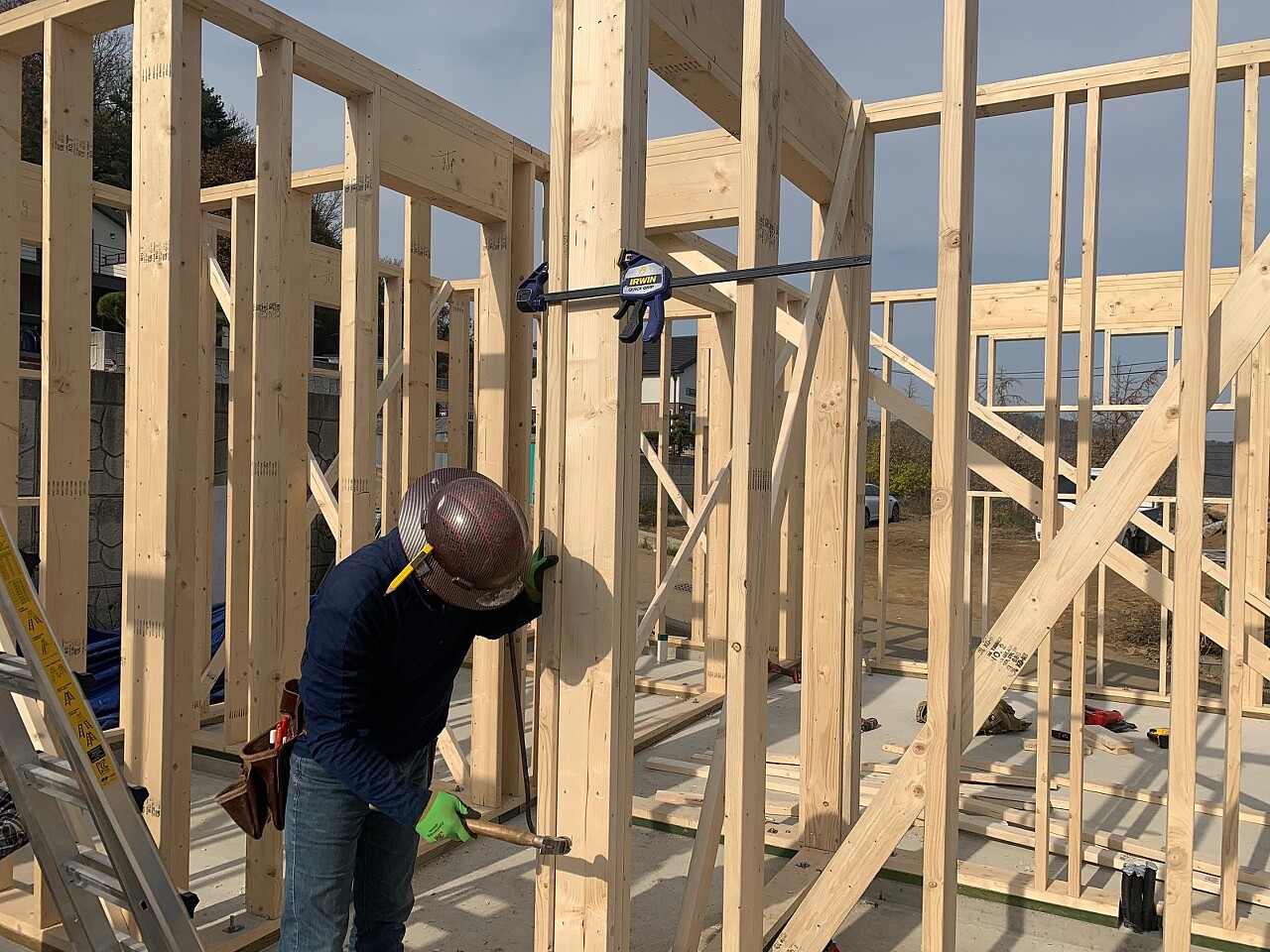

기초콘크리트에서 부터 하나하나 쌓아 올라온 구조가 잘 맞아떨어져, 가새 잡는 작업도 수월하게 진행 되었습니다.
수직이 매우 잘 맞아 남은 시공과정도 편안할 듯 합니다^^

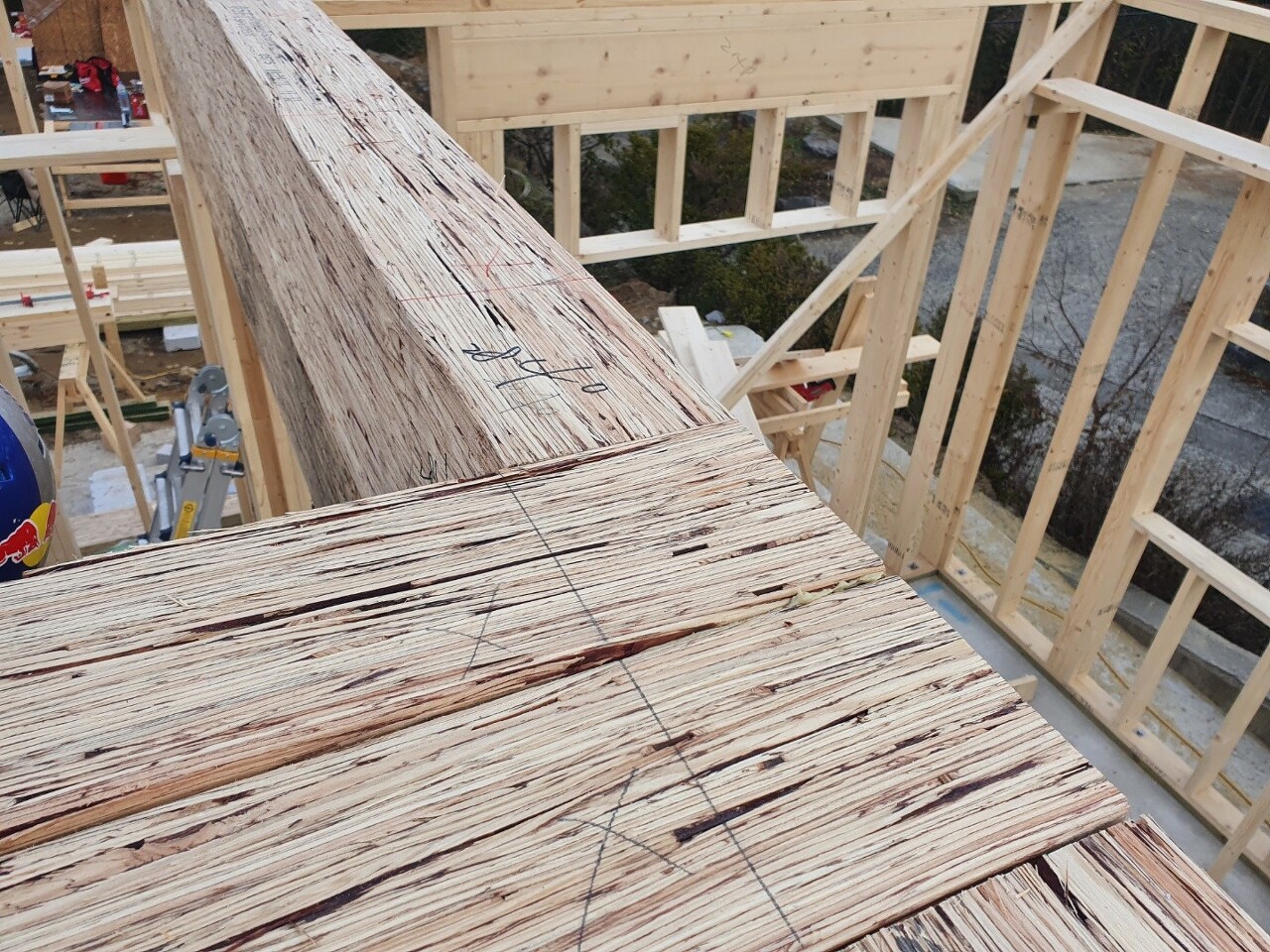

패럴램빔 걸리는 위치에 미리 보강 작업 진행 하였습니다.

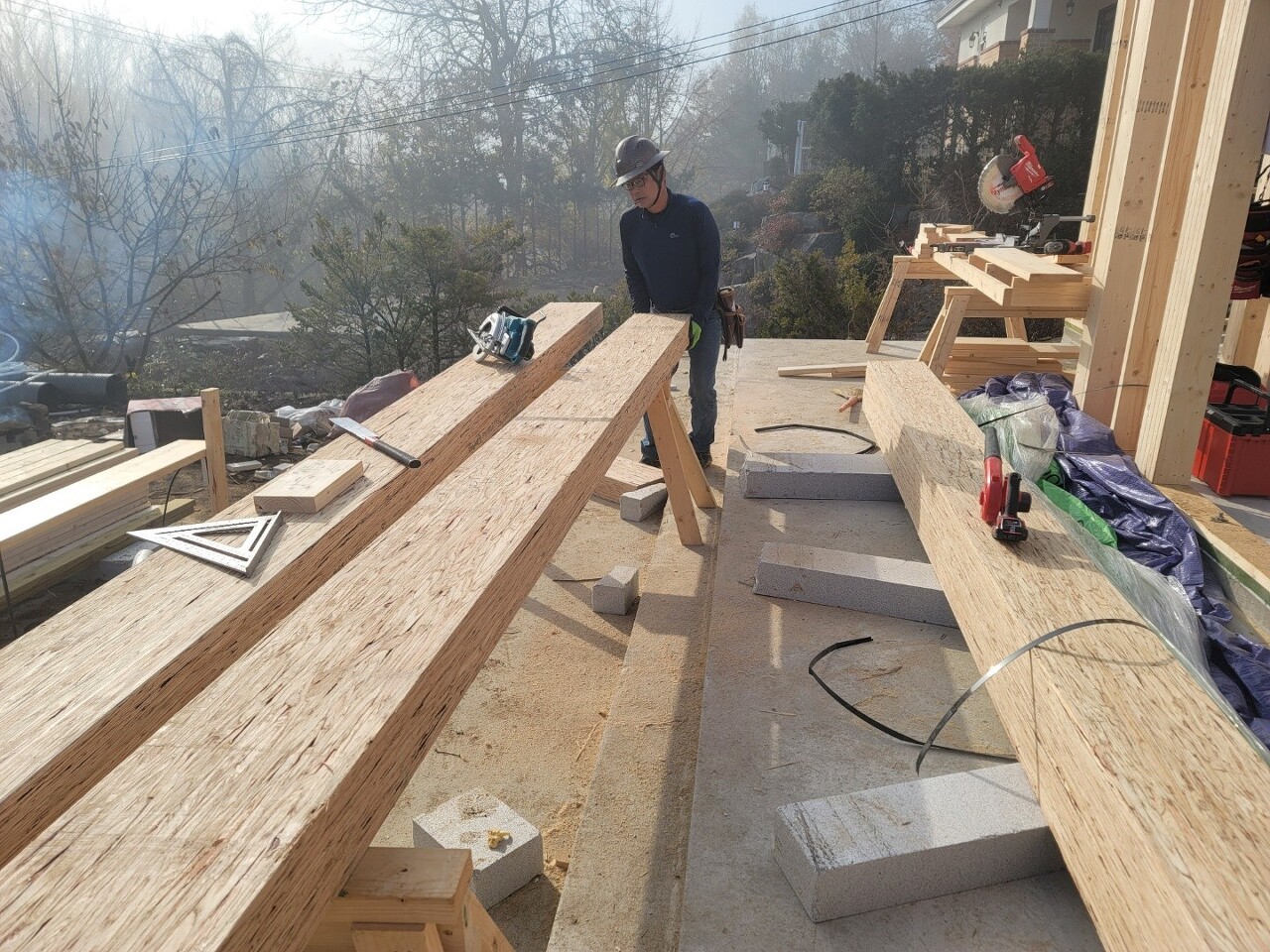

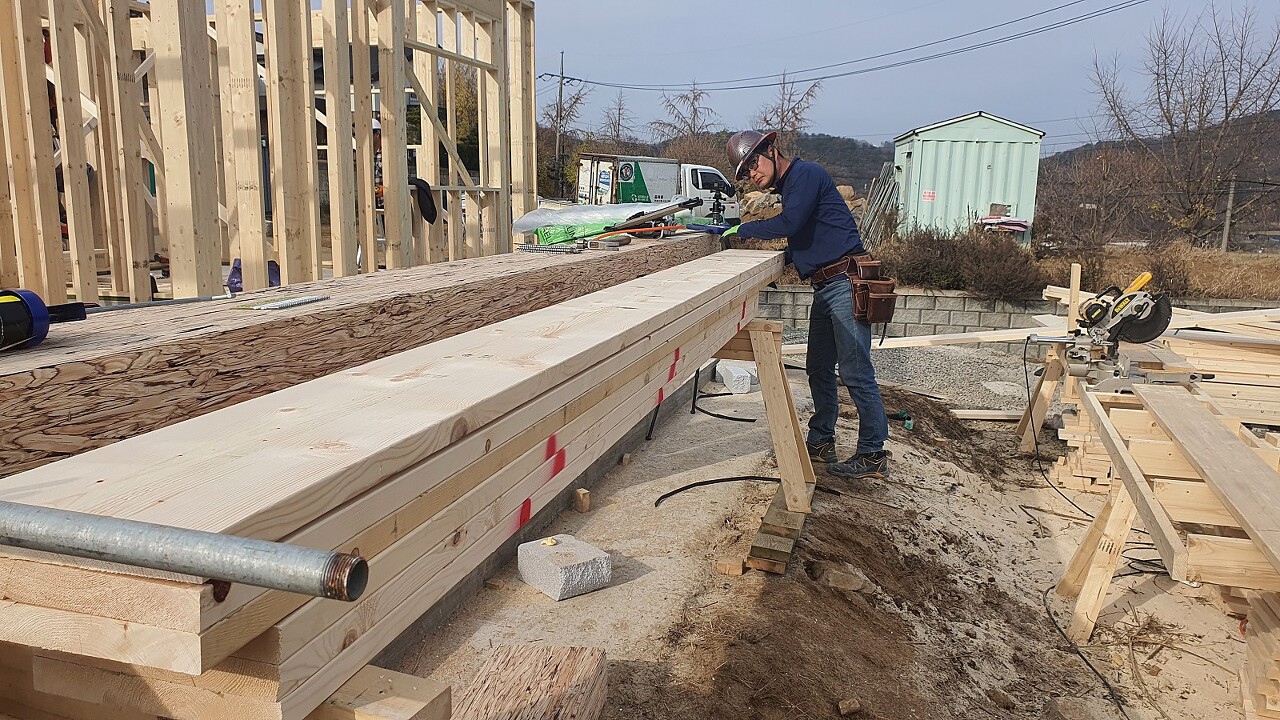

부팀장님께서 패럴램빔 재단작업 진행해 주었습니다.
대체재가 없는 부재이니 만큼, 신중하게 재단해 주었습니다.

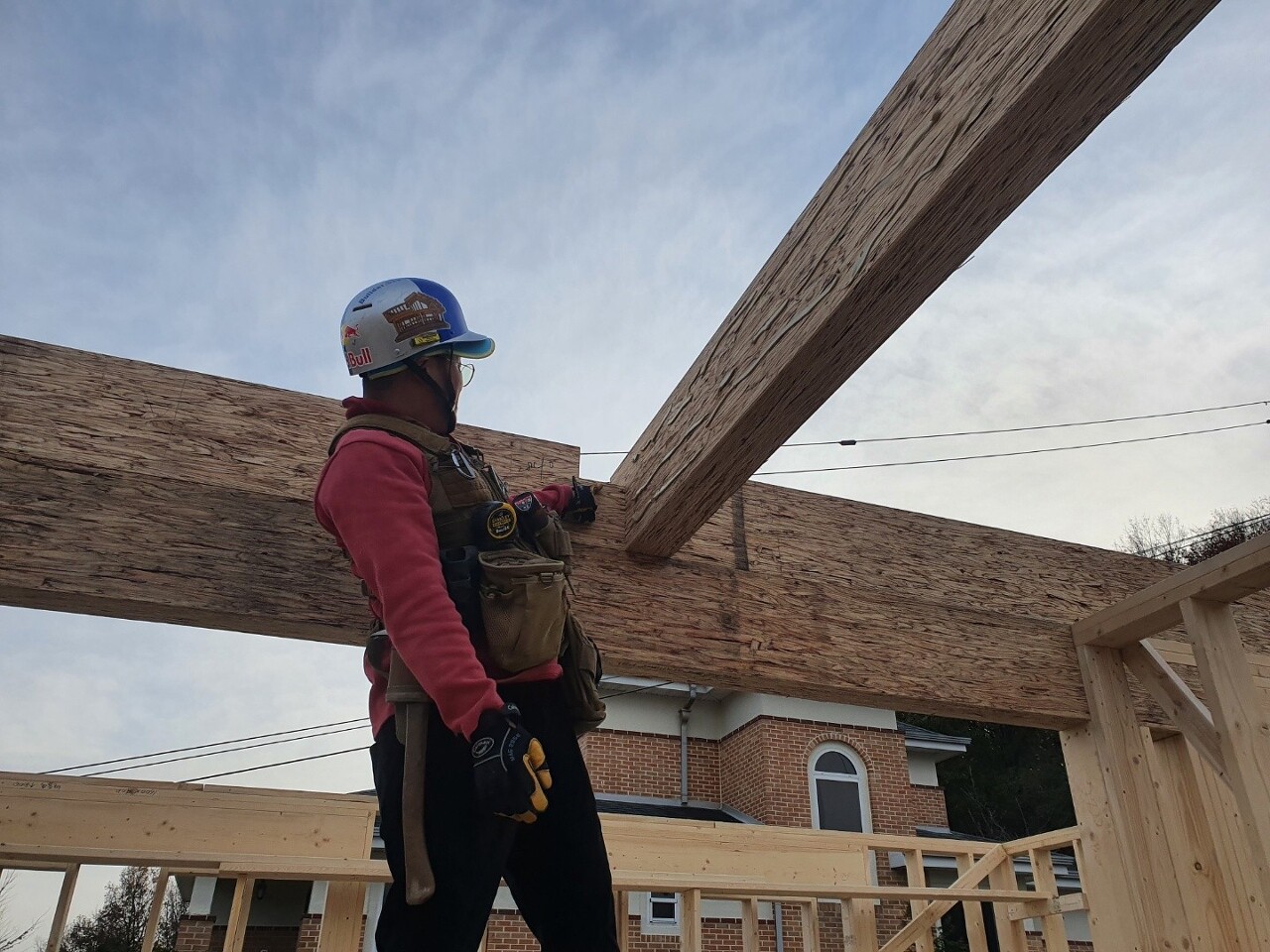

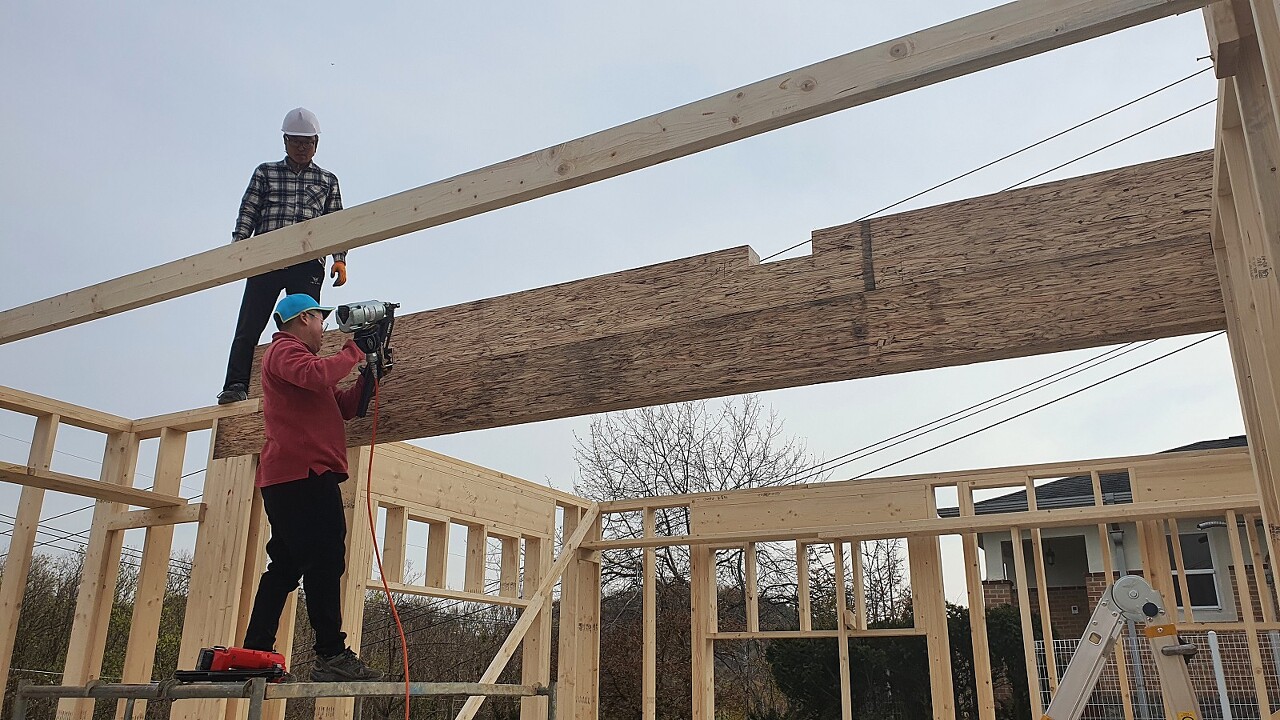

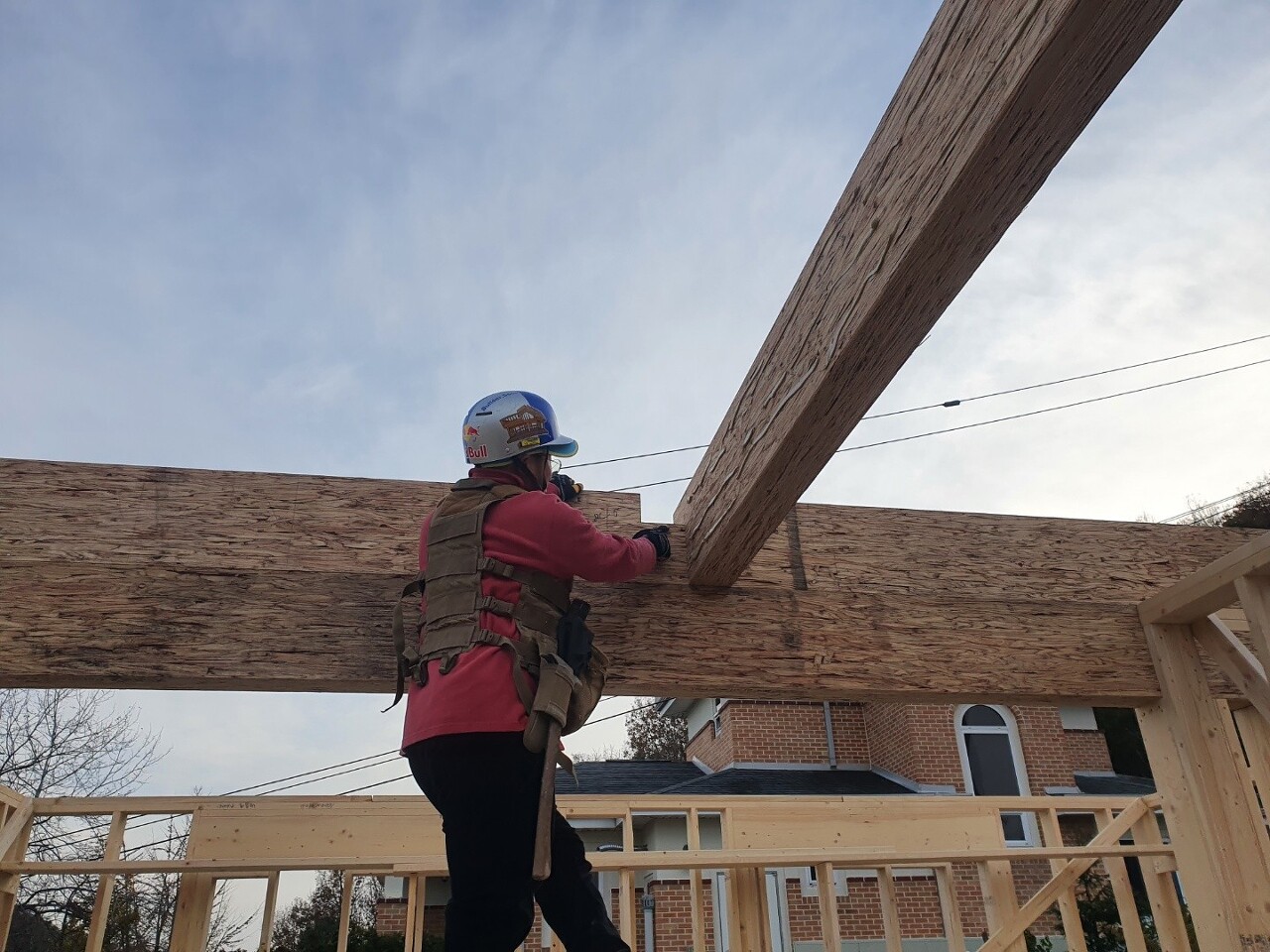

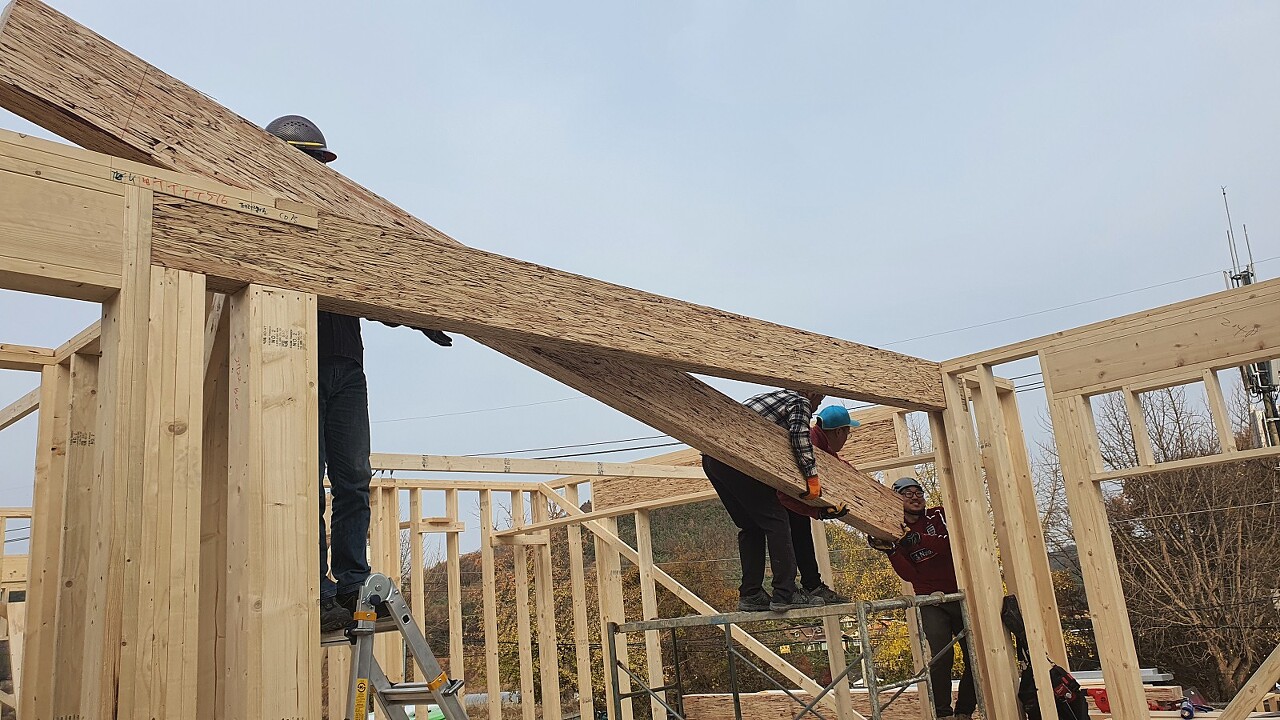

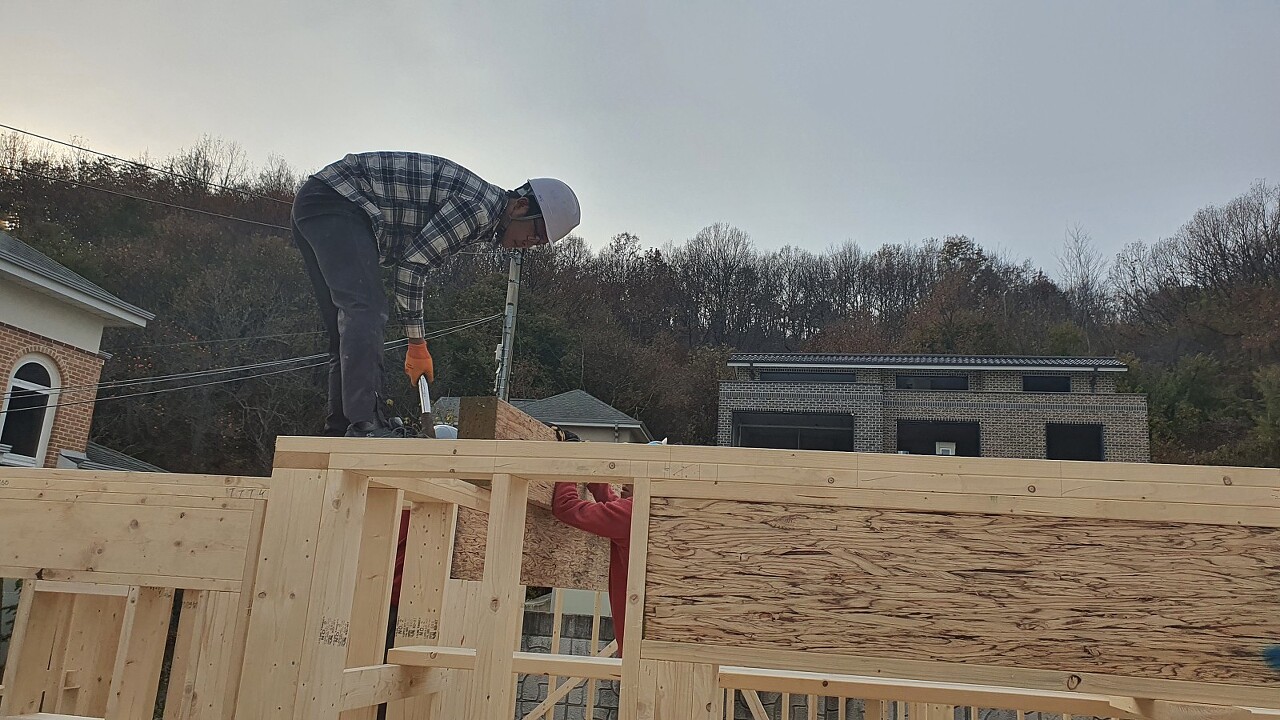

준비작업이 끝난 뒤 본격적으로 패럴램빔 시공이 진행 되었습니다.
무게가 많이 나가는 부재이니만큼 팀원 모두가 달라붙어 시공하였습니다.
힘이 많이 들어가는 작업이지만 서로가 격려하며 즐거운 마음으로 진행하였습니다.
반듯한 재단으로 시공과정이 수월 하였습니다.

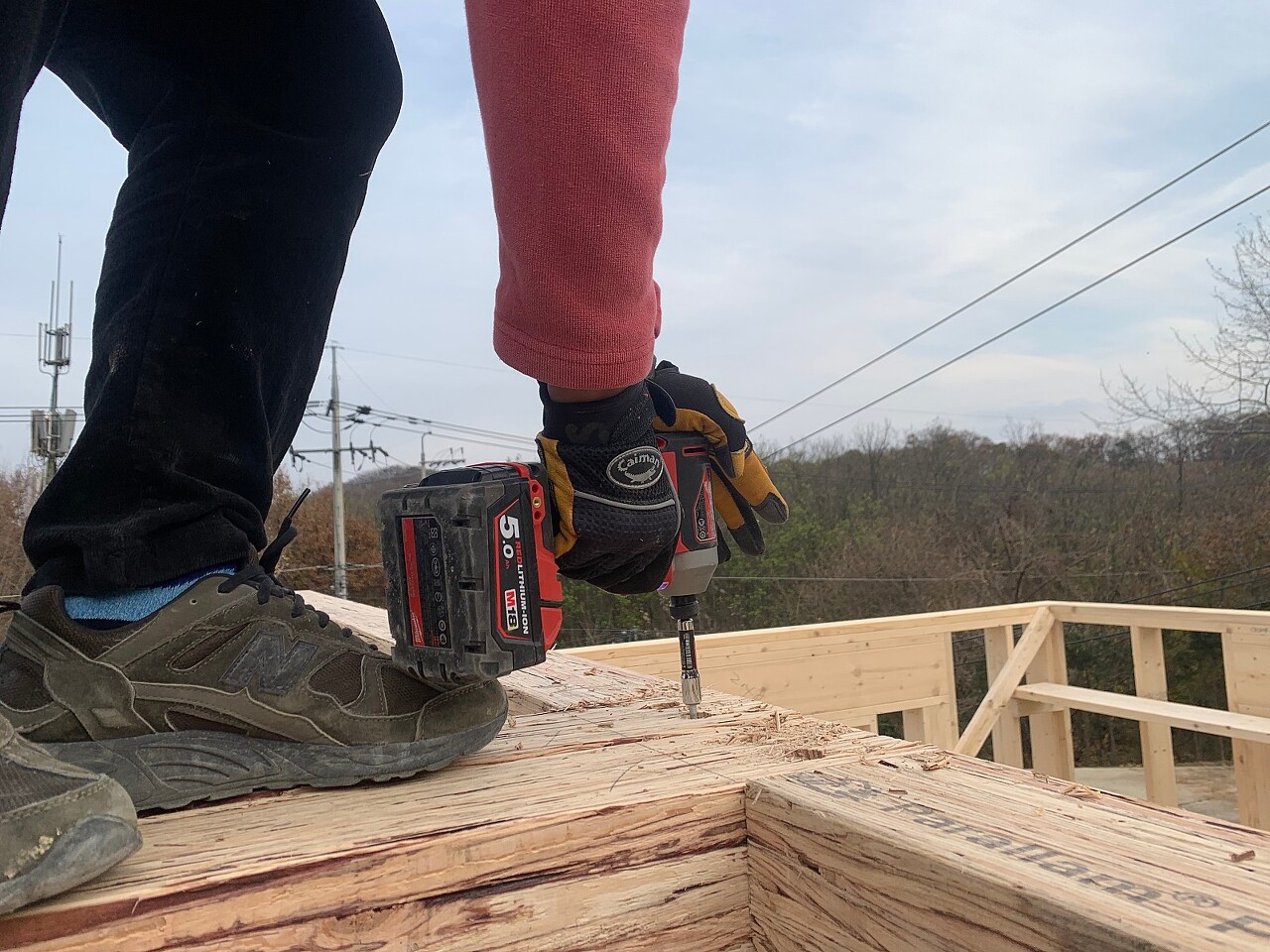

글루로 두개의 패럴램빔을 단단히 붙여주었습니다.

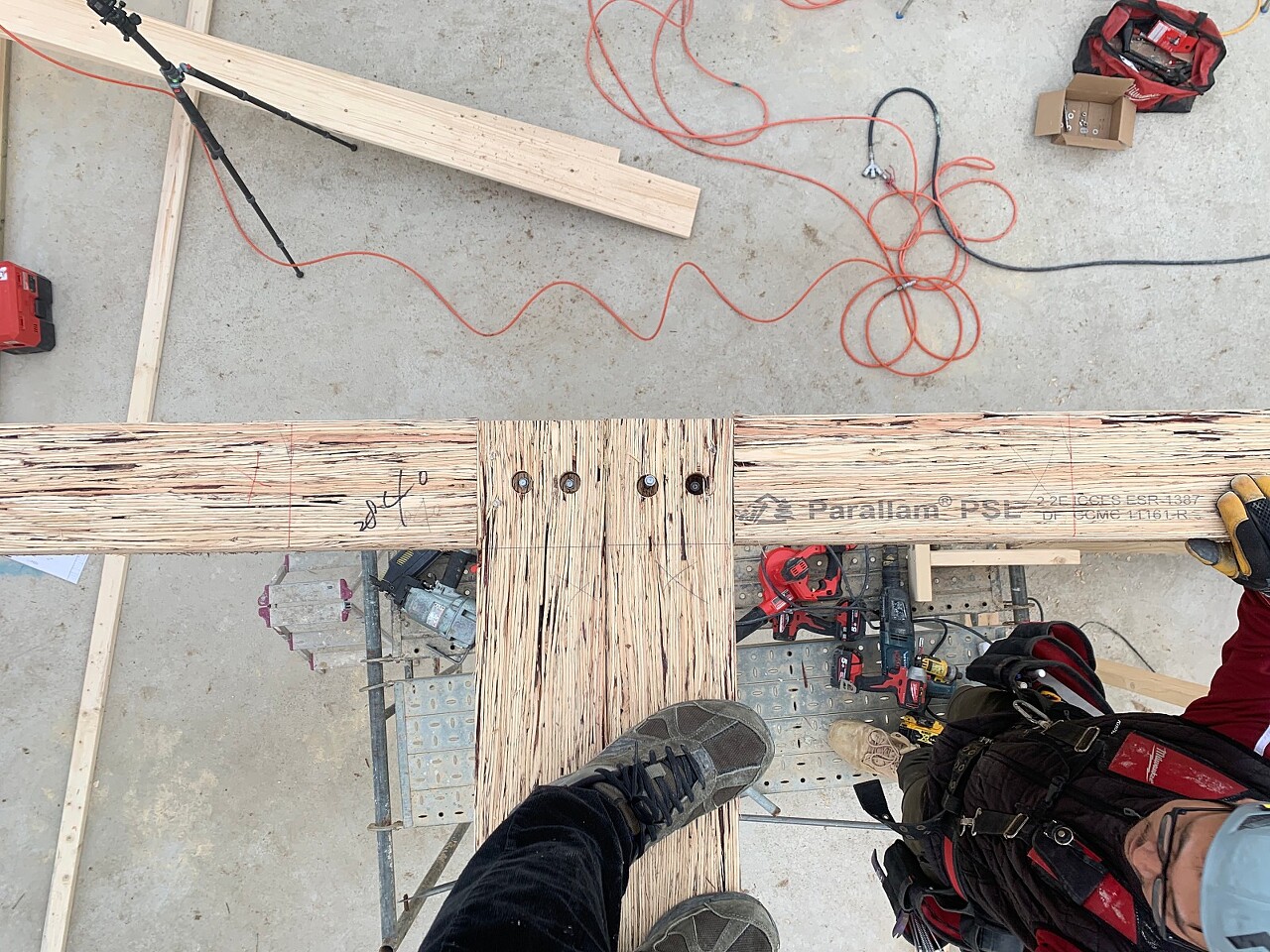

델타피스로 보강해주었습니다.
이후 철물 작업을 더해 보강작업이 이어질 예정입니다.

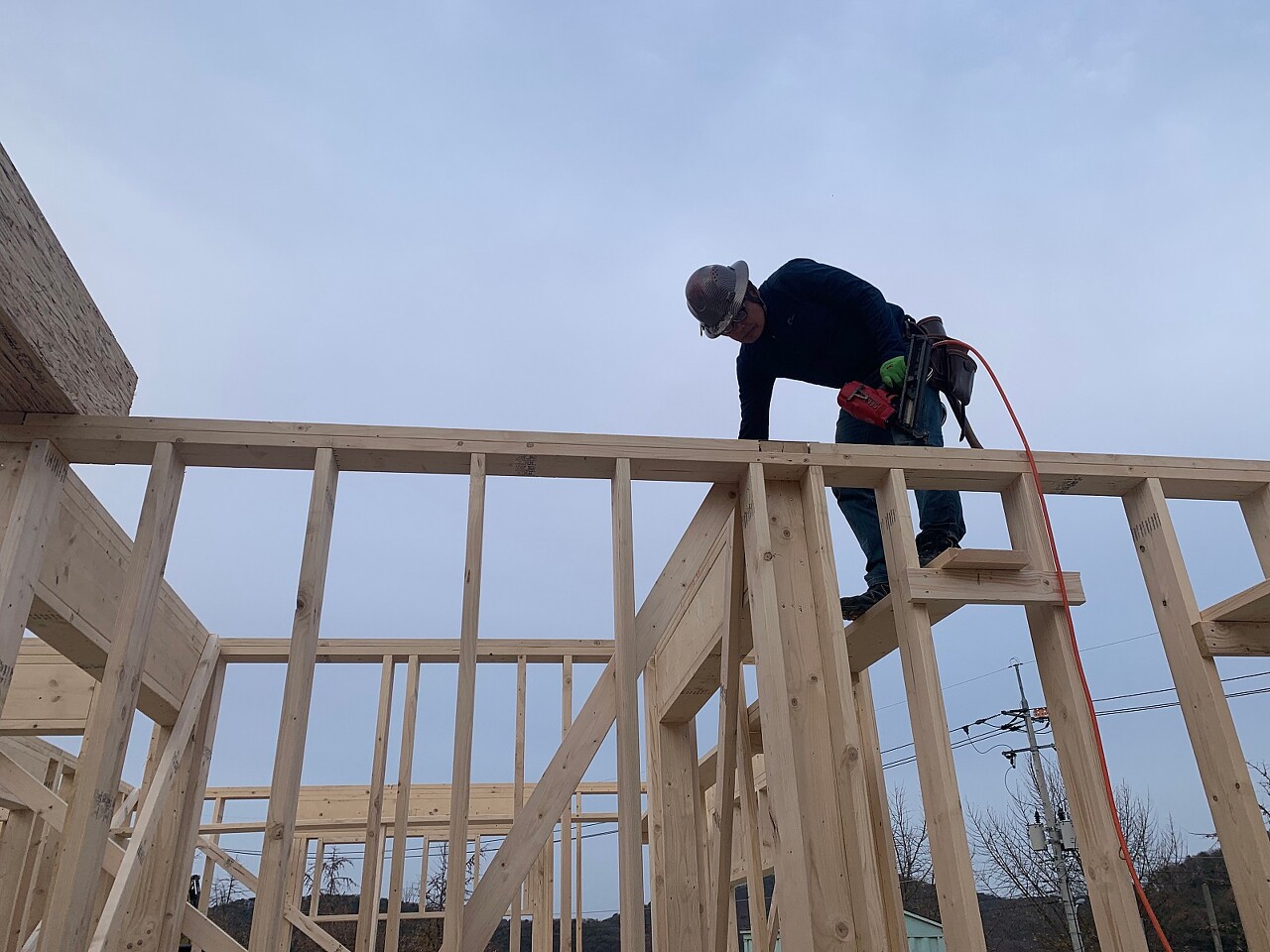

1층의 층고가 높아, 안전을 위하여 발판 설치작업 진행 하였습니다.
작업시 항상 안전을 준수하는 수호천사하우징 입니다.^^
안전발판이 단단히 잘 시공된 모습입니다.

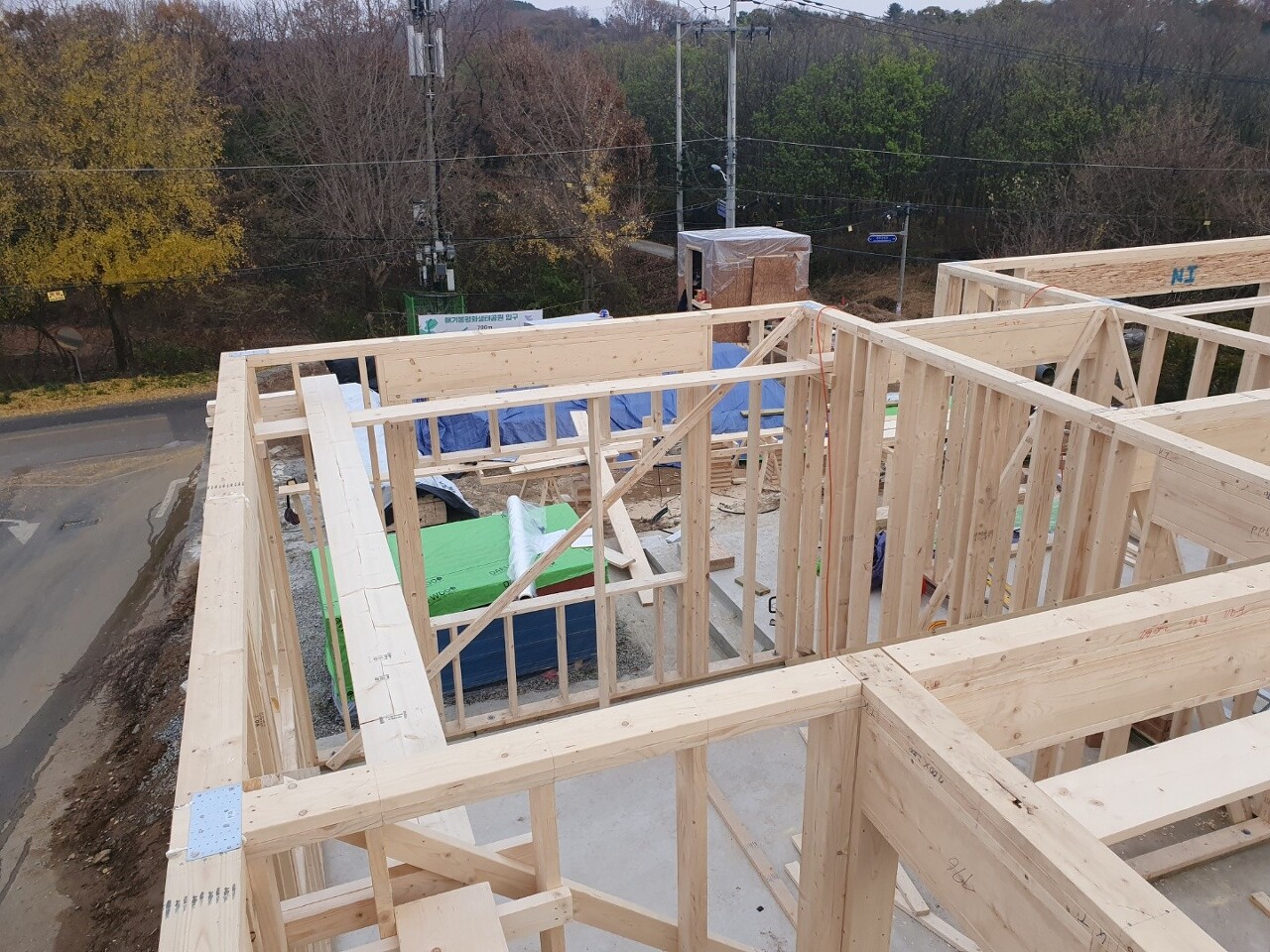

벽체 철물시공 진행하였습니다.

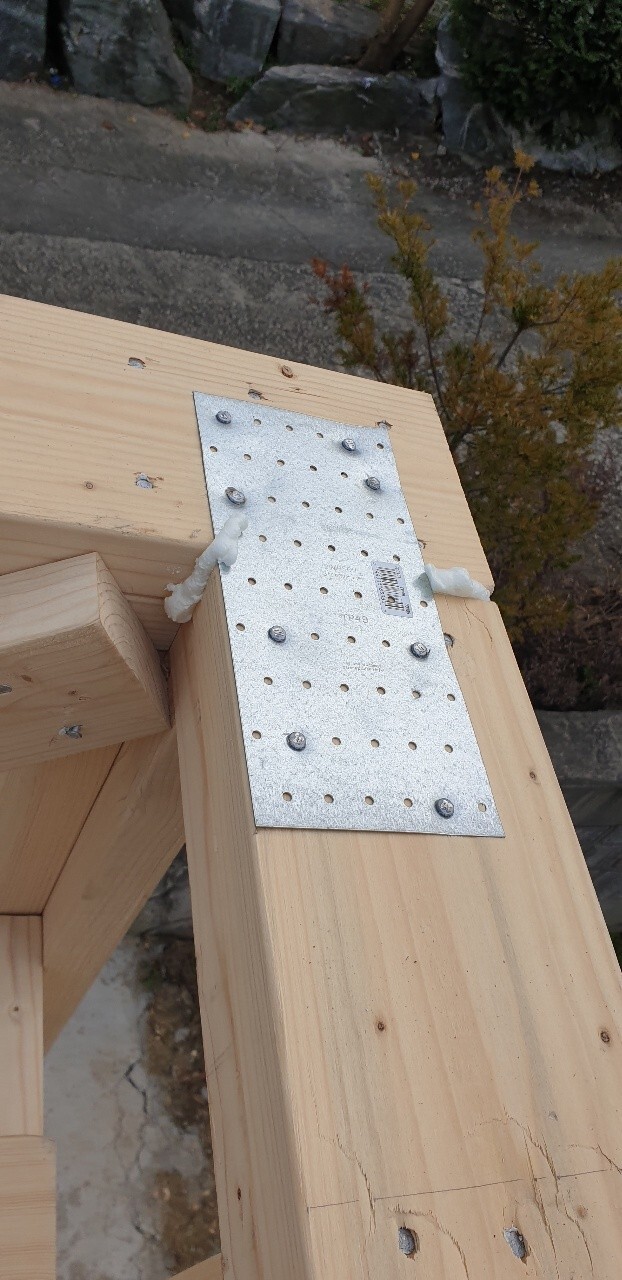

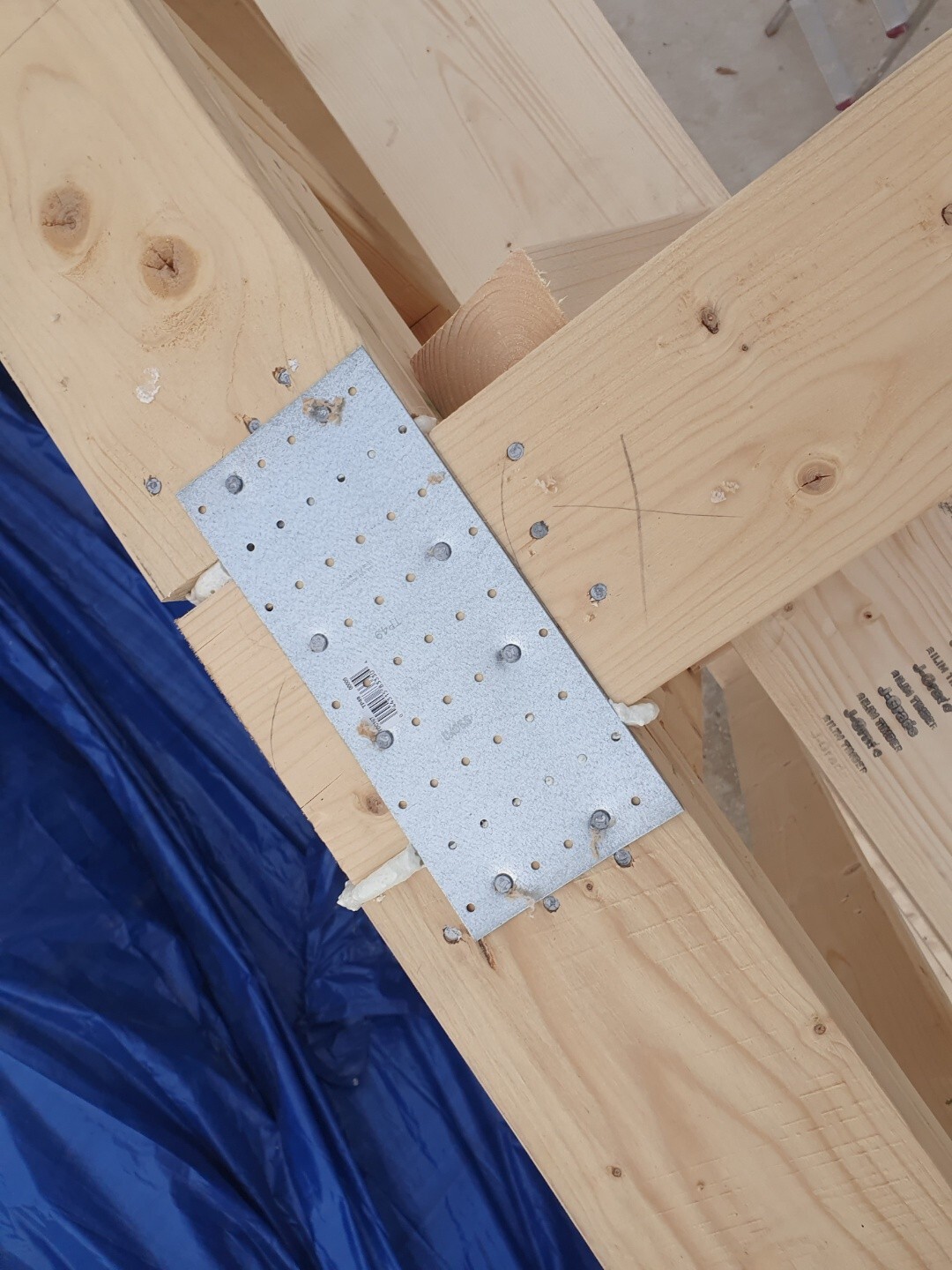

철물 TP49 - Tie Plates을
이용하여 벽체와 벽체를 연결하여 시공합니다.
철물 시공 전 더블 탑 플레이트 사이의
이음매에 우레탄 폼으로 시공하여 기밀해주었습니다.

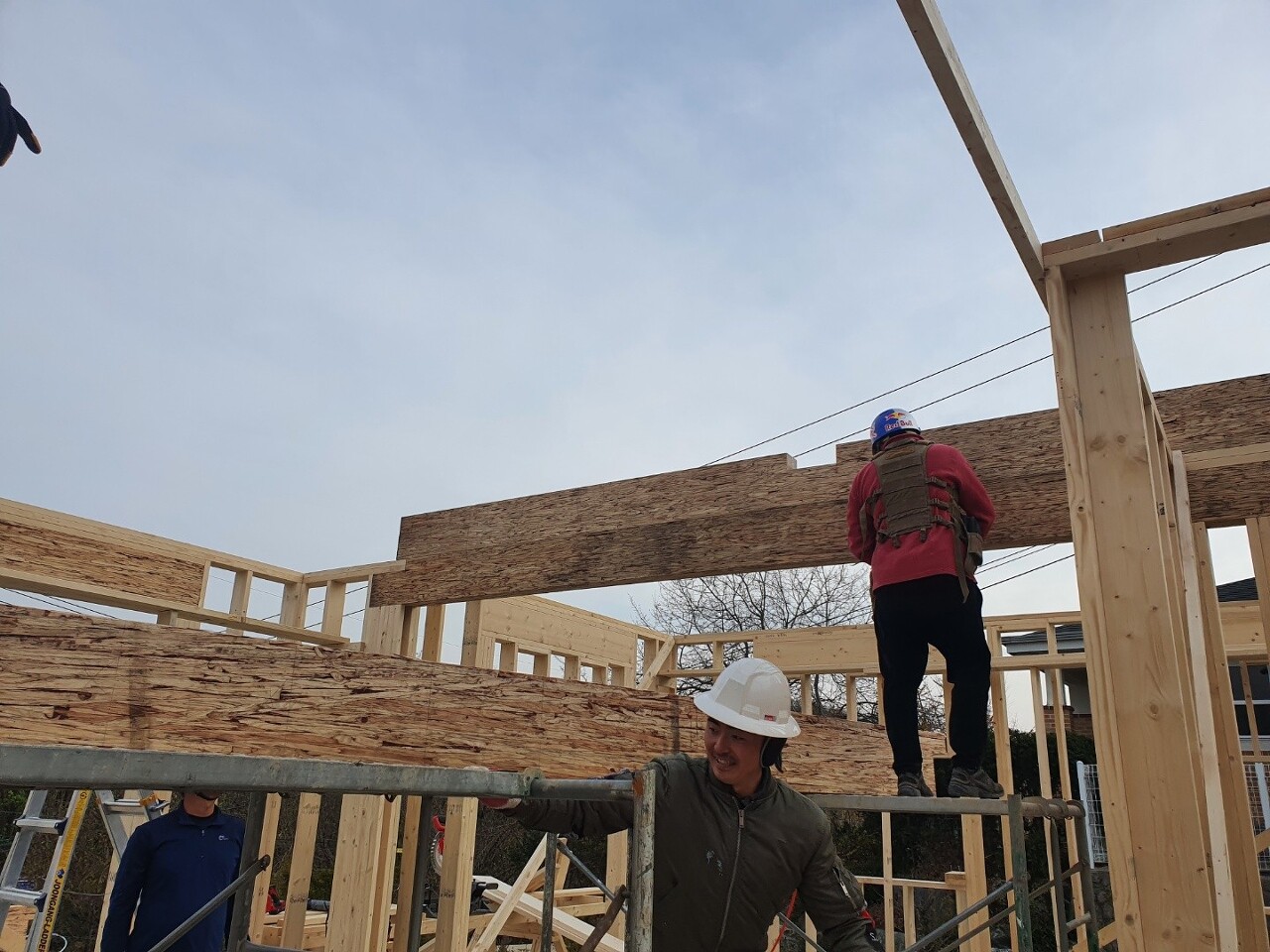

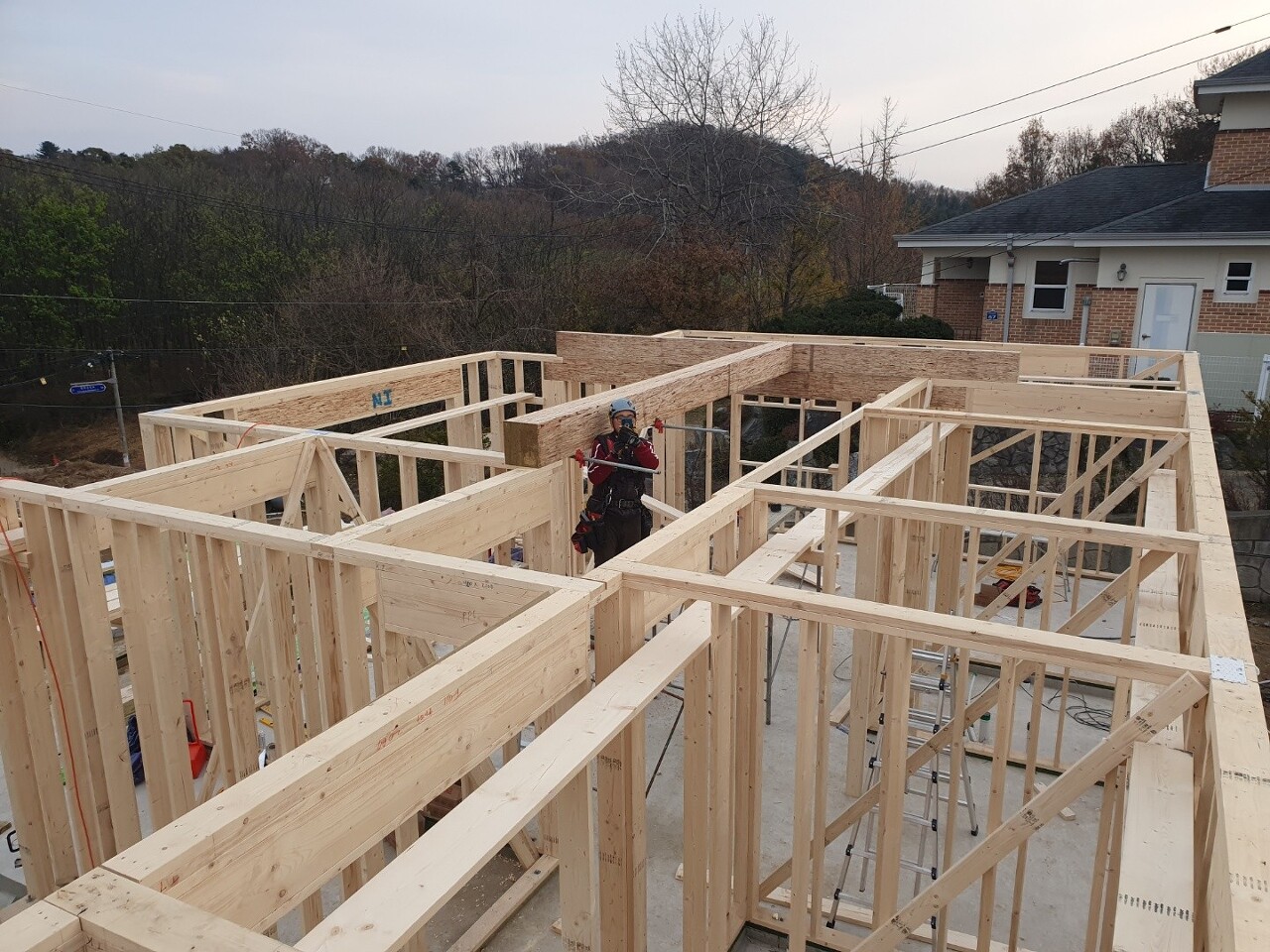

발판과 패럴램빔이 잘 시공된 모습입니다.
남은 시공 과정도 하나하나 꼼꼼하게 진행하도록 하겠습니다.
