목조주택 시공완료현장/2111김포하성54평

211111 목 [김포 하성] 2일차 토대 시공, 플레이트 레이아웃, 헤더 제작 및 스터드 재단, 벽체 시공 [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2021. 11. 11.

날씨 : 맑음

- 금일 근무자

팀 장 : 서태원 (8시간)

부팀장 : 오경택 (8시간)

팀 원 : 김수현 (8시간), 최용모 (8시간), 백경운(8시간)

금일품수 (누계) :5(총10.6품)

금일 작업현황

- 토대 시공

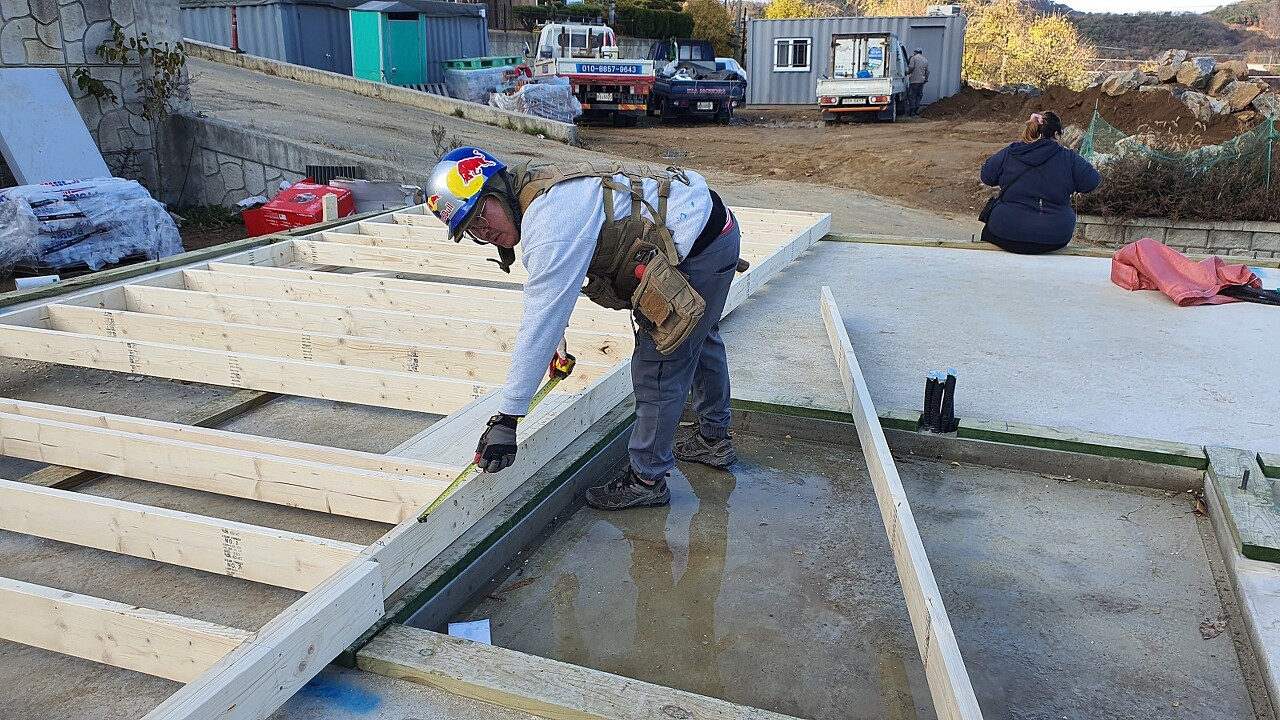

- 플레이트 레이아웃

- 헤더 제작 및 스터드 재단

- 벽체 시공

내일 예정작업

​- 플레이트 레이아웃

- 헤더 제작 및 스터드 재단

- 벽체 시공

김포 하성 2일차 입니다.

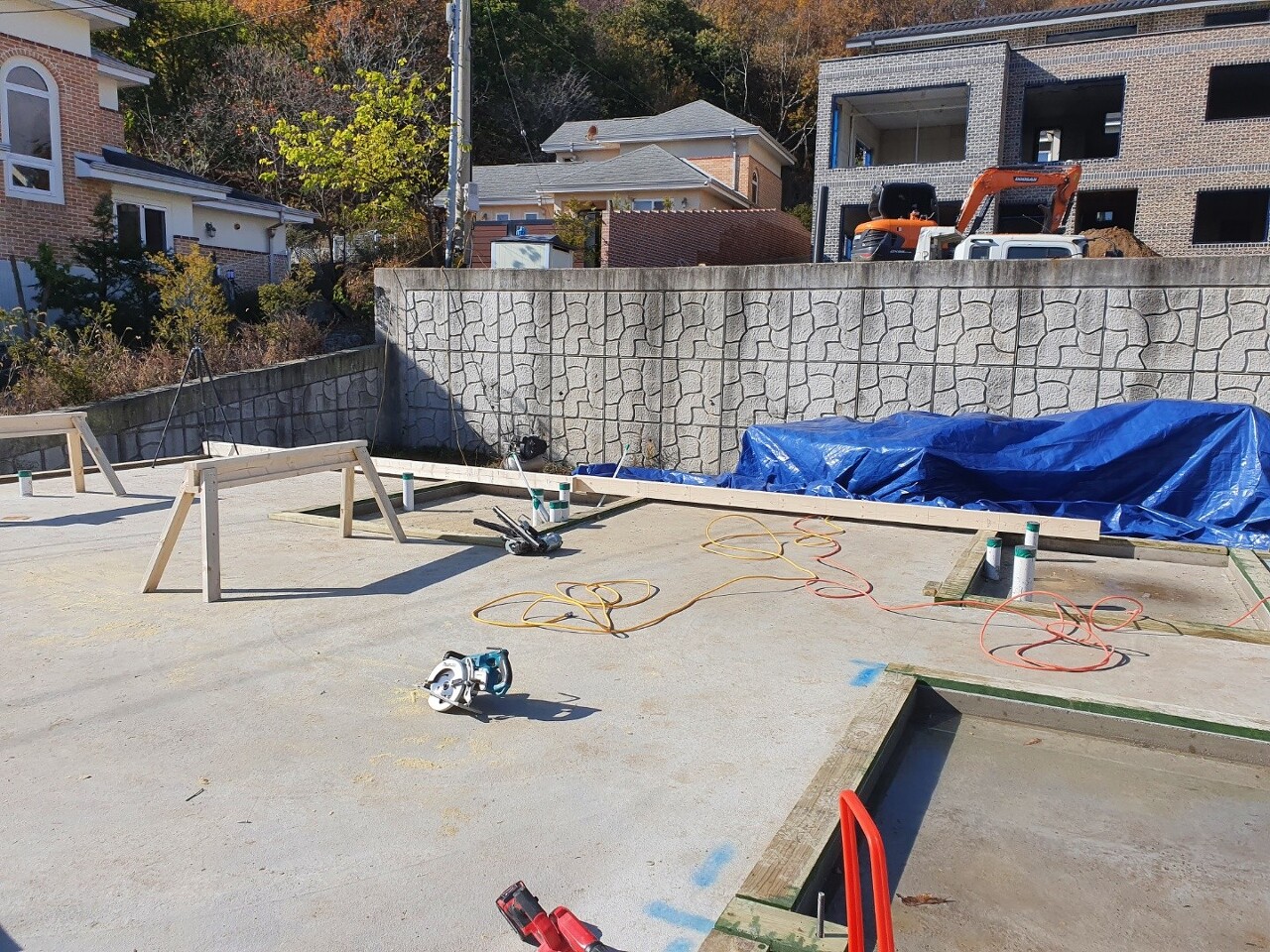

​어제에 이어서 토대 밑 벽체 시공 준비작업 계속하였습니다.

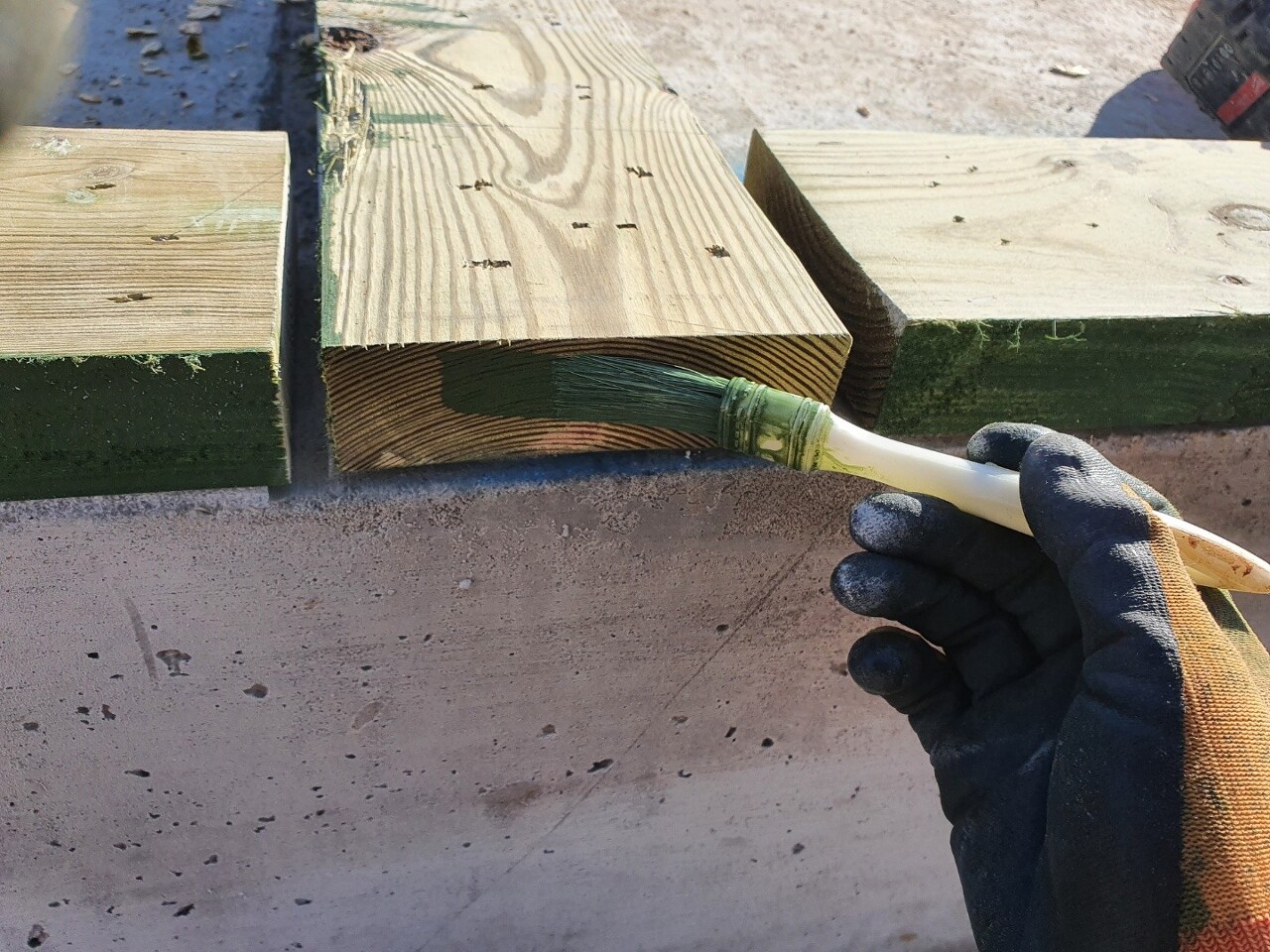

미비된 오일 스테인 칠 작업 진행하였습니다.

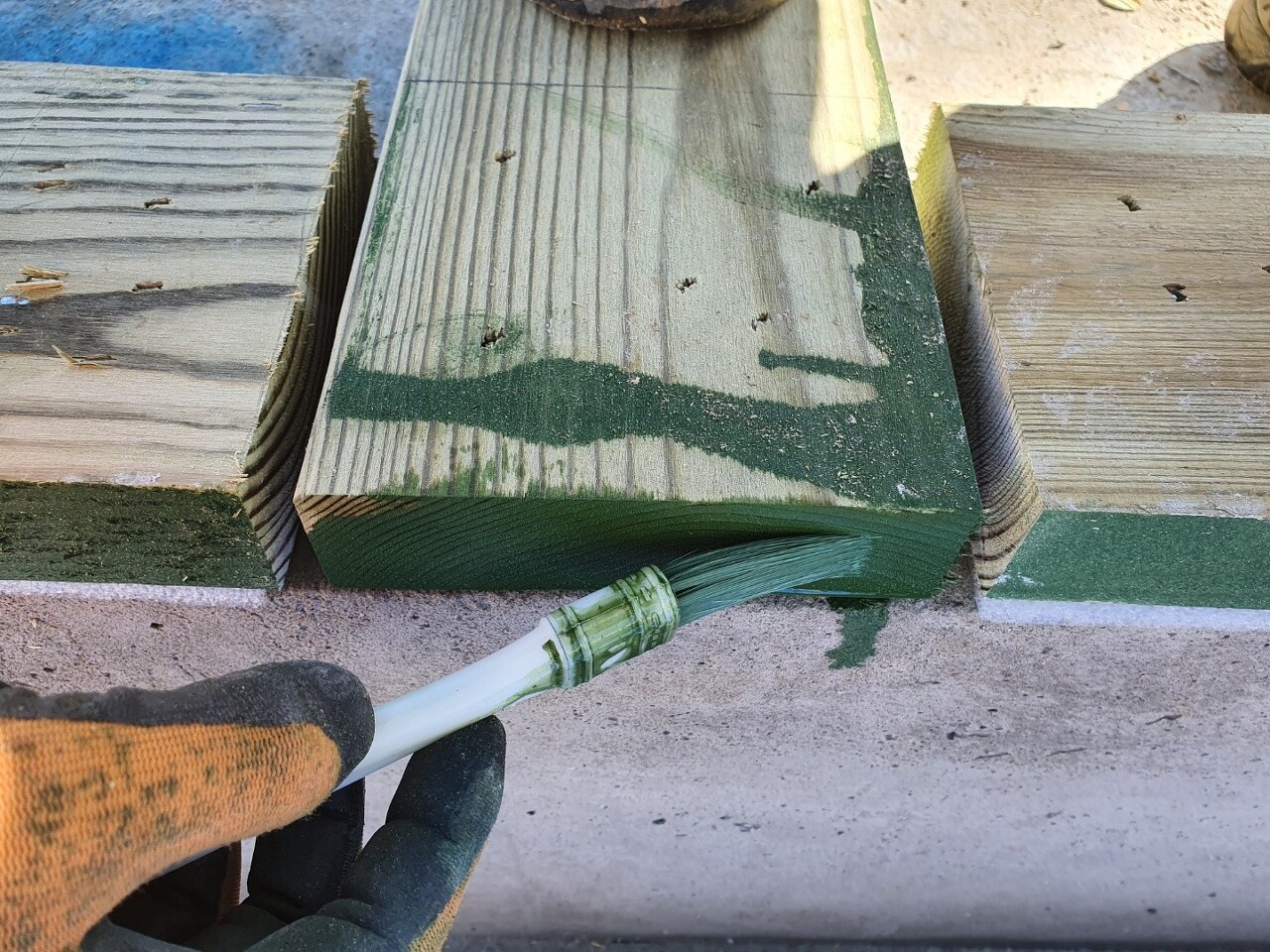

절단면에 칠 작업 진행하여 방수력을 높여 주었습니다.

본격적으로 벽체를 세우기 위한 작업이 시작 되었습니다.

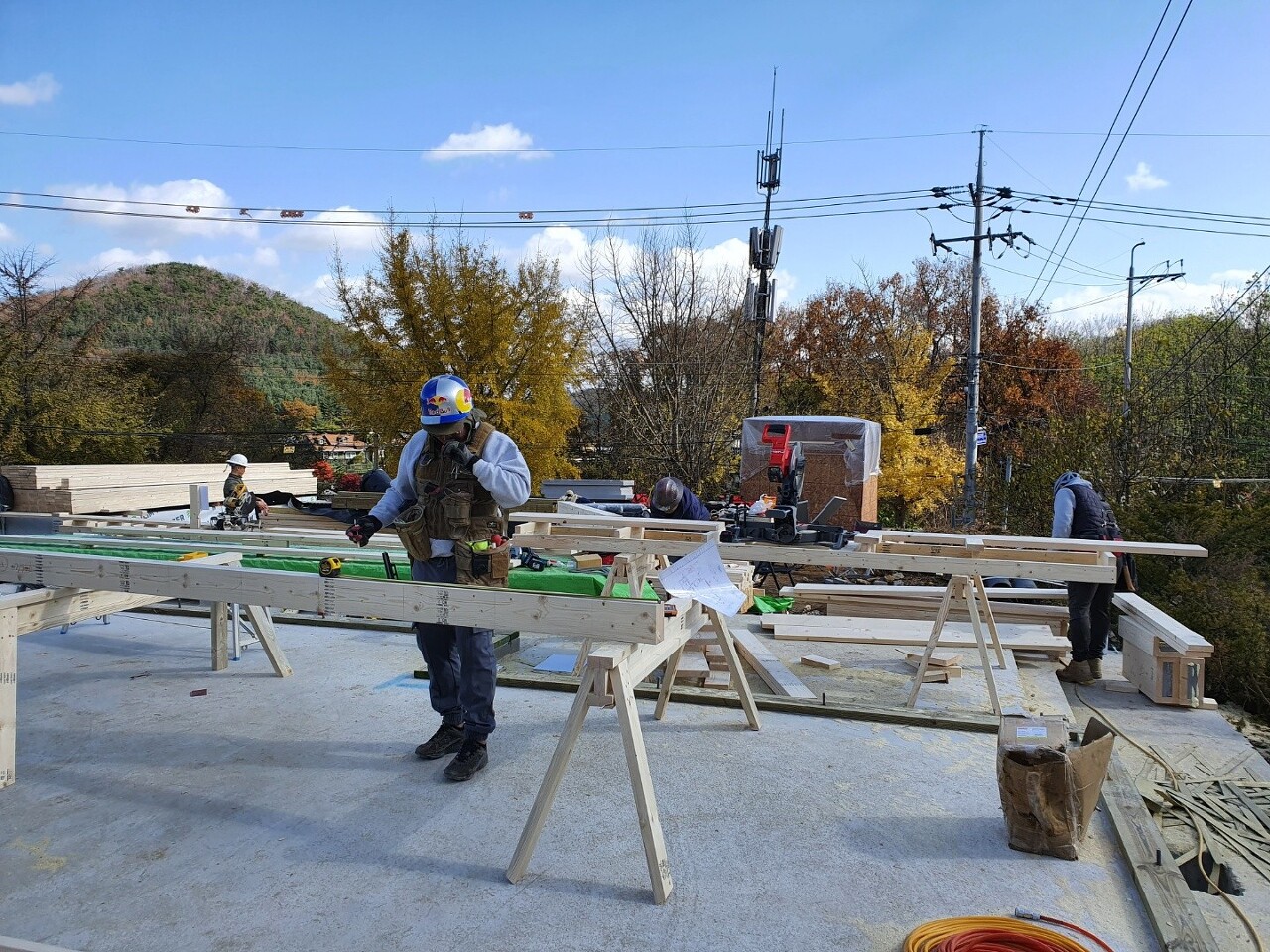

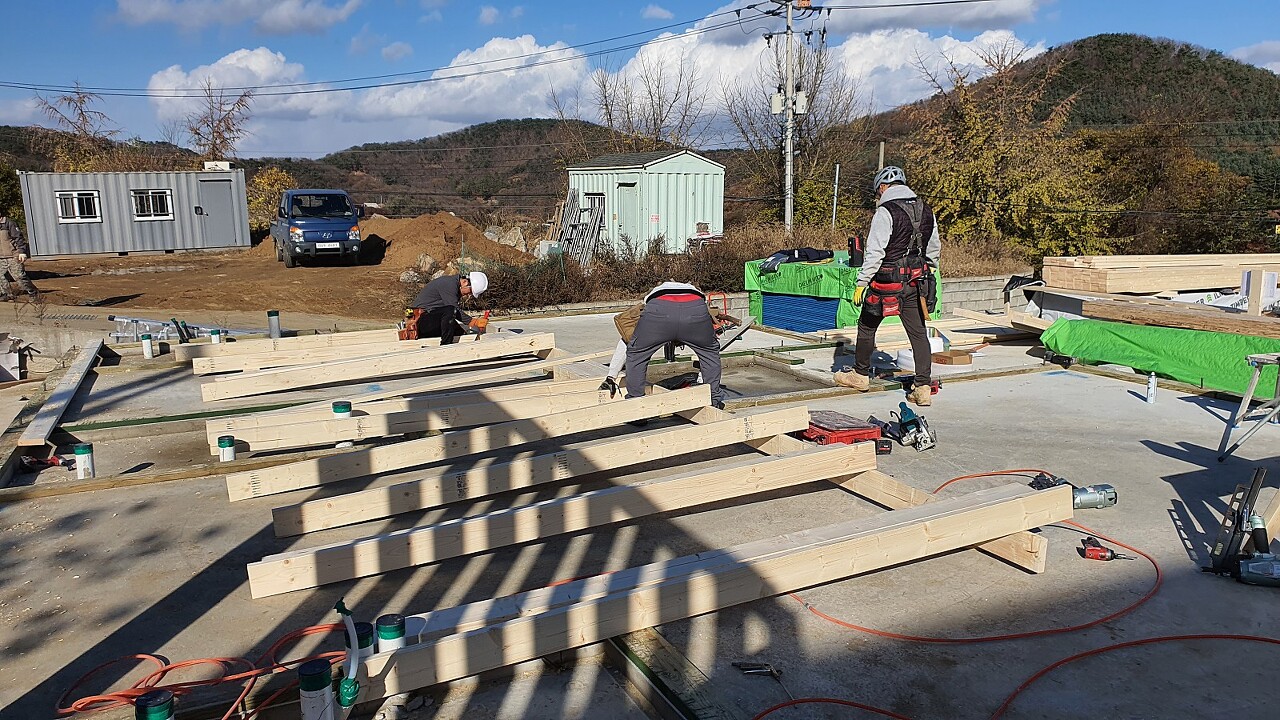

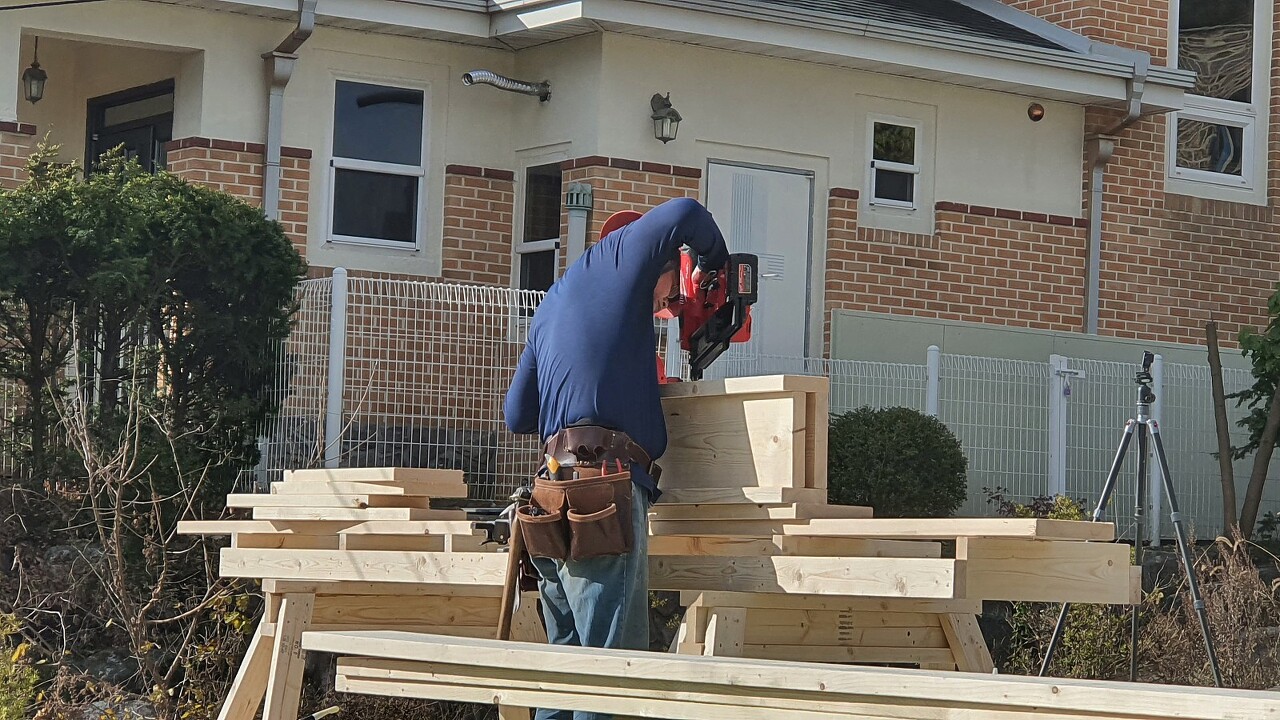

벽체시공에 필요한 헤더 제작 작업 진행하였습니다.

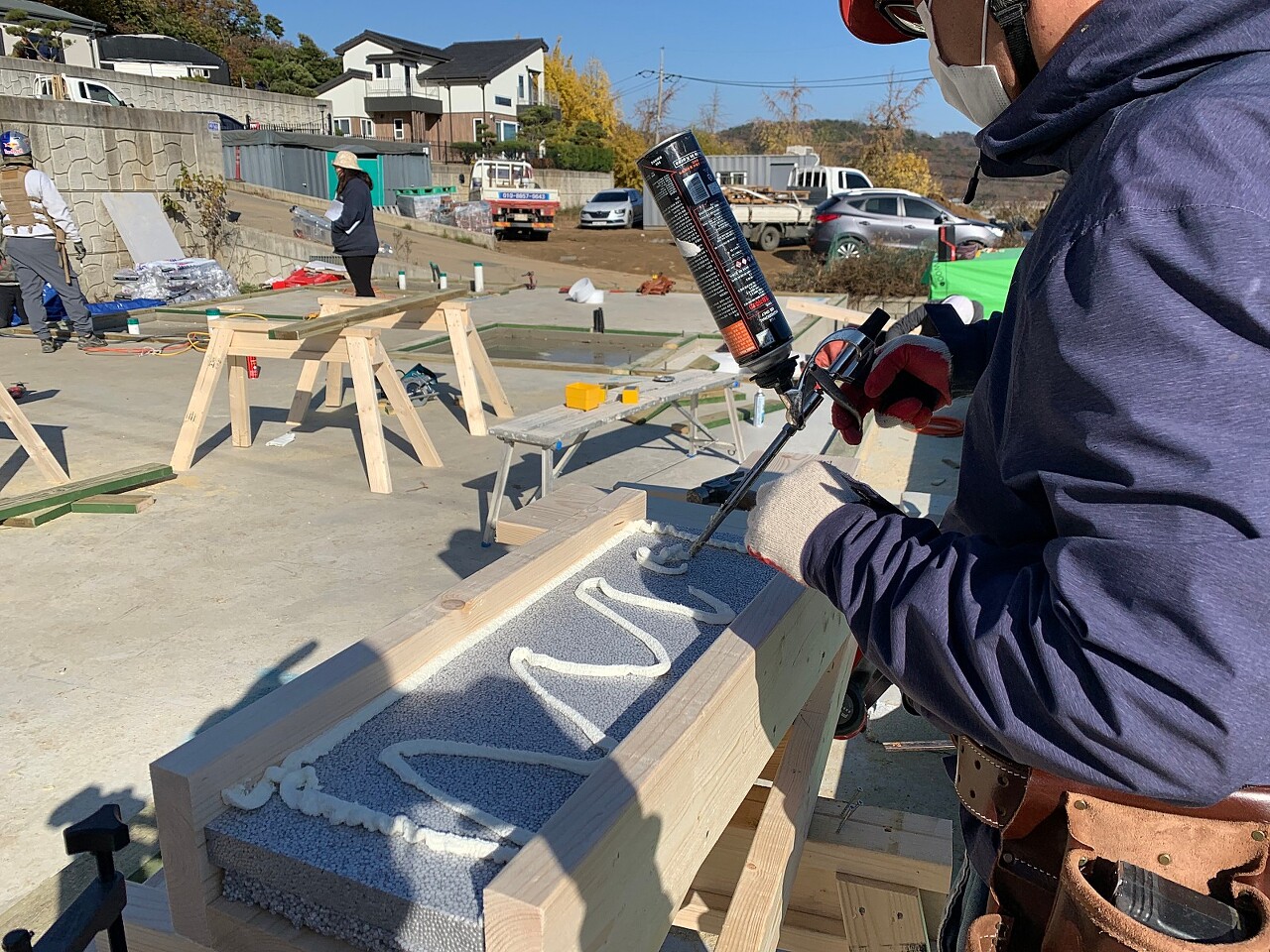

외벽헤더에는 EPS폼과 우레탄폼을 충전하여 단열 효과를 높여주었습니다.

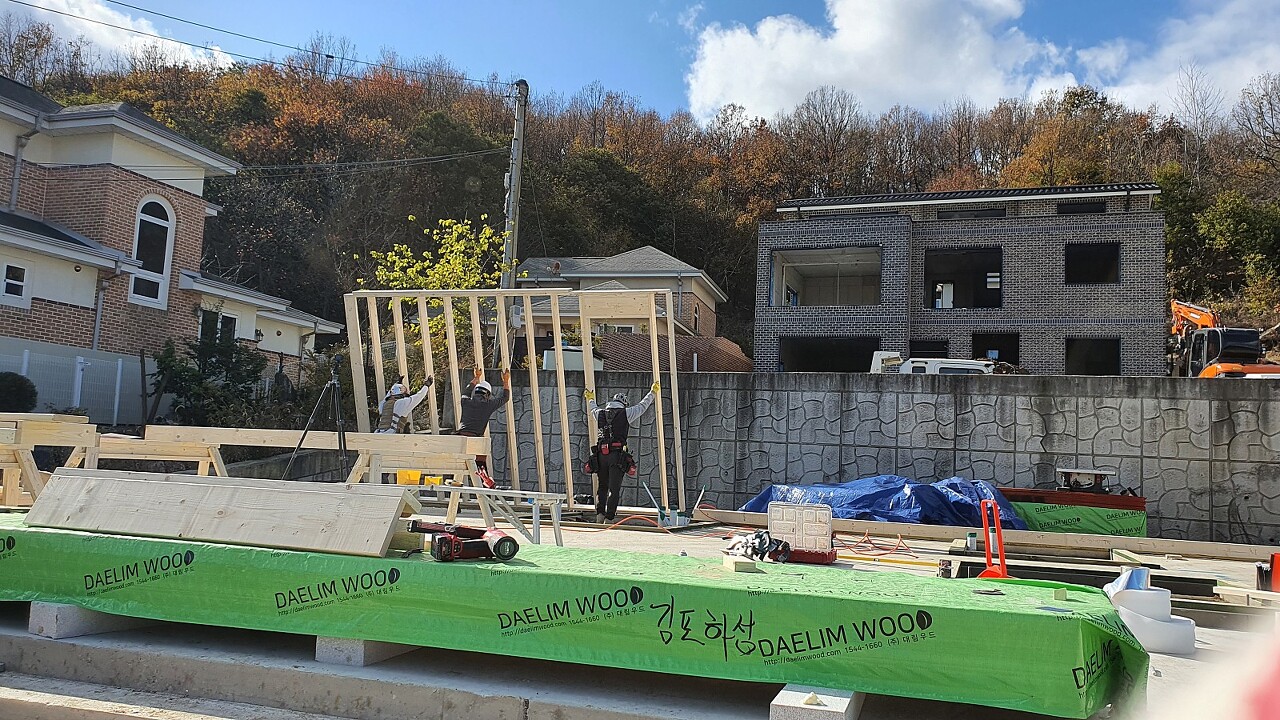

본격적으로 벽체 제작 작업이 시작 되었습니다.

건축주님과 한 미팅을 바탕으로 팀장님께서 레이아웃을 마쳐 주셨습니다.



레이아웃에 맞춰서 한땀한땀 정성을 다해 벽체 제작을 진행 하였습니다.

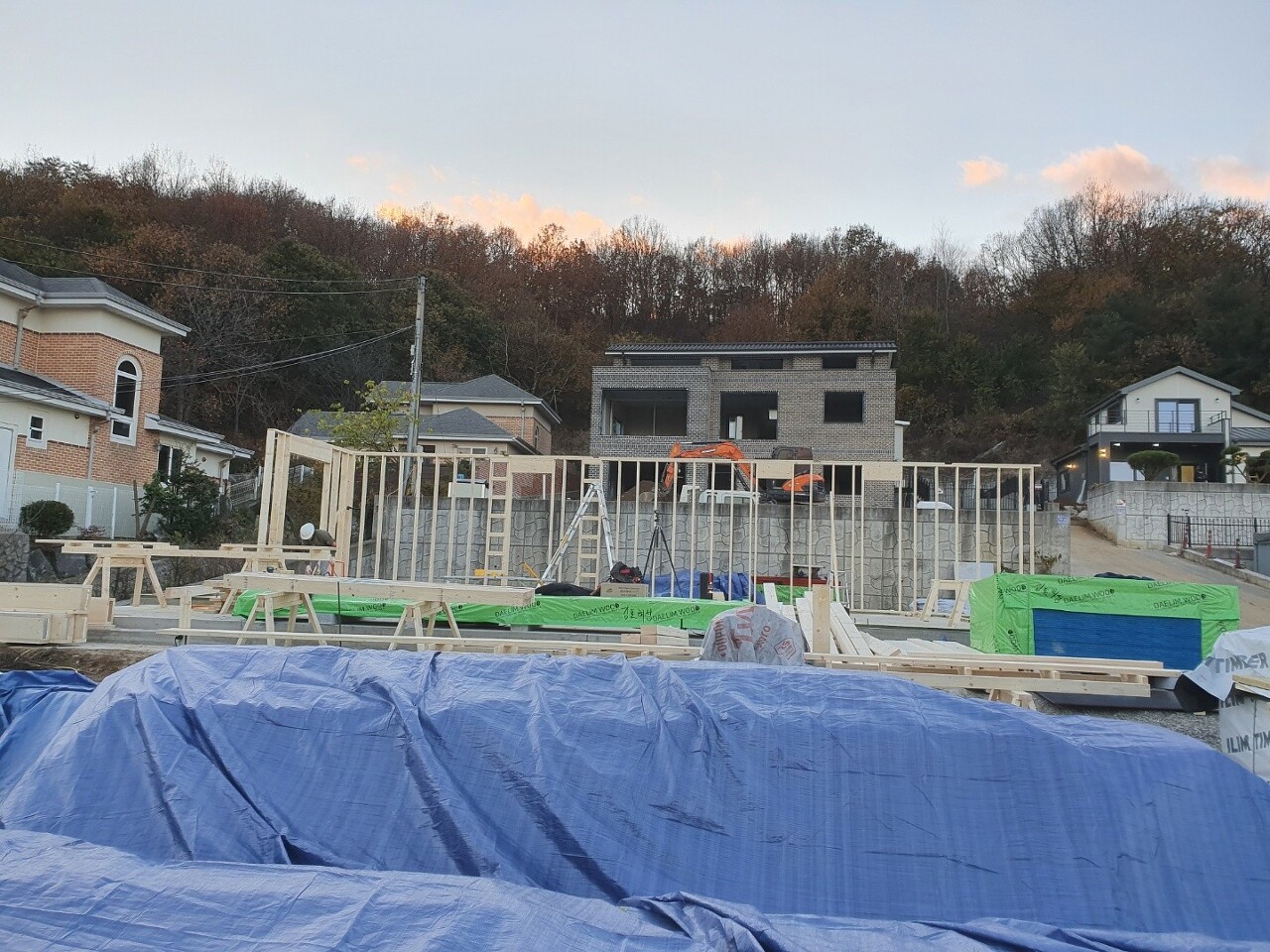

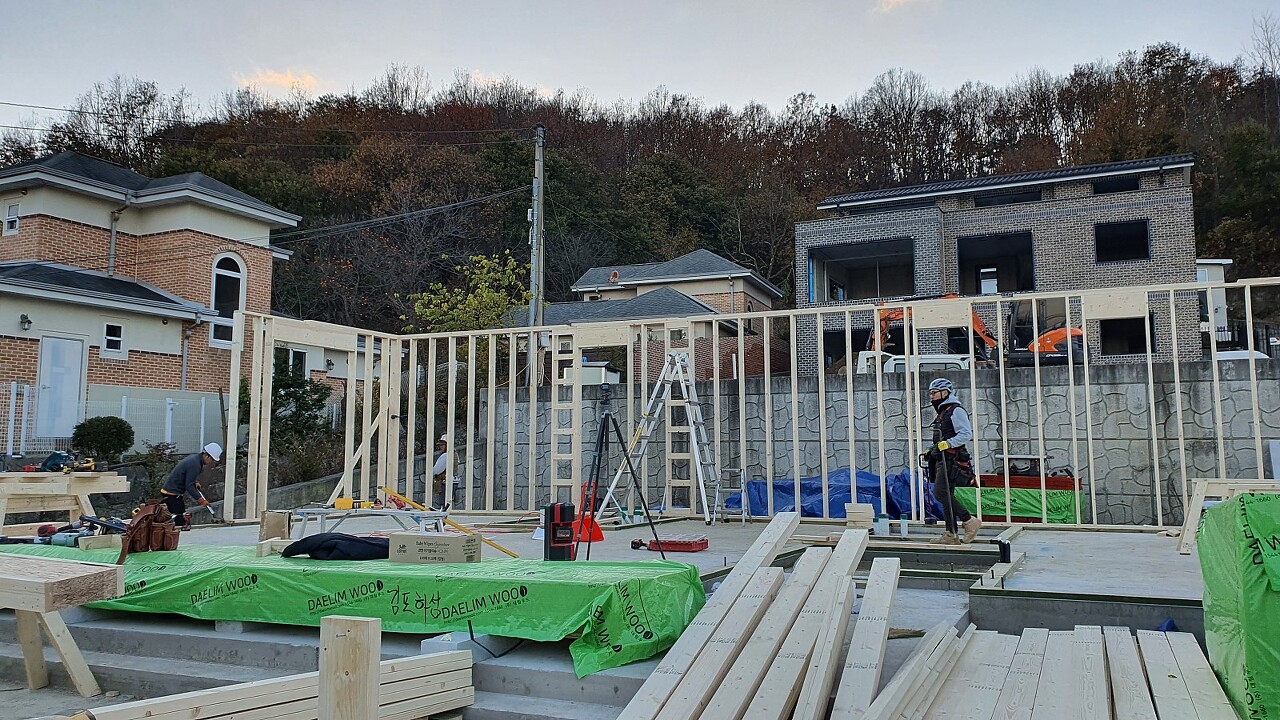

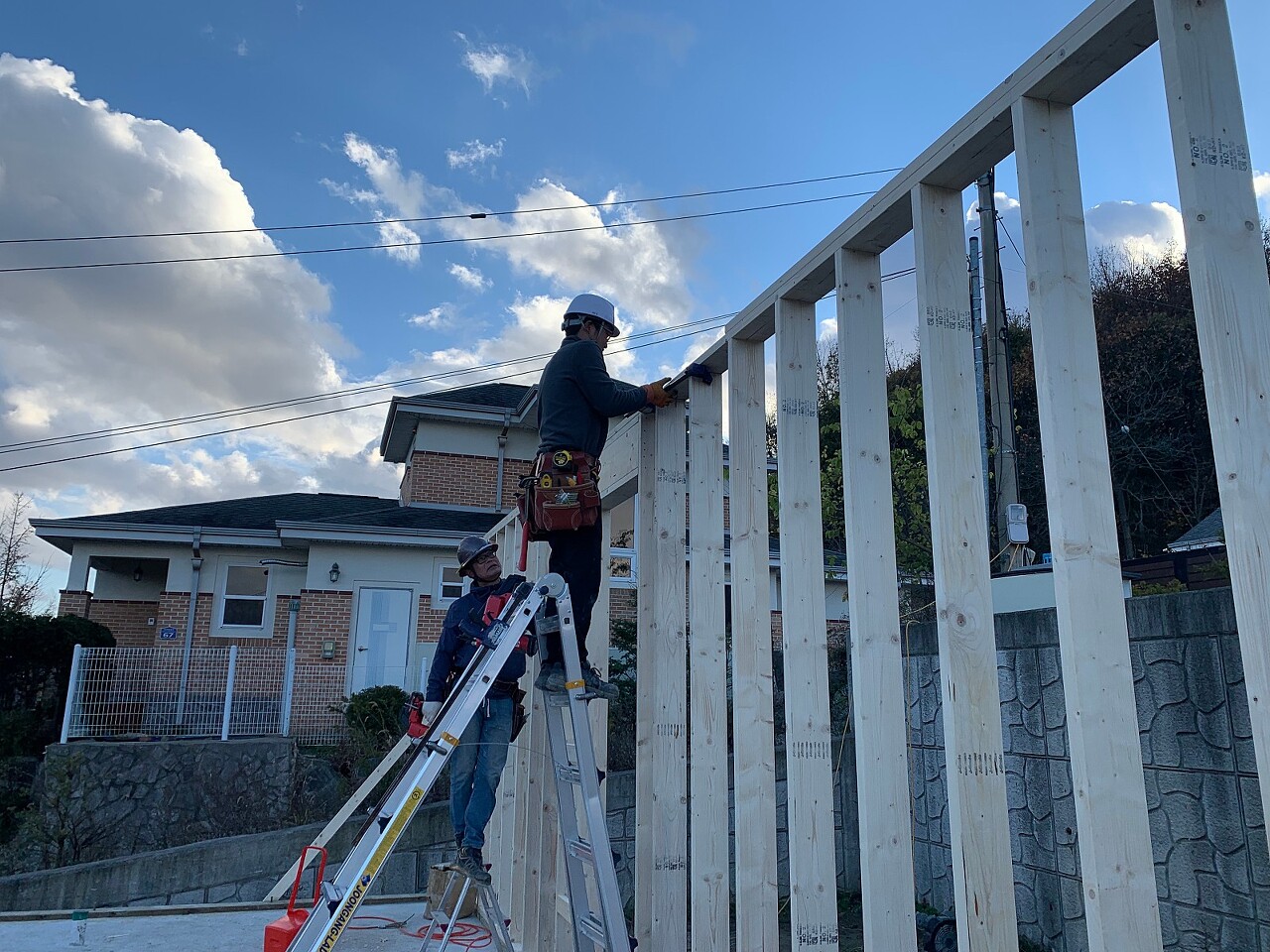

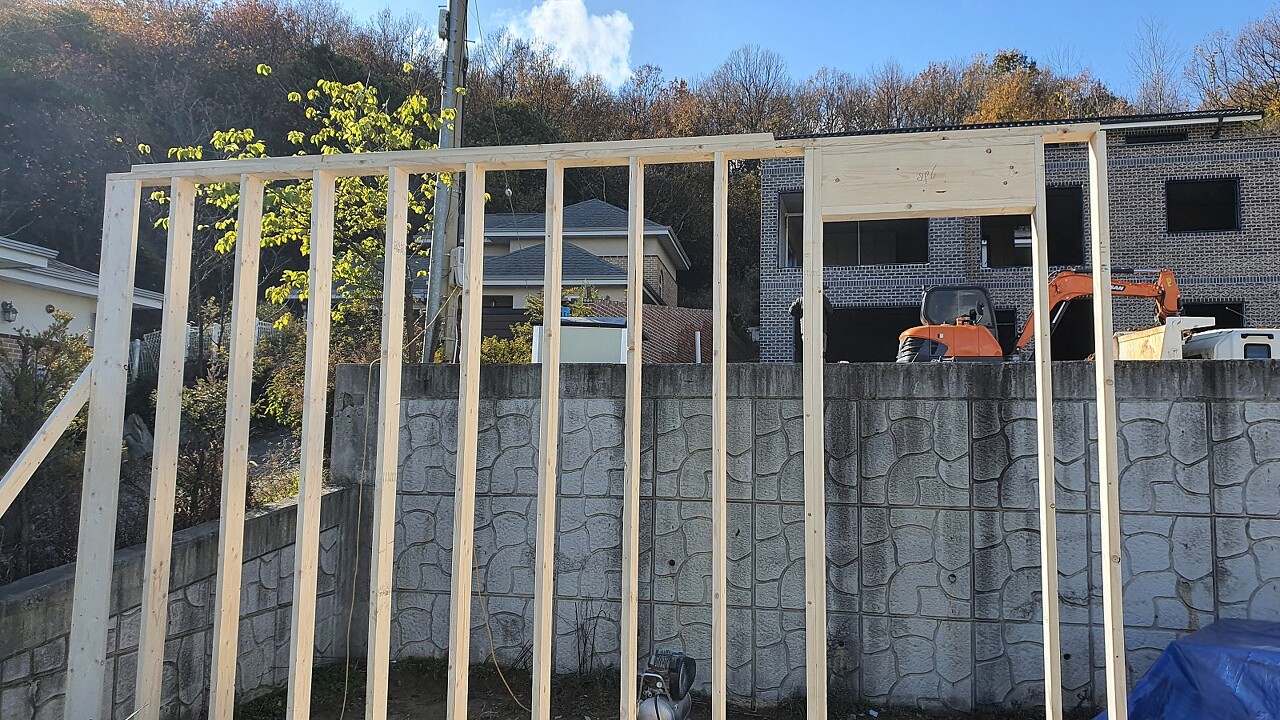

차근차근 벽체를 세우기 시작하였습니다.

층고가 높고 바람이 많이 불어오는 날씨라, 안전에 더욱 유의하며 진행 하였습니다.

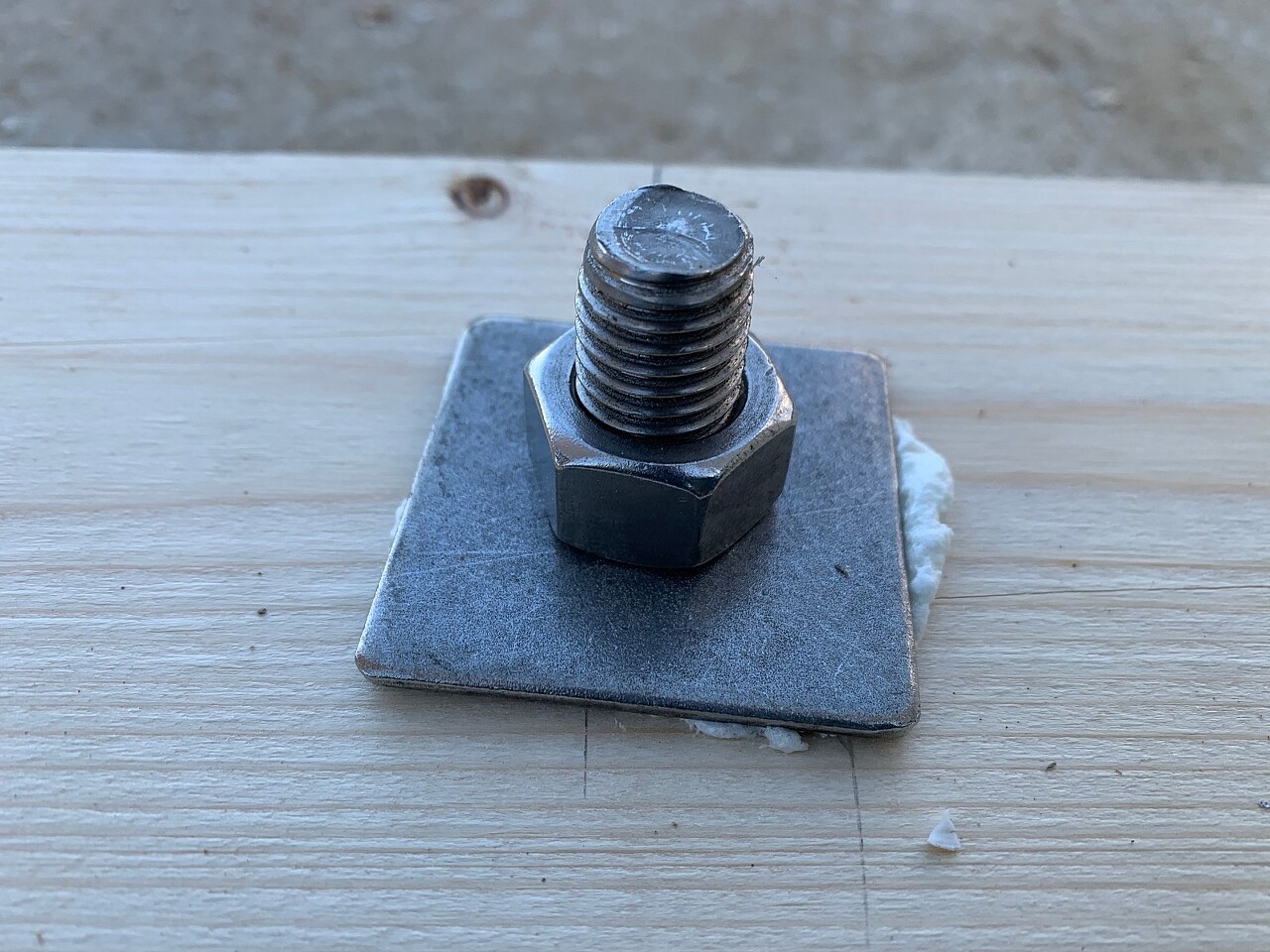

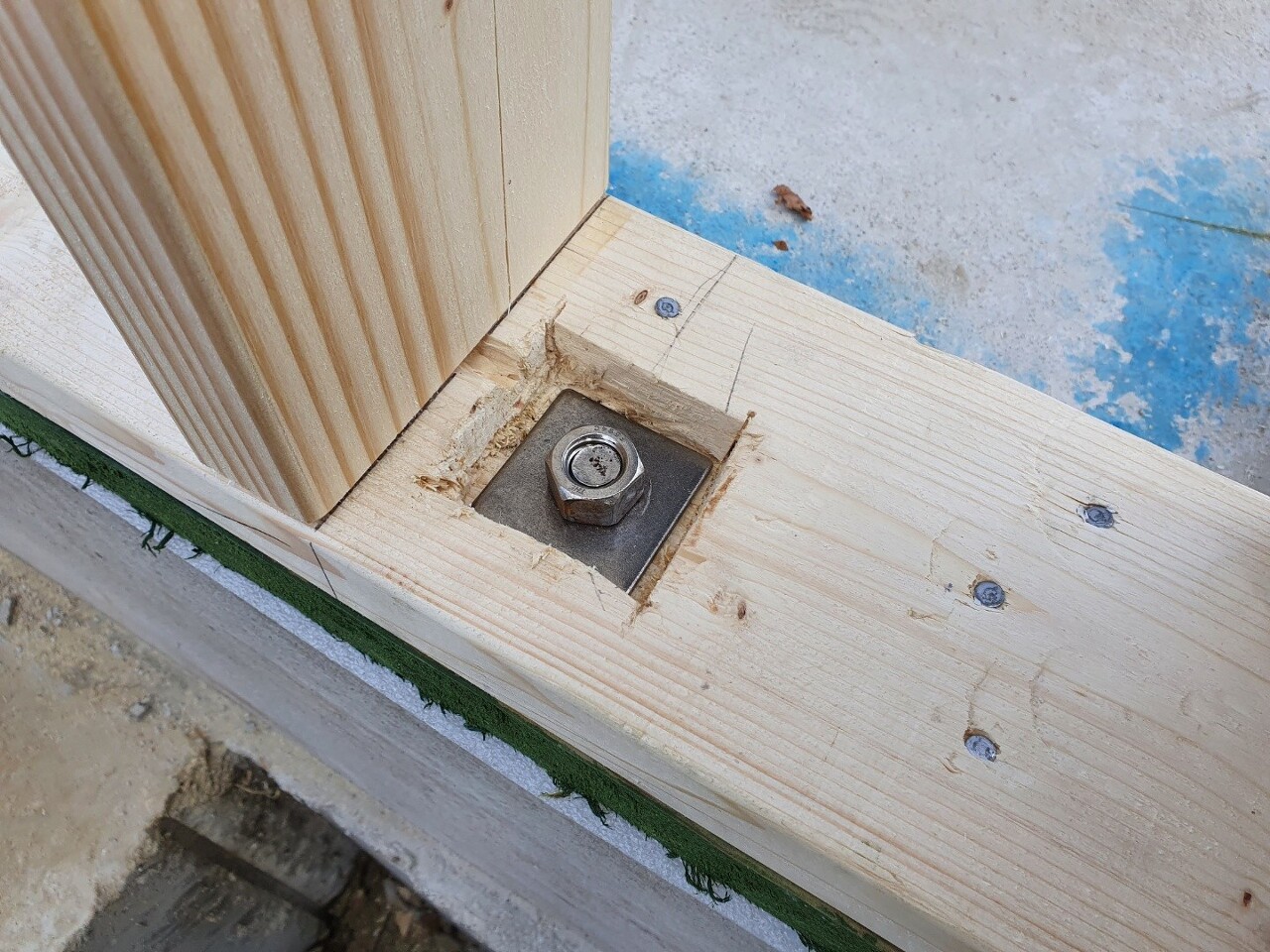

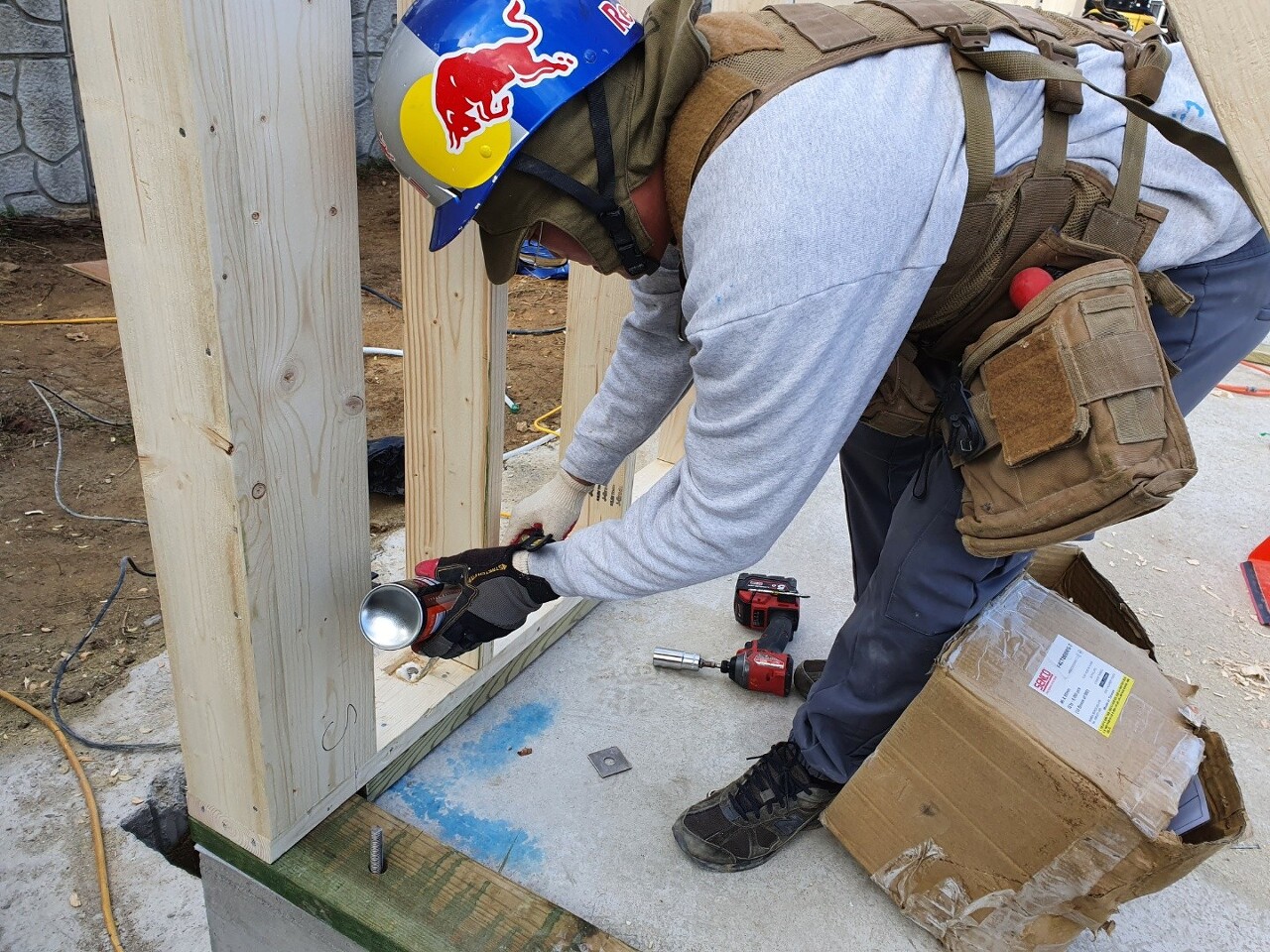

기초와 벽체의 앙카볼트 결합작업을 진행하였습니다.

목공기리로 구멍을 낸뒤에 벽체를 올린 후 와셔와 너트를 조여 주었습니다.

빈공간 우레탄폼 충진뒤에 시공하였습니다.




조급해 하지 않고 차분히 진행한 하루 였습니다.

늘 하던대로 최선을 다한 시공을 다짐하며, 각자 맡은바를 묵묵히 수행하였습니다.



이제 집의 형태가 처음으로 나오기 시작하는 만큼, 더욱 집중하여 진행 하도록 하겠습니다.

현장 정리정돈후 하루 마무리 하였습니다.^^

'목조주택 시공완료현장 > 2111김포하성54평' 카테고리의 다른 글

211123 화 [김포 하성] 10일차 2층벽체 시공, 안전발판 보강, 계단 시공, 홀다운 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.11.25
211122 월 [김포 하성] 9일차 2층벽체 시공, 2층발판 설치 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.11.23
211119 금 [김포 하성] 8일차 T&G작업, 2층 레이아웃, 2층 플레이트, 2층 더블플레이트 , 벽체 시공준비, 2층바닥 우레탄실란트 충진 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.11.20
211118 수 [김포 하성] 7일차 장선작업, 블로킹작업, 철물작업, T&G작업 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.11.18
211117 수 [김포 하성] 6일차 장선작업, 벽체블로킹시공, 장선재단 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.11.18
211115 월 [김포 하성] 5일차 가새(브레이스,Brace) 작업, 크리플스터드 작업, 안전발판 작업, 장선 재단, 철물시공, 패럴램빔 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.11.15
211113 토 [김포 하성] 4일차 플레이트 레이아웃, 헤더 제작 및 스터드 재단, 벽체 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.11.13
211112 금 [김포 하성] 3일차 플레이트 레이아웃, 헤더 제작 및 스터드 재단, 벽체 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.11.13
211110 수 [김포 하성] 1일차 자재 수령, 창고제작, 작업대 제작, 머드씰 가공, 기초 수평 작업 및 레이아웃, 머드씰 작업 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.11.11
211029 김포하성 기초작업  (0) 2021.10.30

댓글
