목조주택 시공완료현장/2411 천안목천 46평

241116 (토) [천안 목천] 6일차 가새작업 , 림조이스트 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2024. 11. 18.

날씨: 흐린후 비

​-금일 근무자

팀 장 : 박선민 (8시간)

부 팀 장 : 이주형 (8시간)

팀 원 : 권재홍 (8시간), 김완태 (8시간)

지 원 : 권동환 (8시간)

​​​

금일품수 (누계) : 5 품 (총 27.375품)

​금일 작업 현황

- 가새 작업

- 림 조이스트 시공

- 방통 블로킹 및 솔리드 블로킹 시공

다음 예정작업

- 장선 시공

- 장선 블로킹 시공

​천안 목천 6일차

안녕하세요! 😊

수호천사하우징의 직영 집짓기 프로젝트,

6일차 현장에서 인사드립니다.

매일 조금씩 완성되어 가는 집의 모습을 공유하며, 함께 소중한 이야기를 만들어가고 있습니다.

오늘도 꼼꼼하고 정성 가득한 작업으로 멋진 결과를 보여드리기 위해 최선을 다하겠습니다.

끝까지 지켜봐 주시고 많은 응원 부탁드립니다! 🙏

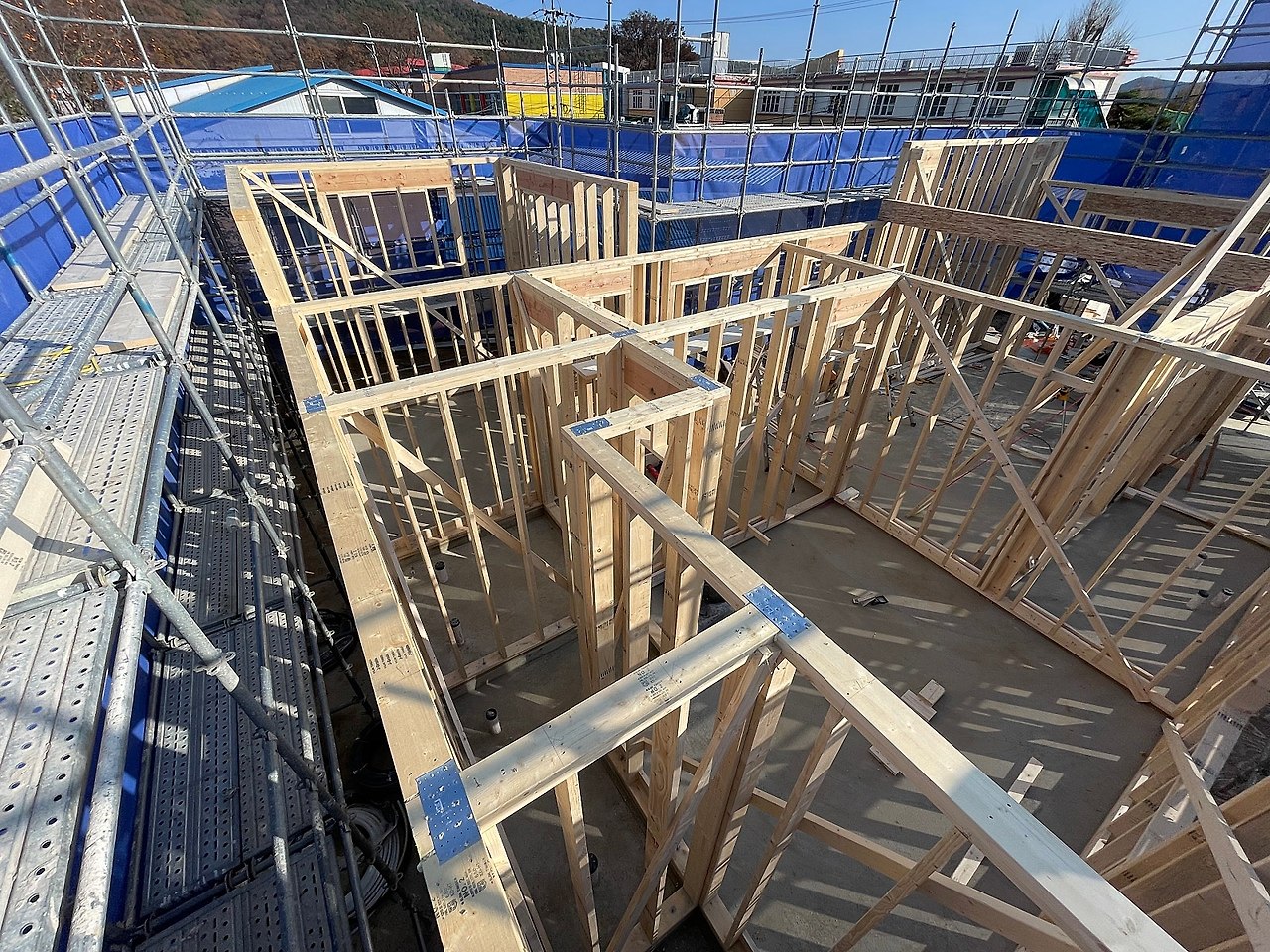

오늘의 시공 현장 함께 보시겠습니다.

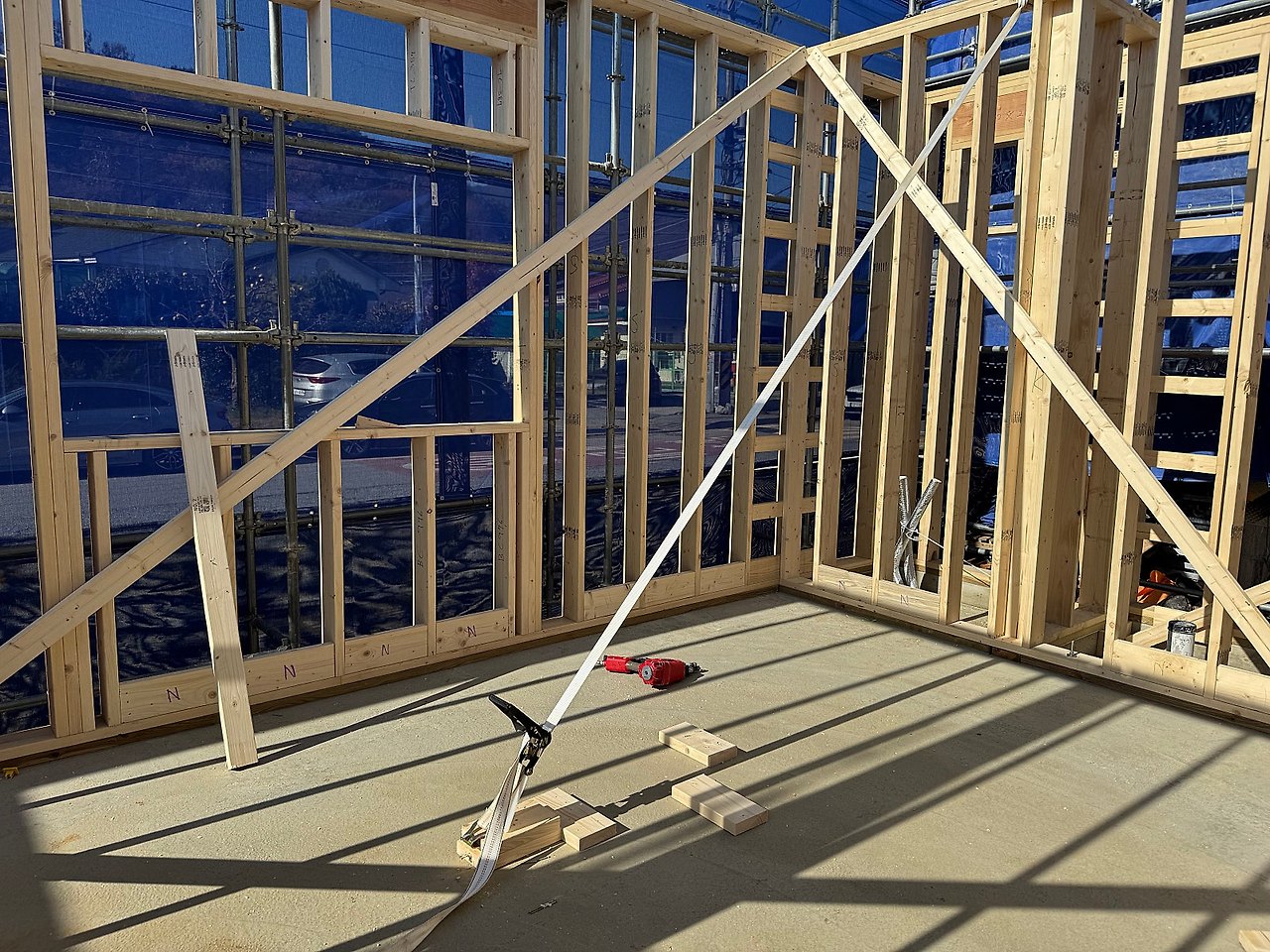

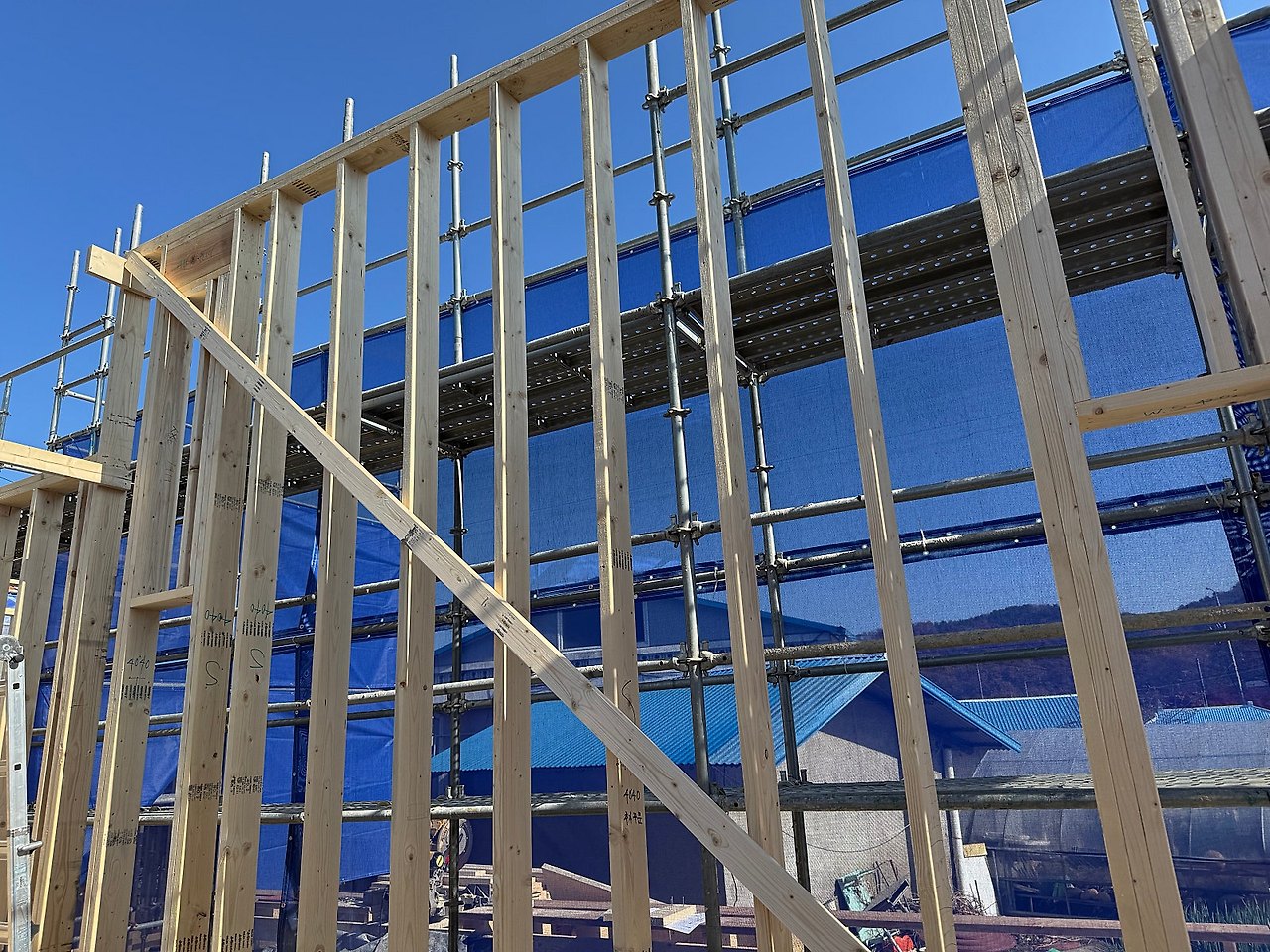

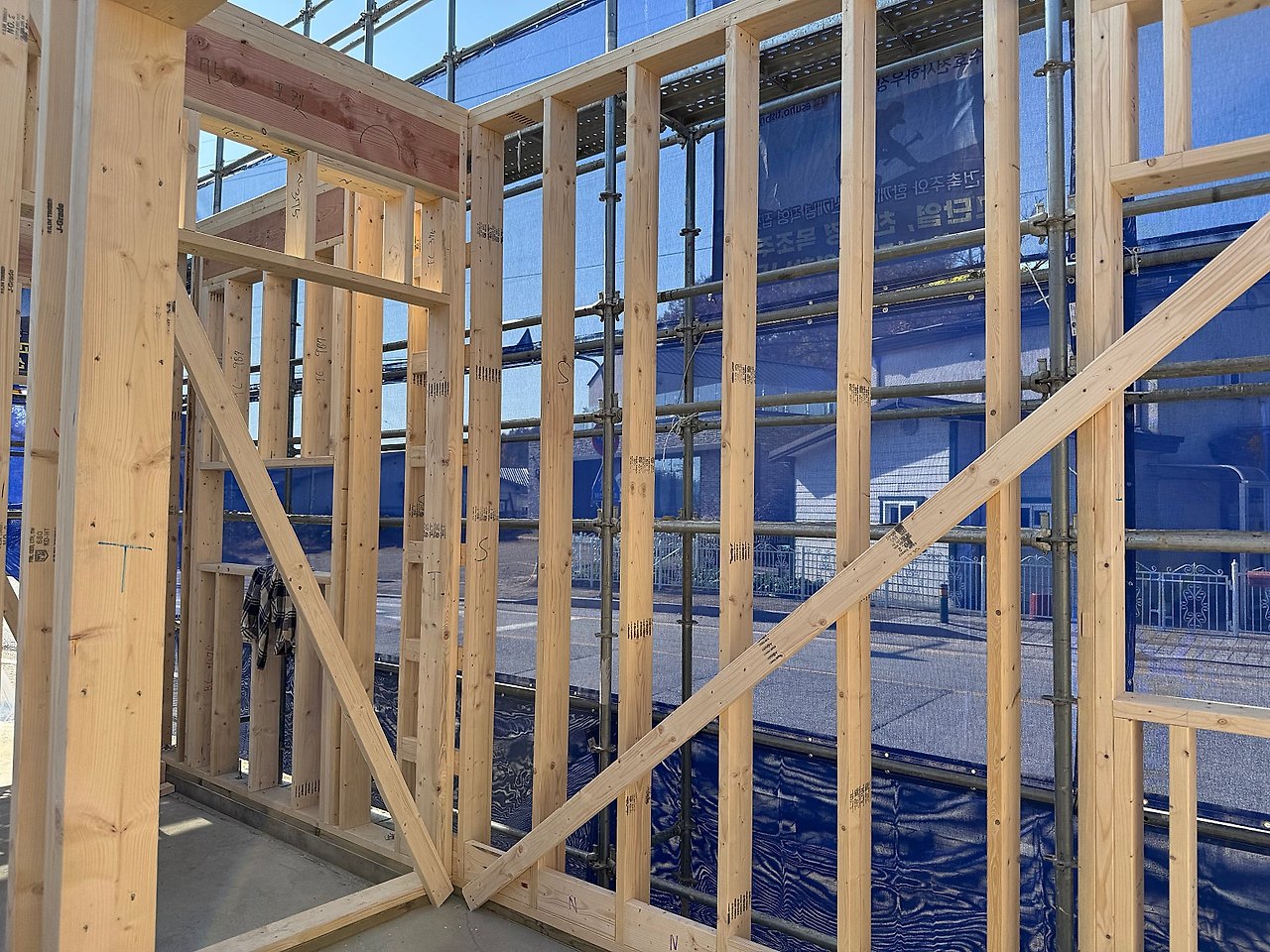

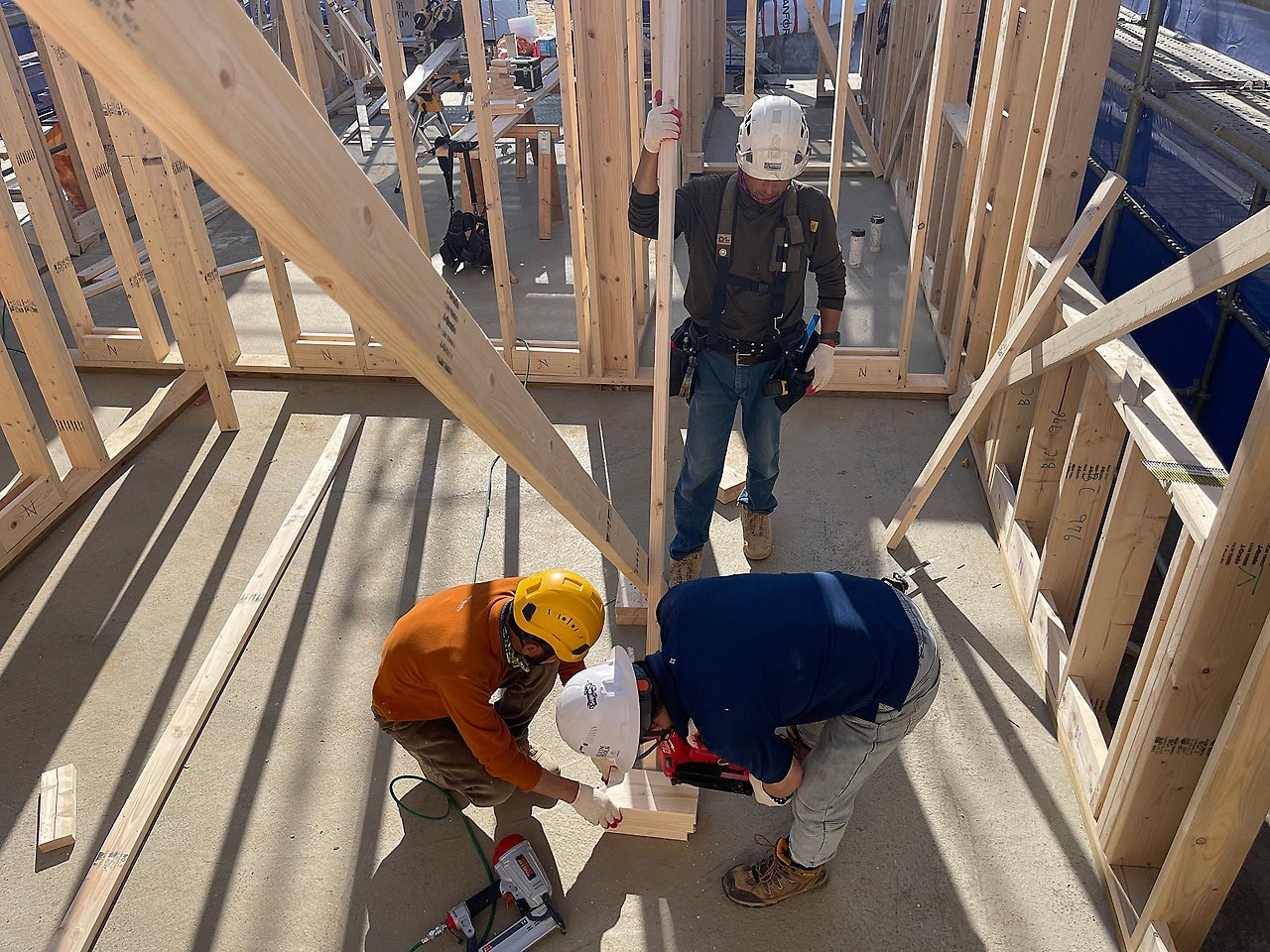

가새 작업을 시작합니다

벽체의 확고한 수직을 위해

공정의 중요성을 상기하며 정밀 시공하는 모습입니다.

작업은 사전에 설정된 기준점과 레이저 레벨기의 수직 라인을 활용하여 정밀하게 이루어집니다.

먼저, 플레이트 레이아웃 작업 단계에서 미리 표시된 기준선을 참고하여 정확한 위치를 설정합니다.

그 후, 가새의 각도와 위치를 세심하게 조정해 벽체가 설계 기준에 맞게 수직과 평형을 유지하도록 고정합니다.





실을 이용하여 벽체의 직진도를 확인하였습니다.

장선 시공에 앞서 골조의 변형을 막고 보강을 해주기 위해 철물보강작업을 진행하였습니다.

철물을 설치하기전에 벽이 만나는 부분의 틈에 우레탄 폼을 충진해줍니다.

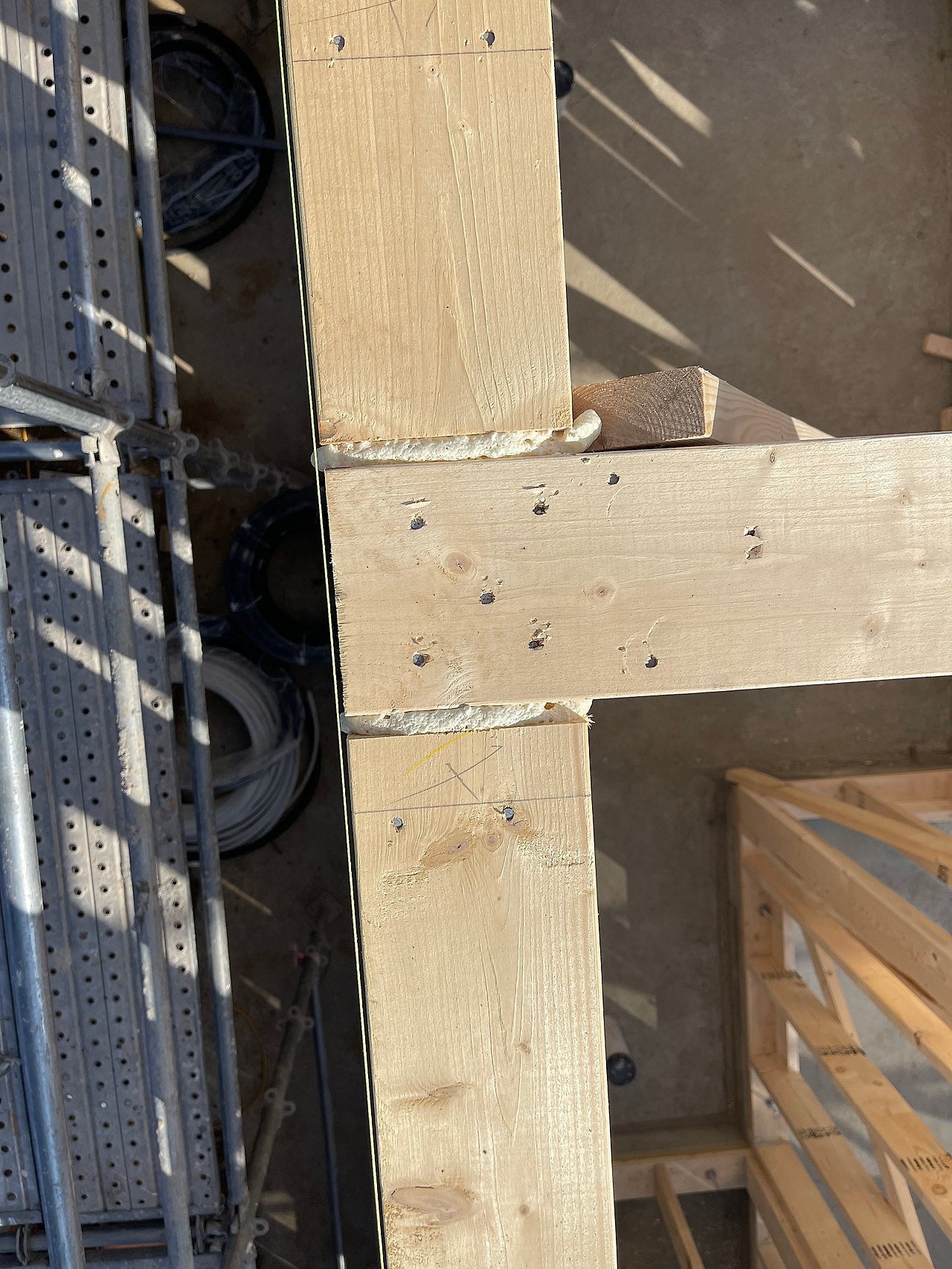

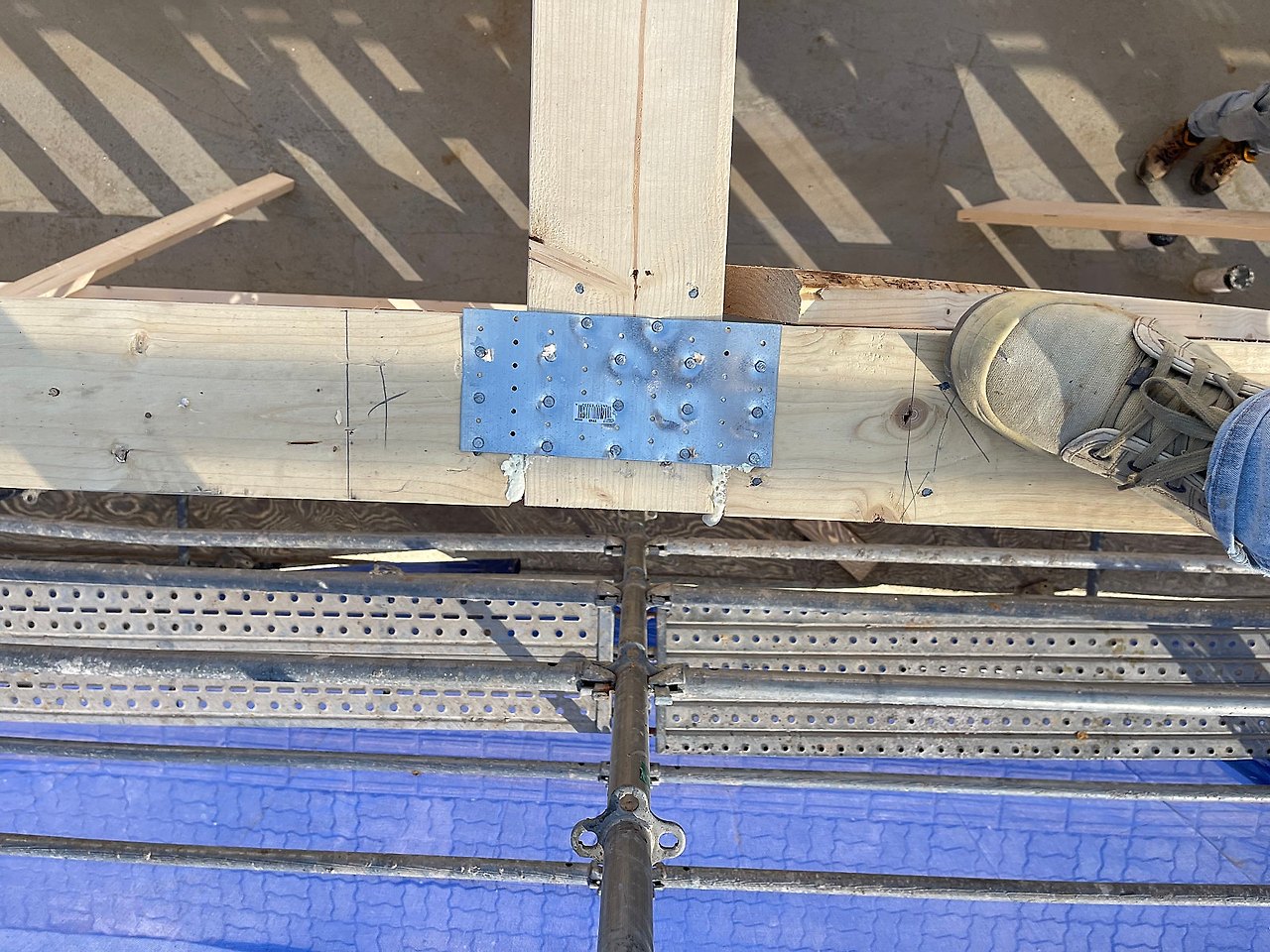

그 다음 보강용 철물(TP49)을 설치하였습니다.

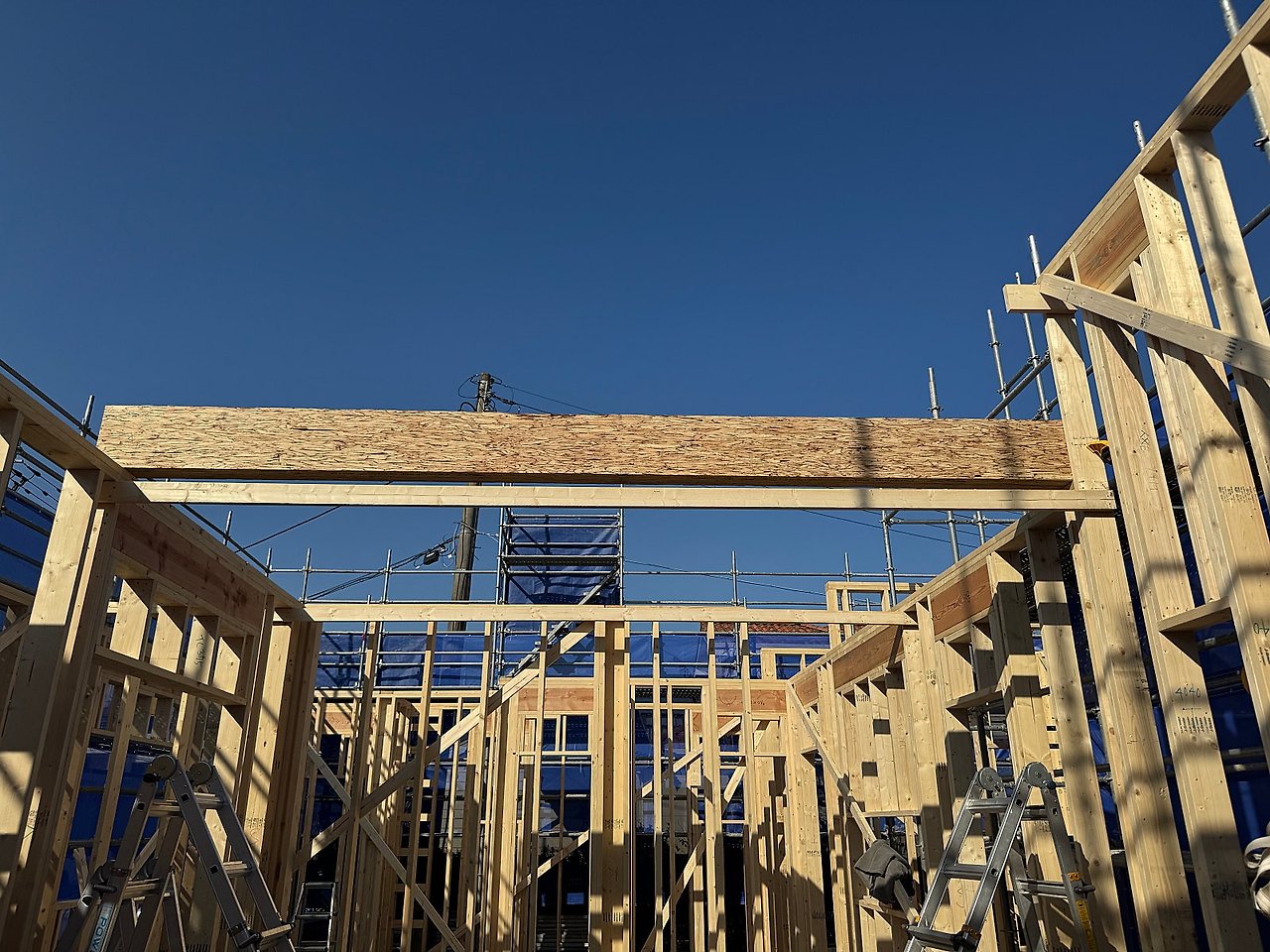

장선 시공전 림조이스트 시공을 진행 하였습니다.

림조이스트는 목조 주택의 2층 바닥을 튼튼하게 잡아주는 테두리 역할을 하는 부재입니다.

쉽게 말해, 바닥을 구성하는 장선들(조이스트)이 삐걱거리거나 움직이지 않게 가장자리를 둘러싸서

단단히 고정하는 나무판이라고 보시면 됩니다.

이 림조이스트는 건물의 벽과 바닥을 연결해 주고, 건물 전체의 힘을 균형 있게 나눠 주는 역할을 합니다.

림조이스트가 없다면 바닥이 약해지거나 흔들릴 수 있어서 건물의 안정성이 떨어질 수 있습니다.

그래서 목조 건물에서 꼭 필요한 중요한 부재입니다! 😊

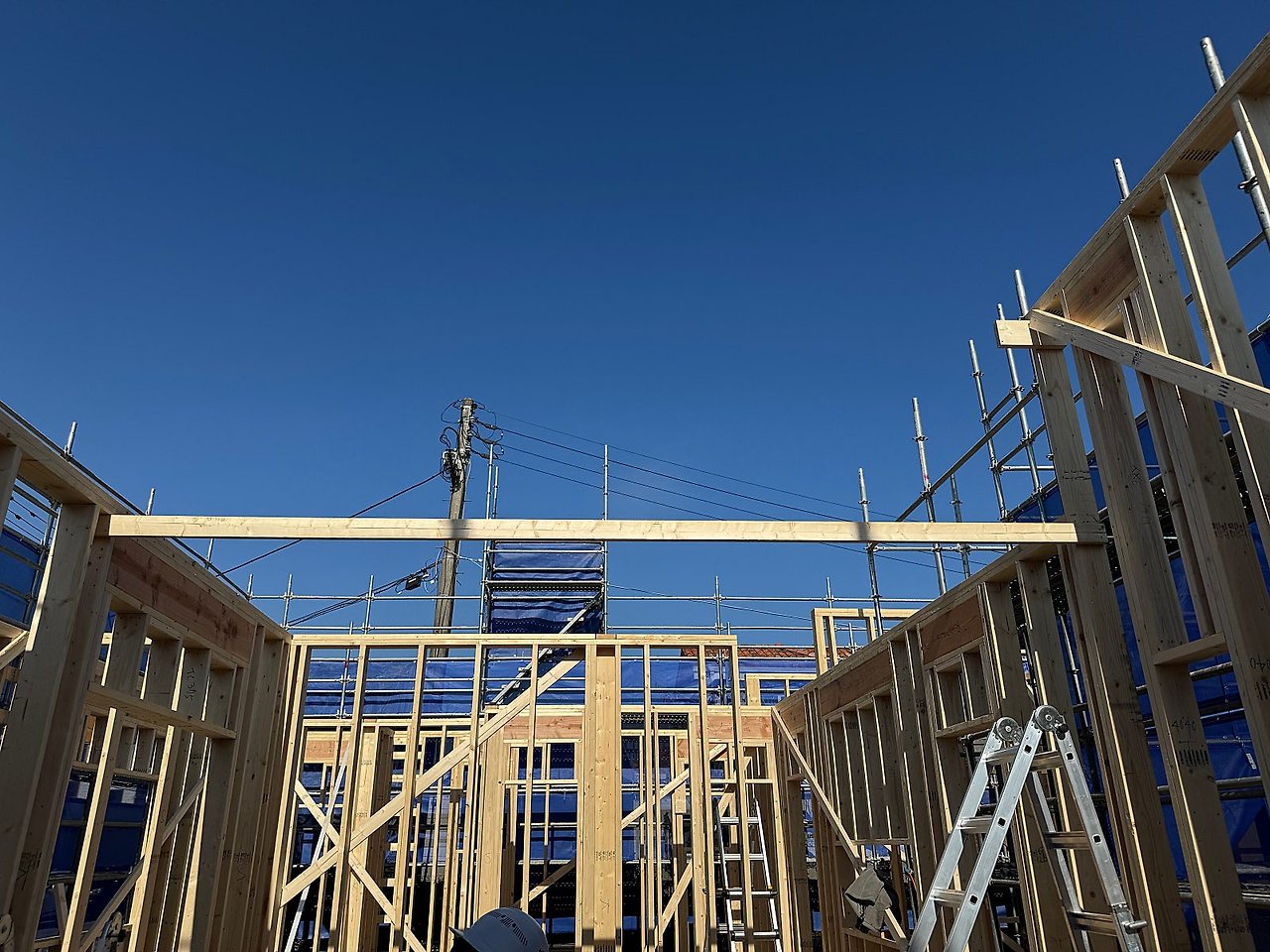

장선으로 사용될 PSL 을 시공해였습니다.

PSL은 목재를 얇게 잘라 만든을 접착제로 붙여 만든 공학 목재입니다.

주요 특징은 다음과 같습니다:

강도와 안정성: 자연목보다 훨씬 튼튼하고 뒤틀림이나 수축이 적어 큰 하중을 견딜 수 있습니다.

긴 부재 제작 가능: 길이가 제한된 일반 목재와 달리 매우 긴 구조 부재를 만들 수 있어 대규모 구조물에 적합합니다.

PSL은 주로 보(beam), 기둥(column), 림조이스트 등 목조 건물의 주요 구조 부재로 사용됩니다.

특히 하중을 많이 받는 곳에 적합한 강도 높은 자재입니다.

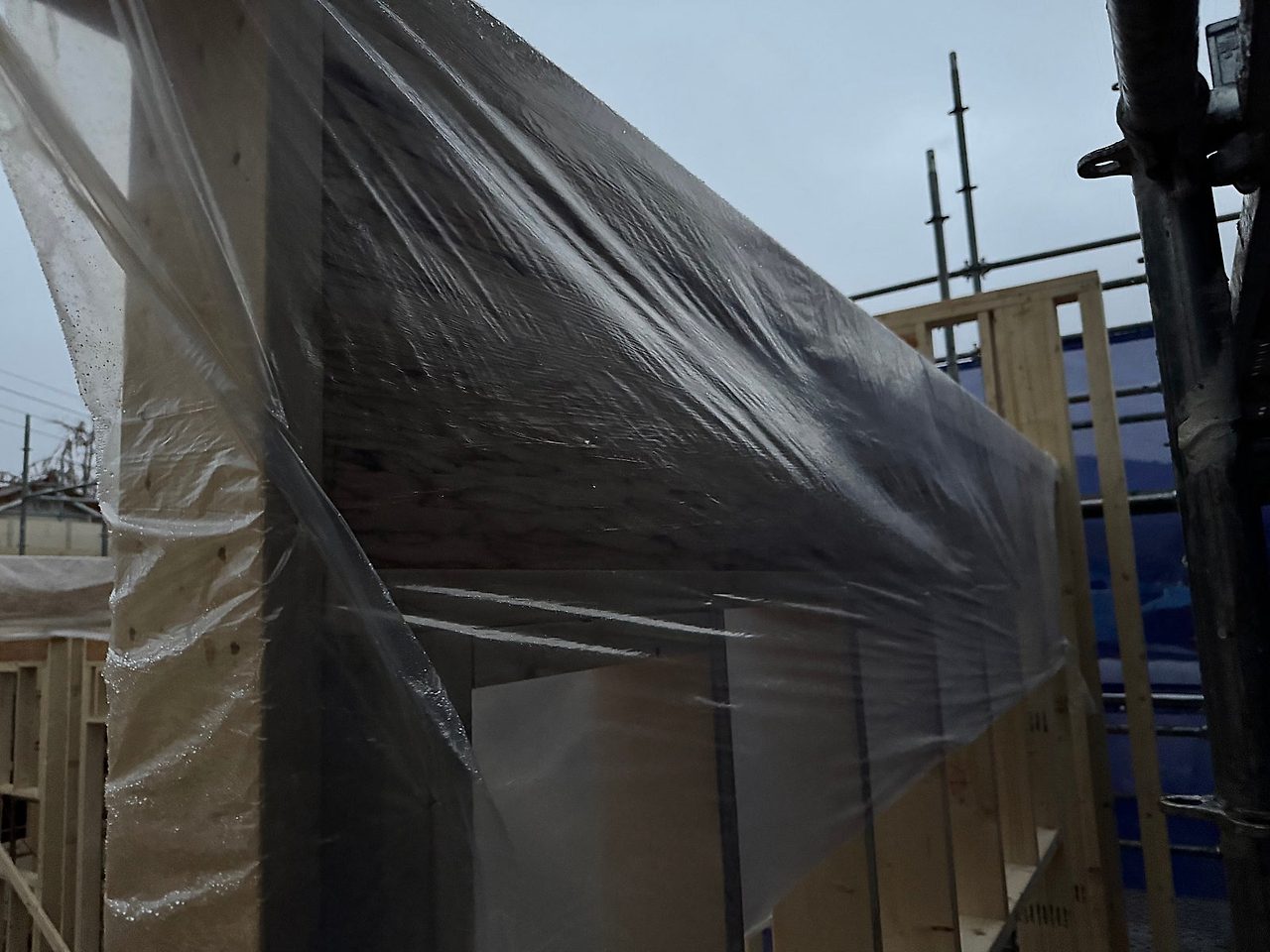

퇴근 무렵 비가 와서 보양을 마친후 퇴근하였습니다.

오늘도 현장에서의 시공은 여기까지 마무리했습니다. 😊

현장을 공유하고 이렇게 함께 나눌 수 있어 기쁩니다. 글을 끝까지 읽어주신 여러분께 진심으로 감사드립니다!

모두 편안하고 행복한 시간 보내시길 바라며,

새로운 시작과 함께 다음 주에 더 좋은 모습으로 다시 찾아뵙겠습니다. 감사합니다! 🙏

https://youtu.be/_8x-_PVq_A0?si=Un-YudFfdziMeLTw





'목조주택 시공완료현장 > 2411 천안목천 46평' 카테고리의 다른 글

241122 (금) [천안 목천] 11일차 서까래 시공 , 페이샤보드 시공 , 계단 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.11.23
241121 (목) [천안 목천] 10일차 서까래 시공 , 계단 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.11.22
241120 (수) [천안 목천] 9일차 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.11.21
241119 (화) [천안 목천] T&G 시공 , 계단 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.11.20
241118 (월) [천안 목천] 7일차 장선시공,T&G 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.11.18
241115 (금) [천안 목천] 5일차 윈도우씰 및 크리플 스터드 시공 , 비계설치 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.11.15
241114 (목) [천안 목천] 4일차 벽체 세우기 , 트리머 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.11.15
241113 (수) [천안 목천] 3일차 플레이트 레이아웃 , 어드밴스 백커 시공 , 벽체 조립및 세우기 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.11.13
241112 (화) [천안 목천] 2일차 토대시공, 스터드 재단, 플레이트 재단, 플레이트 레이아웃, 벽체시공등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.11.13
241111 (월) [천안 목천] 1일차 자재 수령 및 적재, 마이터쏘 및 테이블쏘 작업대 제작, 기초면 레벨 확인 및 레이아웃 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.11.11

댓글
