목조주택 시공현장/2407 용인수지 고기동 78평

241010 (목) [용인 고기동] 15일차 지붕 플라이 및 서브페이샤 시공, 투습방수지 및 각상 시공, 합판 및 방수시트 시공, 3층 박공벽 시공, 계단 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2024. 10. 11.

날씨: 맑음

​-금일 근무자

팀 장 : 문성일 (8시간)

부팀장: 최영광 (8시간)

팀 원 : 조길환 (8시간)

지 원 : 박선민 (8시간), 이주형 (8시간), 권재홍 (8시간), 문병선 (8시간), 김완태 (8시간)

​​​

금일품수 (누계) : 8 품 (총 128.375 품)

​금일 작업 현황

- 지붕 블로킹 마무리 (완료)

- 지붕 플라이서까래 및 서브페이샤 보드 시공 (완료)

- 지붕 투습방수지 및 방부 각상 시공 (완료)

- 지붕 방수시트 시공 (완료)

- 3층 박공벽 시공

- 계단 시공

- 전기팀 시공​

다음 예정작업

- 3층 박공벽 시공 마무리

- 벽체 합판 시공 및 테이핑

- 2층 돌출벽 골조 시공

- 방통 및 솔리드 블로킹

- 계단 시공

- 전기팀 시공

​용인 고기동 15일차

안녕하세요, 용인시 수지구 고기동에서 광교산을 바라보며 행복한 집짓기 15일차로 인사드립니다.

오늘은 계단 시공을 진행하는 팀장님 이외에 모든 인원이 지붕 작업을 진행하여 마무리 지었습니다.

먼저 어제 마무리 짓지 못한 블로킹 몇 곳을 빠르게 끝내고, 플라이서까래 일부와 서까래 끝단 돌림의 서브페이샤 시공을 진행하였습니다.

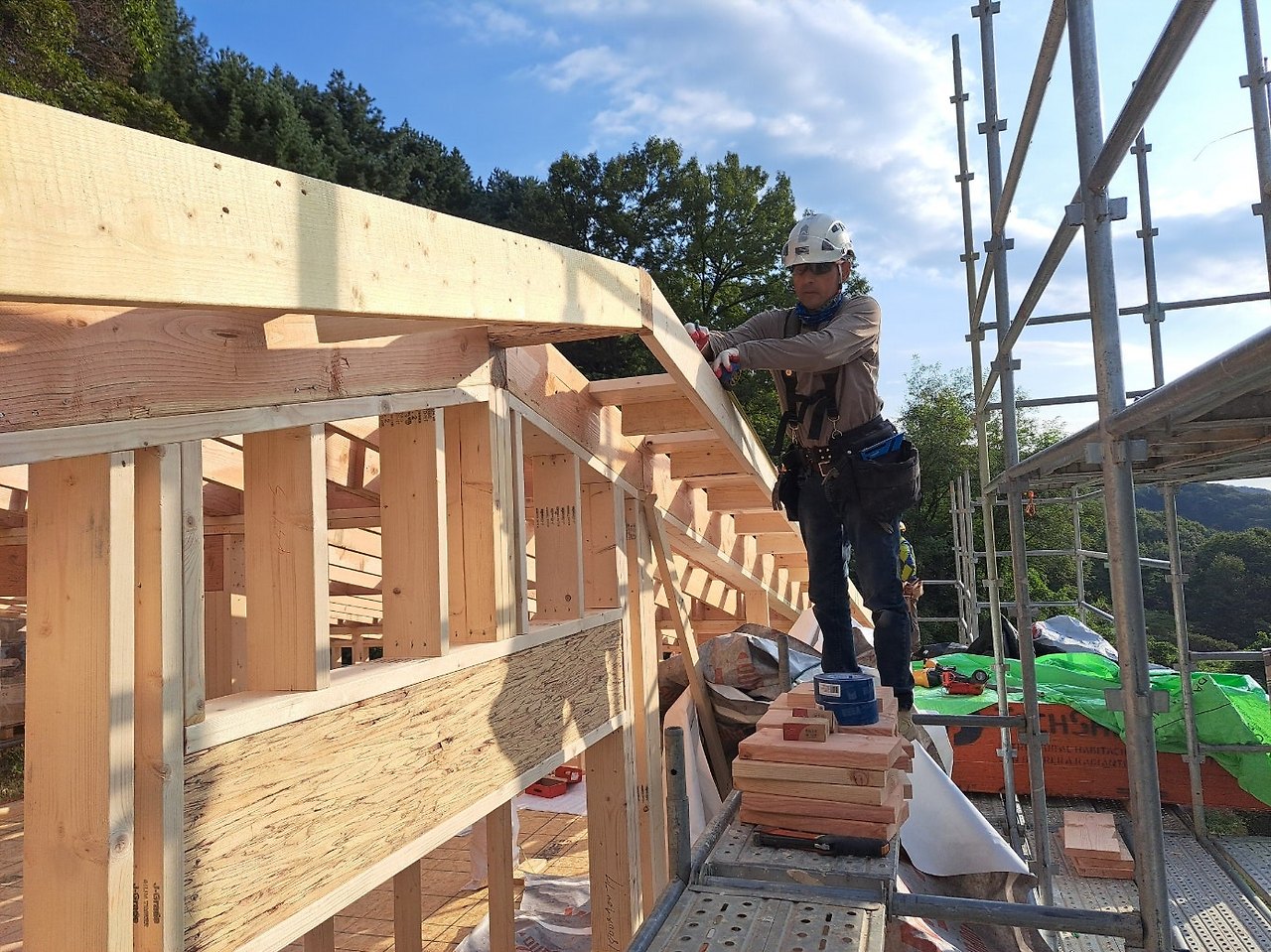

플라이서까래와 서브페이샤 시공 모습

이로써 지붕의 뼈대가 마무리 되었습니다.

이후는 이중지붕이라 불리는 시공을 진행합니다.

이중지붕 시공은 수호천사하우징에서는 서까래 위에 투습방수지 -> 방부 각상 -> 지붕 합판 -> 방수 시트의 순서로 시공을 진행합니다.

투습방수지와 지붕 합판 사이에는 방부 각상 높이의 공기 통로인 벤트가 형성이 되며 벽체부터 지붕까지 이어지는 공기의 순환이 발생할 수 있도록 시공하고 있습니다.

먼저 투습방수지 시공을 진행합니다.

투습방수지 시공은 서까래를 밟고 진행해야 하므로 주의해서 작업을 진행합니다.

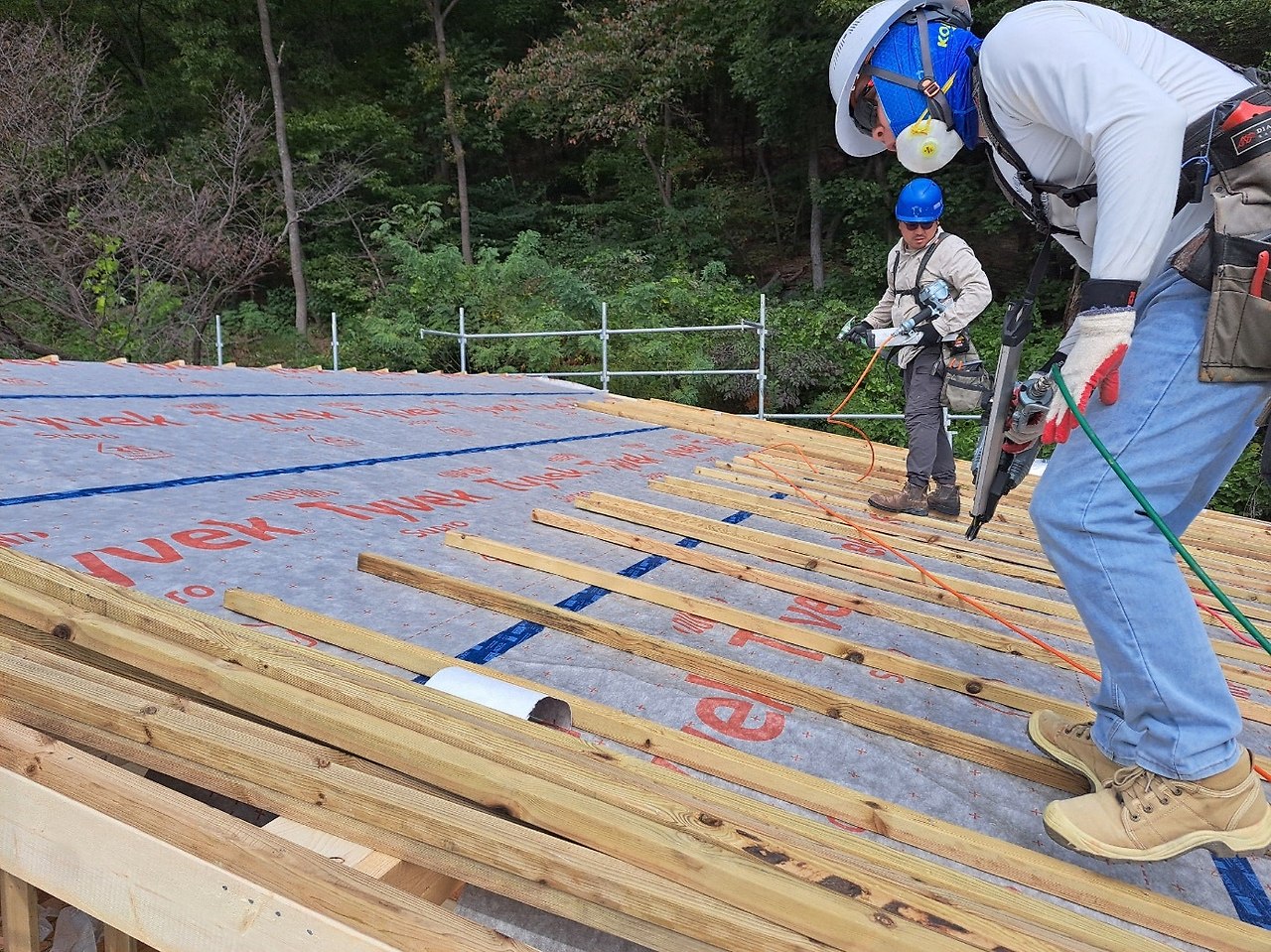

지붕 투습방수지 시공

지붕 투습방수는 듀폰사의 Tyvek Supro 제품이 시공되었습니다.

투습방수지 시공은 지붕을 따라 아래부터 위쪽으로 시공하여 물기가 흘러내려도 이음매를 타고 들어가는 일이 없도록 시공하여야 합니다. 또한, 제품에 표기되어 있는 이음매 겹침 간격 이상이 겹쳐지도록 시공하여야 합니다.

투습방수지 시공이 끝나고 이어서 방부 각상 시공을 진행하였습니다.

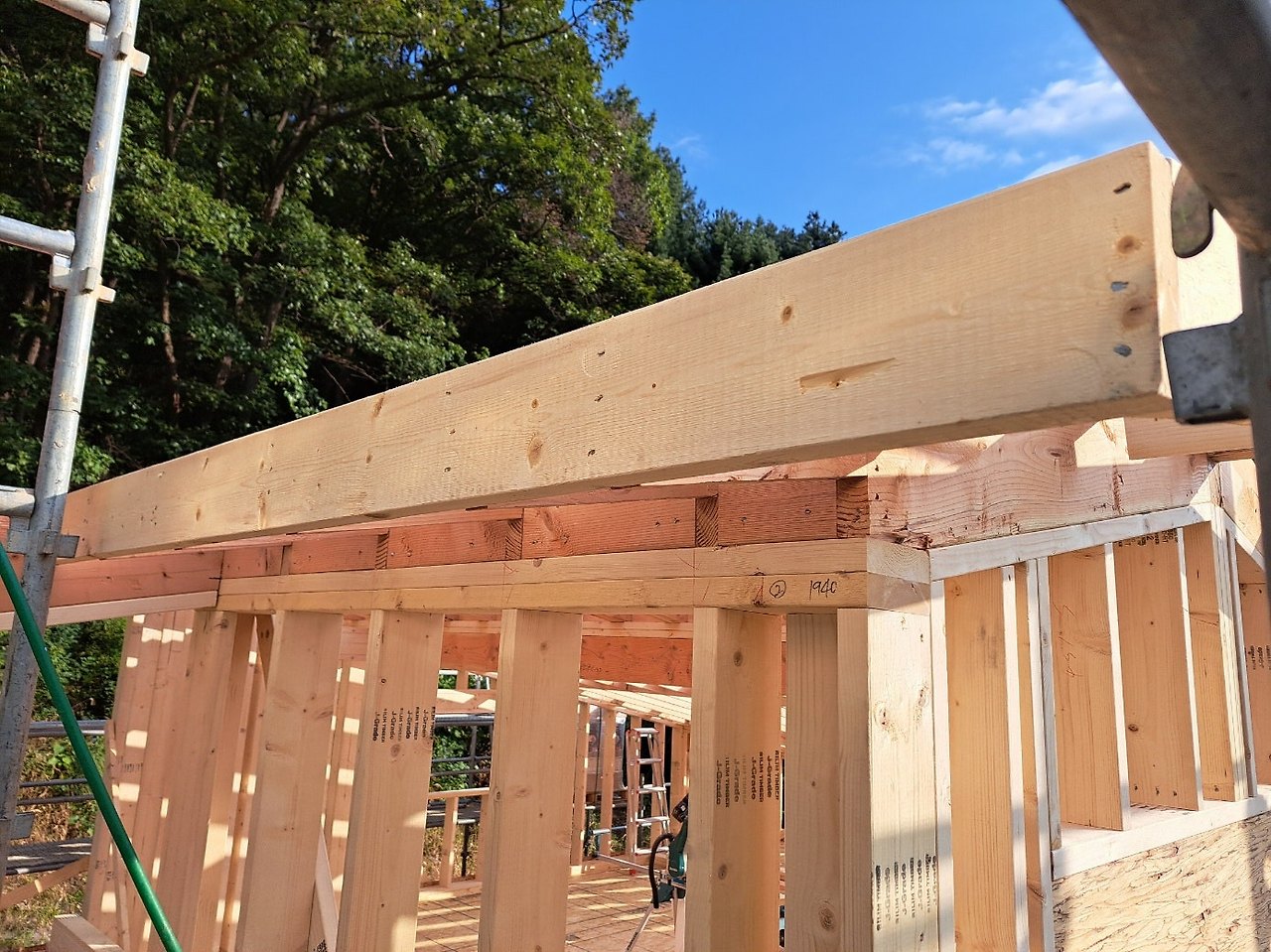

방부 각상 시공

각 서까래의 위치를 찾아 정확히 시공하고 재단을 통해 릿지 벤트 공간이 확보되도록 시공하였습니다.

방부 각상 시공을 빠르게 끝내고 지붕 합판 시공이 이어집니다.

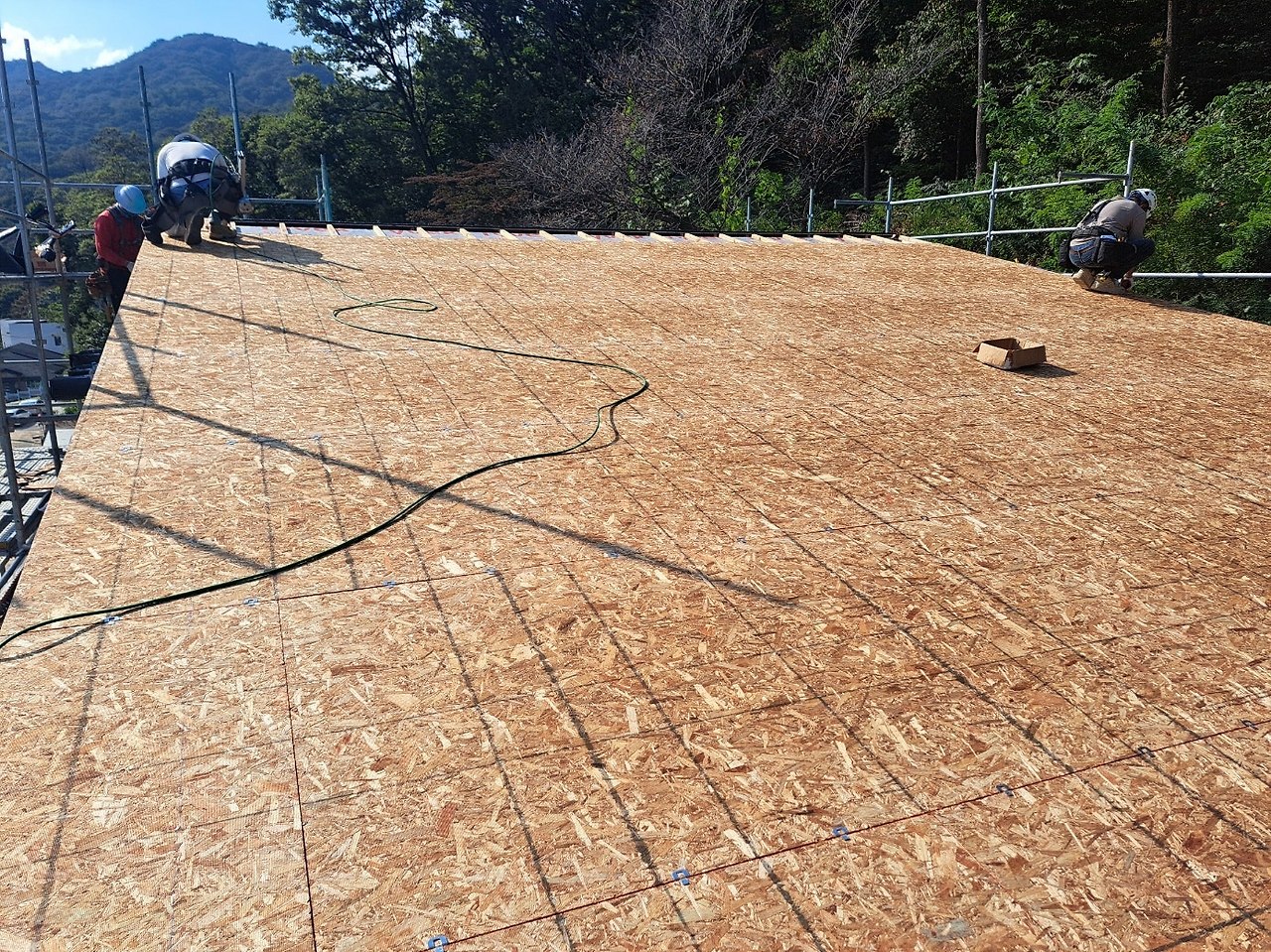

지붕 합판 시공 모습

지붕 합판 시공은 합판 클립을 이용하여 합판 간 간격을 띄워주었으며 합판 시공 후 못자리 망치질을 통해 벽체 합판 시공과 마찬가지로 결속력이 높아지도록 하였습니다.

지붕 합판 시공에 사용된 제품은 LP사의 테크쉴드(TechShield)라는 제품이며 아래는 참고 설명 자료입니다.

팀원들 모두가 분발하여 호흡을 맞추니 일이 빠르게 진행되어 집니다.

합판 시공이 마무리 되는 지붕면부터 방수시트 시공도 진행하여 일과 종료 전 마무리 하였습니다.

지붕에 방수시트까지 시공을 완료하고 나면 마음이 놓이게 됩니다.

혹시라도 많은 비가 내리게 되면 걱정이 되는데 방수시트까지 시공하고 나면 이제는 걱정을 내려놓아도 되기 때문입니다.

이제 지붕은 지붕 최종 마감인 징크 시공만을 남겨두게 되었습니다.

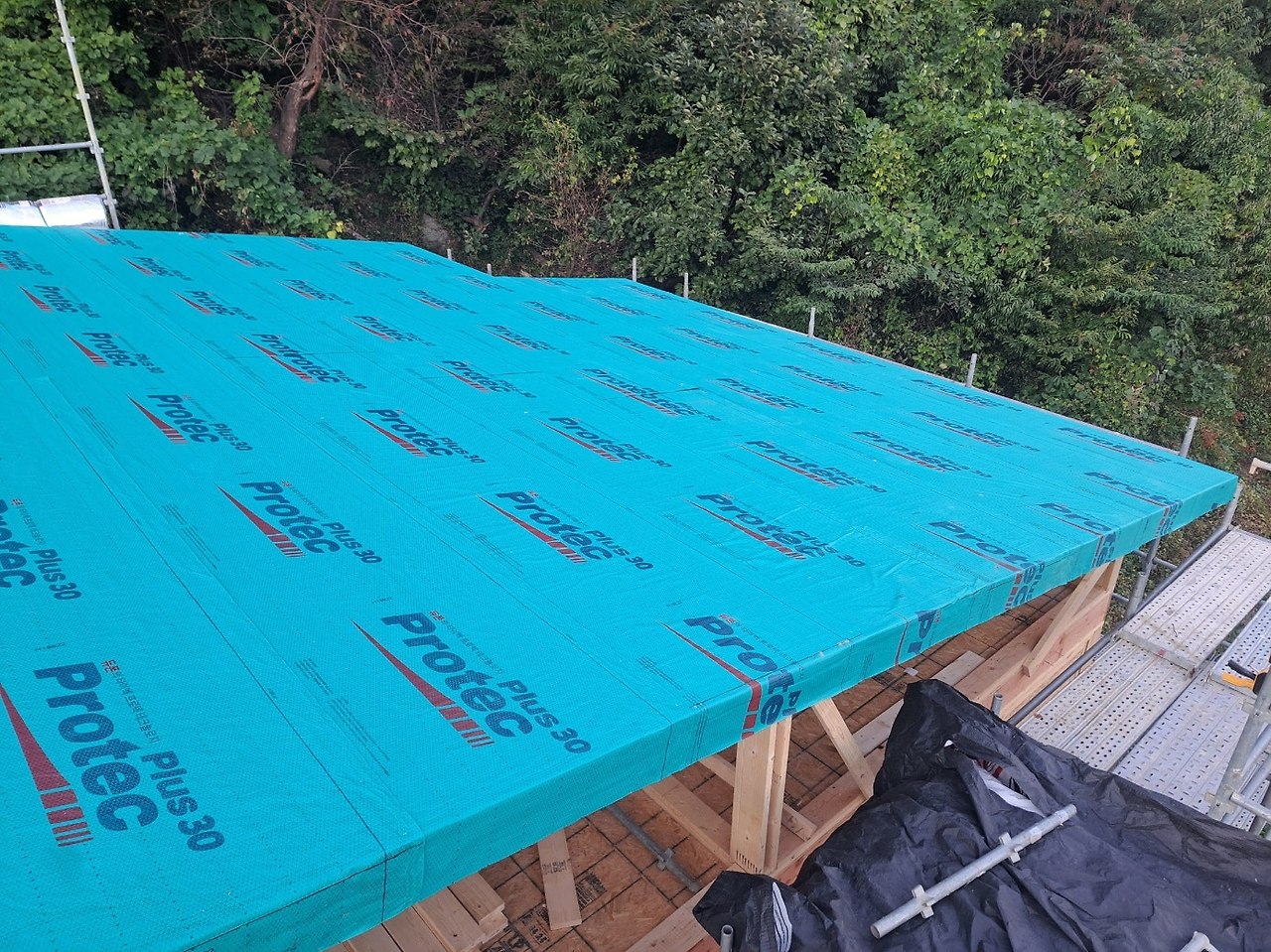

사용된 제품은 듀폰사의 프로텍 플러스 제품입니다.

자료출처: 대림우드

방수 시트 시공이 진행되면서 일부 인원은 3층의 박공벽 시공을 진행하였습니다.

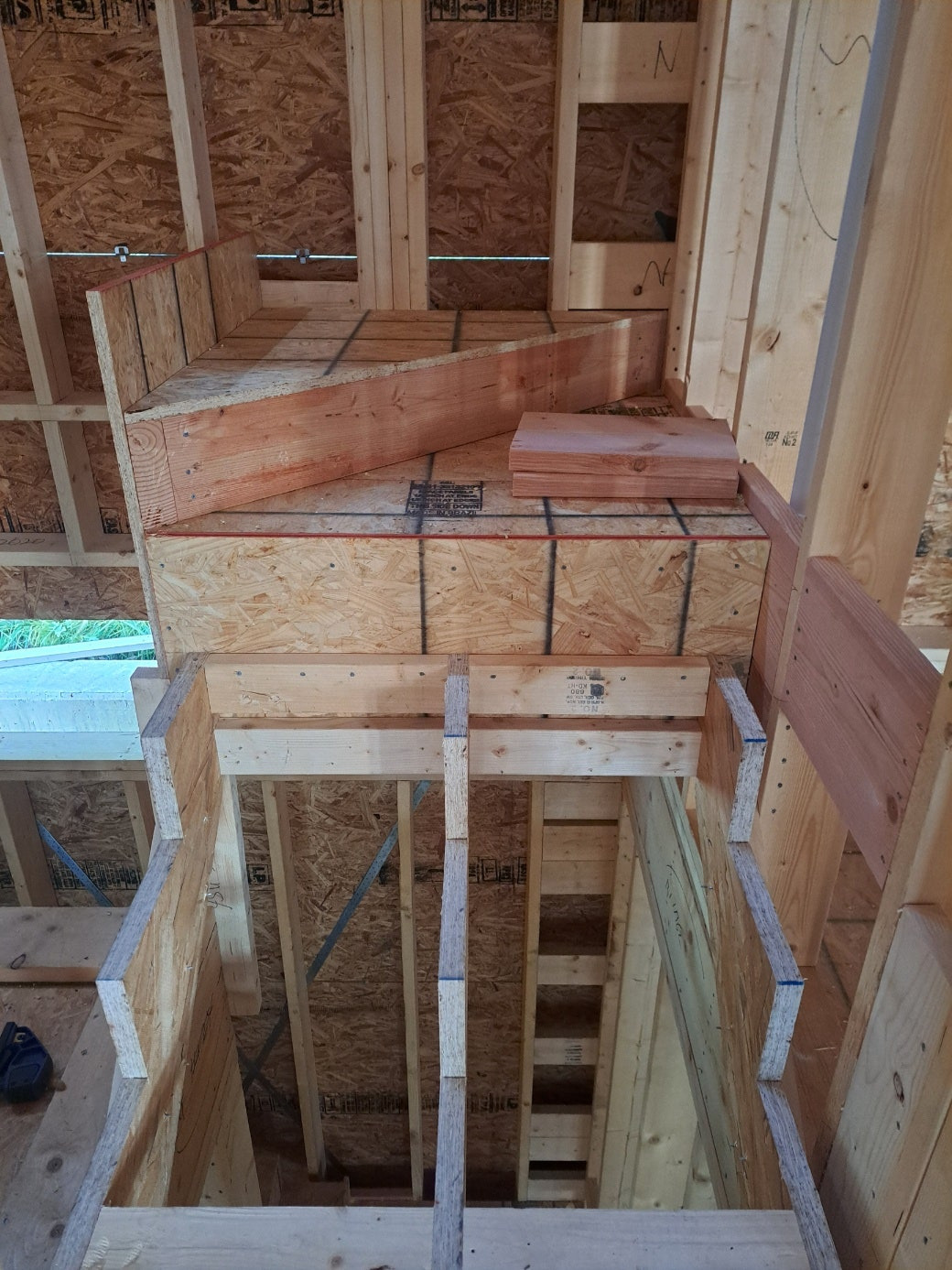

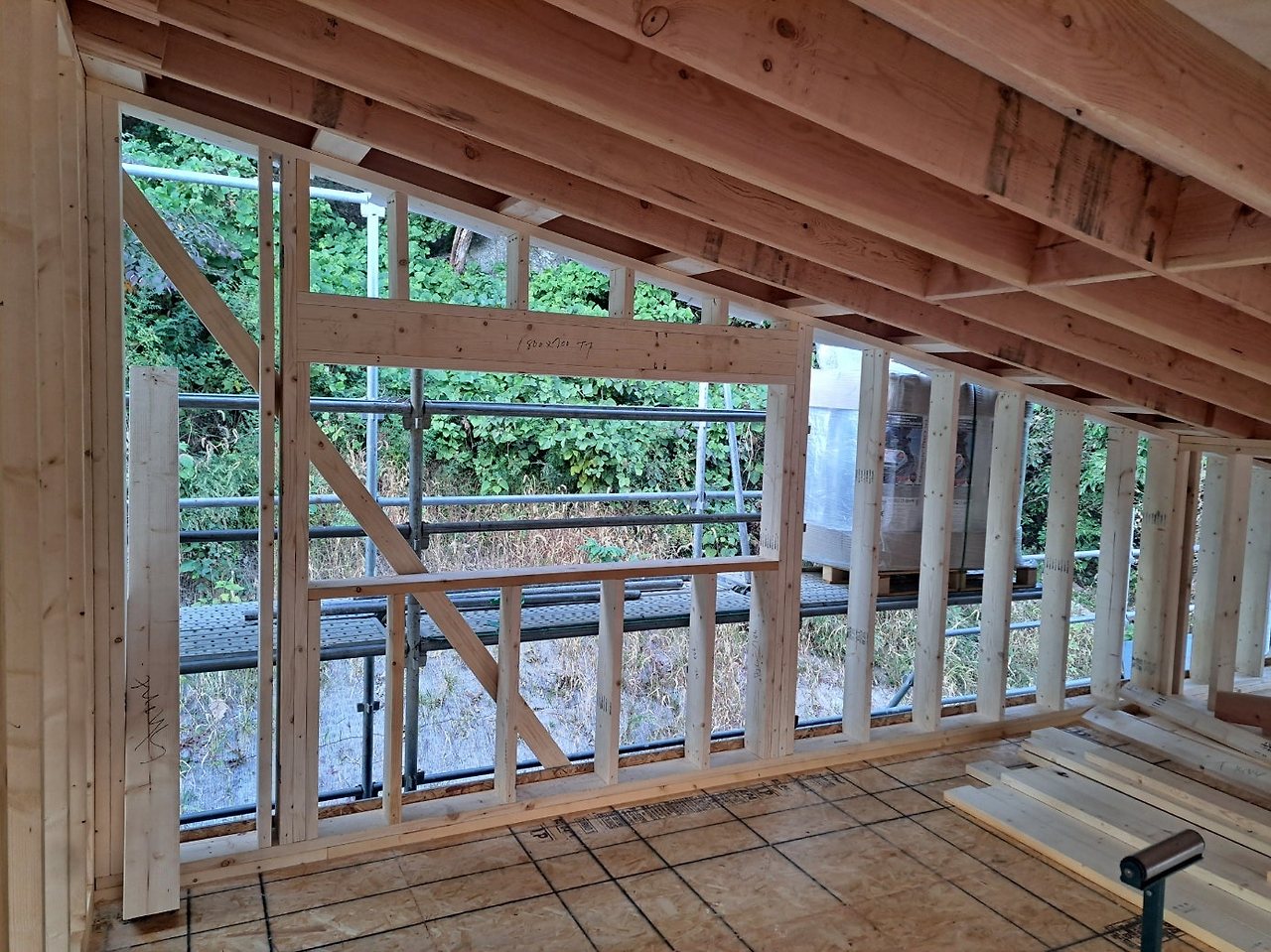

박공벽 시공 진행중인 모습

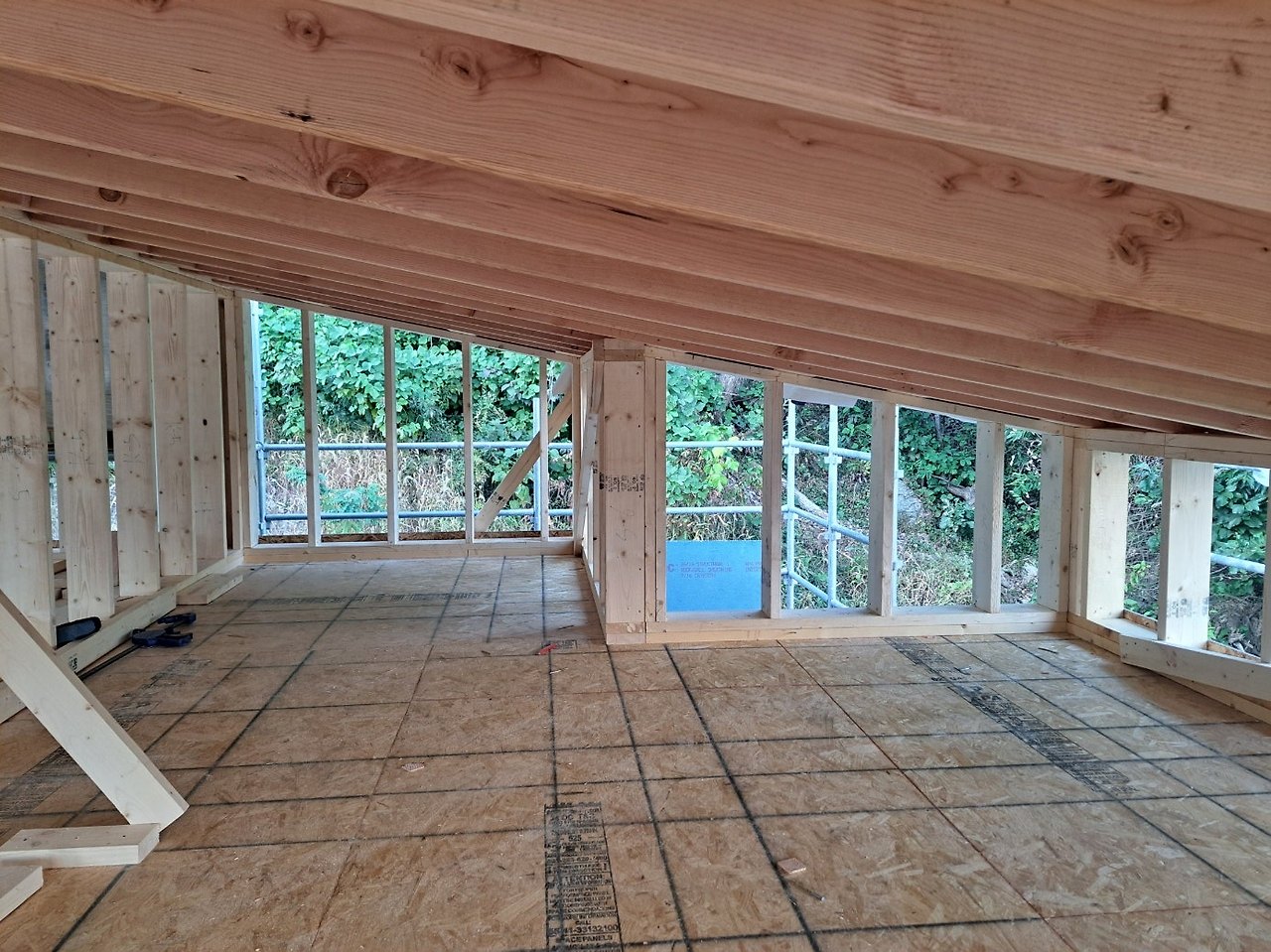

다락 박공벽 중에서 남아있던 개구부와 일부 벽체들 시공이 진행되었습니다.

내일이면 다락 박공벽은 마무리 될 예정입니다.

계단 시공도 조금씩 진행되고 있습니다.

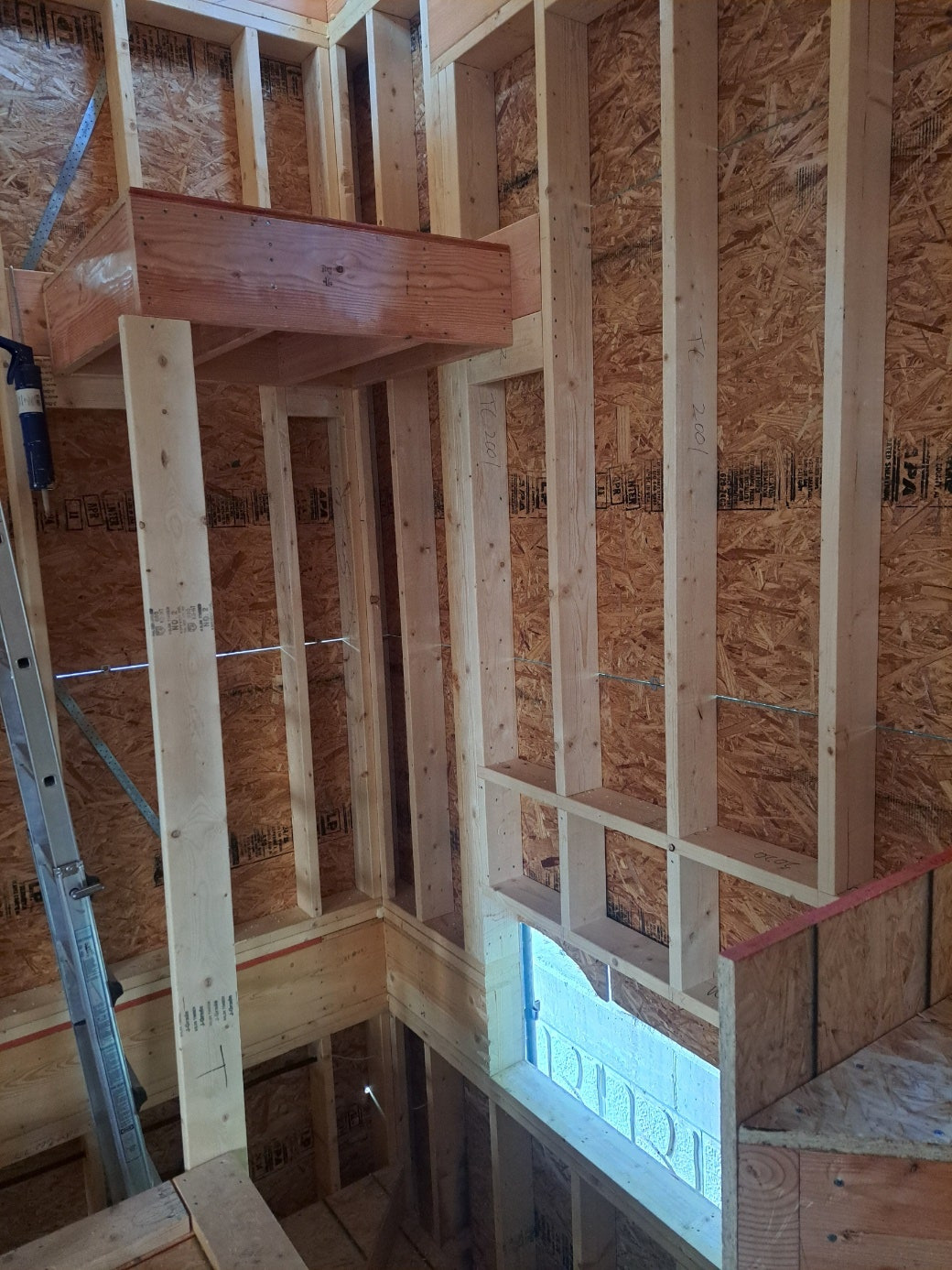

3층을 오르기 위한 계단 시공 중인 모습

전기팀 시공도 어제 하루 휴식을 진행하고 오늘부터 다시 진행합니다.



오늘은 주로 2층 타공과 배선, 콘센트 작업을 위주로 진행하였습니다.

힘든 하루였지만 지붕을 마무리(?) 짓고 나니 마음이 편안해지는 하루입니다.

모두 좋은 저녁 보내시기 바랍니다.

감사합니다~!

https://youtu.be/_8x-_PVq_A0?si=XRC1DFqWPd74YHYC
