241009 (수) [용인 고기동] 14일차 3층 창고 및 박공벽 시공, 지붕 블로킹, 룩아웃, 플라이서까래 시공, 계단 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2024. 10. 9.

날씨: 맑음

​-금일 근무자

팀 장 : 문성일 (8시간)

부팀장: 최영광 (8시간)

팀 원 : 조길환 (8시간)

지 원 : 박선민 (8시간), 이주형 (4시간), 권재홍 (8시간), 문병선 (8시간), 김완태 (8시간)

​​​

금일품수 (누계) : 7.5 품 (총 120.375 품)

​금일 작업 현황

- 지붕 룻아웃, 플라이 서까래 재단 및 시공

- 지붕 블로킹 및 이브블로킹 재단 및 시공

- 3층 창고 및 박공벽 재단 및 시공

다음 예정작업

- 지붕 플라이 서까래 및 블로킹 마무리

- 지붕 서브페이샤 보드 시공

- 3층 박공벽 시공

- 지붕 투습방수지 및 각상 시공

- 벽체 합판 시공

​용인 고기동 14일차

안녕하세요, 용인시 수지구 고기동에서 광교산을 바라보며 행복한 집짓기 14일차로 인사드립니다.

고기동 현장에서 3주차 작업이 진행되고 있습니다.

동네 어르신들이 오고가며 자주 들르시는 명소가 되어가고 있는데요.

수호천사하우징은 매일 수시로 정리정돈을 하며 작업을 진행하지만 그래도 시공 중에는 낙하물 발생이나 바닥이 뚤려있거나 하는 여러 위험 요소가 존재하니 항상 조심하면서 둘러보시길 바랍니다.

오늘은 3층 박공벽과 지붕 룩아웃, 플라이서까래 시공이 중심 작업으로 진행이 되었습니다.

고소 작업이 진행되다 보니 안전에 유의하며 작업을 진행하고 있습니다.

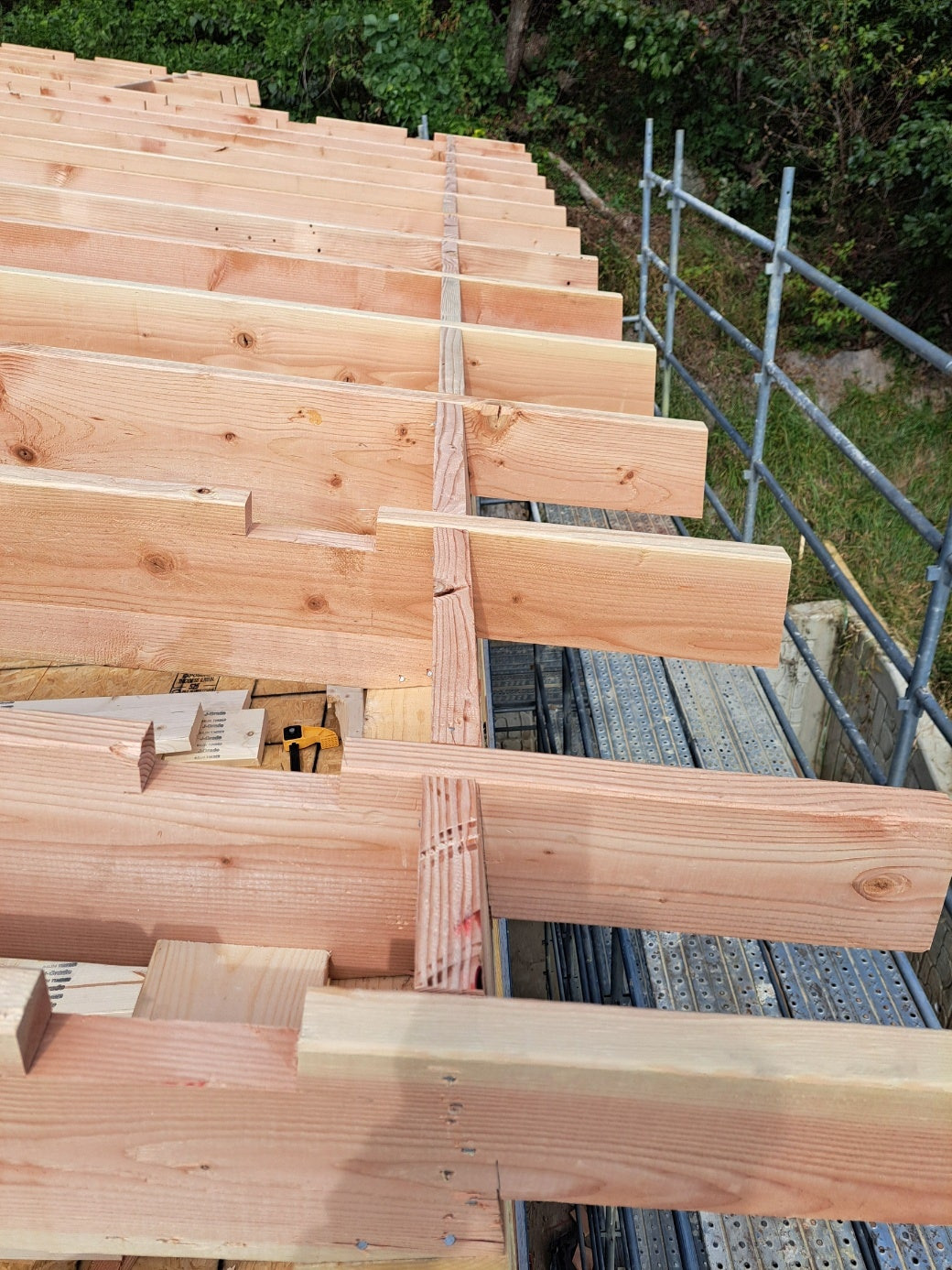

이브 블로킹 작업 중인 모습

먼저 이브(Eave) 블로킹부터 시공을 진행합니다.

이브(Eave) 블로킹은 서까래의 처마쪽에 시공되는 블로킹을 이야기 하며 벽체와 연결하여 서까래의 간격을 유지하고 하중을 분산시키는 역할을 합니다.

이브 블로킹은 지붕 각도에 맞춰 동일하게 재단하여 시공하고 있습니다.

이브 블로킹을 시공하면서 기준점으로부터 정확한 간격이 유지되는지 수시로 확인하여 벌어지거나 좁아진 간격을 다시 보정하면서 작업을 진행하였습니다.

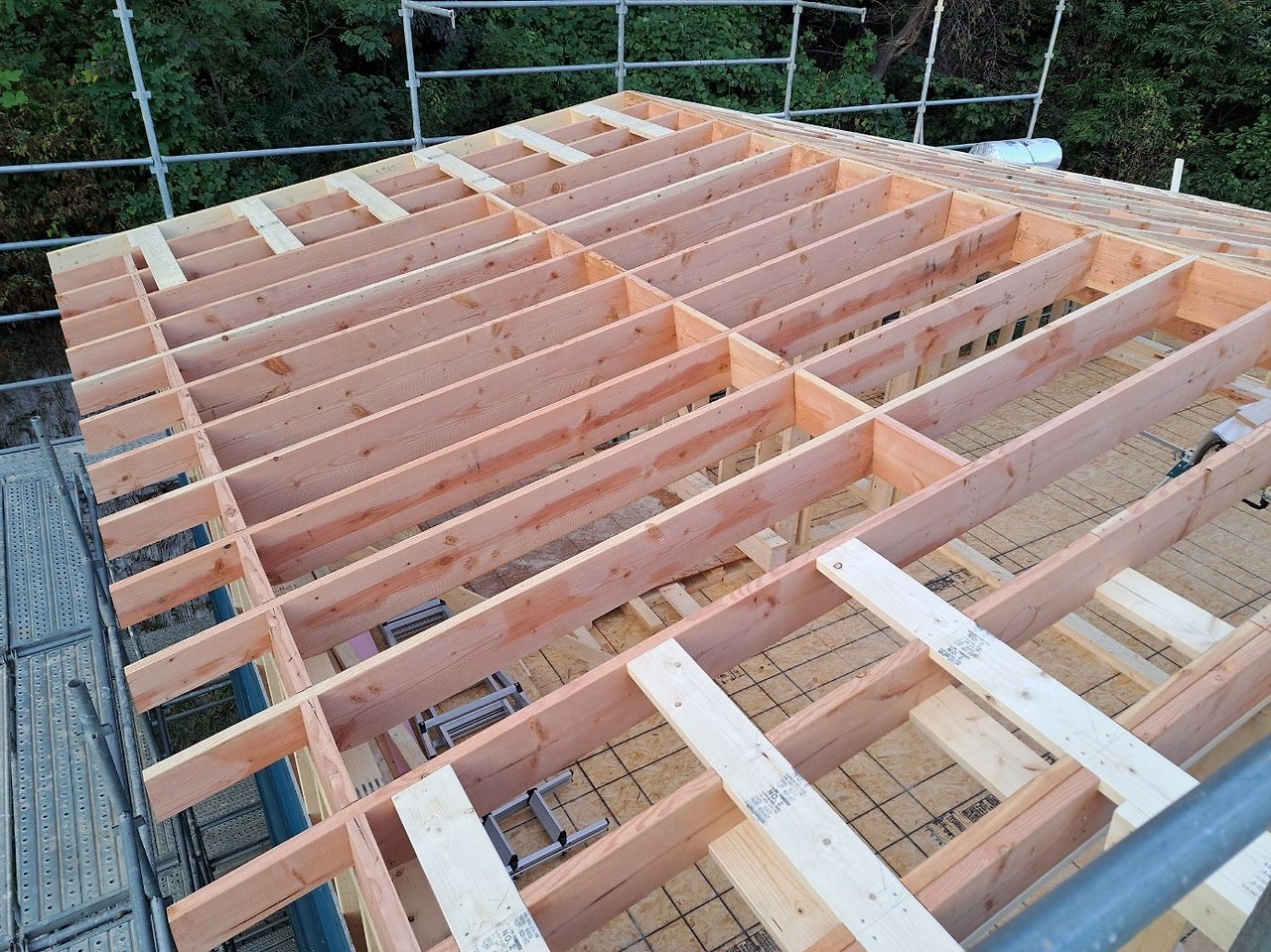

이브 블로킹이 시공되는 동안 재단된 룩아웃을 조립하고 지붕으로 올려서 룩아웃 시공을 진행하였습니다.



룩아웃 시공 모습



룩아웃 시공 진행 모습

룩아웃은 지붕 바깥쪽으로 나가는 처마의 플라이서까래를 시공하기 위해 안쪽 서까래로부터 뻗어나온 수평 부재를 일컫는 말입니다.

처마의 길이가 길어질수록 룩아웃을 튼튼하게 안정적으로 시공하여야만 시간이 지나도 처마의 처짐이 발생하지 않습니다.

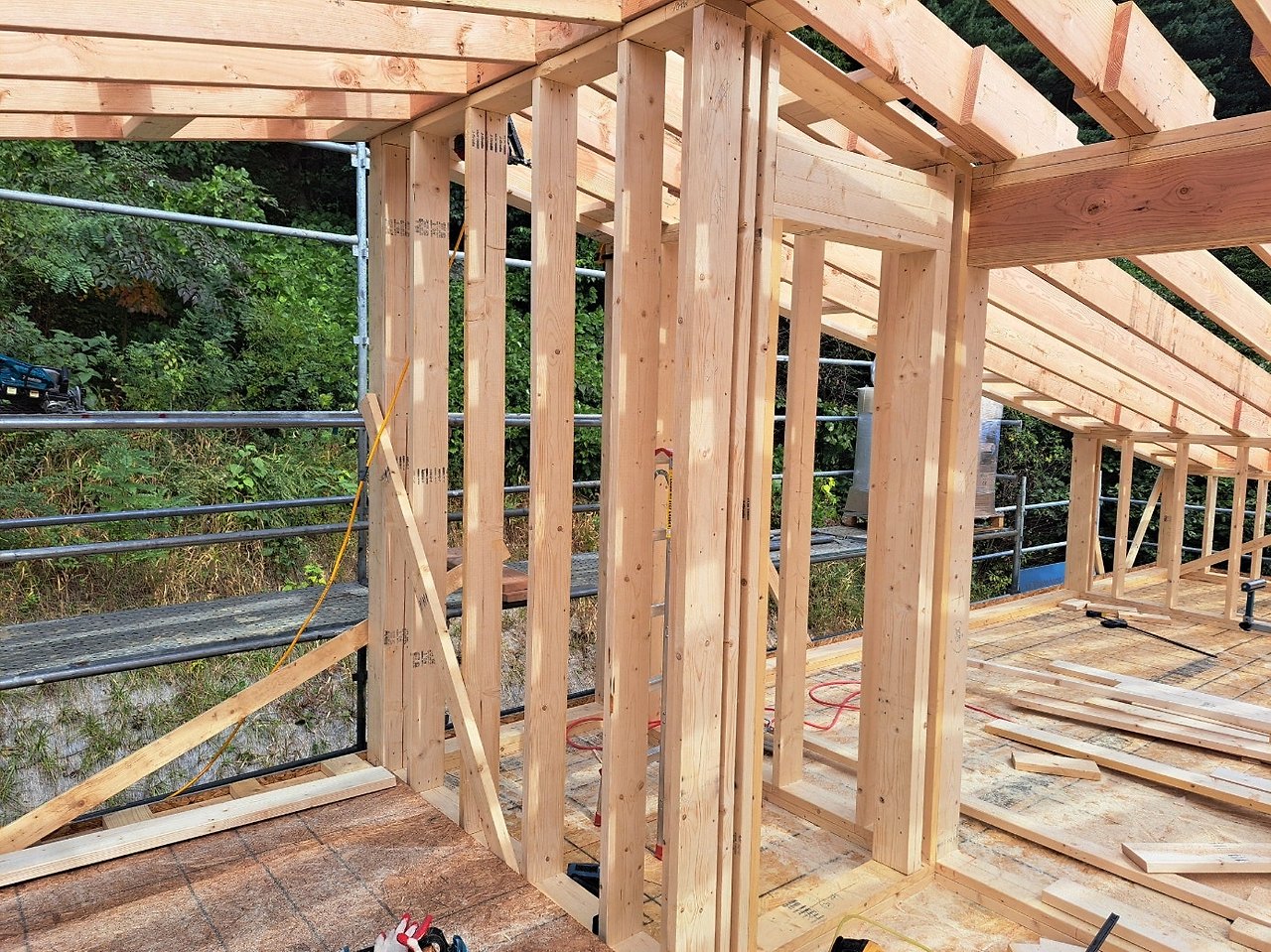

서까래 중간에도 블로킹 시공을 진행하였습니다.



블로킹 시공 진행된 모습

서까래 중간에 블로킹을 시공하여 서까래 간격을 유지하고, 서까래의 뒤틀림을 방지합니다.

또한, 화염의 확산을 지연시켜 대피 시간을 늘리는 역할도 해줍니다.

룩아웃까지 시공된 곳에는 플라이 서까래가 시공되었습니다.



룩아웃 끝에 플라이 서까래가 시공되어집니다.

플라이 서까래의 시공은 내일 마무리될 예정입니다.

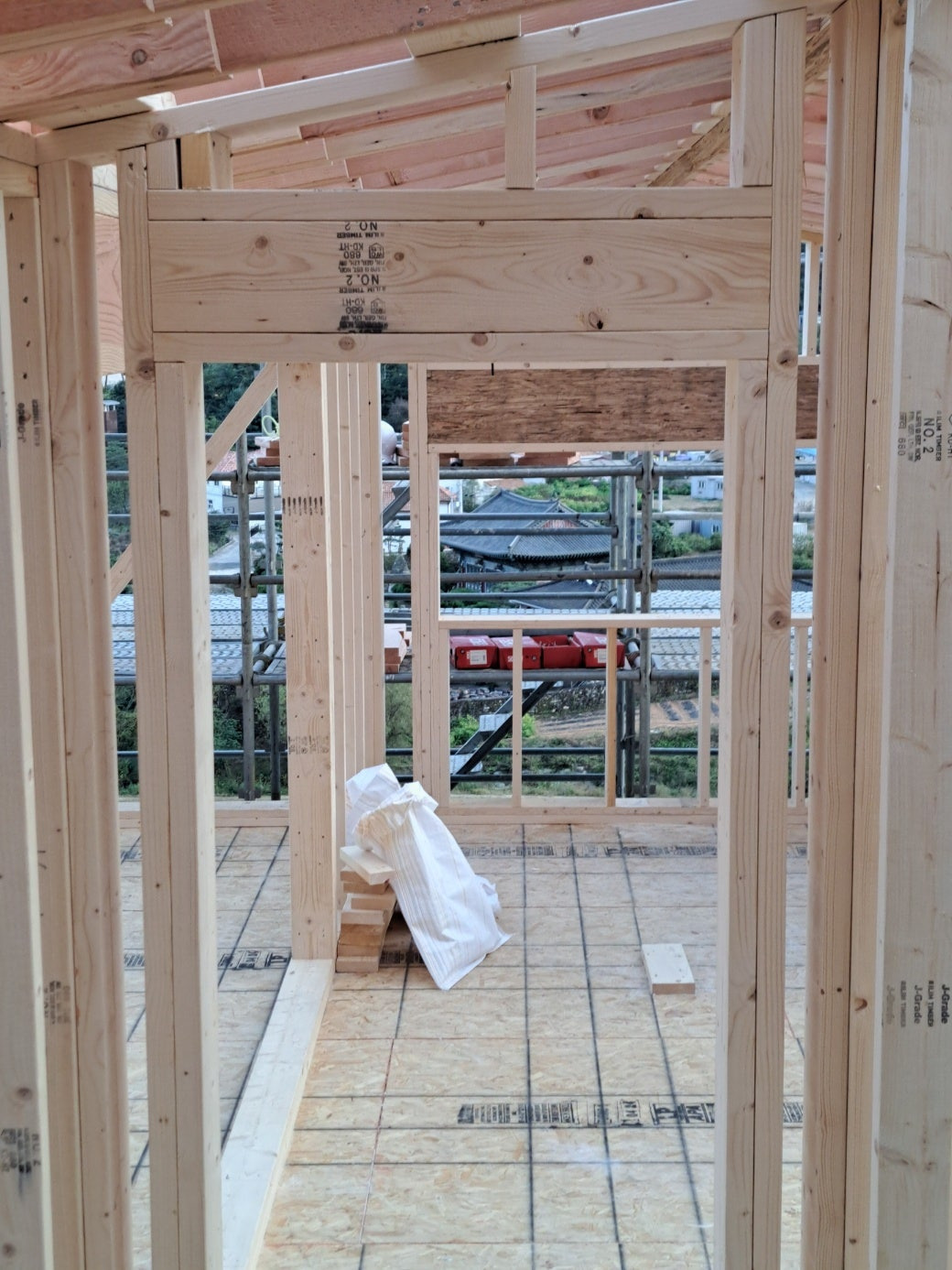

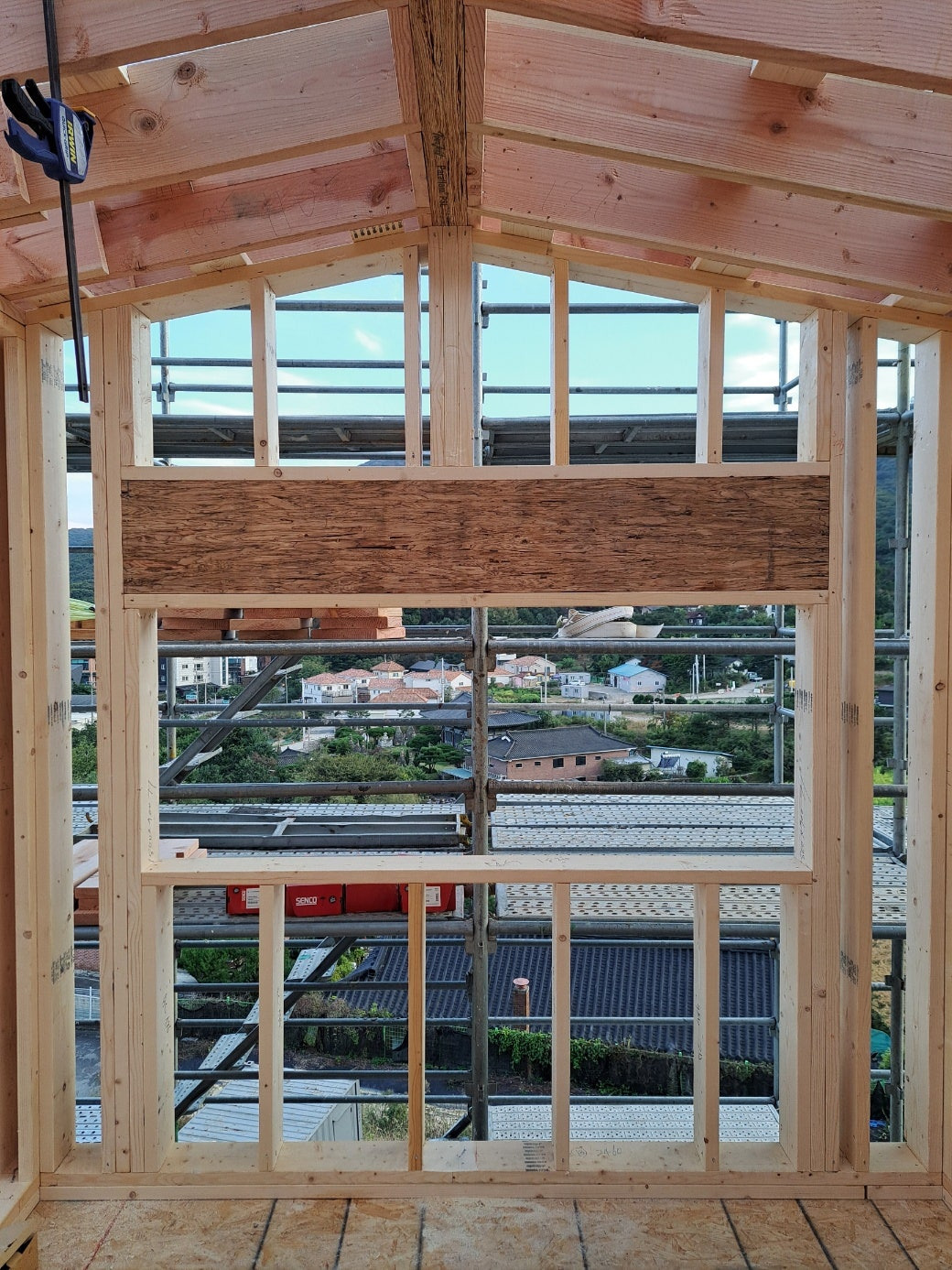

지붕 작업이 이루어지는 동안 3층에서는 창고 벽체와 일부 박공벽 시공이 이루어졌습니다.



3층 창고 벽체와 개구부 모습



3층 박공벽 시공 진행된 모습

내일이면 3층 전체의 박공벽들이 모두 완료될 예정입니다.

마지막으로 2층에서 3층으로 올라가는 계단 시공도 시작되었습니다.

계단 골조 모습

작업에 집중하다 보니 시간이 매우 빠르게 지나갔습니다.

내일은 조금 더 완성된 모습으로 다시 찾아뵙겠습니다.

감사합니다~!

https://youtu.be/_8x-_PVq_A0?si=3iy6emJV3eLWkCSt





'목조주택 시공현장 > 2407 용인수지 고기동 78평' 카테고리의 다른 글

241015 (화) [용인 고기동] 19일차 기밀테이핑, 내부 목작업, 방통 밑작업, 욕실 시트방수 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.10.15
241014 (월) [용인 고기동] 18일차 벽체 합판 기밀테이핑 작업, 벽체 외단열 시공, 블로킹 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.10.15
241012 (토) [용인 고기동] 17일차 2층 켄틸레버 방수시트, 개구부 오픈 및 벽체 합판 테이핑 작업, 기단부 하부 후레싱, 블로킹 작업, 계단 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.10.13
241011 (금) [용인 고기동] 16일차 3층 박공벽 시공, 벽체 합판 시공, 2층 돌출벽 및 켄틸레버 목작업, 계단 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.10.11
241010 (목) [용인 고기동] 15일차 지붕 플라이 및 서브페이샤 시공, 투습방수지 및 각상 시공, 합판 및 방수시트 시공, 3층 박공벽 시공, 계단 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.10.11
241008 (화) [용인 고기동] 13일차 3층 릿지빔 및 서까래 시공, 벽체 합판 시공, 전기팀 및 설비팀 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.10.08
241007 (월) [용인 고기동] 12일차 3층 토대 및 포니월 시공, 2층 벽체 합판 시공, 계단 시공, 전기팀 및 설비팀 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.10.07
241004 (금) [용인 고기동] 11일차 2층 림보드 및 장선 시공, 블로킹 시공, T&G 바닥 합판 시공, 서까래 재단, 계단 시공, 전기팀 및 설비팀 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.10.05
241003 (목) [용인 고기동] 10일차 2층 트리머, 윈도우씰, 크리플스터드 시공, 임시 가새 작업, 림보드 시공, 계단 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.10.03
241002 (수) [용인 고기동] 9일차 시스템비계 설치, 2층 벽체 조립 및 세우기, 스터드-트리머-윈도우씰 재단, 계단 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (2) 2024.10.02

댓글
