날씨 : 매우맑음!
- 금일 근무자
팀 장 : 이상민 (8시간)
부팀장 : 이재경 (8시간)
팀 원 : 정태영 (8시간), 천영환 (8시간), 성재욱 (8시간)
금일품수 (누계) : 5품 (총 80.375품)
금일 작업현황
- 2층 가새(브레이스) 작업
- 2층 장선 시공
- 스터드 블로킹 시공
다음 예정작업
- 2층 장선 시공
- 2층 장선 블로킹 시공
- 서까래 재단
- 스터드 블로킹 시공
- 철물(스트랩타이) 시공
김촌 농소에서의 17일째입니다.
선선한 아침과 뙤약볕의 오후가 익숙해져가는 요즘입니다.
덕분에 점퍼와 선크림을 동시에 지참하는 것이 필수가 되어버렸습니다. (^^;)
아침에 도착하자마자 어제 세운 벽체를 이웃한 벽체 및 토대에 고정하는 작업을 먼저 하였습니다.
(급하게 하느라 사진이 없습니다.)

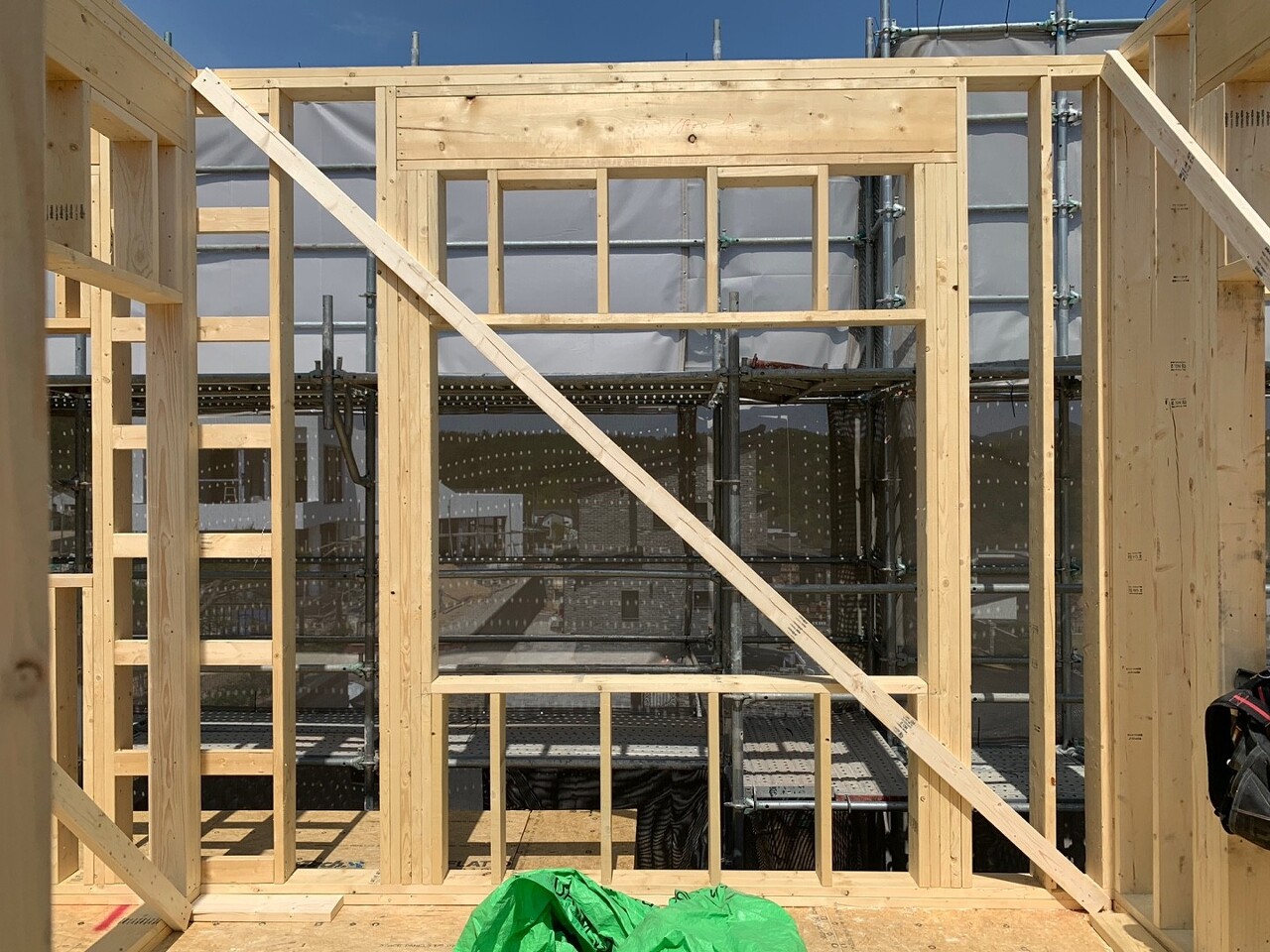

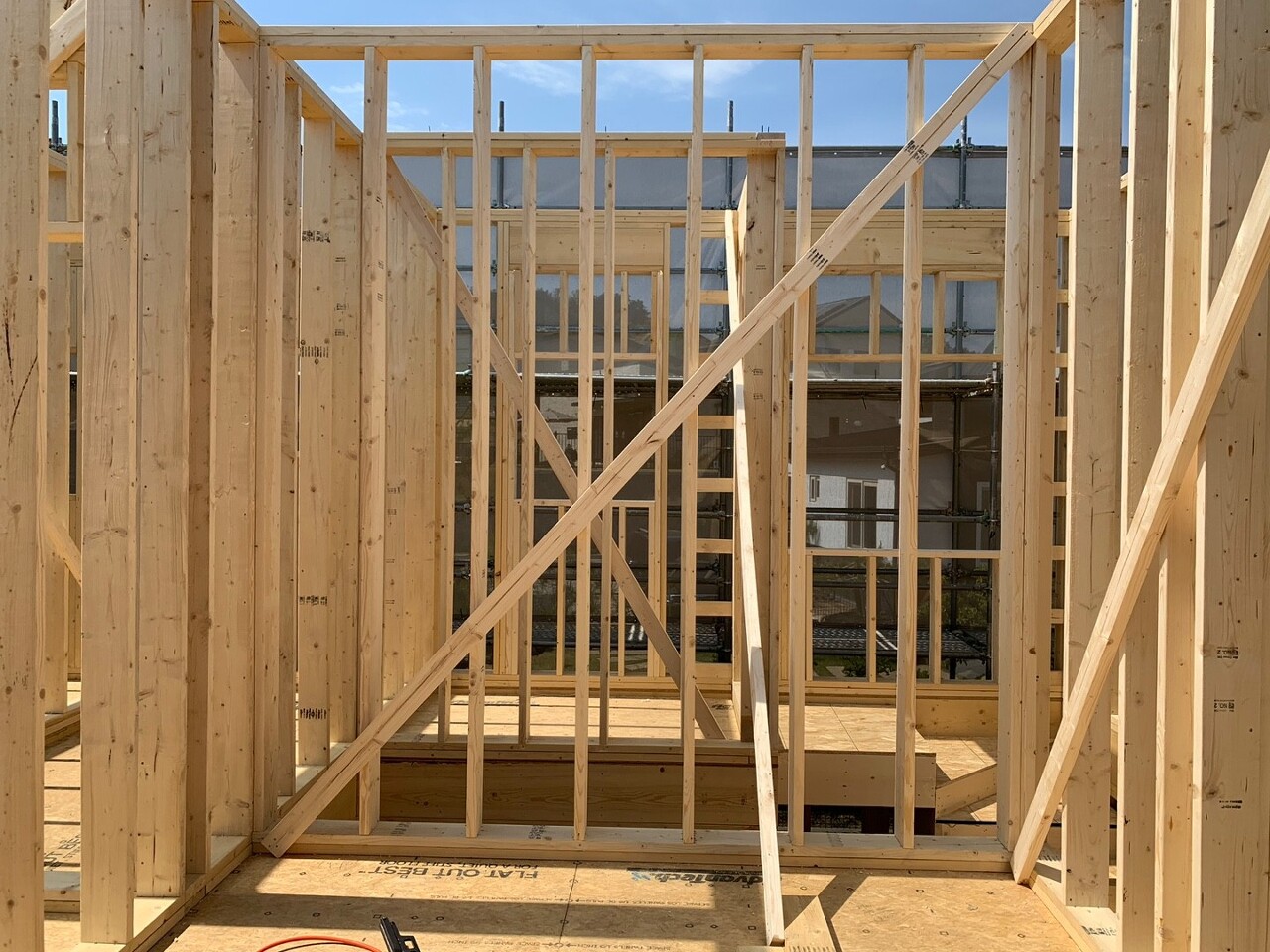

이어서 가새작업을 하였습니다.

2층의 모든 벽체를 레이저를 기준으로 하여 수직을 맞추고 2*4 구조재로 단단히 고정했습니다.
가새작업 완료 후에 천장장선시공을 하였습니다.

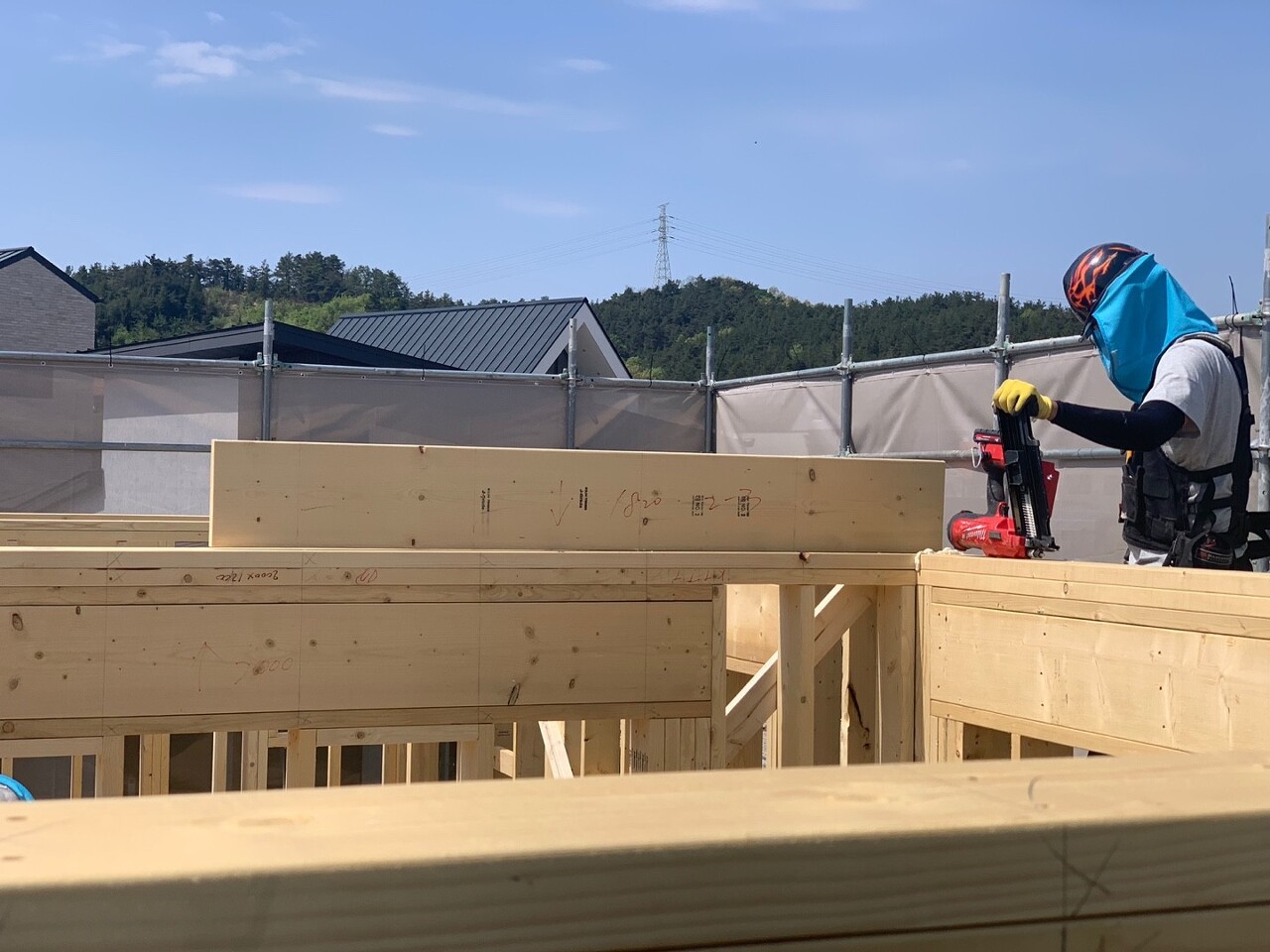

장선시공의 기준이 되는 보막이장선(림조이스트)을 먼저 시공합니다.

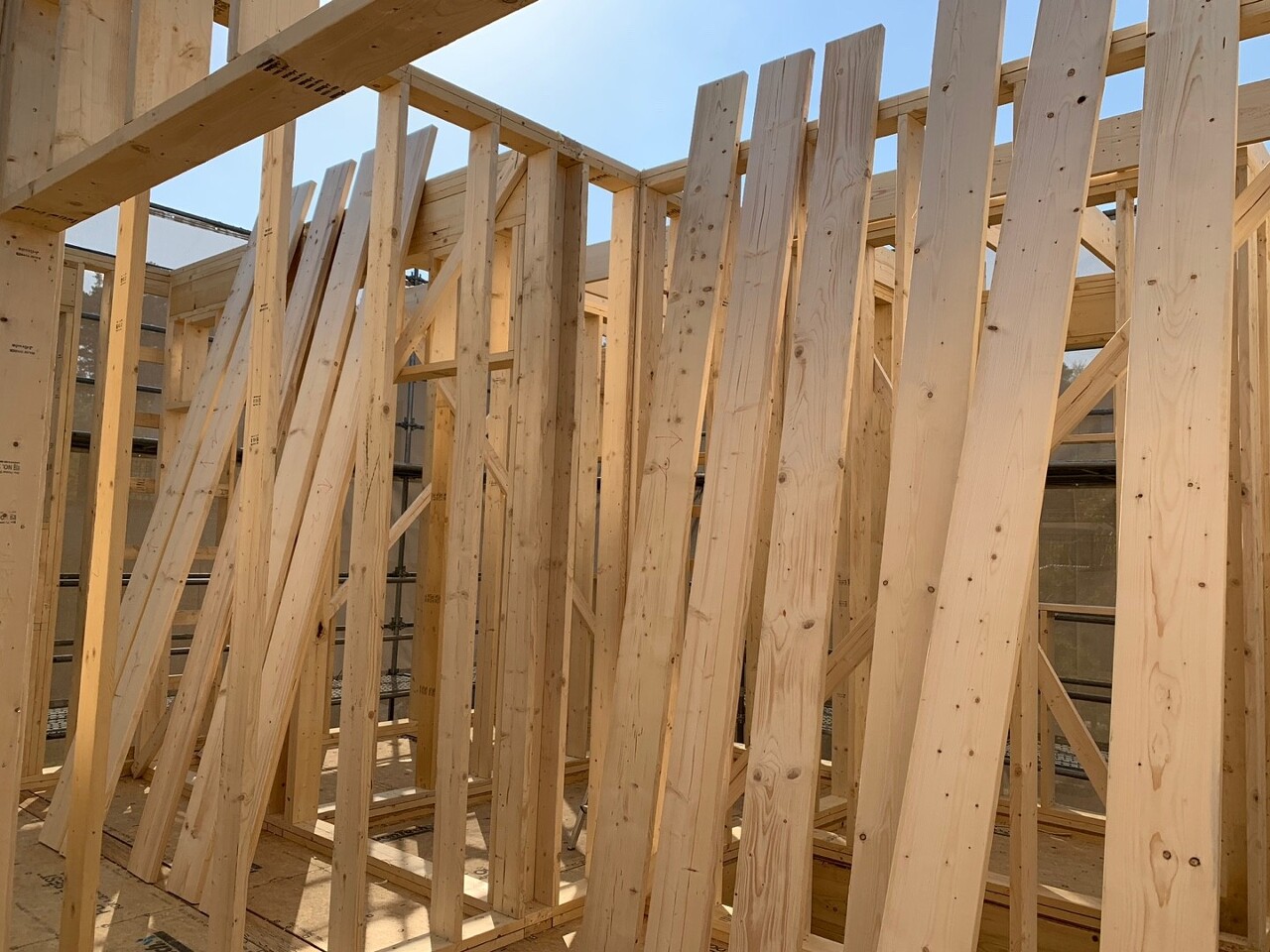

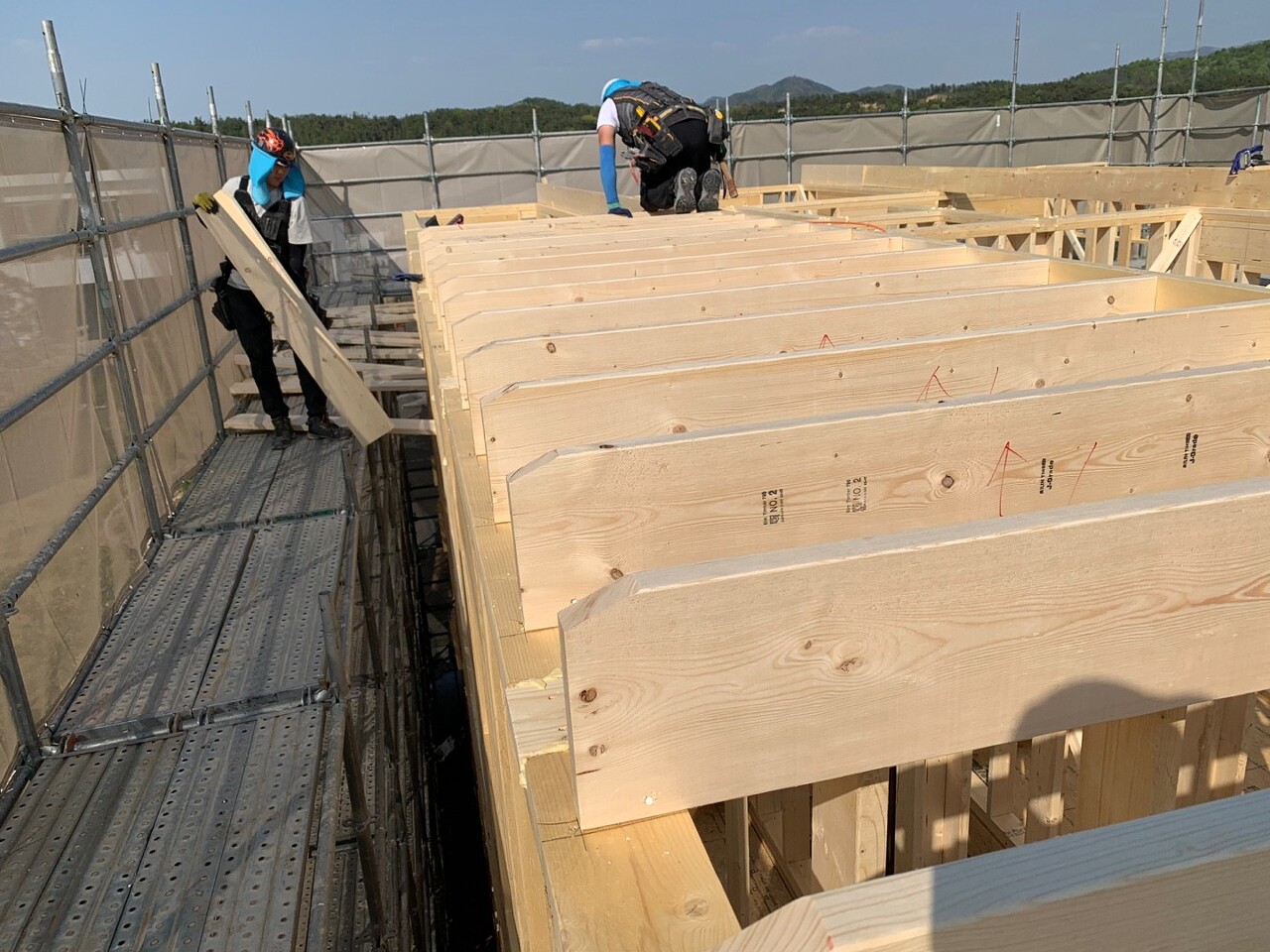

장선이 워낙 길어서 세 구간으로 나누어 시공하였습니다.

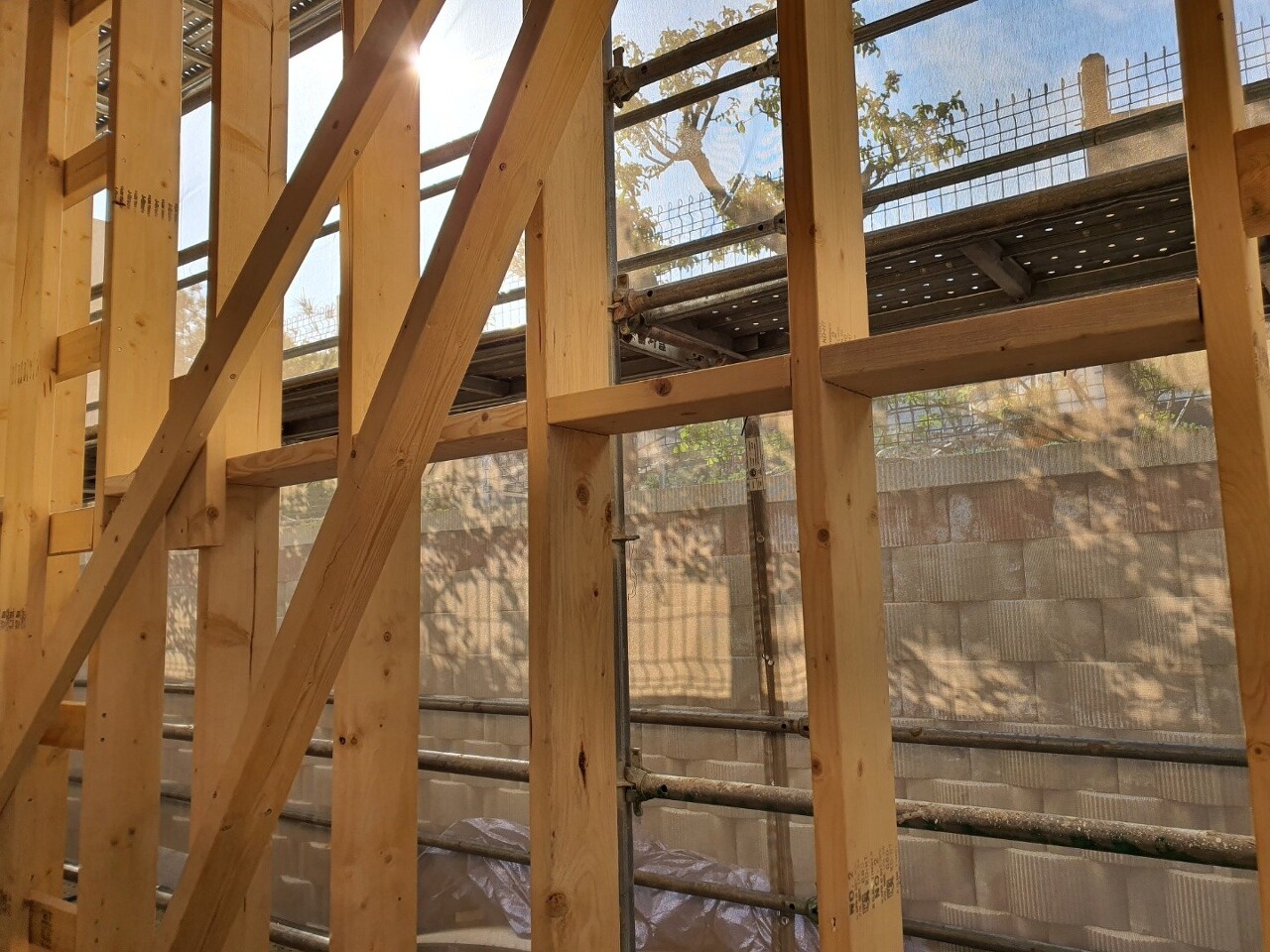

첫번째 보막이장선이 시공된 모습입니다.

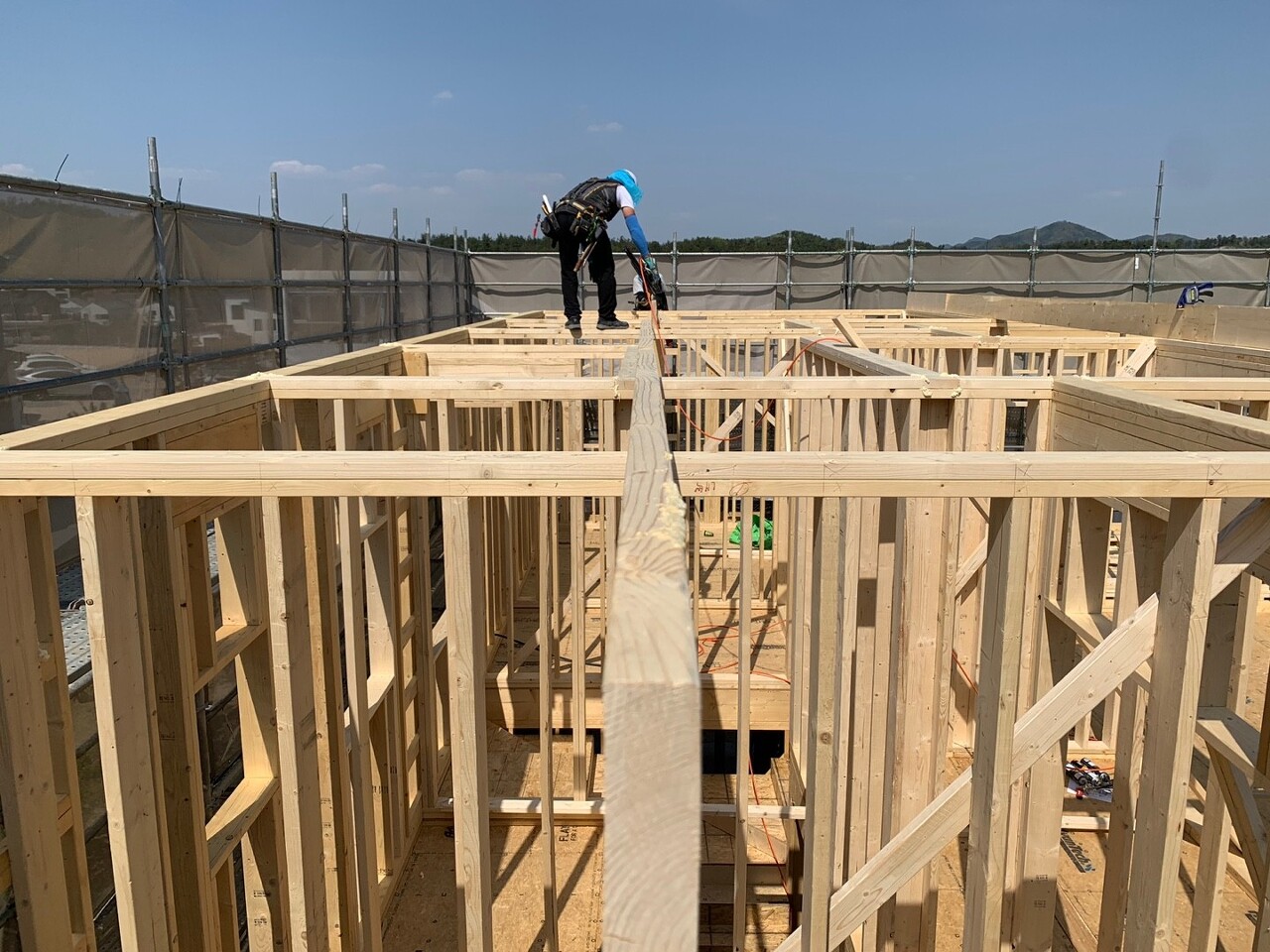

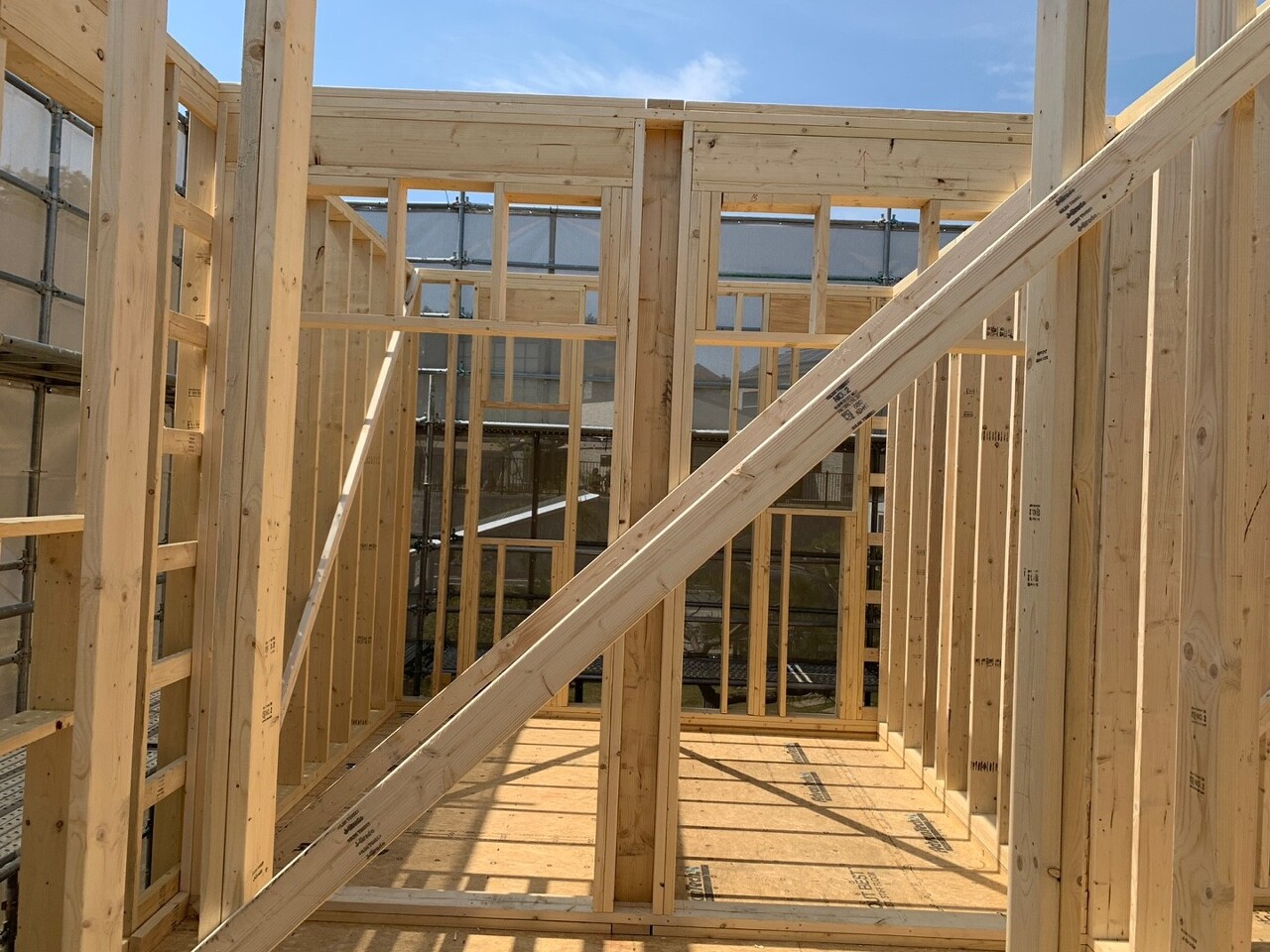

시공중인 멋진 뒷태! (1)

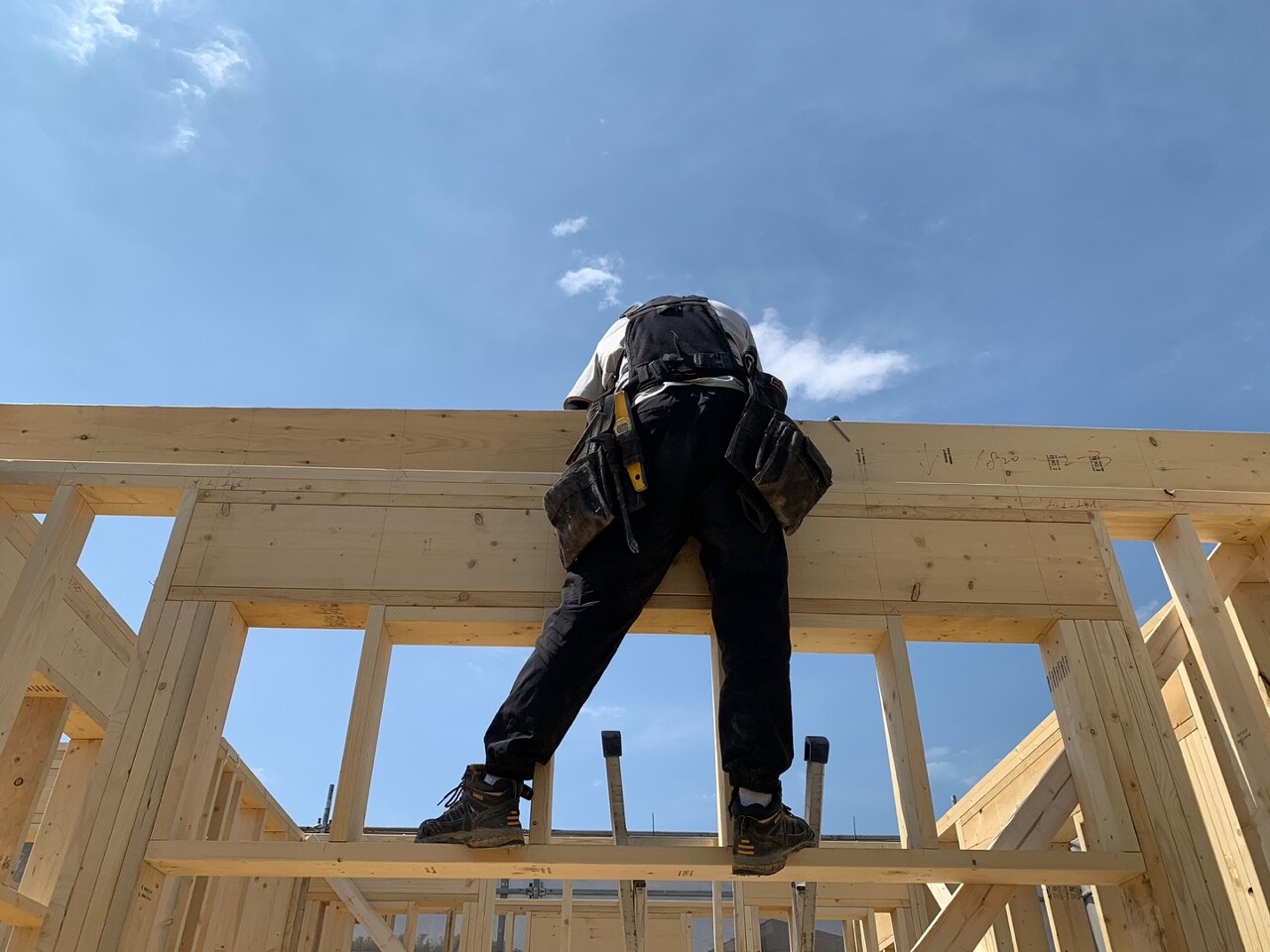

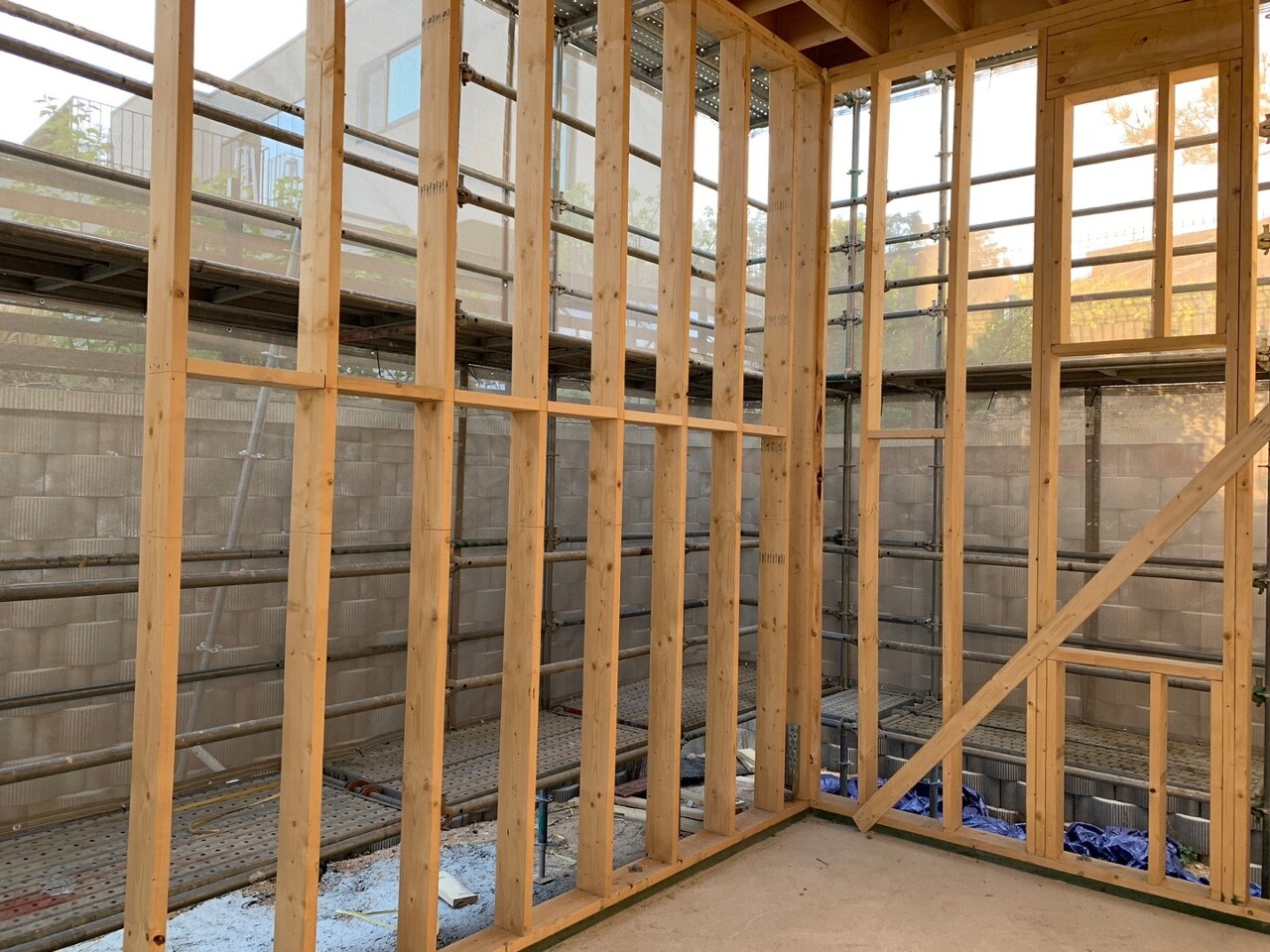

멋진 뒷태! (2)

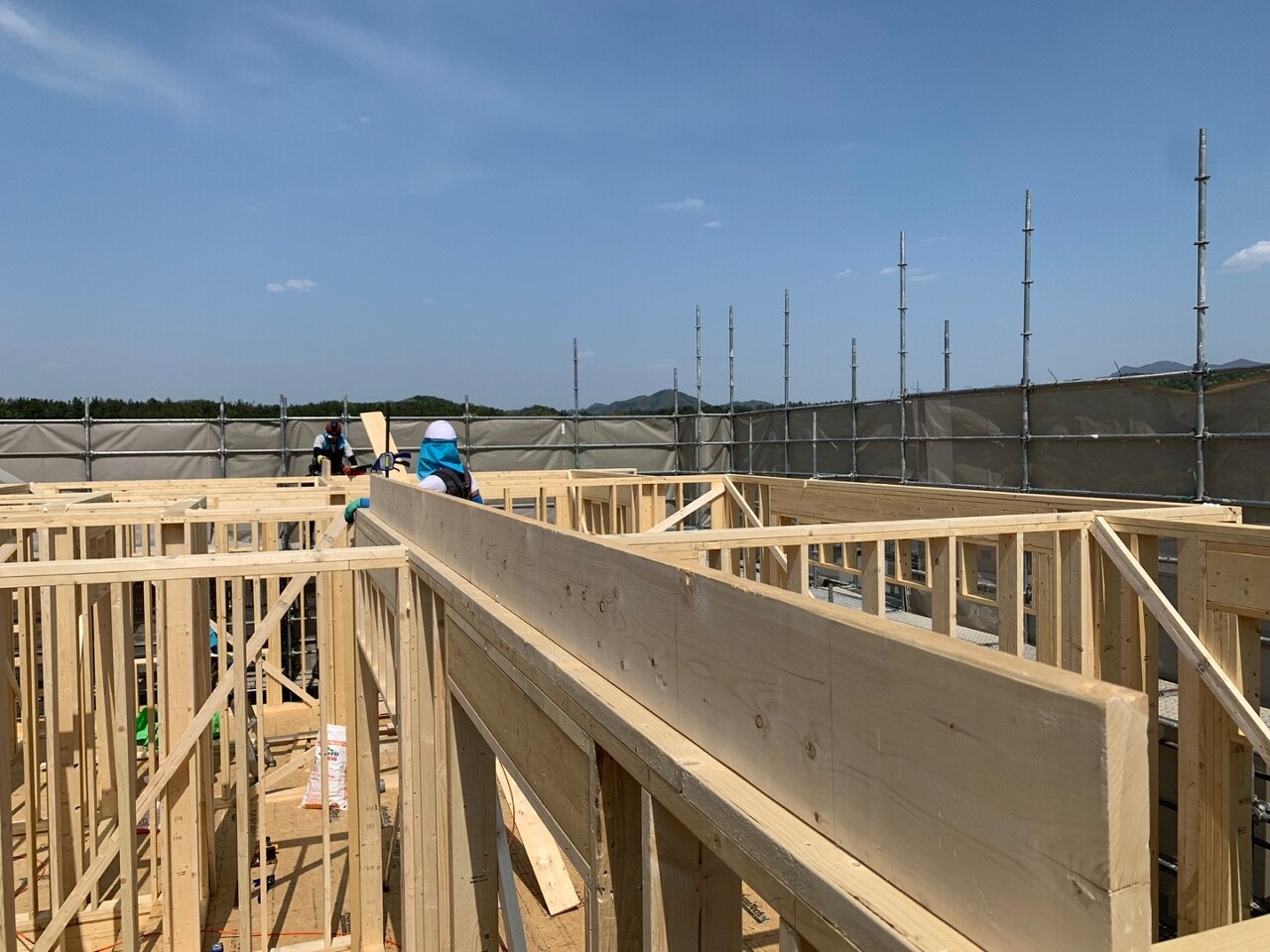

보막이장선 시공 중에 천장장선을 레이아웃에 맞추어 미리 준비합니다.

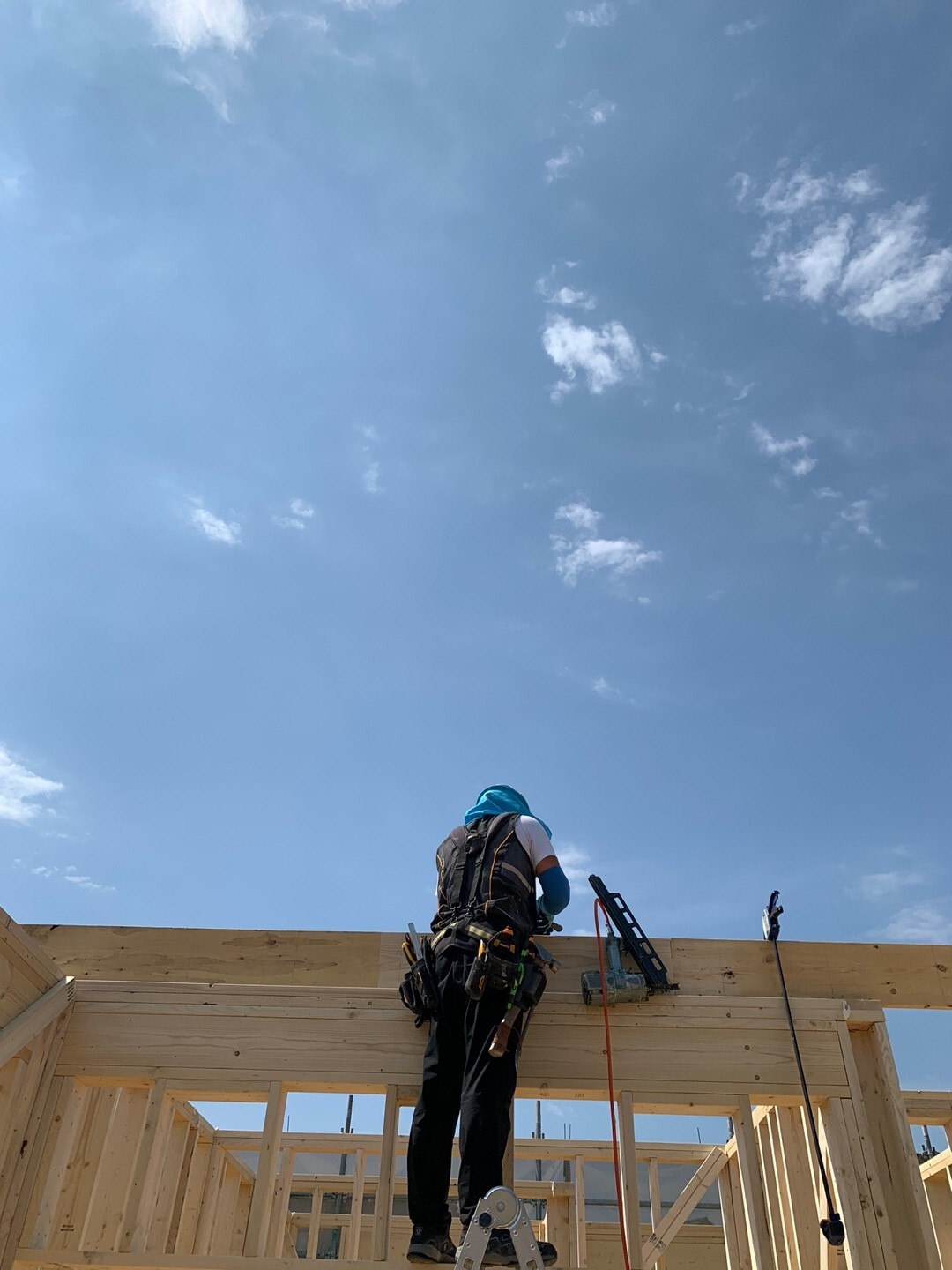

보막이장선의 레이아웃에 맞추어 천장장선을 순서대로 고정합니다.

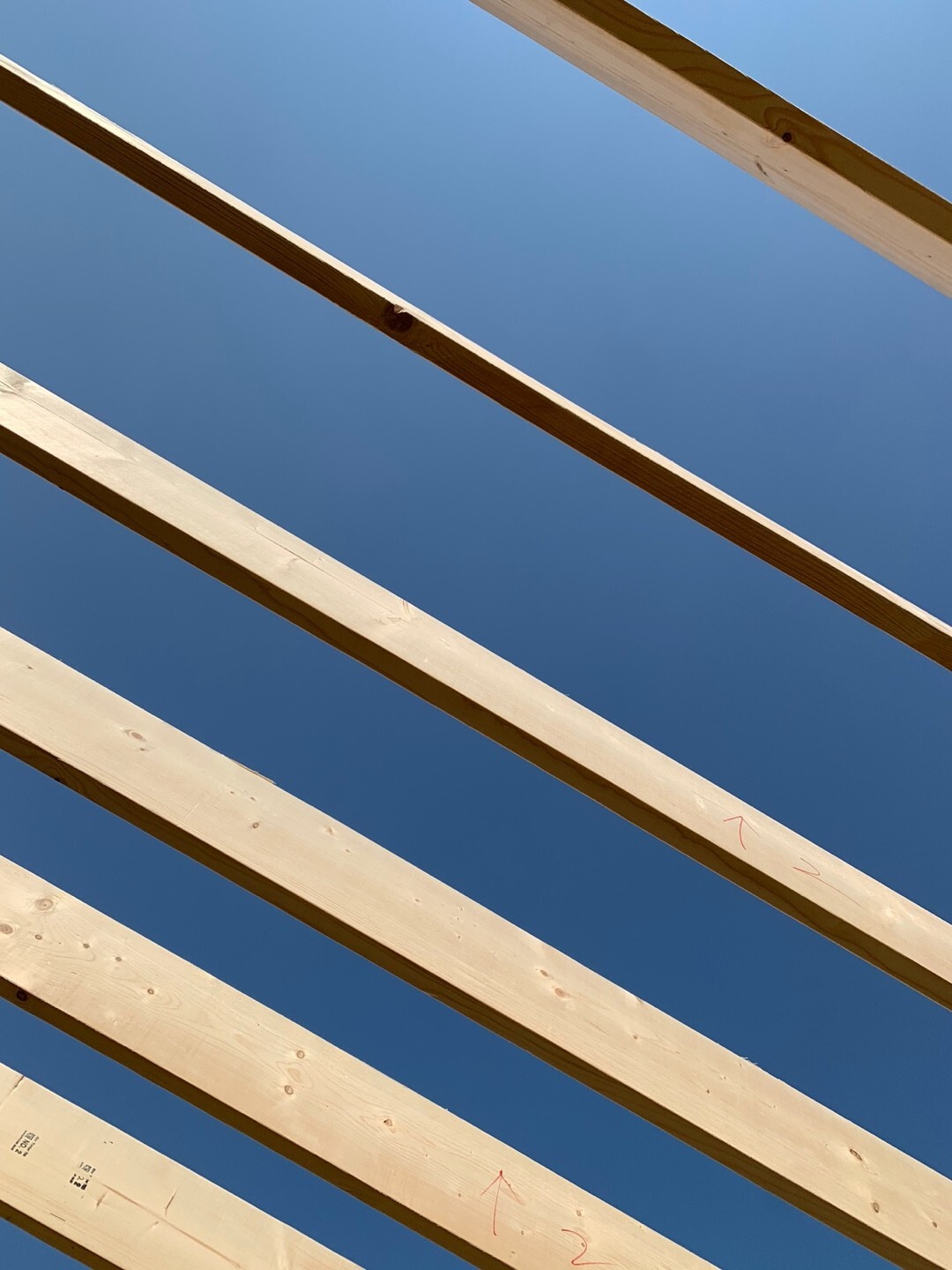

현대미술같은 느낌으로 한컷!

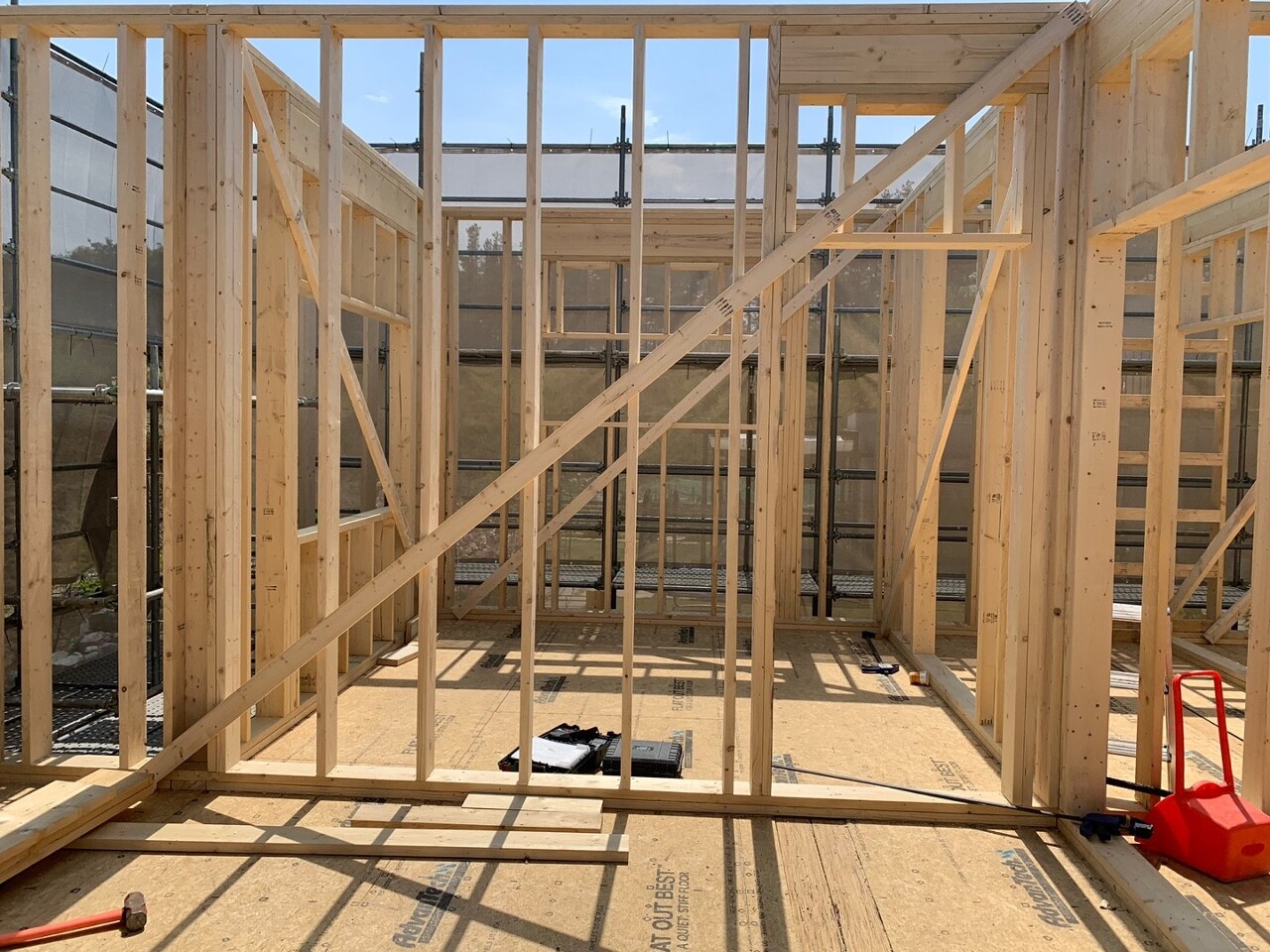

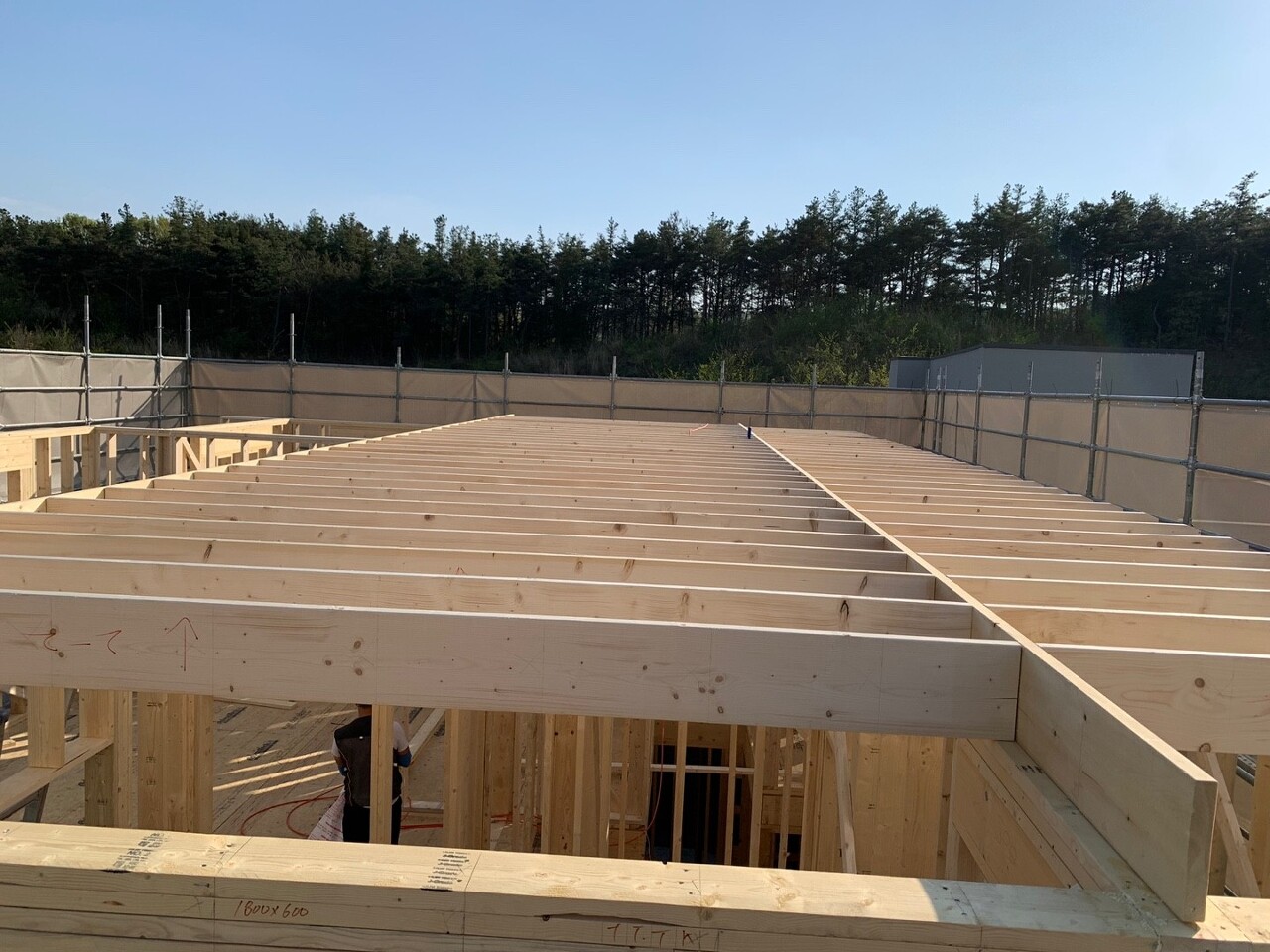

2층 장선작업 중 60% 완료하였습니다. 가지런한 모습이 보기좋습니다. ㅎㅎ

1층 스터드에 블로킹 시공하였습니다.

스터드의 휘거나 쳐짐을 방지하기 위해 블로킹을 시공하였습니다.

기본적으로 14 1/2인치 간격이지만 예외구간이 많아 측정, 재단 후 시공까지 시간이 많이 걸립니다.

시공에 수고해주신 성재욱빌더님(통칭 막내형님) 수고많으셨습니다. ㅎㅎ
오늘도 청소로 하루를 마무리하였습니다.
사진에는 없지만 무거운 장선 수십장을 2층으로 올리느라 팀원분들 고생많으셨습니다.
푹 주무시고 내일도 화이팅입니다.!!! ^^
