날씨 : 매우 큰 일교차
- 금일 근무자
팀 장 : 이상민 (8시간)
부팀장 : 이재경 (8시간)
팀 원 : 정태영 (8시간), 천영환 (8시간), 성재욱 (8시간)
금일품수 (누계) : 5품 (총 85.375품)
금일 작업현황

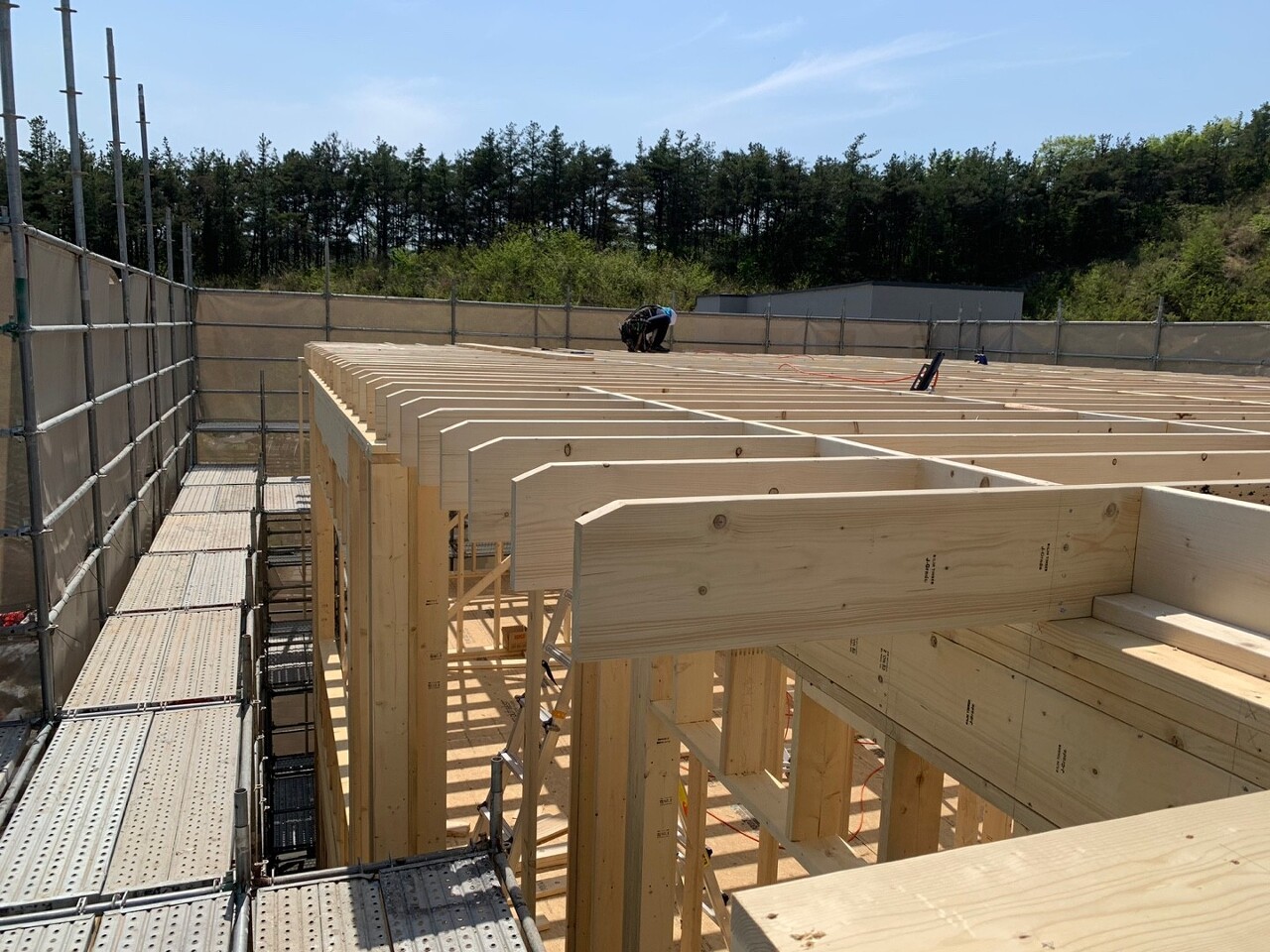

- 2층 장선 시공

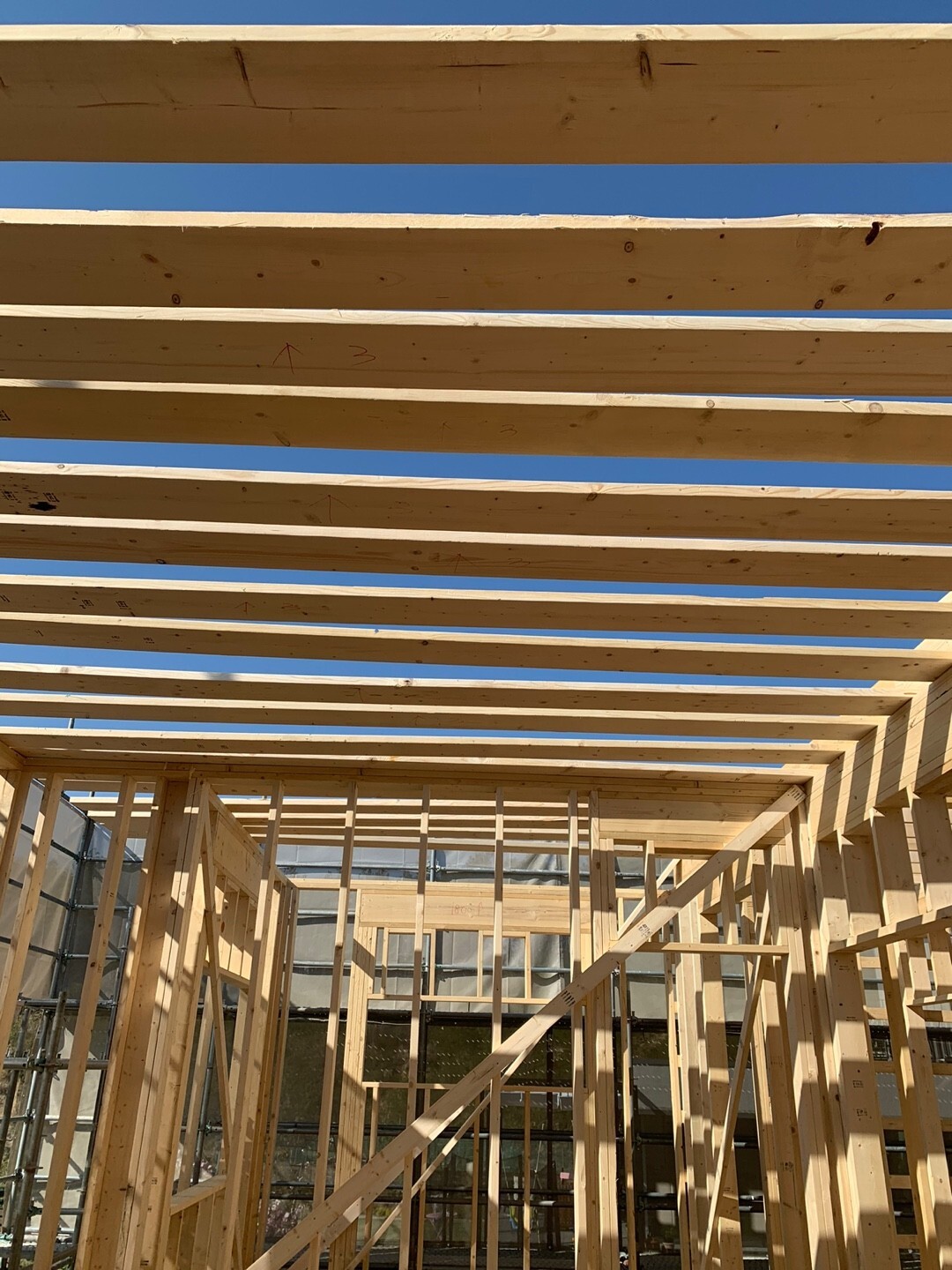

- 2층 장선 블로킹 시공
- 철물(스트랩타이, 월브레이스) 시공
- 외벽 합판운반작업
다음 예정작업
- 외벽 합판 시공
- 솔리드블로킹 시공
김촌 농소에서의 17일째입니다.
아침 일기예보에 큰 일교차에 주의하라더니 예보 그대로였습니다.
(일기예보가 얼마만에 정확하게 맞춘건지 모르겠습니다.)

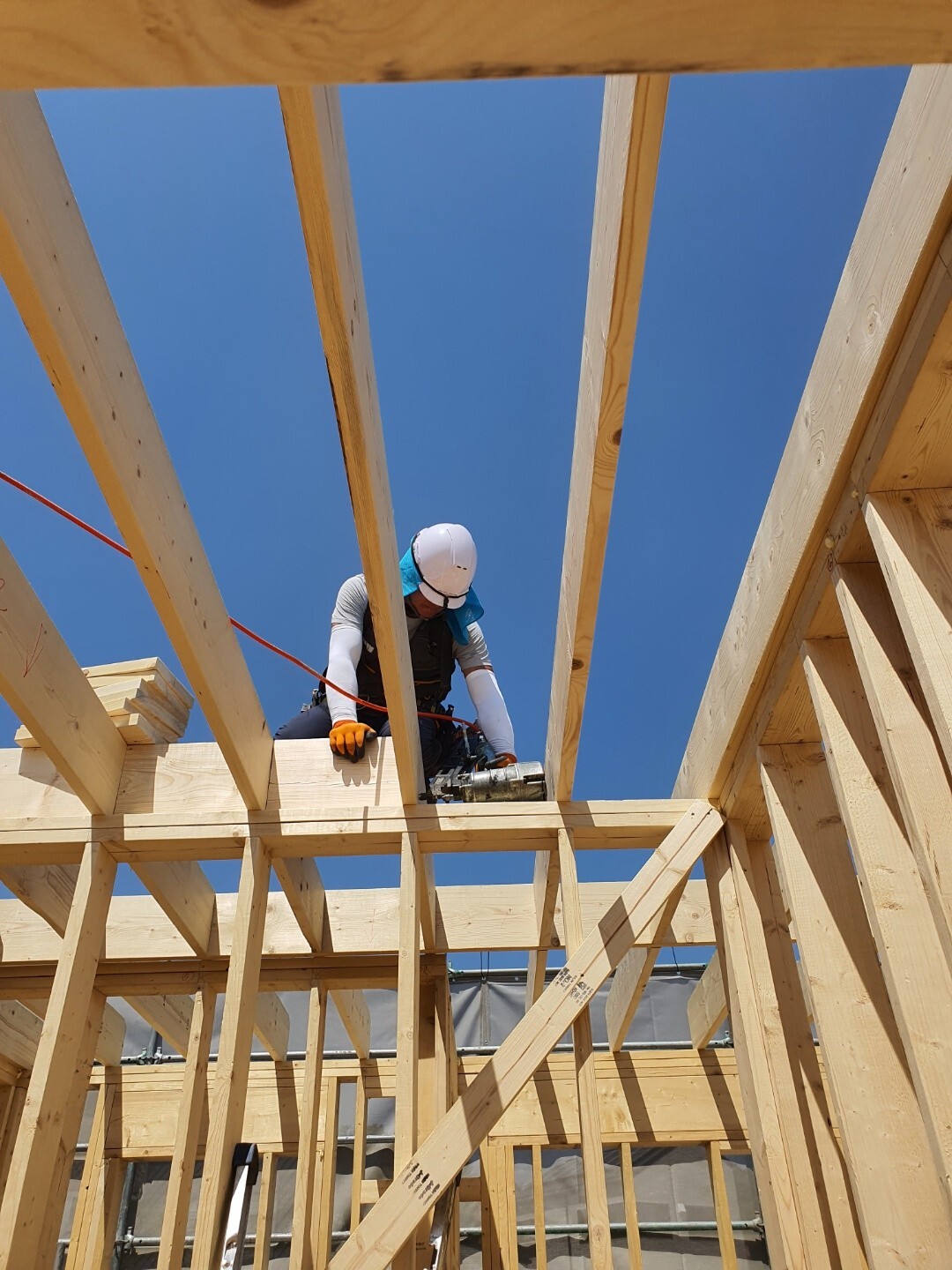

어제에 이어 천장장선 시공을 하였습니다.
먼저 1층에서 재단한 장선을 2층으로 옮기는 작업으로 아침 몸풀기를 합니다.

다섯명이 힘을 합쳐 올린 장선을 벽체 위에 미리 배열해 놓습니다.

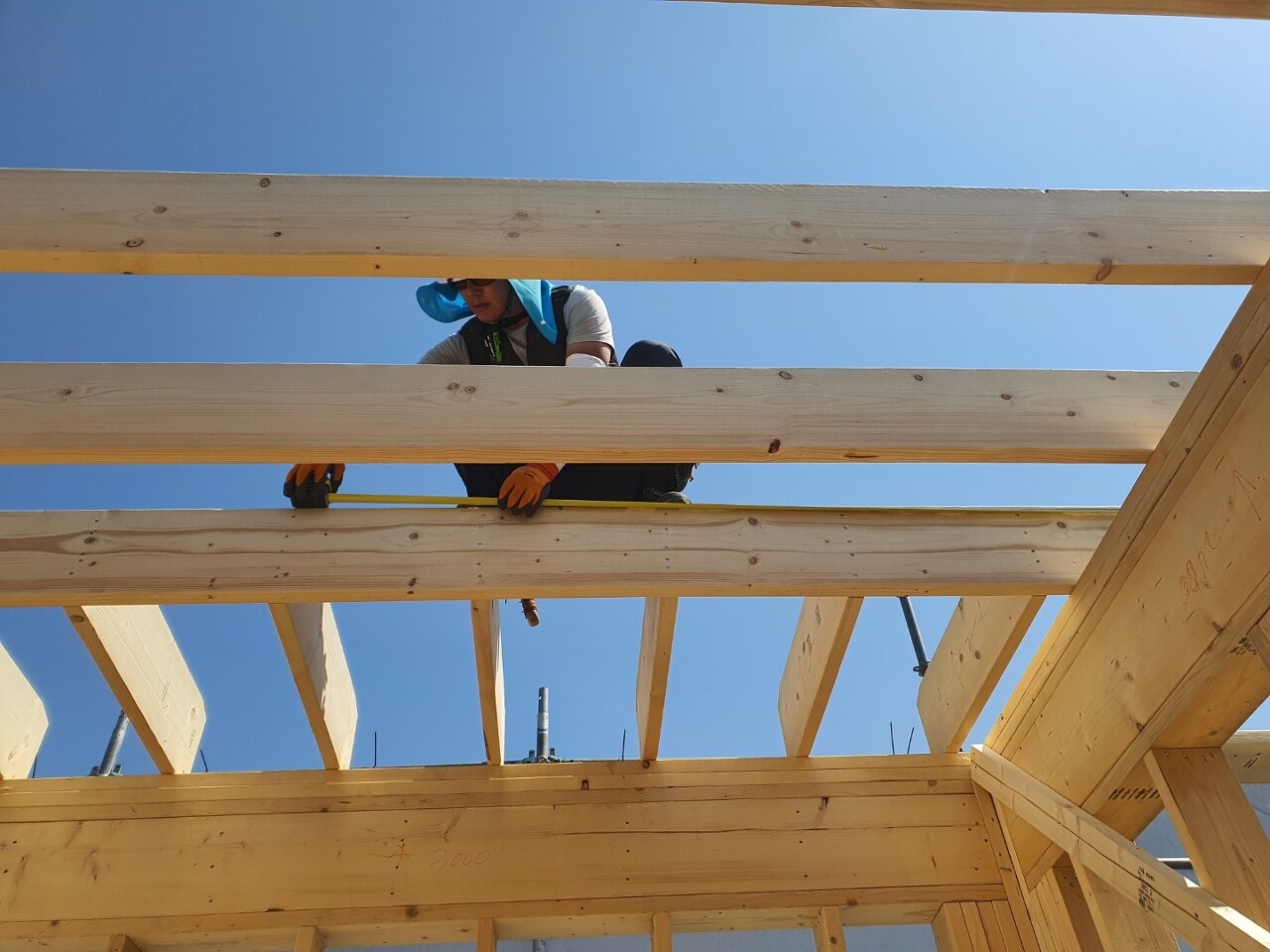

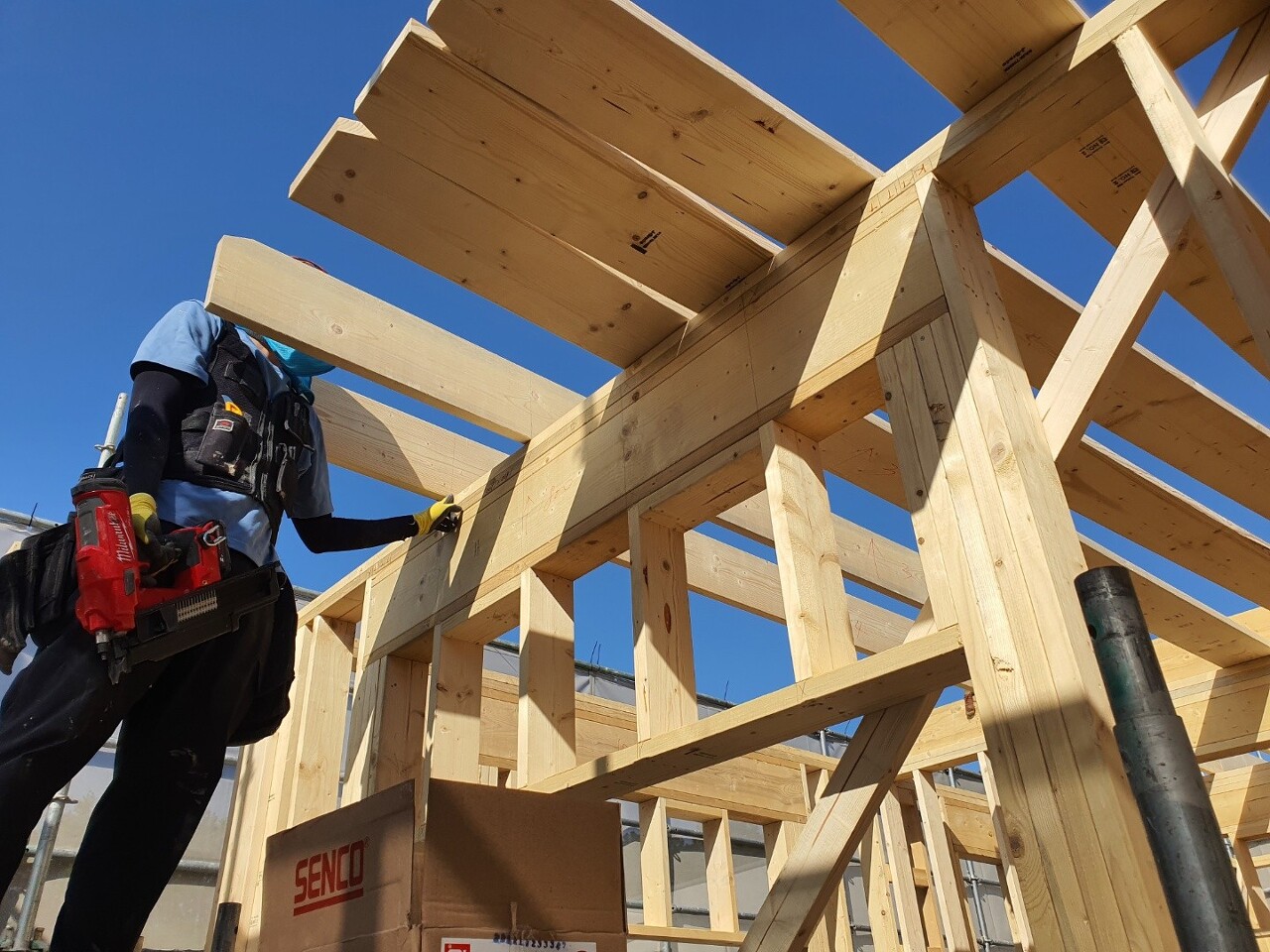

배열된 순서대로 양쪽에서 레이아웃에 맞추어 고정합니다.

레이아웃이 맞는지 다시한번 확인!

장선시공 후에 파이어블로킹도 시공합니다. 방과 방 사이에 시공하여 화재 시 불길 및 연기의 이동을 차단하여 줍니다.

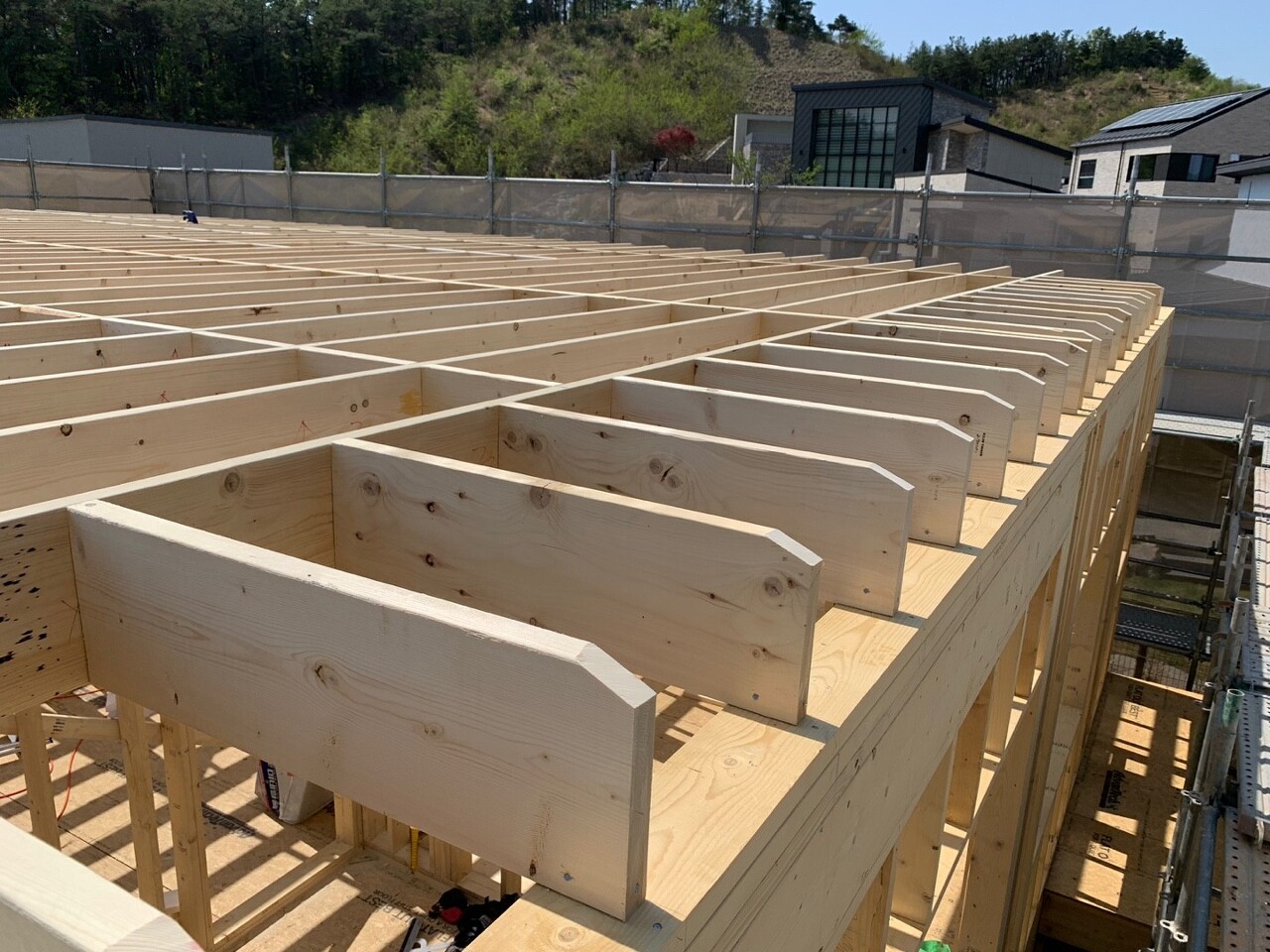

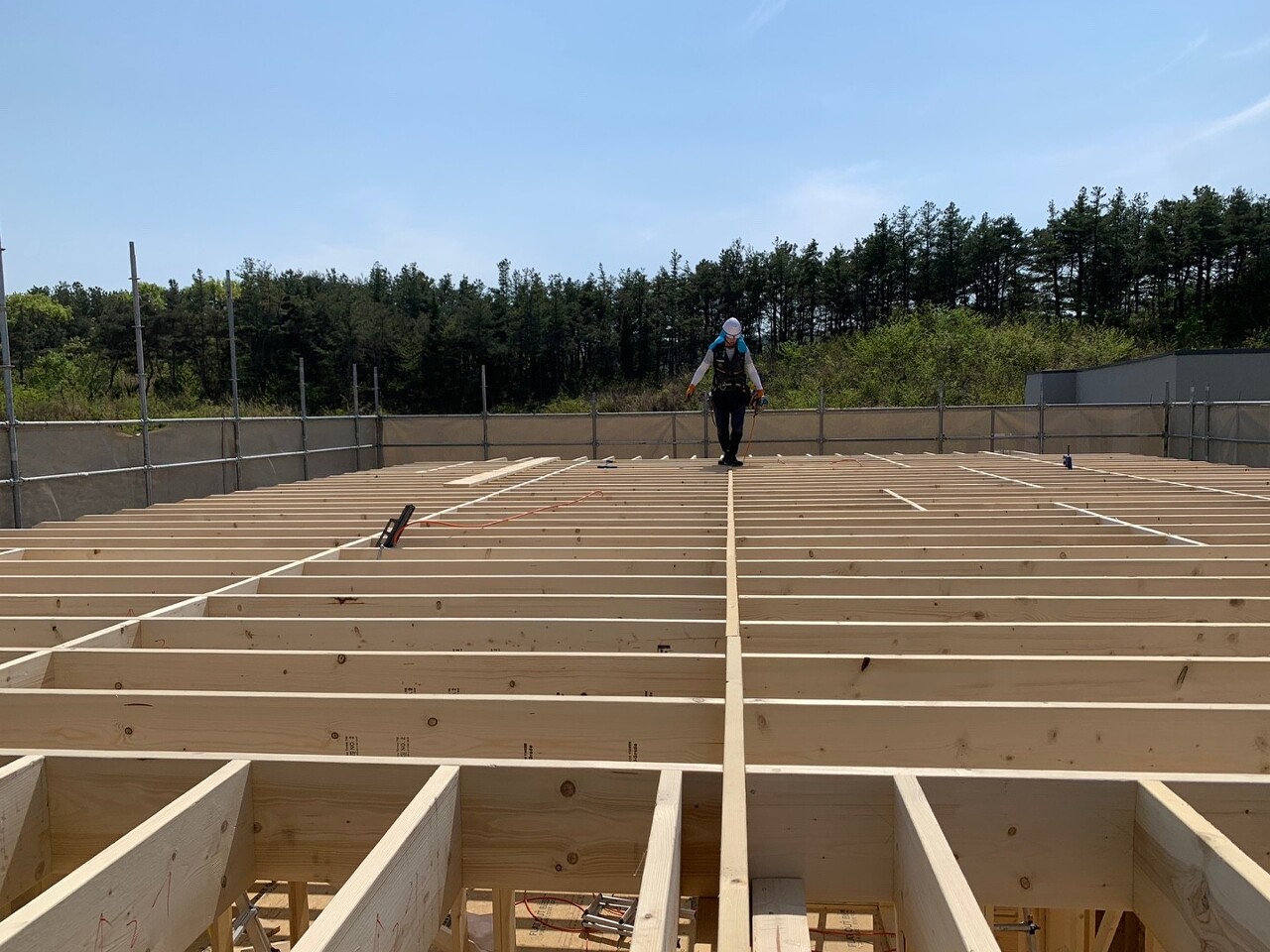

천장장선 마무리중입니다. 가지런한 모습이 보기좋습니다. ㅎㅎ

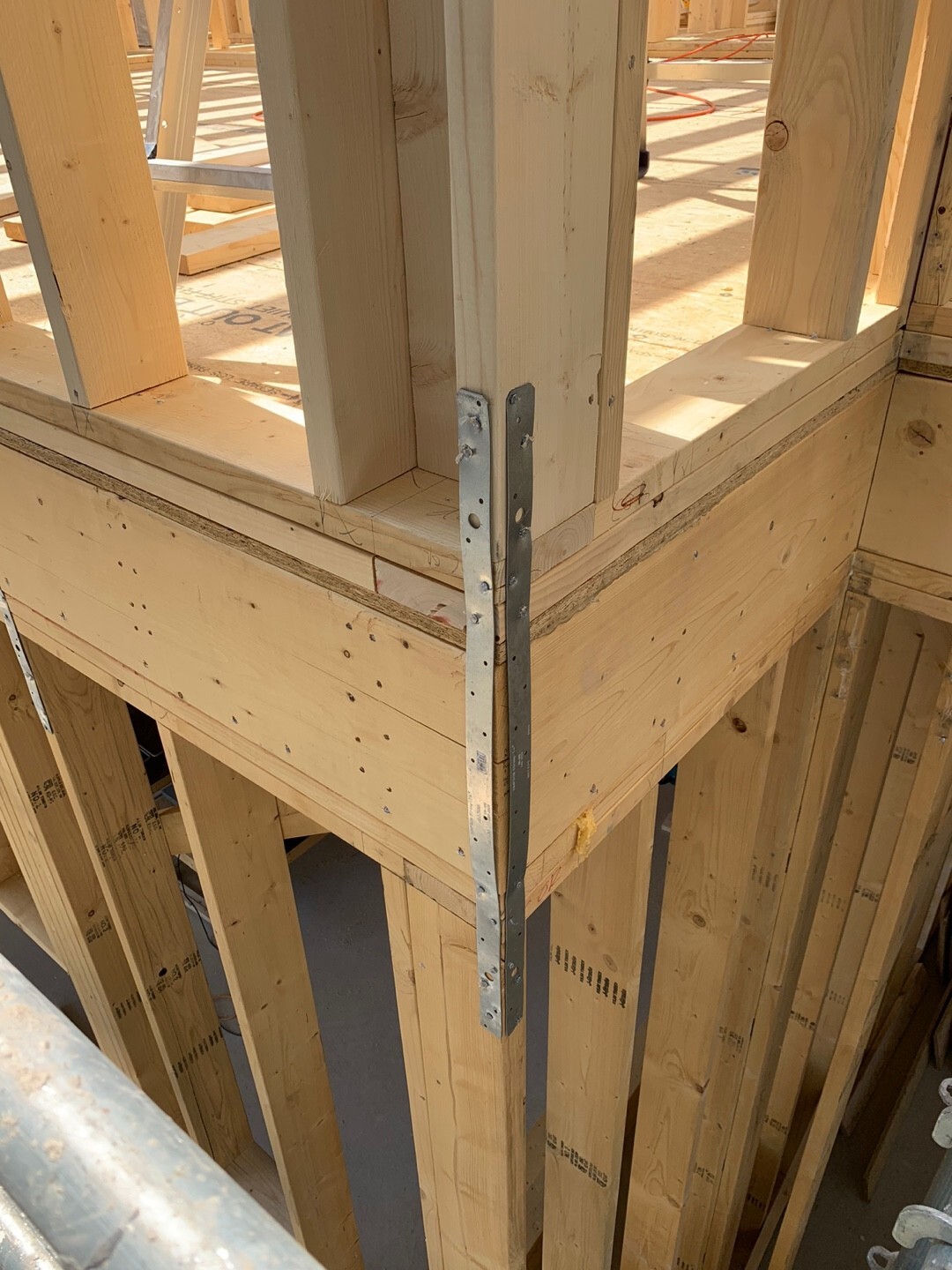

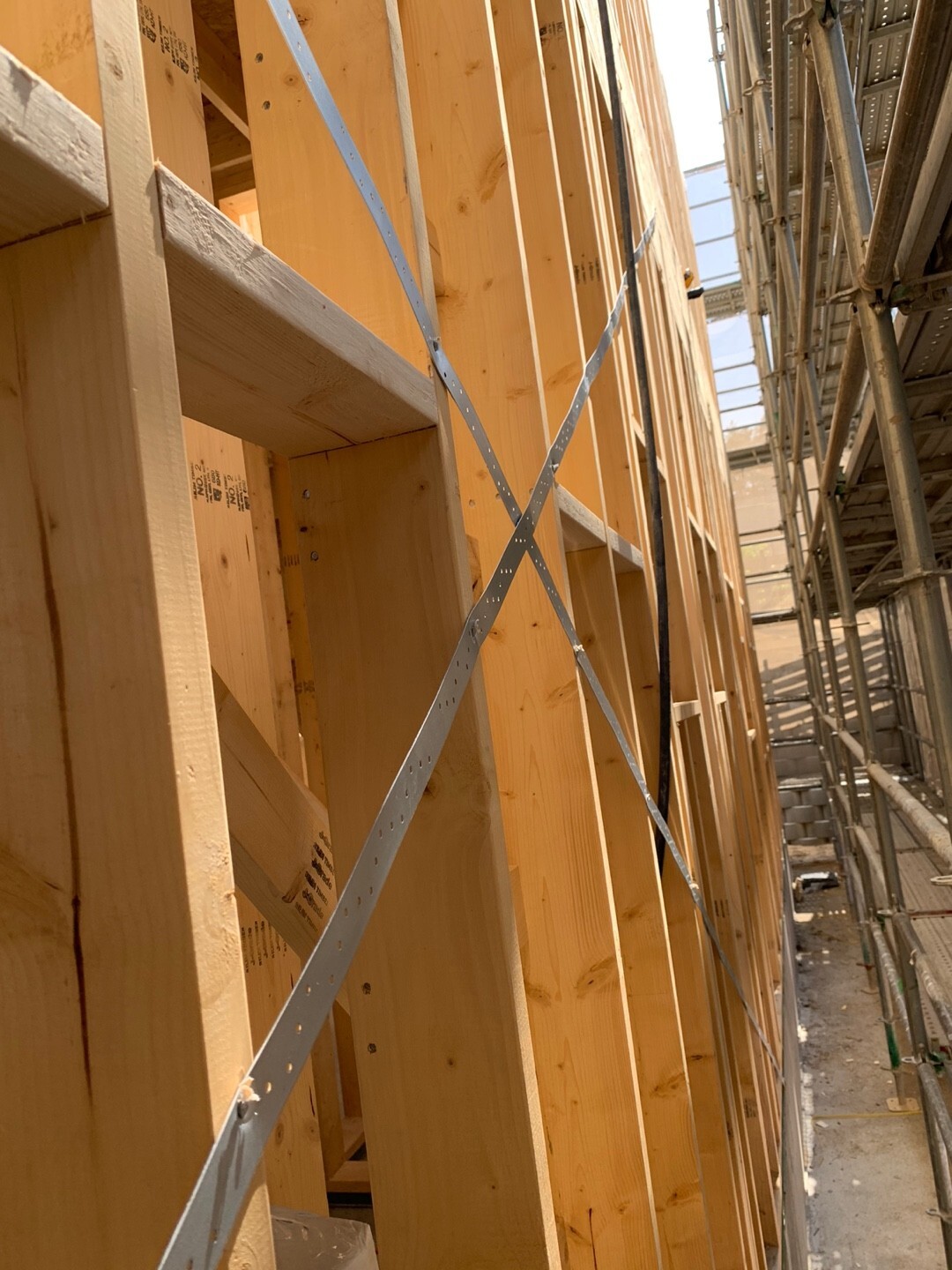

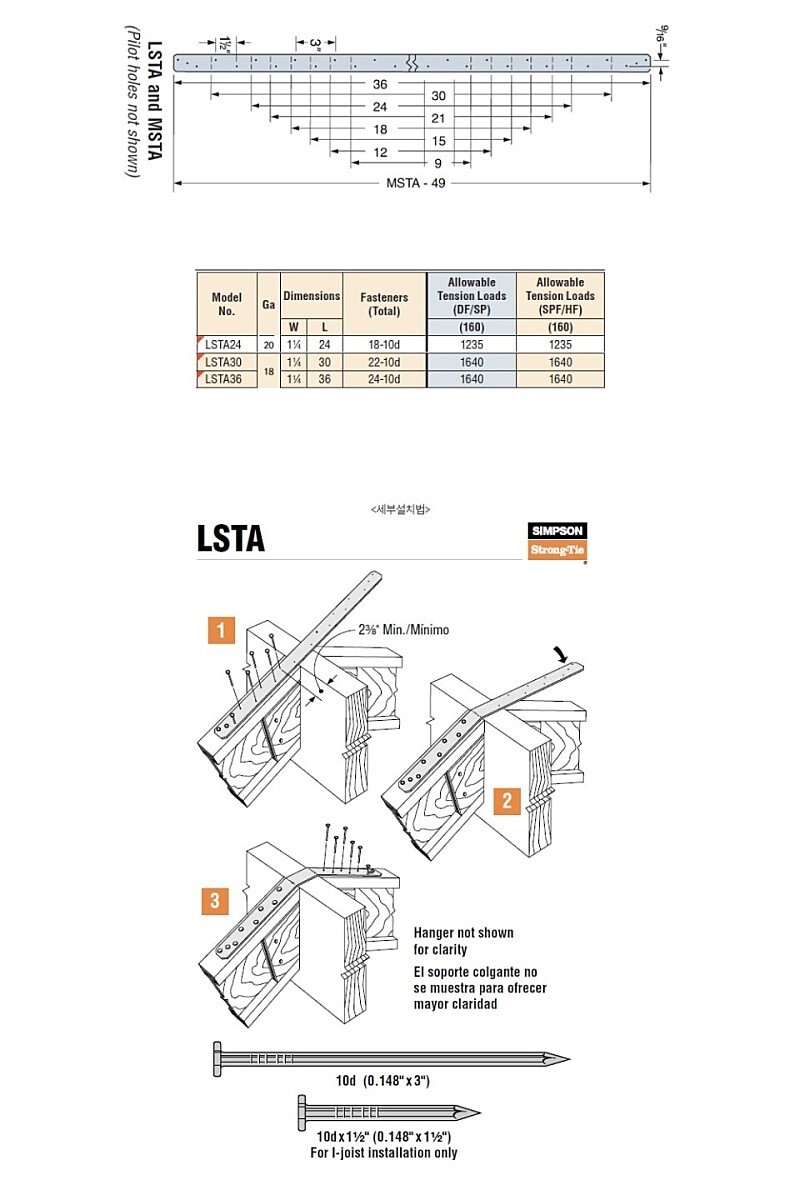

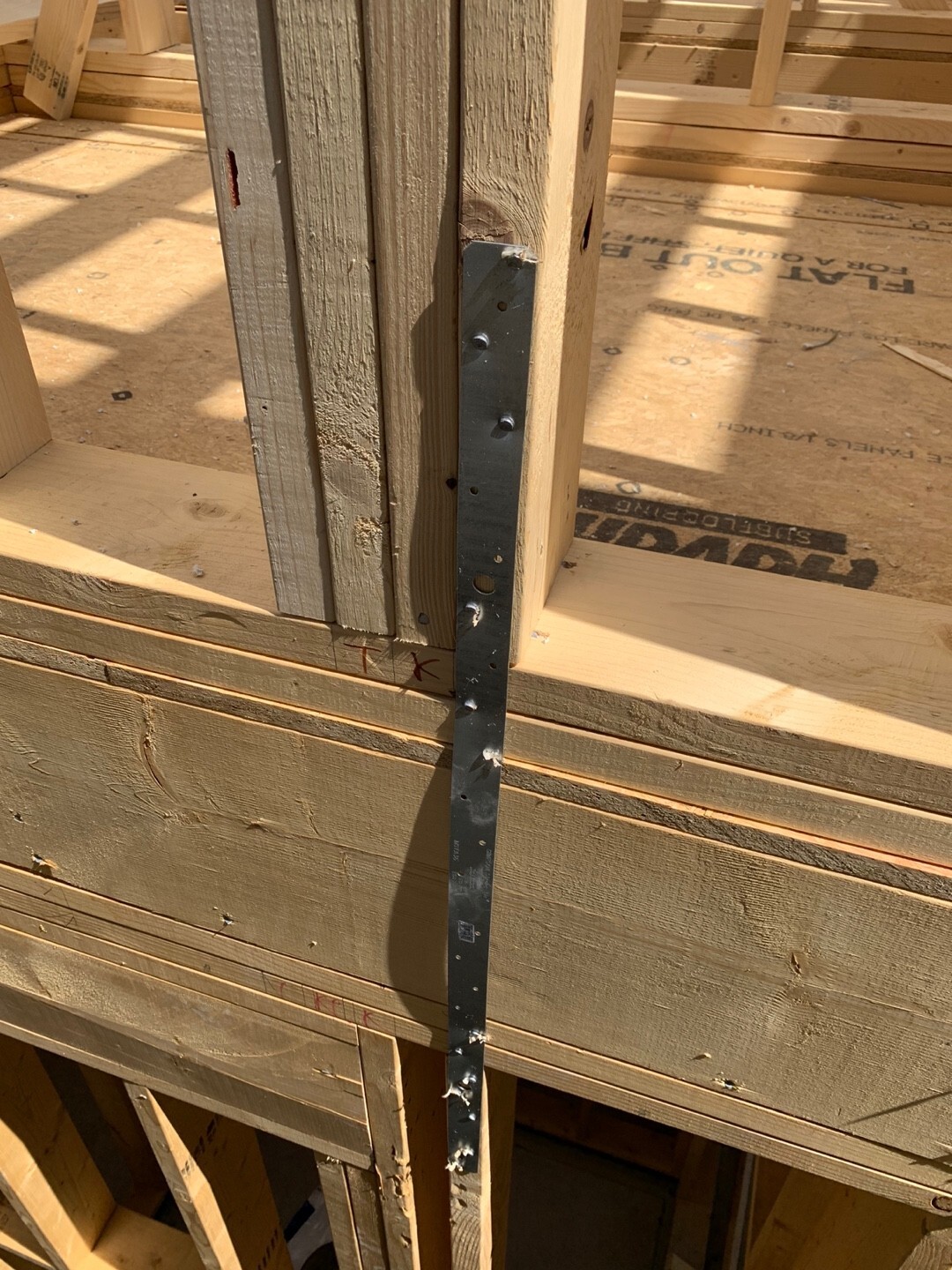

스트랩타이와 월브레이싱 철물을 시공하였습니다.

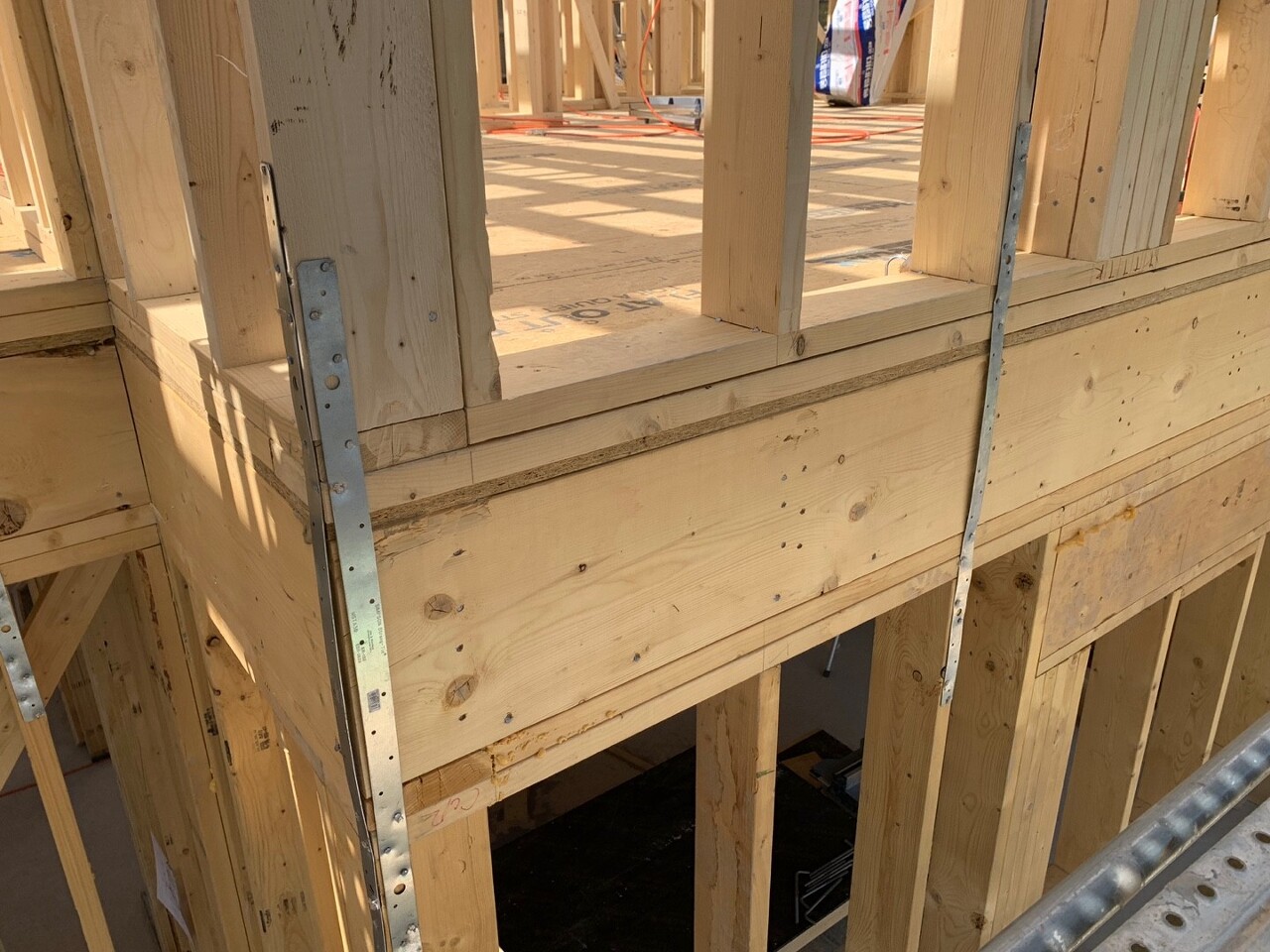

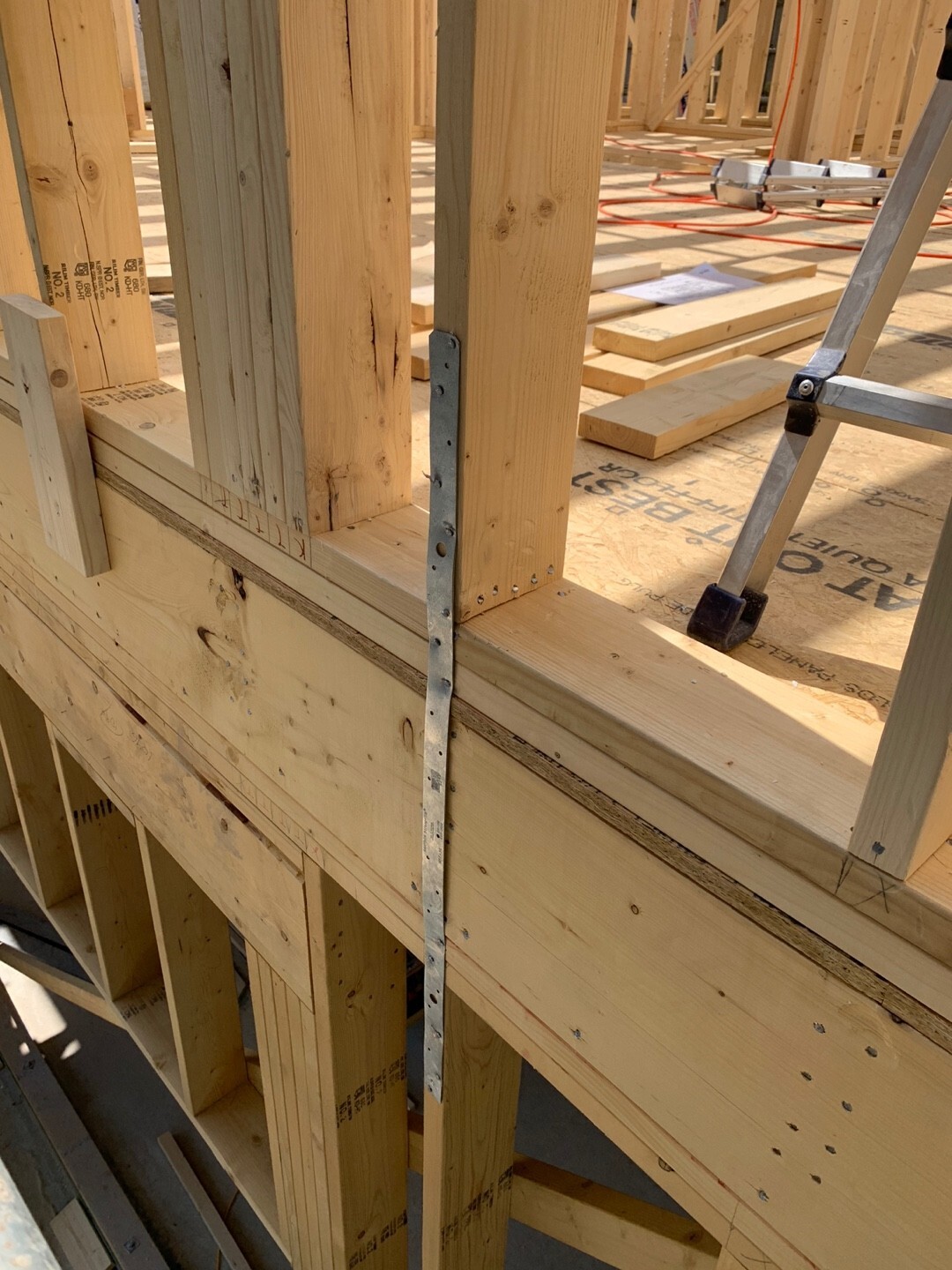

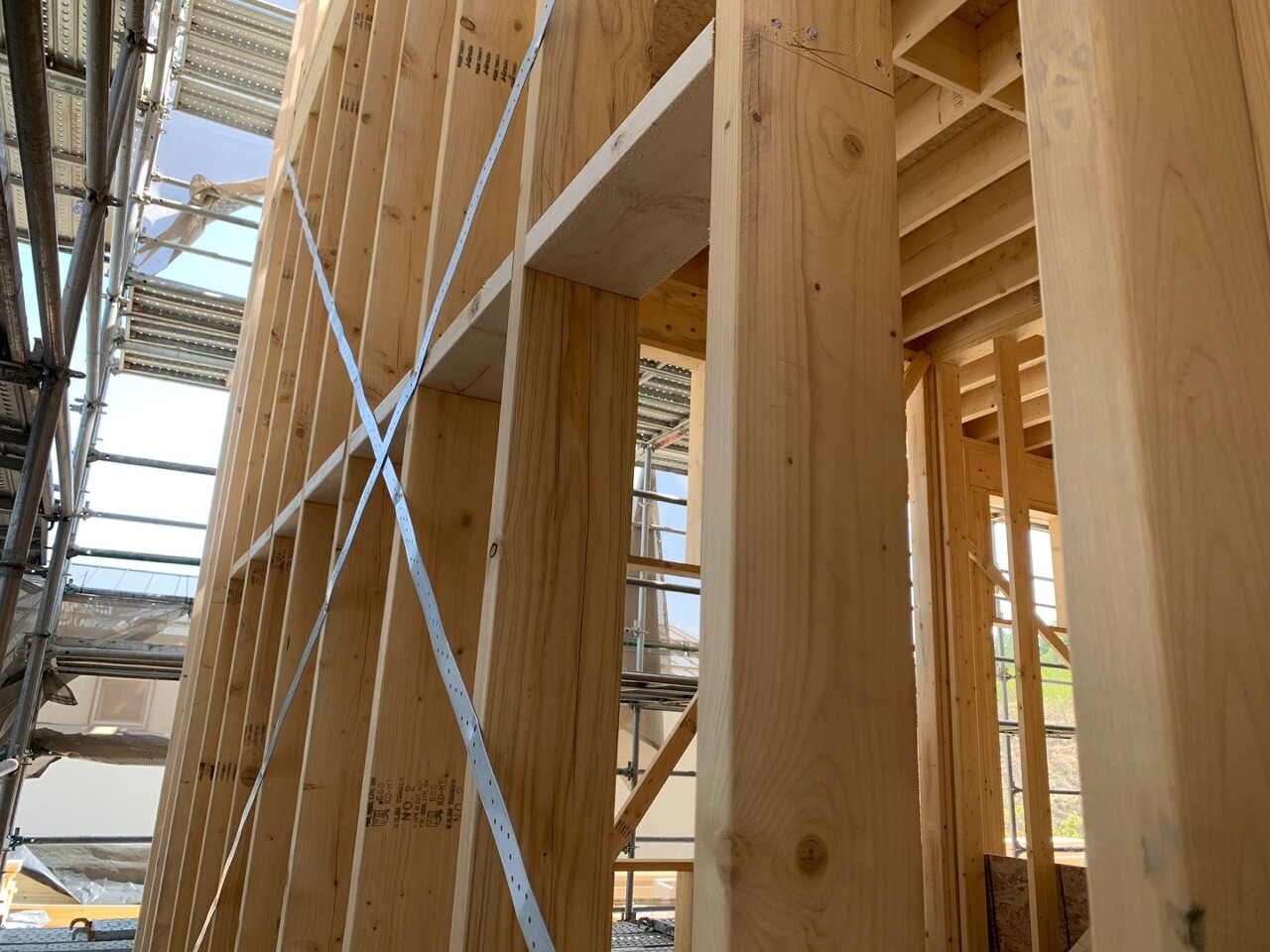

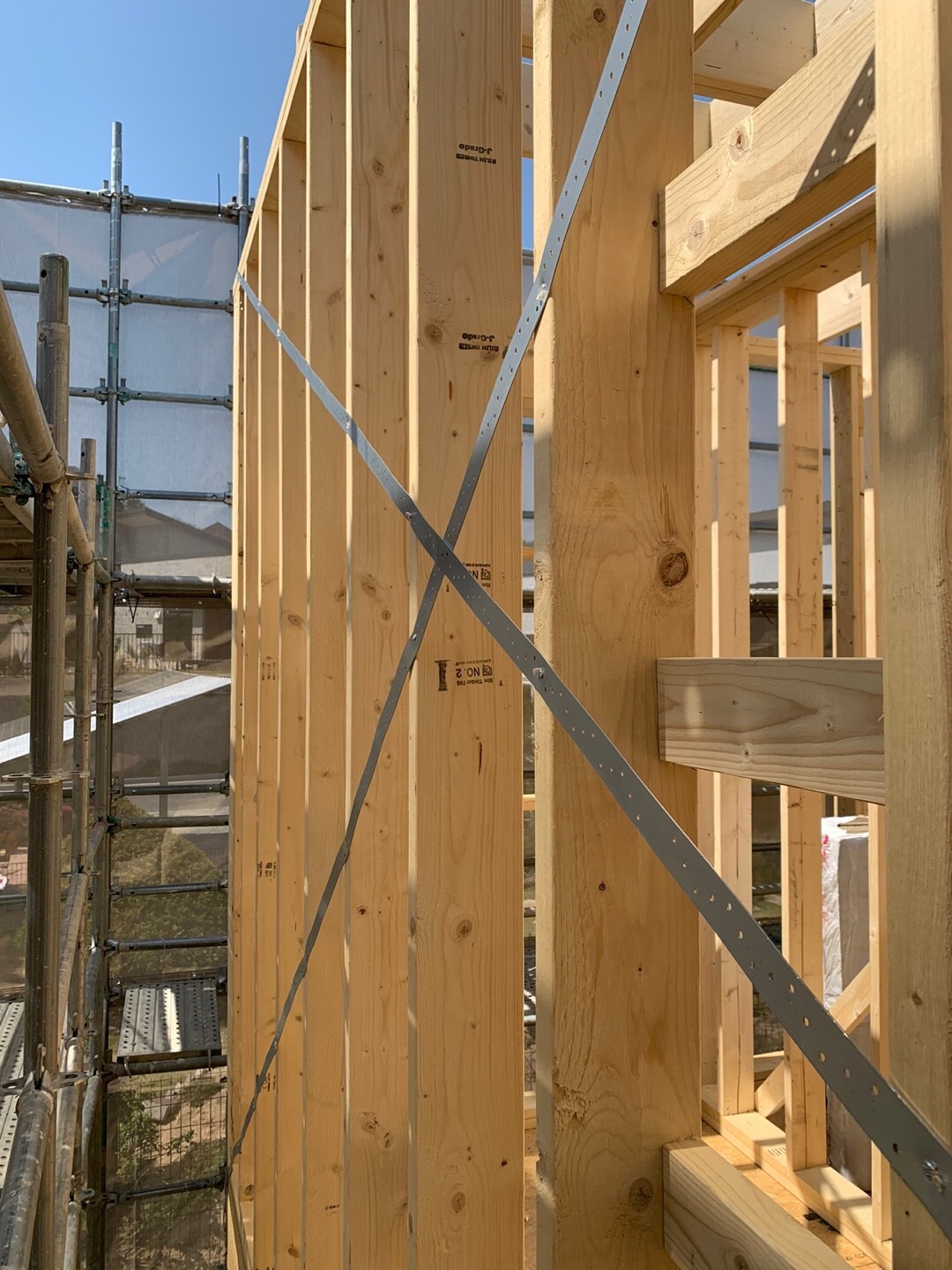

벽체와 코너부분에 시공하였습니다. 스트랩타이는 1층과 2층을 단단히 결속하여주는 역할을 합니다.
아래는 스트랩타이에 대한 설명입니다.

출처 : 대림우드

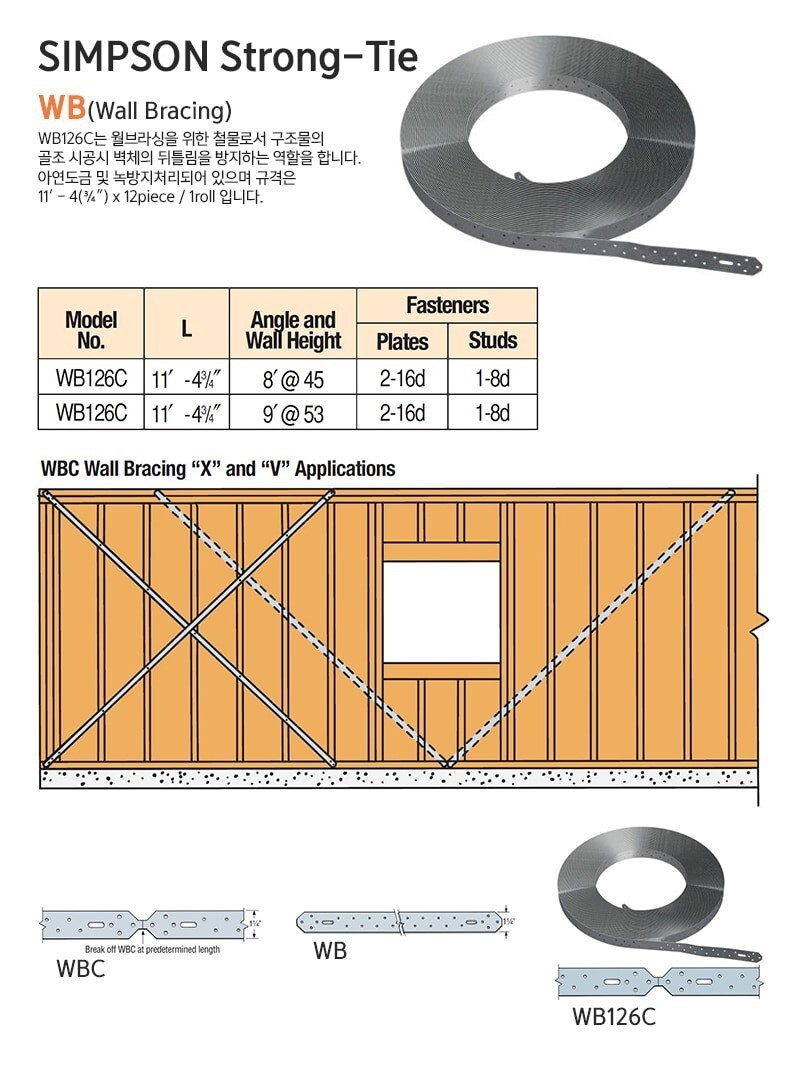

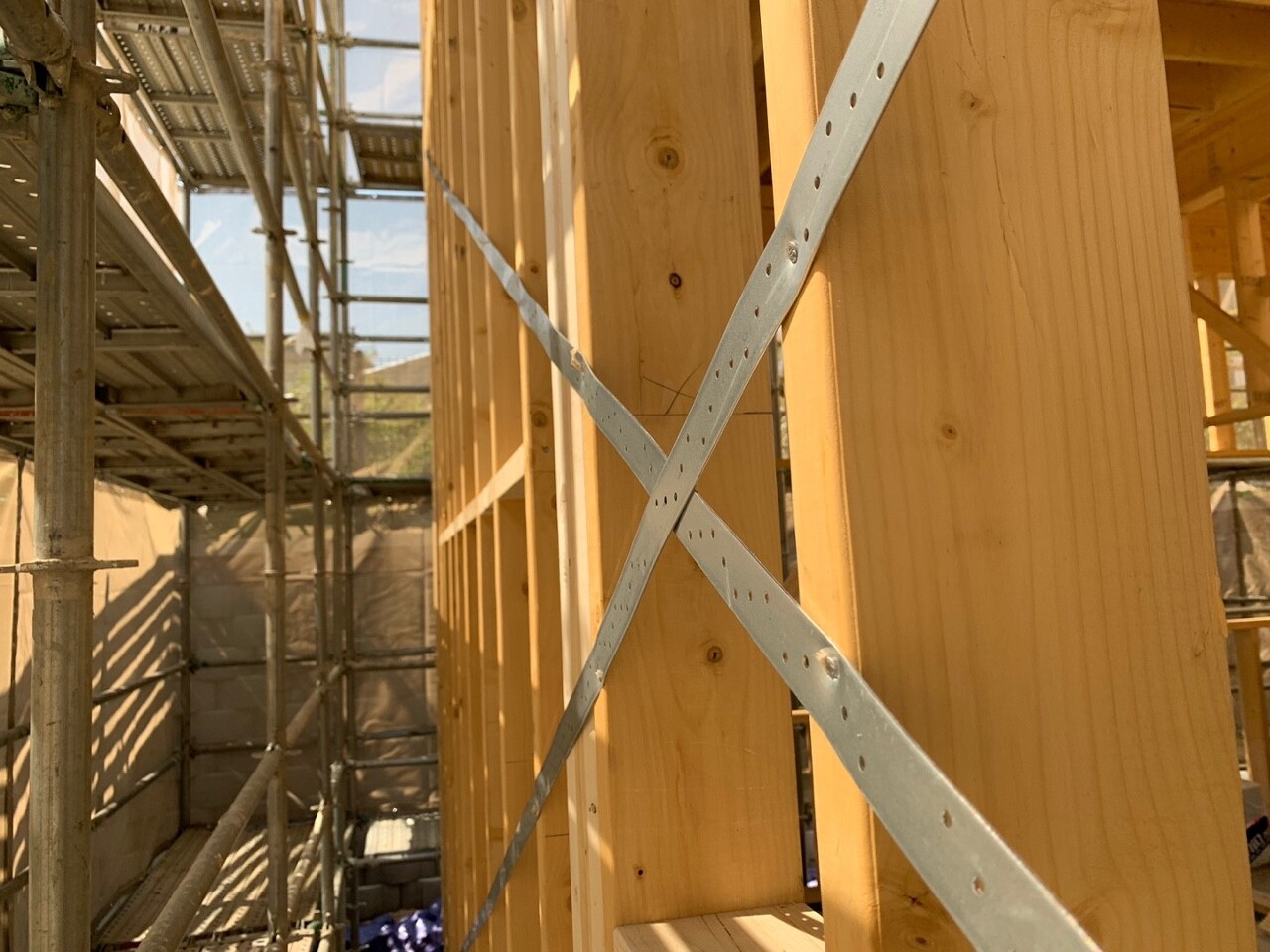

월브레이싱 스트롱타이는 토대부터 더블탑플레이트까지 고정되며 벽체의 뒤틀림을 잡아줍니다.
아래는 월브레이싱 스트롱타이 철물에 관한 설명입니다.

출처 : 대림우드

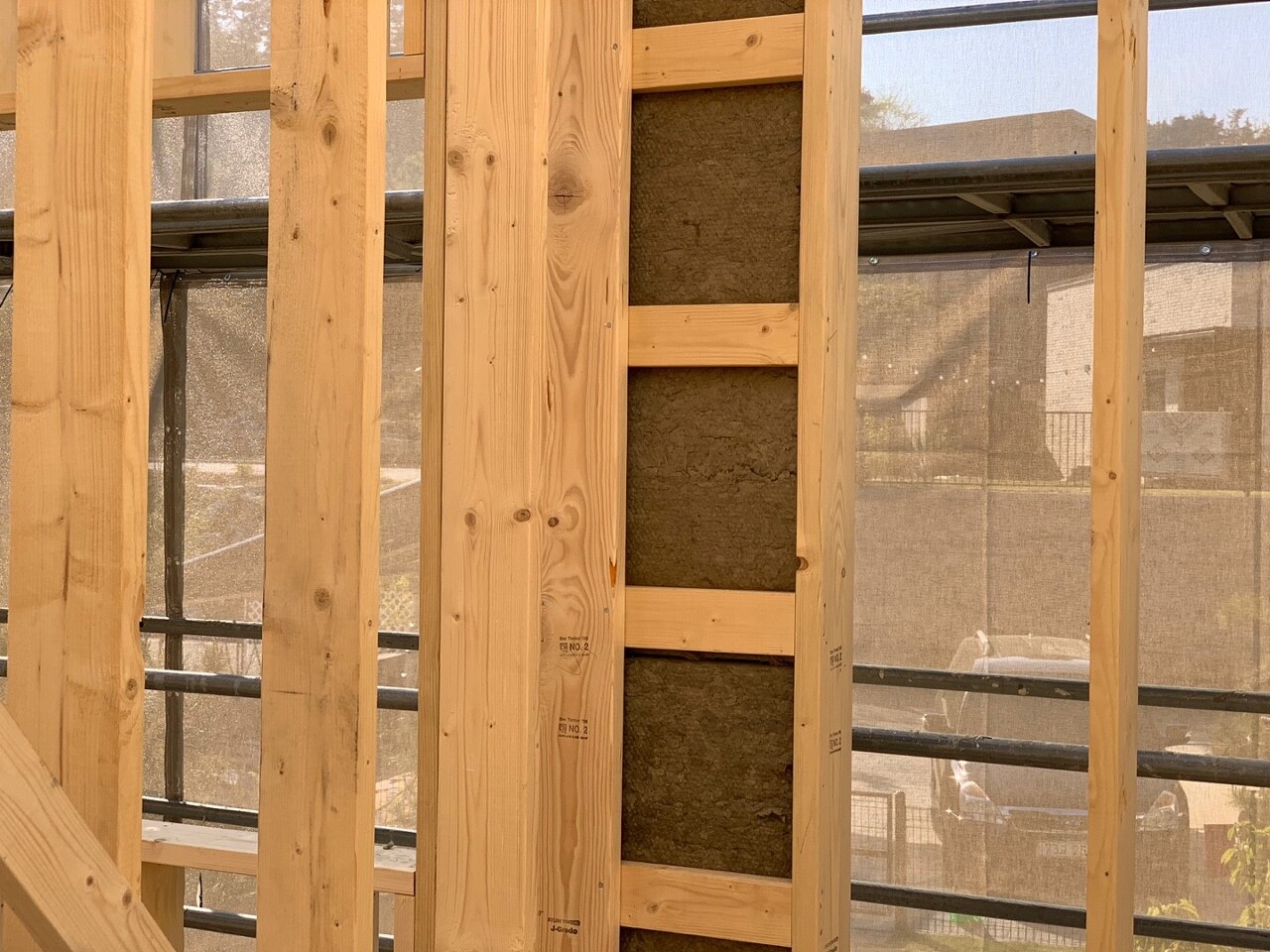

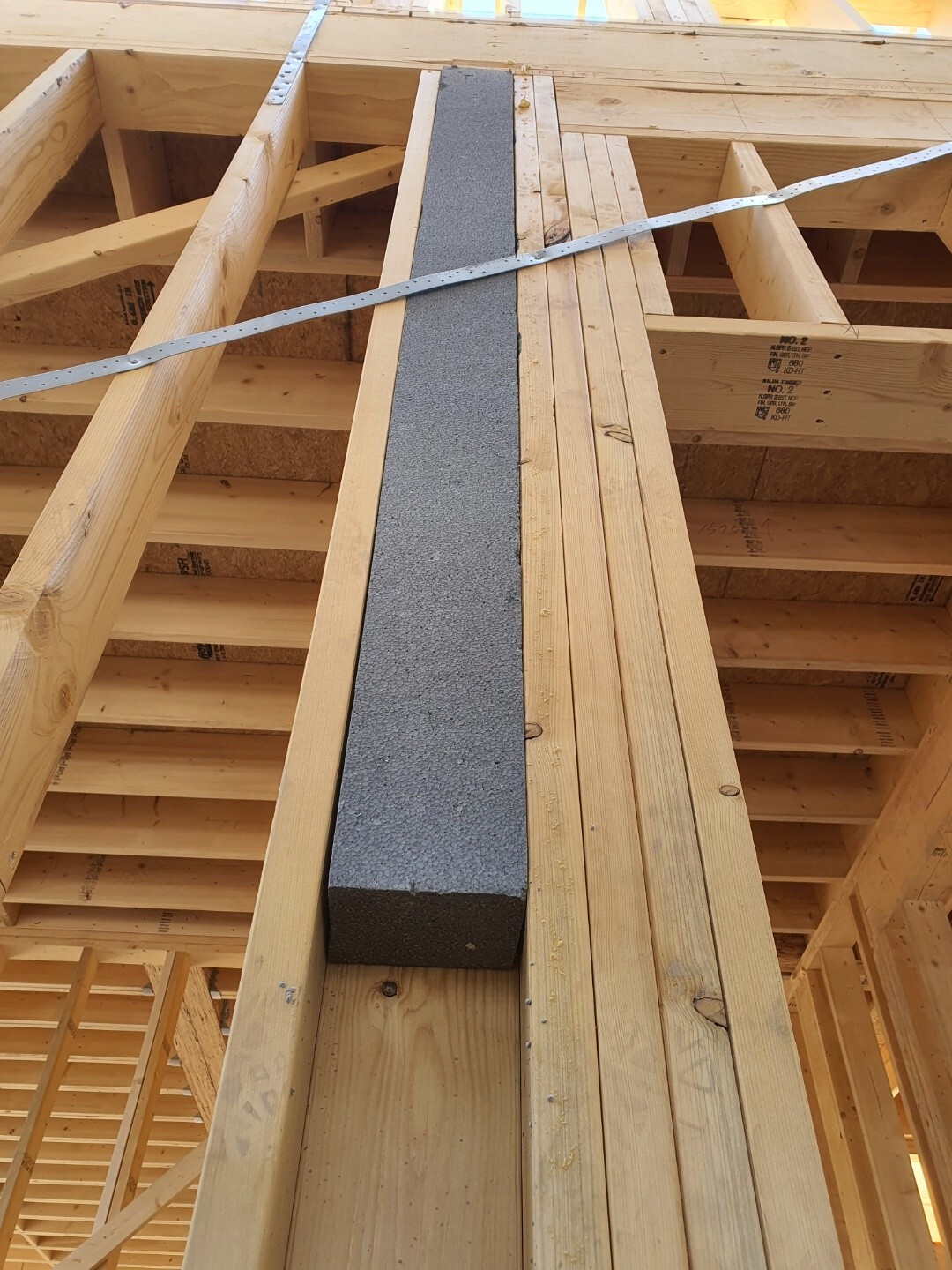

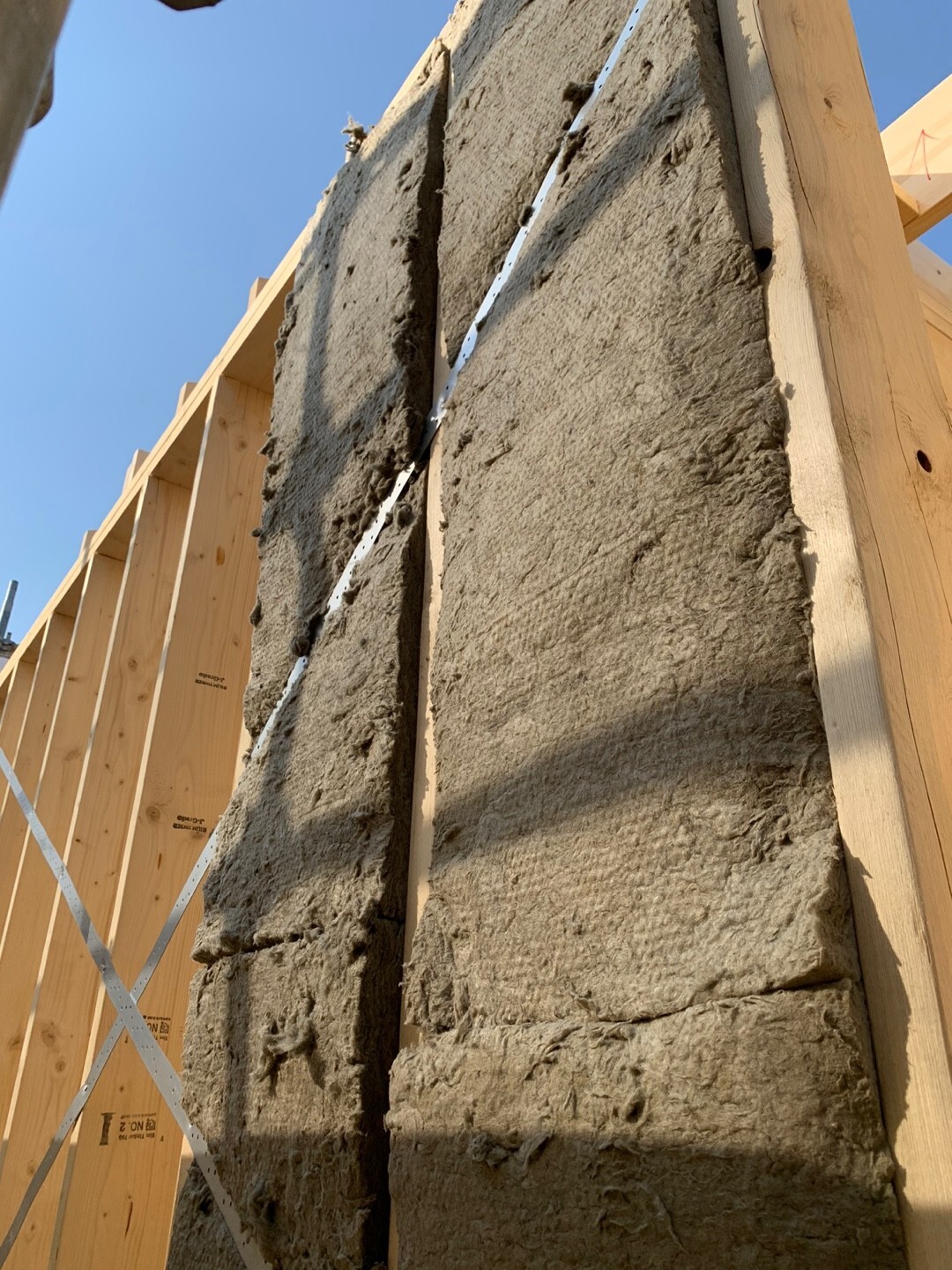

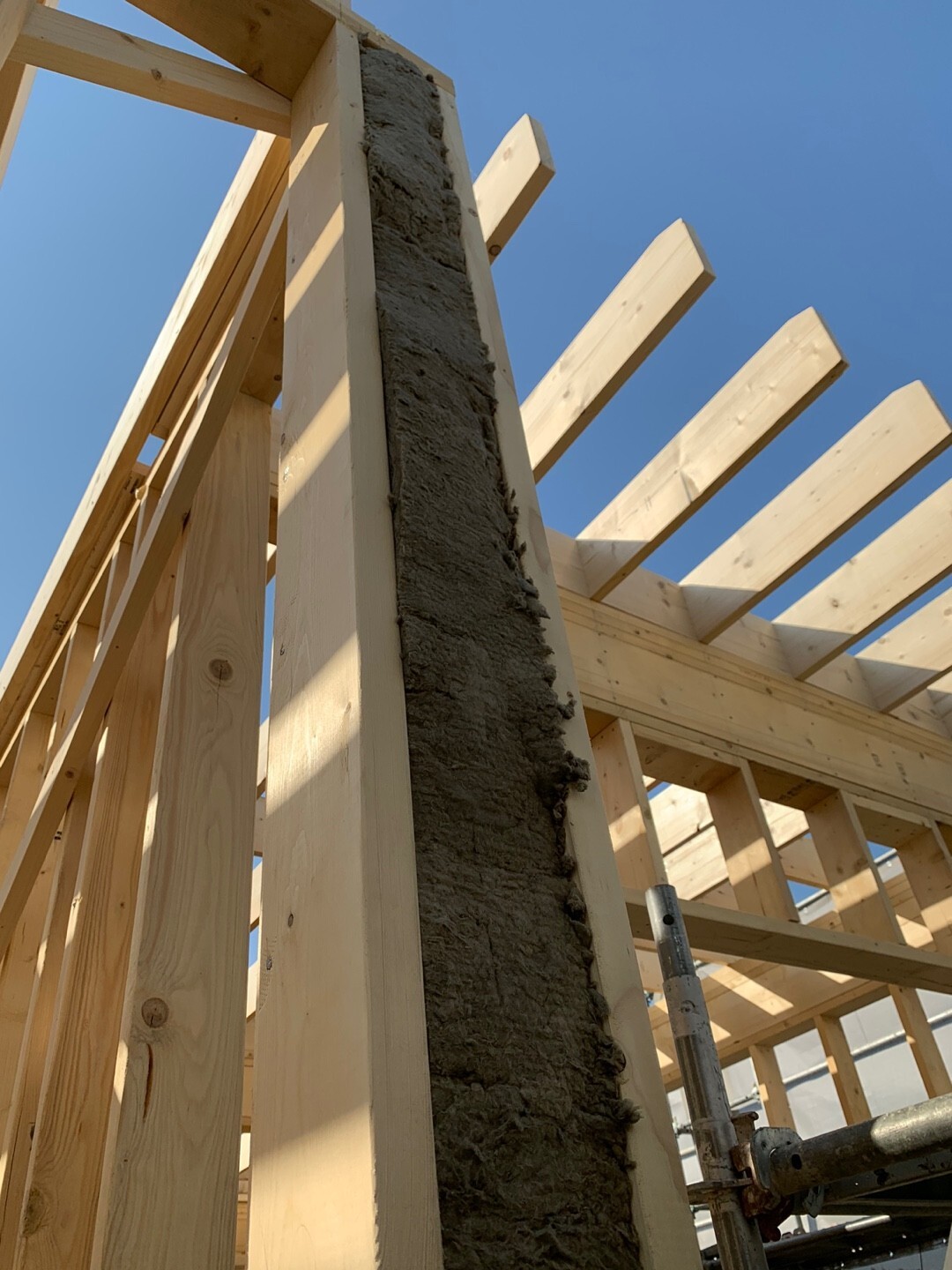

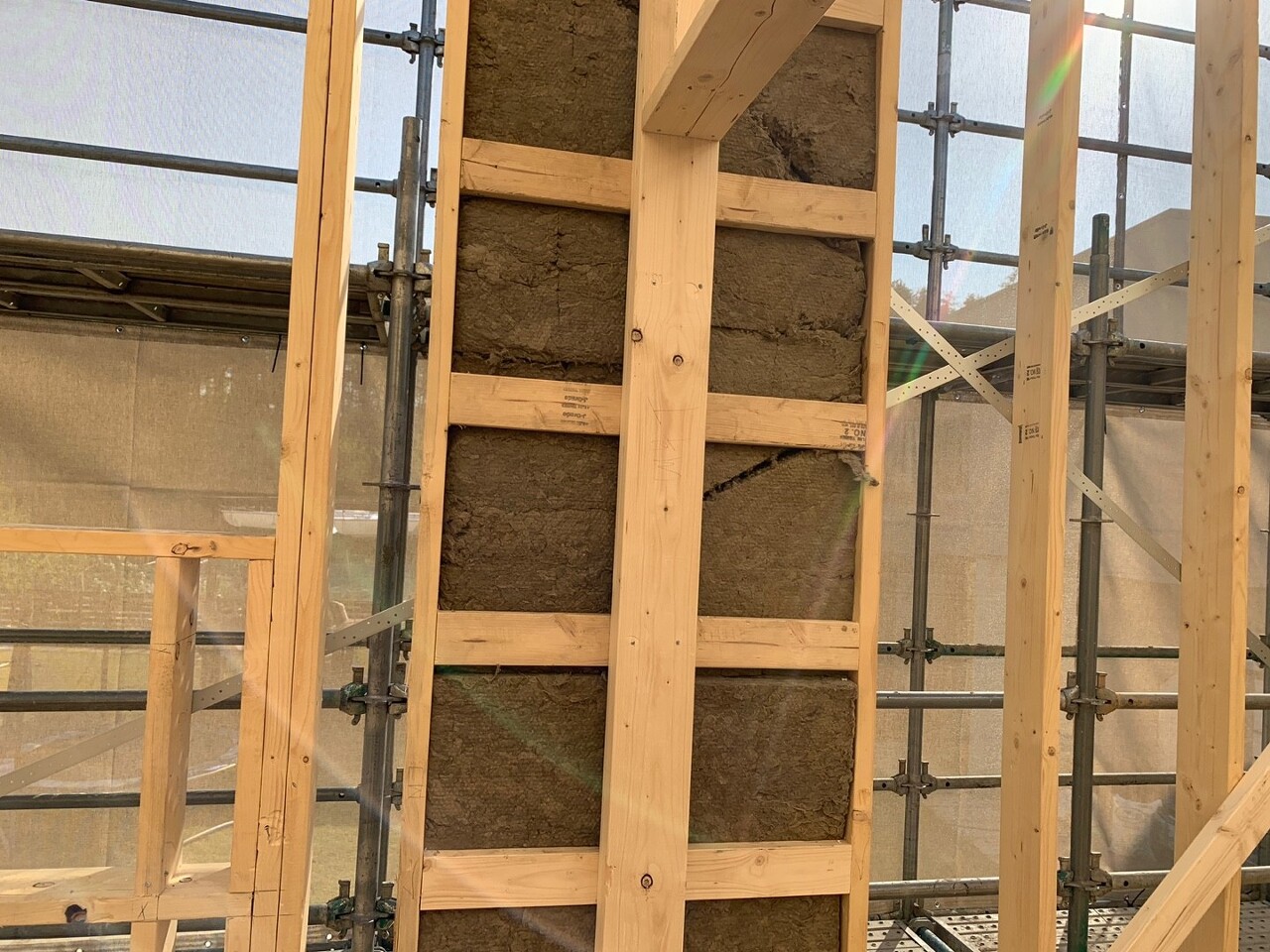

어드밴스드백커에 단열재를 미리 충진하였습니다.
벽체합판 시공완료 전에 비소식이 없고, 합판 시공 후에는 단열재를 충진하기가 매우 까다로워서 합판 시공전에 우선적으로 작업하였습니다.




제일 까다로운 구간이 해결돼서 부담이 한결 줄었습니다. ㅎㅎ

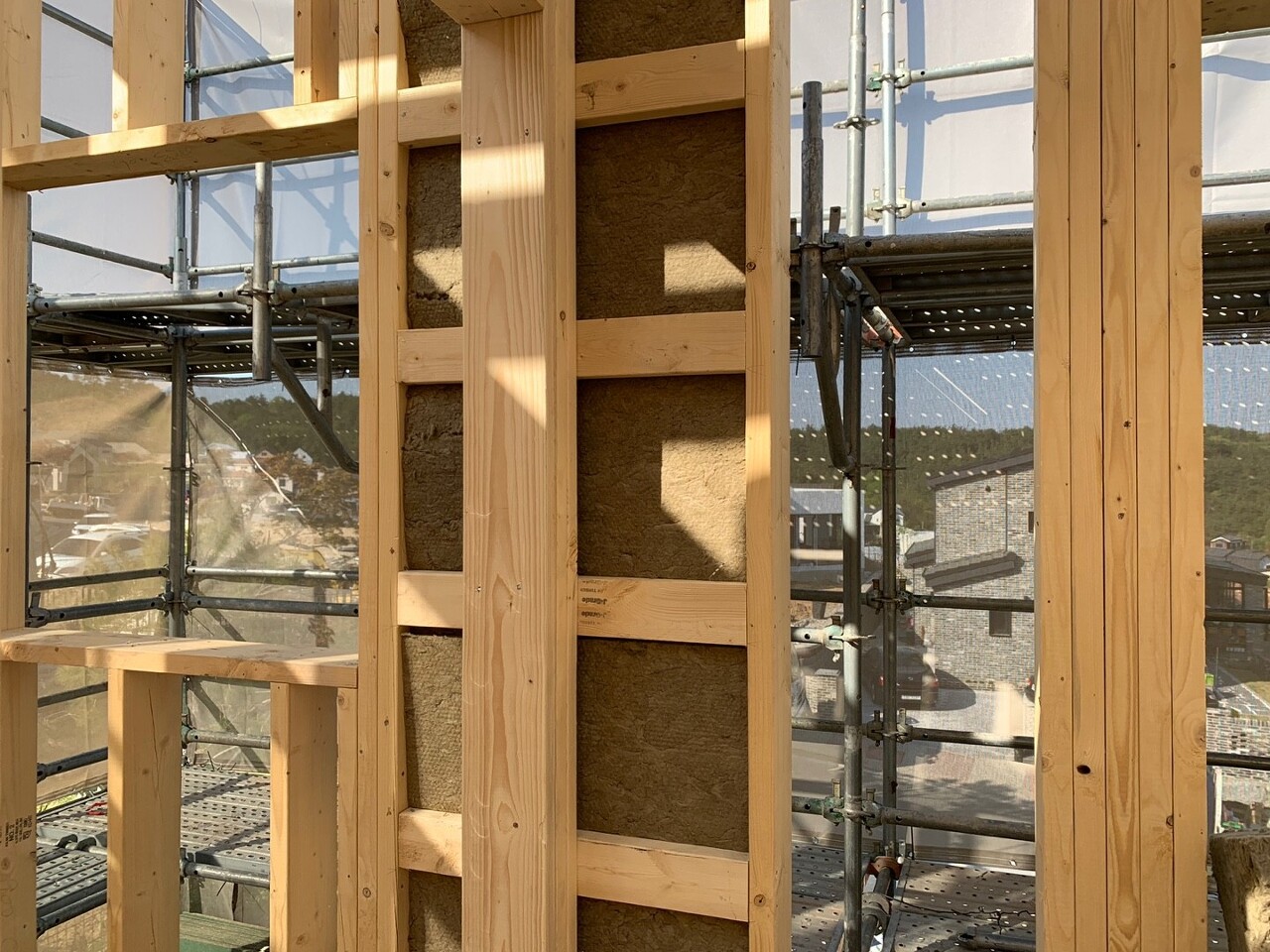

일반백커와 코너에도 단열재 및 EPS단열재를 미리 충진하였습니다.

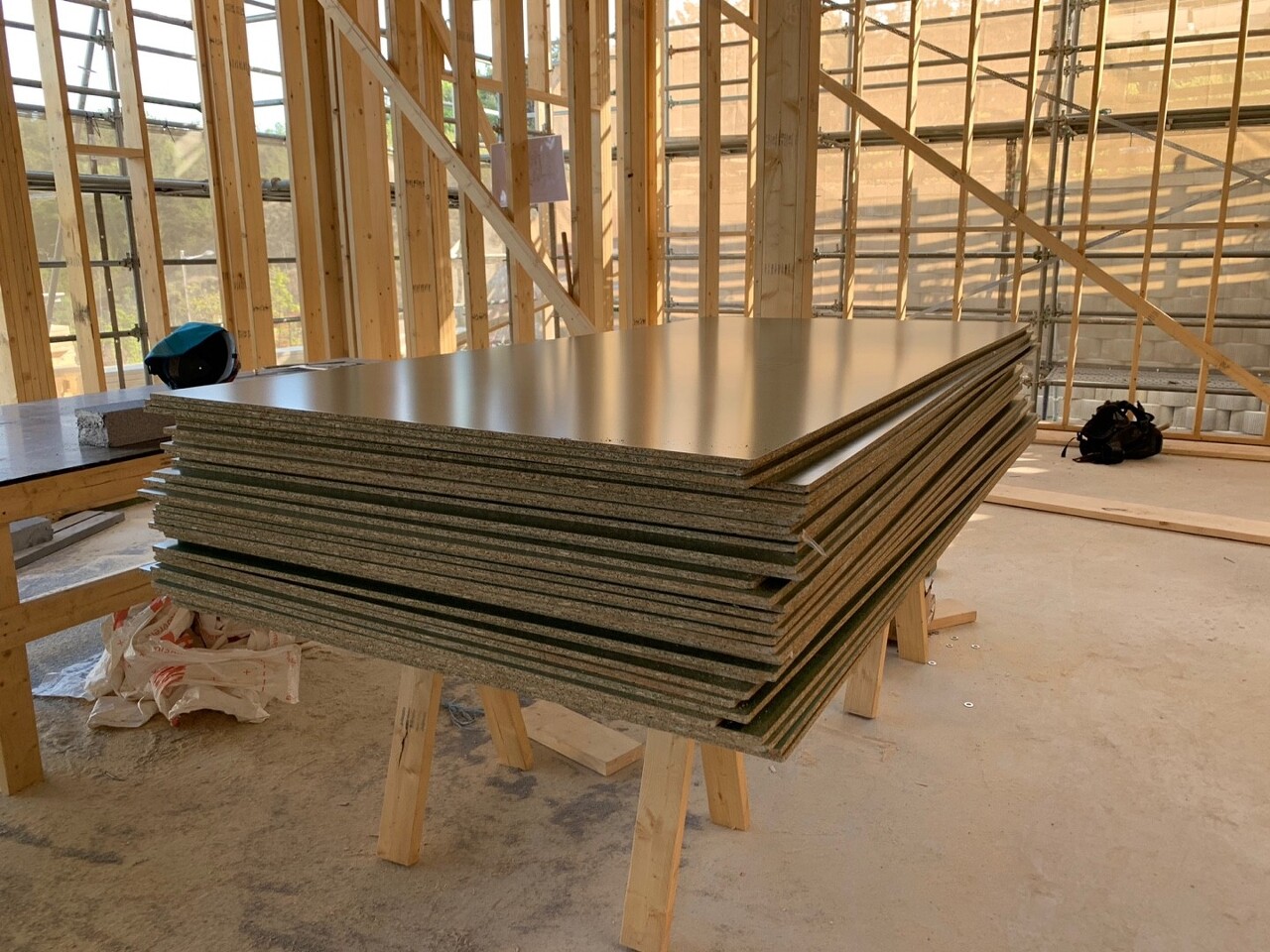

오늘의 일과는 벽체합판을 이송하는 것으로 마무리하였습니다.

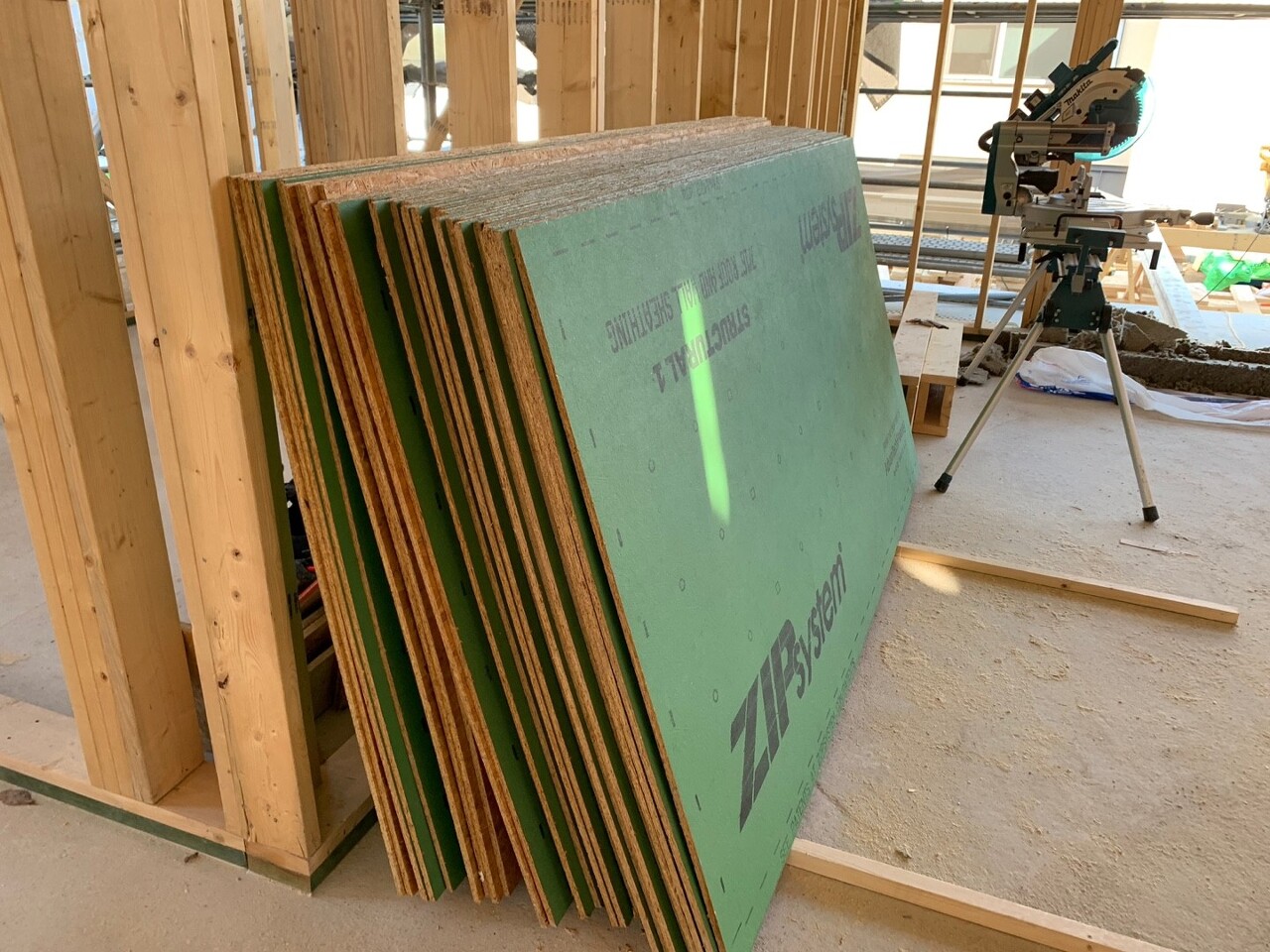

내일 시공하기 수월하도록 건물내부와 비계의 층마다 수량대로 옮겨놓았습니다.


사진으로도 많은 양이지만 보이지 않는 곳에 훨씬 많은 합판이 준비돼있습니다. ㅎㅎㅎ
저희 일과는 여기까지입니다.
팀원분들, 오늘하루 장선 옮기느라, 합판 옮기느라, 장선위에서 시공하느라 정말 고생많으셨습니다.
푹 쉬시고 내일도 화이팅입니다!!!
