▶ 날 씨 : 아침엔 무지 춥다가 낮부터 풀린 날씨
▶ 오늘 근무 현황
팀 장 : 정 지 원 (8시간)
부팀장 : 강 영 삼 (8시간)
팀 원 : 이 존 희(8시간), 강 재 성 (8시간), 양 치 홍(8시간)
▶ 금일품수(누계) : 5품(총 76.6품)
▶ 오늘의 작업
- 서까래 시공
▶ 다음 예정 작업
- 룩아웃, 플라잉 서까래 시공
- 서까래 블로킹 작업
- 철물작업
- 2중 지붕 준비 작업
합판을 이용하여 천장 장선 위에 안전발판을 만든 다음
본격적으로 서까래 시공에 들어갔습니다.
서까래 부재는 2*10을 사용하였고,
이브(처마) 쪽 오버행은 0, 박공 쪽 오버행은 200으로 시공하였습니다.
서까래는 자중과 더불어 풍하중, 특히 눈의 하중(설 하중)을 견딜 수 있도록 적절한 부재를 선택해야 합니다.
지붕이 받는 하중은 서까래 경사를 따라 벽체로 전달되는데
이때 수직분력 뿐만 아니라 수평분력도 벽체로 전달되기 때문에
이를 고려하여 구조설계와 시공이 이루어져야 합니다.
특히 수평분력에 저항할 수 있도록 래프터 타이 혹은 서까래와 평행한 방향으로의 천장 장선 시공이 이루어지거나
빔 형태의 릿지보드(마룻대)가 시공되어야 합니다.
이번 현장에서는 래프터 타이의 역할을 할 수 있도록 천장 장선이 시공되었고,
내벽(내력벽)을 통해 하중을 분산시킬 예정입니다.
![](https://blog.kakaocdn.net/dn/bAfSC5/btrtDhm2PVW/xuCrsBOMuCbPppd3J7jXF0/img.jpg)
![](https://blog.kakaocdn.net/dn/lcqaV/btrtJD3lUHt/oCAMKF9uai3jVi8GvOdvzK/img.jpg)
![](https://blog.kakaocdn.net/dn/cdskcy/btrtIkpDa0J/lk2rKDxs81iG7BghWk7ei0/img.jpg)

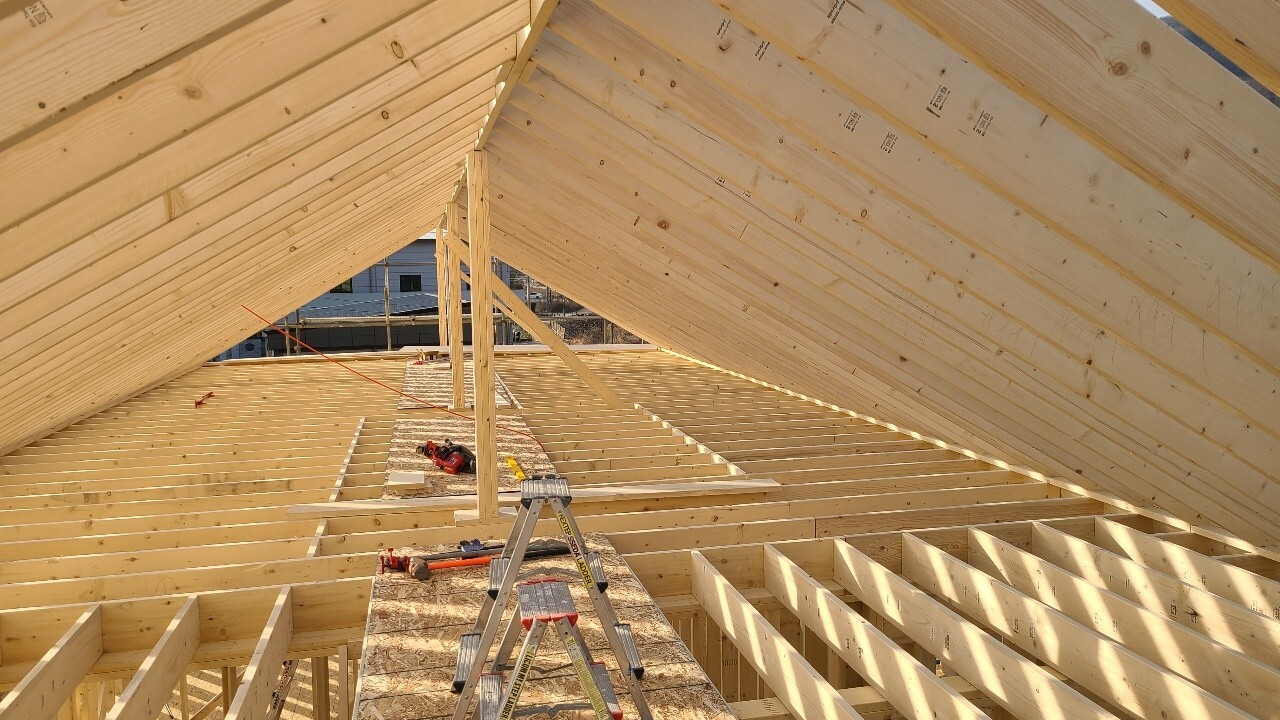

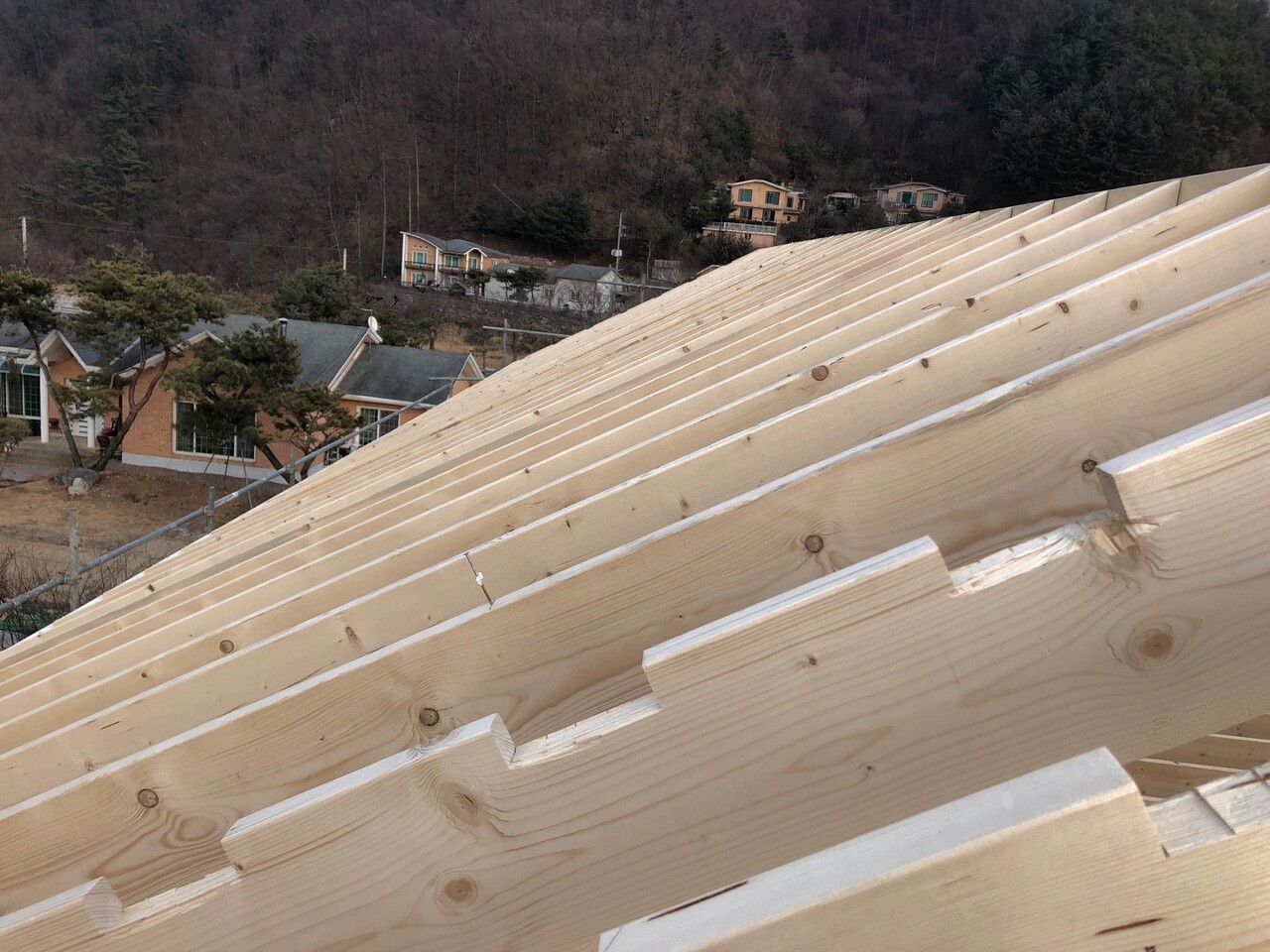

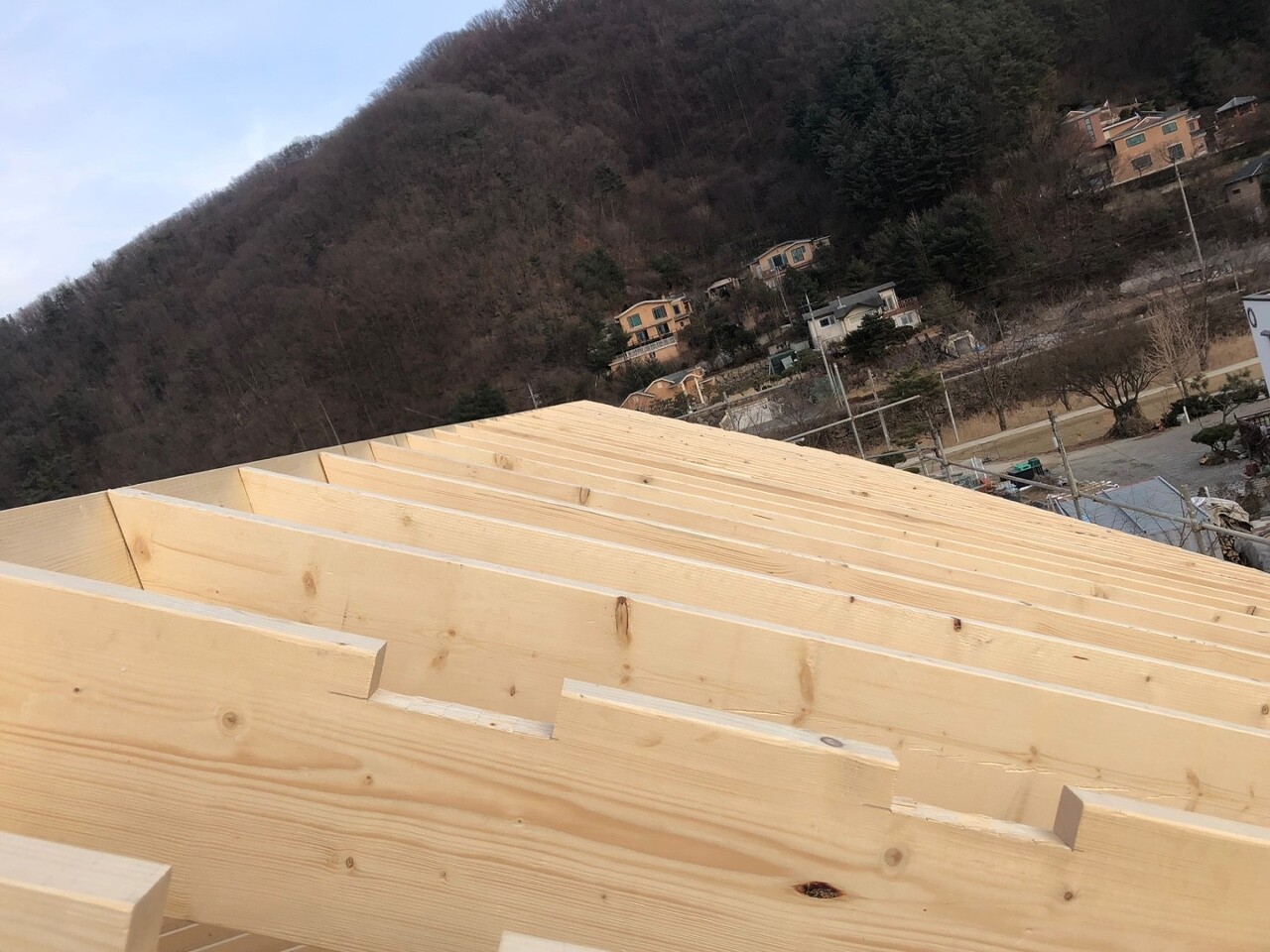

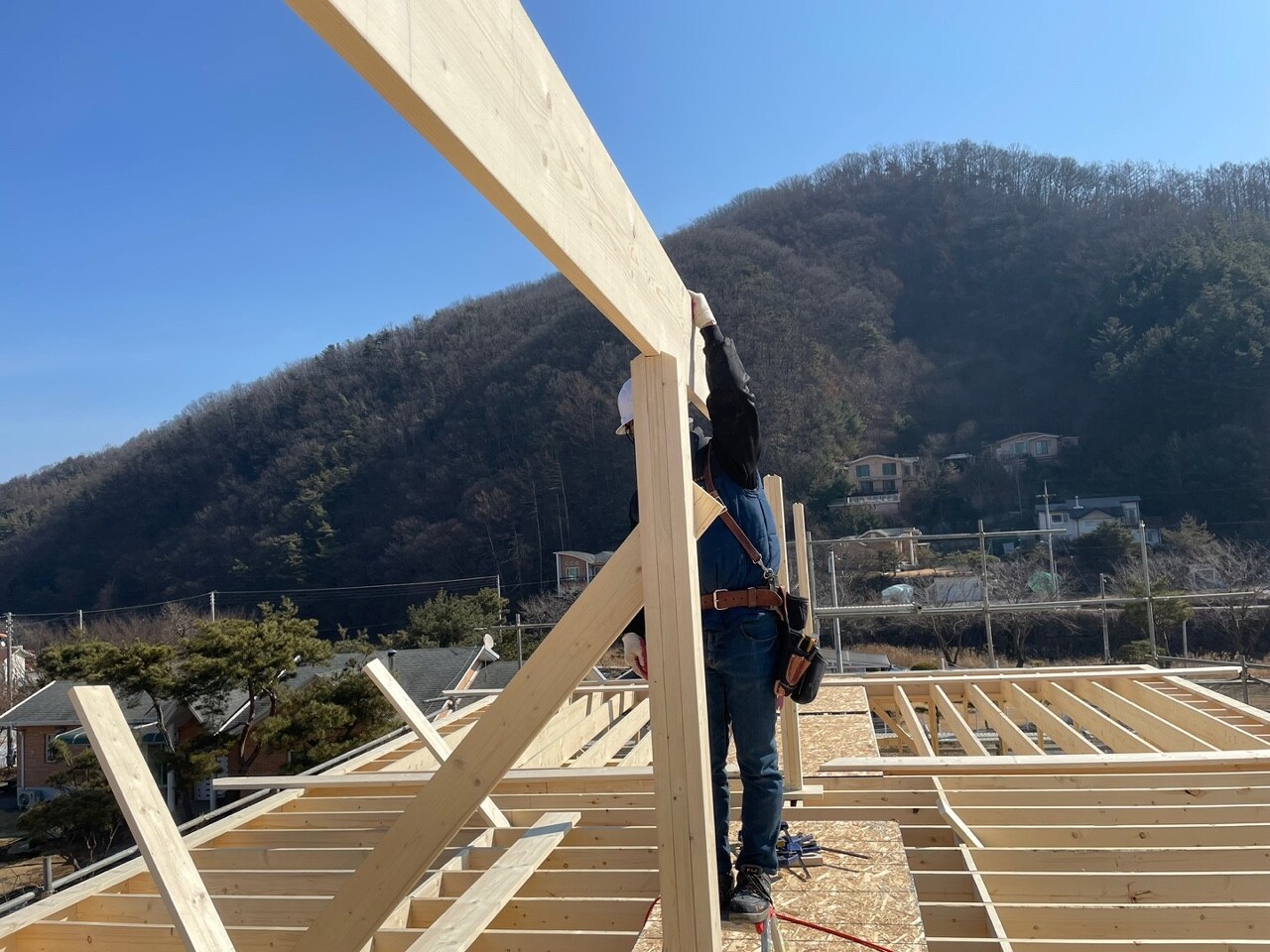

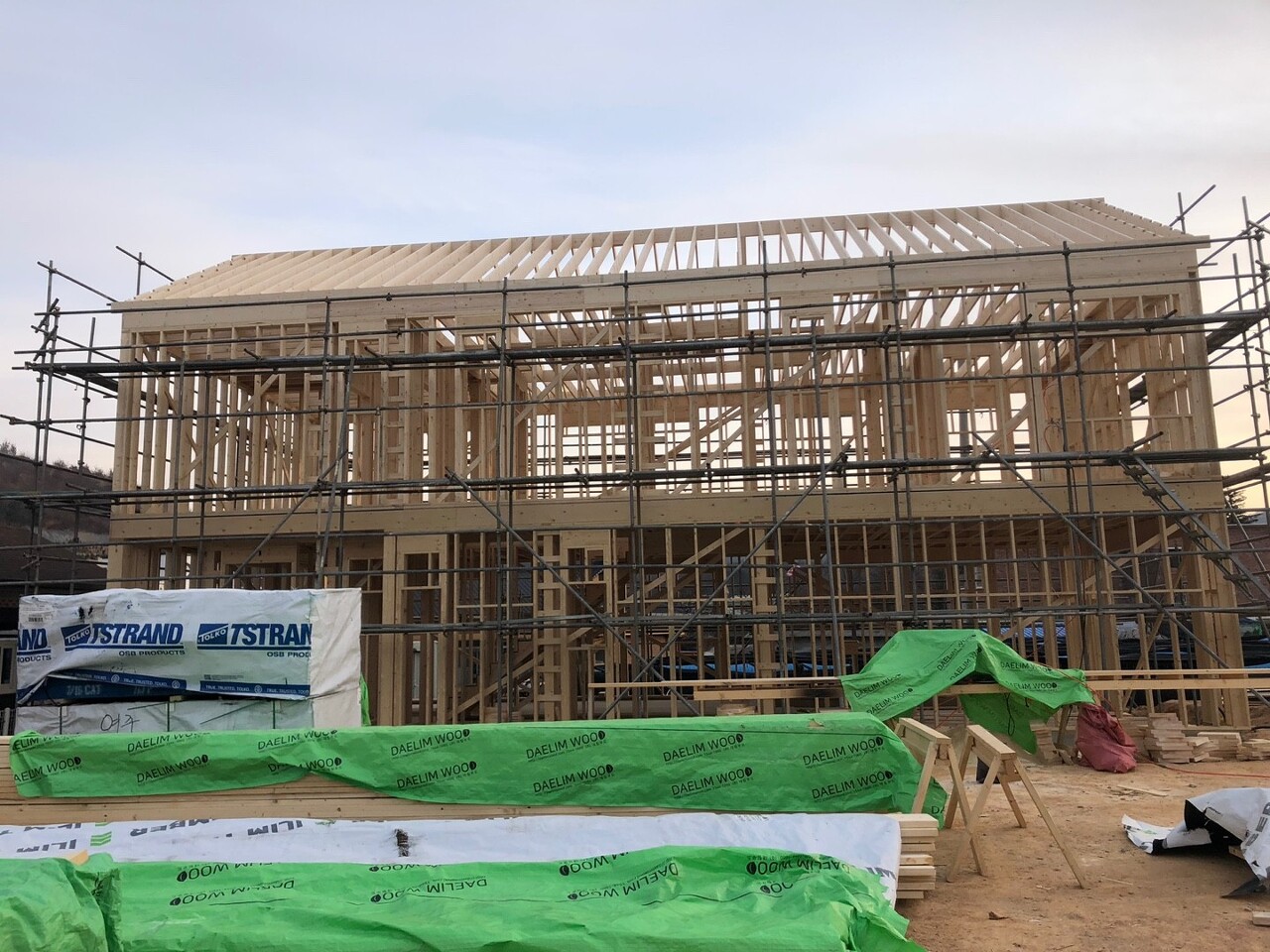

외벽 2군데와 내벽 2군데, 모두 4군데 릿지(마룻대) 포스트를 세우고
마룻대를 얹음과 동시에 포스트 주변 좌우 서까래를 시공했습니다.
계산된 치수에 맞추어 재단이 이루어져,

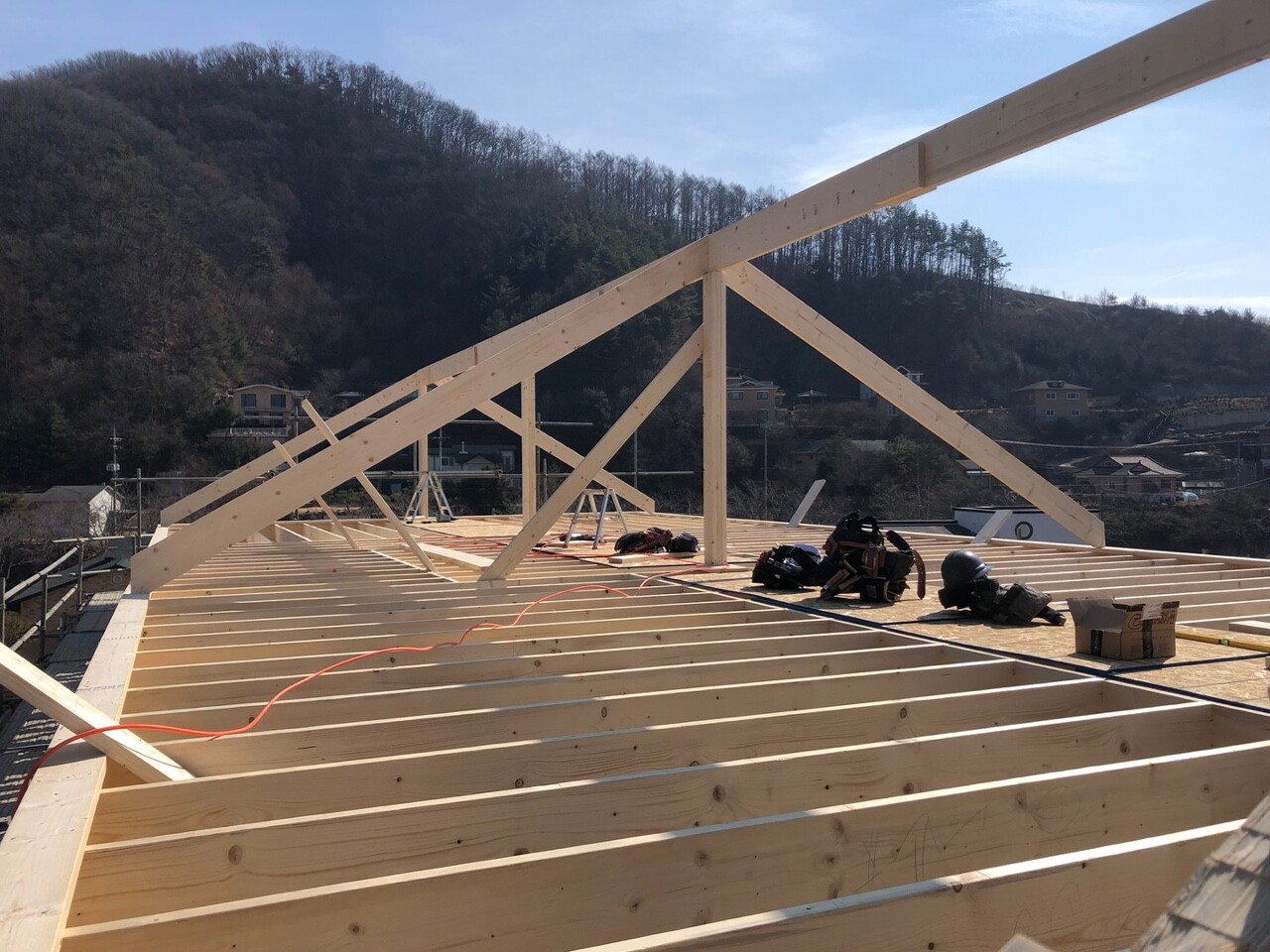

각도가 잘 맞습니다.
![](https://blog.kakaocdn.net/dn/ebcsXw/btrtIPpbGdP/7LQsLTEpclzr72tbBOT9gK/img.jpg)
![](https://blog.kakaocdn.net/dn/bxWFmj/btrtHUxIVxF/hGwKXjOqaQmuWYKlRKHKGK/img.jpg)

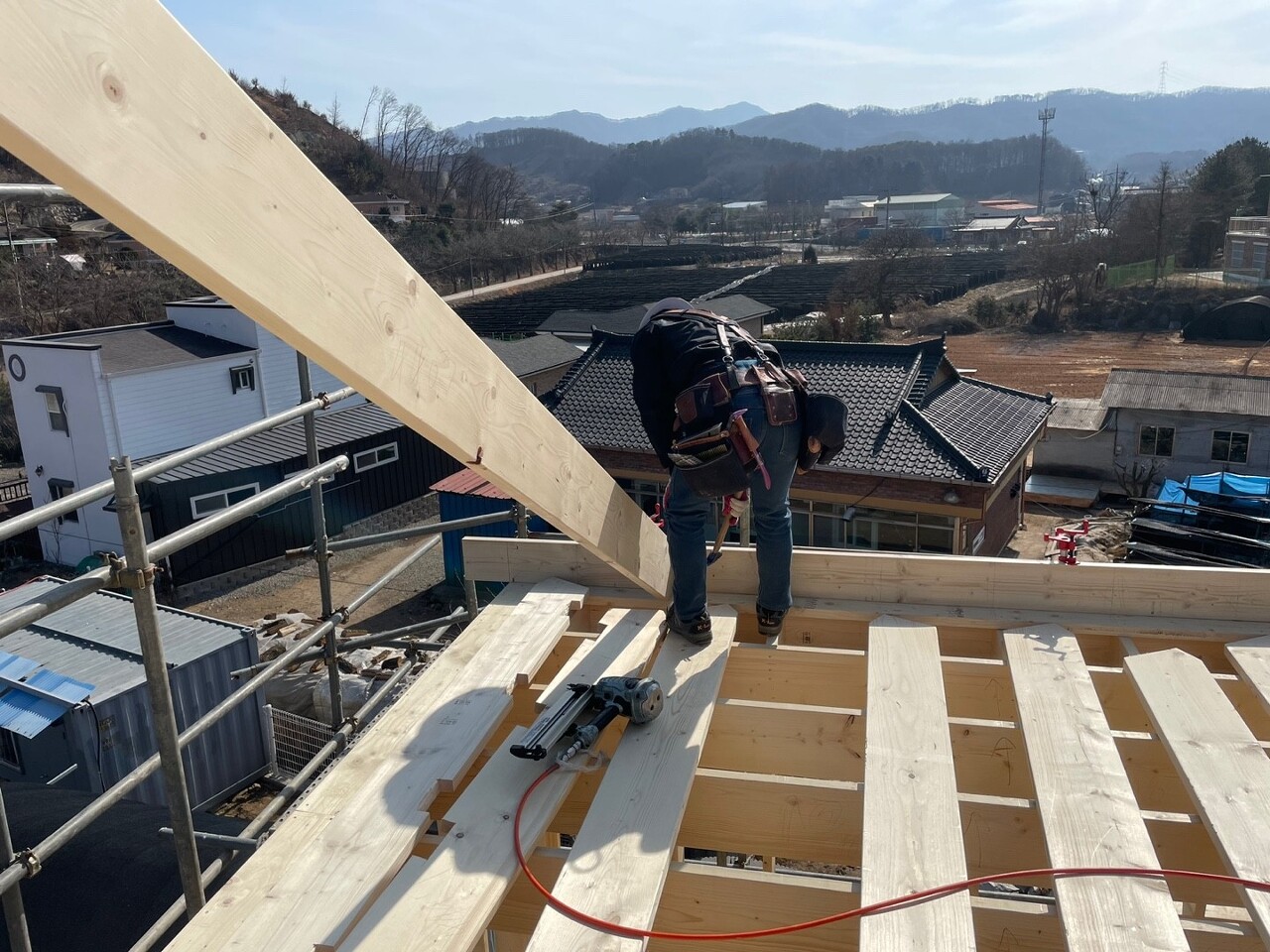

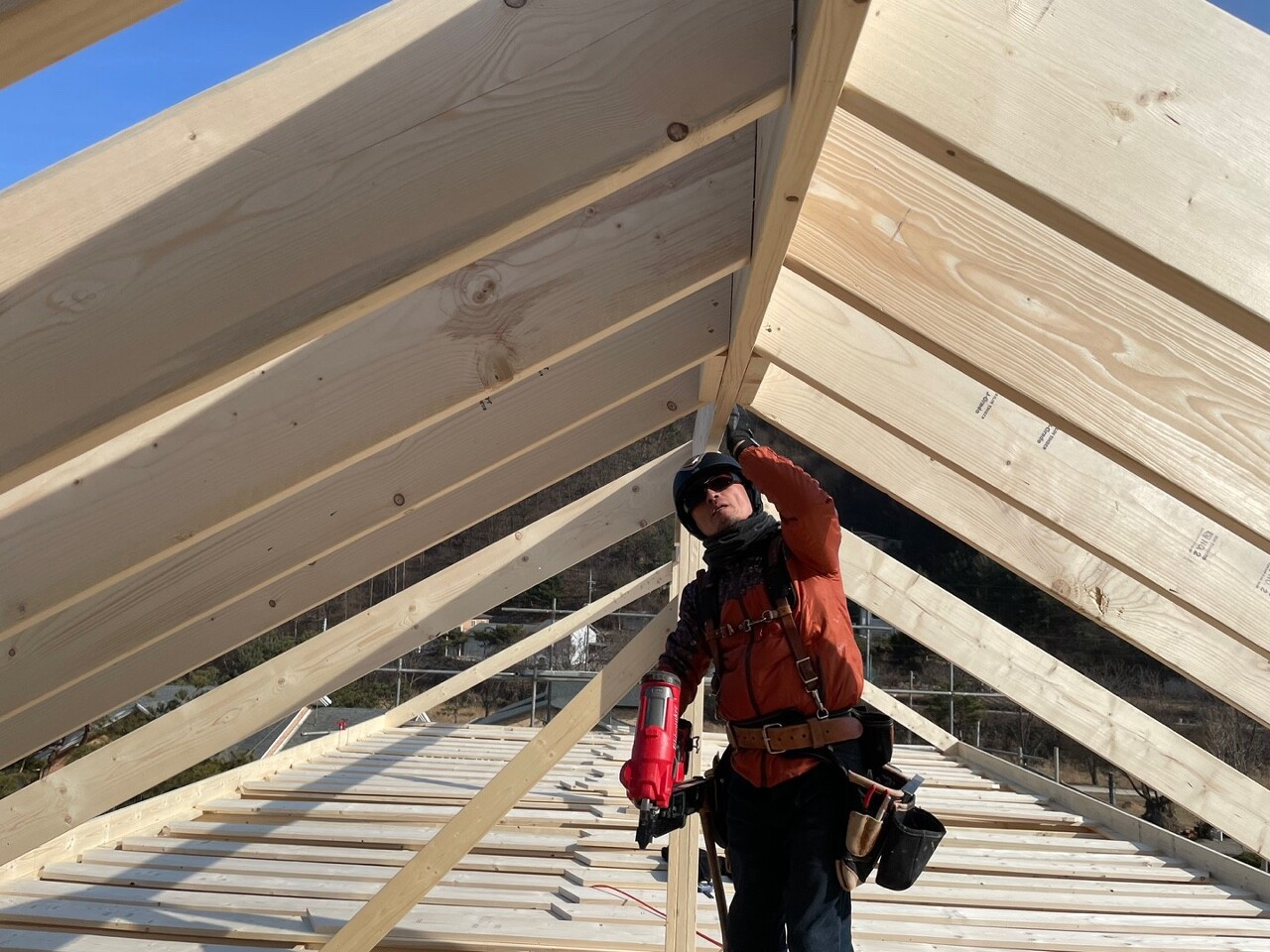

이번 현장은 처마쪽 오버행이 0으로 설계가 이루어진 주택이라
본격적인 서까래 시공에 앞서 이브 블로킹(처마 보막이) 대신 2*8을 선 시공하였습니다.
이브 블로킹 대신 2*8을 시공함으로써 시공상 편의 뿐만 아니라
기밀도를 높일 수 있는 장점이 있습니다.
![](https://blog.kakaocdn.net/dn/cNpDb1/btrtCoGEvl7/VqnZsfOgZVRqeHseVl6iPK/img.jpg)
![](https://blog.kakaocdn.net/dn/dTTyvi/btrtComl1mk/VSwk35195yLJNzkuiPsmX0/img.jpg)
![](https://blog.kakaocdn.net/dn/Jz9Xv/btrtH1jzbLo/QHwJNCnbdYYUXSQary2KzK/img.jpg)
![](https://blog.kakaocdn.net/dn/MrznI/btrtJCQQl9g/7dCem7fgwLQybPugL9Ijr0/img.jpg)

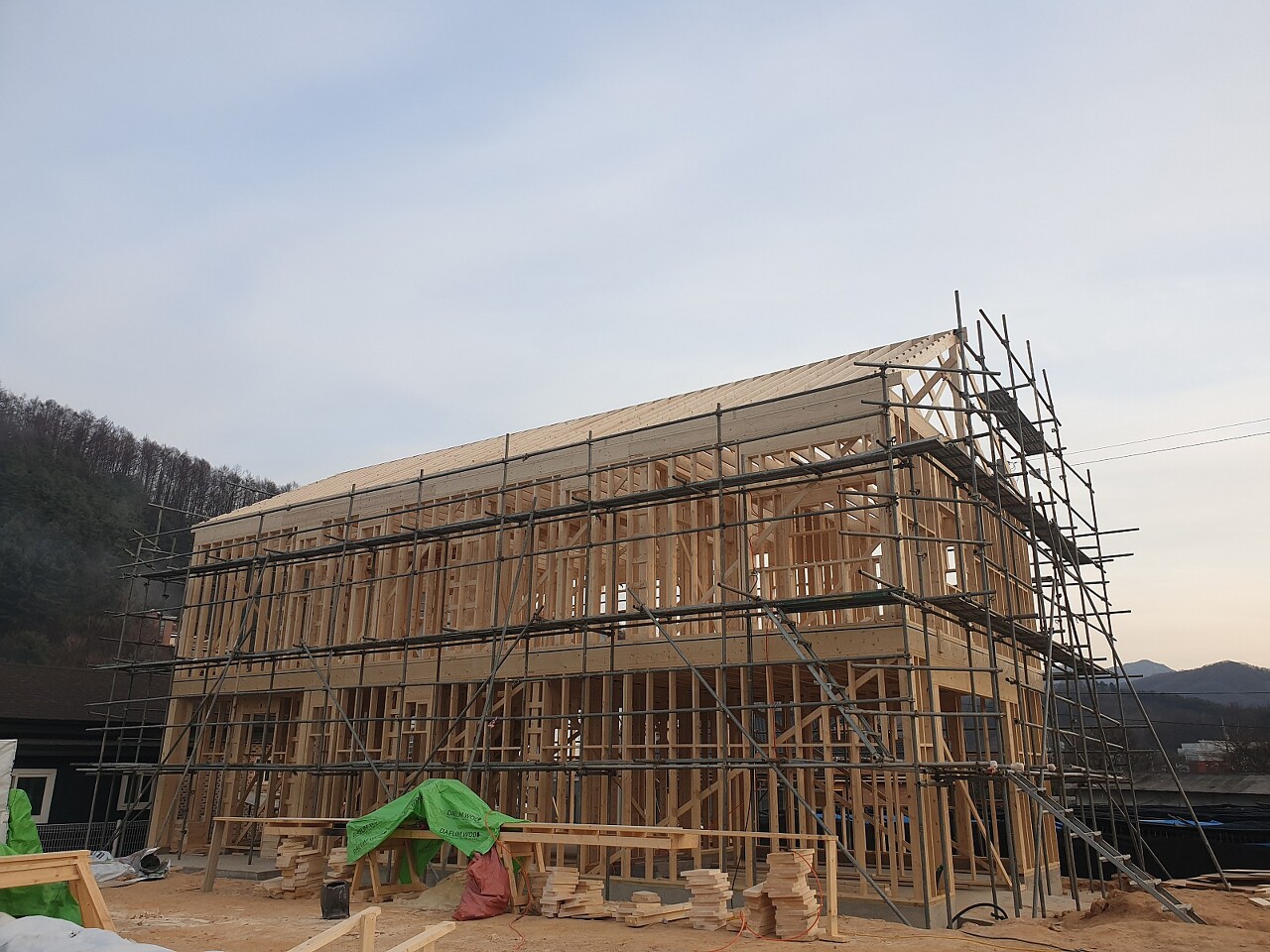

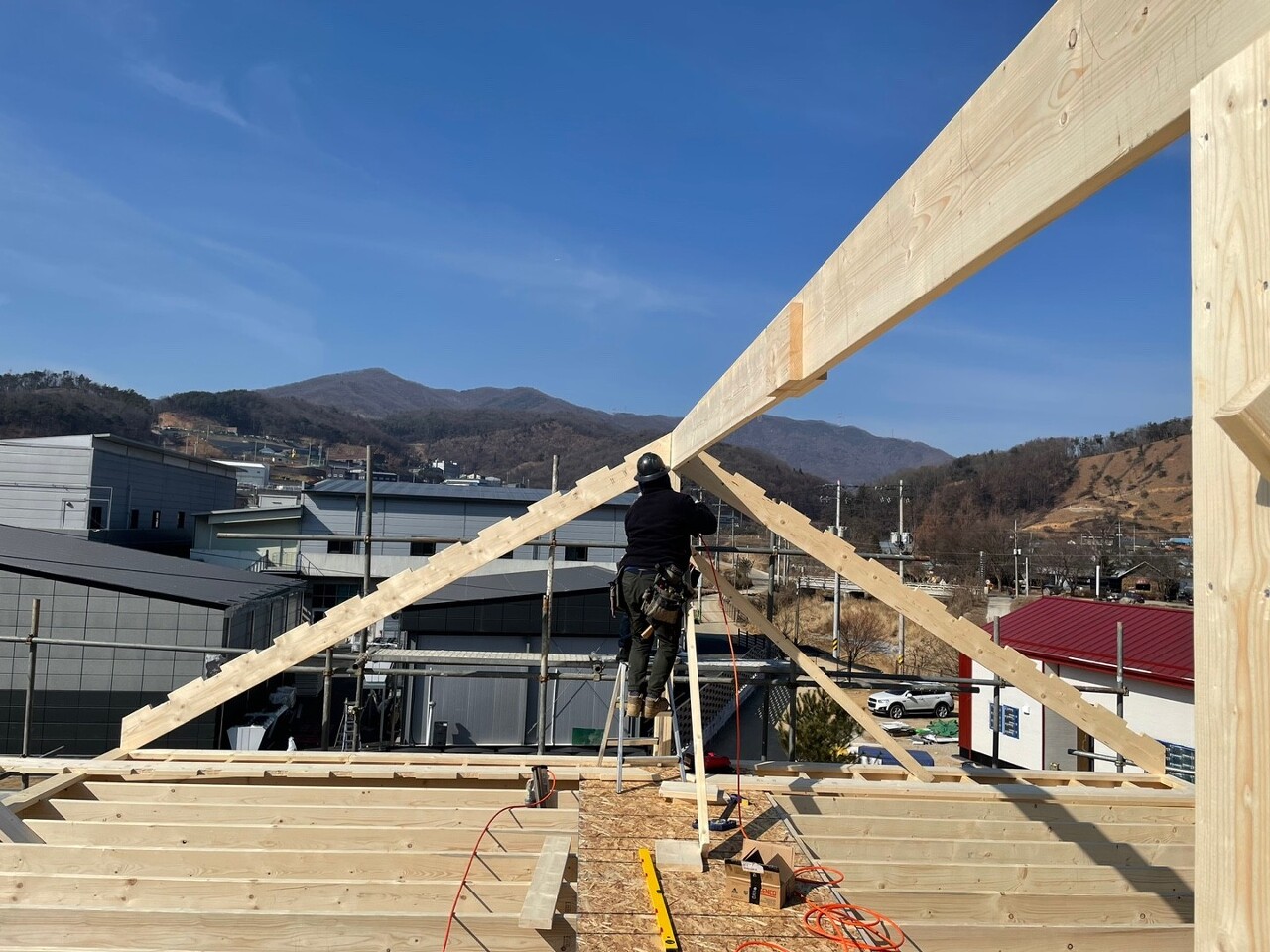

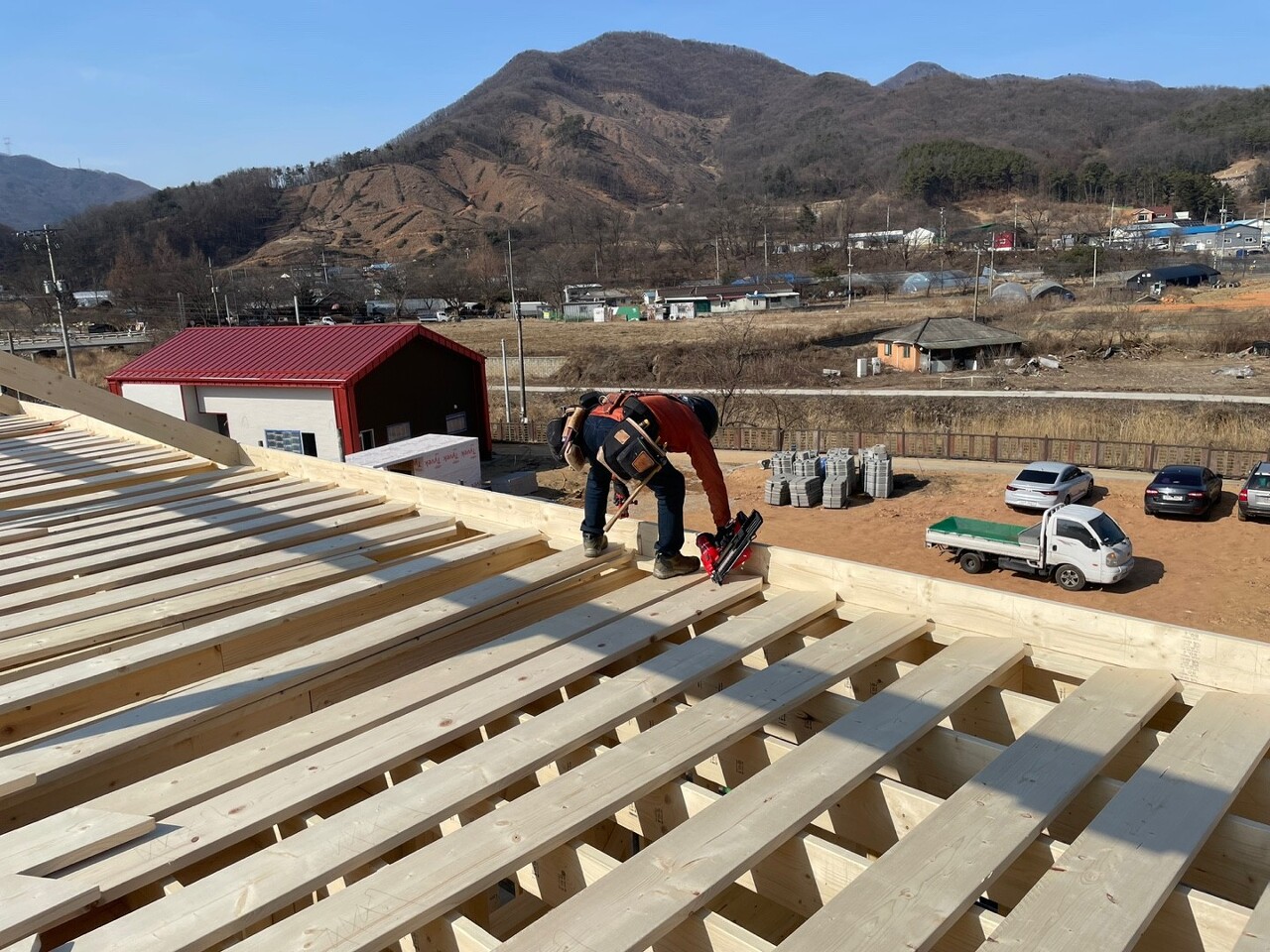

서까래 시공 모습입니다.
![](https://blog.kakaocdn.net/dn/chC3SQ/btrtIdw5niZ/kf7EqOJfI3NxA0VtAXPS0K/img.jpg)
![](https://blog.kakaocdn.net/dn/vnjVw/btrtDgVTVLS/0xcflAMeglbAKOHRziPlL1/img.jpg)
오늘도 건축주님께서 함께 해 주셨습니다.
감사드립니다.
저희들은 내일도 더욱 열심히 하겠습니다.
