2202012(토)[여주산북2] 제9일차 2층 벽체 시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]

by 수호천사하우징 2022. 2. 13.

▶ 날 씨 : 맑음

▶ 오늘 근무 현황

팀 장 : 정 지 원 (8시간)

부팀장 : 강 영 삼 (8시간)

팀 원 : 이 존 희(4시간), 강 재 성 (8시간), 한 규 호(8시간), 양 치 홍(8시간)​

지원: 문 성 일(8시간), 이 주 형(8시간)

▶ 금일품수(누계) : 7.5품(총 57.5품)

▶ 오늘의 작업 ​

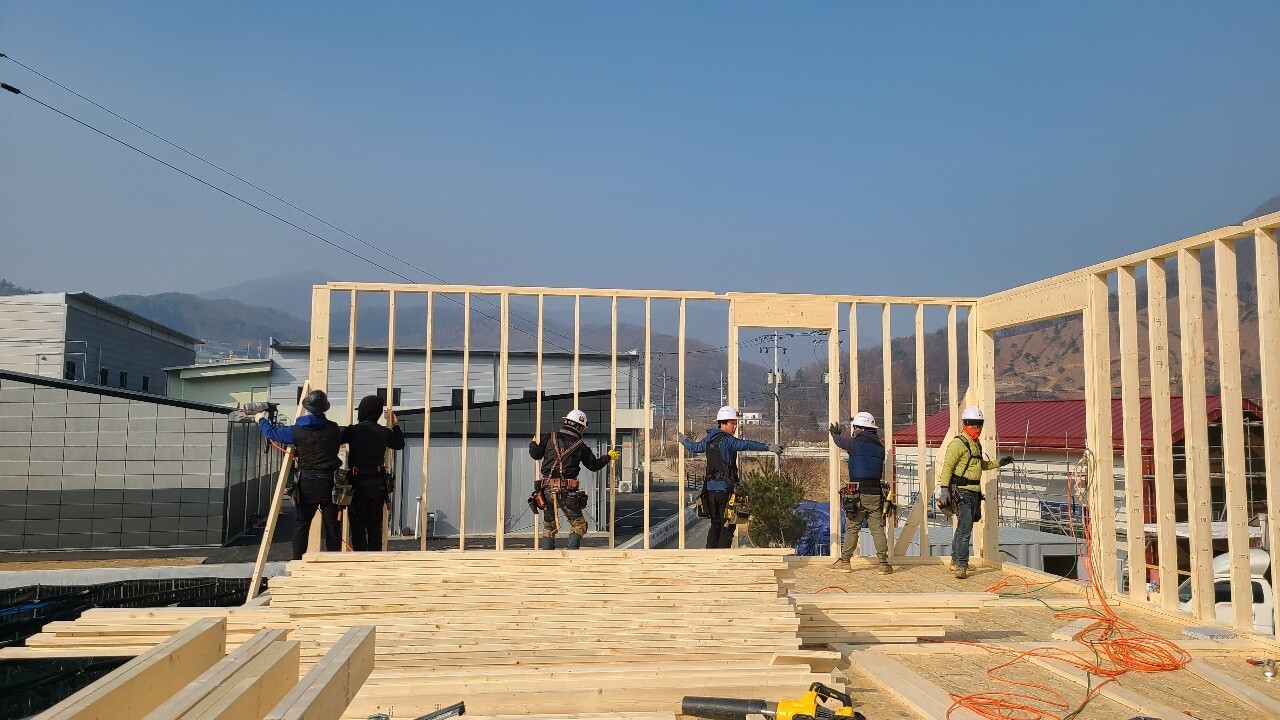

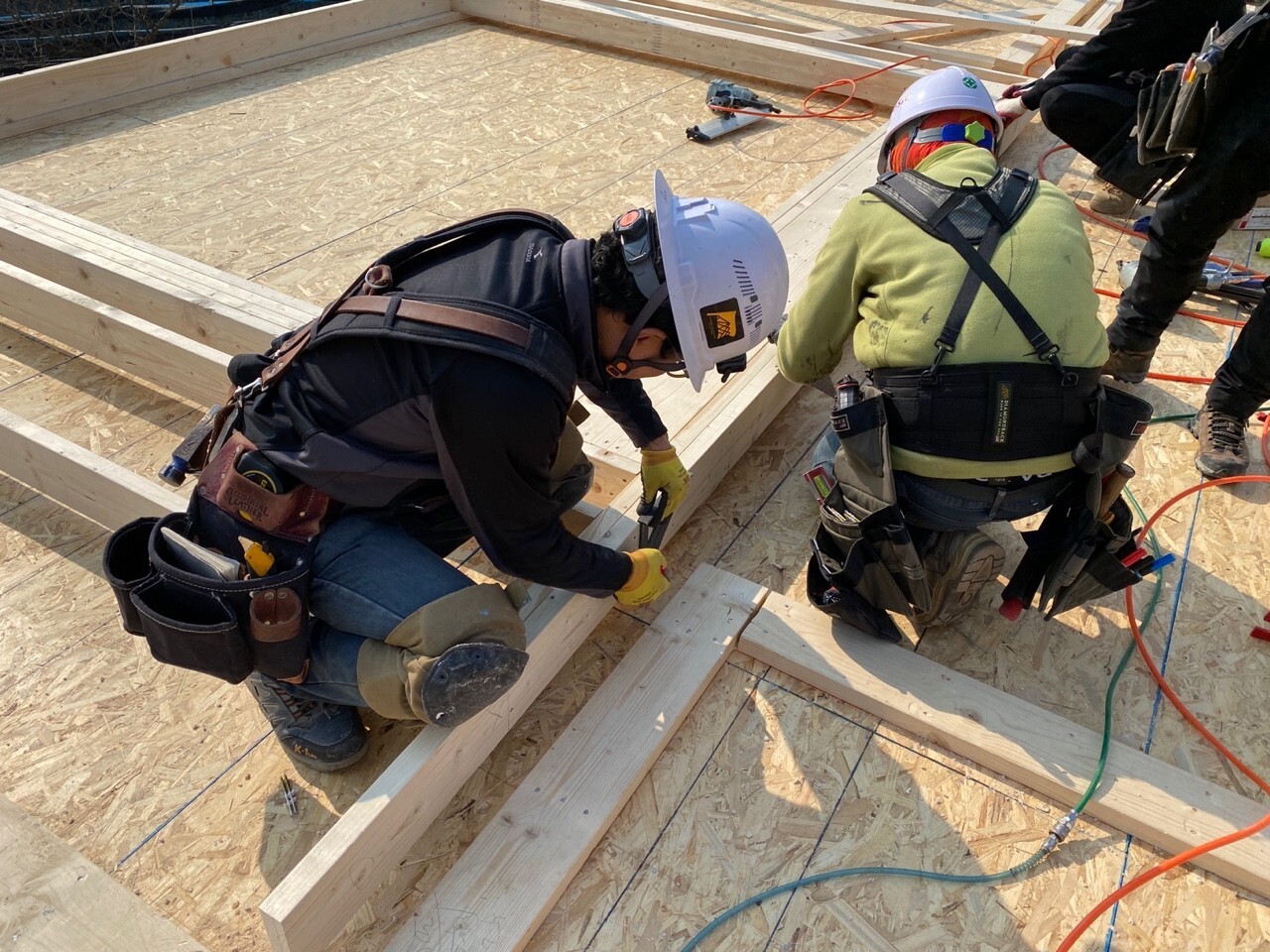

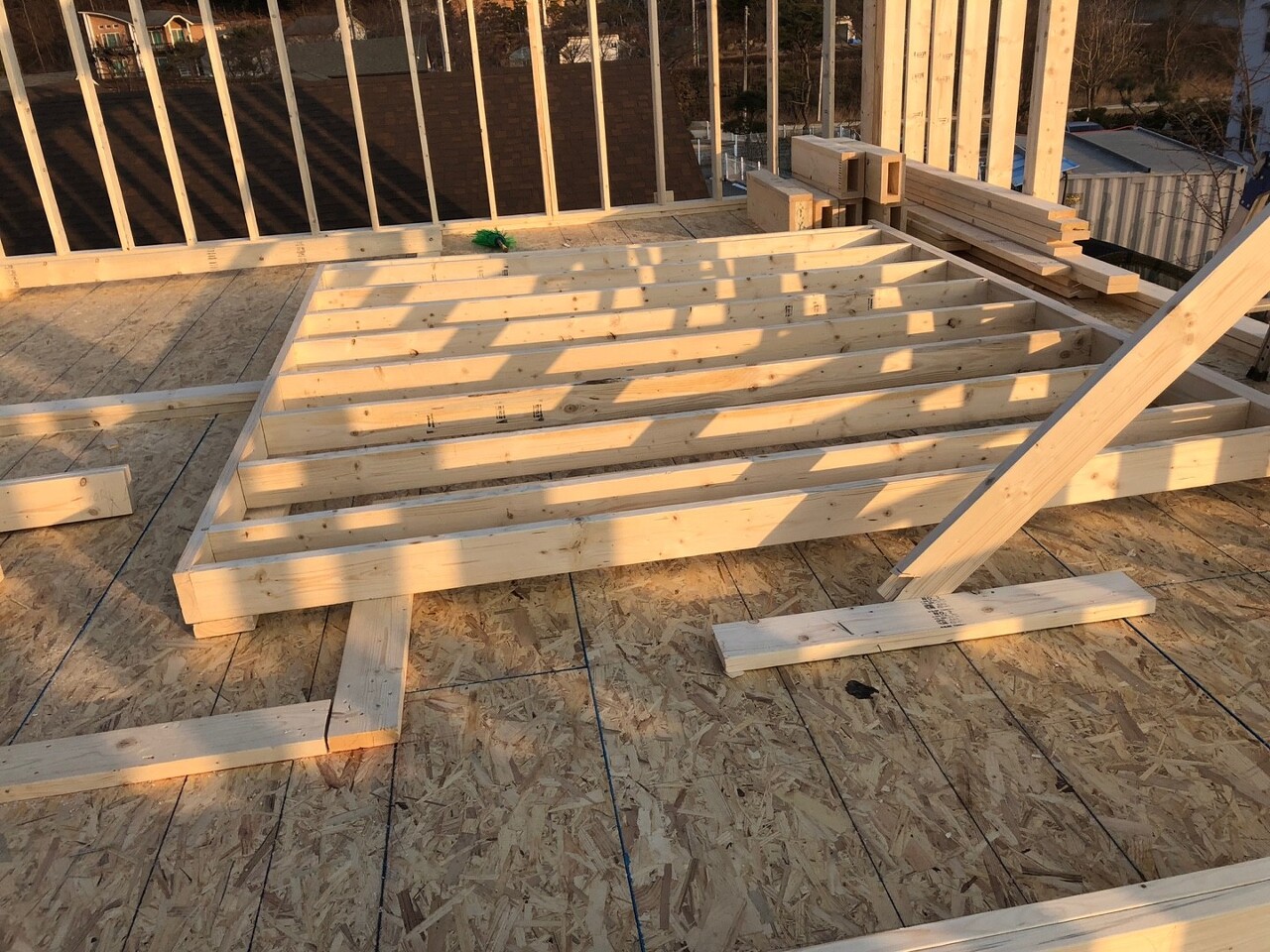

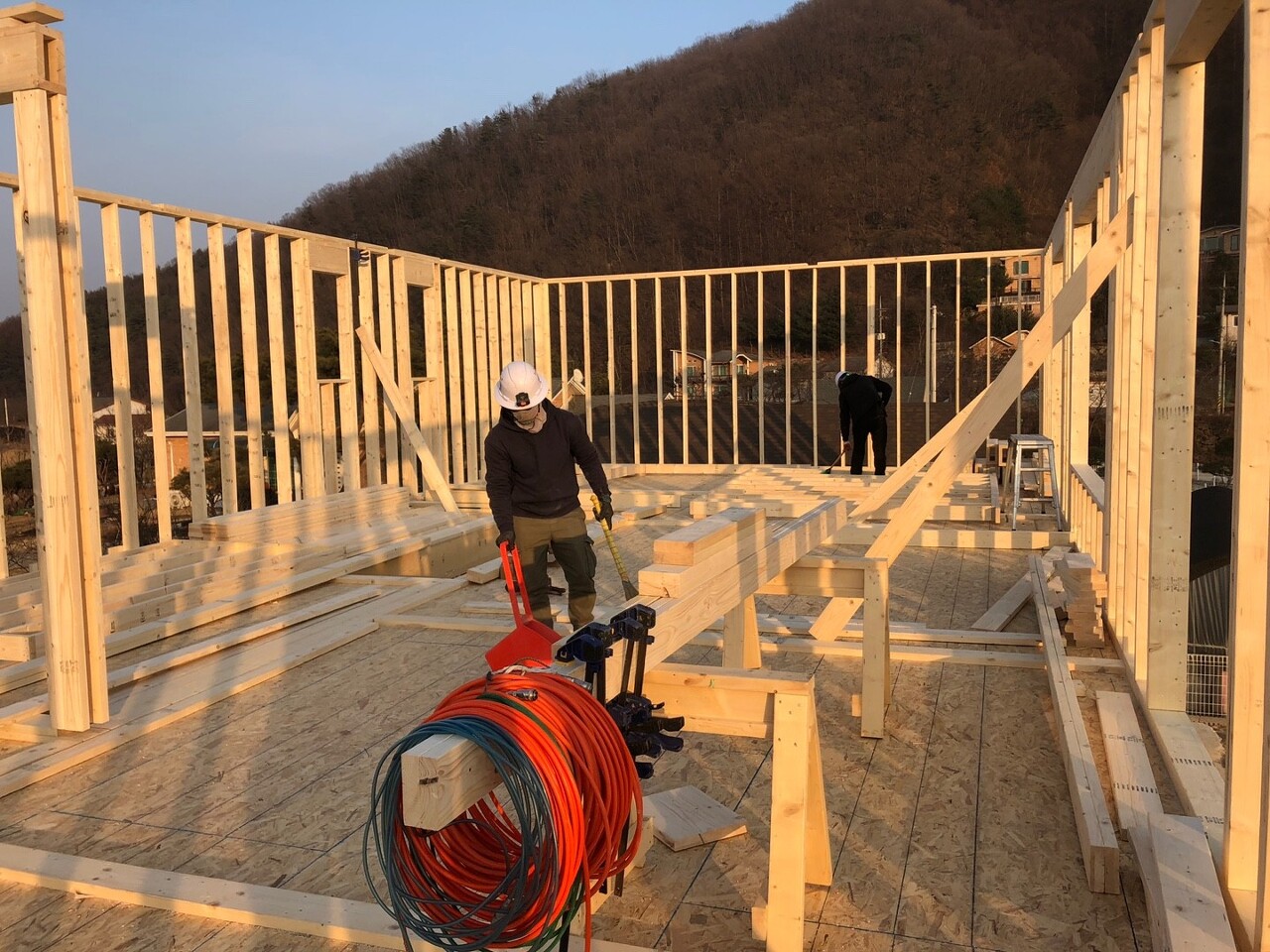

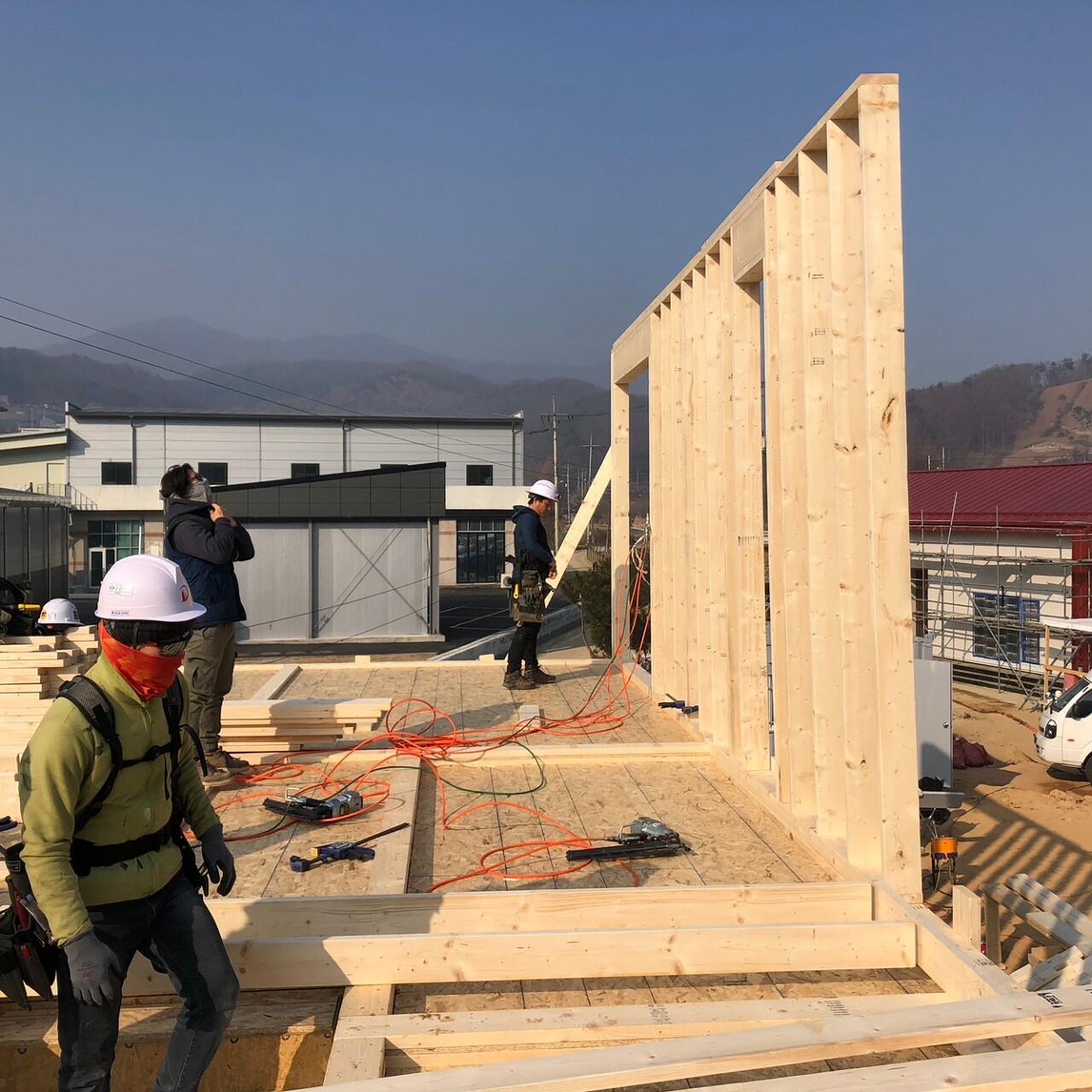

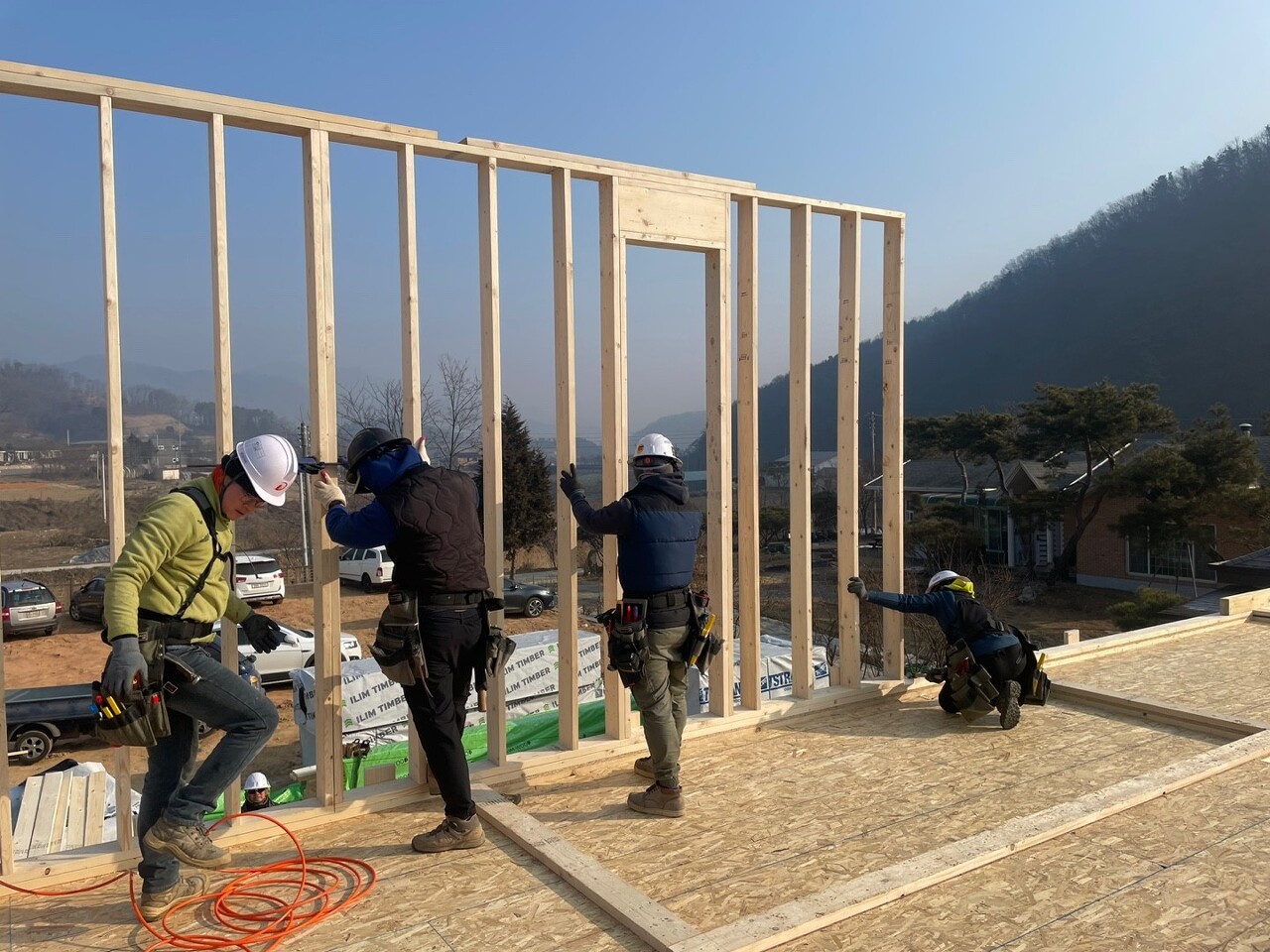

- 2층 벽체 시공

▶ 다음 예정 작업​

- 2층 벽체 시공(계속)

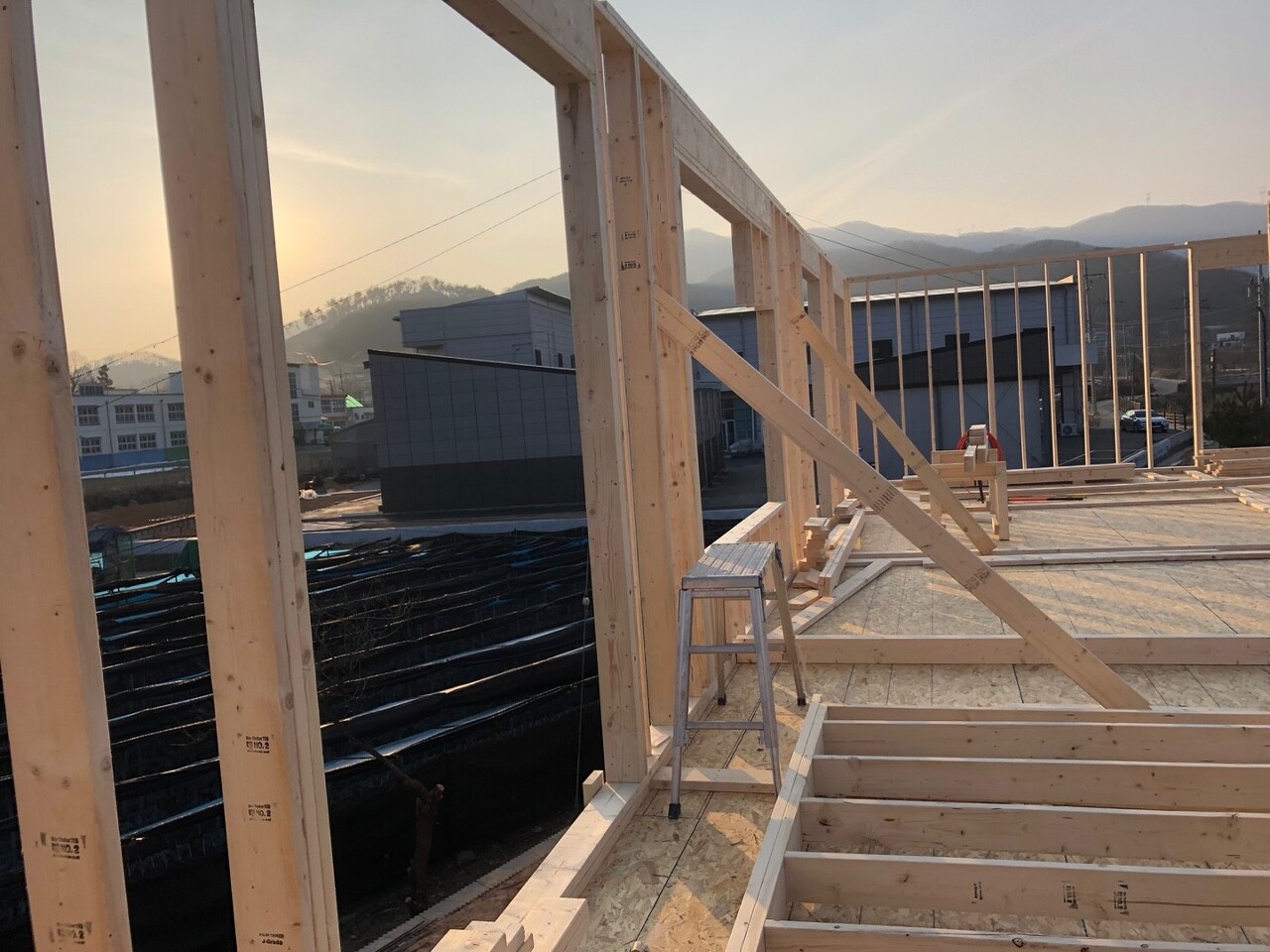

- 가새 작업

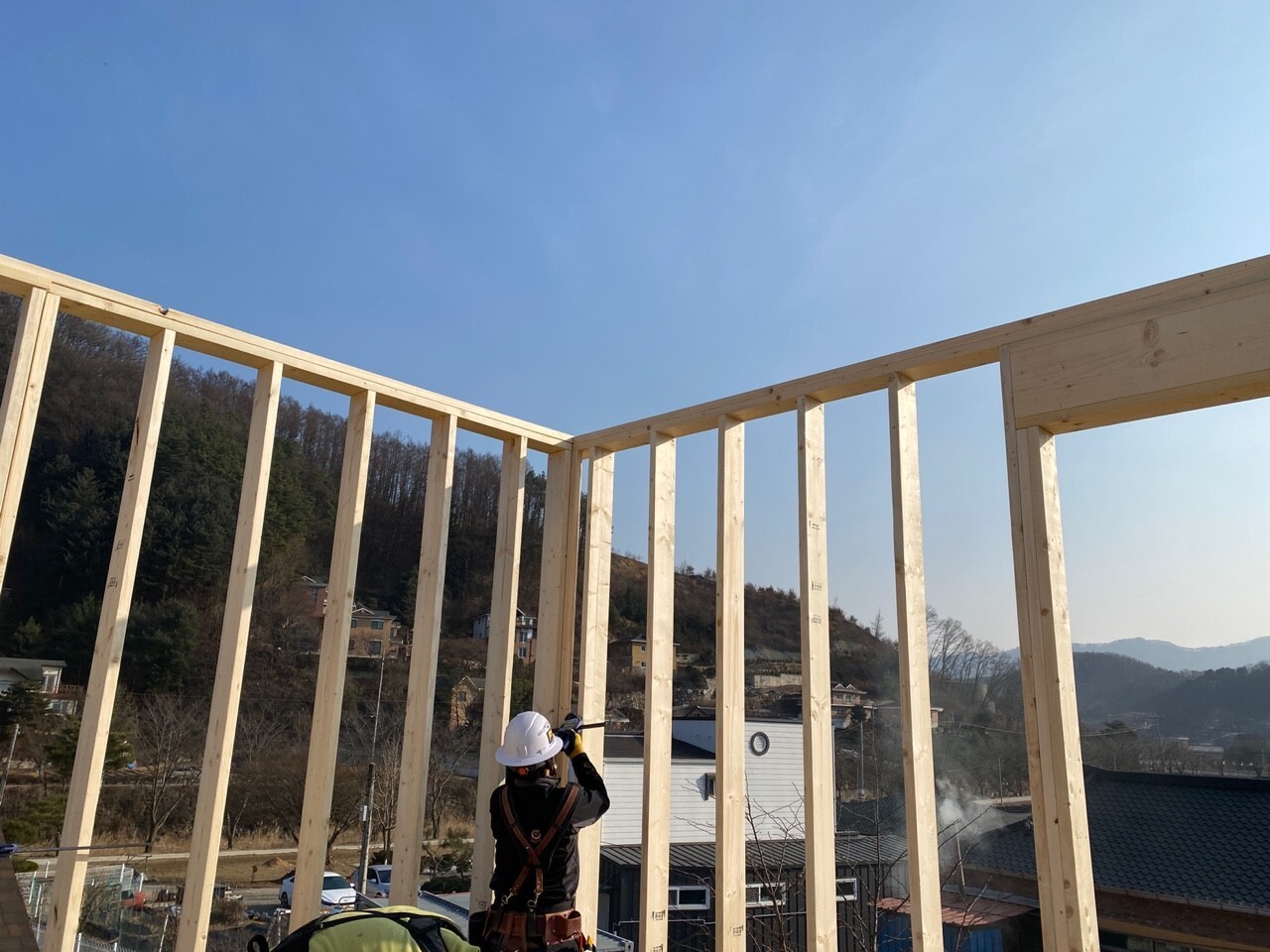

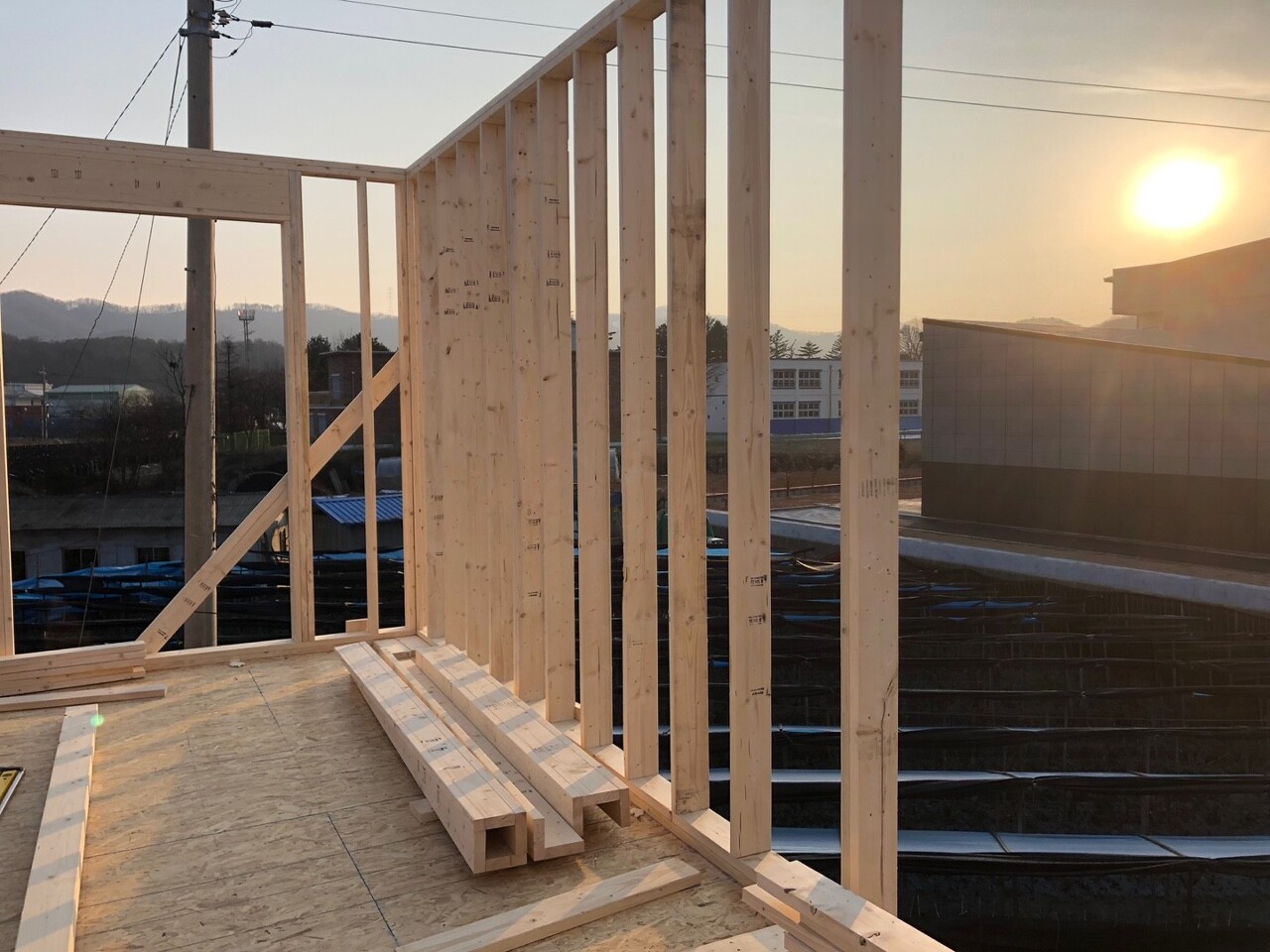

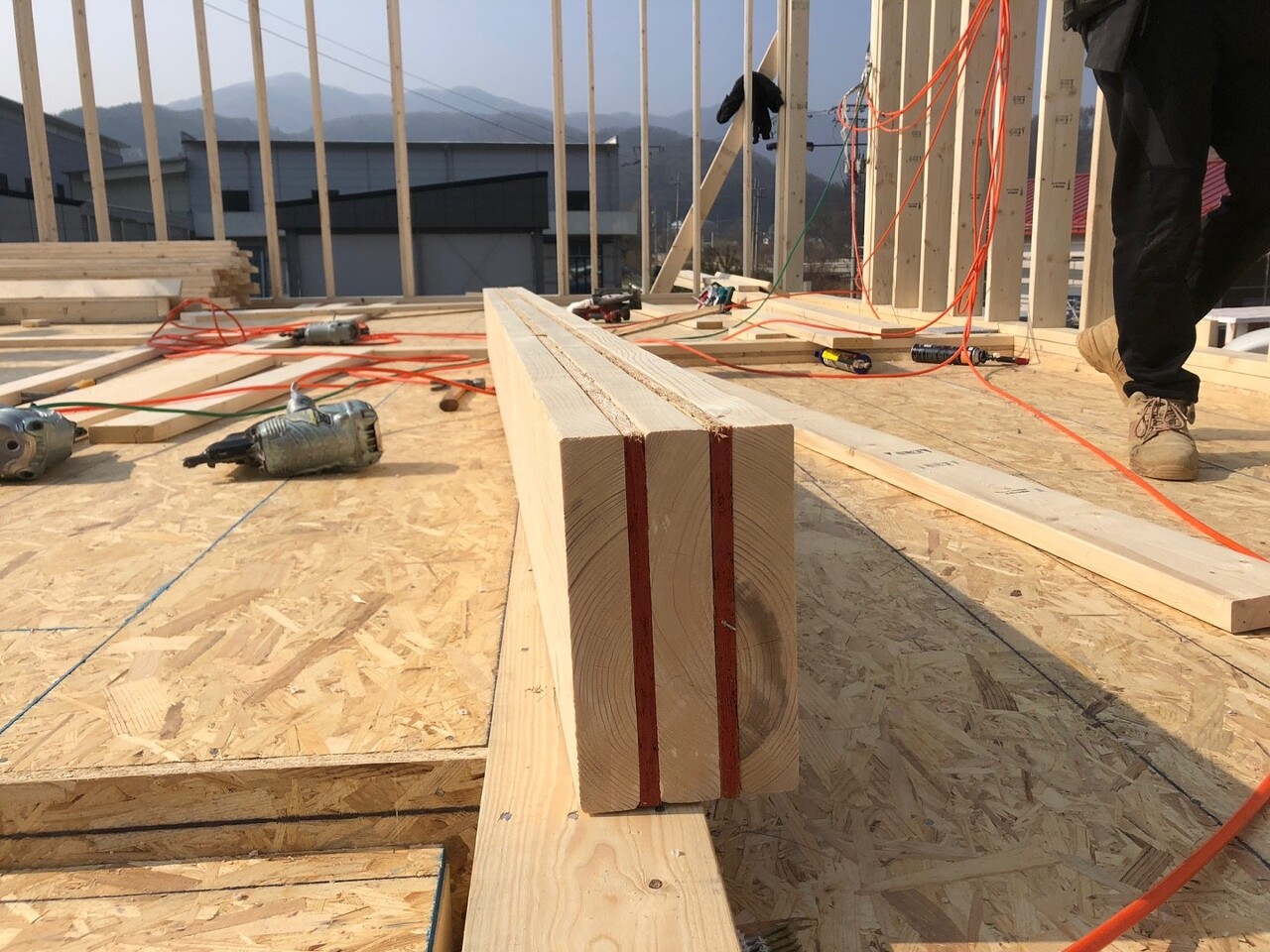

3000 헤더를 제작 중인 사진인데요, 직진도가 잘 나왔네요.

헤더가 곧게 제작되어야 벽체의 직선이 잘 잡힙니다.

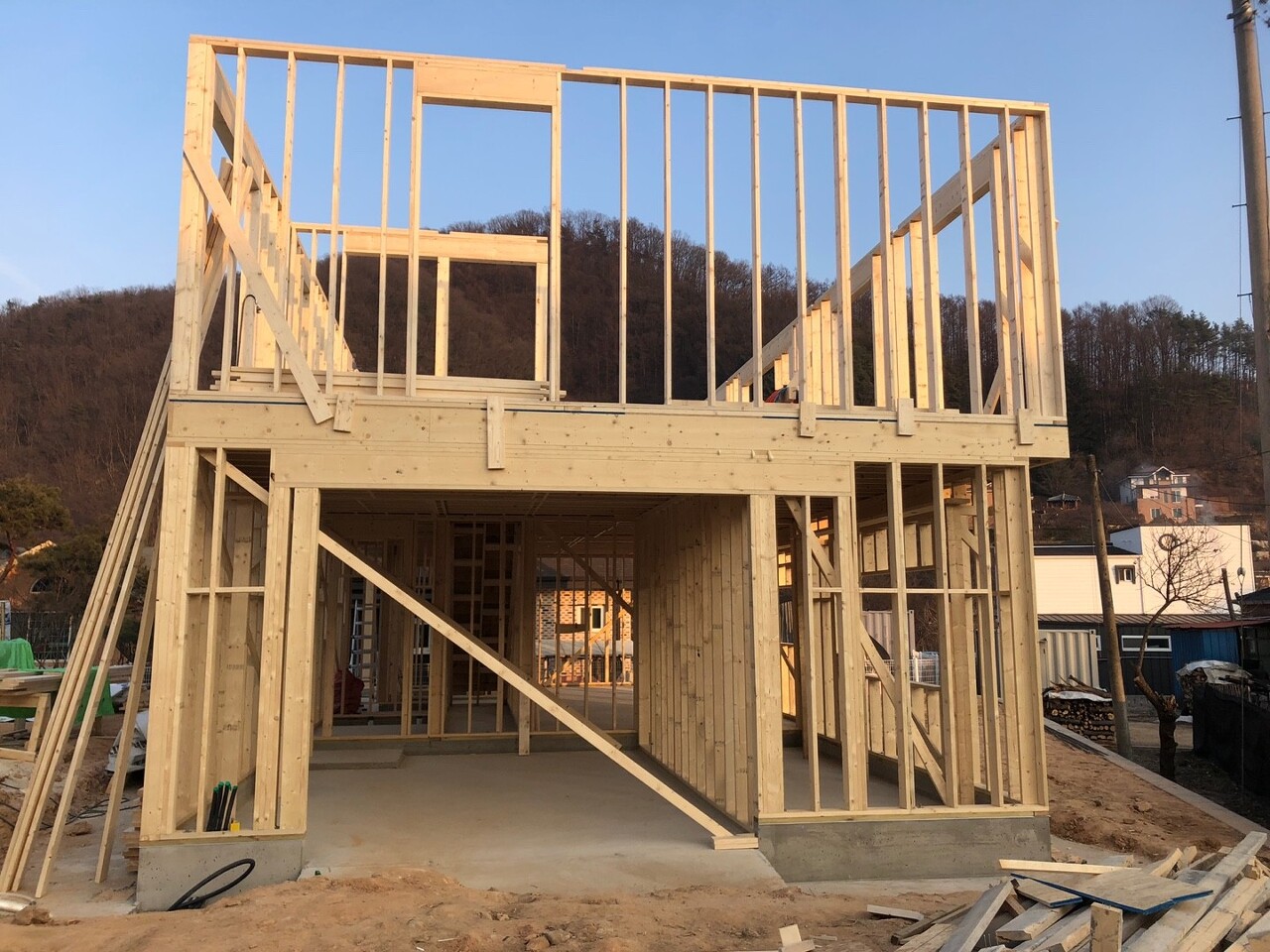

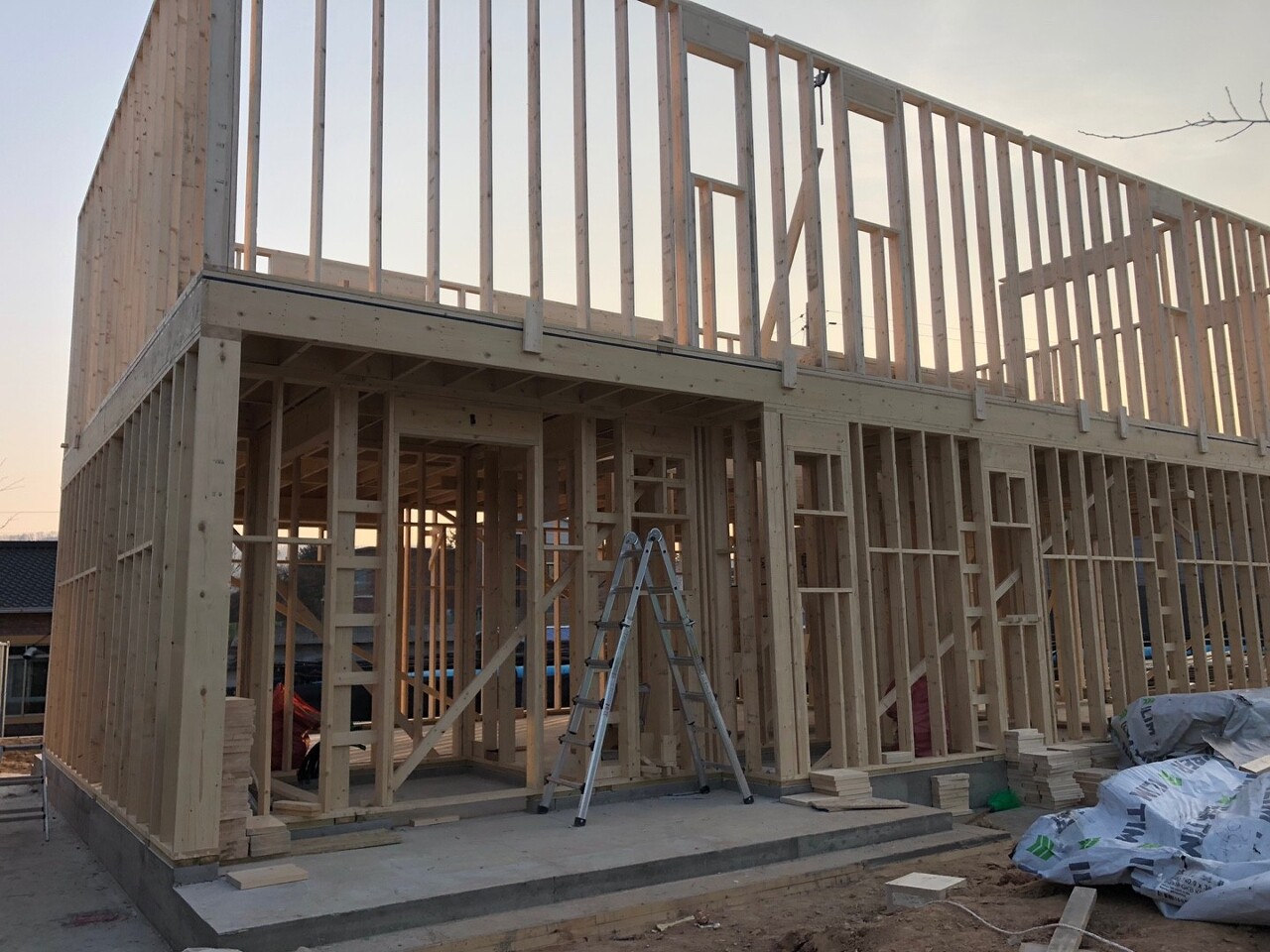

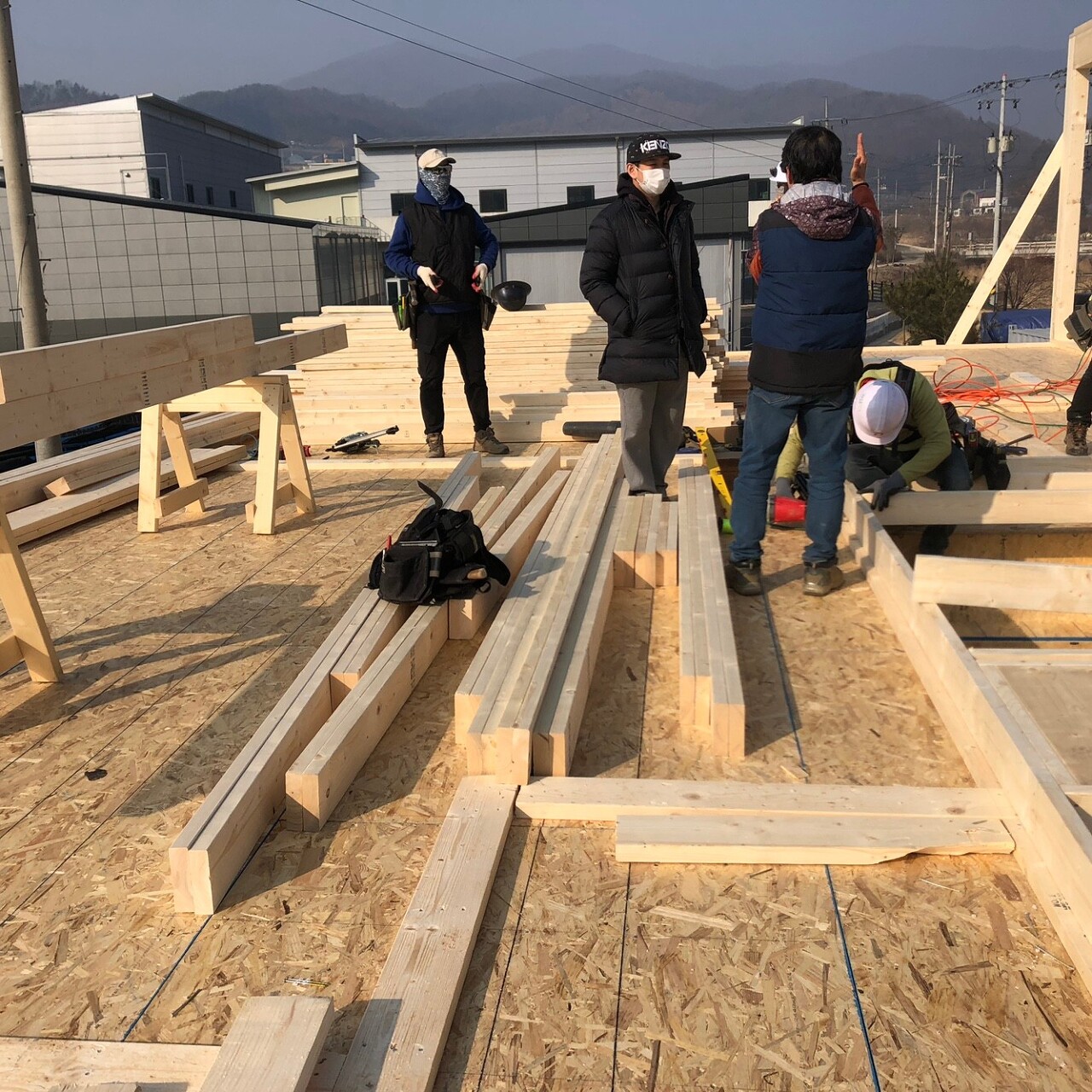

오늘은 토요일이라 특별히 건축주님 두 분이 함께 해 주셨습니다(사진 아래).

감사합니다.

저희들은 잠깐의 휴식을 취하고 다음주 더 열심히 하겠습니다.

'목조주택 시공완료현장 > 2201여주산북2 74평' 카테고리의 다른 글

2202019(토)[여주산북2] 제14일차 서까래 블로킹 시공, 투습방수지 시공, 각상 시공, 합판 시공, 셋앵커, 홀다운 철물 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.02.20
2202018(금)[여주산북2] 제13일차 서까래 시공  (0) 2022.02.19
2202017(목)[여주산북2] 제12일차 천장 장선(ceiling joist) 시공, 서까래 시공 준비  (0) 2022.02.17
2202016(수)[여주산북2] 제11일차 2층 벽체 결속, 개구부 작업, 가새 작업  (0) 2022.02.17
2202015(화)[여주산북2] 제10일차 2층 벽체 시공(마무리), 벽체 결속, 장선(실링 조이스트) 재단 / 비계시공(외주) [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.02.15
2202011(금)[여주산북2] 제8일차 T&G 합판 시공(완료), 행거 철물 시공(완료), 계단 골조, 2층 바닥 레이아웃, 2층 실 플레이트 시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.02.11
2202010(목)[여주산북2] 제7일차 장선 시공(마무리), 행거 철물 시공, T&G 시공, 2층 스터드 재단 및 헤더 제작 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.02.10
220209(수)[여주산북2] 제6일차 장선 시공(계속) [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.02.10
220208(화)[여주산북2] 제5일차 안전발판 시공, 벽체 블러킹 시공, 빔 제작, 장선 시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.02.09
220207(월)[여주산북2] 제4일차 1층 벽체조립 및 시공 마무리, 벽체 결속, 개구부 작업, 가새 작업 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.02.08

댓글
