날씨 : 맑음
- 금일 근무자
팀 장 : 서태원 (8시간)
부팀장 : 강영삼(8시간)
예비팀장 : 이상민(8시간)
팀 원 : 정태영(8시간), 최용모(8시간)
지 원 : 김용귀(8시간)
금일품수(누계) : 6품(총97.2품)
- 금일 작업현황
- 외부합판 재단 및 시공
- 다락 게이블 스터드 및 헤더 시공
- 계단 골조
- 전기팀
내일 예정작업
- 외부합판 시공
- 다락 게이블 스터드 및 헤더 시공
- 계단 시공
- 내부 목작업
- 전기팀
제천 봉양 18일차 입니다.
점점 시공에 박차를 가하고 있는 수호천사하우징 제천 봉양 팀 입니다.
어제에 이어서 계속해서 외부 합판 시공 중 입니다.
합판 시공 시 ㄷ백커에는 EPS단열재을 채워주고
우레탄 폼으로 꼼꼼히 빈공간을 추가하여
단열성능을 높여주었습니다.
1층 지붕과 2층 합판 시공 중인 모습 입니다.
합판을 길게 켜서 기단부 부분을 먼저 시공 합니다.
기단부 먼저 시공하는 이유는 합판을 세로로 시공하는데 ,
1층의 합판과 2층의 합판이 만나는 부분이 림 조이스트에서 만나게 해주기 위함 입니다.
1층과 2층의 합판이 림조이스트에서 만나게 해주어,
1층 벽체와 2층 벽체의 일체화 효과를 줄수 있습니다 .

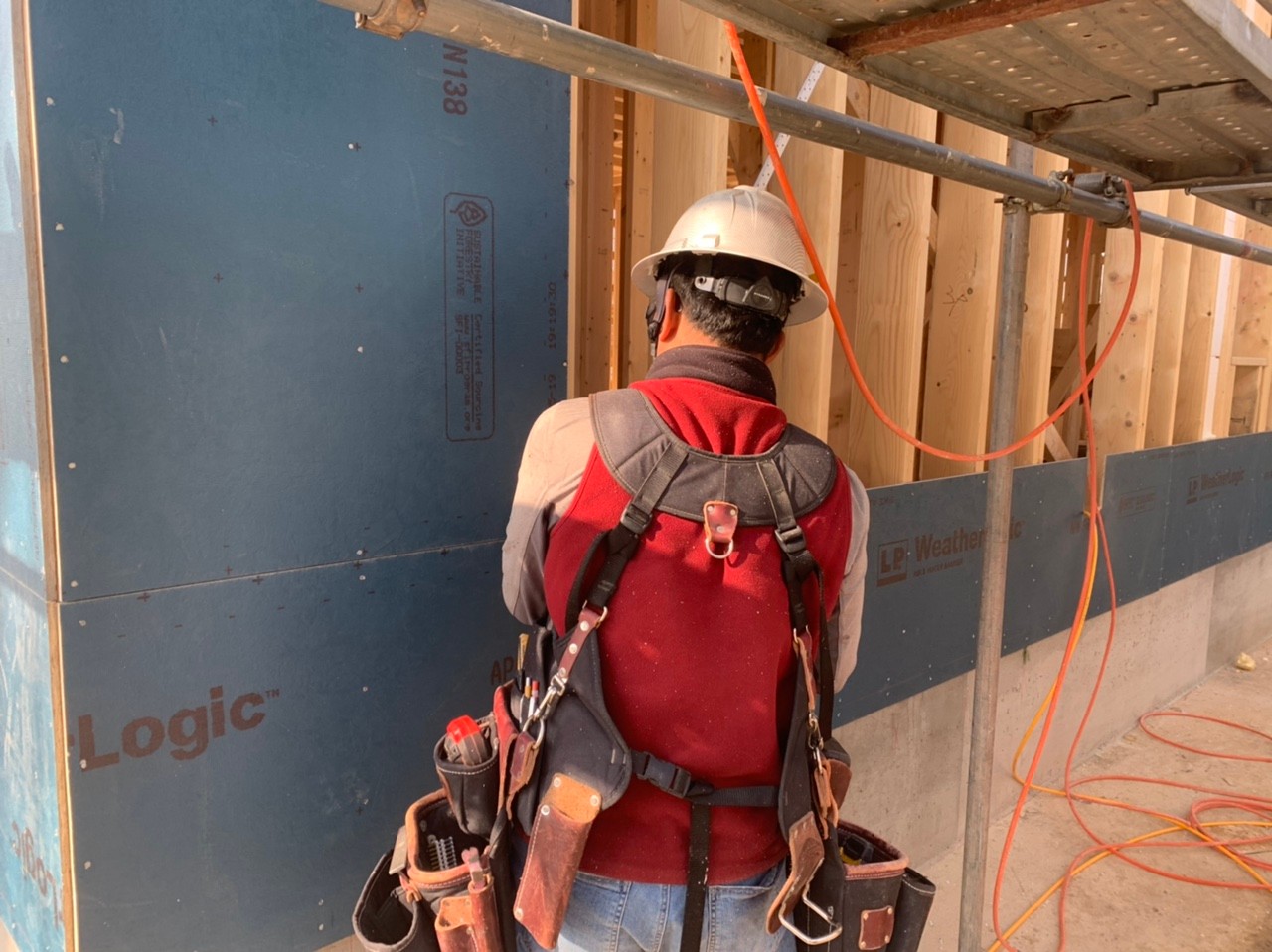

오후부터 전기팀이 투입되어 1층 내부에서 작업 중 입니다.
외부에서는 합판시공이 진행되고

2층에서는 팀장님께서 다락 계단 골조 작업
그리고 3층에서는 부팀장님께서 박공벽 레이아웃 및 스터드,
헤더 시공이 진행 되었습니다.
2층과 다락을 이어주는
계단 골조 작업을 진행하셨습니다.

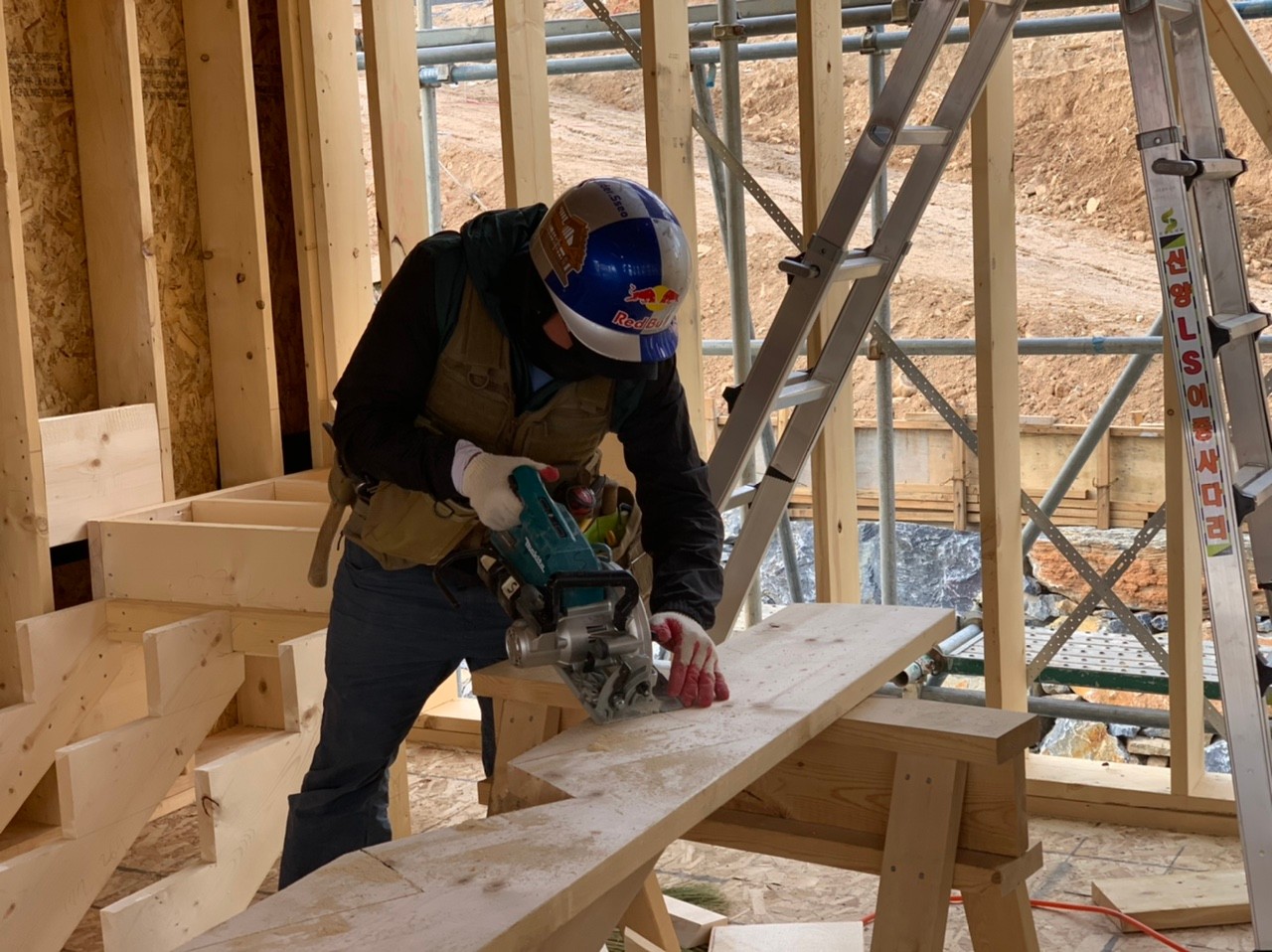

스트링거 재단 중 인 모습 입니다.
계단 아래 공간은 붙박이장으로 시공 예정 입니다.
용귀빌더가 다락에 시공 할 헤더를 제작하였습니다.
다락 헤더 제작 시

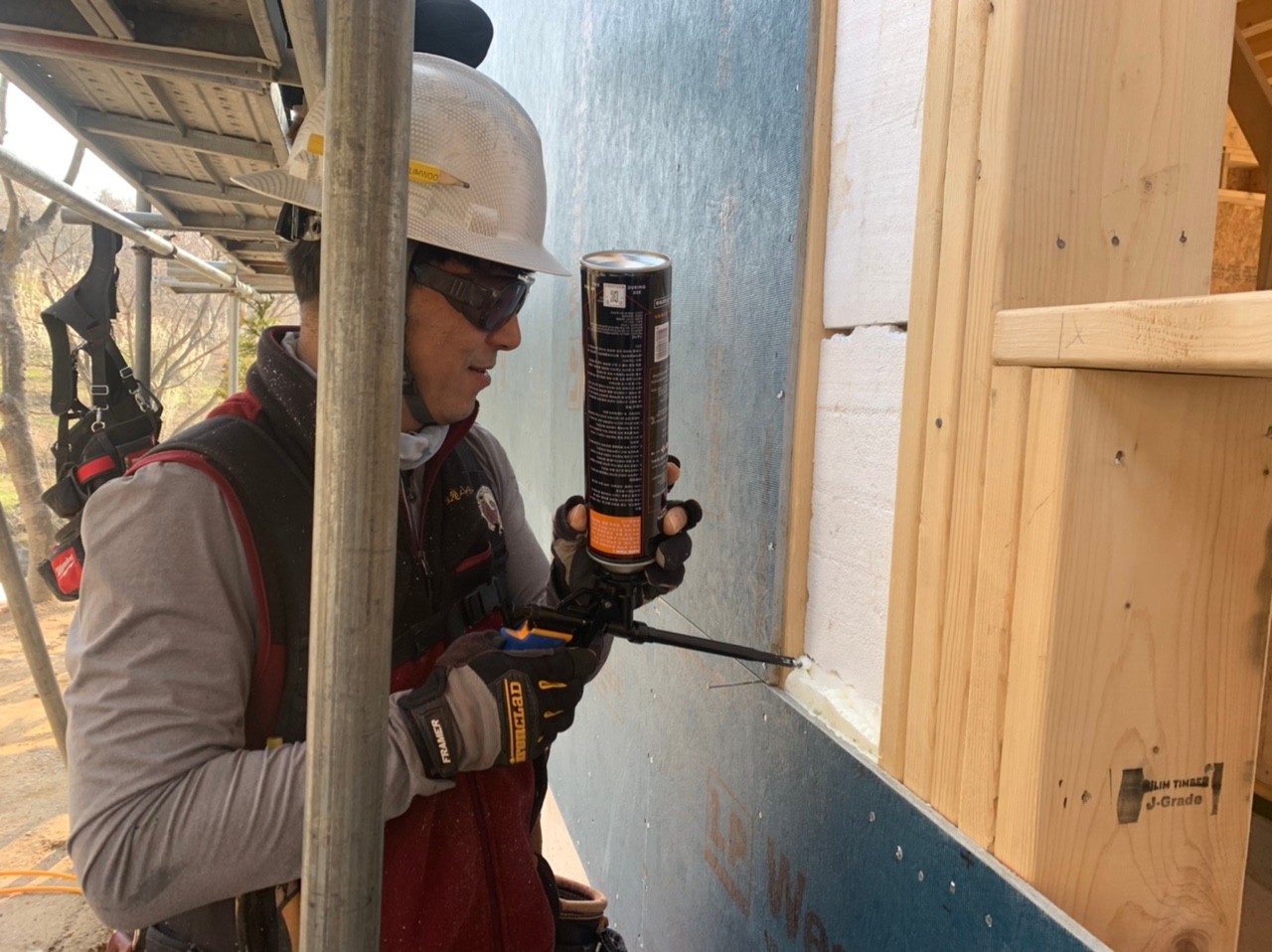

EPS단열재와 우레탄 폼으로 단열성능을 높여주었습니다.
부팀장님께서는 다락 박공벽 시공을 위한 레이아웃 작업과 게이블 스터드, 헤더 시공을 해주셨습니다.
내일도 계속해서 시공이 진행 될 예정 입니다.
오늘 하루 팀원들 모두 각개전투 하듯이
각자 맡은 작업들을 진행하였습니다.
그리고 설비를 위한 현장 방문과 전기팀
제천 봉양에서 가장 많은 분들 방문 해주신 것 같습니다.
그럼에도 현장 정리 및 자재 보양으로 마무리 하였습니다.
[출처] 210407 수 [제천 봉양] 18일차 외부합판 재단 및 시공, 다락 게이블 스터드 및 헤더 시공, 계단 골조, 전기팀 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (수호천사하우징) | 작성자 vagabonder
