날씨 : 맑음
- 금일 근무자
팀 장 : 서태원 (9시간)
부팀장 : 강영삼(9시간)
예비팀장 : 이상민(9시간)
팀 원 : 정태영(9시간), 최용모(9시간)
지 원 : 김용귀(8시간)
금일품수(누계) : 6.6품(총84.7품)
- 금일 작업현황
- 다락 작은 서까래 시공
- 서까래 블로킹 재단 및 시공
- 룩아웃 시공
- 서브페이샤 시공
- 이중 지붕 시공
내일 예정작업
- 방수시트 시공
- 방통 블로킹
- 철물 시공
제천 봉양 16일차 입니다.
지난주 제천에 주말에 봄비가 내리고 난 후 산뜻한 마음으로 월요일을 맞았습니다.^^
써까래 블로킹과 이브 블로킹 시공 하였습니다.
서까래 블로킹은
서까래의 틀어짐을 잡고, 간격을 유지 해줍니다.
웜루프 지붕 시공 되기 때문에
기밀을 위해 이브 블로킹을 서까래 각도에 맞추어
시공 하였습니다.
추후 우레탄 폼으로 기밀을 더해줄 예정입니다.
다락 작은 지붕 시공을 위해
포스트 설치하여 서까래 시공하였습니다.
서포트 설치 시 수직과 수평을 잡아놓고,
가새를 대주어 보강하였습니다.
룩아웃 및 서브페이샤 시공하는 모습 입니다.
이중 지붕 시공 전 서까래 블로킹, 룩아웃, 서브페이샤
시공이 왼료된 모습입니다.
그리고 추가로 시공된 서까래에
'심슨 스트롱타이 H1 허리케인타이' 시공하였습니다.
서까래와 더블탑 플레이트,
탑 플레이트를 하나로 묶어주는 역할을 합니다.
지진과 허리케인에 대응하기 위한 구조 철물
허리케인 타이시리즈로서 서까래나
트러스를 효과적으로 연결하여 다른철물에 비해
강풍이나 지진에 60% 정도 높게 하중을 견딜 수 있도록
설계되었으며 특히 지붕부의 부력 대응에
강하도록 제작되었습니다.
출처 : 대림우드

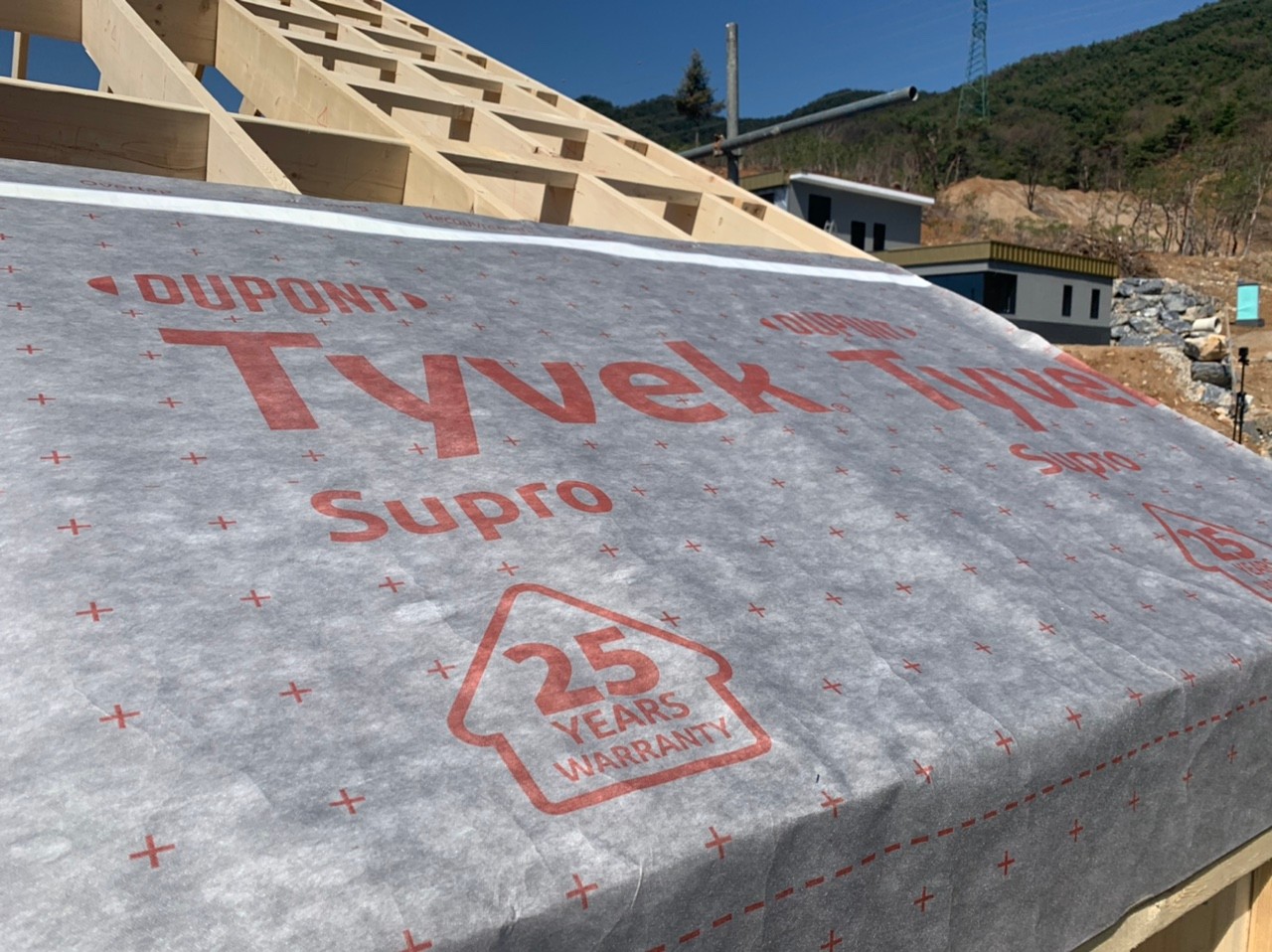

이중지붕은 지붕용 타이벡
-> 2x2 방부목 각상
-> 복사열 차단 합판
순서대로 시공 진행합니다.
이중지붕 시공에는
tyvek supro plus 사용 하였습니다 .
출처 : 대림우드
타이벡 시공 후 공기 순환공간을 확보해주기 위하여
2x2 방부목 각상을 시공하고,
복사열 차단 합판을 시공합니다.
타이벡 시공 후 공기 순환공간 확보를 위해
2X2 방무목으로 각상을 시공하고
복사열 차단 합판 테크 쉴드로 지붕 시공하였습니다.
tech shiled 합판은
복사열을 최대 97% 차단해주는 합판입니다 .
이중지붕이 시공된 모습니다.
지붕합판 시공 시 합판과 합판 사이는 합판용 철물인 'H-클립'을 사용하여 시공하였습니다.
이 철물을 합판간 간격을 3미리 가량 띄워 합판의 수축팽창시 발생하는 문제를 예방하고 합판간 유격도 잡아줍니다.
그리고 가장 중요한
벤트(공기순환) 공간을 크게 확보해줌으로써
공기가 원활하게 순환되어, 지붕을 열과 습기로부터 보호해줍니다.
릿지벤트 (용마루 벤트)가 시공될 공간을 확보해주었습니다.
목조주택의 공기순환은
기단부 -> 레인스크린 시공을 통한 공간 -> 소핏벤트 -> 서까래 벤트(시공한 이중지붕에서는 합판과 지붕용 타이벡 사이의 공기순환로) -> 릿지 벤트 (용마루 벤트) 이렇게 공기가 순환하게 됩니다.
목조주택의 벤트와 레인스크린 시스템은
아주 중요한 필수요소라고 할수 있습니다.
추후 징크로 릿지벤트 시공할 예정입니다.
노을이 멋진 2층 모습 입니다.
시공 후 깔끔하게 현장 정리 및 자재 보양 후 마무리 하였습니다.
내일도 최선을 다하는 수호천사하우징
제천 봉양팀이 되도록 하겠습니다.
감사합니다.^^
[출처] 210405 월 [제천 봉양] 16일차 서까래 블로킹 재단 및 시공, 룩아웃 시공, 서브페이샤 시공, 이중 지붕 시공 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (수호천사하우징) | 작성자 vagabonder
