날씨 : 맑음
- 금일 근무자
팀 장 : 서태원 (10시간)
부팀장 : 강영삼(10시간)
예비팀장 : 이상민(10시간)
팀 원 : 정태영(10시간), 최용모(10시간)
금일품수(누계) : 6,2품(총121.5품)
금일 작업현황
- 외부 합판 시공 및 테이핑
- 방통 시공
- 다락 계단 붙박이장
- 레인 스크린 레이아웃
- 개구부 테이핑
내일 예정작업
- 외부 합판 테이핑
- 다락 내벽 시공
- 기단부 후레싱 시공
- 레인스크린 시공
- 창호 시공
하루하루가 빠르게 변화되고 있는
제천 봉양 23일차 입니다.
오늘은 미당리 현장에도 벚꽃이 피었습니다.^^

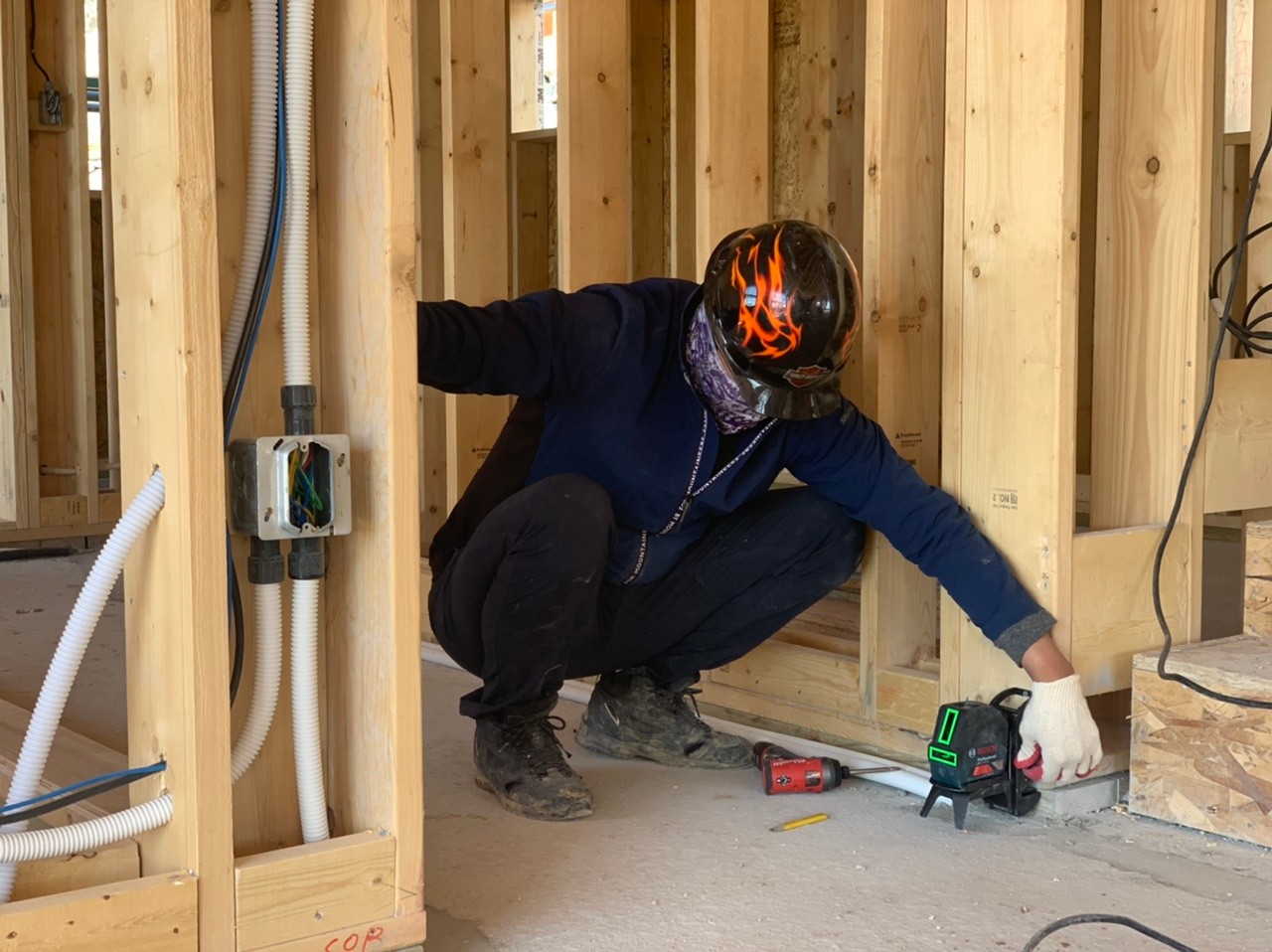

방통 블로킹이 시공된 곳에 레이저 레벨기를
이용하여 방통의 높이에 맞춰 방수합판 시공하였습니다.
방통 라인에 맞추어 방수합판을 시공하는 이유는
방통 타설할 때 목재에 콘크리트나,
습이 스며드는 것을 방지하기 위함입니다 .
외부에서는 합판 테이핑과
못자리 방수작업이 진행 되었습니다.
레인 스크린 시공을 위한
레이아웃 작업이 진행 되었습니다.
그리고 부팀장님께서는
후면 출입구 눈썹 지붕 시공을 해주셨습니다.
2차 자재가 수령이 있었습니다.
지게차를 이용하여 자재를 안전하게 옮겼습니다.
2차 자재는 세라믹 사이딩과 내장을 위한 석고보드를
수령 하였습니다.
2차 자재 모두 꼼꼼히 품번과 수량을 확인하였습니다.
2차 자재 수령으로
그동안 작업하지 못했던 부분들을 시공하였습니다.

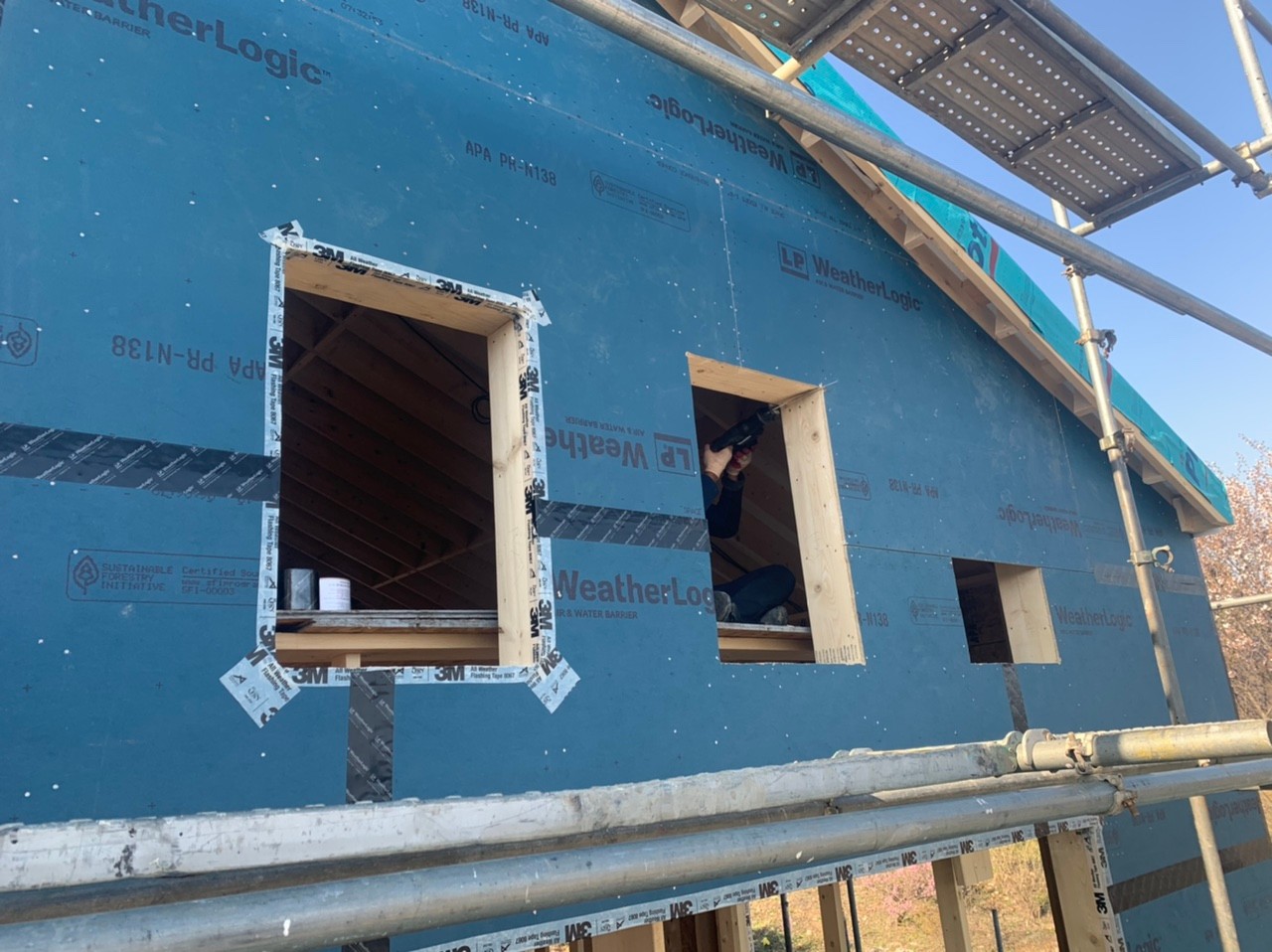

외부 합판 시공이 마무리 되었습니다.
추가 테이핑 작업과 못자리 방수작업 내일 시공 예정 입니다.
외부 합판 시공 후 상민빌더가 개구부를 컷소로 잘라낸 후
테이핑 작업이 진행 되었습니다.
내일은 창호가 시공 될 예정 입니다.
내일 창호 시공 예정 입니다.
내일 들어올 창호을 위해 미리 준비 작업을 진행 하였습니다.
해가 저물고 나서야 마무리 되었습니다.
내일도 최선을 다하는
수호천사하우징 제천 봉양팀이 되도록 하겠습니다.^^
[출처] 210414 수 [제천 봉양] 23일차 외부 합판 시공 및 테이핑, 방통 시공, 다락 계단 붙박이장, 레인 스크린 레이아웃, 개구부 테이핑 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (수호천사하우징) | 작성자 vagabonder
