날씨 : 맑음
- 금일 근무자
팀 장 : 서태원 (9시간)
부팀장 : 강영삼(9시간)
예비팀장 : 이상민(9시간)
팀 원 : 정태영(9시간), 최용모(9시간)
금일품수(누계) : 5.6품(총127.1품)
금일 작업현황
- 외부 합판 테이핑
- 방통 시공
- 눈썹 지붕 시공
- 기단부 후레싱 시공
- 버그 스크린 시공
- 레인 스크린 시공
- 창호 시공
내일 예정작업
- 우천으로 휴무
봄 바람이 불어보는 제천 봉양 24일차 입니다.^^
제천 봉양 현장에 피어난 아이리스 꽃 입니다.^^

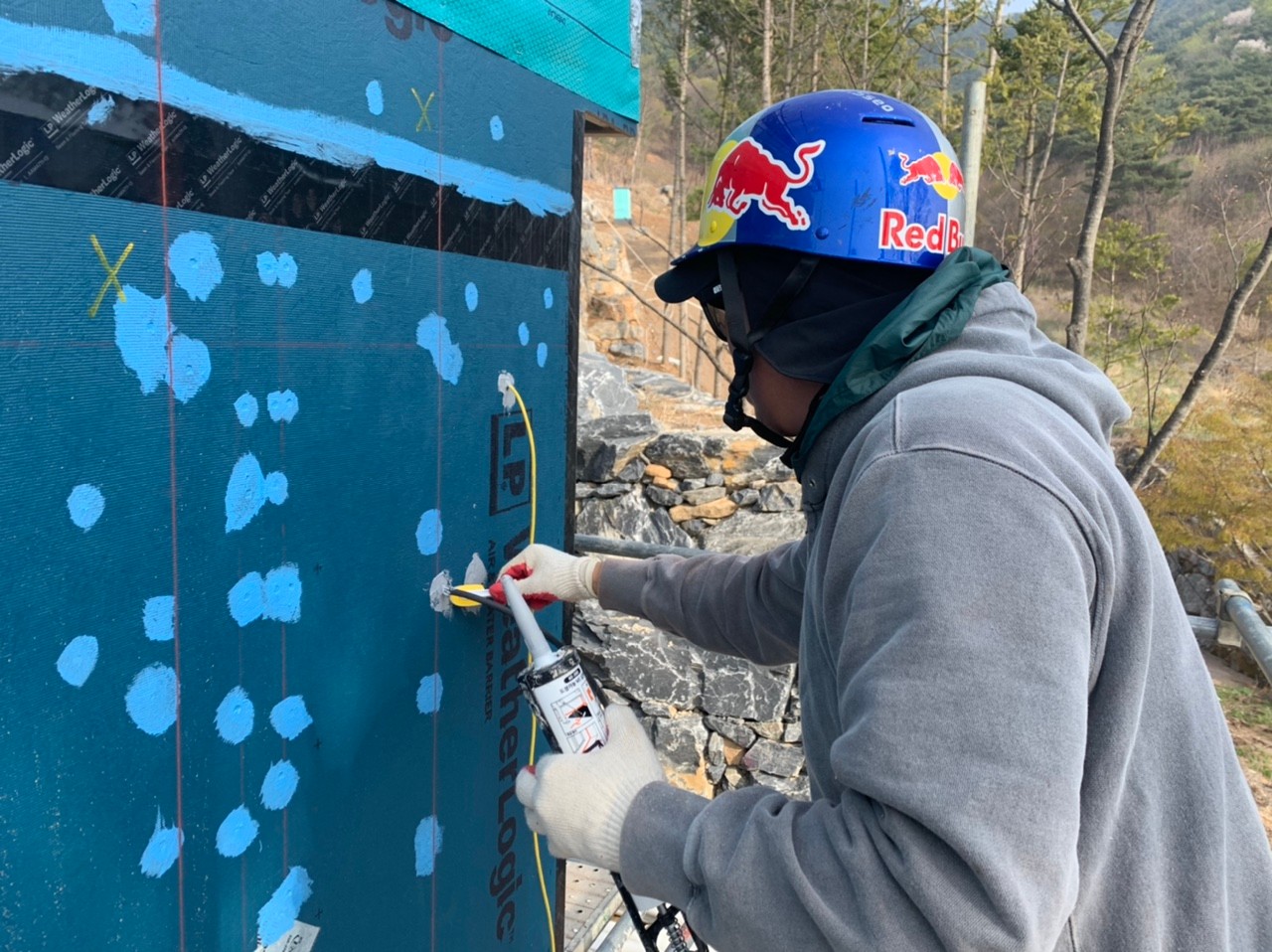

외부 합판 전기 배선과 배관 등은 팀장님께서
직접 우레탄 실리콘으로 틈새를 기밀하였습니다.
1층 지붕 웨더로직 합판과 방수시트가 연결되는 부분에도
실리콘과 웨더로직 전용테이프로 기밀하였습니다.
외부 합판 테이핑과 못자리 방수 시공이 마무리 되었습니다.
2층 방통 시공이 마무리 되었습니다.
세라믹 사이딩 시공 전

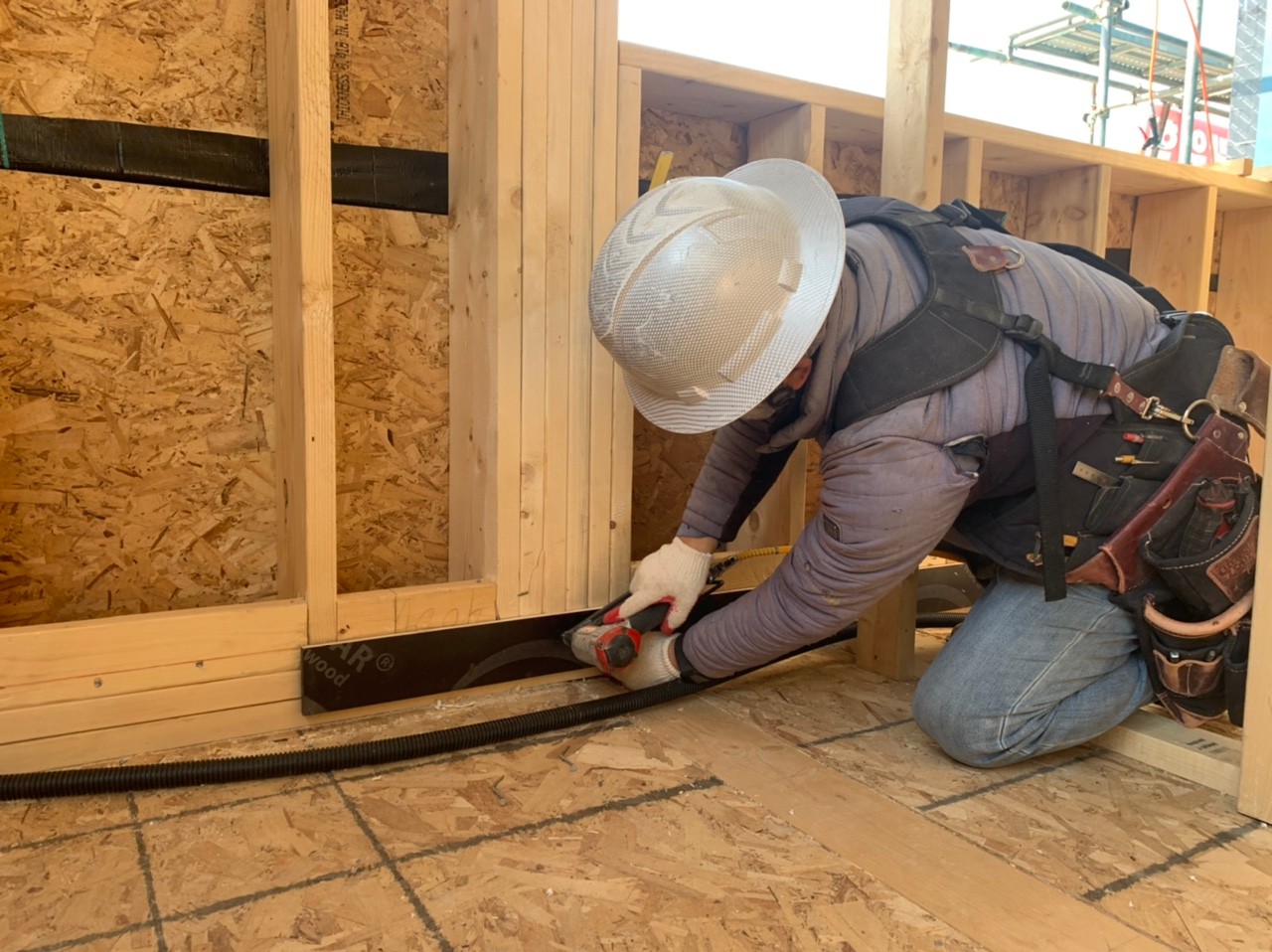

레벨기로 수평 맞추는 모습 입니다.
수평 확인 후 더욱 수월하게 시공 할 수 있습니다.

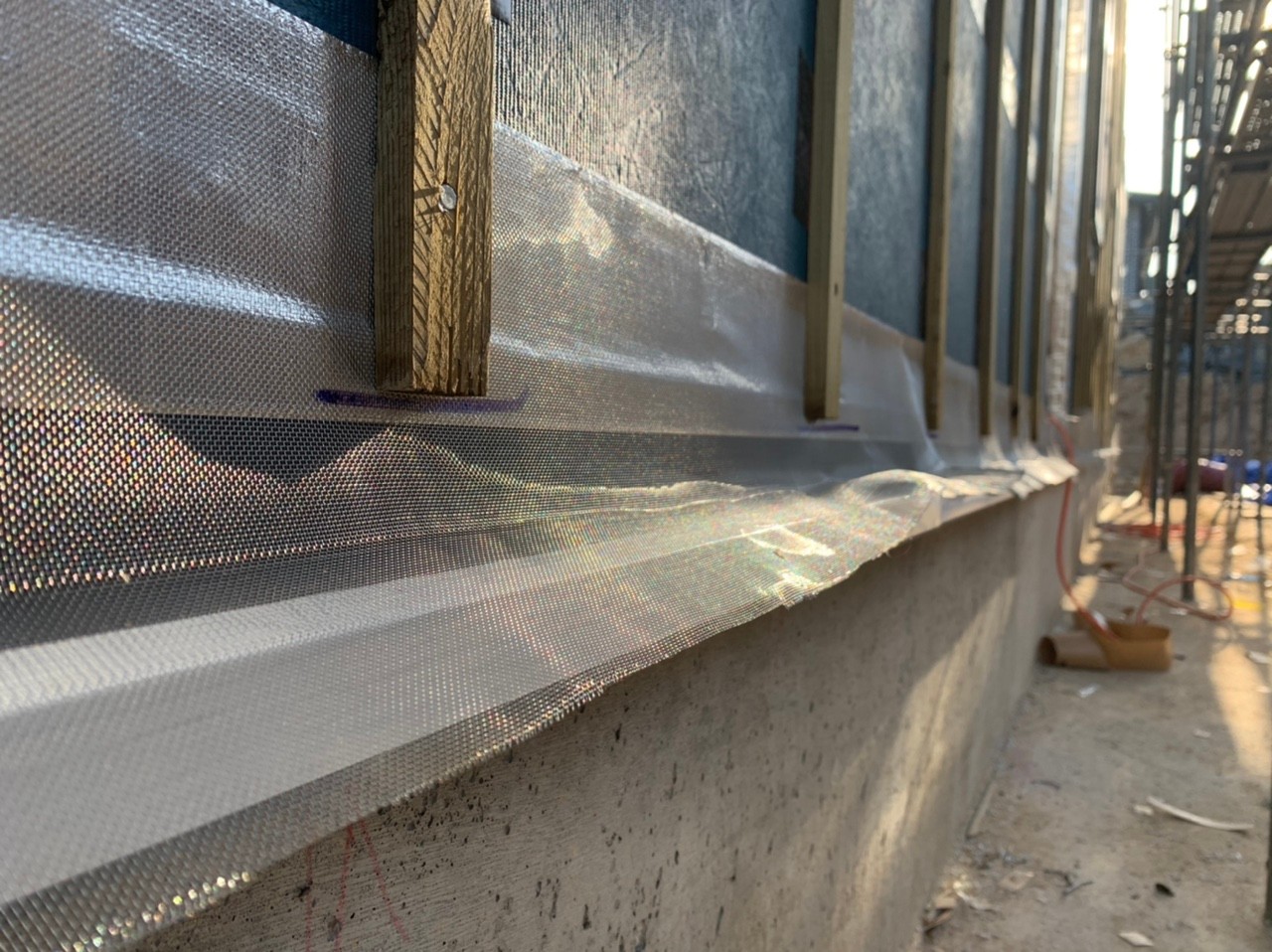

세라믹 사이딩 시공 전 하부 후레싱을 시공 하였습니다.

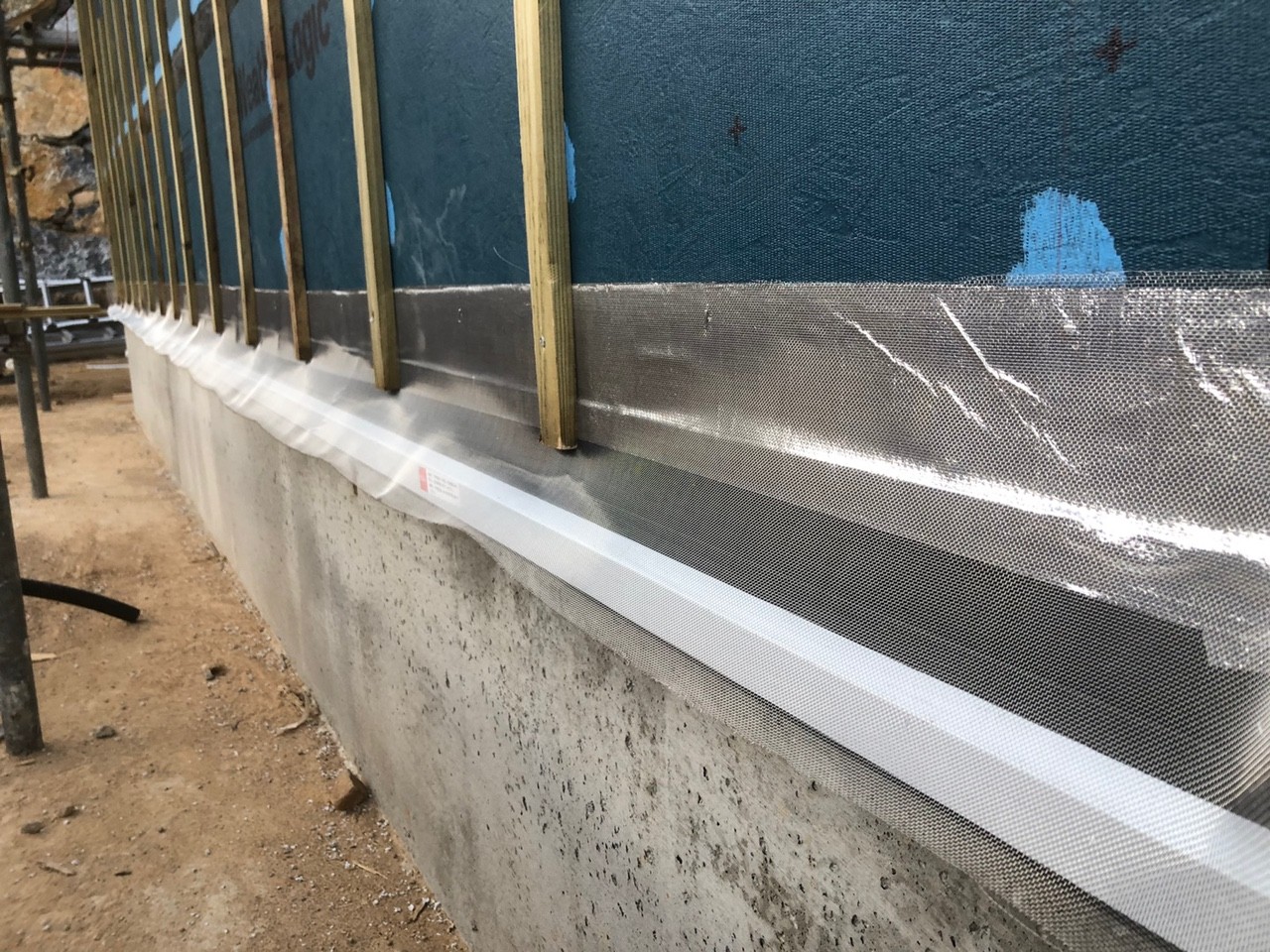

하부 후레싱 시공 후
버그 스크린은 스테인레스 재질로 되어 있어
레인스크린 사이에에 벌레 유입을 차단 해줍니다.
창호팀 시공이 진행 되었습니다.
후면부 레인스크린 시공하였습니다
레인스크린은 스터드에 정확히 시공해 완전 밀착시킵니다
.
레인스크린은 외장재와 벽체에
공기층을 만들어 공기순환을 하게 됩니다.
이때에 습이 생기면 빠르게 건조되어
목조주택에 쾌적한 환경을 만들어줍니다.
부팀장님께서 후면 눈썹지붕 시공을 해주셨습니다.
이지실 테이프로 틈새 방수 하였고 목재의 벌어짐을 방지해주는 L90 연결 철물을 사용하여 시공하였습니다.
눈썹지붕은 테크쉴드 합판으로 시공하였습니다.
방수시트와 이지실로 기밀하였습니다.

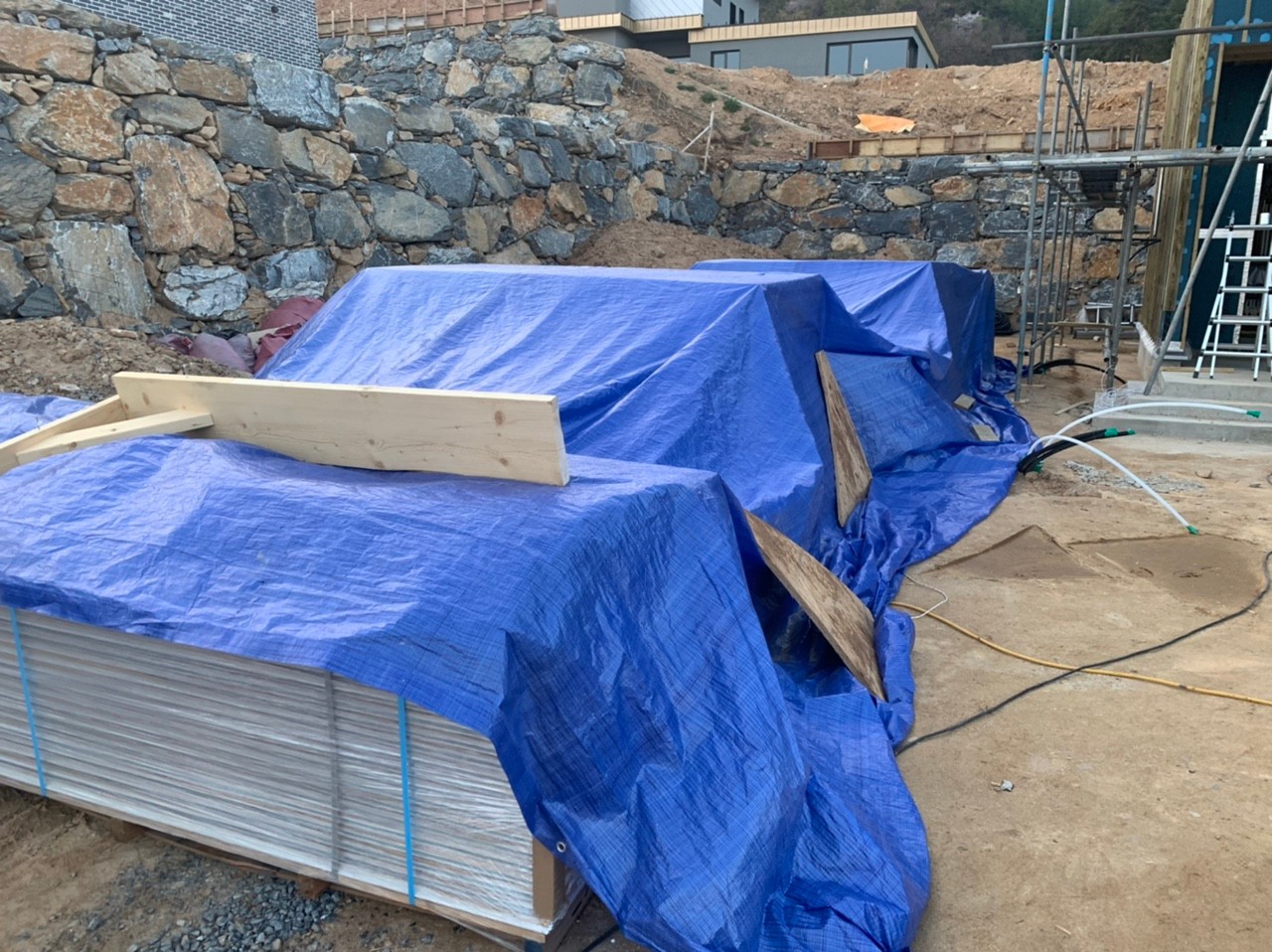

내일 비소식이 있어 자재 보양과 현장 정리 후 마무리 하였습니다.
건축주님께서 싱싱한 저녁을 사주셨습니다.^^
응원에 힘입어 더욱 최선을 다하는
수호천사 하우징 제천 봉양이 되도록 하겠습니다.
감사합니다.
