날씨 : 흐림 후 맑음
- 금일 근무자
팀 장 : 서태원 (9시간)
부팀장 : 강영삼(9시간)
예비팀장 : 이상민(9시간)
팀 원 : 정태영(9시간), 최용모(9시간)
금일품수(누계) : 5.6품(총139.9품)
금일 작업현황

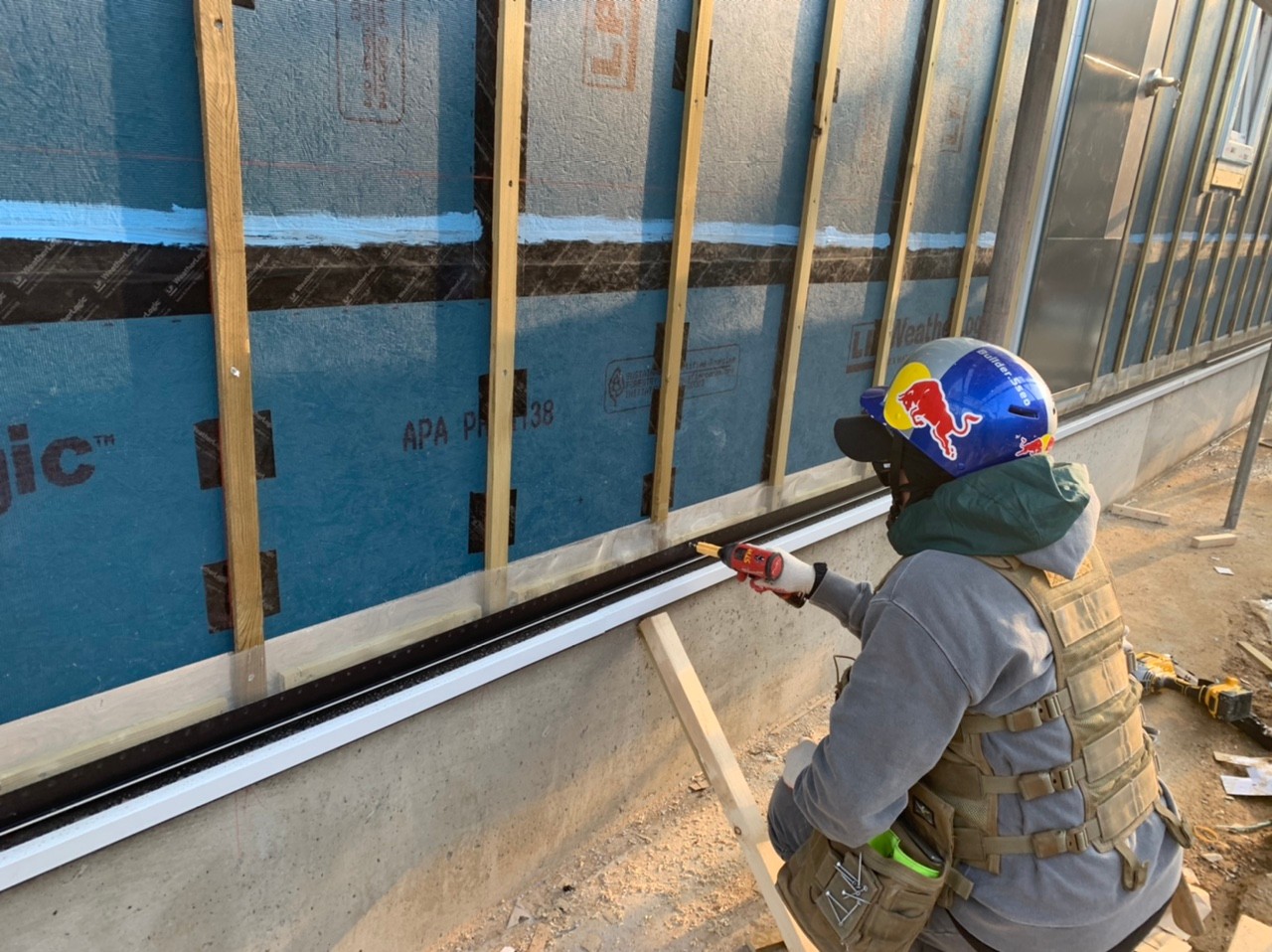

- 버그 스크린 및 레인 스크린 시공
- 후레싱 시공
- 세라믹 사이딩 스타터
- 세라믹 사이딩 시공
- 외날 후레싱
- 다용도실 문 시공
내일 예정작업
- 세라믹 사이딩 시공
제천 봉양 26일차 입니다.
어제의 소망이 이루어졌습니다.^^ 오늘은 맑은 날씨 속에 시공이 진행 되었습니다.
계속해서 버그 스크린과 레인 스크린 시공이 진행 되었습니다.
1층 지붕과 다락 그리고 창호들이 많아 꾀 많은 시간이 걸렸지만
꼼꼼히 시공 하였습니다.
벤트가 시공될 예정인 1층 지붕 타공 작업 하였습니다.
오늘 징크팀 방문 해주셨습니다.
1층 지붕에 징크 시공전 후레싱 시공해주셨습니다.
팀장님께서 다용도실 문 시공 해주셨습니다.
오후 휴식시간에 건축주님께서
팀원들을 위해 햄버거를 준비해주셨습니다.
잠시의 휴식의 꿀맛이었습니다.!
감사합니다.^^
세라믹사이딩 시공 전 창호 테두리에
외날 후레싱 시공 하였습니다.
실리콘이 들어 갈 수 있는 공간을 확보해주며
세라믹 사이딩간의 간격재 역할을 합니다.
팀장님께서 세라믹 사이딩 스타트를 먼저 잡아주셨습니다.
스타트 간격이 잘 맞아야 세라믹 사이딩이
올바르게 올라 갈 수 있습니다.
세라믹 사이딩 사이의 간격을 일정하게 하고, 추후 아이큐브 전용 실란트 처리를 위해 세라믹 사이딩과 세라믹 사이딩 사이에는
양날 후레싱을 넣어주어 시공 진행하였습니다.
세라믹 사이딩은 스터드 위치마다 시공한 레인스크린에
세라믹 사이딩 전용 클립을 끼워 50mm 피스로 고정해줍니다.
외벽합판과 세라믹 사이딩 사이에는
20MM 정도의 공기가 순환할 수 있는 공간이 확보됩니다.
내일 본격적인 세라미 사이딩 시공을 위해
미리 자재를 옮겨놓았습니다.
건축주님도 함께 힘을 보태주셔습니다.^^
오늘 하루도 무사히 마무리 되었습니다.
내일이 더욱 기대되는 제천 봉양 수호천사하우징팀 입니다.^^
[출처] 210418 일 [제천 봉양] 26일차 레인 스크린, 후레싱, 세라믹 사이딩, 외날 후레싱, 다용도실 문 시공 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (수호천사하우징) | 작성자 vagabonder
