날씨: 맑은 날씨
팀 장 : 문성일 (7시간)
부팀장 : 김진홍 (휴무)
팀 원 : 천영환 (7시간), 최영광 (7시간), 노채헌 (7시간),
지 원 : 손호현 (휴무), 정태영 (7시간), 문병선 (7시간)
금일품수 (누계) :5.25품 (총 74.5품)
금일 작업 현황
- 2층 릿지보드 서까래 시공
- 2층 이브블로킹 및 서까래블로킹 시공
- 1층 철물 시공
다음 예정 작업
- 홀다운, 스트랩타이 철물 시공
- 2층 지붕 타이벡 시공
- 2층 방부각상 시공
- 2층 지붕 합판 시공
- 2층 방수시트 시공
- 2층 방통블로킹 시공
11일차
골조의 하이라이트 2층 지붕 시공을 하는 날입니다.
높고 푸르른 하늘 아래 오늘의 일정을 시작 합니다.

릿지보드를 시공하기 전 릿지포스트를 못으로 고정을 해준 후에 수평대를 이용하여 수직으로 만들고 가새를 고정해줍니다.



안전한 시공을 위해 합판 시공을 하였습니다.
문팀장님을 리드에 정태영, 천영환, 최영광, 문병선빌더님들 전원이 릿지보드 시공에 힘들 쏟았습니다.
팀원여러분 힘든 작업을 다치지 않고 잘해 주셨습니다.

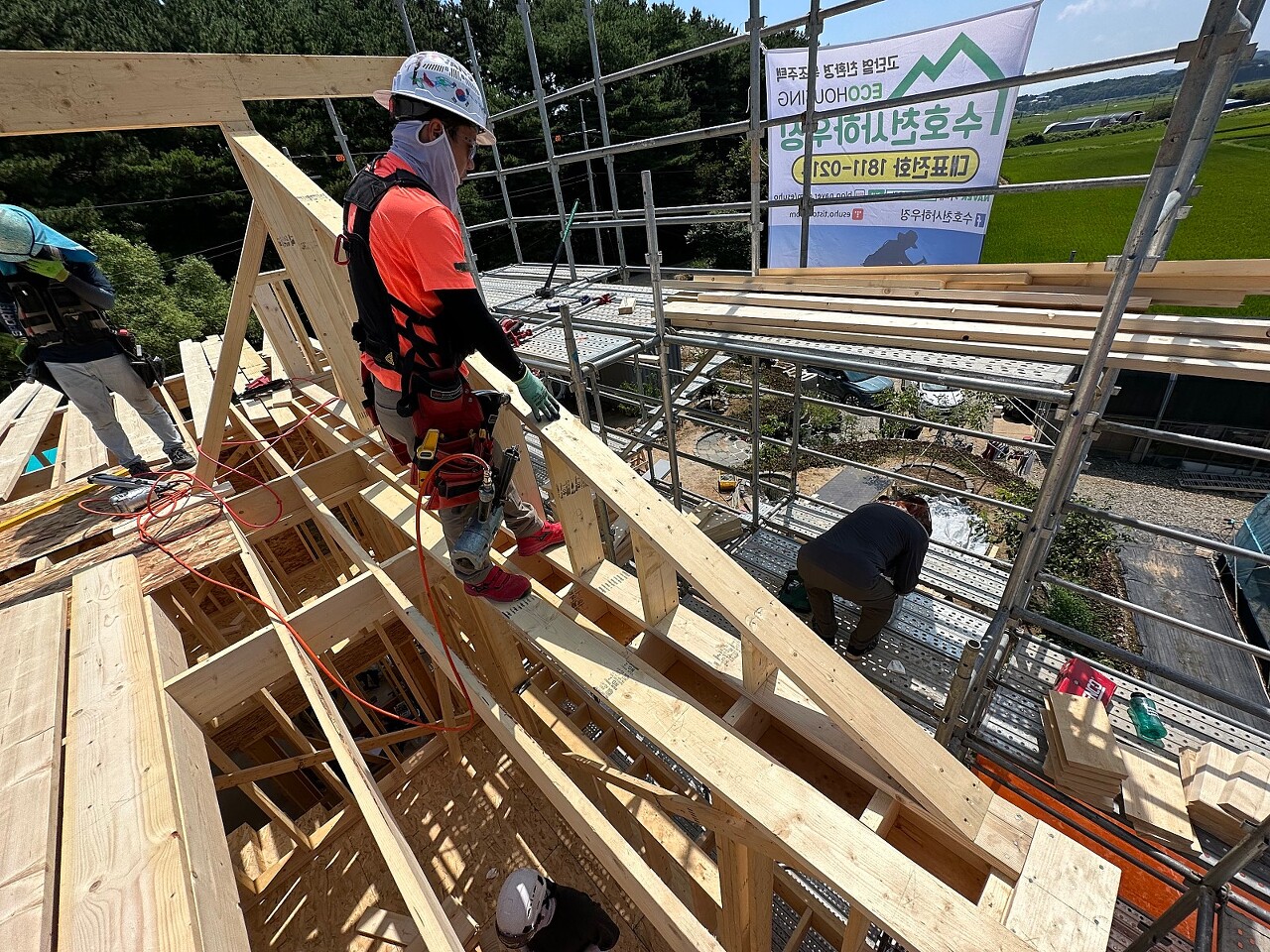

릿지보드를 릿지포스트 위에 시공 합니다.


서까래 작업을 건축주님이 함께 해주셨습니다. 건축주님 감사합니다.

팀원들의 땀으로 하나 둘씩 서까래가 자리를 잡습니다.

릿지포스트 옆 박공월을 시공한 모습입니다.


서까래를 릿지보드에 시공한 모습입니다.


플라잉서까래를 시공하기위한 룩아웃을 시공했습니다. 서까래를 더욱 견고하게 하기 위해 서까래블로킹과 이브블로킹을 시공합니다.
오늘 시공된 지붕의 모습입니다.





2층 지붕 시공을 지원하면서 1층에서는 토대와 벽체를 연결해주기위한 철물시공을 진행하였습니다.


아래는 스트랩타이 사용 사양 입니다.

오늘도 손수 냉면을 해주신 건축주님
맛있게 잘 먹었습니다.

오늘도 힘든 작업 멋지게 해낸 팀원여러분 수고 하셨습니다.
팀원들의 피로를 풀기 위해 하루 쉬고 월요일에 다시 인사 드리겠습니다.
