목조주택 시공현장/2504 양양강현(물치리)107평

250624(화) [양양4호(강현B)] 36일차 다락 단열재 시공 및 내벽 단열재 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2025. 6. 25.

2504 양양4호(강현B ) 107평

날씨: 맑음

-금일 근무자

팀 장 : 문 성 일 (8시간)

부 팀 장: 최 영 광 (8시간)

팀 원 : 조 길 환 (8시간), 김 완 태 (8시간), 신 혁 (8시간)

지 원 : 문 병 선 (8시간), 노 채 헌 (8시간), 최 정 현 (8시간)

금일품수 (누계) : 8 품 (총 227품)

금일 작업 현황

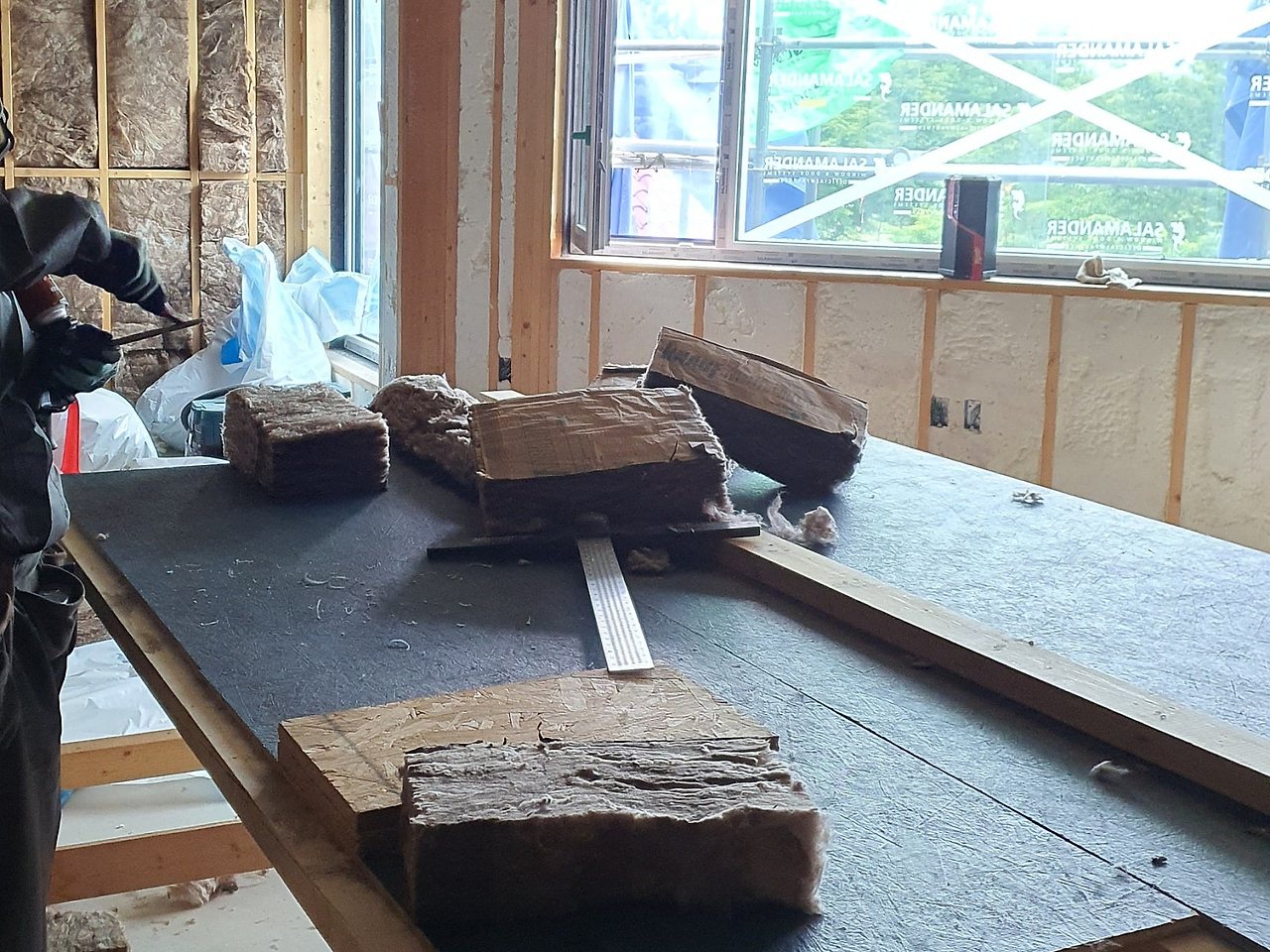

- 다락 단열재 시공

- 내벽 단열재 시공

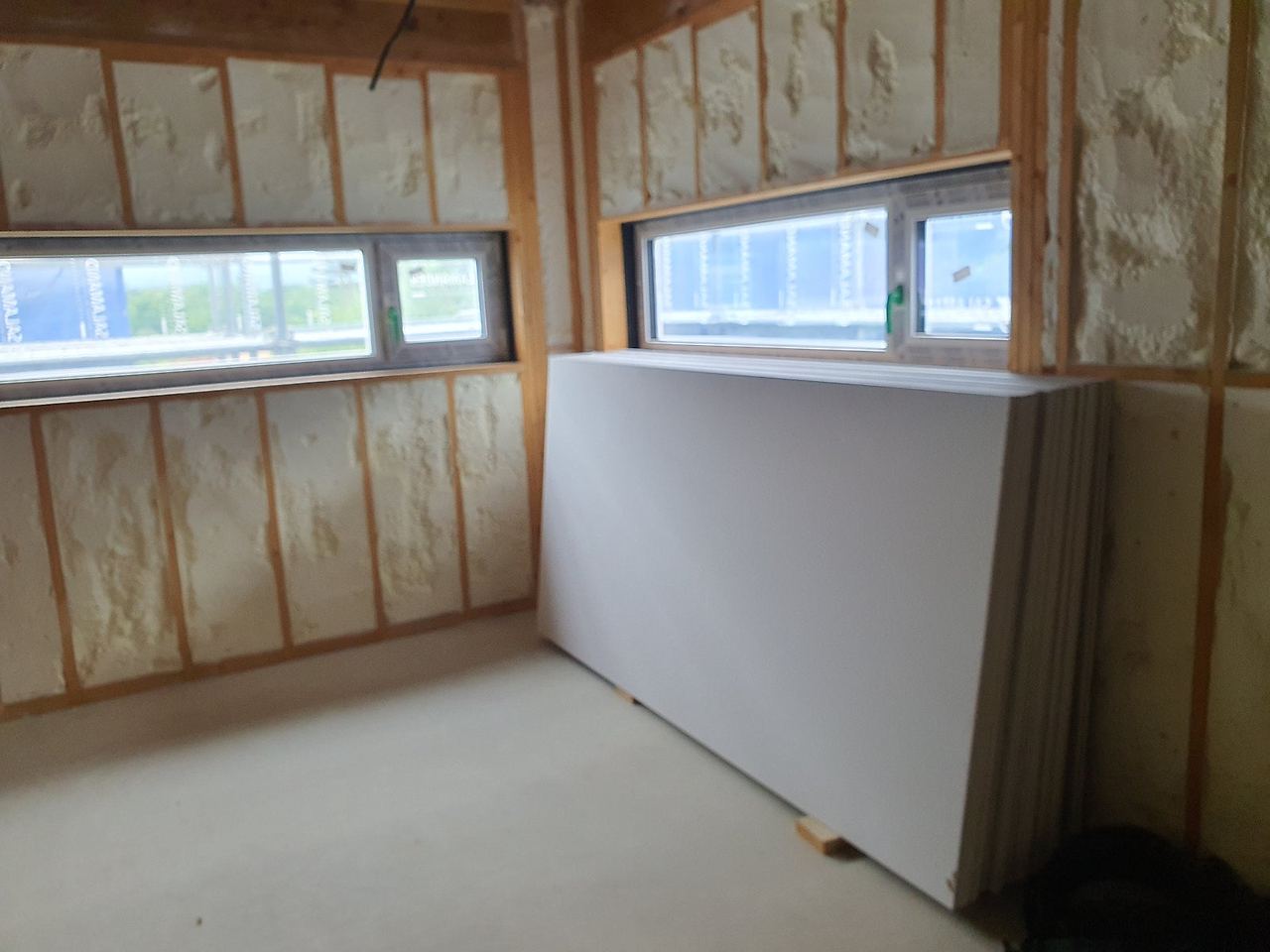

- 석고 보드 양중

다음 예정작업

- 화장실 방수 시공

- 석고 보드 시공

- 다운 실링

양양 4호 강현B 36일차

장마 소식과 더불어 무더위 소식이 전국적으로 들려오기 시작합니다.

항시 건강에 유념하시고 저의 또한 현장 상황에 알맞게 작업에 항시 임하고 있습니다.

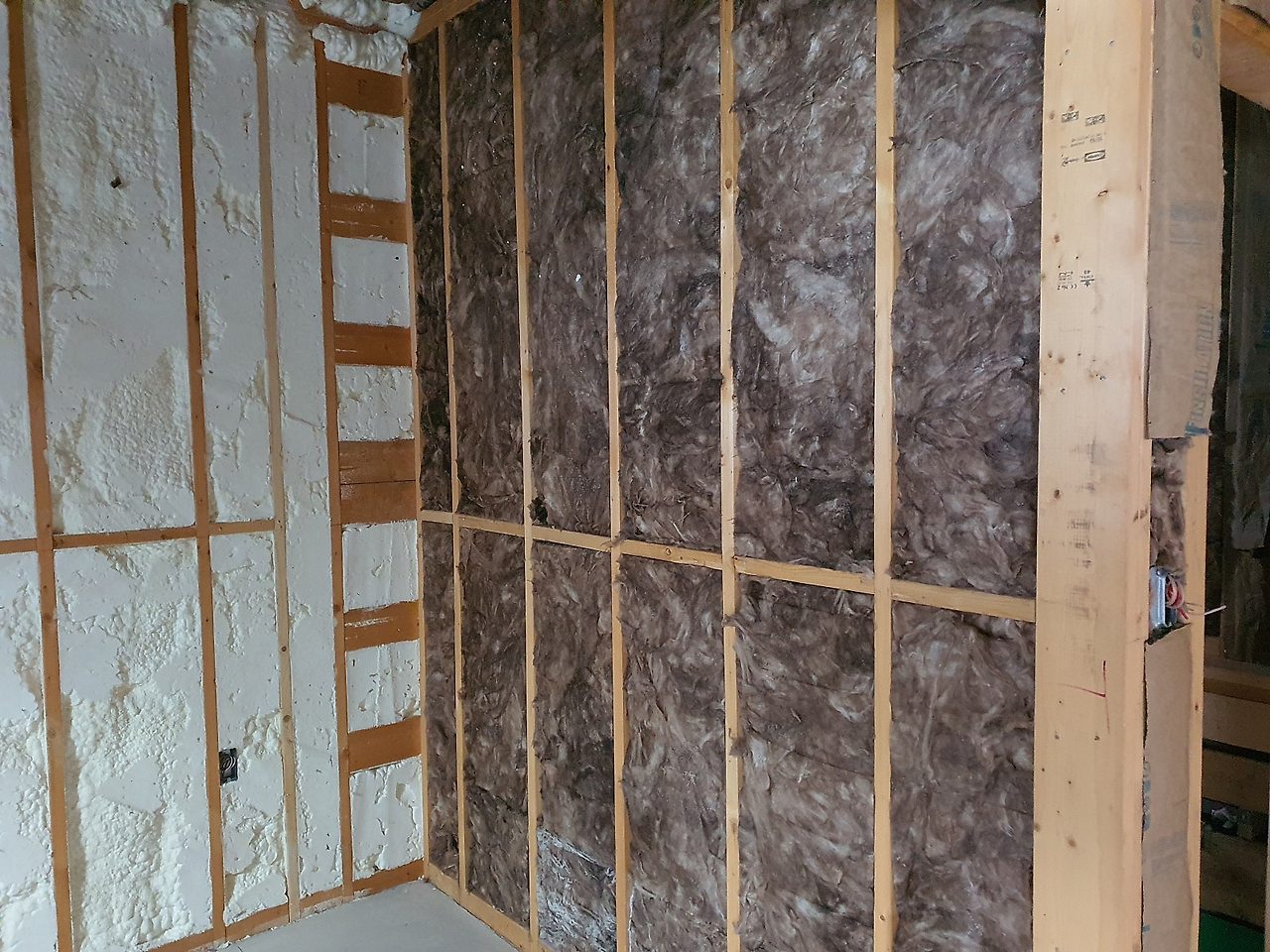

어제 작업에 이어 내벽 단열재 작업이 진행 되었습니다.

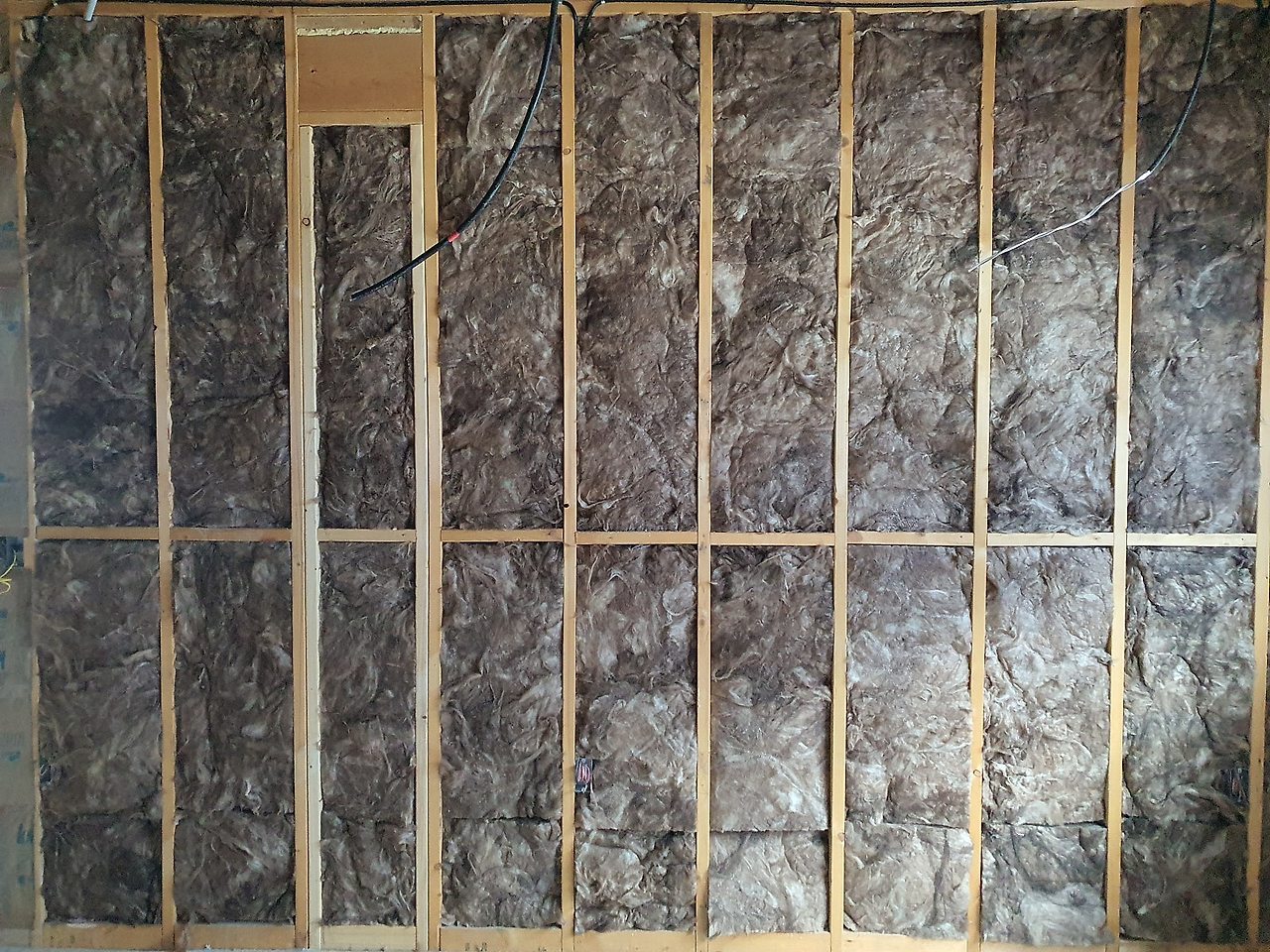

내벽 단열재 시공을 하며 인슐레이션을 골고루 펴주는 모습입니다.

이렇게 단열재를 벽체에 넣은 모습에서,

골고루 펴준 모습입니다.

인슐레이션이 골고루 자리 잡지 못하면

내부에 공기의 흐름이 생겨 외부와 온도차가 발생하여

결로 발생 여지를 주고

벽체의 차음 성능이 떨어지게 됩니다.

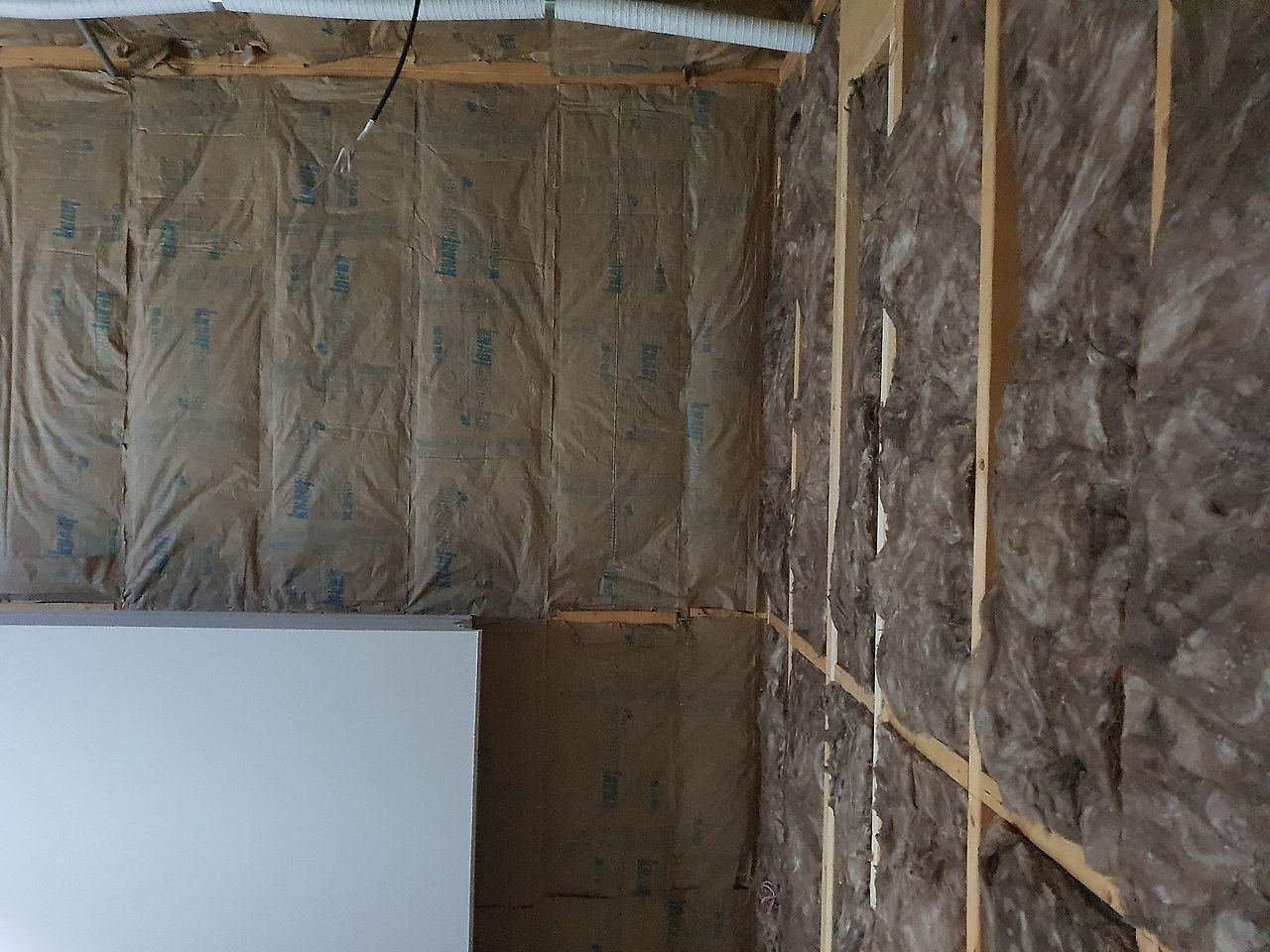

이렇게 내벽 단열재 시공을 완료하였습니다.

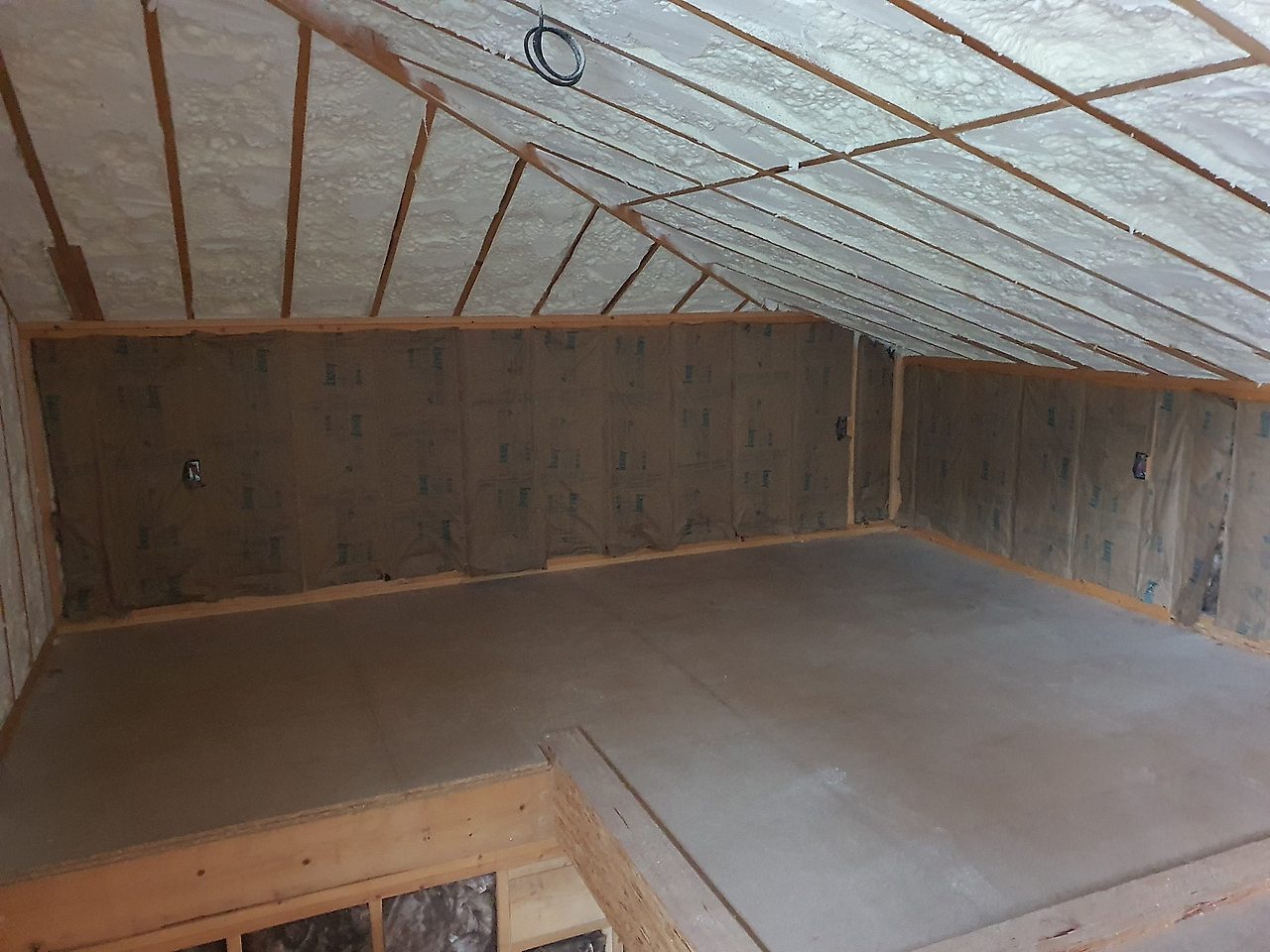

이와 동시에 다락 단열재 또한 완료된 모습입니다.

이후 진행될 석고보드를 거실과 각 방에 양중 및 배치 완료한 후

금일 작업을 끝마쳤습니다.

오늘 하루도 함께 지켜봐주셨음에 감사드리며

내일 또한 뵙기를 희망합니다.

감사합니다.

https://youtu.be/lJ1-o5FTmuY







'목조주택 시공현장 > 2504 양양강현(물치리)107평' 카테고리의 다른 글

250701(화) [양양4호(강현B)] 42일차 석고 보드 시공 및 화장실 방수 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.07.03
250630(월) [양양4호(강현B)] 41일차 석고 보드 시공 및 내부 목작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.07.01
250627(금) [양양4호(강현B)] 39일차 석고 보드 시공 및 내부 목작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.06.28
250626(목) [양양4호(강현B)] 38일차 화장실 방수 시공 및 마이너스 걸레받이 및 석고 보드 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.06.26
250625(수) [양양4호(강현B)] 37일차 화장실 방수 시공 및 마이너스 걸레받이 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.06.26
250623(월) [양양4호(강현B)] 35일차 2차 자재 수령 및, 단열재 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.06.24
250618(수) [양양4호(강현B)] 34일차 내부 목작업 및, 방통 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.06.19
250617(화) [양양4호(강현B)] 33일차 메탈라스망 시공, 방통 밑작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.06.17
250613(금) [양양4호(강현B)] 32일차 방통 준비 작업 및, 합판 테이핑 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2025.06.13
250612(목) [양양4호(강현B)] 31일차 태고합판 시공, 합판 테이핑 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2025.06.13

댓글
