목조주택 시공현장/2504 양양강현(물치리)107평

250618(수) [양양4호(강현B)] 34일차 내부 목작업 및, 방통 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2025. 6. 19.

2504 양양4호(강현B ) 107평

날씨: 맑음

-금일 근무자

팀 장 : 문 성 일 (8시간)

부 팀 장: 최 영 광 (8시간)

팀 원 : 조 길 환 (8시간), 김 완 태 (8시간), 신 혁 (8시간)

지 원 : 문 병 선 (휴무), 노 채 헌 (휴무), 최 정 현 (휴무)

금일품수 (누계) : 5 품 (총 211품)

금일 작업 현황

- 내부 목작업

- 방통 시공

다음 예정작업

- 수성 연질폼 시공

- 석고 보드 시공

- 다운 실링

양양 4호 강현B 34일차

장마 소식이 들려오기 시작합니다.

항상 건강에 유의하시고 비가 오더라고 마음은 쾌청하시길 바랍니다.

저희는 비가 오더라도 끄떡없는 골조를 끝마쳤기에

꾸준한 시공 과정을 오늘 또한 가져왔습니다.

금일 1,2 층 방통 시공과 1층 연질폼 시공을 위한 목작업이 이루어졌습니다.

레벨기를 사용하여 기준점을 잡은 뒤

기초 콘크리트와 결속된 벽체를 세워 연질폼이 채워질 공간을 내주었습니다.

벽체 시공 완료 후 각재 마다 직진도를 위한 달대를 대주어

곧게 수직을 맞춰 주었습니다.

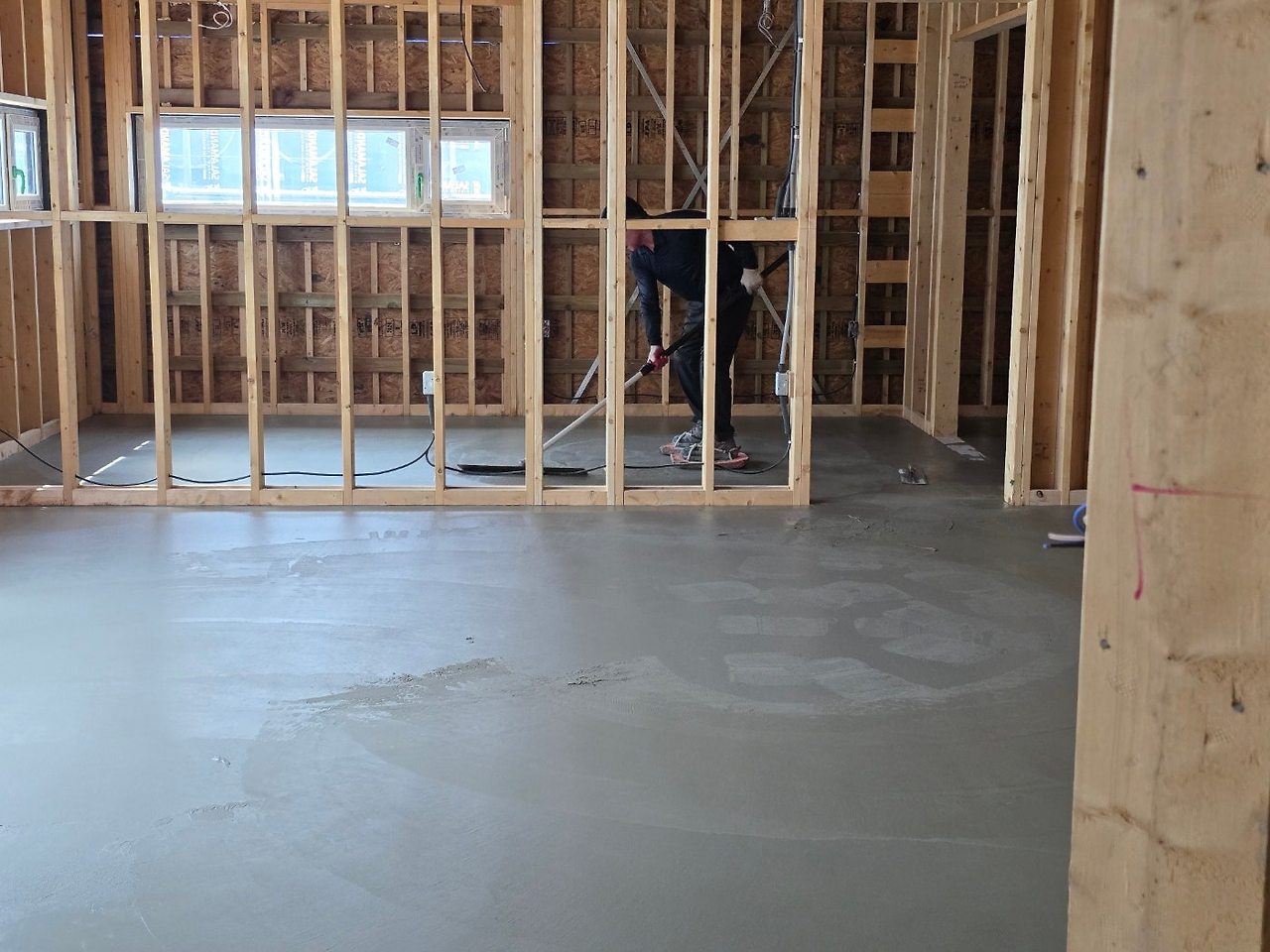

동시에 방통 시공이 진행 되었습니다.

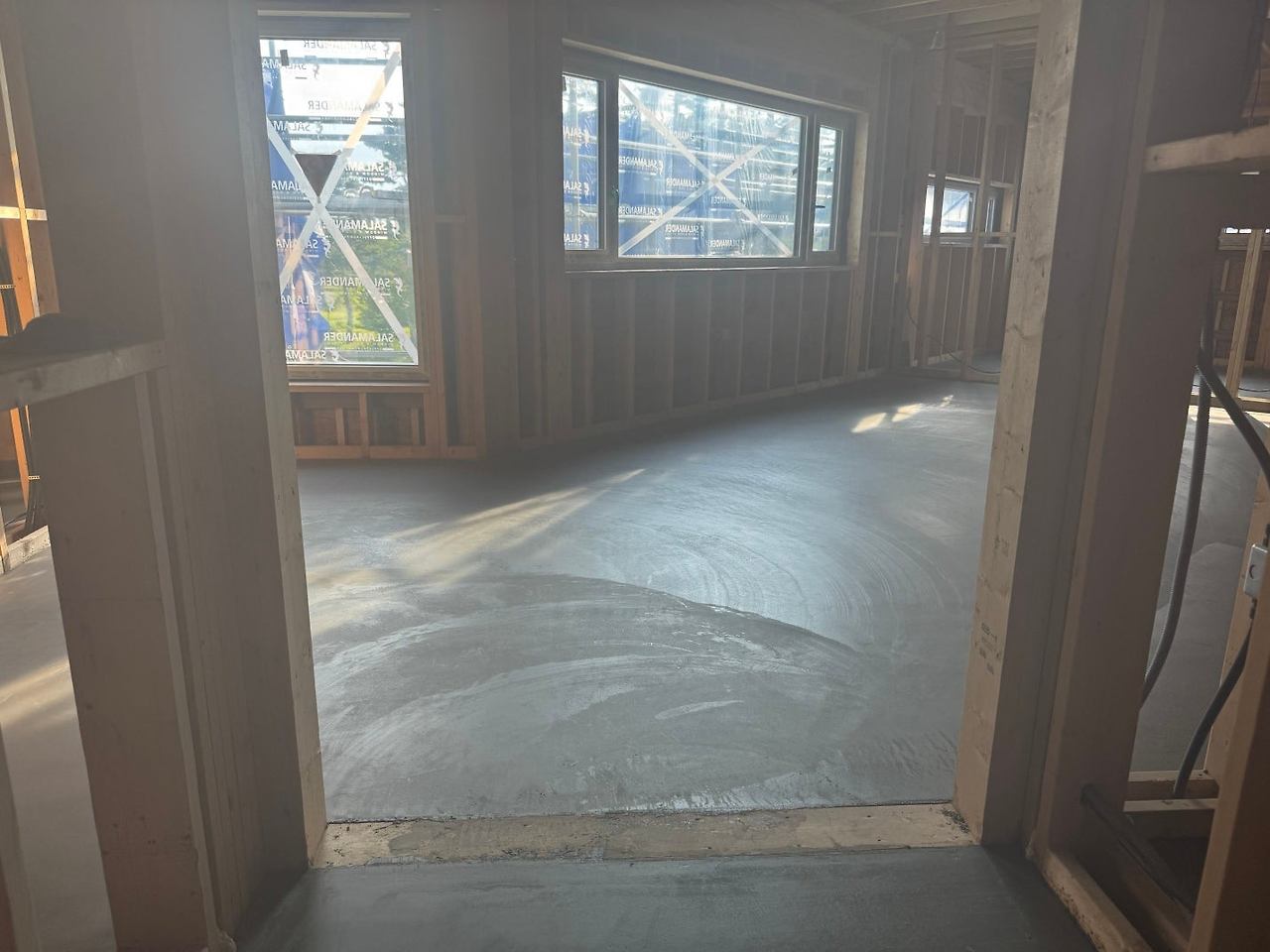

표시된 기준점에 맞추어 방통 시공이 완료 되었습니다.

1층 또한 외기를 차단 한 뒤 방통 시공이 완료되었습니다.

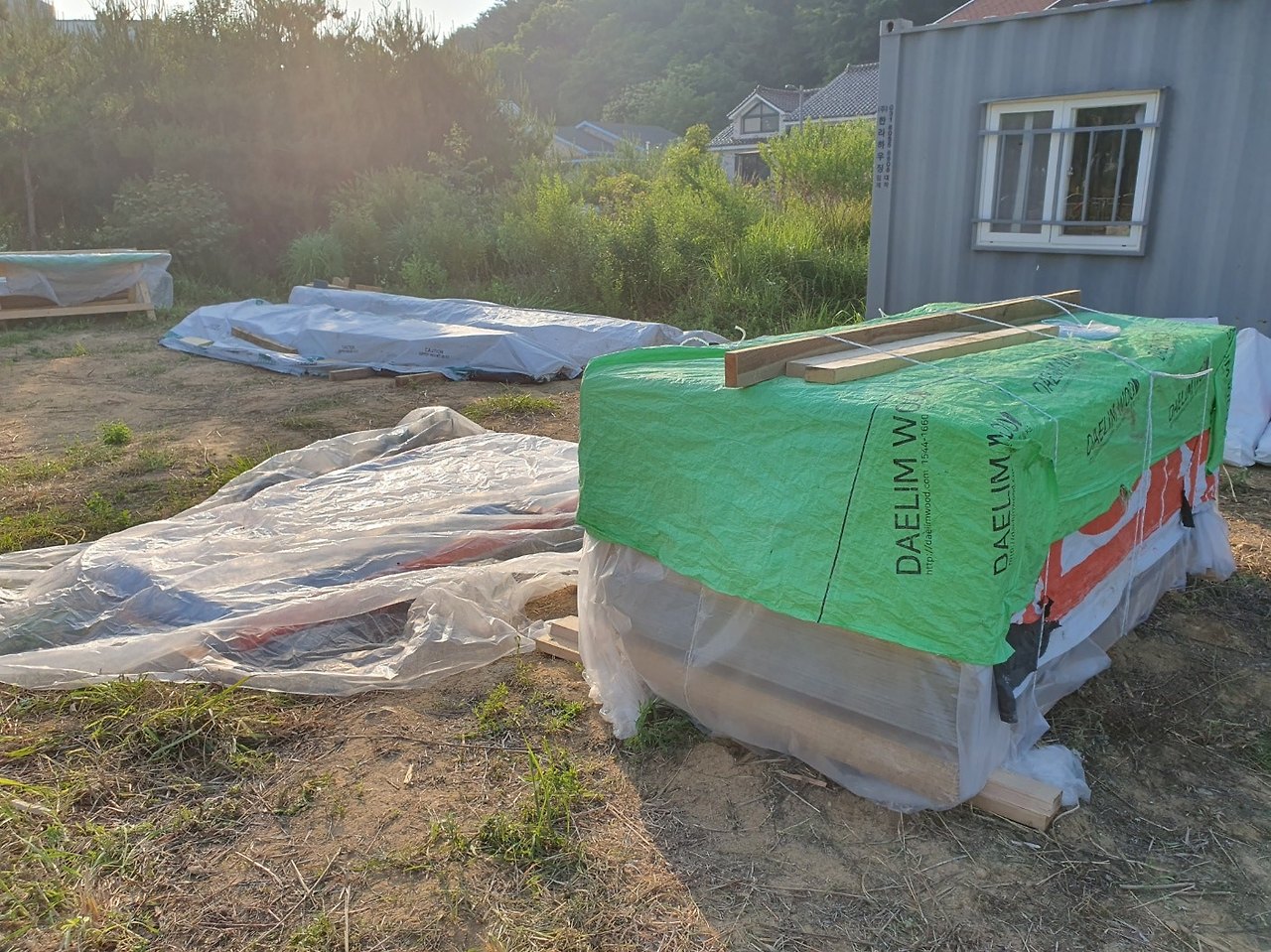

장마를 대비하여 외부의 자재들을 보양한 뒤 금일 작업을 끝마쳤습니다.

저희 목수팀은 이후 진행될 수성 연질폼 작업을 위해 자리를 비운 뒤

다가오는 월요일에 뵙도록 하겠습니다.

감사합니다.

https://youtu.be/lJ1-o5FTmuY





'목조주택 시공현장 > 2504 양양강현(물치리)107평' 카테고리의 다른 글

250627(금) [양양4호(강현B)] 39일차 석고 보드 시공 및 내부 목작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.06.28
250626(목) [양양4호(강현B)] 38일차 화장실 방수 시공 및 마이너스 걸레받이 및 석고 보드 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.06.26
250625(수) [양양4호(강현B)] 37일차 화장실 방수 시공 및 마이너스 걸레받이 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.06.26
250624(화) [양양4호(강현B)] 36일차 다락 단열재 시공 및 내벽 단열재 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.06.25
250623(월) [양양4호(강현B)] 35일차 2차 자재 수령 및, 단열재 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.06.24
250617(화) [양양4호(강현B)] 33일차 메탈라스망 시공, 방통 밑작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.06.17
250613(금) [양양4호(강현B)] 32일차 방통 준비 작업 및, 합판 테이핑 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2025.06.13
250612(목) [양양4호(강현B)] 31일차 태고합판 시공, 합판 테이핑 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2025.06.13
250611(수) [양양4호(강현B)] 30일차 태고합판 시공 ,내부 목작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2025.06.12
250610(화) [양양4호(강현B)] 29일차 합판 시공 및 테이핑 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2025.06.11

댓글
