2502 안성2호(고삼)57평

날씨: 오전 비 / 오후 맑음
-금일 근무자-
팀 장 : 이상민(8시간)
부팀장 : 문병선(8시간)
팀 원: 정태영(8시간), 노채헌(8시간), 최정현(8시간)
금일품수 (누계) : 5.품 (총 158.875품)
금일 작업 현황
- 창호 콤보 시공
- 방통 블로킹 시공
- 태고 합판 시공
- 징크팀 작업
- 전기팀 작업
- 에어컨 설비 작업
다음 예정 작업
- 레인 스크린 시공
- 외장 자재 수령
- 세라믹 사이딩 스타터 시공
- 세라믹 사이딩 시공
안녕하세요. 안성 고삼면 가유리에서 19일차 작업을 시작했습니다.
오전에는 어제작업에 이어 콤보 시공을 마무리 하였습니다.

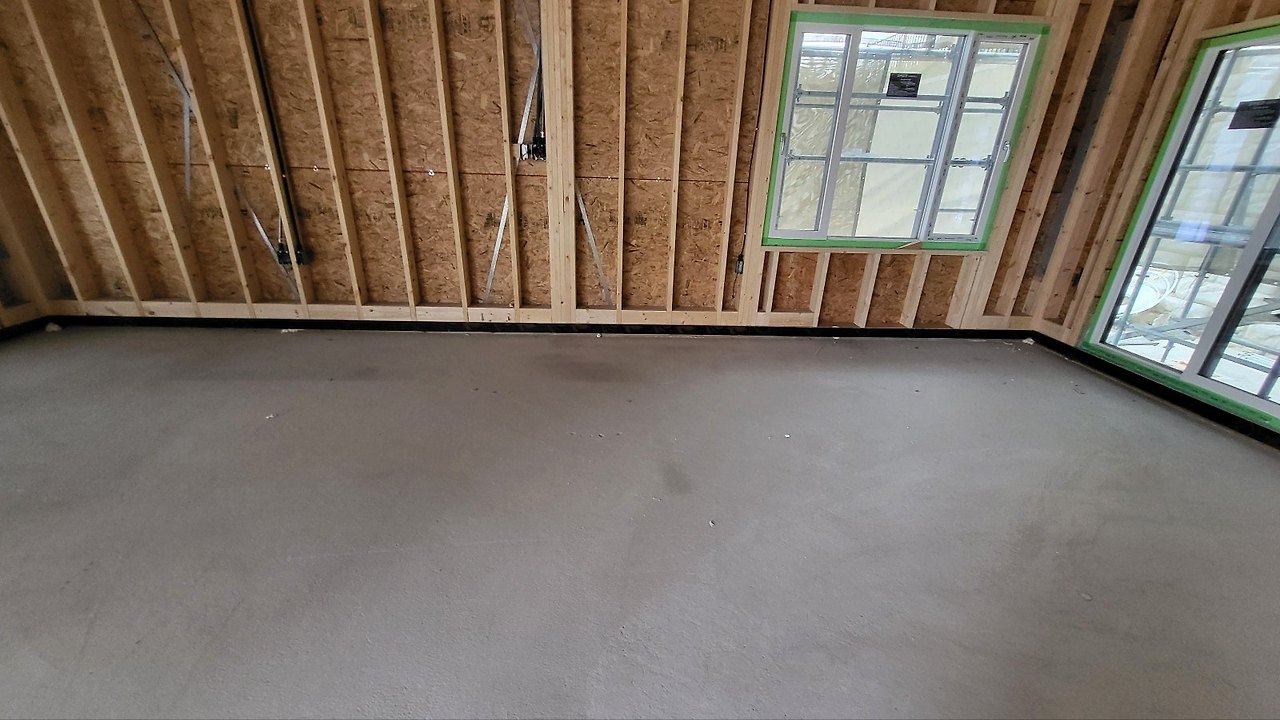

내부에선 방통 블로킹 작업을 진행하였습니다.
방통 블로킹은 스터드간의 틀어짐을 현상을 잡아주며 방통 시공시 잔여물이 벽체쪽으로 흘러들어오는 걸 막아주는 태고합판의 상자리 역할도 합니다. 또한 추후 시공할 걸레받이와 석고보드의 상자리 역할도 합니다.




내수 합판 시공도 진행하였습니다.
방통 라인에 맞춰 내수 합판 시공도 완료하였습니다.
내수 합판 시공시 앙카 부분의 틈새는 방통이 넘치는걸 방지하기 위해 폼으로 충진 후 시공을 진행하였습니다.





태고 합판 시공도 진행하였습니다.
방통라인을 레이저를 활용하여 잡아주고 먹선으로 라인을 그려준뒤 태고 합판을 시공하였습니다.
태고 합판이란 양면에 WBP 페놀수지를 함침시킨 방수필름을 붙인 합판으로 일반 합판보다 내구성 및 방수성을 2~3배 향상시킨 완전 내수합판 입니다.


레이저를 활용하여 방통라인을 잡아주는 모습(좌) / 방통라인에 맞춰 먹선을 그린 사진(우)
태고 합판 재단후 먹선라인에 맞춰서 시공을 진행하였습니다.





창호 주변 징크 시공도 진행되었습니다.
