날씨: 맑음
-금일 근무자-
팀 장 : 이상민(8시간)
부팀장 : 문병선(8시간)
팀 원: 정태영(8시간), 노채헌(8시간), 최정현(8시간)
지 원: 문성일(8시간), 최영광(8시간), 김완태(8시간), 조길환(8시간)
금일품수 (누계) : 9.0 품 (총 44.25품)
금일 작업 현황
- 구조목 재단
- 2층 플레이트 재단
- 림 조이스트 시공
- 장선 시공
- 장선 블로킹 시공
- T&G 합판 시공
다음 예정 작업
- 구조목 재단
- 합판 시공
- 철물 보강 작업
- 월브레이싱 시공
- T&G 합판 시공
- 장선 블로킹 시공
안녕하세요. 안성 고삼면 가유리에서 5일차 작업을 시작하였습니다.
분주하게 작업하다보니 한주가 매우 빠르게 지나가는것 같네요.
오늘은 어제 작업에 이어서 별체 장선 시공을 마무리 하였습니다.

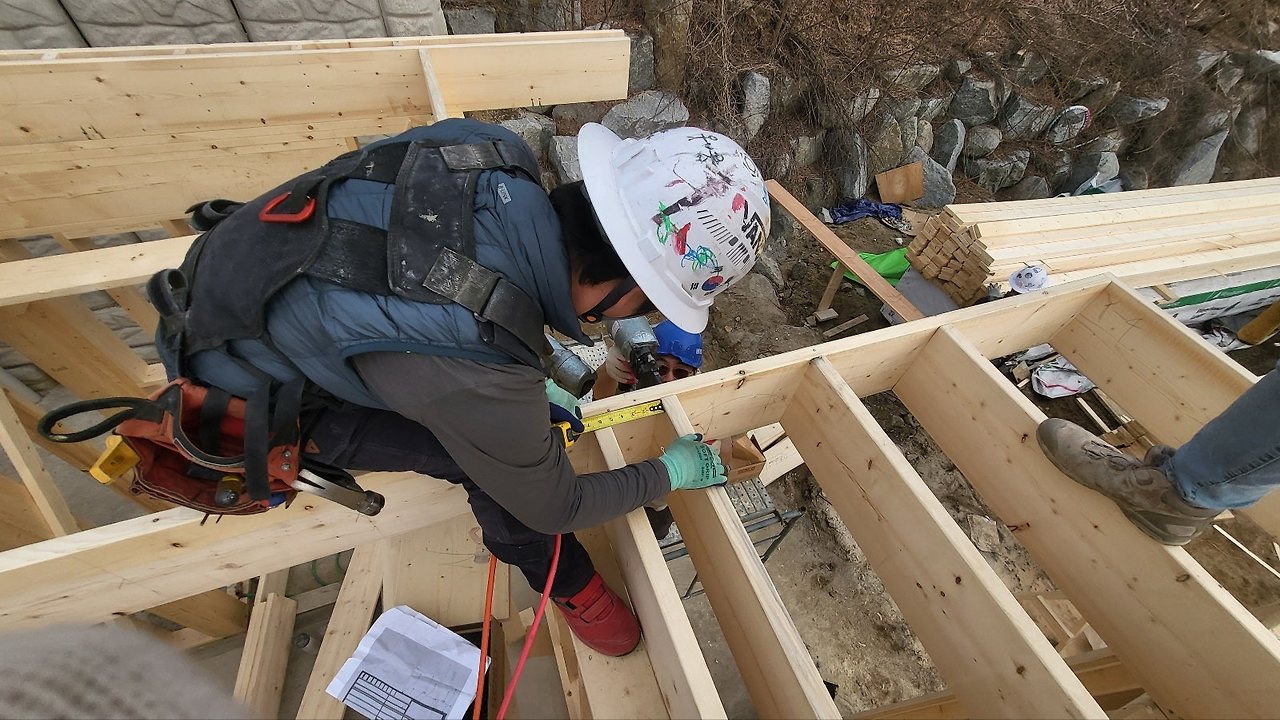

별체 장선 시공이 끝난후 직진도 및 아랫단과 윗단의 치수가 오차가 없는지 확인 작업을 진행하였습니다.

더블탑 플레이트간의 벌어짐을 방지하기 위한 TP49(타이 플레이트) 철물 시공도 진행하였습니다.



저희가 사용한 타이플레이트 철물에 대한 정보는 아래를 참고 부탁드립니다.

장선 시공을 마무리후 T&G 합판 시공전 필요한 작업들을 진행하였습니다.
합판 시공후 단열시공이 어려운 부분은 미리 단열재를 넣어 작업해줍니다.


장선 시공이 끝난 곳의 경간거리가 긴 부분은 하중으로 인한 틀어짐 방지 및 지지력을 높이기위해
블로킹 작업도 진행하였습니다.





2층 작업이 이어지는동안 양중작업과 다음 공정을 위한 2층 플레이트 재단도 진행하였습니다.




이어서 2층 T&G 시공을 진행하였습니다.
T&G 합판은 Tougue & Groove를 줄인 말로 한 쪽이 혓바닥처럼 돌출 되어 있고,
다른 한쪽이 반대로 움푹 파여있는 합판입니다.
돌출 되어있는 부분과 홈 부분을 맞춰 나가며 시공합니다.
치수를 체크하여 재단 후 고정시키기전에 목재용 접착제를 도포해줍니다.
목재용 접착제는 합판과 장선을 강하게 고정시켜주고 바닥에서 삐걱거리는 소음 발생을 방지해주는 역할을 합니다.
