날씨: 맑음
-금일 근무자
팀 장 : 문성일 (8시간)
부팀장: 최영광 (8시간)
팀 원 : 조길환 (8시간)
지 원 : 박선민 (8시간), 이주형 (휴무), 권재홍 (8시간), 정태영 (8시간), 문병선 (8시간), 김완태 (8시간), 최정현 (8시간)
금일품수 (누계) : 9.0 품 (총 61.125 품)
금일 작업 현황
- 1층 벽체 방수합판 시공 (완료)
- 2층 T&G 바닥 합판 시공 (완료)
- 2층 토대 시공 (완료)
- 2층 벽체 플레이트 레이아웃
- 2층 벽체 조립 및 세우기
- 2층 플레이트, 헤더, 스터드 등 재단 작업
다음 예정작업
- 2층 벽체 플레이트 레이아웃
- 2층 벽체 조립 및 세우기
- 2층 스터드, 트리머, 윈도우씰-크리플스터드 등 재단 작업
용인 고기동 7일차
안녕하세요, 용인시 수지구 고기동에서 광교산을 바라보며 행복한 집짓기 7일차로 인사드립니다.
지친 몸을 쉬고 활력을 충전하여 새로운 한 주를 맞이하였습니다.
가을이 깊어가는 만큼 현장의 완성도도 같이 높아져 가고 있습니다.
오늘은 1층 방수합판 시공과 2층 T&G 바닥합판 시공을 먼저 마무리 지었습니다.

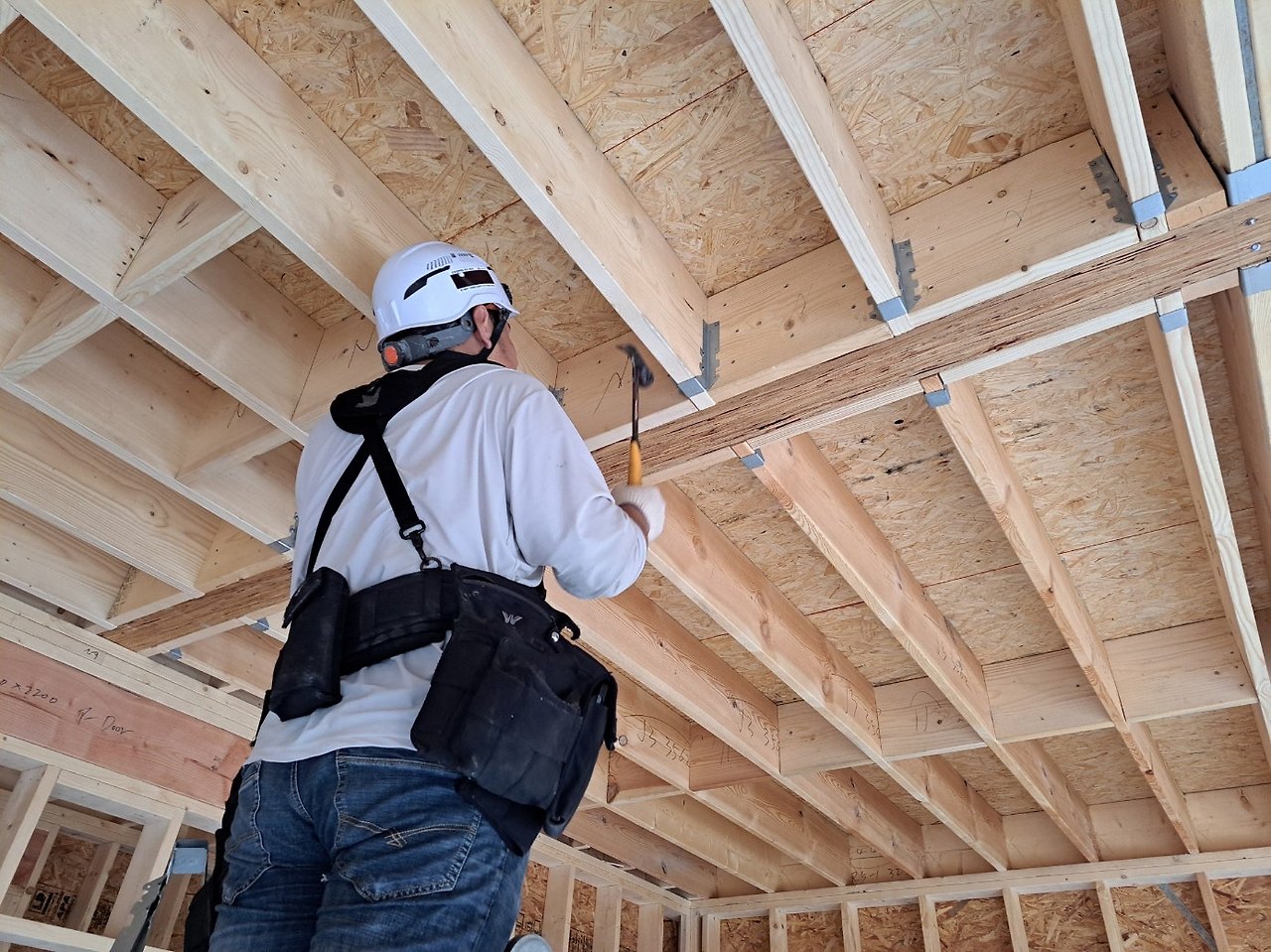

먼저 1층은 동측 벽면과 서측 벽면 그리고 현관 포치(Porch)에 방수합판을 시공하고, 못자리는 망치질을 통해 결속이 잘 되도록 해주었습니다.

1층 방수합판 시공
T&G 바닥합판도 치수에 맞춰 재단하고 글루를 미리 고르게 바른 후 합판을 시공합니다.

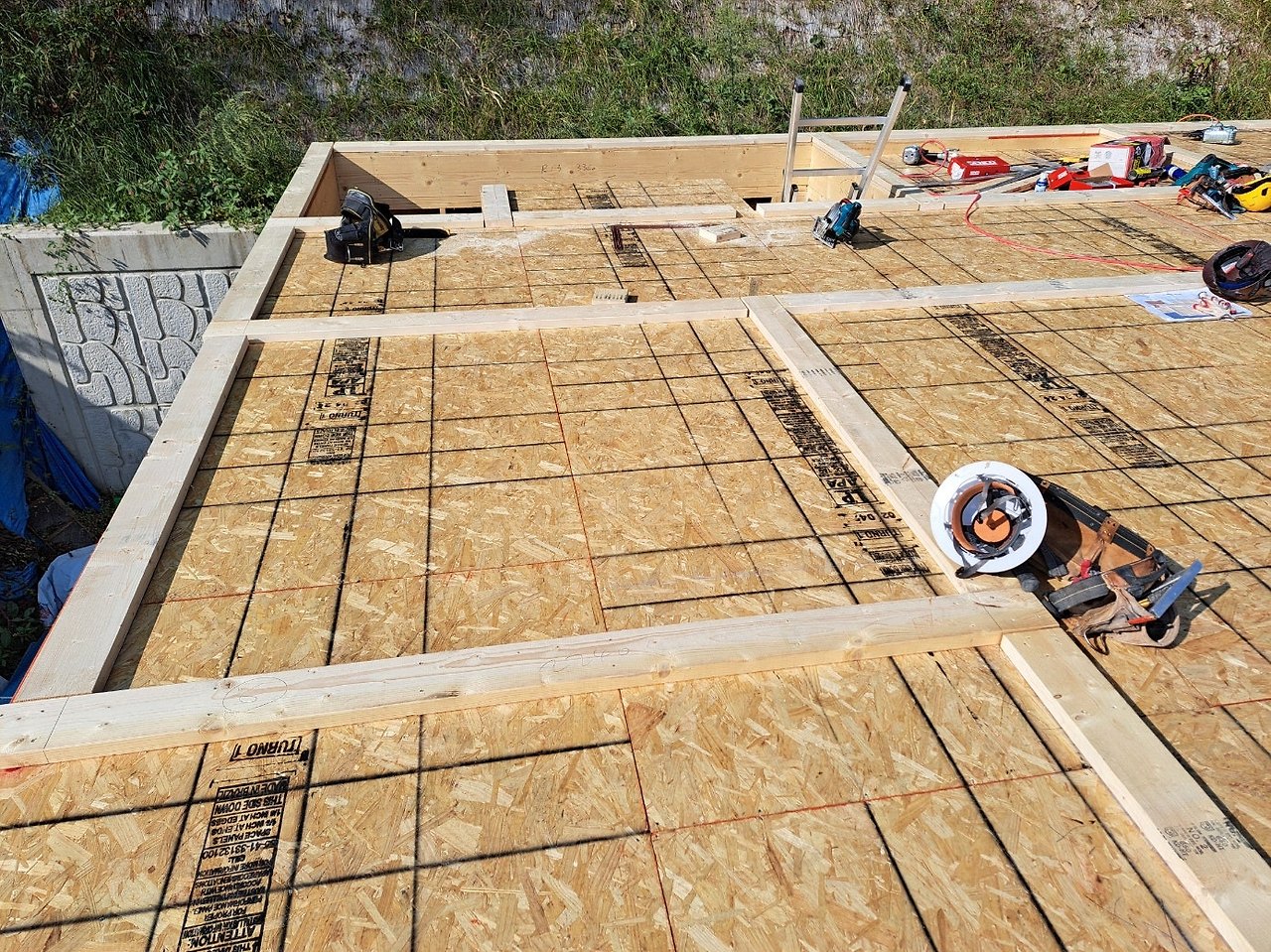

바닥합판 시공
작업을 마무리 하고 본격적으로 2층 벽체 작업이 시작되었습니다.
2층에서는 벽체가 세워질 곳에 토대 시공을 위한 바닥 레이아웃 작업이 진행되고, 아래에서는 시공할 벽체의 플레이트에 레이아웃 작업이 진행됩니다.

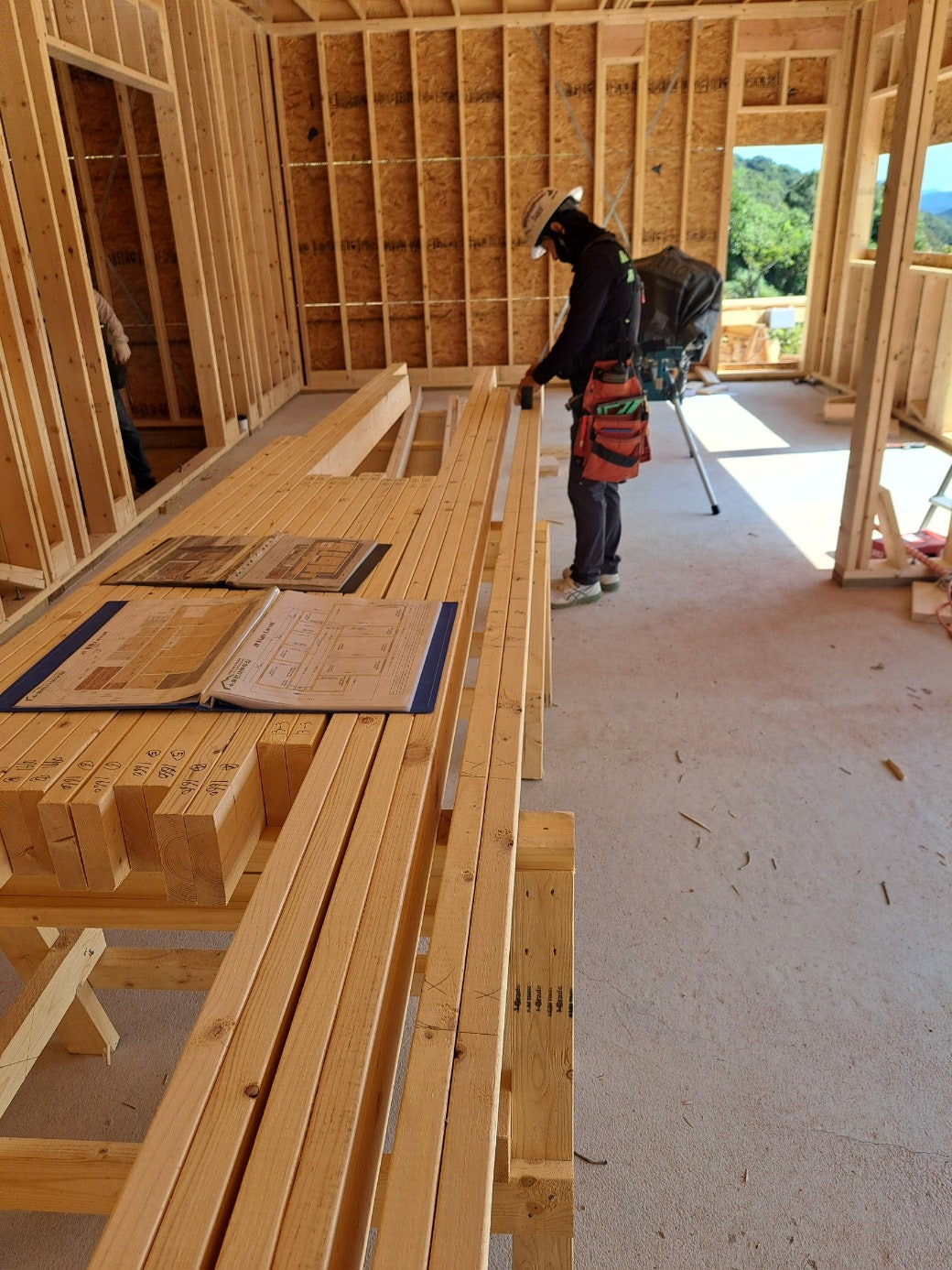

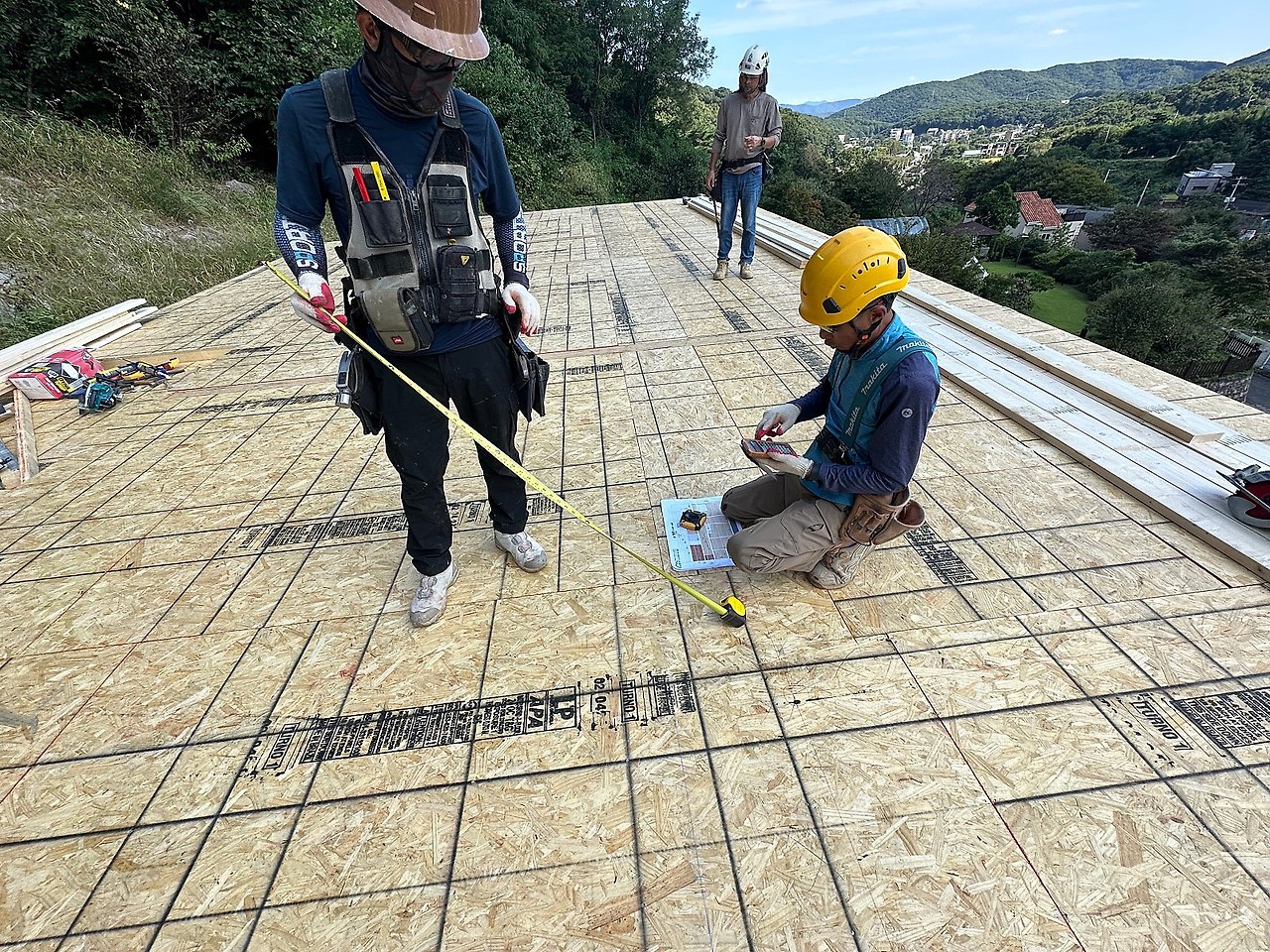

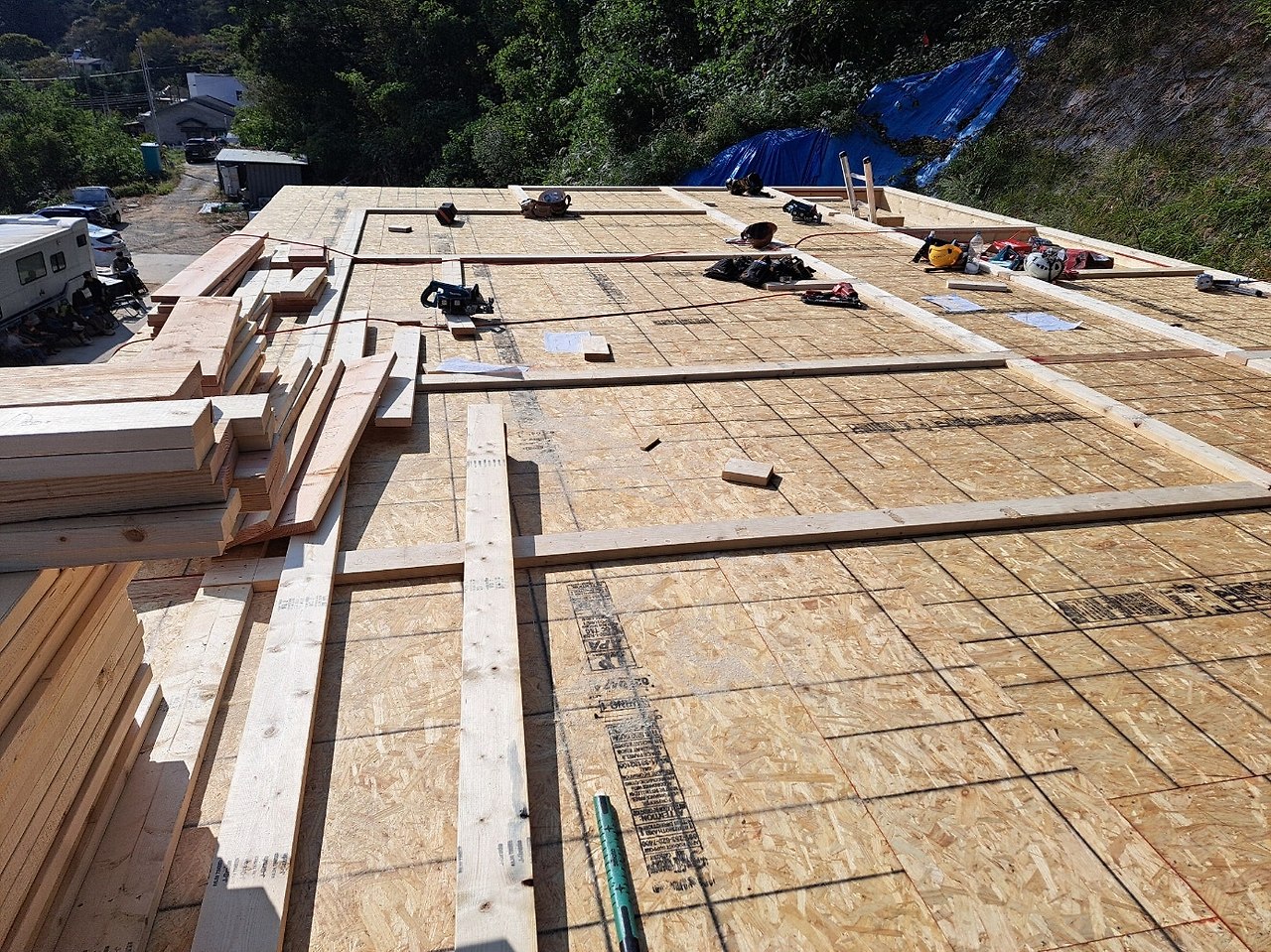

레이아웃 작업 모습
바닥 레이아웃이 끝나고 이어서 그려진 레이아웃에 맞춰 자재를 올리고 2층 토대 시공을 진행하였습니다.

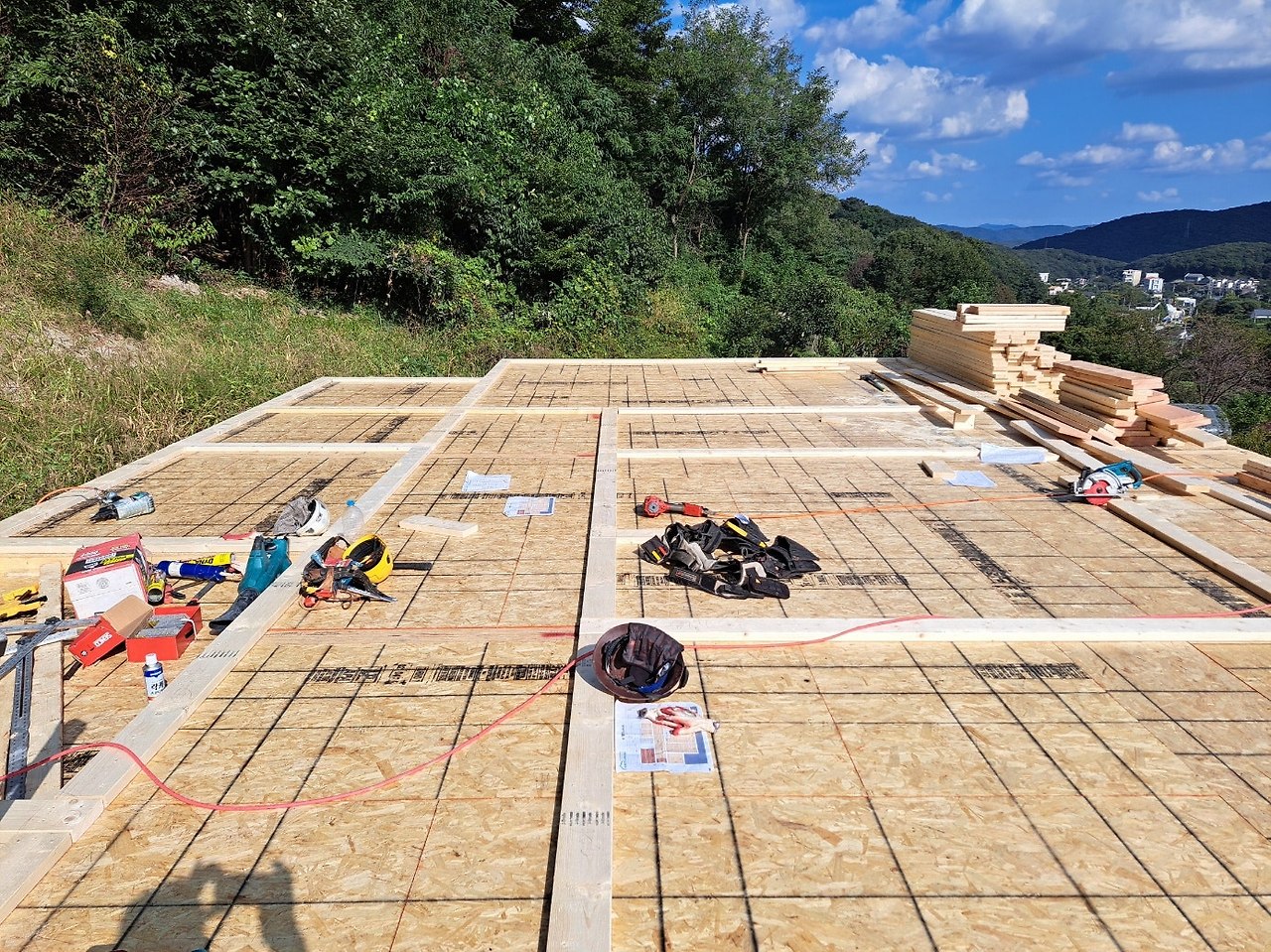

2층 토대 시공이 진행된 모습
토대 시공 후에는 바로 벽체 조립 작업이 시작되기 때문에 그 전에 벽체를 조립할 부재들을 준비하여야 합니다.
부지런히 재단 작업을 진행하여 벽체 개구부에 들어갈 헤더를 먼저 만들어서 헤더 조립이 시작될 수 있도록 하고, 코너-벡커-스터드에 쓰일 자재들을 재단하였습니다.

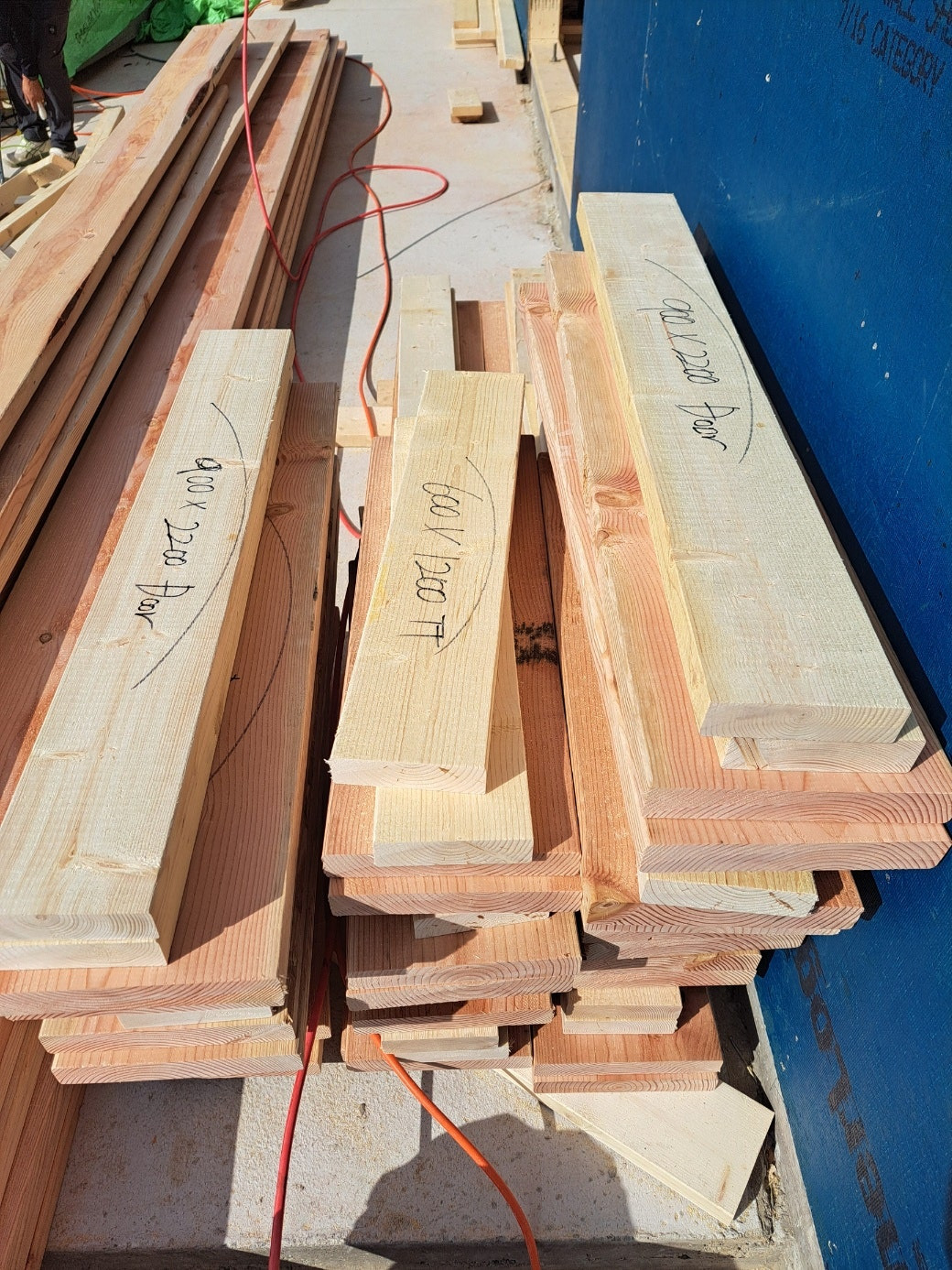

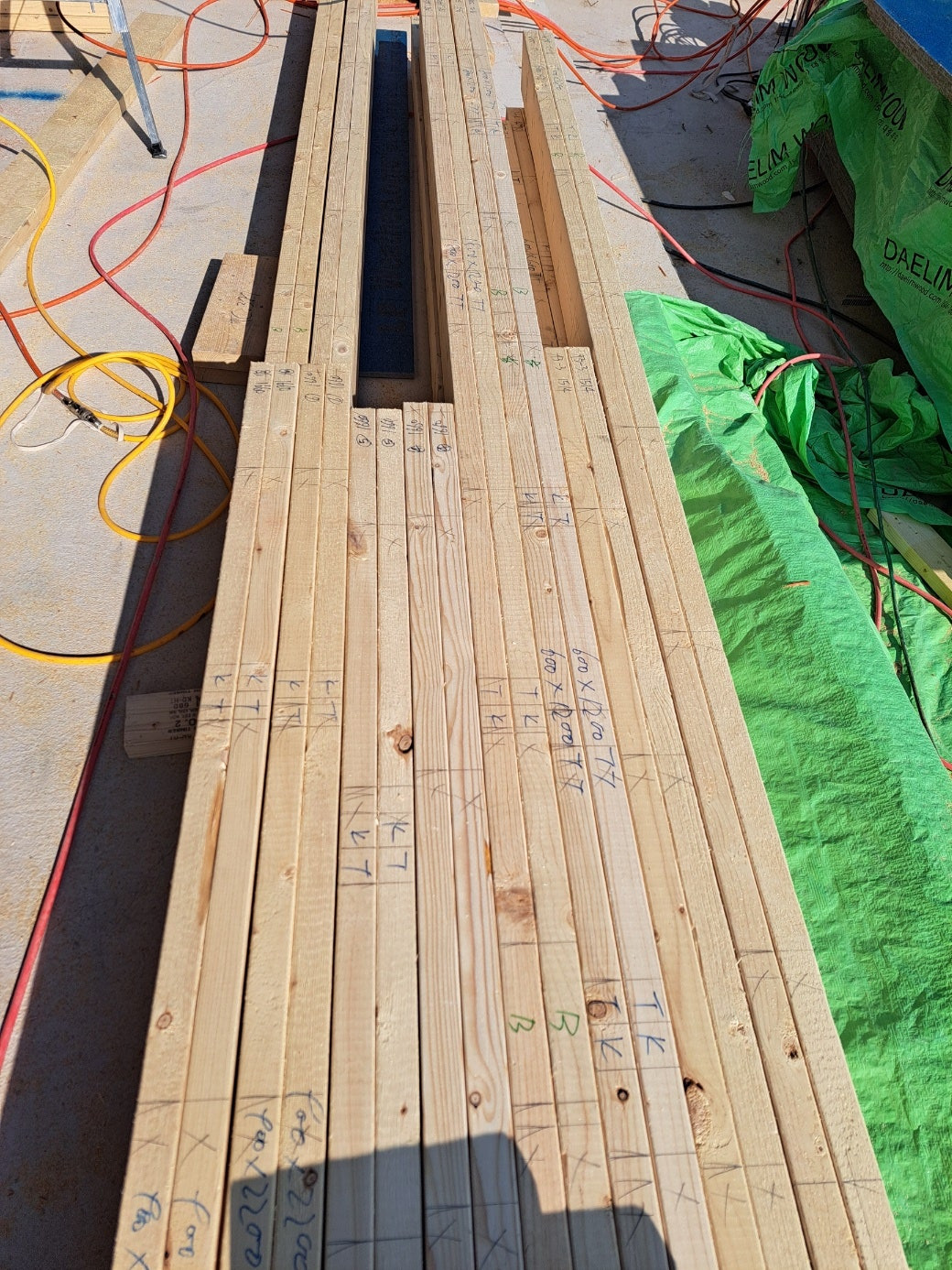

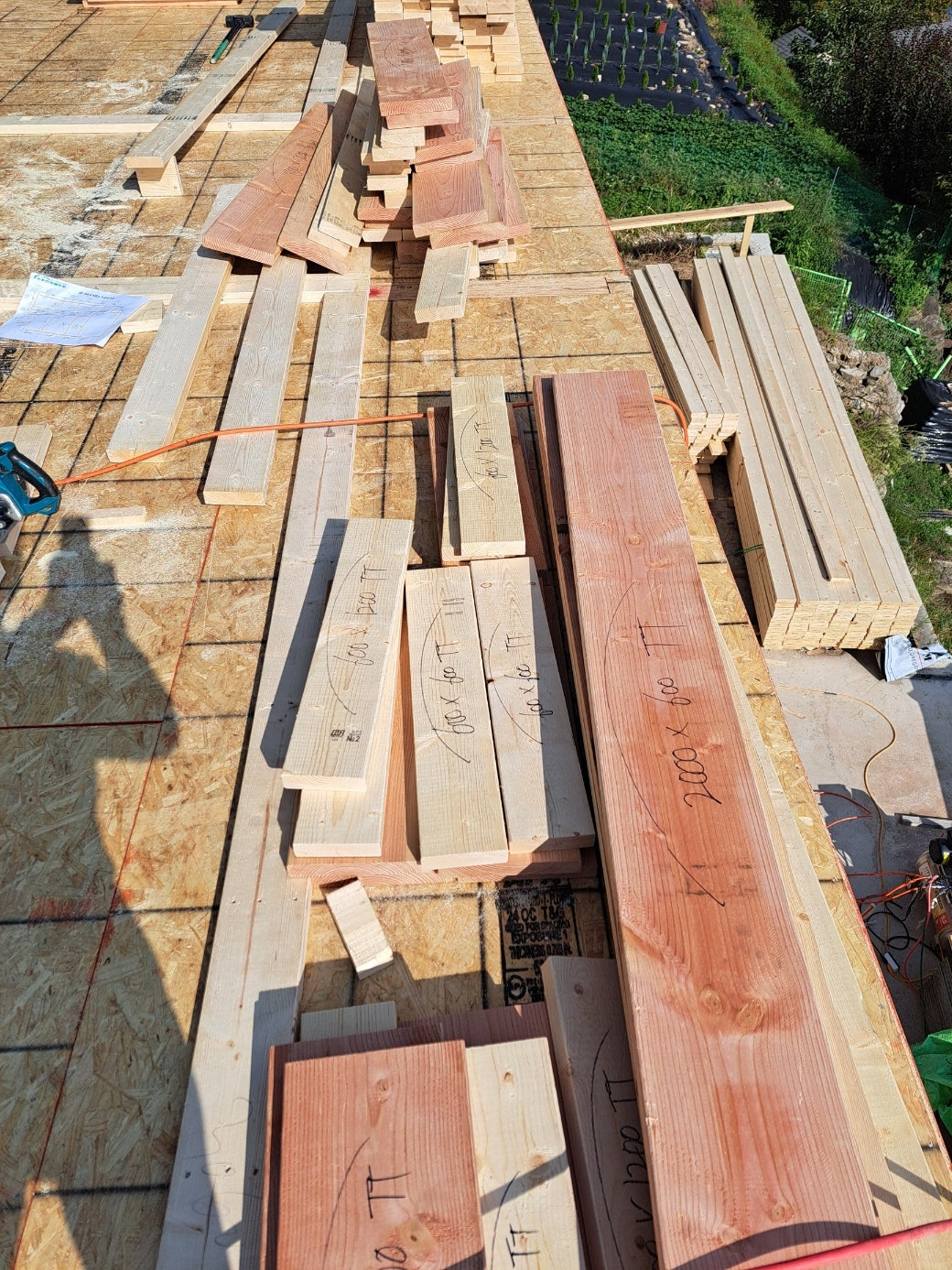

재단되어 조립을 기다리는 부재들
벽체 조립 전 코너 조립과 헤더 조립도 진행되었습니다.
헤더는 외벽 헤더의 경우 단열과 기밀을 위해 EPS와 폼을 이용하여 단열재를 충진합니다.

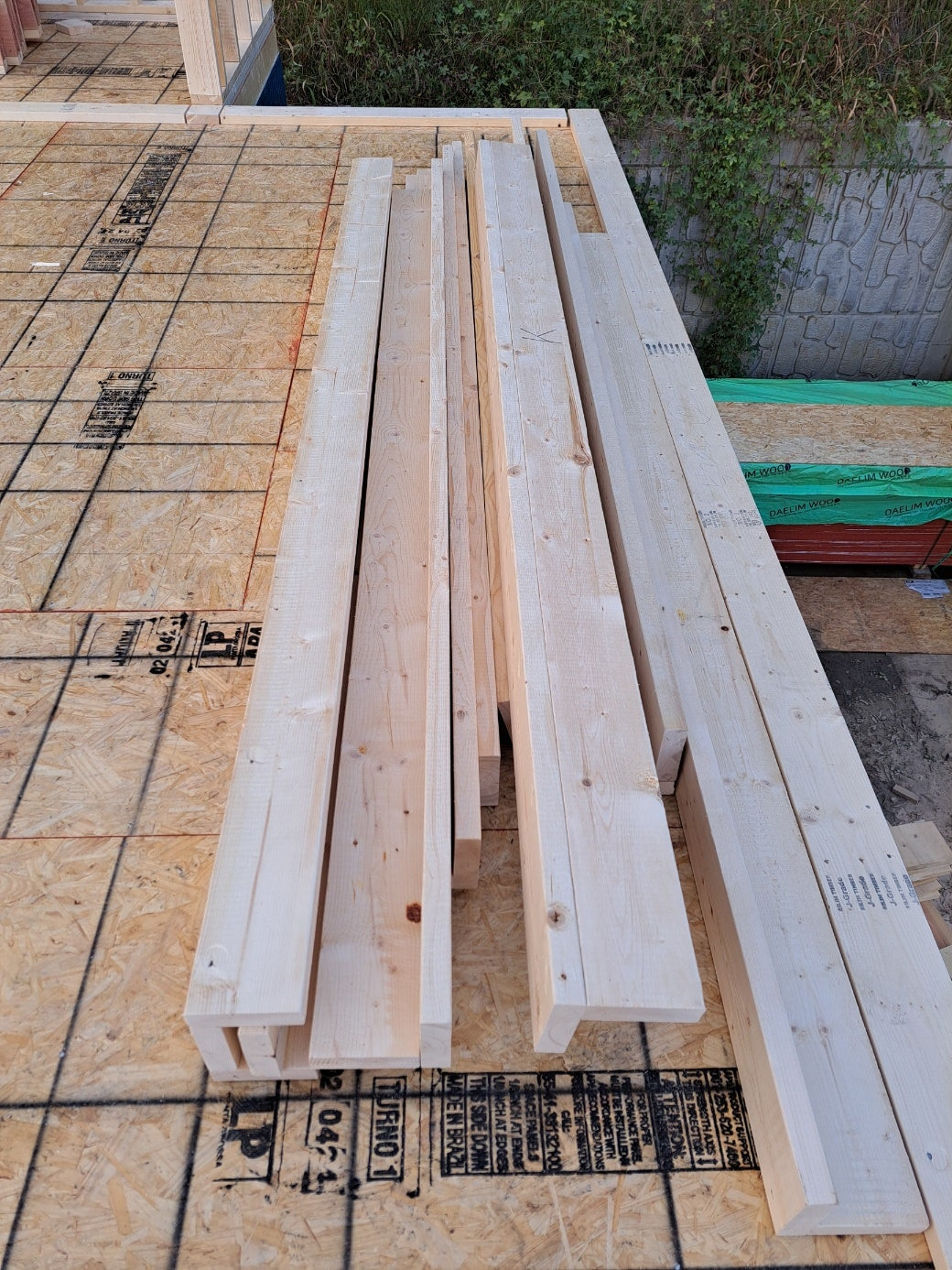

벽체 조립을 위해 준비된 외벽 헤더 및 코너
벽체의 구성 요소들(플레이트, 스터드, 코너, 벡커, 헤더 등)이 모두 준비되면 벽체 조립을 시작합니다.
조립 후 세워진 2층 벽체
조립 중인 모습
오늘의 벽체 작업은 여기까지 진행되었습니다.
내일은 또 부지런히 벽체를 조립하고 세우는 반복 작업이 진행될 예정입니다.
1층 내부에서도 작업이 있었습니다.
기존에 벽체를 세우고 수직수평을 유지하기 위해 임시로 잡아주던 가새와 안전 발판 제거 작업이 진행되었습니다.

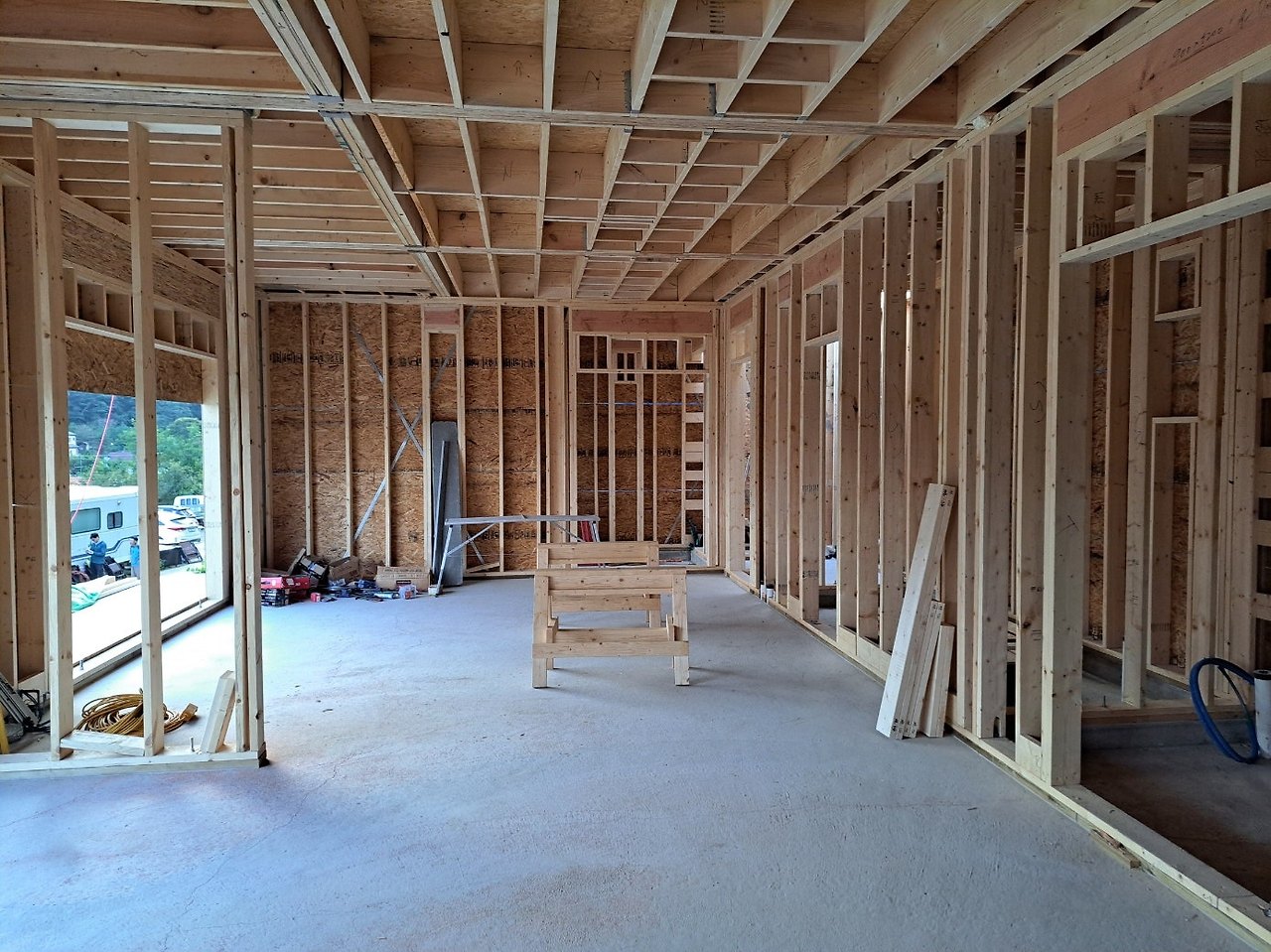

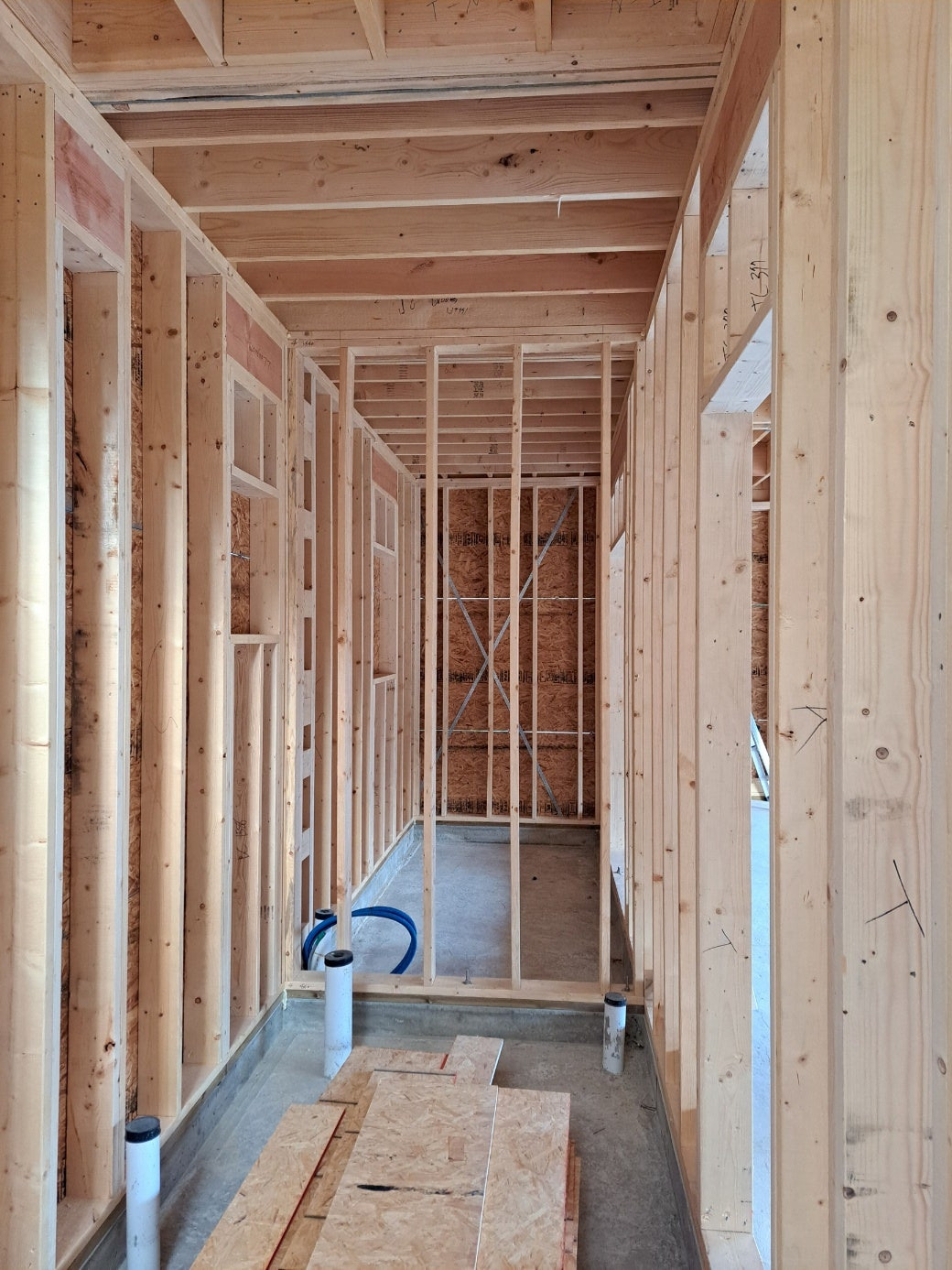

임시 가새가 제거된 1층 내부 모습
벽체 합판 시공이 완료되고 임시 가새를 제거하고 나니 내부가 제 모습을 드러내어 깔끔한 골조만 남았습니다.
추가로 장선 중 철물 시공을 통해 지지력을 높여주는 작업도 진행되고 있습니다.

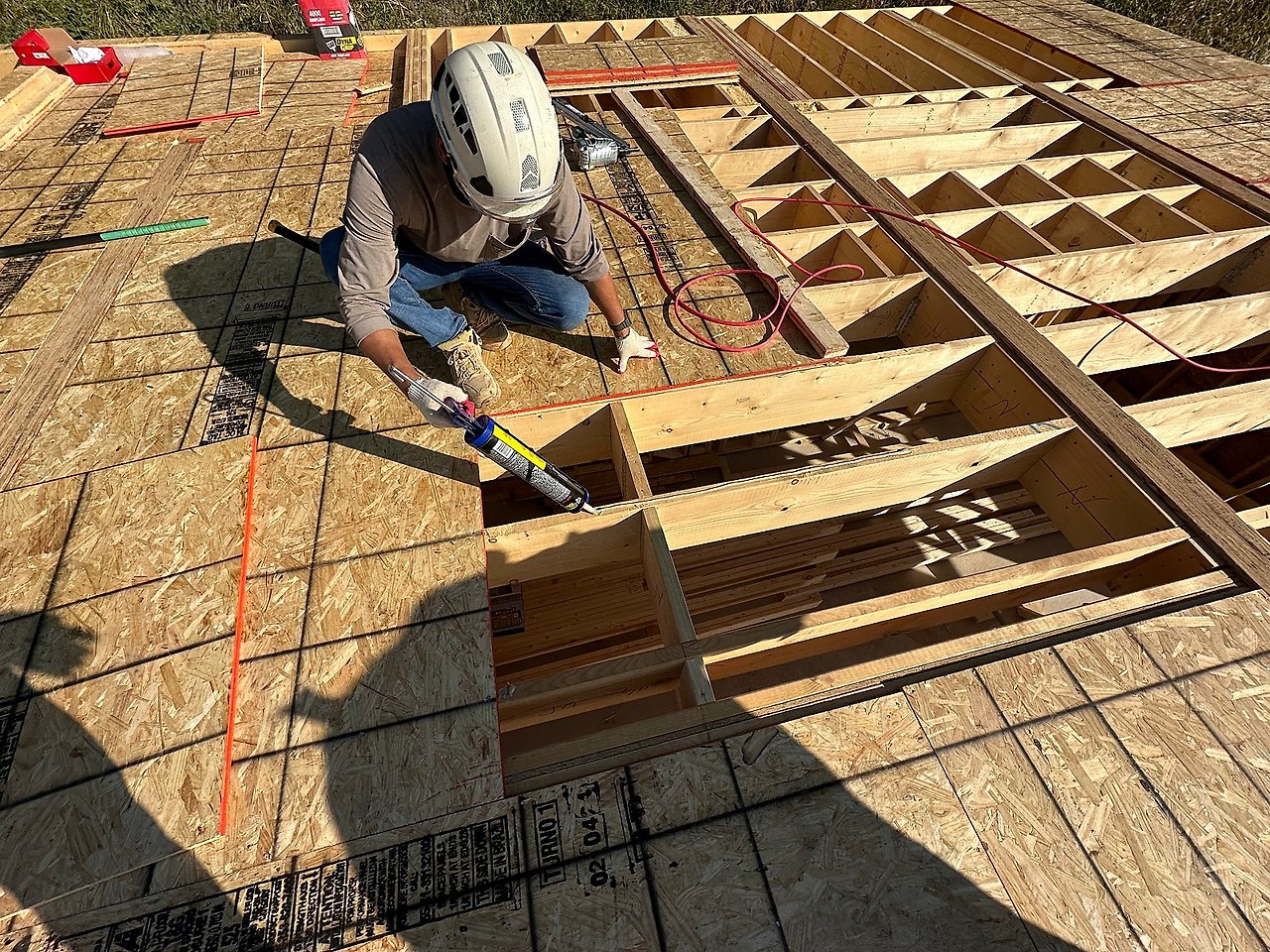

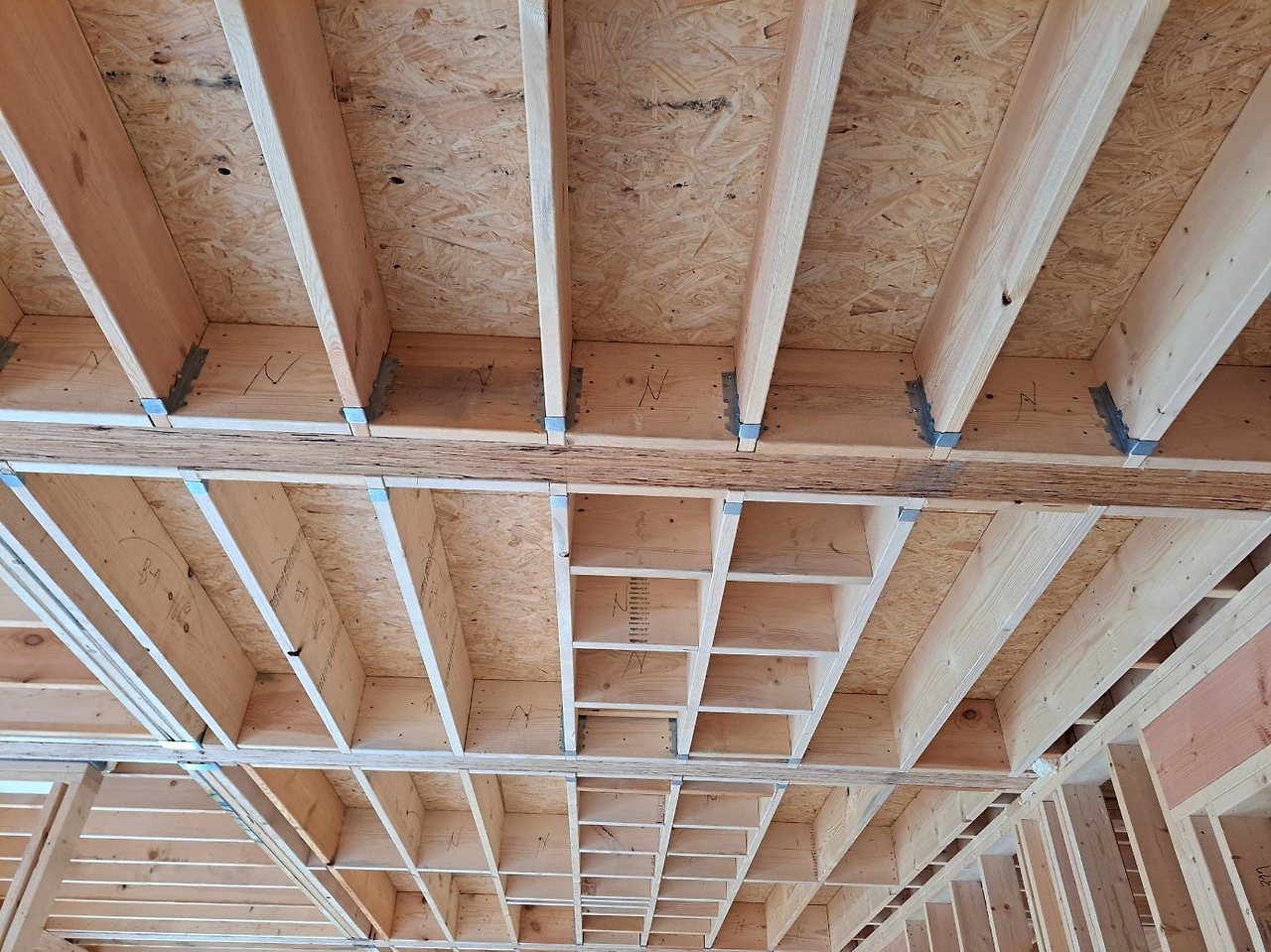

장선 철물(Joist Hanger)를 시공하는 모습
장선 철물 작업은 계속 진행될 예정입니다.
오늘 하루도 여러 곳에서 여러 작업이 동시에 진행되었습니다.
내일도 역시 안전에 유의하면서 작업에 힘쓰도록 하겠습니다.
편안한 밤 보내세요~!
