240928 (토) [용인 고기동] 6일차 2층 T&G 바닥 합판 시공, 1층 벽체 합판 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2024. 9. 29.

날씨: 맑음

​-금일 근무자

팀 장 : 문성일 (8시간)

부팀장: 최영광 (8시간)

팀 원 : 조길환 (8시간)

지 원 : 박선민 (8시간), 이주형 (8시간), 권재홍 (8시간), 정태영 (휴무), 김완태 (휴무), 최정현 (8시간)

​​​

금일품수 (누계) : 7.0 품 (총 52.125 품)

​금일 작업 현황

- 1층 벽체 방수 합판 시공

- 2층 욕실 장선 시공 (완료)

- 2층 T&G 바닥 합판 시공

다음 예정작업

- 2층 T&G 바닥 합판 시공

- 2층 토대 시공

- 2층 벽체 플레이트 레이아웃

- 2층 벽체 조립 및 세우기

- 2층 플레이트, 헤더, 스터드 등 재단 작업

​용인 고기동 6일차

안녕하세요, 용인시 수지구 고기동에서 광교산을 바라보며 행복한 집짓기 6일차로 인사드립니다.

오늘은 장선 시공 후 마무리할 것들에 대한 작업을 먼저 진행하였습니다.

켄틸레버쪽 끝막이 장선 바깥쪽으로 한 겹의 장선을 덧대어 견고하게 마감을 해주고, 장선 시공을 마치고 나서 전체적인 골조에 변화가 없는지 직진도 확인을 다시 한번 진행하였습니다.

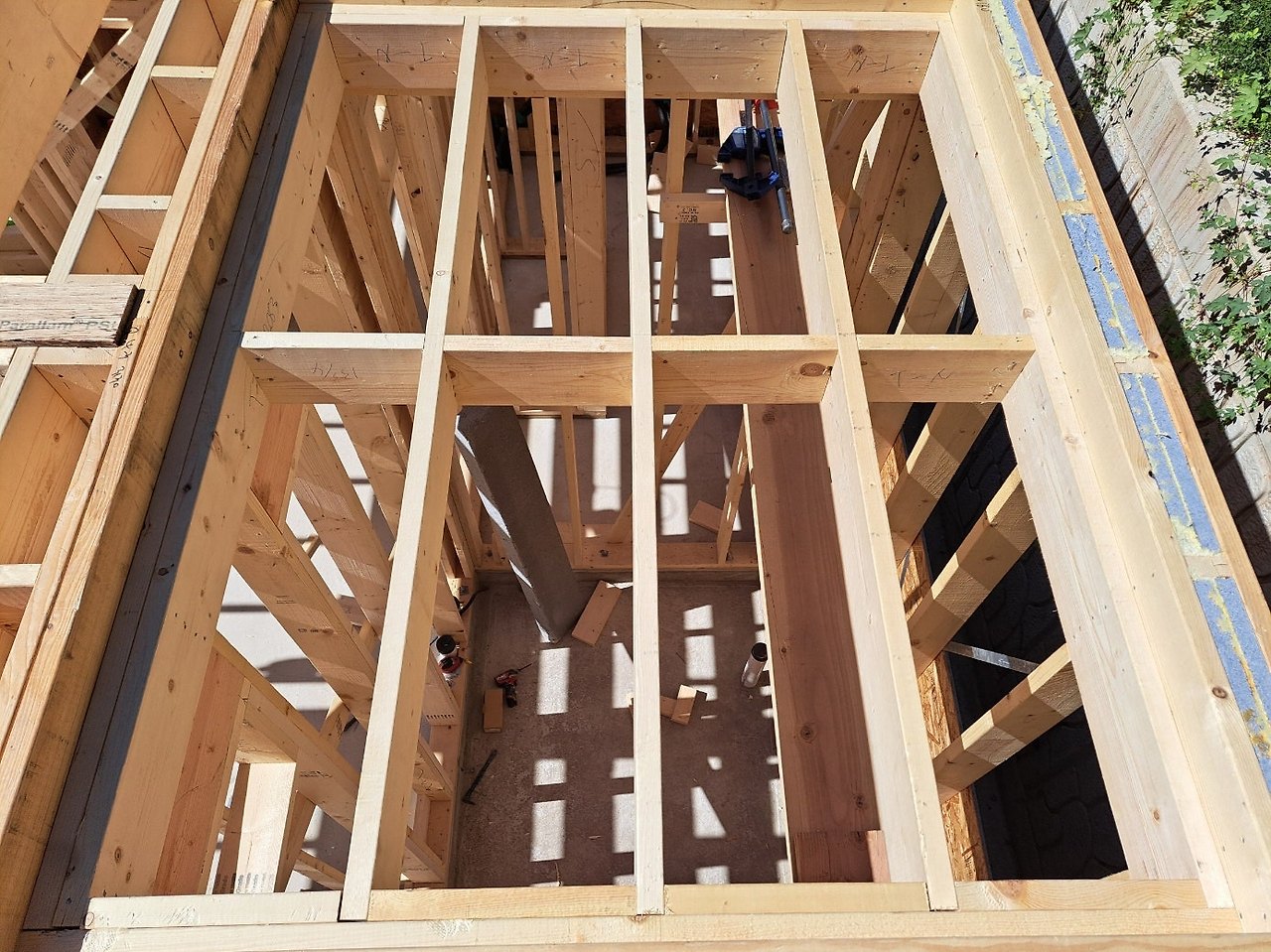

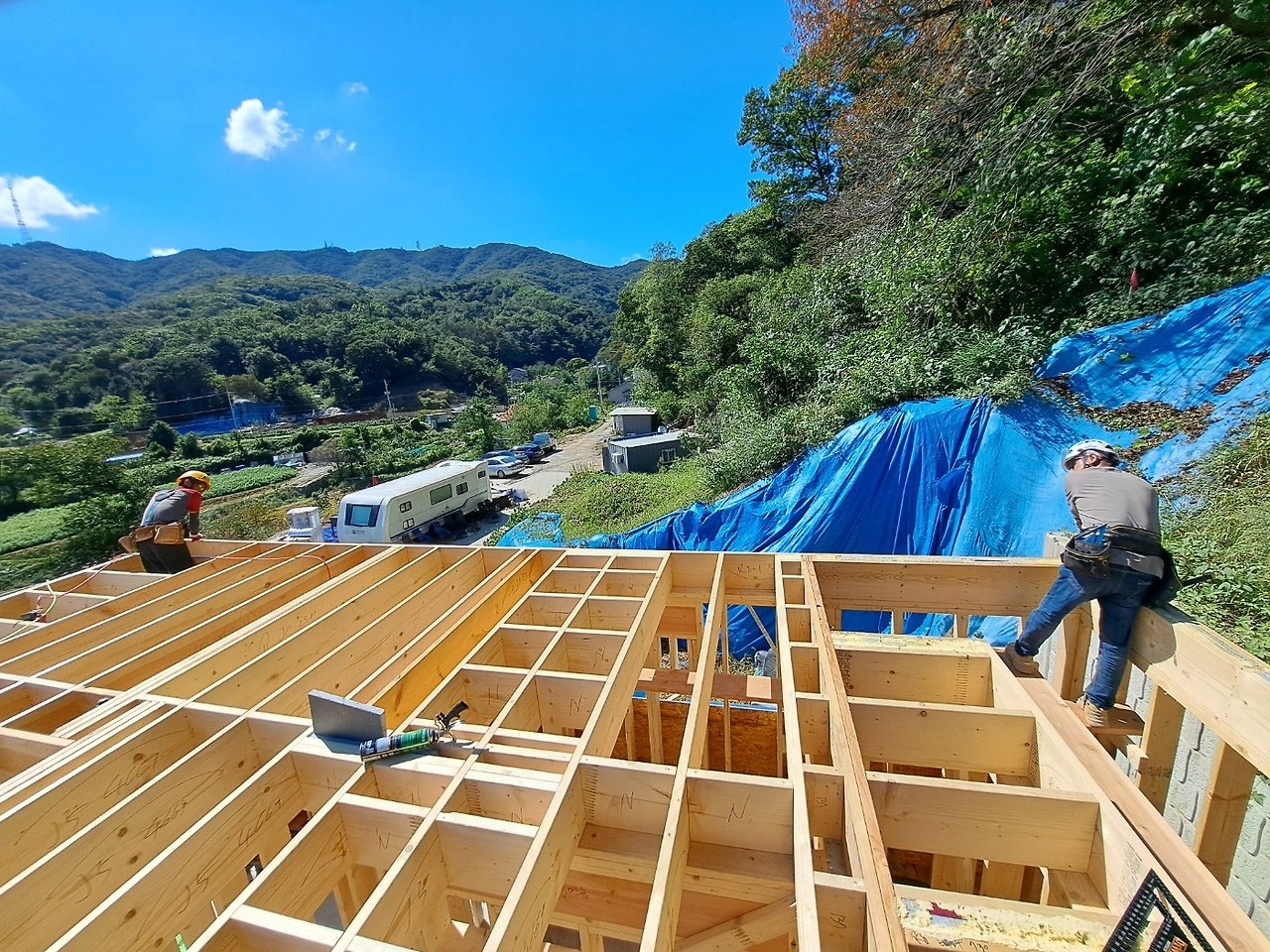

켄틸레버 끝막이 장선 추가 시공

사진 상으로는 잘 보이지 않겠지만 실을 팽팽하게 뻗고 고정하여 벽체의 휨이 있는지 확인하고 보정해야 할 부분을 찾아 수정합니다.

이런 부분들은 마감이 진행되면 잘 알 수 없는 부분이지만 시공자의 양심에 맞춰 진행되는 부분입니다.

벽체 직진도 확인중인 모습

2층 욕실 바닥의 장선 시공도 완료되었습니다.

욕실 장선 및 블로킹 시공

욕실은 일반 바닥보다 좀 더 낮기 때문에 별도 치수의 장선으로 시공을 진행합니다.

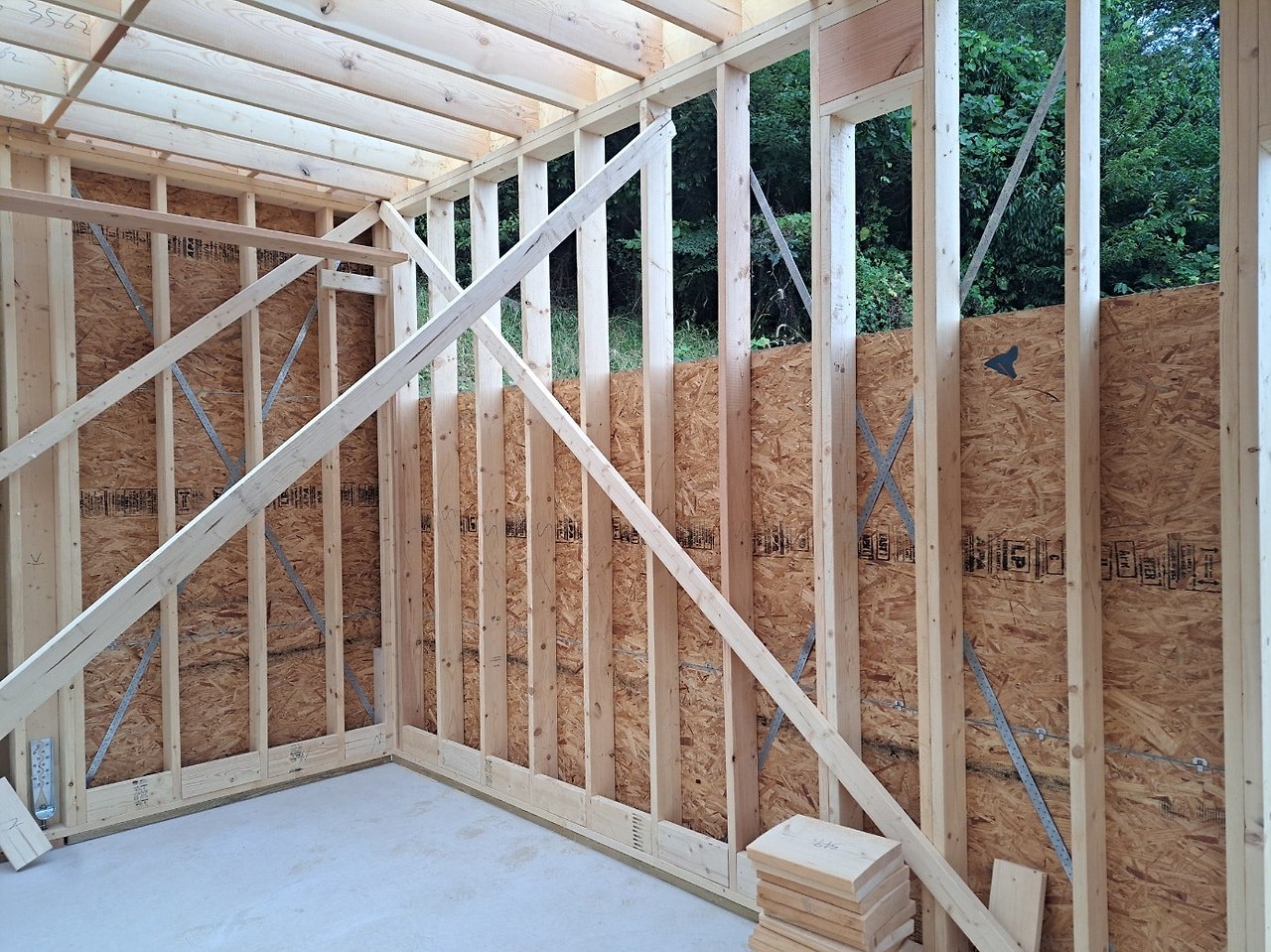

이로서 T&G 시공 전 마무리되어야 할 일들이 모두 끝났습니다.

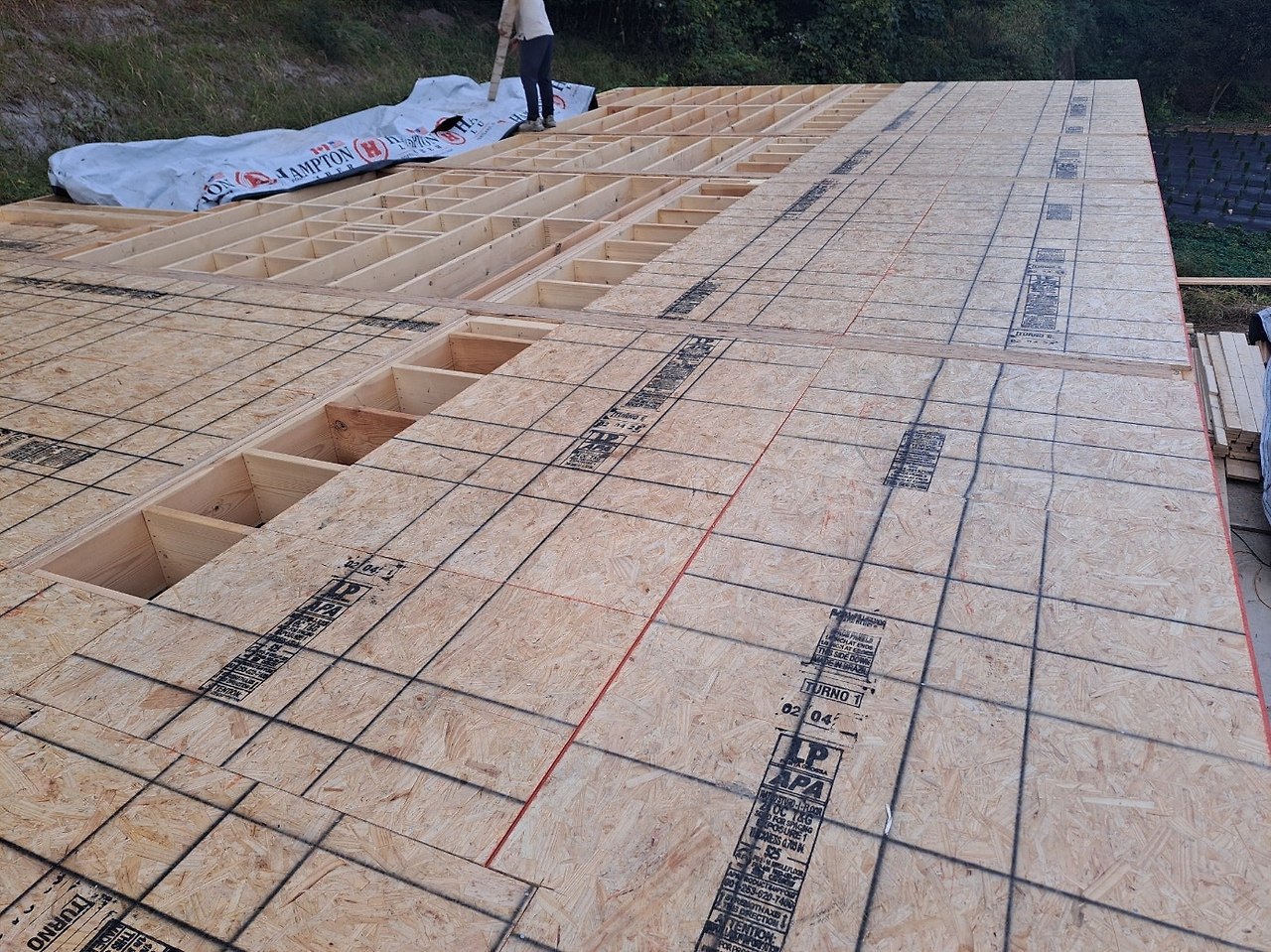

이제 T&G (Tongue and Groove) 바닥 합판 시공을 진행합니다.

먼저 시공에 필요한 자재를 올리고 재단할 준비를 합니다.

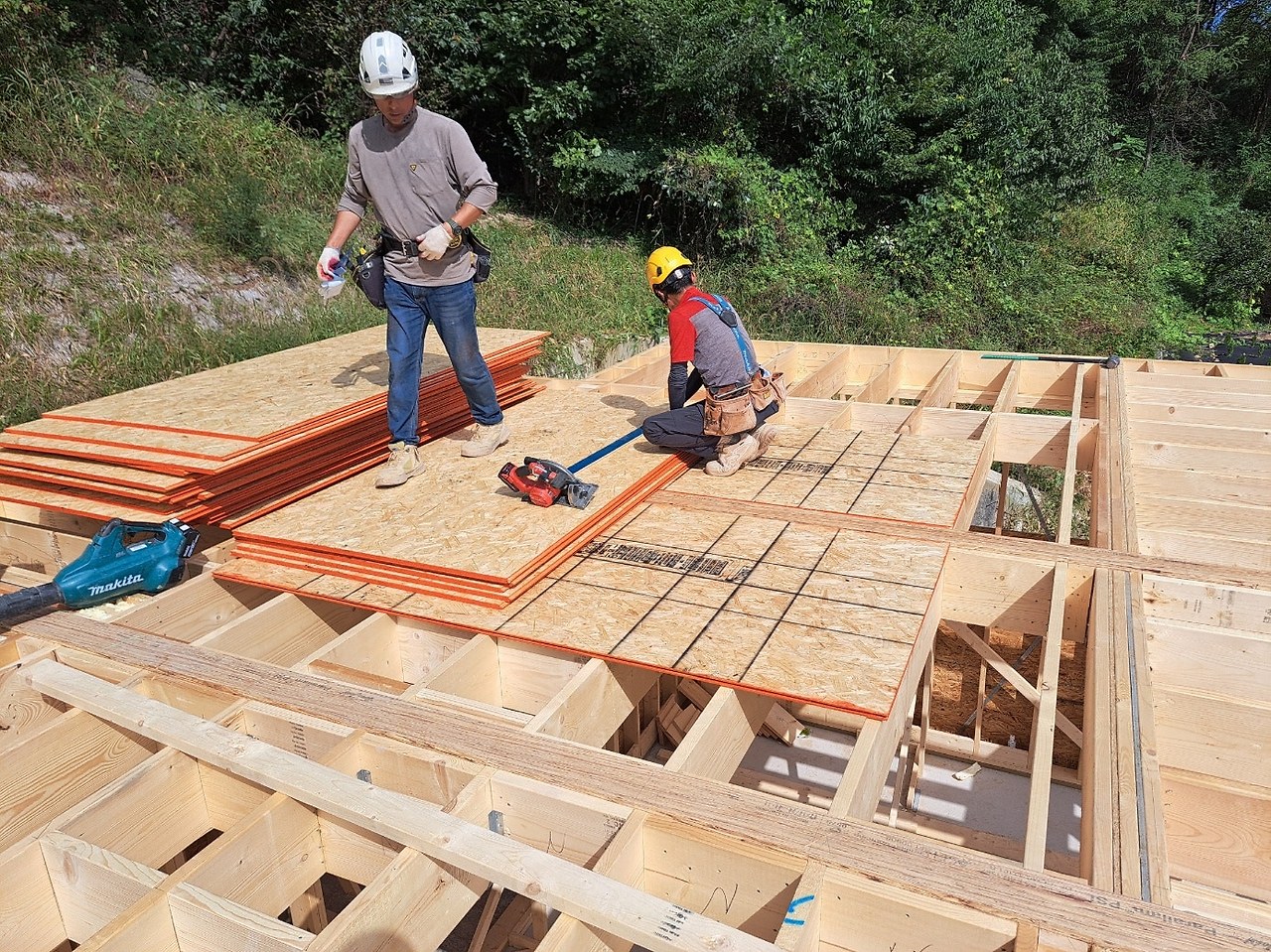

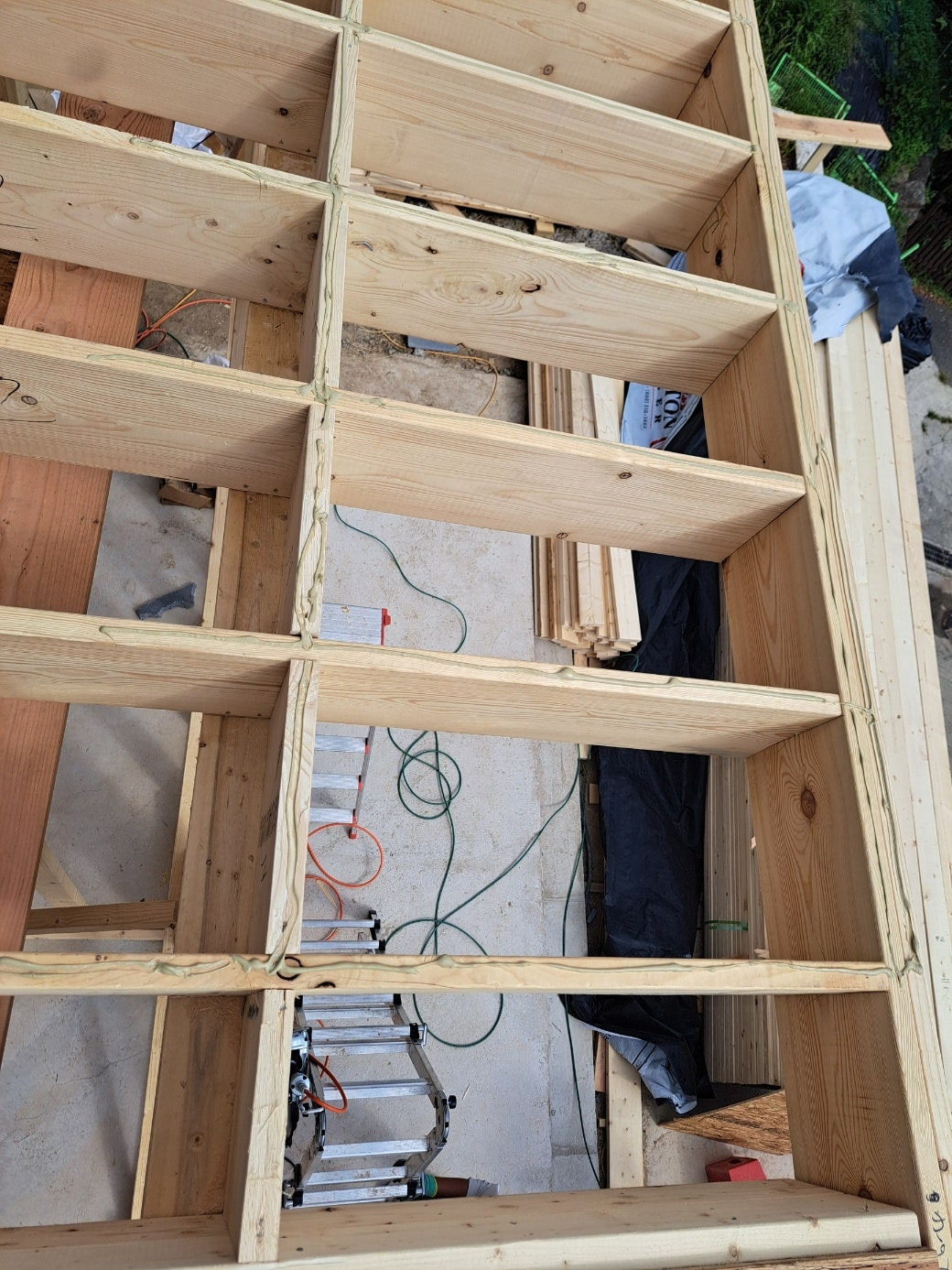

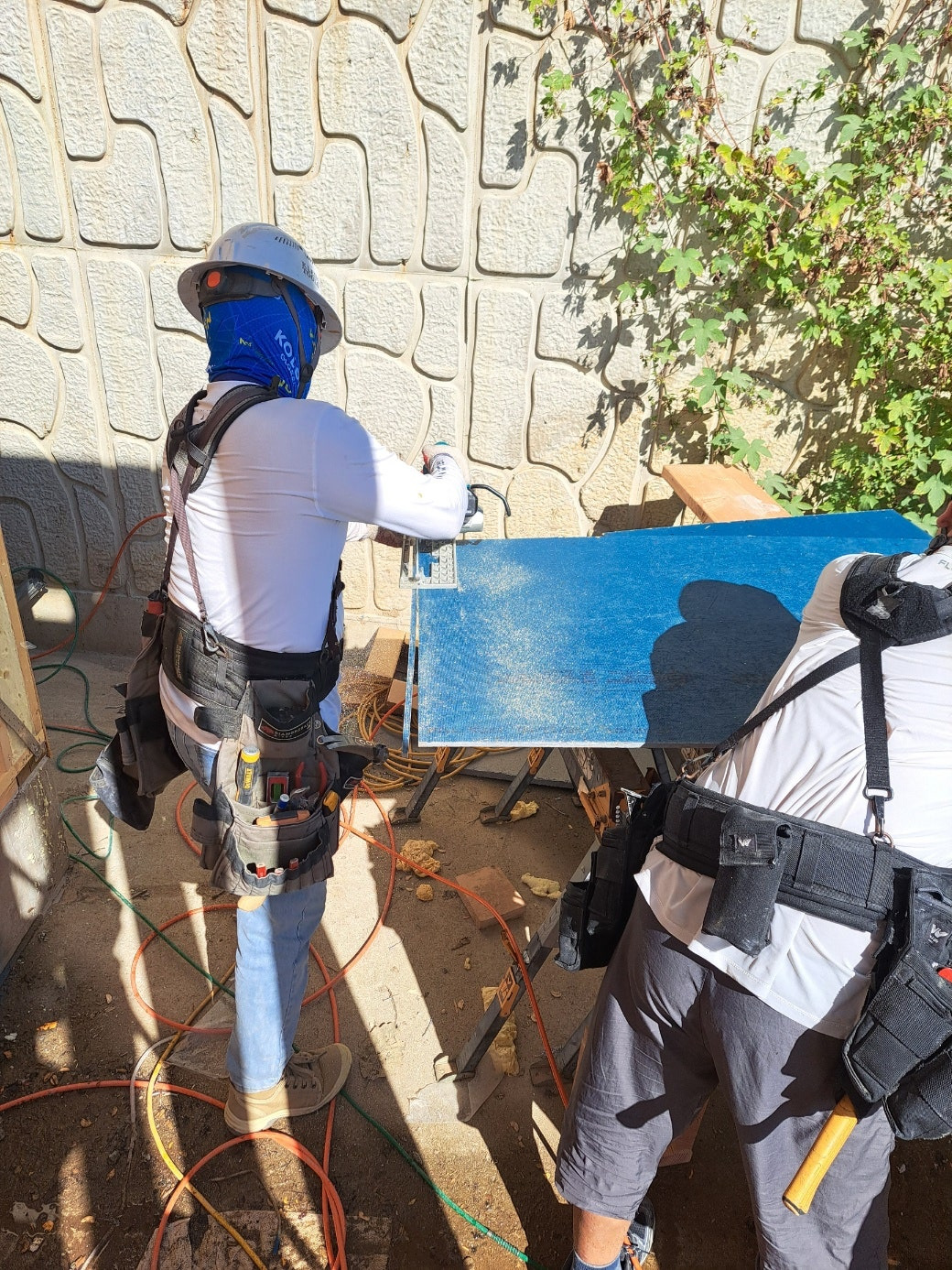

T&G 시공 준비

바닥합판 시공은 시공할 위치에 먼저 글루(Glue)라 부르는 전용 접착제를 도포합니다.

글루 도포된 모습

글루는 비교적 천천히 굳지만 모두 굳고나면 강한 결합력을 가지며, 바닥 소음 발생을 예방하기 위한 필수적인 요소입니다.

글루 도포 후 합판을 재단하여 위치시키고 못을 쏩니다.

못을 쏘고 난 이후 못자리 하나하나 다시 망치질을 통해 합판과 장선이 잘 결합하도록 하였습니다.

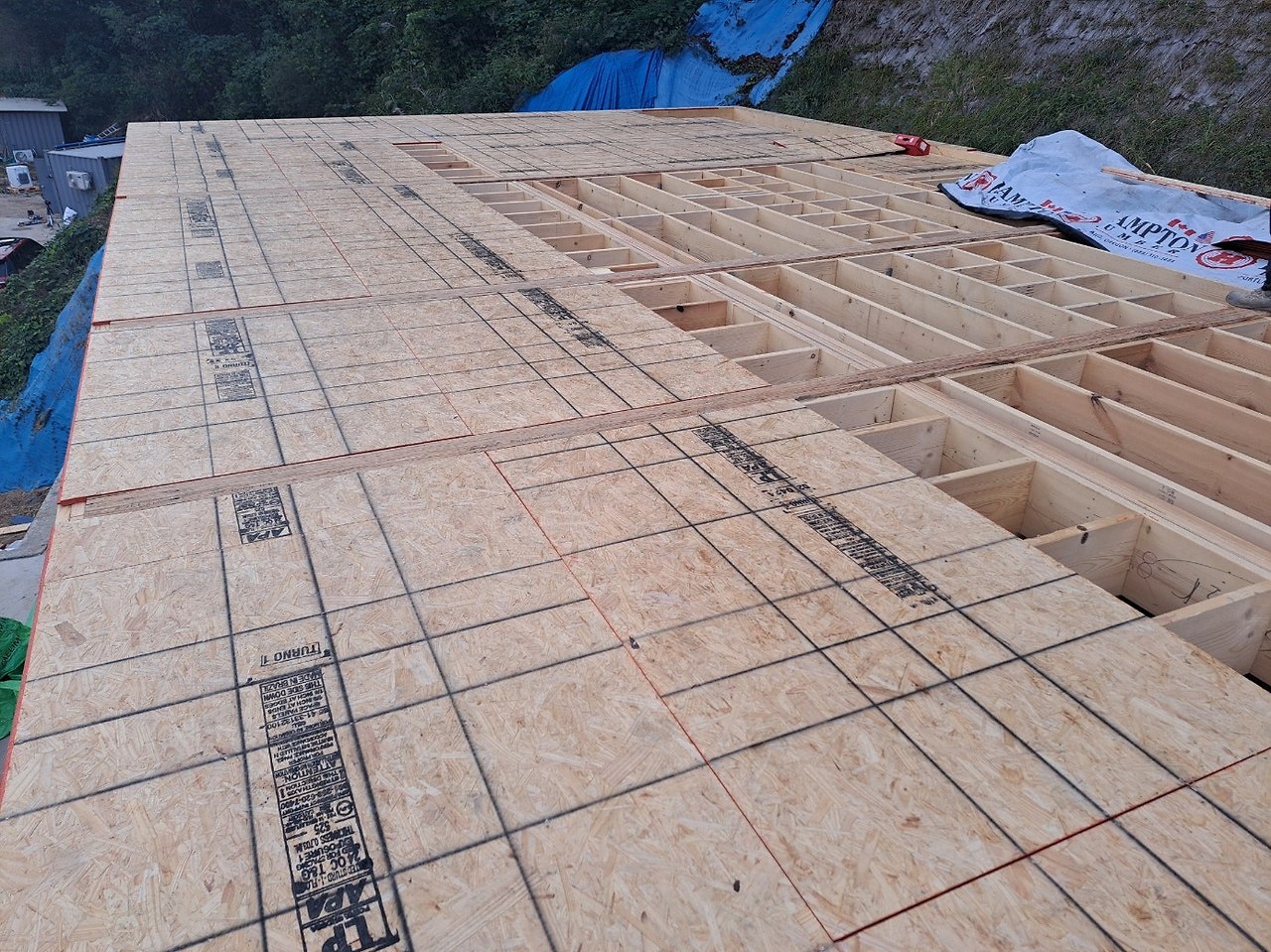

바닥 합판 시공중인 모습

위치 절차를 반복하여 부지런히 시공을 진행하여야 합니다.

아래는 오늘 작업의 최종 모습입니다.

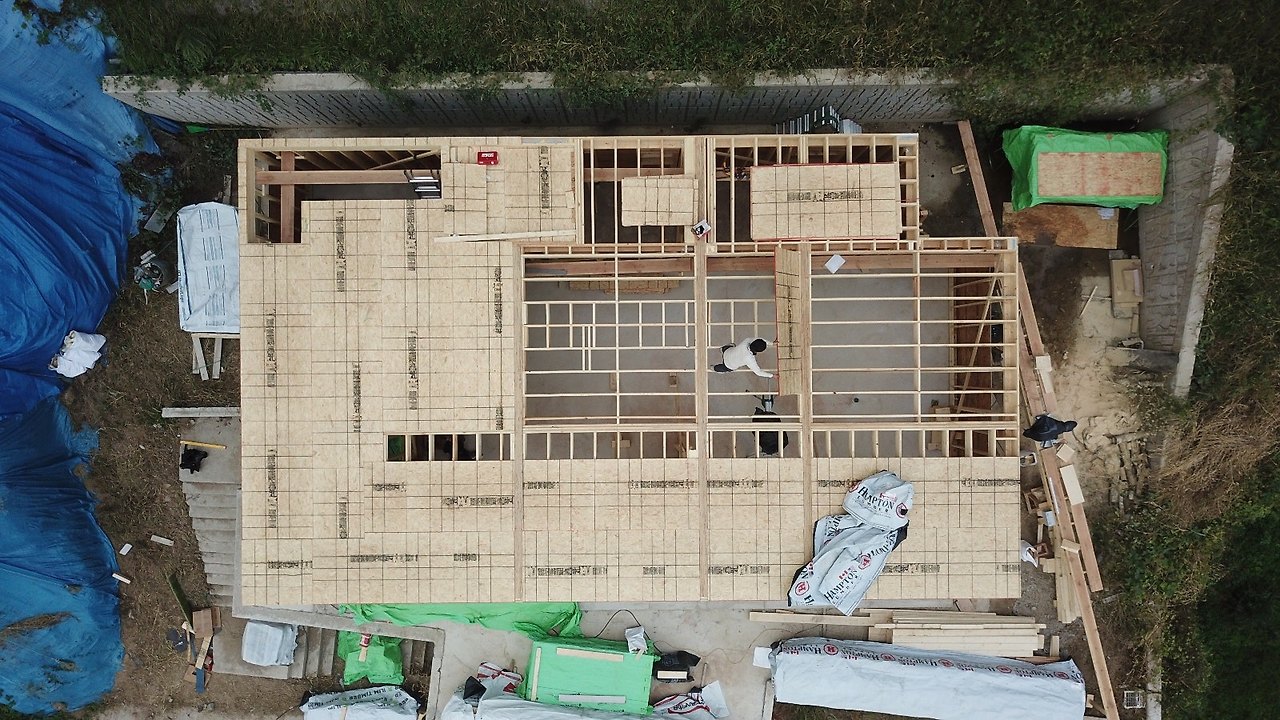

오늘의 작업 최종 모습

2층에서 바닥합판 시공이 진행되는 동안 1층 벽체의 벽체 합판 시공도 진행되었습니다.

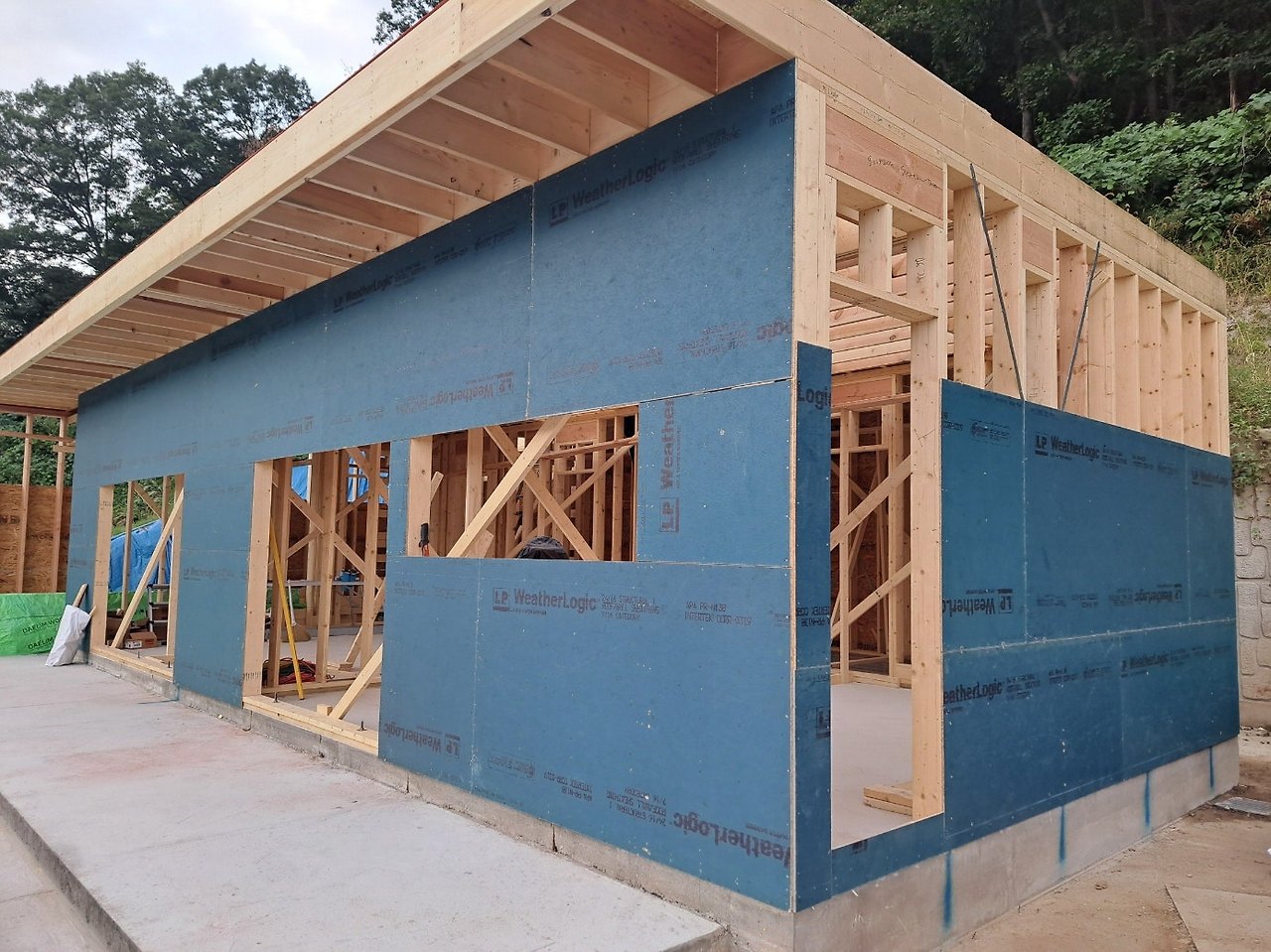

이번 현장의 벽체 합판은 투습방수 기능을 겸비한 방수 합판으로 시공이 진행됩니다.

사용되는 제품은 LP Building Solutions의 웨더로직(WeatherLogic) 방습 패널입니다.

아래는 해당 제품에 대한 설명 자료입니다.

자료출처: 대림우드

벽체 합판 시공은 지난 번 레이저를 이용하여 시공 기준선을 잡은 후 레이아웃에 맞춰 재단하여 시공합니다.

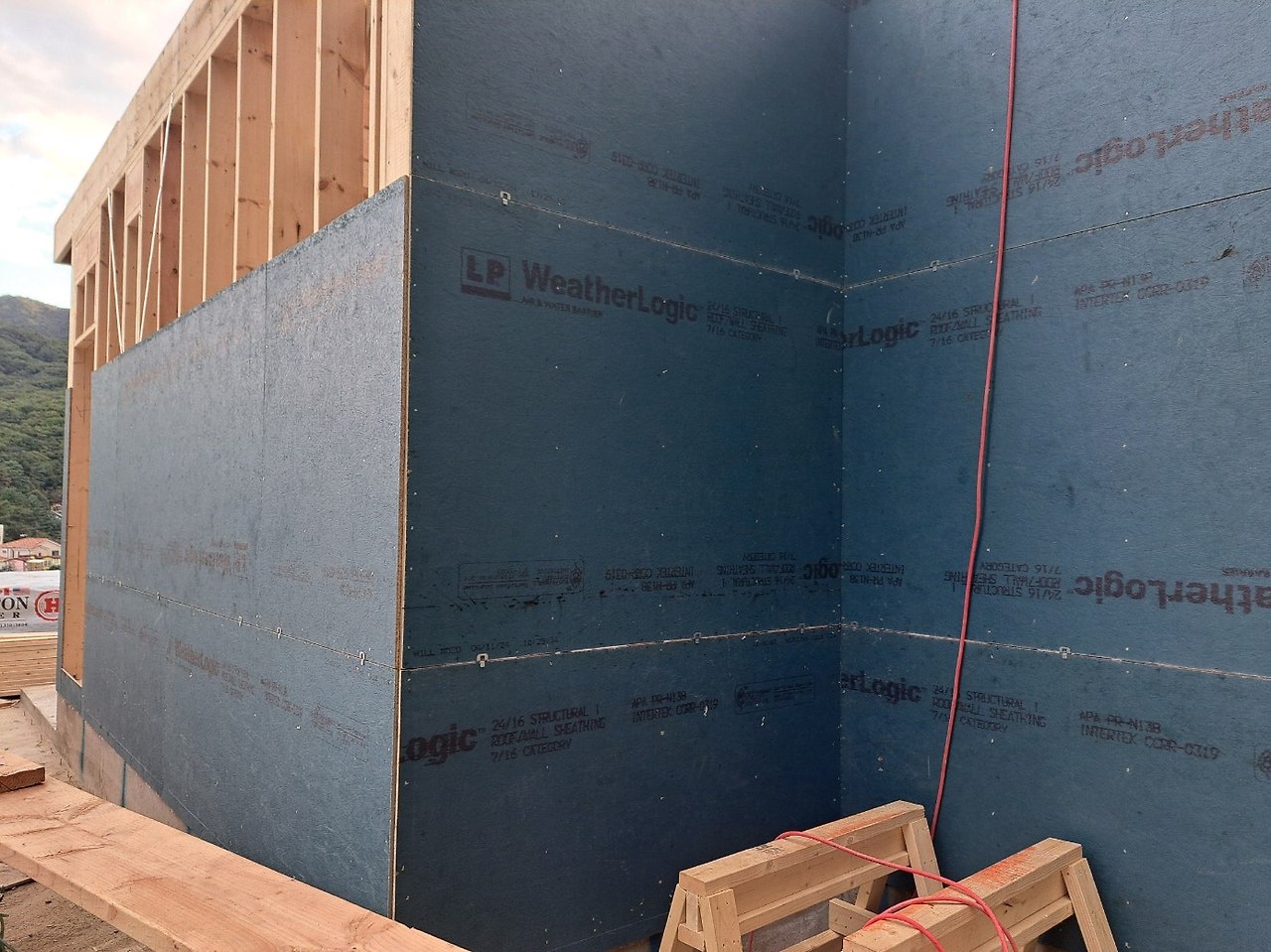

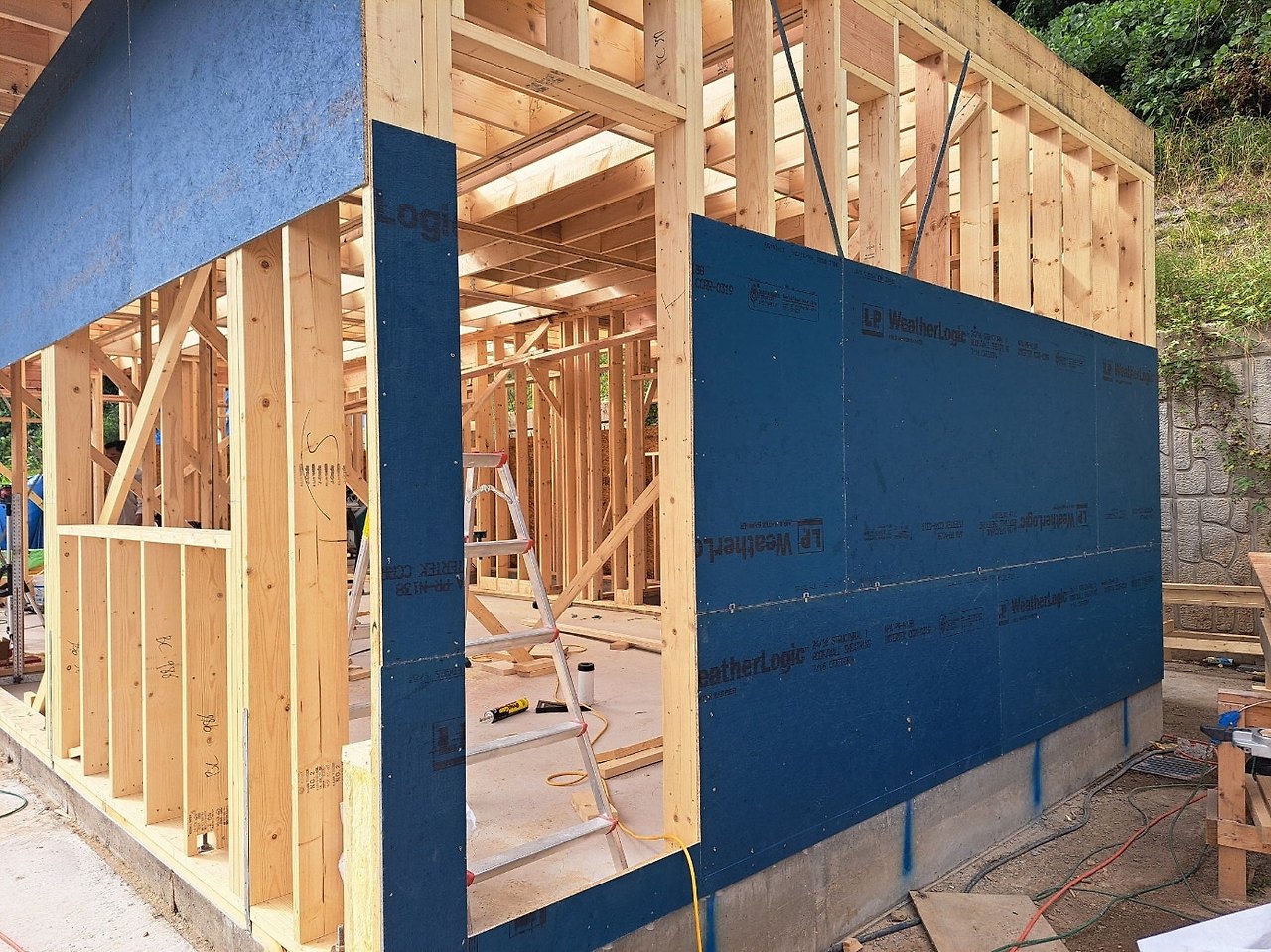

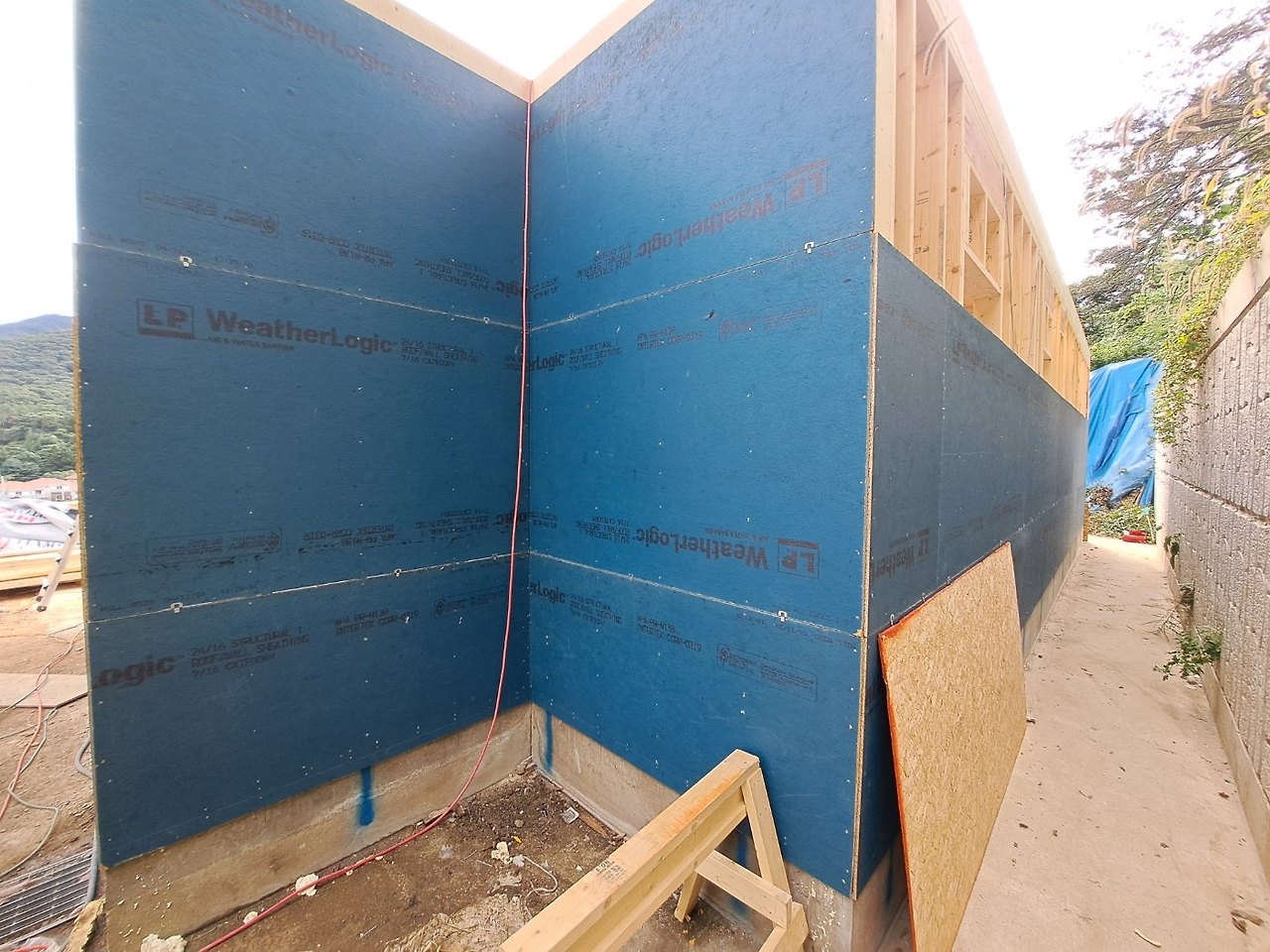

벽체 합판 시공 모습

합판은 합판 못을 이용하여 규정에 맞게 못총을 이용하여 못을 쏩니다.

못은 바닥 합판과 마찬가지로 모든 못 하나하나 망치질을 통해 구조재와 결속이 되도록 시공하고 있습니다.

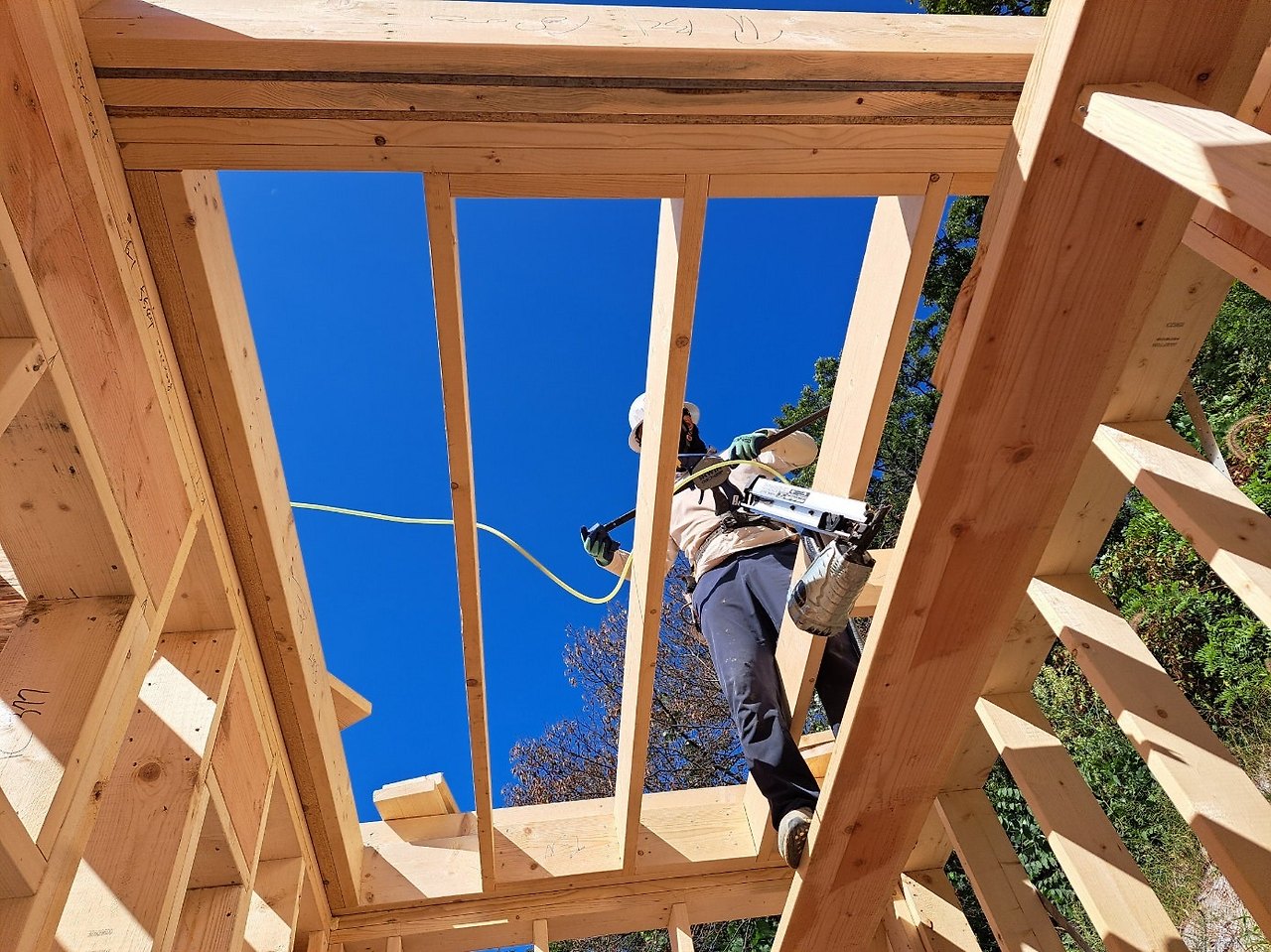

벽체 합판 시공중인 모습

벽체 합판은 합판 클립을 이용하여 부하 분산과 수축팽창을 위한 여유 공간을 확보하도록 시공하고 있습니다.

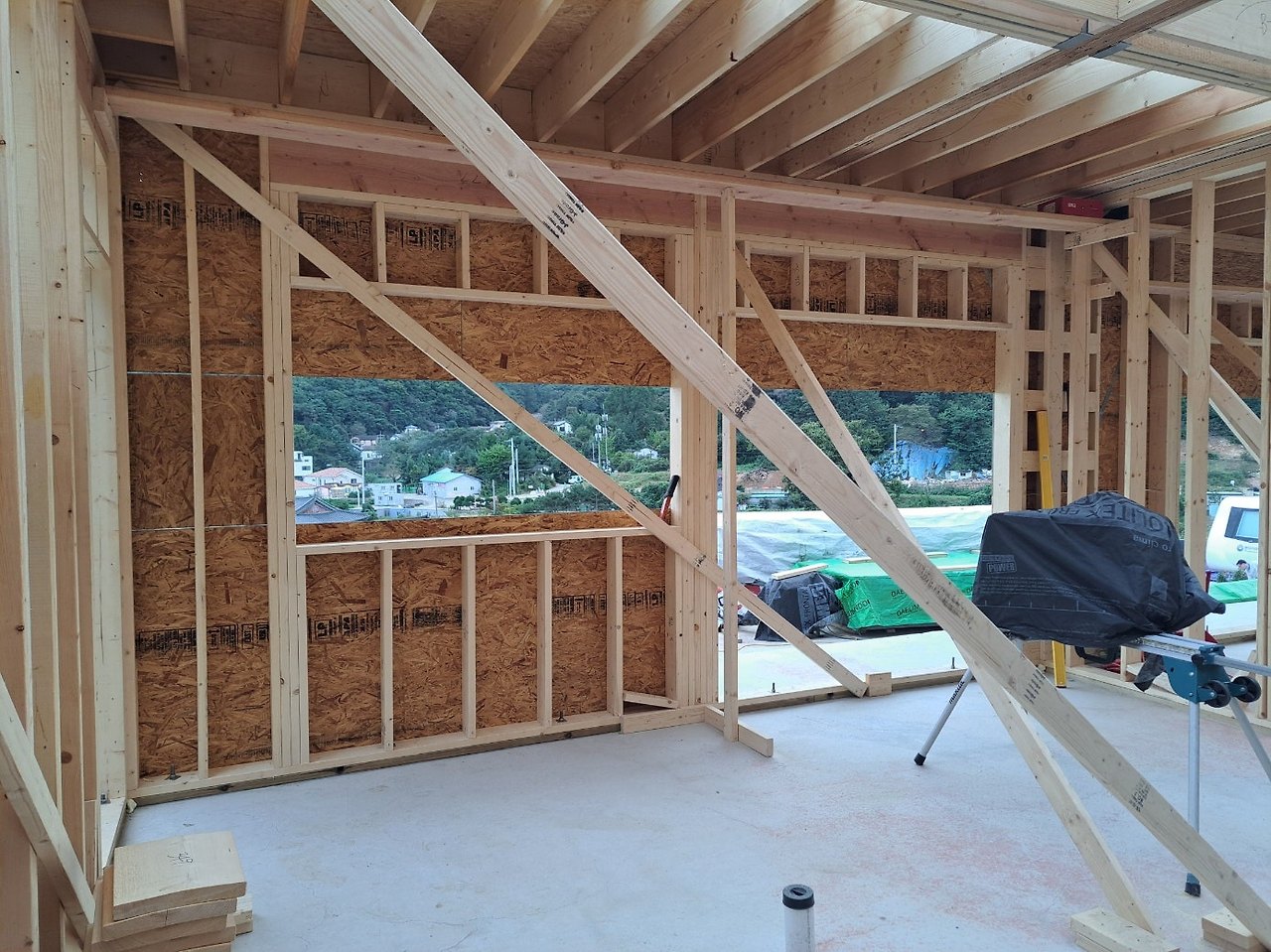

내부에서 바라본 합판 시공 모습

합판 시공 후에는 내부에서 확인하여 혹시라도 못이 잘못 쏘아진 부분이 있으면 확인하고 다시 맞춰 고정하여야 합니다.

오늘 1층 벽체 합판 시공은 80% 이상 시공이 진행되었으며 2층 골조 진행 상황에 맞춰 같이 진행될 예정입니다.

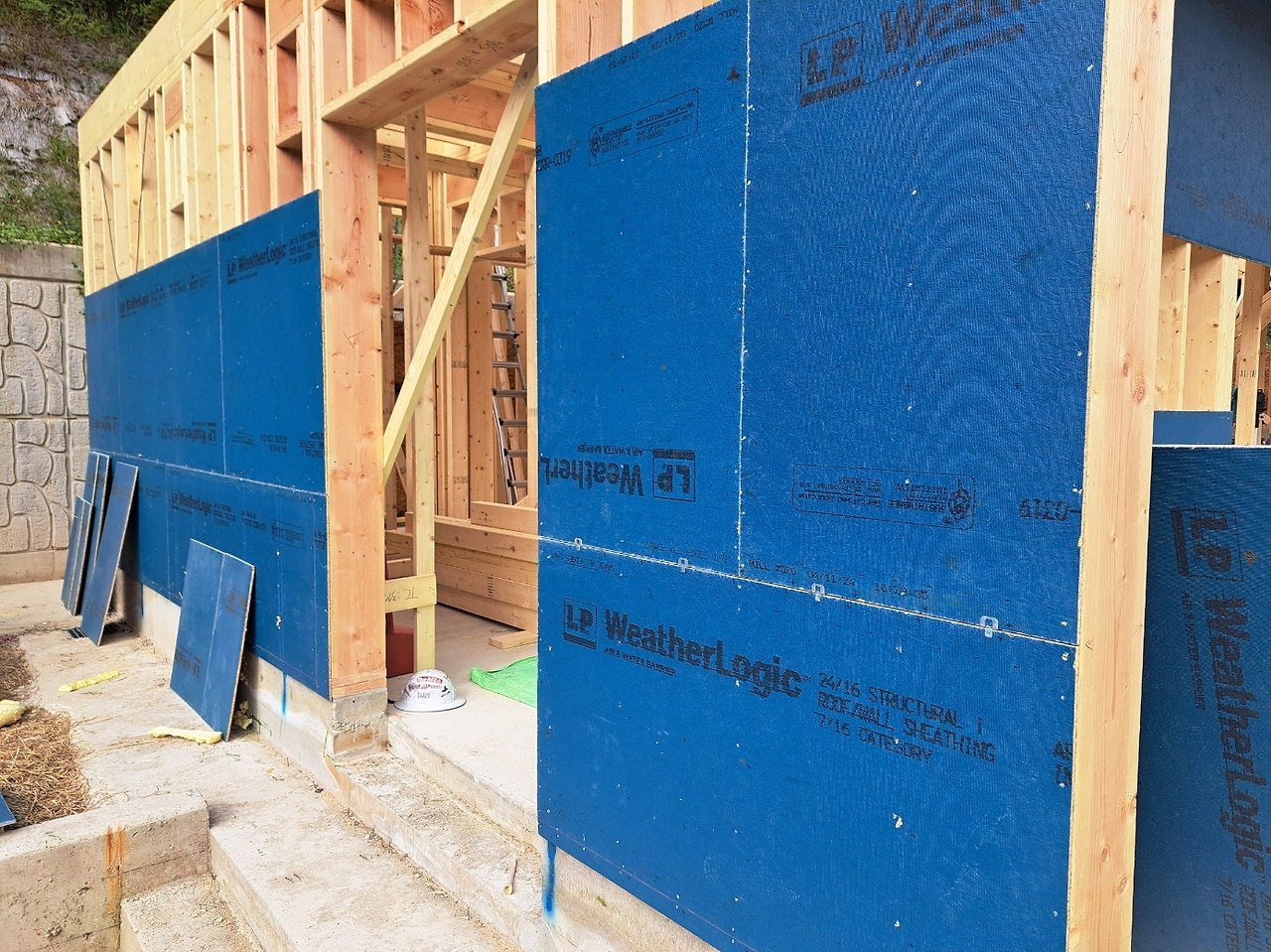

벽체 합판 진행 모습

6일간 골조 시공을 위해 열심히 달렸습니다.

9월 29일은 하루 휴식을 가지고 다음 주 다시 이어서 진행 예정입니다.

편안한 주말 보내세요~!

https://youtu.be/_8x-_PVq_A0?si=mbdJ1sdj6ybh7e6z

'목조주택 시공완료현장 > 2407 용인수지 고기동 78평' 카테고리의 다른 글

241004 (금) [용인 고기동] 11일차 2층 림보드 및 장선 시공, 블로킹 시공, T&G 바닥 합판 시공, 서까래 재단, 계단 시공, 전기팀 및 설비팀 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.10.05
241003 (목) [용인 고기동] 10일차 2층 트리머, 윈도우씰, 크리플스터드 시공, 임시 가새 작업, 림보드 시공, 계단 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.10.03
241002 (수) [용인 고기동] 9일차 시스템비계 설치, 2층 벽체 조립 및 세우기, 스터드-트리머-윈도우씰 재단, 계단 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (2) 2024.10.02
241001 (화) [용인 고기동] 8일차 2층 외벽체 조립 및 세우기, 스터드-헤더 재단, 계단 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.10.02
240930 (월) [용인 고기동] 7일차 1층 벽체 합판 시공 마무리, 2층 T&G 바닥 합판 시공 마무리, 2층 토대 시공, 플레이트 레이아웃 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.09.30
240927 (금) [용인 고기동] 5일차 장선 시공 마무리, 블로킹 작업, 철물 보강 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.09.27
240926 (목) [용인 고기동] 4일차 철물 보강 작업, 벽체 직진도 확인 및 보정, 림보드 및 장선 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.09.27
240925 (수) [용인 고기동] 3일차 1층 벽체 조립 마무리, 트리머-윈도우씰-크리플 스터드 시공, 임시 가새 작업, 안전발판 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.09.25
240924 (화) [용인 고기동] 2일차 플레이트 레이아웃, 헤더 재단 및 조립, 스터드 재단, 벽체 조립 및 세우기 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.09.25
240923 (월) [용인 고기동] 1일차 자재 수령 및 적재, 마이터쏘 및 테이블쏘 작업대 제작, 기초면 레벨 확인 및 레이아웃, 토대 작업, 플레이트 레이아웃 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.09.23
