목조주택 시공현장/2403 청주상당 52평

240422 (월) [청주 상당] 36일차 도막 방수 시공, 다운실링, 도어 시공, 실리콘 및 터치업 페인팅 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2024. 4. 22.

날씨 : 맑음

​-금일 근무자

팀 장 : 문성일 (8시간)

부팀장: 김진홍 (8시간)

팀 원 : 최영광 (8시간), 조길환 (8시간), 구기혁 (휴무), 김종훈 (8시간)

​​​

금일품수 (누계) : 5 품 (총 220.125 품)

​금일 작업 현황

- 실리콘 마감 및 터치업 페인팅 보완 작업

- 다운실링 작업 (1층 마무리, 2층)

- 도어 시공

- 도막 방수 작업 (1, 2층 화장실 2차, 다용도실/보일러실) (완료)

다음 예정작업

- 도어 시공

- 걸레받이 및 석고보드 마무리

- 다운실링 (2층)

- 기단부 단열 작업

- 실리콘 마감 작업

- 타일 시공

청주 상당 36일차

안녕하세요, 대청호의 아름다운 운무와 시원한 전경이 펼쳐진 곳 청주시 상당구 현장에서 36일차입니다.

편안한 휴일을 보내고 이제는 익숙하고 정든 현장에 다시 도착하였습니다.

오늘은 먼저 징크 시공이 끝난 외벽 작업을 마무리하고 시스템비계를 철거하기 위해 외벽 작업 중 남은 작업들을 하나씩 마무리 합니다.

창호와 세라믹사이딩 퓨제 사이에 실리콘 작업을 통해 마감하는 작업과 일부 남아있던 스크래치에 대한 터치업 페인팅 작업이 진행되었습니다.

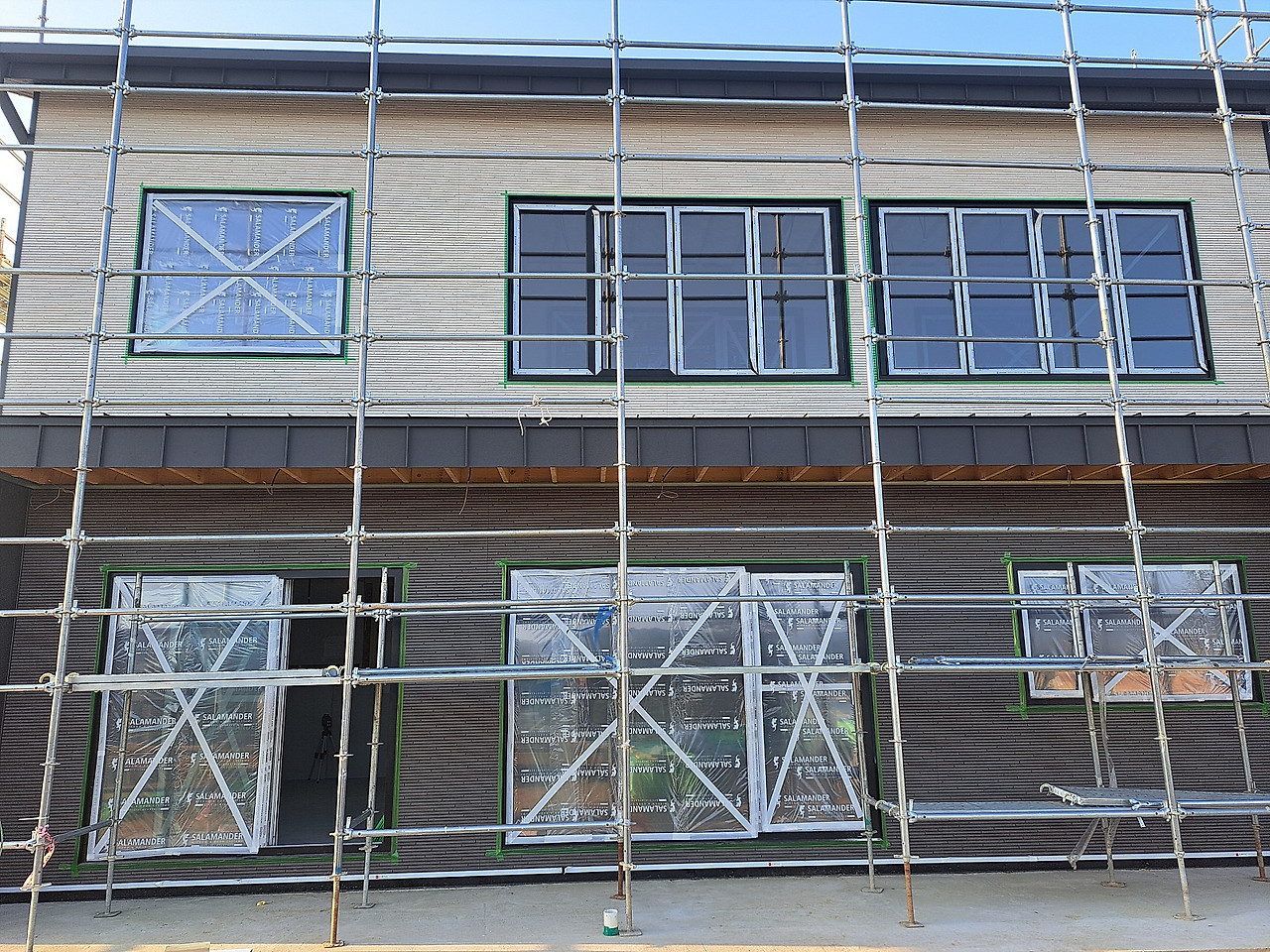

실리콘 작업중인 모습

실리콘 작업을 위해 마스킹 테이프를 붙이고 전용 실리콘을 시공합니다.

실리콘은 아이큐브 세라믹사이딩 전용 제품으로 딱딱하게 바로 굳지 않고 말랑말랑하게 탄성을 유지하는 특성이 있습니다.

실리콘 시공 후에도 굳는동안 오염을 방지하기 위하여 그 위에 마스킹 테이핑을 하였습니다.

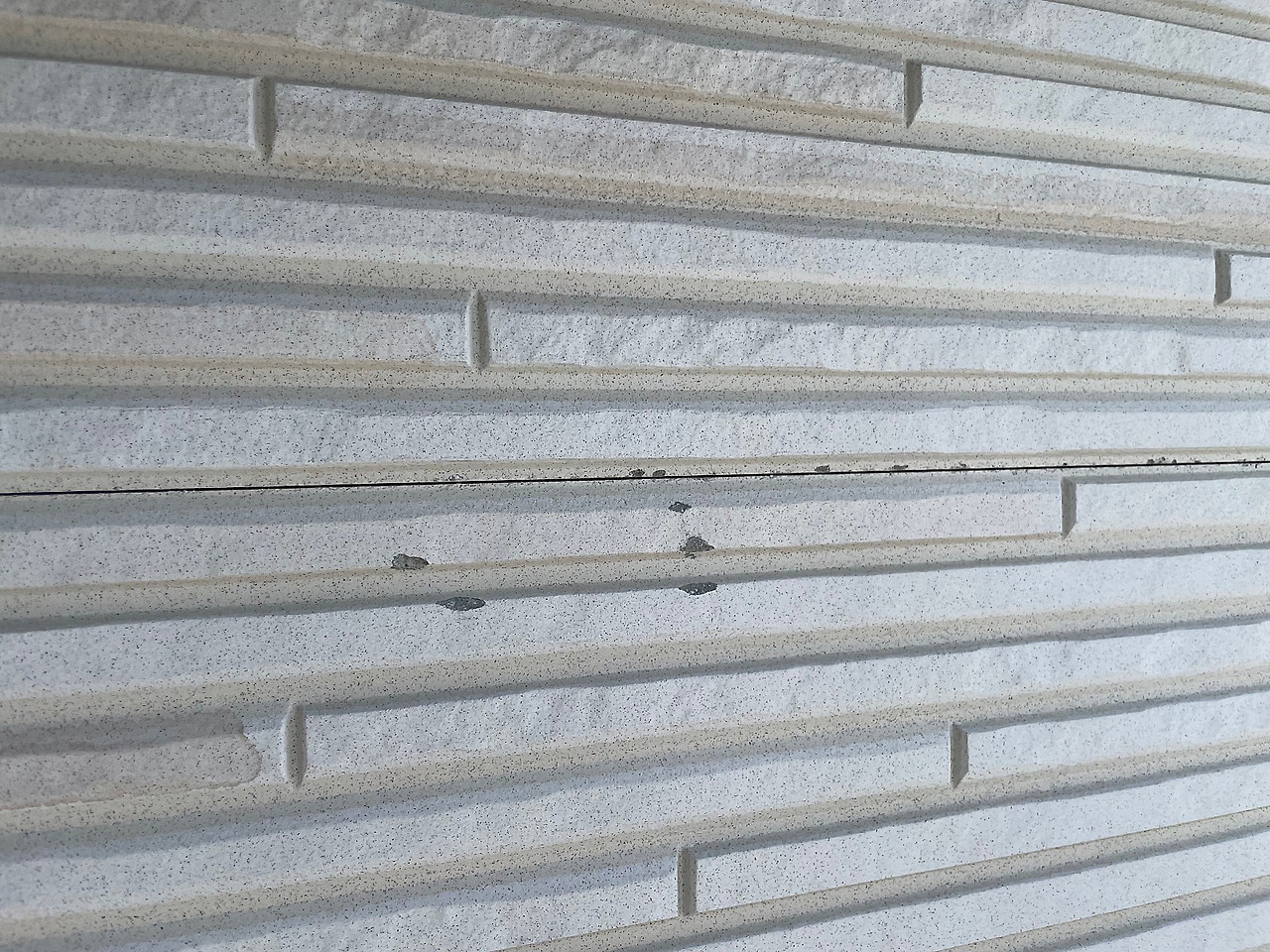

전면부 실리콘 작업 진행된 모습

외벽 스크래치에 대한 터치업 페인팅 작업도 완료되었습니다.

터치업 전후 모습

다운실링 작업이 계속 진행되고 있습니다.

오늘은 1층 주방을 마무리하고 2층 다운실링 작업이 시작되었습니다.

주방 다운실링 작업 모습

1층 주방(좌)과 2층 침실(우) 다운 실링 모습

실내문 작업도 이어지고 있습니다.

문틀 작업과 문과 경첩, 손잡이 부착 작업이 끝나고 문을 닫았을 때 맞닿는 부분인 스톱퍼(stopper) 작업이 진행되었습니다.

포켓도어의 몰딩 작업도 진행되었습니다.

포켓도어 작업 진행된 모습

거실과 주방 사이 3연동 도어의 문틀 작업도 진행되었습니다.

3연동 도어 문틀 작업 진행된 모습

도어 시공이 하나씩 진행됨에 따라 시공이 마무리된 곳은 작업을 위해 미루어두었던 마이너스 걸레받이와 석고보드 마감 작업이 진행될 예정입니다.

금요일 진행된 1,2층 화장실 도막 방수 1차 작업에 이어서 오늘은 2차 작업이 마무리되었고, 다용도실과 보일러실에 대한 도막 방수 작업도 진행되었습니다.

2차 도막 방수 진행된 모습

화장실에는 세면대를 위한 작업이 추가로 이루어졌습니다.

도기와 조명이 설치되고 타일 작업이 이루어지고 나면 아래와 유사한 컨셉의 세련된 모습을 갖출 예정입니다.

현재 모습(좌)과 최종 모습(우) 비교

다용도실과 보일러실도 도막 방수 작업을 진행하였습니다.

다용도실 도막 방수 진행중인 모습

보일러실 도막 방수 작업 진행된 모습

도막 방수 작업 시 벽과 바닥의 이음매, 인코너, 아웃코너에는 추가로 마페밴드와 씨카 고무계 테이프를 이용한 테이핑 작업이 이루어졌습니다.

오늘 하루 각자가 맡은 일에 열정을 다해 수행하신 팀원 여러분 수고 많으셨습니다.

편안한 밤 보내시고 내일 다시 화이팅입니다~!

'목조주택 시공현장 > 2403 청주상당 52평' 카테고리의 다른 글

240427 (토) [청주 상당] 41일차 타일 시공 작업, 석고보드 작업, MDF 합판 작업, 퍼티 시공 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (26) 2024.04.28
240426 (금) [청주 상당] 40일차 타일 시공 작업, 석고보드 작업, MDF 합판 작업, 퍼티 시공 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (17) 2024.04.26
240425 (목) [청주 상당] 39일차 도어 시공 작업, 시스템 비계 철거 작업, 타일 시공 작업, 석고보드 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (17) 2024.04.26
240424 (수) [청주 상당] 38일차 다운실링 작업, 도어 시공 작업, 타일 시공 작업, 석고보드 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (22) 2024.04.25
240423 (월) [청주 상당] 37일차 2층 다운실링, 기단부 단열 작업, 실리콘 작업, 도어 시공 후속 작업, 타일 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (27) 2024.04.24
240418 (목) [청주 상당] 34일차 - 지붕 징크 작업, 문틀 작업, 1층 다운실링 작업, 석고보드 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (14) 2024.04.19
240417 (수) [청주 상당] 33일차 - 1, 2층 석고보드 작업, 1층 다운실링 작업, 지붕 징크 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (14) 2024.04.19
240416 (화) [청주 상당] 32일차 - 1, 2층 석고보드 작업, 마이너스 걸레받이 작업, 지붕 징크 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (15) 2024.04.17
240415 (월) [청주 상당] 31일차 - 1, 2층 석고보드 작업, 마이너스 걸레받이 작업, 지붕 징크 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (25) 2024.04.15
240413 (토) [청주 상당] 30일차 - 욕실,주방 덴스쉴드/석고보드 작업, 2층 포치 세라믹 사이딩 퓨제 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (26) 2024.04.14
